版本计划流程与规范:项目成员版本管理实操方法关键指标

版本计划流程与规范:项目成员版本管理实操方法关键指标

版本计划最容易失控的时刻,往往不是开发延期,而是团队以为“排进版本”就等于“承诺交付”:需求已经写进排期,依赖团队却没有确认;测试时间被压缩,发布窗口也没有预留;到了上线前,成员才发现所谓完成只是代码合并,离用户真正可用还差一串验证。我的判断是,版本管理不是把任务按日期摆好,而是把承诺、依赖、质量门槛和变更规则连成一个可追溯的决策系统。本文会拆解一套适用于不同规模团队的版本计划流程、成员协作规范、指标口径和取舍方法;

文中的案例数据均标注为情景模拟,不代表行业统计。

一、先讲核心结论:版本计划不是排期表,而是承诺管理

1. 版本计划要同时回答四个问题

一份可执行的版本计划,至少要让每位项目成员说清楚四件事:这个版本交付什么价值;每项交付由谁负责;它依赖什么条件;在什么情况下可以延期、降级或停止发布。缺少其中任何一项,计划表看起来再完整,也只是任务清单。

我判断版本计划质量时,不先看任务数量,而是看“承诺是否有边界”。例如,“完成新版权限功能”不是合格的版本承诺,因为它没有说明包含哪些角色、兼容哪些旧配置、验收标准是什么。更好的写法是:支持三类角色的权限配置,旧版配置可迁移,关键路径通过自动化测试,异常回滚方案经过演练。

版本承诺应描述用户可验证的结果,而不是团队内部的活动。“开发完成”“提测完成”“代码已合并”都是过程状态;“管理员能够创建角色并验证权限隔离”才是可验收结果。过程状态有用,但不能替代交付定义。

2. 一套流程必须形成闭环

我建议把版本管理拆成六个连续环节:确定目标、筛选范围、评估容量、确认依赖、执行与变更、验收复盘。每个环节都要有输入、决策人和输出物,否则问题会从一个阶段悄悄传到下一个阶段。

  1. 确定目标:说明版本要改善的用户问题、业务指标或技术风险。
  2. 筛选范围:把候选需求分成必须交付、可选交付和明确不做三类。
  3. 评估容量:以团队真实可用人天为基础,扣除支持、会议、值班和已知风险。
  4. 确认依赖:逐项核对接口、数据、环境、设计、合规和外部团队的准备情况。
  5. 执行与变更:用统一入口提出变更,评估对范围、时间和质量的影响。
  6. 验收复盘:确认用户结果、质量指标和遗留风险,并把经验反馈进下一次计划。

六个环节的关键不是增加审批,而是把不同性质的决策放在正确的时间做。目标和边界应尽量在开发启动前确定;实现细节可以在执行中调整;用户价值、发布风险和上线条件不能在临近发布时靠口头补齐。

3. 计划质量看“可预测性”,不看“填得有多满”

排期满载容易给人一种掌控感,但软件工作存在未知:需求澄清可能发现边界情况,联调可能暴露接口不兼容,测试可能发现数据迁移风险。把所有可用人天都预先分配,等于默认不确定性为零。

对于稳定、重复的团队,可以用近几次版本的实际吞吐量估算承载能力;对于新团队或新领域,应先做小规模验证,再逐步提高承诺强度。计划留白不是管理松懈,而是承认风险存在,并且为风险预留处理能力。

版本管理最重要的产出,不是“每个人都忙起来”,而是让业务方、研发、测试、运维和项目负责人对同一份承诺有相同理解。当计划发生变化时,团队应能解释改变了什么、为什么改变、代价由谁承担。

二、背景与真实场景:计划失真通常发生在交接处

1. 一项需求会穿过多条责任边界

在一个百人以上的产品研发组织里,一项中等复杂度需求可能涉及产品、前端、后端、测试、数据、运维和安全团队。每个小组都能完成自己负责的任务,但版本仍然可能延期,因为接口契约没有敲定,测试数据没有准备,发布权限没有申请,或下游团队的验收环境没有排上。

这类问题的共同点是:任务看上去已经有人负责,实际交付却没有单一的端到端责任人。成员各自管理自己的工作项,却没人负责确认这些工作项是否拼成了用户能用的结果。版本计划需要同时管理“任务”和“交付链”,只看个人任务状态会漏掉跨团队等待。

2. 版本日期不等于交付日期

常见日历上只有一个日期:发布日期。但实际交付至少有四个时点:功能冻结、代码冻结、候选版本验证完成、正式发布。不同团队把“版本日期”理解成不同节点,就会出现同一场会议里有人说已完成,有人认为还未开始验收。

我会要求每个版本至少明确两个日期:对内的质量门槛日期,以及对外的用户可用日期。若涉及分批发布,还要说明灰度范围、扩大条件和回退条件。把这些日期拆开,能提前暴露“为了赶发布日期而牺牲验证时间”的风险。

3. 多团队协作时,隐性依赖比任务数量更危险

一个功能可能只需要三项开发任务,却依赖另一个团队两周后提供接口;另一个改动看似复杂,所有依赖都在团队内部,反而能稳定推进。单纯以需求数量、故事点或任务数衡量版本难度,容易忽略关键路径上的等待时间。

依赖管理应区分“已确认”“待确认”“有条件满足”和“阻塞”四种状态。尤其要把待确认依赖写成明确的行动项:由谁在什么时间前给出什么结果,若未完成会影响哪个版本承诺。只写“依赖某团队”并不构成有效管理。

4. 哪些工具适合承载版本管理

小团队可先用共享表格和固定会议建立规则,但要保证需求、缺陷、版本和负责人之间能互相追溯。人数增加、并行版本增多、跨团队依赖变复杂后,表格很容易出现字段不一致、状态重复维护和历史变更不可追踪的问题。

中大型组织可以用 PingCode 这类项目管理平台承载需求、迭代、缺陷、测试和版本信息,把版本目标与具体工作项关联起来。选择平台的判断重点不是功能页面多不多,而是能否支持组织现有流程:权限与跨团队协作是否适配,变更记录能否追溯,质量状态能否与发布决策关联,报表是否能按团队和版本查看。

工具不能替代治理规则。若团队没有统一的“完成”定义,迁移到平台只会更快地产生口径不一的数据;若版本范围没有决策机制,自动化报表也无法回答“这个需求为什么临时进来”。先确定字段、状态和责任边界,再决定工具如何配置,通常比先上线工具再让团队适应更稳妥。

三、常见误区:看似在管计划,实际是在掩盖不确定性

1. 误区一:把所有需求都塞进一个版本

业务方常常希望每个需求都“先排进去”,研发团队也可能为了体现响应速度而接受。结果是版本承诺越来越大,优先级却没有真正排序。到最后,团队只能用加班、跳过验证或临时砍范围来找回时间。

纠正方式不是简单地拒绝需求,而是把“候选”与“承诺”分开。候选池记录可能进入版本的工作;版本基线只包含经过优先级、容量和依赖评估后正式承诺的工作。候选需求可以继续分析,但不能因为出现在计划看板上,就被误认为已经排期。

2. 误区二:把故事点换算成精确日期

故事点用于团队相对估算复杂度,不是跨团队、跨产品线通用的工时单位。把八个故事点直接换成四天,再把所有团队的故事点相加,会制造一种精确但不可靠的预测。团队规模、历史数据、技术栈和工作切分方式都会影响实际吞吐。

若有稳定的历史迭代数据,可以用团队自身最近若干个周期的完成量进行区间预测,而不是把单次估算当作承诺。新团队没有足够数据时,应标注预测置信度,并把高风险工作拆小验证。精度来自持续校准,不来自小数点。

3. 误区三:把“开发完成”当作“可以发布”

代码合并只说明变更进入了代码库,不说明功能已通过验收、迁移脚本安全、监控已配置或回滚方案可用。若项目把研发状态直接映射成发布状态,质量风险会被挤到版本末端,最后集中爆发。

建议至少分开管理开发完成、测试通过、发布就绪和正式发布四种状态。每种状态都应有可验证的进入条件。例如“发布就绪”可以要求关键验收通过、阻断级缺陷清零、变更说明完成、回滚步骤明确、相关负责人确认。

4. 误区四:把所有变更都当成同一类变更

线上高优先级安全修复、经验证的客户承诺、普通体验优化和临时内部想法,不应使用同一套准入规则。若一律允许进入,版本范围会失控;若一律禁止,团队又无法处理真实紧急情况。

应根据变更价值、紧急程度、影响范围和可逆性分级。紧急修复可以走快速评审,但要记录风险与验证方式;普通需求原则上进入后续版本候选池;范围内的澄清只调整验收细节,不自动扩大交付承诺。

5. 误区五:只看延期天数,不追查延期的结构性原因

延期可能来自估算偏差,也可能来自等待依赖、需求变更、质量返工、环境不稳定或人员被临时抽调。把所有延期归结为“执行不够努力”,会让团队对问题失去讨论意愿,也无法修复流程。

复盘时至少把延期原因分成可控因素和外部约束,并记录发生在哪个阶段、由哪个信号可以更早发现。目的不是追责,而是判断下一次应在需求澄清、容量预留、依赖确认还是质量门槛上做改进。

四、专业判断逻辑:建立一套从目标到发布的决策链

1. 先定版本目标,再定交付范围

一个版本最好只有一到三个优先目标。目标应能回答“为什么现在做”,并且能被后续结果验证。例如“降低管理员配置权限的误操作”,比“优化权限模块”更有决策价值,因为它能带出目标用户、关键行为和风险控制要求。

目标不必都写成财务指标。技术改造可以设定可靠性、维护成本或部署能力目标;合规改造可以设定审计覆盖与风险关闭目标。但若目标无法说明受益对象和验证方式,就很难在资源冲突时进行取舍。

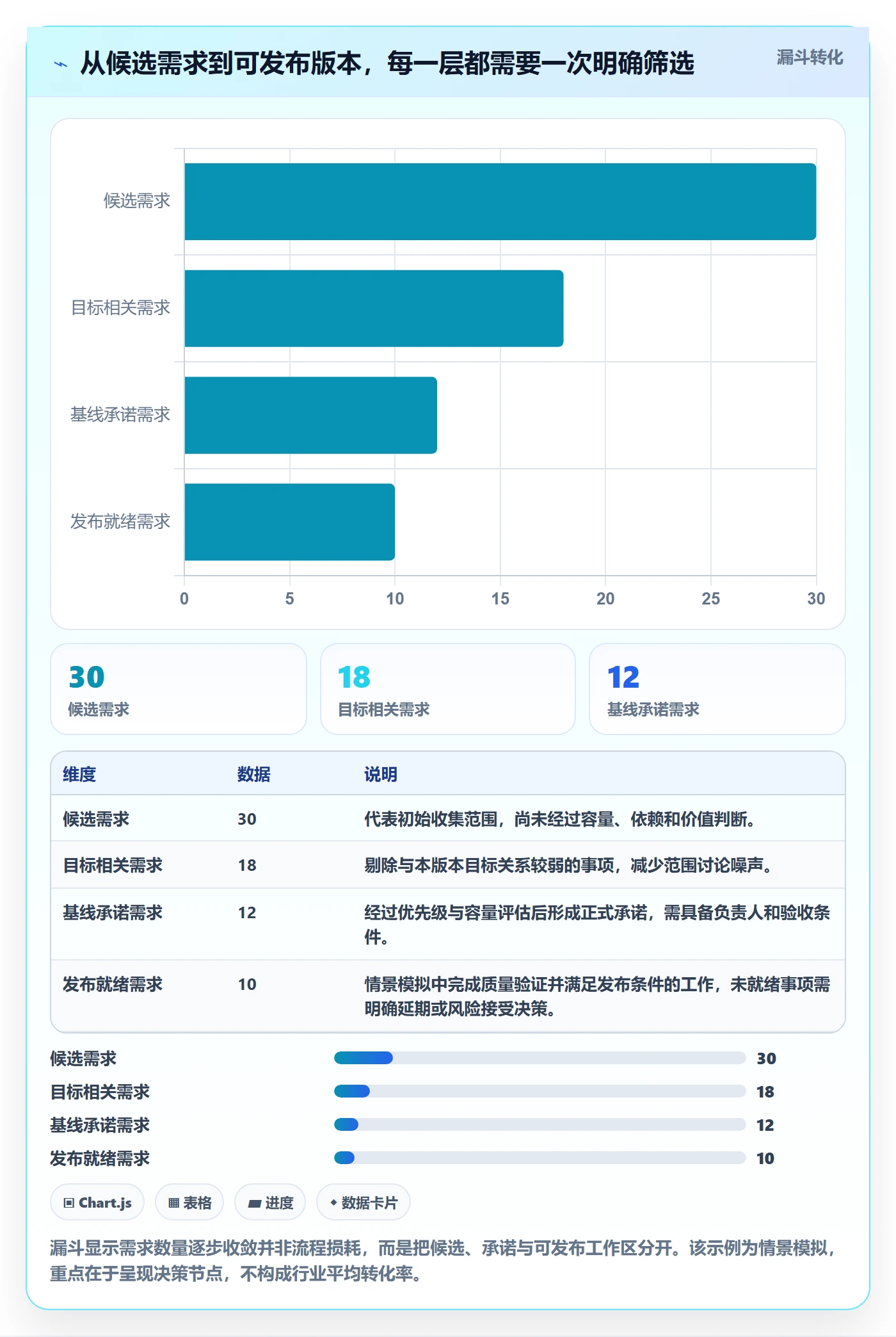

目标确定后,把候选工作分为三档:必须交付、目标相关但可拆分、暂不纳入。每项必须交付的工作都要有验收标准;可拆分项要明确最小可交付范围;暂不纳入的工作要保留理由,减少下一轮重复争论。

2. 以容量区间替代满载排期

容量不是团队人数乘以工作日。它还要扣除假期、值班、支持工单、评审、跨团队会议、培训和已知技术债处理。对于近期有多次紧急任务的团队,历史中断情况应纳入基线,而不是假设未来会突然消失。

实操中可以把可用容量分为承诺容量和缓冲容量。承诺容量用于经过评估的版本工作;缓冲容量处理不确定性、生产支持和高优先级缺陷。缓冲不应永远固定为某个比例:稳定团队可以根据历史数据调整;处于重构、迁移或高故障阶段的团队应增加缓冲。

例如,一个六人小组在两周周期中,理论上有六十个工作日。若按情景估算,扣除假期和固定会议后剩四十八人天,再为支持与故障预留六人天,可用于计划承诺的只有四十二人天。这个数字不是普适公式,而是提醒计划者:先算有效容量,再讨论做多少工作。

3. 风险应有等级、责任人和触发条件

风险清单不是为了把所有未知列出来,而是为了让团队知道哪些未知会改变版本决策。每个高风险项至少写清:发生概率、影响范围、负责人、验证动作、最晚决策时间和触发后的替代方案。

例如,“第三方接口可能晚到”太模糊;“若周三前未拿到稳定测试环境,集成验证将顺延两天,先以模拟服务完成接口契约测试,最晚周五由技术负责人决定是否移除该能力”才是可管理的风险描述。

4. 设置质量门槛,而不是临近发布临时判定

质量门槛应随业务风险调整。影响登录、支付、权限、数据迁移或安全边界的改动,不能只靠抽样测试;低风险文案调整也不应被迫走与核心交易同样重的验证流程。关键在于事先定义哪些变更属于高风险,哪些证据足以支持发布。

一套实用的发布就绪检查可以包括:关键验收场景通过;阻断发布的缺陷为零;重要缺陷有接受人和关闭期限;监控告警已配置;数据备份或迁移方案已验证;回滚路径经过桌面演练;发布沟通和支持安排已落实。

质量门槛的价值,不是阻止发布,而是避免团队在发布日期当天才发现无法解释的风险。门槛也应允许经过授权的风险接受,但必须记录接受人、影响范围和补救措施。

5. 用变更控制保护承诺,也保护必要的灵活性

变更控制不是“冻结之后谁都不能改”,而是让改动的代价显性化。每个进入中的变更,都要回答:新增价值是什么;它会挤掉什么;影响哪些依赖和测试;是否改变发布日期;谁有权批准。

可以设置简化的变更决策表:小范围澄清由产品与研发负责人确认;影响容量或测试范围的变更由版本负责人评估;改变对外承诺或涉及重大风险的变更由业务决策人确认。团队应避免“会议上口头答应、计划里默默加项”,这是范围膨胀最常见的入口。

五、版本计划流程与成员规范:从启动到复盘逐步落地

1. 阶段一:需求进入候选池

候选需求首先要满足最小信息完整度,不要求一开始就写成厚重的规格文档,但需要有问题描述、目标用户、预期结果、重要约束和初步验收方式。产品负责人负责解释价值,技术负责人补充技术风险,项目成员共同识别依赖。

此阶段不承诺发布日期。若需求描述仍停留在“客户想要”“领导要求”或“竞品有这个功能”,应先补充真实场景和决策背景。来源可以是客户访谈、支持工单、使用行为、业务策略或合规要求,但要注明来源和证据强弱。

2. 阶段二:范围评审与优先级排序

评审时先讨论价值与风险,再讨论工作量。常见的优先级判断维度包括用户影响、业务时效、合规要求、战略相关度、预计收益、技术风险和机会成本。不要把所有维度机械地压成一个分数,评分只用于辅助讨论,不应掩盖决策依据。

每个版本需形成范围基线:已承诺事项、可选事项、明确排除事项、依赖列表和关键假设。对外部承诺较强的项目,还应记录谁批准了基线,以及什么条件会触发重估。

3. 阶段三:容量与依赖评估

容量评估由团队而不是单个管理者单方面完成。成员需要说明当前并行工作、技术债、支持轮值和不确定性;负责人再合并成团队级可用容量。若评估结果与候选工作总量冲突,优先缩小范围或分阶段交付,不应默认通过延长工时解决。

依赖评估要画出关键路径,而不只是列出协作方名称。至少把接口交付、环境就绪、数据准备、安全评审、第三方审批和验收资源标注到时间线上,并设置责任人和最晚完成点。

4. 阶段四:版本承诺会

承诺会不应该变成逐条读任务的例会。会议只解决高价值决策:范围是否可承诺、容量是否可信、关键依赖是否有负责人、风险是否有缓解方案、发布条件是否可验证。任务细节可在会前异步补充。

会后应输出一页版本基线:版本目标、范围清单、负责人、关键日期、容量假设、依赖、主要风险、质量门槛、变更审批路径。成员应能在一个入口找到当前有效版本,而不是分别维护多个口径不同的表格。

5. 阶段五:执行期间的状态管理

状态更新应描述阻塞和下一步,而不只是改颜色。一个有效的工作项更新可以写明:已完成什么、剩余什么、遇到什么阻塞、需要谁在何时协助、对版本日期是否产生影响。状态信息的目标是降低协调成本,而不是增加日报负担。

建议在固定节奏中检查关键路径和风险,而不是要求所有成员每天参加长会。对于稳定团队,可通过异步更新加短会处理阻塞;对于临近发布或风险较高的版本,可增加短周期检查,但要限定检查对象,避免全员被会议拖慢。

6. 阶段六:验收、发布与复盘

验收由需求责任人依据事先约定的标准确认,测试人员提供质量证据,研发负责人说明已知限制,发布负责人确认运行条件。任何“先发布再补验收”的决定都应明确记录风险接受人和后续处理期限。

复盘不只问“是否按时”,还要问版本目标是否达成、范围变化是否合理、阻塞出现在哪里、质量问题是否可提前发现、计划假设是否准确。把每次改进限定在一到三个可执行动作,并指定负责人和完成时间,才能避免复盘成为总结会。

7. 项目成员的职责边界

角色 主要责任 不应替代的职责 关键输出
产品负责人 说明目标、用户场景、优先级与验收标准 不能仅以“业务要求”替代范围决策 目标说明、范围基线、验收条件
研发负责人 评估技术方案、工作拆分、依赖与技术风险 不能把未知风险隐藏在单一工期数字里 技术评估、容量意见、风险缓解方案
测试负责人 设计验证策略、测试范围与质量门槛 不能只在开发结束后接收未经准备的版本 测试计划、缺陷分级、验证结论
项目或版本负责人 维护版本基线、追踪依赖和组织变更评估 不能替业务方决定价值优先级 版本视图、风险清单、变更记录
发布负责人 核验发布条件、沟通窗口、监控与回滚安排 不能把“代码已合并”当成发布就绪 发布清单、操作记录、回退方案

六、版本管理关键指标:少而准,比堆报表更有用

1. 指标先有口径,再谈目标值

版本指标常见的问题不是缺少数据,而是不同团队对同一个名称采用不同口径。例如“按时交付”可能指代码冻结按时,也可能指所有承诺需求上线;“缺陷率”可能只统计线上故障,也可能包含测试阶段发现的问题。没有口径说明,横向比较只会制造误判。

我建议为每个指标写出定义、统计对象、时间窗口、排除项和责任人。团队内部指标适合做趋势观察,不应在口径尚未稳定时用于绩效排名。尤其要防止成员为了指标好看,把工作拆分方式或状态更新方式调整到不再反映真实交付。

2. 按期交付率:衡量承诺质量,不是单纯追日期

按期交付率可以定义为:在基线版本内、达到约定验收条件并在承诺窗口内交付的工作项数量,除以基线承诺工作项总量。必须明确是否按工作项计数、按价值权重计数,或者按关键目标计算。高风险大需求和小型修复按数量等权,可能会误导判断。

如果团队按期率下降,下一步不应直接要求“提高执行力”。先检查范围变化、容量假设、依赖等待和估算偏差。若连续几个周期都出现大量临时移出,问题很可能在承诺机制,而非单个成员效率。

3. 计划变更率:识别版本范围是否稳定

计划变更率可以观察基线确认后新增、移出或大幅改写的工作量占比。统计时要分开记录紧急修复、业务优先级变化、需求澄清和执行偏差,因为它们代表不同问题。高变更率并不自动等于管理失败:监管要求突变或线上事故会带来必要变化,关键是变化是否可解释、可追溯。

4. 依赖按期兑现率:定位跨团队等待

可统计版本中关键依赖在约定时间内交付的比例,并记录等待造成的阻塞时长。这个指标尤其适合多团队项目,因为它能区分“本团队执行慢”与“关键输入晚到”。同时建议关注依赖确认时间:若依赖到版本中期才被发现,单看兑现率就会漏掉前期识别不足的问题。

5. 质量指标:关注逃逸缺陷、严重度与修复时间

只数缺陷总量不够。应结合严重度、发现阶段、是否影响核心流程、是否导致回滚,以及从发现到修复的时间来观察。测试阶段发现很多低严重度问题,未必意味着发布风险高;线上出现一个权限边界错误,影响可能远大于几十个界面瑕疵。

可以参考 DORA 对软件交付表现的研究框架,关注交付速度与稳定性相关指标,例如变更前置时间、部署频率、变更失败率和恢复时间。需要注意,DORA 指标用于理解交付能力,不是要求所有组织照搬同一目标值;产品形态、发布方式、监管要求和统计边界都会影响可比性。

6. 预测偏差:用区间而不是单次差异评估估算

预测偏差可比较计划人天与实际人天,但实际人天受任务切分和记录习惯影响。更稳妥的方式是同时看范围完成率、周期长度、阻塞时间和实际交付结果。若估算连续偏低,先看任务是否过大、需求是否含糊;若连续偏高,检查估算是否把未知全部按最坏情况计入。

对新团队,先积累数个周期的基线,不急于设定硬性目标。团队数据稳定后,可以观察预测区间覆盖率:例如计划范围是否经常落在实际完成能力的合理区间里。重点是让预测逐步校准,而不是制造“每次都精确”的假象。

7. 指标组合示例:用一组数据发现问题,而非追求单项好看

以下为情景模拟数据,用来说明指标之间的诊断关系。某团队连续三个版本的按期交付率下降,若同时看到计划变更率上升、依赖等待时间拉长,而缺陷逃逸率没有明显变化,优先应检查范围控制和依赖管理;如果变更率稳定但缺陷逃逸增加,就应检查测试策略与发布门槛。

指标 版本甲 版本乙 版本丙 可能的诊断方向
基线承诺完成率 88% 79% 72% 连续走低,需检查容量与承诺范围
基线后变更工作量占比 9% 18% 26% 变更增加,需分类追查来源与决策机制
关键依赖平均等待时间 1.2天 2.4天 3.6天 跨团队等待扩大,需提前确认关键路径
上线后高优先级缺陷数 2个 2个 3个 质量风险略增,但不足以单独解释交付下降

版本计划流程与规范:项目成员版本管理实操方法关键指标

8. 不要把指标直接变成员工排名

个人完成任务数受任务大小、复杂度、协作成本和角色差异影响,不能直接代表贡献。把按期率、提交次数或缺陷数用于个人排名,容易鼓励成员挑简单任务、隐瞒风险或延迟暴露问题。

指标首先服务于团队改进。管理者可以用它发现瓶颈,成员可以用它说明容量和风险,业务方可以用它理解承诺边界。若组织需要绩效评价,应结合岗位目标、工作复杂度、协作贡献和长期结果,不能拿一组项目过程数据替代完整判断。

七、案例推演:一个跨团队版本如何从失控走向可预测

1. 初始状态:计划表完整,交付链不完整

下面是一个情景模拟案例:某企业要在六周内交付企业管理平台的权限升级。项目涉及产品、前端、后端、测试、安全和运维团队,初始计划包含三十项工作。计划表有负责人和预计日期,但没有清楚区分必须交付与可选范围,外部接口的测试环境也未确认。

项目启动两周后,业务方新增审计导出要求;后端团队发现旧配置迁移方式不明确;测试团队拿到环境时,关键测试账号尚未准备。此时看板上大多数任务仍显示“进行中”,但实际上项目已经有三条关键路径风险。团队如果只看完成任务比例,很容易误以为进展正常。

2. 第一次调整:先补决策信息,不先催进度

项目负责人组织一次短评审,把三十项工作重新分为:支持权限升级核心流程的必须项、可独立发布的审计导出、暂缓的低频界面优化。团队确定审计导出不进入本次基线,但保留接口设计;旧配置迁移被提升为发布阻断项;测试环境和账号明确到责任人和最晚日期。

这一步不是“砍需求”本身,而是让每个范围决定都可解释。核心流程要按期交付,就不能同时默许新增事项不断挤占测试时间。可拆分的功能另行评估,不能拆分的风险则必须在版本计划里显性化。

3. 第二次调整:把发布日期拆成质量节点

团队把原来的单一发布日期拆成代码冻结、回归测试完成、发布候选确认和正式上线四个节点。上线前一周停止非阻断性范围新增;关键权限场景必须全部通过;迁移验证需在生产近似数据量上完成;若高优先级缺陷未关闭,则由指定负责人决定延期或接受风险。

由此,成员不再用“开发差不多了”描述状态,而是能指出目前卡在环境、迁移验证还是缺陷关闭。业务方也更容易理解延期的原因:不是团队在笼统拖延,而是某项明确的发布条件尚未满足。

4. 情景模拟结果:过程指标帮助发现改进位置

如果以这次推演的数据观察,第一轮时项目基线后变更比例较高,关键依赖状态不清;调整后,范围变化减少,测试环境在计划节点前就绪,发布准备不再压缩到最后几天。这里不把结果描述为普遍提升比例,因为它是为了说明方法而构造的情景模拟,而非真实客户案例。

值得注意的是,团队的最终选择未必是所有功能都在原日期交付。更合理的结果可能是核心权限功能按期上线、审计导出进入下一版本、低频界面优化暂缓。版本成功不是把初始清单一项不落地做完,而是在明确约束下交付最重要的结果,并让未交付项有计划地去向。

版本计划流程与规范:项目成员版本管理实操方法关键指标

八、不同团队规模与项目类型的行动建议

1. 小团队:用最少规则建立共同语言

五到十人的团队通常不需要复杂审批。建议保留一个候选池、一份版本基线、一张风险与依赖清单,以及每周一次的短检查。即使使用共享表格,也要统一版本号、状态定义、负责人字段和变更记录,避免每个人维护自己的副本。

小团队最应避免的是把所有沟通都放在即时消息里。即时讨论可以快速澄清,但决策必须回写到唯一的计划入口。否则人员请假、成员轮换或版本回顾时,很难还原当时的范围和风险判断。

2. 百人以上组织:强化跨团队依赖与口径治理

中大型组织的困难通常不是没有任务系统,而是多个团队使用不同状态、不同周期和不同发布概念。应建立组织级最小口径:版本目标、基线、依赖负责人、阻断级缺陷、发布就绪条件和变更审批路径。各团队可以保留自己的开发实践,但跨团队协作字段必须能对齐。

可使用 PingCode 这类项目管理平台把需求、迭代、缺陷、测试和版本关联起来,并按角色设置必要的操作权限。平台实施时,我会优先验证三件事:数据能否从需求追到验收;依赖和变更是否有历史记录;管理视图是否能区分计划偏差和质量风险。若这些问题解决不了,新增仪表盘通常不会带来真正的可预测性。

组织级规范不应追求所有团队完全一致。平台团队、移动端团队、数据团队和基础设施团队的交付节奏可能不同。统一的是对外承诺和风险表达方式,而不是强迫每个团队使用相同长度的迭代、相同颗粒度的任务或相同发布频率。

3. 维护型版本:重点控制回归范围和兼容风险

维护版本的需求可能以缺陷修复、小幅优化和依赖升级为主。计划时要关注变更影响面、兼容范围、回归测试覆盖和回滚策略。小改动并不必然低风险,数据库结构变化、权限校验调整、依赖库升级都可能影响大量既有流程。

维护团队可按变更风险分层:低风险文案与样式问题采用轻量验证;中风险逻辑修改补充相关模块回归;高风险数据与权限变更执行更完整的测试和发布审批。风险分层比按“任务大小”分层更可靠。

4. 新产品版本:保留探索空间,但不把探索伪装成确定承诺

新产品或新功能缺少历史数据,需求和技术路线都可能调整。计划应把探索性工作与确定性交付分开。探索任务可以用时间盒、验证假设和决策节点管理,例如先用一周验证用户是否能完成关键操作,再决定是否投入完整开发。

不要把“研发一个原型”“验证某项技术”写成与成熟需求同等确定的对外交付承诺。对于探索工作,适合承诺的是在某个时间点给出证据和决策,而不是提前承诺最终功能发布日期。

5. 高合规或高风险项目:牺牲部分速度换取证据完整

涉及金融交易、隐私数据、医疗流程、关键基础设施或安全边界的项目,需要把审计证据、审批留痕、测试覆盖和回滚计划纳入版本范围。此类团队不能简单照搬普通产品的轻量流程,也不应把合规环节视为发布前的“额外手续”。

高风险项目的计划容量应考虑评审等待和验证周期。若外部审批时间不可控,版本日期需以关键审批路径为依据;若无法确定审批窗口,应明确提供区间和条件,不要给出看似精确的单日承诺。

九、不同情况下的取舍:什么时候加流程,什么时候减流程

1. 需求稳定、团队成熟:减少审批,增加趋势观察

当团队目标稳定、依赖少、历史吞吐可信、线上风险可控时,可以降低逐项审批频率,让成员在既定边界内自行调整实现方式。管理者重点观察变更趋势、质量表现和交付波动,不需要把每次任务拆分都变成管理决策。

但“减少审批”不等于取消范围基线。版本目标、关键质量门槛和对外承诺仍需明确。团队自主性建立在边界清楚的基础上,而不是建立在信息缺失上。

2. 需求频繁变化:缩短承诺周期,不要把变化藏进计划

如果业务优先级每周都变化,强行承诺长周期固定范围通常会造成大量计划失真。可以缩短正式承诺窗口,把远期需求保持在候选池,近期只承诺已确认且具备必要条件的工作。短周期不意味着完全没有路线图,而是把不同置信度的计划分层表达。

同时要记录变更成本:被替换的工作、重新测试的内容、被打断的关键路径和对用户承诺的影响。只有让变化有成本,业务方才有条件比较“新增需求的收益”和“被挤出工作产生的代价”。

3. 依赖多、团队多:减少同时开工,强化关键路径管理

多团队项目最常见的浪费不是某个任务做得慢,而是大量工作同时开始、互相等待,最后集中到集成阶段。此时应减少并行启动的需求数,优先打通关键依赖和接口验证,让团队更早知道方案是否可行。

管理者可能需要在“局部利用率”和“端到端交付速度”之间取舍。让每个人始终满负荷,看上去利用率高,却会让跨团队问题没有处理空间。适当保留能力处理集成、评审和故障,往往比把所有时间排满更有利于整体交付。

4. 质量事件增加:暂时降低发布节奏,补齐反馈回路

若线上高优先级缺陷持续增加,继续追求发布频率可能扩大恢复成本。团队应检查变更风险分类、测试环境与生产差异、监控告警覆盖、灰度策略和回滚操作,而不是简单要求测试“多测一些”。

节奏放慢应有明确退出条件,例如关键流程验证覆盖达到约定标准、特定类别故障连续若干周期未复发、回滚演练完成。没有退出条件的临时减速容易变成永久性拖延。

5. 外部日期不可变:控制范围,不要假设人力可以无限扩张

如果法规窗口、客户上线窗口或市场活动日期无法移动,团队应先把必须交付的最小范围定义清楚,再评估是否可以分阶段上线、功能开关隔离、灰度发布或把非关键能力延后。日期不可变,不代表范围不可变,更不代表质量门槛可以随意取消。

若范围和日期都被锁死,管理者必须显式评估人力扩张、质量风险和协作成本。新人加入一个临近收尾的项目,可能增加沟通和培训负担;加班可以短期补充执行时间,却不能替代需求澄清、依赖等待和测试周期。

6. 选择集中式还是分布式版本管理

集中式管理适合跨团队依赖高、对外承诺统一、合规要求严格的项目。它能减少不同团队对发布范围的理解偏差,但可能增加决策排队时间。分布式管理适合团队自治强、模块边界清晰、发布可独立进行的组织,响应更快,但需要统一接口契约、依赖声明和变更告知机制。

很多组织适合混合方式:团队自主决定内部迭代和任务安排,版本负责人统一管理对外承诺、共享依赖和发布风险。判断依据不是组织架构图,而是变更是否会影响其他团队、用户或运行安全。

十、可直接采用的版本计划模板与会议检查表

1. 版本计划至少包含哪些字段

  • 版本基本信息:版本名称、负责人、计划周期、关键日期、适用产品或模块。
  • 目标与受益对象:说明要解决的问题、目标用户,以及如何验证结果。
  • 范围基线:列出必须交付、可选交付和明确不纳入的事项。
  • 工作项与责任人:每项工作关联需求、负责人、验收标准和当前状态。
  • 容量假设:记录团队可用人天、已知支持工作、休假和缓冲安排。
  • 依赖清单:注明依赖方、所需输入、承诺时间、状态和未兑现时的替代方案。
  • 质量门槛:定义测试范围、阻断缺陷级别、发布就绪条件和风险接受人。
  • 变更记录:保存变更内容、原因、影响评估、批准人和被替换事项。
  • 发布方案:包括灰度策略、监控、回滚、沟通和上线后观察安排。
  • 复盘结论:记录结果、偏差原因、改进动作、负责人和截止时间。

2. 版本承诺会的检查问题

会议开始前,我建议先异步回答这些问题:本版本最重要的目标是什么;有哪些工作是必须交付;哪些依赖尚未确认;估算依据来自哪里;团队容量是否扣除了支持与会议;发布质量门槛是否已明确;如果范围超出容量,优先移出什么。

会议中应重点讨论分歧,而不是重复朗读计划。对于每个争议事项,记录选择了什么方案、放弃了什么方案,以及后续验证点。若争议无法当场解决,指定决策人和截止时间,并说明未决时默认采用的处理方式。

3. 每周检查会的四个重点

  1. 关键路径是否按计划推进,最近的等待和阻塞是什么。
  2. 是否出现新增范围,新增事项是否替换了其他承诺。
  3. 质量与发布风险是否变化,哪些风险接近触发条件。
  4. 需要谁做什么决策,若决策延后会影响哪个节点。

不建议每周让所有成员逐个汇报“做了什么”。更有效的做法是围绕阻塞、风险和决策组织讨论,状态信息通过项目管理平台或异步更新共享。这样既保留透明度,也避免把协作时间消耗在重复播报上。

4. 版本收尾复盘的五个问题

  • 版本目标是否达成,证据是什么?
  • 基线范围中哪些按计划完成,哪些移出或延期,原因是什么?
  • 最重要的等待、返工或变更发生在哪个环节?
  • 哪些质量信号出现得太晚,下一次可以提前到哪个节点?
  • 下一版本只改哪一到三个流程动作,分别由谁负责?

复盘结论应落到流程,不应只落到个人。若问题来自依赖方未确认,改进动作应是增加依赖确认节点;若测试环境晚到,改进动作应是提前验证环境与数据;若范围持续膨胀,改进动作应是建立变更替换规则,而不是笼统要求成员“提高沟通效率”。

十一、最终判断:好的版本管理,允许计划被改变,但不允许改变没有代价

1. 计划不是预测未来,而是管理未来的选择

版本计划不可能消除不确定性。它真正能做的是让团队更早看见不确定性,并在成本仍可控时做选择。计划越可信,越不是因为表格里的日期永远不变,而是因为团队知道什么条件会让计划改变,谁有权改变,以及改变后需要付出什么代价。

若一个版本到最后仍然按最初日期上线,但质量门槛被悄悄跳过、范围被临时缩水、成员靠长期加班扛住,这不一定是成功的计划。反过来,若团队基于新的风险及时调整范围,保护核心目标和用户安全,并清楚沟通代价,计划变更也可以是成熟管理的表现。

2. 下一步从三件事开始

如果你所在团队目前没有统一版本流程,不必先设计一套复杂制度。选一个即将启动的版本,先写清目标与范围基线;再把容量、关键依赖和质量门槛补齐;最后约定一条简单的变更规则,要求新增承诺必须说明替换项或日期影响。

跑完一到两个周期后,再根据实际结果校准指标口径和缓冲安排。若跨团队协作已经复杂到表格无法追溯,可评估适配的项目管理平台,把需求、测试、缺陷、发布和变更记录连接起来,同时保留对流程边界的审视,不要把工具上线误认为治理完成。

我最看重的版本管理信号,不是计划从未变动,而是每一次变动都能追溯到证据、决策和代价。当成员知道自己承诺什么、何时需要求助、什么条件下可以调整,版本计划才真正从排期表变成团队共同使用的交付机制。

常见问题解答(FAQ)

1. 版本计划流程应该按什么顺序推进?

我负责的项目经常是需求一来就直接排进版本,结果开发开始后才发现依赖没理清,测试时间也被挤掉。我想知道版本计划究竟应该先确认什么,怎样减少计划反复调整?

建议按“确认目标与范围,拆分需求,识别依赖和风险,估算容量,确定版本窗口,评审并冻结基线,持续跟踪”的顺序推进。先写清版本要解决的用户问题和验收条件,再讨论排期;否则团队容易把“需求列表”误当成“可交付计划”。

例如,一个四周迭代可先留出约两天做需求澄清与依赖确认,再依据团队实际产能安排开发、测试和发布,并预留约10%至20%的缓冲。这个比例只是起点,应结合历史延期和突发支持工作校准。计划评审后要记录范围、负责人、目标日期及变更原因;

新增高优先级事项时,明确是替换原有工作、调整交付时间,还是增加资源,不要只把任务叠加到原计划上。

2. 版本计划中怎样分配项目成员的工作量,避免有人过载、有人空闲?

我发现任务数量看起来平均,不代表工作量真的平均:一个人可能同时承担复杂开发和线上支持,另一个人手里却都是小改动。我该用什么依据分配任务,才能既考虑成员能力,也避免排期过于乐观?

不要按任务条数平均分配,应综合任务估算、成员可投入时间、技能匹配、并行任务和支持职责。可先计算个人可用容量:计划周期内工作日乘以每日可投入项目工作的时长,再扣除休假、会议、值班和固定协作时间。例如,10个工作日、每天约6小时可用于项目工作的成员,理论上有60小时容量;

若该成员承担值班或跨组支持,应进一步扣减。再把任务估算与容量对照,初期可将承诺工作量控制在可用容量的80%至90%,通过实际完成数据逐步校准。评审时还要检查关键任务是否集中在单一成员身上,并安排知识交接或备份责任人;这样比表面上的平均分配更能降低单点风险。

3. 衡量版本计划执行质量,哪些关键指标比“按时发布率”更有用?

我所在团队过去只看版本有没有按期上线,但有时虽然准时,范围却被砍掉不少,发布后还需要连续修复问题。我想知道该跟踪哪些指标,才能分辨计划是真的可靠,还是只是把风险留到了发布之后?

按时发布率需要和范围兑现、变更、质量及预测偏差一起看。建议至少记录计划完成率(按期完成的基线事项占比)、范围变更率(计划确认后新增或移除事项占比)、估算偏差(实际耗时与估算耗时的差异)、发布后缺陷数,以及高优先级问题的修复周期。

举例来说,某版本按时发布率为100%,但基线事项只完成70%,期间新增与移除事项占比达到30%,发布后又出现多项高优先级缺陷,这并不能说明计划健康。指标要按团队和项目类型观察连续多个版本的趋势,不宜用单一阈值给个人排名;

若偏差连续扩大,应先检查需求变更、依赖等待和估算口径,而不是简单要求成员“提高效率”。

4. 版本计划确定后,需求变更和延期应该怎样管理?

我遇到过版本中途插入紧急需求,大家口头同意后继续做,最后原定功能延期,却说不清是谁决定调整的。我想建立一套不增加太多流程负担的变更规范,应该记录哪些信息、由谁作判断?

把变更分为紧急修复、法规或业务必须项、普通新增需求,并为每类设定审批路径。每次影响版本基线的变更,至少记录提出原因、业务价值、影响范围、预计工作量、依赖关系、风险、决策人,以及被替换或顺延的事项。紧急事项可以快速决策,但应在约定时间内补齐记录;普通需求则进入下一轮评估,避免默认挤占当前版本容量。

延期判断不应只看任务是否完成,还要核对关键路径、剩余测试时间和发布准备情况。若风险已经威胁到质量门槛,优先缩小范围或调整日期,不建议靠压缩测试时间维持表面上的准时。

核心关键词

读者评论

张
张亦辰

我们团队用共享表格做版本排期时,前期确实够灵活,但变更多了以后很难追溯谁改了范围、为什么延期。文章提到的候选池和正式承诺分开很实用,关键是要有人持续维护,不然字段再全也会失效。

田
田若宁

容量按真实可用人天计算比按人数排期可靠,不过支持工单和临时会议很难提前估准。建议再结合过去几期的实际中断时间,给出一个区间和置信度,而不是只填一个计划数字。

莫
莫依诺

把开发完成、测试通过和发布就绪分开管理很有必要。我们以前也遇到过代码合并后才发现监控和回滚方案没准备好的情况。只是质量门槛如果过多,可能拖慢低风险需求,最好按变更风险设置不同级别。

文章包含AI辅助创作:版本计划流程与规范:项目成员版本管理实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/517665
