版本最佳实践:项目成员版本管理实操方法,常见问题
一个项目有 30 名成员、3 条并行开发线和每两周一次的发布节奏时,最容易出问题的往往不是代码写错,而是有人不知道自己当前应该对齐哪个版本:测试按旧版本验收,开发在新分支修复,产品却把另一批需求放进了“下个版本”。我处理版本协作问题时,通常先不问“版本号怎么起”,而是先确认:版本由谁定义、成员如何知道自己负责什么、变更怎样影响交付,以及发布后如何追溯。
一、先讲核心结论:版本管理首先是协作规则,不是编号规则
1. 一个可执行的版本必须同时说明四件事
版本号本身只是一种标签。单独看到“3.4.0”,成员无法判断它对应哪些需求、当前是否冻结、谁负责验证,也不知道发生问题时应该回滚到哪个状态。要让版本信息真正指导工作,我会要求项目至少为每个版本补齐四类信息:
- 范围:本版本包含什么、不包含什么,哪些需求、缺陷或技术任务被纳入。
- 责任:版本负责人、各模块责任人、测试责任人及发布审批人是谁。
- 状态:版本处于规划、开发、冻结、测试、待发布、已发布还是取消状态。
- 证据:验收记录、构建产物、变更记录、发布说明和回滚方案在哪里查。
这四项中只要缺一项,成员就可能依赖口头消息补齐信息。团队规模较小时,口头对齐有时足够;人员、模块、客户环境增加后,口头对齐会变成不可追溯的隐性流程。
2. 项目成员需要看到的是“自己该做什么”
在版本管理中,项目负责人关心范围和交付风险,开发关心代码与依赖,测试关心测试基线,产品关心需求是否按承诺进入发布。给所有人展示同一张版本列表,不等于所有人都能从中获得可行动的信息。
我建议每个成员至少能回答以下问题:我负责的事项属于哪个目标版本?它当前卡在哪个状态?如果该事项延期,会影响哪些验收内容?发生变更时由谁确认?这比要求每个人记住一套复杂编号规则更重要。
3. 版本治理的成功标准是减少“错位”
版本管理的价值,不在于版本号看起来整齐,而在于减少计划、开发、测试和发布之间的错位。常见错位包括需求未入版本却被开发、缺陷修复进错分支、测试使用了过期构建、发布说明与实际内容不一致,以及已发布问题无法追到对应责任人。
因此,我会先用“错位事件”而不是“版本总数”判断管理质量。版本数量多,不一定管理差;如果版本边界清楚、变更有记录、发布可追溯,多版本并行也能稳定运作。反过来,即使整个项目只有一个版本,只要范围和状态含糊,成员照样会反复返工。

二、背景和真实场景:团队为什么会在版本上“各说各话”
1. 从一个常见的跨职能项目说起
我在复盘项目协作时,反复看到相似情形:产品按交付日期规划版本,开发按代码分支理解版本,测试按部署包理解版本,客户成功则按客户可见功能理解版本。每个人都说“我做的是当前版本”,但每个人对“当前”指向的对象并不相同。
下面的案例是为说明管理方法而整理的情景模拟,不代表某个客户或组织的实测结果。一个约 120 人参与、包含产品、研发、测试、实施和运维的业务项目,按两周节奏发布。最初版本计划只记录名称、预计日期和需求列表,没有明确范围冻结规则,也没有统一的发布责任人。
第二个迭代中,客户临时提出一项权限需求。产品把需求记入版本计划,开发判断改动很小便直接安排实现,测试仍依据原先的验收清单准备回归。临近发布时,开发发现权限改动涉及两个服务,测试发现新旧验收口径冲突,发布负责人则无法确认哪些客户环境已具备升级条件。
问题看似来自临时需求,实质上是变更没有经过同一条责任链:谁提出、谁评估影响、谁批准进入版本、谁更新验收范围、谁通知成员,没有形成闭环。团队最终花了额外时间重新核对需求、代码、测试和发布记录。此类耗时并非由版本编号复杂造成,而是信息在不同角色之间断开。
2. 版本边界会随并行工作而变得模糊
团队只有一条开发线、所有需求都按顺序交付时,成员可以通过日常沟通保持同步。并行开发出现后,同一时间可能存在下个版本的新功能、当前版本的缺陷修复、已发布版本的紧急补丁,以及某个客户的定制分支。此时,“最新版”是一个危险词,因为它没有说明适用对象和时间点。
例如,测试环境的构建可能包含新功能,但生产环境仍运行旧版本;一个高优先级缺陷已在维护分支修复,却尚未合入主线;某个客户的验证包包含临时配置,不能直接代表标准发布版本。需要分别标识这些状态,而不是用一个模糊的“最新版”覆盖所有情况。
3. 百人以上组织需要把隐性约定变成可检索规则
人少时,负责人能够记住谁在做什么;组织扩大后,成员流动、跨时区协作、多个项目共享人员,都会让“大家都知道”变成不可靠假设。对 100 人以上的团队,版本信息不仅要写得完整,还要方便按版本、模块、责任人和状态检索。
在此类组织中,工具适合承载流程记录,但工具不会自动替团队决定版本边界。若使用 PingCode 这类面向中大型团队的项目管理平台,我会先验证它能否按组织现有工作流配置版本、工作项、责任关系、状态流转和可见性,再决定如何迁移数据;不应仅因为平台功能丰富,就把旧流程原样搬进去。
4. 版本计划需要区分承诺和预测
版本计划里最容易造成误解的是日期。产品或项目负责人写下一个日期后,其他成员常把它理解成不可变承诺;但在探索性项目中,计划日期更可能是当前预测。若计划没有标明“承诺日期”还是“目标日期”,任何范围调整都会被解释为管理失信。
我会在版本记录中明确标注日期属性,并同步写出预测依据。例如“目标发布日期:6 月 28 日;依据:核心功能已完成设计评审,外部依赖尚未验证;范围冻结时间:6 月 14 日”。日期、依据和不确定性放在一起,才能让团队讨论风险,而不是只围绕日期争论。
三、常见误区:看似在做版本管理,实际是在增加噪声
1. 把版本号当成项目计划
版本号只能区分状态或交付批次,不会自动说明需求优先级、责任人、验收标准和风险。把所有内容塞进一个类似“V2.3.1-客户A-紧急-待测”的名称里,短期似乎信息丰富,长期会导致命名越来越长、规则越来越难维护。
我的判断:标识负责“识别”,字段负责“解释”。版本名称应简短稳定;需求范围、环境、责任、状态和日期分别放在可查询字段或文档中。只有在工件确实需要通过文件名独立流转时,才把必要的识别信息写进构建号或包名。
2. 认为所有成员都应该有版本创建权限
成员可以提出版本需求,不代表所有成员都适合直接创建正式版本。缺少权限边界时,常见结果是出现重复版本、同名版本、临时版本无人维护,或某个迭代被不同人拆成互相冲突的计划。
较稳妥的做法是区分“提出版本”“维护版本”和“批准发布”。项目成员可以通过模板提交建议;版本负责人检查范围与依赖后创建或调整计划;发布审批人依据风险和验收证据决定是否放行。这不是把决定权集中到一个人,而是让每种决定都有可追溯的责任人。
3. 版本冻结后完全禁止变更
冻结的目的不是假装需求不会变,而是提高变更成本,让团队在最后阶段慎重处理范围调整。若把冻结理解为“任何变化都不准发生”,紧急安全修复、监管要求、生产故障等情况就会绕开流程,形成更难追溯的私下操作。
我更愿意把冻结定义为“变更需经过显式评估”。评估至少考虑业务价值、受影响模块、回归范围、对发布日期的影响、是否有替代方案。批准后,版本范围和验收清单必须同步更新;若不批准,也要留下决策结果,避免成员继续按旧口头承诺行动。
4. 把所有缺陷都塞回原版本
已发布版本中的缺陷,不一定应该直接修改原版本记录。若原版本代表已经交付的历史快照,就应保持它的实际范围不变;缺陷修复通常应进入新的维护版本或补丁版本,并记录它修复了哪个已发布版本的问题。
这样做的理由很实际:审计、客户支持和回滚都需要知道“当时发布了什么”。如果事后不断修改旧版本内容,版本历史就失去证据价值,排查“客户运行的包与记录是否一致”也会变得困难。
5. 以“全部完成”代替可验证的验收条件
任务状态显示完成,不等于版本可以发布。开发人员可能完成了编码,但尚未合并;测试人员可能完成主流程验证,却未覆盖权限和升级路径;运维可能完成部署准备,但回滚步骤尚未演练。状态必须对应可验证的完成定义。
例如,“开发完成”可以要求代码合并、静态检查通过、关联工作项更新;“测试通过”可以要求指定构建、指定环境、关键用例和缺陷状态均有记录;“可发布”则需要满足版本门禁,而不是只看任务列表的完成百分比。
6. 用复杂分支策略掩盖责任不清
分支模型是代码协作方案,不是版本责任制度。团队即使采用多条长期分支,只要成员不知道哪个分支对应哪个发布目标,仍会发生漏合并、重复修复和测试对象不一致。反之,小团队采用相对简单的分支方案,也可以通过清楚的发布标签和变更记录维持秩序。
我会先把“一个版本如何从计划变成可发布工件”画清楚,再选择分支策略。不要为了显得规范而复制复杂工作流;每增加一条长期分支,团队都要承担合并、同步、验证和知识传递成本。
四、专业判断逻辑:先定边界,再定规则,最后才选工具
1. 先判断管理对象到底是什么
“版本”在不同团队里可能指产品版本、软件发布、项目迭代、客户交付批次、配置基线或文档修订版。这些对象有关联,却不能混为一个字段。项目迭代通常用于组织一段时间内的工作,发布版本用于标识交付结果,构建号用于识别某一次构建产物。
如果团队把迭代名称直接当作生产版本,可能出现一个迭代对应多个补丁发布、一个发布包含多个迭代工作项的情况。应先定义每种对象的目的,再决定它们之间如何关联。一个有效的模型通常允许“工作迭代”“发布版本”和“构建标识”各自存在,并通过关联关系串起来。
2. 判断团队需要多严格的版本治理
严格程度不应按组织规模机械决定,而要看变更风险、并行程度、外部依赖和交付后果。一个内部低风险的小工具,可能只需要负责人、范围、状态和发布日期;涉及金融交易、医疗流程、关键基础设施或多客户生产环境的系统,则需要更强的审批、证据保留和回滚控制。
| 判断维度 | 风险较低时 | 风险较高时 | 管理动作 |
|---|---|---|---|
| 并行开发线 | 单线推进,短周期交付 | 多个产品线或维护分支并行 | 建立分支与发布目标映射 |
| 交付对象 | 内部用户,可快速回滚 | 多个客户环境,升级窗口受限 | 记录目标环境、包版本和部署状态 |
| 变更后果 | 局部功能异常,可快速修正 | 数据、资金、安全或合规风险 | 提高审批与测试证据要求 |
| 团队协作 | 成员固定,沟通链短 | 跨部门、跨地点、频繁交接 | 增加记录模板与变更通知机制 |
这张表不是成熟度排名,而是风险分层工具。团队应按最可能造成重大损失的维度提高治理强度,不必让每个小型内部项目都承受生产级审批成本。
3. 建立最小但闭环的版本生命周期
我通常建议从六个状态开始,而不是一开始设计几十种状态:规划、开发中、范围冻结、测试中、待发布、已发布。需要时再增加取消、延期或维护中等状态。每个状态都要规定进入条件和退出条件,否则状态只是装饰。
- 规划:明确目标、候选范围、版本负责人和初步日期。
- 开发中:纳入范围的工作项有责任人,关键依赖已识别。
- 范围冻结:变更需记录影响并经过指定角色确认。
- 测试中:构建标识、测试环境、验收清单和缺陷状态可查。
- 待发布:发布说明、部署计划、回滚方案和审批证据齐备。
- 已发布:记录实际发布时间、目标环境、构建及发布结果。
若版本未达到退出条件,应该保留原状态并说明阻塞,而不是为了报表好看强行推进。清楚的“仍在测试,缺少升级路径验证”,比错误的“已完成”更能支持决策。
4. 用“变更影响矩阵”替代泛泛的风险讨论
当有人提出版本变更时,我会要求先回答几个具体问题:变更影响哪些工作项和模块?需要重新验证什么?它会不会改变客户可见行为、数据结构或配置?是否影响其他版本?若不进入当前版本,是否有临时替代方案?
团队可以把这些问题整理成简短矩阵,按影响范围、验证成本和后果严重程度分级。重点不是把风险计算成一个看似精确的分数,而是保证相关角色看见相同信息。一个“改动很小”的描述,必须接受接口影响、数据迁移和回滚可行性的检验。
5. 给每项版本信息指定唯一事实来源
如果版本日期在项目平台、电子表格、群公告和发布文档中各有一份,成员就会遇到“每份都像是真的”的问题。建立单一事实来源并不意味着所有信息只能存在于一个页面,而是要明确哪个位置是权威记录,其他位置应链接或同步引用。
对中大型组织,我会检查工具是否支持按角色、项目和工作项展示需要的信息,是否能保留状态历史,是否能让成员追踪自己负责的事项。以 PingCode 为例,采购或实施评估时,应以真实流程做验证:从提出变更、更新版本范围、通知相关人,到记录测试和发布证据,逐环检查,而不是只看功能清单或演示页面。
6. 把指标用于发现问题,而不是考核“谁填得更勤”
版本管理可观察的指标包括:范围变更次数、冻结后新增工作项比例、测试返工率、发布延期原因分布、发布后紧急修复比例,以及从问题发现到定位构建的耗时。指标应服务于流程改进,不应简单变成员工排名。
不同项目的规模、风险和复杂度不同,不宜把某个团队的数值直接当成其他团队的目标。更有价值的是观察本团队在规则调整前后的趋势,并把变化与具体操作对应起来。例如冻结后变更率下降,但发布后缺陷上升,就说明团队可能只是把变化压到后续阶段,而不是改善了质量。
五、实操方法:让成员从计划、开发到发布始终对齐
1. 创建版本时先填一张最小信息卡
版本记录不需要一开始就做成复杂表单,但至少应覆盖成员执行和发布追溯所需的信息。以下模板适合大多数跨职能项目,团队可根据风险增加安全、合规、数据迁移等字段。
| 字段 | 填写要点 | 常见遗漏 |
|---|---|---|
| 版本名称与标识 | 简短、唯一、可区分发布与迭代 | 名称含糊或重复使用 |
| 目标与范围 | 列出目标、纳入项和明确排除项 | 只写目标,不写不做什么 |
| 负责人和参与角色 | 写明决策人、模块责任人、测试及发布责任 | 只有部门名称,没有具体责任人 |
| 日期与状态 | 区分目标日期、承诺日期和实际日期 | 一个日期被不同角色理解成不同含义 |
| 验收与发布条件 | 写明必须通过的测试、审批和部署检查 | 使用“基本完成”等无法验证的表述 |
| 风险与依赖 | 注明外部接口、资源、客户窗口和替代方案 | 只记录风险名称,没有负责人或应对动作 |
我会特别检查“明确排除项”。如果版本计划只写“优化权限管理”,开发和测试可能对“优化”作出不同解释;若同时写明“本次不包含旧客户批量迁移”,就能提前揭示边界,避免临近发布才发生范围争议。
2. 把工作项与版本建立明确关联
成员需要从自己负责的需求、缺陷或技术任务直接看到目标版本,不应每次都从版本列表里猜。工作项与版本关联后,至少要同步责任人、优先级、状态、验收标准和依赖关系。
关联不是一劳永逸。工作项改期、拆分、取消或跨版本移动时,应保留变更原因,并通知受影响角色。若同一个事项同时属于多个版本,要说明是主版本、维护版本还是验证版本,不要让“多选了两个版本”变成含义不明的记录。
3. 在范围冻结前做一次跨角色核对
冻结会议不应逐条朗读所有任务,而应检查会改变交付决策的信息:关键需求是否有明确验收条件?高风险依赖是否有负责人?测试环境和构建方案是否可用?客户承诺是否与实际范围一致?是否存在没有责任人的阻塞项?
会后输出要短而清晰:冻结的版本范围、未解决风险、被推迟事项、变更审批路径及下次检查时间。会议记录如果只有“已沟通”“大家确认”,却没有结论和责任人,无法帮助缺席成员行动。

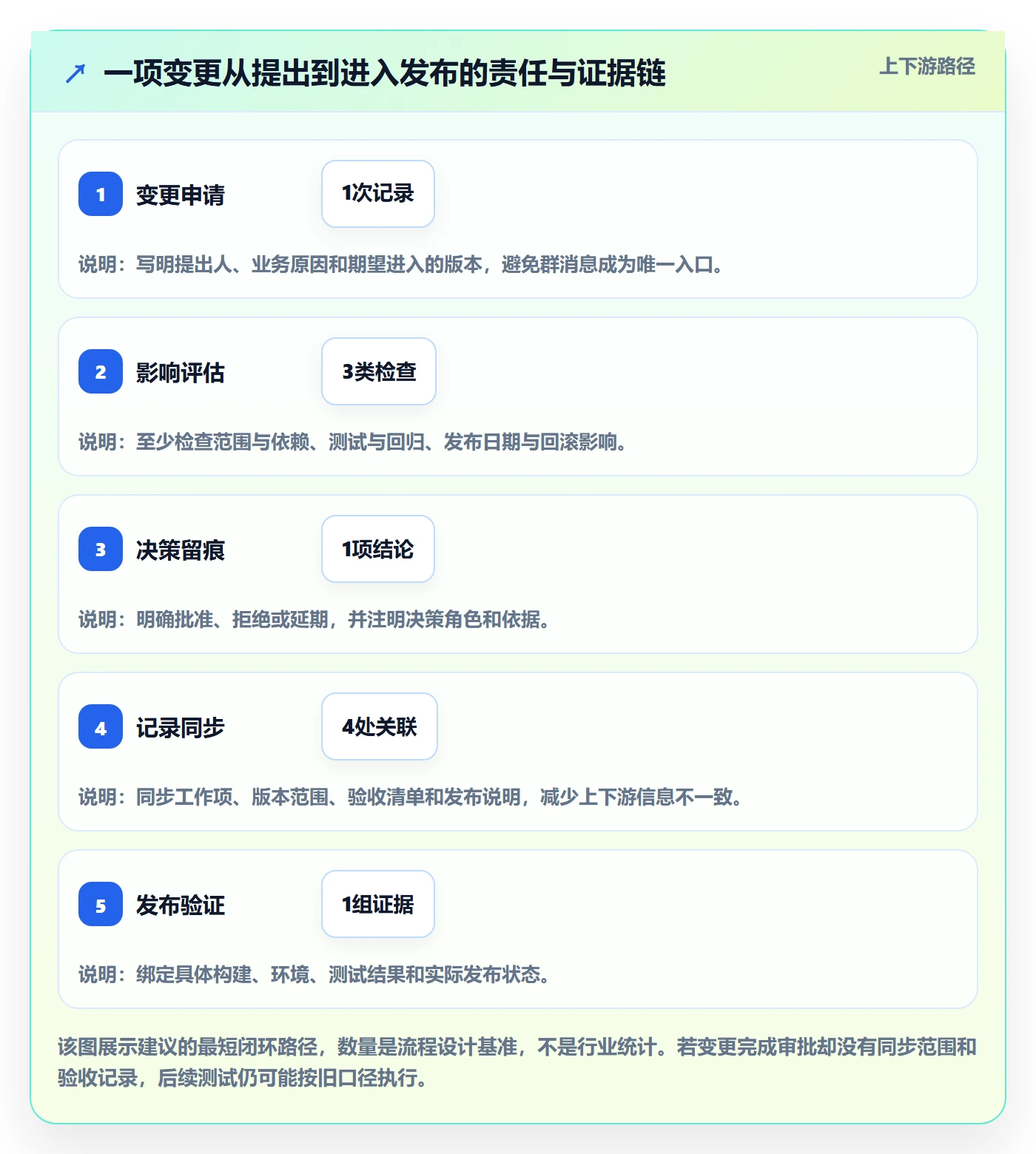

4. 让变更遵循同一条最短审批链
并非每次改动都需要高层逐级审批。小范围的文案修正和涉及数据结构的变更,不应走同一套成本。可以设置分级路径:低风险变更由版本负责人确认;影响多个模块或测试范围的变更由产品、研发和测试共同评估;涉及生产安全、合规或客户承诺的变更再进入更高层审批。
审批记录至少要包含提出人、原因、影响范围、决定、执行人和更新时间。批准后同步更新版本范围、验收清单与发布说明;拒绝后记录拒绝原因和替代安排。否则“批准”只是消息中的一句话,无法被后来加入的成员理解。
5. 用构建标识把测试结果和交付物绑定
测试报告应指向具体构建、环境和时间,而不是只写“版本通过”。一个版本可能经过多个构建,每个构建的代码和配置并不相同。若测试结果不能对应到实际发布工件,团队就无法确认发布是否经过了相同验证。
对软件团队,建议至少记录版本标识、构建号、提交范围或变更清单、测试环境、测试时间和结果。对非软件交付,也应记录文档修订号、配置基线、数据批次或验收样本。关键原则是:成员应能从交付结果反查它依据的输入和审批记录。
6. 发布完成后做一次短周期核验
发布不是把状态改成“已发布”就结束。发布后要核验实际部署对象、上线时间、观察窗口、关键业务指标、异常情况和回滚触发条件。若没有问题,也要记录观察结果,而不是把“无人反馈”当作成功证据。
发布复盘不需要每次都开长会。对于常规版本,可以用 15 分钟检查计划与实际差异、变更影响、测试遗漏和交接问题;高风险发布或发生重大故障时,再做专项复盘。重点是让下一次计划使用本次发现,而不是只追究某个人为什么没及时看到消息。

六、案例与数据观察:版本治理改动是否真的有用
1. 用情景模拟拆解一次流程改善
继续以约 120 人参与的跨职能项目为例,假设团队在一次复盘后采取四项调整:版本负责人统一维护范围;所有工作项关联目标版本;冻结后变更必须填写影响;测试报告关联具体构建。这些数字是用于演示评估方法的情景模拟,不是某企业的真实统计,也不应被当成行业基准。
调整前,团队每个迭代出现约 9 次需要重新确认范围的情况,其中 4 次发生在测试阶段;一次版本发布前,平均需要 6 小时人工核对需求、缺陷和测试记录。调整四个迭代后,团队记录到每迭代约 4 次范围核对,测试阶段约 2 次,发布前人工核对约 3 小时。
这个变化只能说明流程更容易追踪,不能单凭模拟数字断言交付质量提高。还需要同时看发布后缺陷、范围变更被拒绝的比例、延期原因和成员反馈。若人工核对时间减少,但漏测或客户问题增加,说明记录流程可能变快了,验证流程却未变好。

2. 衡量改进时要看变化发生在哪个环节

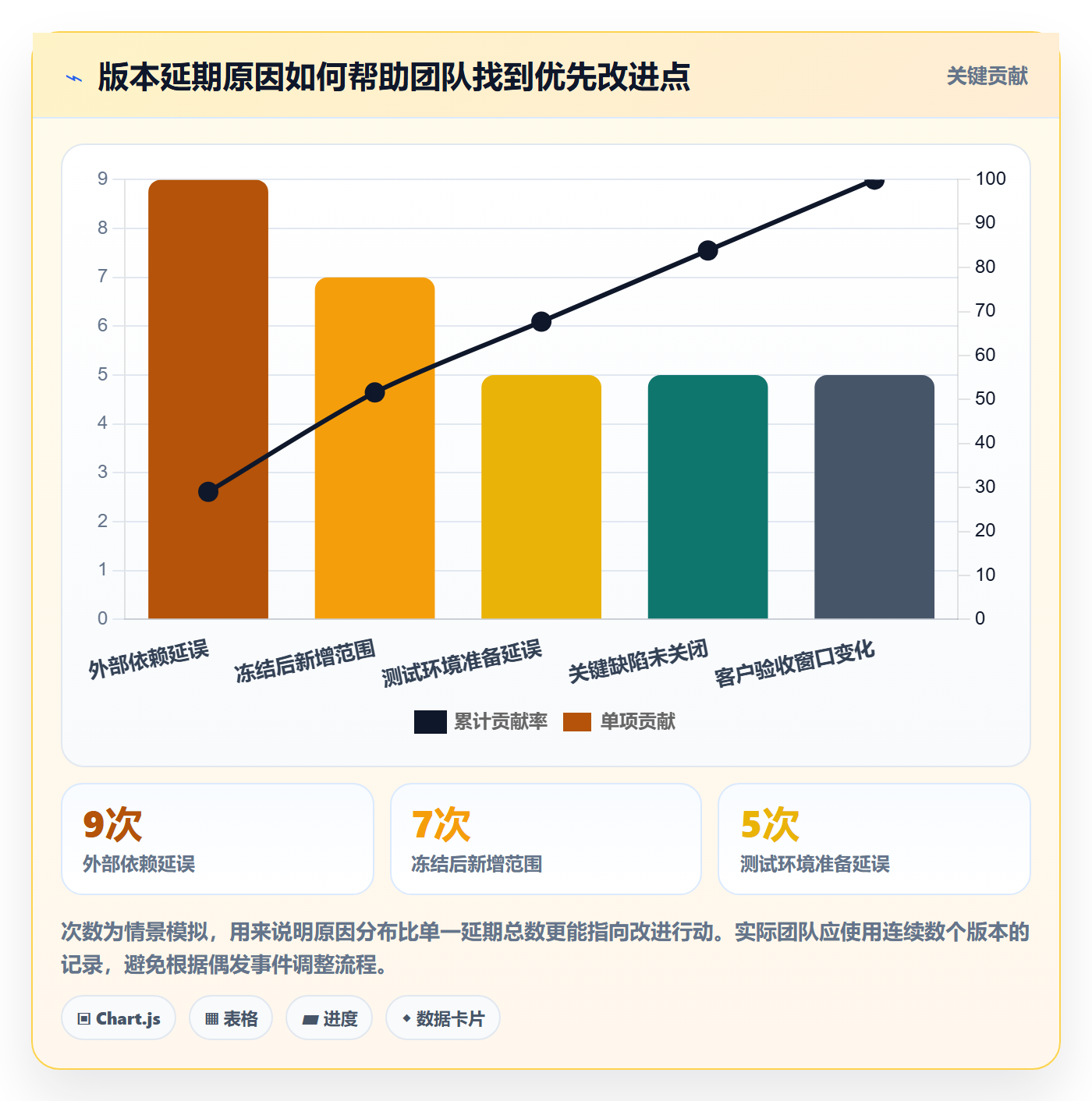

如果只统计最终延期次数,团队可能不知道问题来自范围频繁变动、依赖晚到、测试资源不足,还是审批延迟。我建议把延期原因分解到版本生命周期各节点,并在每次复盘时用同一套分类方式记录。
比如延期原因可以包括:需求评审不充分、外部依赖未按期交付、冻结后新增范围、环境准备延误、关键缺陷未关闭、客户验收窗口变化。分类本身不必追求复杂,但要能对应一个可调整的管理动作;“其他原因”长期占比很高,通常说明分类设计或问题描述不够具体。

3. 观察范围变化,不要只看任务完成率

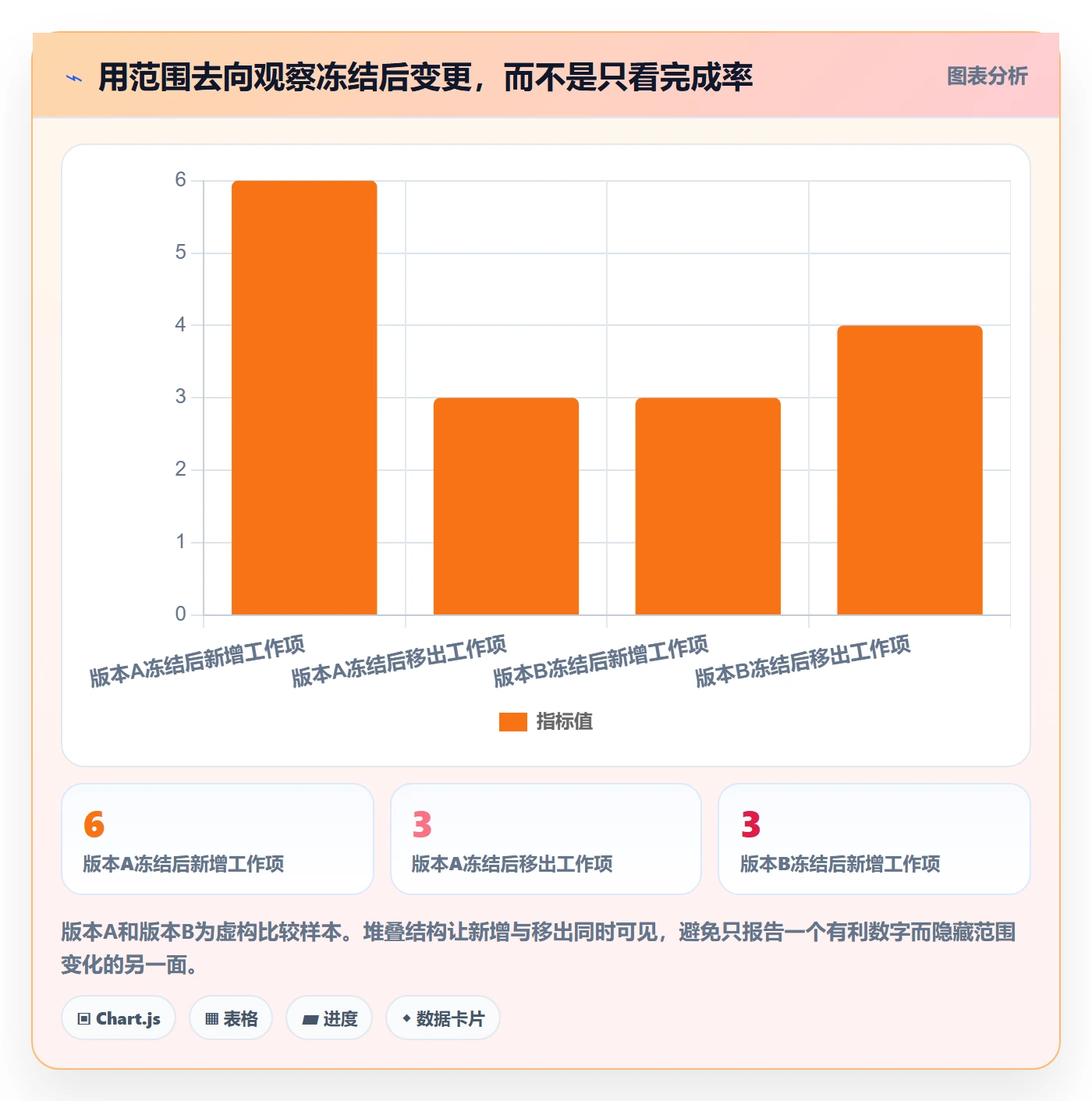

任务完成率容易被误用:若未完成事项被频繁移出版本,完成率会变漂亮,但承诺稳定性并没有提高。更有判断力的组合指标包括冻结后新增比例、冻结后移出比例、发布后补丁比例、关键验收项通过率和延期天数。
这些指标之间有时会互相牵制。严格压低范围变化可能让团队拒绝有价值的修复;提高发布频率可能增加版本数量,却降低单次变更风险。因此要结合项目特性判断,不存在一个适用于所有团队的理想数值。

4. 评估时间节省时纳入维护成本
工具和流程通常能减少查找、提醒和整理工作,但也会引入配置、培训和维护成本。团队不能只用“少开了几次会”证明工具有效,还应核算成员每周录入时间、版本负责人维护时间、流程培训时间和信息检索耗时。
一个实用评估周期可以覆盖两个到四个发布周期:先记录现状,再选择一个项目或业务线试点,最后与未改流程的相近团队做定性或定量对照。对比时要说明项目规模、人员变化、发布频率和风险差异,避免把同期发生的组织调整错误归因于工具。

七、不同情况下的行动建议与取舍
1. 小团队、单产品、发布节奏稳定
这类团队不必照搬大型组织的审批体系。建议保留唯一版本负责人、清楚的范围与验收条件、冻结后变更记录,以及发布后实际构建标识。用一页版本信息卡和短周期复盘,往往比搭建复杂的状态流更有效。
取舍:流程轻,执行成本低,但对负责人个人经验依赖较大。团队应至少备份版本维护职责,避免负责人休假或离职后无人知道发布历史。
2. 多团队并行、共享平台或共享组件
先统一跨团队的版本命名、依赖记录和变更通知,再允许各团队保留本地工作节奏。共享组件升级应明确兼容范围、消费团队、升级窗口和回退策略;仅仅给组件贴一个新版本号,不会让依赖团队自动理解升级风险。
在此场景中,版本负责人需要有跨团队协调权限,但不必批准每个团队的日常任务。更重要的是设定变更通知时限和依赖确认责任,让受影响团队能够安排测试与上线。
取舍:标准化有利于互相协作,却可能降低局部灵活度。标准应优先覆盖跨团队接口和发布证据,团队内部的任务分配和迭代方法可以保留差异。
3. 面向客户交付,存在多个环境或定制配置
要把“标准产品版本”“客户实际部署版本”和“客户配置基线”分开记录。客户可能使用同一软件版本,却启用了不同配置、数据迁移脚本或集成接口。若只记一个产品版本,支持团队仍无法复现客户现场。
建议记录客户环境、部署时间、构建标识、配置变更、迁移状态、验收人和回滚条件。涉及客户定制时,明确它属于标准版本、可复用能力还是单客户变更,避免长期维护成本隐蔽地转移给研发团队。
取舍:追溯信息更完整,但录入与维护成本上升。可以优先覆盖高风险客户和高影响变更,按风险逐步扩展,而不是一次性要求所有历史交付补齐全部字段。
4. 高风险业务、强合规或生产变更受限
这类团队应让版本状态与审批证据、测试证据、部署记录和回滚机制关联。关键决定要保留决策人、时间和理由;生产发布前确认变更影响、数据备份、监控告警和应急联系人。版本记录必须支持事后审查,而不只是满足日常看板展示。
取舍:控制更强,能降低未授权变更和追溯困难,但发布速度可能下降。应通过自动化校验和标准化模板减少重复劳动,而不是取消必要控制来追求表面上的流程提速。
5. 频繁热修复、持续交付或版本周期很短
不必为了形式完整而把每个小改动都放进冗长审批。可以按风险分级,低风险变更使用快速通道,涉及数据兼容、安全或不可逆操作的变更执行强化审查。每次部署仍需有唯一标识和可回滚依据。
如果团队每天发布多次,传统的“先规划整版、再统一冻结”可能不合适。可转为管理变更批次、发布窗口和特性开关,并确保监控能识别不同功能或构建带来的影响。
取舍:发布粒度更细,单次风险可能更小,但要求自动化测试、监控和回滚能力更成熟。缺乏这些基础时,单纯提高发布频率只会更快暴露流程缺口。
6. 组织准备引入或更换项目管理平台
先选一条真实业务流做小范围验证,不要先投入大量时间迁移旧数据。验证过程应覆盖版本创建、成员分工、范围变更、状态查询、测试关联、发布记录和权限边界,并邀请产品、研发、测试及运维共同试用。
评估 PingCode 或其他项目管理平台时,我会关注流程是否能适配现有决策责任、成员是否能快速找到本人相关版本、历史记录是否可追溯、数据导入导出是否可控,以及管理者能否获得所需视图而不制造过多重复填报。工具选型应由实际场景验证,而不是由功能数量决定。
取舍:平台可以提高信息集中度,也可能带来迁移、培训和流程配置成本。先试点、设定成功标准、明确退出条件,比一次性全组织切换更容易控制风险。
八、常见问题与结尾行动清单
1. 项目版本、迭代和发布版本有什么区别
迭代通常描述团队的一段工作周期;发布版本描述交付给用户或环境的结果;构建标识描述一次具体构建产物。它们可以关联,但不是同义词。若一个迭代中发布了多个补丁,或一个发布包含多个团队的工作,就更需要分别记录这些对象。
2. 版本号应该由谁制定
命名规则由项目或产品治理角色制定,具体版本由指定负责人创建和维护。开发、测试和其他成员可以提出版本安排或变更,但正式记录要有唯一维护责任。版本号规则应足够简单,能区分对象、时间或变化级别,不应把大量业务信息压进编号里。
3. 冻结后发现高优先级缺陷怎么办
按风险评估,不要机械拒绝,也不要私下绕过。确认缺陷影响、修复方案、回归范围、发布日期影响和回滚方式后,由约定角色决定进入当前版本、延期到维护版本,或采用临时措施。决定作出后同步工作项、测试范围和发布说明。
4. 旧版本信息不完整,要不要全部补录
先补齐仍在使用、仍可能支持或需要审计的版本。对已退役且无现实追溯需求的旧记录,可以标记数据缺口和可信度,不必花费过多资源追求形式上的完整。补录优先级应由业务风险、客户支持和合规要求决定。
5. 如何判断版本管理流程是不是太重
观察成员为维护记录花费的时间、流程等待时间、重复录入量和实际风险下降情况。如果低风险改动也必须经过多人长时间审批,或者成员把信息写在系统之外以绕开流程,说明规则可能超出场景需要。可以先删减无价值字段和重复审批,再保留必要的追溯与责任边界。
6. 下一步从哪里开始
先不要急着换工具或重写全部流程。我建议团队用一个迭代完成以下动作:
- 选一个正在进行的版本,确认版本范围、负责人、状态和验收条件是否齐全。
- 抽查 10 个工作项,确认成员能否从记录中找到责任人、目标版本和当前阻塞。
- 检查最近一次变更是否有影响评估、决策记录和同步后的测试范围。
- 核对测试结果是否关联具体构建或交付基线,发布后是否能反查实际状态。
- 记录一次人工核对耗时、范围变更原因和发布后问题,作为后续改进基线。
版本管理不是把每项工作贴上一个编号,而是让成员在变化发生时仍能对齐同一份事实。我的核心判断是:好版本治理不追求零变更,而追求变更有边界、有责任、有证据,并且能被受影响的人及时理解。
下一步可以从当前项目中挑一个版本,补齐范围、责任、状态和验收四项信息,再用一次真实变更检验流程是否闭环。若成员仍需靠反复询问才能知道该做什么,问题通常不在版本号,而在信息没有到达正确的人、正确的时间和正确的决策位置。
常见问题解答(FAQ)
1. 项目成员参与版本管理,版本号和成员职责应该怎么对应?
我在团队里经常看到版本号只由负责人维护,其他成员不知道自己该在哪个版本提交需求或修复。我想知道,版本和人员之间怎样建立清楚的对应关系,又不至于把流程做得太重?
不要给每位成员单独建一个版本,而要把版本作为交付批次,把成员责任落到具体事项上。可以先约定版本命名规则,例如“产品名-主次版本号-计划日期”,再为每个版本指定一名发布负责人,并给需求、缺陷或任务设置负责人、目标版本和状态。
以一个6人小组为例,发布负责人负责确认范围与准入条件,开发和测试人员负责各自事项,其他成员只能按权限修改事项,不直接改已冻结的版本范围。这样既能追溯谁负责什么,也避免版本列表变成成员名单。
2. 项目成员提交事项时,如何避免目标版本填错或漏填?
我担心成员同时处理多个版本时,会把修复内容挂到错误版本,或者提交时忘了填写目标版本。事后再靠负责人逐条检查很耗时间,有没有比较轻量、可执行的办法?
先把目标版本设为提交或进入待处理状态的必填项,并把可选范围收窄到“当前开发版本、下一版本、暂不排期”三类;如果工具不支持必填校验,就在评审清单中增加这一项。每周安排一次10分钟的版本归属检查,只筛选目标版本为空、已关闭版本仍有未完成事项、事项负责人为空这三类数据。
判断是否有效,不看流程表单有多复杂,而看版本归属错误能否在排期阶段被发现,而不是拖到发布前才暴露。
3. 多人协作时,谁有权创建、修改或关闭版本?
我所在的项目里,成员有时会直接新建版本,结果出现名称相近、日期重复的条目;也有人提前关闭版本,导致未完成工作找不到归属。我想知道权限应该怎么分,才能兼顾效率和可追溯性?
建议采用“少数人维护版本、全体成员维护事项”的权限边界:项目负责人或发布负责人创建版本、修改计划日期和状态;成员可以提交事项并提出版本调整申请,但不直接关闭版本。关闭前至少核对未完成事项数、未合并代码数和未通过验收数,三项都为零再关闭;
若因紧急情况必须关版,应先把遗留事项迁移到明确的新版本,并记录迁移原因。小团队可以由一人兼任发布负责人,但要保留变更记录,避免权限集中后无法复盘。
4. 版本计划变更后,项目成员怎样处理已排期事项和发布范围?
我遇到过发布日期提前后,成员各自调整手头任务,但版本里的事项没有同步,最后计划和实际交付对不上。我想知道变更版本日期或范围时,怎样快速判断哪些事项要保留、延期或拆分?
先区分日期变更和范围变更:只改日期时,逐项确认负责人和依赖是否仍成立;改范围时,则重新评估每项工作的价值、剩余工时、测试成本和依赖风险。可以用一个简单门槛:若某事项预计无法在剩余工作日的80%内完成,或会阻塞关键依赖,就不要仅靠加班把它留在原版本,应拆分可独立交付的部分,或移入下一版本。
变更后由发布负责人发布一份范围摘要,写明新增、延期和取消事项,并要求成员确认;这样比只改版本日期更能减少信息不同步。
核心关键词
文章包含AI辅助创作:版本最佳实践:项目成员版本管理实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/517663
读者评论
我们团队之前把迭代和发布版本当成一回事,后来一个迭代拆成多个补丁,历史记录很难看懂。把工作迭代、发布版本和构建标识分开管理,确实更利于追查。
冻结后允许评估变更这点比较实际。想请教一下,紧急修复需要插入当前版本时,通常由版本负责人直接批准,还是还要测试和发布负责人共同确认?
文中提到的完整度数据明确标注为情景模拟,这点值得保留。实际落地时,除了记录版本状态,我觉得还应定期抽查成员是否拿对了构建包,否则流程写得再全也可能只停留在文档里。
