关闭流程与规范:项目负责人Bug / 缺陷流程优化关键指标

项目负责人最容易误判的缺陷指标,往往是“关闭数量”:一周关了 300 个,不代表质量变好了;如果其中 80 个是重复单、误报或被仓促关闭后重新打开,团队只是把积压从一个状态搬到了另一个状态。优化关闭流程,关键不在于让缺陷更快消失,而在于确认问题已被正确处理、风险已被接受或转交,并且不会在下一轮发布中以更高代价回来。

一、先讲结论:关闭不是状态变化,而是质量责任的交接

1. 关闭流程要回答四个问题

我判断一条缺陷能否关闭,通常不先看状态字段,而是追问四件事:问题是否被复现并定位;修复或处置是否经过验证;影响范围与剩余风险是否有明确记录;后续责任是否有人承接。四个问题都能回答,关闭才有业务意义。

这也意味着,关闭流程不应被简化为“开发改完,测试点通过”。有些问题不需要改代码,例如重复报告、无法复现、设计预期、环境差异;有些问题虽然已经修复,但仍要观察数据、补充监控或通知客户。不同处置结果需要不同的关闭依据。

我建议把关闭定义为“处置结果已验证、责任已交接、风险已明确”的业务节点,而不是团队工作流中的最后一个按钮。按钮可以一秒点击,证明却必须能被后来的人复查。

2. 用一组指标看结果,用一组指标看过程

只盯关闭率、平均关闭时长,会鼓励“先关再说”。只盯复开率,又可能让团队把疑难问题留在处理中,避免承担复开责任。更稳妥的办法是同时观察结果、过程、风险和数据质量,并把指标拆到缺陷类型、严重级别、产品模块和发布批次。

指标层 核心观察 适合回答的问题 不适合单独做什么
结果质量 复开率、逃逸缺陷率、修复验证通过率 关闭后是否真的解决问题 直接给个人排名
流程效率 首次响应时长、有效处理时长、等待时长 缺陷卡在哪个环节 把全部等待算成开发慢
风险控制 高严重级别超期数、带风险关闭数、客户影响时长 哪些风险不能被平均值掩盖 用低优先级数量稀释高风险
数据可信度 字段完整率、重复单率、状态回退率 报表是否足以支撑决策 把填表完整等同于质量好

下方是一组用于说明指标关系的情景模拟数据,不是行业基准。关闭时长下降 20%,但复开率上升 6 个百分点时,单看效率会得出错误结论;团队必须先确认提速来自流程消除等待,还是来自验证缩水。

关闭流程与规范:项目负责人Bug / 缺陷流程优化关键指标

3. 先设护栏,再设目标

我不建议一开始就要求团队把平均关闭时长压低 30%。目标数字会改变行为,尤其当它和绩效、奖金或团队排名绑定时。更合适的起点是设护栏:高严重级别缺陷不得在没有风险审批的情况下关闭;复开率不能连续两个周期恶化;客户影响中的问题必须有沟通记录;关闭依据缺失率要逐步下降。

这些护栏把“效率”限制在可接受的质量边界内。团队可以在边界以内减少等待、改善分派、并行验证,但不能通过跳过复现、弱化验收或把问题改成“暂不处理”来制造漂亮报表。

二、背景与真实场景:为什么缺陷会在“关闭”处失真

1. 缺陷跨越多个角色,最后一步却常被当成个人动作

一个线上问题可能由客户支持发现,由产品经理确认业务影响,由测试人员复现,由开发人员定位,再由发布负责人安排上线。问题处理过程中,信息经过多个角色,每个人看到的都只是局部:支持人员关心用户是否恢复,开发人员关心代码是否合并,测试人员关心验收是否通过,负责人关心发布风险。

如果流程只规定“开发修复后由测试关闭”,就容易留下责任空隙:客户侧是否恢复无人确认;修复版本是否包含在当前发布无人核对;无法复现的判断是否有环境信息支撑;延期处理是否已被产品负责人接受。关闭节点之所以容易失真,不是因为人不认真,而是流程没有规定谁对哪一种事实负责。

2. 典型的企业场景:一个关闭数字,四种不同含义

我在流程评审中常把缺陷记录按“结案理由”重新分组,而不是只按状态筛选。一个月关闭 200 条,可能分别代表:修复并验证、重复合并、设计如此、无法复现、延期接受、环境问题、用户操作问题。若报表把这些都视为同一种“已解决”,它就无法回答团队究竟修好了多少问题。

尤其在 100 人以上、多个产品线并行的组织里,同一条缺陷的“关闭”可能代表不同的交付承诺。研发团队的代码已合并,不等于生产环境已部署;测试环境通过,不等于客户现场已经恢复。此类团队使用 PingCode 等项目管理平台时,可以将缺陷关联到版本、迭代、测试结果和责任人,但工具关联字段不能代替流程定义。具体是否适用,要看现有系统能否支持状态权限、必填字段、审计记录和跨团队查询。

3. 从流程链路找原因,而不是先找“谁拖慢了”

如果关闭耗时增加,我会先把总时间拆成队列等待、首次响应、定位分析、修复开发、验证等待、回归测试、发布等待和关闭确认。总时长只是结果,不能说明瓶颈所在。缺陷可能 30 分钟就能修好,却排队 5 天等待测试环境;也可能开发当天提交修复,但测试需要 4 天才能得到稳定复现条件。

这种拆解尤其重要,因为不同瓶颈需要不同负责人。开发耗时长,可能需要补充日志或拆小变更;验证等待长,可能需要调整测试资源;发布等待长,则要检查发布窗口、审批和回滚准备。把所有时间归到“处理时长”,会把系统问题错误地变成个人效率问题。

关闭流程与规范:项目负责人Bug / 缺陷流程优化关键指标

三、常见误区:看上去简单的指标,最容易把行为带偏

1. 把关闭数量当成团队产出

关闭数量受到缺陷流入量、项目阶段、团队规模、报告习惯和历史积压影响。发布前集中测试时,关闭量可能突然上涨;产品稳定后,关闭量下降不意味着团队变差。更糟的是,若把关闭数量作为个人绩效,团队会倾向于拆分缺陷、先处理容易关闭的项目,或者降低问题判定标准。

我会把关闭量作为工作负荷和流量指标,而不是质量结论。需要同时观察新增量、解决量、积压年龄和严重级别分布。解决量持续低于新增量,才说明积压可能在增长;但如果当前新增缺陷是大量低影响重复项,也不能简单推断系统质量恶化。

2. 用平均关闭时长掩盖尾部风险

平均值容易被大量简单问题拉低。比如 90 条缺陷 1 天关闭,10 条高风险缺陷 20 天关闭,平均值只有 2.9 天,但最需要管理者关注的 10 条问题仍在拖延。负责人需要同时看中位数、P75 或 P90、最长未关闭时长,以及高严重级别缺陷的年龄分布。

分位数也不是万能的:每周只有几条缺陷时,P90 会非常不稳定;不同团队对严重级别的判定若不一致,横向比较也没有意义。因此我会先统一口径,再使用分位数观察趋势,并把低样本量标出来,而不是把每周波动当成真实改善或恶化。

3. 把状态改变误认为问题解决

“已解决”“已关闭”“已延期”“不予修复”各自代表不同结果。若把延期、重复和已修复都装进一个关闭状态,团队很难统计真实修复量,也难以追溯风险是何时、由谁接受的。状态设计应当让业务含义清楚,不能只为减少状态数量而牺牲解释能力。

流程越复杂,填错状态的概率越高;流程越简单,汇总时越容易丢失差异。折中办法不是给每种情况造一个状态,而是让状态表达阶段、让结案原因表达结果。例如“已关闭”表示工作流结束,结案原因则区分修复、重复、无法复现、设计预期和风险接受。

4. 把复开率当成唯一质量指标

复开可能是修复不完整,也可能是原始需求变化、回归测试发现关联问题,或用户在不同环境下复现了另一个问题。若不区分原因,复开率升高会被一概归咎于开发质量;若团队因此害怕复开,也可能把新发现的问题另建单,造成缺陷关系断裂。

复开应当保留原始记录,同时记录复开原因、发生版本、验证环境和与原问题的关联。指标分析要区分“同一问题修复无效”和“新条件下发现相关问题”。前者要回看修复与验收,后者要评估覆盖范围和回归策略。

5. 把工具配置当成流程优化本身

项目管理平台可以强制必填、自动分派、记录状态历史,减少人工遗漏;但系统无法替团队决定什么叫“验证通过”,也无法替负责人承担风险。若业务规则不清,自动化只会更快地把错误判断写进系统。

选工具时,我会先验证四类能力:字段与状态是否可配置;不同角色能否拥有不同的关闭权限;版本、测试结果、需求和缺陷能否建立可追踪关系;报表能否按团队与时间窗导出明细。对大型组织而言,权限、审计和跨项目治理通常比“仪表盘多不多”更值得先验证。

四、专业判断逻辑:把指标设计成一套可解释的闭环

1. 先定义缺陷的统计对象和时间口径

所有指标先回答“数的是什么”。缺陷是用户报告的一条记录、一个根因,还是一次线上事件?重复报告是合并后只计一条,还是保留为用户影响次数?同一问题跨多个版本出现,要算一个缺陷还是多次逃逸?没有统一对象定义,团队之间的数值差异可能只是登记习惯不同。

时间口径也要明确。关闭周期可以从创建时刻算到结案时刻,也可以从首次有效响应算起;等待外部信息是否暂停计时;节假日按自然日还是工作日计算,都应写入指标字典。建议报表同时保留自然日与工作日口径,服务层面的承诺采用工作时间,客户影响分析则通常需要看到自然时间。

2. 建立“结果、过程、风险、数据质量”四层指标树

我会让每个指标对应一个管理问题,而不是先做一张大屏再寻找解释。结果指标看修复质量和用户影响;过程指标定位瓶颈;风险指标确保严重问题不被平均数稀释;数据质量指标判断统计结果是否可信。

层级 建议指标 计算口径示例 负责人可采取的动作
结果 复开率 同一时间窗内被重新打开的已关闭缺陷数 ÷ 已关闭缺陷数 按复开原因调整验收与回归
结果 生产逃逸缺陷率 生产环境发现的缺陷数 ÷ 同一版本确认的缺陷总数 评估测试覆盖、发布验证和监控
过程 首次响应时长 创建至首次有效确认接手的时间 优化值班、分派和升级规则
过程 验证等待时长 提交待验证至首次开始验证的时间 调整测试资源、环境和优先级
风险 高严重级别超期率 超出约定时限的高严重级别未结案数 ÷ 同级未结案数 逐条升级并明确风险接受人
数据质量 关闭证据完整率 具备必要验证证据的关闭记录数 ÷ 全部关闭记录数 完善字段和审核抽检

不同指标的分母必须跟随定义一起发布。复开率的分母若采用“当期关闭量”,月末大量刚关闭的缺陷尚未经历观察期,可能低估复开;更稳健的做法是按关闭批次建立观察窗,例如关闭后 14 天内是否复开,并明确样本成熟时间。

3. 让关闭条件因处置类型而不同

关闭流程需要统一底线,但不必让每种结案原因填一模一样的材料。修复类需要版本、变更关联和验证结果;重复类需要指向主记录;无法复现类需要环境、步骤、日志或已尝试的复现条件;风险接受类需要接受人、理由、影响范围和回看日期。

关键不是字段越多越好,而是每个字段都能支撑复查或决策。如果字段对后续决策没有帮助,却增加一线人员录入成本,应考虑删除、自动采集或改为按条件触发。

4. 使用分层阈值,不用单一目标管所有缺陷

高严重级别问题需要以响应和风险控制为先,低优先级体验问题则可以按版本规划处理。若对所有缺陷设置相同的关闭时限,团队就会把精力投入最容易满足 SLA 的项目,而不是用户影响最大的风险。

我通常将阈值拆成三个层次:服务响应目标、处理阶段目标和风险升级线。响应目标要求问题有人确认;阶段目标用于发现排队;升级线则要求高风险问题在超过期限后由负责人明确继续投入、临时规避或接受风险。三者不能混为“必须在某天修完”。

关闭流程与规范:项目负责人Bug / 缺陷流程优化关键指标

五、案例与数据观察:用模拟队列找出真正的瓶颈

1. 案例设定:多团队共用一条缺陷流程

下面的案例是情景模拟,用于演示分析方法,不代表某家企业的真实经营数据。假设一家 160 人的软件组织有 4 个产品团队,连续 8 周登记 480 条缺陷,涉及 Web、移动端和后台服务。此前流程只有“新建、处理中、已关闭”三个状态,关闭原因没有结构化记录,测试环境排队也没有单独计时。

负责人最初看到的是平均关闭时长从 7.2 天升到 8.1 天,于是提出加快开发处理。拆解后发现,代码定位与修复的中位耗时只增加 0.2 天;验证等待却从 1.4 天升到 3.0 天;其中 26 条高严重级别问题超过团队约定的响应时限。真正需要先处理的不是编码速度,而是测试资源调度和高风险升级机制。

2. 先分解周期,再看平均数背后的结构

下表继续使用情景模拟口径。通过把时间按阶段拆分,负责人看到总周期增加 0.9 天,主要由验证排队增加 1.6 天造成,其他阶段的改善抵消了一部分增长。若只看总体均值,就可能把责任错误归到研发团队。

阶段 基线周期 观察周期 变化 解释
首次响应与分派 1.1 天 0.8 天 减少 0.3 天 分派规则改善,响应有所加快
定位与修复 2.2 天 2.4 天 增加 0.2 天 变化有限,不能解释总体周期上升
验证等待与执行 1.4 天 3.0 天 增加 1.6 天 新增验证排队,是主要瓶颈
发布与关闭确认 2.5 天 1.9 天 减少 0.6 天 发布确认有所改善
总关闭周期 7.2 天 8.1 天 增加 0.9 天 平均数掩盖阶段差异

3. 区分“已结案”与“修复完成”后,报表才有解释力

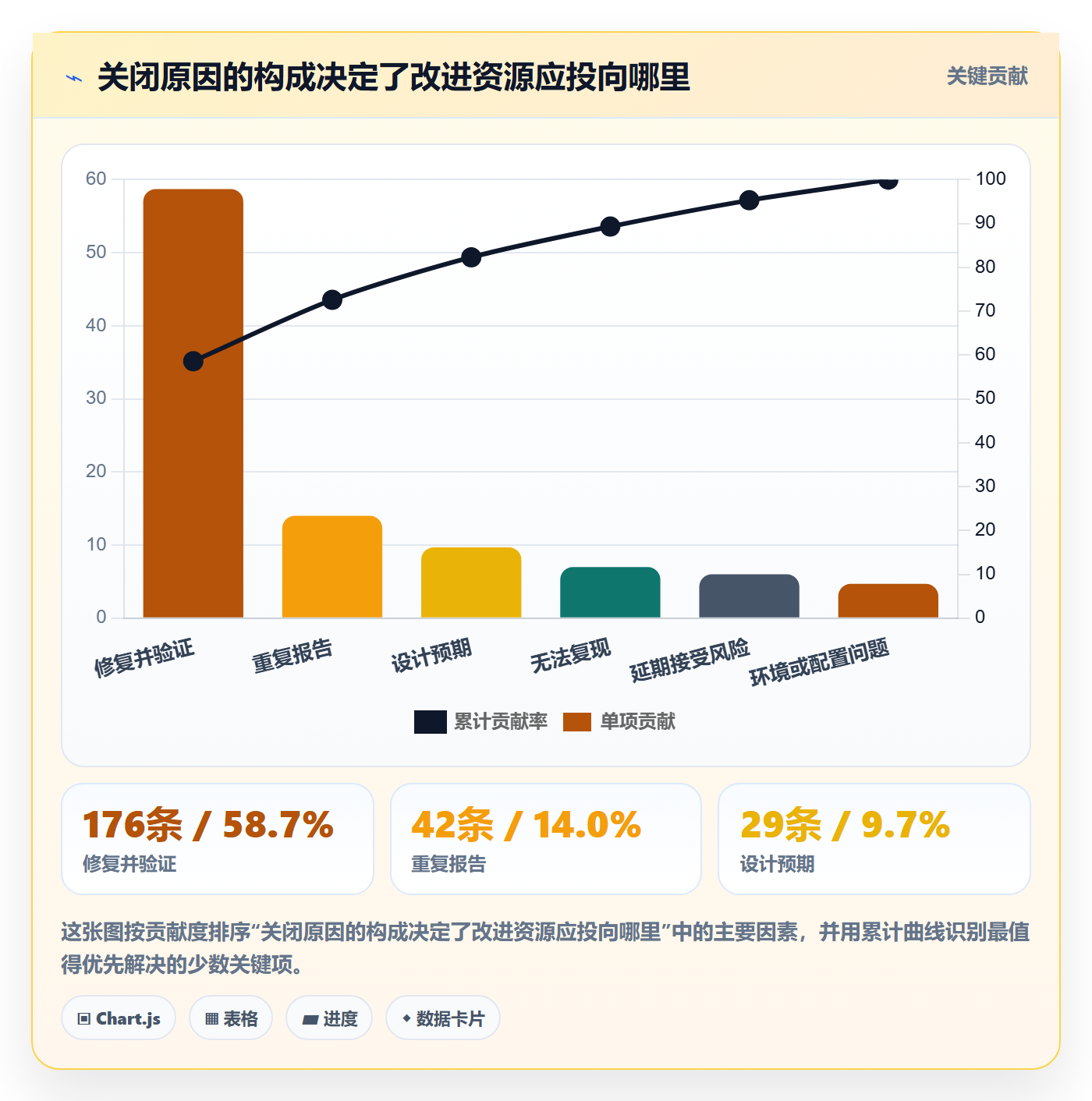

模拟数据中,480 条缺陷里有 300 条最终进入关闭状态。其中 176 条是修复并验证,42 条是重复项,29 条属于设计预期,21 条无法复现后关闭,18 条延期并接受风险,14 条是环境或配置问题。若仪表盘把 300 条都称为“修复完成”,修复量会被高估约 70%。

这种分类能改变资源决策。重复项比例偏高,可能要改进报告合并和相似问题检索;无法复现较多,应该检查日志、设备信息和复现步骤模板;风险接受项较多,则要看产品优先级、技术债安排与责任审批,而不是把它算作开发效率问题。

关闭流程与规范:项目负责人Bug / 缺陷流程优化关键指标

4. 把流程改动作为假设,验证而非宣布胜利

模拟团队在下一周期做了三项改动:高严重级别缺陷由值班负责人当日分派;待验证状态单独计时;关闭记录按结案原因要求不同证据。团队没有先更换整套工作流,而是运行 6 周,对比同一产品线、相近严重级别的队列。

假设结果显示,验证等待中位数从 3.0 天降到 1.9 天,关闭证据完整率从 72% 升到 91%,复开率从 12% 变为 10%。这只能支持“流程改动与指标改善同时发生”,不能自动证明所有变化都由改动造成。期间若团队规模、发布频率或缺陷构成改变,也要记录为解释变量。

六、行动建议:先让流程可观察,再逐步自动化

1. 第一阶段:盘点数据,先修口径

先抽取最近 8 至 12 周缺陷记录,检查状态历史、关闭原因、严重级别、创建和更新时间、版本信息、复开记录与负责人字段。样本不足时可以延长时间窗,但不要为了凑数量把不同产品、不同流程强行混在一起。

我会随机抽取 30 至 50 条关闭记录做人工核验,并按风险做定向抽样:覆盖高严重级别、延期关闭、复开、无法复现和生产逃逸问题。核验时问三个问题:记录能否还原发生了什么;关闭理由能否被证据支持;风险是否有明确承接人。若人工判断和字段标签经常不一致,先别急着做复杂报表。

2. 第二阶段:梳理状态、权限和结案理由

把现有状态画成一张流程图,标出每个状态的进入条件、负责角色、所需信息和允许的下一步。不要把所有中间动作都变成状态。状态应当用于表达阶段,结案原因用于表达结果,风险标签用于表达影响,三者分开设计更利于统计。

权限设计要避免“任何人都能关闭任何缺陷”。低风险问题可以由验证人员确认后结案;高风险问题应有明确的测试确认和负责人复核;延期接受需要风险责任人批准。组织规模较大时,还要检查跨团队转交后的责任连续性,避免缺陷在团队边界间反复退回。

3. 第三阶段:做最小可行试点

先选一个产品线或一个发布周期试点,不要同时改所有团队的状态、字段、指标和考核。试点的目标不是证明新流程完美,而是找出它是否降低返工、缩短关键等待、提高记录可解释性,以及是否增加了过多录入负担。

每周固定复盘一小时,挑选少量代表性记录:一条高严重级别超期缺陷、一条复开缺陷、一条无法复现记录、一条延期接受风险、一条验证等待过长记录。让参与者按时间线还原事实,比只看汇总图更能发现字段和权限设计的问题。

4. 第四阶段:自动化要放在规则稳定之后

当流程定义经过试点验证,再考虑自动提醒、自动分派、超期升级、相似缺陷提示和发布关联检查。自动化优先减少重复劳动,不要先自动关闭问题。尤其是根据某个状态停留时间就自动结案,会把“无人处理”伪装成“已解决”。

如果使用 PingCode 等平台,可以先在测试项目配置一套流程,验证状态权限、字段校验、版本关联、通知节奏和报表口径,再决定是否推广。对中大型组织来说,跨项目字段统一和角色权限治理会影响后续分析;如果不同团队仍需保留局部差异,可以统一核心字段与指标定义,同时允许特定业务流程增加扩展字段。

关闭流程与规范:项目负责人Bug / 缺陷流程优化关键指标

5. 把复盘变成改进输入,而不是责任追究

复盘应当关注系统条件:问题为什么没有更早暴露,信息在哪个交接点丢失,验证为什么排队,关闭证据为什么不足,风险为何没有升级。对于明确违反规则的行为,组织当然需要治理;但如果复盘只寻找一个人承担责任,团队会减少主动报告,指标反而更失真。

每次复盘最好只确定一至三项可验证改进,并为每项改进写清负责人、截止时间、验证指标和失败后的下一步。比如“提升测试质量”太宽泛;“待验证队列超过 2 个工作日时自动提示值班测试负责人,并在四周后比较等待时长与提醒处理率”才可检验。

七、不同情况的取舍:没有一套关闭门槛适用于所有团队

1. 小团队:流程短一点,证据不能消失

小团队角色重叠,负责人可能同时参与需求、开发和测试。此时强行设置多级审批会拖慢问题处理。我更建议保留最少状态,但要求记录结案原因、验证方式、版本和风险接受人;对高严重级别问题增加一次独立复核,避免修复者自证所有结果。

小团队可以每周人工看板复盘,不一定马上购买或改造工具。若缺陷数量少,复杂分位数和趋势模型不稳定,逐条审查高风险记录通常更有效。要接受的代价是数据分析精细度有限,换来的好处是维护成本低、规则容易执行。

2. 中大型组织:统一定义,允许受控差异

多个产品线并行时,完全统一每一个流程字段不现实,也可能抹掉业务差异;但核心指标定义必须一致,例如“复开”的判定、“高严重级别”的最低响应要求和“风险接受”的审批角色。否则总部仪表盘看起来整齐,实质上比较的是不同定义。

我会把治理拆成核心标准和团队扩展两层:核心层统一缺陷身份、严重级别、关键时间戳、关闭原因和审计要求;扩展层允许团队增加业务域字段、环境信息或专项验证步骤。使用管理平台时,先测试跨项目查询是否能识别这些核心字段,再扩大推广范围。

3. 客户影响较高的产品:优先控制影响,不追求最快结案

金融、医疗、基础设施等高影响场景,问题的处置顺序通常是止损、恢复服务、调查根因、完成长期修复。临时规避措施可能先让客户恢复,但不能把事件直接标记为彻底解决。要分别记录临时缓解状态、永久修复状态和风险关闭状态,并明确后续验证时间。

这种场景接受较长的关闭周期,换取更完整的影响评估、审计和回滚准备。需要重点观察客户影响时长、未缓解高风险问题数、临时措施超期数和复发事件,而不是只盯平均关闭天数。

4. 快速迭代产品:减少审批层级,强化反馈速度

发布频繁的团队可以缩短低风险问题的审批链路,但前提是有自动化测试、灰度监控和回滚机制支撑。对低影响问题允许跟随下一迭代处理,对高风险问题保留快速升级和发布拦截条件。关闭流程越短,越需要可靠的上线后信号补足验证。

这种取舍的风险是问题可能在快速发布中跨版本传播。因此,关闭记录必须关联修复版本和部署状态;仅在开发分支合并,不应算作生产修复完成。若产品发布频率高,应结合变更失败率、恢复时间和生产缺陷趋势,而不只看缺陷系统自身的状态。

5. 数据质量差、历史记录不完整:先建立可信基线

有些组织的旧记录没有关闭原因、验证证据或准确时间戳。此时不应伪造历史口径,也不宜用不完整数据给团队排名。可以标注数据覆盖率,只把可信字段用于趋势分析,并从新建缺陷开始逐步执行新规则。

迁移期间最好同时维护“旧流程存量”和“新流程新增量”的口径,明确两者不可直接横向比较。对旧数据做修补时,要保留人工补录标记;否则后续分析者会把推断值误当成原始事实。

八、常用指标定义与落地检查表

1. 建议保留的指标定义

指标 建议定义 常见陷阱
首次响应时长 缺陷创建至责任角色首次有效确认接手的时间 把自动通知或机器人评论误当作有效响应
首次分派准确率 首次分派后无需转交即可进入有效处理的记录比例 把合理的跨专业协作转交误判为分派错误
有效处理时长 定位、修复和验证执行时间,排除明确标注的外部等待 暂停计时条件不一致,导致团队口径不可比
关闭周期 创建至进入最终结案状态的总历时 只看平均值,忽略长尾和严重级别差异
复开率 同一关闭批次在规定观察窗内重新打开的比例 未给新近关闭记录足够观察时间
高严重级别超期率 超过约定响应或处置时限的高严重级别问题比例 严重级别定义不一致,或通过降级规避超期
关闭证据完整率 具备对应处置类型所需证据的关闭记录比例 只检查字段是否填写,不检查内容是否有效
生产逃逸缺陷率 在生产环境发现且可关联到版本的问题占比 生产问题登记习惯变化,造成统计断层

对外承诺时限与内部流程目标要区分。对外承诺通常描述响应或恢复承诺,内部目标可以进一步拆到分派、定位和验证阶段。把内部每个阶段都承诺成刚性期限,可能引发无效升级;完全没有阶段目标,又难以知道问题被卡在哪里。

2. 每周复盘可以按这份顺序进行

  1. 先看新增量、结案量和积压年龄,确认队列是在增长还是收缩。

  2. 再看高严重级别问题是否超期,逐条确认影响、负责人和下一步。

  3. 比较关闭周期的中位数与高分位数,检查长尾是否由少数复杂问题造成。

  4. 拆解队列等待、定位修复、验证执行和发布确认,找出本周最大的时间损耗。

  5. 抽查复开、无法复现和风险接受记录,核对结案证据是否足以支持结论。

  6. 最后只确定少量流程改进项,并在下次复盘时检查结果,而不是只记录讨论。

如果团队没有稳定的数据平台,这套复盘可以从导出的明细表开始。比起第一天就搭建复杂仪表盘,更重要的是时间戳、结案原因和风险字段可信。等定义稳定后,再把重复计算自动化,能够减少报表维护和口径争议。

3. 发布前的关闭流程检查

  • 每条缺陷是否有明确的责任人和严重级别?

  • 修复类问题是否关联变更、目标版本和验证结果?

  • 重复、设计预期、无法复现等结案理由是否有对应依据?

  • 高严重级别问题是否完成影响评估,或由明确责任人接受风险?

  • 延期问题是否设置回看时间,而不是被永久留在关闭状态?

  • 是否有生产环境验证或上线后观察要求?

  • 报表是否区分“关闭记录”和“已修复问题”,并标明观察窗口?

有任何一项不满足时,不一定意味着必须阻止整个发布。负责人要判断问题影响、规避方案、回滚能力和用户承诺,再记录为什么继续、谁批准、何时回看。真正危险的不是存在未解决风险,而是风险没有被看见、没有被接受,也没有人负责复查。

九、结语:优化的目标不是关得更快,而是让每一次关闭都可信

1. 用可解释性替代表面上的漂亮数字

缺陷流程优化的核心,不是把关闭时长压到一个好看的数字,也不是把每条记录都塞进复杂审批。关键是团队能够解释:问题为什么产生,为什么由这个角色处理,为什么采用这种结案方式,验证依据是什么,剩余风险由谁承担。

我更愿意相信一份能追溯、能复核、能指出瓶颈的朴素报表,而不是一张只有关闭率和平均时长的精美大屏。指标不应成为团队的成绩单,而应成为发现系统摩擦的工具。

2. 下一步从一周内能完成的动作开始

项目负责人可以先抽查最近 30 条关闭记录,标记处置类型、证据是否齐全、是否存在复开或风险未交接。随后选一个最明显的瓶颈,例如验证等待、高严重级别分派或重复报告,试行一项规则并观察四至六周。

当团队能用一致口径回答“关掉的是什么、为什么关闭、关闭后有没有回来、哪里最耗时”,再扩大自动化和跨团队治理。关闭流程的成熟度,不由状态数量决定,而由组织能否在速度、质量和风险之间做出有证据的取舍决定。

常见问题解答(FAQ)

1. Bug关闭前,项目负责人应设置哪些验收条件?

我之前遇到过缺陷状态已经显示“已解决”,但提单人复测时问题还在的情况。项目负责人到底应该要求哪些信息齐全后才能关闭,才不会把“开发说修好了”误当成真正解决?

关闭条件最好拆成可核验的清单,而不是只看状态字段:修复版本或变更记录已填写,复现步骤对应的验证结果已记录,提单人或指定测试人员完成复测,影响范围内的回归检查通过,且没有遗留的阻塞问题。对于暂时无法复现的缺陷,应记录环境、观察时长和复查责任人,不能直接当作已修复关闭。

实际落地时,可以先抽查最近20条已关闭缺陷:若其中超过2条缺少复测证据,说明关闭门槛执行不稳定,应先补齐流程和字段,再讨论提高关闭率。

2. 如何用重开率判断缺陷关闭流程是否有效?

我想用重开率评估团队的修复质量,但担心不同团队对“重开”的定义不一样,最后数字无法比较。这个指标应该怎么计算,怎样避免为了降低重开率而不让测试人员重新打开问题?

先统一口径:在统计周期内重新进入处理中或待修复状态的缺陷数,除以同期关闭缺陷数;同时按缺陷关闭批次追踪,避免跨月重开被漏掉。比如某月关闭100条,其中后续有8条重开,重开率为8%,但还应区分修复遗漏、环境差异、需求理解偏差和重复提单等原因。

重开率高于团队自身近三个月基线时,项目负责人应抽样复盘原因,而不是单纯设定越低越好的考核线;若重开被人为改成新缺陷,指标会变漂亮,实际质量却没有改善。

3. 项目负责人应重点关注缺陷处理时长的哪些指标?

我看过团队用平均处理时长汇报进度,但少数很快关闭的低优先级问题会把均值拉低,积压的高风险缺陷反而不显眼。我应该看哪些时间指标,才能尽早发现流程卡点?

建议同时看从创建到首次响应的时长、从确认到修复的时长,以及按优先级统计的未关闭缺陷年龄;后者尤其适合发现被长期搁置的问题。不要只看平均值,可补充中位数和第90百分位数,并按优先级、模块拆分。

例如一个团队的中位修复时长是2天,但第90百分位达到12天,说明多数问题处理正常,少数问题可能卡在责任分派、依赖团队或验收环节。项目负责人应对超过约定时限的高优先级缺陷逐条指定下一步动作和责任人,而不是要求所有缺陷统一提速。

4. 怎样避免项目负责人把缺陷指标变成追责或刷数工具?

我担心一旦把关闭数量、修复时长纳入绩效,团队就会拆分缺陷、降低优先级,或者急着关闭问题。项目负责人怎样设计指标,既能推动流程改善,又不让数据反过来诱导错误行为?

把指标用于定位流程瓶颈,而不是直接给个人排名。建议组合观察缺陷按期处理率、重开率、高优先级缺陷超期数和关闭证据完整率,并将指标按团队、模块和严重程度分层;关闭总数只能作为工作量背景,不能单独代表绩效。

每周复盘时选取少量异常样本,核对创建、分派、修复、验证各环节的时间戳和原因,再决定是补充验收规则、明确跨团队响应时限,还是调整资源。若某团队关闭量上升但重开率、超期高优先级缺陷和证据缺失也同步上升,应优先判断是否存在质量或口径问题,而不是认定效率提升。

核心关键词

读者评论

蔡
蔡宇轩

我们之前也把复开率按当月关闭量算,月底刚关的单子还没观察几天,数字确实容易偏低。按关闭批次看会更公平,不过观察期设多长,最好结合问题类型。

韦
韦泽宇

小团队如果每种结案原因都要求填很多字段,最后容易变成补表。我更倾向于先保留版本、验证结果和风险接受人这几项,再看哪些信息确实会用于复盘。

周
周静怡

把等待测试环境的时间单独拆出来很有用。我们有些单子代码当天就改完,却卡在环境不稳定上;如果只看总关闭时长,很难判断该改流程还是补测试资源。

文章包含AI辅助创作:关闭流程与规范:项目负责人Bug / 缺陷流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/514565

赞 (0)
飞飞飞飞
Bug / 缺陷问题教程:项目负责人制度设计,避坑指南
上一篇 1小时前
验证实操方法:项目负责人提升Bug / 缺陷效率的效率提升方法与模板
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
