一个缺陷被标记为“已关闭”,不代表用户的问题真的消失了:它可能只在开发环境修好,可能修复后引入了新问题,也可能只是因为版本延期而被提前关闭。我的判断标准很直接:关闭不是一个状态动作,而是一项需要证据支撑的质量结论。本文从报告、分级、定位、修复、验证到关闭后的复盘,拆解项目成员怎样让每一条缺陷记录既能推动问题解决,又能经得起交付后的回看。

一、先讲核心结论:关闭缺陷,必须闭合证据链

1. 关闭不等于“代码已经提交”

在缺陷管理中,最容易混淆的是“开发完成”“测试通过”和“用户问题解决”。开发提交代码,只能说明修复动作发生了;测试通过,说明某些验证条件满足了;只有当问题在明确的版本、环境和复现条件下得到验证,且没有遗漏关联影响,才有理由把缺陷关闭。

我会把关闭判断拆成四个问题:原问题能否稳定复现或确认已消失?修复是否进入了计划交付的版本?受影响的相邻路径是否做过回归?关闭记录能否让未参与修复的人看懂。这四项中任意一项没有答案,状态就不应该靠“差不多”来推进。

  • 问题事实:记录用户实际看到的行为,而不是先写猜测原因。
  • 修复范围:说明改动在哪个提交、构建版本或配置中生效。
  • 验证证据:给出测试环境、测试数据、操作步骤和结果。
  • 风险判断:交代回归范围、已知限制,以及是否仍有后续动作。

这套判断尤其重要,因为缺陷状态很容易变成项目报表里的“好看数字”。如果把“转交开发”“等待测试”也算作解决,关闭率会提高,但用户面对的问题并不会因此减少。好的关闭率不是关闭得快,而是关闭后少重开、少逃逸、少出现重复问题。

2. 一条可关闭的缺陷,需要哪些最小信息

我建议将缺陷记录视为一个小型决策包,而不是聊天窗口里的问题描述。记录人要提供足够的上下文,让接手者不必反复追问;修复人要留下足够的变更信息,让验证者知道改了什么;验证者则要留下一条可复查的结论。

信息项 回答的问题 缺失时的典型后果
实际结果与预期结果 哪里不符合需求或约定? 开发者只能猜,容易修错方向
环境与版本 在哪个构建、设备、浏览器或配置下出现? 测试人员无法复现,问题被误判为偶发
复现步骤与数据 怎样稳定触发问题?是否有必要的账号或输入条件? 重复沟通,定位时间被信息补齐消耗
影响范围与严重度 影响哪些用户、流程、数据或业务目标? 优先级只由提出人的声音大小决定
修复版本与变更线索 修复在哪个交付版本生效?有哪些关联改动? 测试版本不一致,验证结论无法复用
验证结果 谁在什么条件下验证了什么? 状态已关闭,但没有可审计的证据

3. 不要把“缺陷关闭率”当作团队质量的单一答案

关闭率可以用于观察工作流是否积压,却不能独自衡量质量。比如一个团队通过降低缺陷等级、批量关闭旧单、把待验证问题改成已解决,确实能让数字变得漂亮,但这种做法会掩盖风险。更有用的组合是:关闭周期、重开率、版本逃逸率、重复缺陷率和高严重度问题的滞留时间。

我更愿意先问“哪些缺陷没有按时走完流程,为什么”,再看总关闭数。计数回答产出了多少处理动作,周期和重开情况才更接近流程是否有效。对于产品团队,用户是否仍受影响、问题是否重复发生,通常比某个周报中的关闭数量更有决策价值。

关闭管理指南:项目成员如何做好Bug / 缺陷,最佳实践全流程

二、背景和真实场景:为什么一个缺陷会在关闭前后反复

1. 缺陷处理本质上是一场跨角色交接

一条缺陷通常经过发现者、产品或业务代表、开发者、测试人员、发布负责人,有时还要经过客户支持和运维人员。每次交接,信息都可能丢失。报告人看到“支付按钮点了没反应”,开发者需要知道请求是否发出,测试人员要明确修复在哪个构建中,发布负责人还得判断补丁是否进入上线范围。

因此,缺陷管理的核心不是给每个人多加一个审批步骤,而是降低交接所需的解释成本。记录字段要能推动判断,状态要对应实际工作,责任人要明确下一步。字段很多却没人维护,和字段太少导致反复追问,本质上都是流程没有围绕决策设计。

2. 典型现场:问题似乎修好,用户仍然失败

下面是一个经过简化的情景案例,不对应某家企业的真实统计。某电商团队收到“优惠券无法使用”的缺陷。报告人只写了“结算页报错”,开发在本地用普通优惠券验证成功,提交修复后测试也通过。上线次日,客户支持又收到同一类投诉。

回查后才发现,问题只发生在“商品参与满减、用户同时使用限时券、购物车跨日保留”的组合条件下。首轮记录没有保存购物车状态、券类型和订单时间,验证只覆盖了普通券;关闭依据实际上是“常见路径通过”,并非“原问题已消失”。

这个案例中,失误不一定出在开发能力,而是缺陷证据链少了关键条件。若报告时把优惠券类型、商品活动、下单时间和购物车来源记录下来,定位速度可能更快;若验证时复用原始数据并补测边界组合,关闭的可信度也会更高。

3. 关闭质量可以用一条链路检查

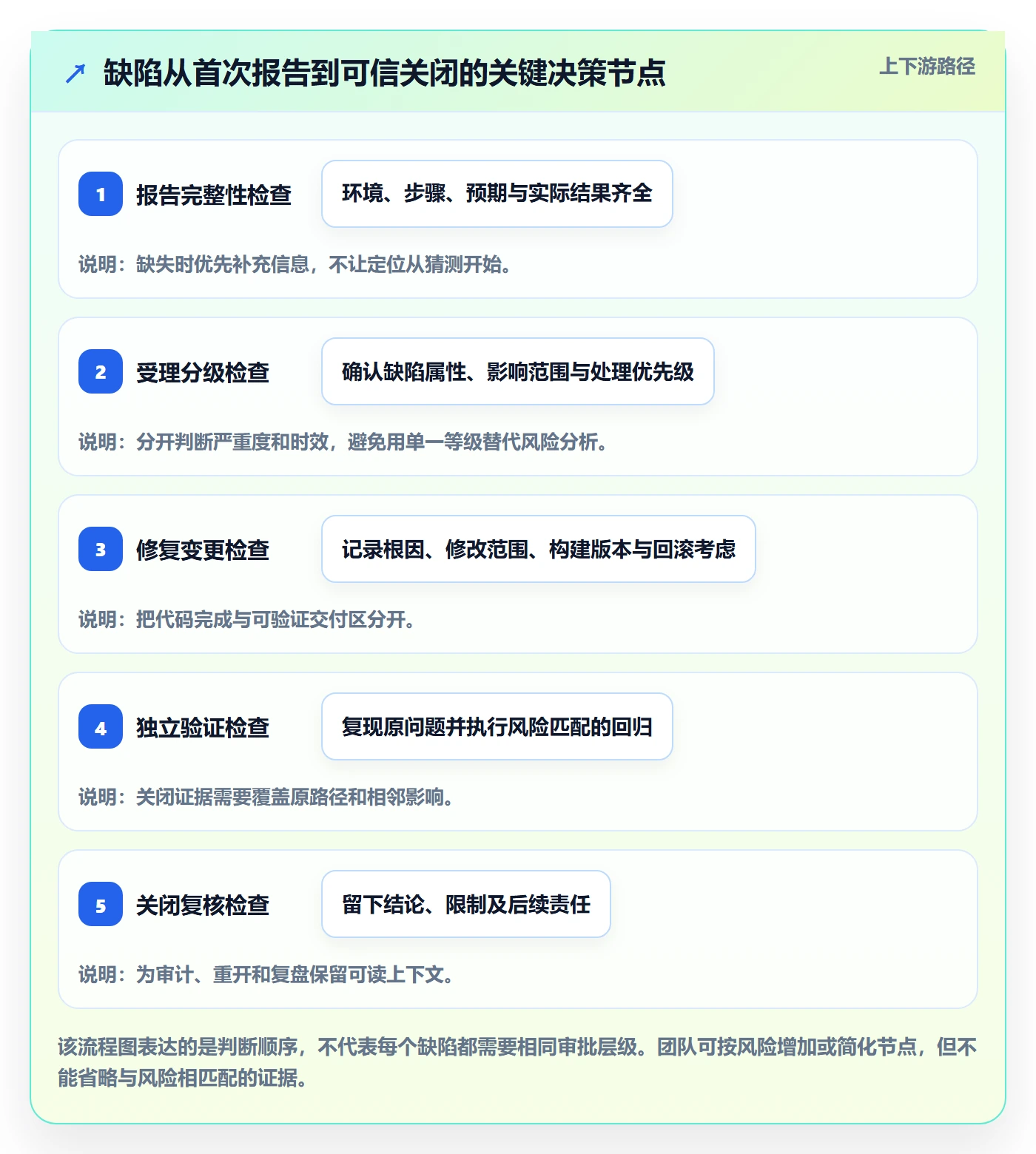

我在评审流程时常用一条简单的链路:用户现象 → 可复现条件 → 影响判断 → 修复变更 → 验证记录 → 交付确认 → 关闭结论。这不是要求每个低风险问题都写成长篇报告,而是检查每个关键环节有没有断点。

  1. 用户现象是否能被客观描述,而非只写“体验不好”。
  2. 复现条件是否包含版本、环境、账号权限和关键数据。
  3. 影响判断是否说明用户、业务流程、数据正确性或安全风险。
  4. 修复变更是否对应缺陷,并能识别其进入哪个构建或版本。
  5. 验证是否覆盖原始复现路径及必要的回归范围。
  6. 关闭结论是否说明结果、证据、限制和未完成事项。

关闭管理指南:项目成员如何做好Bug / 缺陷,最佳实践全流程

三、常见误区:看起来效率高,实际在积累返工

1. 误区:开发说“已修复”,测试就直接关闭

开发者最了解代码改动,但通常不是最合适的最终验证者。开发自测可以检查修改逻辑和局部边界,独立验证则要确认原始问题是否消失,并评估用户路径是否受影响。两者是互补关系,不是相互替代。

例外情况也存在:小型团队没有专职测试,或者紧急补丁必须快速发布。此时可以由开发完成自测,但应明确记录验证范围与未覆盖部分,并由另一位成员做抽查或上线后观察。人手不足可以调整验证方式,不能把未验证写成已验证。

2. 误区:只要当前版本不再出现,就能关闭

“当前版本没复现”不等于“问题不存在”。环境配置、缓存、权限、测试数据和异步时序都可能影响结果。若测试版本与修复构建不一致,或者复现步骤中的关键条件被改变,验证结论就不能直接用来关闭缺陷。

遇到偶发问题,应把“无法复现”当作一项待确认状态,而不是强行二选一。补充日志、采集请求标识、保留现场数据、观察发生频率,都比重复点击几次后宣布正常更可靠。对低频高影响问题,短时未出现尤其不能作为安全证据。

3. 误区:严重度和优先级是同一件事

严重度通常描述问题造成的技术或业务损害,优先级描述团队当前应多快处理。一个影响范围有限但有明确合规期限的问题,优先级可能很高;一个偶发的视觉错位,严重度不高,但如果出现在核心营销活动页面,阶段性优先级可能上升。

把两者混为一谈,会让所有人争夺“最高级”,也会让真正关键的风险失去区分度。建议分别记录影响等级和处理顺序,并让优先级变化留下理由,例如上线窗口、客户影响、风险规避成本或外部承诺发生变化。

4. 误区:关闭得越快,团队效率越高

快速关闭只有在证据充分时才代表效率。若为了缩短周期,把等待信息、待验证和延期问题都提前关掉,短期看板会变好,后续重开和线上补救却会把成本转移到更贵的阶段。缺陷生命周期不是竞速计时器,快而不准的关闭只是把未完成工作藏进了别的状态。

我通常把周期拆成“待补充时间、等待分派时间、开发处理时间、等待验证时间、验证与回归时间”。这样能区分真正的修复耗时和流程等待,避免用催促某个角色来掩盖上游信息不足或版本节奏不合理。

5. 误区:填得越多,缺陷就越专业

字段不是越多越好。若每张低风险缺陷都要填写十几项没人使用的信息,成员会复制模板、填“无”、或在提交后补写,最后让重要信息淹没在噪声里。字段设计要从决策反推:如果一个字段不会影响分级、定位、验证、发布或分析,就要考虑是否需要必填。

可以采用分层记录:所有缺陷必填最小信息;涉及数据丢失、安全、支付、权限、兼容性的问题,再触发专项字段;不确定或无法复现的问题,要求写清观察窗口和排查动作。这样既能守住质量底线,又不会把轻量问题变成行政负担。

四、专业判断逻辑:从接单到关闭,逐步做对每个决策

1. 报告阶段:先把事实和推断分开

缺陷描述建议采用“实际结果、预期结果、复现路径、环境版本、影响范围”五部分。写报告的人不必先找到根因,但必须尽量准确呈现观察到的事实。诸如“接口肯定有问题”“数据库坏了”属于推断,除非有日志或证据,否则不要当作结论填写。

一个可操作的描述示例是:“在测试环境的构建 2.8.14 中,使用已登录的普通用户,进入订单页并连续点击提交两次,页面显示成功但订单列表出现两条相同订单;预期只生成一条。问题在三次尝试中复现两次,发生时间为 14:05 至 14:12。”这类信息比“下单有重复订单,尽快修”更能帮助排查。

(1)报告前的快速自查

  • 我看到的结果是什么,能否用可观察现象描述?
  • 预期结果来自需求、交互稿、业务规则还是既有约定?
  • 操作步骤能否让另一位成员照着执行?
  • 是否记录版本、系统环境、账号角色和关键输入?
  • 是否有截图、录屏、请求编号、日志或脱敏后的测试数据?

附件的价值在于补充证据,不在于堆数量。截图要能看到关键上下文,录屏要覆盖触发前后的操作,日志要标明时间和请求标识。涉及隐私或生产数据时,先脱敏再共享,不应为了方便把真实凭据、个人信息或访问令牌贴进缺陷单。

2. 受理与分级:判断是否是真缺陷、影响多大

受理并不是盖章认定“报告人说得对”,而是确认问题是否违反了已知预期、发生条件是否可信、影响是否值得进入处理队列。若行为符合当前需求但需求本身不合理,可能属于产品改进;若缺少稳定步骤,可能先进入信息补充;若来自环境配置问题,则要转给相应责任方,而不是勉强归为代码缺陷。

分级时,我建议分别回答两个问题:问题一旦发生有多严重?团队现在需要多快处理?影响判断至少看用户覆盖面、核心流程阻断、数据完整性、安全与合规、是否有绕行办法、发生概率和恢复成本。不要只根据报告人的职位或语气决定等级。

判断维度 需要问的问题 可能提高优先级的情况
用户范围 影响单个账号、特定角色,还是大多数用户? 影响面广,或关键客户无法继续使用
业务阻断 核心流程是否无法完成?有没有可接受的替代路径? 交易、登录、保存或关键操作完全中断
数据与安全 是否可能丢失、重复、泄露或越权修改数据? 存在不可逆的数据风险或访问控制绕过
发生概率 稳定复现、偶发,还是只在极少数条件下发生? 高频发生,或低频但后果极重
时间约束 是否受版本冻结、合同承诺、合规时限或活动窗口影响? 延迟处理会造成明确且难以补救的损失

严重度和优先级可以用相同的选项名称,但评审规则必须分开解释。若一个问题影响很重但修复风险也很大,团队可能需要先提供绕行方案、回滚准备和独立验证,而不是为了“最高级”直接插入一段未经评估的代码。

3. 定位与修复:处理根因,同时控制改动范围

定位阶段的目标不是尽快找到一个能解释现象的猜想,而是逐步缩小可能原因。先确认是否与最近的代码、配置、数据迁移或第三方依赖变化相关,再对比正常与异常路径的输入、权限、状态和日志。对于并发、缓存、时区、重试等问题,单次手工验证通常不足以支持根因结论。

修复方案需要在“消除原因”和“控制改动范围”之间取舍。改动越广,潜在副作用越多;补丁越局部,也可能只是绕开表象,留下同类风险。对高风险缺陷,修复说明应包括根因、改动边界、兼容性影响、数据处理方式、回滚条件和需要回归的模块。

(1)修复提交前的四个检查点

  • 根因是否有证据支持,而不是只凭经验猜测?
  • 是否考虑了同类入口、其他角色和边界输入?
  • 是否需要数据修复、配置调整或发布顺序配合?
  • 出现异常时,是否有回滚或降级方案?

团队可以把缺陷关联到代码提交、构建流水线或发布记录,但关联不是自动证明。提交存在,只能证明变更被记录;构建通过,只能证明流水线完成了某些检查。最终仍要由责任人确认该变更确实进入了待验证版本。

4. 验证与回归:先复现原问题,再检查邻近风险

验证顺序应从原始问题开始。测试人员先按报告中的步骤重现问题,确认修复前后差异;然后覆盖关键边界条件;最后根据改动范围做必要回归。若直接跳到大范围回归,原始问题可能没有被真正检查;若只测单一路径,又可能漏掉共享模块带来的副作用。

验证证据不必写成测试报告,但至少应记录测试版本、环境、用例或步骤、结果、执行人和未覆盖项。对偶发问题,应说明观察次数与时间窗口,例如“同一条件下连续执行 30 次未复现”,而不是只写“正常”。次数并不能自动证明问题彻底消失,但能让后续成员理解结论的强弱。

当修复涉及核心组件或多个入口,我会采用风险导向回归:先测直接受影响的功能,再测共享依赖的调用方,然后覆盖权限、异常输入、重试或并发等容易受影响的条件。回归范围应由改动影响和失败代价决定,而不是每个缺陷都机械跑完全部测试。

5. 关闭阶段:写清结论,而不是只改状态

关闭评论应让后来的人在不翻聊天记录的情况下理解结论。建议包含“验证环境与版本、验证路径、实际结果、回归范围、遗留限制、关闭依据”。若修复只在下一版本生效,应明确写成“已修复,待目标版本验证”或采用团队约定的对应状态,不要把未来承诺写成当前已完成。

对“无法复现”“重复缺陷”“设计如此”“不予修复”“延期处理”等情况,处理结论不同,证据也不同。重复缺陷要关联主记录并确认主记录覆盖当前场景;不予修复要写明决策人和理由;延期需要记录接受风险的一方、计划处理时间或替代方案。没有修复不等于可以无解释地关闭。

关闭管理指南:项目成员如何做好Bug / 缺陷,最佳实践全流程

五、案例与数据观察:用一条缺陷说明闭环是否完整

1. 模拟案例:重复提交导致订单重复创建

以下为情景模拟案例,数据用于展示分析方法,不代表真实企业统计。用户报告“偶尔下单两次”,最初的记录只有一张结果截图。受理人员没有直接把它归为普通界面问题,而是先核对是否存在重复订单、是否产生重复扣款,以及哪些用户和版本受到影响。

补充排查后发现,移动网络短暂抖动时,客户端没有收到第一次请求的响应,用户再次点击提交;服务端对同一业务请求缺少有效的幂等保护。第一轮本地测试只覆盖网络稳定条件,因此看似没有问题。团队随后为请求增加可识别的幂等键,并在服务端处理重复请求时返回一致结果。

此时的修复验证不应止步于“连续点击两次不再生成两笔订单”。还要检查超时重试、客户端重复发送、服务端处理成功但响应丢失、用户主动再次提交,以及历史订单数据是否需要核查。否则,测试可能只验证了按钮行为,却没有验证真正导致重复创建的服务端路径。

2. 证据链如何改变处理顺序

在这个案例中,影响判断先于修复方案。因为重复订单涉及数据一致性和潜在资金影响,即便复现概率不高,也应先确认是否存在真实交易损失,并评估临时限制重复提交或人工核查的必要性。若只是按钮动画重复,而后端始终保证单笔订单,优先级判断就可能不同。

修复完成后,团队需要把“验证通过”拆成可读的事实:具体构建、网络模拟条件、操作步骤、执行次数、数据库订单结果、重试行为和回归结果。若部分真实网络环境无法在测试环境完全模拟,就要记录替代验证方式和剩余风险,而不是把限制隐藏起来。

闭环环节 薄弱做法 更可靠的做法
问题描述 写“偶尔重复下单” 记录账号角色、客户端版本、网络条件、订单标识与发生时间
影响评估 只按出现次数定低优先级 核对是否重复创建、重复扣款,以及受影响用户和数据范围
根因定位 只检查按钮是否禁用 跟踪客户端重试、请求标识、服务端幂等逻辑和响应丢失场景
验证范围 手工点击一次确认正常 验证超时重试、重复请求、响应丢失和数据一致性
关闭结论 只写“已修复” 关联修复构建、验证条件、回归结果与剩余限制

3. 用数据找流程瓶颈,不要用数据给人贴标签

若团队连续几周发现缺陷在“等待补充信息”阶段停留很久,优先检查报告模板、发现者培训和提交流程,而不是先批评报告人。若缺陷大多在“等待验证”积压,则要看测试资源、版本交付节奏和环境稳定性。数据的作用是定位系统性摩擦,不是简单排名个人。

建议按严重度、来源、模块和状态阶段分层看数据。把所有缺陷揉成一个平均值,会让少数高风险问题被大量低风险问题稀释;只看平均处理周期,也可能掩盖最长尾部。团队可以定期抽查少量已关闭记录,检查证据是否完整,再结合重开和逃逸情况判断指标变化是否真实。

关闭管理指南:项目成员如何做好Bug / 缺陷,最佳实践全流程

六、不同情况下的行动建议:按风险和确定性调整流程

1. 高严重度、影响面广:先止损,再修复,再扩围验证

如果问题影响登录、交易、数据完整性、安全或核心生产流程,第一动作未必是马上写代码,而是确认影响范围并控制损失。必要时暂停相关功能、回滚版本、启用降级策略或安排人工核查。处置速度重要,但没有回滚条件和影响评估的快速改动,可能把一个问题扩大成多个问题。

  1. 明确当前受影响版本、用户范围、开始时间和已知损害。
  2. 评估临时止损方式及其副作用,由有权限的负责人确认。
  3. 记录根因假设、验证证据和修复方案,不把猜测当结论。
  4. 修复后执行原问题验证、关键路径回归和必要的数据核查。
  5. 发布后观察关键业务信号,达到预设条件后再结束跟踪。

这类缺陷不应只以“补丁已上线”关闭。若还需要数据修复、客户通知、监控观察或风险审查,应拆成明确后续任务并指定责任人。主缺陷可以在产品问题已被消除且剩余行动已转入可追踪记录后关闭,但关闭评论必须说明这些关联事项。

2. 低严重度、偶发且可绕行:保持证据,同时避免过度升级

低风险问题不需要走完整的紧急事件流程,但也不能因为影响小就随便关闭。先判断是否有稳定复现条件、用户是否有绕行路径、问题是否只出现在某个边缘环境,以及修复可能影响多少其他功能。若目前无法复现,可以转为观察或待补充,注明下一步需要的日志和观察窗口。

此类缺陷的优先级可以结合版本计划安排,不必为了追求状态清零而立即插队。需要明确谁负责重新评估、何时复查,以及出现什么信号时升级,例如问题频率上升、影响从单一角色扩展到全体用户,或出现数据异常。

3. 无法复现:管理不确定性,不要伪装成解决

“无法复现”是当前证据不足,不是证明问题不存在。处理时要回到报告信息:是否缺少精确时间、账号权限、环境版本、输入数据、操作顺序或外部依赖状态?如果问题只在生产环境出现,应考虑隐私保护下的日志、追踪标识和可观测性,而不是要求用户无限次录屏重试。

可以设置一段观察期,但观察期要有范围与责任人。例如在目标版本运行七天,监控某类错误码和请求失败率;或者由支持人员在用户再次遇到问题时收集指定信息。观察结束后,依据证据决定继续定位、转为已知问题、重新打开或关闭,并记录判断理由。

4. 临近发布或版本冻结:根据变更风险决定是否插入

临近发布时,修复缺陷与保持版本稳定之间存在真实冲突。若问题造成数据错误、安全风险或核心流程不可用,不修复的风险可能高于引入回归的风险;若问题影响轻微、绕行明确,贸然插入变更可能不划算。决策要同时考虑损害范围、出现概率、回滚能力、回归覆盖和修复复杂度。

冻结期的例外修复建议由明确的发布责任人评估,而不是在聊天里口头同意。记录被接受的风险、验证范围、发布窗口、回滚触发条件和决策人。若选择延期,也要明确用户影响和临时措施;“先关掉,后面再说”不算风险管理。

关闭管理指南:项目成员如何做好Bug / 缺陷,最佳实践全流程

5. 多团队、大规模交付:把流程规则放进系统,而不是依赖记忆

团队规模增大后,缺陷处理容易出现字段口径不一致、状态含义不同、跨团队转交没有责任人、版本信息无法关联等问题。此时需要统一最小数据标准和状态约定,并为不同项目保留必要的差异,而不是要求所有团队复制同一套繁重模板。

对于 100 人以上的中大型组织,某项目管理平台可以用于统一缺陷字段、工作流、责任分派、版本关联和看板视图;若团队使用 PingCode 这类平台,实施重点也应放在规则和数据口径,而不是先追求配置复杂度。工具能帮助成员少遗漏、让管理者看见堵点,但不能代替严重度判断、代码审查或独立测试。

我建议按“先统一定义,再配置流程,最后做分析”的顺序落地。先规定缺陷、任务、改进项的边界;再约定哪些状态代表实际工作阶段;然后决定哪些字段必填、哪些按风险触发;最后用真实样本观察流程是否减少了等待和重开。若顺序颠倒,团队容易先做出很多看板,却发现底层数据无法比较。

七、如何衡量关闭管理是否有效:看结果,也看代价

1. 选择能推动改善的指标组合

指标不需要越多越好。一个可执行的起点是:缺陷处理周期、关闭后重开率、版本逃逸率、高严重度缺陷滞留时间、重复缺陷比例,以及信息不完整导致的退回次数。每项指标都要写清统计口径、时间窗口和排除规则,否则同一个名称在不同团队代表不同事实。

指标 能回答的问题 需要防止的误读
缺陷处理周期 从确认受理到验证关闭经历多久? 平均值会掩盖长尾,应同时关注中位数和高分位区间
关闭后重开率 关闭判断有多少次被后续证据推翻? 重开也可能来自需求变更或新增场景,需分类解释
版本逃逸率 有多少问题在交付后才被发现? 要区分严重度、用户规模和发现渠道,不能只看数量
高严重度滞留时间 关键风险在队列中等待了多久? 需区分主动观察、等待外部依赖和无人负责的积压
信息退回比例 多少报告因关键条件缺失而回到补充阶段? 减少退回不能靠降低信息要求,应抽查信息质量

2. 定义口径,比追求“行业优秀值”更重要

缺陷数量与关闭周期受到产品复杂度、测试策略、发布频率、用户规模和记录习惯影响,脱离上下文的行业平均值很难直接当作目标。若团队刚开始规范记录,缺陷数短期上升可能只是可见性提高,不一定表示质量变差;若重开率下降,也可能是成员不愿重新打开问题。

更可靠的做法是先建立自己的基线:固定统计口径,连续观察一段时间,按模块和严重度分层,再选择一两个可控的流程环节改善。比如先减少报告信息不全造成的等待,再观察定位周期是否变化;不要同时更改字段、分派规则和关闭门槛,否则难以判断是哪项变化产生效果。

3. 用抽样审查补足指标盲区

每月抽查一小批已关闭缺陷,尤其抽查高严重度、重开过、线上逃逸和异常快速关闭的记录。审查者不必重新执行全部测试,而是检查证据链:描述是否具体,版本是否对应,验证是否覆盖原问题,关闭理由是否清楚,关联事项是否有人负责。

抽样的价值在于发现“数字看不见”的行为。例如状态都在规定时间内更新,但验证记录只有“通过”;或者重开率很低,却是因为重开被改记为新缺陷。此时应调整工作定义和记录机制,不应把表面上的指标改善当成流程已成熟。

关闭管理指南:项目成员如何做好Bug / 缺陷,最佳实践全流程

八、不同情况下的取舍:没有一种关闭流程适用于所有缺陷

1. 快速交付与充分验证之间,按失败代价取舍

对低影响、可回滚、容易验证的缺陷,可以采用轻量流程,避免小改动被不必要的审批拖慢。对涉及数据安全、权限、资金或核心业务的缺陷,验证投入应随失败代价上升。流程效率不等于所有问题走同样短的路径,而是把更多证据和更严格的审查投向更高风险的事项。

有些团队会用统一的严重度等级驱动验证范围,这是可行的起点,但不能把等级当作唯一输入。改动触及公共组件、数据库结构或外部接口时,即使表面问题轻微,影响范围也可能很大;相反,某个局部展示错误虽然等级不高,若有简单回滚,也未必需要复杂审批。

2. 通用流程与团队自治之间,统一底线而非统一所有细节

跨团队协作需要共同语言:什么算缺陷、哪些字段不可缺、谁负责推动状态、怎样才算验证完成。这些内容应尽量统一。具体状态、回归清单、审批角色和发布节奏,则可以依据产品形态和风险差异调整。

如果所有团队都能自行定义“已关闭”,数据将失去可比性;如果每个团队必须执行完全相同的步骤,又会让低风险项目承担不必要的成本。比较稳妥的边界是:组织定义证据底线和统计口径,团队定义符合自身交付方式的执行细节。

3. 关闭旧缺陷与保留历史之间,优先保证决策可追溯

项目积压较多时,团队可能希望一次性清理长期未处理的缺陷。批量清理可以做,但要区分已过期、重复、无法复现、需求取消、计划延期和已被其他改动覆盖等情况。只把旧缺陷批量改成关闭,会破坏历史,后续无法解释当时为什么做出决策。

清理时可以保留原始记录,补充统一的清理原因、决策时间和责任角色;可能仍影响用户的问题,则转为已知问题或后续任务并关联原记录。这样既能让当前队列反映真实工作,又不把历史风险从系统里抹掉。

4. 自动化与人工判断之间,自动提醒但不自动替代结论

系统适合自动完成重复性工作,例如提醒缺少环境版本、检查必填字段、关联构建与提交、识别长期无人处理的记录、提示重复标题或相似描述。这些自动化能减少遗漏,但“问题是否解决”“风险是否可接受”“回归是否充分”仍需要具备上下文的成员判断。

自动关闭尤其需要谨慎。若缺陷来源于短期监控告警,告警恢复可以结束告警事件,但不一定证明根因已消除;若状态因超时自动关闭,用户可能误以为问题已修复。自动化最好推动责任人复核,而不是在没有验证证据时替人做质量结论。

九、落地清单:让成员明天就能用起来

1. 提交缺陷前,完成五项自查

  • 写清实际结果和预期结果,并标明预期依据。
  • 提供另一位成员可以执行的复现步骤。
  • 记录环境、版本、账号角色和关键测试数据。
  • 说明影响用户、业务流程、数据或安全的范围。
  • 附上必要证据,并在共享前完成敏感信息脱敏。

2. 接手缺陷后,明确四个责任

  • 谁判断:由谁确认缺陷属性、严重度和优先级。
  • 谁处理:由谁负责定位、方案和修复进度。
  • 谁验证:由谁复现原问题并执行匹配风险的回归。
  • 谁接受剩余风险:如果延期或无法完全验证,由谁确认并记录理由。

在小团队里,一个人可能承担多个角色,但记录中仍要把判断和验证动作说明白。角色可以合并,责任不能消失。对于高风险缺陷,尽可能避免修复者独自完成全部验证;若现实条件不允许,至少增加独立复核或交付后的监控措施。

3. 关闭前,留下六条可复查信息

  1. 验证所用的环境与构建版本。
  2. 原始问题的复现步骤及实际验证结果。
  3. 修复变更或关联交付记录。
  4. 执行过的回归范围与未覆盖内容。
  5. 仍然存在的限制、绕行方式或风险观察项。
  6. 最终关闭依据,以及后续事项的责任人和关联记录。

4. 每月复盘一次流程,不只复盘单个故障

月度复盘可以从三个问题开始:哪一类缺陷最常因信息不足而延迟?哪些缺陷关闭后最容易重开?哪些问题反复发生却没有形成预防措施?每次选一个最值得改的系统原因,落实到模板、测试覆盖、监控、需求约束或责任分工中,并在下个周期检查变化。

复盘的目标不是追责“谁当时没看见”,而是明确为什么现有机制没能及时看见。若问题源于测试数据覆盖不足,就补测试数据;若是版本关联混乱,就改构建记录;若是需求规则含糊,就让产品决策进入缺陷记录。改进要落到可观察的流程变化,而不止是一句“以后注意”。

关闭管理指南:项目成员如何做好Bug / 缺陷,最佳实践全流程

十、总结:关闭的是问题,不是记录

1. 最重要的专业判断

我对缺陷关闭的核心判断是:状态可以改变,证据不能跳过。报告阶段要把事实说清,受理阶段要把影响说清,修复阶段要把变更说清,验证阶段要把结果说清,关闭阶段则要把结论和限制说清。流程的价值不在于多几个状态,而在于减少下一位成员重新猜测的成本。

一条缺陷可以很短,但不能模糊;可以轻量处理,但不能把未完成伪装成完成;可以因风险接受而延期,但必须有人知道接受了什么。高质量管理不是把每个问题都变成重型项目,而是让高风险问题获得足够关注,让低风险问题以合理成本解决。

2. 下一步从一个小动作开始

如果团队现在只准备做一件事,我建议抽查最近关闭的十条缺陷:检查是否写明验证版本、是否复测原始问题、是否记录回归范围、是否有清晰关闭依据。把重复出现的缺口归类,而不是直接给成员增加一整套表单。

然后选一个最常见的缺口做改进:为报告增加一个清晰示例、让修复状态与验证状态分开、为高风险问题补充回归要求,或把关闭评论改成可复查的简短模板。下一周期再看重开、等待时间和抽样质量有没有变化。真正可靠的关闭管理,不是让缺陷看起来消失,而是让团队能够证明问题为什么可以被认为已经解决。

常见问题解答(FAQ)

1. Bug满足什么条件才能关闭?

我以前习惯看到开发标记“已修复”就直接关单,结果测试环境通过,上线后用户还是能复现。我想知道关闭缺陷到底应该以开发完成为准,还是要经过一套明确的验证?

建议把“已修复”和“已关闭”分成两个状态:前者表示代码或配置已调整,后者表示验证责任人确认问题不再成立。关闭前至少核对四项:原始复现步骤已通过、受影响的版本或环境已验证、相关回归点没有引入新问题、缺陷记录包含修复版本和验证结果。

验证记录尽量写成可复查的事实,例如“测试环境 3.8.2,Chrome 最新版,按步骤 1,4 连续执行 5 次均未复现”,而不是只写“测试通过”。如果问题无法稳定复现,应标记为待观察或补充日志,不要用关闭状态掩盖不确定性。

2. 缺陷单里哪些信息最能帮助开发快速定位?

我提缺陷时通常会写现象和截图,但经常被追问账号权限、操作路径和发生时间,来回补充很耽误进度。我想知道一张真正可执行的缺陷单,最少要准备哪些材料?

优先提供能够让别人独立复现的信息:环境与版本、账号角色或权限、明确的前置数据、逐步操作路径、实际结果、预期结果,以及发生时间和频率。截图适合展示界面差异,录屏适合说明操作顺序;涉及接口、异步任务或偶发问题时,再补充请求编号、日志片段和时间戳。

可以用“步骤,实际,预期”写法,例如“以只读角色打开订单详情并点击导出;页面提示成功但未生成文件;预期为提示无权限且不创建任务”。不要把猜测写成根因,也不要上传真实密码、个人隐私或完整生产数据。信息齐全的判断标准不是字段填满,而是未参与讨论的人能否照着记录复现。

3. 什么情况应该重开缺陷,而不是另提一张?

我遇到过修复后原问题消失,但同一页面又出现相似异常的情况;也遇到过开发认为是新问题、测试认为应该重开的争议。我想要一个可操作的判断边界,避免重复单和责任争论。

如果原缺陷的同一触发条件、同一受影响功能仍然导致原描述中的结果,优先重开,并补充复现版本、步骤和证据;如果修复后出现的是不同触发条件、不同功能结果,或需要独立排期的新增影响,通常另建缺陷并关联原单。判断时先对照原记录中的“实际结果”和验收范围,而不是只看标题相似度。

例如,原问题是“保存后金额未更新”,修复后在另一种币种下显示格式错误,通常应作为新缺陷关联处理。重开时记录“在哪个版本、按哪些步骤、实际与预期差异是什么”,不要只写“问题还在”。这样既保留修复历史,也便于统计修复有效性。

4. 如何处理偶发、无法稳定复现的缺陷?

我提过几次偶发问题,连续测试没复现后就被关闭;过几天用户又反馈,大家只能重新排查。我不确定这类问题应继续追踪多久,也不知道要收集什么证据才能避免反复拉扯。

不要把“当前未复现”直接等同于“问题不存在”。先记录发生时间、环境、操作路径、影响账号或数据特征,并尽可能收集日志、请求编号、录屏和客户端版本;随后设定明确的观察条件,例如在特定版本、指定环境中完成 20 次关键操作,或观察 3 个工作日且没有新增同类日志。

次数和时长应按风险调整:支付、权限、数据丢失等高影响问题应升级排查,不能仅靠短期未复现关闭;低影响且缺少证据的问题可以进入待观察状态,并写清重新开启的触发条件。若业务有监控能力,可用错误率、超时率或告警记录替代主观判断。关键是让关闭决定有证据、有期限、有再处理规则。

核心关键词

读者评论

崔
崔雨桐

我们组之前也遇到过修复提交了、测试却没拿到对应构建的情况,最后只能重新确认。把版本和验证环境写进记录确实有用,不过最好让构建信息能自动关联,单靠大家手填容易漏。

莫
莫子涵

我觉得“无法复现”单独作为待确认状态很重要。线上偶发问题有时要等日志或用户补充信息,直接关闭会丢线索;但如果一直挂着,也需要明确负责人和下一次检查时间。

覃
覃清越

重开率和版本逃逸率比单看关闭率更有参考价值,不过小团队每月缺陷数量少,几个问题就能让比例大幅波动。看趋势时最好同时看实际数量和问题严重度,不宜直接拿比例做绩效判断。

文章包含AI辅助创作:关闭管理指南:项目成员如何做好Bug / 缺陷,最佳实践全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/513851

赞 (0)
飞飞飞飞
Bug / 缺陷复现步骤教程:项目成员落地方案,避坑指南
上一篇 46分钟前
严重程度最佳实践:跨部门团队Bug / 缺陷入门指南,常见问题
下一篇 42分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
