跨部门缺陷流程里最贵的,往往不是修复一个 Bug,而是缺陷在“研发说无法复现、测试说已稳定复现、产品说影响上线”之间来回流转三天,最后又被当作新问题重新提单。要优化流程,重点不是多加几个状态,而是让每个团队在同一时点拿到足以做判断的信息,并且知道谁负责下一步。
Bug / 缺陷Bug教程:跨部门团队流程优化,避坑指南
一、先讲结论:缺陷流程的目标不是“录得完整”,而是“尽快形成有效决策”
1. 把缺陷管理看成决策链,而不是状态清单
不少团队把缺陷流程画成“新建,处理中,已修复,已关闭”,看上去步骤齐全,实际却回答不了三个关键问题:这是不是缺陷、现在由谁负责、什么条件下可以结束。状态只是外在记录;真正让问题向前走的,是每一步都有明确的输入、责任人和完成条件。
我判断一个缺陷流程是否健康,通常先看“等待”而不是“处理”。开发实际修复可能只用了两小时,但缺陷在待补信息、待确认优先级、待回归几个环节停了四天。只看处理时长,团队会误以为开发慢;拆开等待节点,才会发现瓶颈可能在跨部门交接。
流程优化的核心,是减少缺陷从发现到决策、从决策到修复、从修复到验证之间的无效等待。因此,优先定义分流规则、信息标准和责任边界,再考虑是否增加状态、自动化规则或管理看板。
2. 先区分缺陷的四个时间点
“修复用了多久”过于笼统。一个更有诊断价值的拆分,是记录发现时间、首次响应时间、开始处理时间和验证关闭时间。四者分别对应发现质量、分流效率、执行效率和验证效率,不能互相替代。
| 时间点 | 要回答的问题 | 典型责任环节 | 常见误读 |
|---|---|---|---|
| 发现时间 | 问题何时被观察到? | 测试、用户支持、监控或业务运营 | 把提交时间当成真实发生时间 |
| 首次响应时间 | 何时有人确认并决定下一步? | 缺陷分流人或值班责任人 | 系统自动通知就被算作已响应 |
| 开始处理时间 | 何时进入实质调查或修复? | 研发负责人 | 状态改为“处理中”就算开始 |
| 验证关闭时间 | 何时确认修复有效且风险可接受? | 测试、产品或业务验收人 | 代码合并就直接关闭 |
建议先按这四个时间点复盘最近四到六周的缺陷,不用一开始就搭复杂指标体系。若首次响应慢,先改分流和责任人规则;若开始处理快、关闭慢,再调查复现条件、环境差异和回归资源。先定位等待发生在哪一段,比直接催某个部门更有效。

3. 用四个问题检查流程有没有抓住重点
我会用四个问题快速判断流程是否需要重做:缺陷提交后,谁在多长时间内决定是否受理?信息不够时,谁负责补齐、补到什么程度?优先级由谁按什么依据调整?修复后谁验证,验证失败后回到哪个责任环节?其中任何一项只能回答“大家看情况”,流程就仍依赖个人记忆。
- 有入口:线上反馈、测试发现、监控告警等来源可以汇入统一记录,避免问题散落在聊天、邮件和个人待办里。
- 有分流:指定轮值人或责任角色,判断受理、补信息、转需求、归并重复项或拒绝。
- 有判定条件:优先级有影响范围、用户受损和时间敏感度等依据,不只靠提交者的主观标记。
- 有闭环:修复要经过适当验证,并保留结果、版本或回滚信息。
二、背景与真实场景:跨部门交接为什么会把小问题变成大问题
1. 缺陷天然横跨不同工作语言
测试人员通常描述复现路径、预期结果和实际结果;研发人员需要版本、日志、请求参数和代码上下文;产品人员关注受影响的用户任务、业务规则及能否接受临时方案;客户支持更关心用户如何恢复工作。每个角色都可能提供了自己认为关键的信息,却仍没提供下一个角色做判断所需的信息。
这不是谁“不配合”,而是信息模型不同。测试说“提交失败”,研发会追问接口响应;产品说“影响核心流程”,研发需要知道影响比例和受影响版本;客户支持说“客户很着急”,分流人还需要知道客户是否存在替代路径。流程必须把这些差异翻译成可交接的字段和判定规则。
2. 一个常见的跨部门卡点
下面是一个情景模拟,用于说明流程如何失效,不代表任何企业的真实统计。一家提供业务系统的中型团队,每周同时收到测试缺陷、线上反馈和内部需求。客户支持在群里报告“保存偶发失败”,测试后来补了一条缺陷,但没有浏览器版本、失败频率或请求编号。
研发第一次查看时无法复现,便将状态改为“待补信息”。客户支持没有看到明确的补充责任人,以为测试会继续排查;测试则以为研发已经接手。两天后产品追问上线风险,团队临时把问题调成最高优先级。研发插队调查后发现,故障只出现在特定浏览器版本和网络切换场景,修复很快,但回归环境没有对应设备,又多等了一个工作日。
此处至少有四个不同问题:入口信息不完整、补充责任不明确、优先级缺乏证据、验证环境未准备。若只在复盘会上写“提高沟通效率”,下次大概率仍会重演。应把每个失败点分别转化为字段、责任规则或资源准备要求。
3. 流程变化会改变行为,不能只看表单
要求所有缺陷都填十几个字段,可能让提交者为了快速提单而随手填写;允许一键标记最高优先级,又可能使“高优先级”失去区分能力。反过来,字段过少也会让研发反复追问。设计流程时,我会问:这个字段是否改变接收方的判断?如果不会,就不应该强迫每个人在每次提交时填写。
更实用的做法是把信息要求按缺陷来源和严重程度分层。普通内部问题先保证现象、环境和复现步骤;线上高影响故障则增加受影响范围、发生时间、缓解措施及负责人。这样既不把低风险提交变成审批表,也不让紧急事故缺少关键上下文。

4. 组织规模越大,隐性约定越容易失效
小团队常靠熟人协作:测试知道找谁,研发知道哪个产品经理能拍板,线上值班也能在群里快速找到人。规模扩大、团队分布变广或人员轮换后,这些隐性知识会逐渐失效。问题看起来像“流程变慢”,本质可能是关键决策只存在于个人脑中。
因此,跨部门流程的价值不是把每个人都变成流程专家,而是让新成员、轮值人员和其他部门能够在不依赖私聊的情况下做出相近判断。规则要足够具体,能被执行;也要留有升级通道,避免机械规则把复杂事故卡死。
三、常见误区:看起来更规范,实际可能更慢
1. 误区一:状态越多,管理越精细
把状态分成“待测试复现、待产品确认、待研发分析、待环境部署、待回归、待验收”等,只有在每个状态都有负责人、进入条件和退出条件时,才增加可见性。否则状态名称只是更细地记录了“正在等”,并没有减少等待。
我建议用一个简单标准筛选状态:它是否代表一种不同的责任或决策?如果只是同一责任人在做相近工作,可以留在同一状态,用活动记录说明进展。若等待对象、时限或升级机制明显不同,才值得拆开。
2. 误区二:字段填得越全,缺陷质量越高
字段多并不自动带来信息好。若“影响范围”让提交者从固定选项中猜一个答案,数据看起来整齐却不可信;若要求每条普通缺陷都附上完整日志,提单成本会上升,提交者可能转向聊天求助。字段设计的目标不是让记录看起来完整,而是减少下一次交接中的追问。
我通常把字段分为必填、条件必填和自动采集三类。标题、现象、环境等可能是基础必填;请求编号、用户影响范围等仅在特定来源或严重等级下必填;版本、提交时间、关联发布批次则尽可能由系统自动补入。
3. 误区三:把“处理中”当作有人在处理
状态变化不等于责任已被接收。缺陷被自动分配到一个团队,并不意味着团队里有人承诺调查;被标记为“处理中”,也可能只是为了让看板不再显示未分配。每条活跃缺陷都应有明确责任人或责任轮值,而不仅仅有一个团队名称。
有效的责任约定应包含三个部分:接收人要完成什么判断,多久内完成首次响应,暂时不能处理时如何升级或转交。响应不等于修复承诺,责任人可以先确认“已接收、正在核查、预计何时给出判断”,这比沉默等待更有价值。
4. 误区四:优先级就是严重程度
严重程度描述故障造成的技术或业务影响,优先级则决定团队现在投入多少资源、是否打断其他工作。一个严重但仅影响少量内部测试账号的问题,未必比一个影响大量用户的中等故障更急;反过来,影响范围目前很小但存在数据不可逆风险的问题,也可能需要高优先级处理。
因此,不建议只靠“严重、紧急、普通”一个字段表达所有判断。至少分开记录影响等级和处理优先级,并让有权调整优先级的人留下理由。这样既能尊重一线发现者的信号,也能让跨团队资源决策有据可查。
5. 误区五:指标好看就说明流程有效
关闭数量增加,可能是重复缺陷被拆得更细;平均处理时长下降,可能是长尾问题被取消或直接关闭;缺陷积压减少,也可能是未记录问题转移到了群聊。指标必须带上定义、统计口径和反指标,才有解释价值。
例如,监控“平均关闭时长”时,应同时看中位数和较高分位数,并把等待时间和实际工作时间分开;监控“首次响应达标率”时,要防止团队用自动机器人回复来刷达标。凡是容易被行为绕开的指标,都要配一项能揭示副作用的指标。

四、专业判断逻辑:用一套轻量规则完成分流、协作和闭环
1. 先做入口分类,再决定走哪条路径
所有问题都走同一条缺陷流程,容易让需求、咨询、配置错误和程序故障混在一起。分流的第一步应判断记录属于哪一类:可复现的软件故障、预期与实际不一致但规则不清、操作或配置问题、功能改进建议、重复报告或已知限制。
这里的关键不是分类名称,而是每类对应的下一步不同。软件故障进入缺陷评估;规则不清需要产品确认预期;配置问题转给支持或实施角色;改进建议进入需求评估;重复报告应关联已有主记录,而不是再制造一条独立修复任务。
- 无法判断是否为缺陷时,不要简单退回;由分流人指出缺少的证据和补充责任人。
- 发现者暂时无法补齐信息时,保留记录并标记待调查,不应让问题消失在私聊中。
- 确认重复后,把新报告关联到原记录,并累计受影响用户、版本或渠道信息。
- 确属需求或配置问题时,保留转交结果,让提交者知道问题为何改变路径。
2. 用“影响、紧迫、可缓解、确定性”判断优先级
我更愿意把优先级判断拆成四个维度,而不是依赖一个形容词。影响看有多少用户、业务流程或数据受到影响;紧迫看损害是否会随时间扩大,以及是否有明确截止点;可缓解看是否存在安全、可操作的替代路径;确定性看现有证据是否足以证明故障及其范围。
确定性低不代表不紧急。若潜在影响很大、损害不可逆,应先按风险采取止损动作,同时并行补证据。相反,报告语气很强烈但暂时没有复现条件、影响范围又有限时,应快速安排验证,而不是未经核实就打断多个团队的工作。
| 判断维度 | 建议观察的问题 | 如何影响处置 |
|---|---|---|
| 影响范围 | 影响多少用户、租户、模块或关键业务路径? | 范围越广,越需要快速分配跨团队责任 |
| 损害程度 | 是否导致数据错误、资金损失、合规风险或业务中断? | 不可逆或高风险后果应提高处置等级 |
| 时间敏感度 | 延迟处理会不会让影响持续扩大?是否有业务截止点? | 决定是否打断当前计划、启用值班或升级 |
| 缓解能力 | 用户能否通过回滚、切换或人工操作继续工作? | 可靠缓解可降低即时紧迫度,但不等于问题已解决 |
| 证据确定性 | 是否有复现步骤、日志、版本或可验证的用户报告? | 决定先调查还是直接修复,不宜单独决定最终优先级 |
3. 设定最小充分信息,而不是万能表单
普通缺陷的最小信息集,通常包含简洁标题、实际结果、预期结果、复现步骤、发生环境、影响范围和可用附件或日志。还应能回答“从哪个版本开始”“是否每次发生”“是否有绕行办法”等问题。不是每项都必须由提交者填写,但流程要有办法获得。
不同来源可以使用不同表单。监控告警可自动带入服务、时间、版本和追踪编号;客户反馈表可重点询问受影响用户、发生频率和业务后果;内部测试表则可突出环境、步骤、预期和实际结果。统一的应是判断标准,而不是每个入口的字段完全相同。
4. 把责任写成可执行的交接协议

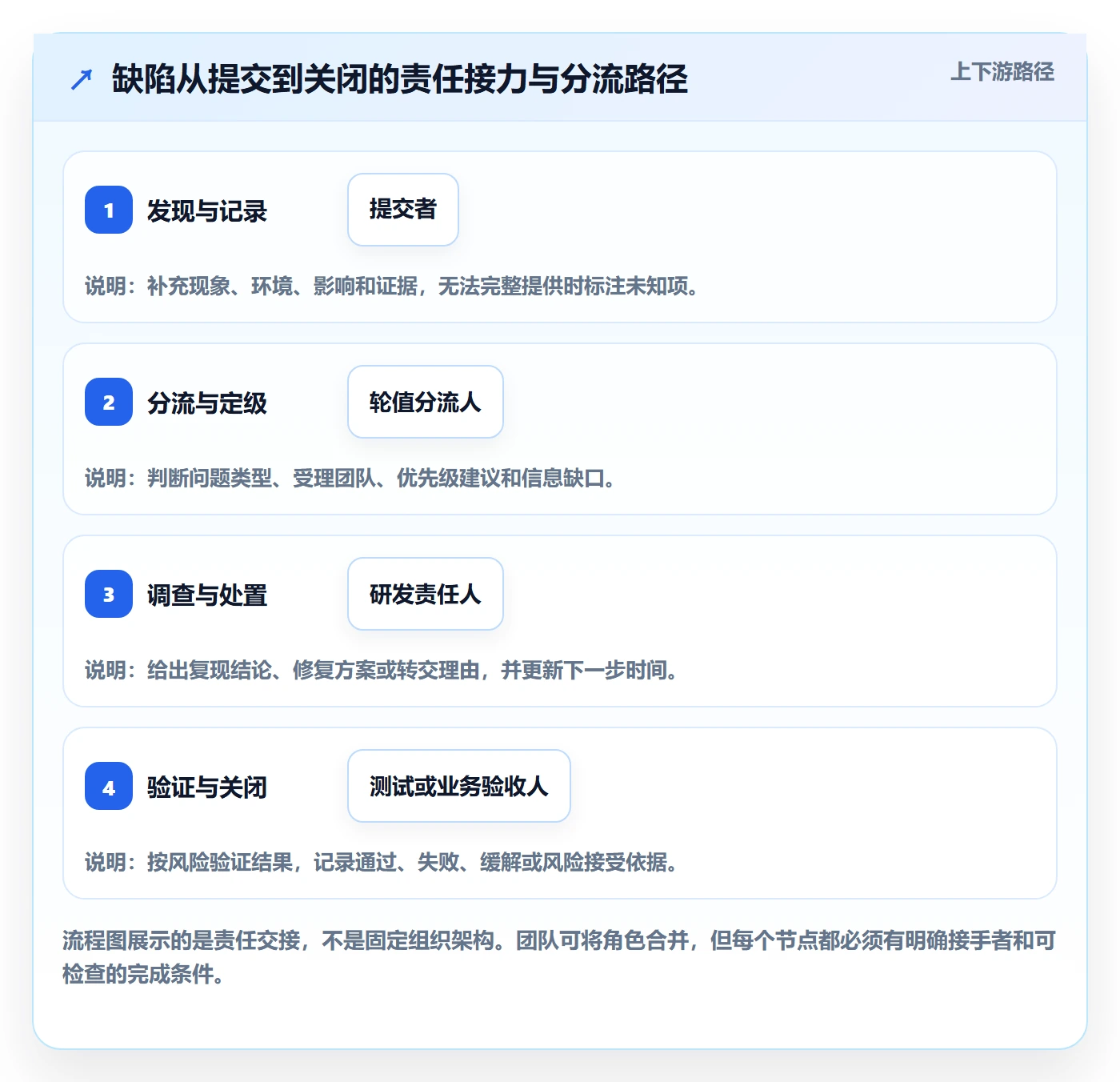

团队协作中最容易丢失的不是“谁负责修”,而是“目前谁负责推动下一步”。每个状态转换都应对应责任角色。例如待分流由值班分流人负责;待补信息由发现方或指定协调人负责;已接收由研发负责人负责给出调查结论;待验证由测试或业务验收人负责确认结果。
转交时应保留前后责任记录。若研发判断是预期行为,应附上规则或证据并转产品确认;若测试环境不足,应明确需要哪种环境、由谁准备、何时再验证。不能只靠状态变化隐藏未解决的责任问题。
5. 让关闭条件与风险相匹配
低风险缺陷可以在修复、复现验证和结果记录齐全后关闭;高风险缺陷还应确认目标版本、受影响范围、上线监控和回滚方案。线上事故即使通过回滚暂时恢复,也不等于根因消失,记录应区分“服务恢复”和“根因修复完成”。
关闭理由至少应能说明处理结果:已修复并验证、与预期一致、重复项已关联、暂不修复并记录接受风险、无法复现但已完成约定调查。尤其是“无法复现”和“暂不修复”,需要保留判断依据,避免相同问题反复被提交却没有新的证据。

五、案例与数据观察:把“群里催一下”改造成可复盘的闭环
1. 案例边界:这是用于设计流程的情景模拟
以下案例是为展示诊断方法而构造的情景模拟,不是对某家企业的实测结果,也不应被当作行业平均值。假设一家有多个产品团队、测试团队和客户支持团队的组织,线上反馈散落在工单、群聊和邮件中,每周约有数十条新报告。
管理者最初提出的方案是增加几个状态,并要求提交者补更多字段。我会先暂停这个动作,抽取一段时间内的缺陷记录,逐条标记来源、信息是否足够、首次责任人、等待原因、优先级变化和关闭依据。目标不是追求抽样规模,而是找到重复出现的交接失败。
2. 诊断时先问“为什么等”,再问“谁慢了”
在模拟记录中,最值得核查的不是缺陷总数,而是每个等待段的原因。若相当比例的记录在首次分流前停留,说明入口没有明确责任人;若大量记录在研发接手后反复追问环境和步骤,说明提交信息或自动采集不够;若修复完成后长期等待验证,则要看测试资源、构建环境和回归范围是否匹配。
同一条缺陷可能有多个等待原因,因此不宜简单把原因比例相加到百分之百。可以给记录添加主等待原因和次要原因,或采用阶段耗时分析。这样既保留复杂性,也避免一个“平均关闭时间”掩盖流程的不同瓶颈。
3. 设计小规模试运行,检验规则是否改变行为
先选择一个产品团队或一个发布周期试运行两到四周,不要同步改造所有团队。试运行只改三件事:入口使用最小信息模板;设置每日或每个工作日固定的分流责任;关闭前要求填写结果和验证依据。其他流程暂不动,便于判断这三项是否真正带来变化。
比较试运行前后时,至少记录首次响应中位数、待补信息比例、每条缺陷的追问次数、修复后回归等待时间和重复报告关联率。若首次响应变快但待补信息比例上涨,说明分流可能过快但入口质量没有提升;若关闭时长下降而重复报告增加,需检查关闭标准是否过松。
| 观察项 | 试运行前的情景值 | 试运行后的情景值 | 解读方向 |
|---|---|---|---|
| 首次响应中位数 | 14小时 | 5小时 | 分流责任明确后,队列等待可能缩短 |
| 待补信息记录占比 | 38% | 22% | 模板和入口提示可能减少信息缺口 |
| 每条记录平均追问次数 | 3.1次 | 1.7次 | 交接所需上下文更完整,但仍要检查追问是否集中在某类缺陷 |
| 修复后等待回归时长中位数 | 11小时 | 9小时 | 变化有限,提示验证资源可能是独立瓶颈 |
| 关闭后再次打开比例 | 8% | 7% | 小幅变化不足以证明流程已改善,需结合样本量和原因分析 |
这些数字是情景模拟,仅展示如何比较,不是某个组织的真实成绩。真正试点时要记录样本量、统计时间窗、版本发布节奏和缺陷类型,否则前后差异可能只是高峰期、人员变动或发布批次不同造成的。

4. 用反例防止把优化做偏
一种常见反例是:试点团队的平均关闭时间明显下降,但低优先级缺陷被大量改为“暂不处理”,用户问题并没有减少。另一种反例是:缺陷字段填写率提高,研发追问也增加,因为提交者填了更多不相关内容,却没有补上版本或复现条件。
遇到这类结果,不要立刻扩面。先按缺陷类型、来源和优先级分组,抽查关闭理由与用户影响,再决定调整模板还是关闭规则。流程试点不是证明方案正确,而是尽早发现它把成本从一个部门转移到了另一个部门。
5. 工具要支持责任可见,不应替代判断
以 PingCode 这类面向中大型企业、适合百人以上组织的研发协作平台为例,可以把缺陷记录、责任人、优先级、处理状态、版本和验证结果放在可追踪的工作项流程中,并根据团队需要配置字段、提醒和跨团队协作视图。它适合解决信息分散、交接不可见和多团队追踪困难等问题。
但工具能记录“谁改了状态”,不一定能证明“问题已经解决”;能提醒超时,也无法单独判断某个线上风险是否需要打断发布计划。实际落地时,我会先把责任规则和关闭条件写清楚,再配置工作流与自动化。否则只是把原来混乱的协作方式更完整地搬进系统。
对于百人以上、多个产品线和职能团队并行的组织,平台能力的价值常体现在权限、跨项目关联、统一度量和流程差异治理上。较小团队则不一定需要复杂配置;只要有统一记录、负责人和明确的验证闭环,轻量工具甚至共享看板也可能足够。
六、不同情况下的行动建议:先做最能减少等待的一步
1. 团队规模较小,沟通路径短
小团队不必一上来搭建复杂流程。先用一个统一缺陷模板,设定当日分流负责人,并要求每条记录有下一步责任人与验证结果。每周花二十分钟查看未关闭项、重复报告和超时等待,通常比配置十几种状态更能解决问题。
如果团队少于十几人、同一成员兼顾测试和开发,也要避免把所有责任压在同一个人身上。可以约定工作日轮值或双人互审,保证提交者外的另一人能检查优先级和关闭依据。
2. 多团队并行,责任边界模糊
多个开发团队共享一个产品或服务时,优先建立分流规则和服务归属图。按模块、服务、业务流程或代码所有权明确第一责任团队;无法确定归属时,指定一个中央分流角色负责协调,而不是让缺陷在多个团队之间循环转派。
跨团队问题要有单一协调责任人,其他团队可并行提供技术输入。协调人不一定亲自修复,但要负责同步状态、记录决策、确认下一步和升级阻塞。这能避免“每个团队都参与过,最后没人对闭环负责”。
3. 线上事故频繁,普通流程不够快
将紧急事故路径与常规缺陷路径分开。事故路径应明确值班负责人、影响确认、临时缓解、对外沟通、回滚权限和事后复盘;普通缺陷则按常规节奏评估。高优先级不能只是一个颜色或标签,应能触发明确的响应方式和升级机制。
事故结束后,至少补齐受影响范围、关键时间线、临时措施、根因状态、后续修复责任和监测要求。若问题已经缓解但根因未修复,应建立关联任务,而不是为了清空事故队列直接关闭。
4. 外部用户报告多,支持与研发互相追问
为支持团队准备面向用户的简化采集表,重点询问操作路径、出现时间、影响频率、设备或浏览器环境、是否可以继续完成业务。避免要求一线支持收集他们难以理解的内部技术日志;应通过系统自动生成追踪标识,再由研发按标识查询后端信息。
对于客户名称、个人信息、业务数据和日志内容,还应设置最小化收集与访问权限。缺陷信息越丰富并不意味着越安全,敏感字段需要脱敏、限制可见范围并设定保留规则。
5. 研发节奏频繁变化,修复与发布脱节
为缺陷关联发现版本、修复版本、目标发布批次和回归范围。修复完成并不代表已对用户生效;若需要等待下一次发布,记录应明确风险是否仍存在、是否有缓解方案以及谁负责告知相关方。
若发布周期较短,可按变更风险决定回归范围;若版本发布频繁且影响面大,则应把自动化测试和灰度监控纳入闭环。不要把“自动化测试全绿”当作所有缺陷都验证通过的证明,尤其是环境差异、数据迁移和用户权限问题。
6. 缺陷被需求、咨询和配置问题淹没
先为入口加一个轻量分流问题:“你观察到的现象是什么?”并让提交者选择软件异常、预期不清、使用问题、改进建议或其他。分类由分流人确认,提交者的选择只是线索。每月检查被频繁转类的记录,调整表单提示和知识库入口。
若客服重复收到同一咨询,应考虑知识库或产品体验修正;若大量记录实为业务规则争议,应让产品决策路径更清楚。缺陷流程不该替代需求管理、支持管理或问题管理,但要能把问题路由到正确流程。
七、不同情况下的取舍:快、准、轻、可审计不可能无限兼得
1. 信息完整度与提交速度之间的取舍
要求信息非常完整,可以减少后续追问,却会增加提交时间并抬高一线门槛;要求提交极快,则可能让研发承担更多调查成本。合理取舍是按风险分层:普通问题保留最小必填项,高风险线上问题要求影响范围和证据,部分字段由系统自动采集。
不要以“提交者必须一次填完”作为管理原则。对紧急问题,先建立可追踪记录和责任人,再由分流人协调补充信息。快速进入协作,比让关键问题卡在表单校验上更重要。
2. 统一流程与团队自治之间的取舍
组织层面应统一状态含义、优先级定义、关闭原则和核心度量,否则不同团队的数字无法比较;团队层面可以保留适合自身工作方式的字段、回归步骤和自动化规则。统一的是治理底线,而不是每个团队的每一处操作细节。
完全统一容易忽略不同产品的风险差异,完全自治则让跨团队协作和管理分析失去共同语言。若组织正从单团队扩展到多团队,适合先定核心规范,再允许团队说明例外及原因。
3. 自动化提醒与人工判断之间的取舍
自动化适合做重复、低争议的事情,例如未分配提醒、超时提示、版本字段关联和状态变更通知。它不适合独立决定是否构成重大事故、是否可以关闭高风险问题或是否接受潜在用户损失。
提醒过多会造成告警疲劳,最终所有通知都被忽略。设计自动化时,应根据责任人、优先级和等待时长分级;首次提醒给当前负责人,连续超时再升级给团队协调人。高风险事项需要明确的人工确认,不宜只依赖机器人推送。
4. 追求平均效率与照顾长尾风险之间的取舍
流程优化容易关注中位数和整体平均值,却忽略少量极慢、影响很大的缺陷。建议同时观察中位数和较高分位数,并按优先级、来源、团队、等待环节切分。平均时间变短但高风险问题仍长时间无人处理,不能算成功。
另一方面,为少量极端案例把所有普通缺陷都变成紧急审批,也会拖慢日常修复。最合适的办法是建立独立的紧急路径和升级条件,让常规工作保持轻量,极端风险有明确出口。

5. 工具投入与流程成熟度之间的取舍
工具选型不应先问“功能最多的是哪个”,而应问当前损失发生在哪里:记录分散就先统一入口;责任不清就先解决分流和权限;跨项目追踪困难再考虑统一平台;重复手工通知多再配置自动化。问题没有被明确,采购和配置只会把成本提前。
对于中大型、多团队或百人以上组织,统一平台往往更容易提供跨项目视图、权限治理、关联关系和管理指标;但实施成本、迁移成本和规则维护成本也更高。团队要评估是否有流程负责人、系统管理员和长期维护时间,不能只计算许可证费用。
八、下一步怎么做:用一个月把流程从“靠人催”推进到“能复盘”
1. 第一周:抽样还原真实流程
从近期记录中抽取一批缺陷,尽量覆盖线上反馈、测试发现、不同优先级和多个团队。逐条标记提交信息、等待环节、责任转换、优先级调整、重复关联和关闭依据。不要先评价谁做得不好,先识别制度和信息在哪些节点失效。
将每条记录的总周期拆成等待时间和实际处理时间。对无法准确还原的部分标为未知,不要用估计值伪装成精确数据。未知本身也是信号:说明团队目前缺少可追踪的交接记录。
2. 第二周:确定最低限度的规则
明确入口类别、必填信息、分流责任、优先级判断依据、首次响应约定和关闭条件。规则先短后全,最好能让新加入的测试、研发和支持成员在十分钟内理解一条缺陷如何从提交走到结案。
针对少数例外情况,写清升级路径,而不是在主流程里为每种特殊情况增加状态。规则应能解释“正常情况下做什么”“信息不足怎么办”“责任团队有争议怎么办”“高风险问题如何越级处理”。
3. 第三周:选择一个团队试运行
把规则放到一个真实团队运行,记录规则被绕过、字段不适用、提醒过多和等待仍未改善的情况。让一线提交者、分流人、研发和验证人都参与反馈,不要只让管理者看汇总报表。
试点中若发现问题,不要立即追加一整套新字段。先判断问题是规则缺失、系统不支持、角色没有时间,还是流程本身不适配。只有明确原因后,才改模板或自动化。
4. 第四周:对照护栏指标决定是否扩面
比较试点前后的首次响应时间、信息不足比例、追问次数、长尾等待、重开原因和用户影响。扩面条件不是某个数字达到漂亮目标,而是至少确认效率提升没有通过降低验证质量、增加用户风险或转移工作量来换取。
如果结果混合,例如分流更快但回归等待不变,就只扩大分流规则,同时另立验证资源改进项。流程不必一次完成;拆开优化更容易看清哪个措施有效,也更容易撤回无效改动。
5. 持续维护:让流程跟着产品风险变化
每个发布周期或每月复盘一次高优先级缺陷、重复报告、关闭后重开和超长等待记录。功能架构变化、团队边界调整、支持渠道增加后,原来的责任映射可能已经过时,需要及时更新。
流程负责人要关注的不只是系统配置,而是规则是否仍被理解、数据是否真实、自动化是否打扰过多、指标是否诱发错误行为。任何规则若连续数月无人能解释它要解决什么问题,就应该重新评估是否保留。

九、总结:流程优化的真正单位,是一次高质量交接
缺陷流程的成熟,不是状态更多、表单更长或报表更漂亮,而是问题在不同团队之间交接时,下一位责任人能够知道现象、判断依据、影响范围和下一步动作。缺陷管理的基本单位不是一条记录,而是一次可验证的责任接力。
我最建议团队先做的事,是挑选最近一批有代表性的缺陷,标出每一次等待发生在哪里、等待谁、缺少什么信息,再只改最常见的一个断点。可能是分流责任不清,也可能是回归环境缺失;先解决主要瓶颈,再观察副作用,而不是同时重建整套流程。
下一步可以从三个动作开始:统一记录近期缺陷的四个关键时间点;选一个团队试行最小信息模板和明确分流责任;用效率指标与质量护栏共同判断改动是否有效。让每条缺陷都能回答“现在谁负责、下一步是什么、什么证据可以关闭”,跨部门协作才真正从靠催促转向可复盘、可持续的流程。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:Bug / 缺陷Bug教程:跨部门团队流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/513998
读者评论
我们团队以前把状态拆得很细,实际还是经常卡在“等谁补信息”上。后来给待补充项明确责任人和截止时间,沟通少了不少;不过首次响应时限还得结合值班覆盖来定。
优先级和严重程度分开记录确实有用,但影响范围常常一开始估不准。我们会在调查后允许调整,并要求写明依据,否则初始判断容易被当成最终结论。
回归等待在跨部门协作里很容易被忽略。实际做流程复盘时,建议把修复完成到验证开始的间隔单独看;如果缺少对应环境或设备,单靠催测试也解决不了。
