Bug 数量下降,不一定代表质量变好;有时只是成员不愿意提、测试人员把低优先级问题留在表格里,或团队把“已修复”误当成“已解决”。我优化缺陷流程时,最先检查的不是工具里有多少状态,而是一个 Bug 从发现到关闭,是否有人明确接手、是否有证据证明修复有效、是否能在下一轮避免同类问题。下面这份清单按流程、角色、数据和落地节奏展开,也会说明哪些规则值得严格执行,哪些应该按团队规模做减法。
Bug管理方法大全:项目成员Bug / 缺陷流程优化落地清单
一、先讲核心结论:Bug 流程要管风险,不是管状态数量
1. 一条合格流程,至少要回答五个问题
一条缺陷流程是否有效,不取决于状态栏有多少选项,而取决于五个问题能不能被快速回答:问题是什么、影响谁、谁负责、何时处理、如何确认修复有效。五个问题里任何一个没有答案,流程就容易变成“大家都看到了,但没人真正接手”。
我建议把管理目标定为:让高风险缺陷被更快识别,让处理中断更早暴露,让重复问题能够反向改进工程实践。这比单纯追求缺陷关闭率更有意义。关闭率可以通过改状态做高,风险却不会因此消失。
团队可以把完整生命周期压缩为“发现与记录,分诊与决策,修复与验证,关闭与复盘”四段。对小团队,这四段甚至可以由少量状态体现;对跨团队项目,则需要更清楚地呈现等待、退回和发布验证等节点。
2. 先定义不可妥协的流程底线
- 没有复现信息,不进入正式修复承诺。如果确实无法复现,先进入待补充或待观察,不要把猜测当成结论。
- 没有责任人,不代表已经分派。“开发组处理”不是明确责任,必须有人确认接手。
- 没有验证证据,不因代码合并而关闭。合并说明改动已进入代码库,不等于用户场景已经恢复。
- 影响线上、数据安全或核心交易的问题,优先按风险响应。不要等待周会或常规排期。
- 关闭原因必须能被复查。重复、无法复现、设计如此、延期处理都应各有记录,不能统统归为“已解决”。
这五条底线是流程的安全带。具体状态、提醒方式、字段数量都可以调整;责任、风险、证据和结论不能被省略。工具的作用是让约定更容易执行,而不是替团队做判断。
3. 指标要从“数量”转向“流动性与风险”
缺陷总数只是库存,不说明库存里有多少紧急问题、多少重复问题、多少因为等待而变老。建议至少同时看缺陷进入量、按严重程度分布、首次响应时间、修复周期、重新打开率、逾期缺陷和缺陷逃逸率。只有把流入、处理过程、验证结果和线上反馈放在一起,才能区分“问题少了”和“问题没人报”。
例如,平均修复时间变短,但重新打开率明显上升,可能只是团队赶着关闭任务,验证不足;关闭量增加而线上缺陷没有下降,可能是处理了很多低影响问题,却没有优先治理高风险路径。

二、真实场景拆解:为什么 Bug 经常卡在“大家都以为有人管”
1. 跨角色交接比发现问题更容易丢失信息
常见项目现场是这样的:测试人员在新版本发现页面保存失败,开发人员收到一条只有“保存不了”的消息,产品经理又补充说“客户那边也提过”。几个人都知道问题存在,却没有任何一处能确认受影响版本、复现条件、用户影响和当前责任人。
这类问题看起来像沟通不畅,根因通常是交接协议不完整。发现者认为开发会自己复现,开发认为测试已经确认环境,产品认为严重程度由技术团队判断。结果是工单在“待处理”里停留几天,所有人都能解释自己做过什么,却没人能指出下一步由谁在什么时候完成。
团队需要的不是更多提醒,而是把交接动作写清楚:提交者提供什么,分诊人补什么,接手人确认什么,验证者检查什么。每次交接都应出现明确的“接收”信号,而不是仅凭状态变化推定责任已经转移。
2. 一个示例项目:先定位等待,再谈提速

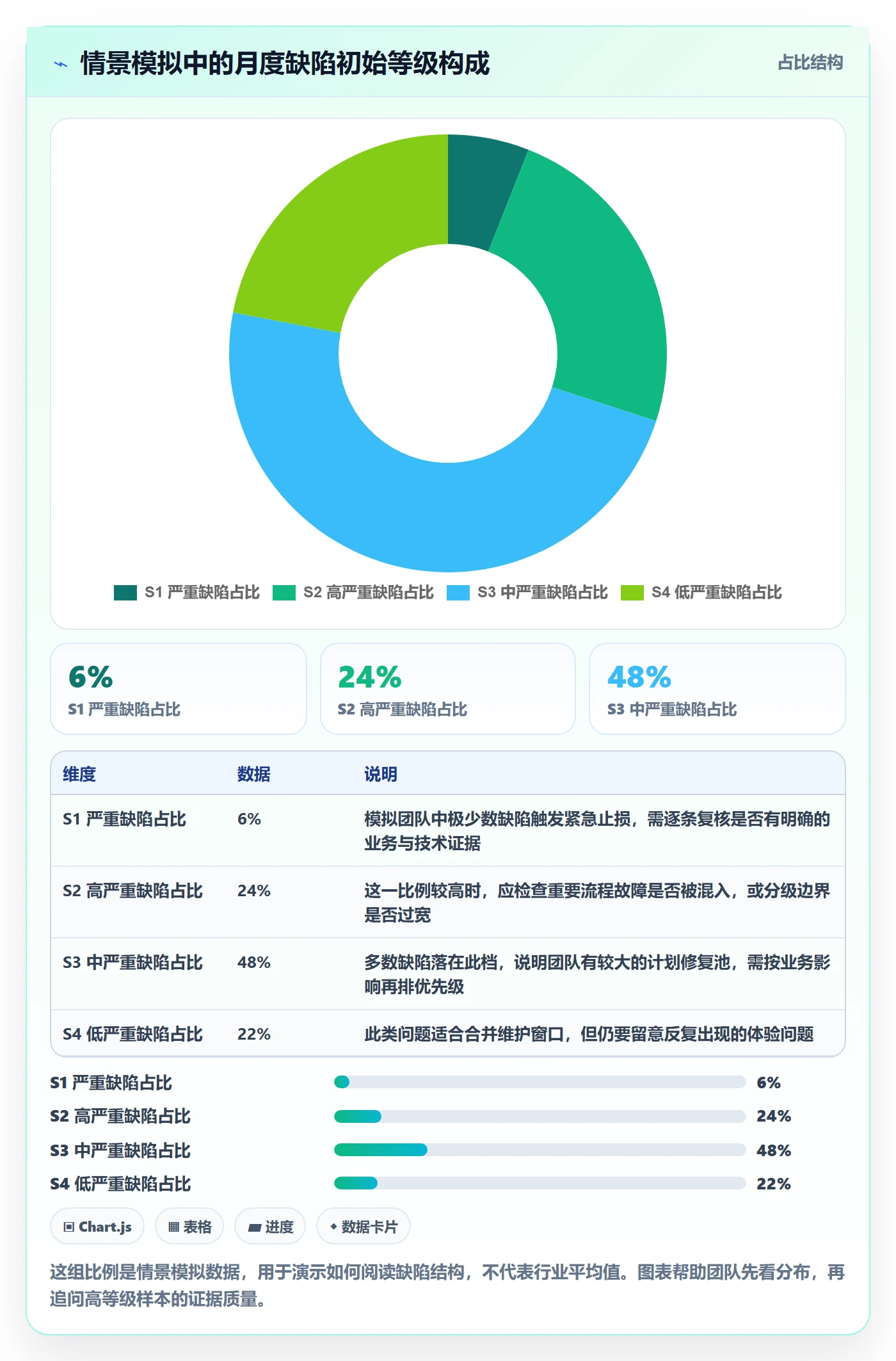

下面用一个情景模拟案例说明诊断方式,不代表任何企业的公开运营数据。假设一家约 180 人的软件组织同时维护 Web、移动端和后台服务,月均登记 260 条缺陷,参与角色包括测试、研发、产品、运维和客户支持。
第一次梳理发现,团队最初把问题归结为“开发修得慢”,但按时间戳拆分后,代码实际处理只占整个周期的一部分。更多时间耗在排队、补充信息、等待版本部署以及跨角色确认上。只压缩开发时间,既解决不了等待,也可能增加回归风险。
| 阶段 | 情景模拟中位耗时 | 主要等待原因 | 优先检查动作 |
|---|---|---|---|
| 发现到首次分诊 | 1.2 个工作日 | 缺少值班分诊人,队列没人定期查看 | 设置工作日分诊窗口和紧急问题直达通道 |
| 分诊到责任人接手 | 1.8 个工作日 | 模块边界不清,团队间反复转派 | 维护模块责任地图,转派必须说明依据 |
| 责任人处理到提交修复 | 2.1 个工作日 | 与计划任务冲突,缺少处理承诺 | 按风险安排插队、排期或明确延期理由 |
| 提交修复到验证关闭 | 1.4 个工作日 | 测试环境和验证窗口不稳定 | 登记目标版本、验证人和最晚验证时间 |
这张表的重点不是给其他团队套用耗时标准,而是提醒项目负责人:要把“处理时间”和“等待时间”分开看。如果一个缺陷总周期很长,但代码处理只有半天,增加研发催办频率不会解决主要瓶颈。

3. 记录模板决定后续数据是否可信
缺陷表单不是越长越专业。字段过多会让提交者敷衍填写,字段过少则会让分诊者反复追问。我的做法是先区分“提交时必填”和“分诊后补充”:前者只保留复现与影响判断所需信息,后者由负责分诊的人统一补全优先级、归属模块和处理计划。
建议提交时至少收集标题、现象、复现步骤、预期结果、实际结果、发生版本、环境、附件或日志、发现来源。若是线上问题,再补充首次发生时间、影响范围、是否持续发生、是否有临时绕行方案。不要要求用户在问题尚未判断前,准确填写根因、修复方案或内部责任团队。
标题尽量采用“对象+动作+结果”的结构,例如“订单详情页提交退款后,金额仍显示原值”。这比“金额有问题”更利于检索,也能帮助负责人快速判断模块和用户动作。
三、常见误区:看起来规范,实际让缺陷更难流动
1. 把状态建得很细,却没有状态责任人
有些团队设置“待确认、待分派、待分析、待排期、待开发、待自测、待联调、待回归、待发布、待线上确认”等一长串状态,却没有约定每个状态由谁推动、多久不动要提醒、什么条件才能离开。结果状态名称越来越细,成员仍然要在群里问“这个现在谁管”。
状态的价值是标记工作阶段,不是替代工作规则。新增一个状态前,先回答三个问题:谁负责让它前进?离开状态的证据是什么?停留过久由谁处理?答不上来,就先不要新增。

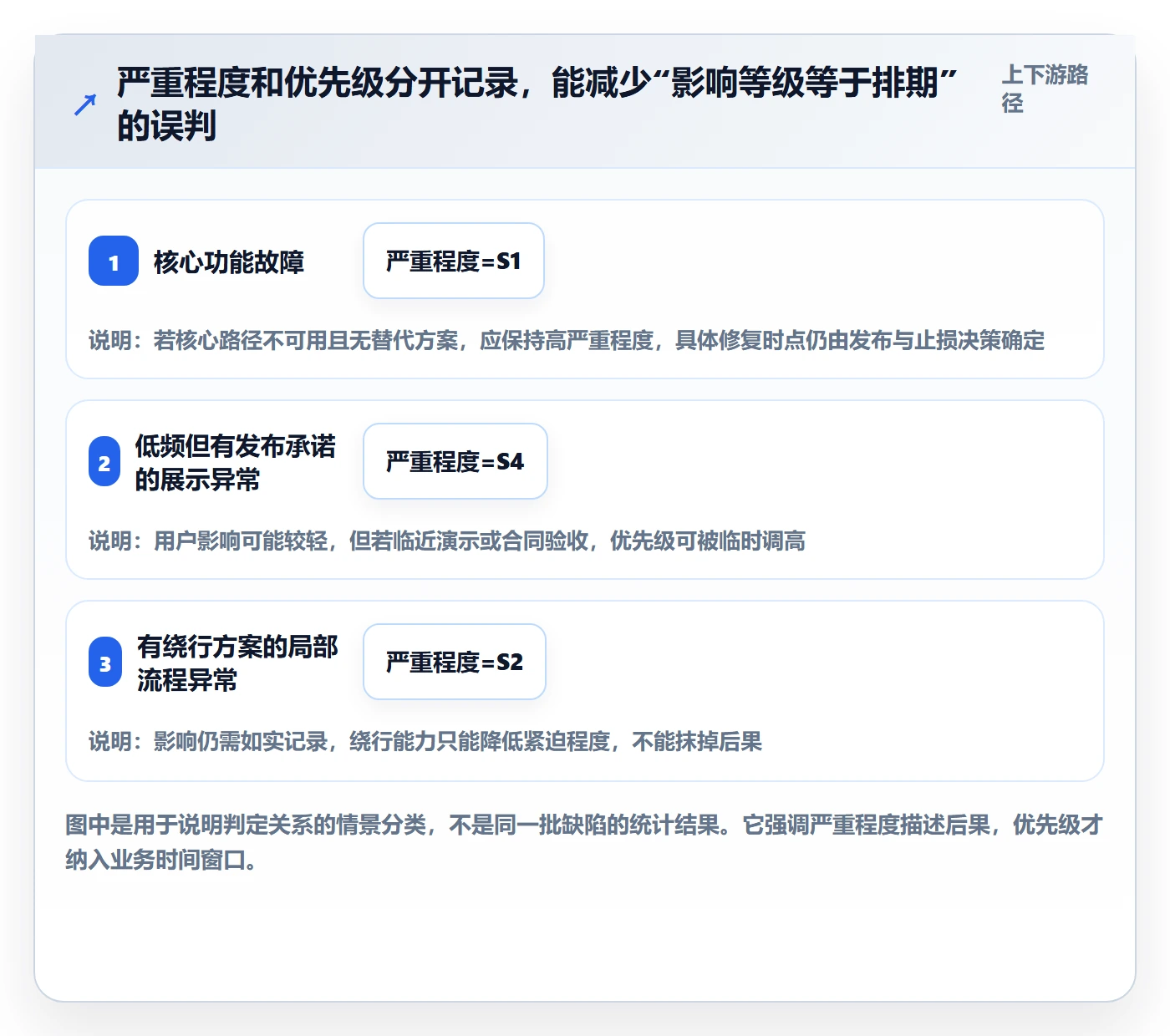

2. 把严重程度、优先级和紧急程度混成一个字段
“严重”描述故障造成的影响,“优先级”描述团队何时处理,“紧急程度”描述是否需要立即响应。三者相关但不等价。一个低频但会导致数据损坏的问题,严重程度可能很高;如果已有可靠绕行方案,处理优先级仍可能低于正在影响大量用户的核心功能故障。
更稳妥的做法是先判断影响,再判断时效。影响维度可以包含用户范围、功能关键性、数据完整性、安全与合规风险;时效维度考虑是否在线上发生、是否有绕行方案、影响是否扩大、修复是否依赖发布窗口。
3. 把“关闭”当作工作完成的唯一证据
关闭状态只能说明流程做了一个终结标记,不能说明缺陷真正解决。常见的虚假完成包括:代码已提交但没有目标版本、测试通过但用错环境、问题转给其他团队后直接关闭、无法复现但没有保存调查证据。
我通常要求关闭信息至少包含修复版本或结论、验证范围、验证结果和验证者。对于“不是缺陷”“重复问题”“无法复现”等非修复关闭,必须选择明确原因并附上证据。否则团队无法区分工作成果与流程清理。
4. 用平均值掩盖少数高风险问题
平均修复周期可能看起来不错,但几个严重问题可能已经等待数周。缺陷周期通常有长尾,少数未解决问题足以带来高风险。因此建议同时看中位数、较高分位数和超时数量,而不是只报告平均值。
同时,按严重程度、产品模块、发现来源和版本切分数据。所有缺陷混在一起统计,会让大量低优先级的小问题稀释紧急缺陷的等待时间。管理者要看的是风险结构,不是一个让人安心的汇总数字。
5. 用关闭率考核个人,诱发错误行为
以“每人关闭多少 Bug”评价成员,可能导致拆分问题、抢处理容易的问题、拒绝接手复杂问题,甚至过早关闭后再重新打开。缺陷处理还依赖模块复杂度、排期和协作资源,简单按个人数量横向排名,往往把系统问题错算为个人表现。
个人层面更适合看责任履行质量:是否及时响应、是否提供可复查的处理结论、是否按约定更新风险、是否协助消除重复缺陷。团队层面则关注风险是否下降、周期是否可预测、回归是否有效。

四、专业判断逻辑:先分级,再分流,再决定承诺
1. 先判断影响,不要先猜修复成本
分诊时,第一步不是问“这个改起来难不难”,而是问“如果不处理,会造成什么损失”。开发成本影响排期,不能替代缺陷影响判断。建议按用户范围、功能关键性、数据风险、安全风险、是否存在绕行方案五个维度评估。
团队可以使用四档影响级别,但要写出可观察的定义。最高级通常涉及服务不可用、关键交易中断、数据损坏或安全事件;较高等级影响核心功能或大量用户;一般等级存在明确范围限制;低等级则主要影响视觉、文案或非关键体验。
级别不是数学真理,而是为了让不同成员做出相近判断。每季度抽查一定比例的已分级缺陷,如果同类案例被频繁评成不同级别,就要改定义或补案例,而不是批评成员判断不一致。
2. 再决定紧急度与处理方式
影响级别确定后,再结合发生位置和可用绕行方案确定紧急度。线上持续影响核心用户、无安全替代路径的问题应快速响应;测试环境中偶发且有清晰替代操作的问题,可以进入常规队列。紧急不等于所有团队马上停工,而是明确谁先判断、谁负责协调、何时给出下一次更新。
处理方式可以分成四类:立即处置、当前迭代修复、进入计划排期、记录观察或接受风险。选择“延期”时,必须写明理由、复核日期、接受风险的责任人和可能影响。没有复核日期的延期,往往会成为永久遗忘。
3. 用决策矩阵减少口头争论
| 判断维度 | 需要问的问题 | 高风险信号 | 建议动作 |
|---|---|---|---|
| 用户范围 | 影响单个账号、某类用户,还是普遍发生? | 影响范围持续扩大或无法确认边界 | 先观察真实请求和用户反馈,明确临时止损方案 |
| 功能关键性 | 是否阻断登录、支付、提交、查询等关键路径? | 核心任务无法完成,或工作流不可逆中断 | 提高响应优先级,安排责任人和更新节奏 |
| 数据与安全 | 是否可能丢失、错写、泄露或越权访问数据? | 存在数据完整性、安全或合规不确定性 | 先控制风险并保留证据,再开展根因分析 |
| 绕行方案 | 用户是否能安全完成目标任务? | 没有替代方案,或替代方案容易引入二次损失 | 将临时缓解措施与最终修复拆成两项跟踪 |
| 复现稳定性 | 问题是否能在明确版本和条件下重复出现? | 偶发问题影响严重但证据稀少 | 收集日志、时间点和环境,不因难复现而直接关闭 |
决策矩阵的作用,是让争论从“我觉得很急”转为“影响范围、关键路径、替代方式分别是什么”。遇到信息不完整时,先标注不确定性和下一步取证责任,不要用一个看似精确的级别掩盖未知情况。
4. 设置服务目标,但不要把目标误当承诺
团队可以为不同等级设定首次响应、责任人确认和下一次更新的目标时间。这里的“响应”应定义为有人审阅并给出判断,不是系统自动发送一条通知。目标时间用于暴露队列失速,不宜直接变成对所有问题的修复承诺。
例如,最高风险问题可要求值班人短时间内确认并持续更新;普通缺陷可在工作日内完成分诊;低影响体验问题则定期批量评估。具体小时数应根据覆盖时段、团队规模和产品服务承诺制定,不能照搬其他组织的数字。

五、流程落地清单:从提交、分诊到验证关闭逐步执行
1. 提交:让问题具备可复现性
提交者的任务不是替研发找出根因,而是提供足够线索,让团队能重现现象、评估影响。表单要引导写事实,不要诱导填猜测。例如,“点击保存后页面提示成功,但重新打开记录仍是旧值”是事实;“数据库同步有问题”是未经验证的推断。
- 标题描述对象、操作和异常结果,避免“紧急”“有问题”等无法检索的泛词。
- 复现步骤按顺序编号,并注明账号类型、权限、数据条件和发生概率。
- 同时记录预期结果与实际结果,不要只写“与设计不符”。
- 明确发生版本、设备、浏览器、操作系统或服务环境。
- 上传截图、录屏、日志或请求标识时,先检查是否包含密码、个人信息或密钥。
- 线上问题补充首次发生时间、影响用户范围、是否持续和临时规避方式。
如果问题偶发,提交者应记录成功与失败的样本,而不是只写“偶尔出现”。失败次数、总尝试次数、发生时段、网络条件等信息,往往比一张静态截图更能帮助定位。
2. 分诊:在固定窗口内补全判断
分诊不能只靠产品负责人临时看到提醒。建议明确分诊角色或轮值安排,并设定固定检查窗口。分诊人负责去重、确认问题类别、评估影响、补充优先级、指向模块责任人;不负责凭空承诺一个尚未评估的修复日期。
- 检查是否已有相同现象、相同版本或相同根因的记录。
- 判断这是缺陷、需求变化、咨询、环境问题,还是尚待确认的问题。
- 补充影响范围、发生条件、风险等级和证据缺口。
- 指定责任人或明确接收团队,并要求对方确认。
- 给出处理决策、下次更新节点,以及需要谁协助。
重复问题不应简单删除。可以把新记录关联到主缺陷,并保留各自的客户、版本、时间和影响信息。这样既减少重复修复,也不会抹掉真实发生范围。
3. 接手:通过明确承诺减少转派空转
分派后,责任人需要做一次显式确认:已接手、需要补充信息、判断不属于本模块,或暂时无法承诺处理时间。转派也应说明证据和接收团队,不能把“不是我这里的问题”当成完整交接。
对于跨模块问题,可以指定一个主责任人协调排查,再把子任务分给不同团队。主责任人不一定是最终修复者,但必须确保整体状态、依赖项和用户影响有人跟踪。否则多个团队分别完成局部工作,缺陷整体仍可能无人收口。
4. 修复:记录方案、版本和风险控制
修复信息至少要说明处理方案、可能影响范围、目标版本、是否需要数据修复、是否需要配置变更,以及如何回滚。对高风险问题,代码修复和线上缓解可以拆开跟踪:先恢复服务,再完成根因修复,避免把“暂时恢复”误认为“问题已经彻底解决”。
若问题暂不处理,应记录延期理由、业务接受人、复核日期和风险变化条件。比如“当前版本不做”不是足够理由;“影响低、存在安全绕行方案、与本轮发布窗口冲突,计划在下个版本复核”才具有可追踪性。
5. 验证:用测试证据证明原问题已消失
验证必须回到原始复现步骤,确认原问题消失,并检查可能受影响的邻近场景。对于数据类缺陷,还要确认历史数据是否需要修复;对于权限或安全类问题,要检查边界条件,而不只是验证一个正常账号。
- 确认测试环境和版本与待验证修复一致。
- 按原始步骤复测,并记录预期和实际结果。
- 验证主要边界情况及可能被同一改动影响的相邻流程。
- 记录验证人、验证时间、版本号和必要附件。
- 验证失败时重新打开原缺陷,并说明失败现象,避免另建一条互不关联的问题。
关闭后重新打开不是流程失败,而是验证发现问题仍在的正常反馈。真正值得关注的是重复打开的根因:修复范围理解不一致、回归覆盖不足、环境版本混乱,还是关闭条件定义太宽松。
6. 关闭:区分修复完成与风险接受
只有完成修复并通过验证,才适合使用“已解决”这一结论。其他结案原因应分开记录,例如重复、设计如此、需求变更、无法复现、延期接受、环境问题。分开记录的价值在于:月度分析时可以判断是工程质量问题、需求理解问题,还是流程噪声。
关闭前快速检查四项:责任人是否明确、版本是否可追溯、验证证据是否齐全、结案原因是否准确。对最高风险问题,再确认是否完成用户沟通、数据补偿、事故复盘或监控补充。
六、指标与复盘:用数据找瓶颈,不用数据给人贴标签
1. 建立从输入到结果的指标链
指标应能解释流程为何改善或恶化,而不是只生成一张漂亮的趋势图。建议把指标按四层组织:输入量、过程流动、质量结果、长期风险。每项指标都要写明定义、统计周期、排除规则和责任人。
| 指标层 | 建议指标 | 它回答的问题 | 容易出现的误读 |
|---|---|---|---|
| 输入量 | 新建缺陷数、线上缺陷占比、重复报告比例 | 问题从哪里进入,是否存在发现渠道变化 | 缺陷增加不必然代表质量变差,也可能是报告意愿提高 |
| 过程流动 | 首次响应时间、责任人确认时间、各阶段等待时间 | 队列卡在哪个环节,是否存在交接空转 | 总周期不能直接等同于开发投入时间 |
| 质量结果 | 重新打开率、修复后回归失败率、验证通过时间 | 修复是否稳定,验证是否及时且有效 | 重新打开率受记录规范和测试强度影响 |
| 长期风险 | 缺陷逃逸率、超期高风险问题数、同类缺陷复发率 | 风险是否流向生产环境,治理是否形成闭环 | 发布频率变化会影响缺陷逃逸的分母 |
“缺陷逃逸率”尤其要谨慎定义。可以按某一发布周期内,生产环境发现的缺陷数除以该周期内相关缺陷总数;也可以按生产缺陷与上线前发现缺陷之比。无论采用哪种口径,都要固定分母和归属规则,否则月份之间无法比较。
2. 用分位数和队列年龄补充平均值
修复周期建议同时看中位数、较高分位数和未关闭问题的队列年龄。中位数描述典型体验,较高分位数揭示长尾,队列年龄提醒尚未结束的风险。一个已关闭问题的周期不能替代对仍在等待问题的观察。
例如,按周查看未关闭缺陷的年龄分布:0 至 2 个工作日、3 至 5 个工作日、6 至 10 个工作日、超过 10 个工作日。每周关注高影响缺陷的老化情况,并给长期未动记录安排处置责任人,避免它们被关闭数据排除在外。
3. 用帕累托分析找到值得治理的重复问题
复盘时可按模块、错误类型、版本、发现来源或根因分类,找出贡献最多的少数类别。某个模块缺陷量高,不一定说明该团队能力差,也可能因为该模块复杂、变更频繁或监控更完善。需要进一步看单位变更量、用户流量、测试覆盖和线上影响。
当某类缺陷反复出现,单独修每一条工单通常不够。应检查是否缺少自动化测试、接口契约、输入校验、回滚机制或上线监控。把复发问题转化为工程改进任务,并设定验证指标,才能避免“每次都修好,下次又出现”。

4. 复盘要产出系统改进,而不只是根因描述
有效复盘至少回答:问题为何发生、为何未能更早发现、为何影响持续、哪些控制机制失效、下一次如何验证改进。把原因写成“开发疏忽”“测试不充分”通常没有行动价值;需要继续追问,具体哪条校验、测试、评审或监控机制缺失。
改进项要有责任人、完成时间和验收证据。例如,“提升测试质量”无法验收;“为退款状态迁移补充三类自动化用例,并在连续两个版本中运行通过”则可以核查。复盘的目标不是制造一份追责报告,而是降低同一类问题再次出现的概率。
七、不同团队规模与场景的行动建议
1. 小团队:先让每条问题有明确主人
十几人或几十人的团队不必复制大型组织的审批链。建议先设一个共享缺陷队列、一名轮值分诊人、一套轻量影响分级和明确的关闭条件。团队成员可以身兼多职,但每条缺陷必须有人确认下一步。
小团队最容易踩的坑,是所有事情都在群聊里处理。群聊适合快速协同,不适合作为唯一记录。至少要把最终责任、版本、结论和验证证据写回可检索的记录,避免人员休假或项目切换后信息消失。
2. 多产品或百人以上组织:先统一口径,再保留团队弹性
中大型组织往往有多个产品线、技术栈和发布节奏。强行统一所有状态、字段和响应时间,容易让流程表面整齐、实际无法适配。更有效的方式是统一少数全局语义:影响等级、结案原因、责任转交原则、关键风险响应和基础指标口径;局部团队再按业务特点配置验证步骤和状态细节。
对于 100 人以上、跨团队协作较多的组织,可以考虑使用具备项目、缺陷、需求与版本协同能力的管理平台。以 PingCode 为例,适合把缺陷与项目计划、迭代和版本信息放在同一协作语境中,尤其是需要跨产品团队查看风险、追踪责任和汇总交付状态的组织。是否采用,仍要以现有流程能否落地为判断依据,而不是只看功能列表。
导入前先做小范围验证:选一个产品组和一个发布周期,确认必填字段是否可维护、缺陷与版本关系是否清楚、权限是否适配、通知是否不过载、报表口径是否能复算。若团队尚未统一严重程度定义,先建立共同判断标准,再谈跨部门仪表盘。
3. 高合规或高风险业务:保留证据链和风险接受记录
涉及资金、医疗、隐私、安全或关键基础设施的系统,缺陷流程不能只服务于开发协作,还要服务于审计和风险追踪。记录应能回答谁在何时作出决定、依据是什么、影响范围如何评估、补救措施何时完成,以及风险是否被有权人员接受。
这类团队要谨慎使用“无法复现”“低优先级”等结案理由。偶发故障可能恰恰需要更强的日志、监控和取证。必要时把缺陷、事件、变更审批和用户通知关联起来,避免事故处置结束后,相关记录各自分散。
4. 发布频繁的团队:把缺陷和版本节奏连接起来
持续交付团队可能每天多次上线,人工填写复杂的目标版本会很快失效。可以由构建、部署或发布记录自动关联版本,但自动化不能替代验证人判断。重点是让缺陷状态能追溯到实际构建和部署环境,而不是只写一个计划中的版本号。
高频发布也需要明确哪些问题必须阻断发布,哪些可以带风险发布。阻断条件应聚焦核心路径、数据安全、严重回归和不可接受的未知风险。若所有缺陷都能阻断,团队会绕过规则;若没有任何问题能阻断,门槛就失去意义。
八、工具、自动化与流程配置:让规则少靠记忆执行
1. 先优化约定,再配置工具
工具选型经常从“能不能做自定义状态”开始,但更重要的问题是:谁提交、谁分诊、谁接手、如何验证、哪些字段需要审计。流程定义不清时,功能越多,配置越容易累积成无人维护的复杂系统。
评估某项目管理平台时,我会重点验证五件事:缺陷能否关联需求、迭代和版本;权限是否满足跨团队协作;提醒能否按责任和风险触发;历史变更是否可追溯;报表能否按团队实际口径筛选。演示环境里看起来完整,不代表日常维护成本可接受。
2. 自动化优先覆盖确定性高的动作
- 缺少关键复现字段时提醒补充,而不是自动判为低优先级。
- 缺陷进入高风险状态时通知值班责任人,并要求确认接收。
- 超过约定等待时间时提醒当前责任人和流程协调人。
- 版本发布后自动提示待验证缺陷,但不自动标记验证通过。
- 缺陷关闭时检查验证证据和结案原因是否齐全。
- 合并代码或部署成功后关联变更记录,减少人工填写错误。
自动化适合处理“如果条件满足,就执行某动作”的确定规则,不适合代替影响评估、风险接受和根因判断。自动提醒也要控制频率:同一问题反复轰炸多个群组,最终会让真正紧急的通知被忽略。
3. 让系统数据保持可解释
字段字典、状态流转和指标定义都需要有人维护。建议给每个关键字段写一句解释、可选值定义和填写责任。例如,“发现版本”记录问题首次出现的版本,不是当前验证版本;“修复版本”记录实际包含改动的构建,不是计划发布版本。
状态变更应保留操作人、时间和必要原因。关键结论要通过受控字段表达,不要只写在长评论里。评论适合解释上下文,结构化字段适合检索和统计,两者不能相互取代。
4. 迁移旧流程时不要一次性搬运所有历史噪声
从表格或聊天记录迁移缺陷时,先确定哪些未关闭问题仍有业务价值、哪些历史记录需要保留用于审计、哪些重复记录可以关联归档。不要把多年以前的所有条目原样导入新系统,否则团队一上线就面对大规模过期队列,无法区分真实风险和历史垃圾。
迁移前做字段映射、状态映射和抽样核对。至少抽查高风险记录、仍在处理记录和已经关闭的典型记录,确认版本、责任人、结案原因没有错位。迁移后比较总量与分类数量,发现无法映射的旧值时,明确归档规则,不要静默丢弃。
九、落地取舍:哪些规则必须严格,哪些需要留白
1. 必须严格执行的规则
- 高风险问题必须有明确负责人和更新节奏。不能只靠群里有人围观。
- 修复关闭必须有验证证据。合并、部署和验证是不同动作。
- 延期和风险接受必须可追溯。要有理由、责任人和复核时间。
- 关键数据必须有统一含义。否则跨团队报表没有可比性。
- 线上问题必须记录影响范围和缓解措施。修代码不等于完成用户恢复。
严格执行的原因是这些规则直接决定风险能否被发现、责任能否交接、结论能否审计。它们可以在不同工具中实现,但不应因为赶进度而长期省略。
2. 可以按团队情况调整的规则
状态数量、普通缺陷响应时间、低优先级问题的评估频率、是否设置独立测试角色,都可以按团队规模和交付方式调整。小团队可以把分诊和修复安排在同一次站会;多团队组织可能需要专门分诊窗口和服务目标。
流程不是越重越安全。若每条低影响缺陷都需要多人审批,成员会绕开系统;若表单要求十几项但没人用这些信息做决策,填写就是纯成本。规则的取舍标准是:它是否减少风险、减少等待或改善决策质量?若答案都是否定的,就应该删除或简化。
3. 不同优先目标下的取舍
| 团队当前目标 | 优先投入 | 需要接受的代价 | 不建议做法 |
|---|---|---|---|
| 缩短线上风险响应 | 值班机制、影响分级、临时缓解和更新节奏 | 需要轮值成本,部分团队成员会被打断 | 把所有缺陷都标成紧急,导致优先级失效 |
| 提高修复可预测性 | 稳定分诊、明确责任人、拆分等待和处理时间 | 需要维护模块责任地图和队列数据 | 只催开发人员,不检查排队和依赖 |
| 减少回归与重复缺陷 | 复测证据、自动化用例、根因分类和工程改进 | 短期会增加验证与改进投入 | 只追求本周关闭数,忽略后续复发 |
| 提高跨团队可见性 | 统一关键字段、版本关联和结案语义 | 需要讨论口径,局部团队失去部分自由度 | 强行统一所有流程细节和每个状态名称 |
| 减少工具维护负担 | 精简字段、状态和自动化规则 | 部分精细统计能力会降低 | 为了报表增加无人维护的字段 |
4. 用小范围试点决定是否扩大流程
流程升级最好先选一个团队、一个产品模块或一个发布周期试行。开始前记录基线:新建数量、首次响应时间、未关闭队列年龄、重新打开率和高风险问题数。试行后不仅比较数值,还要访谈提交者、接手人和验证者,确认流程有没有制造额外等待。
如果首次响应变快但表单退回率飙升,可能是必填项设置不合理;如果关闭速度提高但重新打开增加,可能是验证门槛过低;如果报表更完整但成员大量在群里私下跟踪,说明系统流程仍没有覆盖真实工作。试点的目标是发现规则与现场的冲突,不是证明预设方案正确。

十、常见问题与最终行动清单
1. Bug 越报越多,是不是质量变差了?
不一定。问题数量增长可能来自测试覆盖扩大、用户反馈入口改善、版本发布增多,或团队终于开始记录过去靠聊天处理的问题。应同时检查线上影响、缺陷严重程度、单位发布缺陷数、重复问题比例和逃逸情况。只有数量增长与风险、回归或用户影响同时恶化,才更支持质量下降的判断。
2. 无法复现的缺陷应该怎么处理?
不要立即关闭。先记录尝试过的版本、环境、账号条件、日志时间点和复现次数,并设定补充证据的责任人与复核时间。若影响较低且长期没有新证据,可以按“暂无法复现”结案,但要保留搜索线索;若涉及数据、安全或核心业务,即使难复现,也应继续收集监控和日志证据。
3. 测试人员发现的问题,应该由谁决定优先级?
测试人员提供现象、覆盖范围和复现证据,产品或业务负责人判断用户价值和业务影响,技术负责人评估系统风险与修复路径。最终应由明确的流程角色做综合决策,而不是要求发现者独自承担业务优先级判断。高风险问题则应有升级机制,避免普通排期压住紧急风险。
4. Bug 应该和需求、任务分开管理吗?
可以分类型管理,但不建议让它们彼此割裂。缺陷需要记录影响、复现和验证,需求强调目标与验收标准,工程任务关注实施工作;它们的字段可以不同,却应能关联到同一项目、版本、迭代或发布。这样既保留各自语义,也能还原一次交付的完整链路。
5. 今天就可以开始的行动清单
- 抽取最近一个月的缺陷记录,先看未关闭高影响问题和超过约定时间未更新的问题。
- 选出团队最常见的三种卡点,区分入口信息不足、责任交接、排期等待和验证延迟。
- 统一严重程度、优先级、紧急度和结案原因的定义,配上真实案例。
- 明确分诊人、责任人、验证人和升级路径,至少覆盖高风险问题。
- 精简提交表单,保证复现步骤、预期结果、实际结果、版本和环境可用。
- 为修复关闭设置验证证据要求,并把延期、重复、无法复现等结论分开记录。
- 建立首次响应、阶段等待、重新打开、队列年龄和线上逃逸的基础看板。
- 用一个团队或一个发布周期试点,再根据退回率、长尾风险和成员反馈调整。
6. 最后的判断:流程成熟度不在于流程图有多复杂
一套成熟的 Bug 管理方法,不是让所有问题都按同一速度处理,也不是让每个缺陷都填满字段。它能识别哪些问题必须打断当前计划,哪些可以安全排期;能指出等待发生在哪里,也能证明关闭依据是什么;更重要的是,能把重复缺陷转化成系统改进,而不是让团队不断重复同一种修补。
下一步先别急着重做工具配置。抽查最近 20 条未关闭或刚关闭的缺陷,逐条确认责任人、风险判断、下一步、目标版本和验证证据是否齐全。把最常缺失的一项作为第一轮改进目标,跑完一个迭代后再看数据。流程优化不是把状态画得更完整,而是让问题更早被看见、交接更少丢失、风险更少靠运气。
常见问题解答(FAQ)
1. Bug / 缺陷流程怎么设计,才能减少成员之间反复追问和来回退单?
我想把团队的 Bug 流程从“提单,修复,关闭”细化,但担心状态一多,成员反而不知道该往哪一步走。我们目前经常遇到信息不全、测试人员找不到修复版本、开发觉得问题无法复现的情况,应该怎样划分流程和交接责任?
流程设计的重点不是状态越多越好,而是每个状态都要对应一个明确的负责人和下一步动作。可以从“待初筛,待处理,处理中,待验证,已关闭”开始,另设“需补充信息”和“暂不处理”作为有明确原因的分支;每次转状态都要求填写责任人、处理结论或下一步。
例如,“待验证”必须带上修复版本和验证说明,“需补充信息”必须写清缺少的设备、账号或复现步骤。团队可以先按工作日设响应目标:高影响问题当天完成初筛,普通问题一个工作日内给出处理结论;这些是起始参考值,不应直接当作所有项目的硬性 SLA。
每周检查卡在同一状态超过约定时限的缺陷,优先解决交接阻塞,而不是继续增加状态。
2. Bug 的严重程度和修复优先级应该怎样区分,避免所有问题都被标成高优先级?
我发现团队里有人按影响范围定级,有人按修复难度定级,最后不少缺陷都成了高优先级。比如一个低频但涉及关键数据的问题,和一个很多人都能看到的界面错位,究竟该先修哪个?
建议把“严重程度”和“优先级”分开记录:严重程度描述问题造成的后果,优先级描述团队何时投入修复。可以用影响范围、核心流程受阻程度、是否有替代方案、数据或安全风险四项做初筛。比如,少数用户遇到且有清晰绕行方案的显示问题,可能是中等严重程度;
影响人数不多但可能造成订单数据错误的问题,即使复现概率低,也应优先评估。实际排期时,再结合版本承诺、修复成本和依赖关系确定优先级。不要只看“多少人反馈”:人数能说明覆盖面,却不能代表损失大小。建议由产品、研发和测试共同确认高严重度缺陷,避免单一角色既提级又排期。
3. 怎样减少重复 Bug、无法复现的提单,以及修复后很快重新打开的问题?
我经常看到两个缺陷描述相似,却被不同成员分别提交;还有一些问题开发说无法复现,测试补充信息后又发现环境不一致。关闭之后再次出现时,大家也会争论这是新问题还是旧问题,怎样把这些情况处理得更清楚?
提单模板至少应要求:实际结果、预期结果、稳定复现步骤、发生时间、环境与版本、必要日志或截图;涉及权限和数据状态时,还要说明测试账号权限及关键前置条件。初筛时先按页面、错误现象和受影响版本搜索相似记录,确认重复后保留一个主缺陷,并把其他记录关联过去,避免重复统计。
无法复现不要直接关闭,可转为“需补充信息”,明确要求哪项证据;如果在约定观察期内仍无补充,再按团队规则暂缓并保留重新开启条件。重新打开时,要求补充原修复版本、当前版本、复现证据和影响是否变化;若根因相同,关联原缺陷,若根因不同,则新建并互相关联。这样比单纯争论“算不算同一个 Bug”更容易追踪。
4. 优化 Bug 流程应该看哪些数据,怎样避免团队为了指标而压低缺陷数量?
我想用数据判断缺陷流程是不是变好了,但只看每个版本的 Bug 总数,会受功能规模和测试投入影响。团队还担心一旦考核关闭数量,大家就会优先处理简单问题,真正影响用户的缺陷反而被搁置,应该看什么指标?
不要把“关闭数量”单独作为绩效指标。更有诊断价值的是按版本和严重程度观察待处理缺陷的账龄、从提交到首次响应的时间、从确认到修复的时间、重新打开比例,以及发布后才发现的问题比例;同时抽样检查缺陷记录是否完整。
举例来说,如果普通缺陷关闭速度变快,但高严重度缺陷的超期数量持续增加,说明团队可能在优先清理容易处理的任务,而非真正降低风险。数据要与版本范围、需求变更和测试覆盖一起看,最好比较连续几个相近迭代,而不是用单次发布下结论。
每周评审时挑出最老的几项和重新打开的几项做根因分析,再决定是补充复现环境、调整验收标准,还是减少临近发布的范围变更。
核心关键词
文章包含AI辅助创作:Bug管理方法大全:项目成员Bug / 缺陷流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/513530
读者评论
我们团队之前把“开发已提交”直接当成关闭,后来线上还复现过。把验证人和目标版本写进关闭条件确实有用,不过小团队最好别因此多出一堆必填项。
按影响程度看长尾问题,比盯平均修复时间更能发现风险。实际执行时还得区分等待发布和没人接手,否则数据看起来一样,改进办法却完全不同。
提交表单先收集复现步骤、版本和实际结果,这点比较实用。对客户支持转来的问题,最好也保留原始反馈,避免整理时把发生条件简化掉。
