企业缺陷管理最容易被误判的地方,是把“关闭数量”当成“解决效率”:一个团队每周关闭了 80 个缺陷,仍可能有高优先级问题在生产环境里停留数日,甚至同一问题反复重开。要提升 Bug / 缺陷效率,管理者真正要关闭的不是工单,而是从发现、分级、定位、修复、验证到复盘之间的等待和信息断点。本文给出一套可执行的缺陷关闭方法、判断规则、模板与示例数据;其中案例数据均为情景模拟,用于说明如何诊断流程,不代表行业基准。

一、先讲核心结论:关闭缺陷,不能只看“关单速度”

1. 先定义什么叫有效关闭

在我设计缺陷流程时,首先会要求团队把“关闭”拆成两个概念:流程状态关闭,以及用户影响真正解除。前者是系统里的一个状态,后者才是业务结果。修复代码已经合并,但尚未部署、尚未验证,或者用户仍能通过同一条路径复现,都不能算作有效关闭。

有效关闭至少要满足四个条件:问题有明确结论;修复或规避方案已经生效;验证覆盖了原始复现路径和必要的回归范围;关闭记录能够说明用户影响是否解除。若问题无法复现、属于预期行为或与其他记录重复,也可以关闭,但必须记录依据和关联单据,不能以“暂时没再出现”代替证据。

  • 已修复:修复版本、部署范围、验证结果明确。
  • 重复问题:关联主缺陷,并保留重复出现的环境或用户信息。
  • 非缺陷:说明产品规则或需求依据,必要时转为改进事项。
  • 无法复现:记录尝试过的环境、步骤、日志和观察窗口,设定重新打开条件。
  • 延期处理:不应伪装成已解决,应保留开放状态、责任人、风险和下次评审时间。

我不建议把“开发点了关闭”设成流程终点。对于影响用户、资金、数据或合规的缺陷,关闭权应和验证责任分开:修复者说明改了什么,测试或业务验证者证明影响已经解除,负责人确认残余风险可接受。

2. 效率要看端到端流转,而不是某一个岗位的速度

从发现到关闭,缺陷通常经过提交、分诊、补充信息、定位、修复、测试、发布和观察。任一环节的等待,都可能被“开发处理时间”掩盖。例如开发当天完成修复,但缺陷在待分诊队列里放了两天、等待测试排期又放了三天。只压缩编码时间,并不会让用户更快恢复。

建议把缺陷效率拆成至少三类指标:用户影响解除速度、流程等待时间、关闭质量。前两类回答“解决得快不快”,第三类回答“解决得稳不稳”。若关闭率上升、重开率也同步上升,团队很可能是在加快状态流转,而不是提升解决能力。

指标 计算口径 管理者用它回答什么 容易出现的误读
有效关闭时长 首次确认缺陷到验证通过并生效的时间 用户实际等待多久 只统计开发开始到提交代码的时间
分诊等待时长 提交到完成责任人、优先级和初步结论的时间 入口是否拥堵、判断是否及时 把等待当成“尚未开始”,不纳入分析
重开率 关闭后因同一问题再次打开的缺陷数 ÷ 已关闭缺陷数 验证和修复是否可靠 不区分误操作、环境差异和真实修复失败
超期未决率 超过团队约定处理时限的开放缺陷数 ÷ 开放缺陷数 高风险积压是否被看见 不按严重程度和用户影响分层

缺陷时效没有适用于所有企业的统一合格线。管理者应先按产品类型、服务承诺和影响范围建立内部基线,再观察变化。对于线上支付故障和内部低频报表错位,用同一时限评价,既不公平,也无法指导资源投入。

关闭实操方法:企业管理者提升Bug / 缺陷效率的落地方案方法与模板

二、背景与真实场景:为什么缺陷越管越多

1. 缺陷量增加,未必意味着产品质量突然变差

业务规模扩大、自动化测试覆盖提升、用户反馈渠道增加,都会使被记录的缺陷数量变多。反过来,缺陷记录减少也未必代表质量变好:一线人员可能已经习惯用聊天工具报告问题,问题没有进入正式系统;测试团队也可能因排期紧张而减少探索性测试。

因此我会把“缺陷数量”放回它的业务分母中观察。例如按发布次数、活跃用户、交易量或测试执行量归一化,再结合严重程度和来源渠道判断趋势。单看每周新增总数,容易把业务增长造成的暴露量增加,误判成研发质量下滑。

同时要区分“新发现缺陷”和“历史积压重新打开”。前者可能与新功能、变更范围有关;后者则更可能暴露验证不足、修复不完整或环境一致性问题。它们需要不同的行动,不适合合并成一个总数做绩效比较。

2. 一个常见的百人团队场景:表面在关单,用户仍在等

下面用一个模拟场景说明诊断方法:某企业软件团队约 120 人,研发、测试、产品和运维共同维护多个业务模块。管理层发现缺陷关闭数量连续上升,但客户支持仍频繁升级投诉。抽取最近四周的 240 条缺陷记录后,团队发现其中 48 条缺陷曾被退回或重开,另有 36 条在等待分诊、补充信息或验证时停留超过团队内部约定的时限。

这组数字不是行业统计,而是用于演示如何从工单中寻找过程证据。复盘后,团队没有把问题简单归因于“开发效率低”,而是发现三类结构性原因:提交单缺少版本和复现条件;紧急程度被普遍标成最高,优先级失去区分度;测试资源集中在固定发布窗口,修复完成后仍要等待验证。

如果管理者只要求“每人每天多关几条”,团队可能会通过拆分单据、降低问题描述质量或提前关闭来满足数字,用户侧问题却没有减少。正确的第一步是选取一段时间的样本,重建从首次报告到最终验证的时间线,找到实际等待发生在哪里。

关闭实操方法:企业管理者提升Bug / 缺陷效率的落地方案方法与模板

3. 从工单时间线识别“等待”,比追问个人忙不忙更有效

每条缺陷可以还原为一串时间点:报告、分诊、首次响应、开始定位、提交修复、进入测试、验证通过、部署生效、最终关闭。团队不一定需要复杂分析系统,先导出这几个时间戳,计算各阶段中位数和高分位时长,就能看出平均值掩盖的长尾问题。

比如平均分诊时间只有 8 小时,但少数缺陷超过 4 天,就要检查是否存在无人认领、跨部门归属争议或缺少值班机制。平均值说明整体体验,中位数更接近日常典型情况,高分位则帮助管理者找到少数极端等待者。三者一起看,比单独报一个平均值更稳妥。

三、常见误区:看起来在提速,实际可能制造返工

1. 把关闭率当作主要绩效目标

关闭率适合观察队列有没有得到处理,但不适合单独评价个人或团队。若把关闭数量和奖金直接绑定,常见副作用包括:把一个根因拆成多个易关闭单据;把验证任务转嫁给其他团队;将仍有风险的问题标成“无法复现”;或者把没有明确结论的缺陷关闭后,等投诉再次出现再打开。

我的建议是把数量型指标降为辅助信号,绩效讨论至少结合影响解除速度、重开情况、严重缺陷处理、返工原因和跨团队协作质量。避免用不同产品线的绝对关闭数量横向排名,因为团队的用户规模、系统复杂度、测试覆盖和发布节奏并不相同。

2. 把所有缺陷都塞进同一条优先级队列

如果一个不影响核心流程的显示错位,与全量用户无法登录的问题共用一套处理时限,团队很快会陷入“所有问题都很急”的状态。优先级并不是报告人的情绪强度,也不能只由职级或客户声音大小决定,它应该由影响范围、业务损失、安全风险、可绕行程度和发生概率共同决定。

还要区分严重程度和处理优先级。严重程度描述问题本身的后果,优先级则反映组织当前该如何安排资源。例如,严重程度较高但仅影响已停止使用的旧版本,可能需要立即评估风险但不必与当前生产事故采用相同修复路径;影响较小但修复成本很低、正好处在发布窗口,也可能适合顺手处理。

3. 用“无法复现”结束调查

无法复现是当前证据不足,不等于问题不存在。关闭前至少要记录尝试过的客户端版本、操作系统、账号权限、数据条件、请求时间、日志或录屏,以及排查的次数。对于偶发问题,还应约定观察窗口和重新打开条件,例如再次出现时需要保留的诊断信息。

但这也不意味着所有无法复现的报告都必须无限期保留。管理者需要在影响风险和调查成本之间做取舍:低影响、低频、信息缺失的问题,可以暂时归档并明确触发条件;高影响、涉及数据正确性或资金安全的问题,则应补充监控、日志或环境采样后再判断。

4. 让修复者自己完成全部验证并直接关闭

开发人员最了解代码改动,但不一定能独立证明用户问题已经解除。修复者自测适用于低风险、小范围、测试资源紧张且有清晰自动化覆盖的变更;涉及支付、权限、数据迁移、兼容性或多端行为时,应由独立角色完成关键路径验证。

独立验证不是为了增加签字步骤,而是减少同一假设造成的盲区。如果组织规模较小,可以由同组同事交叉验证;如果团队较大,可以按照风险等级设置不同验证责任,不必让每个低风险缺陷都经历完整审批链。

关闭实操方法:企业管理者提升Bug / 缺陷效率的落地方案方法与模板

四、专业判断逻辑:建立一套既能分流又能复盘的规则

1. 用影响、范围、可绕行性和风险确定优先级

我建议先用简单规则,而不是一开始就搭建复杂评分模型。四个判断维度足以让多数团队完成首轮分级:影响有多大、多少用户或业务路径受影响、是否存在安全可行的绕行办法、问题是否会造成数据或合规风险。对信息不足的缺陷,不要直接判低优先级,应标记“待补充”,并指定补充责任人和时限。

判断维度 需要回答的问题 提高紧急度的信号
业务影响 是否中断关键操作、产生财务损失或妨碍核心交付? 关键交易失败、核心任务无法完成、影响持续扩大
影响范围 影响单个账号、一个客户、一个区域还是多数用户? 用户范围扩大、多个版本同时出现、影响关键客户群
可绕行性 是否有经验证的替代操作,用户是否能安全继续工作? 无替代路径,或绕行会造成重复提交、数据不一致
风险属性 是否触及数据丢失、权限、隐私、安全或合规? 可能造成不可逆损害,或需要立即限制暴露面

可以把分级结果映射到响应机制,而不是承诺所有问题都在固定小时数内修完。响应时间表示有人确认并启动处置;解决时间还受根因复杂度、发布窗口和验证范围影响。管理者应把这两个承诺分开,否则团队会为了满足不合理的修复时限而牺牲验证质量。

2. 建立状态流转规则,减少“状态名很多,责任不清”

状态设计的目标不是把每个动作都做成一个新状态,而是让团队随时知道:现在卡在哪里、下一步由谁完成、什么条件可以进入下一步。对多数组织,以下流程已经足以覆盖主要管理需要。

  1. 新建:记录问题现象、影响范围和发现来源,提交者对信息真实性负责。
  2. 待分诊:由指定负责人确认是否为缺陷、补齐严重程度、优先级和归属模块。
  3. 待处理:责任团队接受问题,明确负责人、临时措施和预期评审点。
  4. 处理中:开展定位和修复;遇到阻塞时记录依赖、风险及下一步,不以状态不变隐藏阻塞。
  5. 待验证:修复提交后附上版本、变更说明和验证建议。
  6. 待发布或待观察:验证通过但尚未生效,或需要观察一段时间确认问题未复现。
  7. 已关闭:满足关闭条件,记录验证证据、版本和结论。
  8. 重新打开:同一问题仍然存在,说明复现证据、与上次修复的关系和新增影响。

每个状态都要配套责任人和退出条件。比如“待验证”不能仅表示开发者已提交代码,而应该要求目标版本、测试环境和变更摘要齐备;“待发布”也不能长期成为模糊的收容状态,必须有发布责任人和计划时间。

3. 把优先级、处理时限和升级路径写成服务规则

很多团队有优先级名称,却没有对应行为。管理者可以先用内部服务规则定义“谁在什么时间内做什么”,再逐步校准时限。下表数字是建议的起始情景,不是通用承诺,也不应直接作为合同服务等级;团队需要依据值班覆盖、发布节奏和风险承受能力调整。

等级示例 典型情形 首次响应建议 管理动作
紧急 关键服务大范围不可用,或出现数据、安全风险 值班机制下尽快确认,建议按分钟到小时级管理 建立事件协作、先止损、明确决策人与对外沟通人
高 重要功能明显受阻,影响多个客户且没有可靠绕行方案 建议在一个工作日内完成责任确认和处置计划 每日检查进展、协调研发与测试资源
普通 存在功能异常,但影响局部或有安全绕行方法 按团队分诊节奏确认,进入版本计划评审 监控年龄、版本承诺和受影响用户变化
低 轻微体验问题或低频边缘场景,不影响主要任务 按周期批量评审 结合修复成本、用户价值和维护风险决定处理或归档

表中的等级描述应按业务语言编写,避免只写“P0、P1”却没人知道差别。紧急级别尤其需要明确触发条件和升级联系人;若组织没有全天候值班能力,就不应照抄全天候响应承诺。

4. 让缺陷单能承载调查,而不是只留下一个标题

缺陷单不是写作文,但必须让接手者能够复现或判断下一步。提交字段越多不一定越好,关键是减少反复追问。强制填写项应围绕复现、影响和诊断信息设计;对于某些字段,允许标记“未知”,但要说明由谁补充、何时补充。

字段 填写要求 为什么重要
问题摘要 说明对象、动作和异常结果,避免“系统有问题” 便于搜索、分诊和识别重复项
环境与版本 记录客户端、服务版本、环境和必要的配置差异 避免因版本或环境不同导致调查偏离
复现步骤 按实际操作顺序写出前置条件和观察结果 支持他人复现,减少口头补充往返
预期与实际 分别描述应该发生什么、实际发生什么 区分产品规则理解差异与真正的异常
影响范围 说明受影响用户、业务路径、频率及是否可绕行 支撑严重程度和优先级判断
证据附件 按问题类型添加截图、日志、请求标识或录屏,并注意脱敏 缩短定位时间,同时降低敏感信息暴露风险
关闭证据 填写修复版本、验证人、验证范围和结果 让关闭结论可复核、可追溯

五、具体案例与数据观察:从“关得更多”改为“用户更快恢复”

1. 用一组模拟数据说明流程改进如何验证

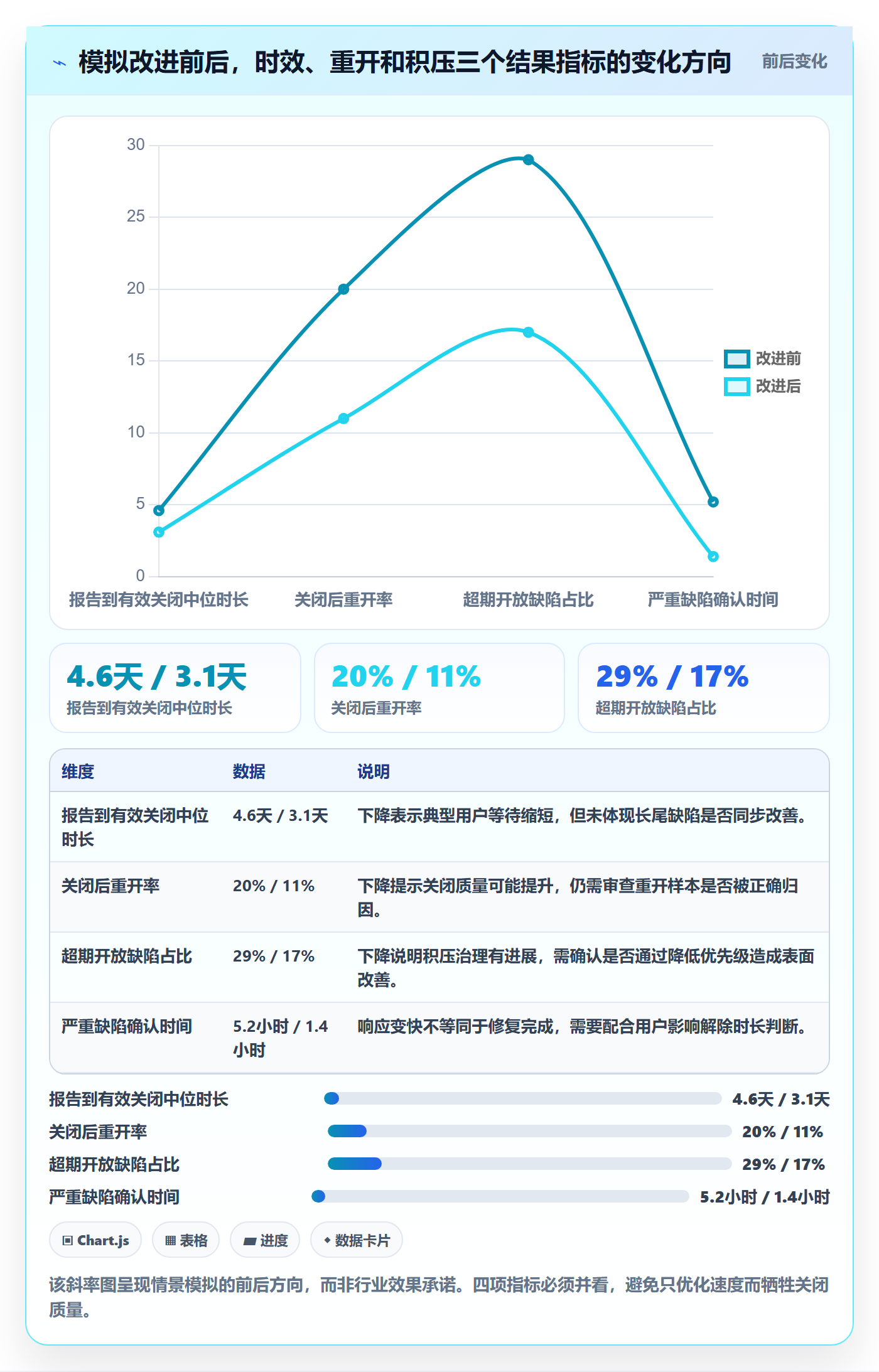

以下是一个 120 人团队的情景模拟:改进前取连续四周为基线,改进后观察八周。团队调整了分诊值守、缺陷提交模板、验证责任和超期升级规则。数据只用于展示观察方式,不能据此推断其他企业采用同样措施就会得到相同结果。

观察指标 改进前情景数据 改进后情景数据 应如何解读
分诊中位等待时间 18 小时 7 小时 入口响应变快,但还需检查极端等待是否减少
从报告到有效关闭的中位时长 4.6 天 3.1 天 整体用户等待下降,不能单独证明所有缺陷都更快解决
关闭后重开率 20% 11% 验证或信息质量改善的信号,仍应分析重开原因
超期开放缺陷占比 29% 17% 积压风险有所下降,需按严重程度拆开观察
严重缺陷平均确认时间 5.2 小时 1.4 小时 分诊值守对紧急问题更敏感,仍需验证处置是否及时

这组变化不能简单归因于某一个模板或工具。团队当时同时调整了责任人分配、测试排期和复盘节奏,所以它更像一项流程改进的前后观察,而不是严格的因果实验。若要判断哪项措施最有效,应分阶段上线或至少记录改动时间,再对比相似模块和同类缺陷。

关闭实操方法:企业管理者提升Bug / 缺陷效率的落地方案方法与模板

2. 复盘时要追问原因,不要只追问责任人

模拟团队把重开缺陷逐条编码后,发现最常见的两类原因不是“开发能力不足”,而是复现条件不完整、回归范围遗漏。团队因此做了两个低成本动作:提交时要求填写环境、前置条件和实际结果;开发转待验证时必须写明改动关联路径和建议回归点。

这类复盘要避免把“根因”写成“沟通不足”“态度不认真”。这些描述不能指导改动。更有效的根因应能对应到流程控制点,例如:没有明确分诊责任人;测试环境和生产配置缺少差异清单;紧急优先级没有审批或降级机制;缺陷关闭条件未要求记录生效版本。

3. 给管理者一个每周 30 分钟的缺陷评审结构

会议的目的不是逐条朗读所有开放缺陷,而是处理系统无法自动解决的判断和资源冲突。规模较大的团队可分模块召开,但紧急问题应走事件机制,不等待周会。

  1. 前 5 分钟:看风险面。展示严重缺陷、超期缺陷、重开缺陷和近期新增趋势,不做个人排名。
  2. 接下来 10 分钟:清理责任不明项。对没有负责人、没有下一步、归属争议或信息待补的记录当场指定责任人和截止时间。
  3. 再用 10 分钟:处理跨团队阻塞。只讨论需要资源取舍、版本协调或风险决策的事项。
  4. 最后 5 分钟:回看关闭质量。抽查少量关闭单据,确认验证证据完整,并识别重复出现的返工原因。

会议结束后要留下的是决策、负责人和复查日期,而不是更长的会议纪要。若某类问题连续数周重复出现,应安排专题根因分析,不要让每周评审变成永无止境的单据催办会。

六、不同情况下的行动建议:先处理最影响用户的瓶颈

1. 如果线上严重缺陷很多,先建立事件止损机制

当团队频繁遇到线上核心功能不可用、数据异常或安全风险时,不要先从缺陷字段和报表美观度入手。优先明确值班联系人、事件指挥责任、止损权限、回滚或降级路径,以及对客户支持和管理层的同步节奏。

  • 建立严重缺陷升级通道,明确谁有权启动跨团队协作。
  • 处置过程先控制影响范围,再并行定位根因,避免所有人等待单一结论。
  • 记录恢复时间、受影响范围和临时措施,后续补全永久修复与验证。
  • 事件结束后复盘监控、发布和应急响应,不把复盘变成个人追责。

如果企业没有全天候支持能力,应如实定义工作时间和升级边界,不要照搬大型互联网服务的响应承诺。管理承诺与组织实际能力脱节,最后会让团队在真正的紧急情况中失去信任。

2. 如果缺陷长期积压,先做年龄分层和去重

积压问题最常见的错误是一次性要求团队“清零”。清零运动会把尚未评估的风险赶进关闭状态,之后又以重开形式回来。更稳妥的做法是按严重程度和开放时间分桶,例如未满一周、1 至 4 周、超过一个月,再分别处理。

  • 高风险、长时间未处理:立即指定负责人,确认影响是否仍存在及是否有临时措施。
  • 重复报告:关联到主问题,保留各自客户、环境和出现频率,避免丢失影响范围证据。
  • 低影响、长期无复现:确认是否有观测数据,再由产品和研发共同决定继续保留、转改进项或归档。
  • 无主缺陷:由模块负责人在固定时间内完成归属判断,避免责任争议长期占据开放队列。

“旧缺陷”不等于“低优先级”。如果问题影响核心业务且一直未解决,年龄本身可能提示风险被低估。相反,一条开放很久但仅涉及已经停用的边缘功能,也未必值得继续占用同等级资源。

3. 如果重开率高,先检查关闭证据和测试边界

高重开率通常需要样本分析,不应立刻要求所有缺陷增加更多审批。先分辨重开的具体原因:原路径仍可复现、相邻功能回归、修复未部署、验证环境与生产不一致,还是用户提交了新的相似问题却错误关联为重开。

若多数重开来自未覆盖的相邻逻辑,应补风险导向回归;若来自部署遗漏,应把发布确认加入关闭条件;若是记录归类错误,则要完善重复缺陷与重新打开的判定规则。每种原因都对应不同改进,统一加审批只会增加周期。

4. 如果提交质量差,先改善入口,而非要求研发反复补问

提交者通常不掌握代码结构,但能提供操作步骤、环境版本、截图、发生频率和业务后果。表单应引导他们提交最有用的信息,而不是要求填写一堆只有研发人员理解的字段。对用户支持、测试、产品和研发,入口可以不同,但关键字段要能汇入统一缺陷记录。

可以为常见问题类型配置不同模板。例如接口异常优先收集请求标识和响应时间;页面展示异常收集浏览器、页面路径和截图;数据问题则收集记录范围、发生时间和数据脱敏后的样例。信息采集必须遵循访问控制和隐私要求,不应为定位方便而随意上传客户敏感数据。

七、不同情况下的取舍:流程越重,不代表管理越成熟

1. 轻量团队与大型组织,控制点应该不同

小团队往往可以通过短会和直接沟通快速确认责任,复杂审批会拖慢处理;中大型组织则容易出现跨模块依赖、版本边界和职责交接,单靠口头沟通很难保证信息完整。适合百人以上组织的流程,重点不是“多几种状态”,而是责任分配可见、变更留痕、权限边界明确、跨团队阻塞可升级。

组织情形 适合的管理方式 要防止的过度管理
小团队、产品线少 简短字段、负责人直连、每周快速复盘 把每次修复都变成多级审批
多团队、共享组件多 统一分级口径、模块责任人、依赖升级路径 由单一中央团队替所有业务判断优先级
多客户、多版本并行 记录影响版本、修复版本、客户范围和兼容策略 只看主版本状态,不追踪补丁或分支差异
高合规或高风险业务 保留审批依据、独立验证和可审计记录 把全部低风险问题也套用最高级别控制

2. 自动化与人工判断要各自做擅长的事

自动化适合做提醒、字段校验、重复线索提示、超期升级、状态流转检查和指标汇总;人工更适合判断业务影响、优先级冲突、风险接受和复杂根因。若自动化规则没有明确数据来源,反而可能制造错误优先级或重复通知。

我通常建议先把规则写清楚,再决定是否自动化。比如“高优先级超过一个工作日未更新时通知负责人”,需要明确高优先级定义、工作日历、负责人为空时通知谁,以及缺陷进入等待外部依赖状态是否仍触发。规则设计不完整,自动化只会更快地重复错误。

3. 工具要按组织复杂度选,不要为了功能清单采购

对于中大型企业或 100 人以上组织,缺陷管理通常不是孤立场景,而是与需求、迭代、测试、发布和项目协作相连。评估工具时,我会先验证它能否支持多团队责任边界、字段与流程配置、权限控制、审计追踪、跨项目关联和可用的数据导出,再看报表是否能呈现从报告到验证的时间线。

以 PingCode 为例,它主要服务中大型企业及 100 人以上组织。评估这类项目管理平台时,管理者不应只看是否能新建缺陷单,而应拿真实业务流程做演练:能否把问题关联到需求和迭代;能否按团队角色控制查看、修改和关闭权限;能否追踪修复版本与验证记录;是否能够提取阶段时长和积压分布;流程调整后历史数据是否仍可比较。

工具选型要由使用场景验证,而不是品牌功能介绍替代试用。建议挑选 20 至 30 条真实但已脱敏的缺陷样本,覆盖严重问题、重复问题、跨团队问题、无法复现问题和多版本问题,分别演练录入、分派、升级、验证、重新打开及报表导出。试用结果应记录步骤耗时、权限差异、数据缺口和管理员维护成本。

如果团队规模较小、流程简单、没有复杂权限和审计要求,现有任务系统加上清晰规则也可能够用。若团队跨地域、多产品线并行、需要审计或多角色协同,继续靠表格和聊天记录管理,交接成本与数据断裂可能逐渐超过工具投入。选型判断应看总拥有成本,不只看订阅费用。

关闭实操方法:企业管理者提升Bug / 缺陷效率的落地方案方法与模板

八、可直接使用的模板:从分诊到关闭都有明确证据

1. 缺陷提交模板

下面的模板适合作为表单说明或提交规范。对于不同问题类型,可以增补专属字段,但不要把所有潜在信息都设为必填项。提交者不知道的内容应标注“未知”,并说明可以协助补充的联系人。

字段 模板内容
问题摘要 在什么对象或页面执行什么动作时,出现了什么异常
发现时间 首次出现时间、最近一次出现时间、时区
环境版本 生产或测试环境、客户端版本、服务版本、必要配置
前置条件 账号角色、数据状态、操作权限、其他依赖条件
复现步骤 步骤一、步骤二、步骤三;避免省略关键操作
预期结果 按照产品规则,本来应该发生什么
实际结果 实际发生什么,是否每次出现,能否稳定复现
业务影响 受影响用户或流程、频率、影响范围、是否有安全绕行方式
证据 截图、脱敏日志、请求标识、录屏或相关记录链接
补充责任人 如存在未知字段,指定谁补充及最晚时间

2. 分诊记录模板

分诊的结果不只是贴一个优先级标签,而是让团队知道接下来如何处理。分诊记录可以采用以下结构:

  • 是否为缺陷:是、否、待补证据;写明判定依据。
  • 严重程度:按用户影响、范围和风险填写,不由提交人的措辞直接决定。
  • 优先级:说明当前处理顺序及与其他事项的冲突。
  • 责任团队与负责人:归属不明确时,指定最终判定人和确认时间。
  • 临时措施:说明是否止损、是否能安全绕行,以及适用范围。
  • 下一步:定位、补信息、评估修复、排入版本或进一步观察。
  • 升级条件:影响扩大、再次出现或超过约定等待时间时通知谁。

3. 修复与验证交接模板

开发转交验证时,至少要写清楚“改了什么、在哪个版本、验证什么”。只附上提交编号而没有行为说明,会把理解成本转给测试人员;只写“已修复”,则无法复核影响路径。

交接项 填写示例
修复说明 说明变更针对的根因,以及预期行为如何恢复
修复版本 填写构建号、发布版本或部署批次,不只写“最新版本”
原始路径验证 按缺陷单的复现步骤确认异常已消失,并附结果
回归范围 列出受影响的相邻功能、权限、数据状态或兼容范围
残余风险 说明尚未覆盖的环境、限制条件或需要持续观察的指标
验证结论 通过、失败、部分通过或待发布;附验证人和时间

4. 关闭记录模板

关闭记录应能回答:为什么可以关、用户何时获得修复、如果再次发生怎么办。适用于修复完成的记录如下;对于重复、非缺陷或无法复现问题,应改用对应结论,不要硬套修复模板。

  • 关闭原因:修复完成、重复、非缺陷、暂不处理或观察结束。
  • 结果证据:验证路径、测试环境、版本和验证人。
  • 生效状态:已部署、仅待发布、已回滚或仅提供临时规避措施。
  • 用户影响:影响是否解除,是否需要通知客户或内部支持团队。
  • 关联记录:相关需求、发布任务、重复缺陷、事件复盘或知识库条目。
  • 重新打开条件:明确什么现象、证据或观察结果出现时恢复处理。

九、落地节奏与结尾:先建立闭环,再谈全面优化

1. 用 30 天完成第一轮流程治理

流程改进不必等到采购新工具或完成全公司制度建设后才开始。建议以一个产品线或一个研发团队试运行 30 天,先把基线、责任、关闭条件和复盘机制跑通,再决定是否扩大。

  1. 第 1 周:建立基线。抽取近四至八周缺陷,统计分诊等待、有效关闭时长、重开原因、严重缺陷和超期分布。
  2. 第 2 周:明确规则。统一严重程度与优先级定义,指定分诊负责人,写清状态流转和关闭条件。
  3. 第 3 周:小范围试运行。启用提交模板、修复交接模板和每周评审;记录执行成本与例外情况。
  4. 第 4 周:复盘校准。比较同口径数据,抽查关闭证据,判断哪些规则减少等待,哪些只增加了填写负担。

如果四周后数据变化不明显,不要立刻把流程推倒重来。先检查样本量、团队是否按规则执行、是否发生发布节奏或业务量变化,以及指标定义是否前后一致。流程效果需要结合执行质量来解释,不能只凭一张趋势图下结论。

2. 管理者每周只需盯住五个问题

管理者不必逐条介入技术判断,但必须确保风险有人负责、等待能够被看见。每周围绕以下问题检查,通常比追问“为什么还没关”更容易找到可执行的下一步。

  • 有没有严重缺陷尚未确认负责人或止损方案?
  • 哪些缺陷在等待分诊、等待信息、等待修复或等待验证?
  • 关闭后重开的主要原因是什么,是否重复发生?
  • 有没有工单已关闭但修复尚未生效,用户仍未恢复?
  • 本周需要管理层协调的资源冲突、版本决策或风险接受是什么?

3. 独特观点:真正该追求的不是“缺陷清零”,而是风险可见、恢复可证

缺陷不可能通过一条管理规定彻底消失。成熟的缺陷治理,不是让开放数量永远为零,而是让高风险问题不会沉在队列里,让每个问题都有明确责任和下一步,让关闭结论经得起复核,并让重复发生的根因进入产品和工程改进。

我建议下一步不要先增加考核,也不要先买一套更复杂的流程。先抽取一批近期缺陷,按时间线重建等待段;再挑出重开和超期样本,判断问题来自入口、分诊、研发、测试还是发布;最后用本文的模板试运行一个月。只有当证据显示当前系统无法支撑跨团队追踪、权限治理和数据分析时,再评估更适合组织规模的管理平台。这样做,关闭的不只是单据状态,而是企业处理缺陷时真正消耗时间的断点。

常见问题解答(FAQ)

1. 企业如何制定可执行的 Bug 关闭标准,避免“状态已关闭、问题仍存在”?

我负责推动缺陷流程时,常遇到开发说已经修复、测试却仍能复现的情况。到底怎样才算真正关闭,才能避免缺陷在“已修复”和“重新打开”之间来回折返?

不要把“开发提交了代码”当作关闭条件。建议把关闭定义为一组可核验的证据:修复版本已部署到指定环境,测试人员按复现步骤验证通过,原影响范围完成回归,关闭记录关联代码提交或构建版本。举例来说,一个登录缺陷至少要验证原失败账号、正常账号和相关权限场景,而不只是确认页面能够打开。

可以先选取最近 30 条已关闭缺陷抽查,统计其中缺少验证环境、版本或复测结论的比例;如果超过 10%,优先补齐关闭模板和必填字段,而不是先增加审批层级。

2. Bug 优先级和修复时限怎么定,才能既不让所有问题都变成紧急,也不耽误高风险缺陷?

我发现团队里经常有人把自己提交的问题标成最高优先级,结果真正影响交易或数据安全的问题反而被淹没。我想知道有没有比“谁催得急就先修谁”更稳妥的分级方法,修复时限又该怎么落地?

优先级应由业务影响、受影响用户范围和临时绕行方案共同决定,而不是由提交者的措辞决定。可先约定四级示例:P0 为核心服务不可用或数据风险,立即响应并持续跟进;P1 为关键流程受阻且没有可行绕行方案,当日给出处理计划;P2 为局部功能异常、有替代路径,进入当前迭代评估;

P3 为体验或低频问题,纳入版本计划。这里的时限应作为团队服务目标,而非无条件承诺:例如先运行两周,分别记录各级缺陷的首次响应时间、修复时间和超时原因,再调整目标。若 P0、P1 占比异常升高,先检查分级口径是否过宽,不要简单靠加班消化。

3. 缺陷提单模板要包含哪些内容,才能减少开发和测试来回追问?

我提交缺陷时经常觉得信息已经写得很清楚,但开发还是会问账号、环境或复现步骤;有时等补齐信息后,问题已经很难重现。我想做一个不增加太多填写负担、又能让接手人直接行动的模板,该保留哪些字段?

模板的目标不是字段越多越好,而是让接手人能判断影响、复现问题并验证修复。建议必填:一句话现象、发生环境与版本、复现步骤、实际结果、预期结果、影响范围、附件或日志;可选填:临时绕行方式、首次出现时间、关联需求。复现步骤尽量写成“使用测试账号登录,进入订单页,提交指定条件”,不要只写“订单异常”。

以一周内被退回补充信息的缺陷为样本,统计最常缺失的三项,再把它们设为必填;如果必填后平均提单时间明显上升,就应合并低价值字段,而不是要求提交者填完整篇事故报告。

4. 企业管理者如何判断 Bug 处理效率是否真的提升,而不是只看关闭数量?

我看到团队每周关闭的缺陷数增加了,但线上问题和重复返工似乎没有减少。单看关闭数量让我无法判断流程到底有没有变好,我应该跟踪哪些指标,多久复盘一次?

关闭数量容易被拆分任务、批量关单或降低缺陷质量影响,至少要和处理时长、返开率及线上逃逸情况一起看。可按严重级别统计从提交到首次响应、从确认到修复完成的中位时长,同时记录返开率、超期率和发布后发现的缺陷数。

比如连续四周观察:关闭量上升,但返开率从 8% 升到 18%,说明团队可能在赶进度而没有做好验证;若中位修复时长下降且返开率稳定或下降,改善才更可信。复盘时按缺陷来源和原因分组,优先处理重复出现的根因;不要用单一指标给个人排名,否则成员可能倾向于拆分缺陷或回避复杂问题。

核心关键词

读者评论

赵
赵泽宇

我们之前也只看平均处理时长,后来把分诊、测试排队和发布等待拆开,才发现卡点不在开发。高分位数据挺有用,不过前提是各状态时间戳记录准确。

杜
杜知夏

把部署生效纳入关闭条件很合理,但有些客户环境由客户自行升级,团队未必能确认每个用户何时获得修复。实际落地时可能还得区分“修复已发布”和“影响已解除”。

何
何一凡

严重程度和优先级分开看确实能减少“所有问题都最高”的情况。我们遇到的难点是跨部门对影响范围判断不一致,最好留一个明确的复核人和升级渠道。

文章包含AI辅助创作:关闭实操方法:企业管理者提升Bug / 缺陷效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/513141

赞 (0)
飞飞飞飞
Bug / 缺陷问题教程:企业管理者数据分析,避坑指南
上一篇 1小时前
优先级怎么做?企业管理者协同管理:Bug / 缺陷从0到1
下一篇 59分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
