Bug / 缺陷问题教程:企业管理者数据分析,避坑指南

企业缺陷报表里最容易误导管理者的数字,往往是“本月新增 Bug 数”:它上升,可能意味着质量变差,也可能意味着测试覆盖扩大、上报流程变顺;它下降,可能意味着产品更稳定,也可能意味着问题被压在群聊里没人登记。做 Bug / 缺陷问题教程,真正要教的不是怎样把缺陷排个名次,而是怎样判断数字背后的成因、风险和行动。

Bug / 缺陷问题教程:企业管理者数据分析,避坑指南

一、先讲结论:缺陷数据不是质量结论,而是管理决策的输入

1. 先问“数据支持什么决策”,再问“要看什么指标”

我分析缺陷数据时,第一步不是打开报表,而是先确认管理者要做什么决定:是延后发布、增加测试资源、安排技术债治理,还是判断某条业务链路是否需要专项改造?如果决策不明确,团队很容易堆出一页图表,却仍回答不了“现在应该做什么”。

同一个缺陷数,在不同决策中含义完全不同。产品负责人关心用户受影响范围,研发负责人关心修复负担与重复故障,管理层关心业务风险、交付承诺和资源投入。把这些问题统统压成“本月缺陷总数”,数据看似统一,实际上丢掉了决策所需的上下文。

我建议把缺陷分析分成三个层次:单条缺陷用于解决问题,缺陷群组用于发现系统性原因,趋势和风险指标用于配置组织资源。管理报表的价值不在于证明谁做得不好,而在于找到下一步最值得改变的流程、系统或决策。

2. 绝对数量不能直接等同于质量好坏

缺陷数至少受到版本规模、需求数量、测试投入、用户量、上报意愿、缺陷口径和观察窗口影响。一个团队本月新增缺陷从 40 个升到 65 个,如果同期测试用例执行量增加了一倍,且新版本覆盖了更多关键路径,单看总数就断言质量下滑,证据并不充分。

因此,我会同时看“规模”和“结果”。例如每百个已验收需求发现的缺陷数、每千次关键交易产生的故障数、发布后 14 天内的严重缺陷数。这些指标也不是万能答案,但至少比不带分母的缺陷总量更接近可比较的业务情境。

3. 先建立风险视图,再建立绩效视图

缺陷分析应优先回答“哪些问题可能伤害客户、收入、数据或合规”,而不是先回答“哪个团队的问题最多”。团队之间的系统规模、业务复杂度和责任边界不同,直接横向排名会诱导少报、拆分问题或争抢归属。

我更愿意把管理仪表盘设计成风险视图:严重等级、受影响用户、关键业务链路、修复时长、是否复发、发布状态和临时缓解措施。绩效比较只有在口径、工作量和观察窗口相对可比时才有意义,并且应当作为复盘线索,而不是个人或团队的单一考核依据。

管理问题 优先观察 不宜单独使用
是否按计划发布 未关闭高严重度缺陷、发布阻断项、回滚与缓解方案 本月缺陷总数
线上风险是否下降 线上逃逸缺陷、用户影响、重复故障和恢复时间 测试阶段发现的缺陷总数
是否需要投入治理资源 复发率、等待时间、受影响业务范围、根因分布 个人关闭缺陷数量
流程是否更有效 从发现到确认、修复、验证各阶段的耗时与积压 单一平均修复时长

下面的风险示意数据刻意把“发现数量”和“线上影响”分开。数据是为了说明分析方法而构造的情景模拟,不代表行业基准:管理者可以看到,测试阶段发现数增加,并不必然意味着用户风险同步增加。

Bug / 缺陷问题教程:企业管理者数据分析,避坑指南

二、理解缺陷数据:先统一定义、时间和对象

1. Bug、缺陷、故障、事件不要混为一谈

团队日常说的“Bug”可能指代码问题,也可能指需求遗漏、配置错误、环境异常、数据异常或用户操作误解。若不同团队把这些对象都记成同一类,报表中的“缺陷”就失去稳定含义。

我建议至少区分四种对象:待处理的缺陷记录、已经发生的线上故障、用户反馈或服务请求,以及尚未确认的异常线索。它们可以关联,但不宜未经核实就合并。线上故障是业务影响事件,背后可能关联多个缺陷;一个缺陷也可能在不同时间造成多次故障。

例如,某次支付失败可能由一项代码缺陷触发,也可能同时受到配置变更、第三方依赖异常和重试策略影响。若把每个用户投诉都算成一条独立缺陷,数字会被重复放大;若只登记一个缺陷、不关联故障时间和影响范围,业务风险又会被低估。

2. 统计时间必须与业务问题相匹配

“本月新增”按创建时间统计,“本月修复”按解决时间统计,“本月线上逃逸”按首次影响时间统计。这三种时间不能混用。若缺陷在 3 月发现、4 月修复、5 月才暴露出线上影响,简单按同一月份比较会造成错误归因。

我通常会在报表标题中直接写明时间口径,例如“按发现日期统计”“按首次线上影响日期统计”。对发布质量分析,还要明确观察窗口是发布后 7 天、14 天还是 30 天。观察窗口越长,越能捕捉迟发问题,但也越容易受到后续版本和外部环境影响。

3. 缺陷要有可比较的分母

不同版本规模不一样,团队规模也不一样,所以缺陷总量很难公平比较。可选的分母包括已验收需求数、变更代码规模、交易量、活跃用户数、测试用例执行量、上线服务数等。选哪个分母,要由所回答的问题决定,而不是选一个最容易拿到的数据。

如果要比较“每个需求交付后出现多少问题”,可以看每百个已验收需求对应的线上缺陷数;如果分析支付链路稳定性,可以看每百万次支付请求的失败事件;如果评估测试识别能力,可观察已确认缺陷中在测试阶段发现的比例。但这些指标都需要披露统计范围,并避免把不同复杂度的需求当成完全等价单位。

指标 一种可用口径 主要适用问题 解释边界
缺陷密度 观察期确认缺陷数 ÷ 已验收需求数 × 100 需求交付质量变化 需求复杂度不一致时不能直接视为团队排名
线上逃逸率 上线后发现的已确认缺陷数 ÷ 同一发布范围内全部已确认缺陷数 缺陷发现阶段分布 依赖观察窗口、缺陷确认规则和版本归属
高严重度超期率 超过内部时限的高严重度未关闭项 ÷ 高严重度未关闭项 高风险积压管理 时限需按业务风险设定,不等同于所有缺陷的 SLA
复发率 根因或故障模式重复出现的缺陷数 ÷ 已关闭缺陷数 根因治理效果 需要可靠的关联、根因标签和复发定义

4. 数据字典比漂亮图表更先要做

当管理者问“严重缺陷到底按什么算”,团队不能临时凭感觉解释。至少需要定义严重度、优先级、缺陷状态、根因分类、发现阶段、业务影响、重复缺陷和无效报告等字段。字段可以逐步完善,但每项必须有可执行的填写规则。

例如,“严重度”可描述实际影响的后果:是否造成数据错误、资金损失、核心流程中断或大范围用户无法使用;“优先级”则描述修复顺序,还要考虑业务时点、临时绕行方式和资源限制。严重度回答“问题有多严重”,优先级回答“现在先做什么”,两者不宜合成一个字段。

三、常见误区:为什么数字越多,决策有时反而越差

1. 把新增缺陷减少,当作质量必然提升

新增数下降有很多可能解释:产品更稳定、变更量变少、测试资源被抽走、登记门槛变高、缺陷被改记为需求,或者员工不再愿意报告。若没有同时看变更量、测试覆盖、用户反馈和线上影响,管理者很难确认是哪一种情况。

我会特别关注“发现渠道结构”是否改变。若测试人员登记量下降,线上客服反馈也下降,且业务变更规模接近,质量改善的解释更可信;若测试登记量下降但线上投诉上升,就更像发现机制失灵,而不是产品突然变好。

2. 用缺陷关闭数量衡量个人产出

把“关闭 Bug 数”设为个人绩效指标,短期内可能让处理速度变快,长期却会鼓励拆小任务、优先处理容易关闭的问题,甚至把尚未解决的记录转为“无法复现”或“非缺陷”。这类行为未必是个人诚信问题,很多时候是指标设计把人推向了局部最优。

处理一个复杂的数据一致性故障,可能需要跨团队排查数天;关闭十个界面文案问题却可能只用一小时。单看数量会把难度、风险和影响全部抹平。若管理者确实需要观察处理能力,应结合严重度、影响范围、返工情况、复发情况和团队协作等信息,而不是用一个数字替代专业评价。

3. 把平均修复时间当成全部故事

平均值容易被少数极端记录拉高,也会掩盖“多数问题很快修好、少数高风险问题长期无人接手”的情况。反过来,平均时间下降,也可能是团队先关闭简单问题,复杂积压反而扩大。

因此我通常至少一起看中位数、较高分位数、超期项数量和各阶段等待时间。这里的重点不是把统计术语堆到报表上,而是找到尾部风险:高严重度缺陷是否卡在确认、排期、环境准备还是回归验证。

4. 把“无效缺陷”当成测试质量差

一条记录被判定为重复、无法复现或非缺陷,可能说明报告信息不足,也可能暴露出环境不一致、日志缺失、产品规则没有讲清楚或用户实际遇到了可用性问题。直接按无效率追责,可能会让一线人员不愿报告边界问题。

更有用的做法是抽样复核无效记录,区分重复提交、描述不完整、测试环境问题、需求认知差异和确实不成立等原因。若大量记录都缺少复现步骤,应改进提交模板和日志采集,而非简单要求提交者“提高质量”。

5. 只看关闭,不看重开与复发

缺陷状态变成“已关闭”不代表问题真的消失。验证条件不充分、只修复表面现象、影响范围判断错误,都可能使问题重新出现。管理者如果只看关闭率,会得到一个进展很漂亮、用户仍在受影响的假象。

闭环质量至少要看关闭后重开、同根因复发、相似问题跨版本重复,以及解决方案是否包含预防措施。复发有时来自相同代码路径,有时来自相同流程失效,两者应分别追踪,才知道该修代码还是改机制。

表面现象 可能的另一种解释 需要补看的证据
新增缺陷下降 上报减少、测试覆盖收缩、变更量减少 变更规模、发现渠道、测试投入、用户反馈
关闭率提高 简单项先关闭、状态口径放宽 高严重度积压、重开率、关闭后验证结果
平均修复时间缩短 长尾缺陷尚未关闭而未进入均值 中位数、较高分位数、超期清单、分阶段耗时
某团队缺陷较多 负责关键系统、变更更多、发现机制更充分 业务规模、服务数量、变更量、风险暴露量

四、专业判断逻辑:从单条记录到管理行动

1. 先确认“同一件事”有没有被重复计算

分析开始前,我会先检查缺陷记录能否稳定映射到业务事件、版本、服务、需求和根因。不同系统可能各自生成工单、客服单和监控告警,同一故障因此出现多条记录;也可能一个工单囊括了多个相互独立的故障。

建议采用“事件,缺陷,修复变更”的关联方式:事件记录影响和发生时间,缺陷记录技术或产品原因,修复变更记录具体解决措施。这样既能避免重复计数,也能保留一项缺陷引发多次事件、一个事件涉及多个缺陷的复杂关系。

2. 按风险而不是按数量排序

管理者需要先识别不能等待的问题。实际排序时,我会综合严重度、受影响用户或业务量、数据与合规风险、是否存在可靠绕行方案、复发可能性和问题持续时间。不能把这些维度机械相加成一个看似精确的总分,除非组织已经验证权重和分级规则。

可采用分层规则而非单一公式:涉及资金、隐私或数据完整性的缺陷优先进入专项评审;核心流程不可用且无绕行方案的缺陷作为发布阻断候选;影响较窄、可临时规避的问题则进入有责任人与期限的队列。规则的作用是让风险讨论更一致,而不是代替业务判断。

3. 拆开“处理时间”和“等待时间”

一条缺陷从发现到关闭,经过确认、分派、排期、修复、测试、发布和观察等阶段。总耗时长不一定意味着工程师编码慢,也可能是等待业务确认、测试环境、外部供应商或发布窗口。

如果报表只有总修复时间,管理者可能把资源投到错误环节。我更倾向于把端到端周期拆成各阶段耗时,并区分主动处理时间与等待时间。主动处理时间可以帮助评估排查和修复复杂度,等待时间则揭示组织协同和优先级机制的摩擦。

4. 同时看“流入、流出、积压年龄”

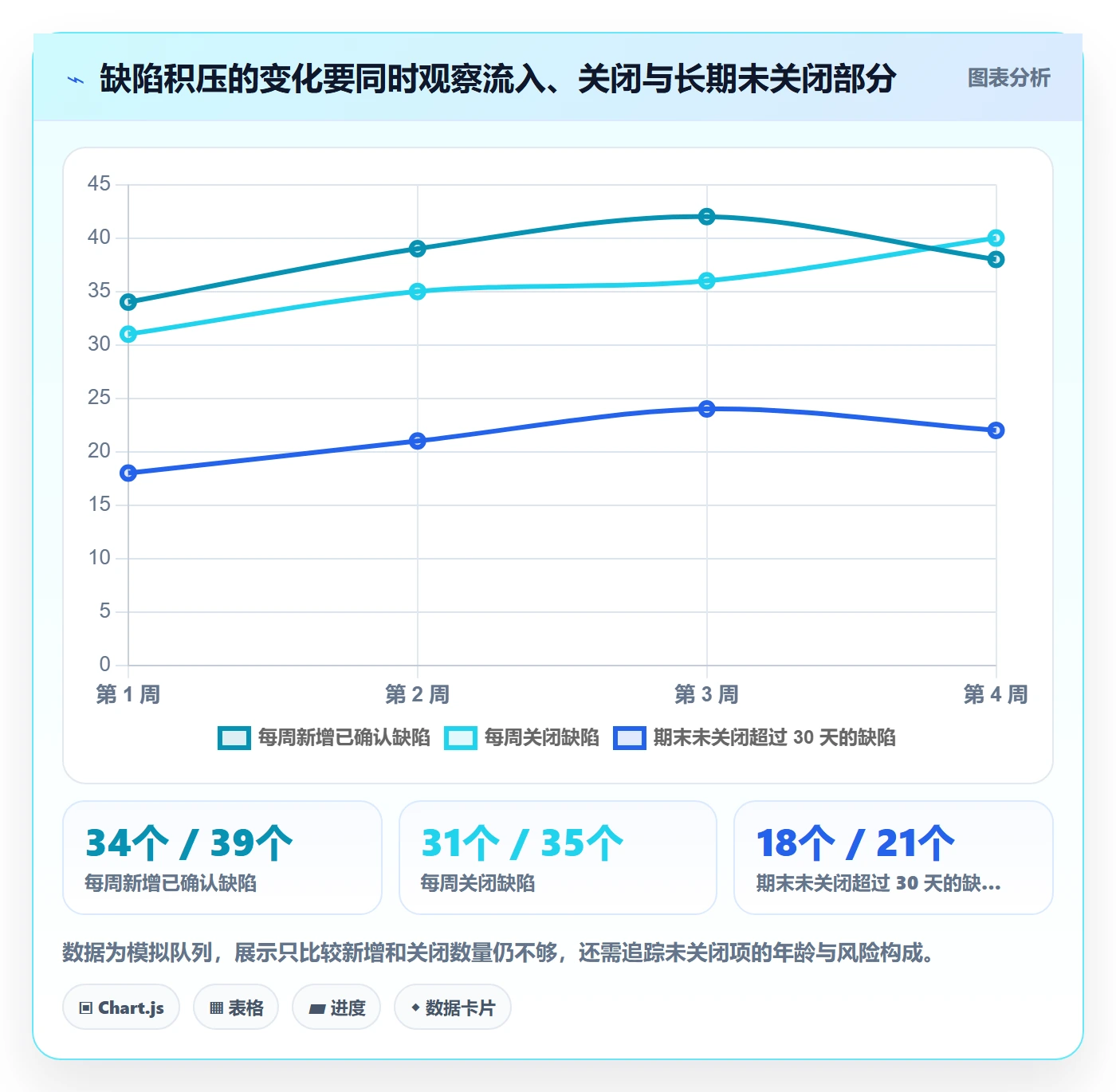

缺陷队列像库存:只看本周关闭多少,不看新进入多少,就无法判断积压是否在扩大。稳定分析应同时观察流入量、关闭量、期末未关闭量,以及未关闭项的年龄分布。

尤其要注意老化积压。一个团队可能每周关闭的缺陷多于新增缺陷,但最老的高风险项仍然长期没人处理;也可能临时集中清理了一批低优先级旧记录,导致关闭数很高,却没有降低核心业务风险。

Bug / 缺陷问题教程:企业管理者数据分析,避坑指南

5. 用趋势、分布和案例复盘互相验证

趋势图能发现变化,分布图能发现集中,个案复盘能解释因果。比如“线上缺陷连续三周增加”是信号;“增量集中在同一服务、同一变更类型”是线索;进一步复盘一两起代表性事件,才可能找到发布校验缺失或需求边界不清等机制问题。

我不会仅凭相关性下结论。某次流程改造后缺陷率下降,不代表改造必然导致下降,可能同期版本变小、流量降低或产品功能冻结。比较前后变化时,要尽可能选取相近业务范围,并把版本规模、发布节奏、覆盖范围等条件列出来。

五、案例与数据观察:从“月报数字”找到可执行的改进点

1. 一个中大型产品团队的情景模拟

下面以一个有多个产品域、多个研发团队和集中测试职能的企业为例。为避免把示意数据误写成真实调查结果,我将其明确标为情景模拟:团队使用某项目管理平台统一记录需求、缺陷、负责人、版本和状态,线上事件另由监控与服务流程记录,再通过关联字段回连到缺陷。

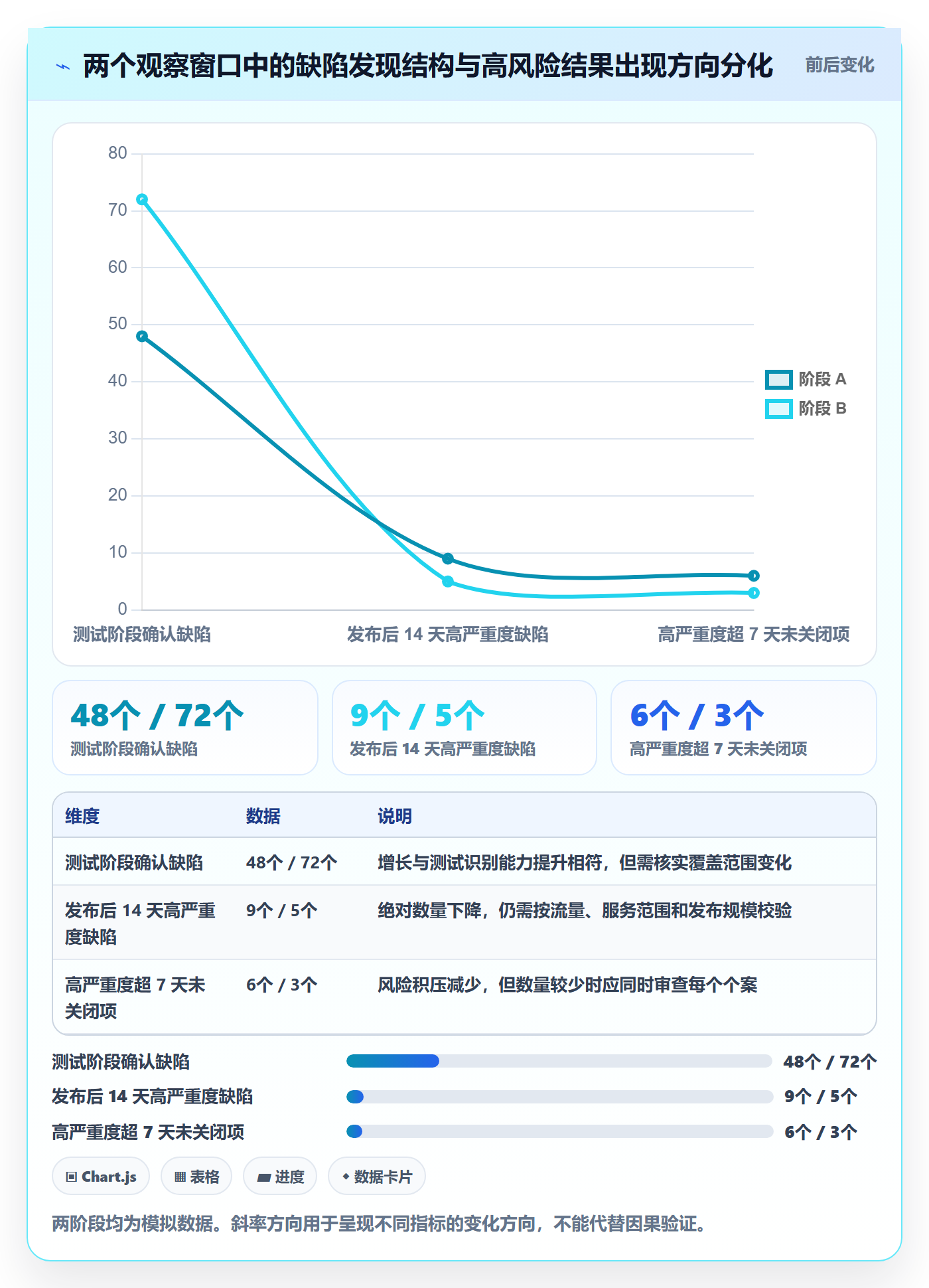

团队在两个连续的 12 周观察窗口中交付量接近,业务流量波动不大。第一阶段的测试缺陷登记偏少,线上高严重度问题相对较多;第二阶段完善了关键路径回归、缺陷提交模板和发布复核。结果是测试阶段发现数上升,线上高严重度问题下降。这个结果不能单独证明某一项措施奏效,但足以触发进一步核验。

观察项 阶段 A:改进前 阶段 B:改进后 解读
交付需求数 120 项 124 项 交付规模接近,但仍需检查复杂度差异
测试阶段确认缺陷 48 个 72 个 可能反映发现能力增强,不能直接解释为质量变差
发布后 14 天高严重度缺陷 9 个 5 个 用户风险信号改善,需要结合流量和变更范围复核
缺陷重开记录 11 次 7 次 关闭后的验证或修复有效性可能改善
高严重度未关闭超过 7 天 6 个 3 个 风险积压缩小,但仍应逐项审查影响与缓解措施

这个案例里最重要的不是“缺陷总数增加了 50%”,而是进一步追问新增的 24 个缺陷来自哪里:是否集中在测试覆盖新增的支付、权限或数据导入路径?是否有更多重复或无效记录?上线后高严重度项是否真的下降?只有把发现阶段、严重度、用户影响和复发信息连起来,管理者才能判断这是发现能力提升,还是产品质量变差。

Bug / 缺陷问题教程:企业管理者数据分析,避坑指南

2. 从 Pareto 分布找出“最值得处理的一小撮原因”

汇总根因时,不要让“代码问题”“其他”“未知”吞掉所有细节。根因分类应当足以指导行动,比如边界条件遗漏、配置漂移、依赖服务超时、权限校验不一致、数据迁移缺少校验、需求验收标准不完整等。

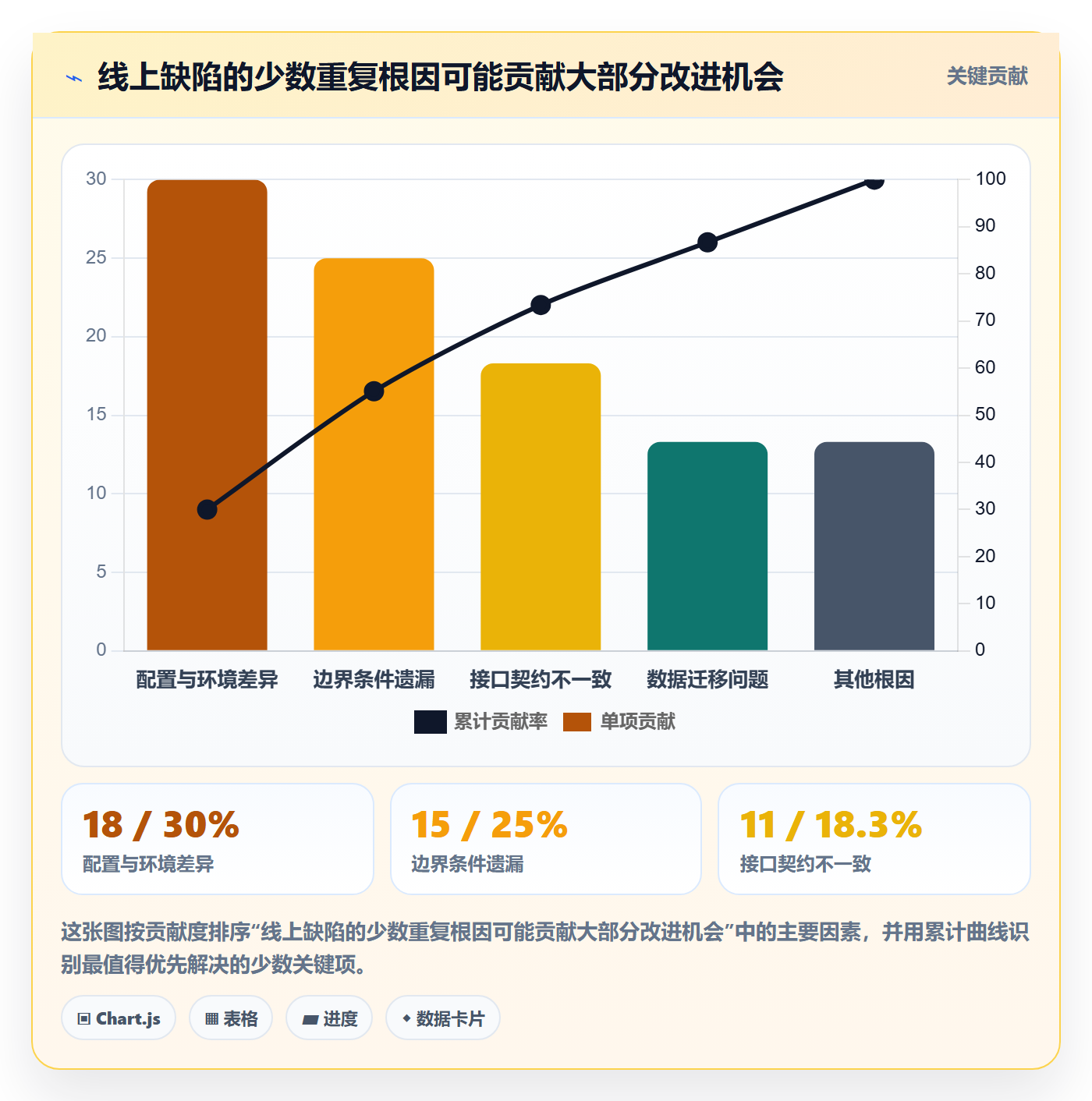

假设情景模拟中,最近一个季度确认的 60 起线上缺陷里,配置与环境差异有 18 起,边界条件遗漏 15 起,接口契约不一致 11 起,数据迁移问题 8 起,其余类型 8 起。前三类合计 44 起,约占 73%。这不意味着另外两类可以忽略,而是提示团队先检查配置治理、边界测试和接口契约这几处机制是否存在可复用的改进机会。

Bug / 缺陷问题教程:企业管理者数据分析,避坑指南

3. 观察阶段转化,区分“发现得晚”和“修得慢”

分析缺陷处理过程时,可以把记录按阶段做转化:报告后多久确认,确认后多久分派,分派后多久开始处理,修复后多久完成验证。一个环节掉队,可能是信息质量问题,也可能是责任边界不清或资源安排不匹配。

例如,若报告到确认的中位数很长,先检查提交信息是否完整、值班责任是否明确;若修复完成后验证等待时间很长,检查测试环境和发布节奏;若高优先级项反复被插队,则需要讨论优先级治理,而不是仅要求工程师“提高效率”。

4. 结合 PingCode 的数据组织方式,先打通记录再谈智能分析

对于 100 人以上、产品线和交付团队较多的组织,管理难点常常不是缺少图表,而是需求、版本、缺陷、负责人和线上事件分散在不同流程里。以 PingCode 为例,团队可以围绕统一的项目与工作项管理,把需求、缺陷、迭代、版本和责任信息建立关联,再按组织需要配置状态、字段、视图和统计维度。

我会把它作为“数据过程的承载层”,而不是质量结论的自动生成器。若团队没有统一缺陷定义,字段再多也只会把口径混乱数字化;若线上事件没有关联回缺陷与变更记录,仪表盘也无法可靠解释根因。先确定主数据和必填字段,再逐步搭建管理视图,通常比先追求复杂自动化更稳妥。

示例中的关键字段可以包括:产品域、服务或模块、发现阶段、严重度、优先级、首次影响时间、影响用户范围、发现版本、修复版本、根因分类、复发标记、临时缓解措施、关联事件与关联变更。不同组织不必一次性配置齐全,应从影响决策最大的字段开始,并通过抽样检查数据质量。

六、把分析变成行动:不同角色、不同风险的操作建议

1. 企业管理者:每月看风险、趋势和资源瓶颈

管理层不需要逐条审阅所有缺陷,但应定期看到三类问题:尚未关闭的关键业务风险、反复出现的系统性根因,以及因资源或决策等待而长期积压的事项。每项都应有业务影响、负责人、下一步动作和需要管理层解决的阻碍。

会议上可以先问三个问题:高风险项是否有临时保护措施?哪些根因正在多个产品域复发?哪些缺陷不是没人修,而是被流程、依赖或优先级卡住?这样的讨论比按团队宣读数量更接近管理职责。

2. 研发与测试负责人:用阶段数据定位流程卡点

研发和测试负责人应关注缺陷在哪个环节被发现、在哪个环节等待、关闭后是否重开,以及同根因问题是否跨版本出现。若线上逃逸增加,应按服务、变更类型和测试覆盖拆分,而不是只喊“加强测试”。

改进动作要和根因对应:接口契约问题可以增加兼容性检查;配置差异问题可以加强配置审计与环境校验;边界条件遗漏可以完善场景库;需求验收不清可以在开发前补充示例和异常规则。不要把所有质量问题都归结为“测试不够”。

3. 产品负责人:把用户影响与需求边界带进缺陷定义

产品团队需要帮助判断缺陷是否违反已确认的预期、是否影响核心用户路径,以及现有绕行方案是否可接受。需求变化、规则歧义和实际实现偏差应当区分记录,否则团队可能把需求变更包装成缺陷,也可能把真实的验收遗漏当成新需求。

对面向客户的产品,缺陷影响范围不能只写“个别用户”。可以记录受影响的用户类型、功能路径、时间范围和交易影响。若暂时拿不到精确人数,也要明确“估算值”或“未知”,不要用空白让管理者误以为没有影响。

4. 服务与运营负责人:把投诉、事件和技术缺陷关联起来

客服工单与线上缺陷之间通常存在时间差。运营团队可以标注用户反馈主题、受影响场景、首次报告时间和临时处理方式;技术团队则负责确认是否为产品缺陷及其根因。两类记录要能互相查找,但不必强迫每条用户反馈都变成缺陷。

当同一主题的投诉突然增长,即使技术缺陷尚未确认,也应先按风险事件处理。缺陷分析不是要求业务等到根因百分之百查明才采取保护措施,而是帮助组织在不确定性下做分级响应。

5. 按情境选择下一步动作

观察到的情况 优先核验 推荐动作 暂时避免
测试发现数增加,线上风险下降 测试覆盖是否扩大、版本规模是否接近 保留新增覆盖,追踪线上观察窗口与重开情况 因为缺陷总量增长就削减测试投入
线上高严重度缺陷增加 影响范围、根因集中度、变更与发布记录 先做风险隔离,再复盘共同根因和发布条件 先追究个人责任或直接扩大所有测试工作
关闭量上升但积压年龄变长 关闭项严重度、旧项分布、重开情况 单独审查高风险长尾,重新确认负责人和期限 用关闭总数证明质量治理有效
缺陷无效或重复比例较高 报告模板、复现环境、重复识别和需求边界 抽样复核并改善采集质量和分类规则 用无效率直接考核测试或用户反馈人员
一个根因跨团队反复出现 共同依赖、共享组件、流程控制与组织边界 指定跨团队治理负责人和验证周期 只在单个团队内部做一次性修补

七、数据治理与工具取舍:先保证可解释,再追求自动化

1. 先做最小可用口径,不要一次性设计几十个字段

字段太少,问题无法分析;字段太多,一线填报负担会迅速增加,最终出现大量默认值、随意选择和空字段。我建议从管理决策倒推字段:如果要判断发布风险,就需要严重度、业务影响、版本和状态;如果要找复发原因,就要根因、关联事件和复发标记。

每个字段都应回答三个问题:谁负责填写、在哪个流程节点填写、缺失时如何处理。若字段没有明确责任人和使用场景,它很可能变成报表装饰。可以先在一个产品域试行两到四周,抽查记录质量,再决定是否推广。

2. 自动化适合稳定规则,不适合替代复杂判断

自动化可用于提醒超期项、关联版本、同步状态、识别重复关键词或计算趋势,但严重度、用户影响和根因往往需要业务与技术共同判断。若分类规则尚未统一,把人工判断交给自动化只会更快地产生不一致结果。

例如,可以在缺陷缺少复现步骤、版本或责任人时提示补全;可以对高风险未关闭项发送提醒;可以把线上监控事件与时间相近的发布记录关联供人工核验。但不能仅凭标题相似就自动认定重复,也不宜根据历史关闭速度自动推断当前问题优先级。

3. 选择工具时比较流程承载能力,不只看图表样式

工具评估应先验证工作流是否贴合组织:能否关联需求、缺陷、迭代、版本和发布;权限与审计是否满足要求;字段和状态是否能按业务配置;报表能否追溯到原始记录;数据导出与系统集成是否可控。图表是否漂亮重要,但应排在数据定义和流程完整性之后。

对 100 人以上、跨产品线的组织,重点还包括组织级权限、多个团队的模板复用、流程差异管理、迁移成本和长期维护责任。PingCode 这类项目管理平台可用于承载需求、缺陷和迭代协作,但企业仍应先用真实工作流验证字段配置、统计口径和跨团队协作是否适配,不要只凭演示环境的报表效果做采购决定。

试用或评估时,我会准备一组真实但脱敏的样本,包含重复缺陷、跨版本修复、线上事件、已关闭后重开、多个团队协作和权限边界等场景。让不同角色分别完成登记、分派、修复、验证和管理复盘,再检查报表能否追溯到源记录。只有“复杂情况也能正确处理”,才算通过业务验证。

4. 三种建设路径各有取舍

路径 适合情况 优势 主要代价与风险
表格与轻量流程 团队规模较小、流程简单、数据量有限 启动快、成本低、调整灵活 权限、版本关联、历史追溯和协作扩展容易受限
项目管理平台统一承载 多个团队需共享需求、缺陷、迭代和责任信息 工作流与交付对象可关联,适合建立统一协作入口 需要口径治理、迁移规划、管理员投入和持续培训
平台加数据分析层 跨系统分析、管理驾驶舱和历史趋势要求较高 可整合研发、监控、客服和业务数据 数据映射和维护成本高,错误关联会制造虚假确定性

5. 何时应该做数据仓库或跨系统整合

如果管理问题只涉及一个团队的缺陷状态和版本进度,先把平台内字段、工作流和报表规范好,未必需要马上建设复杂的数据仓库。若要把缺陷与交易量、客户投诉、监控事件、发布变更和服务等级目标放在一起分析,跨系统整合才可能带来明显价值。

整合前要明确主键、时间字段、重复数据规则、刷新频率和数据责任人。最常见的坑不是技术上连不上,而是“事件时间”“创建时间”“发现时间”被当成一个日期,或不同系统的服务名称无法稳定映射。数据层越复杂,口径治理越重要。

八、推进路线、指标取舍与结尾行动建议

1. 前 30 天:统一定义并盘点数据可信度

第一阶段不要追求全面分析。先选一个产品域或一条关键业务链路,明确缺陷、故障、用户反馈的边界,统一严重度、优先级、发现阶段和时间口径。再抽查最近一批记录,统计关键字段缺失率、重复率和状态不一致情况。

如果数据质量不稳定,应先修流程,不要把低可信数据包装成管理仪表盘。抽查时既看字段是否填写,也看填写是否一致:同样影响核心交易的记录,有没有被不同团队标成不同严重度?线上事件是否能关联到缺陷和修复版本?

2. 第 31 至 60 天:建立风险清单和流程周期视图

第二阶段建立高风险未关闭清单,并按发现、确认、分派、修复、验证拆解周期。每个指标都要能回到具体记录,管理者才能核实“为什么变慢”“为什么没有关闭”。此时可开始做每周趋势,但不要把短期波动过度解释为长期改善或恶化。

对于严重度高、影响范围大或长期未关闭的项目,应记录临时缓解办法、下一步责任人和最晚复核时间。若判断暂时不修,也要明确风险接受人和依据。这样,管理层才能区分“已解决”“已规避”和“决定暂缓”。

3. 第 61 至 90 天:选择一个重复根因做小规模改进

第三阶段从数据中挑一个有证据的共同根因,开展小规模改进。例如配置差异持续造成故障,就选择一条服务链路建立配置核验;接口不兼容重复发生,就增加契约检查和兼容性测试;边界条件遗漏集中出现,就为高风险功能补足边界场景。

改进前先约定观察指标和边界条件,不要事后挑选有利数字。可以同时追踪根因类缺陷发生次数、线上影响、额外工程投入和回滚情况。观察窗口应覆盖足够的发布与业务周期,并记录同期变更,避免把偶然波动解释成治理成果。

4. 指标之间必须做取舍,不能全部追求更低

测试阶段发现缺陷多,可能代表识别更充分;无效缺陷比例降得很低,可能是报告质量提高,也可能是上报门槛过高;修复速度更快,可能是流程顺畅,也可能是验证被压缩。企业不应要求所有指标同时向同一个方向变化,而要明确风险边界与质量平衡。

有些指标是预警信号,不是目标。例如,线上缺陷率可以触发复盘,但不宜机械要求归零;修复时长可提示流程卡点,但不能为了达标而降低验证要求;缺陷登记数适合观察发现活动,不适合作为越低越好的绩效指标。

5. 最终判断:一张好报表应该引导更好的问题

我认为缺陷数据分析的成熟度,不取决于仪表盘上有多少图,而取决于组织能否从数字追到具体风险,从风险追到共同原因,再从原因做出可验证的行动。若一张报表只告诉管理者“谁的数字最高”,却不能说明业务影响、比较条件和下一步动作,它并没有真正改善管理。

下一步可以从一条关键业务链路开始:选定观察窗口,统一缺陷定义,补齐版本与影响字段,抽样核实数据质量,然后建立高风险积压、线上逃逸和复发根因三类视图。两到四周后,用一次真实复盘检查这些视图是否能帮助团队做出更清晰的发布、资源和治理决定。

最值得记住的避坑原则是:缺陷数不是质量本身,缺陷记录也不是业务影响本身。只有把口径、分母、阶段、风险和根因放在一起,管理者才能从“数字变了”走到“为什么变、该做什么、怎样验证有效”。

常见问题解答(FAQ)

1. 企业管理者分析缺陷数据,最应该先看哪些指标?

我刚开始看缺陷报表时,最困惑的是:总数下降了,为什么上线后的问题反而变多?如果只挑几个指标做周报,哪些指标能更早暴露风险,而不是等到客户投诉后才发现问题?

不要只看缺陷总数。总数会受版本规模、测试时长和提单习惯影响,单独看很难判断质量是在改善还是恶化。建议先固定分析范围,例如按版本统计,并同时看新增缺陷数、严重缺陷数、缺陷关闭周期、重新打开率和上线后发现的问题数。一个便于讨论的示例是:某版本记录了 240 个已确认缺陷,其中 18 个在上线后发现;

这组数字本身不能证明质量好坏,还要核对版本规模、统计周期和缺陷归属。管理者更应追问趋势是否连续、严重问题是否集中,以及关闭是否真正代表验证通过。

2. 为什么缺陷数量下降,不一定代表产品质量变好了?

我看到团队连续几周的缺陷数都在下降,原本以为质量提升了,但客户反馈的问题没有减少。我该怎么区分真实改善、测试覆盖变化和大家提单变少这几种情况?

先检查缺陷数背后的分母和采集口径。版本功能量、测试人天、自动化覆盖率或提单标准发生变化,都可能让缺陷数下降,却不代表实际风险降低。可以把缺陷数与测试投入、上线功能量、线上故障数和用户反馈一起看,并按严重程度、模块、发现阶段分组。

比如某模块缺陷从 40 个降到 25 个,但测试投入也减少了一半,且线上高优先级问题增加,这更像是发现能力变弱,而不是质量明显改善。只有口径稳定、多个信号方向一致,下降才更值得信任。

3. 管理者怎么用缺陷数据找出流程问题,而不是把报表变成团队排名?

我想通过缺陷数据发现流程短板,但担心一公布各团队的缺陷数量,大家就会少报问题或把问题推给其他环节。有没有一种分析方式,能定位改进点,又不把复杂问题简化成谁做得差?

不要用缺陷总数直接给团队排名,因为不同团队承担的功能规模、复杂度和测试阶段可能完全不同,排名会诱发少报或拆分问题。更有效的做法是追踪缺陷来源、发现阶段、影响模块、根因类别和修复后的复发情况,再找重复出现的模式。

例如同类接口问题连续多个版本都在集成阶段暴露,改进重点可能是接口评审或契约测试,而不是要求某个团队单纯减少提单。复盘时把数据用于选择流程实验,并观察后续版本是否减少同类问题,通常比追责更能产生可验证的改进。

4. 缺陷积压很多时,企业管理者应该按什么顺序推动处理?

我发现待处理缺陷越来越多,团队却说每一项都有理由优先处理。我不想只按提单时间排队,也不希望所有问题都被标成紧急,应该怎样结合业务风险做取舍?

先按影响范围、严重程度、出现频率、是否有临时规避方案和修复成本做分层,而不是只看缺陷年龄或提单人的职位。可以用简单的高、中、低风险分级:涉及数据丢失、权限越界或核心交易中断的,优先评估和处置;影响局部且有可靠绕行方案的,可纳入计划修复;低影响且难以复现的,先补充证据并设定复查时间。

每次评审要记录负责人、处理期限和暂缓理由。分级不是替代专业判断,若业务影响或复现条件变化,应重新评估,避免优先级标签长期不变。

核心关键词

读者评论

陆
陆景

我们之前也遇到新增缺陷上涨的情况,后来发现是测试覆盖扩大了。把发布后高严重度问题和变更规模一起看,确实比只盯总数更有参考价值。

覃
覃亦辰

按阶段拆分等待时间这个建议很实用。实际修复周期长,有时卡在需求确认或发布窗口,直接看总时长容易把问题归到研发效率上。

欧
欧阳安琪

指标定义统一后,跨团队数据仍未必能直接排名,系统复杂度和业务暴露量差异很大。我更希望报表先用于识别风险和流程堵点,而不是做绩效结论。

文章包含AI辅助创作:Bug / 缺陷问题教程:企业管理者数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/513135

赞 (0)
飞飞飞飞
Bug / 缺陷复现步骤全流程:企业管理者数据分析与一文讲清
上一篇 50分钟前
关闭实操方法:企业管理者提升Bug / 缺陷效率的落地方案方法与模板
下一篇 49分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
