企业缺陷数量下降了,为什么上线后的紧急回滚、重复报障和跨团队追责反而更多?我判断验证效率时,不会先看“每人关闭多少条”,而会沿着缺陷从发现、分流、复现、修复、回归到发布的路径,检查每个环节是否减少了等待、返工和风险。对管理者来说,关键不是把缺陷处理得更快看起来更漂亮,而是更早发现真实风险,并用可复核的数据证明风险确实下降。
一、先把核心结论说清楚:效率不是“关单速度”
1. 管理者要追踪的是一条质量流,而不是一个数量
缺陷效率的核心,是单位时间内将真实风险转化为有效修复、验证并安全交付的能力。只看新增数、关闭数或平均修复时长,容易把“少报了”“关得快但没验证”“缺陷被重新打开”等情况误认为效率提升。
我建议把管理目标拆成四层:输入是否可信、流转是否顺畅、验证是否有效、发布风险是否受控。每一层都有对应指标,但不能把所有指标揉成一个总分。一个团队可能修复很快,却因为回归覆盖不足而频繁回滚;也可能关闭较慢,但通过提前分流、风险分级,降低了线上事故。
- 输入质量:缺陷描述是否足以复现,是否有环境、版本、日志和影响范围。
- 流转效率:从提交到受理、定位、修复、验证,各阶段等待多久。
- 验证有效性:修复是否通过回归,缺陷是否重复出现或被重新打开。
- 交付结果:上线后逃逸缺陷、回滚、紧急修复和用户影响是否变化。
判断效率改善是否成立,至少要同时看到“处理过程变顺”和“质量结果没变差”。若平均关闭时间下降,但线上逃逸率上升,这不是效率提升,而是把成本从测试阶段挪到了生产阶段。
2. 指标要组成一组,避免单指标诱导行为
任何单一指标都可能被优化到失真。若只考核关闭数量,团队会倾向于挑容易的问题;若只考核修复时长,复杂缺陷可能被过早关闭;若只看缺陷总数,团队可能减少记录,而不是减少真实问题。
我会将一个核心指标与至少一个质量护栏配对。例如,将“中位修复周期”与“重新打开率、线上逃逸率”并列;将“首次响应时间”与“有效受理率”并列。核心指标告诉管理者流程是否变快,护栏指标检验这种变快有没有牺牲质量。
| 管理问题 | 核心观察指标 | 必要护栏 | 不应直接得出的结论 |
|---|---|---|---|
| 缺陷是否更快得到处理 | 首次响应时间、阶段等待时间 | 有效受理率、积压年龄 | 响应快就代表已定位或已修复 |
| 修复是否更有效 | 修复周期、验证周期 | 重新打开率、回归失败率 | 关闭快就代表问题解决 |
| 发布质量是否改善 | 线上逃逸缺陷率、缺陷导致的回滚率 | 发布频率、变更范围、严重度分布 | 缺陷数少就代表产品质量高 |
若组织只能先建立一套最小指标,我会选“有效受理率、首次响应时间、修复周期中位数、重新打开率、线上逃逸率、积压缺陷年龄”六项。它们分别覆盖输入、等待、交付、验证和风险,不会把“忙碌”误判成“有效”。
二、为什么企业缺陷管理容易失真:真实场景通常不是测试人员不努力
1. 缺陷跨越多个角色,等待时间往往被藏起来
在中大型组织里,一个缺陷可能经过客服或业务人员报告、测试人员复现、产品确认预期、研发定位、代码评审、测试回归、发布审批等多个环节。团队常说“研发用了三天修复”,但这三天里可能只有半天在写代码,其余时间是在等日志、等决策、等环境或等版本窗口。
因此,管理者不能只看“创建时间到关闭时间”。总周期是多个阶段的叠加:待分诊、待补充信息、待产品判定、待研发处理、待验证、待发布。若不记录状态变更时间,所有阻塞最终都会被归到一个模糊的“处理周期”里,团队也就无法知道该改善谁的工作方式。
我更关心缺陷在每个状态停留多久,以及停留期间是否有明确责任人和下一步动作。例如,“待复现”超过一天,问题可能在报告信息不足;“待验证”持续数天,可能是测试环境或版本节奏造成的队列拥堵;“已修复、未发布”较久,则应检查发布列车,而非继续催研发。
2. 同一条缺陷记录,可能混合了三种不同工作
管理报表里常见的“缺陷”并非同一类对象:有的是用户可见的产品故障,有的是测试环境或数据问题,有的是需求理解差异,还有的是重复报告或无法稳定复现的现象。若全部混在一个分母中,团队之间的比较会失去意义。
我会至少区分产品缺陷、环境或数据问题、需求或验收口径差异、重复记录、待观察问题。分类不是为了建立更多标签,而是为了让统计能回答“产品质量变差了吗”“验证环境不稳定吗”“需求澄清成本高吗”。标签过多而没人维护,同样会造成形式主义。
3. 工作量差异会让“每人关闭数”产生错误激励
一个涉及权限、并发和数据迁移的高风险缺陷,可能需要多团队协同和多轮回归;一个文案错字也可能在几分钟内关闭。用关闭条数评价个人,会鼓励拆分、抢简单单、压低严重度,反而惩罚愿意接复杂风险的人。
管理者可以按严重度、影响范围、技术复杂度和所需验证成本分层观察,但不宜把人为设定的权重直接变成员工绩效分数。严重度标签适合帮助排优先级,不适合当作精确工时的替代品。
4. 指标改善可能来自口径变化,而非能力变化
当团队把“关闭”改成“修复完成”,或把某些缺陷从报表中排除,关闭时长和缺陷总量都会改变。指标趋势如果没有口径版本、数据来源和变更记录,就无法区分真实改善与统计规则变化。
这也是我坚持保留原始时间戳和状态历史的原因。管理者可以调整报表视图,但应保留事件记录,并在指标定义中说明起止状态、排除项、时区、统计周期和按何种日期归属。否则,月度对比看似精确,实际上不可复核。
三、先建立统一定义:六个指标足以看出主要瓶颈
1. 有效受理率:输入是否足够支撑行动
有效受理率可定义为:在规定时间内满足最小信息要求、被确认属于产品或交付问题的缺陷数,除以同期提交并进入分诊的缺陷数。最小信息通常包括影响版本、发生环境、复现步骤、预期与实际结果;对偶发问题,还应记录发生频率、时间范围和可用日志。
该指标低,通常不是简单的“提交人不认真”。更常见的原因是模板不适配真实场景、报告入口过多、环境信息难以自动采集,或团队没有明确说明什么样的报告可以开始处理。改善方向应先减少补问轮次,而不是要求所有人填写几十个必填字段。
口径上要避免把“需要补充信息”当成无效缺陷,也不能把所有被确认的问题都算有效。更实用的做法是记录首次提交是否可直接进入复现,以及需要补充的轮数,分别分析入口质量与后续澄清成本。
2. 首次响应时间:是否有人及时接住问题
首次响应时间应从缺陷进入正式队列开始,到有责任角色作出实质性响应为止。系统自动回执、机器人评论或“已看到”不应算作有效响应;有效响应至少要完成分派、请求具体信息、确认优先级,或说明下一步处理时间。
建议同时看中位数和第九十百分位。中位数反映大多数问题的体验,第九十百分位揭示长尾积压。只看平均值,会被少数长期挂起的问题拉高;只看中位数,则可能掩盖一批高影响问题无人接手。
首次响应快,不等于定位快。若团队为了压低响应时长而频繁把缺陷退回提交人,数字可能变好,用户却经历更多往返。因此要搭配有效受理率、一次分流准确率和退回次数来判断。
3. 修复周期:从确认问题到修复可验证的时间
修复周期可按“确认缺陷成立”至“修复版本可供验证”计算。它不等同于编码工时,也不等同于从提交到关闭的全链路时间。若管理者需要分析端到端体验,还应单独计算提交至最终验证完成的周期,不能混用这两个口径。
我倾向于报告中位数、第九十百分位以及按严重度分层的周期。比如,低影响问题的周期下降,不能抵消严重缺陷的长尾等待。还要分解“主动处理时间”和“等待时间”,即使暂时无法精确记录研发工时,也可以用状态停留时间识别队列阻塞。
4. 重新打开率:修复是否经得起验证
重新打开率可定义为:在约定观察窗口内,从已修复或已关闭状态回到处理中状态的缺陷数,除以同期进入修复完成状态的缺陷数。观察窗口要与发布节奏和业务特征匹配;窗口太短,会漏掉延迟暴露的问题,窗口太长则会混入新变更引发的回归。
重新打开不必然意味着研发修错。有时是验收标准变化、测试环境数据不同或原问题范围未描述清楚。因此我会要求重新打开时选择原因,并区分“原缺陷未修复”“修复引入回归”“验收理解不一致”“新问题误关联”。只有前两类适合直接作为修复有效性的主要信号。
5. 线上逃逸率:测试阶段没有拦住多少真实风险
线上逃逸率要先定义范围。一种可操作的口径是:在某一发布版本的观察窗口内,生产环境发现、且可归因于该版本变更的缺陷数,除以该版本经确认的缺陷总数。也可以报告生产环境严重缺陷数,不必强行把所有低影响问题塞进一个比例。
归因很难做到百分之百准确。老数据迁移、配置差异、第三方依赖和用户操作都可能影响线上表现。因此指标应带上判定状态,例如“确认归因、可能相关、无法归因”,并保留复核机制。把不确定性隐藏在一个漂亮的小数点后面,比公开说明归因边界更危险。
6. 积压年龄:队列里是否存在被忽视的风险
积压缺陷年龄不是“待处理数量”的另一种写法,而是用来识别长期无人决策、不断延期或被低估的风险。建议按未处理天数分桶,例如 0,3 天、4,7 天、8,14 天、超过 14 天;对每个桶再看严重度、责任团队和下一步动作。
总积压量可能因新功能发布而增加,也可能因一次清理活动而减少,未必说明质量改善。积压年龄与严重度交叉后,管理者才能识别真正需要升级处理的“高影响、长等待”缺陷,而不是机械要求团队清空所有待办。
| 指标 | 建议计算方式 | 适合回答的问题 | 常见误读 |
|---|---|---|---|
| 有效受理率 | 满足受理标准的记录数 ÷ 进入分诊的记录数 | 报告是否具备可行动信息 | 比率高就代表产品缺陷少 |
| 首次响应时间 | 首次实质性处理时间 − 入队时间 | 问题是否及时有人接手 | 自动回执等同于处理 |
| 修复周期中位数 | 修复可验证时间 − 缺陷确认时间 | 典型修复流程是否变快 | 中位数能覆盖长尾风险 |
| 重新打开率 | 窗口内重新打开数 ÷ 修复完成数 | 修复和验证是否有效 | 所有重新打开都代表代码错误 |
| 线上逃逸率 | 观察窗口内归因生产缺陷数 ÷ 确认缺陷总数 | 验证阶段是否拦截住风险 | 跨产品、跨版本直接比较比例 |
| 积压年龄 | 按未处理时长分桶统计 | 是否有风险长期无人决策 | 积压越少必然代表效率越高 |
四、专业判断逻辑:从指标异常找到可行动的原因
1. 先定口径,再定目标,不要先设漂亮数字
新建指标时,先写清楚名称、计算式、数据字段、排除条件、统计粒度、责任角色、更新频率和可能被操纵的方式。举例来说,“修复时长”要说明是自然时间还是工作时间、从哪个状态开始、等待外部团队是否计入,以及重新打开后是否重置。
目标值不能从别家组织直接抄。产品复杂度、发布频率、缺陷严重度构成、团队分布、历史技术债和监管约束都会改变合理区间。更稳妥的做法是先连续观察四至八周建立基线,再选择一个最影响业务的瓶颈设改善目标,同时保留质量护栏。
可参考软件交付领域的 DORA 指标框架观察变更交付与稳定性,例如部署频率、变更前置时间、变更失败率和恢复时间。它适合帮助管理者把缺陷放回交付系统中理解,但不是缺陷管理的完整指标集,也不应被直接当成团队排名表。不同业务的发布方式和风险边界并不相同。
2. 用分布替代单一平均数,用分层替代全员横比
平均数适合概览,不适合解释长尾。缺陷周期建议至少观察中位数、第九十百分位和按严重度分组的分布。如果中位数稳定但第九十百分位恶化,说明多数问题处理正常,少数问题可能卡在跨团队依赖、复杂定位或发布窗口。
分层比较同样重要。按产品、版本、严重度、来源渠道、缺陷类别和是否线上发现切片,能避免“高风险系统看起来更差”的不公平结论。团队接手的工作结构不同,直接比较绝对数量,容易把复杂度差异误认为执行能力差异。
3. 把状态时间线画出来,定位队列而非追责个人
管理者看到修复周期上升时,第一反应不应该是催每个人加快,而是拆出等待分布:有多少时间花在待分诊、待产品确认、待研发处理、待环境、待回归和待发布。不同阶段的等待需要不同责任人和解决动作。
例如,“待研发处理”堆积,可能是需求优先级过多或研发工作在制品过高;“待验证”堆积,可能是测试环境不稳定、版本合并过密或回归任务没有按风险排队;“待业务确认”积压,可能意味着验收标准没有在开发前确定。增加人手并非每一种堵点的有效解法。
4. 采用领先指标与滞后指标配对
线上逃逸和回滚是重要的滞后结果,但问题发生之后才会显现。领先指标可以包括需求验收条件完整率、关键路径自动化覆盖率、缺陷描述一次可复现率、风险用例执行率和环境可用率。领先指标不是越多越好,要选择能够解释后续风险、并且团队可以采取行动的少数项。
我会要求每个结果指标至少有一个可干预的过程指标。例如,线上逃逸率升高时,同时观察变更范围、风险用例执行情况、关键服务监控覆盖和发布后观察时长。若过程指标没有变化,也找不到合理机制解释,单纯要求团队“提高质量意识”通常不会带来持续改进。
5. 相关性不等于因果,改善要有对照和边界
某次引入新流程后,缺陷周期下降,并不能立刻证明流程导致改善。同期可能还发生了版本冻结、需求减少、发布节奏变化或人员调整。管理者可以选择相似模块做分阶段试点,记录实施前基线和实施后变化,并尽量控制版本规模、缺陷严重度和发布数量。
若无法建立严格实验,至少做三项检查:改善是否在多个周期持续;过程指标是否按预期改变;质量护栏是否没有恶化。还应记录同期重大事件,避免把一次偶然低谷包装成管理项目成果。
五、案例与数据观察:缺陷关得更快,不一定意味着风险更低
1. 一个适用于企业决策的模拟场景
以下是为了展示分析方法构造的情景模拟数据,不是某家企业的实测结果,也不是任何管理平台的效果承诺。设想一家拥有多个产品团队的企业,试行八周的缺陷分流规范:缺陷模板增加版本、环境、复现步骤和影响范围;严重缺陷设定明确值守角色;每周复盘长尾缺陷。
对照期和试行期的发布数量、团队人数尽量保持接近。管理者不能只比较缺陷总数,而应同步查看报告有效性、修复周期、重新打开和生产逃逸。下表数字是情景推演,适合说明判读方式,不应被当成行业基准。
| 观察项 | 试行前 | 试行后 | 管理解释 |
|---|---|---|---|
| 首次提交可直接复现比例 | 58% | 76% | 输入信息改善,补问成本可能下降 |
| 首次实质响应中位时间 | 11 小时 | 5 小时 | 分流更及时,不等于定位时间同步下降 |
| 确认缺陷修复周期中位数 | 4.8 天 | 3.6 天 | 典型问题处理变快,仍需查看长尾 |
| 重新打开率 | 13% | 8% | 修复与验证质量可能改善,需拆原因 |
| 生产严重缺陷数 | 每月 6 起 | 每月 7 起 | 短期未显示下降,应按发布量和影响归因 |
| 超过 14 天未决的高优先级缺陷 | 18 条 | 9 条 | 长尾风险减少,但要确认是否被降级或移出统计 |
这组数据不能被概括为“规范有效,线上质量提高了”。更审慎的判断是:报告质量、响应速度、典型修复周期和高优先级积压出现改善信号;生产严重缺陷数没有同步下降,且需要结合发布次数、版本风险和归因情况继续观察。
若八周期间发布量明显变化,生产严重缺陷数应按发布次数或变更规模辅助解读;若观察窗口太短,也不宜下结论说线上风险恶化。数据的作用是缩小问题范围,而不是替管理者做结论。
2. 从流程阶段看,改进可能发生在哪里
在该情景中,模板字段并非越多越好。提升直接复现比例的关键,是补上能够改变下一步行动的信息,而不是收集与定位无关的背景。比如版本号和环境有助于筛选部署差异;复现步骤让测试与研发验证同一现象;影响范围有助于确定优先级。
响应时间下降,则更可能来自分诊责任明确、优先级判断更快,而不是研发编码速度突然提高。修复周期缩短需要进一步看阶段数据:如果主要变化发生在待分诊和待定位阶段,改善应归因于信息质量与协调效率;若待验证仍然拥堵,下一步就应处理验证能力和发布节奏。
重新打开率下降也需要审查分母与状态规则。如果团队把“验证失败”改记为新缺陷,旧缺陷重新打开率就会下降,但真实返工没有减少。因此要检查关联缺陷、重复问题和修复失败原因,确保统计规则没有把返工移出视野。
3. 使用缺陷效率工具时,先验证流程能否被真实执行
对于百人以上、多个团队并行的组织,工具价值不在于仪表盘有多少,而在于能否把统一字段、状态流转、责任通知、关联版本和历史记录落实到日常工作中。管理者评估 PingCode 这类面向中大型企业的研发管理平台时,可以用一条真实业务链路做验证:从问题提交到分派、修复、回归、发布,检查数据是否能贯通,权限和视图是否适配不同角色。
评估时不妨选取一个业务影响明确、但风险可控的产品团队,带入过去一个月的真实缺陷样本,演练不同角色的操作。关注必填项是否阻碍快速报告、状态是否对应实际工作、重复问题能否关联、版本信息能否追溯、管理视图是否能切出严重度和等待时间,而不是只看演示环境里的标准流程。
工具不会自动解决“谁有权定优先级”“何时算修复完成”“线上问题如何归因”等管理问题。若口径未统一,系统只会更快地产生不一致数据;若状态设计过重,一线人员可能绕开流程,最后报表完整但业务记录缺失。

4. 用阶段等待分布验证瓶颈是否真的迁移

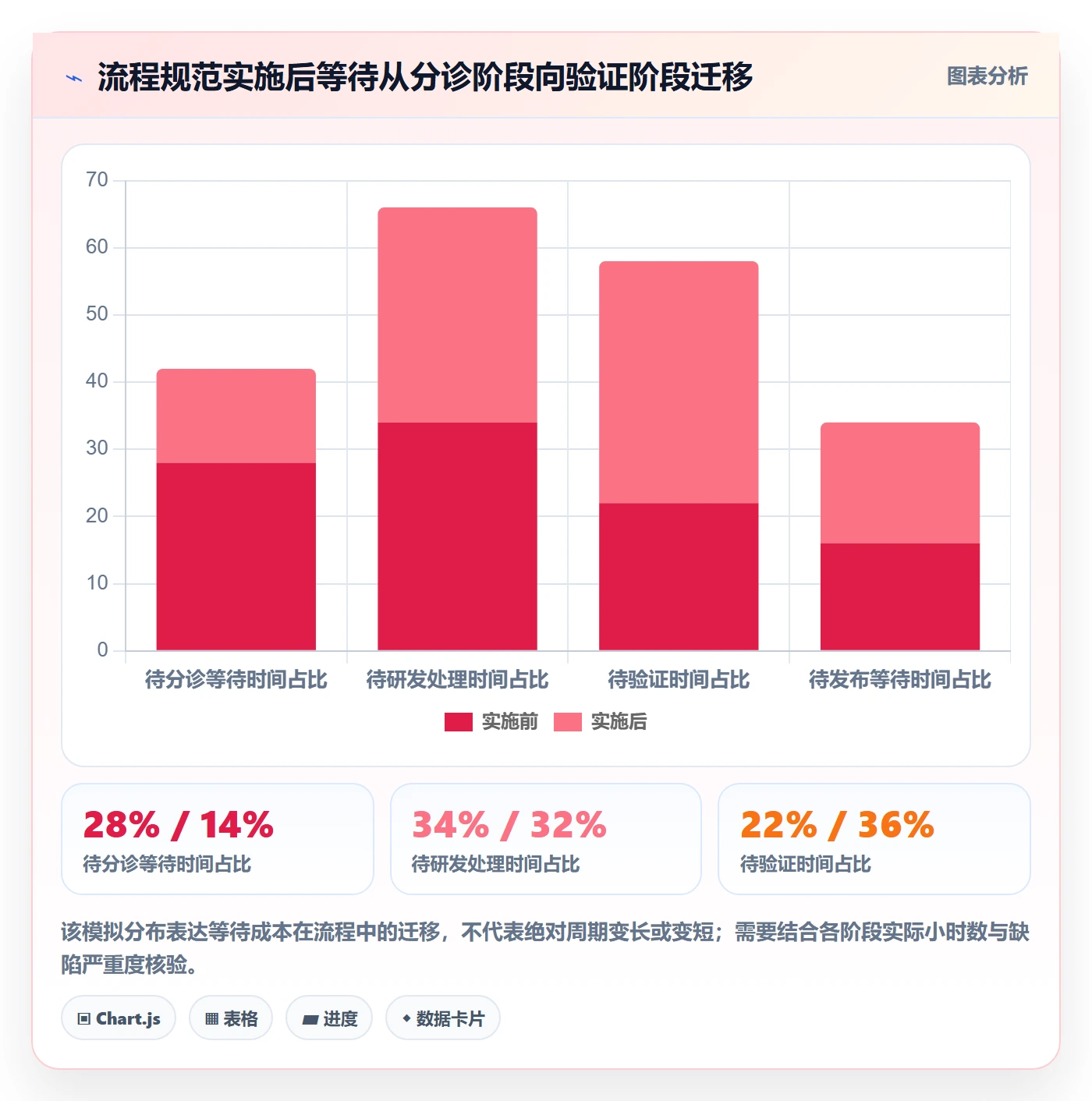

如果规范让“待分诊”时间下降,却使“待验证”队列明显变长,说明瓶颈从入口移动到测试环节,而不是整个系统效率提升。反过来,如果研发等待变长,而团队的人均在制缺陷也增加,可能是并发工作过多;继续增加任务只会让切换成本和交接损耗扩大。
因此,试点复盘要把阶段停留时间和在制品数量一起看。以下仍是模拟数值,展示一种可能的队列变化:入口和分诊改善后,验证阶段的等待占比上升,提示下一轮应检查回归安排和环境可用性,而非继续压缩提交表单。

六、不同阶段的行动建议:先做最小治理,再逐步自动化
1. 指标刚起步:先统一定义和数据入口
如果团队目前连“新建、待确认、处理中、待验证、已完成”都没有统一含义,不要先做复杂评分。先把最小状态集和转移规则定清楚,确保一个状态对应一个真实工作事实,并且每次转移能够留下时间戳和责任角色。
建议用两到四周清理历史数据口径,并观察提交入口是否能采集关键字段。字段应由实际决策需要驱动:没有人用来筛选或采取动作的字段,优先不要设为强制项。先让流程可用,再逐渐提高结构化程度。
2. 缺陷量突然上升:先判断是质量变差还是发现能力变强
新增缺陷上涨可能来自新版本缺陷增加,也可能来自测试覆盖扩大、用户反馈入口改善、重复记录减少或历史积压补录。管理者需要按版本、严重度、来源、缺陷类型和每次发布量分解,而不是只看总数。
可采用以下顺序排查:
- 核对统计口径是否变化,是否将原来未记录的问题纳入。
- 按严重度和影响范围区分高风险缺陷与低影响问题。
- 对照发布次数、变更规模和测试投入,避免只比较绝对数量。
- 检查重复报告、环境问题和需求差异是否被混记为产品缺陷。
- 抽样复核线上问题,确认是否有逃逸风险同步升高。
如果低严重度缺陷上升,而高严重度逃逸稳定、测试发现能力也增强,未必是坏消息;如果重大缺陷、回滚和用户影响同时增长,就应启动版本风险复盘,而不是继续用“发现得多说明测试认真”来解释。
3. 首次响应变慢:区分分诊容量不足与优先级不清
当问题堆在待分诊,不宜直接要求每个研发每天多看几次列表。先确认是否存在明确的值班或分诊责任、严重度判定规则和升级路径。高影响问题需要快速接管,普通问题可以进入常规队列;如果所有问题都标成最高优先级,优先级就失去作用。
还要检查提交渠道是否分散。缺陷从邮件、聊天、客户系统和测试平台同时进入,容易出现没人认领、重复受理和信息丢失。组织可设置统一入口或明确同步规则,但要避免为了统一入口而增加过多录入步骤,导致一线人员继续在私聊里报问题。
4. 修复快但重复打开多:把验证失败原因变成改进对象
重新打开率高时,先抽样看最近二十到五十条重新打开记录,按原因分类:修复未覆盖根因、回归范围不足、环境差异、验收标准不清、修复引入副作用、问题关联错误。样本量不足时,不要把小比例差异解释成稳定趋势。
若集中在根因未修复,可以改进问题分析和代码审查;若集中在回归范围不足,应重新审视影响分析和测试用例;若环境差异占主导,则优先解决环境版本、数据一致性和配置管理。不同原因需要不同动作,单纯要求“提高修复质量”不可验证也不可追踪。
5. 线上逃逸偏高:按风险设计验证,不追求所有测试都一样
验证资源有限,测试范围应由风险驱动。对支付、权限、数据一致性、关键交易、迁移与安全敏感模块,应提高回归深度和发布后观察要求;对低风险界面调整,可以采用较轻验证,但仍要有明确的回滚或纠错路径。
建议为高风险变更建立简明的发布前检查:变更影响范围、关键依赖、风险用例、数据迁移校验、监控告警、回滚条件和责任人。清单的目的不是增加签字,而是确保重要风险有人评估、有证据、有处置预案。
6. 多团队规模化:明确治理边界,再考虑平台化统一
跨团队治理至少需要统一核心口径、保留产品团队的差异化流程,并明确共享模块的责任边界。完全放任会导致报表无法汇总;完全统一则可能把不同业务的风险差异压平。建议分成两层:组织层规定核心字段、严重度定义、关键指标和审计要求;团队层决定具体流转节点、回归策略和发布节奏。
在评估 PingCode 或其他研发管理平台时,可以设置验收场景,而不是只看功能清单:能否从缺陷反查版本与需求;能否识别重复问题并关联主记录;能否区分各团队的流程但统一汇总关键指标;能否导出可复核的数据;权限配置是否满足角色隔离。数据迁移、历史状态映射和管理报表定义也应纳入试点成本。
七、不同情况下怎么取舍:效率、覆盖、成本和风险不可能同时最大
1. 速度与验证深度:根据风险等级分配,不做平均用力
缩短每个缺陷的验证时间看起来有吸引力,但验证不足会把成本推到线上。对于低风险、可快速回滚的问题,可以接受较轻的回归和较短观察;对于数据不可逆、影响面广或合规要求高的变更,应接受更长验证周期。
取舍的依据应是失败影响与可恢复性,而不是团队是否习惯加班。若失败损失高、恢复困难,就需要更强的验证证据;若影响局部、回滚可靠,则可以在更短周期交付,但要建立监控和快速止损条件。
2. 信息完整与提交门槛:只强制收集能改变决策的信息
增加必填字段能提高数据完整度,却可能让报告人放弃提交或绕过系统。对首次报告,我倾向于要求少量必要信息,并允许先提交、后补充;对已确认的高风险缺陷,再逐步要求根因、影响面和验证证据。
环境信息、版本号和日志链接若能自动带入,优先自动采集;依赖报告人手工填写、且容易填错的字段,应该谨慎设为必填。表单完整率本身不是目标,减少往返和提升可复现性才是目标。
3. 指标统一与业务差异:统一定义,不强求同一目标
组织可以统一“重新打开率”的定义,但不同产品线不一定要用同一个目标值。核心交易系统与内部低风险工具的缺陷结构不同;新产品快速迭代与稳定维护系统的变更节奏也不同。强行横向排名,会诱导团队调整口径或回避高风险工作。
更合理的治理方式是统一计算方法、提供同类产品分组对比,并要求团队解释偏离趋势的原因。管理层看跨团队分布和长期变化,团队看自身基线及改善方向,两者都保留,但不把它们混成一个排行榜。
4. 自动化投入与维护成本:优先自动化高频、高风险、稳定路径
自动化测试覆盖率并非越高越好。维护不稳定、运行时间过长、失败信号不可信的测试,会拖慢交付并消耗排查资源。优先覆盖高频业务路径、严重缺陷复现路径、易回归模块和人工执行成本高的重复步骤。
对于变化频繁、尚未稳定的探索性功能,短期手工验证可能更划算;对于每次发布都必须确认的关键交易链路,自动化投入通常更有价值。管理者要比较自动化维护成本、人工执行时间、漏检风险和故障影响,而不是只看覆盖率数字。
5. 关闭积压与保留风险记录:不能为了报表清零而降级
长期未决缺陷有时确实不再适用,例如功能已下线或问题被替代方案覆盖;但“关闭积压”不应成为月底清报表任务。每条被关闭、降级或延期的高影响缺陷,都应有原因、决策人和复核条件。
若问题暂不修复,可以标记接受风险,并注明影响范围、临时措施和复查日期。这样管理者能区分“已经解决”“确认不处理”和“只是没人跟进”,避免用一个关闭状态掩盖完全不同的业务决策。
八、把规范落到日常:建立能复盘、能纠偏、能持续运行的闭环
1. 设计一条轻量的缺陷处理路径
流程节点应覆盖关键决策,而不是复刻组织结构。一个可运行的基本路径可以是:提交、分诊、确认、处理中、待验证、已验证、已发布或已关闭。若某团队确实有待业务确认、待环境、待安全评审等特殊状态,应确认这些状态能改变责任人或下一步动作。
建议同时定义状态进入条件和退出条件。例如,进入“待验证”必须提供修复版本、变更说明和影响范围;离开“待验证”必须记录验证结果、执行环境和失败原因。没有退出标准的状态,很容易变成长期停留的黑洞。
2. 设立分级响应和升级机制
严重缺陷需要不同于普通缺陷的响应机制。按业务影响、受影响用户、数据风险、可用替代方案和恢复难度定义等级,明确谁可以升级、谁确认优先级、多久未处理需要升级到何种角色。
响应时限要匹配组织服务能力,不应以无法兑现的短时限制造虚假紧迫感。组织可以先观察真实分布,再对高影响问题设定可执行的响应承诺,同时保留例外登记和原因分析。
3. 每周复盘长尾和高风险,不做逐条念报表
周会不需要把所有缺陷逐条读一遍。聚焦三类记录更有效:高影响未决问题、超过约定时间的长尾问题、重复发生或反复重新打开的问题。每条问题应回答当前阻塞、下一步动作、责任人和复查时间。
每月再看趋势与根因:哪些模块反复产生相似缺陷,哪些状态等待增长,哪些线上问题本可通过既有控制拦截,哪些改进措施有证据显示有效。复盘的目标不是建立更多会议,而是让异常数据触发具体行动,并在下个周期检验效果。
4. 建立指标字典和数据审计习惯
指标字典至少包含定义、计算公式、统计范围、字段来源、刷新频率、负责人、已知局限和口径变更历史。数据审计可以定期抽样核对原始记录,检查状态跳转、严重度调整、关闭原因和重复关联是否一致。
若发现指标变化来自数据治理改进,应在报表中标记口径断点。历史数据可以重新计算时,明确注明重算范围;无法重算时,避免直接把新旧序列连成一条趋势线。透明说明数据质量,比制造连续却不可信的曲线更专业。
5. 让改进项目有假设、试点和退出条件
每项流程改进都应写成可检验的假设。例如:“增加自动采集版本和环境信息后,首次提交可复现比例会提高,同时缺陷提交耗时不会显著增加。”这比“提升缺陷管理规范性”更容易验证,也更容易发现副作用。
试点开始前记录基线和适用范围;试点期间看领先过程指标与质量护栏;结束时决定扩大、调整或停止。若新增字段没有改善复现效率,却增加提交放弃率,就应删改字段,而不是因为已经投入建设便坚持到底。
九、管理者的最终判断:用风险减少证明效率,而不是用忙碌证明努力
1. 看到指标变好时,先问三个问题
- 变化是由流程能力改善产生,还是由口径、样本或发布节奏变化造成?
- 结果指标变好时,质量护栏是否同步稳定,是否有风险被转移到线上或其他团队?
- 改善是否持续多个周期,且有可解释的过程证据和明确适用边界?
如果答不上来,先把指标当作信号,而不是业绩结论。管理者要让数据帮助团队提出更好的问题,而不是让团队为了好看的曲线改变记录方式。
2. 下一步从一张流程图和一份样本开始
接下来可以先做一个小而具体的动作:选取一个业务链路,抽样最近一个月的缺陷,统一缺陷类别与严重度定义,补齐状态时间戳,再分析最长等待阶段。不要一开始就建立几十项指标或全组织排名,先确认数据能否复核、指标是否能触发行动。
随后选择一个瓶颈试点四至八周,设定一个过程目标和两个质量护栏。例如降低待分诊时间,同时监控有效受理率与重新打开率;或缩短验证队列,同时监控线上逃逸和回归失败。到期复盘后,再决定是否推广到其他团队。
3. 独特的管理视角:真正的效率提升,常常表现为更少的等待和更早的坏消息
缺陷效率不等于把问题更快地从列表里消失,而是让风险更早暴露、让责任更快明确、让修复更容易验证,并让高影响问题不被普通队列淹没。好的流程未必让缺陷数量立刻下降,却会让组织更快知道哪些问题是真的、卡在哪里、为什么暂时不能修,以及上线前还缺什么证据。
管理者下一步不必追求一个“完美总分”。先统一六项核心指标的口径,追踪各阶段等待,拿真实样本验证流程,再用质量护栏判断效率改善是否安全。只有当更快的处理同时带来更少的返工、更低的线上风险和更清楚的责任边界,缺陷效率才真正提高。
常见问题解答(FAQ)
1. 企业衡量 Bug 处理效率,最应该盯哪些指标?
我负责看研发团队的缺陷周报,但每次看到“本周关闭 120 个 Bug”,都不知道这是否代表效率真的变好了。除了关闭数量,我还应该看什么,才能区分团队是在解决问题,还是只是在快速关单?
建议把指标分成响应、流转、质量和用户影响四类,并至少同时看首次响应时长、缺陷平均修复周期、重开率和线上逃逸率。平均修复周期可按“从确认有效到修复版本验收通过的总时长 ÷ 已验收缺陷数”计算;首次响应时长则从提交到有人完成有效分级,而不是提交到自动回复。
举例来说,某团队一个月关闭数从 80 增至 120,但重开率从 6% 升到 19%,线上逃逸率也上升,这更像是验收标准或修复质量出了问题,而不是效率提升。管理时还应按严重级别、缺陷来源和团队规模分组,避免把一个低优先级文案问题与一个阻断交易的问题算作同等产出。
2. 如何制定 Bug 验证规范,减少“修复了又被打回”的情况?
我发现团队里有人只确认提交者说的那一步,有人会顺手回归相关功能,验证深度差别很大。想定一套规范,但担心要求太重拖慢发布,应该把哪些步骤设为必做?
规范不必覆盖所有测试细节,但每个缺陷都应留下可复核的验证证据:原始复现条件、修复版本或构建号、实际验证结果,以及受影响路径的回归结论。高严重级别缺陷应验证原复现路径、边界条件和至少一条相邻业务路径;低风险缺陷可采用更轻量的抽查规则。
比如支付金额错误,不能只确认页面数字变正确,还要核对订单记录、支付结果和重复提交场景。若重开集中在“环境不一致”或“未说明验证版本”,先补齐版本与环境字段,通常比单纯要求测试人员多测几轮更有效。
3. Bug 验证流程中的哪些指标能及早发现流程瓶颈?
我现在通常等到月末才复盘缺陷数据,问题出现时已经积压了一段时间。有没有一些过程指标能让我在一两周内看出缺陷卡在分派、修复还是验证环节?
用阶段停留时间和缺陷老化分布定位瓶颈,比只看全流程平均耗时更及时。把缺陷拆成待分级、待修复、待验证、待发布等状态,分别统计中位停留时间及超过约定时限的数量;同时按严重级别查看未关闭缺陷的年龄分布。
假设修复耗时中位数为 2 天,但待验证状态的 90 分位停留时间达到 6 天,且每周持续增长,问题更可能是验证资源或提测批次安排,而非开发速度。建议每周查看“超时数、最长停留阶段、阶段流入与流出量”,并追查少量最老缺陷;不要用单一平均值,因为少数长期卡住的缺陷容易被大量快速关闭项掩盖。
4. 怎样防止团队为了提升 Bug 关闭率而牺牲质量?
我担心把关闭数量或平均修复时长写进考核后,大家会倾向于拆小问题、降低缺陷等级,甚至在没有充分验证时先关单。企业管理者怎样设计指标,才能让效率目标不诱导错误行为?
不要把关闭数量作为个人排名或单独奖惩依据,而应采用成对指标和质量护栏:例如修复周期与重开率配对,关闭量与线上逃逸率配对,并观察缺陷严重度结构及延期原因。若修复周期下降但重开率、逃逸率或用户影响同步上升,应视为质量风险,而非绩效改善。
团队层面可用趋势和区间比较,个人层面优先用于发现阻塞与资源需求,不宜直接比较不同模块的原始数量。对暂时无法复现、重复提交或不属于产品缺陷的记录,也应保留明确的分类与关闭原因,避免它们被混进有效缺陷的效率统计。
核心关键词
文章包含AI辅助创作:验证流程与规范:企业管理者Bug / 缺陷效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/512972
读者评论
我们之前也看过修复周期,但没记录缺陷在各状态停留多久,最后只能知道“慢了”,说不清卡在哪。后来把待业务确认和待回归分开,才发现不少时间耗在等验收口径。
线上缺陷归因确实很难,尤其是配置和数据问题。我更倾向于同时保留“确认相关”和“待判断”两类,别为了报表好看硬算进某个版本,否则跨版本比较容易误导。
指标分层有用,但维护成本也得算进去。我们字段设得太细后,提交人经常随便选,数据反而不可靠。先把少数必填项和状态变更记录做好,可能比一开始追求完整仪表盘更实际。
