Bug / 缺陷问题全流程:企业管理者制度设计与一文讲清

Bug / 缺陷问题全流程:企业管理者制度设计与一文讲清

同一条 Bug,在开发看来是“偶发的边界问题”,在客户看来却可能是“核心功能不可用”,在管理者的周报里则可能只是“本周新增 37 条、关闭 29 条”。数字看起来在改善,客户投诉却没有减少,这通常不是团队不努力,而是组织把缺陷管理误做成了工单统计。真正有效的制度,要让问题从发现、确认、定级、修复、验证一直走到复盘,并能回答三个管理问题:用户受到了什么影响,当前风险由谁承担,怎样降低同类问题再次发生的概率。

一、先讲结论:缺陷流程不是“登记,修复,关闭”

1. 管理者要管理的是风险闭环,不是缺陷数量

我设计缺陷制度时,首先会把“缺陷数量”从核心目标里移开。数量可以帮助观察趋势,却不能单独说明质量好坏:测试范围扩大后,发现数可能上升;上线规模扩大后,生产问题数也可能上升;团队如果为了降低数量而少报、晚报,报表反而变漂亮,风险却被藏起来。

管理者真正要看的是缺陷对业务的影响、风险是否及时暴露、修复是否经过有效验证,以及同类问题有没有减少。换句话说,缺陷管理的对象不是一张工单,而是“用户影响,技术原因,组织责任,控制措施”组成的风险链条。

制度的目标不是让每条缺陷都尽快关闭,而是让高风险缺陷更快得到控制,让低风险缺陷有明确的取舍依据,让组织能从重复故障中改变工作方式。

2. 用五个判断替代“先排优先级再说”

一条缺陷进入团队后,不能只问“优先级是高还是低”。我建议至少依次判断五件事:是否影响用户、影响范围多大、业务损失是否持续、是否存在可行的绕行方案、问题是否可能扩散或造成不可逆后果。这个顺序能避免技术上的“难修”被误当成业务上的“不重要”。

  • 先控制:判断是否需要停止发布、回滚、关闭入口或通知受影响用户。
  • 再确认:区分产品预期、配置差异、数据异常、环境问题和真实缺陷。
  • 再承诺:明确负责人、处理时限、目标版本及暂缓理由。
  • 再验证:检查原问题、相关场景和发布环境,不以“代码已提交”代替修复完成。
  • 再学习:对重大、重复或逃逸到生产的缺陷分析机制原因,并落实预防措施。

3. 先建立最小闭环,再逐步增加制度复杂度

缺陷制度常见的失败方式不是流程太少,而是流程设计得太重:每条小问题都要开评审会、填多页根因报告、跨部门逐级审批。团队很快就会绕开系统,在聊天里解决问题,正式流程只剩下补录。

我更倾向于先建立一套能运行的最小规则:缺陷定义一致、严重度可判断、责任人与期限明确、关闭条件可验证、超期问题有升级路径。等团队能稳定执行,再根据故障数据加上复发分析、逃逸分析、版本质量门禁等机制。制度成熟度不是字段数量,而是关键控制点能否在真实压力下持续生效。

Bug / 缺陷问题全流程:企业管理者制度设计与一文讲清

二、背景和真实场景:为什么缺陷管理会从小问题变成组织问题

1. 缺陷横跨多个岗位,口径不一致会制造二次损耗

一个客户反馈“订单偶尔提交失败”,可能要经过客服、客户成功、产品、研发、测试、运维和数据团队。客服记录的是用户原话,产品关心预期行为,研发需要复现条件,测试需要验证边界,运维需要确认服务状态。若每个角色都重新解释一遍,问题在正式修复之前已经消耗了大量沟通成本。

这类损耗不一定表现为“工单处理时间很长”。更隐蔽的情况是,团队花了半天确认这是不是 Bug,发现时段、账号权限、客户端版本却没有记录,研发只好反复追问;等信息补齐,原始现场已经无法复现。制度应当把必要证据前置收集,而不是把“信息不全”留给下游补救。

2. 从局部判断到业务影响,需要一条共同语言

研发说“影响概率低”,产品说“客户很着急”,管理者说“先看损失”。三方可能都合理,却没有共享的判断尺度。解决方式不是要求大家使用同一个形容词,而是把判断拆成可讨论的维度:影响对象、受影响比例、持续时间、是否阻断关键业务、是否涉及数据安全、是否有替代路径。

例如,“个别用户偶发失败”不够作为定级依据。更有用的描述是:“某类账号在高峰时段提交请求失败,近 30 分钟观察到 18 次失败,受影响用户暂估 12 个;重试可能成功,但没有明确提示。”这些事实让团队能讨论概率、范围和临时措施,而不是争论“到底算不算严重”。

3. 中大型组织需要治理机制,但不能把工具当成制度

当组织超过百人、产品线增多、发布节奏加快,缺陷往往跨团队流动:一个问题由客户支持发现、平台团队定位、业务团队修复,再由质量团队验证。如果没有统一状态、统一字段和责任边界,同一问题会出现在多个表格里,管理者看到的是重复数量,执行团队看到的是多头催办。

以 PingCode 这类面向中大型企业及百人以上组织的研发管理平台为例,价值不应只看“能否创建 Bug”,而要看是否能把需求、缺陷、版本、测试和责任人关联起来,并且让不同角色看到适合自己的工作视图。平台只能承载规则,不能替团队回答“谁有权定级”“什么情况必须暂停发布”这类制度问题。

Bug / 缺陷问题全流程:企业管理者制度设计与一文讲清

三、常见误区:制度看起来完整,风险却仍然失控

1. 把优先级当成严重度,导致影响和排期混为一谈

严重度描述缺陷造成的影响,优先级描述组织安排处理的先后。一个影响很大的问题,可能因存在安全绕行方案而短暂延后修复;一个影响面不大但即将阻断关键客户验收的问题,也可能被业务安排到高优先级。两者有关联,但不应该被同一个字段替代。

我建议用“严重度,优先级”双字段管理。严重度尽量依据影响事实判断;优先级由产品、研发负责人或指定的 triage 角色综合版本承诺、资源和依赖决定,并记录调整理由。否则一个字段既描述损害又表达排期,事后分析时就无法知道团队究竟是在判断风险,还是在安排工作。

2. 把关闭当作完成,忽略了验证环境和用户场景

修复代码合并、测试环境通过、生产环境恢复,是三个不同事实。缺陷可能在测试环境被修好,却因配置不同在生产环境继续发生;也可能技术原因已经消除,但此前受影响的数据仍需修复。将“已提交代码”直接设为关闭条件,会把研发活动误当成用户结果。

制度应区分“待修复”“待验证”“已解决”“已关闭”等状态,并明确每种状态代表什么。验证人需要确认原始复现路径、关联场景、目标版本以及必要的数据校正。对于无法在短时间内重现的间歇性问题,可以先标记为“暂时缓解”或“待观察”,但必须明确观察窗口和重新打开的条件。

3. 只用固定时限考核,团队就会优化计时而不是降低风险

“所有高优先级缺陷 24 小时关闭”听上去直接,实际会引出几个问题:不同缺陷的调查成本不一样;团队可能为了达标,把未验证的问题提前关闭;复杂问题可能被拆成多个低等级工单;夜间或节假日的响应责任也没有定义清楚。

时限应至少拆成响应时间、风险控制时间、修复计划确认时间和最终解决时间。高风险问题需要快速确认与止损,但不一定能在同一时限内彻底修复。管理者既要看是否按时响应,也要看临时措施是否有效、修复计划是否可信、超时是否有明确原因。

4. 把根因分析写成“操作失误”,问题就会再次发生

“开发粗心”“测试漏测”“用户操作不当”通常只是行为描述,不是足以推动改进的原因。真正有价值的分析会继续追问:为什么这个错误能够进入生产?评审为什么没有识别?测试环境为何没有对应数据?监控为何没有报警?发布流程为什么允许风险未验证就继续?

这不是为了免责,而是为了找到可控制的机制。若问题确实与某次操作有关,仍需要问系统是否提供了校验、权限限制、预览、回滚或二次确认。只处罚个人而不改善工作条件,可能让团队减少主动报告,却不会让类似故障更难发生。

5. 指标只看新增和关闭,形成“越少越好”的错误激励

新增缺陷增加可能是测试覆盖变好、产品改动增多,也可能是质量下降;关闭数量增加可能是修复速度提升,也可能是大量低影响问题被集中关闭。单看绝对数量,没有版本规模、严重度、来源和逃逸阶段,管理结论很容易与事实相反。

对管理者更有用的是一组相互制衡的指标:生产逃逸率、高严重度问题响应时长、重复缺陷占比、首次验证通过率、超期未处理风险、关闭后重新打开比例。指标之间若出现冲突,恰恰是调查线索,而不是简单给团队贴上“好”或“差”的标签。

四、专业判断逻辑:如何让定级、分派、升级有共同标准

1. 先统一缺陷定义,再决定哪些问题进入流程

“缺陷”不是所有不满意事项的总称。产品能力缺失、需求变更、配置错误、数据修复、使用咨询和生产故障,处理路径通常不同。若一律登记成 Bug,研发队列会被需求讨论挤占;若把真实质量问题都转成需求,又会掩盖产品与工程风险。

受理时可以用一个简单判断:在约定的需求、设计或已发布行为下,系统是否出现了错误、遗漏、性能退化或不符合预期的结果?如果不是,先识别为需求变更、咨询或配置问题,再根据流程转派。分类可以调整,但应保留调整记录,避免通过改类型把问题从质量报表里消失。

2. 用影响矩阵定严重度,不用“感觉严重”定等级

我通常建议把严重度设计为四级或五级,而不是一开始就建十级。每一级都写清业务影响、影响范围、数据风险和绕行条件。字段越细并不必然越准确;如果一线人员无法在几分钟内判断,最后常见结果是所有问题都选中间档。

建议等级 典型影响 示例判断 管理动作
S1:重大 核心业务中断、广泛不可用、数据安全或完整性风险明显 多个客户无法完成关键交易,且没有可靠绕行方案 立即升级,评估止损、回滚、发布暂停和对外沟通
S2:高 重要功能受损,影响较多用户或关键客户,绕行成本高 关键流程失败,但有人工替代方案且可短期执行 明确负责人和修复窗口,持续跟踪影响变化
S3:中 局部功能异常,范围有限,存在可接受的替代办法 部分非关键场景表现不一致,不阻断主要流程 按版本排期,保留复现条件与验收标准
S4:低 轻微呈现或边界问题,业务影响小且不造成实质损失 非关键提示文案不一致,核心操作正常 与其他改动合并处理,评估修复成本与收益

这张表是制度起点,不应原封不动套用。金融、医疗、工业控制等领域,数据安全、监管要求和人身风险可能需要独立的强制升级规则;面向内部工具的团队,判断重点则可能是业务中断时间和恢复成本。定级模型必须匹配真实业务损失,而不是追求看起来标准化。

3. 优先级要结合严重度、紧迫度、依赖和修复成本

严重度回答“坏到什么程度”,优先级回答“现在先做什么”。我会让负责人至少考虑四项:影响是否持续扩大、是否逼近客户或合规承诺、是否阻塞其他团队、是否存在低成本且高收益的快速措施。修复成本可以用于排期,但不能单独决定风险等级。

例如,一个低频但可能造成账务数据不一致的问题,发生概率虽然不高,后果却可能不可逆。它的排期优先级未必高于正在造成大面积服务中断的问题,但风险控制优先级不能因此被忽视。制度应允许“先实施临时控制,再安排长期修复”,并把两者分开跟踪。

4. 设定清晰的升级触发条件,避免所有问题都靠管理者盯

升级不是给执行团队施压,而是把超出单个岗位权限的决策及时交到有权承担风险的人手里。高风险问题应明确谁有权暂停发布、谁批准降级处理、谁负责通知客户、谁决定启用回滚。出现多个团队争议时,也要有明确的最终裁决角色。

  • 影响范围持续扩大,或短时间内出现多个独立客户报告。
  • 疑似涉及数据丢失、越权访问、隐私泄露或合规风险。
  • 关键业务没有可行绕行方案,或临时措施未能恢复服务。
  • 缺陷影响已承诺的发布、验收、合同或客户服务时限。
  • 负责人缺位、跨团队归属争议未解决,或风险超过团队授权范围。

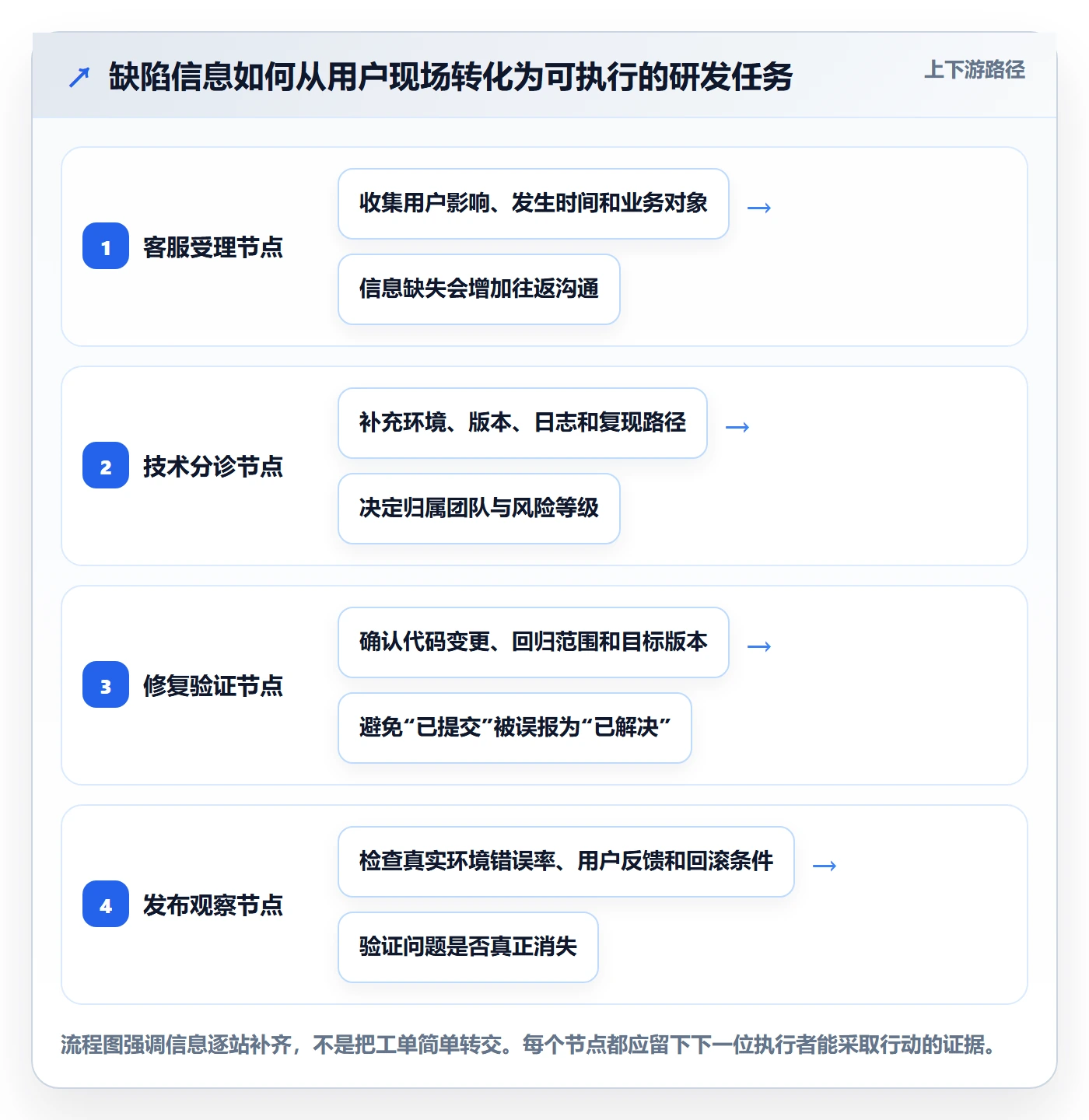

五、全流程制度设计:从受理到复盘,每一步要留下什么

1. 受理:让报告者提交可行动的证据

缺陷表单不应把所有字段都设成必填。过多必填项会让报告者随意填写,真正关键的信息反而被淹没。我会把字段分成“提交必需”“分诊补充”和“重大问题追加”三层,让普通问题容易上报,高风险问题又能补齐足够证据。

  • 提交必需:问题标题、实际结果、预期结果、发生时间、影响对象、发生频率、复现步骤或当前证据。
  • 分诊补充:产品模块、版本、环境、账号权限、设备或浏览器、日志链接、附件、关联需求。
  • 重大问题追加:影响客户范围、持续时间、数据风险、临时措施、外部承诺、首次发现来源。

标题要写成“对象+现象+条件”,不要写“功能异常”“客户反馈有问题”。例如“批量导出在记录数超过上限时返回空文件”,能让接手者快速搜索和分派。描述里应区分实际结果与预期结果,避免把解决方案写成问题本身。

2. 分诊:由指定角色完成真实性、归属和等级判断

分诊的责任不应落在“谁看到谁处理”。团队可以安排轮值负责人、质量负责人或产品与研发共同参与的 triage 小组。分诊的目的不是立即找出根因,而是确认问题是否成立、是否重复、哪个团队负责,以及是否需要先止损。

对信息不足的问题,建议使用“待补充”状态并指定补充人及期限,而不是退回后无人追踪。重复缺陷不必复制一张新工单,可以关联已有问题,同时记录新报告带来的影响增量。若新报告改变了影响判断,原有严重度和优先级都应重新评估。

3. 分派:责任到人,也要让依赖关系可见

“归属某团队”不等于“有人负责”。每条正在处理的缺陷都要有明确的当前负责人,负责推动下一步,而不一定独自完成所有工作。跨团队问题可以指定主责团队,并将平台、运维、数据等协作方列为依赖;否则工单在团队间流转时,容易出现每个人都参与、却没有人推进的局面。

分派时还要写明目标版本、临时措施和下一次更新时间。对不能立即修复的问题,不能只填“暂缓”,而应记录风险接受人、暂缓原因、复查日期及重新打开的触发条件。没有复查日期的暂缓,往往就是永久搁置。

4. 修复:在修改代码之前先决定怎样证明问题已解决

修复计划要与可验证的验收条件对应。开发前先写出原复现路径、预期结果和需要覆盖的相关场景,可以减少“代码改了但不知道测试什么”的情况。对于涉及数据、并发、权限和兼容性的缺陷,修复方案还应明确是否需要数据修复、配置调整、灰度发布或回滚准备。

如果要采用临时绕行方案,必须区分“缓解”与“根治”。关闭某个入口可以避免继续产生错误,却不意味着根因已经消失。工单可先进入“已缓解,待永久修复”,并设置最长保留期限或风险复核日期,避免临时开关长期无人维护。

5. 验证:覆盖原问题、邻近风险和实际发布环境

有效验证至少回答三个问题:原问题能否复现、修复后是否符合预期、相关场景是否被破坏。测试范围应由缺陷风险决定,而不是每条问题都执行相同规模的回归。重大问题可能需要跨版本、权限组合、边界数据和生产观察;低影响问题则可以使用针对性验证。

关闭前还要确认目标版本和发布状态。若问题需要等到某个版本上线才能确认,应先记录为“修复已验证、待发布观察”,而不是在代码合并时直接关闭。生产环境确认的责任人和观察窗口应明确,特别是间歇性问题,要说明观察时长、采样条件和重新打开标准。

6. 复盘:把根因转化为有责任人、有期限的预防措施

并非每个低风险问题都要开正式复盘。复盘资源应集中在重大故障、重复发生、逃逸到生产、涉及安全或数据、暴露流程控制缺口的问题。复盘要围绕时间线、影响、发现方式、响应过程、根因假设和改进行动展开,避免把会议变成追责或复述聊天记录。

每项改进行动都应有负责人、截止时间、完成证据和效果验证方式。例如,“加强测试”不是可验收动作;“为导出任务补充超过阈值、空数据和权限组合的自动化用例,并在连续两个版本中检查覆盖结果”才可跟踪。措施没有验证效果,就只是承诺,不是风险关闭。

Bug / 缺陷问题全流程:企业管理者制度设计与一文讲清

六、指标与数据观察:看趋势,也要看指标之间的矛盾

1. 建立能解释质量变化的指标组合

我通常把指标分成四类:风险结果、处理过程、质量逃逸和组织学习。风险结果看高严重度缺陷、受影响业务和生产故障;处理过程看响应、分诊、修复与验证时长;质量逃逸看问题在哪个环节被发现;组织学习看重复问题、复开和预防措施落实。

指标不宜一开始铺得很满。先选 6 至 8 个能够支持决策的指标,明确计算口径、统计范围、排除条件和数据责任人。比如“平均关闭时长”必须说明从创建到关闭是否包含等待补充、暂停状态和发布观察,否则不同团队的数值不能比较。

指标 建议口径 适合回答的问题 容易误读的地方
高严重度响应时长 报告时间至有人确认并启动风险评估的时间 高风险问题是否被及时接住 不要把首次回复模板消息当作实质响应
生产逃逸率 生产发现的缺陷数除以纳入统计的缺陷总数,并固定统计范围 测试与发布控制是否挡住了问题 产品规模变化时应结合发布量或业务量解释
首次验证通过率 首次验证后未退回修复的缺陷数占已验证缺陷数的比例 验收条件、修复质量和测试准备是否充分 过高也可能是验证宽松,须结合复开率看
重复缺陷占比 按统一根因或问题类型识别的重复问题数占比 组织是否在处理同类机制缺口 分类口径变化会影响跨周期比较
超期风险存量 超过约定复核或处理日期且仍未关闭的缺陷数,按严重度分层 未解决风险是否正在累积 不能只看总数,要区分已接受风险与无人负责风险

2. 分层观察比一个总平均数更有用

平均修复时长容易被大量低影响、短周期问题拉低,掩盖少数高风险缺陷长期滞留。建议按严重度、发现来源、产品模块、发布阶段和问题类型分层看趋势。分层后仍要控制样本量,某个小团队只有两条缺陷时,一个问题就能让百分比剧烈变化,不宜据此进行排名或问责。

还要看分布而不只看均值:中位数能反映典型体验,较高分位数能暴露长尾问题。管理者可以追问“为什么 90% 的问题很快处理,剩下的 10% 会卡在哪些依赖”,这往往比追逐整体平均时长更接近可执行改进。

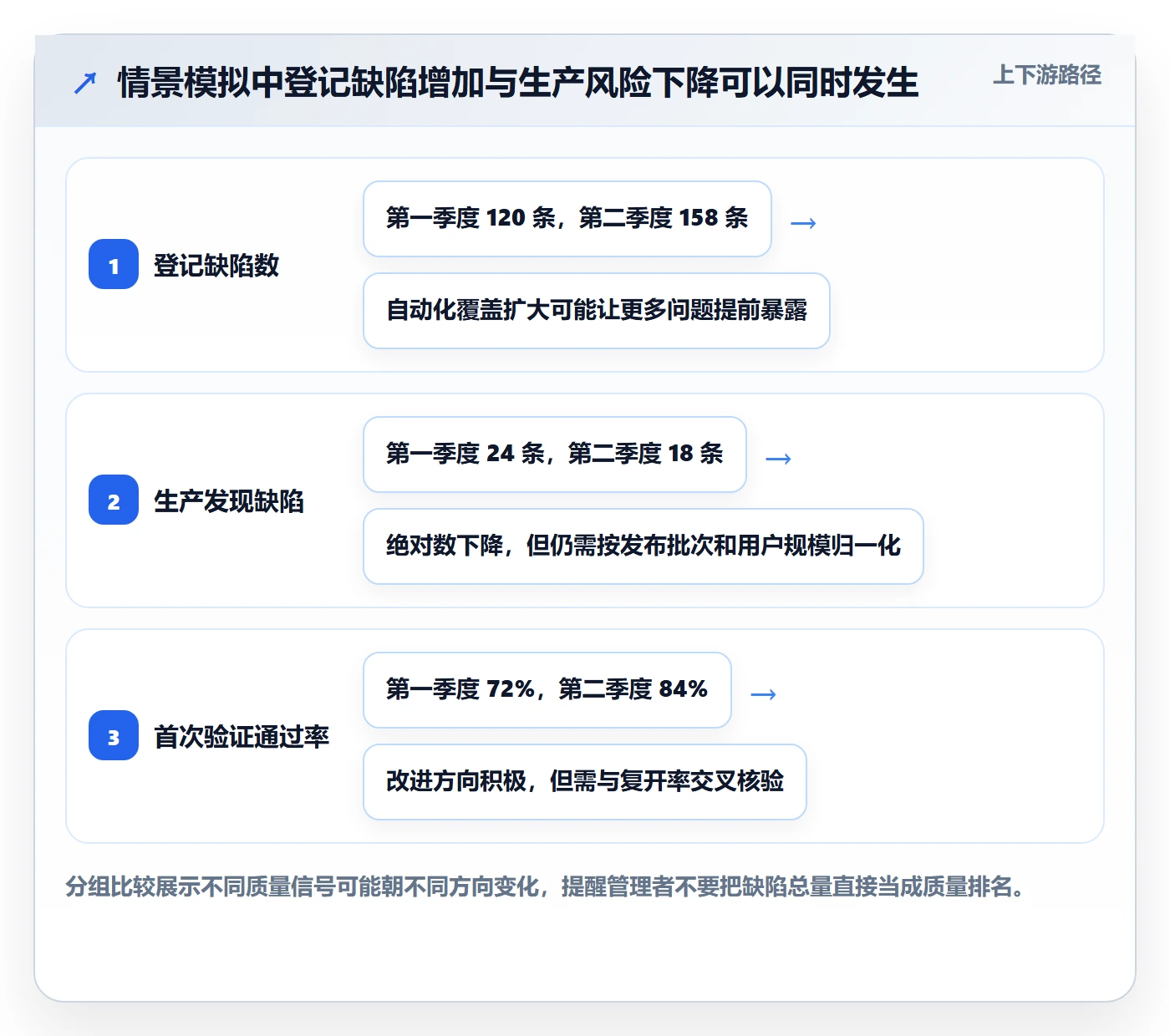

3. 示例数据:指标改善不等于风险同步下降

下面是一组情景模拟数据,用来说明看板可能出现的反直觉结果,不代表任何企业的真实业绩或行业基准。某产品团队连续两个季度扩大了自动化测试范围,季度发布批次也发生变化。若只看新增缺陷数,管理者可能会把“报告增加”误判为“产品变差”;结合生产逃逸和首次验证数据,解释会更完整。

观察项 第一季度 第二季度 解释方式
登记缺陷数 120 条 158 条 测试范围扩大后发现数增加,不能独立证明质量恶化
生产发现的缺陷 24 条 18 条 生产问题减少,但还需结合发布次数和用户规模
高严重度响应中位时长 5.2 小时 2.1 小时 响应改善,需进一步核查是否有有效止损动作
首次验证通过率 72% 84% 修复与验收匹配度提升,也要监测复开率
重复缺陷占比 19% 21% 局部重复问题仍上升,说明根因措施可能尚未落地

这个例子里的管理结论不是“质量整体改善”或“质量整体恶化”,而是:风险响应和验证过程有所改善,重复缺陷仍需要专项分析。更重要的是,管理者应确认统计口径一致、发布量和用户量是否变化,避免把业务规模变化误当作团队能力变化。

Bug / 缺陷问题全流程:企业管理者制度设计与一文讲清

4. 用帕累托分析找集中改进点,但别把“少数原因”误当永久规律

将缺陷按根因、模块、逃逸阶段或客户场景分类后,可以先观察高频来源是否集中。若少数类别贡献了大部分重复问题,团队就能把有限的工程时间投向最有杠杆的改进点。但分类必须稳定,不能把一个问题随意贴上多个标签,也不能为了图表好看临时调整分类。

帕累托分析适合发现值得深入的问题,不适合直接决定责任归属。比如“权限配置问题”数量高,可能是用户培训不足,也可能是默认配置易错、权限模型复杂或错误提示不清。下一步应抽样复核工单与日志,确认分类是否准确,再设计措施。

Bug / 缺陷问题全流程:企业管理者制度设计与一文讲清

七、组织与工具落地:让制度进入日常协作,而不是只存在于文档

1. 先定义角色和决策权限,再配置流程状态

状态流转图再漂亮,如果不知道谁可以修改严重度、谁能接受风险、谁负责确认发布观察,就只是界面设计。上线前应明确报告者、分诊负责人、修复负责人、验证人、风险批准人和复盘主持人的职责。小团队可以由同一人承担多个角色,但高风险问题的验证与风险接受最好避免由同一人单独完成。

管理者还要明确跨团队冲突的处理方式:主责团队如何认定、争议由谁裁决、协作方多久响应、升级后谁拍板。否则缺陷队列会成为组织边界不清的放大器。工具里的团队字段只能展示归属,不能替代责任协议。

2. 把平台配置成“减少遗漏”,而不是“增加填表”

在 PingCode 或其他研发管理平台中,配置应围绕已有流程设计:用必填规则保证关键证据,用工作流提醒高风险问题升级,用关联关系连接需求、测试、版本和发布,用仪表盘呈现风险存量和长尾问题。若字段只是为了“以后可能分析”,却没有人维护口径,建议暂不加入。

平台落地可以从一个产品线或一个团队试点。先观察两到三个迭代周期,记录哪些字段经常缺失、哪些状态被绕过、哪些提醒导致噪声,再调整工作流。不要一开始把所有历史规则、组织架构和报表需求同时迁入;迁移成本过高时,团队会把注意力放在适应工具,而不是识别质量风险。

3. 自动化适合控制重复、明确、可判定的动作

自动化规则适合处理重复提醒、超期升级、重复工单提示、版本发布关联和回归任务创建。它不适合替代需要业务判断的严重度评估,也不宜依据关键词自动关闭用户问题。自动化之前,先确认触发条件稳定、数据字段可信、误报后有人处理。

  • 高严重度缺陷创建后,自动通知值班负责人并生成响应时限提醒。
  • 缺陷转为待验证时,自动检查是否关联修复版本和验收条件。
  • 问题标记为重复时,要求关联原始问题并保留新增影响信息。
  • 暂缓问题到达复查日期时,提醒风险接受人重新确认处理决定。
  • 发布候选版本中存在未解决的高风险缺陷时,触发发布检查,而非静默放行。

4. 看板要支持不同岗位的动作,不要让所有人盯同一张总表

管理者需要看高风险存量、逃逸趋势、长期未决和资源瓶颈;研发负责人需要看分派、阻塞、依赖和修复计划;测试负责人需要看待验证、回归范围和版本风险;客户支持则要知道哪些问题影响客户、当前有什么临时方案、何时可以提供更新。

如果一个仪表盘挤满了几十个图表,用户最终往往只看自己熟悉的几个数字。我会把视图问题改写成行动问题:看到这张图后,谁需要做什么决定?如果没有清楚答案,就删掉、合并或下沉到明细页面。好的看板让风险更早被发现,而不是让汇报材料更复杂。

八、不同情况下的行动建议:先处理风险,再优化流程

1. 生产故障正在发生:先止损、再追根因

当生产缺陷正在影响核心业务时,优先级不是补齐所有表单,而是建立统一事件负责人和事实记录。团队应迅速确认影响范围、首次发生时间、当前错误趋势、可执行的回滚或降级方案,并指定对内对外的信息窗口。每个关键决策要记录时间和依据,避免多人同时采取相互冲突的操作。

止损后再安排根因调查和永久修复。不要因为临时方案已经恢复服务,就把事件关闭;也不要为了追求一次性根治而延误恢复。管理者要分别跟踪“服务恢复”“问题根除”“受影响数据修复”“预防措施完成”四个结果。

2. 缺陷数量快速上升:先查变化原因,不要马上压低报告量

缺陷突然变多时,先核对统计口径、测试覆盖、版本规模、用户数量和新功能范围。再看新增缺陷来自哪个发现阶段、严重度是否变化、是否集中在同一模块或同一类型。若主要是测试阶段发现增加,可能是早期检测能力提升;若生产逃逸和高严重度问题同步上升,才更需要立即调整发布风险。

此时不宜先设“下月 Bug 数下降 30%”的硬目标。目标可能刺激少报、合并问题或降低分级。更稳妥的动作是给趋势设调查阈值:某类高严重度缺陷连续多个周期上升、重复问题超过约定比例、生产故障明显偏离团队自身基线时,启动专项分析。

3. 小团队、发布频率低:保持轻量,优先保证责任清楚

小团队不需要复杂的治理委员会。可以用简单的问题模板、一个负责分诊的角色、一套四级严重度、一张未解决风险清单和明确的关闭条件。团队规模小不代表可以省略证据,尤其要保留发生环境、复现路径、处理决定和验证结果,以便成员轮换后仍能接续。

如果系统非常简单,专门采购复杂平台未必划算。可以先使用现有协作工具,但要确保状态、负责人、版本和问题记录可追溯。一旦开始出现跨团队协作、客户承诺追踪和发布风险汇总,再评估是否需要更完整的研发管理能力。

4. 多产品线、多团队协作:先统一底线,再保留业务差异

大型组织常见的误区是要求所有团队拥有完全相同的流程,或者让每个团队自行定义所有口径。前者会让特殊业务被僵化规则束缚,后者则使管理层无法横向理解风险。我建议统一最小底线:缺陷分类、严重度原则、风险升级、关闭条件、关键指标定义;各产品线再补充行业监管要求、客户承诺和技术场景。

跨团队报表比较时,应先校准发布规模、业务复杂度和发现范围。不同团队的缺陷绝对数不宜直接排名,尤其不能将排名当成奖金、晋升或问责的唯一依据。横向数据的首要用途是发现可复用做法和异常信号,而不是制造竞争。

5. 强监管或高损失业务:提高证据要求,缩短风险决策链

对于金融、医疗、工业控制或处理敏感数据的业务,缺陷管理通常还要考虑审计留痕、访问控制、数据完整性、变更批准和监管报告要求。具体义务应由法务、合规和安全团队根据适用法规与业务范围确认,不能仅凭研发流程模板推断合规。

此类组织应把高风险缺陷的决策权、证据保存和通知要求提前写入制度。流程可以更严格,但决策链不宜过长:紧急情况下,应能在授权范围内立即止损,随后补充审批与记录。严格不等于层层等待,关键是“先控制风险、完整留下依据、按规定完成复核”。

Bug / 缺陷问题全流程:企业管理者制度设计与一文讲清

九、制度取舍:哪些要统一,哪些不必统一

1. 统一缺陷定义与数据口径,不统一所有修复时限

组织需要共同理解什么是缺陷、什么是需求变更,严重度和生产逃逸如何统计,何时必须升级。这些口径不统一,跨团队数据就无法用于决策。但每种缺陷的修复时限不必完全相同:支付链路、内部报表和低频管理功能的恢复目标可能显著不同。

更合理的方式是统一“判断方法和升级底线”,让业务线根据服务目标制定响应与修复承诺。这样既避免管理层用一套时限压平所有场景,也防止各团队将高风险问题自行降级。

2. 统一最小字段,不追求每条问题都填满所有信息

统一受理必需项,可以提升跨团队协作效率;但不是每条低影响缺陷都需要完整的客户损失估算、架构分析和安全审查。字段应按风险触发:普通问题只收集复现与环境信息,高风险问题再追加影响面、持续时间、数据风险和临时控制措施。

这是一种“分层留痕”而不是“统一减负”。缺陷风险越高,证据要求越高;风险越低,流程越轻。对于稽核或事故调查要求严格的组织,仍应按照内部控制和适用法规保存所需记录。

3. 统一关闭原则,保留不同问题的验证深度

任何缺陷都不能以“已有人处理”作为关闭理由,但验证深度应与风险匹配。界面文案问题可能只需要复现核对和版本确认;涉及权限、账务或数据一致性的问题,可能要做边界验证、数据核验、权限组合回归和生产观察。

制度要定义最低关闭条件,再允许质量负责人根据风险追加验证。这样可以避免低风险问题被不必要的流程拖慢,也防止重大缺陷用一次简单点击就宣布解决。

4. 统一风险升级机制,不必统一所有决策人

不同组织的产品架构和岗位设置不同,谁负责值班、谁有权发布、谁对客户承诺负责,未必能使用一张组织架构模板解决。需要统一的是升级触发条件、最迟响应要求、决策记录和替补机制;具体角色可以因业务线调整。

当关键决策人缺席时,制度应有替代授权。否则制度只在工作时间、指定人员在线时有效。高风险流程需要验证节假日、跨时区和人员轮换场景,而不是只在日常会议上看起来完整。

十、落地路线图:用三个阶段把制度从纸面带入工作

1. 第一阶段:建立底线规则,先消除最危险的模糊地带

第一阶段不追求流程全面,优先完成四项工作:统一缺陷与需求变更的边界;定义严重度及升级条件;明确负责人和验证人;规定关闭、暂缓和重新打开的条件。选择一个有代表性的产品团队进行试运行,并把例外情形记录下来。

试运行时,管理者应旁听真实分诊,而不是只检查制度文档。重点观察:报告是否能复现、分级是否有争议、问题是否被踢来踢去、超期是否有人接受风险、关闭是否有验证证据。制度的问题会在这些具体场景里显露。

2. 第二阶段:把数据口径固定下来,建立可解释的基线

试运行稳定后,再确定核心指标及其计算规则。至少保留一个团队自己的历史基线,不必一开始就追求行业对标。历史趋势更能回答“这项改变对我们是否有效”,也可以减少被不匹配的外部数字带偏。

每次调整口径都要记录生效日期。否则报表变化可能来自分类规则变化,而不是产品质量变化。管理层应定期抽查原始缺陷与汇总数字是否一致,确认被重复合并、改类型或转为需求的问题没有在统计中消失。

3. 第三阶段:再自动化和扩展到跨团队治理

当责任、口径和状态稳定后,自动化才有收益。先自动提醒、关联版本、识别超期,再考虑发布门禁、重复问题提示和跨团队看板。每一条自动化都应设误报处理方式和负责人,不然提醒过多,团队会把通知全部静音。

跨团队扩展时,先统一关键字段和管理规则,再按业务差异配置流程。每季度或每半年复查一次制度:流程是否缩短了高风险响应时间,是否增加了重复录入,是否出现通过改分类改善指标的行为,哪些控制点已经可以自动化。制度不是一次性设计,而是随风险和组织协作方式迭代的管理机制。

4. 可直接启动的四周行动清单

  1. 第一周:盘点现状。抽样查看最近一段时间的缺陷记录,重点检查重复问题、生产逃逸、信息缺失、无主问题和关闭后重开。
  2. 第二周:定规则。由产品、研发、测试、运维和客户支持共同确定缺陷边界、严重度、分诊角色、关闭条件和升级路径。
  3. 第三周:小范围试运行。选一个团队按新流程处理真实问题,记录等待、争议、字段负担和绕行行为。
  4. 第四周:复盘与调整。保留必要字段,删除没人使用的环节,确认指标口径,并决定是否扩大到其他团队。

十一、管理者最需要记住的独特判断

1. 缺陷发现得多,不一定是质量差;压得少,也不一定是质量好

一个成熟团队可能因为测试更深入、客户渠道更顺畅而报告更多问题;一个缺陷数很低的团队,也可能只是没有稳定的报告路径。判断质量趋势,要把发现阶段、严重度、发布规模、用户影响和生产逃逸放在一起看。缺陷发现能力本身也是质量能力的一部分。

2. 真正的闭环不是工单关闭,而是风险得到控制且机制发生改变

一条问题可以在系统里关闭,但风险仍未消失:临时绕行没有失效日期、受影响数据没有修复、客户没有收到更新、根因措施没人验收。管理者应把“用户恢复”“技术修复”“发布验证”“组织预防”分别确认,不要让一个绿色状态掩盖四种不同结果。

3. 制度最重要的价值,是让坏消息更早到达有权行动的人

团队不可能避免所有缺陷,但可以设计更早的发现渠道、更清晰的升级路径和更可靠的止损机制。若员工担心报告问题会被简单问责,缺陷就会晚报、少报;若管理者只奖励关闭数量,团队就会追求表面速度。治理的关键,是让暴露风险比隐藏风险更安全,让解决问题比寻找替罪者更有价值。

下一步,不必先采购工具,也不必先写一份几十页的制度。先抽取最近的 20 至 30 条真实缺陷,检查每条是否能回答:谁受影响、影响多大、谁负责、依据什么定级、怎样证明修复、为何会发生、如何防止复发。把答不出来的地方变成制度改进项,再用一个团队试运行。当风险能够被及时看见、明确承担并经过验证地消除,缺陷管理才真正从“处理工单”变成企业的质量治理能力。

常见问题解答(FAQ)

1. Bug 的严重程度和处理优先级应该怎么区分?

我在制定缺陷规则时,常把“严重程度”和“优先级”混成一个等级,结果开发觉得紧急,业务却认为影响不大。它们到底分别由谁判断,遇到“影响范围大但有临时绕行方案”的问题又该怎么定?

严重程度描述问题造成的影响,优先级描述组织决定多快处理,两者不应合并成一个字段。严重程度可按结果划分,例如 S1 为核心业务中断或数据风险,S2 为关键功能受阻且没有可行绕行方案,S3 为局部功能异常但有替代路径,S4 为文案或轻微体验问题;

优先级则结合用户范围、业务时点、修复成本和依赖关系另行确定。比如某报表在月底结算前无法导出,平时可能是 S3,结算窗口内却可能升为高优先级。建议由提交人描述影响事实,产品或业务负责人确认业务优先级,技术负责人确认严重程度;争议先按影响证据临时定级,并在复盘中校准,避免所有问题都被标成“最高优先级”。

2. 一条缺陷从提交到关闭,流程应该设置哪些状态和准入条件?

我想把缺陷流程做得足够清楚,但又担心状态太多,让团队每天忙着改状态。缺陷提交后,哪些环节必须保留,什么条件下才算真正修复,而不是只把工单关掉?

可以先用“待确认、已确认、处理中、待验证、已关闭、重新打开、暂不处理”七个状态,状态少但每次流转都有明确责任。待确认转为已确认前,至少要有复现步骤、预期结果、实际结果、影响版本和必要的日志或截图;信息不足就退回补充,不要直接分派。

开发提交修复时记录代码变更或构建版本,测试按原复现步骤验证,并补测受影响的邻近场景;验证通过才关闭,失败则重新打开并保留原记录。暂不处理必须写明理由、决策人和复查时间,避免它变成没有期限的“问题坟场”。小团队可先不细分“待开发、开发中、待发布”等状态,把排期和版本放在字段里管理。

3. 缺陷分派和响应时限怎么设计,才能避免问题在团队之间来回踢?

我遇到过缺陷被转给多个团队,每个人都说需要别人先确认,最后没人负责。制度里该怎样规定接单、转派和升级,才能既不让一个人背所有责任,也不让紧急问题卡在边界上?

每条缺陷都应有一个当前负责人,协作团队可以列为参与者,但不能替代唯一责任人。收到新问题后,由值班 triage 角色在约定时限内确认信息是否完整、初步定级并指派;

建议按团队能力设置不同响应目标,例如 S1 在 15 分钟内确认接手并启动应急沟通,S2 在 4 个工作小时内给出负责人和处理计划,普通问题在 1 个工作日内完成分诊。这些数字应先作为试运行基线,再按实际覆盖时段和团队规模调整。转派时,原负责人须说明证据和转派原因,接收方确认后责任才转移;

若对归属有争议,先由指定的技术负责人或产品负责人裁定,不能让缺陷在双方之间反复退回。

4. 企业管理者应该用哪些指标判断缺陷流程是否有效?

我不想只看每月关闭了多少个 Bug,因为团队可能靠关闭低风险问题把数字做得很好看,用户遇到的严重故障却没有改善。除了缺陷数量,还应该看什么,怎样避免指标反过来诱导错误行为?

建议同时看处理速度、积压风险和修复质量,而不是用关闭数量给个人排名。可跟踪首次响应时间、从确认到修复的中位时长、超时未处理比例、重新打开率,以及生产环境逃逸缺陷数;例如连续观察四周,若重新打开率从 8% 升到 18%,即使关闭量增加,也可能说明验证不足或验收标准含糊。

按严重程度和来源分组,比较版本发布前后的趋势,并把重复出现的根因单独记录。指标用于发现流程问题,不用于简单比较个人产出;小样本时应同时查看具体案例,避免一两个重大事件让百分比失真。

核心关键词

读者评论

高
高依诺

从客服转研发时,最容易丢的是发生时间、账号权限和客户端版本。把这些设成受理必填项确实能减少来回追问,不过也要留出“暂时无法获取”的选项,避免一线为了提交随便填。

苏
苏诗涵

我比较认同把响应、止损和最终修复分开计时。团队里有些问题当天就能限制影响,但根因需要几天才能查清;只盯关闭时长,很容易把临时缓解当成彻底解决。

任
任杰

严重度和优先级分开很有必要,但矩阵里的“影响范围”要定期结合实际案例校准。用户数不多的问题也可能涉及关键客户或数据一致性,不能只按受影响人数判断。

文章包含AI辅助创作:Bug / 缺陷问题全流程:企业管理者制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/512892
