关闭管理指南:管理层如何做好Bug / 缺陷,流程优化全流程

关闭管理指南:管理层如何做好 Bug / 缺陷,流程优化全流程

缺陷单显示“已关闭”,不等于用户的问题真的解决了:它可能只是开发提交了代码、测试点了一次通过,或者有人为了清空看板把状态改成了关闭。管理层要做的不是催团队关得更快,而是建立一套能证明“问题已被正确处理、风险已被接受、结果可被追溯”的关闭机制。本文从关闭口径、流程关口、指标设计、组织责任和落地取舍,拆解缺陷关闭管理的完整做法。

一、先讲结论:关闭不是一个状态,而是一项管理承诺

1. 先把“关闭”拆成三个不同判断

在管理评审中,我会先问三个问题:问题有没有被处理,处理结果有没有被验证,剩余风险有没有被明确接受。这三件事经常被压缩进一个“关闭”按钮,结果团队对同一个状态各有解释。

建议把缺陷处理拆成三个判断层次。第一层是技术处置:代码、配置、数据或操作流程是否已经变更;第二层是质量验证:原问题是否复现不了,相关回归是否通过;第三层是业务接受:影响范围、上线风险和遗留事项是否有人确认。只有后两层都满足,才应进入最终关闭。

管理层真正要管的不是状态数量,而是每个状态背后的证据和责任。如果团队暂时没有成熟工具,先用一张字段清楚的表格也能跑起来;如果组织已有多个产品线、角色和发布节奏,则需要把流程规则沉淀到统一的平台中,避免靠个人记忆维持一致性。

2. 不要用“关闭率”替代质量判断

关闭率看起来直观,却很容易被优化成数字游戏。团队可以通过大量标记“重复”“无法复现”“不修复”来提高关闭率,却没有减少用户遇到的问题。管理层如果只盯关闭数量,员工自然会优先处理容易关的单,而不是影响最大的风险。

更有解释力的管理视角,是同时观察缺陷的年龄、严重程度、验证时长、重开情况、发布后逃逸情况,以及不修复决策是否经过授权。单个指标只能说明流程的一个切面,组合起来才能辨别“处理得快”究竟是效率提升,还是质量门槛下降。

3. 用可验证的关闭标准替代主观判断

一条合格的关闭记录至少要回答:用户看到什么问题、影响哪些版本或场景、采取了什么处置、如何验证修复、谁确认结果、是否还有已知限制。缺少其中关键证据时,状态再好看,也只是流程系统里的文字。

我建议管理层先定一条简单原则:没有验证证据,不做“已验证关闭”;没有授权记录,不做“接受风险关闭”。这比强行统一所有团队的技术细节更重要,因为它先统一了组织对“关闭”二字的最低承诺。

关闭管理指南:管理层如何做好Bug / 缺陷,流程优化全流程

二、为什么缺陷会“关了又开”:管理问题常藏在状态背后

1. 多团队协作时,状态词一样,业务含义却不一样

在一个产品团队里,“已解决”可能表示代码已经合并;在测试团队里,它可能表示验证通过;在客服团队里,它可能表示用户已收到回复。随着团队和系统增加,同一个缺陷会在不同人的理解中不断转换,最终形成“大家都以为别人负责”的责任空隙。

这种问题在 100 人以上、存在多个产品线或跨职能协作的组织里尤其明显。不同团队的发布周期、测试环境、合规要求和客户承诺都不相同。管理者如果只要求统一状态名称,而没有统一状态进入条件、责任人和证据,就会制造形式上的标准化。

2. 关闭返工通常不是测试人员“没测好”这么简单

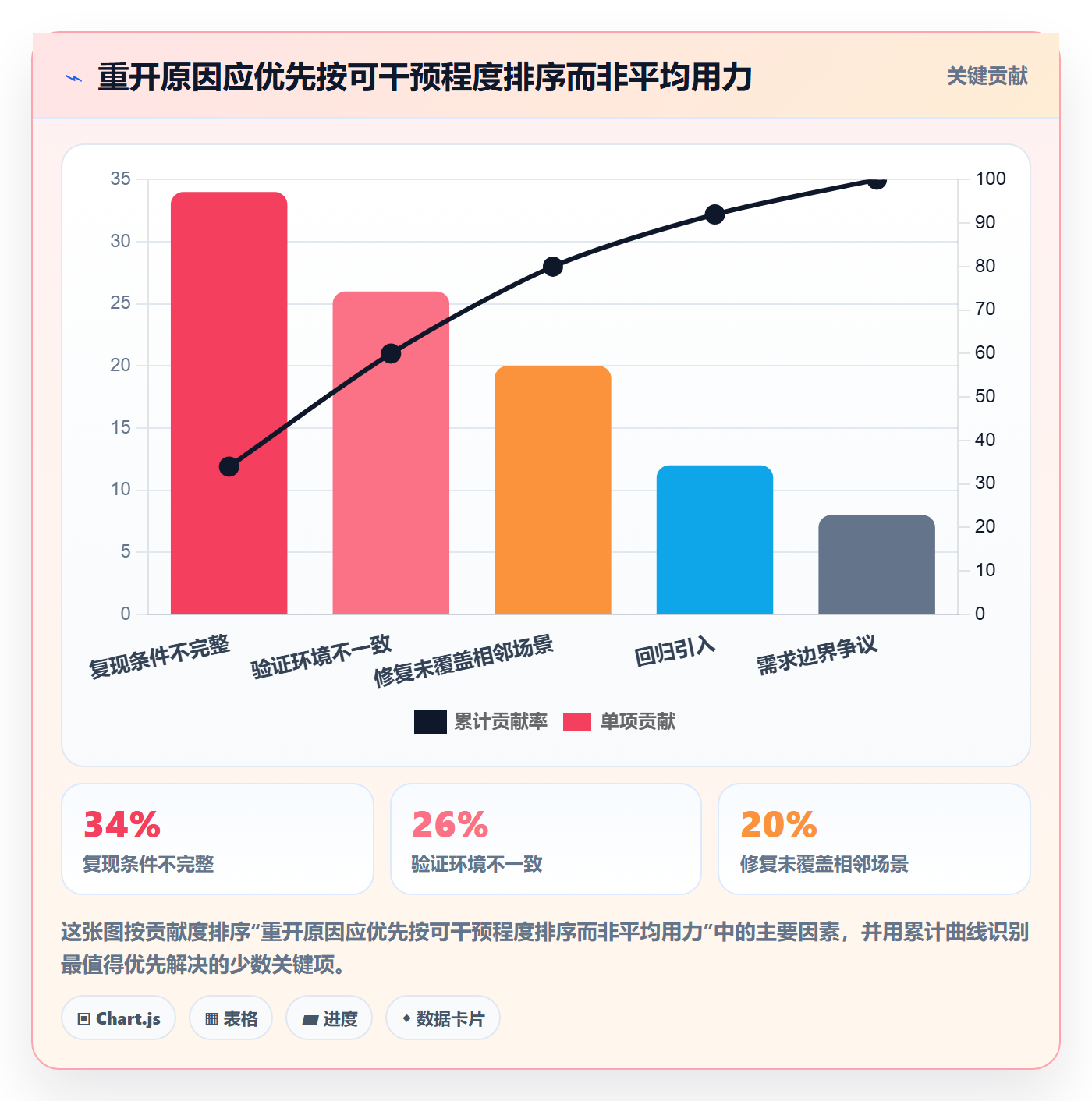

缺陷重开,表面上是修复无效,背后常见原因包括复现条件记录不全、验证环境与生产环境不一致、修复只覆盖了单一输入、需求边界没有说清楚,或者关闭后又被其他改动引入回归。若每次重开都只追问“是谁漏测”,团队会倾向于隐藏问题,而不是暴露流程断点。

我更愿意把重开看成一个诊断信号。先识别它属于修复无效、回归引入、环境差异、需求理解不一致,还是关闭证据不足,再决定是补测试、补需求澄清、调整发布控制,还是修改状态规则。原因不分类,管理动作就容易停留在批评层面。

3. 缺陷积压可能来自分诊能力不足,而非开发不努力

看板上待处理数量持续增长时,管理层很容易要求增加开发产能。但如果单子里混有咨询、配置问题、重复报告、需求变更和真正的产品缺陷,直接加人只会让队列更嘈杂。分诊没有边界,研发就会在低价值问题中不断切换。

积压还可能来自优先级失真:每个提出方都标成最高优先级,导致团队无法区分安全风险、核心路径阻断和界面瑕疵。有效的管理不是要求所有人“少提问题”,而是规定谁能定级、哪些事实必须提供、争议如何升级,以及暂不处理的事项如何记录。

4. 关闭速度受到输入质量和组织依赖共同影响

缺陷从报告到关闭,要经过复现、判定、排期、修复、验证和发布等环节。任何一个环节等待,都可能让总耗时变长。比如开发当天修完,但测试环境三天后才更新;或者问题涉及外部接口,团队等待供应方确认。只统计“开发处理时间”,会把真正的瓶颈藏起来。

因此,管理层要把等待时间与实际工作时间分开看。前者指等待分诊、环境、代码评审、发布窗口或外部依赖的时间;后者才是人员实际处理问题的时间。两者的比例能帮助判断该补流程还是补人力。

关闭管理指南:管理层如何做好Bug / 缺陷,流程优化全流程

三、常见误区:看起来在提效,实际可能在转移风险

1. 把“关闭数量”当成团队绩效

关闭数量受缺陷来源、团队规模、版本阶段和产品复杂度影响。某团队一个月关闭 200 个小问题,不一定比另一个团队关闭 20 个高风险问题更有效。把它直接放进个人绩效,还会诱导拆单、压低严重级别或把争议问题标为“不修复”。

更合理的做法是把数量作为容量与趋势观察,不作为孤立的个人排名。管理层可以看团队整体的缺陷年龄分布和严重问题处置情况,同时检查关闭质量、重开率、发布后逃逸和风险接受记录。指标用于发现需要讨论的区域,不用于简单证明谁更努力。

2. 规定所有缺陷必须限时关闭

限时规则有价值,但“一刀切”通常会带来两种坏结果:低优先级问题被不必要地插队,高风险问题则被用“关闭但不修复”绕过时限。不同严重程度、不同产品阶段、不同客户影响,合理响应目标本来就应不同。

建议分别定义响应时限、分诊时限、修复计划时限和最终关闭条件。比如严重故障可以要求立即确认负责人和缓解方案,永久修复则依据风险与发布机制安排;低影响问题可以进入版本规划或已知问题清单。时限约束的是组织响应,不是逼迫团队伪造完成。

3. 把“不修复”当作一种普通关闭方式

“不修复”并非天然不合理。问题可能影响极少数场景、修复风险高于收益,或将在产品下线前保持已知限制。但如果不修复没有决策人、理由、影响范围和复审条件,它就可能变成被遗忘的风险债务。

我建议将“暂缓”“不修复”“重复”“无法复现”分开处理。每种结论都需要不同证据:重复项要关联主缺陷;无法复现要写明已尝试的环境和步骤;暂缓要有计划复审时间;不修复要记录业务理由和接受风险的责任人。

4. 把自动化工作流当成流程优化本身

自动化可以提醒超期、同步字段、创建回归任务,但它无法替管理层判断一个缺陷是否影响财务对账、数据安全或关键客户路径。若规则没设计好,自动化只会更快地把错误状态传播给更多人。

实施自动化前,我会先抽查一批真实记录,确认团队对状态定义和字段含义已经一致。先把人工流程跑通,再把重复、稳定、可判定的步骤交给系统;需要专业判断的分级、豁免和风险接受,仍应由有授权的人负责。

5. 过度追求状态细分

增加“待开发评估”“待环境准备”“待接口确认”“待用户反馈”等状态,似乎更透明,但状态越多,维护成本越高。团队如果不知道何时切换状态,信息反而更不可靠。管理层最终会看到一张很细的流程图,却无法判断问题卡在哪里。

判断是否增加状态,要看它是否对应明确的责任转换、停留时长或管理决策。若只是为了描述一句话,优先用原因字段、标签或评论记录;若该阶段需要不同责任人、不同服务目标或独立升级机制,再考虑成为正式状态。

关闭管理指南:管理层如何做好Bug / 缺陷,流程优化全流程

四、专业判断逻辑:先判断影响,再判断处置,再判断是否关闭

1. 第一关:建立可执行的严重程度分级

严重程度不能只由报告人感觉决定,也不宜仅按技术人员修复难度定义。至少要同时考虑用户影响、影响范围、数据或安全风险、是否有临时绕行方案、是否影响核心业务流程。严重级别衡量的是后果,不是修复工作量。

可以把级别设计为四档,但名称并不重要,重要的是判定条件能让一线人员做出一致选择。管理层应安排产品、研发、测试、客户支持和安全相关角色共同校准样例;对同一缺陷出现明显不同判断的情况,正是规则需要补充的信号。

建议级别 影响判断 管理动作 常见处置方式
紧急 核心业务中断、重要数据风险或安全风险,且没有可接受绕行方案 明确事件负责人,快速评估缓解措施,按事件机制升级 热修复、回滚、关闭功能或采取临时隔离
高 关键场景明显受损,影响一类重要用户或业务流程 确定负责人和计划节点,纳入近期修复与回归安排 修复后开展针对性验证和关联场景回归
中 存在可感知问题,但影响可控或有明确替代路径 结合版本计划评估优先级,记录延期原因 进入迭代计划,必要时提供用户说明或临时规避建议
低 影响范围有限,对核心任务和数据正确性影响较小 与需求、体验和维护成本一起评估 修复、合并、暂缓或基于证据接受风险

分级表不是机械规则。比如一个发生概率很低、但可能导致不可逆数据损失的问题,不能只因“很少发生”就归为低级;一个影响视觉展示但有清晰绕行方案的问题,也不一定需要中断全部迭代。级别应结合后果、概率和恢复能力共同判断。

2. 第二关:判断缺陷单是否足以进入处理

高质量缺陷单不是写得越长越好,而是让接手者能够复现并判断影响。最小信息集通常包括:标题、发生时间、产品版本、环境或设备、复现步骤、预期结果、实际结果、影响范围、附件或日志,以及报告来源。

如果问题涉及数据异常、权限或安全,字段还要包含受影响对象范围、是否持续发生、是否存在敏感信息,以及当前缓解方式。注意避免在工单中直接粘贴不必要的个人数据、凭证或生产机密;管理效率不能以扩大敏感信息暴露为代价。

  • 可复现:至少提供能重复触发问题的步骤,无法复现时说明已尝试的路径与边界。
  • 可定位:记录版本、时间、环境、请求标识或必要日志,减少跨团队来回追问。
  • 可判定:说明预期与实际差异,不用“体验不好”“偶尔异常”等模糊描述代替事实。
  • 可处置:明确用户影响和临时方案,让分诊人能判断紧急程度与优先级。

3. 第三关:区分解决方案和关闭证据

修复记录回答“做了什么”,验证记录回答“为什么相信它有效”。两者不能互相替代。代码已合并是处置证据,测试通过是验证证据,生产监控稳定或用户确认则可能是上线后的结果证据。不同问题需要的证据强度不同,但必须明确采用了哪一种。

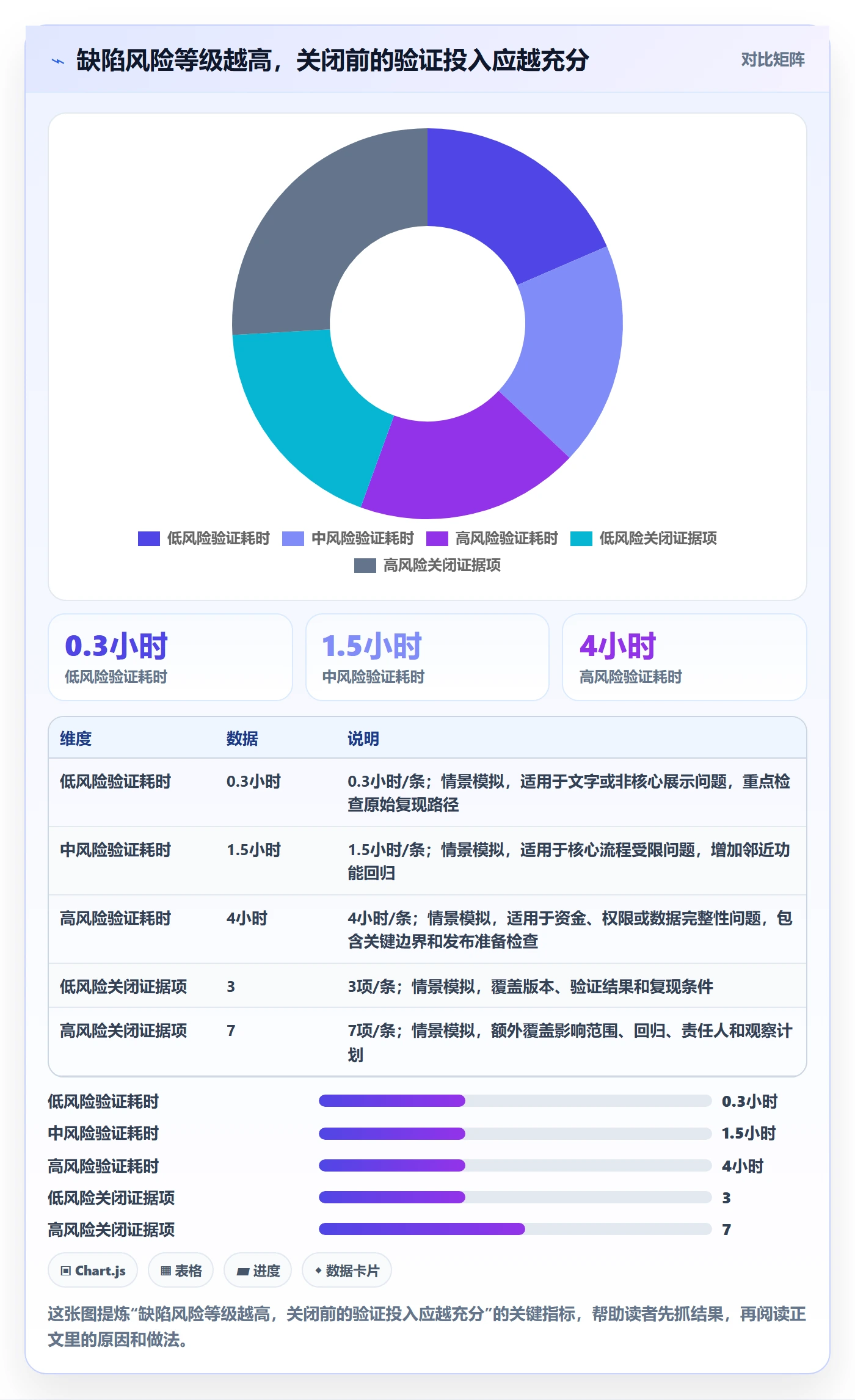

管理层可按风险设置验证深度。低风险、局部文案问题可采用快速检查;影响计算、权限、支付或数据一致性的缺陷,应覆盖边界条件和相关回归,并保留环境、版本、测试结果。对无法在预生产环境验证的情况,应明确说明局限及上线后的监控安排。

4. 第四关:将“技术完成”与“业务风险接受”分开

有些问题确实不能立即修复,但不能因为团队决定不改,就被系统自动包装成“已解决”。应让状态准确反映实际处置,例如“已接受风险”或“已知问题”,并由具备业务授权的角色确认影响范围、理由和复审时间。

这一区分对管理层很关键:工程团队可以评估成本和技术风险,产品或业务负责人评估用户价值和交付影响,安全、法务或合规角色在相关场景中拥有必要的否决或升级权。没有清晰授权边界,风险最后会落在“大家都同意”的模糊表述上。

关闭管理指南:管理层如何做好Bug / 缺陷,流程优化全流程

五、从登记到关闭:把流程设计成有责任人的关口

1. 登记:让报告者提供最低限度的事实

缺陷入口应尽量统一,但不一定只有一个入口。客户支持、监控告警、内部测试和研发自测都可以产生问题,关键是最后进入同一套可追溯记录。若不同入口各自维护表格,后续很难汇总版本、重复项和用户影响。

表单要避免两种极端:字段太少导致反复补信息,字段太多让报告者放弃提交。可以按问题类型动态展示字段,例如界面显示问题不必强制填写数据库表名,数据错误则需要说明对象范围和校验方式。先用真实提交记录观察缺失字段,再决定是否增加必填项。

2. 分诊:尽快完成归属、分级和去重

分诊是缺陷关闭的第一个实质性管理关口。它要确认问题是否成立、归属哪个团队、严重程度、是否重复、是否需要立即缓解,以及下一步由谁负责。没有明确负责人和下一步动作的工单,即使仍在“处理中”,本质上也是无人认领。

对规模较大的组织,可以设置固定分诊节奏和紧急问题的即时通道。普通缺陷进入定期评审,严重问题触发即时响应;两条路径在字段、责任和升级规则上保持一致。这样既不让所有问题都挤占紧急资源,也不让真正的高风险问题等待例会。

3. 计划:让优先级有依据,延期有记录

分诊后,产品或研发负责人应明确修复版本、计划时间或暂缓理由。优先级不应仅由提出方决定,也不能由开发人员按技术便利随意排序。建议综合用户影响、发生概率、影响范围、风险后果、绕行成本、修复成本和交付依赖。

当团队决定延期时,记录“为什么现在不做”比写一个未来日期更有价值。理由可能是低影响、需要先补监控、依赖外部供应方、修复风险过高或需要和结构性改造一起处理。延期需要复审条件,否则计划日期容易变成自动滚动的装饰字段。

4. 修复:保留处置内容和影响范围

修复记录不应只写“已修改”或“已处理”。至少要关联变更版本、代码或配置变更说明、影响范围,以及是否需要数据修复、缓存清理、用户沟通或操作指引。管理层不需要审阅每行代码,但要确保发生问题时能找到处理依据。

如果修复涉及数据库迁移、权限策略或外部接口,必须说明回滚条件与失败处置。对于紧急热修复,流程可以缩短,但不能完全失去复核:紧急是压缩等待,不是取消记录。上线后应补齐审查和验证,让快速处置仍然可审计。

5. 验证:采用与风险相称的证据强度

验证人员需要知道原始复现条件和预期结果,而不是只看开发描述。验证至少覆盖原问题路径;对高风险问题还要验证相邻边界、相关角色、历史数据或兼容版本。若无法独立验证,应在关闭记录中标注原因、替代证据和剩余风险。

对于跨团队问题,明确“谁验证什么”尤其重要。开发可以做单元或组件验证,测试负责端到端场景,产品确认业务预期,客户支持确认用户沟通闭环;不必每条缺陷都让所有角色签字,但应由风险决定所需角色。

6. 关闭:满足条件后终结流程,而不是清空队列

建议将最终关闭条件写成可核对清单:问题状态已经判定;解决或风险接受方式明确;必要验证完成;相关版本和影响范围可追溯;报告方或业务代表在需要时收到结果;遗留风险已有责任人和复审时间。缺一项就不应靠口头承诺替代。

关闭之后发现相同问题,不要简单覆盖原记录。应判断是原修复失效、相同根因再次出现,还是新版本引入相似现象。关联旧单、新建记录并标记关系,能保留真实的重开率和趋势,也能防止重复问题被误计为单一事件。

7. 复盘:把重复发生的问题变成组织改进

不是每条缺陷都需要正式复盘。管理层应优先关注高严重度事件、反复发生的同类问题、跨团队等待异常、发布后逃逸和风险接受后产生实际损失的事项。复盘的目标不是找一个人负责,而是找到为何组织机制未能更早发现、阻断或恢复。

复盘结论要转化成有责任人和期限的行动,例如补充自动化测试、增加关键指标监控、调整评审规则、改进环境管理或修订分级样例。若行动项没有后续检查,复盘就只是一次会议记录;可以在下一次质量评审中检查行动是否完成、是否降低同类风险。

关闭管理指南:管理层如何做好Bug / 缺陷,流程优化全流程

六、管理指标:看队列健康,而不制造数字游戏

1. 先确定指标服务于什么管理问题

每项指标都应对应一个决策问题。例如,“高严重缺陷超期数”用于判断风险是否需要升级;“验证等待时长”用于识别测试资源或环境瓶颈;“发布后逃逸率”用于评估测试覆盖和发布控制。若一个数字不能触发任何调查或行动,它大概率只是报表装饰。

不要追求一次搭建十几项指标。先从三类问题入手:积压是否恶化、关闭是否可信、用户影响是否在下降。等组织能稳定解释数据,再增加分产品、版本、严重度和来源渠道的细分视图。

2. 用一组互相制衡的指标识别偏差

指标 回答的问题 常见误读 建议搭配观察
缺陷年龄中位数与高分位数 问题在队列中等待了多久,是否存在长尾积压 只看平均值会被少数极长周期拉偏,也会掩盖大多数问题 按严重程度、状态和责任团队拆分
重开率 关闭后发现原问题仍存在的比例 重开定义不一致时,跨团队数据不可直接比较 按修复无效、回归、环境差异等原因分类
发布后逃逸缺陷 问题是否在发布后才被用户或监控发现 发现渠道越多,早期数字可能越高,不一定代表质量变差 观察影响级别、发现时间和用户影响
验证等待时长 修复完成后是否长期排队等待验证 把等待都算成测试效率,会忽略环境和发布安排 区分环境准备、资源等待和实际测试耗时
风险接受记录完整率 不修复决策是否有授权和复审条件 完整记录不等于风险本身可接受 抽查实际影响、过期事项和责任人变更

3. 分母必须稳定,比较必须有上下文

比如重开率可以按“本期重新打开的已关闭缺陷数 / 本期关闭缺陷数”计算,但跨周期时要注意队列成熟度和观察窗口。新关闭的记录还没有足够时间暴露重开,不宜与关闭时间已久的记录直接比较。指标口径最好写进数据字典,说明纳入范围、排除条件、统计周期和版本归属。

不同产品线也不宜只做简单排名。用户数量、发布频率、产品成熟度和缺陷报告渠道不同,绝对数量很难直接比较。管理层可以先看同一产品线的趋势,再选相似阶段和相似业务场景做对照;排名会让人关注名次,诊断则应关注差异为何产生。

4. 指标异常要触发问题调查,而不是立即处罚

如果某团队重开率突然上升,先查是否更换了验证策略、扩大了测试范围,或者统一了重开口径。若高严重缺陷年龄拉长,检查是否有外部依赖、发布冻结或负责人缺失。指标是警报器,不是判决书;直接处罚会让团队优化报表而非修复机制。

建议每次质量评审只带少量值得讨论的信号:变化最大的趋势、最老的高风险缺陷、重复出现的根因、即将过期的风险接受项。围绕具体记录讨论,比展示一整屏绿红仪表盘更容易形成决策。

关闭管理指南:管理层如何做好Bug / 缺陷,流程优化全流程

七、组织与工具:让责任、权限和记录落到同一条链上

1. 明确谁负责事实、谁负责决策、谁负责验证

缺陷管理常见的组织漏洞,是每个角色都参与,却没有人对下一步负责。建议至少定义报告人、分诊负责人、修复负责人、验证负责人和风险接受人。小团队可以由同一人承担多个角色,但高风险问题应尽量避免由修复者独自验证并批准关闭。

授权边界要与风险级别匹配。普通问题可由产品和研发负责人共同安排;安全、数据完整性、监管或重大客户影响问题,需要纳入相应专业角色。管理层要明确谁能接受风险、谁能批准延期、什么情况必须升级,而不是等事故发生后才追溯“当时是谁同意的”。

2. 以 PingCode 为例:平台价值在于规则可执行,而不是页面更完整

对于 100 人以上、多个团队并行交付的组织,可以把 PingCode 作为缺陷闭环的承载平台示例来设计流程。管理重点不是把所有团队强行塞进一个模板,而是建立共同的核心字段、状态含义、权限边界和统计口径,同时允许不同产品线按风险和交付方式扩展必要字段。

例如,平台层统一缺陷来源、严重程度、当前责任人、目标版本、处置结论、验证结果和风险接受记录;团队层再按业务添加设备、接口、客户环境或合规信息。这样既能让管理层跨团队查看队列,也不至于让每个团队为了统一而填写与自身无关的数据。

工作流自动化可优先处理确定性高的动作:状态变化时通知责任人、超期时提醒、关闭前校验必填证据、重复项关联主记录、风险接受事项到期时触发复审。涉及严重度判断、客户影响评估和风险批准的动作,不建议仅靠自动规则决定。

3. 工具选型要从现有协作断点出发

如果团队人数少、产品线单一、发布节奏稳定,轻量工单或现有协作工具可能足够。此时先规范字段与关闭条件,比立即引入复杂平台更划算。若同一组织存在多产品线、跨职能依赖、审计要求、复杂权限和质量数据汇总需求,平台化能力的收益才更容易体现。

评估时可以逐项验证:是否能定义符合业务的状态和校验规则;是否支持权限与审计记录;是否能关联需求、发布、测试或代码变更;是否能按严重度、版本和团队查看趋势;是否能导出数据用于独立分析;管理员是否能维护规则而不依赖大量定制开发。

4. 不要把流程配置得比组织能力成熟得更快

流程平台可以把不一致暴露得更清楚,却不会自动消除职责冲突。如果领导层没有明确分级权限,系统里再多审批节点也只是把争议排队;如果测试环境长期不稳定,自动提醒只会频繁报告等待。工具上线前应先找出关键断点,避免把旧问题原样电子化。

更稳妥的顺序是:先统一关闭定义,再规范核心字段;先试点自动校验,再推广跨团队报表;先观察团队是否能持续维护,再扩大强制门槛。涉及较多团队的组织,可以以 PingCode 这类项目管理平台为载体分阶段试点,但试点范围、成功条件、退出标准和规则负责人应在启动前确定。

关闭管理指南:管理层如何做好Bug / 缺陷,流程优化全流程

八、案例推演:一个 120 人产品组织怎样识别真正的瓶颈

1. 先说明案例数据的边界

下面用一个情景模拟说明诊断方法:某企业软件团队约 120 人,分为 6 个研发与测试小组,缺陷来自客户支持、测试和线上监控。以下数字是为展示分析过程而构造的推演数据,不代表某个企业的真实经营结果,也不构成行业平均值。

在推演基线中,团队连续观察 8 周:每周新登记约 75 条缺陷;约 18% 的记录在分诊时被标记为信息不足或重复;端到端关闭周期中位数约 10 天;关闭后重开约占 13%;高优先级缺陷中有 9 条等待超过两周。团队原先只报告月度关闭数量,管理层因此误以为主要瓶颈是开发处理速度。

2. 抽样记录后,发现排队比编码更值得处理

团队抽取 60 条已关闭缺陷,逐条标出登记、分诊、排期、修复、验证和发布等待时间。推演结果显示,开发实际处理约占全周期的 31%,分诊和补充信息约占 18%,验证与发布等待约占 37%,其余时间分散在跨团队确认和状态维护上。

这个结果改变了管理讨论方向。继续要求开发“多关单”,对总周期的影响有限;更合理的措施是提高报告完整度、固定分诊责任、给高优先级问题预留验证窗口,并把等待原因记录为可统计字段。诊断的价值不是数字本身,而是让有限的改进预算投到最影响用户等待的环节。

3. 用四周试点检验流程改动是否有效

团队随后选择两个小组试点四周:统一缺陷模板;每天安排固定分诊负责人;关闭前补充验证证据;对不修复项要求责任人和复审日期;同时把“修复至验证”的等待时间单独统计。其他小组维持原流程,作为内部对照参考,但由于样本规模小,不能据此宣称严格的因果结论。

试点组在情景推演中,信息不足或重复记录占比从 18% 降至 10%,关闭周期中位数从 10 天降至 8 天,重开比例从 13% 降至 11%。更重要的是,高优先级缺陷的超期数由 9 条降至 5 条。数字改善并不意味着流程已经成熟,但至少表明入口质量和责任清晰度值得继续验证。

4. 试点同时暴露出新的成本和边界

字段增加后,报告人平均多花约 2 分钟填写;如果每周登记 75 条,按每条增加 2 分钟估算,额外填写成本约为 2.5 小时。对团队而言,这个成本可能值得,因为减少了重复追问;但如果新增字段很少用于分诊或分析,就应删掉而不是坚持“信息越全越好”。

另一个发现是,验证等待虽下降,但发布等待仍受固定发布窗口影响。团队不能靠缺陷流程单独改变发布政策,需要把高风险修复、常规迭代和紧急热修复的发布机制一并讨论。流程改进的边界必须说清楚:缺陷管理能提高可见性和决策质量,不一定能单独解决产能或架构问题。

这个推演案例的关键不是“十天变八天”,而是把原因、动作、成本和结果连在一起。如果只展示周期下降,无法知道是哪个动作有效、是否牺牲了验证质量,也无法判断这种做法是否值得推广。

关闭管理指南:管理层如何做好Bug / 缺陷,流程优化全流程

九、不同情况下的行动建议与取舍

1. 小团队:优先减少记录摩擦

如果团队规模较小、角色高度重叠、缺陷量不大,先用一页规则说明状态含义、严重程度、最低字段和关闭条件即可。不要过早引入复杂审批、过细状态或多层指标。小团队的价值在于沟通链短,流程应保护这种速度,而不是复制大型组织的管理负担。

小团队仍应保留高风险问题的例外机制。涉及数据、安全或重大客户影响时,即使只有十几个人,也要指定负责人、验证人和决策人。规模小不代表风险小,流程可以轻,但关键证据不能省。

2. 中大型组织:优先统一口径与跨团队可见性

当多个团队共享客户、组件或发布平台时,优先统一严重度定义、重复项规则、风险接受记录和核心指标口径。每个团队可以保留特有字段,但不能让“已关闭”在不同团队中代表完全不同的事情。

对于已经使用 PingCode 等项目管理平台的组织,可以先选择一个跨团队依赖较多、缺陷量稳定的产品线试点,重点验证字段、权限、自动提醒和报表是否真实降低交接成本。不要以“平台配置完成”作为成功标准,应检查一线人员是否愿意维护记录、管理者能否据此做出更快更可靠的决策。

3. 高风险产品:关闭门槛要高于一般功能问题

如果产品涉及资金、身份、健康、安全、关键基础设施或受监管数据,缺陷关闭需要更强的验证和留痕。紧急缓解与永久修复要分开记录;无法立即修复时,必须说明监控、补偿控制、影响范围和接受风险的授权人。

这类组织不能只依赖“测试通过”。还要结合变更评审、日志审计、回滚演练、权限验证和上线后监控。管理层应与安全、合规、运营等角色共同定义不可豁免的门槛,避免业务压力在关键控制点上形成隐性例外。

4. 快速迭代团队:保留速度,但把紧急通道制度化

高频发布团队可能不适合每个缺陷都经过完整会议与层层审批。可以将低风险事项纳入常规迭代,将严重故障走即时处置,再通过事后复核补足记录。前提是紧急通道有明确触发条件、负责人和事后检查时限,而不是任何团队都能把普通问题标为紧急。

取舍在于:流程越轻,越依赖角色成熟和信息透明;流程越重,越容易增加等待。管理层应观察紧急通道使用比例、事后补录完整度和风险事件,而不是单纯要求所有团队遵守同一种审批节奏。

5. 客户问题密集的团队:先打通支持与研发的翻译链

客户支持描述的是用户体验,研发需要的是可复现的技术事实。两者之间如果没有统一模板,研发会不断追问,支持则难以给出可靠答复。建议建立问题类型、客户影响、版本信息、复现步骤和沟通状态之间的映射,并明确谁负责向客户反馈修复结果或暂不修复原因。

客户越重要,越要避免绕过缺陷流程直接在聊天记录里承诺修复时间。支持团队可以记录客户承诺和影响等级,但修复排期应由有交付授权的负责人确认。否则组织会在不同渠道向不同客户做出互相冲突的承诺。

6. 取舍对照:先选适合当前成熟度的控制强度

管理选择 收益 代价或风险 更适合的情形
简化状态与字段 维护成本低,团队容易采用 跨团队分析和精细追踪能力有限 小团队、低风险、流程尚在验证阶段
增加关闭证据门槛 减少虚假关闭,提高审计和回溯能力 记录成本上升,低风险问题可能变慢 高风险产品、重开较多或质量责任不清的团队
统一跨团队核心口径 提升协作、汇总和管理决策的一致性 需要治理例外,可能与团队习惯产生冲突 多产品线、共享组件、人员流动频繁的组织
扩大自动化校验 减少漏填、漏提醒和人工跟进 规则错误会放大,维护与变更治理有成本 流程稳定、字段可靠、重复动作明确的团队
设置严格审批流程 高风险决策有明确授权和留痕 审批等待可能拖慢常规修复 受监管、涉及重大业务风险或责任边界复杂的场景

十、落地路线:用 30 天建立可验证的最小闭环

1. 第 1 周:抽样诊断,而不是先改系统

从近期已关闭、已重开、长期未处理和不修复的缺陷中抽取样本,检查字段质量、状态变更、等待时间、责任交接和关闭证据。样本要覆盖不同严重度、来源和团队,避免只看最规范的一组记录。

诊断结束后,形成三类发现:定义不一致、责任不清、流程等待。每项发现都要关联样本事实和影响,优先选出一到两个最值得先改的问题。管理层不需要在第一周设计完美体系,而是要避免凭印象改流程。

2. 第 2 周:确定口径、角色和例外规则

用具体缺陷案例校准严重程度,明确“已验证关闭”“风险接受”“重复”“无法复现”和“暂缓”的含义。每个定义都要写出进入条件、必需证据、责任人和允许的例外,避免只发布一份抽象流程图。

同时明确哪些问题走紧急响应,谁有权升级或接受风险,延期多久需要复审。规则不要试图覆盖所有极端情况,但要让一线知道遇到边界问题时找谁决策、留下什么记录。

3. 第 3 周:小范围试点并记录新增成本

选择一个团队或一条产品线运行新流程,先不全面推广。重点看报告者是否能完成模板、分诊是否更快、验证证据是否可用、风险记录是否有人维护。也要记录新流程增加了多少填单时间、评审时间和维护工作,避免只统计收益不统计成本。

试点期间每周检查少量代表性记录,包括一条高风险问题、一条重开问题、一条不修复问题和一条长期等待问题。面对真实样本比培训时讨论抽象规则更有效,也更容易发现字段缺失或状态设计不合理。

4. 第 4 周:评估继续、修改或停止

评估时对照试点前后的周期、重开、超期积压、入口信息质量和团队反馈。若一个指标改善而另一个恶化,要查原因;若数据尚不足以判断,就延长观察,不要急于宣布成功。组织改进需要区分短期波动和稳定变化。

最后给每项规则指定维护人和复审周期。产品变化、团队拆分、发布机制调整后,缺陷流程也可能失效。没有规则所有者的流程,会在几个月后变成没人敢改、也没人真正遵守的文档。

关闭管理指南:管理层如何做好Bug / 缺陷,流程优化全流程

十一、结尾:把“关闭”从看板动作变成可信的风险决策

1. 管理层应持续追问的五个问题

  • 高风险缺陷是否有明确负责人、缓解方案和升级路径?
  • 每个最终关闭记录是否能说明处置方式和验证证据?
  • 不修复或延期事项是否有授权人、理由和复审条件?
  • 重开与发布后逃逸是否被分类分析,而不是简单归咎个人?
  • 当前流程减少的等待,是否大于新增的填写、审批和维护成本?

2. 下一步从一件具体事情开始

如果只能先做一件事,我建议抽取最近 30 条已关闭缺陷,检查其中有多少条能明确回答“谁确认问题已经解决、依据是什么、剩余风险由谁承担”。如果答案含糊,先修关闭标准;如果证据齐全但问题仍拖很久,再拆解等待时间和责任交接。

缺陷管理的成熟,不是所有问题都能快速消失,而是组织知道哪些问题必须立即处理、哪些可以有条件等待、哪些风险由谁接受,并能在事后证明当时的判断有依据。关闭状态只是流程终点,真正的管理闭环是用户影响得到控制、组织风险得到说明、下一次更少重犯。

常见问题解答(FAQ)

1. 管理层如何参与缺陷管理,而不变成逐条催办?

我负责跨团队交付时,发现管理者每天追问每个缺陷的进度,团队反而把时间花在汇报上。我想知道,管理层究竟应该盯哪些事情,才能推动问题解决又不干扰研发?

管理层的重点不是替负责人更新状态,而是处理一线无法自行解决的优先级冲突、资源短缺和跨部门依赖。可以设定固定的缺陷评审节奏:日常由团队处理具体缺陷,管理层每周查看高影响未解决项、超期原因和需要升级的阻塞项。

比如一个缺陷因测试环境迟迟未准备而停滞,管理者应协调环境负责人并明确完成时间,而不是反复要求开发人员填写进度。判断管理动作是否有效,可以看阻塞项平均等待时间是否下降;如果会议数量增加、等待时间却没变化,就应调整升级机制,而非增加汇报频率。

2. 缺陷优先级应该由谁定,怎样避免所有问题都被标成紧急?

我遇到过业务方认为每个问题都影响客户,研发却觉得不少问题可以排后,最后大家只能靠争论决定顺序。我想建立一套有依据的定级办法,但担心复杂规则让提单变得很慢。

优先级应由受影响业务、技术负责人和测试代表依据共同标准确认,不宜由单一角色凭感觉决定。实际分级可先看四项:影响用户范围、核心业务是否中断、是否有可行绕行方案、问题是否持续扩大;例如影响少量用户且能绕行的问题,通常不应与阻断支付或导致数据错误的问题处于同一级。

建议把等级控制在三到四档,并规定最高级别必须说明影响范围、发生条件和临时处置方案。上线后按月抽查最高级缺陷:如果大量问题都被标为最高级,说明标准或提报激励出了问题,而不代表团队突然遇到更多紧急事故。

3. 怎样判断缺陷流程卡在分派、修复还是验证环节?

我看过缺陷总量下降,但版本发布还是经常延期;也见过待验证列表堆积,却没人能说清到底是谁的瓶颈。我应该看哪些数据,才能定位流程问题,而不是只盯着未关闭数量?

把缺陷从创建到关闭拆成可观测的阶段,分别记录进入时间、离开时间、责任角色和退回原因,再看各阶段的等待时长,而不只看总量。举例来说,若一个月内缺陷平均总周期为六天,其中等待分派两天、修复两天、验证两天,优先改进的可能是分派规则;若修复只需一天、验证等待却超过三天,应检查测试资源和版本交付节奏。

数据最好同时按严重程度、团队和缺陷来源拆分,避免简单平均值掩盖少数高风险问题。先用两到四周建立基线,再针对最耗时的环节试行改进,并比较改进前后的周期和退回率。

4. 如何减少缺陷重复出现和修复后再次打开?

我发现有些缺陷刚关闭不久就以相似现象重新出现,团队每次都重新排查,工时被反复消耗。我想知道应该要求开发补充哪些信息,以及怎样判断这是个别疏漏还是流程性问题。

关闭缺陷时,至少应留下可复核的修复说明、受影响版本、验证范围和回归结果;对高风险缺陷,还应记录根因及防止复发的措施。若缺陷再次打开,先区分三种情况:原问题未修好、修复引入回归、验收条件理解不一致,并分别归因,不能一律算作开发质量问题。可以每月抽取重复打开或同类复发的缺陷做小型复盘;

例如某类接口问题连续两次因缺少异常场景测试复发,就应补充测试用例或代码检查,而不是只要求个人更仔细。若重复问题集中在同一模块或同一交接环节,优先改机制;若只是孤立事件,再做针对性辅导。

核心关键词

读者评论

丁
丁欣然

我们之前也遇到过关闭后重开,查下来不是修复没做,而是测试环境的配置和线上不一致。现在会把版本、环境和验证步骤一起留档,确实少了不少来回确认。

孙
孙若溪

文里的漏斗比例注明是情景示意,这点有必要。实际团队规模和缺陷类型差异很大,照着比例定目标反而可能变成新的考核压力,最好先用历史记录跑一段时间。

朱
朱莉

不修复”由谁接受风险,实际执行时常常比技术判断更难。尤其涉及客户影响时,建议明确业务负责人和复审日期,不然工单关掉后,风险很容易没人再跟。

文章包含AI辅助创作:关闭管理指南:管理层如何做好Bug / 缺陷,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/512314
