修复落地方案:管理层开展Bug / 缺陷的制度设计案例解析

修复落地方案的难点,通常不是团队不知道要修 Bug,而是管理层没有回答三个更难的问题:什么缺陷必须立刻处理,谁有权决定延期,修复之后怎样证明风险真的下降。制度如果只规定“及时修复、提高质量”,最后往往变成缺陷数量越来越多、优先级天天变化、研发被催得更勤,线上故障却没有明显减少。本文围绕一套可执行的缺陷治理制度,拆解管理层如何设定风险边界、分配决策权,并用可追踪的数据验证制度是否有效。

一、核心结论:制度要管风险和决策,不是单纯管 Bug 数量

1. 先把管理目标从“少报缺陷”改成“控制缺陷风险”

我在设计缺陷制度时,首先会问:组织真正想降低的是什么?是生产环境事故、关键业务中断、修复返工、客户投诉,还是发布延期?如果管理层只盯着缺陷总数,团队很容易通过减少记录、合并问题、降低严重等级等方式让报表变好,却让实际风险留在系统里。

缺陷数是工作量线索,不是质量结论。同样是 100 个未关闭缺陷,如果其中 80 个是低风险文案问题,剩下 20 个已有明确规避办法,与 20 个涉及资金计算、权限越权且没有替代路径的缺陷,管理含义完全不同。管理层应先规定风险分级、响应时限、升级条件和延期权限,再讨论数量趋势。

一套能落地的制度至少要形成闭环:缺陷被发现并记录,经过分级和验证,进入处置决策,完成修复与回归验证,最后确认风险是否解除或被明确接受。没有责任人、期限和验证证据的“已处理”,不应视为真正关闭。

2. 制度的管理对象是决策链,而不是单个研发人员

缺陷治理跨越产品、研发、测试、运维、客户支持和业务负责人。研发能判断修复成本,却未必能判断业务损失;业务能够描述客户影响,却未必知道技术风险是否可以隔离。把所有判断都压给测试负责人或研发经理,会产生责任与权限不匹配的问题。

管理层要明确三种权力:谁能确定缺陷级别,谁能批准延期或带风险发布,谁能在风险超出阈值时叫停发布。建议把技术事实、业务影响和风险接受权分开:技术负责人提供影响范围与修复方案,产品或业务负责人评估业务代价,指定的风险接受人对延期承担明确责任。

3. 先设少量硬规则,再用数据迭代细节

制度初版不需要规定几十种状态和数十个必填字段。先把严重级别、响应时间、升级路径、延期审批、回归证据和关闭条件约定清楚,运行一个完整的发布周期后,再针对重复争议补规则。

我的判断标准很直接:如果一条制度不能改变某个具体决策、减少某类风险或让责任更清晰,就不应为了“看起来完整”而加入。制度越长不代表治理越成熟;关键是遇到高风险缺陷时,团队知道该暂停什么、通知谁、拿什么证据作决定。

管理问题 制度要给出的答案 可检查的证据
缺陷有多严重 按用户影响、业务损失、范围、可绕行性分级 分级依据与受影响功能记录
谁来处理 明确处置负责人、协同人和决策人 责任人、计划时间、升级记录
能否延期 规定审批层级、补偿措施和复审时间 延期理由、风险接受人、到期提醒
何时可关闭 要求修复版本、回归范围和验证结果 测试证据、上线观察或风险解除记录

二、背景和真实场景:缺陷从哪里变成管理问题

1. 缺陷数量上升,常常是系统信号,不等同于团队突然变差

在一个增长中的产品团队里,缺陷数量变多可能源于功能模块增加、用户规模扩大、测试覆盖变广,也可能是团队开始认真记录过去被口头处理的问题。单看某月新增缺陷数,很难断言质量变差。要结合版本规模、用户影响、严重度、重复发生率和缺陷发现阶段一起看。

例如,版本新增缺陷从 40 个增至 70 个,若同一时期发布功能从 8 项增到 20 项、测试覆盖范围也扩大,单纯比较数量会误导管理层。反过来,登记数稳定,也可能是团队已经形成“先私下修、后补记录”的习惯。数据只有放进业务背景,才有管理价值。

2. 管理层介入的触发点,通常是缺陷影响了业务承诺

普通缺陷可以由团队内部排期;但当缺陷影响合同承诺、关键客户、资金处理、个人信息、合规要求或核心服务可用性时,决策就不再是单纯的技术排序。此时管理层要看到的不是“研发还差几个问题”,而是风险范围、预计损失、处置选项及每个选项的代价。

一个常见场景是:发布前发现部分用户在特定条件下无法完成关键操作。研发判断修复需要两天,产品担心延期影响活动,测试无法确认问题是否只影响少量账户。若制度没有定义放行门槛,现场通常由声音最大的人决定。制度的价值,正是在时间紧、信息不完整时,给团队一个可解释、可追溯的决策过程。

3. 组织规模扩大后,口头协调的成本会快速上升

小团队里,发现缺陷的人可以直接找开发,开发也知道谁负责发布。随着产品线、团队和环境增多,同一个问题可能在需求单、测试记录、客户反馈和运维告警中重复出现。没有统一标识和责任关系,管理者就难以回答:这是一个问题还是四个问题?是否影响多个版本?谁承诺了修复?延期由谁批准?

对 100 人以上组织,或业务线多、发布频繁的中大型企业来说,单靠个人记忆和群聊往往无法稳定执行制度。可以用某项目管理平台承载缺陷记录、责任流转、审批、版本关联和审计信息。以 PingCode 这类面向中大型组织的协作平台为例,管理层可以把规则落实到工作流和权限上;但工具只能帮助制度落地,不能替代严重度标准、业务判断和责任约定。

4. 先界定“缺陷”,再讨论管理口径

不同团队把缺陷、需求变更、配置问题、数据问题和使用咨询混在一起,缺陷统计就会失真。制度应约定边界:实际行为与已确认的需求、设计或承诺不一致,才进入缺陷流程;新需求进入变更流程;环境配置错误要关联环境事件;操作咨询不应算作产品缺陷,除非文档或交互设计本身存在问题。

这不是为了减少记录,而是为了让不同问题进入匹配的处置机制。分类不清时,缺陷池会变成所有未完成工作的容器,管理层既看不清产品质量,也无法判断研发负荷。

三、常见误区:看起来严格,实际可能制造更多风险

1. 用缺陷总数给团队排名

按缺陷总数排名,容易惩罚主动暴露问题的团队。两个团队一个认真记录并持续清理,另一个倾向口头处理、低报少报,后者可能在报表上更好看。若将缺陷数量直接绑定奖金或绩效,员工就会有动机降低报数,而不是降低风险。

更合理的做法是同时观察质量结果与治理行为:严重事故、重复缺陷、逃逸到生产环境的缺陷、修复后复发,以及高风险问题是否按期处置。对“缺陷发现数”应作为诊断线索,而非个人考核的单一目标。

2. 所有缺陷都要求限时清零

“所有问题必须在本迭代关闭”听起来有执行力,却忽略了修复成本、风险级别和机会成本。低风险问题可能需要牵涉大面积重构;高风险问题则可能必须立即止损。把两者套进相同期限,会迫使团队做低价值的表面修补,或把延期理由藏起来。

期限应该由风险级别和业务场景决定。对高风险问题,先考虑临时缓解、功能开关、流量隔离或回滚,再安排根因修复;对低风险问题,可以结合版本节奏纳入计划,但必须记录接受理由和复审日期。

3. 把严重度等同于优先级

严重度描述问题造成的影响,优先级描述组织当前应该先做什么。一个影响范围较窄、但可能导致不可逆损失的缺陷,严重度可能很高;一个影响较广、但有可靠绕行方案的问题,短期优先级可能低于正在阻断关键发布的其他事项。

制度应保留两项判断,避免用单一标签代替决策。严重度尽量依据相对稳定的影响标准;优先级则由产品、业务和研发根据时点、成本、依赖及风险共同排序,并保留变更记录。

4. 只要求“修好”,不要求“证明修好”

开发提交代码不等于缺陷关闭。修复可能只覆盖了复现路径,没有覆盖相邻边界;也可能在测试环境有效,上线配置却不同。若缺少复现条件、验证范围、构建版本和结果证据,管理者无法区分问题真正解决、暂时没有复现,还是只被标记为完成。

关闭条件应包含验证,而不是只包含状态变化。对高风险缺陷,还应确认监控、告警、回滚或用户补救路径已经就绪。若问题无法复现,应进入“待补充证据”或“观察中”,不能直接等同于修复成功。

5. 用高频催办替代风险升级机制

管理者每天问“为什么还没修好”,不会自动缩短修复时间。真正需要的是知道卡点属于技术复杂度、跨团队依赖、环境不可用、需求不清,还是决策迟迟未做。不同原因要匹配不同动作:技术评审、依赖负责人协调、测试环境修复、业务范围澄清或风险接受审批。

催办应当针对超时节点和未解决决策,而不是针对个人表态。对高风险问题,设定自动升级条件比反复在群聊中追问更可靠;对一般问题,周度趋势检查比每日打断研发更有效。

6. 把工具上线当作制度建设完成

工具可以设必填字段、自动提醒、权限控制和状态流转,但如果团队不知道严重度如何判断,系统只会更快地产生不一致的数据。反之,制度很清晰但没有统一记录方式,也难以跨团队追踪。

应先定义最小规则,再配置工具工作流,最后抽查实际记录是否符合规则。以 PingCode 等项目协作平台承载制度时,建议先试点一条产品线,观察字段负担、审批时长和错误流转,再扩大范围,而不是一次性把所有团队都改成复杂流程。

四、专业判断逻辑:把风险、时限、权责和证据连起来

1. 用影响维度判断严重度,不让“感觉严重”成为唯一标准

严重度至少考虑五类影响:受影响用户或交易范围、业务损失或服务中断程度、数据与安全风险、是否存在可行绕行方案、问题是否可恢复。可根据组织业务增加合规、声誉或外部承诺维度,但不宜把所有因素简单相加后伪装成精确科学。

我倾向采用“硬触发条件加综合判断”。例如,涉及未经授权的数据访问、关键资金结果错误或核心服务不可用时,无论用户数量暂时多小,都应触发高风险评估。其余情况再结合影响范围、复现概率和绕行能力确定级别。

2. 把严重度、优先级和紧急程度分开记录

严重度可以相对稳定,优先级会随发布计划和业务窗口变化,紧急程度则与必须采取行动的时间有关。分开记录能解释为什么同一缺陷今天需要暂停发布、下周却可以进入常规修复队列,也能防止通过改标签掩盖风险。

字段 回答的问题 调整频率 典型责任角色
严重度 如果发生,影响可能有多大 影响证据变化时 测试、研发、业务共同确认
优先级 当前应排在其他事项之前吗 计划或资源变化时 产品或业务负责人协调
紧急程度 最迟何时必须采取措施 风险窗口变化时 风险负责人或值班负责人判断
风险接受状态 延期期间由谁接受剩余风险 审批或复审时 被授权的业务决策人

3. 设计分级响应,而不是对所有问题规定同一服务时限

响应时限应拆成“确认收到、完成分级、给出处置计划、完成缓解、完成根因修复”几个节点。若只写“高优先级 24 小时修复”,团队可能为了满足时限而仓促提交未经充分验证的改动。

以下时限可作为制度讨论的起点,属于建议基准,不是行业统一标准。组织应按服务等级、值班能力、合规要求和业务窗口调整。表中“响应”指开始评估并明确责任,不代表必须在同一时限内完成根因修复。

级别 建议响应基准 处置要求 发布限制建议
紧急 15 分钟内确认责任人,1 小时内启动止损评估 优先止损、持续同步影响范围,必要时启动事故机制 相关功能或版本原则上暂停放行,除非有明确隔离方案
高 4 个工作小时内完成初步分级和处置计划 当日明确修复或缓解方案、依赖和复核时间 涉及范围内原则上不得无审批放行
中 1 个工作日内确认责任人和计划 进入迭代或维护计划,持续评估积压风险 可按正常发布门槛评估
低 3 个工作日内确认分类和处理方式 可合并规划或接受延期,但需记录复审日期 不自动阻断发布,除非组合风险发生变化

4. 给延期设门槛:不是不能延期,而是不能无主延期

任何允许延期的制度,都需要回答谁有权接受风险、接受多久、以什么补偿措施降低风险、何时重新评估。仅填写“资源不足”或“后续优化”不是风险接受,因为它没有说明谁作出决定,也没有期限。

对高风险缺陷,延期审批至少应记录:剩余影响范围、无法立即修复的原因、临时控制措施、风险接受人、失效或复审日期,以及触发重新决策的条件。若控制措施失效、影响范围扩大或监控触发阈值,延期批准应自动失效。

5. 关闭条件分级:证据强度应与风险相匹配

低风险问题可以通过复现步骤验证、代码版本关联和必要的回归结果关闭。高风险问题还需要覆盖关键边界、确认部署环境、审查监控表现,并在必要时安排灰度观察。不是每个缺陷都要写长篇报告,但高风险问题必须留下足以让他人复核的证据。

Google SRE 的公开实践强调,事故复盘要关注系统和流程改进,而不是寻找个人替罪者。将这一原则用于缺陷制度,意味着复盘的产出应是可验证的预防动作,例如补充监控、修订测试策略、增加发布检查或明确接口契约,而不仅是“提高责任心”。

6. 管理指标要看趋势与分母,避免制造漂亮但无效的数字

建议至少观察:生产环境逃逸缺陷率、严重缺陷按期处置率、缺陷重新打开率、重复缺陷比例、从发现到首次响应的时间、从发现到风险解除的时间。指标必须写清分母、统计周期、环境范围和排除规则。

例如,“修复率 95%”如果不说明是按新增数、存量数还是到期数计算,几乎无法用于决策。对于快速增长的团队,按版本规模或发布次数对比,通常比直接比较缺陷总数更有解释力;对于事故风险,严重度分层比总体平均值更重要。

五、案例拆解:一条中大型产品线如何把制度变成日常决策

1. 案例边界与数据说明

下面采用一个情景模拟的复盘案例,用于说明制度设计,不代表某家企业的真实经营数据,也不应被当作行业平均值。设定对象是一家约 600 人的软件企业,产品包含多个业务模块,发布节奏较快,研发、测试和产品分属不同团队,原有缺陷记录分散在不同渠道。

模拟的初始问题包括:严重度命名不一致;延期理由没有审批人;缺陷修复后缺少统一验证证据;同一问题被不同团队重复登记;发布前临时升级的缺陷没有明确叫停权限。管理层决定先在一条核心产品线上运行制度,观察两个发布周期,再决定是否推广。

2. 先建立最小可用流程

试点没有一开始就重新设计所有工作流,而是把处置过程压缩为六个关键节点:登记、分级、责任认领、处置决策、修复验证、关闭或风险接受。每个节点只保留影响下游判断的信息,避免表单变成额外文书工作。

  1. 登记:记录环境、复现步骤、预期结果、实际结果、影响对象和发现来源。
  2. 分级:由测试或发现团队提出初始等级,研发补充技术影响,涉及业务损失时由业务代表确认。
  3. 认领:指定一个最终负责推进的人,并明确需要协作的团队。
  4. 决策:确认立即修复、先缓解、纳入计划、暂不处理或接受风险,并记录决策理由。
  5. 验证:关联修复版本、回归范围和结果;高风险缺陷增加上线观察或回滚确认。
  6. 关闭:由非修复提交者确认验证证据,或者由授权人签署风险接受。

这里的责任人指负责推动闭环的人,不一定是亲自写代码的人。跨团队问题尤其需要一个明确的协调责任人,否则每个团队都可能认为自己只负责其中一段。

3. 把“发布门槛”转成可执行的决定

模拟试点将发布决策分成三种状态:允许发布、附条件发布、阻断发布。阻断条件不是“有未关闭缺陷”,而是触发明确风险门槛,例如存在未隔离的高风险缺陷、关键回归未完成、风险接受人缺位,或监控与回滚方案未准备好。

附条件发布需要列出约束,例如只向一定比例用户开放、关闭特定功能、增加告警监控,或在指定时间复核。条件必须能验证和失效退出;如果只是写“上线后持续关注”,就没有形成控制措施。

4. 两个发布周期的情景模拟观察

试点前后对比采用模拟数据,仅用于展示观察框架。团队记录了严重缺陷响应、延期审批、验证证据和重复登记等维度。重要的并不是某个数字达到多少,而是管理层能否把变化追溯到规则与行为。

观察指标 试点前情景值 试点后情景值 解释边界
高风险缺陷 4 小时内完成责任确认的比例 58% 91% 反映责任认领速度,不等于修复速度
延期缺陷记录明确风险接受人的比例 32% 88% 反映决策可追溯性,不代表延期风险已经消失
关闭时关联回归证据的高风险缺陷比例 46% 93% 反映验证记录完整度,不直接等于测试覆盖充分
重复登记且未关联原问题的缺陷比例 18% 7% 反映跨渠道归并能力,受记录习惯影响

这组模拟观察说明,制度早期更容易改善的是“有没有人认领、有没有人批准、有没有证据”,而不是立刻显著减少全部缺陷。管理层若只看缺陷存量,可能误判制度没有效果;但如果高风险处置开始可追踪,组织已经获得了更可靠的决策基础。

修复落地方案:管理层开展Bug / 缺陷的制度设计案例解析

5. 同时检查处置速度与修复质量,防止只优化一端

如果只追求快速关闭,团队可能降低验证标准;如果只追求完整验证,缺陷又可能在高风险状态停留过久。因此需要分别观察“响应时间”“风险解除时间”和“重开情况”。前者反映组织是否及时接手,中者反映风险何时真正降低,后者帮助发现修复质量或验证不足。

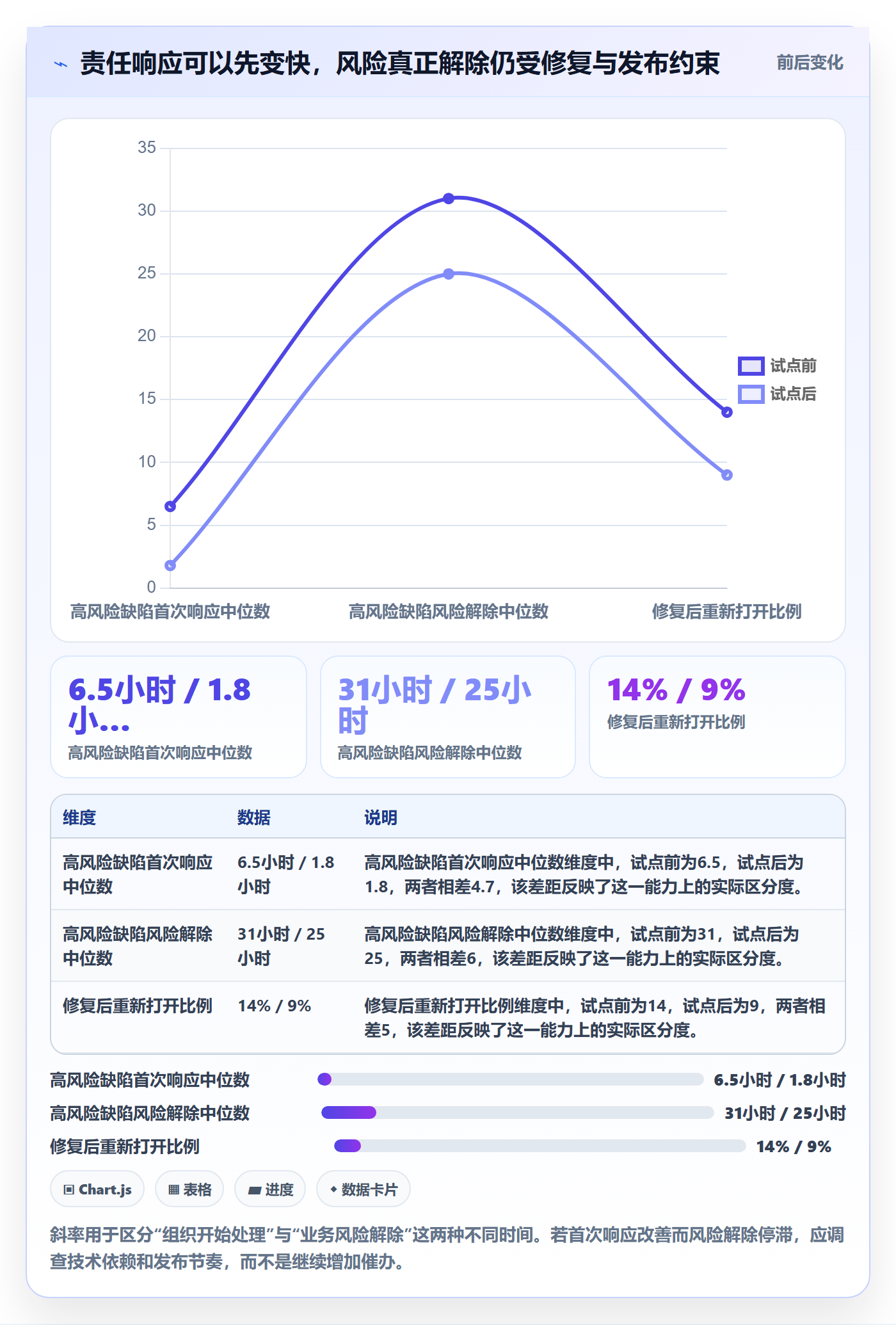

下表继续使用情景模拟数据。它刻意展示一个容易被忽略的现象:首次响应明显变快,但风险解除时间只小幅改善。这并不一定是制度失败,也可能说明修复受技术债、依赖团队或发布窗口约束,需要管理层采取资源和架构层面的措施。

修复落地方案:管理层开展Bug / 缺陷的制度设计案例解析

6. 工具承载要围绕工作流,而不是围绕字段数量

在试点流程稳定后,再把记录迁移到统一工作台。若使用 PingCode 等项目管理平台,可配置严重度字段、责任人、目标版本、延期审批、状态变更和验证附件;也可将缺陷与需求、测试任务、发布计划关联,减少重复登记和手工汇总。

工具设计应坚持最小字段原则。登记阶段只要求复现和影响判断所需的信息;审批阶段才要求风险接受和补偿措施;关闭阶段补充修复版本与验证证据。若所有字段从创建时就强制填写,发现人可能因为信息不全而绕过系统,造成治理数据更差。

7. 复盘不能止于“提醒大家重视质量”

案例中的复盘关注重复缺陷的原因分布:测试场景遗漏、需求边界不清、接口契约变化未同步、发布配置差异、监控未覆盖。团队对每类原因指定不同改进责任,例如补充自动化回归、建立变更通知、统一环境配置或增加业务告警。

复盘动作应有负责人、期限和验证方法。比如“补充权限回归测试”需要明确覆盖哪些角色、进入哪个测试集、由谁确认执行结果。只有复盘行动真正进入后续交付流程,事故教训才从会议纪要变成组织能力。

六、落地行动:按组织成熟度分阶段实施

1. 起步阶段:先统一最低限度的语言和责任

如果目前缺陷数据分散、严重度含义不清,不建议马上建立复杂审批矩阵。先统一缺陷边界、三个到四个风险级别、每个缺陷的唯一责任人、关闭证据和高风险升级对象。

  1. 选定一条业务线或一个核心产品作为试点,避免全公司同时改流程。
  2. 抽取最近一到两个发布周期的问题,检查等级、责任、延期和关闭证据是否缺失。
  3. 召开一次跨职能校准会,用真实缺陷对照分级标准,记录争议最大的判断点。
  4. 把缺陷入口统一起来,保留外部反馈渠道,但为不同来源建立关联规则。
  5. 每周复核高风险未关闭项和超期项,不用全员逐条汇报所有低风险缺陷。

起步阶段的目标不是证明团队流程“先进”,而是确保高风险问题不会因为渠道分散、无人负责或无法升级而被遗漏。

2. 稳定阶段:增加延期控制、发布门槛和趋势复核

当基本记录稳定后,再加入延期审批、发布放行条件、过期复审和分层指标。延期审批要轻重有别:低风险问题可以由团队负责人批准;高风险问题需要业务或风险授权人确认,不能只由修复负责人自批。

管理层每月或每个发布周期检查三类异常:高风险缺陷反复延期、同类缺陷重复发生、修复后重开率持续偏高。趋势复核的目的不是追究某个人,而是判断现有规则是否失效、技术投入是否不足,或组织激励是否在诱导低报问题。

3. 成熟阶段:把风险治理接入交付与运营机制

成熟组织可以把缺陷制度与发布评审、事故管理、客户支持、安全响应和质量改进联动。缺陷若触发生产事故,应关联事件时间线和复盘行动;若涉及关键客户承诺,应关联客户沟通与补救措施;若属于合规或安全风险,应进入相应的专门流程。

同时应进行流程抽查,而非只审计系统字段。抽查者可以随机选取已关闭高风险缺陷,核对原始复现、修复版本、验证结果和放行决策是否一致。字段齐全但证据无效,仍然是形式合规。

4. 设计一次可复用的管理评审会议

缺陷管理会议不宜变成逐条读列表。建议固定为 30 至 60 分钟,优先讨论决策和趋势,只有需要跨团队协同的项目才进入会议议程。会前提供高风险清单、延期项、超时项和趋势变化,会议现场处理无法异步解决的问题。

  1. 确认当前未解除的高风险及其影响范围。
  2. 决定需要阻断、缓解、延期还是接受风险,并记录授权人。
  3. 处理跨团队依赖和资源冲突,给出明确责任与期限。
  4. 复核重复缺陷和生产逃逸问题,指定系统性改进动作。
  5. 检查上次改进行动是否完成,未完成时说明阻碍和新的决策需求。

5. 让度量指标形成“触发动作”,而不是仅用于展示

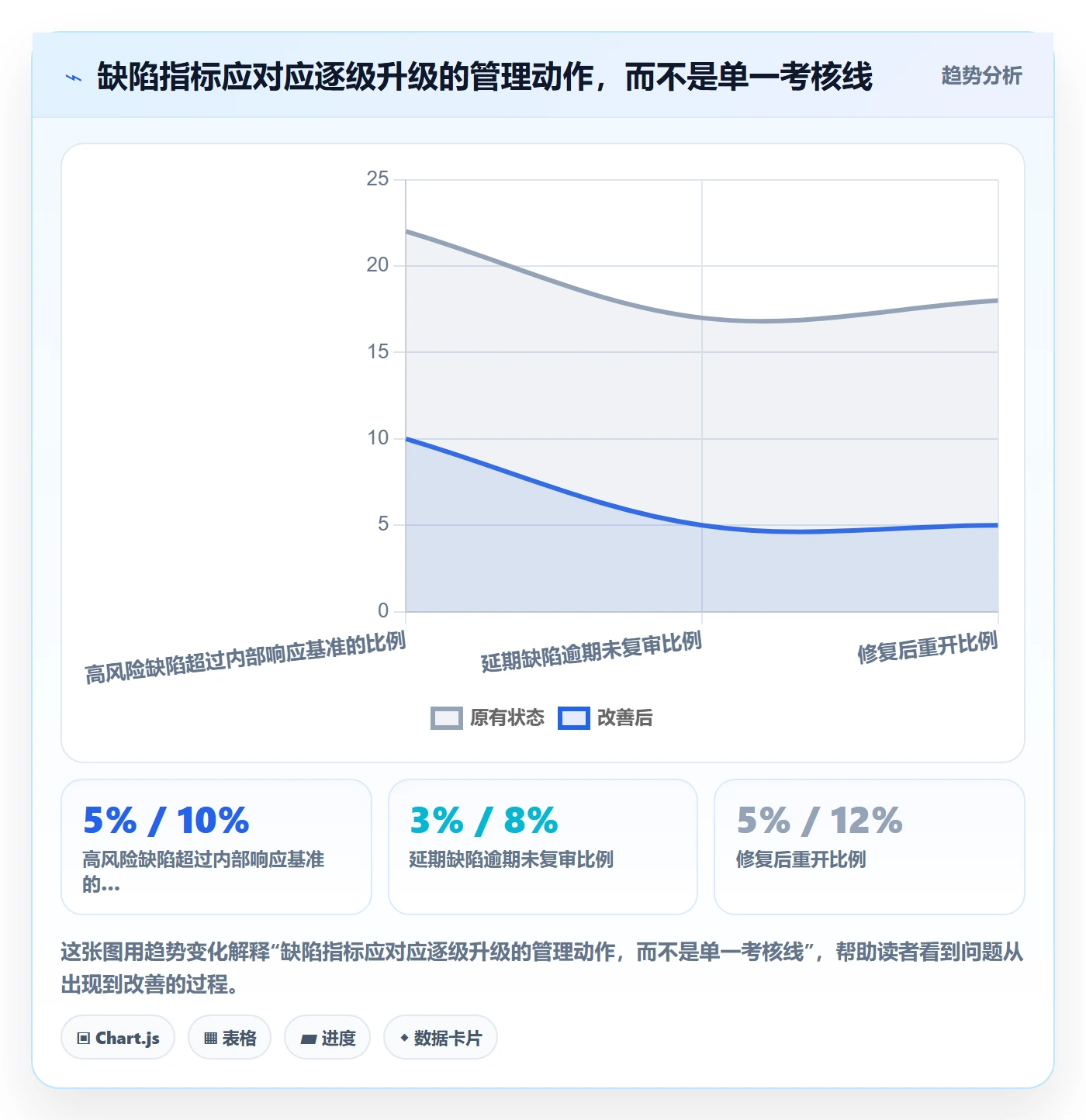

每一个管理指标都应绑定可能采取的动作。例如,高风险缺陷超时率连续两个周期上升,触发资源或依赖评估;某类缺陷重复发生,触发专项根因分析;重开率上升,触发对修复验证范围的抽查。指标若没有后续动作,就只是报表装饰。

以下阈值只适合作为试点的建议基准,不能不经校准直接作为考核红线。组织应先获取本身的历史分布,考虑业务复杂度、发布频率和缺陷结构,再设定触发条件。

修复落地方案:管理层开展Bug / 缺陷的制度设计案例解析

6. 把数据口径写进制度附录

至少明确每个指标的计算方式。例如,按期处置率的分子是周期内按承诺时间完成风险解除的缺陷数,分母是周期内到期的缺陷数;被正式批准延期的项目是否重新计时,必须事先约定。没有口径说明时,团队之间会通过选择不同分母得出相反结论。

还要保留数据修订记录。若缺陷从高风险调整为中风险,需说明新证据和批准人;若重复问题合并,也应保留原记录关联。如此才能避免通过修改分类和删除记录制造“指标改善”。

七、不同情况下的行动建议:规则要适配业务风险和团队条件

1. 核心业务或不可逆损失风险高的组织

涉及资金、个人信息、医疗、安全、关键交易或强监管要求时,应以风险控制优先。高风险缺陷的发布门槛要更明确,延期接受人应具备相应授权,必要时需要安全、法务、合规或业务控制角色共同参与。

建议把止损手段纳入预案:功能开关、访问控制、数据校验、回滚策略、客户通知和人工补救。高风险问题不能因为暂时没有客户投诉就降级;应根据影响机制和证据判断,而不是只根据已发生损失判断。

2. 早期产品、频繁试错且资源有限的团队

早期团队可能无法承受繁重审批。此时应减少低风险流程负担,但不能取消重大风险的升级路径。可以只设“阻断”“高”“常规”三个层级,要求关键缺陷由负责人确认,低风险问题进入轻量队列。

这类团队要接受一定程度的非关键缺陷积压,但必须知道积压集中在哪些模块、会不会累积成重构成本,以及哪些问题会改变用户信任。对探索性功能,优先使用功能开关、灰度和快速回滚,通常比追求发布前把所有低风险问题清零更有效。

3. 多产品线或 100 人以上的中大型组织

组织复杂度上升后,应建立统一的核心定义,同时允许产品线补充本地规则。统一的部分包括缺陷边界、数据字段、严重度基本含义、延期责任和关闭证据;本地化的部分可以包括业务级发布门槛、值班响应能力和特定合规要求。

工具方面,可由某项目管理平台承载共同的状态与指标,再保留团队的执行方式。以 PingCode 为例,适合把跨产品线缺陷、需求、测试和发布信息纳入可追踪流程;是否采用某个平台,应看权限配置、流程灵活性、数据导出和组织现有系统协同能力,不能因为工具功能多就默认流程设计正确。

4. 强外部承诺或客户支持压力较大的组织

如果缺陷主要通过客户反馈暴露,制度要把客户影响与技术处置连接起来。客户支持负责确认受影响对象和承诺边界,研发负责评估技术影响,产品或业务负责人决定优先级,客户沟通责任人持续更新处理状态。

不要把“客户说很急”直接等同于最高严重度,也不要因问题只影响单一客户就自动降级。应评估客户业务关键性、合同约束、数据影响、可绕行方案和潜在扩散范围,并将客户处置进展与缺陷状态关联。

5. 缺陷主要来自生产环境的组织

如果大量问题上线后才被发现,单纯加快修复并不能解决根因。要同时检查需求验收标准、自动化测试、灰度策略、监控覆盖、数据迁移和环境一致性。生产缺陷应能回溯到哪个质量屏障失效,而不是只记录“代码有问题”。

对高影响生产问题,可采用复盘机制,但复盘要聚焦系统条件和改进动作。避免以“谁操作失误”结束讨论;若流程依赖个人记忆、告警不清或权限设计不合理,个人提醒不会消除系统风险。

八、制度取舍:控制强度、决策速度与团队自主性如何平衡

1. 流程越严格,风险越可见,但决策成本也会上升

增加审批层级有助于让高风险延期得到授权,却可能拖慢一般修复。若所有缺陷都走管理层审批,管理者会被低价值决策淹没,真正严重的问题反而难以获得关注。规则应该按风险分层:低风险快速处理,高风险增加证据和授权。

一个实用判断是:每增加一个字段、会议或审批节点,都要问它是否改变决策质量。若答案是否定的,应该合并或删除。治理不是把每个动作都留下签字,而是把不可逆风险的决策路径做得足够可靠。

2. 追求快速修复,可能牺牲根因治理

对线上高风险问题,先缓解再根修通常是合理的;但缓解措施不能被误当成永久修复。制度应区分“风险已暂时受控”和“根因已解决”,并给前者设失效时间、复审条件和替代方案。

若业务选择长期保留风险,管理层需要接受剩余影响并安排补偿措施,而不是把问题移到低优先级队列后就不再查看。管理透明并不会让风险消失,但能防止组织在不知情状态下持续暴露。

3. 统一指标有助横向比较,但可能掩盖业务差异

统一口径是跨团队沟通的前提,但同一个指标在不同产品线可能含义不同。例如,发布频率、单次变更规模、用户结构和回滚能力差异很大,直接对比绝对缺陷数不公平。

做横向比较时,应优先比较共同的流程能力,如责任确认及时率、证据完整度、延期复审情况;比较质量结果时,则按业务类型、严重等级、发布次数或变更规模分层。比较的目的应是找差异和可复制做法,不是制造简单排名。

4. 将缺陷关联绩效能强化责任,也可能诱发低报

完全不问责,可能让长期拖延和重复失误没有改进压力;但把缺陷数量、修复时长直接绑定个人绩效,也会鼓励拆分、降级或不登记。更稳妥的方式是考察岗位可控的行为:是否及时暴露风险、是否按约定验证、是否完成复盘行动、是否反复违反已知控制要求。

对于系统性问题,应追究制度责任和资源决策责任;对于个人故意绕过安全控制或伪造验证证据,则应按组织规则处理。无责复盘不等于无责任,也不等于不追责;它反对的是用惩罚个人替代系统改进。

5. 数据越丰富,管理越精细,但收集负担也越高

缺陷治理不需要记录所有可能的信息。数据字段的价值取决于它是否能支持分级、处置、验证、复盘或趋势判断。过多必填项会让记录者疲劳,最终出现随手填写、复制粘贴和绕过系统。

建议每个季度检查一次字段使用率和决策关联度。连续多个周期没有被用于筛选、分析或决策的字段,可以考虑删除;安全、合规或事故追溯所需信息,则应保留并说明用途和访问权限。

九、结尾:好制度不是让缺陷消失,而是让风险不再隐形

1. 管理层下一步可以从一张高风险清单开始

如果组织还没有成熟制度,不必先写一本厚重的管理手册。下一步可以先抽取当前所有未关闭的高风险缺陷,逐项确认影响范围、责任人、处置计划、延期决定、临时控制和复审日期。只要其中有一项没人负责或无法解释为什么仍然开放,就已经找到制度需要补上的位置。

接着选择一个业务团队试行最小流程,运行至少一个完整发布周期。复核的重点不是表格是否填满,而是高风险问题是否更早进入决策、延期是否有明确授权、关闭是否有可信证据,以及同类问题是否开始被系统性处理。

2. 独特但关键的判断:少看“关了多少”,多问“风险何时解除”

缺陷制度最容易被做成清零工程,也最容易被做成报表工程。真正有效的制度,既不把所有未关闭问题当作失败,也不把状态改成“已完成”当作成功。它把风险、责任、时限、证据和授权连接起来,让团队既能快速处理,也能解释为什么某个问题可以延期或必须阻断发布。

管理层真正需要治理的,不是系统里有多少条 Bug,而是组织是否有能力及时看见重大风险、由正确的人作出取舍,并用证据确认风险已经解除。从一张高风险清单开始,明确责任人、期限、控制措施和复审时间,再用真实运行结果迭代制度,这比一次性制定完美流程更容易落地,也更能形成持续的质量改进能力。

常见问题解答(FAQ)

1. 管理层设计 Bug / 缺陷修复制度时,第一步应该定什么?

我准备推动研发团队建立缺陷管理制度,但担心一上来就规定修复时限、考核指标,最后大家只是在填表。制度设计到底应该先解决什么问题,才能让缺陷真正流转起来?

先统一“什么算缺陷”和“谁负责下一步”,再讨论时限与考核。建议用近一个月的缺陷记录试跑分类规则:明确缺陷、需求变更、使用咨询和环境问题的边界,并规定每种状态的进入条件、责任人和退出条件。举例来说,缺陷被提交后,产品或质量负责人需要在一个工作日内完成初步分级;

信息不足时退回补充复现步骤,而不是直接指派给开发。制度的第一项验收标准不是表单填得完整,而是随机抽取 20 条记录时,团队能否说清当前责任人、下一步动作和判断依据。

2. 缺陷优先级和修复时限应该怎么设计,才能避免所有问题都被标成紧急?

我发现团队里很多人会把自己的问题标成最高优先级,结果研发每天都在插单,原定工作不断延期。我想设修复时限,但又怕业务部门觉得制度是在拖延问题,应该怎样分级才公平?

不要只用“高、中、低”或单一严重程度决定时限,应把影响范围、业务损失和临时绕行方案一起判断。可以先采用四级试行:P0 为核心服务中断或数据风险,立即响应并持续处理;P1 为关键流程受阻且没有可接受绕行方案,当日给出修复或明确处置计划;P2 为局部功能受影响,有替代路径,纳入近期迭代;

P3 为轻微体验问题或低频边界情况,进入排期池。每次升级都要求提交影响用户数、发生频率和绕行成本。试行四周后检查 P0、P1 占比及被重新定级的比例;如果高优先级比例长期异常,先复核定义和审批机制,不要简单处罚提报者。

3. 怎样处理缺陷长期挂起、反复退回或修复后再次出现?

我负责跟进缺陷时,经常看到问题卡在“待确认”或“待修复”,过几周又被重新打开。有些单子虽然显示已解决,用户却说问题还在,我该通过什么流程减少这种反复?

为挂起设置必填原因、责任人和复查日期,并区分“等待外部条件”与“暂不处理”。例如,等待客户数据或第三方环境时,应记录所需材料、跟进人和到期日;超过约定日期自动进入复核,而不是无限期停留。关闭缺陷时,要求附上验证环境、版本、复现路径和验证结果;无法复现的记录也要说明测试条件。

建议每周检查一次超过 7 天未更新的事项,并单独统计 reopen 率。若同类缺陷反复打开,优先检查验收条件、测试环境一致性和回归范围,不能只把它当作开发修复质量问题。

4. 管理层应该用哪些指标评估缺陷制度,而不是把 Bug 数量变成绩效排名?

我想向管理层汇报缺陷治理效果,但担心统计缺陷总数会让团队少报问题,统计修复数量又可能鼓励拆单。我该看哪些指标,才能判断制度是否真的改善了交付质量?

用能反映流转效率和用户影响的组合指标,不建议按个人提交数或修复数排名。试点阶段可看首次响应时间中位数、各优先级超期率、缺陷从提交到验证通过的周期、重新打开率,以及上线后发现的严重缺陷比例。比如首月建立基线,之后连续两个迭代比较趋势;同时抽样核对关闭记录,防止通过改优先级或提前关闭“优化”数据。

指标需要配合复盘:周期变短但 reopen 率上升,说明可能是仓促关闭;缺陷数量上升但上线后严重问题下降,也可能意味着发现能力改善。管理层应关注系统性阻塞和质量风险,而不是把单个数字直接等同于个人表现。

核心关键词

读者评论

秦
秦婉清

把延期审批加上复审日期这点很实用。我们以前也会写“资源不足”,但没人追踪到期后风险是否变化,最后延期就变成默认状态。

叶
叶雨桐

不按缺陷总数考核团队我认同。主动登记反而可能让数据变差,最好结合线上逃逸、重复发生和修复后复发来看,单看数量确实容易误判。

严
严嘉宁

严重度和优先级分开记录有必要,不过跨团队执行时容易各自理解。最好用几类真实案例定期校准,否则字段分开了,判断口径还是不一致。

文章包含AI辅助创作:修复落地方案:管理层开展Bug / 缺陷的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/512292

赞 (0)
飞飞飞飞
问题实操方法:管理层提升Bug / 缺陷效率的制度设计方法与模板
上一篇 2小时前
关闭管理指南:管理层如何做好Bug / 缺陷,流程优化全流程
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
