研发团队的 Bug 数量下降了,线上回滚次数却上升;缺陷关闭率达到 95%,版本验收仍然频繁延期。这类看似矛盾的现象并不少见,因为缺陷效率不是“关得快”,而是团队能否在合适的时间识别、判断、修复并验证真正影响用户和交付的风险。本文把效率拆成缺陷流转、修复质量、优先级判断和反馈机制,并用明确标注的情景模拟数据说明:怎样判断瓶颈、怎样改流程,以及什么时候不该继续追求更快关闭。
一、先讲核心结论:缺陷效率不是关闭速度
1. 用端到端结果衡量,而不是只看修复耗时
我判断一支研发团队的缺陷管理是否有效,首先看缺陷从发现到验证关闭的完整过程,而不是只看开发人员接单后用了几小时。接单到修复提交的时间,只覆盖流转中的一段;如果需求背景缺失、复现环境不清、修复后没人验证,工单很快从“处理中”变成“已解决”,用户风险却没有消失。
因此,团队至少要区分四类时间:发现到首次响应、响应到明确处理方案、开始修复到提交、提交到验证关闭。它们分别暴露响应速度、诊断质量、实现效率和验证能力。只有把几段时间拆开,才能知道问题是排队太久、定位太慢、代码修改困难,还是测试反馈滞后。
核心判断是:提高缺陷效率,优先减少等待、返工和重复发生,而不是要求每个人把同一件事做得更快。若修复时间变短但回归缺陷上升,团队只是把成本从开发阶段转移到了测试或线上。
2. 缺陷管理要同时看速度、质量和风险
速度指标回答“多久处理”;质量指标回答“是否一次修对”;风险指标回答“哪些问题值得优先处理”。只看其中一类,容易形成局部优化。例如,按关闭数量排名会促使人优先处理容易复现、容易修复的小问题,而影响核心交易但需要跨模块排查的问题反而被搁置。
我建议将指标分成三层:流动效率、修复质量、用户影响。流动效率包括等待时长和处理周期;修复质量包括重开率、回归缺陷率和重复缺陷率;用户影响则包括受影响用户、业务流程、数据完整性、安全与合规风险。
| 观察层 | 建议指标 | 适合回答的问题 | 不宜单独用于 |
|---|---|---|---|
| 流动效率 | 首次响应时间、修复周期中位数、待处理时长 | 工作主要卡在哪个阶段 | 个人绩效排名 |
| 修复质量 | 重开率、回归缺陷率、重复缺陷率 | 处理结果是否可靠 | 脱离缺陷严重度的团队横向比较 |
| 用户影响 | 受影响用户、业务中断时长、数据风险 | 该先处理什么 | 简单汇总成一个总分 |
3. 先建立可解释的基线,再设目标
不同产品、团队和发布节奏之间,缺陷周期差异很大。线上支付故障和内部后台的文字错位,不应该套用同一修复时限;每周发布的团队与每季度发布的团队,也不适合直接比较关闭率。没有基线就设目标,往往会把指标变成压力,而不是诊断工具。
我会先选取连续数个发布周期的数据,按优先级、来源、模块和缺陷类型切分,观察中位数、较慢区间和重开情况。中位数比平均数更不容易被个别长尾工单拖偏;但长尾本身仍要检查,因为少量长期未解决的问题可能隐藏架构风险或责任边界不清。
下方是情景模拟数据,用于演示端到端指标如何比单一关闭率提供更多信息,不代表行业基准或实际客户统计。

二、背景和真实场景:缺陷为什么会在流程里变慢
1. 一个缺陷通常要经过多次交接
缺陷从被发现到真正解决,往往经过客户支持、产品、测试、研发、代码评审、发布和回归验证。每次交接都可能丢失上下文:用户做了什么、当时的数据是什么、问题是否稳定复现、影响范围有多大、临时绕行方案是否存在。
表面上看,开发人员可能只花两小时写修复;端到端周期却达到五天。差额并不一定意味着代码效率低,可能是工单等待分诊、缺少测试账号、依赖另一个团队提供日志,或修复已完成却等不到验证窗口。把所有时间归到“开发耗时”,不仅不准确,还会让团队优化错地方。
因此,工单状态必须能描述真实工作,而不只是方便统计。若“处理中”同时包含排队、分析、等待外部信息和编码,团队就无法从数据里区分阻塞原因。状态过多同样有代价:每次切换都要维护,最后大家会绕过流程,记录反而失真。
2. 低质量报告会把定位成本转嫁给研发
“页面有问题”“操作失败”“偶尔报错”不是可直接处理的缺陷描述。研发需要重新询问版本、环境、账号权限、操作路径和预期结果,等待反馈时上下文又可能中断。报告方也未必知道哪些信息对定位有价值,于是双方陷入反复追问。
我更关注缺陷报告是否让另一个人能独立复现,而不是字段是否填满。最有用的信息通常包括:产品版本或构建号、环境、前置条件、最短复现步骤、实际结果与预期结果、发生频率、影响范围、相关日志或截图,以及是否存在安全或数据风险。不是每个字段都必填,但缺少关键信息时必须能指出缺什么。
日志和截图也需要谨慎处理。截图可能带有个人信息、令牌或客户数据;日志要有时间戳、请求标识和必要上下文,同时应避免把敏感数据复制进普通工单。信息完整不等于信息越多越好,采集范围要遵循最小必要原则。
3. 排队、返工和重复问题会放大总成本
缺陷的等待时间常被忽略。开发人员同时接手多个高优先级问题时,团队看起来“每件都在做”,实际上切换成本上升,完成时间反而变长。紧急任务不断插队,还会打断正在进行的复杂定位,导致已投入的分析成果无法及时转化为修复。
返工通常来自三类缺口:问题定义不清、修复范围判断过窄、验证条件不足。重复缺陷则可能来自同一根因在多个入口出现,或者修复只覆盖一个表象。若组织只在工单关闭时庆祝,不回看重开和复发,短期吞吐量就会掩盖长期负担。
下方的流程拆分是情景模拟,用于说明端到端周期可能由哪些部分构成。实际团队应根据自己的状态日志重新测量,而不是把示意比例当成外部基准。

4. 团队规模增长会放大信息与责任边界问题
小团队可以依靠口头沟通补足工单缺失信息;随着系统模块、团队和发布频次增加,口头上下文难以传播。相同问题可能被不同团队重复登记,跨服务缺陷也可能在“归属哪个模块”上停留数天。规模扩大后,流程的作用不是多加审批,而是让责任人、信息来源和决策理由可追踪。
对于 100 人以上的研发组织,集中式项目管理平台可以帮助统一状态、权限、通知和报表,但工具本身不会自动提高缺陷质量。若定义不一致、状态没人维护、指标没有负责人,平台只会更快地汇总混乱数据。选型时应验证跨团队关联、审计记录、权限隔离、接口能力和报表口径,而不是只看界面演示。
三、常见误区:看似提效,实际把成本挪到别处
1. 把关闭数量当成个人或团队产出
关闭数量是容易统计的活动指标,却不是可靠的价值指标。一个人一周关闭十个小问题,不一定比另一个人解决一个导致核心流程中断的缺陷贡献更大。如果把关闭数量与个人绩效直接绑定,团队会自然地偏向短平快任务,复杂问题则被拆成更多小工单,统计数字变漂亮,真实风险未必下降。
这并不意味着关闭数量毫无用途。它可以用于观察团队整体吞吐变化,前提是按优先级、问题类型和工作量背景解释,并与重开率、周期分布、积压变化一起看。它不应承担“谁更努力”的证明责任。
我会特别检查同一时期的积压规模。如果关闭数量增加,但新建数量更高、超期工单持续累积,团队的处理能力仍低于需求输入。反之,关闭数下降可能是因为团队集中解决高影响的根因问题,并不自动代表效率退步。
2. 给所有缺陷设同一个修复时限
统一时限看起来公平,实际上抹平了风险差异。数据损坏、权限绕过、支付失败和不影响核心流程的界面错位,不应使用相同的响应与处置方式。优先级还应考虑可利用性、受影响用户数、发生频率、绕行方案、数据可恢复性和法律合规约束。
时限应服务于决策:提醒负责人评估、触发升级或安排复核,而不是保证所有问题必定在同一时间内完成。对依赖外部供应商、跨团队架构或需要安全验证的缺陷,团队可以承诺阶段性响应与风险控制,而不应承诺无法掌控的最终修复日期。
3. 用“缺陷越少越好”代替质量分析
缺陷数量受测试覆盖、用户量、功能复杂度、报告渠道和版本节奏影响。发现更多问题,有时说明测试更有效或用户反馈渠道更畅通;发现更少问题,也可能只是采集不足。单纯追求数量下降,容易让团队减少报告或把问题重新归类。
更值得追踪的是缺陷如何分布:哪些模块反复出现、哪些来源最常遗漏、哪些类型更容易在线上暴露、哪些修复经常重开。缺陷分类不宜细到每个人都要花十分钟选择,但应足以支持行动,例如区分需求理解、边界条件、数据迁移、兼容性、性能、安全和发布配置。
4. 把流程变成“填表竞赛”
模板的目标是减少补问,不是让提交人完成一张复杂问卷。若每个问题都要求填写十几个字段,提交人会填入“无”“不清楚”来过关,真正重要的信息反而被淹没。模板应该把高价值信息置顶,并允许依据缺陷类型显示不同补充项。
例如,性能缺陷应关注样本规模、请求量、响应时间区间和资源指标;权限问题应关注角色、资源边界与操作路径;视觉问题应关注设备、浏览器和设计预期。所有类型强制填写同一套字段,会增加摩擦,却未必提升诊断质量。
5. 以为引入工具就能消除等待
工具擅长留痕、关联、提醒和汇总,不会替团队解决优先级冲突、责任归属和诊断技能不足。自动通知如果没有明确接收人,只会增加噪声;自动分派如果依赖过时模块映射,会把问题更快地送错地方。
我会先选一个具体瓶颈做小范围验证:例如超时未响应提醒、版本与代码提交关联、按优先级查看积压,或从客服反馈自动生成待补充信息的记录。验收标准要预先写清,如分诊等待是否下降、误派是否减少、遗漏是否变少;否则上线后只能证明功能“已经开启”。
6. 把“修复提交”误认为“问题解决”
代码提交只是修复过程中的一个节点。变更可能没有覆盖原始复现条件,也可能引入兼容性问题,甚至只掩盖错误信息。关闭前至少要核对原复现路径、相关边界条件、影响范围以及验证环境是否与问题环境一致。
修复无法立即发布时,工单也不应被标成已解决。可以记录代码已合并、等待发布、部署完成、线上验证完成等不同节点,避免管理报表显示“已关闭”,用户侧问题却仍存在。状态的价值在于如实描述风险,而不是让数字看起来整齐。
四、专业判断逻辑:先识别风险,再决定处理方式
1. 先判断影响,不急着讨论工时
分诊时我会先确认缺陷影响的是谁、什么流程、什么数据,以及是否有可行绕行方案。出现概率高但影响轻微的问题,和出现概率低但可能造成不可逆数据损失的问题,不能只按发生次数排序。
优先级判断应把“严重度”和“紧迫性”分开。严重度描述潜在损害;紧迫性描述是否需要马上采取行动。一个严重问题若当前已有安全的临时隔离措施,处置节奏可能不同于正在扩大影响的故障。但任何临时措施都要有负责人、复核时间和退出条件。
可用下面的简化顺序做初筛,而不必把判断伪装成精确数学分数:
- 是否涉及安全、隐私、合规、资金或不可逆数据变更?若是,优先升级评估。
- 核心用户流程是否中断?影响范围是否正在扩大?
- 问题是否稳定复现?是否有可靠的绕行方案?
- 修复是否存在明显回归风险或跨模块依赖?
- 是否已有相同根因的历史问题,或近期版本引入相似现象?
2. 用分层响应替代一刀切的承诺
缺陷处理可以按风险等级设计不同响应规则,但规则应明确负责人、响应动作和升级路径。最高风险级别的目标通常不是“立刻修好”,而是尽快确认影响、控制扩散、沟通状态并确定修复方案。低风险问题则可以进入计划队列,避免打断正在处理的高价值工作。
| 风险情形 | 首要动作 | 可接受的阶段性结果 | 必须避免 |
|---|---|---|---|
| 安全、隐私或数据完整性风险 | 通知责任人并评估隔离与影响范围 | 风险受控,修复和验证负责人明确 | 公开传播敏感细节或直接关闭工单 |
| 核心业务流程中断 | 确认受影响范围、绕行措施和恢复路径 | 恢复服务并安排根因分析 | 把临时恢复误报为根因已解决 |
| 非核心功能受影响 | 补足复现信息并评估排期 | 进入可追踪的计划队列 | 因为未立即修复而反复升级 |

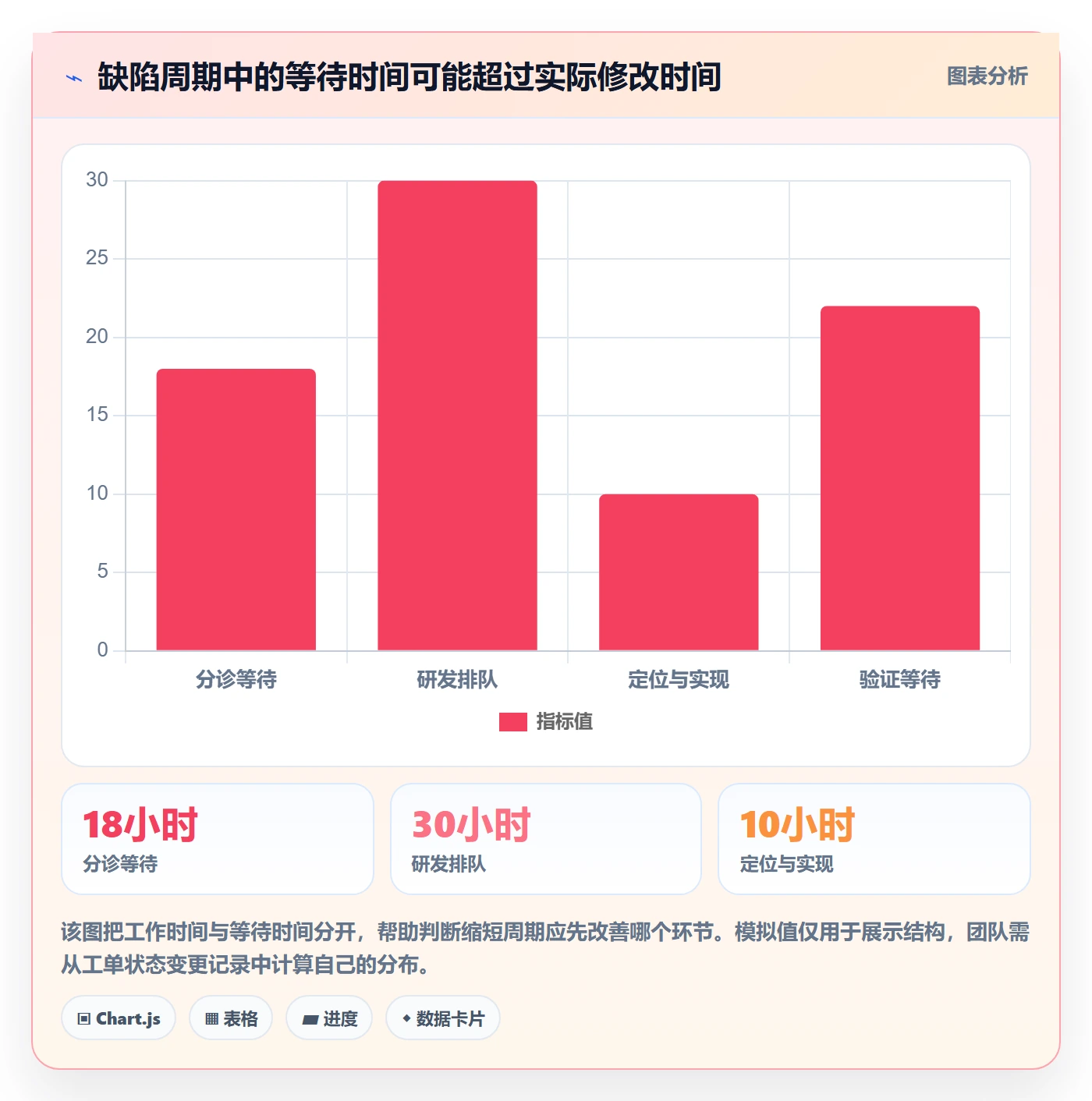

3. 找出周期中最长的等待段
团队常把“提升效率”直接翻译为增加开发人手,但瓶颈可能在分诊、测试环境、外部依赖或发布审批。对每个状态记录进入时间和离开时间,按优先级统计各阶段的中位数与长尾,再看等待是否集中在少数模块或责任边界上。
如果首次响应很快,但从响应到明确处理方案很慢,优先改进信息质量和诊断协作;如果修复提交后等待验证很久,可能需要测试资源安排或环境自动化;如果大量工单处于待外部信息状态,就应该改进报告入口和责任沟通,而不是催研发加速编码。
不要把所有状态都切得很碎。一般只需能区分待分诊、待补充、待处理、处理中、待验证、已关闭和明确的阻塞原因。每个状态要有进入条件与责任人;如果一个状态无法触发行动或解释数据,就应考虑合并。
4. 将工单、代码、测试和发布建立可追溯关系
有效追溯不是要求每张工单绑定所有系统,而是让团队能回答几个关键问题:这个问题由哪个版本引入?修复改了哪些代码?覆盖了哪些验证?最终在哪个环境发布?线上观察是否显示问题消失?
关联可以从最小闭环开始:缺陷记录带版本和环境;代码变更引用缺陷编号;测试记录注明复现与修复验证结果;发布记录包含变更版本。若团队已有持续集成和部署流水线,再逐步关联构建与部署事件。自动化字段只有在信息源稳定时才值得强制,否则错误关联会削弱信任。
5. 把根因分析放在重复与高影响问题上
每个缺陷都做长篇根因分析,会消耗大量时间并降低执行意愿;只对严重线上事故做分析,又可能错过反复出现的中等级问题。较实用的触发条件包括:高影响事件、同类问题重复出现、修复多次重开、跨团队责任不清,或问题暴露出系统性测试空白。
复盘应关注系统条件,而不是找一个“犯错的人”。例如,问题为何能通过代码评审、测试环境为何没有覆盖该数据规模、监控为何无法及时发现、发布流程为何没有回滚信号。动作要对应具体机制:增加一条自动化测试、补充一个监控指标、明确一个接口契约,或移除一个容易误用的配置入口。
6. 用少量指标组成诊断面板
我倾向于把面板保持在能促成行动的范围内,而不是把所有字段都做成图。按周或按发布周期观察首次响应中位数、修复周期中位数、超期积压、重开率和线上缺陷占比,通常已经能发现主要变化。再根据问题增加切片,而不是一开始就建设几十个指标。
每个指标都要有口径说明。例如“重开率”是按重开的工单数除以已关闭工单数,还是按全部工单数计算;一次工单多次重开怎么算;被取消或合并的工单是否纳入。口径不一致时,图表越精致,争论反而越多。
五、案例与数据观察:如何从数字找到真实瓶颈
1. 示例团队:关闭率高,发布后仍反复返工
下面的案例是情景模拟,不是客户案例,也不是行业统计。我用它说明一类常见诊断过程:某研发团队有 42 名成员,维护多个服务,每两周发布一次;团队记录到一段时间内关闭率提高,但发布后缺陷没有同步减少。
初步看板显示,按期关闭比例从模拟的 82% 升至 91%。如果只看这一项,流程似乎改善明显。但进一步按来源和状态拆分后,测试发现不少缺陷因复现条件不足被多次转派;开发提交后,测试环境数据与生产环境差异导致部分问题无法验证;少数工单在发布前先行关闭,真正的线上确认并未完成。
团队没有继续压缩开发处理时限,而是增加了两项约束:第一,影响核心路径的缺陷必须记录验证环境与结果;第二,缺少复现信息时进入待补充状态,并由报告来源补齐,不让研发反复猜测。团队还把“待验证”与“已关闭”分开统计。

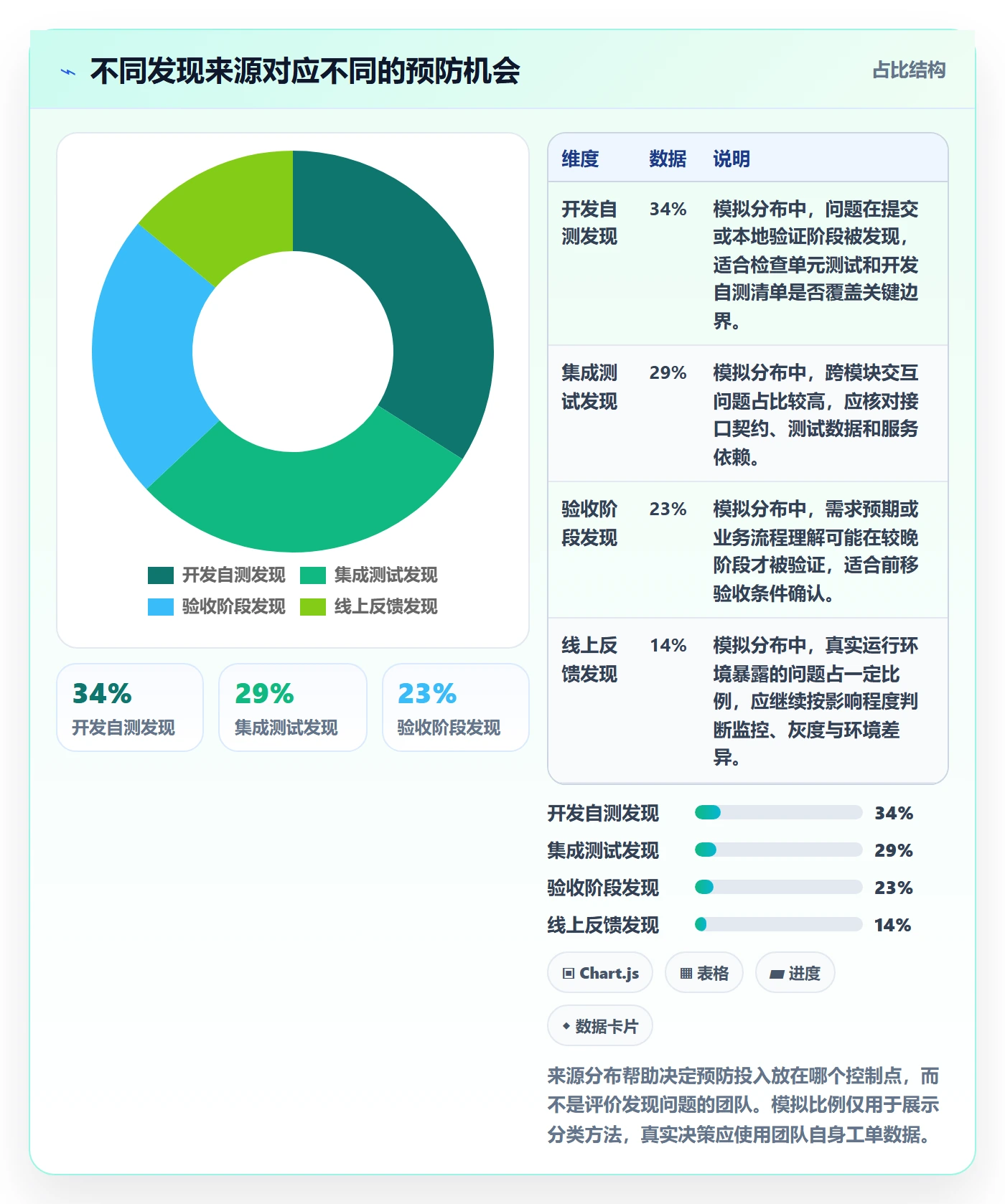

2. 用缺陷来源判断预防投入放在哪里
不同来源代表不同预防机会。测试环境发现的问题可能适合补充自动化覆盖;用户反馈集中在某个流程,可能需要改进需求澄清或可观测性;发布后才出现的问题,可能与配置差异、数据迁移、兼容性或灰度策略有关。
来源分类不能过于粗糙,也不应暗示某个团队“制造了问题”。它的目的是分析缺陷在哪个控制点被发现,而不是把责任推回发现者。若问题在生产环境暴露,不一定说明测试团队失职;也可能是覆盖规模、真实数据分布或外部依赖在测试环境无法复制。
下方为情景模拟的来源分布,用于示范如何把“缺陷总数”转成预防方向。各来源并非行业平均比例。

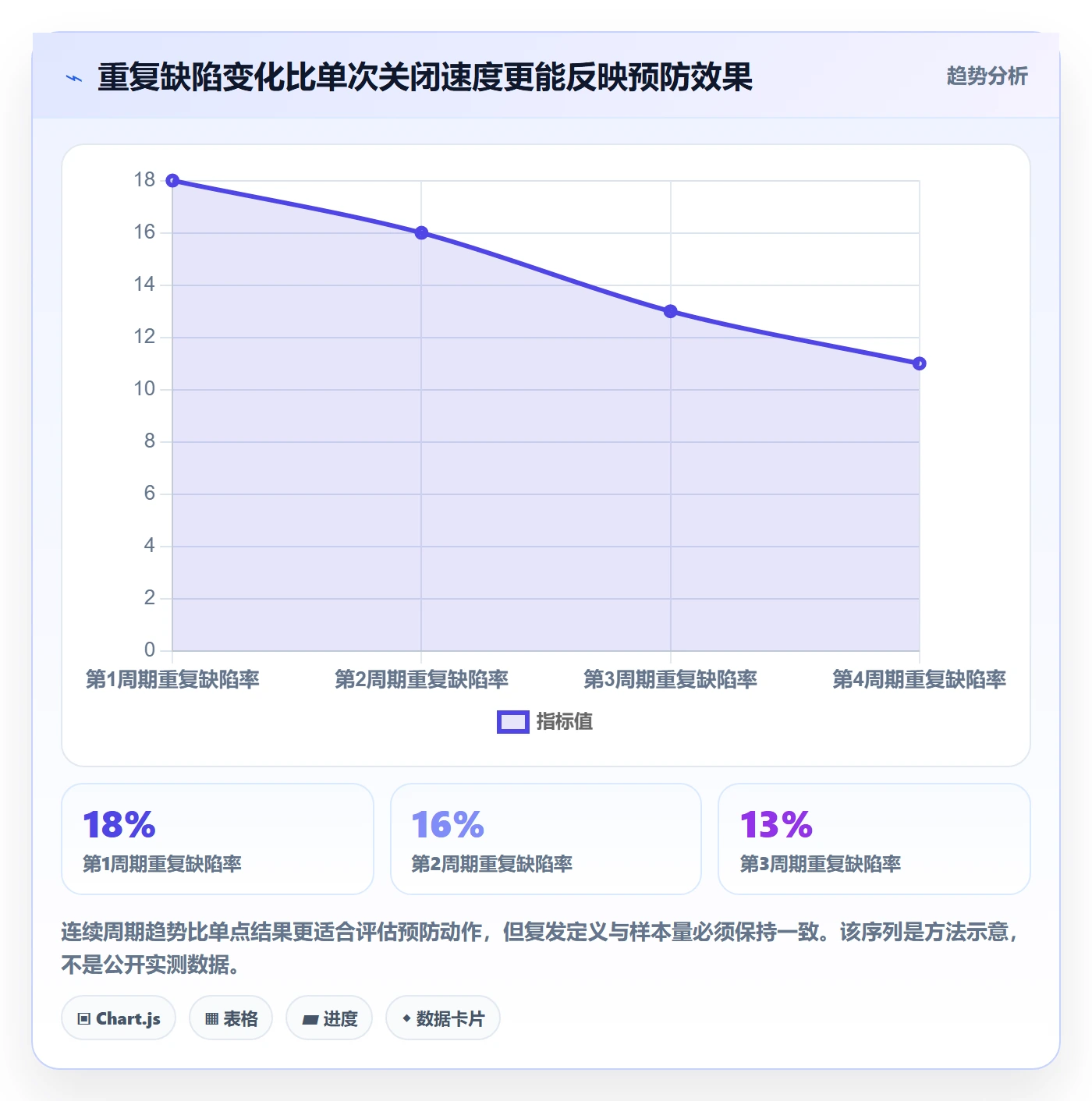

3. 看重复发生率,区分偶发与系统性问题
若同一模块在多个版本反复出现相似缺陷,单次修复工时可能并不高,但累计成本会持续增加。团队可以按根因、模块、缺陷类型和版本关联记录复发情况。这里的关键不是要求每位提交人准确猜根因,而是允许复盘后补充统一分类。
重复问题可能来自边界条件遗漏、接口契约含糊、配置管理复杂、历史代码缺乏测试,或业务规则频繁变化。不同原因对应不同措施。若只是加更多测试而不改变易错接口,问题可能换个入口再次出现;若问题来自需求不断变更,则应改进变更评估和验收沟通。
情景模拟中,团队把重复缺陷率从 18% 降至 11%,同时自动化回归用例数增加。这里不能简单断言用例增加导致复发下降,还要排除版本复杂度和缺陷分类变化;指标的价值在于提示值得进一步核查的方向。

4. 看优先级分布,检查团队是否被低价值工作挤占
如果高优先级工单占比持续上升,可能是产品风险增加,也可能是分级标准过宽。若所有问题都标成紧急,优先级就失去区分能力,团队只能靠谁催得更频繁来决定工作顺序。分级应定期抽样复核,查看相同等级是否对应相近影响。
另一种情况是低优先级积压长期增长。此时不一定要把所有问题升级,而应判断其中哪些值得修、哪些可通过说明、绕行或产品设计调整解决。缺陷队列也需要退出机制:问题不再适用、无法复现且经过合理观察期、与其他工单重复时,应有明确的合并或关闭规则,并保留原因。
5. 验证改进是否有效,要同时看过程和结果
一次流程改动至少要回答三个问题:目标环节是否变化、质量是否受损、成本是否转移。比如加入报告模板后,待补充次数是否下降;模板填写时间是否大幅增加;重开率是否改善。单看模板使用率只能证明大家填了字段,不能证明定位更快。
试点最好覆盖一个稳定团队或一个服务范围,持续到足以观察几个完整发布周期。不要在同一时间同时改优先级规则、测试环境、人员分工和关闭标准,否则结果变化无法归因。若需要并行推进,也应记录每项措施的上线时间和预期影响。
六、不同情况下的行动建议:从最小闭环开始
1. 小团队:先减少口头交接中的信息损失
小团队的优势是沟通路径短,常见问题不是缺少复杂平台,而是关键背景散落在聊天记录、个人记忆和代码评审里。先统一缺陷描述的最小信息:版本、环境、复现步骤、实际与预期结果、影响范围、相关证据。只对特定类型增加专项字段,避免模板过重。
每周留出短时间查看未处理和反复重开的工单,不需要为每个问题举行会议。会议只讨论阻塞、优先级冲突和重复根因;状态更新仍由责任人在线记录。这样既保留快速沟通,也避免决策理由只存在于会议参与者的记忆中。
- 先统计当前积压、超期和重开情况,建立基线。
- 指定分诊轮值或明确负责人,避免工单长期无人认领。
- 将等待补充、等待验证与正在处理区分开。
- 每个发布周期抽查少量关闭工单,确认原问题确实已验证。
2. 多团队组织:先统一定义和交接规则
团队扩张后,最先需要解决的是跨团队状态和责任边界。不同小组对“已修复”“待验证”“已关闭”的理解若不一致,汇总报表没有可比性。可以先定义少量共同状态和优先级语义,再允许各团队保留适合自身业务的细分工作流。
跨团队问题应明确主责团队和协作团队。主责意味着推动问题进入下一步,并不意味着所有代码和验证都由一方完成。工单应记录当前阻塞方、需要的输入、下一次检查时间,避免“已经转给某团队”被当成工作已完成。
对于使用 PingCode 的中大型组织,可以先围绕项目、缺陷、测试和版本发布建立可追溯关系,再逐步扩展报表与自动化。PingCode 面向中大型企业及 100 人以上组织的场景,适合重点验证多团队协作、权限管理、流程配置和数据汇总是否匹配实际治理方式。实施时仍应先确定统一口径,避免把未对齐的流程直接搬进平台。
3. 线上故障频发:优先做好风险控制和复盘
如果问题主要发生在生产环境,单纯增加测试用例可能不是第一步。先检查监控是否能发现影响、灰度是否能限制扩散、回滚是否可操作、数据修复是否可验证。对无法快速修复的高风险问题,临时隔离、关闭受影响功能或限制流量,可能比匆忙提交一个未经充分验证的补丁更安全。
故障恢复后,应把用户影响、发现时间、响应过程、缓解措施、根因假设和后续动作记录下来。根因不确定时就明确写“待验证假设”,不要为了复盘完整而制造确定性。后续动作应有负责人、截止时间和验证证据,而不是泛泛地写“加强测试”。
4. 缺陷积压高:先治理输入,再安排清理
面对积压,很多团队会安排集中“清零周”。这种做法可能短期降低数字,却把正常交付暂停,并留下大量未经判断的关闭记录。清理前先将队列分为仍可复现且有影响、信息不足、重复、已被新方案替代、低风险待排期几类,再决定各自去向。
积压治理也要控制新输入。如果缺陷每天持续涌入,清理速度低于新建速度,集中活动只能暂时改善图表。要按来源分析输入增长,并检查发布节奏、质量门禁、需求变更和用户支持流程。清理和预防必须并行,但应限制同时启动的专项数量。
5. 测试资源紧张:用风险分层和自动化补关键路径
测试资源不足时,不适合要求每个缺陷都走同样完整的人工回归。先按影响确定验证深度:核心交易、权限边界、数据迁移和兼容性问题优先做针对性验证;低风险局部修复可以采用更轻量的验证,但要保留判断理由。
自动化应从稳定、重复、关键的场景开始。若页面频繁改动、测试数据不稳定或断言含糊,盲目增加端到端脚本会制造维护负担。通常可先把核心业务规则放在单元或接口层测试,把少量关键用户路径留给端到端验证。
6. 跨服务问题多:补充关联和责任接口
跨服务缺陷难以定位时,单个工单往往不足以记录完整因果链。可以建立一个主问题记录,再关联各服务的子任务、日志标识、版本和部署事件。主记录负责描述用户影响与整体状态,子任务负责跟踪各团队的技术行动。
接口契约、事件格式和兼容策略也要进入预防措施。如果上游字段变更导致下游异常,不能只在受影响服务增加空值判断,还应检查契约测试、版本兼容和变更通知。修复的完成条件应包含整个调用链的验证,而不是某一个仓库里的代码已合并。
七、不同情况下的取舍:速度、精度与治理成本
1. 快速分诊与完整调查之间的取舍
高压场景下,快速分诊能尽早控制风险,但过早给出根因容易引导错误修复。比较稳妥的做法是把“初步影响判断”和“根因确认”分开:先标记已知影响、未知事项和临时措施,再随着证据补充更新结论。
如果缺陷影响范围有限且可绕行,团队可以先进入计划队列,等待更完整信息;如果涉及安全或数据风险,即使复现不稳定也应升级评估。此时优先级依据是潜在风险,而不只是当前复现成功率。
2. 自动化覆盖与维护成本之间的取舍
自动化能缩短重复验证时间,但测试本身也要维护。覆盖优先级应由业务影响、复发概率、执行频率和维护稳定性共同决定。高频、关键、规则稳定的场景通常值得自动化;变化频繁、视觉判断复杂或依赖外部服务不稳定的场景,可能更适合结合模拟、接口测试和人工探索。
不要用自动化用例数量评价测试成熟度。更有意义的问题是:关键故障是否能在发布前被发现?测试失败是否可诊断?误报是否会导致团队忽略告警?测试维护时间是否低于它节省的重复人工成本?
3. 流程一致与团队自主之间的取舍
完全统一工作流有利于汇总,却可能不适合不同业务的风险特征;完全由团队自行定义,则会造成状态口径分裂。可以统一缺陷的最低信息、风险语义和跨团队交接规则,同时允许团队根据产品特性增加本地字段和验证步骤。
对于安全、隐私、审计和数据完整性要求较高的领域,必要控制不应为了减少填写步骤而取消。对于低风险内部工具,则可以采用更轻量流程。治理设计要按风险分层,而不是以“所有团队一样”作为默认目标。
4. 指标透明与指标滥用之间的取舍
团队共享数据有助于发现瓶颈,但若指标直接与个人考核挂钩,数据很容易被优化到失真。可以公开流程层面和系统层面的趋势,把指标用于复盘和容量规划;个人评价则结合职责、复杂度、协作贡献和实际结果,不用单一缺陷数量代替判断。
异常指标应触发提问,而不是自动定责。例如某团队周期变长,先看是否接手了更复杂的服务、是否遇到外部依赖故障、是否进行了高风险重构。指标能指出偏差,解释偏差仍需要业务背景和团队讨论。
5. 彻底修复与尽快恢复之间的取舍
线上故障处理中,临时缓解和根因修复往往是两项不同任务。关闭受影响功能、回滚版本或切换备用路径可以恢复服务,但不能代替后续根因修复;反过来,为了追求架构上的彻底修正而延迟恢复,也可能扩大用户损失。
更可靠的做法是分开记录:先明确恢复目标与当前风险,再安排根因修复和验证。每个临时措施都要有监控、失效条件和撤销计划,避免临时补丁长期存在而无人负责。
6. 工具能力与流程成熟度之间的取舍
更丰富的工作流、自动化和报表能够支持复杂协作,但也带来配置、权限、数据治理和培训成本。选工具时,要用真实缺陷样本走一遍完整路径:提交、补充信息、分诊、跨团队协作、代码关联、测试验证、发布和报表分析。演示环境中的顺畅流程,不代表复杂权限和历史数据下也能工作。
若组织仍未统一优先级和关闭定义,先做流程试点通常比一次性大规模配置更有效。若已经有稳定定义,但信息分散、跨团队关联困难或审计需求增长,再评估平台能力。工具投入的回报应该体现在减少重复录入、降低遗漏、提升追溯和缩短等待,而不是功能列表更长。
八、落地顺序与结尾:把缺陷当成系统反馈
1. 前两周:建立事实基线
先选一个产品或服务范围,梳理现有状态、优先级定义和缺陷来源。不要急着大改流程,先核对状态是否真实使用、关闭是否经过验证、重开是否保留原因。抽样检查一批缺陷,记录信息缺失、等待环节和重复问题。
基线应包含必要的口径说明和数据限制。若过去没有版本关联或状态日志,就直说这一阶段无法准确计算端到端周期,不要用估算数据包装成精确结果。先补齐记录,再逐步提高测量质量。
2. 接下来一个月:只改一个主要瓶颈
根据基线选择一个最值得改的环节。如果问题主要是报告质量,就优化模板和反馈规则;如果是分诊等待,就明确轮值和升级路径;如果是验证等待,就调整测试环境或发布安排;如果是重复缺陷,就针对根因补测试、监控或接口约束。
对每项改动写清预期变化、观察指标和副作用。例如,报告模板的目标不是“字段填写率达到某个数字”,而是减少反复补问并提高独立复现比例;优先级调整的目标不是“高优先级缺陷都当天关闭”,而是及时识别和控制高风险问题。
3. 一个季度内:把改进固化为可重复机制
试点证明有效后,再将规则沉淀到模板、工作流、测试资产和复盘制度中。无效的流程应及时简化,不要因为已经配置就继续保留。对数据质量、权限、敏感信息处理和跨团队审计,也要有明确负责人。
季度回顾不必只展示平均周期。还应看长尾工单、线上影响、重复问题、验证等待和新引入流程的维护成本。一个平均值改善、但高风险缺陷被长期搁置的团队,并不算真正提效。
4. 下一步行动清单
- 从最近几个发布周期抽取缺陷记录,分别计算首次响应、修复周期和验证等待。
- 按优先级、来源、模块和缺陷类型切分数据,找出最明显的等待与复发点。
- 选一个主要瓶颈进行小范围试点,预先定义成功指标与可能副作用。
- 把“已提交修复”“已部署”和“验证关闭”分开记录,避免关闭率掩盖真实风险。
- 试点结束后复核结果、样本范围和数据口径,再决定扩大、调整或停止。
我对研发团队缺陷效率的独特判断是:缺陷管理不是把问题更快地推向关闭,而是让风险更早显形,让等待更容易被定位,让修复结果可以被验证,并让重复问题逐渐失去再次发生的条件。下一步不必先购买新工具或重写全套流程,先从一批真实工单中找出最常见的等待原因和最容易复发的根因,再用一个可检验的小改动验证方向。
常见问题解答(FAQ)
1. 研发团队如何判断 Bug 处理效率是否真的提升?
我想改善团队的缺陷处理效率,但现在大家只看关闭数量,感觉这个指标很容易被“多关小问题”影响。我应该看哪些数据,才能知道用户等待时间和团队实际负担有没有改善?
不要只看 Bug 关闭数,建议同时跟踪首次响应时间、从确认到修复的周期、超期率、重开率和线上逃逸缺陷率。首次响应时间反映问题是否及时进入处理流程,修复周期反映从确认到交付的速度,重开率和线上逃逸率则能提醒团队不要用牺牲质量换速度。
可以先选取连续四周作为基线,再试行四周新流程,并按严重级别分别比较中位数和超期率。举例来说,某团队试点数据中,严重缺陷修复周期中位数从5天降到3天,但重开率从8%升到15%,这不能直接算作效率提升,更可能说明验收或回归检查被压缩。
这里的数字仅作示例,团队应使用自己的历史数据,并避免把不同严重级别的缺陷混在一起统计。
2. Bug 分级和优先级应该怎么定,才能避免所有问题都被标成紧急?
我所在的团队经常收到“这个问题很急”的反馈,最后待办列表里一半以上都成了高优先级。我不确定应该由谁定级,也想知道怎样把业务影响转成研发能执行的判断标准。
把严重级别和处理优先级分开:严重级别描述实际影响,优先级描述先后顺序。可以约定严重级别由复现结果和影响范围判断,优先级由产品或值班负责人结合发布窗口、用户规模和临时绕行方案确认。例如,少量用户遇到但有可靠绕行办法的问题,影响可能较低;支付或数据完整性故障即使只影响部分用户,也可能需要立即处理。
建议用四档即可,并写明触发条件:是否阻断核心流程、是否造成数据损坏、是否有绕行方案、影响用户范围。每天由一个明确角色主持短时分诊;若所有事项都被提为最高优先级,要求提出者说明影响证据,并由负责人重新排序,而不是让研发逐条接受紧急标签。
3. 如何减少 Bug 在产品、测试和研发之间反复追问、来回退单?
我经常看到缺陷单只有一句“页面不对”或一张截图,研发复现不了,测试补信息后又要重新排期。我想知道缺陷提交时哪些信息最值得强制填写,怎样做才不会让提单变成繁琐表单?
优先收集能复现和判断影响的信息,而不是把表单做得越长越好。建议必填:实际结果与预期结果、复现步骤、环境与版本、影响范围、发生频率;涉及接口或数据问题时,再补充请求标识、日志或脱敏后的样例数据。截图和录屏适合展示界面现象,但不能代替步骤和环境。
可以对“信息不足”设置明确的退回原因,并在提交页面放一条合格示例。试运行两周后统计因信息不足退回的比例及补充信息耗时;例如该比例从30%降到12%,同时提交耗时没有明显上升,说明模板有效。若提交耗时增加很多,应删掉很少用于复现的必填项,把低频信息改为按需补充。
4. Bug 修复流程应该设置哪些状态和时限,才能减少缺陷长期滞留?
我发现团队的缺陷状态越来越多,有的单子停在“处理中”好几周,也没人知道下一步是谁负责。我想建立一套简单流程,但担心加了状态和时限之后,只是多了填表工作。
状态应表达真实的交接节点,而不是每个人的工作习惯。常见流程可压缩为待分诊、待处理、处理中、待验证、已关闭;无法复现、重复问题和暂不修复应使用清晰的结果分类,并记录原因。每个未关闭缺陷都要有责任人和下一步动作,超过约定时限则触发提醒或复核,而不是自动改状态。
时限按严重级别设定,例如最高级问题要求当日确认负责人,普通问题在下一个计划周期内评估,具体期限应结合团队发布节奏制定。每周检查停留时间最长的缺陷,区分等待外部信息、等待排期和实际无人推进。若新增状态不能帮助发现阻塞或明确责任,就应删掉;
流程是否有效,要看滞留缺陷和无负责人缺陷是否减少,而不是看状态字段是否填写完整。
核心关键词
文章包含AI辅助创作:问题最佳实践:研发团队Bug / 缺陷效率提升,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/511016
读者评论
以前团队也把关闭率当核心指标,后来发现重开和线上回滚明显增加。现在更关注从提交到验证的完整周期,尤其会单独记录等待测试和跨团队依赖,这比单看修复耗时更能定位瓶颈。
缺陷模板字段太多确实会影响提交质量。我们的做法是按问题类型设置少量必填项,先保证版本、环境、复现步骤和影响范围齐全,其他信息由分诊人员补充,研发反馈速度反而更稳定。
文章对工具作用的边界说得比较实际。平台能帮助留痕和统计,但优先级冲突、责任归属和验证资源不足仍要靠团队机制解决。比较疑惑的是,跨团队缺陷的最终负责人该如何避免长期互相等待,实践中还需要更明确的升级规则。
