很多研发团队的缺陷数量逐月上升,修复速度却没有变快:同一个问题在测试、产品和客服的系统里各有一份,严重级别靠谁先喊得急来定,版本发布后又发现“已修复”的问题并没有真正消失。缺陷落地的关键不是把 Bug 录得更详细,而是让每个问题从发现、判断、修复、验证到复盘都能找到责任人、证据和下一步动作。
缺陷落地方案:研发团队开展Bug / 缺陷的最佳实践案例解析
一、先讲核心结论:缺陷管理的目标不是清零,而是降低用户损害
1. 先把“登记问题”改成“控制风险”
我判断一套缺陷方案是否有效,通常不先看缺陷总量,而看三个问题:高风险问题有没有及时止损,修复结果有没有可靠验证,同类问题是否越来越少。缺陷列表只是记录载体;真正的管理对象是用户影响、版本风险和团队的修复能力。
一个团队可以有很多低优先级缺陷,却仍然保持稳定交付;也可能只有少数几个缺陷,却因为支付失败、权限越权或数据丢失而承受重大损失。把“缺陷少”直接等同于“质量好”,会让团队追逐漂亮数字,甚至通过不登记、拆分、降级来改善报表。
我的核心判断是:缺陷管理的第一目标是控制损害,第二目标是提高修复流转效率,第三目标才是通过复盘减少复发。这三个目标的顺序不能颠倒。没有风险分级,团队会先处理最容易修的,而不是最值得先处理的。
2. 一条缺陷至少要完成五次有效交接
在落地时,我把缺陷生命周期拆成五次交接:发现者把现象交给分诊人,分诊人把已确认的问题交给责任团队,开发把修复提交给测试,测试把验证结果交给发布负责人,发布和线上反馈再回到质量复盘。任何一次交接缺少上下文,缺陷就可能停在“等别人处理”。
交接的质量不取决于字段多少,而取决于下一位处理者能否快速回答:发生了什么、影响谁、怎样复现、当前有什么风险、希望对方做什么。缺少这些信息,状态再完整也只是流程装饰。
3. 用结果指标代替“关单数量”
关单量可以反映一段时间内完成了多少工作,但不能单独说明团队质量。更值得持续观察的是首次响应时间、修复周期、重新打开率、线上逃逸率、重复缺陷率和高严重度缺陷的超期情况。每个指标都需要明确统计口径,否则不同团队之间的数字不可比较。
例如,“平均修复时长”如果从缺陷创建算到关闭,可能把等待业务确认、跨团队依赖和测试排期全部算进开发效率;如果只算开发开始到代码提交,则会掩盖分诊积压。我的做法是把端到端周期和各阶段等待时间分开观察。

二、背景和真实场景:缺陷为何会从一个小问题变成跨团队事故
1. 从一个看似普通的发布后故障说起
下面的案例是一个匿名化的情景模拟,用于说明流程设计,不代表某家企业的真实生产事故。某中大型软件团队计划周五发布一项订单状态变更功能。测试阶段发现少量订单在重复提交后显示状态不一致,问题被标成普通缺陷,开发根据单次请求日志修复了状态刷新逻辑,测试复测通过后关闭。
发布后的第二天,客服收到用户反馈:部分订单页面显示已取消,但后台仍然执行了后续处理。追查后发现,测试环境没有模拟网络超时后的重试请求;缺陷描述只写了“状态偶发不更新”,没有保存请求序列、订单状态变化和客户端版本。首次修复解决了界面刷新,却没有覆盖重复请求造成的状态竞争。
这类问题的难点不是“开发能力不够”,而是团队在缺陷生命周期的多个节点都丢失了信息:发现阶段没有构造可复现条件,分诊阶段没有识别状态一致性风险,修复阶段没有验证异常请求,关闭阶段只验证了正常路径,发布阶段也没有设置观察指标。
2. 缺陷入口越多,越需要统一事实来源
研发组织的缺陷来源可能包括测试执行、用户反馈、客服工单、线上监控、代码评审、产品验收和安全扫描。入口多不是问题;问题在于每个入口都形成独立的“事实版本”。客服记录用户原话,测试系统记录复现步骤,研发群聊记录临时判断,迭代看板又记录修复状态,最后没人能确定哪个信息才是最新的。
我建议把入口与记录分开设计:入口可以保留在用户熟悉的渠道,经过确认后则进入统一缺陷记录,并回链原始反馈、日志或监控事件。这样既不强迫每个角色改变全部工作习惯,也避免以聊天记录作为长期追踪机制。
组织规模越大,重复登记的代价越高。一个问题可能涉及多个产品线、服务端和客户端团队,不能只依赖提交者记得抄送谁。缺陷记录需要能表达责任团队、影响版本、依赖关系、关联需求和验证结果,否则跨团队协作只能靠个人记忆。
3. 先建立基线,再判断流程是否真的改善
落地前应选取一个有代表性的统计窗口,建议至少覆盖一个完整迭代或四至六周,并按缺陷来源、严重度、产品模块和生命周期阶段拆分。不要只记录平均值,也要看中位数和高分位数:少数长期悬而未决的问题会被平均值稀释,而用户真正感受到的往往是长尾。

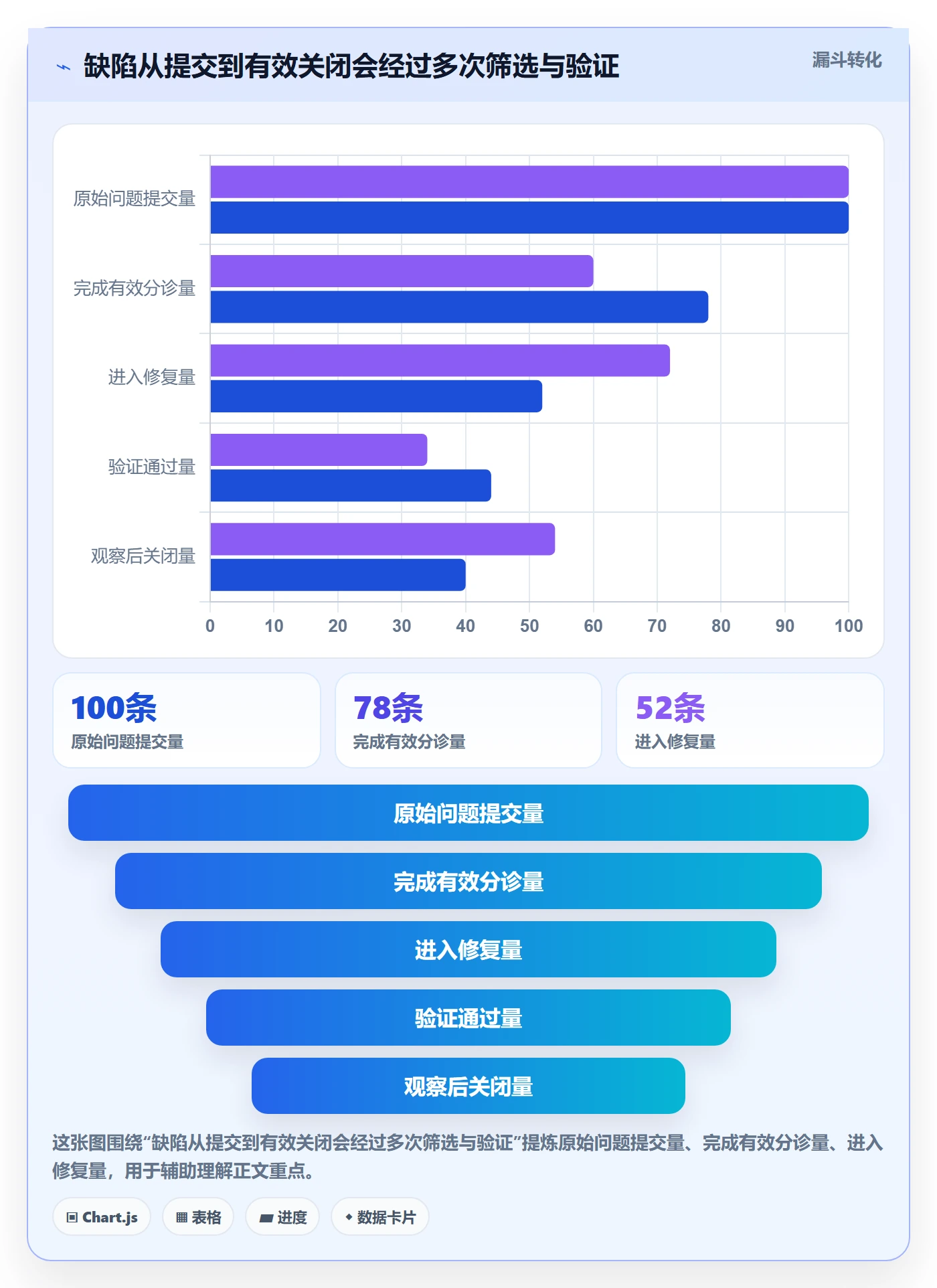

以下图表是情景模拟,用于演示如何建立基线。团队应以自身数据替换,特别是统一“开始计时”“暂停计时”和“关闭”的定义后,才适合比较改进前后变化。

三、常见误区:流程看起来完整,缺陷却仍然落不了地
1. 误区一:所有缺陷都要求一次性填满字段
表单字段越多,不等于问题越清楚。要求提交者在问题尚未确认时填写根因、责任团队、计划修复版本,容易导致猜测被当成事实。结果不是信息更准确,而是表单被随意填充,或者提交者干脆绕开正式入口。
我会把字段分成“提交时必填”“分诊后补齐”和“关闭前确认”三类。提交时只收集定位问题所需的最低信息;分诊后再补严重度、影响范围和责任归属;关闭前才要求填写修复版本、验证环境和结果。字段应随生命周期逐步变完整,而不是把全部责任压在发现者身上。
2. 误区二:把严重度、优先级和处理时限混为一谈
严重度描述问题造成的损害,例如数据错误、核心功能不可用或轻微视觉偏差;优先级描述团队现在应该先处理什么;处理时限则是组织承诺的响应节奏。三者相关,但不能互相替代。一个严重问题可能因已有可靠绕行方案而暂时不占最高优先级;一个中等问题也可能因为即将发布而需要立即确认。
如果只有一个“优先级”字段,产品、测试和研发往往会把各自的判断塞进去。分歧无法追溯,紧急等级也容易被滥用。建议至少记录严重度、优先级、业务影响和目标响应时间,并明确谁有权调整。
3. 误区三:用“已修复”代替“已验证”
开发提交代码,只能说明修复方案进入了可验证状态;它不等于缺陷已消失。尤其是并发、数据迁移、权限、跨端兼容和边界条件问题,单条正常路径通过并不足以证明风险已经解除。
关闭前应明确验证主体、构建版本、环境、复现步骤和结果。若暂时无法在测试环境重现,也应记录替代证据,例如日志变化、监控指标、自动化测试覆盖或灰度观察条件。无法证明已验证的缺陷,可以进入“待观察”或“有条件关闭”,但不应与验证通过混在同一状态中。
4. 误区四:把重复缺陷合并后就当成问题消失
重复缺陷合并可以避免团队重复修复,却不能抹掉重复发生的次数和来源。一个问题被十个用户重复报告,说明影响面可能显著扩大;如果只保留一条主记录,剩下九条全部删除,管理者会低估用户损害,也失去判断修复优先级的重要依据。
更稳妥的方式是保留主缺陷与重复报告之间的关联,并保留每次反馈的时间、渠道、影响版本和用户范围。主记录负责推进修复,关联记录用于呈现影响扩散和反馈来源。
5. 误区五:把缺陷数量下降当作质量提升
缺陷数量下降可能源于质量改善,也可能是测试投入减少、反馈入口变难、缺陷登记标准变严,或团队不再主动登记低优先级问题。脱离需求量、用户量、测试范围和发布频率,单看总量很容易得出错误结论。
我更关注组合信号:缺陷总量与发布量的关系、线上逃逸率、同类问题复发率、关闭后重新打开率,以及用户反馈到有效确认的转化率。如果缺陷登记量下降,但线上问题和客服升级都上升,所谓“质量变好”就值得怀疑。
| 常见做法 | 表面收益 | 隐藏风险 | 更稳妥的替代方式 |
|---|---|---|---|
| 提交时填写大量必填字段 | 看板看起来信息齐全 | 猜测被当成事实,提交门槛变高 | 按阶段补充字段,保留未知与待确认状态 |
| 只用一个优先级字段 | 分派简单 | 严重度、业务紧急度和排期混在一起 | 拆分损害等级、处理顺序和响应承诺 |
| 代码合并即关闭 | 关单速度快 | 未验证问题被误认为已解决 | 以验证证据和适用版本作为关闭条件 |
| 删除重复反馈 | 记录数量减少 | 低估影响范围,丢失用户证据 | 保留重复关系、来源与发生时间 |
| 按缺陷总量考核团队 | 容易比较 | 诱发少登记、降级和拆分口径 | 结合逃逸、周期、复发与风险超期观察 |
四、专业判断逻辑:如何让一条缺陷经过分诊后进入正确的处理通道
1. 先判断损害,再讨论谁来修
分诊第一步不是找责任人,而是识别损害。建议按照功能可用性、数据正确性、安全与权限、用户范围、可绕行性、发生频率和业务时点逐项判断。特别要把“尚未确认”与“没有影响”区分开:证据不足不是低风险的证据。
涉及资金、隐私、权限越界、数据丢失或关键业务不可用的问题,应立即进入风险评估,不应等待例会统一排队。团队可以先止损、限制功能、回滚或关闭入口,再继续定位根因。止损与根因修复是两件事,前者不能替代后者。
2. 用四个维度把严重度和优先级分开
实际分诊时,我会把“影响范围、损害性质、发生概率、可逆性”作为主要判断维度。影响范围看多少用户、租户或业务流程受影响;损害性质看是体验问题、功能中断还是数据和安全风险;发生概率看是否稳定复现;可逆性看是否能通过回滚、补偿或人工操作恢复。
优先级则在这些事实基础上,结合发布时间、业务承诺、外部依赖和修复成本决定。这样可以解释为什么两个严重度相同的问题排期不同,也能避免用“老板关注”替代风险说明。
| 判断维度 | 需要回答的问题 | 可能改变处理方式的证据 |
|---|---|---|
| 影响范围 | 影响单个账号、某类用户,还是所有用户? | 受影响用户比例、租户数量、请求覆盖率 |
| 损害性质 | 是显示偏差、功能阻断,还是数据与安全风险? | 错误数据、越权访问、交易失败或不可恢复操作 |
| 发生概率 | 偶发且条件苛刻,还是稳定复现? | 复现次数、日志样本、版本与设备分布 |
| 可逆性 | 能否回滚、补偿或提供安全绕行? | 数据是否可恢复、补偿耗时、绕行方案风险 |
| 时间约束 | 是否有发布窗口、合同节点或监管时限? | 上线时间、客户承诺、外部依赖和审批要求 |
3. 采用“先止损、再修复、后预防”的决策顺序
缺陷分诊后的处置可以分成三层。第一层是止损:限制受影响功能、回滚版本、降级服务或通知相关用户。第二层是修复:确定根因、修正代码或配置,并覆盖复现路径。第三层是预防:补测试、改监控、完善设计检查,减少同类问题再次出现。
并不是每条缺陷都需要完整的根因分析会。轻微且孤立的问题可以通过简短记录完成闭环;但高影响、重复发生、跨模块或线上逃逸的问题,应强制回答“为什么现有测试未发现”“哪道控制失效”“如何证明改进有效”。这样才能把分析成本投入到值得投入的问题上。
4. 让状态名称表达可执行的下一步
状态设计不宜追求复杂,重点是让团队从状态看出谁需要采取什么动作。一套基础流程可以是:新建、待补充、待分诊、已确认、处理中、待验证、待发布、待观察、已关闭、已拒绝。不同组织可合并部分状态,但必须保留“等待谁、等待什么”的信息。
“已解决”和“已关闭”是否分开,要看团队是否存在独立验证与发布环节。如果代码修复后还需测试确认、版本发布或线上观察,就不应把它们压成一个状态。状态数量不是越多越好;每增加一个状态,都应该能对应明确责任、停留时限或管理动作。

五、具体案例与数据观察:用模拟团队演示一套可执行的闭环
1. 案例边界:先说明哪些是事实、哪些是示意
本节采用一个虚构的中大型软件研发组织作为案例。团队约有 120 名研发、测试和产品人员,维护多个服务与客户端,每两周发布一次主要版本,线上还有小流量持续发布。组织以 PingCode 作为缺陷流程管理示例,重点讨论如何配置责任、状态、字段与统计,不把任何未核实的产品功能细节当作事实。
以下所有团队规模和数据均为情景模拟,目的是展示分析方法。实际使用时,应以团队已确认的缺陷记录、发布数据和线上事件为准。PingCode在这里作为管理流程落地示例:工具承载记录和协作,风险规则、字段定义和责任机制仍需要组织自行约定。
2. 团队最初的问题:缺陷记录不少,管理事实却不一致
模拟团队在改造前存在四个现象:测试记录分散在不同项目空间;线上反馈需要人工转录;“严重”与“紧急”经常混用;已关闭问题缺少验证环境与版本信息。团队的报表显示月均关闭缺陷 310 条,但无法回答其中多少是线上问题、多少重复反馈、多少关闭后又重新打开。
因此第一阶段没有立刻改工具或制定复杂考核,而是抽取最近六周记录做人工抽样。抽样时检查每条问题能否找到复现步骤、责任团队、影响版本、最终验证人和关闭依据。结果假设为:约四分之一的记录至少缺少一项关键上下文,跨团队问题的停留时间明显高于团队内问题。
这组假设数据的价值不在于证明团队“做得差”,而在于指出改造优先级:先解决信息交接和跨团队等待,不急于把字段增加到十几项,也不把关单目标分配给个人。
3. 第一步:把最小缺陷模板和分阶段补充结合起来
提交阶段只保留能够支持复现与初步判断的信息:简短标题、发生时间、影响环境、实际结果、预期结果、复现步骤、附件或日志、来源渠道。若提交者无法判断影响版本,可以选择“未知”并说明原因,不强迫猜测。
分诊阶段补充严重度、影响范围、责任团队、是否重复、临时绕行方案和目标处理时间。修复阶段关联代码变更或任务记录,并记录修复版本。验证阶段则填写验证人、验证环境、回归范围和结果。字段责任明确后,信息完整性可以提升,同时提交门槛不会因过多必填项而失控。
4. 第二步:建立固定分诊节奏与紧急升级通道
模拟团队设置每日两次短分诊:上午处理新提交及线上反馈,下午复核高优先级问题和阻塞项。每次分诊不讨论所有实现细节,只判断问题是否成立、风险级别、责任归属和下一步。需要技术方案评审的问题另行安排,避免分诊会议变成临时设计会。
高风险问题不等待固定分诊时段。涉及数据丢失、越权、核心业务不可用或影响范围快速扩大时,发现者可以直接触发应急通知,由当值负责人先确认止损动作。随后仍需补录正式缺陷,保证应急过程结束后能复盘和追踪。
5. 第三步:以复现路径而非“修好了”作为验证核心
回到订单状态案例,团队把验证设计成四种场景:正常提交、重复提交、请求超时后重试、客户端刷新与服务端状态变化交错发生。除此之外,还需要检查历史数据是否受到影响、失败时是否存在补偿方式,以及监控能否识别新的状态不一致。
这一步的关键是让测试覆盖与缺陷根因对应。若根因是重复请求造成状态竞争,只验证页面重新打开后显示正确是不够的;若根因涉及旧数据,验证范围就不能只覆盖新建订单。验证方案应回答“原问题的触发条件是否被覆盖”,而不是只写“测试通过”。
6. 第四步:在发布后设置观察窗口
对可能影响核心流程的修复,关闭状态可以依赖发布观察条件,而不只是测试环境通过。观察指标应提前定义,例如异常状态比例、重试请求成功率、客服相关反馈量、关键接口错误率和回滚触发条件。观察窗口不必对所有缺陷一刀切:低风险界面问题可以验证后直接关闭,数据一致性问题则应保留更长的线上观察。

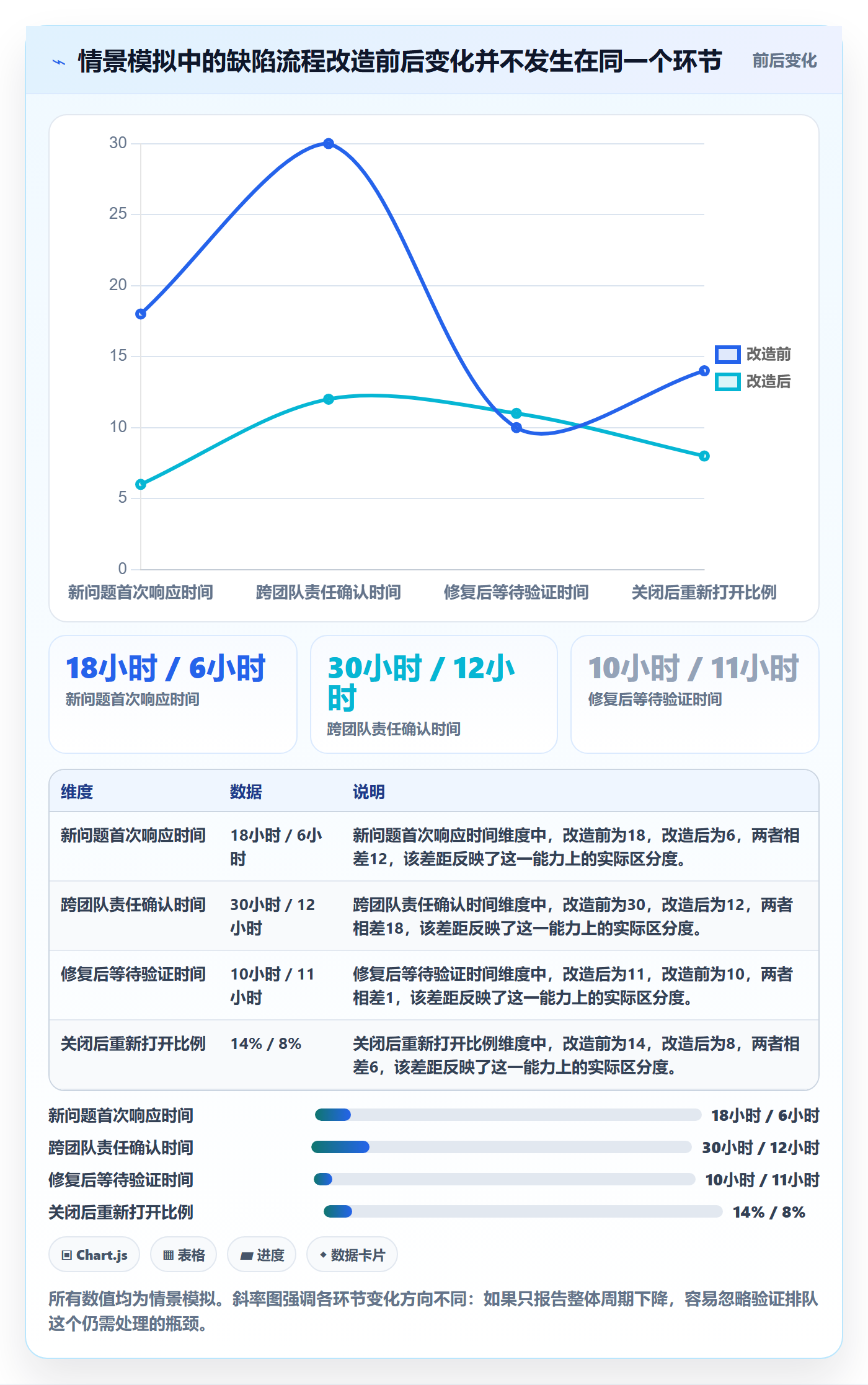

模拟团队在两个月后按原有口径复核:首次分诊等待下降,跨团队问题的责任归属更清晰,重新打开的问题比例有所下降;但验证阶段的等待时间没有同步缩短,测试资源成为新瓶颈。这个结果提醒我们,流程改造往往会把被隐藏的瓶颈显露出来,不是所有指标都会一起变好。

7. 如何在管理平台中落地,而不让工具替代判断
以 PingCode 为例,团队可先把缺陷工作项、责任角色、状态流转、字段规则和迭代或版本关联方式统一起来,再根据实际分诊规则配置视图与报表。这里的重点不是一次性追求复杂自动化,而是先保证每条记录能追踪来源、负责人、影响版本和验证结果。
对于 100 人以上的组织,尤其需要约定跨团队责任边界:谁接收入口、谁判断严重度、谁协调依赖、谁批准关闭、谁维护指标口径。工具可以帮助团队减少重复同步和遗漏,但如果部门之间对“线上缺陷”“严重问题”或“已关闭”的定义不一致,报表只会更快地汇总冲突。
实施时先选一个产品域或一条业务链路试点,不建议同时重构所有团队的流程。试点结束后复盘三个问题:新增字段是否真的被使用,状态停留是否能解释等待原因,管理报表是否能支持实际决策。没有产生决策价值的字段和状态应当删减。
六、不同情况下的行动建议:按团队成熟度分阶段推进
1. 规模较小、流程刚起步的团队
如果团队人数不多、模块边界简单,先建立统一入口、最小模板、清晰责任人和每周一次缺陷复核即可。不要照搬大型组织的审批层级或复杂状态,重点是防止问题散落在聊天群、邮件和个人笔记中。
建议每周检查未分诊、等待补充、超期未处理和关闭后重开的记录。只要团队能持续回答“谁负责、何时下一步、为什么未完成”,流程就已经有了基本可执行性。待重复问题和跨团队协作增加后,再加入更细的严重度规则和自动化提醒。
2. 100 人以上、多团队协作的组织
当多个研发团队共同维护产品时,优先统一术语和交接契约,而不是强求所有团队使用完全相同的处理方式。统一部分应包括缺陷分类、严重度含义、最小字段、关闭证据、版本标识和升级规则;团队内部如何排期、如何组织技术评审,可以保留合理差异。
规模较大的组织适合设立跨团队质量运营角色或轮值分诊机制,但不能让这个角色代替业务团队承担根因责任。其职责应是确保问题进入正确责任范围、识别积压和风险,并推动规则持续改进。
如果使用 PingCode 等项目管理平台承载流程,建议先明确数据归属与权限边界,再配置组织级视图和团队级视图。管理者需要看到风险趋势,工程师需要看到当前可执行事项;两类视图不必完全一样,但应基于一致的基础数据。
3. 线上故障频繁或业务风险较高的团队
这类团队要把止损能力置于表单优化之前。先明确应急负责人、回滚权限、用户通知机制、值班交接和升级路径,并为严重事件准备必要的运行手册。缺陷流程要能记录事件时间线、影响范围、临时控制措施、根因和后续防复发任务。
对安全、资金、隐私和数据完整性问题,不能只依赖普通优先级队列。组织需要建立高风险事件的快速升级规则,同时避免把所有“重要”问题都升级成紧急事项。高等级通道要有明确入口、决策人和复盘要求,否则紧急程度会通胀。
4. 缺陷数量大、重复问题明显的团队

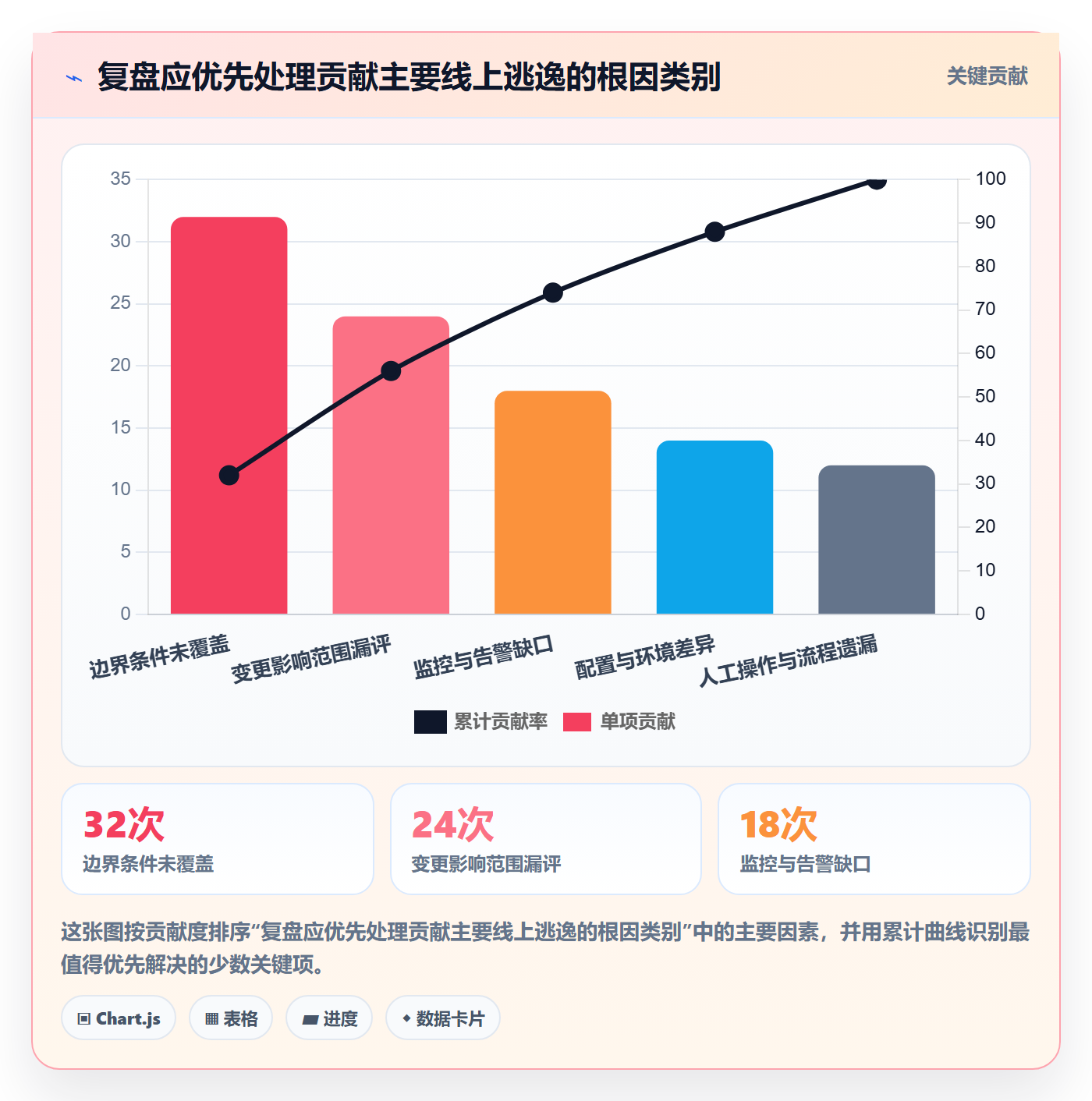

这类团队先分析缺陷分布,而不是马上增加研发人数。按模块、需求类型、变更规模、发生阶段和根因分类后,观察是否有集中区域:如果少数模块贡献了大部分线上逃逸,优先做架构和测试策略改进;如果低价值重复问题占用大量分诊时间,优先改善入口去重和分类。
可以用帕累托方法筛选重点,但不要把“前 20% 问题类型”误当作固定规律。每个团队的分布不同,分析的目标是找到最值得投入的少数原因,而不是为了套用比例。分类标签也不宜过度细碎,否则编码一致性很差,数据难以解释。
5. 交付节奏快、发布频繁的团队
高频发布团队需要把缺陷与变更、构建版本、环境和发布批次关联起来。否则出现问题时,团队无法快速回答“问题从哪个变更进入”“哪些用户受影响”“回滚会带来什么代价”。短周期发布不是减少记录的理由,反而要求追踪信息更准确。
对于低风险问题,可以采用轻量验证和小范围灰度;对于不可逆或影响数据一致性的变更,应保留更严格的验证与回滚计划。要让不同风险采用不同控制强度,而不是所有缺陷都走同一套繁重流程。
6. 测试资源不足、验证排队严重的团队
如果缺陷已经修复但长期卡在待验证,不应只催测试“快一点”。先统计验证队列的等待时长、每类问题所需验证时间、回归范围重复率和自动化覆盖情况。再决定哪些检查适合自动化,哪些需要测试设计,哪些可以由开发自测后由测试抽查。
自动化不是所有缺陷的答案。稳定、重复、规则明确的回归路径适合自动化;涉及复杂业务判断、可用性评估和探索性测试的问题仍需要人工。测试资源优化的目标是把稀缺的人工注意力放在高风险、高变化和难以穷举的场景上。
七、指标与复盘:用数据找瓶颈,而不是给团队贴标签
1. 建立一组相互制衡的指标
单个指标很容易被误读。关单量高可能代表修复能力强,也可能代表大量低价值任务被快速关闭;重新打开率低可能代表验证质量好,也可能代表问题不再被报告。应当用一组互相制衡的指标观察整体健康度。
| 指标 | 建议口径 | 适合回答的问题 | 常见误读 |
|---|---|---|---|
| 首次响应时间 | 提交至首次有效确认的时长,分别报告中位数与高分位数 | 入口是否有人及时处理 | 把自动回复当成有效响应 |
| 分诊等待时间 | 提交或补齐信息至责任人与等级确认的时长 | 判断与分派是否堵塞 | 只看已分诊问题,忽略长期未处理记录 |
| 端到端修复周期 | 创建至验证关闭的总时长,并拆分各阶段等待 | 用户从报告到问题解决等了多久 | 把所有等待归责给开发 |
| 重新打开率 | 已关闭后因原问题未解决而重新开启的比例 | 修复和验证是否可靠 | 把新增需求或新问题也算作重开 |
| 线上逃逸率 | 发布后发现的问题占某一约定缺陷集合的比例 | 测试与发布控制是否有效 | 分母定义变化却直接比较趋势 |
| 重复缺陷率 | 同类根因或同一问题在约定周期内再次出现的比例 | 防复发措施是否奏效 | 分类不一致导致重复被漏算 |
| 高风险超期数 | 超过组织响应或修复目标的高严重度未关闭问题数量 | 当前风险暴露有多大 | 用平均周期掩盖单个重大积压 |

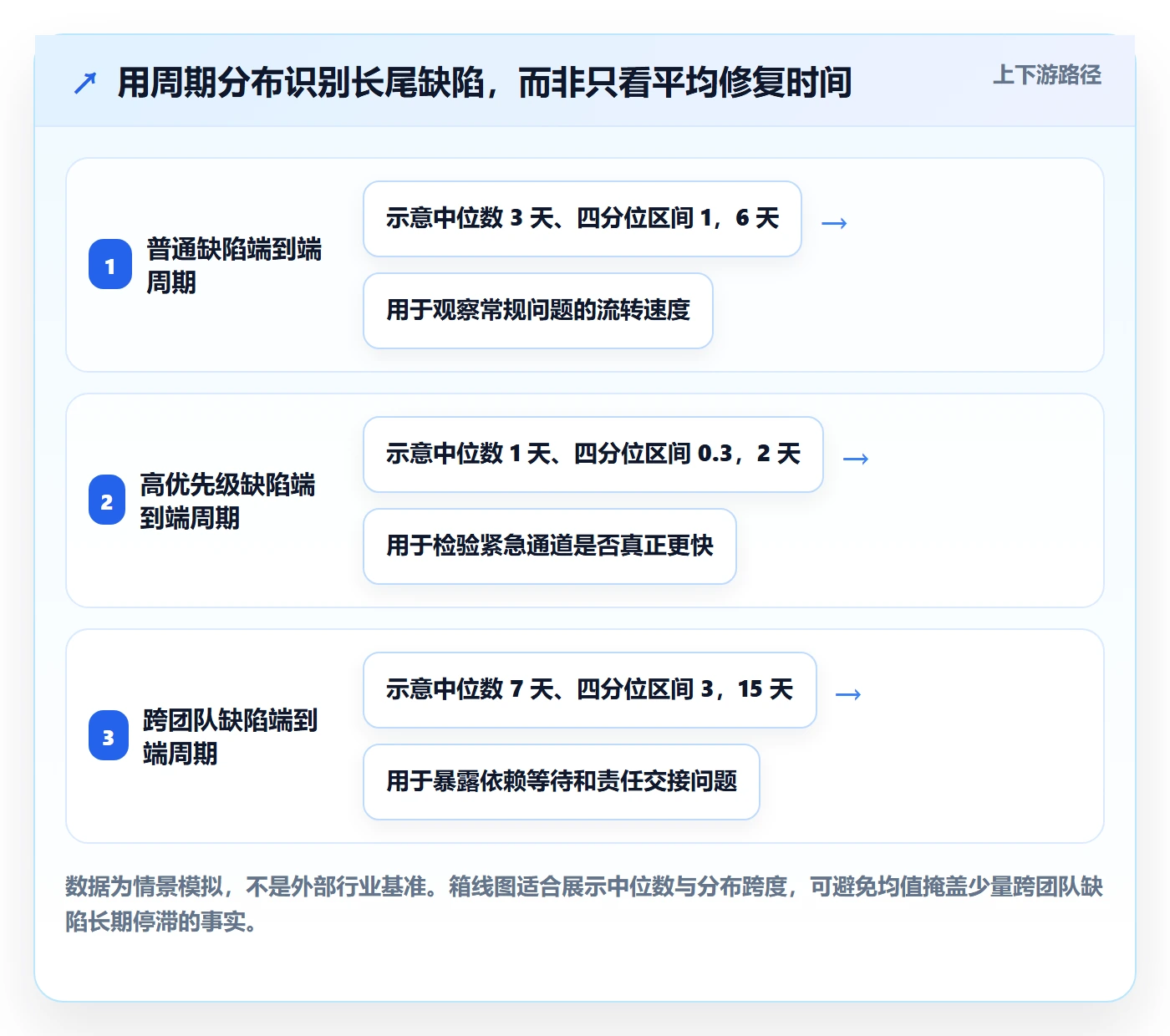

2. 将指标按环节拆分,而不是只汇报一个总周期
端到端周期是用户视角的重要指标,但它适合做结果观察,不适合单独定位改进动作。要解释周期变化,应拆成补充信息、分诊确认、等待排期、修复实现、等待验证、等待发布和线上观察等阶段,并明确暂停计时的条件。
例如,分诊等待下降、修复时间不变、验证排队上升,说明团队不是整体变慢,而是流程瓶颈发生了迁移。相反,如果只看平均周期下降,管理者可能误以为所有环节改善,实际高风险缺陷仍然在测试队列里积压。
3. 做复盘时追问系统原因,不追责“最后一个接手的人”
复盘的目标不是证明某个人犯错,而是查明为什么当时的系统允许错误穿过多个控制点。一个问题最终由谁关闭,不等于这个人制造了问题;代码评审、测试覆盖、发布监控、权限设计和交接流程可能都对结果产生影响。
我常用以下问题引导复盘:最早的可观察信号是什么?它在哪个环节被忽略或误判?当时可获得的信息是否足够?现有测试为什么没覆盖?哪项预防措施能降低复发概率?如果措施未执行,怎样在系统里被看见?回答应形成具体行动,而不是“加强意识”之类无法验证的结论。
4. 把根因措施写成可验证的任务
“加强测试”“提高代码质量”“完善流程”都不是可验收的行动。有效措施需要明确负责人、完成时间、验证方式和适用范围。例如,为重复提交增加幂等测试并纳入持续集成;为关键状态转换增加监控告警;调整发布前核对项并指定轮值负责人。
预防措施完成后,还应观察一段时间,确认同类问题是否下降,或检测是否更早。若措施只完成了文档更新,却没有改变风险暴露,复盘并没有真正闭环。

八、不同情况下的取舍:统一到什么程度,才不会把流程做成负担
1. 统一标准与团队自治之间的取舍
完全统一能提高跨团队可比较性,但会牺牲局部场景的适配;完全自治能让团队快速行动,却会让组织层面的风险统计失去一致口径。更实用的边界是:统一定义、关键字段、风险升级与关闭证据,允许团队在排期方式、技术评审和内部状态上保留差异。
如果某项差异不影响风险识别、交接和统计,就不必强行统一。若差异会导致“同一个严重度在甲团队表示停服、在乙团队表示体验不佳”,就必须统一。判断标准不是管理者喜不喜欢一致,而是差异是否妨碍协作与决策。
2. 流程严谨与处理速度之间的取舍
高风险缺陷需要更完整的证据、更严格的验证和更明确的审批,但这不意味着所有缺陷都要经过同样流程。对低风险、易回滚、影响范围有限的问题,过度审批会增加等待;对涉及安全、数据和资金的问题,省略控制则会放大损失。
我建议按照风险分层,而不是按照职位分层。不同风险对应不同响应目标、审批要求、验证强度和观察时长。团队定期抽样检查低风险分类是否被滥用、高风险通道是否被普通问题挤占。
3. 自动化与人工判断之间的取舍
自动化适合做重复且规则清晰的事情,例如提醒超期、关联版本、检查必需字段、发现疑似重复记录、生成阶段耗时。它不适合在缺少上下文时替人判断用户损害、商业影响和复杂根因。
若规则简单且误判成本低,可以先自动化;若规则依赖业务语境,先把决策标准写清楚并积累人工判断样本,再逐步辅助自动化。自动化节省的是重复劳动,不应把未经验证的判断包装成系统结论。
4. 追求关闭速度与保留观察时间之间的取舍
快速关单能让队列变短,却可能把线上风险留到下一次反馈。对低风险、可直接复现且验证覆盖充分的问题,可以快速关闭;对线上逃逸、状态一致性、数据修复或安全相关问题,适当保留观察窗口更稳妥。
观察时间也要有边界和退出条件。比如观察一个完整业务高峰、覆盖一定请求量或确认关键监控连续正常,而不是无限期挂起。没有观察指标的“待观察”状态只会制造新的积压。
5. 工具集中与系统集成之间的取舍
将缺陷集中管理有助于形成统一事实来源,但并不要求所有角色把工作都搬进同一个系统。客服、监控、代码仓库、测试平台和发布系统可能各有专业用途;关键在于缺陷记录能回链原始证据,并让状态变化及时同步。
选择某项目管理平台或其他管理工具时,我会先验证四件事:是否能承载团队真实的生命周期,是否能清楚记录责任与版本,是否支持必要的权限边界,是否能导出或追踪关键数据。工具演示看起来顺畅,不等于复杂的跨团队交接在真实场景里也顺畅。
九、落地路线与结尾:先解决最贵的失控点,再持续迭代
1. 用四周完成一次可评估的试点
缺陷管理改造不必先做一场大规模制度发布。可以用四周跑一个小型试点:第一周统一定义和抽样基线;第二周启用最小字段、分诊节奏和升级规则;第三周检查状态停留、验证证据和线上观察;第四周复盘数据、删减无效字段并决定是否扩展。
试点范围最好选协作频繁、问题量足够观察、业务风险可控的产品链路。范围太小看不到跨团队问题,范围太大则很难判断变化由什么造成。试点期间不要同时大幅调整考核、组织分工和发布策略,否则效果归因会变得困难。
2. 每个阶段都设置明确的退出条件
基线阶段的退出条件是口径一致,能区分缺陷来源、严重度和生命周期节点;试运行阶段的退出条件是新流程有人使用、停滞问题能被发现、责任关系清楚;评估阶段的退出条件是团队能用真实数据指出主要瓶颈,并决定保留、调整或停止某项规则。
若团队发现某些字段无人维护,不要先把问题归咎于执行纪律,而应检查它是否能支持决策、是否由正确角色填写、是否和上游数据重复。字段维护成本必须有对应收益,否则流程会逐渐变成“为报表填表”。
3. 最后给决策者的行动清单
-
如果当前问题散落在多个入口:先统一问题确认后的记录位置,保留各入口原始证据与来源,不要一上来就要求所有人换工具。
-
如果缺陷长期无人接手:先明确分诊责任、响应节奏和升级机制,再讨论开发产能是否不足。
-
如果关单快但线上问题多:检查关闭条件、验证覆盖和发布观察,优先修复证据链缺口。
-
如果跨团队问题特别慢:拆分责任确认、依赖等待和实际修复时间,明确主责团队与协调角色。
-
如果指标改善但用户反馈变差:核查入口是否变难、缺陷是否被降级或合并,以及统计分母是否发生变化。
-
如果组织正在选择或调整管理平台:先拿真实缺陷流程做端到端验证,再评估字段、权限、统计和集成,不要只依据演示环境作决定。
4. 独特观点:最值得管理的不是缺陷,而是“被忽略的信号”
缺陷记录不是质量的终点,而是团队感知系统失效的入口。一个问题最终能否解决,取决于组织是否及时看见信号、能否把信号传给正确的人、是否有证据支持判断,以及采取行动后能否验证风险真的降低。
因此,最好的缺陷方案并不是状态最多、报表最漂亮或关单最快的方案,而是让高风险问题不被淹没、让交接不靠记忆、让修复有验证、让复发能反推系统改进的方案。下一步不妨从最近一个完整迭代的缺陷中抽样二十条,逐条检查来源、责任、验证和关闭证据;找到最常断裂的一环,再从那里开始改。
常见问题解答(FAQ)
1. 研发团队如何设计一套真正能落地的缺陷处理流程?
我所在的团队刚开始做缺陷管理时,大家都把问题记进同一张表,但经常出现测试认为已经提交、开发却说无法复现的情况。我想知道,一套流程至少要包含哪些环节和信息,才能减少来回沟通,而不是多造一套填表负担?
先把流程压缩成几个有明确责任人的状态:待确认、待修复、修复中、待验证、已关闭;另设“暂不处理”和“重复问题”作为有原因的分支,避免它们混在已关闭里。每个状态都要规定谁负责下一步、什么条件下才能流转。例如,开发不能只把状态改成“待验证”,还应附上修复版本、影响范围和验证提示。
缺陷单的必填信息建议控制在复现步骤、预期结果、实际结果、环境、影响范围、附件和严重程度。以一个8名研发、2名测试、两周一个迭代的示例团队为例,试运行后可检查“首次提交信息完整率”和“因无法复现退回比例”;如果退回仍多,不要先加更多字段,而应给出可照抄的复现步骤范例。
字段的价值是减少沟通往返,不是让表单看起来完整。
2. 缺陷严重程度和修复优先级应该怎样区分?
我以前习惯按“严重、一般、轻微”直接排修复顺序,结果一个影响范围很小但很严重的问题挤掉了影响大量用户的普通问题。我想弄清楚,这两个判断是不是应该拆开,以及团队能否用一套简单规则减少争论?
应该拆开:严重程度描述问题造成的后果,优先级描述团队何时处理。可用两个维度评估:影响面和业务损失。比如,核心支付流程完全不可用,即使只在特定环境出现,严重程度也高;一处低频页面错位可能严重程度低,但如果发生在重要客户演示前,优先级仍可能上调。
可以先约定四档规则:阻断核心流程或造成数据风险的列为最高优先级,要求立即评估;主要功能受损的进入当前迭代;有替代路径的体验问题排入近期计划;低影响问题进入待评估池。修订优先级时记录触发原因,如用户范围扩大、上线日期临近或出现绕行方案失效。这样,优先级不是提交者单方面决定,也不至于被“谁催得急”取代。
3. 缺陷反复出现或修复后重开,团队应该怎样处理?
我遇到过同一问题修了两次又回来,最后大家只讨论是谁漏测,却没人能说明为什么原来的测试没有拦住。我想知道,重开时该补充哪些信息,复盘又怎么做才不会变成追责会议?
重开时先区分三种情况:原问题仍可复现、修复引入了新问题、验收环境或版本不一致。记录实际版本、复现步骤、与预期的差异,并关联原缺陷;若属于新问题,另建缺陷并互相关联,避免把不同原因塞进同一条记录。
复盘重点放在系统性缺口,而非个人失误:需求是否有歧义、测试是否缺少关键边界、修复是否没有覆盖调用链、发布包是否与验证包一致。以一个每月有约40条缺陷的示例团队为例,可每两周抽查重开和重复缺陷,按原因分类;如果“环境不一致”占比偏高,优先统一构建版本标识和测试环境,而不是要求测试重复执行更多遍。
措施要落实到负责人和完成日期,并在下一轮检查是否减少同类问题。
4. 怎样判断缺陷流程真的改善了质量,而不只是让关闭数量变多?
我看过团队用每周关闭多少条缺陷来汇报进度,但数量上升后,线上问题并没有明显减少。我想知道,应该看哪些指标才能判断流程有效,同时避免大家为了指标把问题拆小或提前关闭?
不要用关闭数量单独评价质量,它容易鼓励拆分缺陷、降低验收标准或把问题推迟到线上。建议同时观察缺陷发现阶段、首次修复通过率、重开率、线上逃逸缺陷和从提交到验证完成的耗时,并按版本或迭代比较。指标要配合样本量和缺陷类型看:低风险视觉问题与核心流程故障不宜简单合并。
例如,某团队连续三个迭代记录:每期提交缺陷数、重开比例、修复后验证通过比例,以及上线后两周内发现的缺陷数。若修复更快但重开和线上逃逸同时上升,说明速度可能以验证质量为代价;若总数下降,却是测试覆盖变化造成的,也不能直接认定产品更稳定。
建议先建立两到三个迭代的基线,再设改善目标,并抽查关闭记录是否有对应版本和验证证据。指标用于定位流程瓶颈,不用于给个人排名。
核心关键词
文章包含AI辅助创作:缺陷落地方案:研发团队开展Bug / 缺陷的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/511357
读者评论
我们以前也只看平均修复时长,后来发现跨团队问题拖得最久。把等待时间拆开后,才看清瓶颈不全在开发,不过各阶段的计时口径确实得先统一。
重复反馈保留关联记录这点很实用。客服工单和研发缺陷分开时,用户影响容易被低估;但关联维护最好能自动化,不然忙起来还是会漏。
按阶段补字段比提交时填满表单更容易推行。实际还遇到一个问题:分诊责任人不固定时,待补信息的缺陷可能搁置,最好也明确首次响应时限。
