优先级实操方法:产品经理提升Bug / 缺陷效率的落地方案方法与模板
一个缺陷被标成“最高优先级”,不代表它真的应该先修;如果团队一周里有十几个“最高”,优先级就失去了分流作用。我处理缺陷流程时,最常见的效率损耗并非开发速度不够,而是同一条缺陷在客服、产品、测试和研发之间反复争论:谁受影响、是否有绕行方案、会不会阻断发布、现在修的代价是什么。本文给出一套可操作的分级逻辑、评审方法和模板,并用明确标注的情景模拟数据说明如何验证效果。
一、核心结论:优先级不是严重程度的另一个名字
1. 把“影响多严重”和“现在有多急”分开判断
我建议先给缺陷判断严重程度,再判断处理优先级。严重程度回答“出错后影响有多大”,优先级回答“相对于其他工作,现在应该多快处理”。二者相关,但不能互相替代。
例如,某个内部报表偶尔显示错误,若可由用户重新刷新恢复,影响可能有限;但如果它发生在财务结算截止日,且没有替代核对方式,处理优先级就可能上升。反过来,一个影响范围很大的视觉错位,如果只出现在低频访问的旧版页面,也未必比发布阻断问题更急。
可执行的优先级必须同时说明时限、责任人和下一步动作。只有一个等级、没有响应约定的标签,只是分类,不是管理机制。
2. 采用“门槛分级+排序评分”,不要只靠一个公式
我倾向用两层决策:先用硬性门槛识别安全、数据、资金、合规和核心链路问题,再对未触发门槛的缺陷做相对排序。硬门槛防止高风险问题被低分掩盖,评分则帮助团队在多个普通问题之间做取舍。
实务中可以把优先级定义为 P0、P1、P2、P3。等级名称并不重要,关键是每个等级对应明确的响应时间、修复目标、升级路径和例外条件。不同业务应调整时限,不能把下表中的时间直接当作行业统一标准。
| 等级 | 典型判断 | 建议响应动作 | 产品经理要确认的事 |
|---|---|---|---|
| P0:紧急 | 核心服务不可用;出现数据损坏、严重安全风险或广泛交易失败 | 立即拉齐值班研发、测试和业务负责人;先止损,再确定修复 | 影响范围、临时止损、对外沟通、回滚条件 |
| P1:高 | 重要主流程受阻;大量目标用户无法完成关键任务;没有可接受绕行方案 | 当日确认负责人和处理计划,纳入当前迭代或热修评估 | 受影响用户、业务窗口、是否阻断发布 |
| P2:中 | 功能受损但存在替代路径;影响范围可控,业务仍可运行 | 进入待排期队列,按价值、成本和版本窗口排序 | 绕行成本、受影响比例、复现条件 |
| P3:低 | 轻微体验问题、低频边界问题或有明确替代方案 | 进入常规维护池,定期清理或与相关改动合并 | 是否重复、是否应修、延后代价 |
3. 等级必须配套服务承诺
一个团队可以把 P1 定义为两小时内响应,另一个团队可能定义为四小时内确认,这取决于值班能力、服务时段和业务风险。真正需要统一的是承诺的表达方式:从什么时候开始计时,谁负责确认,超时后找谁,节假日是否覆盖,临时规避方案算不算完成止损。
建议把“响应时间”和“解决时间”分开。响应意味着有人接手并开始判断,不代表承诺在同一时间内彻底修复。若缺陷需要跨团队排查,强行承诺修复时点反而会制造错误预期。

二、背景与真实工作场景:效率损耗藏在缺陷流转过程里
1. 缺陷队列不是单纯的技术清单
缺陷通常从多个入口进入:线上告警、客服工单、用户访谈、验收测试、研发自测和监控发现。入口不同,描述完整度也不同。线上告警可能有时间戳和请求链路,却缺少用户操作过程;客户反馈可能准确表达损失,却没有设备、账号和复现步骤。
如果团队把所有记录直接放在一个列表里,再靠产品经理逐条补信息,队列就会形成“前端拥堵”:研发等复现,测试等环境,产品等业务确认,客服却仍在追问进度。真正需要优化的不是多开几次会,而是让信息在进入评审前达到最低可判断标准。
2. 一条缺陷至少要经过四个不同的判断
我把缺陷处理拆成发现、确认、分级、处置四段。发现阶段确认记录是否真实;确认阶段补足影响和复现信息;分级阶段确定紧急程度;处置阶段决定修复、规避、观察、合并或关闭。很多团队把这四件事混在一次评审里,导致会议不断回头补事实。
- 发现:明确问题出现的时间、版本、环境和证据来源。
- 确认:判断是否可复现、是否已有同类记录、影响对象是谁。
- 分级:依据风险门槛和用户影响确定优先级。
- 处置:明确负责人、时间点、验证方式和对外沟通责任。
在服务中大型企业、百人以上团队的项目管理平台实践中,流程的难点往往不是缺少字段,而是字段没有责任人。例如“影响范围”留空时,系统不会自动知道该找谁;流程需要明确由报告人、产品、支持团队或值班负责人补齐。
3. 评审时间花在哪里,比缺陷数量更值得追踪

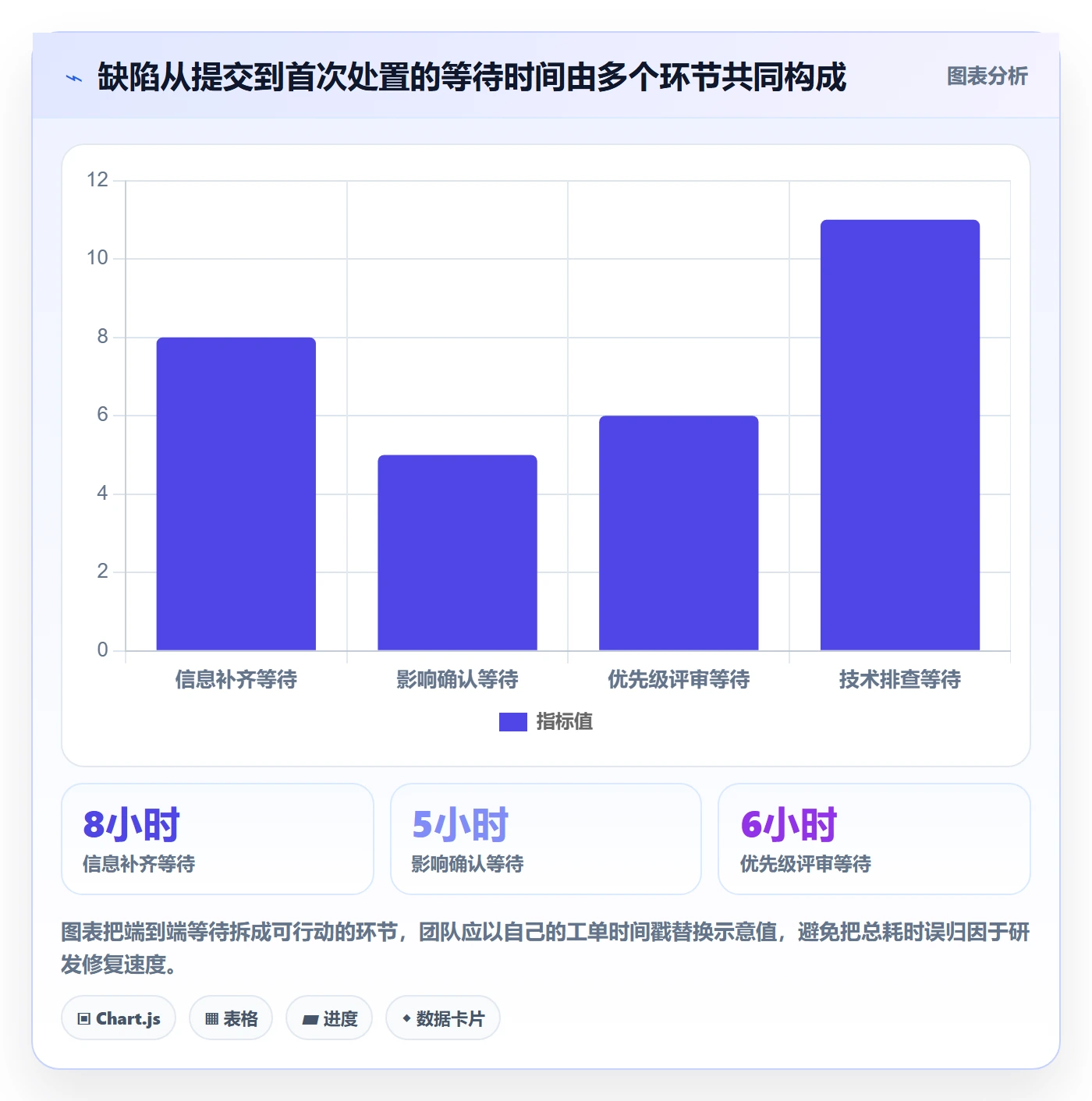

仅统计“本周关闭多少条”容易鼓励团队关闭简单问题,却看不见高优先级问题在队列里等待多久。我更关注从进入队列到首次有效判断的时间、退回补信息比例、重复缺陷比例、优先级变更次数,以及高优先级问题的响应达成率。
下图为一组情景模拟数据,用于说明队列堵点可能分布在哪里,不代表某个真实团队的测量结果。若团队发现大量等待发生在“信息补齐”,应先优化提报入口;若主要耗在“等待决策”,则应检查评审权限和升级规则。

三、常见误区:为什么“最高优先级”越来越多
1. 把提出者的着急程度当成用户影响
销售、客服、业务负责人提出的问题往往有真实压力,但压力不等于影响等级。某个重要客户的反馈值得优先核查,不意味着该客户遇到的每个问题都必须最高优先级。判断时要把“客户重要性”和“缺陷影响”分开记录,再讨论是否有商业窗口、合同承诺或续约风险需要额外加权。
我会追问三个问题:多少用户遇到同样问题?是否阻断关键任务?用户是否有可接受的替代路径?如果这些问题没有答案,先把问题标记为“待确认”,而不是因为提报人职位高就直接升到最高级。
2. 把严重程度和修复优先级混成一个字段
严重程度通常是对后果的描述,具有相对稳定性;优先级是当前资源安排,可能随版本、业务窗口和风险变化。把二者压成一个字段,会让团队无法解释为什么同样严重的问题在不同时间有不同处理顺序。
例如,数据导出格式错误可能导致分析任务延迟,但如果尚未到月末结算,短期优先级可能为中;临近关账时,替代核对方式又不可用,优先级就应提升。变化的是时机和业务约束,不是缺陷本身的技术严重程度。
3. 让一个分数替代讨论
评分公式容易制造精确感。把影响范围、发生概率、业务价值和修复成本各打一个分,再算出 73.6 分,并不会自动让结论更客观。只要输入项没有共同定义,分数只是把不同人的主观判断包装成小数。
评分适合帮助排序,不适合处理安全、数据损坏、合规和核心服务中断等硬风险。遇到这些情况,应先触发门槛规则,再讨论止损和修复,而不是让风险在平均分里被稀释。
4. 只看修复工时,不看延迟损失
修复成本是决策的一部分,不是优先级的全部。一个问题可能只需一小时修改,却需要较长回归测试;也可能表面改动很小,但会触及账务、权限或多租户隔离。另一方面,延迟修复会不会导致用户流失、人工补偿、业务停摆,也必须纳入判断。
产品经理不需要替研发估算代码复杂度,但应推动研发给出粗粒度成本区间,例如“半天内”“一至三天”“需要跨模块评估”,并说明主要不确定性。过早要求精确工时,往往让排期讨论陷入伪精确。
5. 低优先级等于永不处理
P3不是“扔进仓库再也不看”。它应该有复查条件:受影响用户显著增加、相关模块改造、同类问题重复出现、绕行方案失效,或问题开始影响关键指标。没有复查机制的低优先级池,最后会变成不可维护的历史堆积。
四、专业判断逻辑:先过风险门槛,再做相对排序
1. 第一步:用不可妥协的风险门槛截断普通评分
我建议设定一组触发条件。只要命中,就不与普通缺陷放在同一套分数里比较。常见门槛包括:疑似数据丢失或篡改、未授权访问、资金计算错误、核心服务大面积不可用、法律或监管要求、重大客户主流程无法完成且无替代方案。
门槛规则的价值在于减少“算分争论”。但门槛也不能写得过宽,否则任何业务不便都能被解释成重大风险。每条规则都应附上可验证证据,例如监控告警、受影响账号样本、业务损失记录或安全评估结论。
2. 第二步:把影响拆成范围、任务、频率和替代成本
未触发硬门槛时,我会使用四个问题帮助团队判断影响。它们不是为了求出绝对真理,而是让评审围绕相同事实讨论。
- 影响范围:受影响的是一个用户、一类用户、一个租户,还是大范围用户?分母是什么,是否有真实日志或工单支撑?
- 任务重要性:问题发生在登录、支付、审批等主流程,还是低频辅助能力?
- 发生频率:每次操作都会出现,还是偶发且无法稳定复现?统计窗口和样本量是什么?
- 替代成本:是否有绕行方案?绕行要多花多少时间、是否引入人工错误、谁承担成本?
影响范围不能只写“很多用户”。如能从日志得到受影响会话数,就写统计周期和分母;暂时无法测量时,标记估计依据和置信度。把“已证实”和“待确认”分开,通常比追求一个看似完整的数字更有用。
3. 第三步:把时效窗口放进排序,而不是只看用户数量
有些缺陷用户不多,但错过时间窗口就会造成大损失。例如季度结算、活动开场、批量导入、关键客户验收等。时效性应看“最晚可接受处理时间”和“延迟后的后果”,而不是简单看谁催得更急。
我会要求提报方说明业务窗口、截止时间、错过窗口的后果,以及是否有替代安排。如果只有“希望尽快”,而没有时间约束或业务影响,通常不应自动提升等级。
4. 第四步:用成本与不确定性修正排序
两个影响相似的问题,如果一个修复成本低、证据充分,另一个涉及架构改动且复现不稳定,通常应先处置前者或先安排短时调查。调查本身也可以是一种动作:用限定时间确认影响、构造复现、验证绕行,而不是在信息不全时承诺完整修复。
可使用一个简化的内部排序分数:影响范围、任务关键度、频率、时间敏感度各按 1 至 5 评分,再减去修复成本等级的影响。这个分数只用于同一产品、同一评审周期内的排序,不跨团队比较,也不覆盖硬门槛。
| 评估维度 | 1分参考 | 3分参考 | 5分参考 | 证据要求 |
|---|---|---|---|---|
| 影响范围 | 单个账号或极少数个例 | 一个明确用户群或模块用户 | 大范围用户或多个关键客户 | 日志、工单、抽样或明确估计口径 |
| 任务关键度 | 非关键体验或可忽略展示问题 | 重要辅助任务受影响 | 核心任务无法完成 | 用户旅程、业务流程或验收标准 |
| 发生频率 | 低频、偶发且难以复现 | 特定条件下重复发生 | 普遍稳定复现 | 版本、环境、复现次数和观察周期 |
| 时间敏感度 | 短期延迟影响很小 | 存在阶段性业务窗口 | 错过窗口会造成明显损失 | 截止时间、后果和替代安排 |
| 修复成本 | 低成本、影响面小 | 需要回归或跨模块协同 | 成本高、存在较大回归风险 | 研发粗估、依赖和验证范围 |
为了避免公式显得过度客观,可以用区间而不是单点:综合排序值高且证据充分,优先进入本周期;分数接近或证据不足,先补信息或安排调查;分数较低且有绕行方案,进入常规队列。最终等级仍由规则和责任人确认。

5. 第五步:给每个判断保留可追溯的理由
优先级最容易引发争论的,不是等级本身,而是没有记录为什么这样定。建议每次评审至少记录:判断证据、未确认事项、等级变化原因、决策人、复查触发条件。记录不是为了追责,而是让后续接手的人知道当时掌握了什么事实。
如果用户影响比例从估计的 2% 变成日志确认的 35%,优先级上调有明确理由;如果没有新证据,只因讨论声音变大而上调,就应标记为业务例外,并说明承担的排期代价。
五、可复制的落地模板:从提报到评审都有最低信息标准
1. 缺陷提报模板:先让问题可判断
提报模板不应追求字段越多越好。字段太多会让报告人随意填写,反而降低信息质量。我建议先确保问题能被定位、复现、估算影响,并能联系到补充信息的人。
| 字段 | 填写要求 | 示例 |
|---|---|---|
| 标题 | 用“对象+现象+条件”描述,避免只写“有问题” | 批量导入在包含空白手机号的文件中失败 |
| 发现时间与版本 | 写明发生时间、产品版本、环境和账号类型 | 周二 10:30;正式环境;版本 A.B;企业管理员账号 |
| 复现步骤 | 按操作顺序写到他人可以复测 | 进入成员管理,上传含空值文件,点击导入 |
| 预期结果 | 说明符合业务规则时应发生什么 | 有效行成功导入,无效行提示具体原因 |
| 实际结果 | 写清错误表现、错误提示或中断位置 | 整批导入失败,页面仅提示系统异常 |
| 影响范围 | 已确认数量和估计数量分开写,说明口径 | 已收到 4 个租户反馈,待查近 7 天日志 |
| 绕行方案 | 说明能否手工处理、耗时和风险 | 逐行导入可完成,约 20 分钟,容易漏行 |
| 证据附件 | 提供截图、录屏、日志、请求编号或样例文件 | 已脱敏录屏及请求编号 |
| 业务窗口 | 有截止时间时写明后果;没有则填“无” | 本周五客户验收前需完成首批导入 |
| 报告人与联系人 | 明确谁能补充复现信息、谁代表业务确认 | 报告人负责技术复现,客户经理确认验收窗口 |
2. 优先级评审记录模板:把结论和依据放在一起
评审记录建议包含“初始判断”和“最终判断”,尤其是等级发生变化时。这样可以区分新证据导致的调整与单纯的意见变化。以下模板可按团队字段改造。
| 评审项 | 记录内容 |
|---|---|
| 缺陷链接与简述 | 关联记录、影响版本、当前状态 |
| 硬门槛检查 | 数据、安全、资金、合规、核心服务是否命中;证据是什么 |
| 用户与任务影响 | 受影响对象、影响比例或估计方法、被阻断的任务 |
| 发生频率与时间窗口 | 观察周期、复现情况、最晚可接受处理时间 |
| 绕行与延迟成本 | 替代方案、人工耗时、错误风险、延迟后果 |
| 修复成本与不确定性 | 研发粗估、依赖团队、回归范围、需要先调查的事项 |
| 决定与责任人 | 优先级、处置方式、产品负责人、研发负责人、验证负责人 |
| 时间承诺 | 首次响应时间、计划复查时间、预计修复窗口;无法承诺时写明原因 |
| 复查条件 | 哪些新证据会触发升降级或重新排期 |
3. 会议流程模板:把讨论限制在需要共同决策的事项上
缺陷评审不必逐条朗读所有记录。我通常把会前准备、会上决策和会后跟踪分开。信息齐全、等级明确且没有资源冲突的缺陷,可以异步确认;会议留给证据冲突、风险争议和排期取舍。
- 会前筛选:由缺陷协调人去重、检查必填信息、标出硬门槛项和资料缺口。
- 先处理风险项:确认是否需要立即止损、回滚、关闭入口或通知用户。
- 再处理排序冲突:对比用户影响、时间窗口、绕行成本和修复风险。
- 明确处置而非只定等级:结果可以是修复、调查、规避、合并、观察或关闭。
- 记录责任与复查点:没有负责人、日期和验证方式的结论,不算完成决策。
建议团队用缺陷管理系统记录字段、状态和变更历史,而不是依赖会议纪要中的散落信息。若使用某项目管理平台,应先把优先级定义、状态流转、必填条件和通知规则配置清楚,再讨论自动化;工具只能承载规则,不能替团队决定什么算重要。
六、案例与数据观察:一次模拟改造如何识别流程堵点
1. 情景设定:30人产品研发团队的缺陷队列
下面的案例是情景模拟,不是已核实的企业实测结果。设定一家提供业务协作产品的团队,每周收到约 80 条缺陷记录,包含线上反馈、客服转交、验收问题和内部测试发现。改造前,所有问题使用同一套优先级字段,团队每周召开两次长评审会。
模拟观察发现,队列里约有 18 条记录长期标为“最高”,其中部分没有明确受影响用户,也没有响应责任人;约 27% 的记录因复现步骤不完整被退回;近一半的评审时间用于补充信息,而不是决定先做什么。这里的比例是案例建模参数,实际项目需要从工单字段、状态流转和会议记录中重新计算。
2. 改造动作:不先改研发产能,先改进入队列的质量
团队先做了四项调整:把严重程度和优先级拆成不同字段;给 P0、P1 增加明确的触发条件和响应责任;提报时强制填写复现步骤、影响范围或“待确认”原因;每周固定一次排序评审,紧急问题走即时升级通道。
同时,团队没有要求报告人一次填完所有技术细节。对暂时不知道受影响比例的问题,允许先提交“未知”,但必须指定补充人和截止时间。这个设计避免了两种极端:字段过多导致提报放弃,以及字段缺失导致研发无法判断。
3. 验证结果:优先比较流程指标,不只比较关闭数量

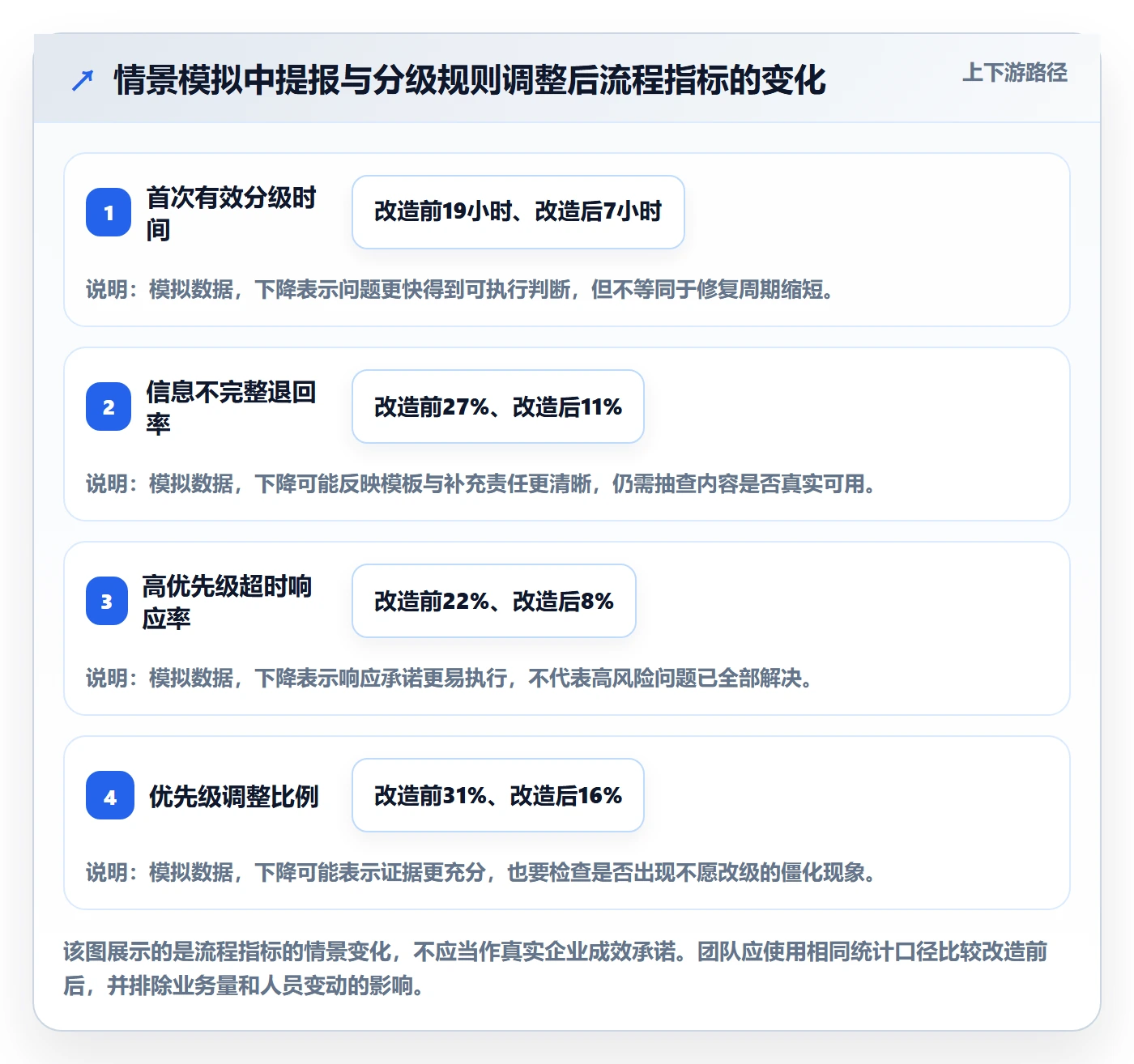

下表仍是情景模拟的前后对比,用于展示指标选择方式。模拟中,缺陷平均首次有效分级时间从 19 小时降至 7 小时,信息不完整退回率从 27% 降到 11%,高优先级超时响应率从 22% 降到 8%。这些数值不是行业基准,也不能直接作为团队承诺。
| 指标 | 改造前 | 改造后 | 如何解释 |
|---|---|---|---|
| 首次有效分级时间 | 19小时 | 7小时 | 反映从提交到有人给出可执行判断的时间,不等同于修复耗时 |
| 信息不完整退回率 | 27% | 11% | 用于判断提报模板是否改善,需结合记录质量抽样检查 |
| 高优先级超时响应率 | 22% | 8% | 反映响应承诺是否可执行,不代表所有问题均已修复 |
| 优先级调整比例 | 31% | 16% | 调整减少可能来自证据改善,也可能来自调整变少,需结合复核质量解读 |
| 重复缺陷占比 | 14% | 9% | 用于观察去重与检索是否有效,不能单独说明根因已解决 |
这个案例最值得注意的不是每个数字都变好,而是团队用不同指标识别了不同问题:首次分级时间看队列响应,退回率看输入质量,超时率看承诺执行,优先级调整比例看判断稳定性。若只看“关闭数量”,很可能看不出流程究竟改善在哪里。

4. 防止指标被“优化”成表面好看
首次响应变快,可能只是有人快速填了一个等级;关闭量增加,可能是把未解决问题直接关闭;优先级调整变少,也可能是团队不再复核。每个效率指标都要配一项质量校验,例如随机抽查分级依据、回访报告人、查看重开率和验证结果。
我会至少同时看效率、质量和风险三个方向。效率指标说明处理速度,质量指标说明判断是否可靠,风险指标说明高影响问题是否仍在超时或反复出现。不要用一个指标给团队排名,也不要让单个指标直接绑定个人绩效。
七、不同情况下的行动建议:按问题来源选择流程动作
1. 线上故障或疑似安全、数据问题
先止损,不要先争论最终等级。安排值班负责人确认影响面和服务状态,评估回滚、关闭功能、限制入口或启用临时方案。产品经理负责协调业务影响与用户沟通,研发负责技术处置,测试或质量负责人确认修复验证范围。
处置过程中应保留时间线:首次发现、影响扩大或收敛、临时措施、用户通知、修复上线和恢复确认。问题结束后再做根因复盘,不要把紧急响应会开成责任追究会。
2. 客户个案、合同承诺或验收窗口问题
先判断问题是个案配置、数据差异、使用方式,还是普遍缺陷。一个客户的问题也可能非常重要,但应同时标记客户风险与产品影响范围。若只有一个客户受影响,却存在合同验收时限,可通过业务窗口提高处置顺序,不必夸大为全体用户故障。
行动上要指定客户侧联系人、技术定位负责人和更新时间。若无法立即修复,先评估人工协助、数据校正或功能降级方案,并写明方案风险和有效期限,避免临时绕行变成长期隐性流程。
3. 复现不稳定、证据不足的问题
不要为了让队列看起来完整,强行给一个看似确定的等级。可以建立“待诊断”状态,要求补充时间范围、账号、设备、网络条件、操作录屏或日志编号,并设置调查时限。调查结束后再决定修复、继续观察或关闭。
对于低频但后果可能很大的问题,应提高监测与取证优先级,而不是直接把修复等级判得很低。无法确认影响,代表认知不确定,不代表风险一定低。
4. 已有绕行方案但操作成本高的问题
把绕行成本量化到具体任务:每次多花几分钟、每周发生多少次、需要多少人工、是否增加误操作概率。短期内可接受的绕行方案,未必适合长期使用;如果人工补救持续发生,应把累计成本纳入后续排期。
产品经理还要检查绕行方案是否对所有用户可用。需要管理员权限、特殊培训或技术支持介入的方案,不能简单写成“有替代方案”,应记录适用范围和服务成本。
5. 低优先级积压持续增长
先做去重、过期检查和模块归并,不要直接要求研发“把旧问题清一清”。同类问题可能来自一个共同根因,逐条修复会比一次处理底层原因更贵。对超过一定期限仍未处理的记录,重新确认是否还存在、影响是否变化、是否已被新版本覆盖。
可为低优先级池设置定期维护窗口,例如每个迭代预留少量容量,但容量比例应依据团队缺陷流入量和版本风险决定。固定比例只是规划工具,不应成为每个团队必须照搬的配额。
6. 多团队、多产品线共用队列
先统一风险门槛、字段定义和升级机制,再允许各业务线配置不同的响应时限。完全统一所有分值会掩盖业务差异;完全各自定义又会让跨团队协同失去共同语言。适合的做法是统一词典、统一记录方式、局部调整服务承诺。
如果缺陷跨团队流转,必须指定一个端到端负责人。多个团队都“负责自己那一段”,往往意味着没有人对用户最终恢复负责。某项目管理平台可以帮助记录责任人、依赖关系与状态历史,但仍需通过流程规则确定谁负责推动闭环。

八、取舍与实施边界:流程要够用,不要把缺陷管理做成审批工程
1. 小团队优先轻量规则,大团队优先责任与一致性
十人以内的团队可以使用简化等级和每周短评审,关键是有人负责紧急升级、有人负责复核积压。若流程规定过多审批层级,决策成本可能高于缺陷本身。团队规模扩大、产品线增多后,再逐步补充统一字段、跨团队升级和服务时限。
对于百人以上组织,规模带来的主要问题通常是判断标准分散、责任交接变多、状态不可见。此时要优先统一术语和数据口径,并为业务线保留差异化阈值;不能只靠增加审批人解决分级不一致。
2. 先可解释,再自动化
自动按关键词把“支付失败”提升为最高优先级,可能漏掉真实风险,也会把测试数据和普通咨询大量误报。建议先积累人工决策样本,确认字段定义稳定后,再自动做去重提示、通知路由、超时提醒和风险关键词辅助识别。
自动化输出应能说明触发原因,并允许责任人修正。凡涉及风险等级、用户影响或承诺时间的自动调整,都要保留变更记录。自动化的目标是减少机械操作,不是把人工判断变成不可质疑的黑箱。
3. 统一规则与业务差异之间需要留有边界
不同产品的“核心任务”并不相同。对协作产品而言,权限与任务分配可能是主流程;对数据产品而言,结果准确性与导出可能更关键。可以统一评分维度,但应由业务团队定义关键任务清单、风险门槛和可接受绕行条件。
也要避免每个业务线都把自己的问题设为最高级。跨团队规则应明确例外申请需要提供哪些证据、由谁批准、多久复查。例外可以存在,但不能没有代价记录。
4. 速度、稳定性和产品债务之间的取舍
立即修复可能缩短用户受影响时间,但热修也可能扩大回归风险;延后处理可以保护当前发布节奏,却可能累积人工成本和信任损失。产品经理的任务不是永远选择“尽快修”,而是把选择的代价说清楚。
| 选择 | 适用情形 | 主要收益 | 主要代价 | 必要控制 |
|---|---|---|---|---|
| 立即修复 | 硬风险命中、核心任务阻断、延迟代价高 | 快速恢复能力,减少影响继续扩大 | 可能打断迭代、缩短验证窗口 | 明确回滚方案和回归范围 |
| 先止损后修复 | 影响较大但修复复杂或不确定 | 先降低用户风险,争取调查时间 | 临时方案可能带来维护负担 | 给临时措施设置期限和退出条件 |
| 延后排期 | 影响可控、有稳定绕行、修复成本较高 | 保护当前关键交付,集中资源处理高价值事项 | 用户持续承担操作成本,问题可能扩大 | 记录复查触发条件和累计影响 |
| 合并处理 | 多个问题指向同一模块或根因 | 减少重复改动和回归成本 | 等待时间可能变长,范围容易扩大 | 限制合并范围,避免变成无边界重构 |
| 关闭或不修 | 问题已消失、重复记录、行为符合规则或成本明显不成比例 | 降低无效积压,释放团队注意力 | 报告人可能认为问题被忽略 | 说明关闭依据,保留重新打开条件 |
5. 成效复盘不只问“快了多少”
上线规则后,建议每月复盘一次,回答四类问题:高优先级是否仍被滥用;报告信息是否更完整;响应承诺是否可达成;低优先级是否出现长期无人复查。若团队只盯平均处理时间,可能会忽略少量高风险问题被拖延的尾部情况。
数据口径要固定。例如“首次响应”是第一次留言,还是明确责任人并给出下一步?“解决时间”是代码合并,还是用户验证恢复?口径不一致时,趋势图看起来精确,却无法支持决策。
九、两周启动方案:先建立基线,再小范围试运行
1. 第一周:定义规则并测量现状
先不要一次改掉所有流程。抽取过去四至八周的缺陷记录,检查入口、等级、等待时间、退回原因、重复记录和关闭原因。样本不足时可延长观察窗口,但要标记版本发布、节假日或重大活动等特殊因素。
- 列出当前优先级名称、实际使用情况和常见争议。
- 挑选 20 至 50 条记录,抽查影响依据、复现信息与责任人是否完整。
- 识别最常见的三类等待:补信息、等评审、等技术排查。
- 明确哪些问题触发硬门槛,哪些进入普通排序。
- 写出等级对应的响应动作、负责人和升级路径。
2. 第二周:选一个队列试运行并复盘误判
选择一个业务边界清晰、缺陷量稳定的产品模块试运行,避免同时把新规则铺到所有团队。试运行期间记录等级初判、最终判断、调整原因和未确认事项。遇到争议时,不要只修改等级定义,还要判断是证据不足、权限不清,还是业务目标冲突。
两周结束后,检查被错分的案例,而不是只看平均数字。特别关注两类反例:低等级问题实际造成了高损失,高等级问题最后证明只是局部或配置问题。反例往往最能暴露规则中缺少的条件。
3. 最小可行看板:把等待与风险放在一起
看板不需要堆满图表。第一阶段建议保留当前等级数量、各等级等待时长、高优先级超时数、待补信息数、重复问题数和重开数。按产品、版本、来源入口或责任团队切分,避免总数掩盖局部积压。
如果某个指标没有对应行动,就不必急着展示。例如“累计关闭缺陷数”若不能帮助团队判断资源分配,可以放在历史报表而不是每日看板。指标的价值在于触发行动,不在于让页面显得复杂。
十、结语:优先级的质量,取决于团队能否解释取舍
1. 把“先修哪个”改成“为什么现在处理它”
有效的缺陷优先级,不是给每条记录贴一个漂亮标签,而是让团队能回答:影响了谁,阻断了什么,延迟会造成什么,是否有替代路径,修复与不修各自承担什么代价。回答不了这些问题时,先补证据或安排调查,通常比争论 P1 还是 P2 更有价值。
2. 下一步从一组真实记录开始
建议你这周挑选过去一个月的 20 条缺陷,按本文模板复核影响范围、任务关键度、频率、时间窗口、绕行成本和修复不确定性。统计其中有多少条缺少证据、有多少次优先级调整没有记录理由,再选一个队列试运行两周。
这套方法真正的目标不是让所有人永远意见一致,而是让分歧基于可见证据,让例外有负责人,让延期有复查点。当一个团队能说清楚为什么先处理、为什么暂缓,以及什么变化会让决定翻转,缺陷优先级才真正开始提高效率。
常见问题解答(FAQ)
1. 产品经理如何给 Bug 排优先级,避免所有问题都被标成高优先级?
我在团队里经常遇到一个情况:开发、测试和业务方都觉得自己提的缺陷最紧急,最后一堆 Bug 都被标成高优先级。我想要一套能快速执行、又不只是靠声音大小决定的判断方法,应该怎么做?
先把“影响严重程度”和“处理时限”分开判断,不要把优先级当成缺陷严重程度的同义词。可以先按影响设门槛:核心流程完全中断、数据丢失或明显安全风险,直接进入最高级;主要功能受影响但有可行绕过方案,通常列为高优先级;局部体验问题或低频边界问题,结合用户范围和修复成本排期。
再看是否有发布窗口、合同承诺或集中爆发等时限因素。比如一个仅影响少量用户的崩溃,如果发生在登录入口且没有绕过路径,可能比大量用户遇到的轻微文案错误更紧急。分级结果要写明影响范围、复现概率、绕过方案和处理期限,并由产品、研发、测试共同确认;不能仅因提单人着急就升级。
2. Bug 优先级可以用评分公式计算吗,怎样避免分数看起来精确却不可靠?
我想把 Bug 排序做得更客观,考虑给用户影响、发生频率、业务损失等指标打分,再计算总分。但不同团队对“影响大”理解不一样,公式会不会只是把主观判断包装成数字?
评分适合在同一团队内排序,不适合替代判断。可用三个维度各打 1 至 3 分:影响范围、发生概率、业务或数据损失,分数相乘作为参考;例如影响 3 分、概率 2 分、损失 3 分,参考值为 18。再设置硬性规则:安全、数据完整性、核心交易中断等缺陷不受低分限制,必须人工升级;
有明确绕过方案的缺陷也不能只凭总分自动进入最高级。试运行两周后,抽查高分和低分案例,检查同类问题是否被不同人打出明显不同的分数,再调整评分描述。重点不是追求小数点后的精确,而是让团队能解释排序依据,并在出现新信息时及时改级。
3. 产品经理如何设计 Bug 提交模板,让缺陷更容易复现和处理?
我经常收到只有一句“页面坏了”或一张截图的缺陷单,来回追问设备、账号和操作步骤,修复时间反而花在补信息上。我想做一个不至于太复杂、但能让开发和测试直接开始排查的模板,哪些字段最值得保留?
模板应优先收集会改变判断或复现结果的信息。建议必填标题、环境与版本、影响用户或业务范围、前置条件、复现步骤、实际结果、预期结果、复现频率,以及截图、录屏或日志等证据;影响范围和是否有绕过方案也应单独填写,便于定级。复现步骤尽量写成可执行动作,例如“测试环境,版本 2.4.1;
使用普通账号进入订单页,筛选近 7 天并点击导出;页面提示成功,但下载文件为空”,而不是“导出异常”。不要要求提单人填写无法确认的根因或技术方案。上线模板后,可观察缺陷首次响应前的补问次数和无法复现比例;如果字段很多却没人认真填写,就删掉低价值字段或改成按缺陷类型动态补充。
4. 怎样衡量 Bug 优先级流程是否真的提升了处理效率?
我担心团队为了看起来高效,只追求关闭 Bug 的数量,结果高优先级问题仍然拖延,或者同一个问题反复重开。我应该看哪些指标,才能判断这套分级和流转机制有没有改善?
不要只看关闭数量,也不要把不同优先级的缺陷混在一个平均处理时长里。至少分别追踪各级缺陷从提交到首次响应、从确认到修复发布的时长,并统计高优先级超时率、重开率、重复缺陷比例和长期未处理数量。比如高优先级缺陷平均修复时间下降,但重开率持续上升,可能说明团队赶着关闭而没有验证充分;
若首次响应更快、重开率稳定,且高影响缺陷超时减少,才更能说明流程有效。建议每周看超时和重开案例,每月检查分级是否偏松或偏严,并记录优先级变更原因。具体目标应根据团队发布节奏和服务承诺设定,不要直接照搬其他团队的时限。
核心关键词
文章包含AI辅助创作:优先级实操方法:产品经理提升Bug / 缺陷效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/510543
读者评论
我们之前把首次响应和修复时限写在一起,结果跨团队问题经常被认为逾期。拆开后好追踪不少,但还得明确非工作时间怎么算,不然时限看起来统一,实际执行差异很大。
影响范围有时确实难量化,尤其是刚上线、日志不完整的功能。我比较赞同先标注估计依据和置信度,后续再复核;否则一个暂时不准确的用户数很容易变成长期判断依据。
低优先级缺陷定期回看是必要的,不过实际容易被新需求挤掉。我们试过给维护池设固定清理时间,效果一般,可能还需要明确谁有权决定关闭,以及什么情况必须重新打开。
