同一个“支付失败”缺陷,有团队标成“致命”,有团队标成“高”,还有团队只写“普通”;真正的问题往往不是谁更懂技术,而是团队把影响范围、业务损失、紧急程度和修复顺序混成了一个标签。缺陷严重程度不是给 Bug 排情绪等级,而是对用户影响和业务风险作出可复核的判断。如果分级规则不能让不同角色在相同事实下得出近似结论,它就会制造争论,而不是帮助产品经理优化流程。
一、先讲结论:严重程度回答影响,优先级回答先后
1. 把“影响多大”和“现在先做什么”分开
我处理缺陷争议时,通常先问两个不同的问题:第一,缺陷发生后,用户或业务受到什么影响?第二,在当前版本、人力和风险条件下,这个问题应该排在什么位置?前一个问题用于评估严重程度,后一个问题用于评估优先级。
例如,某个低频报表在边界条件下计算错误,影响的数据不多,但错误结果可能进入合规申报。它的发生频率不高,严重程度却未必低;而一个高频出现、但只影响测试环境提示文案的问题,可能很烦人,仍不一定需要抢占线上修复资源。频率、影响和处理顺序相关,但不能互相替代。
很多团队把“严重程度高”直接等同于“立刻插队”,由此产生两个后果:一是所有提交者都倾向于把问题报成最高级;二是研发人员开始把严重程度当作排期谈判的筹码。更稳妥的做法是把影响评估与排期决策分成两个字段、两次讨论,并记录每次调整的理由。
2. 分级的目标不是统一意见,而是统一证据
严重程度不要求每个人对风险有完全相同的感受,但要求大家使用相同的判断维度。产品经理不必替技术团队判断根因,也不应凭直觉替用户决定损失;需要做的是把受影响对象、受影响流程、发生条件、替代方案和后果说清楚。
我建议把一条缺陷描述压缩成一个可验证的判断链:发生条件是什么,谁会遇到,用户能否继续完成任务,数据或资金是否受损,有没有可行绕行方案,问题是否可逆。当这些信息缺失时,先标记“待确认”并安排取证,比武断地标成最高级更有价值。
3. 先用一套简单规则,再根据复盘修正
分级标准不需要一开始就变成复杂的打分模型。对多数产品团队来说,四级严重程度已经足以支持日常协作:致命、严重、一般、轻微。另设一个待确认状态,处理事实不足或影响尚未证实的情况。
这套等级必须写明业务影响边界,而不能只写“影响很大”“影响较小”。团队可以根据产品风险补充安全、隐私、资金、合规、数据一致性等专项规则。分级表是决策辅助工具,不是脱离业务场景的通用真理。
| 等级 | 判断重点 | 常见表现 | 默认响应 |
|---|---|---|---|
| 致命 | 核心服务不可用,或存在重大资金、安全、隐私、合规及不可逆数据风险 | 大范围用户无法完成关键任务;数据持续损坏;风险仍在扩大 | 立即确认影响面、止损与升级;修复和回滚方案并行评估 |
| 严重 | 关键流程明显受阻,但影响面有限或存在临时替代路径 | 一类用户或一个关键场景无法正常完成业务 | 进入当前迭代或紧急队列;明确负责人和验证范围 |
| 一般 | 局部功能异常,核心目标仍可通过其他路径完成 | 部分字段、非核心操作或特定设备表现异常 | 结合用户价值、修复成本和版本窗口排期 |
| 轻微 | 体验、显示或文案问题,对任务完成和数据正确性影响有限 | 轻微错位、非关键文案不一致、低风险视觉瑕疵 | 纳入常规优化;注意是否会累积成系统性可用性问题 |
| 待确认 | 关键事实缺失,当前无法可靠判断影响 | 复现条件不明、用户范围未知、数据后果未核实 | 指定取证责任人和确认时限,不允许长期悬置 |

二、背景与真实场景:为什么一个缺陷会有多个“严重程度”
1. 缺陷发生在不同角色的视角里
同一问题被不同角色看到时,得到的结论常常不同。用户关注“我现在能不能完成工作”;客服关注“影响多少用户、是否需要统一答复”;产品经理关注“核心承诺是否失效”;研发关注“故障范围、根因和修复风险”;运营或业务负责人则关注“收入、履约和窗口期”。这些判断都可能合理,但它们回答的不是同一个问题。
举例来说,移动端偶发无法上传附件:研发看到的是特定网络下的超时;客服看到的是当天新增了二十多条咨询;产品看到的是合同审批可能因此延后;业务负责人看到的则是月底集中签约的时间风险。如果只用“影响用户很多”来评估,团队会漏掉业务关键窗口;如果只看“发生比例不高”,又可能忽略单个用户的重大后果。
2. “可复现”不等于“影响小”,“偶发”也不等于“可以等”
缺陷的复现概率和后果严重程度是两条不同的轴。一个问题可能只有在特定浏览器、特定数据规模或特定权限组合下才出现,但一旦触发,就会覆盖或泄露敏感数据。相反,一个每次都能复现的图标错位,可能对业务没有实质影响。
我会把“发生概率”作为风险判断的重要输入,而不是直接拿它替代严重程度。如果产品有足够数据,可以估算触发比例;如果没有可靠分母,就应明确写成“已观察到几例”,而不是把咨询数量误当成用户发生率。
3. 线上缺陷要看损失是否还在扩大
线上问题的紧迫性不仅取决于已经发生的损失,还取决于风险是否持续累积。每天少量错误写入的数据,可能在一周后变成大规模清理工作;一个短暂的展示异常,可能在用户刷新后自动恢复。产品经理需要区分“已发生的影响”和“持续暴露的风险”,并且推动团队先止损,再讨论永久修复。
止损不等于修复。暂停某个入口、关闭新版本功能、限制高风险操作或提示用户暂缓提交,都可能先降低影响。临时措施本身也有代价,所以应记录生效时间、适用范围、责任人和解除条件。否则“先关掉再说”可能变成没有人负责收尾的长期方案。
4. 组织越大,严重程度越需要共同语言
小团队可以通过当面沟通快速补充信息;跨部门、跨时区或多产品线团队则需要让结论脱离个人记忆。尤其在百人以上组织中,一个缺陷可能经历客服接收、产品确认、研发分析、测试验证、发布审批和业务沟通多个环节,口头传递容易丢失影响范围、风险假设和处理边界。
工具可以帮助团队结构化记录与流转,但不能替代判断。以 PingCode 这类项目管理平台的缺陷流程为例,可以将影响用户、业务环节、版本、复现步骤、严重程度、优先级、回滚方案和验证结果设为不同字段,再通过规则提醒未补齐的信息。平台的价值在于让证据可见、责任可追踪,而不是自动替团队决定什么叫严重。
三、常见误区:标签越多,不代表判断越专业
1. 把严重程度和优先级写成同一个字段
严重程度描述缺陷造成的影响,优先级描述团队什么时候处理。一个严重缺陷可能因为已被有效隔离、影响范围已停止扩大,而暂时不需要抢占正在执行的止损工作;一个影响不大的问题,也可能由于即将发布、修复成本极低而顺手完成。
如果系统只有一个“等级”字段,团队往往会把它同时当成风险标签、排期信号和绩效记录。结果是字段语义不断漂移:有人选“高”表示用户影响,有人选“高”表示希望尽快修,有人选“高”表示自己不想承担漏报责任。解决办法不是争论谁填得对,而是拆开字段并写清楚各自用途。
2. 用“用户数量”单独决定等级
影响人数是重要指标,却不是唯一指标。一个涉及少数企业管理员的权限绕过问题,可能比影响大量用户的轻微视觉异常严重得多;一条只发生在一个账户上的数据删除问题,也可能造成无法恢复的损失。
判断影响面时,我会至少拆成三个问题:多少人受到影响,用户在关键任务中损失了什么,问题是否涉及高风险对象或不可逆结果。用户数量可以帮助判断范围,不能单独决定后果。
3. 看到“无法复现”就降级或关闭
无法复现只是当前证据不足,不等于问题不存在。线上环境常常缺少必要日志,用户也未必能准确描述操作顺序。对高风险报告,合理做法是补充时间点、账号类型、设备、网络、版本、请求标识和相关日志,再判断是否需要监控或临时防护。
但“无法复现”也不意味着永远保留最高等级。团队应设置验证时限和升级条件,例如在规定窗口内观察到相同错误、发现相关数据异常,或确认存在共同版本与操作路径时重新评估。待确认状态必须有负责人,不能成为缺陷池里的永久停车位。
4. 把修复成本高当成降级理由
修起来复杂,不会让用户影响变小。复杂度影响的是方案选择、资源安排和交付风险;严重程度仍应基于影响事实。团队可以在影响等级不变的前提下,讨论临时绕行、分阶段修复、回滚或发布延期。
反过来,修复容易也不代表问题严重。一个五分钟能改好的文案错误,可能适合顺手处理,但没有必要因此标为严重。把“修复容易”混进严重程度,会导致优先级看似更准确,实际却失去可比性。
5. 把技术复杂度当作用户影响
代码改动范围大、涉及多个服务、根因难定位,这些都影响工程风险和交付计划,却不自动意味着缺陷影响严重。它们应进入技术风险或修复成本评估,而不是偷偷提高严重程度。
一个小范围代码改动可能导致关键数据不可逆丢失;一个涉及大量组件的视觉整理也可能完全不影响核心流程。产品经理需要尊重技术判断,但要把“怎么修”与“造成什么影响”分开讨论。
6. 只有等级,没有影响证据和重新评估机制
“致命”如果没有范围、后果和时间信息,就很难指导行动。真正有用的记录至少要回答:影响从什么时候开始,哪些版本或用户受影响,是否仍在发生,有无绕行方案,是否涉及数据与资金,何时重新评估。
严重程度也不是一次性结论。随着监控、日志、用户反馈或临时措施到位,影响范围可能扩大或收敛。团队应保留变更记录,写明谁在什么证据下调整了等级,而不是覆盖旧值,让复盘无法还原当时的判断。
四、专业判断逻辑:从影响事实到可执行结论
1. 先记录六类事实,不急着选等级
我建议缺陷提报先完成六类信息:发生条件、受影响对象、业务任务、实际后果、影响范围、现有替代方案。缺陷报告的首要目标是帮助别人还原问题,而不是说服别人接受一个等级。
- 发生条件:版本、设备、账号权限、数据状态、操作路径和触发时间。
- 受影响对象:普通用户、管理员、特定行业客户、内部运营人员或下游系统。
- 业务任务:登录、下单、审批、付款、导出、同步或其他关键流程。
- 实际后果:无法继续、结果错误、重复提交、数据丢失、隐私暴露或仅显示异常。
- 影响范围:已确认个案、受影响版本、客户或交易比例;同时注明统计口径。
- 替代方案:用户能否通过其他入口完成任务,绕行是否安全、可接受且容易操作。
如果缺陷报告只能写“用户反馈不能用”,产品经理应先追问任务和后果。若反馈已经包含明确的资金、隐私或数据风险,则不应因为信息还不完整而停止止损;可以先采取保守措施,再补充证据。
2. 用五个维度评估影响,不靠单一分数拍板

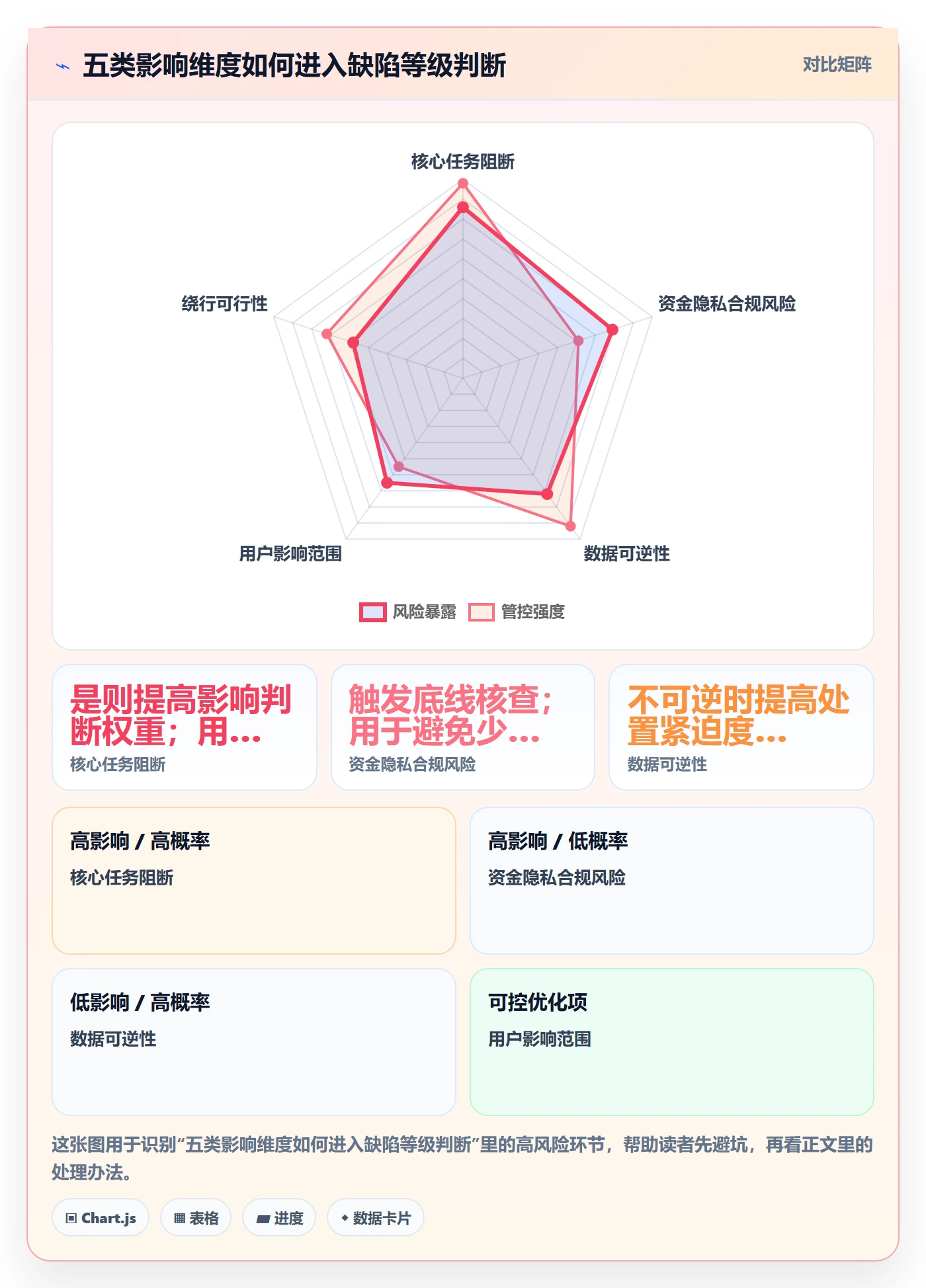

为了让不同团队可重复使用,我会用五个维度组织判断:任务阻断、影响范围、损失性质、持续性与可逆性、绕行可行性。它们不是一个数学上绝对正确的模型,而是一张防止遗漏关键问题的检查表。
| 判断维度 | 要问的问题 | 容易低估的信号 |
|---|---|---|
| 任务阻断 | 用户是否无法完成核心任务? | 页面还能打开,但关键提交动作持续失败 |
| 影响范围 | 影响哪些角色、版本、客户或业务时段? | 总体比例很小,却集中在高价值或关键客户 |
| 损失性质 | 是否涉及资金、隐私、安全、合规或数据正确性? | 错误结果暂时未被用户发现,损失尚未显性化 |
| 持续性与可逆性 | 问题是否继续发生,已经造成的结果能否恢复? | 故障已停止,但历史错误数据仍未修正 |
| 绕行可行性 | 是否存在安全、清晰且可承受的替代路径? | 理论上有替代方法,但普通用户无法发现或操作 |
3. 采用“底线规则加综合判断”,别把所有风险平均化
单纯平均打分会让极端风险被其他低分抵消。例如,某问题影响人数少、发生概率低,但确认可能暴露敏感数据;如果其余维度分数低,平均分可能把风险压到一般级别。这种情况不应依赖平均值,而应设置不可被抵消的升级条件。
我更倾向于两段式判断:先检查是否触发底线规则,再综合其余维度映射等级。底线规则可以覆盖未授权访问、资金错误、不可逆数据损坏、严重安全风险、法定合规问题和核心服务大面积中断等情形。具体触发条件应由产品风险、行业监管和安全团队共同确认。
底线规则不是把所有“可能有风险”的报告都定成致命,而是要求团队快速升级核实,避免在证据收集阶段放任风险继续扩大。确认不成立后,仍可调整等级,并留下依据。
4. 把不确定性单独记录,不要伪装成确定结论
事实不完整时,团队容易陷入两种极端:为了保险一律标最高,或者因为证据不足一律降级。更好的做法是把“影响判断”和“置信程度”分开记录。例如,严重程度暂定为严重,置信程度为低,下一步需要核实日志与受影响账户。
可以使用高、中、低三个置信标签,但必须说明依据。高置信代表关键影响有日志、监控或可重复步骤支持;中置信代表现象已确认但范围未完全核实;低置信代表主要依据单条反馈或间接迹象。置信度不是严重程度的折扣系数,而是决定调查深度和复核频率的信号。
5. 将严重程度映射到响应动作,而非映射到情绪
等级只有连接行动才有意义。致命缺陷通常需要明确事件负责人、止损动作、影响范围确认、跨团队沟通和恢复验证;严重缺陷需要约定修复窗口与验证范围;一般缺陷进入版本评估;轻微缺陷进入常规优化池。具体响应时限由团队服务承诺和产品风险决定,不应套用未经验证的固定小时数。
我会为每个等级写“默认动作”和“例外条件”。例如,致命问题的默认动作是立刻启动风险评估,但若监控证明问题已完全隔离,也可以转入受控修复;一般问题若正处于关键业务窗口,也可能需要临时提升优先级。这样既保持规则清晰,又不把规则变成机械命令。

五、案例与数据观察:把“高严重”拆成能验证的事实
1. 案例一:少量用户遇到的审批附件失败
以下案例是用于说明判断方法的情景模拟,不代表行业统计。一家提供企业审批服务的产品在月末发现,部分用户上传附件后页面显示成功,但审批单中没有附件。反馈量不大,最初有人建议标为一般,因为多数用户仍能提交审批。
进一步核查后发现,问题集中在某类移动网络和特定文件大小范围。审批流程表面上可以继续,但审批人看不到合同附件,导致误批风险;用户还会在无法确认附件是否保存的情况下重复上传。此时,单看“审批可以提交”会低估业务后果。
我会把判断拆开:影响范围尚未完全确认;核心风险是审批依据缺失,不是上传按钮失灵;重复上传可能带来数据混乱;用户可以通过电脑端重新上传,但替代路径的可发现性需要确认。处理上先核对受影响的审批单,给用户明确提示,暂停“上传成功”的错误反馈,再排查文件存储与审批关联逻辑。
如果进一步确认审批单附件未真正保存,且审批已可能基于不完整材料通过,等级应明显高于普通体验问题。若日志证明只是页面预览延迟、附件已完整关联,风险判断则可以下调。真正改变等级的不是反馈人数,而是证据揭示了什么业务后果。
2. 案例二:高频提示异常与低频数据错误
仍以情景模拟说明:一个提示文案错误每天被数千次看到,但不改变操作结果;另一个导出缺陷每月只被少数管理员触发,却会把时区边界附近的日期偏移一天。前者触达量很大,后者触发量小,但后者可能影响财务核对或报表申报。
如果团队只按“受影响次数”排序,就会优先修复文案;如果只按单次损失想象,又可能把任何边界错误都升级到最高。合适的做法是核验导出数据的用途、是否影响下游决策、能否通过源数据重算,以及错误是否已经传播。文案异常可以快速修复,但不能因为修复快就称其更严重。
| 问题 | 触发规模 | 潜在后果 | 建议关注点 |
|---|---|---|---|
| 提示文案异常 | 情景模拟:每日约数千次展示 | 困惑或降低信任,暂未发现任务结果错误 | 确认是否误导用户;可纳入快速体验修复 |
| 时区边界导出偏移 | 情景模拟:每月少量管理员触发 | 可能影响对账、报表或下游处理 | 追踪已导出文件,核验用途与可恢复性 |
| 附件关联失败 | 情景模拟:特定网络和文件范围触发 | 审批依据缺失,存在误批或重复提交风险 | 查明历史单据、止住错误成功提示并补偿 |

3. 团队数据应该怎样看,才不被表面比例误导
我会先看缺陷等级分布,但不会把“致命缺陷占比下降”直接当作质量变好。团队可能只是把等级标准放宽,或者把高风险问题转成了“待确认”。因此需要把分布与其他指标一起读:高等级缺陷的平均确认时间、重复打开率、线上逃逸率、影响用户量、临时止损耗时和缺陷关闭后的回归率。

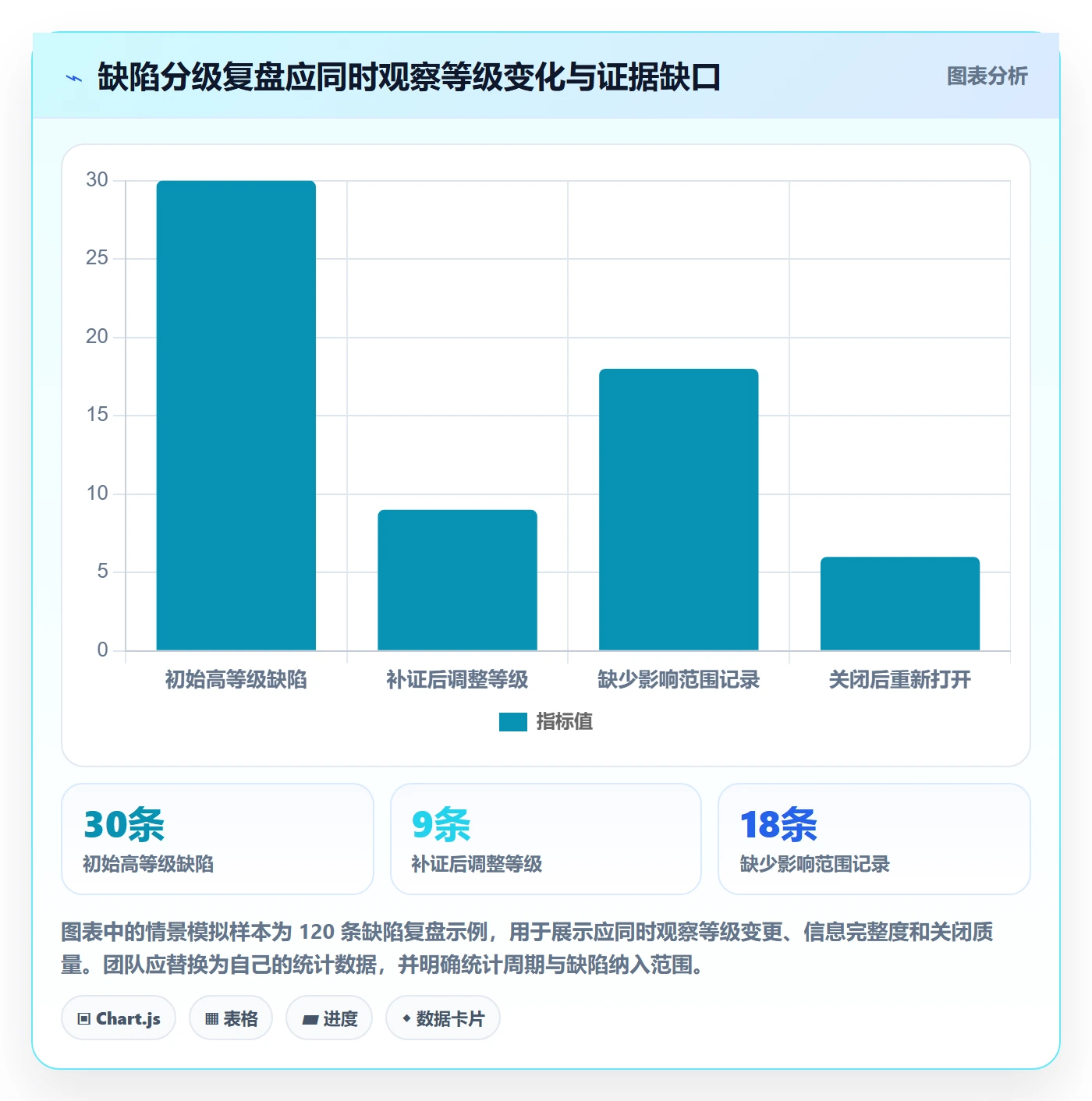

以下数据是流程评估的示意口径,不是公开行业基准。假设某产品团队连续两个版本复盘 120 条缺陷,发现高等级问题中有 18 条最初缺少影响范围,9 条在补充证据后调整等级,6 条关闭后因验证范围不足再次打开。此时更值得优先改进的,可能不是“少报高等级”,而是把范围确认和回归验证加入流程。
这类观察还需要按产品线和缺陷来源分层。客服转入的问题、自动化测试发现的问题、内部验收发现的问题,信息完整度可能不同;把它们混在一起平均,会掩盖某个入口持续产生低质量报告的事实。数据最有用的地方,是定位流程在哪一环丢失了证据。

4. 用缺陷分布找到流程瓶颈,而不是给团队打分
若高等级问题集中在上线后发现,可能需要检查发布验证、监控覆盖和灰度机制;若待确认问题长期积压,可能是提报入口没有要求关键信息,或没有人承担取证;若缺陷经常关闭后重开,可能是验收条件只验证了修复点,没有验证相邻路径和历史数据。
缺陷数据不适合简单用于个人绩效排名。开发人员发现并主动上报的问题多,未必代表代码质量差,也可能说明其负责的模块复杂或测试更充分。把缺陷数直接与个人奖惩绑定,容易诱发少报、延迟登记和关闭口径变化,反而损害风险透明度。
六、流程优化:让分级从一次争论变成一套闭环
1. 入口先分流,避免所有问题都走同一条队列
缺陷入口至少应区分线上事件、版本测试问题、用户体验建议和安全或合规线索。它们需要的信息、响应角色和通知范围并不相同。安全或疑似数据泄露问题,不应和普通界面问题一起等待每周缺陷评审。
对于可能持续扩大、涉及资金隐私或导致核心服务不可用的问题,入口应允许快速升级;同时要保留后续补齐字段的机制。不要要求一线客服在紧急状态下先填完十几个字段才能通知技术负责人。
2. 提报模板要围绕决策,不要围绕表单完整度
字段越多不一定越好。模板的目标是支持复现、影响评估和修复验证。建议将必填项控制在能启动判断的范围内,其他信息按场景补充。
- 必填:简短标题、发生时间、版本或环境、操作步骤、预期结果、实际结果。
- 影响信息:用户角色、受影响任务、影响范围估计、是否仍在发生。
- 风险信息:数据是否错误或丢失,是否涉及资金、隐私、安全与合规。
- 临时措施:是否存在绕行方案,方案是否经过验证,用户是否已获知。
- 证据附件:截图、录屏、日志标识、请求编号或可复现样本。
如果无法提供某项信息,应允许填写“未知”,但同时指定谁来核实、预计何时给出结论。这样比用必填校验逼出一句“无影响”更诚实,也更利于后续复盘。
3. 把分级确认拆成快速初判和证据复核
第一阶段是快速初判,目标是决定是否需要止损、升级和通知相关负责人;第二阶段是证据复核,目标是确定影响范围、等级和长期修复计划。线上风险高时,两阶段可以并行,而不是等调查全部结束才采取措施。
初判需要记录“当前判断”和“下一步证据”;复核需要记录“最终等级”和“与初判不同的原因”。对于等级变化明显、涉及高风险业务或跨多个团队的缺陷,应安排短复盘,避免同类问题在另一个产品线重复发生。
4. 评审会议只讨论分歧点,不逐条念字段
缺陷评审经常变成逐项过单,浪费时间却没有改善判断。更有效的会议方式,是提前筛出三类条目:存在等级争议、影响信息缺失、需要跨团队取舍。其他信息完整且行动明确的缺陷可以异步确认。
对有分歧的条目,主持人依次追问:分歧来自事实不同,还是风险偏好不同?如果是事实不同,指定取证责任人;如果是风险偏好不同,明确业务损失和可接受范围,再由有决策权的人拍板。不要让最资深或声音最大的人自然取得定义权。
5. 关闭条件要验证用户结果,不只验证代码改动
缺陷“已修复”不等于问题真正解决。关闭前要确认修复版本、受影响路径、历史数据处理、临时措施解除条件和用户沟通状态。对于数据类缺陷,还要确认旧数据是否需要修复;对于线上问题,还要观察修复发布后的监控变化。
有些问题需要分成“代码修复完成”“历史影响处理完成”“用户补偿完成”几个状态。若系统只能使用一个关闭状态,至少应在记录中写清剩余风险和责任人,避免把工程完成误当作业务闭环。
6. 用少量指标检查流程是否变好
我不建议团队一开始追几十个缺陷指标。先挑能反映判断质量和闭环效率的指标,并写明分母、周期和排除条件。指标必须用于发现流程问题,不能直接变成个人排名。
- 首次影响信息完整率:首次提报时具备用户范围、业务后果和复现条件的缺陷比例。
- 高风险确认耗时:从提交到确认是否触发止损或升级的时间,按工作时间与自然时间口径区分。
- 等级复核变更率:补充证据后调整等级的缺陷比例,可帮助判断提报信息或规则是否需要改进。
- 关闭后重开率:关闭后因同一原因再次打开的比例,结合缺陷类型分析验收遗漏。
- 线上逃逸缺陷占比:按严重程度和产品模块分析发布前后发现路径,而非只看总数。
七、不同情形下的行动建议与取舍
1. 核心流程中断:先控制影响,再决定永久修复
当用户无法完成关键任务,且影响仍在扩大时,优先确认故障范围和可逆措施。产品经理应帮助团队快速回答:能否关闭故障入口、切回旧版本、切换到备用路径、限制高风险操作或给用户明确提示?不要在止损前花大量时间争论最终属于严重还是致命。
取舍在于临时措施通常会牺牲功能完整性、转化率或操作便利性,但可能避免更大的损失。决策记录应写明停止条件、解除负责人和恢复验证方式。短期牺牲可以接受,长期无限期绕行不可以。
2. 涉及数据错误:先判断传播范围与可恢复性
数据问题的第一步不是立即修数据库,而是保全证据并确定影响边界。需要明确错误写入从何时开始、涉及哪些记录、是否已同步到下游、能否从审计日志或备份恢复,以及是否有后续操作依赖错误数据。
如果数据可以安全重算,影响与处置方式可能和不可逆丢失不同;如果错误已经进入账务、报表或外部系统,则需要考虑暂停传播、通知相关方和补偿流程。恢复数据与证明恢复正确,是两项不同工作。
3. 涉及安全、隐私或合规:不要用低发生率安慰自己
疑似未授权访问、敏感信息暴露或合规风险,即使只有一条可靠报告,也应进入专门核查流程。产品经理不应擅自判断事件是否构成法定事故,应与安全、法务和相关负责人共同评估,并遵循组织的响应机制。
取舍在于过度披露可能带来新的安全风险,沉默又可能损害用户权益和信任。沟通范围、节奏和内容需要有明确负责人。产品缺陷分级可以提示升级,但不能替代安全事件和合规事件流程。
4. 只有少量用户受影响:看关键角色和损失,不只看比例
若问题只发生在少数用户身上,先识别这些用户是否承担关键业务、是否存在合同或履约窗口、是否有安全敏感权限。少量受影响并不天然等于低级别;但也不能仅因某个客户声音强烈,就跳过事实确认和公平的处理规则。
较稳妥的做法是同时记录个案紧急性与产品级严重程度。某客户可以需要快速支持,但缺陷的普遍影响等级仍按证据评估。这样既能处理现实业务压力,也避免把单个客户关系直接写进全产品等级定义。
5. 体验瑕疵很多:关注累积效应,不要把每项都升级
单个视觉或文案问题通常影响有限,但大量瑕疵会累积成学习成本和信任损失。产品经理可以把同类问题按流程、页面或用户任务聚合,观察它们是否共同阻碍理解,而不是让每条缺陷都争抢高严重程度。
取舍是把问题合并能提升整体改善效率,却可能隐藏其中某个具有独立风险的异常。合并之前应确认它们的根因、受影响用户和修复方式确实相近;如果其中一项涉及数据错误或安全风险,就应单独跟踪。
6. 临近发布:不要把发布时间自动当成严重程度
发布窗口会影响优先级和修复策略,但不会改变缺陷已经造成的业务影响。临近发布的低风险问题,可能因为回归范围大、修复风险高而选择延期;严重线上风险则可能要求暂停发布或回滚。决策需要同时评估“保留缺陷的风险”和“修复引入新问题的风险”。
我会要求发布决策至少写明:当前影响、用户覆盖范围、修复验证范围、回滚能力、延期成本和已知残余风险。只说“快发了,先不改”不是充分理由;只说“这是高等级,必须改”也没有评估修复副作用。
7. 资源有限:按风险、价值和修复风险组合排序
当多个缺陷竞争同一资源,严重程度应作为重要输入,但不是唯一输入。还要看受影响任务价值、风险是否持续、修复成本、回归范围、依赖关系和可逆性。优先级的职责正是把这些因素纳入当前计划。
| 情形 | 严重程度判断 | 排期取舍 | 推荐动作 |
|---|---|---|---|
| 高影响且仍在扩大 | 高或致命,持续性风险明确 | 通常优先于常规功能工作 | 止损、升级、修复与验证并行 |
| 高影响但已隔离 | 影响等级仍高,紧迫性可能下降 | 可安排受控修复,但需保留风险监控 | 明确隔离有效期和退出条件 |
| 低影响且修复简单 | 一般或轻微 | 可顺手处理,但不应挤掉高风险事项 | 结合版本窗口与回归成本决定 |
| 事实不足且潜在损失大 | 待确认,置信度低 | 先投入取证,不等同于直接承诺大规模修复 | 设定核实负责人和复评时间 |
| 高修复风险且影响有限 | 等级依影响事实确定 | 可能选择延期、绕行或更小范围修复 | 比较修复风险与保留风险 |

八、落地模板:把判断写进缺陷记录和团队约定
1. 一条可复核的缺陷记录应包含什么
下面的模板适合先从轻量版本开始。团队可以依据业务风险增加字段,但应避免把模板扩展成填表负担。核心是让另一位未参与讨论的人,能够理解当时为什么这样分级、下一步要做什么。
| 字段 | 填写示例 | 用途 |
|---|---|---|
| 现象与复现步骤 | 移动网络下上传指定范围文件,页面显示成功,审批记录中无附件 | 支持验证现象与定位条件 |
| 影响对象与范围 | 某版本、特定网络条件下的审批用户;范围待日志确认 | 明确已知事实和未知部分 |
| 业务后果 | 审批人可能基于缺少附件的记录作出决定 | 说明任务与风险之间的关系 |
| 严重程度与置信度 | 暂定严重;置信度中;待核查历史审批单 | 区分判断结果与证据把握 |
| 当前优先级与理由 | 进入当前紧急队列;错误成功提示仍在对用户展示 | 解释此刻为什么这样排期 |
| 止损和验证 | 修正成功提示;检查受影响单据;验证上传关联和历史记录 | 把风险控制与关闭条件落到行动 |
| 复评条件 | 日志核实后更新影响范围;发布后观察上传成功率和关联记录 | 避免初判成为永久结论 |
2. 团队可以直接采用的分级讨论顺序
- 复述事实:提交人、产品和研发先确认复现条件与实际结果一致。
- 确认任务:指出用户原本要完成什么,以及在哪个节点受阻。
- 核验后果:排查任务失败、错误结果、数据损失、资金、安全或合规影响。
- 检查范围:区分已确认数量、估算数量和未知范围,明确统计口径。
- 检查替代方案:确认绕行方式是否真实可用、是否安全、用户是否知道。
- 触发底线规则:若涉及重大风险,先按专项流程升级和止损。
- 确定严重程度:按团队定义选择等级,并记录关键证据。
- 单独确定优先级:结合持续性、资源、版本窗口和修复风险安排先后。
- 指定复核条件:写清负责人、验证内容和需要重新评估的信号。
3. 先做两周校准,再考虑自动化
规则上线后,建议先选一个团队或一个产品模块试运行两周。抽样复核等级争议、信息缺口和重开案例,记录哪些词定义不清、哪些字段没人填、哪些风险无法被现有等级表达。样本不需要很大,但复核标准必须一致。
之后再决定是否配置自动化:例如,涉及安全或数据丢失时提醒相关负责人;缺少影响范围时自动进入待确认;高等级缺陷关闭前要求补充验证结果。自动化适合执行明确规则,不适合把模糊业务判断硬编码成一个看似客观的分数。
如果团队使用项目管理平台,可以把规则落实为字段、必填条件、责任人、状态流转和审计记录。工具配置应从最小闭环开始,避免一次性设计几十种状态和复杂权限。流程能否运行,要看一线人员是否愿意真实记录,而不是看系统里有多少字段。
九、最后的判断:分级不是争“谁更紧急”,而是降低误判成本
1. 一套好标准,既能让高风险问题被看见,也能让低风险问题不过度升级
如果团队里每个问题都被标成高,说明等级已经失去区分能力;如果所有争议最终都靠负责人拍板,说明规则没有形成共同语言;如果高等级缺陷很多,却没人知道它们影响了谁、损失了什么,说明流程记录的是标签,不是风险。
反过来,等级偶尔调整并不说明规则失败。新的日志、新的用户范围和新的业务事实,本来就应该改变判断。真正需要避免的是没有理由的反复变更,以及明明事实已经变化却不更新等级。
2. 下一步从一页规则和一次复盘开始
产品经理可以先完成三件事:写出四级严重程度的业务定义;把严重程度与优先级拆成独立字段;选择最近一批缺陷复盘,检查等级、影响证据、关闭结果和重开原因是否对应。
如果团队刚开始建立机制,不要先追求一套庞大的缺陷运营体系。先让每个人都能回答“影响了什么、依据是什么、接下来做什么”,再逐步增加专项规则和数据指标。缺陷分级的真正价值,不是让标签看起来整齐,而是让团队更早止损、更少误排期,并且在事后说得清当时为什么那样决定。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:Bug / 缺陷严重程度教程:产品经理流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/510308
读者评论
我们线上也遇到过低频但会造成数据错乱的问题,按发生人数看不突出,后续清理反而花了更多时间。分级时把可逆性单独问出来,确实比只看影响用户数更有用。
拆开严重程度和优先级后,争论少了一些,但字段没人维护也会很快失效。我们后来要求调整等级时写一句依据,并保留变更记录,复盘时更容易看清当时为什么这么定。
待确认”这个状态挺实用,不过最好配一个明确的核实期限。我见过缺陷挂在待确认里好几周,最后既没人补日志,也没人决定关闭,状态本身并不能解决信息不足。
