Bug / 缺陷关闭最容易出问题的地方,通常不是“开发有没有点关闭”,而是团队把状态变化误当成质量结果:缺陷被标成已解决,测试却没有验证修复版本;问题暂时消失,根因仍在;指标看起来按期关闭,用户却在下一个版本再次报错。PMO要落地的不是一套更复杂的状态名称,而是一条可追溯的证据链:谁确认、确认什么、在哪个版本验证、失败后回到哪里,以及什么条件下可以终止处理。
一、先讲核心结论:关闭不是动作,而是经过验证的结论
1. PMO要统一的是“关闭判据”,不是所有团队的工作方式
我建议先把缺陷关闭定义为一个业务结论:团队基于明确的修复或处置结果,完成约定范围的验证,并留下足以供他人复核的证据。这个定义有意把“开发提交代码”“测试通过”“产品接受风险”区分开,因为它们分别代表不同阶段,不能相互替代。
开发标记“已修复”,只能说明开发认为修复已经完成;测试确认通过,说明特定版本、环境和测试范围内没有复现;产品决定“暂不修复”,则是风险接受或优先级决策。三种结论的责任人和后续动作不同。如果系统只提供一个“关闭”按钮,团队也要用关闭原因、验证记录和责任角色把语义补完整。
我的判断原则是:状态可以简化,证据不能简化。团队可以只有“处理中、待验证、已关闭”等少量状态,但每次状态跃迁都必须回答三个问题:发生了什么、谁依据什么作出判断、失败时回到哪一步。
2. 关闭必须满足的四个最小条件
- 对象明确:缺陷对应的产品、模块、影响版本和复现条件清楚,不能把相似问题合并后丢失不同影响范围。
- 处置明确:说明是代码修复、配置调整、数据修正、重复问题关联、无法复现、暂不处理,还是设计变更。
- 验证明确:记录验证版本、环境、步骤、结果和验证人。对无法验证的情况,必须说明原因和替代证据。
- 风险明确:若问题没有被技术修复,必须记录接受人、影响范围、复审条件或失效时间。
这四项并不意味着每个低优先级缺陷都要写长篇报告。简单问题可以用结构化字段完成,复杂问题才需要日志、截图、链路追踪或专项测试记录。PMO的工作是确定信息的最低充分标准,而不是让每条缺陷都填同一份冗长表单。
3. 把“关闭率”从单一成绩改造成一组质量信号
只看关闭率,团队很容易通过批量关闭低价值问题、将问题改成重复项、延后登记高风险问题来改善数字。更可靠的管理视角至少同时观察关闭速度、重新打开率、逾期存量、关闭后逃逸问题和验证证据完整度。
下面的数值是用于说明口径的情景模拟,不代表行业基准。它展示了为什么单看月关闭率会误判:甲团队关闭得更快,但重开和线上逃逸更多;乙团队关闭稍慢,却有更完整的验证证据。管理者应该先解释差异,再决定是否需要干预。

二、背景和真实场景:为什么缺陷会在“已关闭”后继续制造成本
1. 一个常见的跨团队场景:代码完成了,业务问题并没有结束
以企业级系统的一次权限缺陷为例:用户反馈某类审批人员偶尔看不到待办。开发检查代码后发现一个查询条件缺失,修复提交并在开发环境自测通过,于是把缺陷改成“已解决”。但测试环境使用的是简化数据,生产环境的组织层级和历史权限数据更复杂,原问题没有在测试环境复现。
如果缺陷就在此时关闭,短期看起来流程顺畅,实际只是把风险从开发队列转移给用户。正确的处理路径应该是:开发说明修改点和影响模块;测试准备覆盖不同组织层级的账号与数据;业务代表确认关键角色的待办可见性;发布后按风险决定是否增加生产监控或抽样回归。缺少其中哪一步,都可能导致“状态关闭、问题仍存”。
这类场景的关键不是测试人员必须拥有生产数据,而是团队要知道验证环境与实际使用条件之间有哪些差异。验证结果只有附带环境和边界,才具有可复核的意义。“测试通过”如果没有版本、数据条件和覆盖范围,只是一句无法复现的结论。
2. 缺陷关闭是一条链路,而不是一条状态线
缺陷从报告到关闭,通常要经过受理、分级、分派、定位、处置、验证、发布或风险接受等环节。任何环节的信息缺失,都可能把成本推给后续角色:报告人补充不了复现步骤,开发无法定位;开发没有标注影响范围,测试不知道回归什么;测试没有绑定版本,发布后无法判断验证结论是否适用于线上。
PMO不必要求每个团队采用相同的研发流程,但应规定跨团队交接时最少交付什么。尤其是产品、研发、测试、运维和客服之间,交接的不是一个状态标签,而是可执行的下一步和完成标准。
| 环节 | 最容易丢失的信息 | PMO应要求的最低交付 |
|---|---|---|
| 报告与受理 | 影响对象、复现条件、用户影响 | 产品版本、环境、复现步骤、影响范围或“待补充”责任人 |
| 定位与修复 | 根因、修改范围、关联变更 | 处置类型、关联代码或变更记录、可能受影响模块 |
| 验证与关闭 | 验证版本、测试边界、验证责任 | 验证结果、环境、验证人及未覆盖风险 |
| 发布与复盘 | 线上结果、重复发生情况 | 发布版本、监控或用户反馈结果、需要复审的风险项 |
3. 中大型组织的困难,通常出在“定义不一致”
在100人以上的研发组织中,同一个“已关闭”可能代表测试通过、开发自测完成、产品暂不处理、重复问题已关联,甚至是需求变更后不再适用。团队人数越多,跨团队复用状态数据的概率越高;定义不一致带来的报表偏差,也就越难靠口头解释修补。
因此,治理的起点不是先统一所有项目的流程,而是先盘点同名状态背后的实际含义。把含义不同的结论拆成不同关闭原因,往往比新增一串复杂状态更有效。只有当某类状态确实需要不同责任人、审批规则或自动化动作时,才值得独立建状态。
三、常见误区:看起来在提效,实际是在转移风险
1. 把“开发已解决”直接等同于“缺陷已关闭”
这是最常见的语义混用。开发完成修复后,最稳妥的状态通常是“待验证”或“已修复待测试”,而不是直接关闭。若流程允许开发自行关闭,至少要限定适用范围:例如纯文案问题、明确的配置变更,或经团队约定可由提交者完成的低风险事项。
对影响权限、资金、数据一致性、安全性或核心交易链路的问题,不应只凭开发自测关闭。自测是必要证据,却未必是独立证据。风险越高,越要让验证者与修复者在职责上适度分离。
2. 把“无法复现”当成问题不存在
无法复现只描述了当前验证行为,不代表用户报告错误,也不代表问题已经消失。网络波动、时间窗口、账号权限、数据规模、设备差异和第三方依赖,都可能让缺陷间歇出现。直接关闭会造成一种危险的记录:系统里显示问题结束,实际没有留下任何可供后续定位的线索。
处理“无法复现”时,我会要求至少记录已尝试的条件、缺失的条件以及下一步观察办法。可以暂时结束主动排查,但应通过关联日志、补充监控、收集用户侧信息或设定复审期限保留问题线索。若团队决定结束跟踪,关闭原因应明确写成“在已测试条件下未复现”,而不是“已修复”。
3. 用“重复问题”减少存量,却没有保留关联关系
重复缺陷需要合并管理,但不能把被合并记录简单删除或关闭到无法追溯。多个报告可能来自不同客户、版本、地区或入口,它们未必指向同一个根因。错误合并后,团队会失去影响范围数据,也可能让不同问题被一个修复结果掩盖。
合并前应确认复现条件和根因是否一致,并指定一个主缺陷。其他记录以关联方式保留原始报告、用户影响和发现渠道。主缺陷修复后,再检查每个关联记录是否确实被覆盖;如果某个子问题仍未验证,就不应因为主问题关闭而自动宣告它已解决。
4. 用“暂不修复”伪装成“已修复”
有些问题因为成本、产品计划或客户范围被决定暂缓处理,这可以是合理的业务选择,但不是技术修复。把它们统一标成“已关闭”会混淆质量结果和资源决策,后续复盘也无法区分团队解决了问题,还是选择承担了风险。
建议将“暂不修复”作为明确的处置结论,并要求填写决策人、理由、影响范围和复审触发条件。触发条件可以是下一次版本升级、客户数量达到某个范围、依赖组件更新或风险等级变化。没有复审条件的暂缓,往往会变成无人负责的永久搁置。
5. 盲目追求关闭时长,导致复杂问题被拆得过碎
缩短平均关闭时间看起来很直观,却可能诱导团队把一个复杂缺陷拆成很多低风险子项、先关闭表面问题,或在不同状态之间反复跳转。平均数还会被少量长期问题显著拉高或拉低,无法说明典型体验。
我更倾向同时看中位关闭时长、分位数和超期存量,并按严重级别、缺陷来源和团队分层。严重级别不同,合理处理周期本来就不同。若一个高风险缺陷需要跨部门复现,不能和一条文字错别字使用同一条时限来评价。
6. 把关闭后重开当成测试团队的“返工”
重新打开并不必然代表测试失误,也可能说明修复不完整、影响范围判断错误、验证环境不匹配或需求理解不一致。若团队把重开视为负面考核,成员会倾向于不重开、另建新单或私下修补,结果反而破坏了问题历史。
重开数据应该用于分析系统性原因,而不是简单追责。PMO可以要求重开时选择原因:原修复未生效、回归引入、原始问题条件遗漏、环境差异、相似但不同根因。原因越明确,越能把重开转化为流程改进输入。

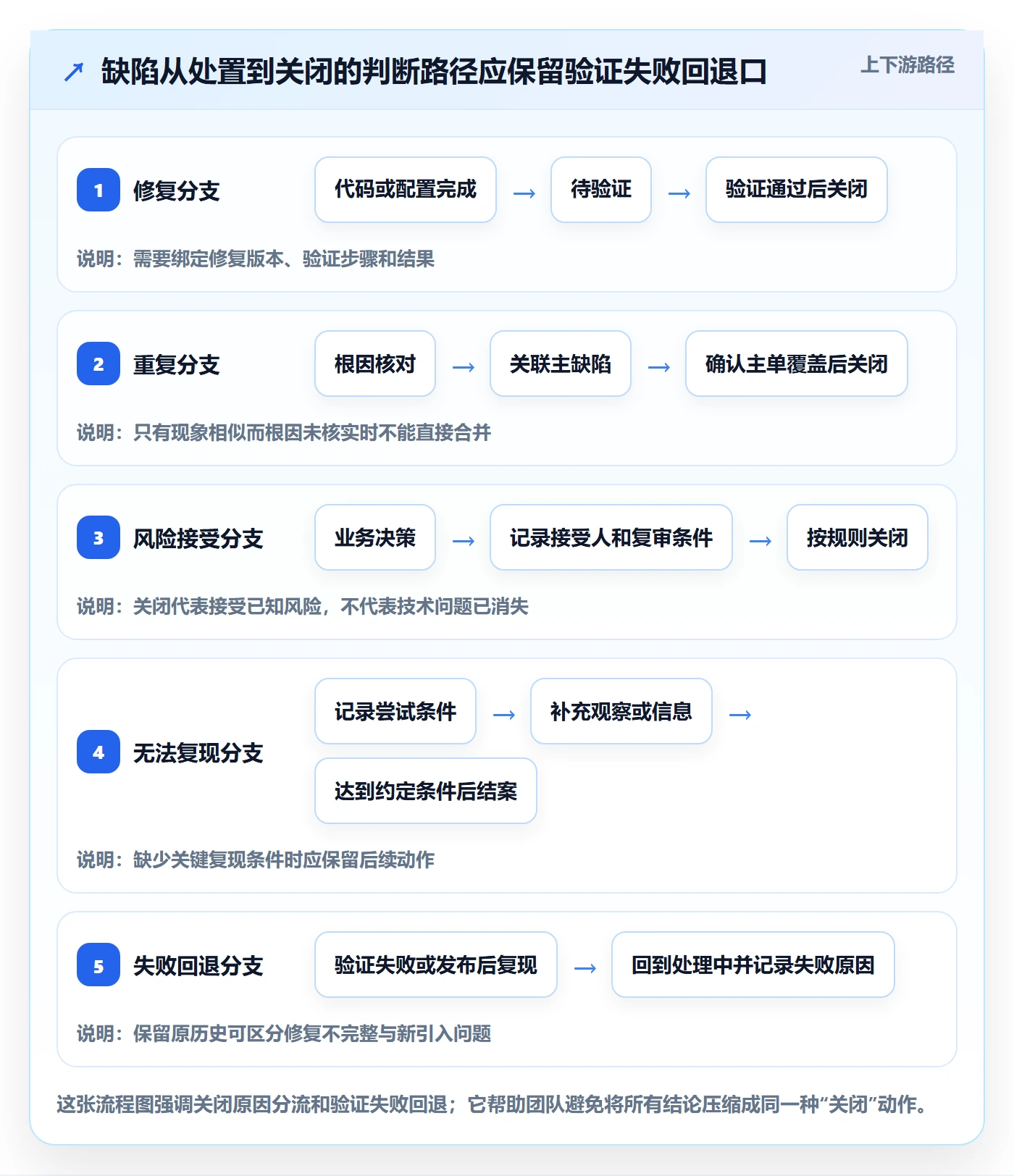

四、专业判断逻辑:什么情况下可以关闭,什么情况下必须继续跟踪
1. 用“处置类型 × 风险等级 × 证据强度”作判断
单独按严重级别定关闭规则不够。一个低严重度但无法复现的问题,如果影响大量用户且证据薄弱,仍可能需要继续观察;一个高严重度问题即使代码已修复,也不能缺少独立验证。我的判断框架包含三项:处置类型说明团队做了什么,风险等级说明错误后果有多大,证据强度说明我们有多大把握认为问题已被正确处理。
例如,代码修复需要验证修复版本和回归范围;配置变更需要确认生效环境及回滚办法;重复问题需要证明根因相同且主单覆盖;暂不修复需要有明确的风险接受人;无法复现则要留下已验证条件和后续观察计划。不同处置类型对应不同关闭证据,不能用一张通用勾选表替代判断。
| 处置类型 | 最低关闭证据 | 建议责任角色 | 不应直接关闭的情况 |
|---|---|---|---|
| 代码或逻辑修复 | 修复版本、验证步骤、结果、影响模块回归情况 | 开发说明修复,测试或指定验证人确认 | 只在开发环境自测,且高风险范围未覆盖 |
| 配置或数据修正 | 生效环境、变更记录、抽样结果、回滚方案 | 变更执行人和业务验证人 | 只在单一实例验证,未确认其他环境同步情况 |
| 重复问题合并 | 主单关联、根因一致性说明、受影响记录清单 | 缺陷分诊负责人 | 只有现象相似,缺少根因或条件对照 |
| 无法复现 | 尝试条件、日志或监控线索、观察期限或补充信息责任人 | 测试与问题报告方协作 | 关键条件未知,且问题影响严重或持续出现 |
| 暂不修复 | 决策人、理由、影响范围、复审触发条件 | 具备业务授权的产品或风险负责人 | 风险无人接受,或没有后续复审安排 |
2. 严重度决定验证深度,优先级决定处理顺序
团队常把严重度和优先级混为一谈。严重度描述问题造成的影响,例如数据丢失、核心功能中断或局部展示错误;优先级描述此时应投入多少资源、多久处理。高严重度一般会推高优先级,但业务窗口、临时缓解措施和受影响用户范围也会改变实际排序。
关闭规则应主要由风险决定验证深度;排期规则则由优先级决定处理顺序。不能因为某问题被排到后面,就降低它最终关闭时需要的证据标准;也不能因为严重度高,就默认所有相关变更必须采用同一种回归方案。应按受影响路径和失败后果确定覆盖面。
下表为建议基准,团队可结合业务影响调整,不是行业强制标准。时间从有效受理并完成分级时开始计算;等待外部信息的时段需单独标记,避免把依赖等待误算为研发处理效率。
| 风险级别示例 | 典型影响 | 建议响应要求 | 建议关闭证据 |
|---|---|---|---|
| 严重 | 核心服务不可用、重大数据或安全风险 | 立即分派并持续跟踪,按值班机制升级 | 修复验证、关键路径回归、发布后监控或业务确认 |
| 高 | 关键功能受阻,存在明确业务损失 | 优先排期,明确负责人和预计更新时间 | 受影响场景验证、邻近功能回归、版本记录 |
| 中 | 部分场景受影响,有可接受的替代路径 | 进入迭代计划,跟踪计划日期和阻塞项 | 代表性场景通过,记录未覆盖边界 |
| 低 | 轻微体验或低频边界问题 | 按维护窗口或价值排序处理 | 确认修改有效;若暂不处理,保留业务理由 |
3. 证据强度可以分层,不必把所有缺陷都做成专项测试
PMO可以把证据分为三个层次。基础证据包括明确的复现或验证步骤、版本和结果;增强证据包括回归范围、日志、截图、自动化结果或关联变更;高风险证据还应包含独立复核、业务确认、监控观察或回滚预案。并不是每条问题都要达到最高层级,而是证据强度应与风险和影响范围相匹配。
需要警惕“附件越多,证据越强”的错觉。一张没有环境说明的截图,可能不如一段可重复执行的验证步骤;一条自动化通过记录,也不能证明测试覆盖了报告中的实际条件。判断证据的关键是它能否回答:别人能否知道在哪里验证、按什么步骤验证、结果代表什么、还有哪些未覆盖的风险。
4. 设置明确的状态跃迁和回退路径
推荐的精简流程可以是:新建、待分诊、处理中、待验证、已关闭。另用关闭原因表达“已修复、重复、无法复现、暂不修复、设计变更”等结论。这样既保留必要的过程状态,又避免把每种处置原因都塞进一长串工作流状态。
如果验证失败,缺陷应回到处理中,并保留失败原因、复现结果和责任人;如果发布后再次出现,则应关联原缺陷并标注重开或回归,不要另建一个完全独立的记录。流程设计的重点是让问题能回到正确的人手中,而不是让状态图看起来完整。

五、具体案例与数据观察:用一个组织级场景检验流程是否有效
1. 情景案例:四个产品团队的关闭口径不一致
下面是一个情景模拟,用来演示PMO如何发现口径问题,所有数字均为示意数据,不代表特定企业的真实业绩。某企业有4个产品团队、约160名研发与测试人员,缺陷记录散落在不同项目空间。管理层发现月度关闭量增长,却仍不断收到“问题明明关了,用户怎么还在报”的反馈。
梳理后发现,团队甲要求测试通过后关闭;团队乙允许开发提交修复后直接关闭;团队丙把“暂不修复”也计入已关闭;团队丁对重复问题直接关闭子单,但没有稳定关联主单。于是同一张集团报表中的“已关闭”,实际混合了技术修复、风险接受和记录整理三类完全不同的结果。
PMO没有先做大规模工具改造,而是抽取最近两个月的缺陷记录,按处置类型和关闭原因重分类,再挑选高风险记录核查证据。抽样的价值不在于得到一个看似精准的全量质量分数,而在于验证口径差异是否真实存在、哪些差异正在造成决策误读。
2. 观察指标:先建立可解释的基线,再谈目标
第一轮基线建议至少计算:重新打开率、关闭后线上逃逸率、验证证据完整率、超期存量占比和缺陷中位关闭时长。每个指标都要有定义、分母、去重规则和适用范围;没有这些说明,跨团队比较就容易把工具差异或业务差异误判为执行能力差异。
下面的样本数据是“100条缺陷抽样”的情景模拟,用于说明基线盘点的方法。样本按受理月份取数,其中线上逃逸按后续观测期内确认的同类问题计算。正式项目应扩大样本并记录观察窗口,避免把尚未完成验证的近期缺陷当成已证明的质量结果。
| 观察项目 | 模拟基线 | 口径提醒 | 建议解读 |
|---|---|---|---|
| 验证证据完整率 | 62% | 同时有验证版本、结果和验证人 | 优先修复交接信息缺口,而非先要求团队提速 |
| 重新打开率 | 11% | 按已关闭记录中重新进入处理的数量计算 | 需拆分修复不完整、条件遗漏和回归引入 |
| 关闭后线上逃逸率 | 6% | 统计明确关联到已关闭缺陷的生产问题 | 依赖关联质量,未关联事件会使比例偏低 |
| 中位关闭时长 | 6.5个工作日 | 从有效受理到关闭,等待外部信息单列 | 应按严重度和处置类型分层看,不做单一排名 |
| 超期存量占比 | 18% | 相对团队约定响应时限计算 | 看积压年龄和风险,不只看超期总数 |
3. 为什么先补证据,可能比压时长更能改善结果

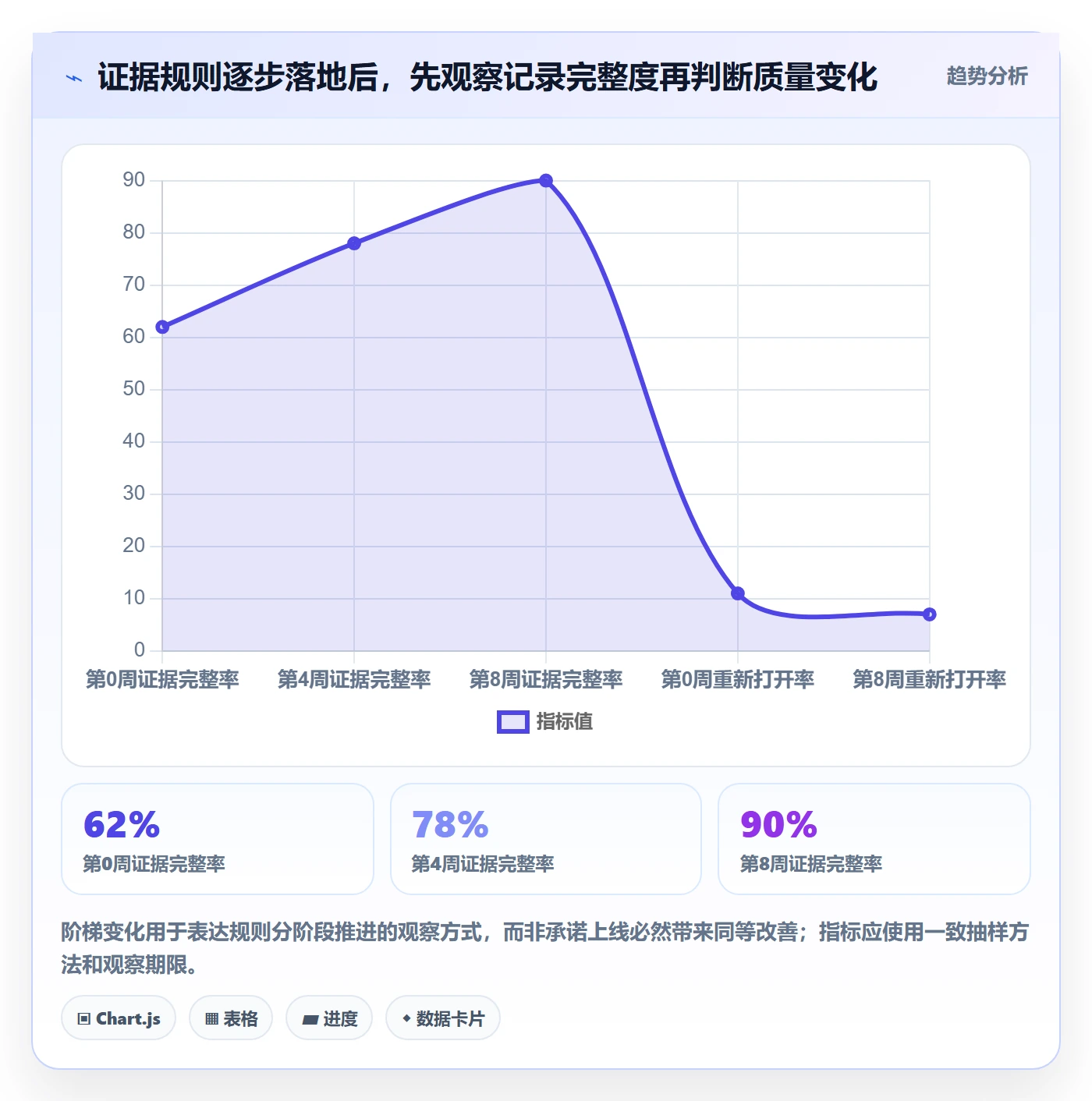

如果62%的记录缺少完整验证信息,团队就很难判断重开究竟来自修复质量、环境差异还是流程遗漏。此时立即把关闭时长目标缩短20%,可能只会加速状态流转,并不能减少返工。先把验证版本、验证人、结果和关闭原因填全,才能区分哪些问题值得投入自动化,哪些问题需要改善环境或报告质量。
假设在试点阶段,证据完整率从62%提升到90%,重新打开率从11%下降到7%,而中位关闭时长由6.5个工作日增加至7个工作日。这种变化未必是退步:如果团队减少了过早关闭,并提高高风险问题验证深度,时长略增可能换来了更稳定的结果。要结合后续逃逸、重开和积压趋势判断,而不是用一个指标给试点定输赢。

4. 让案例有可复核的“前后条件”
复盘试点时,我不会只问“关闭率有没有提高”,而会问四件事:抽样方法是否一致,关闭原因是否重新分类,严重度和团队构成是否变化,观测窗口是否足以暴露重开或线上逃逸。若试点期间恰好减少了高风险发布,逃逸率下降就不能完全归因于流程规则。
对于数据来源,应优先使用缺陷系统的状态历史、版本关联、测试记录和生产事件记录。若数据需要人工抽样,应公开抽样范围、样本数量、缺失值处理方法和复核人。PMO可以把原始样本的匿名记录编号留存,方便后续审计,而不必在管理报表中展示个人绩效信息。
六、PMO落地方案:从口径盘点到持续校准
1. 第一步:盘点现状,先找定义冲突和风险断点
建议用一到两周完成轻量盘点,不要一上来重建所有项目的流程。先访谈研发、测试、产品、运维和支持团队,再抽查缺陷记录,重点找出同名状态不同义、关闭原因缺失、验证信息不完整、重开后历史断裂以及暂缓问题无人复审等情况。
- 整理现有状态、关闭原因和自动化规则,标记实际使用频率。
- 抽取不同严重度、不同团队、不同处置类型的缺陷样本。
- 追踪至少一批“已关闭后又出现”的问题,找出跨团队交接断点。
- 记录现有系统中哪些字段必填、哪些字段经常空缺、哪些信息只能写在评论里。
盘点结果要面向流程,不要变成个人责任清单。若团队没有填写验证版本,原因可能是字段位置不合理、版本信息难以获取,或关闭动作由不熟悉测试流程的人完成。先找到机制原因,再决定是否需要培训、流程校验或系统调整。
2. 第二步:建立最小统一规范
PMO的统一规范建议控制在一页到两页,至少写清状态定义、关闭原因、角色责任、必填证据、重开规则和指标口径。规范太长容易被当成审计文件,太短则无法解释边界。对于跨项目共用的规则,应由研发、测试、产品和运营共同确认,并明确例外审批人。
状态设计可采用“少状态、明原因、强记录”的方式。例外流程可以存在,但需要写清何时允许开发自行关闭、何时由测试确认、何时必须由业务接受风险。避免为每个团队保留一套含义不同却同名的关闭状态。
3. 第三步:选代表性团队试点,而非全组织一次切换
试点团队应包含不同业务复杂度和交付方式,例如一个迭代频繁的产品团队、一个依赖外部系统较多的团队,以及一个有较强自动化能力的团队。试点时间建议覆盖至少两个完整交付周期;否则,可能只看到字段填写变化,还看不到重开和线上反馈的后续结果。
试点期间的核心目标不是“立刻把指标变好”,而是验证规则是否可执行:关闭信息是否能在合理时间内补齐,责任人是否明确,复杂问题是否有回退路径,报表能否解释不同处置类型。遇到阻力时,优先修改不合理的流程设计,而不是要求团队机械服从。
4. 第四步:把规则映射到工具,但不要让工具替代判断
当组织使用PingCode等研发管理平台时,可以把已确认的口径映射到缺陷类型、状态、关闭原因、验证字段、版本关联和权限规则中。工具适合承载记录、提醒、权限和报表,不适合替团队决定风险是否可接受,也不能替代对“根因是否一致”的专业判断。
对100人以上的组织,我会特别检查三类配置风险:第一,模板差异是否造成集团报表不可比;第二,必填校验是否只增加点击而没有减少信息缺失;第三,自动关闭或批量流转规则是否绕过了高风险问题的验证责任。工具上线后应抽样对照记录和真实执行情况,不能只看配置页面显示“已启用”。
如果团队已有系统,不必为了统一而立刻迁移。先确认它是否支持必要的字段、状态历史、关联记录、权限控制和报表口径;能通过规范与配置解决的问题,通常比更换平台成本低。只有当历史数据无法追溯、权限模型无法满足要求或流程自动化确实受限时,才需要评估迁移。
5. 第五步:用审计抽样和反馈闭环持续校准
流程发布后,建议每月抽样复核不同团队的缺陷记录,重点检查高风险关闭项、暂不修复项、无法复现项、重复关联项和重开项。抽样不必追求覆盖全部记录,关键在于样本规则固定、发现的问题能反馈到流程责任人,整改后再验证是否有效。
审计结果应回答“规则是否被正确执行、规则是否设计合理、工具是否支持执行”,而不是只统计谁漏填了多少字段。若同一字段在多个团队长期缺失,可能意味着定义有歧义或采集成本太高;若某类问题频繁重开,则应检查验证策略和根因定位过程。

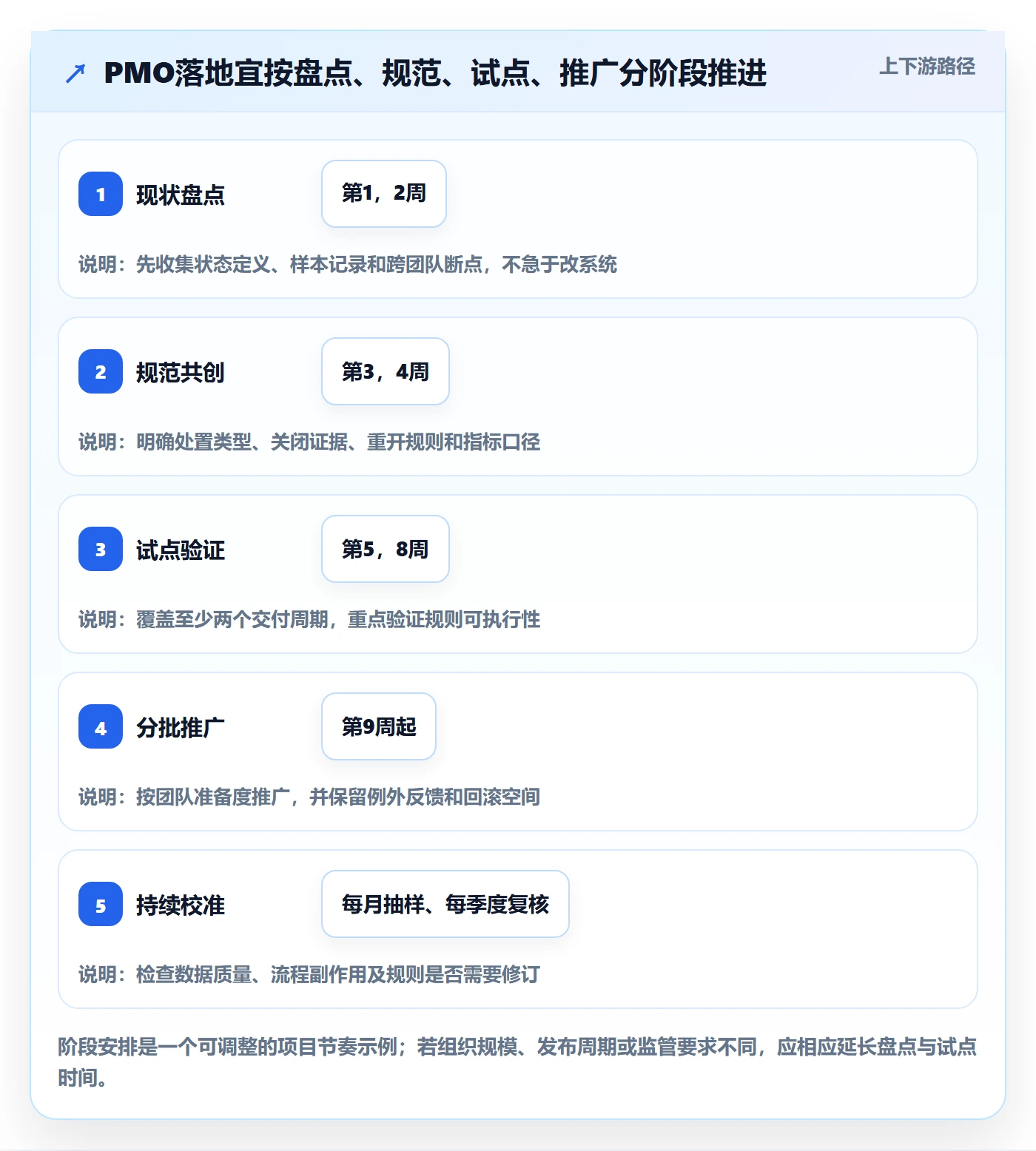

| 周期 | PMO动作 | 交付物 | 进入下一阶段的判断 |
|---|---|---|---|
| 第1,2周 | 访谈、样本抽查、状态与字段盘点 | 口径差异清单、主要风险点 | 已识别高风险的关闭语义冲突 |
| 第3,4周 | 共创规范、确认责任和指标定义 | 最小关闭规范、指标口径表 | 研发、测试、产品和业务责任人认可边界 |
| 第5,8周 | 代表团队试点、收集反例、调整配置 | 试点记录、问题清单、配置改进项 | 流程能执行,失败能回退,数据可解释 |
| 第9周以后 | 分批推广、月度抽样、季度校准 | 跨团队趋势、复盘及规则变更记录 | 口径稳定且指标未诱发明显的规避行为 |

七、指标设计:既要看效率,也要防止团队为了数字改变行为
1. 先把指标分为流量、质量、风险和流程四类
流量指标回答问题进入和离开队列的速度,例如新建数、关闭数和中位关闭时长;质量指标观察结论是否可靠,例如重新打开率和回归缺陷率;风险指标关注未关闭问题是否集中在高影响区域,例如严重缺陷年龄和线上逃逸;流程指标检查交接质量,例如验证证据完整率和重复项关联完整率。
这些指标不能简单加权成一个总分。总分会掩盖结构性差异:一个团队可能关闭速度快,但高风险缺陷长期积压;另一个团队可能关闭速度较慢,却承担了大量跨系统问题。管理层需要看指标组合和原因分解,而不是寻找一个方便排名的数字。
| 指标 | 建议口径 | 适合回答的问题 | 容易出现的误用 |
|---|---|---|---|
| 中位关闭时长 | 从有效受理到结案的中位工作日,等待外部信息单列 | 典型问题处理节奏是否变化 | 不区分严重度,直接用于团队排名 |
| 重新打开率 | 观察期内重新进入处理的关闭记录数占比 | 关闭结论是否稳定,哪些原因导致失败 | 把所有重开都归为测试错误 |
| 关闭后线上逃逸率 | 生产环境确认并关联到已关闭缺陷的问题占比 | 验证和发布检查是否覆盖真实风险 | 忽略关联缺失导致的低估 |
| 证据完整率 | 必需验证字段齐全的关闭记录占比 | 记录是否可复核、交接是否可追溯 | 只检查字段非空,不检查内容有无意义 |
| 高风险缺陷年龄 | 按严重度查看未关闭问题的存续天数和数量 | 关键风险是否长期滞留 | 只看平均值,忽略极端长期项 |
2. 用中位数和分位数解释长尾,而不是隐藏长尾
平均关闭时长对极端值非常敏感。一个长期等待供应商修复的缺陷,可能显著拉高整个团队均值,却不代表大多数问题都处理得慢。中位数更能描述典型情况,较高分位数则帮助识别长尾和阻塞。PMO可以同时展示中位数、较高分位数及超期问题清单,但要按严重度或处置类型分层。
任何时长口径都应把“等待报告方补充信息”“等待外部依赖”“等待业务决策”和“主动处理”区分开。拆分不是为了美化数据,而是为了知道需要改善的是研发定位效率、跨团队响应,还是决策机制。
3. 让管理目标不奖励错误行为
如果把关闭数量设为个人绩效目标,可能诱发优先处理简单问题、拆分记录、过早关闭和避开高难度问题。若把重开率定为越低越好,团队可能不愿意重开。若把超期率设为硬约束,低优先级问题可能被草率关闭来清理队列。
更稳妥的做法是把指标用于团队诊断和趋势复盘,不直接把单一结果绑定个人奖金。对高风险和线上逃逸问题进行案例复盘,对数据缺失和流程障碍进行系统整改,对明显的规避行为再按事实处理。指标的作用是提高决策质量,而不是让团队把记录系统变成竞赛计分板。
八、不同情况下的行动建议:按组织成熟度和缺陷风险选择做法
1. 小团队、问题量不大:先统一三个必答问题
如果团队规模较小、缺陷量有限,不需要先建设复杂的审批链。每条关闭记录先回答:做了什么处置、在哪个版本如何验证、如果不是修复则谁接受风险。把这三项变成简短字段或模板,保留状态历史,并约定验证失败必须回到处理中,通常就能解决大部分语义混乱。
小团队的优势是沟通成本低,适合先通过例会复盘两三条关闭后重开的缺陷。要避免过度流程化:若填写成本高于问题复盘带来的价值,成员会把内容写成形式化套话。规范应根据真实问题逐步增加,而不是先复制大型组织的审批模板。
2. 多团队并行、报表无法比较:先统一口径再谈排名
当不同项目各自定义状态、关闭原因和时限时,首要任务是建立公共语义层。可以允许团队保留不同的内部步骤,但集团层面的报表应统一“有效受理、待验证、已关闭、重开”的定义,以及严重度、处置类型和指标分母。
如果系统结构不同,可以先通过数据字典和映射表统一报表,不必强迫所有团队立刻迁移工具。跨团队对比要附上工作类型、缺陷来源和业务复杂度说明;没有可比条件时,应做趋势观察或案例对照,而不是发布名次。
3. 监管、资金、权限或数据安全风险高:提高独立验证和留痕要求
对会造成数据不可逆损失、权限越权、资金差错或安全暴露的缺陷,关闭过程应有清晰责任分离和可审计记录。至少要留存修复关联、验证范围、验证人、发布版本及必要的回滚或缓解方案。涉及风险接受时,决策人应具备明确授权,并留下复审节点。
这类组织不应为追求流程速度而删除复核。更适合通过风险分级,让高风险项目获得更多验证资源,低风险项目继续走轻量流程。把所有缺陷都按最高标准审查,会造成审计疲劳;只对少数关键问题建立强控制,通常更能维持执行质量。
4. 生产问题间歇出现、经常“无法复现”:先补观测能力
如果问题依赖时间、流量、账号或外部服务状态,反复要求用户录屏通常无法充分定位。应检查日志关联标识、关键操作事件、异常告警、版本信息和数据状态是否能支撑复现。对于涉及隐私或敏感信息的日志,要先完成脱敏和权限控制,不能为了排障无限收集用户数据。
在观测能力补齐前,可以将一部分缺陷标记为“待补充信息”或“观察中”,明确下一次出现时需要采集什么、谁负责查看以及何时复审。这样做会增加一些未关闭存量,但比把间歇性风险从系统中抹掉更诚实,也更利于问题再次出现时快速定位。
5. 组织正在更换工具:先保留语义和历史,再迁移界面
工具迁移最容易丢失的是状态历史、关闭原因、关联记录和原始用户反馈。迁移前先确定目标系统能承载哪些字段、如何映射旧状态、如何保留时间戳和关联关系,再抽样核对迁移结果。若只迁移当前状态而不迁移关键变更历史,组织会失去复盘关闭决策的能力。
迁移期间不要同时大改指标口径、状态定义和绩效规则。一次改变太多变量,出现问题时很难判断是新工具、流程设计还是数据映射造成的。建议先建立可并行校验的报表,再逐步停止旧系统写入,并设定数据回查和回滚方案。
九、不同情况下的取舍:流程速度、证据深度和治理成本如何平衡
1. 速度和验证深度不是二选一,关键是把资源用在风险上
快速关闭可以减少积压、释放团队注意力;深度验证可以减少重开和线上风险。两者的取舍不应由统一的“越快越好”或“证据越多越好”决定,而应由失败后果、影响范围和复现难度决定。低风险问题可以采用轻量证据,高风险问题则应增加独立验证和发布后观察。
当问题处理速度明显变慢时,先拆解时间花在排队、等待信息、定位、修复还是验证上。如果大部分时间都在等外部信息,优化关闭按钮或减少验证字段不会带来实质改善;如果重开主要源自验证环境差异,投入环境治理可能比新增审批更有效。
2. 统一标准与团队自治之间,保留“核心一致、边缘可配”
集团层面应统一状态含义、关键关闭原因、风险分级原则和指标口径;项目层面可以按业务特性调整回归范围、发布后观察时间和自动化要求。完全统一会压平真实风险差异,完全自治则会让管理数据不可比较。
判断某项规则该不该统一,可以问:它是否影响跨团队交接、风险审计或管理决策?如果答案是是,应统一语义;如果只是团队内部的实现步骤,且不会破坏汇总口径,可以留给团队选择。统一的是解释语言,不一定是每一步操作。
3. 自动化校验与人工判断之间,避免“能卡住”就等于“更可靠”
自动化适合检查必填项、状态权限、版本格式、关联记录和时限提醒;不适合自动判定根因是否相同、业务风险是否可接受或验证范围是否足够。把所有字段设成强制填写,可能让团队填入“无”“已验证”等无信息文本,形式上通过校验,实际没有增加证据。
自动化规则上线后,应该观察绕行行为:是否出现大量临时字段、评论里复制粘贴模板、批量修改状态或线下关闭后补录。如果有,说明规则可能与工作场景冲突。先减少无效摩擦,再保留真正影响质量和追责的校验点。
4. 关单审批与责任分离之间,按风险分层而不是层层签字
高风险问题可以要求独立验证或业务确认,但不一定需要多人逐级审批。审批增加的是决策控制,不必然增加技术证据。若审批人只点同意、没有查看验证内容,流程反而制造虚假的安全感。
对低风险问题,可以由团队约定的角色完成关闭;对高风险问题,要求具备相应专业能力的人审核关键证据。审批节点数量应根据风险和组织结构决定,重点是责任明确、决策可追溯,而不是签字越多越严谨。

十、结尾:把“关闭”做成可解释的决策,缺陷治理才真正落地
1. 最值得先做的三件事
第一,抽样检查近期已关闭缺陷,找出状态名称相同但实际含义不同的情况。第二,选一组高风险问题,检查是否有修复版本、验证范围、验证人和关闭原因。第三,把重新打开、暂不修复和无法复现三类记录单独复盘,确认团队是否保留了责任人和后续动作。
做完这三步,再决定要不要改流程、改工具或改指标。若主要问题是字段不清,先改口径;若责任交接断裂,先明确角色;若复现能力不足,先补观测;若报表不可比,再统一数据字典。不要把所有缺陷治理问题都归结为“工具不够强”或“团队执行力不够”。
2. PMO应守住的判断底线
关闭率不是质量本身,关闭时长也不是效率全貌。一个可信的关闭结论,必须说明它解决了什么、在哪些条件下被验证、还有哪些风险,以及失败后如何重新进入处理。对暂不修复和无法复现的缺陷,诚实记录不确定性,比给出一个漂亮但错误的“已解决”更有管理价值。
下一步可以从最近一个月的缺陷中抽取30条:按处置类型分类,检查验证证据、重开历史和风险接受记录,再用抽样结果确定试点规则。30条只是便于启动的小样本示例,不代表统计充分性;若业务风险高、团队差异大或缺陷量大,应扩大样本并延长观察期。
真正成熟的缺陷管理,不是让所有问题都尽快消失在列表里,而是让每一个结束的结论都能被解释、被复核,并在新证据出现时重新打开。PMO把这条证据链搭起来,工具、流程和指标才会共同服务于质量,而不是服务于“看起来已经关完了”。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:Bug / 缺陷关闭教程:PMO落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/510057
读者评论
我们团队以前把“开发已修复”直接算关闭,后来线上又出现同类问题才发现验证版本没记清。把版本、环境和验证人列为必填项确实有用,不过低风险小问题最好能走简化流程,不然大家容易为了填字段拖进度。
无法复现”单独作为处置结论这点比较实用。实际遇到过用户偶发报错,测试环境一直复现不了,最后靠补日志才定位。想请教的是,观察期限到期后仍没有新证据,通常由谁决定结束跟踪?
关闭率和重开率要一起看我认同,但跨团队比较时还得统一分母:按当月新建数还是当月关闭数,差异很大。建议报表也区分缺陷严重度和来源,否则复杂问题多的团队容易显得处理慢。
