缺陷优先级最常见的失灵,不是团队不会填“高、中、低”,而是所有人都觉得自己的问题应该排第一:客户报障要立刻修,测试卡住要求马上处理,产品担心版本延期,研发则发现一个低频但可能造成数据损坏的边界问题。本文把“PMO”理解为项目管理办公室或项目治理角色,把“Bug”理解为软件缺陷,重点讨论如何让优先级从字段变成可执行的决策:谁来定、依据什么定、多久处理、什么条件下升级,以及怎样复盘校准。

优先级最佳实践:PMOBug / 缺陷落地方案,常见问题

一、先讲核心结论:优先级不是严重程度的另一个名字

1. 优先级回答的是“先做什么”,严重程度回答的是“坏到什么程度”

我判断一个缺陷管理方案是否有效,通常不先看系统里有多少个优先级选项,而是先看团队能不能用两句话把它解释清楚:严重程度描述问题造成的影响,优先级描述团队应该何时投入资源处理。两者有关联,但不能直接画等号。

一个只影响少数用户、但涉及资金结算错误的缺陷,严重程度可能很高,处理优先级也通常很高。一个影响大量用户、但页面提示文案有误且不阻塞操作的问题,影响范围不小,实际处理顺序却可能低于前者。如果团队把“影响范围大”直接翻译成“马上修”,就会把可见度误当成风险。

2. PMO要治理决策过程,而不是替每个团队猜答案

PMO的价值不在于集中替产品、研发和测试判断每一个Bug,而在于提供一套共同的语言、升级路径和复核机制。缺陷优先级有统一规则,团队才能在资源冲突时解释取舍;出现紧急事件时,也能迅速找到责任人,而不是在群聊里反复争论哪个部门更着急。

在面向中大型企业、涉及多个团队和项目的管理场景中,PingCode可以作为缺陷登记、状态流转和协同跟踪的示例。工具能帮助团队把影响范围、复现步骤、版本、责任人、处理时限等信息放在同一条记录中,但工具不会自动替组织建立优先级共识。字段设置得再完整,如果没有决策权、响应时限和复盘机制,最终仍会退回到口头催办。

3. 先定规则,再定字段;先定责任,再定自动化

我建议按这个顺序落地:先说明优先级含义,再规定判定条件;随后明确谁有权确认和升级,最后才把规则配置进工作流和报表。反过来先在工具里创建一串P0、P1、P2、P3,往往会得到一张看似规范、实际没人遵守的表。

  • 严重程度:描述功能、数据、安全、合规或业务流程受到的损害。
  • 优先级:描述团队在当前资源和时间约束下的处理顺序。
  • 响应时限:描述何时确认、何时给出处理方案,不等同于修复完成时限。
  • 目标版本:描述计划交付位置,必须与优先级分开记录。
  • 升级条件:描述出现什么新证据时需要重新评估,例如影响用户数扩大或出现数据风险。

优先级也不是永久标签。缺陷刚被报告时信息有限,初始判断只能是暂定值;复现成功、影响范围查明、临时绕行方案验证后,优先级可能上调或下调。成熟的流程不是要求第一次判断永远正确,而是要求每次变化都有依据、有人确认、可追溯。

优先级最佳实践:PMOBug / 缺陷落地方案,常见问题

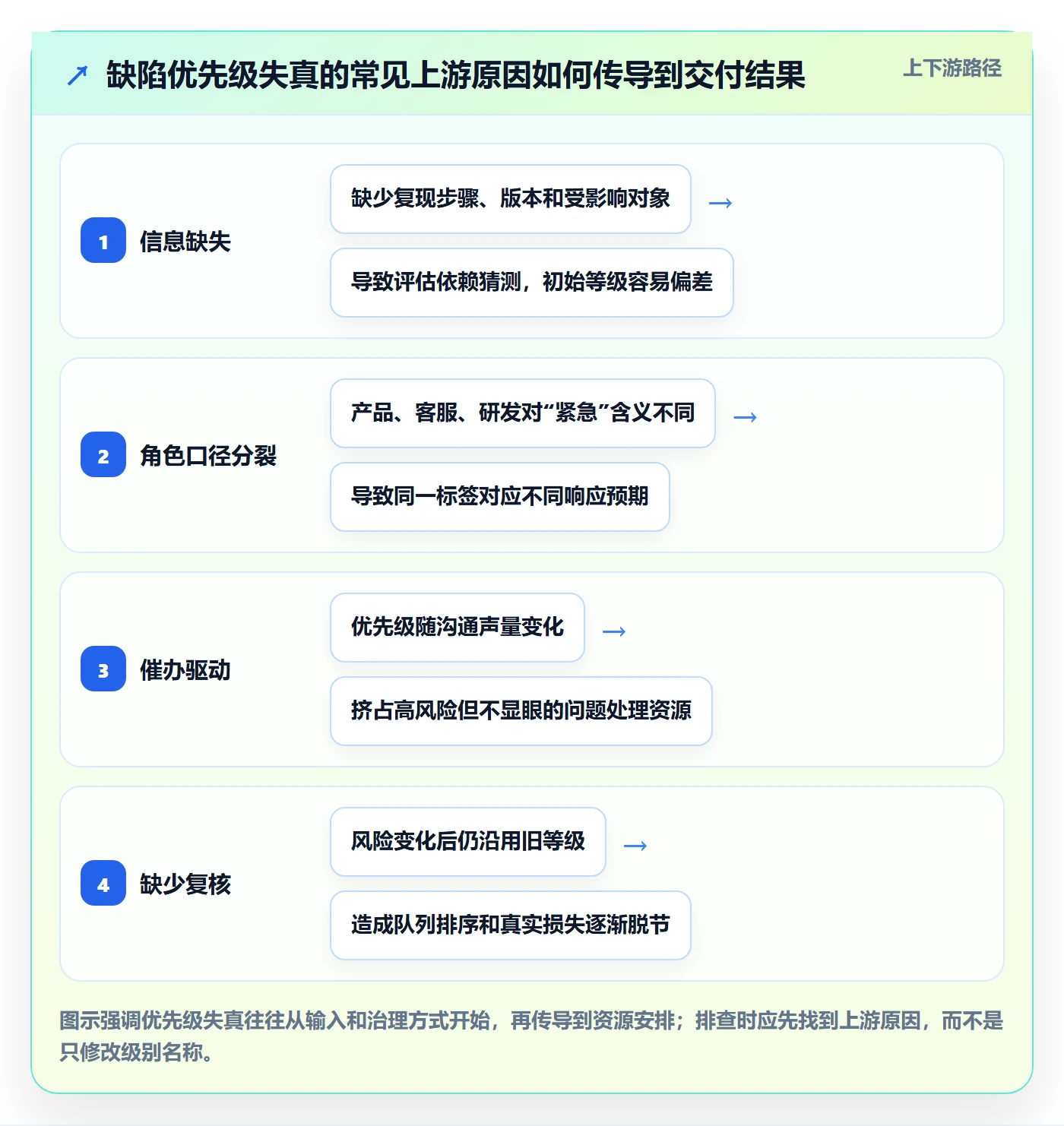

二、为什么优先级总会失真:真实场景里的冲突来源

1. 同一个缺陷,对不同角色意味着不同的损失

客服看到的是用户正在投诉,产品看到的是关键旅程被打断,研发看到的是复现条件不稳定,测试看到的是回归窗口被压缩,业务负责人看到的则是收入、履约或审计风险。每个人都可能在描述真实问题,但他们使用的是不同的损失尺度。

例如,某企业后台的批量导入在特定编码格式下失败。客服认为它影响客户使用,要求当天修复;研发发现只在一类旧模板中出现,且重新导出模板即可绕开;业务团队则确认月底集中导入前必须解决。若缺陷记录只有“高优先级”而没有绕行办法、发生窗口和目标用户,团队很难判断当天抢修是否比正在发生的数据同步故障更重要。

优先级争论常常不是谁不专业,而是缺少把不同损失放到同一张桌面上的事实。解决办法不是要求大家“客观一点”,而是补齐共同评估所需的信息:影响什么业务、影响多少用户、发生频率如何、能否绕行、最晚何时处理。

2. 紧急消息更容易获得注意力,却不一定拥有更高风险

群消息、客户升级和高层关注都能提高问题的可见度,但可见度不是缺陷影响的代理指标。一个静默发生、用户不易察觉的数据错写,可能比一个持续弹窗的展示问题危险得多。前者缺少催促者,却可能在数周后变成审计和数据修复成本;后者很刺眼,却未必影响业务结果。

我在设计分级规则时,会把“谁在催”从风险判断表中拿掉。催办可以触发复核,也可以帮助确定沟通节奏,但不应直接决定级别。否则组织会奖励声音最大的请求者,削弱那些需要专业判断才能发现的隐蔽风险。

3. 版本窗口、团队能力和外部承诺会改变处理顺序

优先级不是缺陷本身的固有属性,它是在特定时间、资源和承诺下形成的安排。同一个中等影响的问题,发布前一天可能需要阻断上线;发布后如果已有可靠绕行方案,就可能进入常规队列。相反,原本低频的问题一旦发现影响面扩大,也可能立刻升级。

这意味着团队不能只在创建时设置优先级。至少要在需求冻结、发布评审、重大客户承诺、生产事故和风险范围变化时复看一次。若系统状态已经从“待评估”变为“已修复”,但优先级一直没有经过确认,报表中的等级就可能只是历史输入,而不是当前决策。

4. 组织规模越大,缺少共享规则的成本越高

小团队可以依赖熟悉彼此的口头约定,成员知道谁负责、哪些客户最重要、什么问题必须立即响应。但当团队跨部门、跨地区或跨产品线协作时,隐含规则会失效:一个部门的“高”可能代表当天看一眼,另一个部门的“高”却意味着暂停当前工作。

如果一个管理组织有多个产品团队,PMO可以推动建立统一的级别词典,同时允许各团队保留特定业务的补充规则。关键不是强迫所有团队采用一模一样的修复时长,而是让跨团队协作时,大家知道同一标签大致代表什么风险、谁可以升级、在哪个节点必须重新评估。

优先级最佳实践:PMOBug / 缺陷落地方案,常见问题

三、常见误区:看似简单的分级为什么会制造更多争论

1. 把严重程度、优先级和紧急程度混成一个字段

“严重、紧急、高优先级、必须立刻修”经常被当作同义词,但它们回答的并不是同一个问题。严重程度可以相对稳定;紧急程度取决于风险是否正在扩大、是否存在截止时间;优先级则是在多个工作项之间排序。

如果系统只能容纳一个级别字段,团队至少要在定义中明确它表达的是“处理顺序”,并把影响程度作为必填描述或辅助字段。更好的做法是分别记录严重程度、优先级和目标响应时限,再用规则提示冲突,例如“严重程度高但优先级低”需要写明绕行方案和复核日期。

2. 把客户级别直接映射为缺陷等级

重要客户的反馈值得优先确认,但不能简单推出“重要客户报的问题一律最高级”。否则团队可能过度投入低风险定制问题,也可能因为普通用户反馈而错过具有系统性影响的缺陷。客户身份适合进入业务影响评估,不应替代对功能风险和影响范围的判断。

更稳妥的处理方式是区分“服务响应优先级”和“技术修复优先级”。高价值客户可以获得更快的确认、沟通和临时方案,但是否立即抢修,还要看错误是否扩散、业务是否阻塞、数据能否恢复以及替代路径是否可靠。

3. 级别越多,判断就越精细

把等级从四档拆成八档,并不会自然提升决策质量。实际操作中,如果相邻两个级别没有明确边界,提交者只会在中间档反复犹豫,管理者也难以据此分配资源。过细的刻度还容易制造虚假的精确感,让“P2.5”看起来比事实更准确。

等级数量应服从决策能力。团队能稳定地区分“立即响应、近期处理、计划排期、观察或拒绝”四种动作,四档就足够;如果只有两档,可能无法表达发布阻断与普通修复的区别。衡量等级设计是否有效,不是看级别多不多,而是看不同级别是否会触发不同动作。

4. 用平均修复时长证明优先级体系有效

平均修复时间容易受到缺陷数量、开发规模和问题复杂度影响。团队把简单问题快速关闭,平均值可能下降,但高风险问题仍在队列里积压。反过来,经过充分调查的复杂缺陷可能需要更长时间,但这不一定意味着分级失效。

建议同时观察确认时长、首次响应时长、超时率、重开率、级别变更率和高风险缺陷等待时间。平均值之外,还要查看中位数和高分位数,例如第九十百分位处理时长,才能发现少数长期悬置的问题。

5. 把所有高优先级都承诺为固定时限修复

“两小时修复所有最高级缺陷”听起来明确,却容易诱导团队仓促打补丁。响应时限可以很短,但修复时限要受到复现难度、数据安全、发布窗口和回归范围约束。合理承诺通常是先在规定时间内确认责任人、风险范围和临时措施,再根据调查结果给出修复计划。

对生产故障来说,先止损、再定位、后根治可能比一次性完成永久修复更安全。若规则把“恢复服务”和“根除根因”合并成一个截止时间,团队就会被迫在安全性和时效性之间做隐性妥协。

常见做法 表面好处 实际风险 更稳妥的替代方案
客户级别自动决定缺陷等级 容易理解、响应快 把服务价值和技术风险混为一谈 客户级别影响沟通时效,缺陷等级仍按损害和范围评估
等级越多越精细 看起来能表达更多差异 相邻级别没有一致边界,填报口径漂移 每档绑定明确动作和升级条件
最高级必须在固定时间内修复 便于承诺和考核 可能诱发未经充分验证的修复 分开承诺首次响应、止损和永久修复计划
只看平均修复时间 计算简单、易汇报 掩盖长尾积压和高风险等待 结合中位数、高分位数、重开率和超时率判断

四、专业判断逻辑:把“谁更着急”拆成可复核的证据

1. 先确认事实,不先讨论级别

缺陷评审的第一步不是问“你觉得是P几”,而是确认报告是否足以支持判断。最少要说明发生在哪个产品、模块和版本,如何稳定复现,预期行为与实际行为分别是什么,哪些用户或业务环节受到影响,以及是否存在临时绕行方案。

事实不完整时,正确状态可以是“待补充”或“暂定级别”,而不是为了填满字段随意给一个高等级。高风险但暂时无法复现的问题,可以先采取调查和监控动作,同时设定复核时间;这比把它直接降级为普通问题更安全,也比直接承诺修复更诚实。

2. 用五个维度判断影响,而不是靠一个总分决定

我通常用五个问题引导讨论:业务损害有多大、影响范围有多广、发生概率或频率如何、风险是否会随时间扩大、有没有经过验证的绕行方案。它们提供的是判断框架,不是机械评分器。不同业务对维度的权重不同,涉及资金、安全、隐私和合规时,还应设置不可被普通评分抵消的升级条件。

  • 业务损害:是否造成交易失败、交付中断、数据丢失、错误决策或不可逆损失。
  • 影响范围:影响单个用户、某一角色、一个客户群,还是多个产品与组织。
  • 发生概率:每次操作都发生,还是仅在特殊环境、特定配置或低频边界条件下出现。
  • 风险扩散:拖延是否会造成数据积累、故障扩大、恢复困难或影响更多下游系统。
  • 绕行能力:替代方案是否存在、是否安全、是否经过实际验证,以及使用成本有多高。

3. 以“风险门槛”覆盖加权评分的盲点

若把以上维度简单加权,可能出现严重风险被其他低分抵消的情况。例如数据可能被错误覆盖,但影响用户数暂时很少、发生概率不高,普通加权总分可能并不突出。此时应设置硬性风险门槛:一旦触及资金错误、数据不可恢复、权限绕过、安全漏洞或法规义务,就至少进入高级别评审。

这并不意味着所有安全或数据类问题都自动占用最高修复资源。门槛触发的是快速评估、责任升级和保护措施,而最终修复顺序仍需要结合暴露程度、可利用性、缓解手段和影响范围判断。把“必须快速响应”误解为“无需调查直接上线”,同样会增加风险。

4. 用行动定义级别,避免词语各自解释

级别名称只有和动作绑定才有价值。以下示例适合作为讨论起点,团队要依据服务承诺、工作时区、发布节奏和合规要求调整具体时限。表里的时间是建议基线,不是行业统一标准,也不代表每个级别都必须在时限内完成永久修复。

建议级别 典型判断 首次响应目标 后续动作 复核要求
紧急 核心业务中断、重大数据风险或影响持续扩大 建议在15至30分钟内确认接手人 先止损或提供安全临时措施,再制定修复方案 每次风险范围变化立即复核
高 关键流程受阻,影响多个用户或重要业务窗口 建议在4个工作小时内确认责任人和计划 进入近期迭代或明确的紧急修复窗口 发布评审前再次检查
中 部分功能异常,有可接受的绕行方式 建议在1个工作日内完成初步评估 按价值、成本和版本计划排期 迭代规划时复看
低 轻微体验问题或边界影响,暂不阻塞主要任务 建议在3个工作日内给出处理意见 进入常规待办、合并处理或暂缓 设定有效期,避免长期无人认领

这里的响应目标指“有人确认并给出下一步”,不是保证在规定时间内修复。组织如果全天候运行,可以设自然时间;仅在工作日运营的团队,则应明确工作日和节假日口径。最容易被忽略的不是时限数字,而是时限从什么时候开始计算。

5. 让优先级变化留痕,而不是只保留最后结果

优先级从高调到中、从中调到紧急,都应留下调整人、时间、原因和新证据。否则事后无法判断是初始信息不足、影响扩大,还是有人绕过流程催办。变更记录不是为了追责,而是为了观察团队哪些判断容易偏差、哪些输入字段最常缺失。

对PMO而言,优先级变更数据还能帮助发现治理问题。如果某个团队频繁把普通缺陷升为紧急,可能是入口分级不清、发布质量不稳,也可能是响应承诺没有落实;不能仅凭“升级次数多”就认定团队管理差。

优先级最佳实践:PMOBug / 缺陷落地方案,常见问题

五、案例与数据观察:一次分级争议如何转成可执行队列

1. 示例场景:批量审批偶发重复提交

以下案例是用于演示决策方法的情景模拟,不是某企业的真实生产数据。某企业级审批系统发现,少数用户在网络延迟时重复点击提交,部分申请出现重复记录。客服要求立即处理,因为用户会看到两条记录;研发初步判断只出现在旧版浏览器;业务团队担心重复审批导致后续付款流程受影响。

如果只根据用户可见程度,问题可能被标为高;如果只看当前复现数量,问题又可能被压到低。评审时先补充四项证据:重复记录能否触发两次付款、影响用户和申请数量、是否可以通过人工撤销、服务端是否有幂等校验。调查确认重复记录不一定重复付款,但人工撤销需要财务审核,且影响范围尚未完全统计。

2. 先止损,再决定永久修复顺序

此时更合理的动作不是先争论标签,而是采取两条并行措施:一方面监控重复记录并提供人工核验流程,防止风险继续扩散;另一方面由研发验证服务端幂等处理的改动范围,由测试补充延迟网络和重复请求场景。客服同步向受影响用户说明临时操作方式,但不承诺具体修复日期。

当确认重复记录不会自动触发重复付款、受影响申请可以追踪、人工核验可用后,缺陷可以从紧急暂定级调整为高优先级,并进入近期修复窗口。若后续发现记录无法可靠追踪,或者重复记录开始触发重复付款,就应立即重新升级。这种做法把“级别”当作当前决策状态,而不是一次性定论。

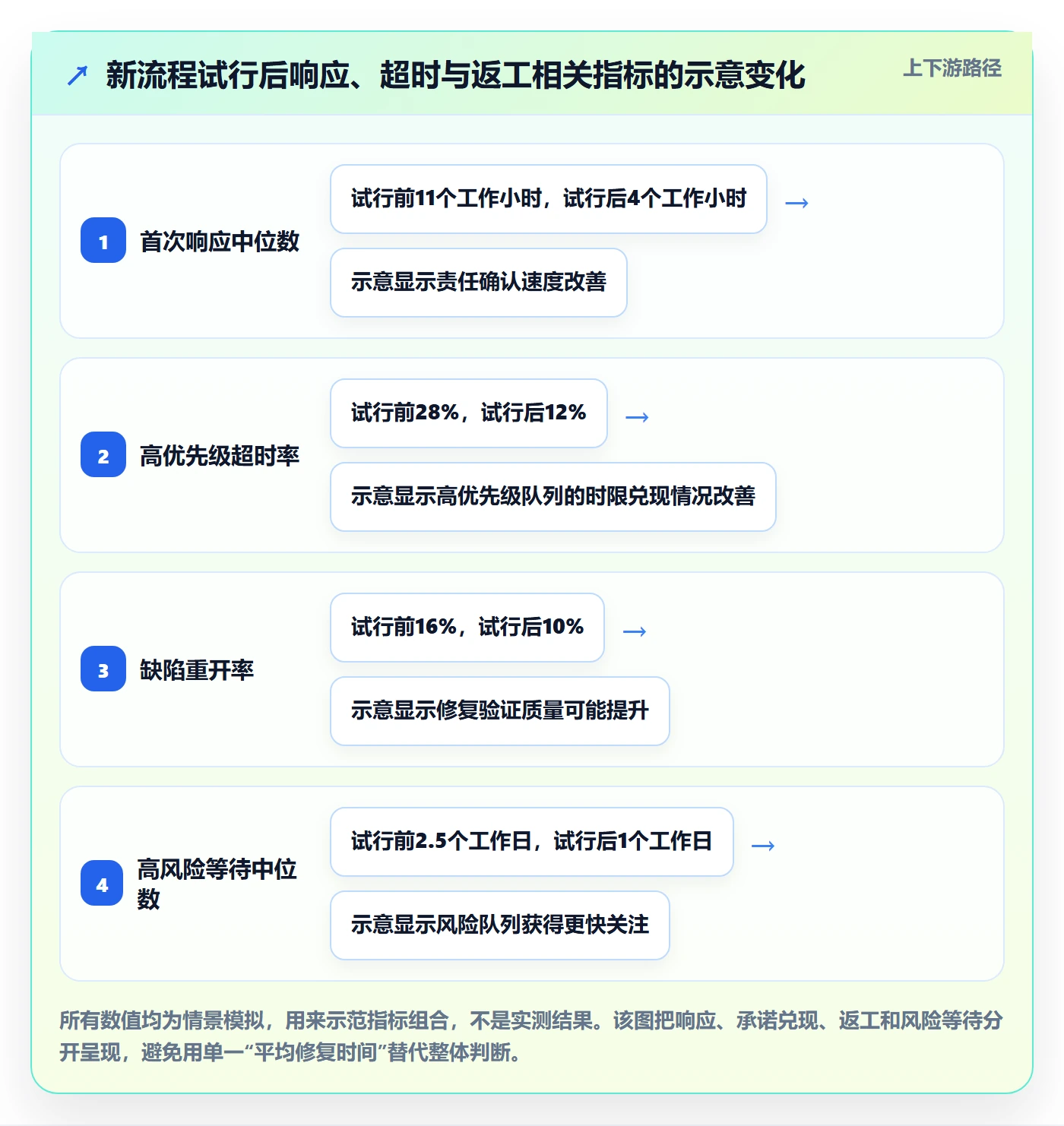

3. 用演示数据观察分级规则有没有改善队列

为说明观察方式,下面给出一组示意数据。假设团队试行新流程前后各观察四周,每个阶段纳入同等口径的缺陷。数据用于演示应如何评估,不代表行业基准或任何实际企业结果。判断时应同时看响应速度、超时、反复打开和高风险等待,而不是只看关闭数量。

观察指标 试行前示意值 试行后示意值 解读重点
首次响应中位数 11个工作小时 4个工作小时 检查责任确认是否更及时,不等于修复更快
高优先级超时率 28% 12% 检查队列是否更聚焦,也要排除高等级被滥用
缺陷重开率 16% 10% 观察修复验证和验收标准是否改善
优先级变更率 31% 19% 变化降低可能代表输入更完整,但过低也可能表示缺少复核
高风险缺陷等待中位数 2.5个工作日 1个工作日 比整体平均修复时长更接近风险治理目标

优先级最佳实践:PMOBug / 缺陷落地方案,常见问题

4. 数据变化必须结合样本和流程变化解释

如果缺陷数量从每月100条降到40条,超时率从20%降到10%,不能直接说流程效率提升了一倍。可能是产品发布变少、报告入口改变、用户减少,也可能是低优先级问题不再登记。比较前后数据时,至少要说明统计周期、纳入范围、级别口径和团队规模变化。

我建议把缺陷分级数据用于诊断,不直接用于个人绩效排名。将“每人关闭Bug数量”作为考核目标,容易鼓励拆分简单问题或过早关闭;将“团队高风险超时率、重开率、风险等待时间”用于流程改进,通常更能促成共同责任。

5. 对工具配置的落地建议

在PingCode等项目管理平台中,可以围绕缺陷记录配置必填信息、状态流转、责任人、版本、影响范围、优先级变更记录和统计视图。对于中大型组织,建议先在一个产品线或一个跨职能团队试点,验证字段是否能被真实填写、规则是否会卡住紧急处置,再推广到其他团队。

配置时不要把所有治理要求一次性变成十几个必填字段。报告入口可以先要求模块、版本、复现步骤、预期与实际结果、影响对象;涉及高风险时再追加数据影响、绕行方案和升级记录。否则提交者为了通过表单,会填入“影响所有用户”“无法绕行”这类未经验证的泛化描述。

六、把流程真正落地:从报告入口到关闭复盘

1. 报告阶段:让提交者提供可判断的信息

缺陷表单的目标不是收集尽可能多的文字,而是减少评审时的反复追问。建议把字段分为必填、条件必填和自动带入三类。产品、版本、模块和报告人可以自动带入或从选项选择;复现步骤、预期结果、实际结果需要提交者填写;安全、数据、资金风险等内容则在相关选项触发后要求补充。

  • 发生时间、环境、版本和设备信息,便于判断是否与发布或配置变化有关。
  • 最短复现路径,避免只写“偶尔失败”“功能异常”。
  • 预期结果和实际结果,明确偏差而不是只描述情绪。
  • 受影响对象和业务动作,区分单个账号、单一角色与广泛影响。
  • 日志、截图、请求编号等证据,注意去除敏感信息。

2. 分诊阶段:明确谁确认、谁给级别、谁能升级

分诊需要有明确的负责人和替补机制。普通缺陷可以由产品、测试和研发代表在固定时段集中评估;生产紧急事件则应有值班负责人先行响应,再由相关负责人补充确认。若只写“相关人员共同判断”,实际发生争议时就会变成无人负责。

权限设计可以分成三层:报告人提供事实和影响线索;分诊负责人提出建议级别;指定角色确认最终级别和响应目标。任何人都可以提交升级证据,但调整记录应能看出是谁作出的决定。PMO可以审视规则执行和跨团队争议,不必成为每条缺陷的审批瓶颈。

3. 处理阶段:分开记录响应、缓解和永久修复

对紧急问题,状态流转至少应区分“已确认、调查中、已缓解、修复中、待验证、已关闭”。如果所有动作都挤在“处理中”,管理者看不到风险是否已经止住,也无法区分团队是在定位根因还是已经恢复业务。

临时方案也要有质量门槛。需要记录适用范围、操作步骤、风险、有效期限和回退方式。一个未经验证的人工操作不应被称为绕行方案;一个只能由少数工程师掌握的脚本,也不能算作可靠的用户侧替代路径。

4. 验证阶段:关闭条件要能证明问题已解决

关闭缺陷前,测试和提交团队应确认修复覆盖原始复现路径,关键边界条件已经回归,必要时验证数据修复或兼容性。若仅在开发环境中未复现,不足以证明生产问题已经解决。无法立即复现但风险仍在的缺陷,可以转入观察状态并设置再次检查日期,而不是直接关闭后再等待用户重新报告。

5. 复盘阶段:把级别争议变成规则改进

复盘不应只发生在重大事故后。每月抽查一批高优先级缺陷、被降级的问题、反复变更级别的问题和长期未关闭的问题,检查初始信息、判断依据、响应承诺和最终结果是否一致。若多个团队反复争论同一类问题,说明需要调整示例或边界,不一定需要增加审批层级。

一次有效复盘最后应形成具体改变,例如新增一个影响范围选项、修改某档响应定义、为特定风险增加升级门槛,或删掉无人使用的字段。若复盘只留下“加强沟通”“提高重视”,下一次团队仍会在同一位置卡住。

优先级最佳实践:PMOBug / 缺陷落地方案,常见问题

七、不同组织阶段的行动建议与取舍

1. 小团队:少字段、快分诊,避免制度成本超过风险成本

十人左右的产品团队,日常协作紧密,没必要照搬大型组织的多级审批。建议采用三到四档优先级,指定一名轮值分诊人,约定每个工作日或每个迭代至少集中检查一次。最高风险问题可以即时响应,普通问题在规划会上统一排期。

小团队要保留的最低治理项是:优先级定义、紧急问题的联系人、首次响应预期、关闭条件和升级记录。可以暂时不做复杂的跨部门报表,但不能依赖某个人的记忆;关键规则写在团队可查的位置,人员休假或离职时流程才不会中断。

2. 多产品线组织:统一语义,允许差异化响应承诺

多产品线团队可以共享四档级别的含义和风险维度,但不同业务线的响应时限不一定相同。实时交易系统和内部报表工具的可接受停机时间不同,强行规定一套修复期限会让规则失真。建议统一“级别代表什么”,再由产品线补充服务时间、业务窗口和升级联系人。

PMO可以维护规则版本、边界案例和跨团队升级路径,同时按产品线观察超时、重开和级别变更趋势。若某条产品线连续出现高风险等待,应先检查资源、发布节奏和故障入口,而不是立刻要求其他团队复制其流程。

3. 受监管或高风险业务:把不可妥协的风险做成硬门槛

涉及资金、隐私、权限、安全、医疗或强监管要求的系统,不应单靠“业务影响乘以发生概率”形成总分。需要明确哪些事件必须立即通知安全、合规、数据治理或业务连续性负责人,并规定证据保全和变更审批要求。

这类组织的取舍是接受更高的评估与记录成本,换取风险可追踪和处置可审计。另一方面,也要避免“所有疑似问题都按重大事件处理”,否则告警疲劳会稀释真正紧急的信号。可以设置快速分诊门槛:先保护现场、限制风险,再尽快确认是否属于正式事件等级。

4. 发布窗口临近:依据上线风险重新排队,而非机械沿用旧顺序

临近发布时,缺陷排序需要额外考虑改动风险、回归范围、回滚难度和发布后监控能力。高影响缺陷可能必须阻断上线;低影响缺陷如果修复涉及公共组件,也可能因回归范围过大而暂缓。优先级高不等于必须在当前版本修复,是否进入版本还需要单独评估交付风险。

发布评审应把“未修复缺陷”逐项列出风险接受人、绕行方案、监控信号和复核时间。若团队无法明确谁接受剩余风险,所谓“先上线再观察”就不是经过治理的取舍,而是把风险留给用户和一线支持人员。

5. 人力不足或积压严重:先保护高风险队列,再清理低价值噪音

资源紧张时,不要靠把所有问题统一降级来缩短队列。先识别不可逆损害、风险扩散和业务截止时间,再为高风险问题保留固定处理能力。其余问题可以合并重复项、与需求改进一起处理、设观察期,或明确暂不修复的理由。

低优先级缺陷也不应无限期挂起。可以设置待办有效期,到期后由产品或责任人决定继续排期、关闭并说明原因,或等待更多证据。明确不做是一种决策;没人再看一眼则不是。

组织情境 建议优先机制 主要收益 需要接受的成本
小型单团队 三至四档、轮值分诊、轻量复核 规则少、执行快 对负责人备份和口头协同要求较高
多产品线组织 统一级别语义,分业务线配置响应目标 跨团队可比较,又保留业务差异 需要PMO维护规则和跨线争议机制
高风险或受监管业务 设置硬性升级门槛、证据留存和专项通知 降低不可逆风险和审计盲区 评估、审批和记录成本更高
发布窗口临近 增加回归范围、回滚能力和风险接受人评估 避免只按缺陷影响排序而忽视发布风险 部分高优先级问题可能延期处理

八、常见问题:边界情况怎样处理

1. 报告人和研发对优先级意见相反,谁说了算

报告人负责说明事实和业务影响,研发负责说明技术范围、复现条件和修复风险,最终级别应由预先指定的分诊负责人确认。出现分歧时,不必先争谁更有权,而要记录争议点:是影响范围未知、绕行方案未验证,还是修复代价不明确。对紧急风险先采取保护措施,之后再补齐判断。

2. 缺陷无法稳定复现,但影响可能很大,应该定什么级别

无法复现不等于没有风险,也不自动意味着最高优先级。建议保留暂定级别,安排日志采集、监控、环境比对或扩大样本调查,并设明确复核时间。若涉及数据不可逆、安全暴露或关键业务,应先设置硬性风险升级;如果只是低影响展示异常,可以在补充证据前保持观察状态。

3. 客户要求立刻修复,但目前有可靠绕行方案,怎样取舍

先分别安排客户沟通和技术修复判断。客服或客户成功团队应说明绕行步骤、适用条件和预计反馈时间;产品与研发则评估绕行是否安全、是否增加操作成本、是否会造成新的数据风险。可靠绕行可以降低紧急程度,但不会自动消除修复义务,团队仍要给出排期或复核日期。

4. 修复成本很高,是否可以降低优先级

成本高可以影响交付安排,但不能改变已经发生的损害事实。正确做法是分别记录风险等级、修复成本、缓解方案和风险接受人。若决定暂缓,应说明为什么当前不修、有哪些保护措施、何时重新评估以及什么事件会触发升级。仅因为“改动太大”就把高风险问题改成低优先级,会让风险从系统里消失,却不会让它消失在业务里。

5. 多个高优先级缺陷同时出现,如何排先后

先比较不可逆损害和风险扩散速度,再比较受影响范围、业务截止时间与可绕行性。若一个问题正在造成数据持续损坏,另一个问题造成部分用户短暂无法使用,前者通常应先止损,即使后者收到更多催办。必要时将任务拆成止损、恢复服务和根因修复三部分,并行安排不同角色处理。

6. 优先级多久复核一次

没有必要为所有普通问题设置固定的每日审批,但应该绑定事件触发和周期检查。生产风险扩大、受影响对象增加、绕行失效、发布临近、修复成本变化时立即复核;普通待办可以在迭代规划或月度积压清理时复看。长期未更新的高等级缺陷尤其需要核实,避免级别高、责任人空缺、实际无人处理。

7. 应该用什么指标判断制度是否有效

先看指标是否对应流程目标。若目标是快速确认风险,观察首次响应中位数和高分位数;若目标是减少错误分级,观察优先级变更原因和信息完整度;若目标是改善交付质量,观察重开率和验证证据;若目标是降低重大风险等待,观察高风险缺陷从报告到止损、从报告到修复计划的时间。

指标要结合样本量、版本周期、人员配置和缺陷类型解释。可以先建立四至八周的基线,再试行规则,随后用相同口径比较。若样本很少,报告具体缺陷案例和等待原因,比公布一个看似精确的百分比更有判断价值。

九、最后的判断:优先级体系不是排序表,而是组织承诺

1. 真正有效的制度,会让“高优先级”变少但变可信

如果每个团队都把一半缺陷标为最高级,级别就失去区分能力;如果高风险问题因填表困难无法升级,规则也同样失效。成熟的制度不是压低等级数量,而是让高等级对应清晰责任、快速响应、风险控制和定期复核,让普通等级也有可预期的处理方式。

2. 最值得治理的不是级别名称,而是三个断点

我更关注三类断点:报告有问题却没有足够事实,风险被确认却没有明确责任人,问题已修复却没有验证和关闭证据。级别名称可以按组织习惯调整,流程断点却会直接造成延误、重复沟通和错误关闭。每次复盘优先修补一个断点,通常比重新设计整套术语更有实际价值。

3. 下一步从一页规则和一组样本开始

不要先做全公司铺开的复杂制度。选取过去一个月的20至30条缺陷,按业务损害、影响范围、频率、风险扩散和绕行能力重新评估,记录原级别与建议级别差异;随后和产品、研发、测试、支持及PMO代表共同确认四档定义、紧急升级权限、首次响应目标和复核条件。

再选一个团队试运行四至八周。每周抽查高优先级问题和级别变更,关注响应兑现、风险等待、重开和信息完整度;试点结束后删掉无人使用的字段,补充争议最多的案例,再决定是否推广。使用PingCode等项目管理平台时,应把已经验证的规则配置进去,而不是期待工作流替组织做决定。

我的核心判断是:缺陷优先级不是谁的声音更大,也不是谁填了更高的数字,而是组织对风险、资源和承诺作出的可解释选择。先把事实收齐,把决策权说清,把响应与修复分开,再用数据复盘规则是否有效。下一步可以从历史缺陷抽样校准开始;只要团队能解释一条缺陷为什么排在另一条之前,优先级才真正从字段走进了交付。

常见问题解答(FAQ)

1. 缺陷优先级应该按严重程度还是业务影响来定?

我发现团队里有人把“程序崩了”直接标成最高优先级,也有人认为只要客户提出就必须马上修。遇到影响范围不大但会阻断关键流程的缺陷,我该怎么判断?

不要把严重程度和处理优先级当成同一件事。严重程度描述缺陷造成的技术或功能后果,优先级描述团队应该多快处理;一个低频但会阻断付款、数据提交或生产发布的缺陷,优先级可能高于一个频繁出现但有可靠绕行方案的界面错位。

可以分别记录严重程度和优先级,再按四项判断:影响用户数、受影响流程的重要性、是否有绕行方案、距发布或业务截止时间。比如一个示例团队将“核心流程不可用、无绕行方案”列为最高优先级,将“局部功能受影响但有替代路径”列为中优先级,将“视觉瑕疵且不影响操作”列为低优先级。

评审时要求提交人说明受影响对象和复现步骤,避免仅凭“客户很急”或“技术上很复杂”定级。

2. 怎样建立一套不靠拍脑袋的缺陷优先级规则?

我想给团队统一优先级标准,但担心规则太复杂,大家填表时反而更慢。有没有一种既能解释判断依据、又能在日常评审中快速使用的方法?

先用少量维度建立可复核的规则,不建议一开始就做十几项加权模型。一个可试行的方案是给业务影响、用户范围、绕行难度和时间紧迫度分别打1至3分,总分4至6分为低优先级,7至9分为中优先级,10至12分进入高优先级候选;涉及数据丢失、安全风险或关键流程全面中断时,不看总分,直接升级人工评审。

举例说,受影响用户范围较小、存在替代操作、近期没有发布窗口的缺陷,通常不应仅因修复难度高而升级。先用两周回看已处理的缺陷:如果高优先级缺陷经常被延期,说明门槛过宽;如果低优先级缺陷反复引发客户投诉,说明影响维度或升级条件需要补充。分数用于统一讨论,不应替代业务负责人对例外情况的判断。

3. 缺陷从提交到确定优先级,应该由谁负责,流程怎么落地?

我所在的团队经常出现缺陷卡在待确认状态:研发认为信息不够,产品认为要等客户反馈,测试又不知道是否该继续追踪。怎样设置责任边界,才能减少来回转交?

把“补齐事实”和“决定投入顺序”分成两个责任环节。提交人负责提供环境、版本、复现步骤、实际结果和预期结果;测试或缺陷协调人负责复现、合并重复项并标出影响范围;产品或业务负责人结合发布目标确认优先级;研发负责评估风险、依赖和修复成本,但不单独决定业务优先级。

可以设定一个简单时限:工作时间内新缺陷先在4小时内完成信息检查,每天固定15分钟处理高优先级候选项,无法复现的缺陷退回时必须说明缺少哪项证据。示例流程中,缺少复现步骤的条目进入“待补充”,而不是直接进入开发排期;影响生产且可稳定复现的条目则先通知值班负责人,再补齐评审记录。

这样既避免所有问题都被紧急插队,也不会让真正阻断业务的缺陷等待例会。

4. 优先级定下来后,怎样避免高优先级缺陷不断挤占迭代计划?

我遇到过迭代中途不断插入高优先级缺陷,原定功能一再延期的情况。团队既不想漏掉线上风险,也不想让“紧急”变成谁催得响谁先做,该怎么设边界?

给高优先级设置准入条件、响应目标和容量上限,并保留升级通道。比如团队可以约定,只有生产环境关键流程中断、存在数据或安全风险、或没有可接受绕行方案的缺陷,才允许直接打断当前迭代;其他高优先级问题进入最近一次缺陷评审。

每个迭代预留约10%至15%的修复容量作为试运行起点,连续几个迭代记录实际紧急修复占比,再据此调整。若预留容量连续两期用完,不要简单提高额度,应先分析缺陷是否集中来自同一模块、发布前验证是否不足或优先级门槛过松。紧急插入时同步记录被挤出的任务、业务影响和批准人;

如果预计修复风险高于临时绕行方案,就先止损并单独评估,而不是为了“高优先级”标签仓促上线。

核心关键词

读者评论

范
范予安

我们团队以前把客户催得急直接标成最高级,结果真正涉及数据异常的问题反而排在后面。后来把沟通响应和技术修复分开,队列清楚不少,不过业务损失怎么估算仍得靠评审经验。

石
石思源

发布前复核优先级确实有用,但如果每个版本都重新过一遍所有缺陷,会议很容易变成逐条念列表。我们现在只复核风险变化、临近发布或长期未处理的项,效率更合适。

朱
朱亦辰

文中提到高分位处理时长,我觉得比只看平均值更能发现积压。实际统计时还要区分等待补充信息和等待开发资源,否则指标看起来超时,却不一定能定位该改哪一步。

文章包含AI辅助创作:优先级最佳实践:PMOBug / 缺陷落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/510008

赞 (0)
飞飞飞飞
Bug / 缺陷Bug教程:PMO最佳实践,避坑指南
上一篇 35分钟前
复现步骤实操方法:产品经理提升Bug / 缺陷效率的入门指南方法与模板
下一篇 35分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
