缺陷单从“严重”到“阻断”标了三种等级,研发却仍在版本发布前争论到底先修哪一个,这通常不是团队不够重视质量,而是把缺陷严重程度、修复优先级和处理时限混成了一件事。对 PMO 来说,真正有效的严重程度实操方法,不是再增加一张等级表,而是让不同岗位根据同一套影响证据作出可复核的判断,并把判断连接到响应、修复、验证和复盘。
一、先讲核心结论:严重程度不是“谁觉得着急”,而是影响范围与业务后果
1. 把三个常被混用的概念分开
我在缺陷治理中首先要求团队拆开三个词:严重程度(Severity)描述缺陷造成的影响有多大;优先级(Priority)描述团队应该多快处理;紧急程度描述问题是否正在扩大、是否存在时间窗口。它们相关,却不能互相替代。
例如,某个报表页面在低频条件下显示错位,影响有限,严重程度可能较低;但如果该报表是当天经营会唯一使用的数据来源,修复优先级就可能很高。相反,一个严重影响核心交易的缺陷,如果只在尚未启用的功能开关下触发,短期处置方式也可能先是关闭开关,而不是立即冒险发布代码修复。
ISTQB 术语表将严重程度指向缺陷对组件或系统造成的影响程度。这个定义适合用作术语起点,但它不替企业回答“本组织的核心流程是什么”“多大影响算不可接受”。这些边界必须由业务、研发、测试和运维共同定义。
2. 先定影响等级,再定处理顺序
我建议采用“两步判定、一次复核”:先依据影响证据分级,再综合时效、风险和资源确定优先级。这样能防止“业务负责人喊急”直接变成最高严重度,也能防止技术团队仅凭代码改动大小,把用户不可用的问题判成低等级。
| 判断对象 | 回答的问题 | 主要依据 | 不应被什么替代 |
|---|---|---|---|
| 严重程度 | 缺陷造成的业务、用户、数据或安全影响有多大? | 受影响流程、用户比例、数据后果、绕行能力、持续时间 | 提交人职级、描述语气、修复工作量 |
| 优先级 | 相对于其他工作,这个问题应该多快处理? | 严重程度、发生概率、时限、版本节点、风险敞口 | 单一的严重程度标签 |
| 响应时限 | 团队多久内要确认、给出方案或完成修复? | 服务窗口、值班能力、影响扩散速度、合同约定 | 一刀切的“所有高等级立即修复” |
3. PMO 的目标是减少分歧成本,而不是追求等级数量
PMO 不需要让所有项目使用十几个看似精密的等级。更重要的是让同一类影响在不同项目中得到相近判断,让例外有记录、升级有时限、责任可追溯。如果一个等级名称很丰富,却不能决定通知谁、何时响应、谁批准延期,它就只是分类标签,不是治理机制。
一个可落地的标准至少要说明:等级定义、判定维度、默认响应动作、升级和降级规则、例外批准人、复盘要求。缺少其中任何一项,项目团队就会在最忙的时候回到“谁声音大听谁的”。

二、背景和真实场景:同一个“高严重度”,可能指向完全不同的处置
1. 多团队、多产品线让口头标准迅速失效
在小团队里,大家熟悉系统,可能一句“支付挂了”就知道要拉谁处理。但组织扩展到多个业务线、多个研发团队和多个发布节奏之后,缺陷描述开始跨越业务语境:一个团队说“线上不可用”指核心交易中断;另一个团队说“不可用”只是某个筛选按钮失效。PMO 若只统一标签、不统一证据字段,表面上有了标准,实际仍不可比。
中大型组织尤其容易出现三个断层:业务方描述损失,但没有说明受影响对象;测试提交复现步骤,但没有说明生产影响;技术团队判断根因,却没有说明是否有安全或数据风险。每个人都提供了部分事实,却没有任何一个角色掌握完整判定链。
2. 四类场景最容易引发严重度争议
- 核心流程失败:用户无法完成下单、审批、结算等关键动作,但可能只影响一个入口,其他入口仍可用。
- 数据异常:页面展示错误、计算错误、数据丢失或数据不可恢复,表面症状相似,后果却差别极大。
- 安全与合规:问题尚未被实际利用,也可能已经形成高风险暴露,不能只按当前投诉量判断。
- 发布阻断:测试环境阻塞可能影响版本进度,却不等于线上业务影响严重;排期紧迫应进入优先级判断。
我通常让团队在缺陷评审会上先回答“用户或业务具体失去了什么能力”,再讨论等级。若只能说“体验不好”“页面异常”“领导很关注”,信息还不足以支撑稳定分级。关注度可影响处理优先级,但不能代替影响证据。
3. 不要把状态、严重度和优先级塞进一个字段
“待评估、处理中、已修复、待验证”是流程状态;“严重、重大、一般”是影响分类;“立即、当日、本迭代”是处理时效或优先级。把三者合成一个字段,会导致团队无法区分“高严重但已缓解”和“低严重但必须赶在发布前处理”。
在项目管理平台或缺陷管理工具中,建议将这些信息分别建字段,并让字段之间通过规则产生提醒,而不是互相覆盖。例如,严重度高且未指定负责人时自动升级通知;优先级紧急但严重度一般时要求填写时间窗口与业务原因。
三、常见误区:等级表为什么存在,现场却仍然各判各的
1. 误区一:把“修起来难”当成“影响严重”
实现复杂、改动范围大、回归困难,说明修复风险或成本较高,并不直接说明用户影响严重。反过来,一个只需改一行配置的问题,也可能让核心服务完全不可用。修复难度应进入修复方案和发布风险评估,不应被用来抬高或压低缺陷严重程度。
实践中我会要求缺陷记录至少区分“影响判断”和“修复评估”两块。前者由业务影响证据支撑,后者由研发评估改动范围、回归面和回滚能力。两者在评审中可以相互影响决策,但不应被合并成一个结论。
2. 误区二:把“客户投诉多”直接等同于高严重度
投诉数量有价值,但它受用户规模、反馈渠道、产品使用习惯和客户响应速度影响。一个投诉量很少的权限泄露缺陷,风险可能高于几十条界面体验反馈;一个只有单一客户遇到的问题,也可能影响该客户的关键业务流程。
更稳妥的做法是分别记录受影响用户数、受影响客户类型、流程关键性和影响持续时间。投诉量作为信号进入判断,不单独决定等级。特别是尚未被用户发现的安全、隐私和数据完整性问题,不能因为工单少就被判为低影响。
3. 误区三:让最高等级成为“争取资源”的话术
当最高等级意味着插队、跨团队拉人或加班,团队就可能把它当成资源申请入口。结果是最高等级越来越多,真正需要中断常规计划的故障反而淹没其中。PMO 若只追责“谁标高了”,又会让提交人不敢上报。
治理重点不是惩罚初始误判,而是让高等级具备额外证据门槛和快速复核机制。提交者可以先标记“疑似最高等级”,由值班或缺陷分诊人及时确认;确认前先采取保护性动作,避免为了等标签而延误止损。
4. 误区四:用“必须修复”代替“风险处置”
严重缺陷不一定只能通过立即发布代码来处理。关闭功能开关、回滚版本、限制入口、恢复备份、人工复核受影响数据,都可能先降低风险。把“严重度高”机械地解释为“马上改代码”,可能把修复本身变成新的线上风险。
等级描述影响,处置方案管理风险。一个成熟的机制允许临时缓解、永久修复、风险接受三类方案并存,但必须明确责任人、期限、验证方式和恢复条件。临时缓解不能自动等于关闭缺陷。
5. 误区五:规定了响应时间,却没有定义响应是什么
“一小时响应”可能被理解为一小时内回复消息,也可能被理解为一小时内提供修复版本。两者不是一回事。SLA 应明确响应、方案确认、缓解完成、修复上线和最终验证分别如何计时,并说明计时暂停条件。
例如,等待业务提供复现账号是否暂停修复时钟,跨时区是否按自然时间计算,节假日如何覆盖,都需要预先定义。否则报表看似精确,实际比较的是不同团队对“响应”的不同理解。

四、专业判断逻辑:用影响证据分级,再用风险条件校准
1. 先定义组织自己的影响维度
严重程度标准不应只看“功能是否可用”。我建议 PMO 与业务、研发、测试、运维和安全代表共同定义至少六个维度:核心流程影响、受影响范围、数据完整性、资金或合规后果、安全与隐私风险、可用绕行方式。每个维度都要有能被观察或验证的描述。
| 评估维度 | 需要问的问题 | 可用证据 | 易漏边界 |
|---|---|---|---|
| 流程关键性 | 受影响步骤是否阻断用户完成核心任务? | 业务流程图、关键旅程、替代入口 | 局部功能异常不一定等于整个流程中断 |
| 影响范围 | 影响多少用户、客户、租户或业务单元? | 日志、监控、受影响账号清单、业务确认 | 未知范围不等于影响范围为零 |
| 数据后果 | 数据是否错误、丢失、重复、泄露或不可恢复? | 数据抽样、审计日志、恢复验证结果 | 显示错误与底层数据损坏必须分开 |
| 安全与合规 | 是否造成未授权访问、隐私暴露或监管风险? | 权限路径、访问记录、安全评估、合规要求 | 尚未发现利用不等于风险不存在 |
| 持续时间与扩散 | 问题是否仍在扩大,是否有明确止损窗口? | 故障时间线、影响增长趋势、发布记录 | 短暂但不可逆的影响仍可能很严重 |
| 绕行能力 | 是否有可用、可接受且有时限的替代方案? | 替代流程、人工操作能力、业务负责人确认 | 理论上的绕行不等于用户实际能用 |
2. 建立四级严重度定义,但允许按风险维度升级

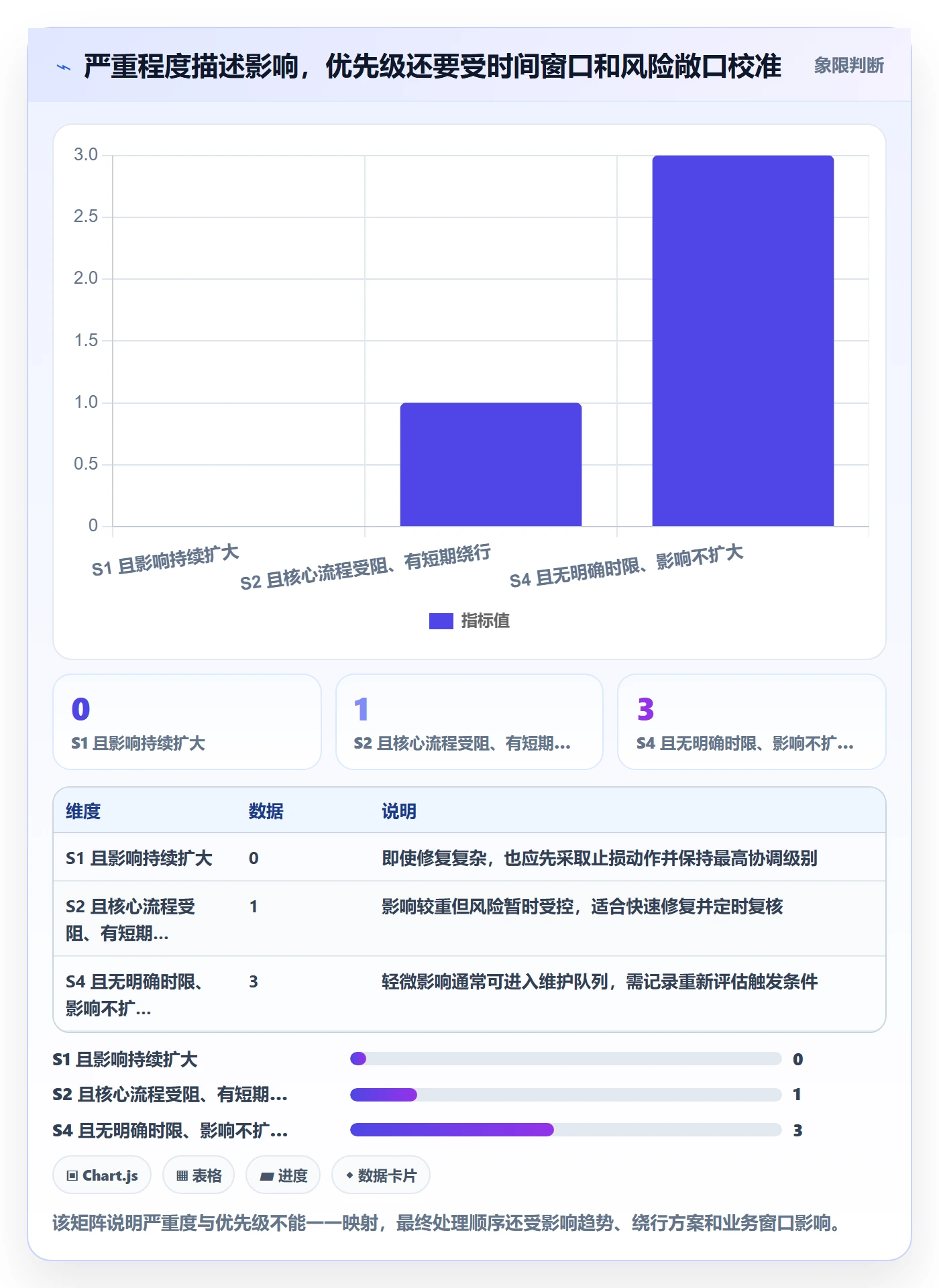

多数组织用四级已经足以指导动作。以下模板不是行业统一标准,而是便于 PMO 试运行的建议基线。组织应根据核心业务、服务承诺和监管要求调整阈值,特别是最高等级的触发条件。
| 等级 | 建议定义 | 典型信号 | 默认治理动作 |
|---|---|---|---|
| S1:致命 | 核心业务大面积中断,或存在重大数据、安全、资金、合规风险,且没有可接受的快速绕行方案。 | 核心交易无法完成;数据持续损坏或疑似泄露;影响正在扩大。 | 立即启动事件协同,指定指挥人;优先止损;同步评估回滚、开关和修复方案。 |
| S2:严重 | 重要功能明显受损,影响较大范围用户或关键客户,但仍存在有限绕行,或影响暂时可控。 | 关键步骤失败;部分用户无法完成核心任务;数据需人工核验。 | 当班负责人确认影响与方案;纳入最高修复队列;设置明确复核时间。 |
| S3:一般 | 主要功能仍可用,影响局部用户或非核心流程,有稳定绕行方式,未见重大数据或安全后果。 | 边缘场景异常;局部显示或操作受影响;存在可接受替代路径。 | 进入迭代或维护排期;确认是否影响发布;监控影响是否扩大。 |
| S4:轻微 | 影响有限,主要涉及轻微体验、非关键内容或低风险边缘表现,业务目标可正常达成。 | 文案、视觉细节、低频提示或不影响结果的表现问题。 | 与改进项合并规划;不占用紧急修复通道;保留回归验证条件。 |
建议另设“待评估”状态,不要把信息不足的缺陷默认塞进 S3。未知范围应触发调查任务,并规定评估时限。若涉及安全、隐私、资金或数据完整性,应按组织风险政策走专门升级路径,不能被普通打分模型的平均值稀释。
3. 用“最高影响项”做保护,不用平均分稀释极端风险
有些团队会把多个维度打分后求平均。这个方法便于统计,却有一个危险:安全风险高、影响用户少,可能被其他低分项平均成普通等级。对于不可逆数据后果、未授权访问和核心业务完全中断,我更倾向采用“关键维度触发升级”的规则,而不是只看平均分。
可采用“基础等级 + 升级条件”:先根据流程影响、范围和绕行能力判断基础等级;只要命中组织定义的安全、数据或合规红线,就至少升级到指定等级并触发专项评估。升级不等于最终定性,复核后可调整,但不能因信息尚不完整而延迟保护动作。
4. 严重度、优先级和时限形成三张表,而不是一个万能矩阵
一张二维矩阵可以帮助初筛,却无法表达所有复杂约束。我建议保留三张相互关联的规则表:严重度表描述影响;优先级表描述修复顺序;SLA 表描述响应和处置节点。这样能避免矩阵里出现“严重度高就必须在两小时内修完”这类无法兑现的承诺。
| 优先级参考 | 常见条件 | PMO 应核实的附加信息 |
|---|---|---|
| P0:立即处置 | 当前影响持续扩大、止损窗口很短,或存在重大风险暴露。 | 谁负责协调、临时缓解方案、下一次状态更新时间。 |
| P1:尽快处理 | 核心流程受影响,或有明确版本与业务时限,延迟会造成显著损失。 | 是否能绕行、是否影响发布、延后一天的风险。 |
| P2:计划处理 | 影响可控,处于迭代、客户承诺或维护窗口内处理更合适。 | 排期承诺、监控方式、重新升级条件。 |
| P3:择机改进 | 影响轻微且不扩大,可与体验、技术债或维护任务合并。 | 长期不修的累计成本和回归覆盖要求。 |

五、案例与数据观察:一次分级不一致,怎样变成可复用的组织规则
1. 情景案例:结算页金额正确,导出文件却少了税额
下面是基于常见企业系统问题设计的匿名化情景,不对应任何特定公司的真实数据。某业务系统中,页面展示的结算金额正确,但导出文件在一个特定条件下漏掉税额。业务方认为影响财务对账,要求最高等级;开发认为用户可手工补录;测试则发现问题只出现在特定币种和区域组合。

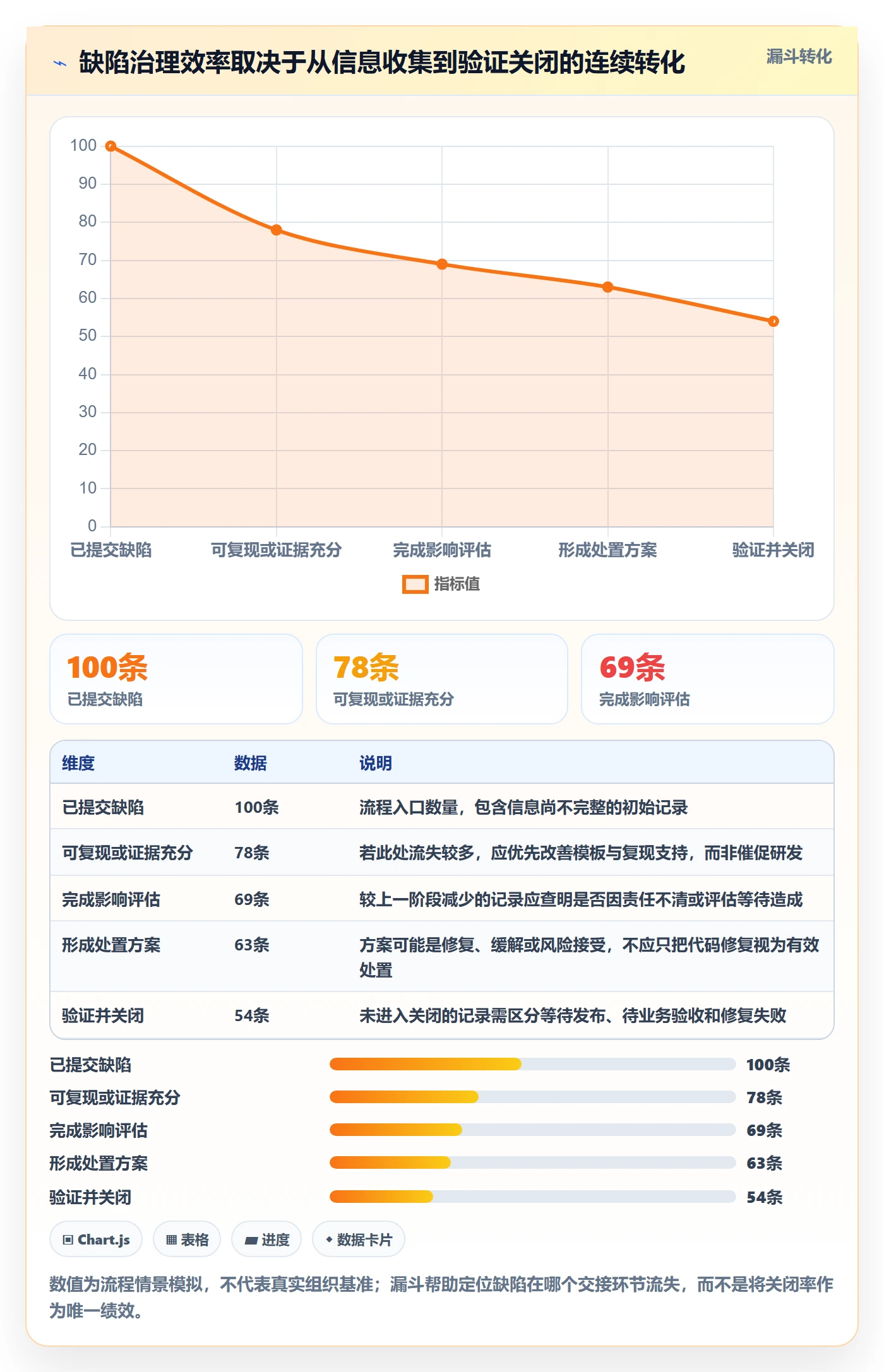

如果仅看提交描述,三方都有合理理由,却没有足够信息判断影响面。PMO 组织分诊时不先投票,而是要求补齐四项证据:受影响文件数量、是否已被下游系统导入、是否会改变实际付款、手工修正是否有双人复核与审计记录。
2. 用证据拆分“当前影响”和“潜在风险”
调查发现,导出文件可能影响一部分对账流程,但付款仍由另一个经过校验的接口生成;已生成的文件可以识别并重新导出;尚未发现资金实际错误。这个结论不代表缺陷无关紧要,而是将“付款错误”与“对账工作增加”区分开来。
建议判定为 S2 或 S3,取决于组织对财务对账流程的定义、受影响规模和人工控制是否可靠。优先级则可能为 P1,因为存在当日结算窗口。团队先暂停受影响组合的文件自动发送,再安排修复和全量核查。这体现了一个关键原则:预防性缓解可以先于最终定级,最终等级要随着证据更新。
3. 用变化数据验证标准是否真的有用
为了判断分级流程有没有改善,PMO 不应只统计“高严重度缺陷数量”。建议至少观察首次分级一致率、信息补齐耗时、分诊争议率、超时确认率、缺陷重开率、临时缓解后升级率和高等级占比。指标要配合样本复核,否则团队可能通过改标签让数字变好,却没有让问题处理更快。
下表中的数字是情景模拟,用于说明如何比较试点前后,不是外部行业基准。实际项目应以至少一个完整发布周期作为观察窗口,并按产品线、缺陷类型和发布阶段拆分。

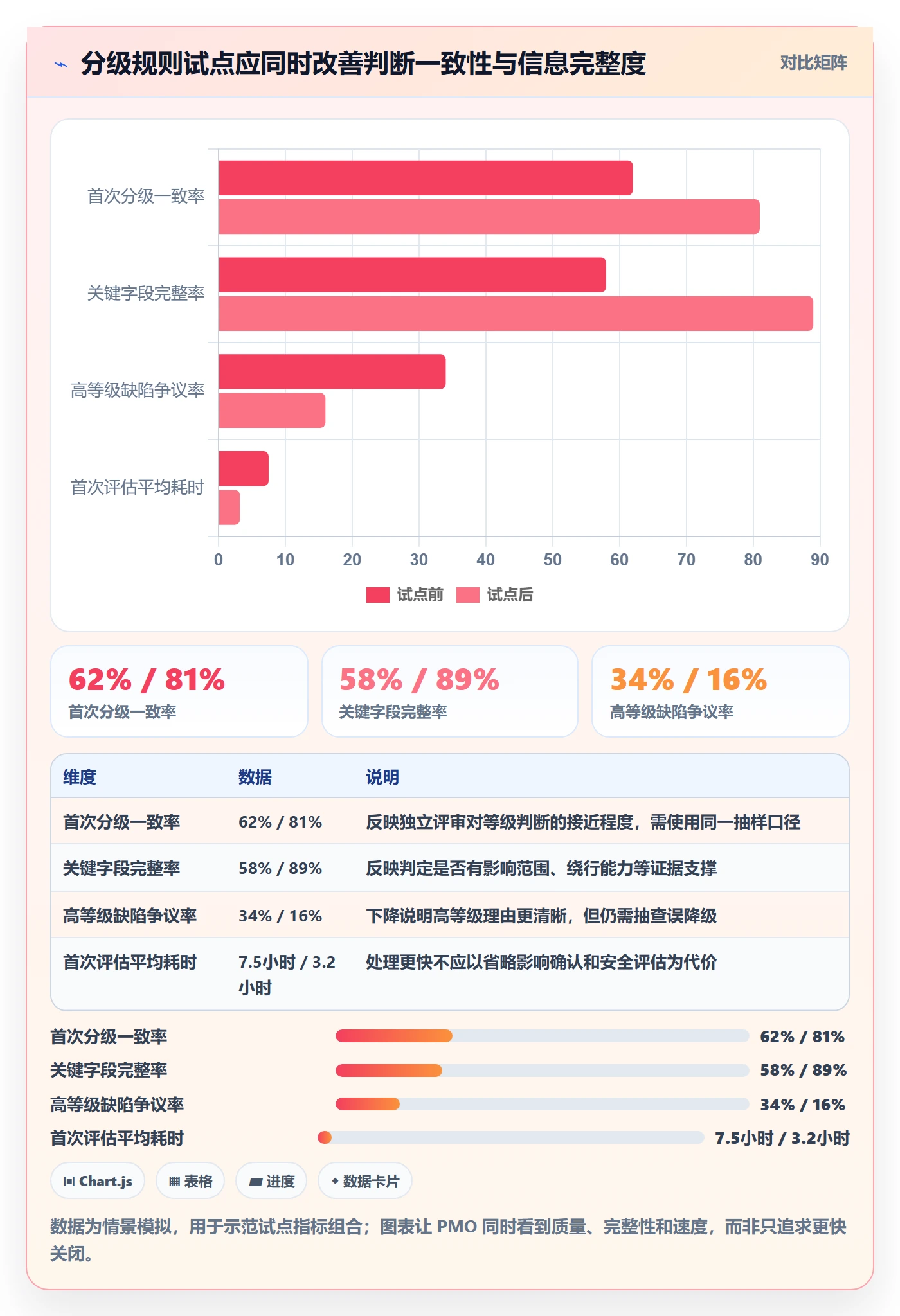

| 观察指标 | 试点前示例 | 试点后示例 | 解读方式 |
|---|---|---|---|
| 首次分级一致率 | 62% | 81% | 抽样由两名评审独立判断后比较;上升表示定义更可操作,不代表绝对正确。 |
| 关键字段完整率 | 58% | 89% | 统计影响范围、复现条件、绕行能力等字段完整的缺陷比例。 |
| 首次评估耗时 | 平均 7.5 小时 | 平均 3.2 小时 | 从创建到完成首次分级;需剔除等待外部确认的时间并单独统计。 |
| 高等级缺陷争议率 | 34% | 16% | 统计高等级经过复核后被调整或缺少证据的比例,同时检查是否存在误降级。 |
| 修复后重开率 | 12% | 9% | 重开下降可能反映验收改善,也需确认不是用户反馈被漏接。 |
4. 看指标时要区分“效率提高”与“风险被隐藏”
首次评估耗时下降是好信号,但若高等级占比也突然大幅下降、未关闭缺陷积压增加,可能只是团队更少升级问题。分级一致率提高也不等于判断正确,因为评审人可能都沿用同一个错误假设。
我建议对高风险缺陷做小样本复核:随机抽取已关闭的高等级与低等级记录,检查原始证据是否支持最终等级;再抽取被降级的缺陷,确认是否存在后续影响扩大。PMO 关注的不是让某个比例好看,而是让风险从发现到处置的链条更短、更可验证。

六、落地方案:PMO 如何在四周内把规则变成团队习惯
1. 第一周:盘点现状,不要先急着发布新制度
先抽取最近一个完整发布周期的缺陷数据,建议涵盖线上故障、测试阶段缺陷和客户反馈。统计各等级数量、升级与降级频次、字段缺失、首次评估时长、超时记录、重开情况,并抽样阅读原始描述。数据目标不是证明某团队做得差,而是找出定义最含糊、返工最多的判断节点。
抽样时不要只看最高等级。高等级容易引起关注,但大量低等级缺陷如果缺少影响说明,同样会形成积压和后续升级风险。PMO 可以按产品线、缺陷类型、环境、提交渠道分层,避免整体均值掩盖局部问题。
2. 第二周:共同制定定义,并用历史案例做校准
召集业务代表、测试负责人、研发负责人、运维或安全代表,先明确组织级红线,再讨论四级描述。每条等级定义最好包含正例、反例和边界案例。例如,“核心流程不可用”要说明是否有替代入口;“数据异常”要区分可重新计算与不可恢复;“影响范围大”要写明按用户、租户、交易量还是业务单元衡量。
把过去 10 至 20 个有争议的缺陷匿名化,让参与者独立分级并记录理由。讨论重点不是逼出唯一答案,而是找出定义中哪些词存在多种解释。若同一案例反复争议,通常意味着标准缺了一个边界条件,而不是团队需要再培训一次。
3. 第三周:设计表单和工作流,减少无效字段
缺陷模板不应变成一张长问卷。把关键字段控制在提交时真正能回答的范围内,其余调查信息由分诊责任人补充。建议将“影响范围、受影响流程、数据或安全风险、绕行方案、发生时间、复现条件、首次发现环境”作为核心字段,并对最高等级设置更严格的必填项。
项目管理平台或缺陷管理工具可以辅助执行规则,例如字段缺失时提示补充、命中关键风险词时通知专人、等级与优先级不一致时要求说明理由、达到响应时限时自动升级。工具的作用是让流程不容易被遗忘,不是代替专业判断。
4. 第四周:先在一个业务域试点,再决定是否推广
选一个缺陷量适中、业务边界相对清晰的团队试点,覆盖至少一次迭代或完整发布流程。每周安排 30 分钟复盘:挑选初始判断与最终判断不同、信息补充耗时长、修复后重开的案例。每条规则修改都记录原因和生效日期,避免口径在不同团队间悄悄漂移。
试点成功不只看处理速度。还要确认高风险没有漏报,团队没有为了满足时限而随意关闭缺陷,业务方知道如何提供影响证据,研发和测试清楚谁有权改级。通过这些条件后再逐步推广,比一次性全组织切换更稳。
5. PMO 每周看板建议
- 输入质量:关键字段完整率、重复缺陷率、有效复现信息占比。
- 判断质量:首次分级一致率、改级率、高等级复核通过率、降级后升级比例。
- 过程效率:首次响应时长、分诊耗时、缓解耗时、待验证时长、超时比例。
- 结果质量:修复后重开率、同根因重复发生率、回滚率、线上影响复发情况。
- 风险积压:逾期高等级缺陷数、临时缓解未转永久修复数、长期未处理的 S3/S4 数量。

七、可直接使用的模板:从缺陷卡片到复核记录
1. 缺陷提交模板
团队可以把以下字段转成表单。提交人不知道的信息可以填写“待确认”,但不能空白后默认当作无影响。对疑似安全、数据或核心业务风险,应允许先发起快速通知,再补齐普通字段。
| 字段 | 填写提示 | 示例 |
|---|---|---|
| 缺陷标题 | 写明对象、条件和结果,避免只写“系统异常”。 | 特定币种结算文件未导出税额字段 |
| 发生时间与环境 | 记录首次发生时间、产品版本、生产或测试环境。 | 周二 10:20 起,生产环境,版本 X |
| 复现条件与步骤 | 说明必要前置条件、操作路径和实际结果。 | 选择区域 A 与币种 B,导出后检查税额列 |
| 预期结果 | 描述业务规则要求的结果,而不只是“应正常”。 | 导出文件应包含页面展示的税额值 |
| 影响流程 | 指出受影响的具体业务任务以及是否阻断完成。 | 影响财务对账文件核验,不影响付款接口 |
| 影响范围 | 填写已确认对象和未知部分,说明数据来源。 | 已确认 12 份文件;全量范围待日志核查 |
| 数据、安全、合规风险 | 逐项选无、已确认、有疑虑或待调查,并补充证据。 | 未发现付款金额异常;数据完整性仍在核对 |
| 绕行方案 | 写明用户是否实际能用、操作成本和控制措施。 | 暂停自动发送,人工复核后重新导出 |
| 建议严重度与理由 | 提交初始建议,不把建议值当成最终结论。 | 建议 S2,因关键对账步骤受影响,需确认文件范围 |
| 期望处理窗口 | 说明业务截止时间及错过窗口的后果。 | 今日结算批次前确认缓解方案 |

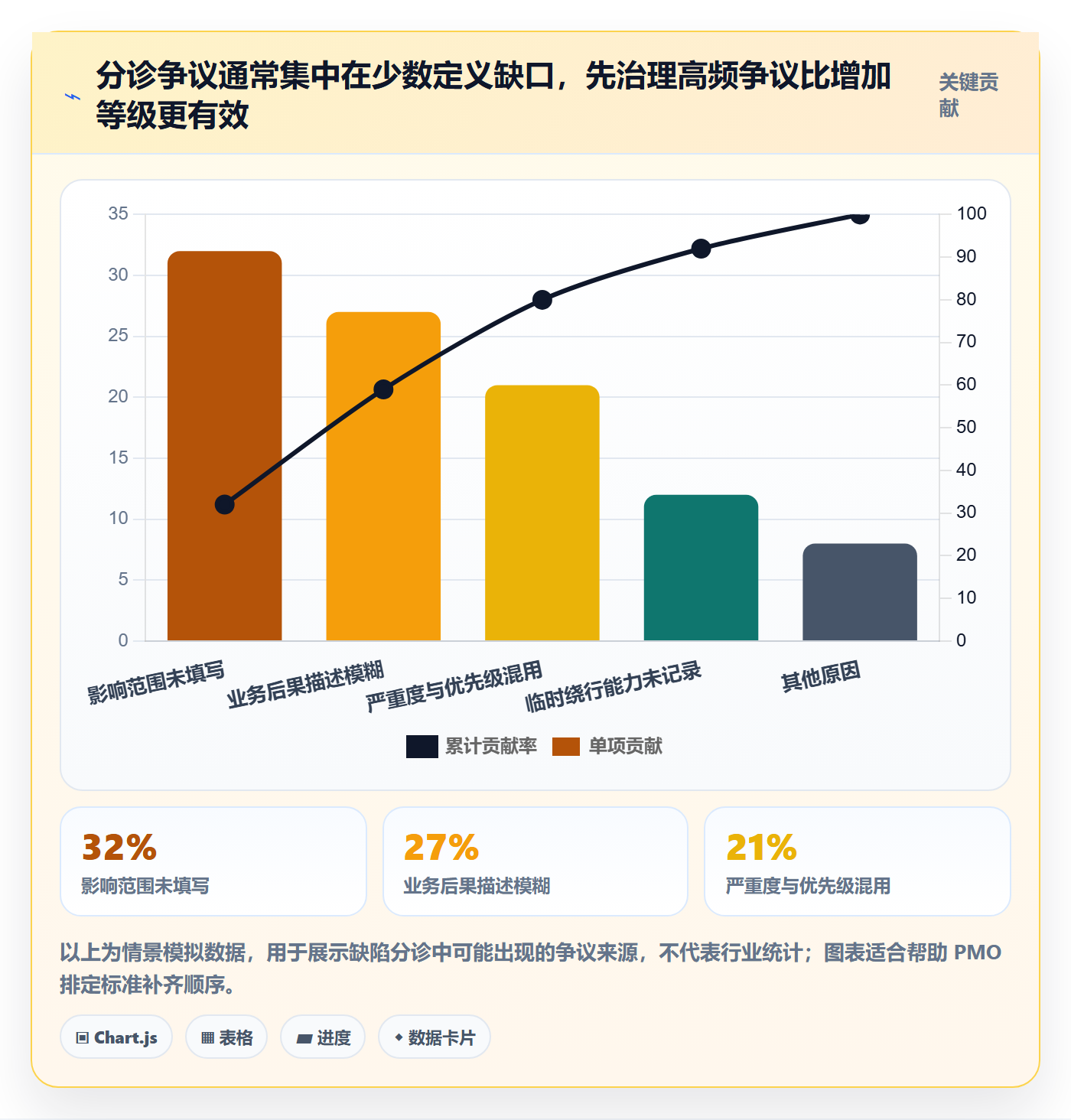

2. 分诊评审模板
分诊会议不必讨论每个字段,可以围绕“证据,等级,动作”三列快速确认。记录最终结论和不同意见,尤其是为什么从初始等级上调或下调。这样后续抽查时,PMO 才能区分合理纠偏与随意改标签。
| 评审项 | 记录内容 |
|---|---|
| 已知事实 | 已确认影响范围、核心流程、数据后果、发生趋势与复现条件。 |
| 未知信息 | 尚未确认的用户数量、数据范围、受影响版本及安全风险。 |
| 严重度结论 | 等级、判定维度、触发的升级条件、复核责任人。 |
| 优先级与时限 | 处理顺序、响应节点、方案确认时间、下一次状态更新时间。 |
| 临时处置 | 止损措施、适用范围、失效条件、业务确认人。 |
| 永久修复与验证 | 责任团队、目标版本、回归范围、验收人和关闭条件。 |
| 重新评估触发条件 | 例如影响用户增加、绕行失败、发现数据损坏或风险扩大。 |
3. 严重度调整记录模板
缺陷的影响会随调查和缓解发生变化,允许调整等级,但每次调整都应留下可读原因。推荐格式如下,重点是保存证据和判断时间点,而非增加审批层级。
| 记录字段 | 内容示例 |
|---|---|
| 调整时间与调整人 | 周二 13:40,分诊负责人 |
| 原等级与新等级 | S2 调整为 S3 |
| 新增证据 | 确认付款数据由独立接口生成,受影响仅为导出文件展示。 |
| 风险是否消除 | 未完全消除;自动发送已暂停,永久修复仍需进入当前迭代。 |
| 复核与撤销条件 | 若发现文件已被下游错误入账,立即恢复 S2 并启动专项核查。 |
4. 缺陷复盘模板:从个案回到系统改进
复盘不等于追问“为什么没测出来”。我通常要求围绕检测、判断、处置、验证四段回答:问题何时首次可被发现;信息在哪个交接点丢失;临时缓解是否降低了暴露;修复后的验证是否覆盖原始条件和相邻边界。若根因涉及流程、权限、监控或测试数据,应把改进行动分配给具体责任人并设期限。
- 问题首次出现、首次被监测和首次被业务发现的时间分别是什么?
- 初始严重度是否基于完整证据?如果不是,缺失了什么?
- 是否出现错误升级、错误降级或等待确认导致的处置延迟?
- 缓解措施实际降低了多少风险,是否留下新的人工操作风险?
- 根因改进、监控补齐、回归测试和数据核查分别由谁完成?
- 何时检查改进是否生效,使用什么可观察指标?
八、按组织成熟度和风险类型做取舍:不要把一种规则硬套给所有团队
1. 小团队:先减少判断动作,保留高风险升级通道
十几人的团队未必需要完整委员会和复杂审批。可以由值班负责人承担初始分诊,研发或测试负责人复核,业务负责人确认影响。采用四级严重度、三档优先级和简短的复核记录即可。关键是高风险问题有人接、有人持续更新,不是表格字段齐全。
小团队的取舍是减少仪式,不减少证据。对安全、数据和核心业务问题保留直接升级路径;对低风险体验问题可批量评审。若每个轻微缺陷都要求多人会签,治理成本会超过缺陷本身。
2. 中大型组织:统一底线,允许业务域补充阈值
拥有多个产品线和 100 人以上团队的组织,适合由 PMO 制定共同术语和最低字段,再让各业务域补充自己的关键流程、风险阈值和响应窗口。统一的是定义结构和升级原则,不一定是所有业务的具体数字。
例如,金融结算、内部协作和数据分析产品对“关键流程中断”的业务后果不同。强行设一个跨所有产品线的用户数阈值,容易忽略交易金额、监管要求和客户关键性。平台化工具可以帮助汇总字段和指标,但组织仍需明确谁能调整规则、谁对例外负责。
3. 线上故障:先止损,再定级,再决定修复还是回滚
线上影响正在扩大时,团队不应等待完整评审。先确认基本事实和保护动作,指定事件协调人,持续记录时间线;并行安排技术调查和业务影响确认。待影响范围收敛后再复核等级,必要时调整优先级和资源投入。
此场景的取舍是速度优先于文书完整,但不能牺牲决策记录。先采取可逆的缓解措施通常比直接上线高风险改动稳妥;如果回滚同样会影响数据兼容或其他客户,应由技术负责人说明风险并给出替代方案。
4. 安全与数据问题:阈值宁可保守,也不能被平均分抵消
涉及未授权访问、敏感信息暴露、数据丢失或不可逆修改时,普通严重度矩阵可能不够。应接入安全、隐私、合规或数据治理流程,并遵循组织的事件响应政策。初期信息不完整时,应先限制风险暴露,再逐步确认影响边界。
这里的取舍是增加专门评估成本,换取避免不可逆后果。不要为了减少“高等级数量”压低疑似风险等级,也不要在尚未完成必要核查前对外宣称“没有影响”。对外沟通口径应由授权角色统一管理。
5. 版本发布阻断:区分产品风险与日程压力
测试阶段发现缺陷,可能影响发布验收,但发布日程紧迫本身并不会改变缺陷造成的影响。PMO 应分别记录产品严重度、发布阻断状态和决策截止时间。是否延期发布,需要评估残余风险、回滚能力、用户影响和承诺成本,而不是单看缺陷等级。
对于不影响核心功能、存在稳定绕行且可监控的缺陷,组织可能选择带条件发布:明确受影响范围、临时控制、回滚阈值、责任人和修复期限。若数据、安全或核心交易风险仍无法界定,延期可能是更合理的选择,即使这会带来计划损失。
6. 资源不足时:优先降低风险暴露,不要承诺不现实的修复时限
当团队同时面对多个高等级问题,机械地要求所有问题在固定时间内修完只会产生虚假的 SLA 达成率。先比较影响是否仍在扩大、是否存在临时缓解、修复是否会引入更大风险,再确定响应顺序。PMO 可以协助调配资源,但必须把延期风险透明地交给有权决策的人。
可用取舍顺序包括:先停止不可逆损失;再保护受影响用户和数据;随后恢复核心服务;最后完成永久修复和根因改进。临时缓解的风险与后续成本也要记录,避免“先绕过去”变成长期无人负责的隐性技术债。
7. 下一步行动:用一个月验证三件事
如果组织现在还没有统一规则,我建议 PMO 不要先写几十页制度。先选一个业务域,用最近一批真实缺陷完成三件事:明确严重度与优先级的区别;把受影响范围、数据风险和绕行能力写进缺陷模板;对初始判断与最终处置不一致的案例做每周复核。
一个月后检查首次分级一致率、关键信息完整率、评估耗时、高等级争议率和重开率。如果判断更一致、风险没有漏报、响应更可预测,再把规则扩展到相邻团队;如果只是标签变整齐而处置没有改善,就应回到流程交接和责任边界继续查。
严重程度治理的独特价值,不在于把每个缺陷分得更“精细”,而在于让不确定性更早暴露,让影响证据进入决策,让团队知道何时必须升级、何时可以绕行、何时应该暂停发布。下一步,先抽样复核一批近期缺陷,找出争议最多的三类,再以这些案例校准等级定义;这通常比从空白文档开始制定一套宏大制度更快见效。
常见问题解答(FAQ)
1. Bug严重程度怎么划分,才能让研发、测试和产品用同一套标准?
我们团队现在主要靠提单人主观判断严重程度,同一个问题有人标高、有人标低,最后评审会花很多时间争等级。我想做一套能落地的标准,但担心规则太复杂,大家填单时反而更随意。
不要只按“影响大不大”分级,建议把用户影响、业务损失和可绕过性放进同一张判断表。一个容易执行的四级示例是:P0,核心业务整体不可用或发生重大数据、安全风险,且没有可行绕行方案;P1,关键流程大面积受阻,影响重要客户或主要收入,但仍有有限替代办法;P2,部分用户或非核心流程受影响,有明确绕行方式;
P3,展示、文案或低频边界问题,不妨碍主要任务完成。提单时要求填写“受影响对象、影响范围、复现条件、绕行方式、业务后果”,而不是只选等级。比如“付款失败”不自动等于P0:若仅特定浏览器的少量用户遇到,且可通过另一渠道完成,可能更接近P1或P2;若所有用户均无法付款且订单无法补偿,才应考虑P0。
等级描述要用团队真实业务流程校准,每两周抽查一批已关闭缺陷,看看不同人员对同类影响是否给出相近等级。
2. 提单人和研发对Bug严重程度意见不一致时,应该由谁拍板?
我经常遇到测试认为是高优先级,研发认为只是低频问题,产品则觉得会影响客户体验,最后讨论半天也没有结论。我想知道是否应该由PMO统一定级,还是交给具体业务负责人判断,才能既公平又不拖慢修复。
建议把“严重程度”和“修复优先级”分开:严重程度描述缺陷造成的客观影响,修复优先级还要考虑发生概率、修复成本、版本窗口和业务安排。提单人提供复现证据与影响范围,研发确认技术影响和绕行成本,产品或业务负责人判断用户及经营后果;PMO负责维护规则、记录争议和推动超时决策,不必替业务判断每个缺陷。
争议时使用一个短流程:先核对是否可稳定复现,再确认受影响用户比例和关键流程,最后确认是否有可靠绕行方案;仍无法一致时,由预先指定的值班负责人在约定时限内裁定,例如30分钟内给出临时等级,并在复盘时复核。记录修改前后的等级及依据,可以发现争议究竟来自规则含糊、证据不足,还是团队对风险的理解不同。
3. PMO怎么推动严重程度标准真正落地,而不是发布模板后没人使用?
我准备在多个项目组推广缺陷分级,担心大家把它当成额外填表工作,或者上线初期标准统一了,过一阵又回到各自判断。我希望能用较小的成本验证这套方法是否真的让缺陷处理更快。
先选一个缺陷量稳定、跨角色协作较多的项目试行两到四周,不要一开始就全公司铺开。模板控制在必要字段内:严重程度、受影响流程与用户、复现率、临时绕行办法、证据链接、建议响应时间;对于低风险问题,不要求填写长篇业务分析。
PMO每周抽查20至30条缺陷,核对等级依据、首次响应时间、从确认到修复的时长,以及因等级争议造成的等待时间。试点前后要比较相近类型的缺陷,避免把版本发布节奏或人员变化误算成模板效果。一个实用的判断信号是:高严重度缺陷是否更快得到明确负责人,等级反复修改是否减少,评审会上用于争论定义的时间是否下降。
若字段完整率提高但修复周期没变化,就应检查瓶颈是否在排期、环境或跨团队依赖,而不是继续增加表单字段。
4. 怎样用缺陷数据衡量处理效率,同时避免团队为了指标把Bug等级标低?
我想给管理层看PMO改进效果,但如果只统计关闭数量,团队可能优先处理容易修的小问题;如果考核高等级缺陷数量,又可能出现人为降级。我应该关注哪些指标,才能看出流程是否变好而不是只看起来变好?
不要用“关闭Bug总数”或“高等级Bug越少越好”单独评价团队,这两种指标都容易诱发错误行为。建议按严重程度分别观察首次响应时间、确认到修复的周期、超时率、重新打开率,以及从发现到临时缓解所需时间;同时记录等级变更比例和变更理由,检查是否存在集中降级。
比较时按产品模块、缺陷来源和版本阶段分组,因为新版本初期与稳定维护期的缺陷结构不同。比如某月关闭量增加,但P1缺陷的中位修复时长变长、重开率上升,就不能据此认定效率提升。管理看板还应展示未关闭缺陷的年龄分布和责任人空缺情况,让团队看到积压风险。
PMO更适合把这些数据用于定位流程瓶颈和制定改进动作,而不是直接把单一指标绑定个人绩效。
核心关键词
文章包含AI辅助创作:严重程度实操方法:PMO提升Bug / 缺陷效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/510006
读者评论
把严重度和优先级拆开后,评审确实少了些“谁催得急就先改”的争论。我们还遇到过影响范围一开始查不清的情况,建议待评估状态也设明确负责人和复核时间,不然容易一直挂着。
临时关闭功能开关能先止损,但实际操作中容易忘记后续恢复或永久修复。缺陷单里最好把缓解期限、回退条件和验证责任人都列出来,单写“已绕行”不太够。
四级标准比较好落地,不过跨业务线时“核心流程”怎么定义仍需要各团队补充。我更关心上线后定期抽查同类缺陷的分级结果,否则标准写得清楚,实际执行还是可能不一致。
