问题管理方法大全:PMOBug / 缺陷实操方法落地清单,真正要解决的不是“怎么把问题录进系统”,而是怎样让一个模糊反馈经过核实、分级、定位、修复、验证和复盘,最终转化为可确认的用户价值。团队最常见的失效不是缺少状态字段,而是问题无人负责、优先级失真、修复没有回归证据,以及同类问题反复出现。本文把问题管理拆成一套可执行的工作流,并用明确标注的情景模拟数据说明如何观察质量变化;示例用于方法推演,不代表行业统计或真实客户案例。
一、先讲核心结论:问题管理是一条闭环,不是一张清单
1. 用“闭环完成”代替“工单已关闭”
我判断一个问题是否真正处理完,不看工单是不是变成“已关闭”,而看四件事是否都成立:现象被复现或有充分证据解释,责任人和处置决定明确,修复或绕行方案经过验证,受影响的人知道结果及后续安排。
这四件事缺一项,状态变化都可能只是流程上的完成。比如开发已经合并代码,但没有覆盖旧版本兼容性;测试点了通过,却没有说明验证环境和测试数据;客服收到“已修复”的消息,却没有办法确认用户是否恢复正常。这类问题往往会在下一轮发布、另一条业务路径或客户升级时重新出现。
我的核心判断是:问题管理的目标不是让每个问题都快速关闭,而是让风险尽早显性化,让每次处置都留下可复核的证据。因此,流程设计要同时管输入质量、决策质量、执行质量和反馈质量,不应只盯着处理时长。
2. 先定义对象,再讨论流程
“问题”是一个业务对象,不等于缺陷。客户说“页面不好用”是反馈;同一操作在特定浏览器下保存失败是可复现缺陷;服务不可用是故障;需求不明确是需求问题;依赖系统返回超时则可能是外部依赖事件。它们可以进入同一个入口,但分流后应采用不同处理规则。
如果团队把所有事项都称为 Bug,优先级就会混杂:产品取舍被当成修代码,环境故障被当成研发个人失误,需求缺口又被塞进缺陷统计。最后数字看似统一,实际无法回答“哪里最影响用户”“哪类风险正在积累”。
建议在统一入口保留最少但足够的分类:缺陷、故障、需求变更、使用咨询、数据问题、外部依赖问题。分类可以在首次受理后修订,但修订理由要留痕。这样既不要求提报人一开始判断准确,也能为后续分析保留信息。
3. 用三个时间点定义闭环效率
只统计“创建到关闭”会把不同等待混成一个数字。更有操作价值的是分别观察首次响应时间、有效处理时间和用户确认时间。首次响应衡量入口是否有人接;有效处理时间衡量团队真正投入了多少工作;用户确认时间衡量修复是否到达受影响的人。
三种时间要配合看。首次响应快但有效处理慢,可能是问题优先级判断或跨团队协作有阻塞;处理快但用户确认慢,可能是通知机制和验证责任不清;关闭很快但重开率升高,则可能是过早关闭或验收条件不足。
| 观察维度 | 建议定义 | 主要回答的问题 | 常见误读 |
|---|---|---|---|
| 首次响应时间 | 创建至首次有效回复的时长 | 入口是否有人负责 | 自动回复不等于有效响应 |
| 有效处理时间 | 实际分析、修复、验证耗时 | 处置本身是否复杂 | 不能把排队等待算成研发耗时 |
| 端到端解决时间 | 创建至用户确认解决的时长 | 用户何时恢复正常 | 工单关闭不一定代表用户恢复 |
| 重开率 | 关闭后再次打开的问题占比 | 验证和验收是否可靠 | 需区分修复失败与新增信息 |
图表中的数值是情景模拟,用于说明为什么应把等待和实际工作分开记录,并非来自真实团队样本。

4. 建立最小可执行规则,而非先建一套复杂制度
我建议先让团队对五件事达成一致:入口在哪里,谁负责首次分流,什么情况必须升级,修复由谁验证,关闭后由谁通知。其余字段、自动化和报表,都应从这五个决定长出来。
当流程还没跑通时,增加十几个必填字段通常只会让提报人绕过系统或随便填写。字段应该服务于决策:复现步骤帮助验证,影响范围支持分级,版本与环境帮助定位,责任人保证推进,验收结果支撑关闭。不能说明会影响哪个决定的字段,先不要设成强制项。
二、背景和真实场景:问题从哪里来,为什么会失真
1. 多入口会造成信息断层
实际团队的问题常从客服会话、群聊、邮件、监控告警、测试记录、销售转述和内部会议进入。每个入口带来的上下文不同:用户描述业务结果,监控报告技术信号,测试人员提供复现路径,销售可能只知道客户的紧急程度。
如果团队要求所有人都直接填写完整工单,入口门槛会过高;如果允许任何口头转述直接进入开发队列,信息又会严重缺失。较稳妥的做法是统一收集、分层补全:提报人提供已知事实,受理人补齐分类和影响信息,技术责任人再补充诊断和处置记录。
在企业服务场景中,尤其需要把“某一客户受到影响”与“所有客户都可能受到影响”区分开。前者决定客户沟通和临时绕行,后者可能触发全局事件响应。客户级别可以影响沟通节奏,却不应自动替代技术风险评估。
2. 复现信息的缺失会把诊断变成猜测
“导出失败”“接口慢”“数据不对”都不是可执行的复现描述。有效描述至少包含操作前提、操作步骤、实际结果和期望结果。若只提供截图,可能无法知道错误发生在点击之前、请求返回时,还是数据展示阶段。
我会把复现质量看成一种协作成本控制。提报时多写一分钟,不保证一定缩短修复;但如果能提供发生时间、账号角色、对象编号、版本、环境、关键操作和错误信息,通常能减少来回澄清。对于敏感数据,应使用脱敏样例或受控日志,不应把个人信息和密钥直接贴进工单。
| 信息项 | 示例写法 | 对处理的帮助 |
|---|---|---|
| 环境与版本 | 生产环境,网页端,版本 4.8.2 | 缩小版本差异与发布范围 |
| 前置条件 | 账号具备审批权限,记录处于待提交状态 | 避免验证人在不同条件下得出相反结论 |
| 复现步骤 | 打开记录,修改日期,点击保存 | 把描述转成可重复执行的动作 |
| 实际结果 | 页面提示成功,但列表日期仍为旧值 | 帮助判断写入、缓存或展示链路 |
| 期望结果 | 列表展示修改后的日期,刷新后仍保持 | 明确验收标准及持久化要求 |
| 发生时间与证据 | 14:05 至 14:12,附脱敏请求编号 | 与日志、监控和审计记录关联 |
3. 质量问题往往不是单点技术故障
同一症状可能来自不同层次:需求描述遗漏边界条件,设计没有考虑权限状态,代码处理空值不一致,数据迁移改变了旧记录含义,发布配置遗漏新参数,或者用户操作路径与团队假设不同。直接给每个问题贴上“代码缺陷”标签,会丢掉真正可改进的原因。
根因分类不必追求一次就绝对准确。刚接到问题时可以标记“待诊断”,修复后再根据证据更新。若团队要求受理人刚创建工单就填写最终根因,常见结果是猜一个选项以通过流程,随后分析报告变得整齐却不可信。
更值得关注的是跨层问题:表面看是代码缺陷,根因可能是需求验收条件没有覆盖权限差异。修复单个分支可以恢复服务,但预防措施应补齐需求模板或自动化测试。处理症状和治理成因不是二选一;前者恢复当前用户,后者减少未来重复。
4. 业务影响会随时间和传播范围变化
一个问题在测试环境中可能只是普通缺陷,上线后却影响资金、权限或数据完整性;反过来,某个视觉偏差在单个低频页面出现,未必需要中断当前发布。优先级不能只靠“看起来严重”或提报人的职位决定。
至少要看四个因素:受影响人数或客户范围、受影响流程的重要性、是否存在安全或数据风险、是否有可行的临时绕行。另需注明影响是否仍在扩大。相同损害如果可逆且已停止扩散,处置节奏可能不同于持续造成不可逆数据损失的事件。

三、常见误区:看起来有流程,实际没有治理
1. 把“优先级高”当成插队许可
很多团队的优先级字段逐渐失去区分能力,因为提报人知道填写最高等级更容易得到响应。结果是队列里堆满最高优先级,真正的紧急事件反而无法识别。
解决办法不是禁止提报人表达紧迫,而是分开记录“用户感知紧迫度”和“团队处置优先级”。前者保留原始诉求,后者由受理人按统一规则校准并说明理由。变更优先级时记录变更人、时间和依据,便于复盘规则是否一致。
如果最高等级没有明确的升级响应、值守责任和决策权限,它就只是一个颜色,不是运营机制。团队不需要很多等级,通常四级已经足够:紧急、 高、 中、 低;关键是每一级对应可观察的行为,而非文字强弱。
2. 用“已修复”代替验证
开发者本地验证成功,不等于用户环境已恢复。构建版本、配置、权限、历史数据和缓存状态都可能不同。尤其是数据问题,修正显示逻辑未必修复了已经写错的数据;接口重试成功,也不代表重复请求不会造成重复记录。
验证记录至少要能回答:在哪个版本和环境验证,使用什么前置条件,执行了哪些关键路径,检查了哪些边界,是否需要验证数据修复或兼容性。风险较高的问题还应指定非修复者复核,避免作者只验证了自己熟悉的成功路径。
3. 只统计关闭数量,不看积压结构
关闭 200 条问题可能意味着团队效率高,也可能是集中清理低优先级重复记录,而高风险问题仍在等待。单看关闭量会诱导团队优化“容易完成的事项”,牺牲更难但更重要的治理工作。
更合适的观察包括:按严重度的未解决数量、超期比例、老化分布、重开率、重复问题比例、从发现到首次响应的时间,以及发布后逃逸缺陷。还要有分母和时间窗口,例如“本月关闭数量”与“本月新建数量”应分别看,不能把不同周期的流入和流出混为一谈。
4. 把重复问题合并后就算治理完成
合并重复工单能减少队列噪声,却可能丢失影响范围。多个客户、多个环境报告相同症状时,重复数本身是重要信号:它可能说明发生率高、传播面广,或某个上游变更造成系统性影响。
正确做法通常是保留一个主问题关联多个报告来源。主问题承载诊断、修复和验证;关联记录保留客户、时间、环境、受影响对象和个别沟通结果。这样既不重复做同一项技术工作,也不会把影响规模压缩成“一条问题”。
5. 把根因复盘变成追责环节
如果复盘的主要目的变成寻找个人责任,参与者会倾向于写“操作不当”“测试遗漏”这类模糊结论。它们看似解释了事件,实际上不能指导团队改变系统。
我会追问三个可执行的问题:哪项假设没有被验证,哪道控制没有捕获风险,现有信息为何不足以让团队更早发现。结论要落到具体机制,例如新增监控、补充自动化、调整权限检查、明确发布门槛或改进需求验收条件。
有价值的复盘不是证明谁做错了,而是指出下一次如何更早发现、限制影响并恢复服务。这并不意味着不处理明显的违规行为,而是把个人问责与系统改进分开,避免用惩罚替代工程控制。
6. 以自动化取代责任边界
自动分派、状态联动和通知可以减少重复劳动,但无法替代“谁对下一步负责”的明确约定。没有责任规则时,自动化只会更快地把问题送进无人处理的队列。
自动化应优先用于稳定、可判定、低风险的动作,例如按组件和服务映射候选团队,检测必填信息缺失,提醒临近升级时限,或在合并代码后触发待验证状态。涉及优先级、用户影响和关闭决定的动作,通常仍需要责任人审核。

四、专业判断逻辑:分级、分流与推进的工作方法
1. 先确认事实,再判断影响
受理时先把陈述拆成事实、推断和未知项。事实是“保存后页面仍显示旧日期”;推断是“数据库没有写入”;未知项可能是“刷新后是否仍旧”“其他角色是否可复现”。把三类信息混在一起,会让第一个假设在讨论中被误当作已证实结论。
一个简洁的受理记录可以采用以下结构:
- 现象:用户实际观察到什么,不先推断根因。
- 范围:哪些账号、对象、客户、版本或环境受到影响。
- 复现:前置条件、操作步骤、实际结果和期望结果。
- 时效:首次发生时间、最近发生时间、是否仍在扩大。
- 风险:数据、安全、资金、合规、关键流程和声誉影响。
- 绕行:是否有经过验证的临时方案,代价和限制是什么。
- 证据:脱敏日志、截图、录屏、请求编号或监控链接。
证据不必一开始就完整。若生产事故正在扩大,先止损再补资料;若只是低频界面问题,可以先要求补齐复现步骤。流程应根据风险调整信息门槛,而不是一刀切地要求每条记录都附完整日志。
2. 用多维风险而非单一打分决定优先级
我不建议把影响范围、严重度、紧迫性和修复成本简单相加,得到一个看似精确的总分。不同维度并不总能互相抵消:安全风险不能因为受影响人数少就被低分掩盖;修复成本高也不能自动降低应对数据损坏的必要性。
更实际的做法是先设置不可被抵消的触发条件,再对普通问题排序。可能的强制升级条件包括持续服务中断、疑似越权访问、不可逆数据损坏、资金错误或法定时限风险。满足触发条件后先进入事件响应,之后再决定最终根因和修复计划。
| 维度 | 需要核实的问题 | 判断注意点 |
|---|---|---|
| 用户与业务范围 | 有多少人、客户、记录或流程受影响 | 人数少但关键对象受损仍可能是高风险 |
| 损害严重度 | 是否中断关键业务、造成错误决策或损失 | 区分不便、降级、不可用和不可逆损害 |
| 扩散趋势 | 影响是否持续扩大或正在重复发生 | 持续扩散时先控制传播,再做完整分析 |
| 可逆性 | 能否恢复数据、撤回操作或安全绕行 | 不可逆性通常提高处置紧迫性 |
| 规避方案 | 临时方案是否经过验证、是否增加其他风险 | “用户可以绕开”不能默认等于安全 |
| 修复窗口 | 是否依赖发布、迁移、审批或外部团队 | 计划等待要透明记录,不能让问题悄然失联 |
3. 按问题类型分流,避免一个状态机管所有事
缺陷适合跟踪复现、根因、修复版本和回归;故障适合跟踪影响、止损、恢复时间线和事后复盘;需求变更适合讨论价值、范围、成本和排期;咨询适合确认解释是否清楚以及知识是否需要沉淀。统一入口不意味着统一处理路径。
一旦发现问题本质与最初分类不同,应允许转类,但保留原始描述和分类变化记录。比如客服初报“功能故障”,技术排查后发现账号配置缺少必要权限,应转为配置问题并保留原报告,后续才能分析为何设置流程没有拦住。
对于大型组织,可以按服务、产品组件和责任团队建立路由目录。目录要有维护人、候补责任人和定期校验机制,否则组织调整后,自动分派可能继续指向已经不存在的队列。
4. 设定状态含义与退出条件

状态名称不是装饰。每个状态都应说明“当前阻塞点是什么”“谁负责下一步”“满足什么条件后离开”。例如“待信息”必须指出缺少哪项信息、由谁补充以及何时重新检查;“待发布”要注明计划窗口和风险处置;“待验证”应有验证责任人和验收范围。
| 状态 | 进入条件 | 责任动作 | 退出条件 |
|---|---|---|---|
| 新建 | 收到尚未分类的报告 | 值班受理人检查风险与信息完整度 | 完成分流或升级 |
| 待诊断 | 问题成立但根因未知 | 指定技术负责人并建立排查计划 | 形成可验证假设或确认非缺陷 |
| 待修复 | 问题已确认且决定修复 | 明确负责人、方案、版本和依赖 | 修复合入并进入验证 |
| 待验证 | 候选修复已部署到验证环境 | 执行回归、边界和数据检查 | 通过、退回或扩大测试范围 |
| 待发布 | 验证通过但尚未到生产窗口 | 说明发布安排与临时风险控制 | 生产发布并确认用户影响 |
| 已解决 | 修复或替代方案已生效 | 通知受影响方并保留证据 | 满足确认条件后关闭 |
5. 让关闭条件包含用户结果与技术证据
低风险内部缺陷可以以验证通过和发布完成为主要关闭条件;影响客户业务的问题,通常还需要确认受影响用户恢复或已收到明确通知。无法获得用户确认时,可以记录联系尝试、监测结果和关闭依据,而不是无限期挂起,也不能假装得到了确认。
关闭标准应区分“修复已部署”“业务影响已解除”和“所有相关报告已处理”。这三个事实的时间可能不同。主问题修复后,某些客户仍需要数据修复;把所有工作压进单一关闭状态,会让团队失去对剩余风险的可见性。
6. 用风险分层决定验证深度
验证不必对所有问题投入相同成本。低风险样式问题可能只需复现与基本回归;权限、金额、数据迁移和兼容性问题需要更宽的测试矩阵。验证深度应由损害半径、变更范围和失败可逆性决定。
对高风险问题,验证计划至少包含正常路径、边界条件、权限差异、历史数据、失败重试和回滚方案。若修复触及共享组件,还要检查其他调用方;若修复只是增加了输入校验,也要验证旧数据和批量导入路径是否仍可工作。

五、具体案例与数据观察:从“保存成功但结果没变”追到控制缺口
1. 案例说明与边界
以下是为了讲清方法而构造的情景案例,不是亲历客户数据。某企业内部审批系统出现“修改生效日期后提示保存成功,但列表仍显示旧日期”的报告。最初只有一张页面截图,业务方认为是界面缓存,研发则怀疑数据没有落库。
这个案例适合说明一个常被忽略的问题:用户看到的症状不足以定位故障层次。若直接按“界面显示错误”安排修复,可能只刷新页面;若实际是权限校验拒绝写入后仍返回成功,影响就不是单纯展示问题。
2. 第一轮受理:把猜测拆成待验证问题
受理人先记录现象,不把“数据库未更新”写成既定根因。随后补齐账号角色、记录状态、操作时间、浏览器版本、保存前后值和可脱敏请求编号,并确认是否影响其他用户与其他记录。
复现后发现,普通审批人能触发症状,管理员不能;在刷新页面后旧值仍存在;同一记录如果先由管理员修改,再由普通审批人修改,第二次操作也可能出现相同结果。此时,“纯前端缓存”假设的可能性下降,但仍需要检查服务端返回和审计记录。
这个阶段的关键动作不是更快地分配开发,而是判断问题是否扩大、数据是否已经被错误写入,以及是否需要暂时限制特定角色执行该操作。因为日期字段影响后续审批和统计,在弄清风险之前,不应只把问题标为普通界面缺陷。
3. 第二轮诊断:追踪请求、权限与审计链路
技术负责人对照客户端请求、服务端响应和审计记录。情景中,接口对无权修改的请求返回了业务拒绝码,但前端只依据 HTTP 成功状态显示“保存成功”;列表仍读出原值,所以用户看到前后矛盾。
根因不是单一的“提示文案写错”,而是两个控制缺口叠加:前端把传输成功当成业务操作成功;测试用例只覆盖管理员角色,没有覆盖普通审批人的权限差异。于是技术修复要同时处理返回码判定和角色测试,流程改进还要补上权限矩阵。
4. 处置顺序:先避免继续误操作,再发布修复
在情景中,团队先通知业务接口人:普通审批人暂时不要使用该操作,必要时由管理员代为修改并记录对象编号。这个绕行方案有额外人工成本,但能降低用户误以为修改成功而继续推进后续工作的风险。
随后开发调整前端业务状态判断,服务端补充明确的错误码和审计记录,测试添加两种角色、成功与拒绝两条路径,并检查失败时页面是否保留输入、是否给出可执行提示。修复发布后,对情景范围内的历史操作记录进行核查;确认没有数据被错误覆盖,再通知相关用户恢复操作。
5. 用阶段性指标识别流程瓶颈

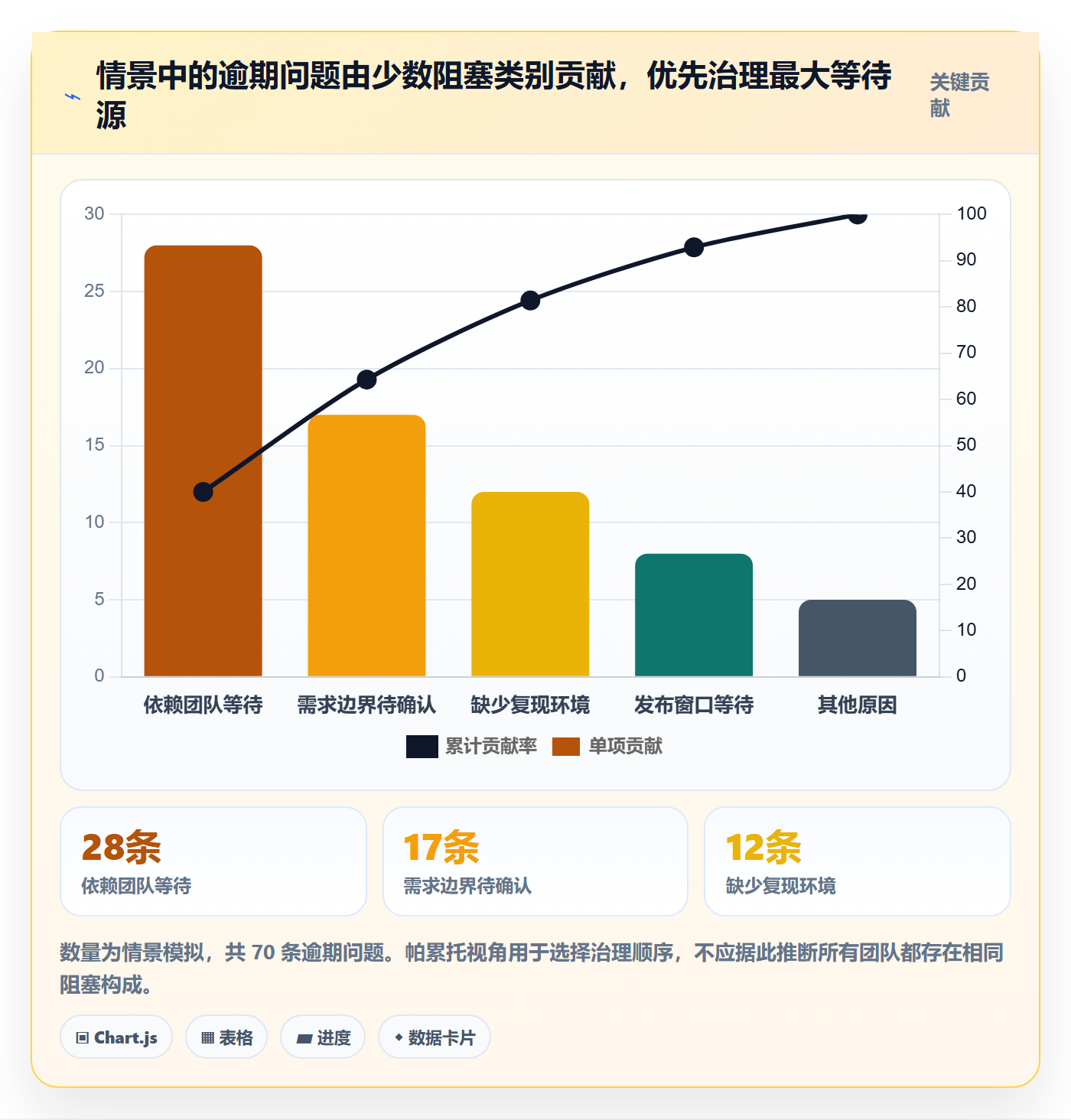

为了演示观察方法,下面使用一组情景模拟数据:问题从报告到首次有效响应由 6 小时降至 1 小时,技术诊断与修复由 3 天降至 2.5 天,等待业务确认和发布窗口由 4 天降至 1.5 天。变化假设来自明确值班、补全证据和预留验证窗口的流程调整,不应被解读为普遍可实现的提升幅度。
这些数字说明,端到端周期的改善可能主要来自等待减少,而不是代码编写变快。实际团队应记录每个阶段的时间戳,并区分工作时间与等待时间;否则,只能看到“处理慢”,却找不到具体卡点。

6. 观察数据时保留统计口径
“平均解决时间”容易被少数长期未解决的问题拉高,也容易因为只统计已关闭问题而低估积压风险。建议同时查看中位数、较高分位数和未解决问题的年龄分布,并按严重度、问题类型和来源拆分。
举例来说,若低风险问题中位处理时间下降,但高风险问题的较高分位数上升,整体平均数可能看不出恶化。团队此时要检查高风险事项是否卡在安全审查、依赖团队、数据修复或发布审批,而不是用低风险改善掩盖关键路径上的延误。
| 指标 | 建议口径 | 用于什么决策 |
|---|---|---|
| 首次有效响应时间 | 创建至首次人工确认影响和下一步的时长 | 是否需要调整值班覆盖和入口路由 |
| 解决时间中位数 | 按问题类型和严重度分组统计 | 观察典型问题的处置速度 |
| 高分位解决时间 | 同一群组内的高分位时长 | 发现长尾和跨团队阻塞 |
| 未解决问题年龄 | 当前时间减创建时间,并按严重度分层 | 识别长期无人推进或承诺失效的积压 |
| 重开率 | 关闭后重新打开的问题占比及原因 | 检查验证质量、验收标准和关闭时机 |
| 逃逸缺陷率 | 发布后发现的问题占发布相关问题的比例 | 评估测试覆盖与发布门槛的有效性 |
六、落地清单:把方法变成每天能执行的动作
1. 建立统一入口与轻量提报模板
入口统一的目的是避免信息散落,而不是强迫所有来源填写同一份长表。客服可以通过关联会话创建报告,监控系统可以自动附告警上下文,测试人员可以带入版本和复现步骤,业务人员则通过简化表单提交影响说明。
建议第一阶段只强制以下内容:标题、问题现象、影响对象或范围、发生时间、来源、联系责任人。若属于可复现缺陷,再逐步要求环境、前置条件、步骤、实际结果和期望结果。必填规则应允许紧急事件先登记后补充,避免流程阻塞止损。
标题应描述症状和对象,而非猜测根因。例如“审批记录修改后列表仍显示旧日期”优于“缓存问题”。标题要方便搜索、去重和跨团队讨论,不需要写成完整事故报告。
2. 设置每日分流与升级节奏
没有专人负责入口时,问题容易停在“已创建”。可以安排轮值受理人每天至少检查两次,紧急事件另设即时升级通道。轮值人负责分类、查重、风险检查和责任队列,不必承担所有技术排查。
分流时可按以下顺序执行:
- 检查是否涉及服务中断、安全、数据完整性、资金或合规风险;满足触发条件时立即升级并先控制影响。
- 搜索相同症状、请求编号、组件和近期发布,判断是否为已有主问题的关联报告。
- 确认问题类型与责任服务,必要时转给熟悉该领域的团队。
- 检查复现与影响信息是否足以采取下一步;不足时写清缺失项和补充责任人。
- 分配优先级、负责人和下一次更新时间,不让待处理问题失去可见性。
3. 为不同严重度配置可兑现的响应规则
响应目标应由组织的值守能力和业务承诺决定,不能照搬别人的数字。对于没有夜间值班的小团队,承诺全天候即时处理会损害可信度;可以明确工作时段覆盖,并为真正紧急的风险建立单独升级路径。
规则至少要区分响应、进展更新和解决目标。响应承诺是“有人确认并说明下一步”,不是承诺什么时候修完。对于依赖外部服务或需要数据恢复的复杂问题,合理的阶段性更新往往比不现实的最终期限更有价值。
| 等级 | 建议触发情形 | 响应动作 | 管理重点 |
|---|---|---|---|
| 紧急 | 关键服务中断、持续数据损害或重大安全疑虑 | 启动事件响应,指定事件负责人并同步状态 | 先止损、控范围、记录时间线 |
| 高 | 关键流程显著降级,且无可靠绕行 | 优先诊断,明确阶段更新时间 | 关注依赖、回滚和客户沟通 |
| 中 | 功能受限但有可接受替代方案 | 进入计划处理队列,给出预计复核时间 | 避免长期积压和承诺过期 |
| 低 | 影响范围有限,暂不阻断核心流程 | 纳入常规排期或持续观察 | 定期去重,必要时合并或关闭 |
4. 让状态变更带上下一步责任
每次转状态时,责任人应写清下一步由谁在什么条件下完成。若状态进入“等待外部依赖”,要记录依赖对象、请求时间、预计反馈点和超期后的升级动作。没有下一次检查时间的等待状态,本质上就是无人负责。
团队可以设置轻量提醒:超过约定更新时间时提醒当前负责人;高严重度问题在责任人未确认时通知值班主管;待发布事项在发布窗口变更时重新评估风险。提醒频率要克制,避免大量重复通知让真正的升级信号失去作用。
5. 把验证和数据修复纳入工单,而不是留在聊天里
验证证据、回归范围、生产发布结果和数据修复记录应关联到同一问题。截图或日志应去除敏感信息,必要时用受控存储链接,并说明保留时限和访问权限。
涉及数据修复时,至少记录影响对象范围、修复脚本或操作版本、执行前备份或恢复策略、抽样核对方式、失败处理和执行人。不能只写“数据已修复”,否则后续无法确认改了哪些对象、怎样验证以及是否存在遗漏。
6. 每周治理积压,每月看趋势与成因
每周可以进行一次短时积压审查,重点看高风险未解决项、超期事项、无人认领记录、重复报告和长期待外部信息问题。会议不是逐条朗读工单,而是为每个异常项确定下一步、责任人和复核日期。
每月再看趋势:哪些组件反复出现问题,哪些发布批次带来较多逃逸缺陷,哪些问题在业务确认或测试环境等待时间最长,哪些问题经常被重开。趋势需要结合变更量和用户暴露时间解释,不能只比较绝对数量。
7. 逐步自动化,先治理高频低风险动作
自动化优先级可以从减少重复录入开始:把客服会话、告警、代码提交和发布版本关联到问题;自动提示可能重复项;根据组件给出候选团队;关闭前检查验证证据是否存在;超期时提醒责任人。
自动化的输出要允许人工修正,并保留修正理由。若系统按历史标签自动路由,但历史标签本身错误,自动化会放大偏差。上线前应在一段时间内以“建议不自动执行”的方式观察命中率和误分派比例,再逐步扩大权限。

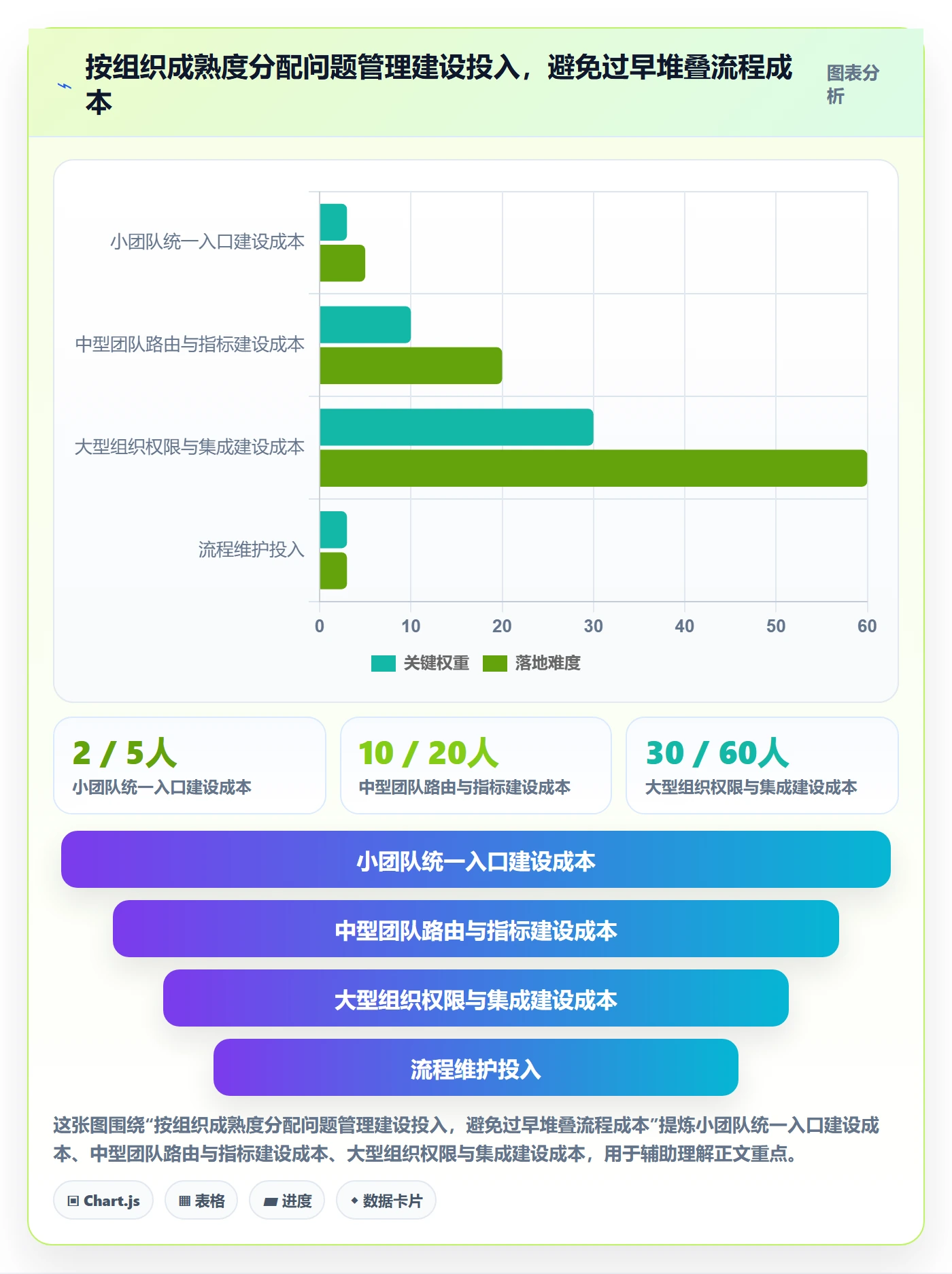

8. 组织规模与工具能力相匹配
小团队用共享问题队列也能跑通闭环,重点是责任明确、字段少而有效、定期审查积压。中大型组织则通常需要权限隔离、跨团队关联、审计记录、服务目录、自动路由、版本追踪和多层级指标。
对于 100 人以上组织,工具评估应覆盖不同角色的真实工作路径:客服如何提交并跟踪客户问题,研发如何关联代码与版本,测试如何记录验证,管理者如何查看风险和积压,安全或合规人员如何审计关键变更。像 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台,可以作为候选方案之一;是否适合,仍要通过实际流程演练和权限验证判断。
选型时我更看重能否让责任与证据留在同一工作链路,而不是功能清单有多长。若团队已有稳定代码平台、监控和客服系统,重点验证集成与数据权限;若跨部门协作仍依赖人工转发,则先验证统一入口、责任路由和状态可见性。

七、不同情况下的行动建议与取舍
1. 小团队:优先保证有人接、有人跟、有人验
小团队资源有限,不必先建立完整根因分类体系。先指定轮值受理人,统一记录入口,约定每周清理一次未解决问题,并让修复者以外的人检查关键变更。只要团队能回答“谁负责下一步”和“何时再看一次”,管理质量通常就会高于配置复杂表单。
取舍是减少报表精细度,接受部分字段靠人工补齐。不要同时引入多套工具和大量状态,否则维护流程本身会成为负担。出现重复故障、客户问题积压或交接频繁时,再增加组件责任和自动提醒。
2. 中型团队:优先治理跨团队等待与重复信息
团队开始分工后,最容易出问题的是责任边界:产品认为研发负责,研发认为依赖团队负责,测试又不知道何时开始验证。此时应建立服务或组件责任目录,明确主问题与关联报告规则,并为等待依赖设定复核时间。
取舍是要求团队记录阶段时间和转交原因,短期内会增加数据维护工作。只有当这些字段能帮助识别等待源、调整资源或协商服务目标时才值得保留。每季度检查一次字段使用情况,删去没人用于决策的记录项。
3. 大型组织:优先保证治理一致与本地责任并存
大型组织往往有多个业务线和不同合规要求,统一所有处理细节并不现实。可以统一定义严重度、风险触发、主问题关联、关键审计信息和指标口径,同时允许各团队按服务特点定义验证深度和发布策略。
取舍是中央治理不能替代领域判断。若所有问题都必须等中央委员会分级,入口可能形成新的瓶颈;更合理的是授权一线按明确规则分流,把跨业务重大风险、争议和例外提交集中升级机制。
4. 客户影响正在扩大:先止损,再追根因
当影响持续扩大,优先事项是降低新增损害:关闭危险路径、回滚变更、切换到可用依赖、限制受影响操作或启用经过验证的绕行方案。止损措施要有明确负责人、适用范围和退出条件,避免临时开关长期遗留。
取舍是短期可用性可能优先于彻底修复,但临时方案不能被当作最终解决。需要记录哪些用户受影响、哪些数据可能需核对、恢复后怎样确认。根因分析可以并行进行,但不能拖延必要的隔离措施。
5. 问题无法稳定复现:先扩大证据面,不要反复猜
偶发问题应记录发生时间、账号和对象范围、请求标识、客户端版本、网络条件、前后操作及相关监控。若问题涉及异步任务或竞争条件,要考虑记录时间顺序和关联标识,而不是只增加截图。
取舍是增加日志和采样可能带来存储、隐私和性能成本。应围绕假设设计短期观测:保留必要字段、限制访问、设置到期清理,再根据证据决定是否长期增加监控。不要为了抓一个偶发问题无限扩大日志采集范围。
6. 低风险问题长期积压:明确接受还是安排处理
积压不一定都需要清零。对低影响问题,可以选择排期、合并、观察或拒绝修复,但决定应说明依据:使用频率、维护成本、替代方案、回归风险和机会成本。没有决策的积压比有意识接受风险更难管理。
取舍是接受部分用户不便,以换取更高价值工作的连续性。若选择不修,应明确是否影响支持承诺、是否有版本计划、何种信号会触发重新评估。不要因为问题优先级低,就让报告者永远等不到明确回复。
7. 工具选型:先用真实事项演练,再比较功能清单
选型测试应拿一条真实的跨团队问题走完整链路:从用户报告创建记录,经过风险升级、责任分派、开发修复、测试验证、发布追踪、客户反馈和月度复盘。逐步检查权限边界、关联关系、字段可用性、导入导出、审计信息和通知噪声。
至少准备三类演练事项:普通可复现缺陷、涉及数据或权限的高风险问题、重复报告且跨多个客户的问题。只演示顺利路径,无法发现复杂组织中的关键限制;还应模拟责任人离职、团队调整、发布延期和问题重开。
取舍应包含迁移成本和退出成本。数据能否完整导出、附件和历史状态是否保留、接口调整是否可控、权限能否按现有组织模型配置,都可能比某个新颖功能更影响长期适用性。工具应服务于治理规则,不能反过来要求团队为了适配软件而掩盖真实业务差异。
八、把问题管理变成持续改进,而不是月末报表
1. 每个数据指标都要绑定一个决策
指标若没有对应动作,只会变成展示负担。首次响应时间可以触发值班覆盖调整;重开率可以触发验收条件审查;高严重度问题的长尾周期可以触发依赖升级;逃逸缺陷聚集在某类变更时,可以调整自动化和发布门槛。
定义指标时要同时写清口径、来源、更新频率、责任人和可能的误读。例如重开率升高可能意味着验证不充分,也可能是用户补充了新现象;需要抽样看原因,不能直接把指标变化等同于质量退步。
2. 复盘应落到可验证的预防动作
复盘行动项应具体到机制和验证方式。“加强测试意识”无法检查完成;“为三种角色补充权限拒绝路径自动化测试,并在下一次发布前通过”则可执行。每项行动应有负责人、期限、验收证据和延期处理规则。
行动项完成也不意味着风险已经降低。团队可以在后续数个发布周期观察同类问题是否减少、检测是否提前、影响范围是否缩小。若问题再次发生,就需要重新检验根因假设,而不是重复关闭同一类行动项。
3. 区分修复效率与预防能力
修复速度体现团队恢复能力,预防能力体现系统是否在减少同类故障。两者都重要,但不能相互替代。快速恢复服务的团队仍可能持续引入相同缺陷;缺陷数下降也可能只是报告减少或分类改变。
观察长期质量时,应结合问题发现阶段、用户暴露范围、重复根因比例、自动化捕获率和高风险逃逸情况。任何单一数字都不够完整,尤其要防止用“问题总数下降”掩盖监控失效或提报门槛升高。
4. 关注问题从发现到反馈的完整路径
用户报告的问题最终需要回到用户或业务方:确认理解了处理结果,知道是否需要采取行动,获知临时方案是否失效,以及何时可以恢复正常流程。技术团队内部状态再完整,如果反馈没有到达受影响的人,闭环仍不完整。
反馈内容应说明已确认事实、影响范围、当前处置、临时限制、修复版本或后续时间点。不能确认根因时,应明确说仍在调查,不要为了显得确定而提前给出未经验证的解释。
九、下一步怎么做:从一周内能验证的改动开始
1. 第一天:抽样检查最近的问题记录
从最近一个月的问题中抽取 20 至 30 条,标注是否有明确现象、影响范围、负责人、下一步、验证证据和用户反馈。样本不用于对外宣称行业水平,而是让团队看到自身信息缺口集中在哪里。
抽样时应覆盖不同严重度、来源和问题类型,避免只检查容易关闭的事项。若高风险问题数量较少,应全部检查;若问题总量很大,可以分层随机抽样并记录抽样方法。
2. 第二至三天:定下最小规则
团队先确定入口、轮值受理人、风险升级条件、优先级定义、状态退出条件和关闭证据。规则写成一页操作说明即可,不需要把所有边界情况都预先制度化;遇到例外时记录决策,再判断是否值得纳入规则。
挑选一个业务服务或团队作为试点,覆盖普通缺陷、紧急事件和重复报告。试点目标不是证明流程完美,而是找出责任模糊、字段无用、通知过多和验证断点。
3. 第一周结束:检查是否更容易做出决定
复核新流程下的问题是否更快得到有效响应,是否更少发生无人认领和无依据关闭,是否能清楚区分等待与实际处理。如果字段完成率提高但处理没有改善,说明流程可能只增加了录入负担,应回到决策用途重新删改。
可以把改进目标设为方向性基线,例如减少高风险未认领事项、降低缺少复现信息的比例、提高关闭时验证记录的覆盖率。具体目标应使用团队自己的基线推导,不能照搬本文的情景模拟数字。
4. 后续每月:只扩大已经证明有用的部分
一个月后检查:哪种阻塞最常见,哪个阶段等待最长,哪些问题反复重开,哪类报告经常重复,自动路由是否准确。把时间投入在最大的真实瓶颈上,再决定是否增加集成、字段、指标或专职岗位。
若流程运行良好,再推广到相邻团队;若效果不佳,先确认是执行问题、规则问题还是工具限制。不要因为已经投入实施成本,就继续维护没有价值的复杂规则。
5. 最后的判断:闭环质量比工单数量更值得追求
问题管理没有一种适用于所有组织的固定模板。小团队需要低摩擦和明确责任,大型组织需要一致的风险语言、权限控制和跨团队追踪;面对紧急风险要先止损,面对长期积压则要做透明取舍。
我最看重的不是“所有问题都进入系统”,而是系统能否让事实、风险、责任、证据和用户结果连在一起。下一步不必先采购工具或重写流程:抽查一批近期记录,找出最常见的闭环断点,再选择一个团队试运行一周。能让下一位负责人清楚知道该做什么、凭什么判断完成、何时重新检查,这套方法才算真正落地。
常见问题解答(FAQ)
1. 缺陷管理流程应该怎样设计,才能避免问题在提交后无人跟进?
我在梳理团队的缺陷流程时,发现大家都会提问题,但经常不知道下一步由谁处理、什么时候需要反馈。我想要一套足够轻量、又能明确责任和时限的做法,具体该怎么设计?
先把流程设成“待确认,已确认,处理中,待验证,已关闭”,再为每个状态规定唯一的责任角色和进入条件。例如,提交人负责补齐复现信息,值班负责人在约定时间内确认是否为有效缺陷,开发人员负责修复,提交人或测试人员负责验证。状态名称本身不是重点,关键是任何人看到问题时都能判断“现在卡在哪、下一步谁行动”。
新团队可以先试行一个工作周:工作日每天固定一次集中分诊,超过约定时间仍无人接手的缺陷自动进入负责人提醒清单。不要一开始就增加大量审批状态;如果一个问题经常在两个状态之间来回移动,通常意味着状态定义重叠,应该先合并或写清转换条件,而不是再加一个状态。
2. 缺陷的严重程度和处理优先级有什么区别,应该如何分别判定?
我以前常把“影响很大”和“必须马上修”当成一回事,结果有些高影响但暂时有绕行方案的问题挤占了紧急任务。我想知道严重程度和优先级应分别依据什么判断,团队怎样减少不同人打分不一致?
严重程度描述缺陷造成的影响,优先级描述团队何时处理它。可以用“影响范围、核心功能受损程度、是否有可行绕行方案”评估严重程度,再结合发布节点、用户承诺和修复成本确定优先级。比如,少量用户在非核心页面遇到显示异常,影响可能较低;如果登录失败影响所有用户,即使存在临时绕行办法,也通常需要高优先级响应。
落地时可先用四档并写出实例:最高档是核心服务不可用或数据风险;高档是关键功能受阻且没有可接受绕行;中档是部分场景受影响但有替代路径;低档是文案、样式等不阻断使用的问题。每周抽查几条分歧最大的记录,由产品、开发和测试共同校准标准。
不要把优先级做成只看严重程度的自动映射,因为临近发布的中等影响问题,有时比低频的高影响问题更需要立刻安排。
3. 一条合格的缺陷记录要包含哪些信息,才能让开发少来回追问?
我提交问题时经常只写一句“页面出错了”,之后还要反复补充环境、操作步骤和截图,处理时间被沟通拉长。我想知道哪些字段是真正必要的,哪些信息可以按问题类型再补,避免表单过长又不够用?
最小可处理记录应包含:一句话说明现象、复现步骤、实际结果、预期结果、发生环境,以及能帮助定位的证据。步骤尽量写成可执行动作,例如“进入订单页,筛选状态,打开第二页”,不要只写“操作后异常”。环境至少记录版本、设备或浏览器;涉及账号权限、网络区域或数据状态时,再补充对应条件。
截图适合展示外观差异,录屏和日志更适合说明时序或报错信息。可以把表单分成必填项和条件补充项:所有缺陷必填复现步骤、实际结果和环境;性能问题补充发生时间、持续时长和请求标识;数据问题补充受影响范围,但避免在记录中暴露敏感信息。
若连续一周有较多记录因信息不足被退回,先检查字段提示是否给了示例,再考虑培训提交人。退回率只是诊断信号,不宜单独作为考核指标,否则容易诱导团队为了填完字段而制造无用描述。
4. 如何判断缺陷管理是否有效,哪些指标比“关闭数量”更值得关注?
我看到团队常用每周关闭多少条缺陷来衡量效率,但关闭数上升时,线上问题不一定减少,有时只是把小问题优先清掉了。我想建立一组更能反映质量和流转效率的指标,应该从哪里开始?
关闭数量只能说明处理了多少记录,无法说明问题是否真正解决。建议同时观察首次响应时间、从确认到修复的周期、重新打开率、逾期未处理数量,以及发布后一定观察窗口内的逃逸缺陷。比如,可先统计最近四周的中位修复时长,并按严重程度分组;如果整体时长下降、但最高影响级别的问题长期滞留,就不能据此判断流程有效。
指标要服务于改进,而不是直接排名个人。团队可以先设一个月基线,再挑一个具体瓶颈行动:若首次响应慢,安排固定分诊时段;若重新打开率偏高,检查验收条件和回归范围;若线上逃逸问题集中在某类改动,补对应测试。指标阈值应依据团队自己的历史分布和发布节奏制定,不要照搬所谓行业标准。
复盘时至少看一条真实问题从发现到关闭的完整时间线,确认数字变化对应的是流程改善,而非缺陷被拆分、延后登记或提前关闭。
核心关键词
文章包含AI辅助创作:问题管理方法大全:PMOBug / 缺陷实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/509512
读者评论
我们以前也把创建到关闭当作处理时长,后来拆开看才发现大部分时间在等发布窗口和跨组确认。分开记之后,才知道问题不全在研发排期。
重复反馈合并时,最好保留每个来源和受影响环境。否则主单看起来只是一个问题,实际有多少用户受影响就很难判断。
验证记录写清版本、环境和关键路径确实有用。不过小团队要是每条都填很多字段,可能又会变成形式负担,最好按风险设置要求。
