资源评估流程与规范:跨部门团队需求排期落地方案关键指标

跨部门排期最常见的失真,不是团队不会估算,而是把“大家看起来都有空”误当成可承诺产能:同一名工程师同时被三个项目按满负荷排入计划,测试资源却只按一个项目计算,最终每个需求都按时进入排期,整体交付却一起延期。资源评估要解决的不是把人填进甘特图,而是让需求价值、真实容量、依赖约束和变更代价进入同一套可复核的决策流程。

资源评估流程与规范:跨部门团队需求排期落地方案关键指标

一、先讲核心结论:排期不是分任务,而是管理承诺

1. 资源评估的产出应是一组可兑现的承诺

我判断一份排期方案是否有效,不先看甘特图是否完整,而是看四件事能不能回答:这项需求为什么现在做、需要哪些角色投入、最早何时具备交付条件、发生变化时谁有权调整。四个问题缺少一个,排期就更像愿望清单,不是资源承诺。

因此,资源评估的最小产出不应只有“负责人、开始日期、结束日期”,还要包含需求优先级、估算范围、角色容量、依赖关系、风险缓冲、验收条件、决策责任人和复核时间。日期是计算结果,不是输入答案。

以中大型组织为例,我会把排期决策拆成三层:组织层决定有限资源投向哪些目标;项目层决定哪些需求进入哪个交付窗口;团队层决定如何把已经承诺的工作拆分、执行和验证。把这三层混成一次会议,常常会出现高层谈战略、执行团队谈工时、最后没人确认取舍的情况。

2. 先评估容量,再决定承诺量

需求工作量和团队容量是两种不同数据。前者回答“工作大约有多大”,后者回答“在某段时间内,相关角色实际能投入多少”。容量不能用团队人数乘以工作日简单推算,因为会议、支持工作、休假、值班、招聘培训和跨项目协作都会消耗可用时间。

我建议以“角色容量”和“关键个人容量”双层校验。角色容量用于判断整体供需,比如本周期测试、设计、数据分析各有多少人天;关键个人容量则识别不可替代的单点资源,例如只有一位同事掌握某系统发布权限。总容量够,不代表关键约束不拥堵。

3. 让指标服务于决策,而不是服务于报表

资源评估指标至少要能触发动作。容量利用率过高,应该触发降范围、换窗口或增加替补,而不是只在月报里标红;需求准备度不足,应该退回补齐验收条件,而不是把不确定性藏进工期;依赖等待时间持续上升,应该升级协调,而不是要求执行者“再快一点”。

我把关键指标分成四类:输入质量、供需匹配、流程运行、交付结果。输入质量决定评估可信度;供需匹配决定计划是否有容量基础;流程运行显示等待、返工和插单在哪里发生;交付结果则验证前面的假设是否接近现实。只看结果指标,管理者容易等到延期发生后才发现问题。

资源评估流程与规范:跨部门团队需求排期落地方案关键指标

二、背景和真实场景:为什么跨部门排期总在会上变、会后也变

1. 一项需求往往经过多个资源池

跨部门需求看起来属于某个业务项目,实际可能依次经过产品、设计、研发、测试、安全、数据、法务、运营和发布支持。每个部门都有自己的计划节奏和局部优先级,因此“项目整体排进去了”并不意味着所有环节都已具备容量。

常见的瓶颈不是研发总人天不够,而是特定技能或时段不够。例如,两项需求都需要同一名数据工程师做数据链路变更;研发可以并行开工,数据验证却只能串行完成。若排期只汇总总工时,资源冲突会在交付后段才暴露。

2. 计划变化通常由入口不稳定和依赖不透明共同造成

需求方常在业务窗口临近时提出“必须本月上线”,执行团队则在信息不完整时先给出日期。随后验收口径补充、接口方案调整、风险审查介入,排期不断向后移动。表面看是估算不准,深层原因往往是把需求澄清、方案验证和正式交付混成了一段工作。

我建议把需求状态区分为“待澄清、待评估、可排期、已承诺、执行中、待验收、已交付”。“可排期”意味着主要问题已回答、依赖有负责人、范围有边界;“已承诺”则意味着资源负责人已确认容量。两者不能互相替代。

3. 100人以上组织要管理的是资源组合,不只是项目列表

中大型组织常同时运行多个产品线、内部项目和合规事项。一个部门的资源可能被多个项目重复假设,甚至同一名专家在不同计划表里都有完整档期。组织越大,越需要用统一口径识别共享资源、跨项目冲突和优先级变更。

例如,某个100人以上团队可以用PingCode作为需求与项目协同的承载场景:重点不是把工具当作自动排期裁判,而是让需求信息、负责人、状态、依赖和调整记录有共同的可见位置。是否采用某个平台,要根据现有流程、权限治理、集成要求和团队习惯评估,不能把工具上线等同于资源治理完成。

资源治理有一个容易被忽略的边界:平台能提高信息可见性,但不能替业务负责人决定哪项工作更重要,也不能自动消除部门间的目标冲突。工具承载的是规则和证据,组织仍要承担取舍。

4. 把需求流转画出来,先找等待而不是先催人

我通常先追踪一项需求从提出到验收的完整路径,并记录每个状态停留的时间。若需求在评估前等待两周,而真正实施只需要一周,瓶颈就不是执行速度;若测试排队占据周期的大半,单纯增加开发资源也不一定改善整体交付。

下图是一个情景模拟的流程等待分布,用来说明为什么要按阶段看等待时间。实际应用时应从团队的需求流转记录中提取时间戳,并明确统计窗口和需求类型,避免把不同复杂度的事项直接混在一起。

资源评估流程与规范:跨部门团队需求排期落地方案关键指标

三、拆解常见误区:表面上在排期,实际上在制造偏差

1. 把满负荷当作高效率

把每个人每个工作日都排满,看上去利用率很高,实际上压缩了处理缺陷、答疑、协作和突发工作的空间。跨部门工作尤其需要缓冲,因为一个环节的微小延迟,会把后续多个角色的等待时间放大。

我不会用一个固定的“最佳利用率”套所有团队,而会观察负荷与交付稳定性的关系。若团队长期满负荷同时出现更多延期、返工和紧急插单,说明容量已失去吸收波动的能力;若利用率很低但需求长期排队,则可能是优先级、技能结构或任务切分存在问题。

2. 把工时估算精确到小数点

在需求边界未清晰时,报出“需要37.5小时”并不代表估算准确,只是把不确定性包装成精确数字。评估时应区分已知工作、待验证假设和高风险未知项,并用区间表达不确定性,例如“约8至12人天,前提是接口沿用现有规范”。

估算精度应随阶段递进。需求初筛只需判断量级和角色类型;方案明确后再估算任务范围;进入迭代前则拆到可执行工作项。越早要求精确日期,越容易诱发人为乐观,而不是增加真实信息。

3. 只看人天合计,不看技能和排队位置

两个项目合计需要20人天,不代表两个项目都能在同一周完成。若所有工作都依赖同一名安全审核人员,资源冲突依旧存在。评估表必须按角色或技能列出需求与供给,并标出瓶颈角色和无法替代的责任人。

还有一种隐性冲突:某位专家没有被正式分配工时,却被多个团队当作随时可咨询的资源。咨询、评审和故障响应也要占容量;如果不记录,计划会把专家的时间重复出售。

4. 把优先级定义成一个永远不会变的数字

优先级是决策结果,应该随价值、风险、时效和资源机会成本变化。将所有需求标成“高优先级”,等于没有排序。优先级至少要回答:延迟的损失是什么、价值能否验证、是否有外部承诺、是否存在合规期限,以及为它让路的工作是什么。

资源紧张时,不能只讨论“要不要做”,还要讨论“做它意味着推迟什么”。这是跨部门排期中最重要也最容易被跳过的成本核算。没有明确的被挤出项,就无法判断新需求是否真的值得插入。

5. 把里程碑日期当作最终承诺

日期必须附带前提和置信程度。依赖尚未确认、验收人未指定、环境未准备的需求,即使排出具体上线日,也只是条件句。建议将日期标注为“预测窗口”或“承诺窗口”,并说明承诺成立的条件。

例如,“预计在第六周完成”与“在接口规范于第二周前冻结、测试环境按时开放的条件下,第六周可进入业务验收”是两种不同表达。后者能让管理者看到风险来自哪里,也更容易采取补救措施。

6. 只看准时交付,忽略范围变化和质量代价

团队可能通过删减验收范围或增加加班,把需求做成“按时完成”,但业务价值并未兑现。交付指标应同时观察范围变化、缺陷回流、验收结果和后续返工。否则,准时率会奖励短期赶工,惩罚主动暴露风险的人。

评估指标也不应直接作为个人绩效排名。团队间需求复杂度、依赖数量和临时支持负担不同,简单比较单人完成需求数会制造错误激励。指标首先用于改善系统,而不是给复杂工作贴标签。

四、专业判断逻辑:建立能复核、能调整的资源评估流程

1. 先统一需求入口和评估边界

资源评估从入口开始。需求提交时,至少要说明业务目标、目标用户、预期结果、期望时间、验收人、不可变约束、关联系统和已知依赖。信息不齐全的需求可以进入澄清队列,但不宜直接进入承诺排期。

入口模板不宜追求字段数量,而应确保信息能支持决策。若字段没人维护、填了也不影响评估,就应删除;若某项信息总在评估会上被追问,才是应该固化为入口条件的候选项。

2. 把需求拆成工作包和角色负荷

需求不必一开始拆到每个开发任务,但应拆出会影响资源判断的工作包。例如:业务澄清、交互设计、技术方案、数据准备、开发实现、测试验证、安全审查、上线准备。每个工作包要有负责人角色、估算区间、前置条件和交付物。

跨部门项目要区分“工作量”和“历时”。工作量是实际投入的人天;历时是从开始到完成的日历时间,包含等待和并行。一个工作包需要5人天,并不意味着五个工作日一定能完成;如果资源只能分散投入或依赖前序审批,历时会更长。

3. 计算可用容量时先扣除已知占用

我使用的基础口径是:某角色周期可用容量,等于周期工作日乘以计划投入人数,再扣除休假、固定支持、会议协作、已承诺工作和预留缓冲。不同组织可以调整扣减项,但要保持口径稳定,不能只在容量紧张时临时改变算法。

例如,4名工程师在一个10工作日窗口内,理论上有40人天。若已知有4人天休假、6人天值班支持、4人天用于固定会议协作,再预留4人天应对缺陷和突发事项,计划容量就不是40人天,而是22人天。这个数字仍是估算,应结合团队历史记录校准。

缓冲不等于隐瞒效率低,也不应每个项目重复叠加。组织层若已经统一预留支持容量,项目层就不应再对同一风险重复扣除;反过来,如果共享支持工作没有进入任何计划,所有项目都会系统性低估负荷。

4. 用关键路径和资源瓶颈判断可交付窗口

排期要同时看工作依赖和资源依赖。关键路径回答哪些任务一旦延迟就会推迟最终完成;资源瓶颈回答哪些角色或个人在多个任务间形成排队。两者可能重叠,也可能不同:关键路径上的任务不一定占用最稀缺角色,最稀缺角色也不一定在每个项目的关键路径上。

我会先画出核心依赖,再标注共享角色的负荷区间。如果某个角色在同一窗口承担超过容量的工作,就要在承诺之前进行资源平衡:调整开始时间、拆分范围、替换技能、增加协作或降低并行度,而不是等冲突自然消失。

5. 用风险分层而不是单一日期表达不确定性

风险至少分为需求不确定性、技术不确定性、资源不确定性和外部依赖不确定性。需求边界未知,适合先做澄清或原型验证;技术方案未知,适合安排短周期探查;资源不可用,适合调整窗口或明确替补;外部依赖不稳定,则需要设置条件和升级机制。

我建议对高风险工作包保留区间而不是过早给单点日期。例如基于团队历史,某类工作通常需要6至9个工作日,那么排期先用范围表达,再在方案验证后缩小区间。若组织已经积累稳定的历史周期数据,可以用同类型工作项的分布辅助判断,而不是只参考最顺利的一次。

6. 建立变更控制,不把“插单”当作免费动作

变更不是一定要拒绝,但每次变更都应重新计算资源影响。新需求进入后,至少明确由谁批准、挤出或延后的事项是什么、依赖和验收是否变化、原承诺日期是否仍成立。若变更只增加工作、不调整范围和日期,团队就会被要求同时兑现互相冲突的承诺。

中大型组织可以设置不同级别的变更规则:日常小改由项目负责人协调;跨部门容量冲突由资源负责人共同决定;影响组织级目标或外部承诺的事项进入组合决策。关键不是会议层级越多越好,而是决策权限和升级条件清楚。

7. 每个周期结束后用预测误差校准模型

复盘不应只问“为什么延期”,还要比较计划容量和实际投入、预计周期和实际周期、预估依赖和真实等待、初始范围和最终范围。把偏差分类,才能判断是估算方法问题、入口信息不足、共享资源冲突、突发支持过多,还是管理决策反复。

如果延期主要来自外部审批,就不应简单给执行估算统一加20%;如果延期来自持续插单,则更准确的调整是改善变更规则。对症校准比统一加缓冲更能减少计划失真。

资源评估流程与规范:跨部门团队需求排期落地方案关键指标

五、具体案例与数据观察:用一个模拟排期看出隐藏的资源冲突

1. 案例边界:同一窗口内的三个跨部门需求

下面是一个情景模拟案例,不代表任何企业的真实经营数据。某中大型产品团队有产品、设计、研发、测试、数据和安全等角色,计划在一个两周窗口处理三个需求:客户权限改造、经营数据看板、移动端流程优化。业务方都希望本窗口交付,初始计划也都标记为高优先级。

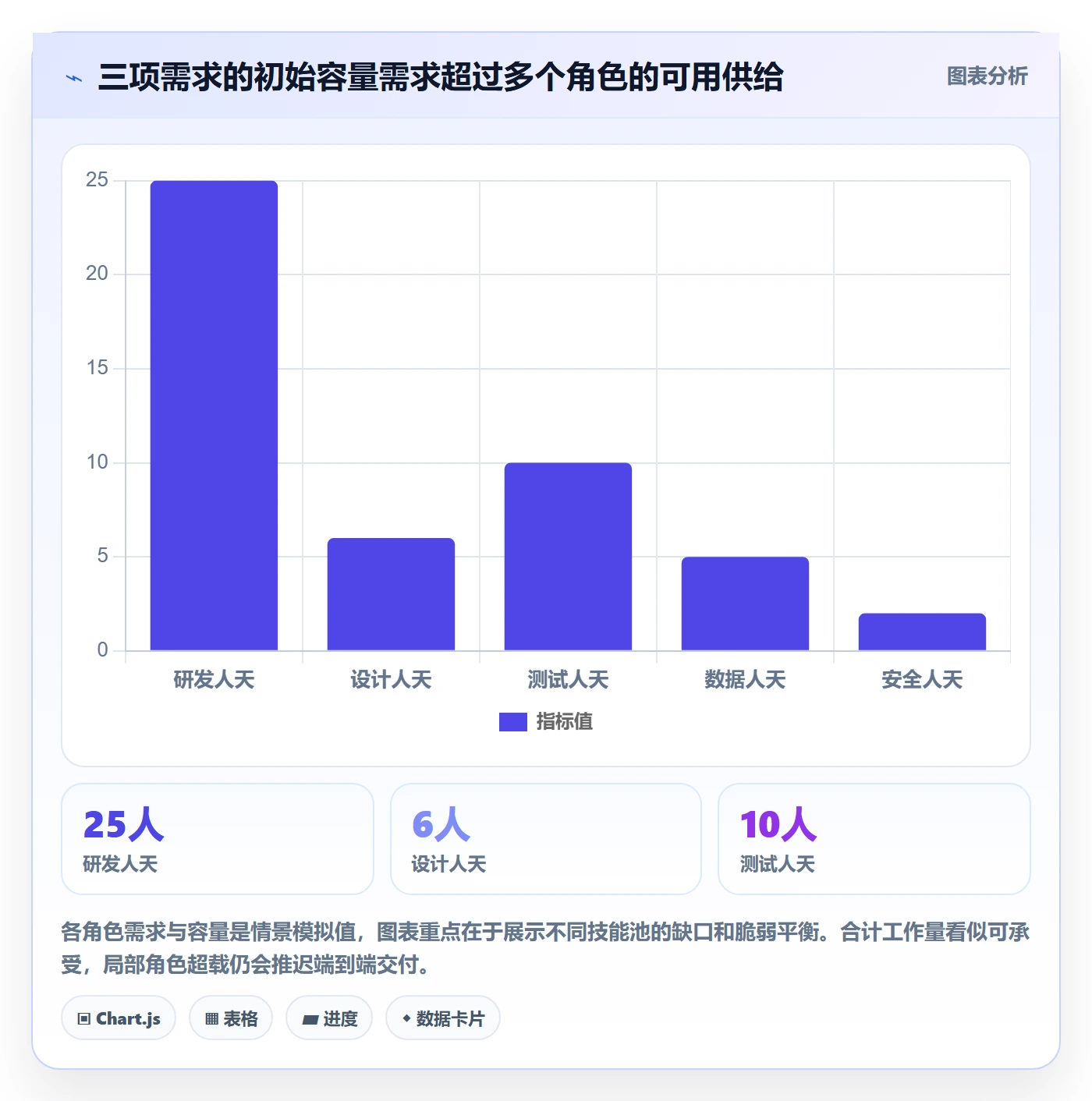

该团队按可用容量扣除休假、值班、例行支持和缓冲后,得到本周期各角色容量:产品6人天、设计5人天、研发22人天、测试8人天、数据5人天、安全2人天。这里的数字是情景参数,实际组织应从自己的排班、支持记录和历史周期数据中取数。

需求 产品 设计 研发 测试 数据 安全 初始主要风险
客户权限改造 2人天 1人天 10人天 4人天 0人天 2人天 权限规则需安全评审,审查人仅一位
经营数据看板 2人天 2人天 7人天 2人天 5人天 0人天 依赖数据口径确认与数据工程师排期
移动端流程优化 2人天 3人天 8人天 4人天 0人天 0人天 设计稿与客户端实现存在前后依赖
需求合计 6人天 6人天 25人天 10人天 5人天 2人天 研发、设计、测试容量均有缺口
可用容量 6人天 5人天 22人天 8人天 5人天 2人天 合计工作量不等于可交付窗口

初始计划把三项工作都放进同一窗口,但按角色核算,研发超出3人天、设计超出1人天、测试超出2人天。总工时差距看起来不大,真正的问题是超载集中在多个关键环节;任何一个环节延期,后续验收都会排队。

2. 先看优先级,再决定哪些工作让路

团队进一步讨论业务价值和时效性:客户权限改造与合同承诺和安全风险相关,延后成本高;数据看板对经营决策有价值,但数据口径尚待业务确认,部分展示可以先以试点范围验证;移动端优化能改善体验,但没有不可变的外部期限。

因此,方案不是简单按“谁先提”或“谁声音大”排序,而是把需求目标、延迟损失、准备度和容量压力放在一起讨论。决策结果可以是:先承诺权限改造;数据看板缩小为一组关键指标,在口径确认后进入;移动端优化延至下一窗口,并在本周期完成设计评审,不占用完整研发与测试容量。

3. 通过拆分范围降低瓶颈,而非要求团队加速

数据看板原方案需要5人天数据工作,团队发现其中一部分指标依赖尚未统一的业务定义。若先投入全部工作,可能发生口径返工。调整后,先做数据口径确认和最小试点,暂估数据投入3人天,研发投入4人天,测试投入1人天,其余指标等业务确认后再评估。

移动端工作则把“设计评审”和“正式实现”拆开:本窗口完成设计方案与可用性确认,下窗口再占用研发及测试资源。这样做不是把工作藏到窗口外,而是明确哪些交付物能提前完成、哪些承诺尚未成立。

4. 用承诺条件替代没有前提的日期

权限改造的计划写明:安全评审资源在本窗口第一周可用,权限规则在评审前冻结,测试环境在第二周开始前准备完成。任一条件变化时,项目负责人须在一个工作日内更新预测窗口,并说明会影响哪个后续需求。

数据看板的承诺则附带业务口径确认条件。若口径在约定时间内未确认,团队只交付已验证的最小试点,不继续消耗数据资源。这样能把风险放在决策面前,而不是在最后几天才以“进度异常”形式出现。

5. 观察指标如何区分计划质量与执行结果

这组案例中,容量覆盖率可以按角色计算:某角色已承诺需求人天除以该角色周期可用人天。初始计划下,研发为25除以22,测试为10除以8,均超过100%;调整后,若研发承诺量控制在22人天以内、测试控制在8人天以内,计划才具备容量上的可行性。

但容量覆盖率不说明工作一定能按时完成。还需观察需求准备度、关键依赖按期解除率、周期内变更率和业务验收结果。若容量充足但依赖持续等待,优先改进协同路径;若依赖按时解除但范围不断变化,重点治理变更;若范围稳定但反复返工,则检查验收条件和质量验证。

资源评估流程与规范:跨部门团队需求排期落地方案关键指标

资源评估流程与规范:跨部门团队需求排期落地方案关键指标

6. 案例能推广的不是具体人天,而是决策顺序

这类模拟案例不能直接拿来当行业标准。真正可以复用的是判断顺序:先确认目标和验收,再拆工作包;先按角色核容量,再看依赖与关键路径;发现超载后明确缩范围、换窗口或补资源的选择;最后把承诺条件写入计划并设复核点。

如果组织没有历史数据,可以先用一个季度做基线采集,不急着做跨团队排名。记录每项需求的估算区间、实际投入、等待时间、变更次数和验收状态,再按需求类型、规模和依赖复杂度分组。数据积累之后,才有条件判断哪类工作经常被低估。

六、指标体系与实施规范:让评估结果能被持续校准

1. 输入指标:判断需求是否已准备好

需求准备度达标率,可定义为满足目标、验收人、范围边界、依赖信息等必备条件的需求数,占进入评估队列需求数的比例。它不是考核需求方写文档,而是识别评估队列里有多少事项尚不具备可靠估算条件。

估算区间宽度可以用高估算值与低估算值之差,除以中位估算值计算。区间过宽可能表示需求不清、技术未知或历史样本不足,应安排澄清或探查,而不是强行取中间数当承诺。

2. 资源指标:判断承诺是否匹配供给

角色容量覆盖率等于角色已承诺工作量除以扣减后的可用容量。该指标应按周期和角色查看,不能只看全团队平均值;整体低于100%但某个关键角色超载,计划仍然有风险。

关键资源集中度用于识别某个不可替代角色或人员承担了多少关键工作。一个简单做法是统计依赖该角色的高优先级需求数及其占用窗口,再标记替补是否具备独立交付能力。集中度高不一定代表必须立刻增员,但必须有降风险方案。

3. 流程指标:定位计划在哪里失去时间

依赖按期解除率等于在约定日期前完成的关键依赖数,除以本周期到期关键依赖数。它帮助判断延迟是否发生在项目外部或跨部门接口,不应将责任简单归给最终执行团队。

等待时间占比可以按状态停留时间计算,区分需求澄清、评审、资源等待、测试、验收等环节。若统计口径能保持一致,团队就能判断改动是否真正缩短了端到端周期,而不是只让某一阶段看起来更快。

4. 结果指标:检验预测和交付是否可靠

预测偏差可比较计划日期与实际完成日期,但建议同时呈现中位偏差和偏差分布。个别极端需求会拉高平均值,单一均值不足以解释大多数事项的交付情况;还应按需求类型、规模和依赖复杂度分组。

范围变更率应只统计影响交付范围或验收条件的实质变更,并记录变更原因。业务方向调整、外部政策变化和初始需求遗漏不是同一种原因,改进动作也不同。

按期验收率应以业务验收通过为准,并说明延期是否由范围变更或依赖变化引起。仅把代码完成或提交测试当成交付完成,会掩盖从执行到业务结果之间的剩余工作。

指标 建议口径 触发后的管理动作 常见误读
需求准备度达标率 满足必备评估信息的需求数 ÷ 评估队列需求数 补充澄清、调整入口门槛或拆分探索阶段 把低准备度归咎于某个部门写作不认真
角色容量覆盖率 角色承诺人天 ÷ 角色可用人天 调整范围、窗口、优先级或资源配置 只看全团队平均数,忽略瓶颈角色超载
依赖按期解除率 按期解除的关键依赖数 ÷ 到期关键依赖数 明确责任人、升级路径和答复时限 把所有等待都计入执行效率问题
周期内变更率 发生实质变更的承诺需求数 ÷ 已承诺需求数 复核变更入口、优先级机制和被挤出事项 把任何变化都视为流程失败
按期验收率 窗口内通过业务验收的需求数 ÷ 应验收需求数 改进范围控制、验证节奏和验收责任配置 用技术完成日期代替业务验收结果

5. 为指标设置解释条件,避免形成新的错误激励

每项指标都应附带定义、统计范围、数据来源、更新时间和排除条件。比如按期验收率是否包含需求方主动延后验收的事项,容量是否扣除了固定支持工作,计划变更是否包含合规要求变化,都要提前说清楚。

我不建议给所有组织设定一个通用达标线。团队成熟度、需求类型、合规要求和服务负担差异很大。先建立连续几个周期的自有基线,再判断趋势和分组差异,比拿一个不明来源的“优秀标准”要求所有团队更可靠。

行业方法可以帮助建立观测视角,但不能替代组织自己的数据。DORA的公开研究强调以交付表现和稳定性相关指标观察软件交付能力;SPACE框架则提醒团队生产力不能被单一指标代表。具体指标应以相关公开资料的原始定义为准,不宜摘取一个数字就套用到资源排期上。

七、不同情况下的行动建议:按约束来源选择方案

1. 需求很多、容量有限:先做组合取舍

如果需求池持续膨胀,先暂停“每个需求都进评估”的惯性。为需求建立共同排序维度:业务价值、延迟成本、准备度、风险降低效果和资源占用。让业务负责人明确哪些事项在当前窗口不做,并写出不做的代价。

若需求差异很大,不必强行用一套分数精准排名。可以先分成必须履行的合规或客户承诺、战略性工作、运营改善和探索事项,再在同一类别内比较。资源分配的关键,是把不同性质的工作放进合适的决策层级。

2. 总容量足够、关键角色短缺:优先疏通瓶颈

如果研发总人天充足,但安全、测试、数据或设计资源排队,首先检查这些工作是否能提前、并行或分阶段完成。可以考虑培养替补、建立标准化评审材料、提前预约窗口,或把验证任务拆成风险较低的批次。

增加通用人手未必解决瓶颈。若瓶颈工作需要特定权限、领域知识或责任签署,新增人员也需要适应时间。此时更合理的方案可能是降低并行需求数,而不是继续增加前序任务,导致更多工作卡在瓶颈前排队。

3. 需求经常变化:保护承诺窗口,允许小步探索

业务变化频繁时,完全冻结需求不现实。可以将近期窗口用于已准备好且经过资源确认的承诺事项,把远期计划保留为滚动预测;变化窗口则安排有限容量承接探索和紧急问题。这样既不压制变化,也不让变化无成本地覆盖所有工作。

对于不确定性高的新需求,先设计时间盒和退出条件。例如用短周期验证关键假设,达到什么证据才扩大投入,未达到时如何停止。这样比一开始承诺完整项目、后续不断追加资源更容易控制机会成本。

4. 外部依赖不稳定:把条件写进计划并设置升级时间

若需求依赖供应商、合作部门、审批机构或共享系统,应明确依赖交付物、责任人、预期日期和替代方案。不要只在项目表里写“等待对方”,因为这无法支持管理决策。

为依赖设一个升级触发点,例如超过约定答复时限后,由指定负责人协调;达到某个日期仍未解除时,启动降范围、替代方案或改期决策。升级不是追责手段,而是减少团队在不确定状态下空等的机制。

5. 团队刚开始建立估算能力:先用范围和历史类比

没有历史数据时,不要急着建立复杂公式。先按工作类型和规模记录估算区间与实际周期,尽量使用相似工作作为参照;对特殊、高风险需求单独标记,避免它们扭曲普通工作基线。

对估算分歧大的事项,可以先做小规模技术探查或流程验证。探查的产出应是减少关键未知项,而不是无限延长前期分析。明确时间上限、要验证的假设和后续决策人,才能使探查成为排期输入。

6. 组织已经使用协同平台:先统一规则,再配置看板

如果用PingCode或其他项目管理平台承载协同流程,应先定义状态含义、必填信息、权限边界和变更记录规则。字段名称相同但含义不同,跨部门报表仍然无法比较;状态可视化了,也不等于责任已经明确。

平台是否适合组织,要结合团队规模、需求治理方式、项目层级、权限和审计要求、现有系统协作方式以及迁移成本评估。不要为了展示“统一管理”而一次性配置大量字段和流程;先在一个跨部门业务流中验证,再根据实际阻塞点扩展。

八、不同情况下的取舍:没有一种方案同时最省钱、最快又最稳

1. 增员、降范围、延期:三种代价要摆到桌面上

资源缺口出现时,常见选择是增加人手、减少范围、推迟窗口。增员可能增加协作和熟悉成本;降范围需要业务重新判断最小可用结果;延期则可能影响客户承诺或市场机会。评估时应比较各自的成本,而不是默认把所有压力转嫁给执行团队。

对于短期且专业门槛较低的工作,临时支援可能有效;对需要长期领域知识和责任连续性的工作,增员未必赶得上交付窗口。若一个需求的非核心范围占用大量验证资源,先交付最小可验收版本往往比压缩测试更稳妥。

2. 多项目并行与少量项目集中:看切换成本和等待成本

多项目并行能让不同团队同时启动工作,也能让共享角色被更多事项争抢。若任务需要频繁切换上下文,名义上的并行可能拉长每项工作的完成时间。少量项目集中推进,能减少切换与排队,但业务方需要接受部分事项暂不启动。

我会优先减少“已经开工却长期等待”的在制需求,而不是只追求更多需求同时进入执行。组织可观察在制需求数、等待时间和完成周期的变化,逐步找出本团队适合的并行度,不必先规定一个适用于所有团队的固定上限。

3. 统一评估模型与团队自主估算:平衡可比性和专业性

统一模板有助于跨项目汇总需求、容量和依赖,但如果强行统一估算单位或复杂度等级,容易丢失团队的专业差异。可统一定义需求价值、依赖、验收和容量字段,同时允许团队用适合自身工作方式的估算方法。

组织级模型主要用于发现组合冲突和支持决策,不应被误用为精确预测机器。团队对技术实现和风险更了解,管理层对优先级与机会成本负责;两种信息都进入决策,才比单向自上而下填日期更可靠。

4. 预留缓冲与提高利用率:取舍应由波动类型决定

波动主要来自偶发故障、客户支持和外部依赖时,适度预留容量能减少承诺连锁失效;波动主要来自需求不断插入时,单纯增加缓冲可能只让插单更隐蔽,真正需要的是变更规则和优先级治理。

缓冲应有明确用途、所有者和复盘方式。若一个周期后缓冲持续被某类工作消耗,应把该工作纳入常规容量模型;若缓冲长期未被使用,也要检查是否过度保守,而不是机械地永远维持同一比例。

5. 自动化排期与人工决策:把计算交给系统,把取舍留给责任人

自动化适合处理清晰规则,例如汇总角色负荷、提醒超载、追踪依赖到期、展示不同窗口的资源冲突。它可以减少重复核对,却无法独立判断客户承诺、战略价值、风险偏好和被延后事项的机会成本。

因此,系统输出最好呈现假设与影响,而不是只给一个“建议日期”。管理者需要看见哪些资源约束导致日期变化、哪些需求发生挤出、哪些依赖尚未确认。人仍要做决定,但决策过程应留下可追溯证据。

九、落地节奏与结尾:从一个周期开始,把计划变成组织能力

1. 第一个周期只解决最明显的失真

第一次实施不必建设复杂的资源预测模型。选择一个跨部门项目或一条业务流,统一需求入口、角色容量口径和变更记录;收集计划与实际的差异;复盘时只挑一两个最影响交付的问题改进。

若当前最严重的是需求不完整,先优化准备度门槛;若关键角色频繁冲突,先建立共享容量视图;若插单反复破坏承诺,先明确优先级和挤出规则。每次只改最影响决策的环节,组织更容易形成稳定习惯。

2. 形成一页式排期决策记录

每次关键排期决策至少记录:需求目标和验收人、优先级依据、工作包与角色估算、可用容量口径、依赖和风险、承诺窗口及其条件、被延后或缩减的工作、决策人和下次复核时间。记录的价值不是增加文档,而是让团队在变化发生时知道重新计算什么。

如果采用协同平台承载这套信息,应确保一线能更新、管理者能读懂、审计或复盘时能追溯。无法被持续维护的资源看板,即使展示精美,也很快会变成过期数据的装饰。

3. 用结果反证流程,而不是用流程证明自己正确

每个周期结束后,检查容量假设是否可信、需求准备度是否改善、依赖等待是否下降、变更是否更透明、业务验收是否更稳定。若流程执行得很完整,结果却没有改善,就要重新审视规则是否解决了真实瓶颈。

本文中的数字案例和图表是情景模拟,用于展示评估方法,不是行业调查数据。实施时应以组织自身的需求记录、工时与支持负荷、排期版本、依赖时间戳和验收结果建立基线;公开方法论可作为观察框架,不能代替本地数据验证。

我的核心判断是:资源评估的成熟度,不体现在排期表能填得多满,而体现在组织是否敢于明确容量边界、是否能说清楚每次变更挤出了什么,以及是否愿意用实际结果修正预测。下一步可以先选一个跨部门窗口,按角色核算可用容量,找出一个最拥堵的技能池,再用一次真实排期验证规则。先把一个承诺做得可信,通常比同时铺开一套复杂制度更有价值。

常见问题解答(FAQ)

1. 跨部门需求评估时,应该优先看哪些指标?

我们每次排期都会遇到业务说“很急”、技术说“做不完”的情况,我不确定该怎么把不同部门的说法放到同一把尺子上。有没有一套既能比较优先级、又不至于把复杂需求简单打分的指标?

建议把需求价值、时效性、影响范围、实施成本和不确定性分开评估,不要只看业务收益或提出部门级别。一个可执行的评分表可以采用 1,5 分制:价值与影响范围各占 30%,时效性占 20%,成本与不确定性各占 10%;成本和不确定性得分越高,代表越容易实施、风险越低。

比如某需求价值 4 分、影响范围 5 分、时效性 3 分、易实施程度 2 分、风险可控程度 2 分,加权得分为 3.7。这个分数适合做讨论排序,不应直接自动转成承诺日期,因为依赖团队、合规要求和不可拆分的交付窗口仍需单独判断。评估时要求提出方提供目标、受影响用户数、截止日期依据和不做的后果;

缺少证据的项目先标记为待补充,而不是靠印象补分。

2. 如何估算团队真实可用产能,避免排期看起来很满、实际却不断延期?

我以前按团队人数乘工作日来估算产能,排出来的计划总是比实际完成量乐观。会议、支持工作和跨部门等待到底要怎么扣除,才不会把团队逼进长期加班的节奏?

不要用“人数 × 工作日”直接当可承诺产能。先按角色核算一个迭代周期的可用工时,再扣除休假、固定会议、值班支持和已承诺事项;例如 6 人团队每人两周 10 个工作日,理论上是 60 人日,扣除休假 3 人日、会议与协作 9 人日、支持任务 8 人日后,净产能约为 40 人日。

首次建立基线时,可再用过去 4,6 个周期的实际完成量校准,并预留 15%,20% 缓冲应对依赖和返工。若团队工作类型变化较大,应按角色分别估算,不能把设计、开发、测试的工时简单互换。实践中,排期长期达到净产能的 100% 通常不是效率高,而是没有给缺陷、沟通和突发工作留空间。

3. 跨部门需求从提出到进入排期,怎样设置流程才不让需求卡在评审会上?

我所在的团队经常出现需求提了很多轮,业务等答复,研发等信息,最后还要临时插队的情况。我想把流程做得清楚一点,但又担心多加几道审批反而让交付更慢,哪些环节真的有必要?

可以把流程压缩为“统一入口、材料补齐、联合评估、排期承诺、变更记录”五步,并给每步设置明确的责任人和时限。入口只收集必要信息:要解决的问题、目标指标、目标用户、期望时间及其依据、验收条件;材料不完整时在 2 个工作日内一次性列出缺项,避免反复追问。

联合评估由业务、交付团队和相关依赖部门共同确认范围、工作量与前置条件;例如每周固定一次评审,普通需求在材料齐全后 5 个工作日内给出“接受、补充、暂缓或拒绝”的结论。只有确认依赖和验收口径后,才进入承诺排期。紧急插入应说明触发原因、受影响的原排期事项和决策人,不能只把“紧急”作为优先级标签。

这样控制的是等待和信息返工,而不是增加审批层级。

4. 需求排期落地后,应该用哪些指标判断资源评估机制是否有效?

我们现在也统计完成了多少需求,但这个数字无法说明排期是不是合理:有时完成量高了,团队却加班更多;有时没延期,实际交付价值也不明显。我应该看哪些指标,才能区分流程变好和只是把压力转移给团队?

至少同时观察交付可靠性、流动效率、变更情况和资源负荷,避免只用完成数量评价。建议每月跟踪:承诺按期完成率、需求从评估到上线的周期中位数、排期后新增或变更需求占比、返工工时占比,以及团队加班或支持工时占净产能比例。

举例来说,按期率从 65% 提升到 85% 是积极信号,但如果同期加班工时增加 30%、返工率不降,就不能判断机制真正改善;它可能只是把风险转成了团队负担。周期数据宜看中位数和高分位数,而非只看平均值,因为少数超长等待会被平均数掩盖。

每月复盘时把延期原因分成估算偏差、需求变更、外部依赖、容量被占用等类别,再针对占比最高的一类调整流程。指标的用途是定位系统性问题,不是给个人排名。

核心关键词

读者评论

李
李卓

我们以前也按人天汇总排期,后来发现测试和数据同事经常被多个项目重复占用。按角色拆容量后,冲突确实更早暴露,不过临时支持工时怎么持续记录,仍然挺考验团队习惯。

史
史可欣

把预测日期和承诺日期分开很有用,尤其依赖还没确认时。但如果业务方只盯着一个上线日,团队也需要有人明确说明哪些条件未满足,否则标注再细也容易被当成承诺。

黎
黎启航

文中提到指标不宜用于个人排名,这点我比较认同。我们曾因追准时率提前压缩验收范围,数字好看了,后续返工反而更多;比起单看按期率,最好同时追踪范围变化和验收结果。

文章包含AI辅助创作:资源评估流程与规范:跨部门团队需求排期落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/507908

赞 (0)
飞飞飞飞
需求排期需求排期全流程:跨部门团队落地方案与一文讲清
上一篇 33分钟前
版本规划落地方案:跨部门团队开展需求排期的协同管理案例解析
下一篇 33分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
