Bug / 缺陷如何做好优先级?项目经理落地方案与操作步骤

Bug 优先级失控,通常不是因为团队不会给缺陷打分,而是因为“严重程度”“业务紧急程度”和“谁声音最大”被混成了一个结论。结果是,发布前一周几十个问题都被标成最高优先级,真正影响核心交易的缺陷反而排在队列中间。我的判断是:优先级不是给 Bug 贴标签,而是把有限的修复能力投向最需要保护的用户、业务和发布窗口。

一、先讲核心结论:优先级要回答“先修什么”,不只是“问题有多严重”

1. 把严重程度与优先级分开管理

严重程度描述缺陷造成的技术或功能影响,例如服务不可用、数据丢失、页面错位;优先级描述团队在当前时间、当前版本里应该多快处理它。前者主要回答“坏到什么程度”,后者回答“现在要不要先做”。两者相关,但不能直接画等号。

一个只影响 3% 用户、但恰好阻断月底结算的缺陷,技术影响范围不一定最大,却可能需要当天处理。相反,一个在内部测试环境中稳定复现、尚无客户触达的低频兼容问题,严重程度可以不低,但如果存在可靠绕行方案,修复时间也许可以排在后续版本。

我的核心规则是:先确认风险是否真实,再判断影响有多大,最后结合时限、绕行能力和修复成本安排顺序。任何单一字段都不应自动决定优先级,尤其不能让“严重程度高”成为无需讨论的通行证。

2. 用“硬门槛加排序评分”,不要只靠一个总分

我建议先设置少量硬门槛,再对其他问题做相对排序。硬门槛处理不能被平均分稀释的风险,例如生产环境大面积不可用、数据完整性受损、权限越界或法定期限内无法履约;其余缺陷再用统一评分比较。

  • 硬门槛:触发安全、合规、数据安全或核心业务中断条件时,进入专门的紧急处理通道。
  • 风险评分:评估受影响用户、业务损失、发生概率、可绕行性和时间窗口。
  • 资源校验:确认修复成本、回归范围和上线风险,决定立即修复、临时规避还是延后处理。

硬门槛的价值,是防止少数高后果风险被平均值冲淡;排序评分的价值,是让剩余问题能够比较。把这两件事分开,通常比设计一个看起来精密的单一公式更可靠。

3. 优先级必须附带责任人、时间点和复核条件

“P1,尽快处理”不算可执行结论。一个有效的优先级决策至少要说明谁负责、何时给出判断、下次何时复核、什么变化会让优先级上调或下调。否则,优先级只是缺陷列表上的颜色,无法推动资源调度。

例如,某个支付失败问题暂列高优先级,业务方提供了“受影响交易占比低于 0.2%、存在人工补单、补单在两小时内完成”的证据后,团队可以决定先启用监控与补偿流程,再安排当天修复。决策不是把问题说轻,而是把风险控制措施一并写清楚。

二、为什么优先级容易失真:真实场景里,缺陷不是孤立的

1. 同一个缺陷,在不同发布阶段有不同价值

开发阶段发现的布局偏差,可能只影响一个低频内部页面;临近大促上线时,同样的偏差如果出现在下单按钮上,就可能直接影响转化。缺陷本身没有变,用户暴露量、修复窗口和变更风险变了,优先级自然应该重算。

这也是为什么我不把优先级视为一次性字段。提单时的判断只是初始判断;进入灰度、收到客户反馈、发现影响范围扩大或获得绕行方案后,都可能改变决策。团队如果只在创建缺陷时评一次级,缺陷队列很快就会和业务现实脱节。

2. 不同角色看到的是风险的不同切面

测试人员通常能提供复现条件、影响范围和回归线索;研发人员能判断根因、修复复杂度和引入新风险的可能性;产品经理能说明用户任务与产品承诺;客服或客户成功团队能补充真实客户影响。项目经理的职责不是替每个角色做专业判断,而是把这些证据拼成可执行决策。

常见冲突并非谁不专业,而是大家回答了不同问题。研发说“修复成本很低”,不代表业务影响小;产品说“客户很着急”,也不能直接证明影响面广。会上应先让每个人明确自己提供的是哪类证据,再由决策人综合判断。

3. 资源稀缺时,队列会暴露团队的真实选择

假设一个四人研发小组本周有 20 个缺陷待处理,但考虑需求开发、代码评审、联调和回归后,实际只能交付 8 个修复。此时给 20 个问题都标高优先级,既没有增加产能,也没有保护业务,只是把取舍推迟到开发人员各自的工作台上。

优先级体系是否有效,可以从一个简单问题判断:当本周只能修 8 个时,团队能不能讲清楚为什么是这 8 个,以及其余问题用什么措施控制风险?如果不能,说明团队缺的不是更多等级,而是决策依据和容量管理。

Bug / 缺陷如何做好优先级?项目经理落地方案与操作步骤

三、常见误区:看起来有规则,实际仍然靠声音大小排序

1. 把严重程度直接映射成优先级

把“严重程度高”自动映射为“立刻修复”,容易让技术影响与业务紧迫性混淆。比如,一个后台报表导出失败可能影响数据分析,但有替代查询方式;一个偶发的库存扣减异常看起来频率不高,却可能造成超卖和后续履约损失。直接映射会漏掉后者的业务后果。

技术严重程度仍然重要,但它应该作为风险输入,而不是最终决定。即便采用严重程度等级,也要在旁边记录业务影响、受影响人群、持续时间和补救措施,否则等级本身无法说明修复次序。

2. 把客户声量当成影响范围

客户投诉是重要信号,但投诉人数不是受影响人数。少数客户可能因为业务流程关键而持续反馈;大量用户也可能只是遇到可自行恢复的提示错误。项目经理应要求补充账户数量、受影响交易、触发频率、发生时段和客户任务,而不是按工单数量直接排序。

如果数据暂时拿不到,也可以先标注“影响范围待验证”,安排日志查询、客户回访或埋点核查,并设置明确的复核时间。信息不完整不等于可以忽略问题,也不等于应立即把所有资源投入修复。

3. 用“修起来很快”作为优先级理由

修复成本低确实会影响安排,但它不等于问题重要。一个 10 分钟能调整的文案错误,可能不应该挤掉需要半天修复的权限漏洞;反过来,成本很低且能消除明显用户阻碍的缺陷,也可能适合顺手处理。成本是可行性和机会成本信息,不是影响证据。

我会把“问题价值”和“修复投入”分别记录。先判断不处理会造成什么,再判断处理需要什么。这样可以避免团队因“容易改”而不断积累低价值修复,最后没有时间处理真正的风险。

4. 让所有人都能随意把缺陷升到最高级

最高级别一旦被普遍使用,就失去了区分能力。若每个紧急请求都能直接升级,研发团队就会被迫在多个“最高优先级”之间自行选择,实际排序重新退化为谁先来、谁催得急、谁更容易找到开发人员。

可以允许任何人提出升级,但升级必须补齐证据,并由指定角色确认。触发紧急通道时,要同步说明暂停了什么工作、谁批准了挤占、何时复盘。这样既保留一线发现风险的速度,也避免等级被情绪化使用。

5. 只看新缺陷,不看等待时间和老化风险

一个低优先级问题长期无人处理,可能在产品规模扩大、使用方式变化或替代方案失效后,逐渐变成高风险。缺陷队列不仅要看新进入的问题,也要关注等待时长、复发次数、客户承诺期限和临时方案是否仍然有效。

但“等待得久”也不能自动等于“优先级高”。更合理的做法是把老化作为复核触发器:达到约定时长后重新检查影响、验证绕行方案、确认是否发生变化,再决定升级、继续观察或关闭。

四、专业判断逻辑:先过风险门槛,再做可解释的排序

1. 第一步:检查不可被平均的硬门槛

我通常先问四个问题:是否涉及未授权访问或敏感数据暴露?是否造成数据丢失、错账或不可逆修改?核心交易是否大面积中断?是否触及合同、监管或明确的客户承诺期限?任何一项有可信证据,就先进入高风险评估,不必等待总分计算。

这不意味着只要有人提到“安全”就必须立刻全员停工。团队仍应快速核实证据、确认影响边界并采取遏制措施,但不能用平均分把潜在高后果问题压低。对于安全问题,可参考 FIRST 发布的 CVSS 4.0 方法理解技术严重性;需要注意,CVSS 分值并不等于组织内部的业务优先级。

2. 第二步:把影响拆成可核查的问题

不要只写“影响较大”。至少把影响拆成用户范围、关键任务、业务损失、发生频率和持续时间。数据不一定一开始就精确,但应该标明来源和可信度,例如监控日志、客户工单、受影响账户清单、测试环境复现或业务人员估算。

  • 用户范围:影响一个账户、一个租户、一类设备,还是所有用户?
  • 任务关键性:是否阻断登录、下单、支付、结算、数据导入或其他核心任务?
  • 后果类型:是体验不佳、效率下降、收入损失,还是数据和合规风险?
  • 发生概率:稳定复现、特定条件触发,还是仅有一次未经验证的报告?
  • 暴露时间:已经在线多久,预计还会持续多久?

这些问题的目的不是让每张缺陷单写成调查报告,而是防止“严重、紧急、很多人受影响”这类模糊词代替证据。团队可以先用简短字段记录,再在高风险缺陷上补充详细分析。

3. 第三步:将绕行能力和时间窗口纳入判断

绕行方案需要验证,而不是只写一句“可以手工处理”。我会追问谁来操作、每次耗时多久、最大承载量是多少、是否可能引入新错误、需要客户配合什么,以及该方案可以持续多久。一个理论上可行但每天要人工核对数千条记录的方案,通常不能算低成本绕行。

时间窗口也不只代表距离发布时间有几天。还要看修复后是否留有回归时间、是否进入变更冻结、是否需要客户升级、是否有回滚能力。越靠近关键节点,问题本身的风险和修复引入风险都要同时评估。

4. 第四步:使用透明评分,而不是伪精确的数学

对于通过硬门槛检查的缺陷,可以使用 1 至 5 分的相对评分。建议先分别评估业务影响、受影响范围、发生可能性和时限压力,再单独记录绕行能力与修复成本。下面的权重只是团队启动时的建议基准,不是适用于所有行业的客观规律。

建议排序分 = 业务影响 × 30% + 受影响范围 × 25% + 发生可能性 × 20% + 时间窗口压力 × 15% + 用户承诺压力 × 10%。每项按 1 至 5 分打分,计算后用于同一团队、同一周期内相对比较;硬门槛仍然优先于总分。

绕行能力与修复成本不建议简单反向塞进公式里,否则可能让一个高危但难修的缺陷因成本高而被压低。它们更适合作为决策修正项:绕行可靠,可以改变处理策略;修复风险高,可以优先采取遏制措施并安排分阶段修复。

评分维度 1 分的典型含义 3 分的典型含义 5 分的典型含义 建议证据
业务影响 轻微不便,有替代流程 关键流程效率下降或局部失败 核心交易中断、数据错误或重大损失风险 交易记录、财务影响、流程负责人判断
受影响范围 少量内部用户或单一特殊环境 一个客户群、一个地区或一类设备 大部分用户或多个关键客户群 日志、账户数、版本与设备分布
发生可能性 仅一次报告,尚未复现 特定条件下可稳定复现 普遍触发或每次关键操作都可能发生 复现步骤、发生频次、监控数据
时间窗口压力 没有近期业务节点 近期版本或客户交付受影响 正在造成损失或临近不可延期的节点 发布时间表、合同日期、业务日历

评分要服务于讨论,而不是代替讨论。若同一团队连续出现大量 4 分和 5 分,应回头检查尺度是否失真;若评分与最终处理顺序长期不一致,也应检视权重或硬门槛是否设置不当。

Bug / 缺陷如何做好优先级?项目经理落地方案与操作步骤

5. 第五步:把分数翻译成团队可执行的响应承诺

团队可以建立 P0 至 P3 等级,但等级名称本身没有通用标准。重要的是每个等级对应什么响应动作、由谁确认、多久复核,以及是否影响当前计划。建议根据团队支持时段和交付节奏定义服务目标,而不是直接照搬其他公司的时间承诺。

建议等级 典型判断 首要动作 复核节奏示例
P0:紧急事件 核心服务大面积不可用、数据安全或完整性风险明确 启动事件响应,先遏制与恢复,再并行定位根因 持续跟踪,按事件节奏更新
P1:本周期优先 关键任务受阻或近期业务承诺受到明显影响 确定负责人、修复窗口、回归范围和备选方案 每日或每个工作日检查一次
P2:计划修复 影响有限或有可验证绕行方式,但问题值得解决 纳入版本计划,按影响与投入排序 迭代计划或周度复核
P3:观察或低成本优化 影响低、证据不足、暂时不阻断任务 补充监控、等待更多证据或安排合并处理 达到复核条件时重新评估

上表的时间节奏是管理建议,不是行业标准。生产事件应遵循组织既有值班和事件管理约定;普通缺陷的响应时限,则要根据支持覆盖、团队人数和客户承诺共同确定。

五、项目经理落地方案:从提单到复盘的操作步骤

1. 建立最小可用的缺陷信息模板

字段越多不等于信息越完整。很多团队的缺陷表单包含几十项必填字段,结果提交人用默认值快速填完,评审者仍然要重新追问。我的建议是先保证最小证据闭环:问题是什么、谁受到影响、如何复现、发生频率、现有绕行方案、相关版本和证据链接。

  • 问题描述:用可观察结果描述,不用“系统异常”“体验不好”代替现象。
  • 复现条件:列出账号类型、设备、版本、操作路径和前置状态。
  • 影响范围:记录已确认的受影响用户、业务流程与影响时间。
  • 证据材料:关联截图、日志、录屏、监控指标或客户工单。
  • 临时方案:写明是否存在,以及方案的成本和有效期限。
  • 初始判断:由提交人给出建议等级,但明确它仍需评审确认。

在 100 人以上、团队和业务线较多的组织中,可以用 PingCode 这类项目管理平台承载缺陷字段、状态流转、责任人和评审记录。工具的作用是让证据和决策可追溯,不是替团队自动判断哪个问题最重要。

2. 设置入口分流,避免所有问题挤进同一队列

生产事故、普通产品缺陷、需求变更和使用咨询,最好不要只靠一个“Bug”类型混在同一队列。它们所需的响应机制和决策角色不同。入口处可先判断问题类别,再进入相应流程,减少紧急事件被常规排队规则拖慢,也避免咨询类问题挤占缺陷容量。

分流不宜设计得过于复杂。早期可以只区分生产事件、常规缺陷、数据问题和非缺陷请求,并允许评审者纠正分类。若每个类别都要求复杂审批,团队会绕过流程,转而在聊天工具里私下派活。

3. 每天做短分诊,每周做容量决策

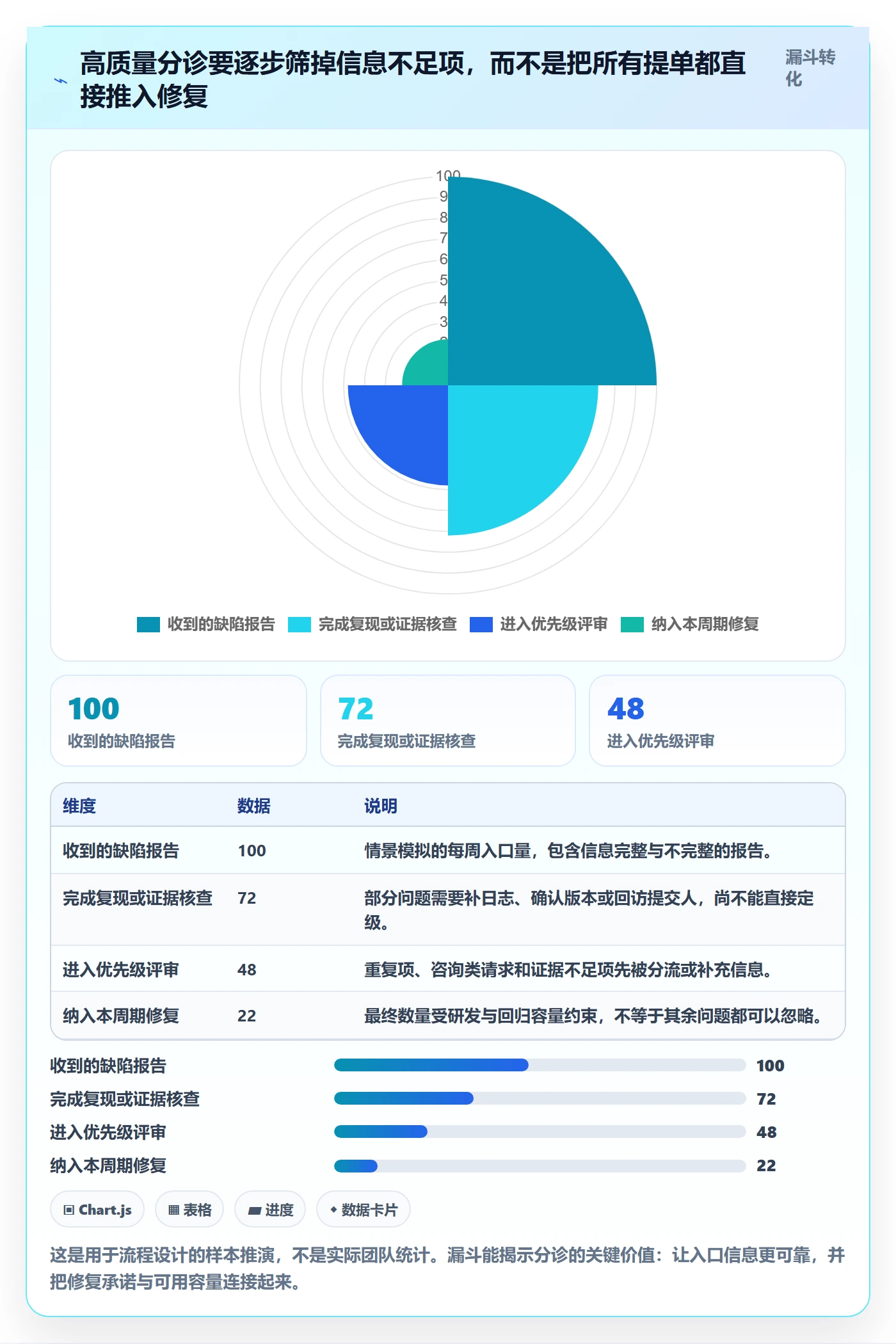

高变动产品可以安排每天 10 至 15 分钟的缺陷分诊,只处理新出现的高风险问题、等级变化和阻塞项。常规缺陷不必每天重开会议。每周再结合迭代计划检查可用研发容量、回归能力和业务节点,决定哪些 P1、P2 进入本周期。

分诊会议的目标不是逐张念缺陷描述,而是做三种决策:缺什么证据、谁去补;是否需要升级或降级;本周期的容量是否允许处理。不能在会上决定的事项,应明确负责人和截止时间,不要用“再看看”结束讨论。

4. 用固定议程降低争论成本

  1. 先看硬门槛:是否涉及服务中断、安全、数据完整性或不可延期的承诺。
  2. 核对证据:影响范围、发生频率、复现条件和绕行方案分别由谁确认。
  3. 比较相对风险:将新增问题与当前队列中的候选项对照,而不是单独判断。
  4. 校验修复代价:评估估算、依赖、回归范围、上线窗口和回滚方案。
  5. 明确结论:记录等级、负责人、目标时间、复核日期和升级条件。

如果一个问题反复讨论仍缺少关键证据,最合理的结论可能是“先做影响核查”,而不是立刻争出一个等级。明确下一步调查动作,往往比在会上用推测给缺陷定级更有效。

5. 让优先级调整有记录、有触发条件

每次升级或降级,至少记录变更人、时间、依据和后续动作。尤其是优先级下调时,要写明风险由什么措施控制,例如已完成回滚、受影响版本已关闭、客户已成功绕行或监控数据证明触发率明显降低。

可以预先约定自动复核条件:影响账户数量超过阈值、同类问题一周内重复出现、绕行失败、进入发布冻结期、客户承诺日期临近或修复成本发生明显变化。条件触发后重新评估,不代表系统自动升级,而是提醒责任人重新作出决定。

6. 把关闭标准与修复质量一起管理

代码合并不等于缺陷已经解决。关闭前至少确认修复版本、回归结果、受影响范围、是否需要补数据或通知客户,以及监控是否恢复正常。若采用临时规避而非根因修复,也应将事项标记为风险接受或分阶段处理,避免状态“已关闭”掩盖仍然存在的技术债务。

对线上问题,可以在恢复服务后再补根因修复,但需要区分“事件恢复”和“缺陷永久修复”两种状态。这样既不拖延恢复确认,也不会因为临时回滚就把后续工作从队列中消失。

Bug / 缺陷如何做好优先级?项目经理落地方案与操作步骤

六、案例推演:同样是“高严重度”,为什么最终处理顺序不同

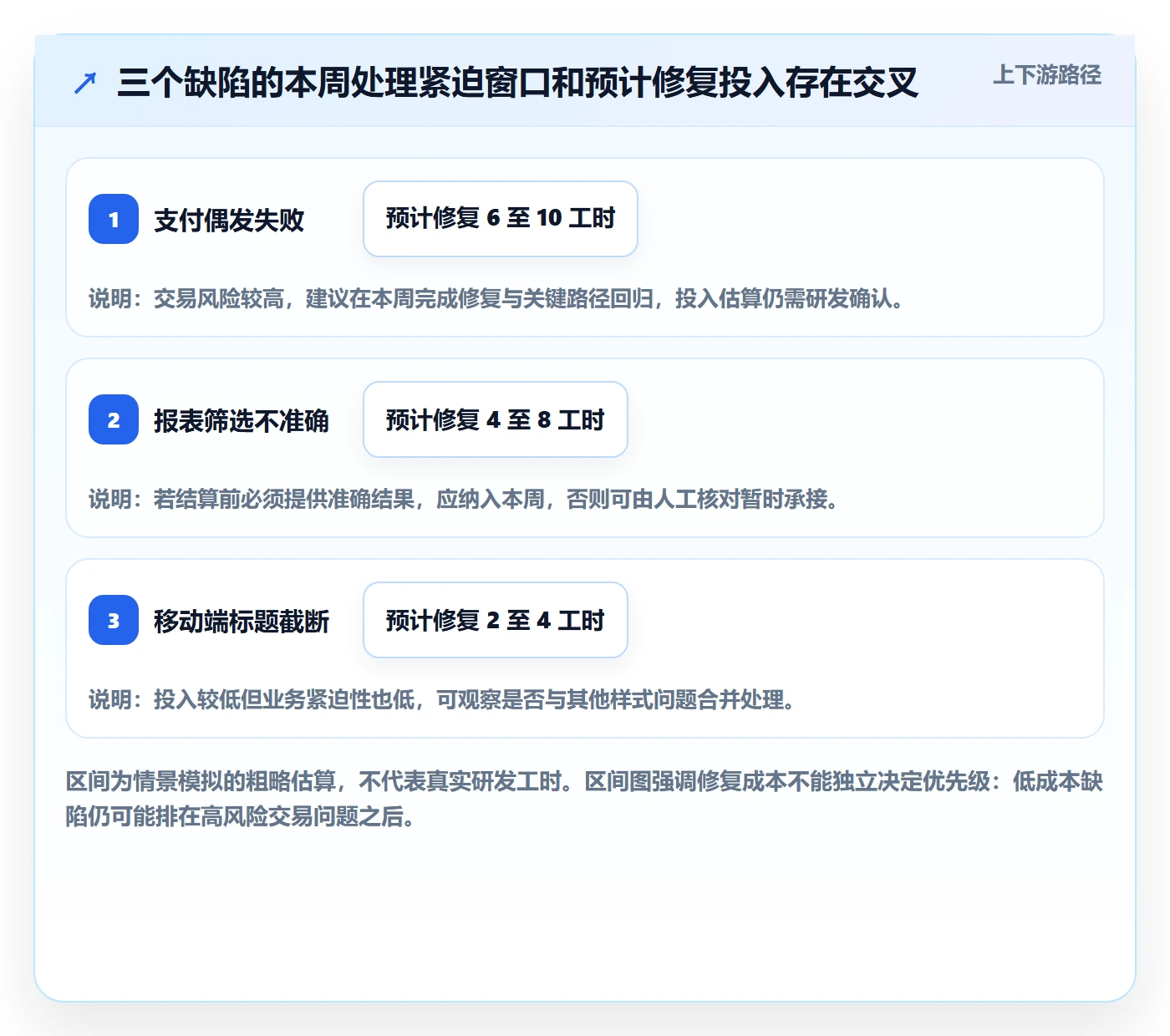

1. 场景设定:一次发布前发现三个问题

下面采用匿名化情景推演,数据为示意值,不代表真实客户或产品统计。一支负责订阅制业务的团队计划在周五发布新版本,周二分诊时发现三个问题:支付偶发失败、管理报表筛选结果不准确、移动端长标题显示截断。研发本周最多能完成两个修复并充分回归。

仅看“严重程度”可能会让三个问题都争到高等级。为了做出可解释选择,团队先核实发生频率、受影响对象、业务后果、绕行能力和修复风险,再决定是否要改动本周计划。

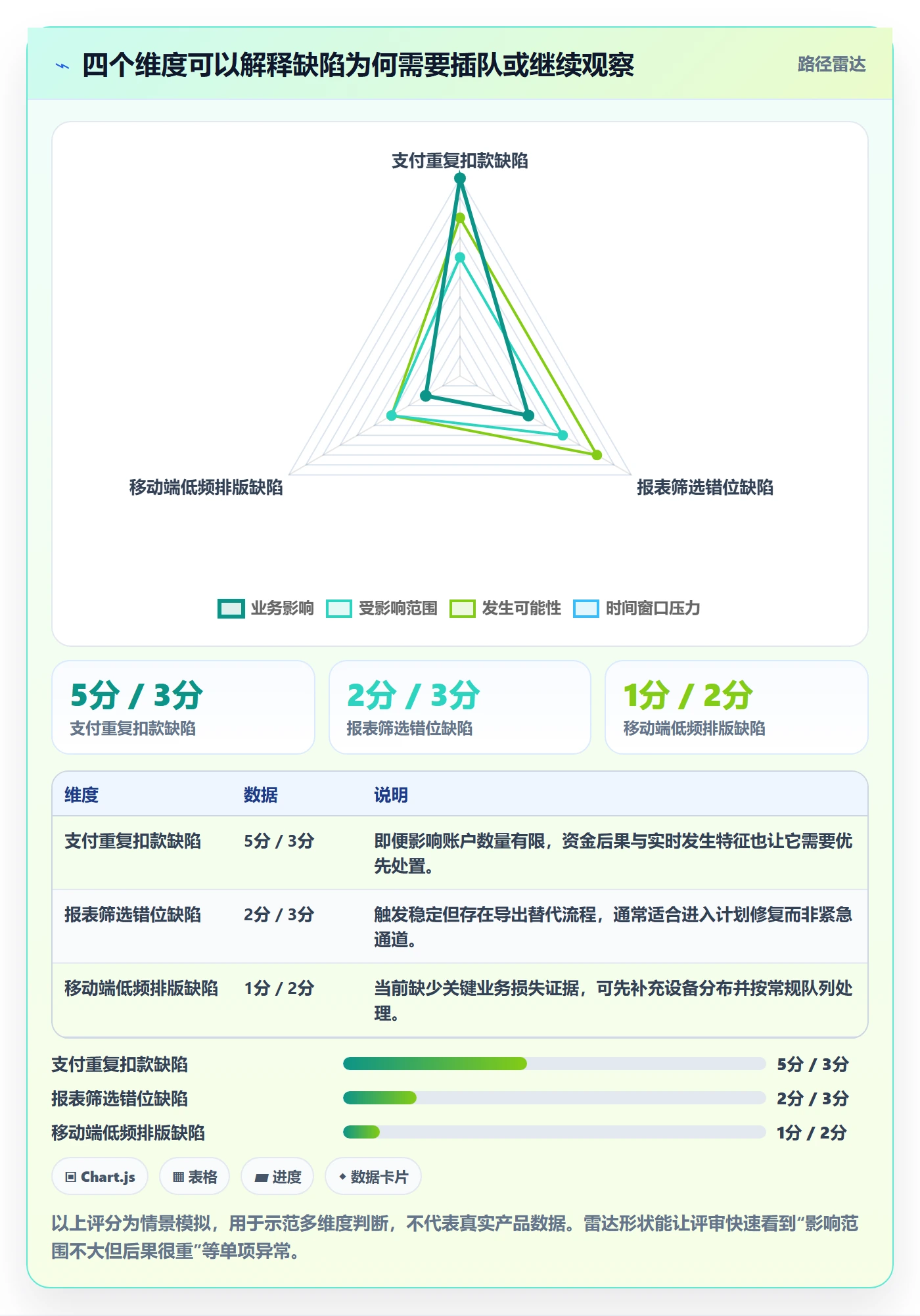

缺陷 已核实情况 评分示例 本周建议
支付偶发失败 模拟数据:影响约 2% 支付尝试;自动重试可恢复大部分失败,但部分用户需重新提交 业务影响 4、范围 3、发生可能性 3、时限压力 5 优先修复并增加交易监控,回归支付与退款路径
报表筛选结果不准确 模拟数据:影响少数租户的特定筛选组合;可导出原始明细重新核对,月底结算前需解决 业务影响 4、范围 2、发生可能性 4、时限压力 3 若报表影响本周对账,则修复;否则安排下一小版本并执行人工核对
移动端标题截断 模拟数据:影响部分小屏设备上的非核心页面;页面操作不受阻,可调整标题或横屏查看 业务影响 2、范围 2、发生可能性 3、时限压力 1 进入常规队列,优先评估是否与其他移动端样式修复合并

支付问题虽然不是影响人数最多的一项,却靠近真实交易并且时间窗口紧,应先处理。报表问题的优先级取决于“月底结算”具体发生时间;团队不能因为客户说“很急”就跳过核实。标题截断有明确影响,但存在可行替代方式,当前不应挤占两个高价值修复名额。

2. 把“先修问题”与“先控风险”分开

支付修复可能涉及第三方接口和重试机制。如果周五前无法完成充分回归,团队不应只在“立即上线”与“完全不管”之间二选一。可以先扩大监控、限制重复提交、增加失败告警,并在确认回滚路径后进行小范围灰度,再决定是否扩大发布。

报表问题可以先由数据负责人提供人工复核表,明确复核覆盖的租户、字段和截止时间。如果人工方式每天需要数小时且容易漏项,就不能把它当成可靠绕行;这时应把工时和误差风险纳入优先级判断,重新与支付问题比较。

Bug / 缺陷如何做好优先级?项目经理落地方案与操作步骤

3. 决策记录要能解释“为什么不是另一个”

评审记录可以简短写成:“本周优先支付失败与报表筛选;支付因交易时限与潜在重复提交风险先修,报表因月底结算节点暂列本周,数据负责人周三确认实际结算日期;移动端样式问题因核心任务不受阻,进入下个常规迭代。若支付影响扩大或人工复核超出约定工时,立即重新排序。”

这段记录比单独填写三个等级更有用,因为它保留了决策理由和变化条件。下次有人询问为何标题问题没有先做,团队不需要重新从头争论;如果关键前提发生变化,也能清楚知道该改哪项决定。

4. 用结果验证判断,不用结果倒推惩罚个人

发布后,团队应核对支付失败率、重试恢复率、报表人工复核耗时和标题问题反馈量。若支付修复后失败率没有下降,可能是根因判断错误;若人工复核耗时远高于预估,报表问题的优先级可能被低估;若标题问题引发大量任务中断,则说明原先对页面关键性的判断不充分。

复盘的目的不是证明某位评审者“排错了”,而是校准证据和规则。缺陷决策本来就建立在有限信息上,好的流程允许更新判断,并从偏差中提高下一次估算质量。

七、不同情况怎么行动:按风险形态选择处理方式

1. 生产环境正在影响核心服务

先进入事件响应,目标是遏制损失和恢复服务,而不是在故障最严重时争论最终优先级分数。负责人应明确影响边界、受影响版本、回滚或降级选项、对外沟通口径和下一次更新时间。修复、回滚、流量切换或关闭功能,需按组织事件机制授权执行。

服务恢复后,再区分短期恢复措施与根因修复。若回滚解决了用户影响,不代表缺陷可以直接关闭;团队还要判断是否需要补数据、通知客户、补充监控、修复根因以及验证不会在下次发布时重现。

2. 涉及安全、权限或敏感数据

先限制暴露范围并保留调查证据,避免在宽泛渠道传播敏感细节。由安全、研发、法务或合规负责人按组织规则参与判断,确认受影响资产、数据类型、访问范围和报告义务。普通产品评分不能替代安全事件处理机制。

如果只是怀疑存在越权,而尚未确认影响,也应安排快速核验。暂时关闭高风险入口、收紧权限或暂停特定功能,可能比仓促发布未经验证的补丁更稳妥。是否对外通知,应由具备授权的负责人依据事实与适用规则决定。

3. 只影响一个重要客户或单一业务流程

用户数量少不代表价值低。评估时要看合同承诺、客户关键流程、替代流程是否真实可用、影响持续时间以及问题是否会扩展到其他客户。对于重要客户问题,应区分“个别配置错误”和“产品共性缺陷”,避免为单一数据特例做出会伤害其他用户的全局改动。

必要时可先建立客户级缓解方案,同时保留产品级问题排查。项目经理要协调客户沟通与研发排期,但不能在没有授权的情况下承诺具体修复日期。可以承诺下一次更新时间、临时处理措施和升级联系人,避免把尚未验证的估算包装成保证。

4. 只在低频设备或特定版本复现

不要因为复现频率低就直接降级,也不要因为难复现就把它长期挂起。先核对设备、系统版本、应用版本、网络条件、账号权限和操作路径,再增加针对性日志或采样。若问题涉及不可逆数据损失,即使概率低,也可能需要更高等级处理。

如果影响只出现在已停止支持的旧版本,团队要结合用户升级能力、维护政策和安全承诺判断。明确支持边界后,可以提供升级建议、临时方案或限期维护,而不是让缺陷一直留在“待确认”状态。

5. 临近版本冻结或重大活动

冻结期的判断必须同时考虑“不修的风险”和“改动的风险”。一个低影响缺陷可能不值得在冻结后引入大范围改动;一个影响支付或数据正确性的缺陷则可能无法等到下一周期。任何冻结期例外,都应说明变更范围、回归方案、审批人、回滚条件和监控责任。

对于可接受的体验问题,可以通过关闭入口、调整文案、提供操作指引或隐藏不稳定功能短期控制。对于无法规避的核心风险,要么修复并验证,要么调整发布范围或延期。按时发布不是唯一目标,受控发布才是。

6. 缺陷积压多、团队容量不足

先把队列分成风险处置、近期承诺、常规改善和待证实问题,而不是机械地从最高等级一路往下清。设定本周期缺陷容量时,要明确研发、测试和发布支持各自能投入多少,避免只计算编码时间而忽略回归与上线成本。

如果每个周期都没有容量处理存量缺陷,团队要检查新增缺陷率、重复缺陷率、返工时间和功能开发占比。持续只做新需求,短期看起来交付快,长期可能让故障、客户支持和变更回归成本逐渐上升。具体是否设置固定维护比例,应按实际趋势验证,而不是套用统一百分比。

八、怎样做取舍:优先级规则的边界、成本与指标

1. 评分会让决策更透明,但不会消除不确定性

公式能帮助大家使用相同语言,却无法让模糊的业务损失自动变精确。一个“影响 4 分”的结论,仍可能建立在不完整日志或经验判断上。因此,每个分数都应附带证据来源或可信度说明;高风险但低可信的问题,应优先补证和控制暴露,而不是假装分数已经准确。

团队也要接受有些问题无法客观排出唯一顺序。当两个缺陷风险接近时,可以考虑依赖关系、修复窗口、合并回归和客户沟通成本,并记录为什么选择其中一个。透明说明取舍,通常比追求虚假的数学精度更能获得信任。

2. 硬门槛要少而清楚,避免人人都走例外流程

硬门槛过多,会让常规问题不断升级;过少,又可能漏掉不可逆风险。建议从数据、安全、核心服务和明确合规期限等少数类别开始,并给每类写出可核验的触发条件、确认角色和退出条件。硬门槛应保留复核,不能变成模糊的“领导关注”通道。

当团队发现某类问题反复触发硬门槛,应该检查常规流程是否有缺口,例如发布前检查不足、监控缺失、灰度策略不完善或责任边界不清。紧急通道不是持续替代基础工程能力的办法。

3. 管理优先级体系时,关注过程质量而非等级分布

不能把“P0 数量下降”单独当成绩效,因为团队可能只是把名称改低;也不能要求 P1 占比固定在某个数字,因为产品风险结构会随业务阶段变化。更有价值的是检查关键决策是否有证据、响应是否按承诺执行、绕行是否有效、复发是否减少,以及高风险问题是否被及时发现。

观察指标 建议口径 能帮助发现什么 不应怎样误用
高风险问题确认时长 从报告进入到明确责任人与下一步行动的时间 高风险问题是否卡在分诊或责任交接 不应把“快速定级”当成快速解决
优先级改动比例 统计周期内发生升级或降级的缺陷占比 初始判断是否经常缺证,业务变化是否未被及时识别 不应把所有改级视为流程失败
绕行方案失效率 已采用临时方案后,仍发生预期损失的次数 临时措施是否被高估,复核与监控是否充分 不应为了降低指标而拒绝记录绕行失败
修复后复发率 同一根因或同类场景在约定观察期内再次出现的比例 根因分析、回归测试和修复验证是否有效 不应只按缺陷单编号统计,忽略同类根因
高优先级队列老化时间 高优先级缺陷从确认到修复或风险接受的时长 资源承诺与实际容量是否长期不匹配 不应通过降级来美化等待时间

4. 用图表看队列结构,不要只看总缺陷数

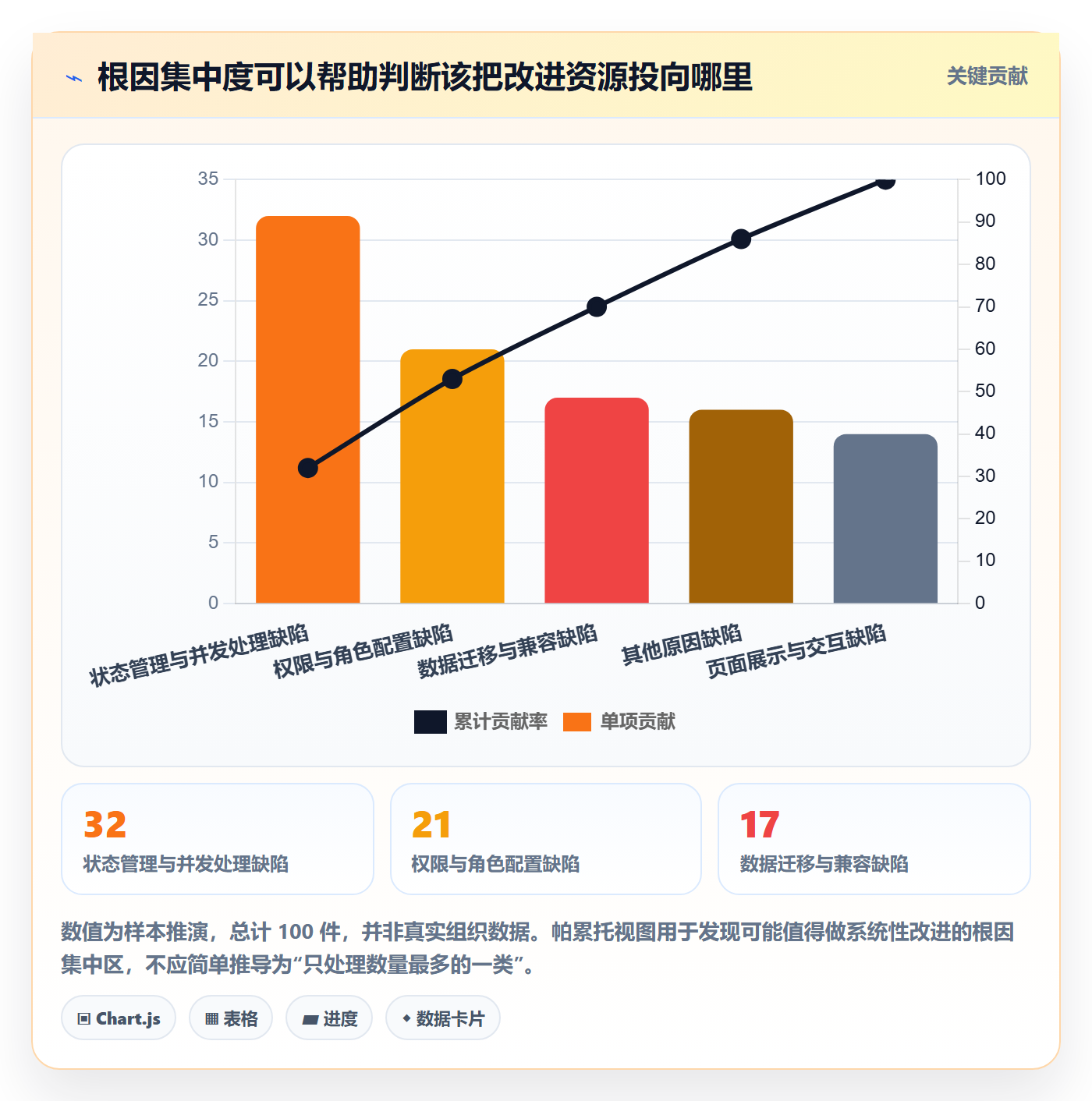

缺陷总量只能说明队列有多长,不能说明风险集中在哪里。管理者应按产品模块、缺陷年龄、根因类别、用户影响、等级变更和修复后复发情况拆开观察。若同一模块不断出现高风险缺陷,问题可能不在分诊,而在架构、测试覆盖或发布控制。

Bug / 缺陷如何做好优先级?项目经理落地方案与操作步骤

5. 不同规模团队,流程复杂度要跟着调整

小团队可以由项目经理、研发负责人和测试负责人组成短分诊小组,使用简单字段和每周复核即可。角色少、沟通快时,复杂审批的成本可能大于收益。真正要守住的是硬门槛、责任人和决策记录,而不是照搬大型组织的流程层级。

中大型组织,尤其是跨多个业务线的 100 人以上团队,需要统一最低限度的等级定义、字段口径、跨团队升级路径和事件协作机制,同时允许业务线补充自己的风险因子。统一的是共同语言,不应统一所有团队的权重和响应时限。

如果团队使用项目管理平台承载这些流程,应优先配置能够追踪字段变更、责任人、关联版本、复核时间和决策原因的能力。流程上线后先观察一两个迭代:若大家频繁绕过字段、重复登记或手工维护影子表,就要先删掉无效环节,再谈扩大自动化。

九、结尾:好的优先级不是排出漂亮队列,而是把风险变成可执行承诺

1. 把下一步落到一次真实分诊

项目经理可以从本周待处理缺陷中选 10 至 20 个,先统一核实影响范围、复现概率、绕行能力和时间窗口,再标记不可被平均的硬门槛。随后用团队现有容量挑出本周期要做的事项,并为其余问题写明风险控制动作与复核条件。

试运行一个迭代后,回看哪些判断被事实推翻:是影响范围估错、绕行方案失效、修复成本低估,还是发布窗口没有及时反映。把这些偏差转化为字段、测试或监控的改进,不要只通过增加等级数量来修补流程。

2. 记住优先级管理真正要解决的问题

Bug 优先级的核心,不是让所有人同意每一个分数,而是让团队在信息不完整、产能有限时,仍能说清楚先保护什么、暂时接受什么、由谁承担后续风险。严重程度告诉我们缺陷有多坏,优先级则要求我们为当下的选择负责。

当每个高优先级问题都有证据、负责人、处理时限和复核条件,当被延后的问题也有真实可行的风险控制方案,缺陷队列才从“谁催得急就先做”变成项目经理能够治理的交付机制。下一步不必先换工具或重做制度,先让下一次分诊的每个结论都回答:为什么现在做,为什么不是别的,以及什么变化会让我们改主意。

常见问题解答(FAQ)

1. Bug / 缺陷优先级应该按什么标准划分?

我手头的缺陷经常有人标成“高优先级”,但开发资源有限,最后还是得排队。我想知道,除了严重程度,还应该看哪些因素,才能让排序有依据、团队也能接受?

不要只按“影响有多严重”排序,还要同时看影响范围、发生概率、是否有绕过办法和修复时限。可以先用四档影响范围和四档紧迫度做初筛:影响范围看受影响用户比例、关键客户或业务链路;紧迫度看是否阻断发布、造成数据风险、存在临时方案,以及问题是否持续扩大。

比如,一个只影响少数用户、能通过重新登录恢复的界面错位,通常不应压过影响所有用户提交订单的间歇性失败。分级名称要配上可观察的判定条件,避免不同团队把“高”理解成不同意思;首次落地时,抽查最近一个月的缺陷,用新规则复盘,若排序与实际损失明显不符,再调整标准。

2. 项目经理如何给缺陷排出可执行的优先级?

我负责的迭代里,测试、产品和研发常常各自报一个优先级,会上容易变成谁声音大谁先做。我想要一套能快速讨论、也能落到迭代计划里的方法,而不是再增加一张没人维护的表。

可用“业务影响分 × 发生可能性 × 时限系数”做讨论起点,而不是把分数当成自动裁决。例如三项分别按1,4分评估,时限系数可设为1,2;影响全体用户并阻断核心流程的缺陷,往往会显著高于偶发、可绕行的问题。会议只集中讨论分歧最大的两项:影响证据是什么、临时绕行是否真实可用、延迟一天会增加什么损失。

最终记录优先级、负责人、处理期限和降级条件。一个实用的检查办法是:若团队有10个待修缺陷,先明确本迭代必须处理的前三个及其理由,其余进入有序队列;这样比给10个缺陷都贴“高”更能指导排期。

3. 哪些缺陷应该越过常规排期,立即处理?

我担心把所有问题都按流程排队,会错过真正紧急的故障;但如果大家都能随时插队,迭代计划又会失去意义。我想知道,怎样定义“立即处理”才不会变成主观判断?

建议预先设置少量强制升级条件,而不是只凭提交人选择的等级。常见条件包括:核心业务完全不可用、数据丢失或泄露风险、影响范围快速扩大、没有安全可行的绕行方案,或已经触发明确的合规与合同期限。触发后先止损,再补齐完整分析;

修复方式可以是回滚、关闭功能开关或发布热修复,不必把“立即处理”等同于“马上写代码”。同时明确谁有权宣布升级、谁负责通知受影响人员,以及何时复盘。若只是单个用户遇到低频问题且有稳定替代步骤,即使客户很重要,也应记录并快速评估,而非自动打断整个迭代。

4. 缺陷优先级定下来后,如何避免长期不更新或反复争议?

我见过缺陷刚建档时被标为最高级,几周后情况已经变化,队列里却还保持原样;也见过问题修复后又被重新提成紧急。我想知道,项目经理该在什么节点复核优先级,依据哪些信息调整?

把优先级设为会随证据变化的判断,并规定复核触发点:影响用户数明显变化、出现新绕行方案、临近发布或承诺期限、问题复现率变化,以及修复后再次出现。每次调整至少记录变化原因和证据,例如“从影响约30%降至约2%,因服务端临时绕行已覆盖大部分请求”,而不是只改一个等级。

项目经理可每周检查高优先级缺陷是否仍满足升级条件,并统计逾期数量、重开率和缺陷从发现到定级的时间。若高等级缺陷频繁降级,通常说明初始门槛过松;若关键问题多次漏升,则应检查影响信息采集,而不应简单归咎于执行者。

核心关键词

读者评论

许
许欣然

我们做缺陷评审时,影响账户数经常拿不到,最后还是靠客服工单估算。把“待验证”和证据来源写进单子确实有用,但最好同时明确谁去查、几点前反馈,不然复核时间也容易变成空话。

万
万诗涵

临近冻结期时,修复本身也可能带来回归问题。我们遇到过低频故障先加监控和人工兜底、发布后再修的情况。评分之外,最好把回滚条件和验证范围一起定下来。

吴
吴安琪

评分权重适合统一讨论口径,但不同业务的时限压力差异很大。我们试过套固定权重,结果分数看着客观,会上还是要改排序;定期用已处理过的缺陷回看尺度,可能比精调小数更实际。

文章包含AI辅助创作:Bug / 缺陷如何做好优先级?项目经理落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/509289

赞 (0)
飞飞飞飞
Bug / 缺陷缺陷全流程:项目经理落地方案与一文讲清
上一篇 29分钟前
复现步骤流程与规范:项目经理Bug / 缺陷落地方案关键指标
下一篇 29分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
