版本规划落地方案:跨部门团队开展需求排期的效率提升案例解析

跨部门团队做版本规划,最常见的低效并不是“排期会议开得太久”,而是会议结束后需求仍在变、承诺没人认、资源冲突没人裁决:产品把需求放进版本,研发说容量不够,销售又拿着客户承诺要求插队,最后计划表看起来完整,真正交付却不断延期。本文拆解一套适用于中大型团队的版本规划落地方案,并以一个约120人的跨部门团队作为情景案例,说明怎样把需求筛选、容量评估、优先级裁决和版本承诺连成闭环。

一、先讲结论:版本规划的目标不是排满,而是让承诺可兑现

1. 规划有效性的判断标准

我判断一份版本计划是否有效,不先看需求排了多少,也不先看计划表是否整齐,而看三个问题:业务价值是否说得清,团队容量是否算得过来,发生变化时有没有明确的取舍机制。

一个版本计划只有同时回答“为什么做”“谁来做”“做到什么程度”“什么条件下调整”,才是一份可执行的经营承诺。缺少其中任何一项,需求排期都可能退化成愿望清单。

版本规划不是把需求按日期摆进去,而是在有限容量下,把团队愿意承担的业务结果明确下来。这意味着有些需求必须拒绝、延期或拆小;有些需求则应先做技术验证,而不是直接许诺完整交付。

2. 把规划拆成四个连续决策

落地时,我把规划拆成四个连续决策:先确定版本目标,再校验需求是否具备进入候选池的条件;然后依据价值、风险和依赖关系排序;最后用真实容量形成承诺,并通过变更规则维护承诺。

这四步不能互相替代。排序再精细,如果需求定义不完整,研发仍然无法估时;估时再准确,如果部门之间没有共同的优先级口径,资源冲突仍会回到会上争论。

  • 目标:本版本最重要的业务结果是什么,哪些指标能验证结果。
  • 准入:需求是否有明确用户、问题、验收条件、依赖和责任人。
  • 排序:优先级是否基于共同规则,而非声音大小或提出时间。
  • 承诺:计划是否考虑可用人力、历史交付率、风险储备与变更机制。

3. 用“可信承诺”替代“尽量全做”

在多部门协同中,管理者往往会要求团队“把重要需求都放进来”。我的判断是,这句话容易制造一种表面上的共识:每个部门都拿到了排期位置,却没有任何一个部门真正对交付边界负责。

更可靠的做法是把需求分成三类:确定纳入的承诺项、达到条件后才纳入的条件项,以及本版本明确不做的延期项。条件项不是模糊承诺,而是有进入门槛,例如某项技术验证通过、客户数据准备完成或外部接口在指定日期稳定。

团队可以用承诺置信度管理预期。比如在资源、依赖和验收条件都已确认时,将项目标为高置信;存在关键依赖未完成时标为中置信;需求边界仍在讨论时标为低置信。置信度不是精确概率,更不应被包装成预测精度,而是让管理层看见计划中哪些地方仍不确定。

版本规划落地方案:跨部门团队开展需求排期的效率提升案例解析

二、背景和真实场景:跨部门冲突通常发生在需求进入排期之后

1. 情景案例的团队结构与规划目标

下面使用一个匿名化的情景案例,数据为用于演示规划方法的样本推演,并非某家企业的公开经营数据。团队约120人,产品、研发、测试、设计、数据、销售和客户成功共同参与;交付节奏为每两个月一个主要版本,版本之间还要处理缺陷修复和客户项目支持。

团队的业务目标是提升关键流程的线上完成率,并减少客户交付中的人工操作。需求来源包括战略项目、销售承诺、客户反馈、合规要求、线上故障和技术改造。问题不在于缺少需求,而在于各类需求都使用同一条队列,且每个提出方都认为自己的事项“不能等”。

需求进入排期前,团队通常经历一轮产品评审和一轮研发评估。表面流程完整,实际存在几个断点:需求提交时没有统一的验收定义;依赖团队到评估末期才出现;产品与研发的工作量单位不同;销售口头承诺没有进入正式变更记录。

2. 需求流转中的四类摩擦

第一类摩擦是“同名不同义”。销售说的“本版本上线”,可能是演示环境可用;研发理解的“上线”可能包含灰度、监控和回滚方案;客户成功则可能认为必须覆盖全部客户。没有统一的完成定义,排期越早,误解积累越久。

第二类摩擦是“估算发生得太晚”。团队先按照业务紧急程度选入需求,再要求研发给出工期。若总量超过容量,会议只能在已经形成部门预期之后做减法,任何延期都像是对某个部门的否定,讨论自然变得防御性更强。

第三类摩擦是“依赖被隐去”。一个看似独立的功能,可能依赖数据字段改造、权限调整、外部接口确认和客户数据清洗。需求清单只展示功能名称时,团队看到的是事项数量,而不是交付链路上的等待和阻塞。

第四类摩擦是“计划变更没有价格”。如果新增需求不需要说明要替换哪项工作,版本就会不断膨胀。团队习惯将新增项称为“小改动”,但多个小改动会消耗设计、测试、发布和沟通时间,最终挤压原本已承诺的工作。

3. 为什么会议时间长,计划质量却不一定高

长会议常常是决策前置工作不足的结果。参会者在会上第一次看到需求、第一次讨论依赖、第一次估算工作量,还要同时处理优先级争议。此时主持人即使控时很强,也只能压缩讨论,并不能补回缺失信息。

我通常建议把会议从“集体读需求”改为“处理少数有争议的决策”。会议前完成需求卡片、依赖确认和容量初算;会上只讨论价值冲突、关键假设和无法达成一致的取舍。会议变短不应是唯一目标,减少会后返工才是更重要的结果。

对于100人以上的组织,需求治理需要跨产品线、研发组、质量和业务团队同步。如果每个团队各自用表格维护优先级,状态定义、责任归属和变更记录容易分散。使用 PingCode 这类面向中大型企业及百人以上组织的研发管理平台时,重点不应是功能清单有多长,而应验证需求、版本、任务、缺陷和交付状态能否按组织的真实流程衔接。

版本规划落地方案:跨部门团队开展需求排期的效率提升案例解析

三、常见误区:看起来在排期,实际上在累积交付风险

1. 误区一:按需求条目数均分部门配额

不同需求的复杂度、风险和协作成本差异很大。把本版本名额平均分给各部门,可能让每个部门都获得相同的条目数,却让研发、测试或数据团队承担完全不同的工作量。

配额可以作为资源谈判的起点,但不能作为价值排序的替代品。若部门确实需要保留最低资源保障,应先明确这部分资源用于什么,例如合规维护、客户支持或平台稳定性,再把它单独纳入容量模型,而不是伪装成普通需求配额。

2. 误区二:把估算精度误当成预测准确度

研发估出“8人日”,并不代表交付日期就确定了。估算只说明某些假设下的工作量判断,不等于已经包含等待时间、联调时间、代码评审、环境准备和发布验证。

我更愿意让团队同时记录估算范围、关键假设和主要依赖。例如“6至10人日,前提是接口字段在本周确认”。范围并非不专业,反而能暴露信息不足。过早给出单点数字,常常只会制造虚假的确定性。

3. 误区三:把全部时间都排满,认为这叫效率高

排期表填满并不等于产能利用充分。若每个团队都没有处理线上缺陷、评审、跨组沟通和临时支持的空间,计划外工作就会以隐性加班、任务切换和质量返工的形式出现。

容量规划应从可用工时开始,而不是从名义人数开始。120人的组织并不意味着每个版本都拥有120人乘以完整周期的净开发时间。休假、会议、值班、招聘交接、支持工作和角色分工都会降低有效容量。

4. 误区四:优先级只看“紧急”或“客户重要”

紧急是时间属性,重要是业务价值,二者不能混成一个标签。一个销售机会时间紧,但若客户尚未确认使用场景、合同概率低且需求高度定制,优先级未必高于能改善大量现有客户体验的产品问题。

客户声音必须进入决策,但不能只按客户职位、合同金额或提出渠道排序。至少要补充影响客户数量、收入或风险、替代方案、承诺状态、实现成本和复用范围,才能比较不同来源的需求。

5. 误区五:版本冻结后,所有新增需求都一律拒绝

冻结不是拒绝变化,而是让变化有门槛、有责任人、有替换对象。安全漏洞、法规变化和重大生产风险可能必须插入;普通优化则应通过替换或转入下一周期处理。

如果团队把冻结理解为“绝不改变”,就可能压制真正重要的信息;如果把冻结理解为“随时可以加”,计划则失去承诺价值。有效冻结制度的核心,是建立透明的变更成本和裁决路径。

6. 误区六:用工具自动化代替管理判断

工具可以汇总状态、计算容量、保存决策和提醒依赖,却不能替组织决定战略目标,也不能自动判断某个客户承诺是否值得牺牲平台稳定性。流程配置如果复制了原有混乱,只会让混乱更快传播。

选工具时,我会先拿一个真实版本做流程演练:需求能否追溯到目标,目标能否关联交付任务,变更能否留下原因和替换记录,管理者能否区分承诺项与候选项。若这些问题没解决,先调整字段和决策权,再谈自动化。

版本规划落地方案:跨部门团队开展需求排期的效率提升案例解析

四、专业判断逻辑:先统一输入,再排序,最后谈日期

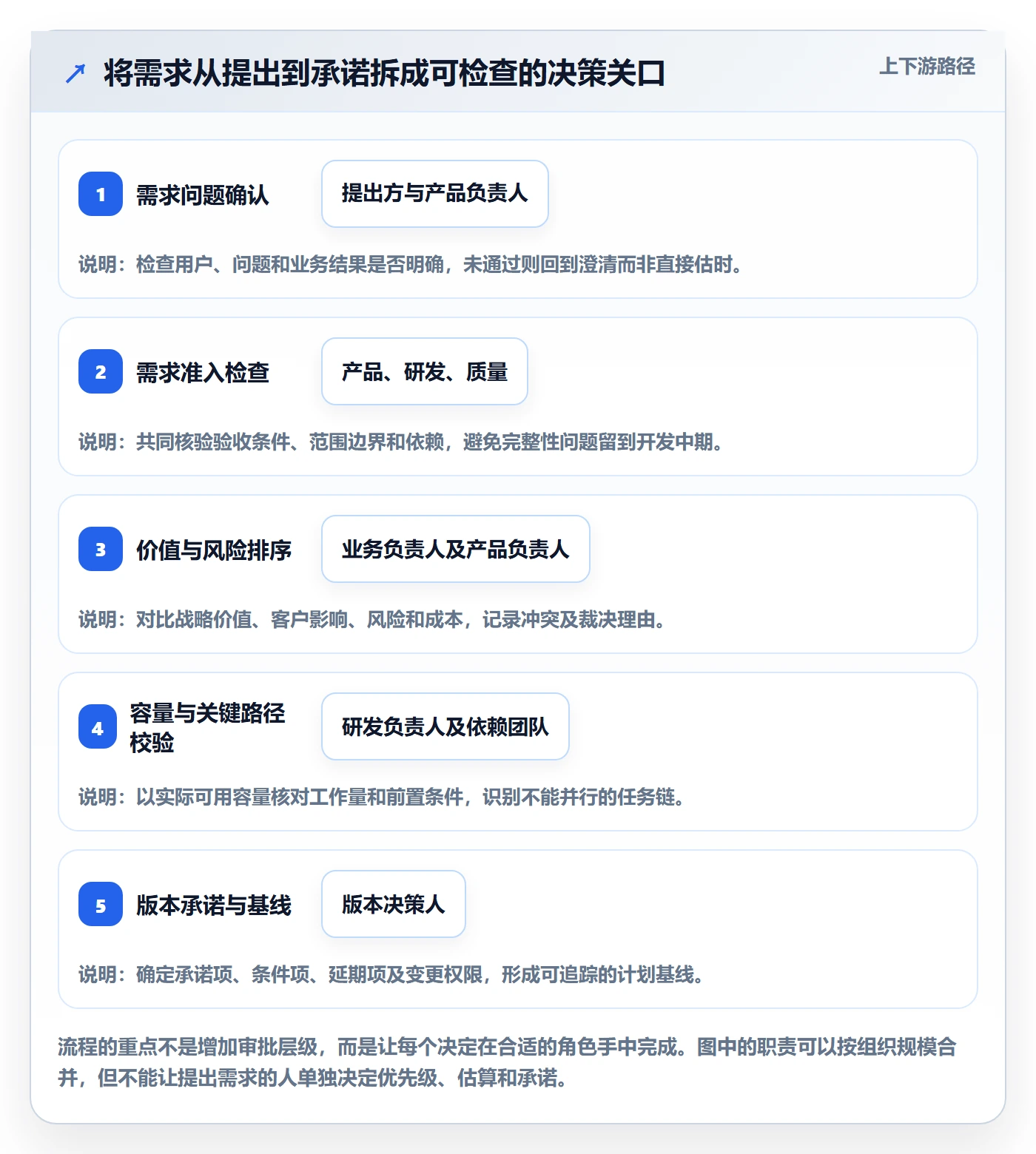

1. 先确定版本的业务边界

版本规划的第一份材料不应是需求列表,而应是版本目标说明。目标最好包含一个业务结果、一个主要用户群和一组验证方式。例如“降低某关键流程的人工介入率”,比“完成十个功能需求”更有利于判断需求之间的关系。

目标不宜过多。若一份版本计划同时承诺增长、降本、稳定性、客户定制和技术重构,却没有清楚的资源分配,团队实际上没有优先级,只是在把冲突延后到执行阶段。

我建议每个版本设一个主目标,再明确若干不可妥协的约束,例如合规截止日期、重大客户合同承诺或可靠性指标。主目标负责拉齐方向,约束负责划定不能越过的边界。

2. 设置需求准入门槛,阻止“半成品需求”直接占用排期

准入不是增加文书负担,而是把最影响估算和验收的未知数尽早暴露。需求卡片可以控制在一页内,但至少应回答:用户是谁、问题是什么、期望结果是什么、如何验收、涉及哪些系统、谁负责澄清。

对于探索性需求,不必强行写成完整方案。可以先进入验证队列,安排小规模技术实验、用户访谈或数据分析。验证任务有明确的时间盒和产出后,才决定是否进入版本承诺。

准入字段 最低要求 不满足时的处理
问题与用户 明确谁遇到什么问题,现有替代做法是什么 退回澄清,不参加版本排序
业务结果 说明希望改变的行为、成本、收入或风险 进入探索队列,补充证据
验收条件 至少有可观察的完成定义,不以“体验更好”作为唯一标准 由产品与质量共同完善后再评估
依赖与边界 列出外部团队、数据、接口、权限及不包含范围 标注依赖责任人和确认日期
提出人与决策人 有需求责任人,且明确业务取舍由谁拍板 暂缓进入承诺池

3. 排序时同时看价值、成本、风险与依赖

我不建议只用一个综合分数决定一切。评分模型能帮助比较,但分数背后的假设必须可见。一个容易落地的评估框架包括业务影响、紧迫性、受影响范围、战略匹配、实现成本、技术不确定性和依赖复杂度。

团队可以采用轻量级分档,而不是追求小数点后的精确。比如业务价值分为高、中、低;实施成本分为小、中、大;风险分为可控、需验证、阻塞。分档足以支持讨论,也更容易让业务和技术人员理解。

若团队采用加权模型,应至少公开权重并定期复核。例如战略匹配和用户影响占较高权重,成本与风险用于校正,而合规或安全事项可以走独立的强制队列。强制项不应伪装成高分需求,因为它们的决策逻辑本就不同。

4. 先按依赖关系组织工作,再用日期安排关键路径

日期排期前,先画出需求间的依赖关系。若功能甲必须等待接口乙,接口乙又依赖数据团队完成字段改造,那么甲的可交付日期受到乙和数据改造共同限制。仅按需求优先级排序,不能消除这条链路上的等待。

对依赖复杂的需求,最好安排跨团队负责人共同确认里程碑:接口契约确认、数据可用、联调启动、验收环境准备和发布条件。依赖不是表格里一个标签,而是有责任人和日期的交付承诺。

此外,尽量把可并行的工作拆成独立验收切片。一个跨多个系统的大需求,如果能先交付核心用户路径,再逐步补充低频场景,团队就能更早获得反馈,也能在计划变化时保留已完成价值。

5. 用真实可用容量确定承诺规模

容量计算要从团队可用时间开始。对每个角色或团队,估算周期内工作日,扣除休假、固定会议、值班、维护和已知支持事项,再根据历史数据校正。不要把团队总人数直接乘以版本天数,当成净开发容量。

如果没有成熟的历史基线,可以先收集两到三个周期的数据:计划人日、实际完成的人日、计划外支持、未完成原因和缺陷修复投入。初期不必追求复杂统计,只要口径稳定,就能逐步识别团队经常低估的环节。

建议保留风险缓冲,但比例应依据工作性质、历史变更和线上支持强度决定。稳定的内部工具团队与高故障风险的平台团队,不适合用同一固定比例。缓冲空间应被记录为容量,不应被默认为可随意追加需求的空档。

6. 让“进、换、退”成为同一套变更规则

版本开始后,新增需求应经过明确的裁决:是否属于必须立即处理的安全、合规或生产风险;是否有经授权的业务责任人;预计占用多少容量;若加入,具体替换哪项承诺。没有替换项的新增需求,不应悄悄进入团队工作队列。

延期也要有治理动作。不能只把需求从一个版本拖到下一个版本,而不复核价值、依赖和用户预期。延期原因如果是价值降低,应考虑取消;如果是信息不足,应转入探索;如果是容量冲突,应重新排序并告知受影响方。

版本规划落地方案:跨部门团队开展需求排期的效率提升案例解析

五、案例复盘:从需求争抢改为容量内承诺

1. 初始状态:排期数量很多,完成结果不稳定

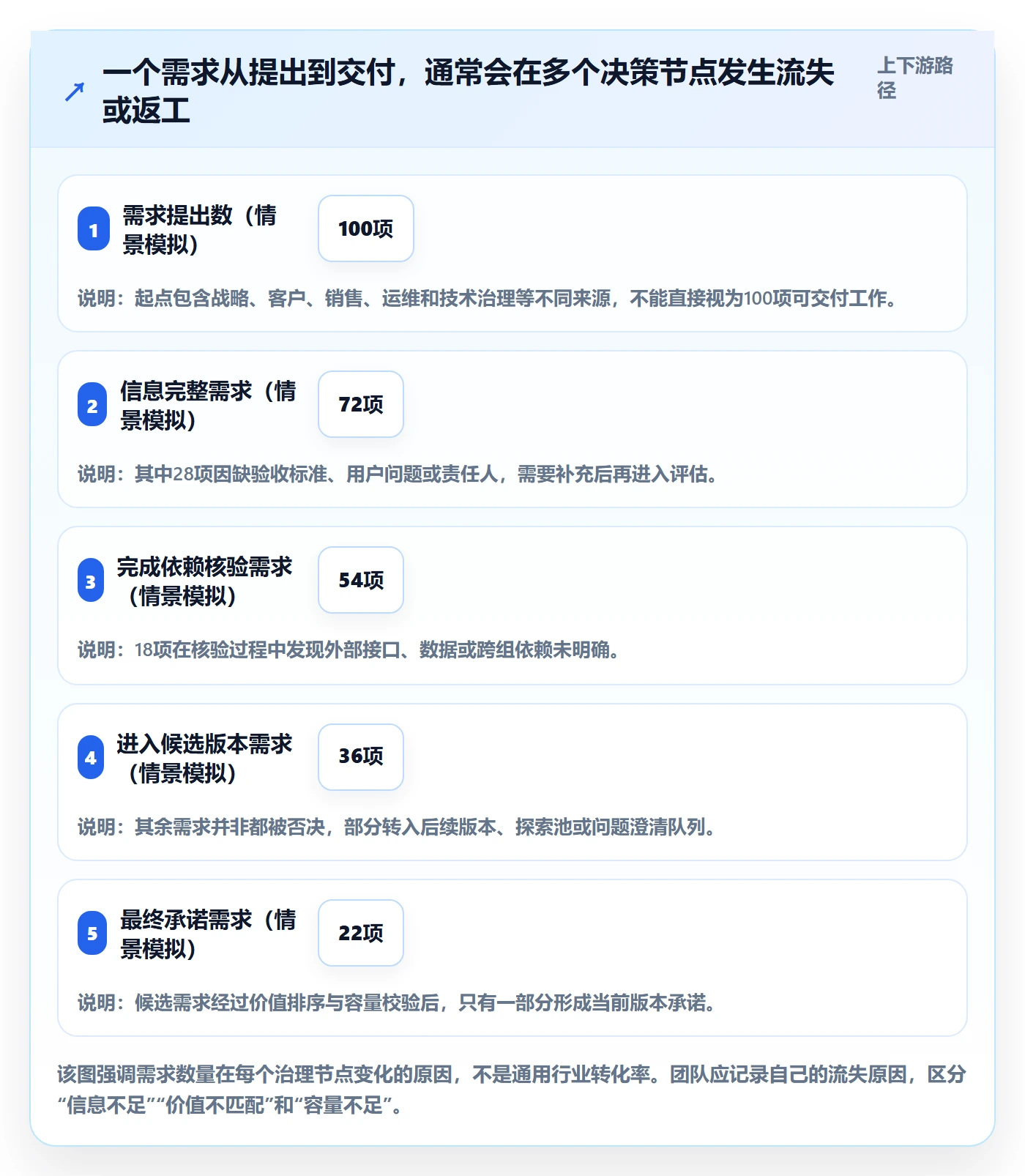

在情景案例中,团队最初为一个两个月版本收集到100项候选需求。未经准入的条目也进入评审,部分事项只有一句功能描述;业务部门分别按客户影响、合同机会和战略重要性争取资源,研发则先估工期再发现依赖,最终计划不断推翻。

为便于比较,案例使用“计划承诺项按期完成率”作为主要观察指标,并同时记录新增需求比例、依赖等待和版本中期变更。基线是情景模拟值,目的是展示诊断方法,不能当作行业平均数,也不能直接作为其他组织的目标线。

团队复盘后发现,最容易导致计划失真的并非估算误差本身,而是未完成需求中有相当一部分在排期时没有验收定义,或依赖责任人尚未确认。换言之,团队把“信息不完整”当成“工作量可估”,把“别人会配合”当成“依赖已落实”。

2. 第一次调整:把候选池与承诺池分开

团队把所有输入需求分为四类:待澄清、待验证、候选排期和已承诺。销售提出的客户需求可以保留在候选池,但只有在客户影响、合同状态、复用可能性和交付边界明确后,才参与版本承诺。

这项调整初期遭遇的阻力,是部分提出方认为“不进入排期就等于不做”。团队因此规定每项需求都必须有状态、责任人、下一步动作和复核日期。待澄清需求不是被遗忘,而是有明确的补充责任;待验证需求也不会被伪装成已排期。

状态分离让管理者看见真实选择:当前版本能交付什么,哪些事项仍在等待证据,哪些需求因为资源不足而被延期。以前被隐藏在计划表中的不确定性,开始成为可以讨论的对象。

3. 第二次调整:引入两段式估算

对复杂或不确定需求,团队不再要求研发第一次评审就给出完整工期,而是先估算验证工作。例如先用短周期确认接口能力、数据质量或关键技术方案,得到结果后再估实现范围。

这种两段式估算尤其适合跨系统改造、外部依赖和新业务探索。验证阶段必须有明确产出:是否可行、预计实现范围、主要风险、需要谁参与。若验证没有减少不确定性,团队就要重新审视问题定义,而不是自动追加更多人日。

需要注意的是,验证阶段不能成为无限期的“研究”。每个验证任务都应设时间盒、负责人和决策日期。到期后要作出进入候选、调整方案或停止投入的决定。

4. 第三次调整:把计划外工作纳入容量账本

案例团队此前只把功能开发纳入排期,却没有单独记录客户支持、紧急缺陷、发布保障和跨组评审。计划看起来有充足容量,实际执行时却持续被打断。调整后,团队按类别记录这些工作,并在下个周期容量评估中使用实际观察值修正。

如果历史支持工作波动很大,可以按区间估算,不必为了形式上精确而写单点数字。关键是区分已知固定工作与不可预测工作:前者应直接纳入计划,后者则由风险缓冲覆盖,并定期复核缓冲是否充足或过量。

5. 三个周期的情景观察与解释边界

下表展示的是样本推演的连续三个周期观察,不是经外部审计的企业实测结果。设置它的目的,是说明一套治理方法应观察哪些变化,以及不能只挑一个看起来漂亮的指标对外宣称效率提升。

观察维度 调整前基线 第一个周期 第三个周期 解释
承诺项按期完成率 约61% 约70% 约82% 随着准入与容量校验改善,承诺项更接近可交付范围;仍需结合交付价值和质量判断。
版本中期新增工作占比 约29% 约22% 约14% 需求变更仍存在,但加入需说明理由和替换项,隐性扩容减少。
关键依赖确认及时率 约55% 约72% 约88% 责任人与确认日期前置后,依赖更早暴露;及时确认不等于依赖一定按期完成。
排期会议时长 约6小时 约4.5小时 约3小时 会议缩短来自会前完成信息准备,不代表复杂决策可以无限压缩。
版本后高优先级返工事项 约12项 约9项 约6项 返工减少可能来自验收定义改善,但还应检查缺陷严重度和用户影响。

这组数据最值得注意的不是“完成率从61%提高到82%”这个单一变化,而是变化的机制:需求进入承诺池前更完整,计划外工作被看见,依赖有责任人,新增需求要付出替换成本。若只提高完成率,却通过少承诺、降低质量或推迟高价值工作实现,不能称为效率提升。

因此,团队至少要同时看交付可靠性、业务结果和质量风险。版本计划既要问“做完了吗”,也要问“做的是否是当初最重要的事”,以及“上线后是否产生预期效果”。

版本规划落地方案:跨部门团队开展需求排期的效率提升案例解析

6. 工具如何参与,而不替代决策

在工具层面,团队可以用一个共享平台连接需求、版本、研发任务、缺陷、负责人和状态变更。以 PingCode 为例,适合中大型团队先验证需求管理、迭代规划、工作项关联、流程权限和统计视图是否覆盖实际治理环节;组织也应确认其部署方式、权限模型、集成能力与信息安全要求是否符合自身约束。

工具配置应从最小闭环开始,而不是一次性搭建复杂流程。第一阶段只要能记录需求来源、业务目标、优先级理由、估算范围、依赖责任人、承诺状态和变更原因,就能支持基本复盘。后续再根据实际使用情况增加自动化提醒、跨项目视图和经营指标。

特别要避免把“字段填满”误认为流程成熟。若每个需求都必须填写大量无法用于决策的信息,团队会用复制粘贴应付流程;若关键字段不填也能直接进入承诺池,治理门槛又形同虚设。字段的存在理由应是支持一个具体决定或复盘动作。

版本规划落地方案:跨部门团队开展需求排期的效率提升案例解析

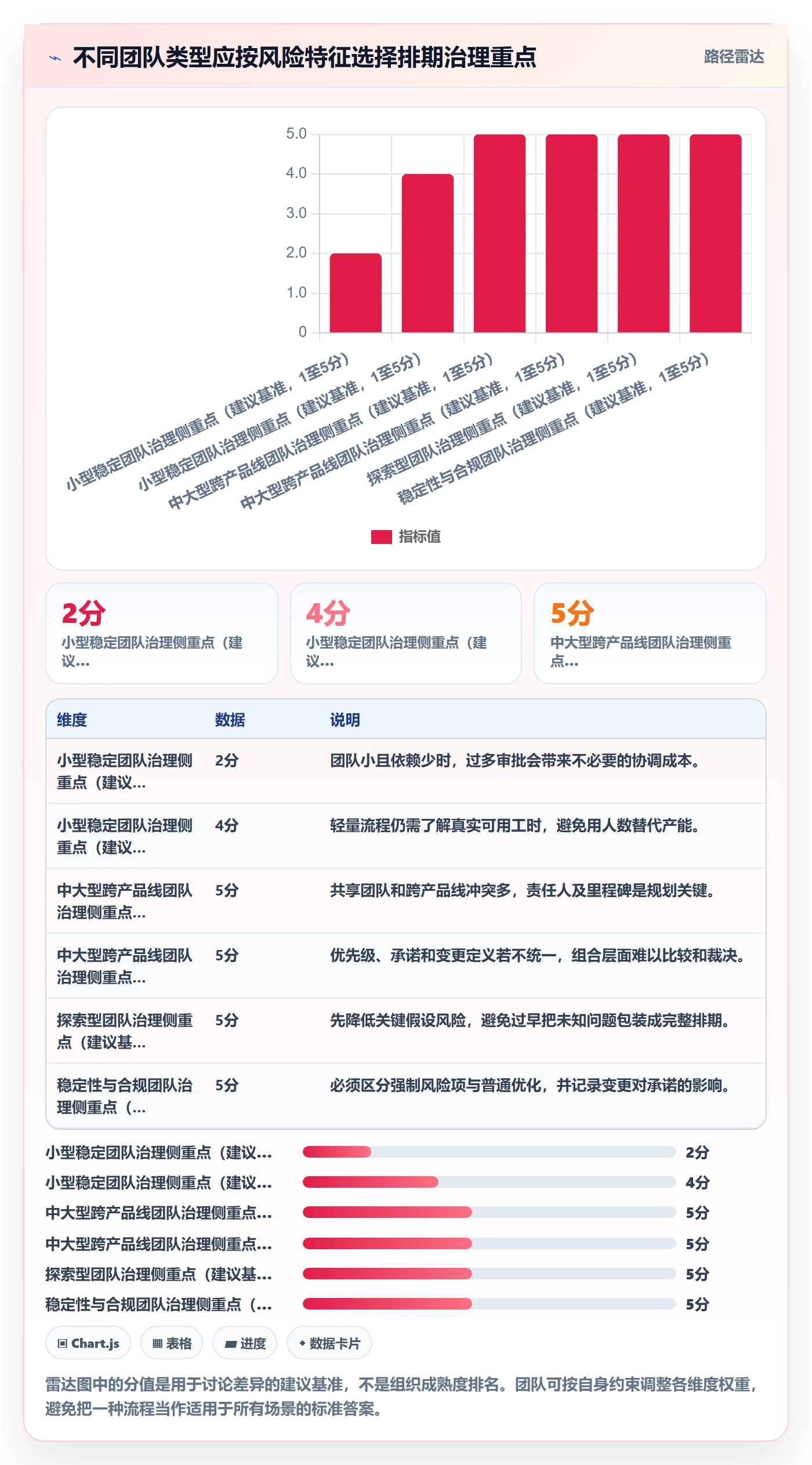

六、不同情况下的行动建议:不要把同一套排期规则硬套给所有团队

1. 需求稳定、团队规模较小的产品团队

如果团队规模较小、依赖较少、需求来源相对集中,先使用轻量流程即可。维护一份统一需求池,固定每个版本的评审节奏,需求卡片保留问题、验收标准、估算和责任人,通常比引入复杂评分模型更有效。

小团队可以使用简单的价值分档和容量上限,但必须明确未选需求的去向。若每次排期都把落选项留在聊天记录里,团队就会在下个周期重新争论同一件事,决策成本并没有下降。

2. 100人以上、多产品线或跨地域的组织

中大型组织需要在共同规则与团队自主之间取得平衡。中央层面统一优先级定义、需求状态、版本承诺口径、重大变更权限和指标口径;各产品线则保留领域内的细节评估与实现安排。

这类组织还应建立跨团队依赖视图,尤其关注共享平台、数据、设计系统、质量和发布团队。任何单一产品线的计划都可能在局部看起来合理,却共同挤占同一支共享团队的容量。

不要试图用一个大型会议解决全部跨部门冲突。可以先由各产品线完成初排,再由有明确授权的组合决策会议处理共享资源和战略冲突。参会人员应带着可比较的方案,而不是在现场逐条阅读全部需求。

3. 销售驱动、客户承诺较多的团队

销售驱动型团队应把客户承诺分级。已写入合同或涉及重大风险的事项,与销售预测阶段的定制请求不能使用同一优先级。需求登记时应标记承诺证据、客户影响范围、交付边界、复用可能性和未交付后果。

销售可以参与价值判断,但版本决策不能只依赖销售口头说明。对于高成本、低复用的客户定制,团队要同时评估收入、维护责任和未来产品负担,并明确谁承担例外审批。

4. 高不确定性、新业务或技术探索团队

探索型团队的目标可能不是按计划交付一组完整功能,而是降低关键假设的不确定性。此时应将验证任务与产品化交付分开,分别设定成功标准:验证阶段看证据是否足以支持决策,产品化阶段再看范围、质量和交付周期。

如果业务假设未经验证就承诺完整功能,团队容易把探索失败归咎于执行不力。合理的方案是用小额、限时的探索容量换取更高质量的投资判断,并设定停止条件。

5. 合规、安全或生产稳定性优先的团队

对于法规期限、安全缺陷和重大生产风险,建议设置独立的强制处理通道。强制通道不等于无限插队,仍需记录影响范围、风险等级、处理责任人、容量来源和对其他承诺的影响。

这类团队应避免用普通业务价值评分压低强制事项,也不应把所有“紧急”请求都标成强制项。强制分类需要有可审计的定义和授权角色,否则通道会迅速失去区分能力。

版本规划落地方案:跨部门团队开展需求排期的效率提升案例解析

七、不同情况下的取舍:版本规划必须公开放弃什么

1. 追求更高完成率,还是追求更高价值覆盖

如果团队将版本范围压得很小,承诺完成率可能提高,但未必做到了最重要的工作。相反,若纳入大量高价值但依赖不明的需求,价值覆盖看似更高,交付可靠性可能下降。两者需要在版本目标层面明确权衡,而不是让一个指标独自代表效率。

我建议每次复盘至少同时查看承诺完成率、目标指标变化、延期的高价值事项和质量风险。完成率高但业务结果没有改善,说明可能是目标或价值判断有误;完成率低且主要原因是依赖延迟,则应先治理依赖,而不是简单减少需求数量。

2. 追求统一流程,还是保留团队差异

统一流程能提高跨团队可比较性,也能减少口径争议;但统一到过细会压制领域差异,让低风险团队承担不必要的流程成本。较好的边界是统一决策语言、责任和变更记录,允许不同团队采用适合自己的估算粒度和研发节奏。

对组合管理来说,管理层需要知道每条产品线的目标、容量、依赖和风险;对团队执行来说,不一定需要所有团队使用完全相同的任务模板和看板结构。统一的是治理原则,不一定是界面和操作步骤。

3. 追求利用率,还是保留抗波动能力

容量利用率过高会降低团队应对突发工作的能力,也会使任何依赖延迟都直接传导到版本日期;缓冲过大则可能造成机会成本。取舍应依据历史波动和工作类型,并通过连续周期观察来调整,而不是套用一个看起来精确的行业比例。

如果团队承担频繁值班或客户支持,缓冲应以实际工作记录校准;如果需求稳定且依赖少,可以逐步减少缓冲,但仍要保留处理质量问题的空间。缓冲的目的不是闲置,而是让波动不必通过隐藏加班来吸收。

4. 追求快速上线,还是追求更小的发布风险

复杂功能一次性整体上线,可能减少阶段性沟通,却会扩大故障影响范围。按用户群、功能切片或系统边界分步交付,能更早获得反馈,但需要额外的版本管理、监控和兼容设计。

对风险较高的功能,我倾向于先明确灰度、回滚、数据校验和监控责任,再决定发布日期。若团队没有足够的发布和观测能力,承诺一个更早的日期并不等于更快创造业务价值。

版本规划落地方案:跨部门团队开展需求排期的效率提升案例解析

八、把方案变成日常机制:从会前准备到版本复盘

1. 会前:准备能支持决策的材料

版本评审前,需求责任人应完成问题、业务结果、验收条件、依赖和范围说明;研发与质量代表给出工作量范围、技术风险和关键假设;资源负责人更新可用容量。材料在会前共享,确保会议不是第一次接触需求。

主持人可以提前标出三类议题:信息不完整、价值存在争议、资源或依赖冲突。第一类应尽量会前补齐;会议重点处理后两类。若关键负责人缺席,涉及其承诺的事项应暂缓,而不是由其他人代为推测。

2. 会中:只做需要共同裁决的决定

会议可以按版本目标、需求候选、跨团队依赖、容量校验和风险确认的顺序推进。每个争议都要落到具体问题:哪项目标更重要、哪个假设尚未成立、替换哪项需求、谁承担未交付风险。

当信息不足以作出决定时,明确下一步验证动作、负责人和截止日期,比现场勉强达成共识更好。会议纪要不应只记录“讨论充分、原则同意”,而应记录选择、未选择方案、理由和复核条件。

3. 会后:锁定计划基线,并让变化可追踪

版本确认后,把承诺项、条件项和延期项分别标明,保留版本基线。执行期间的新增、范围变化和延期都需要记录时间、原因、批准人、容量影响和替换事项。

基线不是为了惩罚团队,而是为了辨认计划为何变化。若所有变化都没有记录,复盘只能依赖记忆;记忆容易把计划调整合理化,也容易把合理的外部变化误判成执行失败。

4. 版本结束:同时复盘决策质量与交付过程

复盘时,先比较承诺与实际,再按原因分类:需求定义偏差、估算偏差、依赖延迟、计划外工作、优先级变化、质量返工或资源变动。每个原因都要追问系统性改进动作,避免把结论写成“沟通加强”“提高意识”。

随后看业务结果是否发生。功能上线只是交付事实,不等于业务目标达成。若用户没有采用、流程耗时没有变化或客户问题没有减少,应回看目标选择、产品设计和推广条件,而不是只优化下一次排期。

5. 建立一组不容易被单项美化的指标

我建议使用少量、稳定且互相制衡的指标,而非堆积仪表盘。不同组织可以选择不同指标,但必须定义统计口径、数据负责人和观察周期。

  • 承诺项按期完成率:观察承诺与实际交付的匹配程度,并说明分母是否包含取消项。
  • 版本中期新增工作占比:识别计划扰动,区分紧急风险处理与一般需求插入。
  • 关键依赖按期满足率:查看跨团队承诺是否可靠,同时记录依赖延误原因。
  • 需求返工率:统计因验收不清、范围变化或技术假设错误造成的重复工作。
  • 目标结果变化:验证版本交付是否改善业务行为、客户体验、风险或运营成本。
  • 质量与稳定性:观察缺陷严重度、线上事件和回滚情况,防止用牺牲质量换取表面完成率。

6. 用连续数据校准,不要把单个周期当结论

单个版本可能受节假日、组织调整、重大客户事件或基础设施故障影响。管理者应看趋势,也要保留异常事件的解释;如果一个指标突然改善,先确认口径是否变化,再判断流程是否真的变好。

特别要避免团队为了指标而改变行为,例如把未完成需求提前从承诺列表移除、把大需求拆成大量容易完成的小任务,或把计划外工作排除在统计之外。指标用于提问和改进,不应成为脱离上下文的绩效排名工具。

九、结尾:最值得优化的不是排期速度,而是决策可见性

1. 独特观点:计划偏差往往先是信息治理问题

跨部门排期中的延期,表面上常被解释为估算不准或执行不够快,但更常见的上游原因是需求边界、依赖责任、实际容量和变更成本没有被摆到同一张桌面上。信息不透明时,团队只能用争论填补信息缺口。

因此,版本规划最有价值的产出,不只是日期和事项列表,而是一套可被复核的取舍记录:我们为什么选这些需求,依赖哪些假设,保留了多少应对波动的空间,什么变化会触发重排,谁有权作出决定。

2. 下一步怎么做:用一个版本验证最小闭环

如果你正在改造需求排期,不必先重建整个组织流程。挑选一个真实版本,按以下顺序做一次小范围验证:

  1. 写清一个版本主目标和不可妥协约束。
  2. 把需求分为待澄清、待验证、候选和承诺四种状态。
  3. 对候选需求补齐验收条件、依赖、责任人和估算范围。
  4. 用实际可用容量而非名义人数确定承诺规模。
  5. 会议只裁决价值冲突、容量冲突和关键依赖。
  6. 新增需求必须记录原因、影响和替换项。
  7. 版本结束后复盘交付可靠性、业务结果、质量和变更原因。

先把一个版本做成“计划可解释、变化可追踪、结果可复盘”,再决定是否扩大工具、流程和指标建设。真正高效的排期,不是让所有人更快地承诺,而是让团队更早看见不能同时满足的需求,并在代价还可控时作出选择。

常见问题解答(FAQ)

1. 跨部门团队做版本规划时,怎样减少需求排期反复?

我每次开排期会,产品、研发和运营都说需求很急,但会后才发现依赖没确认、验收标准也不一致。有没有办法让团队在会议前就暴露这些问题,而不是排完期再推倒重来?

先把排期会从“逐条讨论需求”改成“确认已具备排期条件的需求”。可以设置一张会前检查表:需求负责人、目标用户与业务结果、验收标准、依赖团队、预计工作量、风险项缺一不可;未满足条件的需求进入待澄清区,不占用正式排期时间。

例如,一个跨产品、研发、运营的团队可以要求需求负责人提前两个工作日提交材料,研发和依赖团队在会前标注估算与阻塞项。若 30 条候选需求中只有 22 条信息完整,就只对这 22 条做排期,剩余 8 条由负责人补齐后再进入下一轮。

判断效率是否改善,不看会议是否缩短几分钟,而看排期后因信息缺失导致的撤回、拆分和延期次数是否下降。

2. 需求优先级应该由业务部门拍板,还是由跨部门团队共同决定?

我所在的团队经常遇到业务方认为某项需求“必须马上做”,研发却认为它影响面大、风险高。若只按声音大小排期,团队很难服气;但把所有事情都做成复杂打分,又容易让讨论变成算分游戏。该怎么平衡?

建议把“业务价值判断”和“交付可行性判断”分开,最后由明确的版本负责人综合决策。业务方负责说明影响对象、预期收益和时间窗口;研发负责评估工作量、技术依赖和不确定性;运营或支持团队补充客户影响与实施成本。优先级不是投票结果,也不应由某一个部门单独决定。

可以用简化评分作为讨论提示,而不是自动排序公式:业务影响、时效性、战略关联各按 1,5 分评估,工作量与风险单独展示。例如需求甲价值评分 13 分、估算 8 人日且依赖未确认,需求乙价值评分 10 分、估算 3 人日且条件成熟。此时不应机械地让甲优先,而要讨论延迟甲的代价是否足以覆盖其交付风险。

分数的作用是暴露分歧,最终排序必须留下决策理由和责任人。

3. 跨部门需求排期时,怎样处理依赖关系,避免一个团队拖慢整个版本?

我遇到过需求本身已经开发完成,却因为数据接口、权限配置或运营准备没跟上,最后无法按期发布。排期表看起来每个团队都有任务,但实际进度互相牵制。依赖应该怎样提前识别和管理?

不要只记录“谁负责这项需求”,还要记录“这项需求开始、验收和发布分别依赖谁”。把依赖写成可验证的交付物,例如“数据团队在 6 月 12 日前提供字段清单并通过联调”,而不是笼统写“等待数据支持”。每个关键依赖应有提供方、接收方、承诺日期和失约后的处理方案。

在一个示例版本中,功能开发需 5 个工作日,接口确认需 3 天,联调需 2 天。如果接口确认比开发晚 4 天,团队即使按时完成编码也无法按原计划验收。排期时应把关键依赖画出先后关系,并在版本中段设置一次依赖检查点;高风险依赖准备替代方案,例如先用约定格式的模拟数据联调。

这样做的重点不是把所有缓冲时间塞进日历,而是让可能影响发布日期的阻塞尽早可见。

4. 怎样判断版本规划真的提升了排期效率,而不是只让会议变得更复杂?

我担心团队新增需求模板、评审会和状态字段后,流程看起来更规范,大家却花了更多时间维护信息。除了会议时长,我还应该观察哪些数据,才能判断这套方案是否值得继续?

至少同时看投入、稳定性和结果三类指标。投入可记录从收集需求到形成可执行版本计划所需的总工时;稳定性可看排期后需求撤回率、临近发布的范围变更率和依赖阻塞天数;结果可看承诺需求按期验收比例。单看会议变短,可能只是把讨论转移到了会前私聊,并不代表效率提高。

例如连续比较三个版本:第一次排期准备与会议合计 24 小时,排期后变更 9 项;改进流程后,第二次合计 27 小时、变更 5 项;第三次合计 22 小时、变更 3 项。这个例子说明,第二个版本的直接工时暂时上升,但计划稳定性改善,第三个版本才同时出现投入下降和变更减少。

统计时要统一口径,并区分需求主动调整与执行失误;若维护成本连续增加、延期原因却没有减少,就应删掉低价值字段或评审环节,而不是继续堆流程。

核心关键词

读者评论

陈
陈思远

我们团队也留过风险容量,但固定按15%预留不太适合所有版本。线上支持量波动很大,最好根据过去几期的实际占用调整,而不是直接照搬比例。

韩
韩云舟

需求卡片补齐验收条件确实能减少返工,不过探索型需求前期很难定义完整。我们会先做小范围验证,再决定是否进入正式版本,避免把不确定性包装成承诺。

于
于启航

文中的转化数据注明是情景模拟,这点比较重要。落地时还得连续记录延期和需求变更的原因,否则只看进入版本的数量,未必能判断流程是否真的改善。

文章包含AI辅助创作:版本规划落地方案:跨部门团队开展需求排期的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/507637

赞 (0)
飞飞飞飞
需求优先级实操方法:跨部门团队提升需求排期效率的效率提升方法与模板
上一篇 1小时前
资源评估怎么做?跨部门团队风险控制:需求排期从0到1
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
