跨部门迭代计划最常见的失控,不是“需求太多”,而是每个部门都把自己的部分排进了计划,却没有人确认这些部分能不能在同一条交付链上同时完成。产品承诺了功能,研发估了开发量,数据团队还没排取数,法务审核也没有进入计划;到了迭代中段,团队才发现“已排期”不等于“可交付”。我优化这类流程时,最先改变的通常不是估算方法,而是排期的入口、依赖关系和承诺规则。
一、先讲结论:迭代排期不是把需求塞进日历
1. 先排可交付条件,再排工作量
跨部门团队做迭代规划,最重要的不是在会议上把需求排出先后,而是判断每项需求是否具备进入迭代的条件。一个需求即使研发估算只有两天,只要验收口径未定、接口方未确认、数据权限未批,它就不是一项可执行的迭代承诺。
我建议把排期分成两道门槛。第一道是“可进入规划”:目标清楚、范围有边界、验收方式明确、关键依赖可见。第二道是“可承诺交付”:参与团队已确认容量,外部依赖有负责人和日期,风险有应对方案。通过第一道门槛的需求可以进入候选池;通过第二道门槛的需求,才进入迭代承诺。
核心判断:排期的对象不是需求标题,而是一个能被验收的结果,以及产出该结果所需的跨职能工作。否则,计划看起来整齐,执行时却会不断通过临时沟通补齐遗漏。
2. 把容量、优先级、依赖和风险放在同一张桌面上
只按业务价值排序,容易把团队排满;只按人天估算,容易忽略高价值事项;只看研发工作,容易漏掉设计、测试、数据、安全、法务和运营的等待时间。有效的规划需要把这些因素放在一起判断,而不是依赖某一个分数决定一切。
实践中,我会先确认实际可用容量,再讨论候选需求的优先级,随后检查依赖和风险,最后才形成承诺。这里的顺序很重要:若先挑需求、后问容量,会议就会变成“谁的需求先上”;若先看容量,团队才有空间讨论在有限资源内应当交付什么。
- 容量:扣除休假、值班、已知维护和固定会议后的可用投入。
- 价值:目标用户、业务结果、时间窗口与不做的代价。
- 依赖:其他团队、系统、权限、数据、审批及外部供应商的交付条件。
- 风险:不确定性、技术未知、合规要求、测试覆盖与回滚难度。
3. 规划质量要看兑现和变更,不只看计划做了多少
如果团队每个迭代都承诺十项、完成五项,再把剩余事项顺延,单看“完成项数”容易误以为团队速度稳定。更有价值的观察是:承诺后新增了多少范围、因等待依赖损失了多少时间、原定目标是否完成、未完成事项是否集中在某个环节。
我通常把“迭代目标兑现率”“承诺范围完成率”“迭代中新增工作比例”“依赖等待时间”和“未完成原因分布”并列观察。它们分别回答目标有没有实现、计划是否可信、变更是否失控、流程卡在哪里,以及改进应落在哪个责任边界。

二、跨部门排期为什么容易失真:真实场景与问题边界

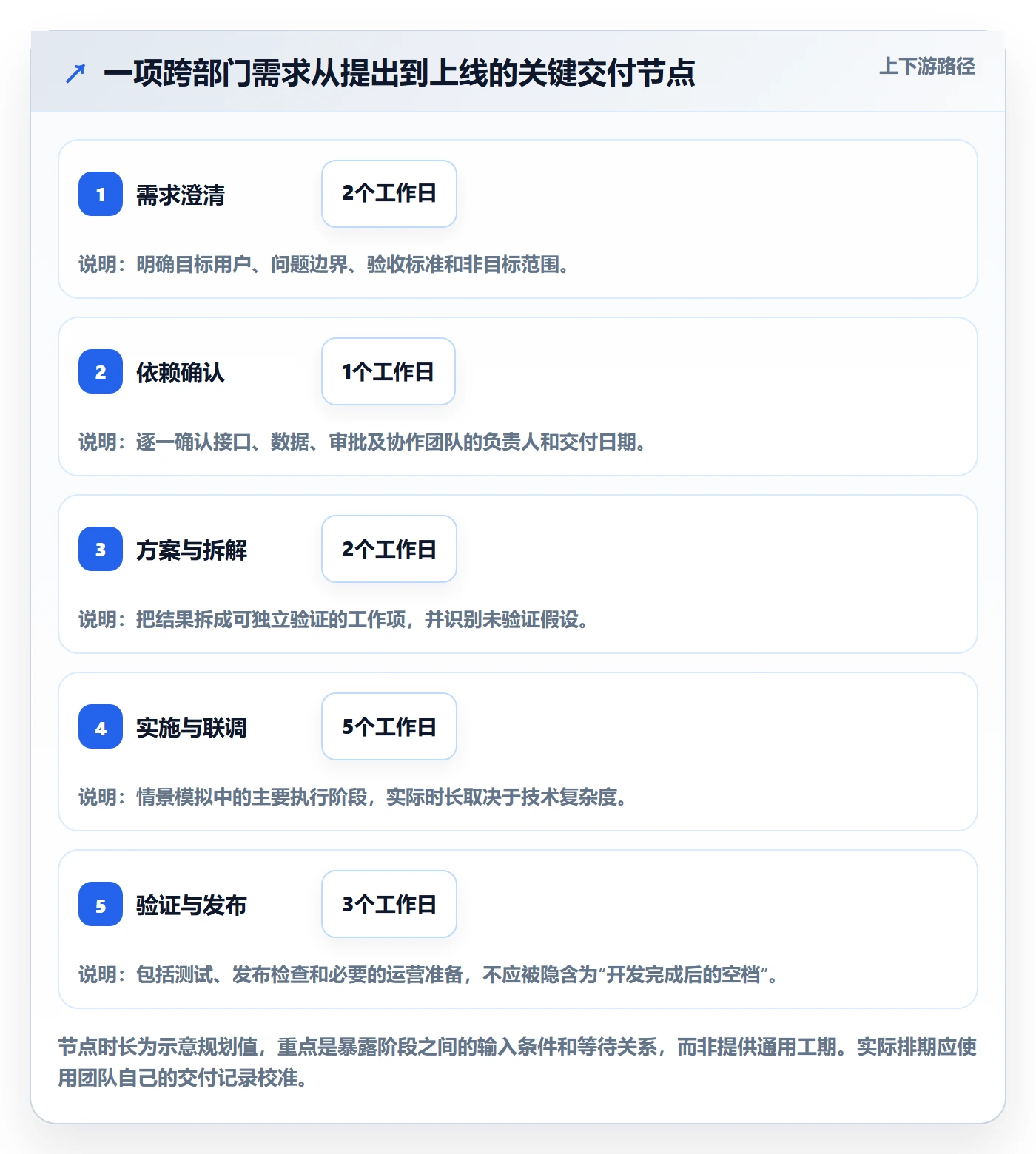

1. 一项需求往往横跨多条交付链
以“为企业客户增加批量导入能力”为例,需求表面上像一个产品功能,实际可能同时涉及产品定义、前端交互、后端接口、数据校验、权限控制、测试用例、帮助文档、客户成功培训和上线公告。每个职能只看到自己负责的那一段时,大家都可能认为工作量可控,但用户能否真正完成导入,取决于整条链是否闭合。
这种场景里常见的误判是把“研发完成”当成“需求完成”。研发代码合并之后,测试环境、客户数据格式、异常提示和操作权限可能都还未验证。排期若只记录研发任务,就会把剩余工作藏在计划之外,最终以延期、返工或上线后补救的形式出现。
2. 部门各自优化,整体交付反而变慢
产品希望尽可能多地满足客户诉求,研发希望减少上下文切换,测试希望留足验证时间,运营希望赶上活动窗口,合规团队则必须按流程审查。每种要求单独看都合理,但如果没有共同的迭代目标和优先级规则,团队就会通过不断增加并行事项来“兼顾所有人”。
并行工作数量增加,不代表交付速度增加。多人同时等待一个接口、一个审批或一组数据时,需求会在不同部门之间反复移动,表面上每个人都在推进,实际却没有形成可验收结果。规划会议应关注工作从提出到完成的路径,而不只是某个职能的任务数量。
3. 排期会议承载了太多本该提前完成的工作
如果会议现场还在解释需求背景、争论验收标准、寻找依赖方,说明前置准备不足。把这些问题放到规划会上解决,会让估算变成临场猜测,也让信息更充分的人主导话语权。会议开得越久,不一定意味着计划越周全,有时只是把本可异步完成的澄清工作堆在一起。
我会把规划会拆成会前准备、会中决策、会后确认三段。会前处理信息完备度和估算初稿;会中处理优先级、容量、依赖和承诺;会后把决定写入任务系统并跟踪未决事项。会议的产出应当是决策,而不是一份还要重新解释的会议纪要。
4. 先画依赖链,才能找到真正的等待点
对于跨部门需求,最有用的早期问题不是“总共要几天”,而是“谁必须先给出什么,下一项工作才能开始”。例如,数据团队需要产品确认字段定义,测试需要接口契约和测试数据,法务需要完整的用户流程和数据使用说明。只要前置条件没有被确认,后续估算就存在明显不确定性。

三、常见误区:看起来在管理,实则把风险推迟了

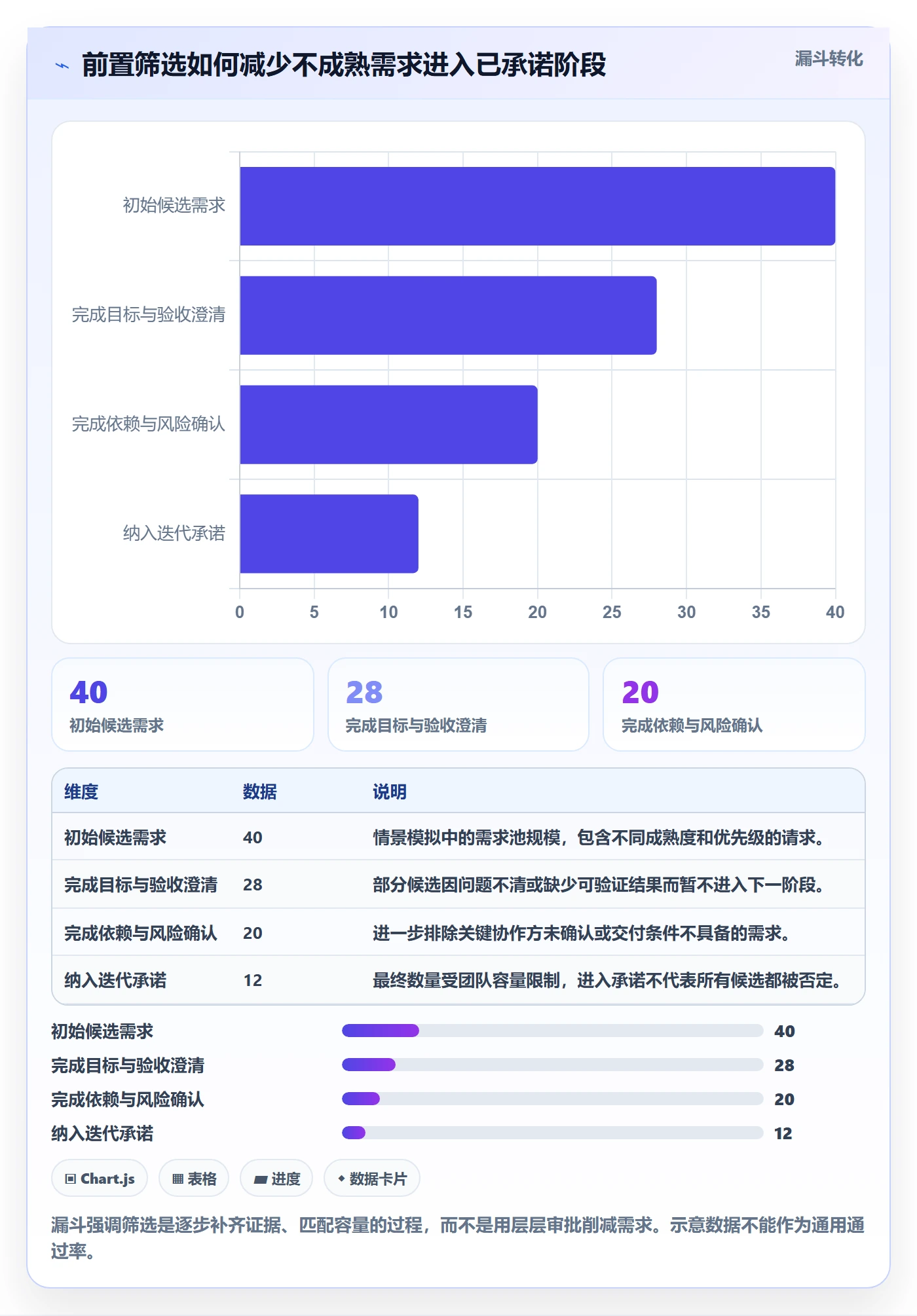

1. 误区一:所有需求都先排进去,后面再看能不能做完
这通常被包装成“先把想做的列全”,但如果候选清单没有容量上限、明确的取舍机制和退出规则,团队看到的就不是候选池,而是一份隐形承诺。未完成的事项持续顺延,会挤占新需求空间,最终使优先级只剩下“谁催得急”。
更好的做法是区分候选、准备中和已承诺三种状态。候选需求表达意向,不代表交付承诺;准备中需求需要补充信息、降低风险;已承诺需求才进入当前迭代的交付目标。状态变化必须有条件,不能因为有人在会议上口头说“先放进来”就自动升级。
2. 误区二:用一个综合分数替代业务判断
价值评分、紧急度评分和估算分数有助于整理讨论,但分数不是决策本身。比如,某需求的影响人数大,却只解决低频问题;另一项需求的用户覆盖面小,却是客户续约或合规上线的必要条件。若评分项没有统一口径,最终分数只是把主观判断转换成数字。
我更愿意先让提出方回答三个问题:不做会造成什么可观察的损失?什么时候之前必须完成?有没有范围更小的验证方式?如果这些问题答不清,再精细的评分都不会增加决策质量。评分适合辅助排序,不适合替代责任人解释取舍。
3. 误区三:把部门工作量直接相加,误以为得到了排期
假设一个需求需要研发五人日、测试两人日、运营一人日,把它们相加成八人日,并不能说明八天后就能上线。参与者可能不能同时开始,团队也可能共享同一位专家;跨团队工作还存在排队、评审和反馈周期。总工作量与日历时长不是同一个指标。
规划时应当记录工作量、最早开始条件、依赖交付日期和关键资源约束。若一名安全工程师要支持多个团队,真正限制排期的可能是他的可用时间,而不是开发人员的总人天。关键路径上的等待通常比单项任务估算更值得关注。
4. 误区四:把“没有风险”当作成熟规划的标志
复杂工作一定存在未知。规划里没有风险,往往只是风险还没有被说出来。尤其是首次接入新数据源、改动核心权限逻辑、迁移历史数据或依赖外部审批时,不确定性不会因为计划表里填了日期就消失。
我会要求高不确定性工作先安排验证任务,而不是把整个功能按理想情况排满。例如先做接口探测、数据抽样或小范围原型,验证之后再决定剩余范围。验证任务的价值不是“多交付一个功能”,而是用较低成本换取更可靠的下一步决策。
5. 误区五:迭代开始后不允许任何变更
完全禁止变更看似保护计划,实际上可能让紧急故障、安全问题和重大业务窗口无法及时处理。相反,允许任何人随时插单,则会让迭代目标失去意义。关键不在于“能不能变”,而在于变更是否经过透明评估,谁有权批准,以及新增工作挤掉了什么。
我建议建立明确的变更入口。涉及生产故障、法律合规或安全风险的事项可走快速处理通道;一般新需求则评估价值、紧急程度、影响范围和被替换任务。任何新增承诺都应同时说明代价,而不是只登记好处。

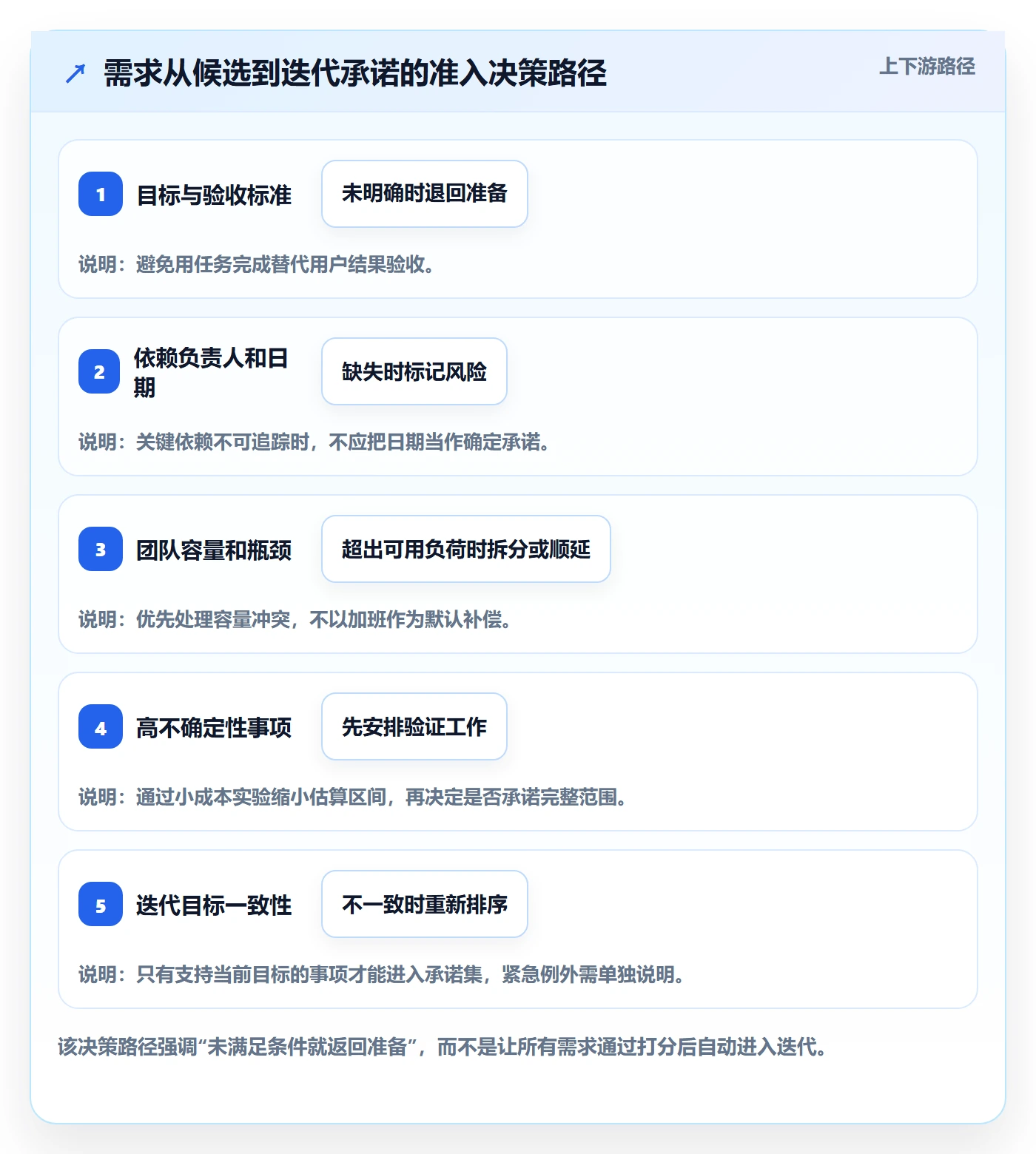

四、专业判断逻辑:怎样判断需求能否进入迭代
1. 用“目标,结果,工作项”三层结构拆解
跨部门规划时,我会先写清迭代目标,再定义可观察的结果,最后拆成各职能的工作项。目标说明为什么做,结果说明怎样判断有效,工作项说明谁要完成什么。三者不能混为一谈:把“完成新页面”写成目标,容易让团队把上线当成价值;把“提升转化”写成结果,却没有基线和统计方式,也无法验证。
例如,“降低客户批量录入的操作成本”是目标;“用户可在无需人工协助的情况下完成标准模板导入,错误行可定位和修正”是结果;模板校验、错误提示、权限检查、测试数据准备和帮助文档,则是工作项。不同团队可以各自完成任务,但最终要对同一个结果负责。
2. 建立需求准备度门槛,不靠会议临场补课
需求准备度不是为了增加审批层级,而是让团队区分“值得讨论”和“能承诺”。每项候选需求至少要有问题描述、目标用户、验收标准、范围边界、优先级依据、依赖方和主要风险。信息不齐时可以继续准备,但不应通过模糊承诺将不确定性隐藏在迭代里。
可以使用简单的通过、待补充、暂缓三类判断,不必设计复杂的百分制。若组织已经使用项目管理平台,可把准备度字段、依赖关系和验收标准放入需求模板。以 PingCode 这类面向中大型企业和百人以上组织的项目管理平台为例,重点应是让需求、任务、缺陷、版本和责任人保持关联;工具能降低信息散落的成本,却不能代替团队确认“准备好”的定义。
3. 先估相对复杂度,再用历史交付校准承诺
估算不是承诺的同义词。相对估算适合团队对比工作复杂度,日历排期则还要考虑可用容量、依赖等待、发布窗口和人员技能。团队可以用故事点、T恤尺码或人日,但必须选一种足以支持决策的尺度,避免同时维护多套彼此冲突的估算。
我倾向于用过去几个迭代的实际完成量做校准,而不是套用其他团队的“标准速度”。若团队连续多个周期完成量波动很大,先找出变动来源:工作类型差异、支持事项、人员变动、需求拆分方式或质量返工。只有口径相对稳定,历史数据才有预测价值。
4. 把不确定性和依赖显式纳入,而不是乘一个安全系数了事
给所有需求统一增加百分之二十缓冲,看起来简单,却无法区分低风险修复与高风险集成。更有效的做法是给不确定性分级,并说明缓解手段。低不确定性任务可直接规划;中等不确定性任务应保留合理缓冲;高不确定性任务先拆出验证步骤,验证失败时允许重新规划。
依赖也要从“备注”变成可追踪对象。至少记录依赖内容、提供方、接收方、承诺日期、验证方式和延期后的备选方案。没有备选方案的关键依赖,应作为风险放进决策,而不是被排期表上的一个日期掩盖。
5. 按瓶颈而非平均容量控制在制工作
一个团队可能有足够的研发容量,却缺少测试或数据分析容量。如果平均分配任务,就会出现大量开发完成待测试,迭代末端集中排队。此时问题不是团队总体投入不足,而是瓶颈职能超载或工作流不平衡。
可先观察各阶段的在制工作数量、等待时长和返工情况。如果测试阶段持续积压,应降低同时进入开发的需求数量,或让测试更早参与拆解与验收;如果审批成为瓶颈,则要提前准备审查材料,而不是在发布前才提交流程。

五、可落地流程:从需求入口到迭代复盘
1. 会前:统一输入,提前暴露未决问题
规划会的效率,首先取决于候选需求是否在会前完成基本整理。需求提出方需要提供业务背景、用户影响、希望解决的问题、期望时间点和不做的后果;产品负责人补充目标与范围;交付团队补充技术假设、依赖和初步复杂度。
会前可以给每项需求标记准备状态。信息齐全的进入优先级讨论;验收口径不清的安排澄清负责人;依赖未确认的联系相关团队;明显超出容量的先拆分或暂缓。准备工作不应变成文档竞赛,控制在能支持决策的必要信息即可。
- 需求提出方:解释问题和时限,不只提交功能名称。
- 产品负责人:界定目标、范围和验收标准。
- 研发与测试:指出复杂度、技术风险、验证条件和拆分建议。
- 依赖团队:确认输入、交付时间、接口边界和不可承诺事项。
- 迭代负责人:汇总容量、风险、候选顺序和需要决策的问题。
2. 会中:按目标和约束做取舍,不逐条重新讲需求
规划会可以从迭代目标开始:本周期最希望改变什么,为什么现在做。随后确认团队可用容量和固定工作,再处理高优先级候选项的依赖、拆分和验收。只有当候选需求进入团队可承受范围后,才确定最终承诺。
对每项需求都问四个问题:它贡献哪个目标?完成的边界是什么?谁或什么会阻塞它?若发生变更,哪项工作可以被替换?这些问题能把讨论从“这个需求很重要”推进到“在当前资源与时间下,怎样交付最有价值”。
3. 会后:形成单一可信的计划,并记录承诺边界
会后应把决定同步到团队共用的任务系统,包括需求与工作项关联、负责人、优先级、验收标准、依赖、风险、目标版本和未决事项。会议纪要可以保留背景,但不能成为唯一的状态来源,否则不同部门会依据各自维护的表格形成多份计划。
对于尚未解决的问题,写清责任人、截止时间和影响范围。比如接口字段需要在周三前确认,若未完成,则先交付不依赖该字段的最小范围,或将整个需求顺延。把条件写出来,才能让风险在到期前被看见。
4. 执行中:保护目标,同时允许透明处理例外
迭代中期检查不应只是逐人报进度,而应检查目标是否仍可实现、关键依赖是否按时、在制工作是否过多、新增任务是否挤占承诺。若出现阻塞,明确由谁解除、何时回看,以及是否需要调整范围。
紧急事项进入后,应记录新增的工作量和被替换的事项。若每次插单都只“加进来不移出去”,团队看到的计划就会逐渐失真。管理者需要理解,透明地调整承诺不是失败;不承认容量变化却继续要求原计划不动,才会让数据失去可信度。

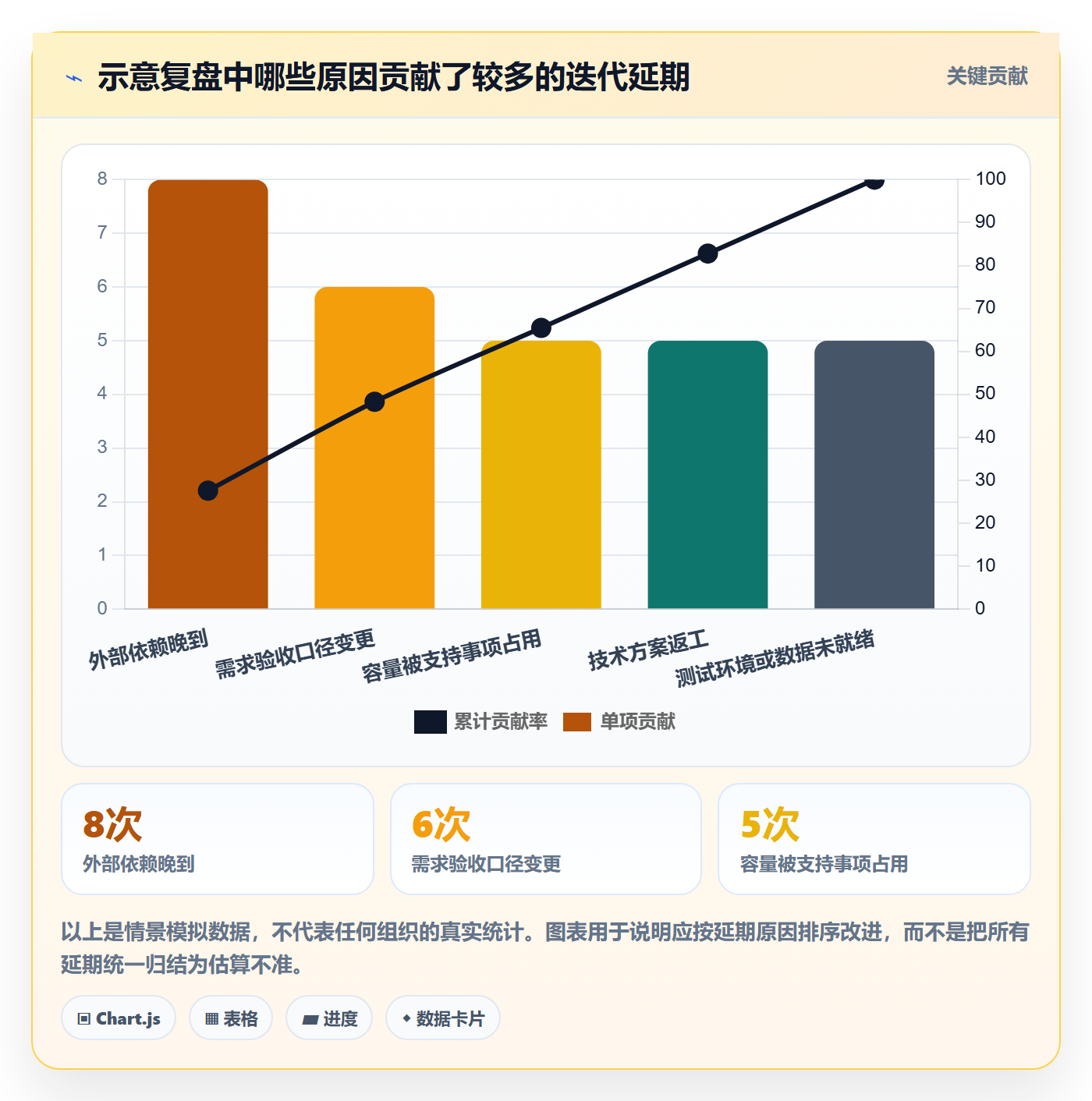

5. 复盘:追根因,不把所有偏差都归咎于估算
迭代结束后,应对照目标、承诺和实际结果,区分需求未完成、目标未达成、范围新增、质量问题和依赖延误。不同偏差对应不同改进措施:估算偏差可能需要改善拆分;等待时间长需要改依赖协作;频繁插单要调整服务支持机制;返工多则要补足验收与质量策略。
一次复盘不需要同时改十项流程。挑选影响最大、团队可控制的一项改进,设定可观察指标,在后续几个迭代验证。这样才能判断改动是否奏效,而不是每次复盘都产出一长串无人跟进的行动项。
6. 用项目管理平台承载流程,而不是让工具制造流程
百人以上组织常见的问题不是“没有任务系统”,而是产品、研发、测试和业务部门各自维护状态,依赖关系靠聊天记录传递。此时可考虑用项目管理平台建立共享视图:需求状态、负责团队、迭代、依赖、验收和风险在同一条记录链上可追踪。
例如,采用 PingCode 这类项目管理平台时,我会先配置最小工作流:候选、准备中、已承诺、进行中、待验证、完成、暂缓。再配置关键字段和关联规则。不要一开始就建数十个状态、复杂审批和大屏指标;先证明团队能在一个流程里完成需求流转,再逐步扩大自动化范围。

六、案例推演与数据观察:一次排期优化如何验证
1. 场景设定:需求多、依赖分散、承诺频繁被打断
下面的案例是用于说明方法的情景模拟,不是某家企业的真实披露数据。设想一家拥有产品、研发、测试、数据、运营和客户成功团队的企业,正为客户上线一项批量数据导入能力。过去的规划习惯是各职能先报工作量,再由负责人把需求排入迭代。
团队在复盘中发现三个现象:计划中的研发工作基本能启动,但数据样例和测试环境经常晚到;产品验收标准在执行中被补充;运营培训直到发布前才被安排。结果是工作项“看起来快完成”,整体交付却反复顺延。表面问题像是研发延期,根因却分布在需求澄清、依赖确认和发布准备。
2. 改动方案:先做依赖图,再做容量承诺
团队没有先改估算单位,而是先为需求建立端到端清单:产品确认模板和错误处理规则;数据团队提供脱敏样例;研发完成导入和权限校验;测试准备异常场景;客户成功确认培训材料;运营确定公告和发布时间。每一项都明确负责人、输入、输出和最晚日期。
接着,团队按过去几个迭代的可用投入预留支持和未知事项缓冲,将高风险接口验证拆成独立任务。最终只承诺能够在当前周期内完成验收的范围,把增强型错误报告和高级模板配置放进下一轮候选池。取舍过程让利益相关方看到减少的范围,以及减少范围后仍能验证的核心结果。
3. 观察指标:别只看完成率,要同时看等待与变更

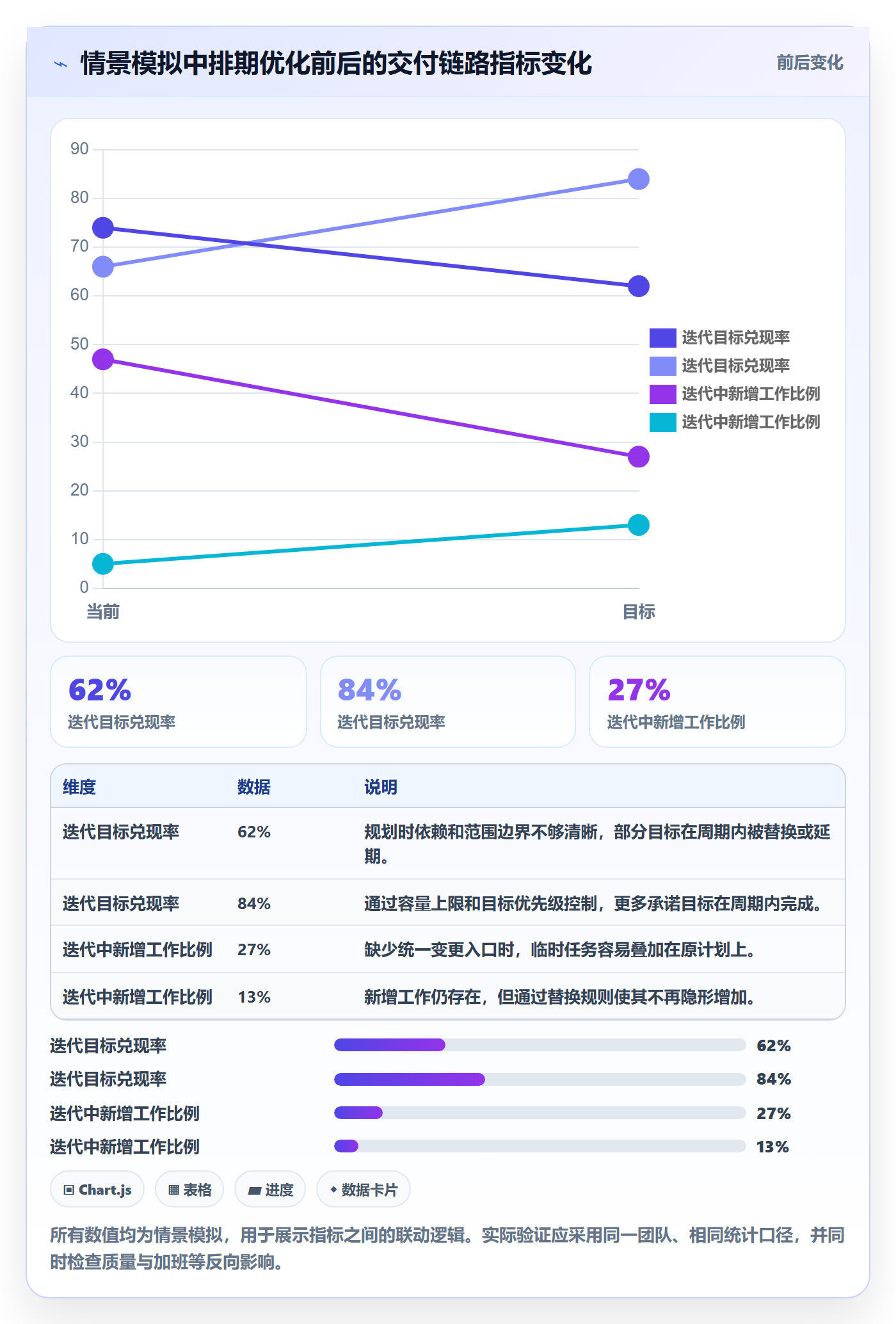

情景模拟中,优化前后的指标变化用于展示一种合理的评估方式:迭代目标兑现率由六成左右提高到八成以上,依赖等待时间下降,执行中新增范围占比降低。数值不是行业平均,也不应被直接复制为团队目标。更重要的是每个数字都定义了口径,例如等待时间从“依赖提出”计到“输入可用”,不能只记录最终任务关闭日期。
若真实团队的兑现率上升,却同时出现加班增加、缺陷上升或需求价值下降,就不能简单判定流程成功。指标应成组解释:交付稳定性配合质量、投入和用户结果一起看,避免团队为了追求一个数字而牺牲其他重要结果。

4. 反例检查:数据变好不一定代表流程真的变好
如果团队通过减少需求承诺来提高兑现率,却把大量高价值工作推迟,单看兑现率会得出错误结论。也可能是团队把任务切得过小,让关闭数量上升,但用户仍没有获得完整能力。因而,复盘需检查未选需求的价值、迭代目标对应的业务结果,以及上线后是否出现大量补丁和返工。
当交付指标明显改善时,我会追问三个问题:更少的承诺是否对应更清晰的目标?等待减少是因为协作变顺,还是依赖任务被漏记?完成率提高后,缺陷、回滚和用户反馈是否恶化?回答这些问题,比庆祝某个漂亮百分比更重要。
5. 数据口径建议:先统一定义,再比较趋势
团队可以先建立一个轻量指标字典。迭代目标兑现率按“周期结束时达到验收条件的目标数”计算;范围完成率按“进入承诺的工作项中完成的比例”计算;新增工作比例按“迭代启动后新增投入占总投入的比例”计算;依赖等待时间按阻塞开始到输入可用的工作日统计。
这些口径并非唯一答案,但必须在团队内一致。若一个团队把“代码合并”算完成,另一个团队把“生产验证通过”算完成,两者的完成率就不宜直接横向比较。跨团队对标时,先检查定义、工作类型和质量门槛是否相同,再讨论数值差异。

七、不同组织与不同压力下,应该怎样调整
1. 小团队:优先降低沟通成本,不要照搬大型流程
小团队人数少、角色重叠,通常可以用短会和共享看板完成规划。此时不必建立多层审批,也不需要为每项需求准备长篇说明。只要目标、验收、负责人、依赖和容量可见,就足以形成较可靠的承诺。
小团队更需要防止关键知识集中在一两个人身上。若所有需求都依赖同一位技术负责人或数据同事,排期应明确其容量上限,并通过提前评审、文档化接口和培养备份来缓解瓶颈。把工作平均分给其他人,若没有相应能力,并不能真正降低风险。
2. 百人以上组织:先统一数据和状态,再谈跨团队自动化
组织规模扩大后,单靠口头同步很难维持一致。不同团队可能使用不同节奏、字段和完成定义,导致管理者看到的状态无法比较。此时要先统一少数关键概念:需求状态、迭代承诺、依赖责任、验收口径和变更记录,再逐步建立跨团队视图。
中大型组织可用项目管理平台管理需求到交付的关联,但工具实施要避免把组织复杂性机械地翻译成更多字段。像 PingCode 这样的工具适合承载需求、计划、任务和缺陷之间的关联;真正的前提是各部门先约定流程责任和数据定义。平台配置再完整,如果没人维护依赖日期,跨部门风险仍然不可见。
3. 需求高度不确定:用探索性迭代,而非假装可以精确排期
涉及新市场、新算法、新硬件或未知数据质量时,完整功能的工作量很难在开始前准确判断。此时可先规划探索目标,例如确认技术可行性、验证用户行为或评估数据缺口,再根据结果决定后续范围。探索性工作应有时间边界、需要回答的问题和结束后的决策选项。
这种安排可能降低短期功能交付数量,却能减少大范围返工。管理者需要接受“验证一个关键假设”也是有价值的结果,但前提是试验能够改变下一步决策,而不是把没有验收条件的研发活动包装成探索。
4. 固定上线日期:把范围设为可调变量,保护关键路径
如果发布时间由合同、监管窗口或活动节点决定,日期通常不能轻易移动。排期就应先识别必须交付的最小范围,确认审查、测试、发布与回滚时间,再把增强功能作为可选项。不要把所有愿望都塞进固定日期,然后把风险留给末端团队消化。
对关键路径上的工作设置检查点,提前暴露偏差。如果安全审核或外部审批存在固定周期,要在研发开始时就启动准备,而非开发完成后才提交。日期固定不代表范围也必须固定;把范围调节规则提前约定,团队才能在压力下做理性选择。
5. 生产支持频繁:单独管理容量,不要让中断成为隐形工作
对于需要响应客户问题或生产故障的团队,可为支持工作设置单独容量或值班轮换,并记录实际占用。若支持工作长期超过预留比例,说明团队容量结构需要调整,不能持续用加班弥补计划模型与现实之间的差距。
支持类任务也需要分类。生产故障、安全问题和普通咨询的响应级别不同;把它们全部当作同一种紧急任务,会让真正关键的问题失去优先级。通过记录类型、处理时长和触发来源,团队才能判断是否需要产品修复、文档改善或服务流程调整。

八、排期优化中的取舍:没有一种规则适合所有团队
1. 速度与可预测性之间的取舍
把计划留出缓冲,会让单个迭代承诺数量变少,却可能提高目标兑现的稳定性;把容量排满,短期看起来投入充分,但对临时支持、返工和依赖变化更敏感。团队应根据工作类型决定缓冲方式,而不是把“排满”视为效率高。
若工作稳定、依赖少,缓冲可以相对小;若生产支持多、外部协作多或技术未知高,应留出更大调整空间。判断依据是历史偏差和风险暴露,不是管理者对团队“还能再做一点”的主观期待。
2. 统一流程与团队自治之间的取舍
组织需要一定程度的统一,否则跨团队状态无法对齐;但流程完全统一,也可能忽视团队工作性质。核心原则和关键字段可以统一,团队的拆分方式、估算尺度和内部协作节奏则可保留差异。标准化应该服务于协作,而不是追求所有团队看起来一模一样。
当跨部门交付经常发生,优先统一依赖记录、目标定义、变更规则和完成口径;当一个团队内部迭代时,过多的组织级流程可能只增加维护成本。先识别哪些信息需要跨边界传递,再决定标准化范围。
3. 详细计划与快速调整之间的取舍
计划越细,不代表预测越准。对于稳定、重复、边界清楚的工作,细拆有助于发现容量冲突;对于高不确定性工作,过早拆到每小时会制造虚假的精确感。可以把近期工作规划得较具体,把远期工作保留为目标、假设和粗粒度范围,随着信息增加再逐步细化。
这不是降低责任,而是承认计划应随证据更新。对外沟通时,可以明确当前预测的置信度和影响因素;对内则设定重新评估节点。让计划保持可调整,比维护一张过时但看起来精确的排期表更有价值。
4. 需求响应与迭代保护之间的取舍
业务变化快的团队不能把迭代视为不可触碰的封闭周期,但也不能让每个新请求自动获得优先级。建议按影响和紧急程度设置分级:重大故障和合规风险走快速通道;普通新需求进入下一次优先级评审;若必须插入当前迭代,明确替换对象并同步受影响方。
如果同一类插单反复出现,不要只讨论个案,要追踪来源。它可能说明客户支持没有容量预算、业务需求入口不清,或产品路线图与真实需求脱节。修复上游机制,往往比每周重开一次排期会更有效。
5. 指标透明与团队安全感之间的取舍
交付数据能够帮助改进流程,也可能被误用为个人绩效排名。一旦团队担心暴露延期会带来惩罚,就会倾向于低报承诺、隐藏阻塞或把任务拆得更容易关闭。指标设计应服务于团队学习,不应用单一数字评价个人价值。
管理者应解释指标的用途、口径和限制,并同时查看系统性原因。例如依赖等待过长,应先分析协作机制,不应直接把责任归到最后一个接手任务的人。公开问题而不惩罚真实报告,团队才更可能及早暴露风险。
九、下一步行动:用三个迭代验证流程是否变好
1. 第一个迭代只改需求入口和依赖可见性
不建议一开始就重构所有流程。先为候选需求补齐目标、验收标准、责任人、依赖和风险;区分候选与已承诺;记录迭代中新增工作。一个迭代后观察,团队是否更早发现信息缺口,跨部门协作方是否知道何时需要提供输入。
2. 第二个迭代调整容量模型和变更规则
根据第一个周期的实际投入,重新估算可用容量,单独识别支持、维护和探索工作。提前说明紧急工作如何进入、谁有权批准、加入后替换什么。观察目标兑现率与新增工作比例是否同时改善,避免只靠减少承诺提高表面完成率。
3. 第三个迭代复核瓶颈和交付结果
检查任务是否集中在某个等待阶段,测试、审批、数据准备或发布是否成为瓶颈;同时核验交付结果是否解决了原问题。若流程指标改善而用户结果没有变化,下一步应回到目标选择和验收设计,而不是继续优化看板字段。
4. 用一页规则写清团队的规划约定
团队可以把以下内容写成一页规则:迭代目标如何确定、需求进入门槛是什么、容量如何计算、依赖如何登记、紧急变更如何处理、完成如何验收、复盘看哪些数据。规则不需要很复杂,但必须能在冲突发生时帮助团队做决定。
- 每项承诺至少有明确目标、范围边界和验收条件。
- 关键依赖必须有提供方、负责人、日期和备选方案。
- 容量按实际可用投入计算,不能把支持和维护当作零。
- 迭代中新增工作必须说明优先级和被替换的范围。
- 复盘同时检查交付、等待、变更、质量和用户结果。
5. 最后的判断:好的排期不是永不变化,而是变化有代价、有依据
跨部门迭代规划的价值,不在于预测未来每一天会发生什么,而在于把目标、容量、依赖和风险放到同一套决策机制里。这样,团队知道什么是承诺,什么是候选,什么还需要验证;一旦条件变化,也能清楚说明影响和取舍。
我的独特判断是:排期质量首先是组织面对不确定性的能力,其次才是估算精度。下一步可以从最近三个迭代中挑出延期或变更最多的一项工作,追踪它的依赖链和等待原因,先修复一个最常见的上游问题,再用统一口径观察后续变化。比起再开一场更长的规划会,这通常更接近真正的流程优化。
常见问题解答(FAQ)
1. 跨部门团队的迭代需求排期,怎样避免会前各说各话?
我每次参加排期会,业务部门带来一串“必须做”,研发团队却说资源早已排满,讨论半天还是靠负责人拍板。我想知道,排期前到底要准备哪些信息,才能让不同部门围绕同一套依据做取舍?
把排期会从“逐条报需求”改成“先过准入、再比优先级、最后核容量”。会前至少一天,由需求提出方补齐目标用户、要解决的问题、验收条件、期望时间及逾期影响;研发和测试分别标出工作量、技术依赖和未决风险。缺少验收条件或关键依赖负责人的需求先进入待澄清池,不直接占用迭代名额。
比如一次两周迭代有 12 条候选需求,先筛掉 3 条信息不全的,再由产品、研发、测试共同比较剩余事项,会议就能讨论“哪项更值得做”,而不是花时间猜需求。
2. 多个部门都说自己的需求最紧急,优先级应该怎么定?
我遇到过销售说客户马上要流失,运营说活动日期不能改,合规同事也提出了截止期限,三方都认为自己必须排第一。我不想再用声音大小或职位高低决定顺序,有没有一套能解释给各部门听的判断方法?
先统一比较维度,再讨论具体需求:影响范围、时间敏感度、风险后果、预估投入和证据可信度。可以用 1,5 分做初筛,但分数不是自动决策器;例如合规截止日期有书面依据时,风险后果权重应高于一般的内部期望日期。
对一个两周迭代,可把候选项分成“有明确外部时限”“高影响且证据充分”“有价值但可延后”三档,再在档内比较投入与收益。若两项仍然接近,要求提出方明确选择:接受较小范围的首版,还是接受延后,而不是把冲突隐藏在一张看似精确的总分表里。
3. 跨部门排期时,怎样估算团队容量并给突发事项留空间?
我发现团队经常把每个人的工作日全部加起来当成可承诺容量,结果开会、支持线上问题和跨团队等待都没有算进去。我想知道,容量怎么算才更接近真实情况,又怎样避免预留缓冲变成随意少接需求?
按可投入时间算容量,不按名义人数算。举例来说,5 名成员、10 个工作日,若根据最近几轮记录估算每人平均有 8 天可用于迭代交付,总容量约为 40 人日;再结合团队历史上的临时支持和不确定性预留 4 人日,本轮承诺上限就是约 36 人日。这里的数字应由本团队的工时或完成记录校准,而不是照搬固定比例。
排期时还要把设计、开发、测试及上线准备都计入需求成本;如果一个跨部门事项需要外部团队确认,应把等待风险单独标出,不能只估自己团队实际动手的部分。
4. 迭代开始后又来了紧急需求,应该直接插入还是延到下一轮?
我担心拒绝临时需求会影响业务合作,但把需求直接塞进迭代,又常常导致原定工作延期,最后大家都觉得计划不可信。我想知道,什么情况值得打破计划,插入后又该怎样处理原有承诺?
先设一个可复核的紧急入口:只有存在明确截止时间、重大用户影响或不可接受的风险,并且由指定决策人确认影响,才考虑中途插入。插入不是在原计划上无成本叠加,而是同步说明要移出哪项工作、谁批准了交换、验收范围是否缩小。
比如本轮剩余容量只有 3 人日,临时事项估算需要 5 人日,就必须延后至少 2 人日的其他工作,或把临时事项拆成不超过 3 人日的可交付首版。复盘时同时看计划完成情况和临时插入次数;如果每轮都频繁插单,问题通常不在成员执行力,而在需求入口、决策权限或容量预留机制。
核心关键词
文章包含AI辅助创作:迭代规划最佳实践:跨部门团队需求排期流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/507530
读者评论
我们之前也把研发估时直接当成上线日期,结果测试数据和审批都没算进去。现在会单独标出依赖负责人和最晚到位时间,至少能早点发现卡点。
文中的容量缓冲思路有参考价值,不过固定按八成规划未必适合每个团队。我们支持类工作波动很大,按最近几个迭代的实际占用调整比例,比长期套一个数更稳妥。
跨部门需求有时不是没人负责,而是每个部门只对自己的交付负责。想问问实际执行中,迭代目标由谁最终兜底?如果依赖方延期,如何让影响和替换范围及时被相关团队看到?
