需求排期最常见的失控,不是团队不会用 RICE、MoSCoW 或价值评分,而是会议上排出的顺序没有变成可执行的承诺:销售说客户急,产品说影响面大,研发说技术债不能再拖,最后每项都被标成“高优先级”。我建议把优先级管理拆成两件事:先决定什么值得做,再决定什么能在当前窗口做;凡是不能说明价值、时限、成本和决策人的需求,都不应直接进入承诺排期。
一、先讲核心结论:优先级不是排序表,而是一套排期决策机制
1. 先区分“价值顺序”和“交付顺序”
我把需求管理里的“优先级”拆成两个问题。第一个问题是价值顺序:如果资源足够,哪些需求更值得做?第二个问题是交付顺序:考虑依赖、团队产能、风险和外部时限,接下来实际先做什么?这两个答案经常不同。
例如,某项数据治理能力长期价值很高,但当前缺少数据口径负责人;另一个小改动的价值一般,却是新客户验收的前置条件。前者的价值评分可以高,后者仍可能先进入本期排期。把这两者硬塞进同一张“高、中、低”列表,会掩盖真正的决策理由。
我的判断原则是:价值排序用于配置资源,交付排序用于安排工作;前者不能自动变成后者。需求评审要输出的不只是名次,还要记录“为什么现在做、为什么不现在做、什么条件变化后重新评估”。
2. 采用“准入,评估,组合,承诺,复盘”五步闭环
我建议把优先级管理做成一个闭环,而不是每周开一次打分会。团队先检查需求是否具备最基本的信息,再评估价值、时限、成本和风险,随后考虑本期工作组合,最后由有决策权的人确认承诺。交付后还要回看当初的假设是否成立。
- 准入:明确用户、问题、期望结果和验收条件;信息不全的需求进入待澄清区,不占用承诺容量。
- 评估:分别判断业务价值、紧迫程度、影响范围、实现成本、依赖和不确定性,不用一个总分遮住差异。
- 组合:为本期留出新功能、缺陷、技术治理和突发事项的容量,避免高分需求挤掉所有维护工作。
- 承诺:明确负责人、目标版本、依赖项、验收人和退出条件,只有信息完整且容量允许的事项才进入承诺排期。
- 复盘:比较预期收益与实际结果,记录延期原因和插单来源,调整下一轮估算与容量策略。
这套闭环有一个容易被忽略的边界:需求优先级不是对人的绩效排名。若团队用优先级分数评价产品经理或项目成员,大家就会倾向于报高收益、报低成本,数字看起来更精确,决策反而更不可信。
3. 先设置“不能被平均掉”的优先级类别
有些事项不适合直接与普通功能比较。例如法务与合规要求、生产事故修复、合同里程碑、关键安全风险。这些事项应先通过规则判断是否触发强制处理,再进入具体排期,而不是让它们与普通体验优化一起参加加权打分。
我通常把需求分为四类:强制处理项、时限敏感项、常规价值项、探索验证项。类别不是永久等级,而是决定采用什么评估方式。强制项先看是否必须完成;探索项先看能否用小实验降低不确定性;常规项再用统一评分比较。
| 需求类别 | 优先处理依据 | 进入排期前的关键问题 | 常见误判 |
|---|---|---|---|
| 强制处理项 | 合规、安全、生产稳定性或正式承诺 | 是否有明确期限、风险责任人和验收标准 | 把“领导关注”直接等同于强制项 |
| 时限敏感项 | 时点过后价值明显下降 | 错过窗口会损失什么,损失是否可量化 | 把客户催促次数当成损失证据 |
| 常规价值项 | 影响用户、收入、效率或成本的综合价值 | 目标人群、基线指标、预计成本是否清楚 | 只写功能,不写结果指标 |
| 探索验证项 | 高不确定性下获得信息的价值 | 能否先做原型、访谈或小范围实验 | 把完整开发当成验证市场的唯一方式 |
不要把分类做得过细。类别越多,成员越容易讨论“归哪类”而不是讨论需求本身。对多数团队来说,四类足以提醒评审者采用不同逻辑,也能让排期列表保持可读。
二、背景和真实场景:为什么需求总在排期前后变形
1. 常见问题不是需求太多,而是输入信息不可比较
项目成员提交需求时,提供的信息往往不在同一尺度上:一个需求写“客户强烈要求”,另一个写“每月节省约 30 小时”,第三个写“希望体验更好”。它们并非价值不同,而是证据完整度不同。若评审直接给分,团队实际上是在用表达技巧排序。
一个可以落地的需求描述,至少要回答:谁遇到什么问题、当前怎样解决、问题发生多频繁、造成什么影响、希望改善到什么程度、如何验收。没有这些信息,不代表需求不重要,只代表现在还不能可靠地估算和承诺。
我会把“需求不完整”单独记录,而不是把它打成低优先级。低优先级容易被理解为不值得做;待澄清则明确表示:价值判断尚未完成,下一步是补证据,不是直接排到队尾。
2. 会议里的声音强弱,容易替代用户影响大小
离决策者近、沟通频率高、表达紧迫的人,往往更容易推动需求。这不是某个角色的问题,而是组织信息流的自然结果。若评审只听现场陈述,沉默用户、长期维护成本和未被记录的缺陷很容易消失。
我建议会前先异步收集证据,会上集中处理分歧。销售、客服、运营、研发和产品成员分别补充各自掌握的事实,例如客户数量、工单频次、绕行方案、故障风险和依赖关系。会上不再比谁讲得更急,而是确认数据口径和取舍。
对中大型企业,需求来源可能跨多个业务线、地区和系统,单靠表格或群聊容易出现重复提交、负责人不明和状态不一致。若使用 PingCode 等面向中大型团队的项目管理平台,可以把需求条目、责任人、状态、关联工作与排期信息放到统一流程中;但平台只能承载规则,不能代替业务负责人作取舍,也不能自动修复含糊的需求定义。
3. 排期失真通常发生在容量没有扣除“非功能工作”
规划时把团队全部产能分配给新需求,看起来很积极,实际却忽略了缺陷处理、线上支持、代码维护、评审、跨团队沟通和假期等占用。结果一旦出现突发事项,团队只能不断挪动承诺,久而久之,排期表就不再是可信的计划。
我会先看过去若干个迭代中,团队实际用于计划内需求、缺陷与支持、技术治理和突发工作的比例,再据此设定本期容量。没有历史数据时先用短周期试运行,明确标注“暂定基线”,不要把估算值包装成精确产能。
下面的容量拆分是一个情景模拟,用于说明为什么不能把全部人天用于新功能,并不代表某行业的通用基准。实际团队应以自己的交付记录校准。

4. 需求变化不可避免,关键是让变化有代价、有记录
排期不是冻结需求的工具,真实业务变化也不应被流程机械阻挡。问题在于,一项新需求插入后,是否明确说明被挤出的工作、影响的交付日期和承担风险的负责人。如果只增加不替换,团队面对的就不是优先级变化,而是容量超载。
我建议把插单流程设计为“新增一项,明确替换一项或接受延期”。紧急事项可以走快速通道,但必须记录来源、业务理由、受影响目标和审批人。这样做并非增加官僚环节,而是让组织看到紧急需求的真实成本。
三、常见误区:看起来有规则,实际上仍在凭感觉排期
1. 误区一:所有需求都打同一套分
加权评分可以提高可比性,但不适合覆盖所有类型的需求。合规修复、生产故障和探索实验的价值结构不同;把它们全放进同一公式,容易出现“紧急程度乘以价值”等结果看似合理、实际无法解释的分数。
更稳妥的做法是先分流:强制项先判断是否触发硬约束,探索项先判断最低成本的验证方式,常规项再进入价值与成本评分。评分不是决定一切的机器,而是把判断依据显式化的工具。
2. 误区二:分数越精确,决策越科学
团队常给价值、信心、成本分别打 1 到 10 分,再算出一个带小数的总分。若不同成员对“8 分”的含义完全不同,最后的 7.6 并不比“优先处理”多出多少信息。数字的小数位会制造精确感,却不会自动带来测量可靠性。
我倾向于先统一评分锚点,再决定是否计算总分。例如,影响范围的 1 分代表单个内部角色,3 分代表一个主要用户群,5 分代表多个关键业务群;证据不足时标记信心低,不用估算填补未知。团队也可以用区间而不是假精确值,例如成本估算为 3,5 人天。
3. 误区三:客户说“很急”,就意味着有明确截止日期
“急”是一种感受,不是时限证据。真正的时限至少要说明日期、日期来源、错过后的具体影响,以及是否存在替代方案。合同验收日、政策生效日与客户口头期望的风险等级并不相同。
评审时我会追问四件事:截止日期是什么;是谁确定的;错过后损失多少;能否先交付最小版本或采用临时方案。答不出这些问题时,可以提高澄清优先级,却不应直接把完整需求升级为最高级。
4. 误区四:把高优先级当作“马上做”的同义词
高优先级表示相对重要,不等于本周可以开始。需求可能依赖数据迁移、接口改造、权限确认或外部供应方。若依赖尚未解决,强行把它排在前面只会增加等待中的工作量,让成员频繁切换。
为了避免“排了却做不了”,我会同时检查准备度:需求是否可验收、依赖是否有负责人、关键决策是否完成、相关成员是否可用。高价值但未准备好的事项,应该安排一个明确的解阻任务,而不是假装已经进入交付队列。
5. 误区五:把技术债视为低价值的内部偏好
技术治理的价值往往不直接呈现在短期收入上,但会影响故障概率、变更速度和维护成本。反过来,“技术债”也可能成为没有边界的篮子,任何工程师想做的重构都能装进去。因此,技术治理必须连接具体风险或未来成本。
较好的表述不是“需要重构模块”,而是“某模块近三个月发生 6 次回归故障,平均定位耗时 5 小时;拟调整边界并补充自动化检查,目标是降低重复故障并缩短定位时间”。如果没有历史数据,也可以先做小范围测量,明确这是待验证假设。
6. 误区六:优先级评审会变成集体打分秀
如果每个需求都在会上从头讲起,会议必然拖长。更严重的是,打分讨论容易把注意力从需求证据转向数字争论:有人坚持价值是 4 分,有人说应为 5 分,却没有人确认用户问题是否真实存在。
我建议会前完成信息补充和初评,会中只讨论分歧、依赖和取舍。遇到分数差异很大的需求,优先追问“各自假设是什么”,而不是把平均分当作答案。会后输出决策记录,让未到会的成员也能理解变化原因。
四、专业判断逻辑:用分层规则处理价值、时限、成本与不确定性
1. 第一步:判断是否存在不可协商的硬约束
先检查法律法规、信息安全、生产稳定性、合同承诺和明确业务窗口。硬约束不是“领导很重视”,而是有可核验的触发条件、责任人和后果说明。确认后,团队还要进一步判断最低合规交付范围,不要默认必须一次性完成所有附带优化。
若没有硬约束,再进入相对比较。这样的顺序可以避免普通需求通过高分挤掉真正不能延迟的事项,也能避免任何人只要使用“风险”一词就绕过正常评估。
2. 第二步:分别看收益大小、发生概率和证据强度
需求价值至少应拆成影响范围、影响程度和发生频率。一个影响很深但只发生在极少数场景的问题,与影响较浅但每天发生数百次的问题,不能只靠一句“用户影响大”比较。
我会把证据置信度独立呈现。产品埋点、工单记录、财务数据、客户访谈和内部判断的证据强度不同。置信度低不一定代表需求不做,而可能说明先投入少量资源验证更划算。
如果团队需要一个简洁的排序辅助,可以使用 RICE:触达人数、影响程度、置信度与工作量共同参与比较。常见形式是用“触达人数 × 影响程度 × 置信度 ÷ 工作量”得到相对分数。这里的关键不是公式本身,而是同一轮比较必须采用一致口径;跨业务线、跨周期的分数不宜直接当成客观真理。
3. 第三步:评估时限价值,而不是只问“什么时候要”
时限敏感性关注的是等待的代价。如果某项需求晚两周仍能获得相同收益,它未必需要抢占当前窗口;如果某个业务机会、法规窗口或活动档期过后就失效,延迟成本就需要纳入判断。
一种实用做法是记录“最晚决策日期”和“最晚交付日期”,并分别写明依据。决策日期通常早于交付日期,因为方案、采购、测试和发布都需要时间。若日期只是期望而没有依据,应把它标为待确认,而不是冒充硬截止。
4. 第四步:把工作量拆开估算,减少低估和隐藏依赖
估算时不能只算开发编码。需求澄清、设计、数据处理、接口联调、测试、迁移、发布和培训都可能构成交付成本。尤其是跨团队项目,外部等待时间未必增加人天,却会拉长日历周期。
我会区分“投入量”和“周期”。投入量用人天或团队工作量表达,周期用开始到可验收的时间表达。一个需求可能只需要 5 人天,却因为依赖审批而需要 4 周;只记录人天会让排期看起来短得不真实。
5. 第五步:检查组合结构,防止单一类型挤占全部容量
一轮排期不应只按分数从高到低截取前几项。若所有容量都给了新功能,缺陷和技术风险会积累;若只做维护,业务增长目标又可能落空。合理组合取决于团队阶段、风险水平和战略目标,不存在对所有组织都适用的固定比例。
可将容量划成若干可调整的篮子,例如业务需求、稳定性与缺陷、技术治理、探索验证、突发缓冲。团队先依据历史数据设置初始比例,每几个周期复盘一次。若突发缓冲长期未使用,可以移给准备充分的候选需求;若连续超额,则应增加缓冲或减少承诺,而不是让加班成为默认解法。
下图为情景模拟,用来展示分数高低与交付先后可能不一致。它不是通用配比建议,团队应结合自身战略与运行记录调整。

6. 用决策记录保留“为什么”,而不只保留“排第几”
每次重要取舍至少记录需求、最终决定、主要证据、未选方案、影响范围、责任人和复审触发条件。复审触发条件可以是客户数量变化、风险等级变化、依赖解除或试验结果达到预设门槛。
这份记录可以很短,但要让两个月后的团队看懂当时为什么延期。没有理由的排序变更会不断引发争论;有记录的排序变更则可以讨论“新证据是否足以改变原判断”。
五、具体案例与数据观察:用一组模拟需求演示如何从评分走到排期
1. 案例背景:同一团队面对六类工作竞争
下面构造一个匿名化情景模拟:某企业软件团队有 8 名交付成员,规划窗口为 4 周。成员的总投入能力不是 8 人乘以 20 个工作日,因为还要扣除支持、会议、评审和休假。假设团队依据过去记录,估计本期可用于计划工作的容量为 62 人天,其中已预留 12 人天处理缺陷和突发支持。
团队收到六项候选事项:客户验收字段、数据治理改造、权限风险修复、报表体验优化、历史故障治理和新业务原型。表中的价值、准备度和成本是为了展示方法而设置的模拟评分,不代表任何真实组织的测量结果。
| 候选事项 | 价值评分 | 时限敏感度 | 准备度 | 预计投入 | 初步处理 |
|---|---|---|---|---|---|
| 权限风险修复 | 8 | 高 | 高 | 8 人天 | 先核实风险触发条件,确认后列为强制处理候选 |
| 客户验收字段 | 6 | 高 | 高 | 5 人天 | 在验收窗口前交付最小范围 |
| 历史故障治理 | 8 | 中 | 中高 | 10 人天 | 根据重复故障证据安排治理和回归验证 |
| 数据治理改造 | 9 | 中 | 低 | 18 人天 | 先明确口径与数据负责人,不直接承诺完整改造 |
| 报表体验优化 | 5 | 低 | 高 | 7 人天 | 保留为候选,根据剩余容量决定是否纳入 |
| 新业务原型 | 7 | 低 | 中 | 6 人天 | 拆成低成本验证,不把原型直接扩大为正式开发 |

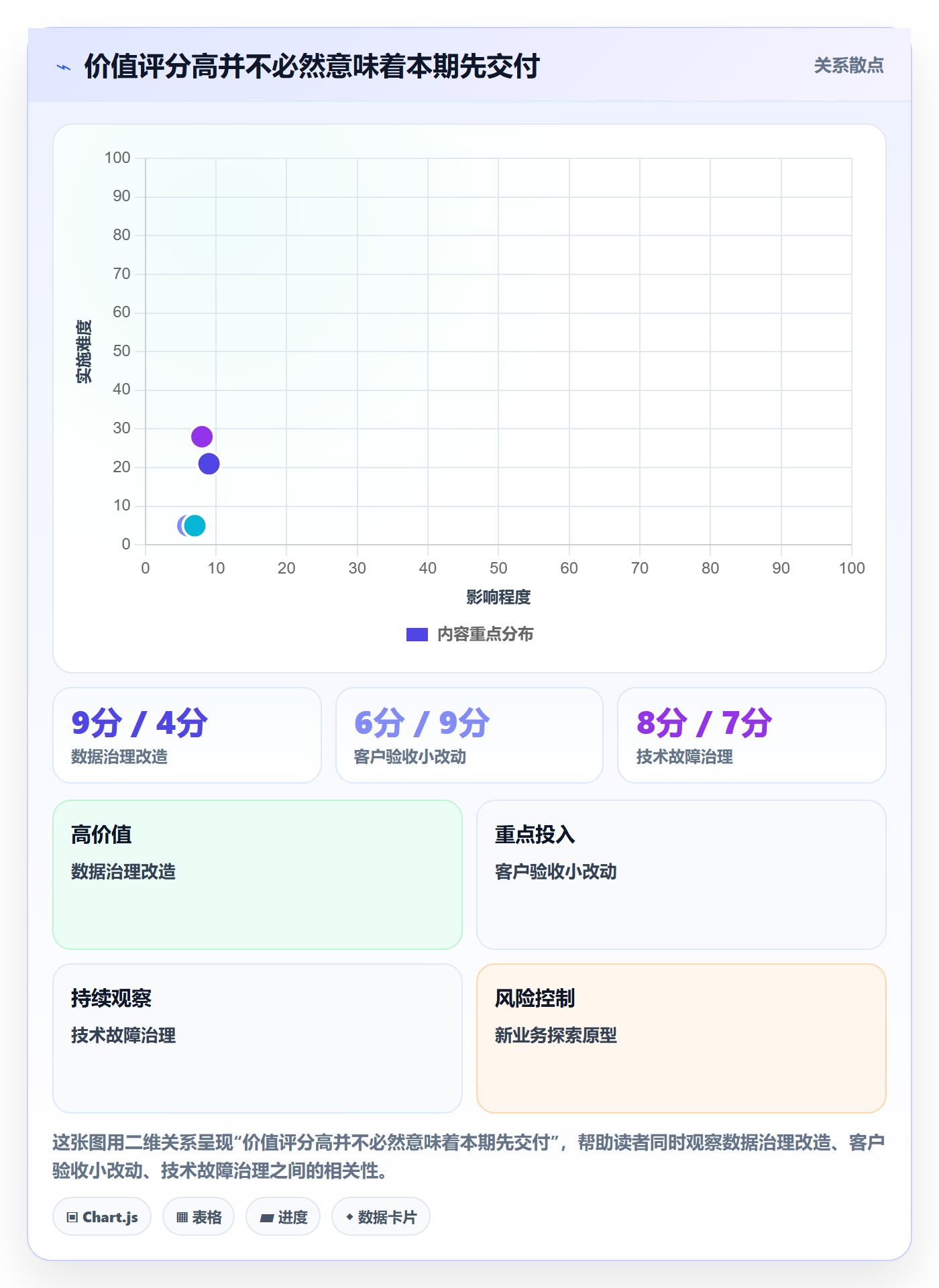

这里最重要的不是谁排第一,而是事项为什么采用不同处理方式。权限风险修复要确认风险是否真实且有责任边界;客户验收字段受窗口约束;数据治理价值高但准备度不足;新业务原型适合先验证。只有先把类型与条件讲清楚,数字才有意义。
2. 排期决策:本期承诺工作与候选工作分开

假设权限风险修复确认属于必须处理项,团队先安排 8 人天;客户验收字段安排 5 人天;历史故障治理安排 10 人天。加上已预留的 12 人天突发支持,剩余 27 人天可供团队选择其他工作。此时数据治理改造预计投入 18 人天,但关键口径尚未定,直接承诺可能造成返工。
团队因此不把 18 人天完整需求塞进本期,而是安排 3 人天完成数据口径梳理、责任人确认和方案验证。新业务原型以 6 人天完成用户任务验证,报表体验优化则作为可选项;如果前述事项实际投入低于预估,再从候选池补入。
这个排法保留了工作弹性,也把数据治理的下一步说清楚:本期先解决可执行的前置任务,达到明确门槛后再进入正式开发。与“排到下期再说”相比,前者有负责人、投入上限和继续条件,后者只是延后,没有减少不确定性。

3. 复盘观察:看偏差来自估算、依赖还是优先级变化
情景模拟的复盘假设是:客户验收字段按期完成;权限修复因补充测试多用 2 人天;历史故障治理少用 1 人天;新业务原型发现用户需求不够明确,暂停正式开发;数据治理口径仍未确认,因此没有进入完整改造。
这时团队不能简单得出“估算不准”或“需求失败”。权限修复偏差来自测试范围低估;数据治理的结果是降低了错误开发风险;原型暂停则是有效验证,而非交付失败。复盘应把结果分解为预测偏差、执行偏差和外部变化,分别采取行动。
如果团队连续多个周期发现突发工作超过预留容量,应该检查工作分类和支持机制;如果需求频繁因为依赖未准备好而延期,应该把依赖确认提前;如果预估总是偏低,则要改善拆分和估算。不要把所有问题都归因于“成员执行力不足”。
4. 如何观察优先级制度是否有效
我不会只看按期完成率。团队若通过减少承诺数量,按期率可能变好,却未必交付了最重要的结果。更完整的观察应包括:承诺工作完成情况、插单占用、优先级变更、需求从提出到决策的时间、延期原因、交付后目标指标变化。
初期建议只选少数指标,先把定义统一。例如,需求决策周期可定义为“信息达到准入标准到明确决定的工作日”;插单率可定义为“窗口内新增承诺项占最终承诺项的比例”;计划兑现率则要明确按需求数量还是工作量计算。口径不一致时,趋势图会给出误导信号。

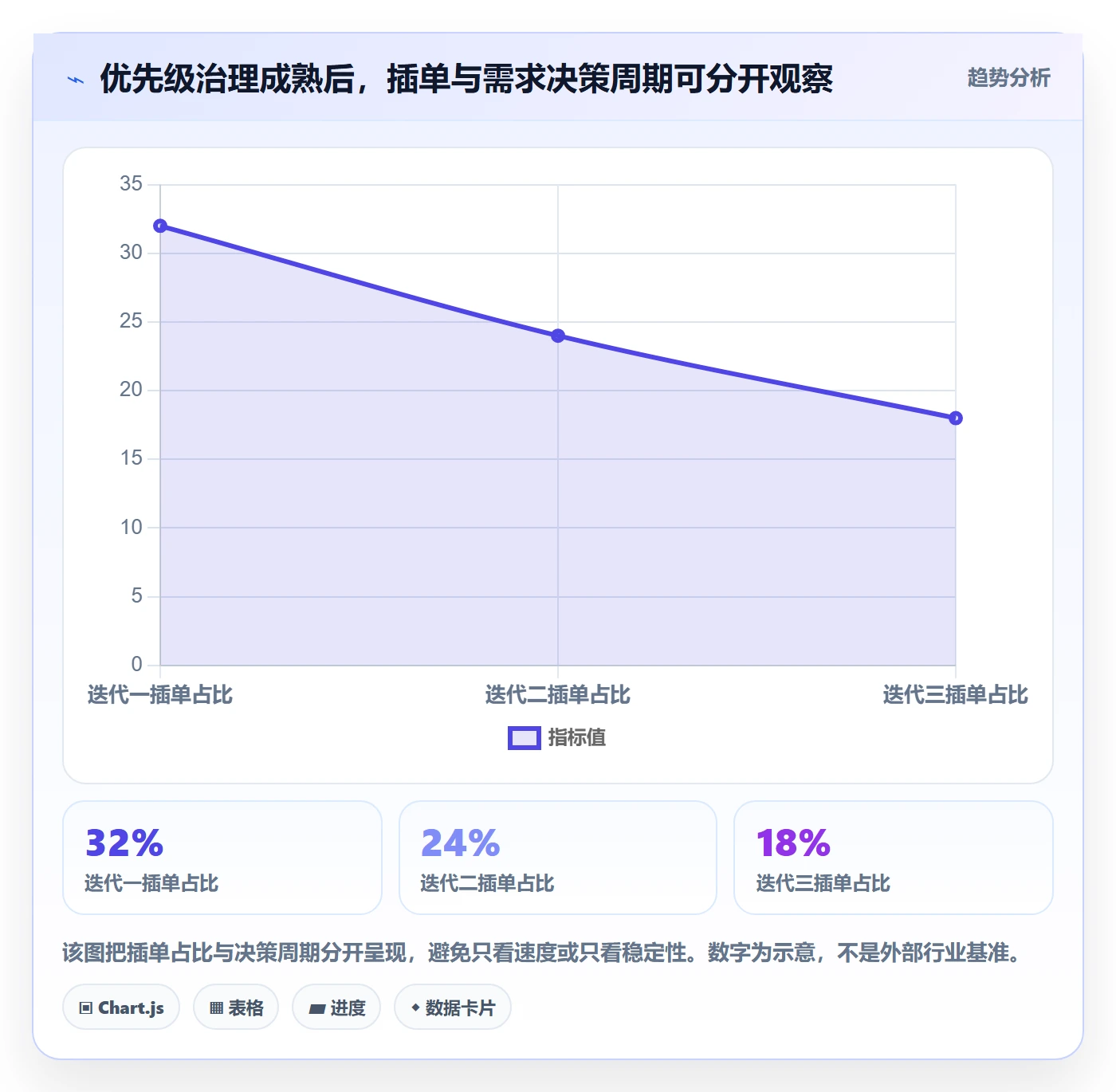

下表中的数字同样是情景模拟,演示如何从“完成了多少”扩展到“决策机制是否稳定”。

六、不同情况下的行动建议:团队规模和业务阶段不同,做法也应不同
1. 小团队或早期项目:少打分,多做快速验证
小团队的主要风险通常不是流程不足,而是信息不完整、成员身兼多职和计划窗口变化快。此时不必上来就建立复杂的评分系统,可以只维护三个队列:现在做、下一步做、暂不做。每项需求保留用户问题、预期结果、粗略成本和负责人即可。
当需求价值高度不确定时,先做访谈、原型或小范围试验。为验证设置时间和预算上限,例如最多投入 2,3 人天完成可用性测试;这个范围应由团队自身产能决定。验证目标不是“证明产品正确”,而是决定继续、调整还是停止。
小团队仍然要记录插单和被挤出的工作。哪怕只在一张共享列表里,也要写明变更理由。否则创始人或业务负责人随时口头改需求,团队无法区分战略调整与临时焦虑。
2. 中大型组织:把决策权、依赖关系和业务视图分开治理
中大型组织的复杂度往往来自多条业务线争用同一资源、跨团队依赖和不同管理层级的决策权。此时单个团队可以优化自己的需求列表,却未必能解决整体资源冲突。需要明确哪些决策由团队作出,哪些需要产品组合或业务负责人取舍。
对于 100 人以上的组织,需求条目、状态、责任人、关联项目和排期变化若散落在表格、邮件与即时消息里,追踪成本会快速上升。可以考虑以 PingCode 等项目管理平台承载跨团队需求流转与执行信息,但应先定义对象、字段、权限、状态和变更规则,再配置系统。不要先建一套复杂表单,然后要求成员为系统补数据。
平台选型和流程设计应回答几个实际问题:业务负责人能否看见需求为何等待;成员能否识别依赖和当前责任人;管理者能否区分候选需求与正式承诺;历史决策能否追溯;不同业务线是否使用一致的状态含义。若这些问题没有答案,换工具通常只会把混乱迁移到新界面。
3. 高监管或高风险业务:先设门槛,再比效率
涉及隐私、安全、审计或关键运行保障的业务,不宜只靠价值分数决定顺序。团队应建立风险分类、责任人、证据留存和验收规则;对强制事项明确最小完成范围与复核方式。
在这种环境下,优先级评审要保留“安全性与可追溯性”的检查项。若普通功能收益高但可能触碰权限边界,就不能用商业价值覆盖风险。必要时拆成安全审查、控制措施和业务功能多个阶段,确保每一步都有验收证据。
4. 客户项目或合同交付:明确合同承诺与内部优先级的边界
客户提出的需求可能来自合同、验收标准、售前承诺,也可能只是实施期间的新增期望。团队应分别标记其来源,并由对应责任人确认。合同项不能和新增需求混为一谈,新增项也不能因为客户提出就自动视为原范围。
排期时要把客户侧决策、数据准备、环境开通和验收窗口写进依赖。若客户尚未提供数据或验收人员不可用,团队可以先安排内部准备,但不能用开发工作量掩盖外部等待造成的延期风险。
5. 突发事故频发的团队:先降低波动,再提高承诺
如果线上问题长期打断计划,优先级会议很难解决根因。团队应先统计事故类型、发生频率、处理人天和重复原因,再决定是增加支持缓冲、改善监控、减少发布风险,还是安排专项治理。
突发工作长期超过计划预留时,不建议用“大家再努力一点”来填补容量缺口。更可靠的做法是降低计划承诺、建立轮值、限制并行工作,或投资于减少重复事件的措施。计划可信度来自真实能力,不来自更严格的催办。
七、取舍与落地清单:让评审规则真正进入日常工作
1. 评分方法怎么选:先看要解决的决策问题
不同方法解决的不是同一个问题。RICE 适合在候选需求较多、需要比较触达范围与工作量时做辅助排序;MoSCoW 适合明确版本范围与必须程度;WSJF 常用于讨论延迟成本相对于工作规模的关系。它们都不能替团队决定战略目标,也不能代替业务证据。
| 方法 | 适合场景 | 主要优点 | 需要警惕 |
|---|---|---|---|
| RICE | 常规需求较多,需要比较影响面、影响程度、置信度和工作量 | 能把证据置信度与实现成本纳入讨论 | 输入尺度不统一时,分数会制造虚假可比性 |
| MoSCoW | 版本范围谈判、合同交付或明确发布目标 | 方便讨论必需、应做、可做和暂不做的边界 | “必须做”容易膨胀,需要有人负责约束范围 |
| WSJF | 需要比较延迟成本与相对工作规模的团队 | 提醒团队考虑等待造成的价值损失 | 若延迟成本没有证据,结果仍可能只是主观判断 |
| 简单价值,成本矩阵 | 小团队、早期探索或数据不足阶段 | 容易沟通,启动成本低 | 不适合处理多重硬约束和复杂依赖 |
我的建议不是选一个方法后全组织强推,而是先确定需求类型、决策窗口和数据成熟度,再选最轻的工具。若方法的维护成本超过它减少的争议与返工,就应该简化。
2. 评审流程落地清单
以下清单可以直接用于每周或每个规划窗口的需求评审。团队不必一次全部自动化,但要明确每一项由谁负责、何时完成。
- 需求准入:是否说明目标用户、当前问题、发生场景和预期结果?
- 结果定义:是否有可观察的验收标准,能否区分“功能做完”和“问题改善”?
- 证据来源:数据来自埋点、工单、客户访谈、合同、事故记录,还是内部假设?
- 时限核验:是否写明最晚决策日、最晚交付日,以及错过窗口的具体影响?
- 风险判断:是否涉及合规、安全、稳定性或正式承诺?责任人是否确认?
- 成本估算:是否覆盖设计、开发、测试、迁移、发布、培训和外部等待?
- 依赖管理:每个依赖是否有负责人、完成条件和预期日期?
- 组合检查:是否为缺陷、技术治理、突发事项和探索验证保留合理空间?
- 决策记录:是否写下排序理由、未选方案和重新评估条件?
- 交付复盘:是否回看实际投入、延期原因与预期收益兑现情况?
3. 排期承诺模板:把一项需求写到可执行
下面的模板重点不是字段越多越好,而是让每项承诺能够回答“做什么、为什么现在做、谁负责、受什么影响”。可依据组织流程删减字段,避免为了填表而填表。
需求名称:
目标用户与问题:
预期结果与验收标准:
需求来源与证据:
需求类别:强制处理 / 时限敏感 / 常规价值 / 探索验证
最晚决策日期及依据:
最晚交付日期及依据:
影响范围与发生频率:
价值假设及置信度:
预计投入:范围或人天
交付周期:日历时间
主要依赖及责任人:
本期决定:承诺 / 候选 / 待澄清 / 暂缓 / 拒绝
取舍理由:
若本期插入,将替换或延期的事项:
复审触发条件:
负责人、验收人和复盘日期:
4. 会前、会中、会后分别做什么
会前:需求提出者补齐背景和证据,负责团队初步估算成本与依赖,主持人汇总重复需求和信息缺口。需要澄清的事项提前退回,不把会议时间消耗在现场补基本信息。
会中:先处理硬约束,再讨论价值与时限,随后检查准备度、容量和组合。重点讨论观点冲突最大的事项,并明确最终决策人。无法达成共识时,记录分歧与待补证据,不要用“大家再想想”代替行动。
会后:更新队列、责任人和决定记录;通知被延期或暂缓需求的相关人员;将解依赖任务分配到具体成员;在下一次评审前检查触发条件是否发生变化。
5. 不同取舍的风险与收益
按分数排序:执行简单、便于处理大量候选需求,但容易忽视硬约束、依赖和组合结构。适合常规需求的初筛,不适合独立决定所有排期。
由负责人直接拍板:决策速度快,适合事故响应和明确战略窗口;风险是组织过度依赖个人经验,决策依据难以传承。应保留理由、影响项和事后复盘。
充分集体讨论:能收集跨职能信息,适合复杂取舍;风险是会议成本高、责任模糊。应把信息收集放在会前,确保最终决策权清楚。
长期冻结排期:利于集中交付和预测资源,但适应变化较慢;适合变更成本高的窗口。可以设置固定的变更入口,而非完全拒绝变化。
持续滚动排期:响应变化更灵活,但需要持续维护数据与依赖,且不能把候选工作误当成承诺。适合需求变化快、交付周期较短的团队。
八、结尾:把优先级从“争第一”改成“讲清楚取舍”
1. 真正有效的排序,应当允许团队说“不确定”
优先级管理的成熟,不是每项需求都有一个漂亮分数,而是团队能区分事实、假设和未知;能在证据不足时先验证;能在资源不足时明确舍弃;也能在环境变化后根据新证据重新排序。
我最看重的不是评审表的复杂程度,而是排期变化能否被解释:为什么做、为什么现在做、谁承担依赖、挤出了什么、什么情况会重新评估。只要这几件事持续透明,需求争论就会从“谁的声音更大”转向“哪项选择更符合目标和约束”。
2. 下一步从一个小范围试运行开始
如果团队目前还没有稳定规则,我建议先选一个产品线或一个项目,连续运行两个规划周期:为需求设准入条件,记录容量、插单和延期原因,使用一种轻量评分方式辅助常规需求排序,并对强制事项与探索事项分流。
两个周期后不要急着评判成员表现,先检查三个问题:是否减少了信息不足导致的反复讨论;是否看得见插单挤出的成本;是否能从交付结果修正下一轮估算。若答案是否定的,先简化流程或补足数据,而不是再增加一层评分字段。
优先级不是一个数字,而是组织对有限容量作出的可追溯承诺。当每个需求都有清楚的证据、边界、负责人和复审条件,成员才能把时间花在真正值得做、也确实做得成的工作上。
常见问题解答(FAQ)
1. 需求优先级怎么排,才能避免只按领导意见或提出时间排序?
我手上有一批需求,销售说客户急,研发说技术风险高,业务部门又强调影响面大,最后谁声音大谁排前面。我想找一个团队都能解释、也能复核的排序办法,具体应该看哪些因素?
先把“需求价值”和“当前紧急程度”分开判断,不要直接按提出时间或职级排队。一个便于团队讨论的初筛方法是给每项需求按业务影响、受影响用户范围、时效性、证据可信度打分,再估算实现成本和依赖风险;
例如各项按 1,5 分评估,可用“业务影响 × 用户范围 × 时效性 × 证据可信度 ÷ 实现成本”作为比较参考。分数不是自动决策器,尤其不能把估算精度误当成事实。举例来说,影响 5 分、范围 4 分、时效性 3 分、证据 4 分、成本 2 分的需求,参考值为 120;
另一项分别为 4、2、5、2、5,参考值为 16。前者通常更值得优先验证,但如果后者涉及法务期限或系统故障,就应进入紧急通道。实际落地时,先统一评分口径,再由产品、业务和研发共同校准一两轮,并记录分数依据;
若大家无法说明“影响了谁、有什么证据、错过窗口会怎样”,就先标记为待验证,而不是强行给出高优先级。
2. 销售、客服和产品提出的需求互相冲突时,怎么确定先做哪个?
我经常遇到销售说某个客户不做就有流失风险,客服则拿出一堆重复投诉,产品又担心这会把路线图带偏。我不想简单拒绝任何一方,但也不希望团队变成谁催得紧就插队,应该怎样比较这些需求?
把单个客户的声音转换成可比较的证据:客户数量、受影响用户比例、收入或续约风险、问题发生频率、现有替代方案,以及承诺的截止时间。销售需求如果只有“客户很重要”,应进一步问清合同承诺是否已书面确认、影响金额和可接受替代方案;
客服需求则要区分重复工单是否由同一个根因造成,不能把同一问题的多次转述当成多个独立需求。可以建立三类队列:已确认的合规或故障事项进入必须处理队列;有足够用户证据且符合产品方向的进入候选队列;证据不足但潜在价值高的进入验证队列。
举例:一个大客户的定制需求可能影响 1 家客户,而一次登录故障可能影响 8% 的活跃用户;即使前者金额更显眼,也不代表应排在后者之前。冲突无法消除时,由明确的决策人根据共同标准做取舍,并记录未选方案、放弃的收益及复查条件,避免同一争论下周重新发生。
3. 需求优先级排好后,怎样把需求排期落到团队真实产能上?
我以前按优先级从高到低把需求塞进每个迭代,结果经常遇到开发延期、测试来不及,最后计划表看起来很满,实际交付却很少。我想知道排期时要留多少余量,依赖项和不确定性又该怎么处理?
不要把全部可用工时都当成需求产能。先用过去 3,5 个迭代的实际完成量估算团队基线,再扣除已知的值班、缺陷处理、会议和请假;如果没有稳定数据,可先按名义产能的 70%,80%做试运行,连续复盘后再调整。
比如一个团队名义上每迭代有 100 人日,历史上约 20 人日用于支持与修复,另有约 10 人日消耗在会议和协作上,那么首次承诺不宜超过 70 人日,并应给高不确定任务单独留缓冲。排期前还要把需求拆到可验收的交付切片,标明负责人、前置依赖、测试方式和外部等待时间;
依赖尚未确认的任务,不应与已具备条件的任务等量看待。建议同时维护“承诺项”和“候选项”:承诺项进入本期计划,候选项只在前序任务提前完成时补入。这样做的判断依据不是追求计划表填满,而是让承诺与团队过去真实交付能力相匹配。
4. 有没有一份需求优先级管理清单,能从收集一直执行到复盘?
我现在的需求散落在聊天、邮件和表格里,经常出现重复提报、验收标准不清、做完没人确认的情况。我想要一套不依赖复杂流程的检查清单,能让需求从提出到上线后评估都有明确责任人。
可以用七个关口检查每项需求:第一,记录提出人、目标用户和问题场景;第二,确认这是真实问题而非预设方案,并附上工单、访谈或数据证据;第三,检查是否与已有需求重复;第四,补齐价值、时效性、成本、依赖和风险评估;第五,明确决策人及优先级调整原因;第六,写出可验证的验收条件和上线责任人;
第七,在上线后约定观察指标与复盘日期。清单里还应设两个暂停条件:没有明确问题和受益对象,不进入正式排期;没有验收方式,不从开发状态流转到完成。小团队不必一开始就上复杂系统,用一张共享表即可,字段至少包括需求编号、来源、问题证据、价值判断、估算、依赖、优先级、状态、负责人、验收条件和复盘结果。
每周只需集中处理新增与变更项,每个迭代结束抽查计划偏差、临时插单和上线效果。若优先级频繁变化,先查证据是否不足、决策权是否不清或产能是否被支持工作挤占,而不是简单归因于团队执行力差。
核心关键词
文章包含AI辅助创作:需求优先级管理方法大全:项目成员需求排期落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/507222
读者评论
我们团队以前也把所有事项都排满,线上问题一来就整体延期。后来按过去几个迭代的实际占用预留容量,承诺数量少了些,但交付日期反而更可信。文中把容量和排期分开看,这点比较实用。
评分表用过一阵,最大的麻烦不是公式,而是大家对“影响程度”的理解不一样。先约定评分例子、把证据不足单独标出来,确实比争论小数点更有用。不过跨业务线比较时,口径还是很难完全统一。
新增一项就说明替换哪项”这个做法值得试试。实际工作里插单通常不会自动减少,最后只能靠成员加班消化。想问的是,紧急事项如果确实找不到可替换项,团队通常怎么记录和处理延期风险?
