项目排期里最常见的错觉,是任务已经分给了人,资源就算评估完成了。实际复盘时,我更关注的是:需求有多少尚未确认、成员有多少时间真正可用于项目、关键技能是否存在单点依赖,以及排期变化后哪些承诺会被连锁影响。资源评估不是把人名填进甘特图,而是用可追溯的数据判断“谁在什么时间、以什么能力、承担多少工作”是否成立。
一、核心结论:资源评估要从“排人”转向“验证承诺”
1. 资源评估的产出不是一张排期表
一张排期表能够展示任务的起止日期和负责人,却不一定能说明工作量从哪里来、人员时间是否可用、估算有多大误差。真正可执行的资源评估,至少要形成四项结果:经过筛选的需求池、按人和技能拆分的容量表、带假设条件的排期基线,以及超载、依赖和不确定性清单。
我判断一份排期是否可信,会先问三个问题:本期承诺的工作量是否来自已确认需求;成员容量是否扣除了会议、支持、休假和其他项目占用;计划是否为评审、返工、联调和发布留出空间。只要其中一项无法解释,日期看起来再精确,也只是一个尚未验证的愿望。
资源评估的核心单位不是“一个人”,而是“某类技能在某段时间可用于某个工作包的有效容量”。同一名工程师可能在一个月内分别承担开发、线上支持和技术评审;把他简单记作一个人头,会掩盖技能切换和日历冲突。
2. 先看可用容量,再讨论需求承诺
资源规划常从“有多少需求”开始,但决策顺序最好反过来:先明确团队在周期内能稳定交付多少,再按照业务价值、依赖关系和风险从候选需求中做选择。需求量超过容量时,不应先压缩估算,而应让负责人决定延期、拆分、降级、增援,或者调整目标。
我在评审中会把容量区分为日历容量、可计划容量和已承诺容量。日历容量是成员工作日的总和;可计划容量扣除了休假、固定会议、值班和日常支持;已承诺容量则进一步扣除已进入执行的工作。三者混用,最容易把“看上去有空”误当成“可以再接一个任务”。
3. 指标应服务于决策,而不是用于给成员排名
资源指标的价值在于帮助团队看见计划风险,不是把每个人的利用率做成个人绩效分数。单独追求高利用率,往往会消灭缓冲,让小故障、需求澄清和依赖等待都变成加班。对管理者更有用的组合是:容量负载率、需求准备度、估算误差、关键技能覆盖率、计划变更率和交付预测偏差。
以下内容中的案例数据均为情景模拟,用于演示计算口径和决策方法,不代表某一企业的真实统计。实际落地时,应以团队自己的迭代、工时、支持记录和变更记录校准阈值。

二、背景与真实场景:为什么需求排期总在中途失真
1. 多项目共用资源,冲突往往晚于需求出现
一个100人以上的组织里,产品、研发、测试、设计、数据和运维通常同时服务多个项目。业务负责人看到的是自己的项目优先级,职能负责人看到的是团队总负载,成员看到的则是日历上彼此重叠的任务。三种视角都是真的,但如果没有统一的需求口径和资源视图,它们无法自动拼成一份可执行的计划。
例如,某产品团队同时推进客户定制、平台改造和合规需求。客户项目要求两周内完成接口开发,平台改造也把同一名架构师列为关键评审人,合规项目则默认测试团队可以在月底集中验收。每项计划单独看都合理,叠加后却可能出现架构评审排队、测试资源峰值和发布窗口冲突。
这类问题不是成员“不够努力”,而是资源冲突没有在承诺前暴露。只看项目内部排期,容易产生局部最优:每个项目都有负责人、都有截止日,却没有任何人能够同时满足这些截止日。

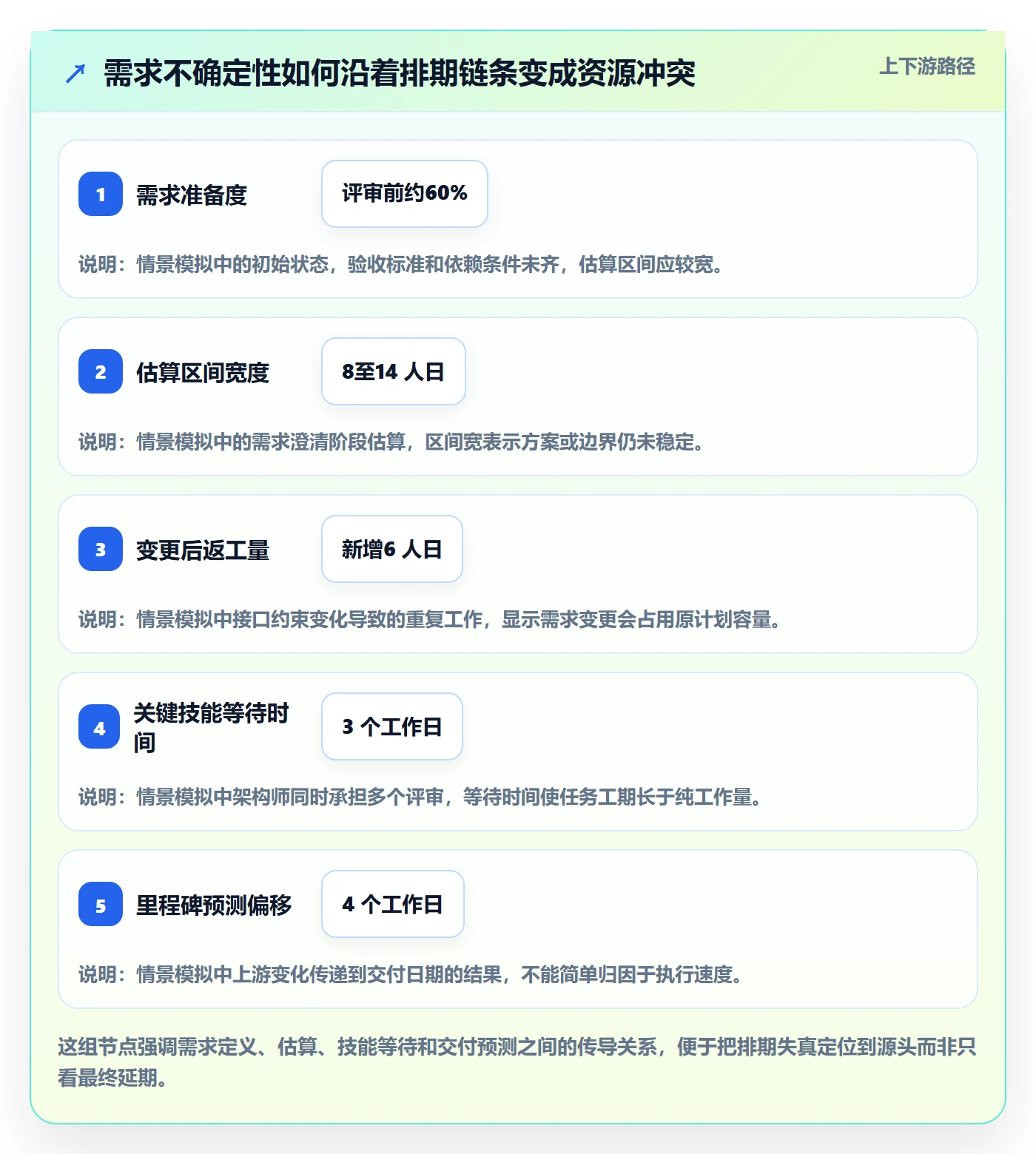

2. 需求尚未稳定时,精确排期会放大错误
排期中的日期通常比需求本身更容易被记住。一旦某个版本被写入客户沟通材料或管理层汇报,后续团队就会围绕这个日期压缩测试、延后技术治理,甚至把不确定工作写成确定承诺。问题不在于计划会变,而在于计划没有标明它建立在什么假设上。
在需求澄清阶段,我倾向于使用区间而不是单点承诺。例如“预计需要8至12人日,依赖接口规范在周三前冻结”,比“需要10人日,周五完成”更诚实。区间能保留不确定性;依赖条件则让团队知道,什么变化会触发重估。
3. 工具能提高可见性,不能替代资源治理
以PingCode这类面向中大型企业及100人以上组织的项目管理平台为例,项目、需求、任务、成员和进度如果能够在统一工作流中关联,管理者更容易追溯计划从哪里来、变化发生在哪里、哪些任务存在依赖。但平台提供的是数据承载与协作条件,估算口径、容量规则、跨项目优先级和变更审批仍需要组织自己定义。
我会把工具配置分成三个层次:第一层是记录事实,例如需求状态、任务负责人、计划工时和实际工时;第二层是形成视图,例如按团队、角色、迭代或项目查看负载;第三层是建立治理规则,例如需求达到何种准备度才能进入排期、超载由谁裁决、变更如何重新预测。只做第一层,数据会越来越多,决策未必更好。
4. 资源评估是周期性校准,不是一次性审批
项目启动时的估算只能是基线,不是承诺永远不变。需求新增、人员调整、线上事件、依赖延期和技术方案变化都会改变资源条件。比较成熟的做法,是在固定节奏内检查预测偏差,而不是等到里程碑失守后再开一次“追责式复盘”。
我建议至少有三种节奏:中长期滚动预测用于发现技能缺口和高峰;迭代计划用于确认近期承诺;周度检查用于处理依赖、阻塞和变更。长周期不追求任务级精确,短周期则要能解释到负责人和工作包。

三、常见误区:看似精细,实际会制造错误承诺
1. 把团队人数乘以工作日当作项目容量
“10个人乘以20天等于200人日”只是日历容量的粗略上限,不是可承诺容量。成员会参加评审、处理线上问题、辅导新人、参与招聘或承担跨项目协作;不同角色的工作内容也不可互换。把所有人日放在同一个总池里,容易出现“总量没超,关键岗位却排不动”的假象。
更稳妥的做法,是按技能或角色拆分容量。开发容量不能直接替代测试容量,资深架构评审也不能简单按普通研发人日折算。只有在团队确认任务可替代、交接成本可接受时,才把不同成员的容量合并看待。
2. 把利用率越高等同于资源管理越好
利用率是一个诊断信号,不是越高越好的绩效目标。短期负载偏低可能意味着需求不足、技能错配或团队留有缓冲;长期满载则可能意味着没有空间处理紧急问题、评审等待和跨团队依赖。尤其在变化频繁的产品团队中,计划容量用到接近100%,通常会让小幅波动变成延期。
如果组织只奖励高利用率,成员会倾向于把零散协作、排障和学习时间隐藏起来,管理者看到的计划更饱满,预测却更差。我的判断方式是同时看负载率与预测稳定性:负载不低、交付仍稳定,说明容量口径可能合理;负载高且延期、加班同步增加,说明系统已经缺少缓冲。
3. 把个人工时精度误当成项目预测精度
任务估算写成“6.5小时”并不天然比“0.5至1天”准确。对探索性工作、跨团队依赖和需求频繁调整的任务,过细的数字可能只是在制造精确感。数据精度应该与工作可预测性匹配:重复、边界清楚的工作可以细估;未知较多的工作应拆解、试做或采用区间估算。
如果实际工时经常超出估算,先别把问题归结为估算者不认真。应检查任务是否过大、验收是否模糊、依赖等待是否被漏记、返工是否被计入,以及记录实际工时的人是否采用了统一口径。
4. 用单一利用率掩盖技能瓶颈与工作切换
团队总负载率为80%,不代表每个关键角色都有20%的余量。可能是开发人员尚有空间,但安全评审、数据迁移或发布审批只有一名具备权限的人。更可能出现的情况是:某个关键成员的任务表没有完全填满,却需要在多个项目间频繁切换,导致每项任务都被打断。
评估时要把“工作量”和“历时”分开。一个任务只需4人日,但如果必须等评审窗口、环境或外部团队,历时可能超过一周。把人日直接换算成自然日,是项目计划中常见而隐蔽的错误。
5. 把历史平均值当作未来保证
历史数据对校准很有帮助,但平均值不能自动成为承诺。团队过去的交付速度可能受需求结构、人员经验、缺陷率、外部等待和统计方式影响。若过去记录只包含编码时间,却不含评审和返工,那么用历史平均值预测完整交付周期会偏乐观。
我会优先看分布而非只看均值:中位数可以降低极端值影响,较高分位数能帮助评估风险情景,范围则用来发现项目类型差异。小样本尤其要谨慎,不要把三四次迭代的结果包装成稳定规律。
| 常见做法 | 为什么容易误导 | 更合适的处理 |
|---|---|---|
| 人数乘工作日得到容量 | 忽略会议、支持、休假、技能差异和切换成本 | 先计算日历容量,再按角色扣除固定占用和风险缓冲 |
| 要求每个人排满 | 把突发事项转化为加班或隐形工作 | 设定团队缓冲,并监测负载与交付预测稳定性 |
| 以单点工时推动承诺 | 掩盖需求和方案的不确定性 | 用估算区间、置信条件和重估触发条件表达风险 |
| 只看项目总人日 | 总量可行仍可能被单一技能或审批节点卡住 | 按关键角色、技能和时间窗口检查峰值负载 |
四、专业判断逻辑:建立可复用的资源评估流程
1. 第一步:统一需求进入排期的门槛
需求进入资源评估前,至少要有业务目标、范围边界、验收条件、优先级依据、依赖对象和目标时间窗口。不是每项需求都要在第一天完整,但必须标明缺什么、谁负责补齐、何时补齐。没有这些信息,估算只能是探索性判断,不能和已确认工作混在一个承诺池里。

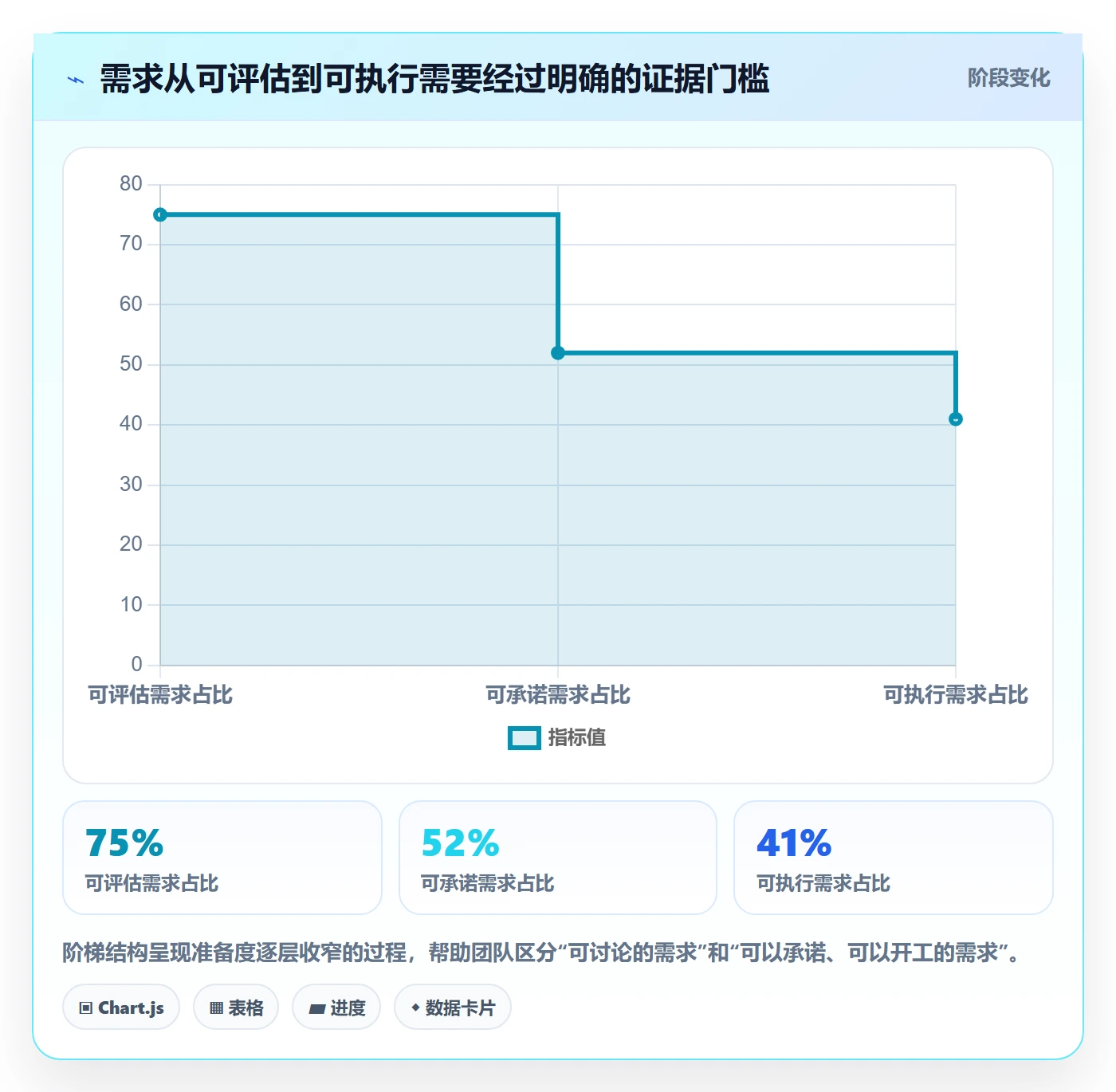

我常把需求准备度分成三个状态:可评估、可承诺、可执行。可评估意味着范围和目标足够清楚,能给出工作量区间;可承诺意味着依赖、角色和时间条件已得到确认;可执行意味着所需输入、权限、环境和验收标准都已准备。状态区分能避免“已经评估”被误解成“现在就能开工”。
(1)可评估时要记录的条件
- 需求解决什么问题,预期结果如何验证。
- 范围包括什么、不包括什么,是否存在尚待决策的方案。
- 涉及哪些角色和系统,外部依赖由谁确认。
- 估算基于哪些假设,哪些变化会导致重新估算。
(2)不可评估时的处理方式
对于需求边界不明但业务价值较高的事项,不必直接拒绝,也不应假装能估出完整排期。可以先安排时间盒进行调研、原型验证、技术试验或依赖确认,并把这段探索工作单独列为可控任务。探索结束后,再根据证据决定是否进入正式承诺。
2. 第二步:以技能和时间窗口计算有效容量
容量计算应使用统一周期,比如两周迭代、月度或季度滚动窗口。对于每位成员,先计算工作日,再扣除已知不可用时间,再按角色或技能归类。团队层面还要扣除日常支持、固定协作和历史上稳定存在的非项目工作。

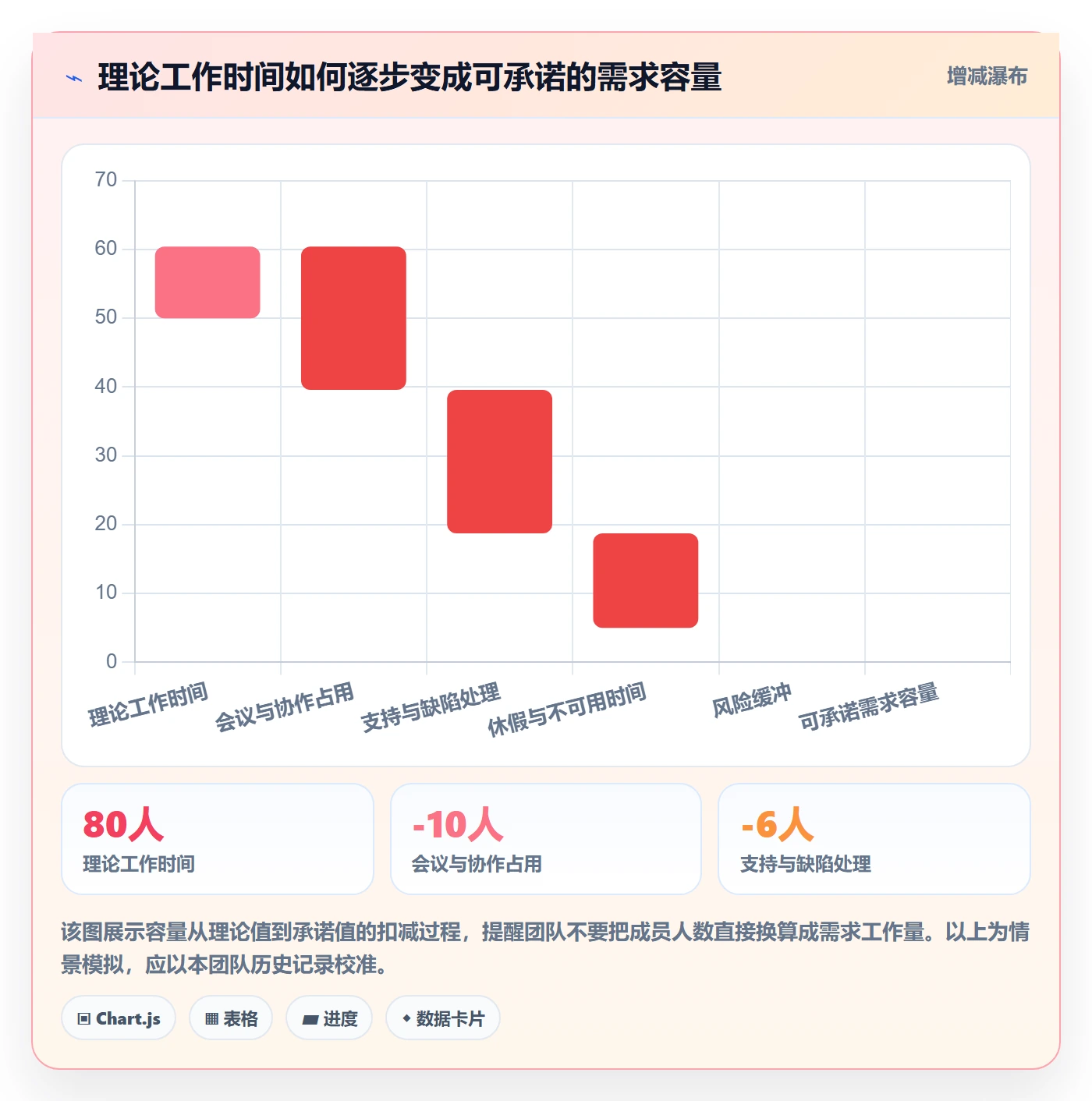

一个适合团队起步的公式是:可计划容量 = 日历容量 − 计划内非项目占用 − 预留缓冲。已承诺负载率可以用“已承诺工作量 ÷ 可计划容量”计算。这个数只对同一统计周期、同一估算口径和同一技能范围有意义,跨周期或跨团队横向比较时必须说明差异。
预留缓冲没有通用固定比例。稳定、重复且变更少的维护工作可以较低;依赖多、需求变化快、线上响应要求高的项目应留得更多。建议先根据过去多个周期的突发支持和返工数据设定起始值,再每月校准,而不是照搬某个行业数字。
3. 第三步:同时检查总量、峰值和关键路径
资源评估至少要做三种检查。总量检查回答整个周期是否超出团队容量;峰值检查回答某周或某个发布窗口是否过载;关键路径检查回答哪些任务和角色一旦等待就会推迟里程碑。只做总量计算,通常看不见集中在周期末的测试、发布和审批冲突。
检查时把任务拆到足以识别负责人、技能和依赖的粒度即可,不必把每个小时都排进日历。若一项任务跨越多个角色,应拆成可交接的工作包,分别估算和安排。工作包过大时,任务状态长期不变,管理者无法分辨是在正常执行还是被依赖卡住。
4. 第四步:用风险区间替代虚假的精确日期
对于预测,建议区分基准情景、较可能情景和风险情景。基准情景按当前假设计算;较可能情景纳入一般返工和正常等待;风险情景则考虑关键依赖延期、需求变化或人员不可用。三种情景不是三个承诺,而是帮助决策者了解不同选择对应的时间代价。
外部沟通可以给出目标日期,但内部计划应保留条件和置信度。比如“目标日期为6月28日,前提是接口规范在6月7日前冻结,且安全评审窗口确认;若任一条件失效,周度预测重新计算”。这样的表达比把日期写得非常精确却不写假设更可操作。
5. 第五步:建立变更触发规则和决策责任
排期调整要有触发器,否则每次变化都靠临时协调。常见触发条件包括:关键需求新增或范围变化、关键人员不可用超过约定时长、依赖交付晚于约定日期、实际工作量明显偏离估算区间、风险缓冲被消耗到预设下限。
触发后要明确谁有权调整范围、优先级、人员和日期。项目经理或交付负责人可以整理影响分析,但涉及业务目标取舍时,应由有业务决策权的人确认。不能要求执行团队在资源不变、范围不变、日期不变的情况下自行“想办法吸收”所有变化。

五、关键指标:用一组互相校验的数据看资源状态
1. 容量负载率:判断计划是否超出可用资源
容量负载率可按“已承诺人日 ÷ 可计划人日”计算,但需要同时注明统计对象、周期和工作类别。例如按研发团队统计的迭代负载率,不能直接与含测试、支持任务的全项目负载率比较。
负载率高不必然意味着计划错误,负载率低也不必然意味着效率不足。真正值得追问的是:负载峰值集中在哪几周,哪些技能超过容量,是否包含尚未确认的需求,缓冲是否被反复挪用。管理层应关注团队级信号,避免用个人利用率作为简单排名工具。
2. 需求准备度:判断估算能否进入承诺
需求准备度可以设计为检查项评分,而不是一个看似客观却无法解释的分数。比如业务目标、验收条件、范围边界、依赖确认和责任人五项分别记录“已确认、部分确认、未确认”。团队可以按规则区分可评估和可承诺状态,但不建议把不同重要性的条件简单等权相加。
关键不是追求准备度达到某个漂亮比例,而是追踪未确认项是否集中在高优先级需求,以及这些缺口是否有负责人和截止时间。一个准备度偏低但已有明确探索计划的需求,可能比一个评分高却没有验收责任人的需求更可控。
3. 估算偏差:发现系统性低估和工作漏项
估算偏差可以按“实际工作量减估算工作量,再除以估算工作量”计算。正值代表实际高于估算,负值代表实际低于估算。建议按项目类型、任务类别和角色分别观察,不要把修复线上问题、探索性研发和重复性配置混成一个平均值。
偏差连续偏正时,要拆分看需求变更、依赖等待、返工、临时支持和任务拆分质量。偏差连续偏负也不一定是好事,可能是估算过度保守、任务未完成就提前关闭,或实际工作量记录不完整。指标的目标是揭示原因,而不是要求每项任务都“估得准”。
4. 计划变更率:识别基线是否稳定
计划变更率可以统计周期内新增、删除、延期或范围变化的工作项数占比,也可以按工作量加权。只按条目数量统计时,一项很小的修复和一个重大功能会被视作同等变化;按人日加权更能反映资源影响,但需要保持估算口径稳定。
变更率高时,应区分合理的业务调整和治理问题。市场反馈导致优先级变化是业务选择;需求反复补充验收细节可能是入口质量不足;依赖延期导致重新排序则是协作风险。不同原因需要不同处理,不应把所有变化都归为“团队计划能力差”。
5. 关键技能覆盖率:发现单点依赖
对架构、安全、数据迁移、发布运维等关键工作,可以记录具备独立完成或审核能力的人数、备份人选是否可用,以及技能覆盖的时间窗口。人数多不代表覆盖充足:如果关键人员都在同一时段参与其他项目,某个窗口仍然可能没有可用人选。
这个指标适合用于人才培养、交叉训练和项目组合决策,不适合直接变成个人标签。若只有一名成员具备关键技能,短期可以通过预留评审窗口、拆分任务和明确备份来控制风险;长期则要考虑知识转移和能力建设。
6. 预测偏差与缓冲消耗:检查计划的抗波动能力
预测偏差可以比较每周预测完成日期与最终完成日期,也可以观察里程碑的预测变化轨迹。缓冲消耗则回答:项目为了吸收变化已经消耗多少额外时间或容量。两者结合,比只看最终是否延期更早发现风险。
若预测日期每周不断向后移动,即便还没有正式延期,也说明计划稳定性较差。若日期暂时没变但缓冲已被大量消耗,团队可能只是把风险从计划里转移到了加班和质量压力上。管理者要同时观察结果和代价。
| 指标 | 推荐口径 | 适合回答的问题 | 容易出现的误读 |
|---|---|---|---|
| 容量负载率 | 已承诺工作量 ÷ 同周期可计划容量 | 总量、角色和时间窗口是否过载 | 把高负载当作高效率 |
| 估算偏差 | 实际工作量与估算工作量的相对差异 | 估算遗漏集中在哪类工作 | 忽略范围变更与等待时间 |
| 计划变更率 | 变化工作项或变化工作量 ÷ 基线工作项或工作量 | 需求入口和优先级是否稳定 | 把所有变更都当作执行失败 |
| 关键技能覆盖率 | 关键技能的可用承担者及备份情况 | 是否存在技能单点和窗口冲突 | 只数人数,不看实际可用时间 |

六、案例与数据观察:十人跨职能团队如何重排一个版本
1. 案例设定:总容量看起来够,关键角色却已超载
以下为一组用于说明分析方法的情景模拟。某跨职能团队有10名成员,计划在一个四周窗口交付版本功能、平台改造和合规修复。按20个工作日计算,日历容量为200人日。扣除休假、固定会议、线上支持和跨项目占用后,可计划容量为132人日。
初版排期纳入了126人日,看起来低于132人日,整体负载率约为95%。但按角色拆分后,研发需求为58人日,可用研发容量为62人日;测试需求为28人日,可用测试容量为22人日;架构评审需求为14人日,可用架构容量为8人日;产品和设计相关工作也存在集中峰值。
只看团队总量,计划似乎还有6人日余量;按关键角色看,测试超出6人日,架构超出6人日。由于测试和架构任务处于交付路径上,额外的开发人员无法直接填补这两个缺口。这个例子说明,资源评估必须同时看总量容量和技能容量,任何一个口径单独成立都不够。
2. 先分类任务,再区分承诺等级
团队把126人日的工作拆成三类:已确认且存在外部承诺的核心工作、价值高但可调整范围的功能、尚未完成依赖确认的候选需求。拆分后发现,其中18人日属于候选需求,验收条件未完全确认;另有一项平台改造可以拆成先交付高风险接口、后完成体验优化两个阶段。
这一步并没有直接删掉需求,而是把“是否必须本期完整交付”从估算问题转成业务决策。产品负责人确认合规修复和核心接口必须保留,体验优化可以延后,候选需求先做需求澄清,不纳入本期承诺。
3. 调整顺序和范围,优先解除关键路径拥塞
团队将原本计划在同一周完成的三个评审拆开,提前安排架构评审,并在开发过程中准备测试用例。测试团队通过明确测试范围和风险等级,把必须覆盖的合规路径与可后置的低风险回归分开。架构师则将一次长时间集中评审改为两个短评审窗口,减少等待到周期末的风险。
这些措施没有让测试人日凭空增加,也没有提高架构师可工作时间,而是降低了任务集中造成的排队和返工。对于不能通过顺序调整解决的容量缺口,团队选择将一项低优先级功能移出本期,而不是要求成员通过延长工作时间填补。
4. 重排后的数据:容量更可行,承诺也更诚实
调整后,本期已承诺工作量从126人日降至116人日;测试工作量从28人日降至21人日,进入可用容量范围;架构评审从14人日降至8人日,并按依赖窗口拆分。团队还保留了16人日作为未分配缓冲,用于应对支持事件和小范围返工。
这里的重点不是追求缓冲越多越好。16人日来自这组情景中的支持历史、需求不确定性和关键窗口判断,是模拟方案而非通用标准。若团队历史支持负担更高,16人日可能不足;若任务高度重复、变更很少,这一缓冲也可能偏保守。
重排后,产品负责人获得了明确的取舍信息:本期按时交付核心范围的条件是接口规范按期冻结;体验优化进入下一窗口;若新增需求挤占缓冲,则需要重新做范围或日期决策。相比一句“团队尽量赶”,这类承诺更能支持业务决策。

5. 复盘不能只问“是否按期完成”
周期结束后,团队应对比原始基线、每周预测和实际完成情况。要记录哪些任务因需求变化增加工作量,哪些因为依赖等待延长历时,哪些估算偏差来自技术探索,哪些缓冲用于处理线上支持。没有原因分类,下一周期只能重复“估得不准”这个没有行动价值的结论。
同样需要检查质量和代价:是否增加了缺陷、返工或加班;被移出的功能是否影响业务目标;测试范围调整是否带来风险暴露;缓冲是否被临时需求持续侵蚀。按时交付但靠大幅加班和质量下降换来的结果,不能视为资源规划成功。
七、落地建议:按组织规模、稳定性和工具成熟度选择做法
1. 小团队或刚开始建立流程:先统一三种数据
团队规模较小、角色兼任较多时,不必一开始建设复杂资源模型。先统一需求状态、估算单位和实际工作记录方式,再用一个共享视图呈现成员未来数周的承诺工作。每个任务至少有负责人、估算区间、优先级、依赖和状态。
第一阶段更重要的是建立可信的记录习惯,而不是追求完整报表。建议每个周期回答四个问题:承诺了什么、临时增加了什么、实际用了多少时间、哪些原因导致偏差。连续运行数个周期后,再判断是否需要细化角色容量和技能矩阵。
2. 多项目共享人员的组织:建立跨项目冲突裁决机制
项目多于团队、同一技能被多个项目共享时,资源管理不能只靠项目经理之间私下协调。组织需要一个明确的组合决策机制,至少每周或每两周检查重要项目的关键岗位冲突,由业务负责人或授权组合负责人决定优先级和资源去向。
冲突信息应包括受影响的里程碑、调整范围、技能替代可能性和延后成本。不要只提交“需要两名研发”这种请求,而要说明缺口发生在哪个窗口、延迟会影响什么、是否有可拆分范围、临时增援需要多少交接成本。
3. 需求变化频繁的产品团队:缩短承诺窗口,拉长预测视野
变化快的团队不适合把远期计划写到任务级。近端窗口可以细到负责人和工作包,中期窗口按主题、能力和范围做容量预留,远期窗口只保留目标、关键依赖和风险。这样的分层能同时满足近期执行和中长期资源规划。
如果管理层需要远期日期,建议提供基准、乐观和风险情景,并注明触发条件。不要为了汇报方便,把预测区间压成一个精确日期。日期需要精确时,前提条件也应同样清楚。
4. 支持任务占比高的团队:把不可预测工作作为正式容量
运维、平台支持和客户交付团队经常被临时事项打断。若历史数据显示每个周期都有稳定的支持工作量,就应将其纳入容量计算,而不是每次都把它称作“意外”。支持量超过预留时,再分析是否由故障、客户集中上线、流程缺陷或产品质量引起。
支持数据也要分类。紧急故障、常规咨询、环境协助和重复性人工操作的资源成本不同。若把它们统称为“杂事”,团队无法判断是应该增加值班容量、改进自助能力,还是从产品中消除重复问题。
5. 中大型组织使用项目管理平台:先定义口径,再配置视图
以PingCode这类服务中大型企业及100人以上组织的项目管理平台为例,建议先梳理需求、任务、项目、团队和成员之间的关系,再决定哪些数据需要录入、哪些视图服务于谁。组织级管理者需要组合和技能负载视图;项目负责人需要依赖、风险和里程碑视图;成员需要清楚的优先级和近期任务。
常见的配置顺序是:统一需求状态与必填字段;建立估算和实际记录口径;设置角色、团队和项目关系;配置团队级负载与项目级依赖视图;最后再配置提醒和审批规则。若一开始就堆叠大量字段和流程,使用者会为了通过表单而填表,数据完整性看似提高,真实性却可能下降。
上线时可以先选一个跨职能项目试运行,验证三个问题:成员是否能在合理时间内更新工作状态;项目负责人能否看出技能冲突;管理者能否根据数据做范围、日期或优先级决策。若报表只能展示红黄绿,却无法支持具体取舍,说明需要调整指标设计,而不是增加更多仪表盘。

八、不同情况下的取舍:不可能同时固定范围、日期和资源
1. 日期不可动:优先调整范围与交付方式
若法规窗口、客户上线或市场事件使日期不可移动,首先应确认最小可交付范围,把必须满足的业务和合规条件与可延后体验优化分开。其次检查能否分阶段发布、灰度上线或先交付核心路径。若关键技能不足,临时增加人员未必立刻有效,因为新人熟悉系统、环境和决策背景需要时间。
日期固定时,不能把所有剩余风险都交给执行团队承担。应将范围削减、质量门槛、发布风险和支持安排形成明确决策记录。任何降低测试覆盖或推迟治理的选择,都要说明风险由谁接受、如何回滚和何时补偿。
2. 范围不可动:调整日期或增加能力,但算清交接成本
范围必须完整交付时,管理者要判断延长周期、引入专业资源或并行拆分哪一种成本最低。增加人员只有在工作可拆分、任务边界清楚、指导者有时间且环境权限可用时才有效。否则新成员会增加沟通负担,短期内甚至降低核心成员产出。
外部专家适合填补短期稀缺技能,但要明确交付边界、知识转移和后续维护责任。若关键能力长期依赖单一外部人员,项目虽然短期推进,组织风险却没有消失。
3. 资源固定:让优先级承担真实代价
当资源无法增加、日期也无法延后时,唯一诚实的路径是降低本期范围或降低并明确其他目标。要求资源固定且所有需求按期完成,实际上是把矛盾转化为隐性加班、质量风险和未记录工作。项目治理应让这种代价显性化。
优先级排序不应只按提出方职级。可以综合业务价值、时效性、风险降低、依赖关系和延迟成本,但最后必须有人承担取舍责任。评分模型适合帮助讨论,不应假装能够替代业务判断。
4. 估算不确定性很高:先买信息,再买产能
当方案未知、依赖不清或数据不足时,增加执行人力未必能解决问题。先投入有限容量开展技术验证、用户研究或接口确认,往往比直接承诺完整交付更省成本。探索阶段应设定时间盒、问题清单和继续或停止的决策点。
探索结果也要进入资源评估:哪些假设被验证,工作量区间缩小了多少,仍有哪些外部条件不确定。如果试验没有得到预期结果,及时停止或调整方向本身就是有效决策,不应因为已经投入一些人日就继续扩大承诺。
5. 团队有缓冲:决定是保护缓冲还是接受新需求
缓冲存在不等于必须马上填满。它可以吸收突发支持、评审等待、返工和估算误差,也可以用于价值高且范围清楚的增量工作。是否动用缓冲,要看当前风险、后续窗口和团队恢复能力,而不是看到“还有余量”就自动接单。
如果缓冲长期未被使用且交付预测稳定,可以逐步校准容量假设;如果缓冲每个周期都被用尽,则说明团队可能把正常工作误标为突发,或者容量模型长期偏乐观。两种情况都要基于连续记录判断,不要根据单个周期做结论。
| 约束条件 | 优先调整项 | 必须说明的代价 | 需要做的验证 |
|---|---|---|---|
| 日期固定 | 范围、分阶段交付方式 | 未交付范围及质量风险承担方 | 核心路径、回滚方案和支持能力 |
| 范围固定 | 日期、专业增援或并行拆分 | 延期影响、交接成本和后续维护责任 | 新增资源能否独立交付工作包 |
| 资源固定 | 优先级和本期范围 | 被推迟需求的业务影响 | 取舍是否由有权限的负责人确认 |
| 不确定性高 | 先做探索和依赖验证 | 探索投入与停止条件 | 关键假设是否得到证据支持 |
九、总结:好的排期不是把不确定性藏起来,而是让它可管理
1. 把资源评估变成持续的决策循环
一套可落地的资源评估流程,应当从需求准备度开始,经过容量计算、角色与峰值检查、风险预测、承诺确认,再通过周度变化和周期复盘持续校准。每个环节都要留下可解释的数据和责任人,而不是只在项目启动会上确认一次。
最有用的指标不是数量最多的指标,而是能触发行动的指标。发现关键角色超载,就调整顺序、范围或资源;发现准备度不足,就补齐条件或安排探索;发现估算偏差持续偏正,就查等待、返工和范围变更;发现缓冲反复耗尽,就重新校准容量假设。
2. 下一步可以从一次小范围试算开始
如果团队尚未建立系统流程,我建议先选一个即将启动的项目,按统一口径做一次手工试算:列出需求和准备度,按角色计算四至八周容量,扣除支持和固定占用,标出关键依赖,最后给出基准计划与风险条件。试算不必完美,但所有假设都要可追溯。
项目结束后,把预测、实际工作量、变更、等待和缓冲消耗放在一起复盘。连续几个周期之后,团队才有基础判断自己的容量系数和风险边界。资源评估真正要解决的,不是让每个人看起来都排得很满,而是让组织在作出承诺之前,知道承诺依赖什么、冲突在哪里、改变一个条件会影响什么。
常见问题解答(FAQ)
1. 资源评估流程应该从哪一步开始,才能避免排期一上来就失真?
我接手过一个需求池,团队一开始就按需求数量分人,结果看起来每个人都有任务,到了迭代中段却频繁延期。我想知道资源评估到底应该先看需求、人员,还是项目优先级?
建议先定优先级和评估口径,再核对人员可用时间,最后才把需求映射到具体成员。实操时可以依次确认:需求是否已明确验收标准、工作量按什么单位估算、目标交付日期是否刚性、成员在统计周期内有多少可投入时间。
举例来说,一名成员两周理论上有 10 个工作日,但扣除会议、值班、请假和支持事项后,若可用于项目的时间只有 6.5 天,就不应按 10 天承诺排期。资源评估的起点不是“谁现在看起来有空”,而是“哪些工作值得优先投入,以及可用产能如何计算”;否则排期会把需求不确定性误当成成员执行效率问题。
2. 项目成员需求排期时,怎样计算有效产能,而不是只看在岗人数?
我发现团队明明有 8 个人,排期却总像只有 5 个人能做事:有人要处理线上问题,有人要参加跨部门会议,还有人负责代码评审。我该怎样把这些被日常工作占用的时间算进计划?
用“可承诺产能”而非人数做排期。一个便于落地的口径是:周期工作日 × 每日可投入项目的小时数,再减去已确认的非项目占用;如果历史数据不足,可以先按角色设定缓冲比例,并在每个迭代后校准。比如 8 人团队每人两周有 10 个工作日,假设平均只有 70% 时间可用于计划内项目,则基础产能约为 56 人日;
再预留 15% 应急空间,计划承诺量约为 48 人日。70% 和 15% 不是通用标准,重点是让口径公开,并用过去 3 至 5 个周期的实际完成量修正。若计划长期贴着理论满产能排,任何临时故障都会直接变成延期。
3. 资源评估应该关注哪些关键指标,才能及时发现排期风险?
我不想只在项目延期后才复盘,也不确定看任务完成率、成员负载还是需求变更更有用。我希望有一组能提前预警、又不会让团队为了数字做表面工作的指标。
优先看能解释风险的组合指标,而不是单独追求完成率。建议至少跟踪:计划产能与承诺工作量之比、已承诺工作量中未完成部分、需求变更率、关键角色负载,以及估算偏差。比如某周期计划产能 48 人日、承诺 52 人日,负载比约为 108%;
如果同时有 20% 的需求在中途变更,风险就明显高于负载比 95%、需求基本稳定的周期。还可以比较估算工时与实际工时的中位数偏差;若连续几个周期实际耗时都比估算高 30% 以上,应先检查任务拆分、依赖和验收定义,而不是简单要求成员“提高效率”。指标的作用是触发调查,不是给个人排名。
4. 需求频繁变更时,项目排期和资源评估应该如何调整?
我遇到过需求每周都在加,但原排期没人敢改,最后只能靠加班消化,复盘时又说不清延期是估算不准还是范围扩大。我想知道变更发生后,应该怎样更新计划才比较公平、可追溯?
把范围变化当作重新评估的触发条件,而不是在原计划上无声叠加。每次变更至少记录提出时间、影响需求、预计新增工作量、受影响成员和取舍决定;新增工作进入后,应同步选择延期、减少其他范围或增加经确认的资源,不能默认三者都不变。
举例来说,原计划 40 人日,执行中新增 8 人日需求,团队可用产能仍是 40 人日,那么需要明确移出约 8 人日的低优先级工作,或把交付日期相应调整。评估变更率时要统一分母,例如按周期内新增或实质修改的工作量除以初始承诺工作量;这样才能区分需求不稳定与执行偏差,也能避免把范围膨胀算成团队效率低。
核心关键词
文章包含AI辅助创作:资源评估流程与规范:项目成员需求排期数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/507189
读者评论
我们团队以前也按人数乘工作日估容量,后来把值班和线上支持单独记下来,才发现每轮能接的新需求少了不少。文章把日历容量和可承诺容量分开讲,比较贴近实际。
关键技能覆盖率这点很有用。总人日看着够,但核心评审人只有一个时,排期还是会卡住。想了解技能替补能力该怎么量化,尤其是新人还需要指导的情况。
用估算区间代替单点日期更诚实,不过对外沟通时确实不容易推动。我们通常会给一个目标日期,同时标出依赖条件和重估节点,比只报一个日期更能减少后续争议。
