需求优先级排不动,通常不是团队缺少打分公式,而是管理层把“业务价值、客户声音、交付成本、战略承诺”混在一张表里,却没有约定谁能改变排序、什么证据足以改变排序。我见过一种典型情况:季度评审会上,需求从几十条涨到上百条,大家逐项讨论,最后优先级看起来更精确,真正进入迭代的却仍是声音最大、承诺最早的那几项。实操中,提升排期效率的关键不是给每条需求算出一个看似客观的分数,而是建立一套可解释、可复核、能处理例外的决策机制。
本文给出一套适合管理层和产品团队共同使用的判断逻辑、案例演算与可复制模板。
一、先讲核心结论:优先级不是分数,而是决策规则
1. 先决定“谁有资格进入比较”,再决定“谁排在前面”
不少团队一收到需求就打分,结果把尚未验证的设想、已经签约的交付承诺、线上故障、战略探索放在同一个队列中。它们的决策依据并不相同,强行比较只会让评分表显得完整,实际排序仍依赖会议上的临时判断。
我建议先做需求分流,再做优先级排序。至少把事项分成故障与风险、合规与承诺、增长与体验、战略探索、内部效率五类。前两类往往需要时限和风险门槛;增长与体验类适合比较预期价值和投入;探索类应先比较学习价值与验证成本。
优先级系统的第一项产出,不是一个总分,而是一条清楚的入队规则。例如,线上重大故障进入快速响应通道,不与常规需求争迭代名额;尚无明确用户问题的设想先进入验证池,不直接进入承诺交付队列。
2. 把“排序”拆成价值、紧迫性、成本、置信度四个判断
我会先问四个问题:这件事创造什么结果?晚做一个周期会损失什么?需要多少稀缺资源?现有证据有多可靠?这四个问题分别对应价值、时效、成本和置信度。它们比“这个需求是不是重要”更容易回答,也更能暴露争议来自哪里。
例如,某个客户提出的报表需求可能有明确合同约束,紧迫性高,但仅影响一个客户;另一个权限改造可能没有客户在会上催促,却能降低大量人工操作和错误风险。若只看客户声音,第二项很容易被长期压后;若只看潜在收益,又可能忽略第一项的履约风险。
3. 评分只用于缩小讨论范围,不替管理层承担取舍
一套评分模型的价值,是让团队快速看见“为什么这个需求排在前面”,并识别出需要进一步调查的地方。它不能自动决定资源分配,也不应该把数字包装成客观真理。
我通常把模型定位为决策辅助:先用门槛筛出必须处理的事项,再用统一口径比较普通需求,最后由有授权的人确认资源与取舍。需要人工调整时,记录调整理由、受影响项目和复核时间,而不是悄悄改分。
好的优先级机制能解释例外;差的机制只会把例外藏在会议纪要里。
4. 效率提升要看从提出到决定的全链路
排期速度不等于需求从提交到开发的速度。若需求进入评审很快,却因范围不清反复退回;或排入迭代后才发现依赖未确认,整个系统并没有真正变快。
建议同时跟踪需求从提出到完成初筛、从初筛到决策、从决策到进入计划的耗时,并观察决策后撤回、范围变更和紧急插单情况。效率改善必须与质量一起看,否则只是把不确定性推到了后面的开发阶段。
二、背景和真实场景:管理层为什么总觉得需求排期很慢
1. 需求池变大,决策成本不是线性增加
一个团队每月收到十几条需求时,靠产品负责人逐条判断可能还能运转。当需求来源扩大到销售、客服、运营、交付、研发和管理层,数量上升的同时,需求描述质量也会分化。有人提交的是用户问题,有人提交的是解决方案,还有人提交的是客户承诺。
此时真正占用时间的不是“看完每条需求”,而是反复补信息、识别重复项、厘清影响范围、确认依赖和处理意见冲突。若没有入口规范,管理层会议就会被迫承担需求澄清工作,战略讨论自然被挤压。
可以先用团队自身数据验证这个判断。抽取最近两个月的需求,统计从提交到第一次可决策所经历的补充轮次,并把耗时拆成等待业务补信息、产品分析、跨部门确认和排期评审。若等待补充的时间占比很高,继续优化评分算法不会解决主要瓶颈。
2. 管理层看到的是结果,执行团队承受的是上下文切换
高层通常看到的是“为什么这条需求还没排”,但团队实际面对的可能是多个相互竞争的承诺:季度目标、重点客户、线上稳定性、监管要求和技术债。每增加一次临时插单,团队不仅多做一项工作,还要重新安排正在进行的工作、测试窗口和协作依赖。
所以排期讨论不能只问“要不要做”,还要问“做它意味着什么暂缓”。如果每个新增需求都只增加承诺、不减少其他事项,计划就不是计划,而是愿望清单。
3. 100人以上组织需要把口头共识变成可追溯机制
当产品、研发、测试、交付和业务团队达到一定规模,口头传达的优先级很容易出现多个版本。管理层认为某项已经确认,产品团队认为只是建议,研发团队则按上一轮计划继续推进。问题不是谁记错了,而是决策没有形成统一记录。
以 PingCode 为例,中大型企业及 100 人以上组织可以将需求池、评审记录、迭代计划、责任人和变更原因放在同一协作流程中,减少散落在会议纪要、即时消息和个人表格里的信息。不过,工具只负责承载过程,优先级口径仍需要组织先约定;字段再多,也不能替代决策权责。
下面是一组用于演示诊断方法的情景模拟数据,不代表任何企业的行业平均水平。它展示了当需求入口缺少校验时,时间可能消耗在哪里,团队可以用同样口径替换为自己的真实记录。

4. 会议变长,往往是信息准备发生在会议里
当评审会上第一次听到用户是谁、影响多大、有没有替代方案,参会者只能现场提问。一个需求可能因此占用十分钟,十个需求就足以消耗一场完整会议。若参与者职位高、日程紧,后续还要追加沟通,决策周期会进一步拉长。
我更愿意把会议看成“解决冲突和确认取舍”的场合,而不是“收集需求事实”的场合。事实应尽量在会前准备,会议集中处理有分歧的判断、资源冲突和例外批准。这样做不保证每次会议都短,但能让会议时间花在只有决策者才能完成的工作上。
三、常见误区:看上去很科学,为什么排期仍失灵
1. 误区一:把所有需求放进一张总分榜
故障修复、合规要求、商业机会和探索性试验的目标不同。将它们全部按价值除以成本排序,可能让低成本的体验优化长期压过必须在期限前完成的合规工作,也可能让高不确定性的探索因为难以估值而始终排不上。
正确做法是先分赛道,再在赛道内排序。不同赛道可以有不同门槛,但需要共同的资源边界。例如,组织可以给稳定性与合规事项预留容量,给产品增长事项设置明确的目标贡献,再将探索预算控制在可承受范围内。
2. 误区二:把“客户级别”直接当成用户价值
重点客户的声音值得认真对待,但客户等级不是影响范围、付费意愿或战略价值的完整证据。一个大客户的特殊要求,可能带来一次性收入,也可能制造长期维护分支;一个没有被高层点名的共性问题,反而可能影响大量用户。
我会要求提交人把“客户重要”拆成可验证信息:合同条款、续约时间、受影响用户数、当前替代方案、若不处理的可量化损失,以及需求是否能复用于其他客户。若这些信息暂时缺失,先标记为待验证,而不是直接把优先级抬高。
3. 误区三:分数精确到小数点,证据却只有一句“感觉重要”
如果业务价值、影响范围和成本都是凭感觉打分,最终得出 7.83 分并不意味着判断更准确。过度精细的数字会制造测量精度的错觉,也容易把会议讨论从“证据是否可靠”带偏到“为什么是 3 分而不是 4 分”。
建议采用少量离散等级,例如 1 到 5 分,并给每个等级写清判定标准。对低置信度项单独标记,不要让不确定数据与确定事实使用同样的视觉权重。分数的合理粒度应与证据质量匹配。
4. 误区四:只给价值打分,不评估延迟代价
有些需求长期有价值,却没有必要立即做;有些需求总体价值中等,但错过特定窗口会造成明显损失。若排序只看收益,团队就无法区分“值得做”和“现在必须做”。
时效性需要具体到窗口与后果。例如,错过客户验收日期会导致合同风险,错过季节性活动可能损失一次转化机会,错过某项技术窗口则可能增加迁移成本。没有明确后果和截止时间的“很急”,不应自动成为紧急事项。
5. 误区五:认为排进路线图就等于完成承诺
路线图表达的是规划意图,不一定是对外承诺。若组织没有区分候选、计划、承诺和交付中状态,业务人员可能把“正在讨论”转述成“下个月上线”,形成新的预期冲突。
建议至少区分四种状态:待验证、候选排期、已承诺、交付中。只有明确负责人、范围边界、时间窗口和依赖的事项,才进入已承诺状态。对外沟通时还应说明承诺级别,避免把季度方向误读为具体日期。
6. 误区六:紧急插单不记录代价
紧急事项有时完全合理,问题在于它们如果不记录代价,就会被组织误认为“没有成本”。实际上插单可能推迟另一个需求、打断开发上下文,或者压缩测试时间。
每次插单至少写下四项:提出者、紧急原因、替换或推迟的事项、复核时间。这样做不是为了阻止业务变化,而是让组织看见真实的机会成本,也便于后续判断紧急通道是否被滥用。
四、专业判断逻辑:从需求入口到资源承诺的六步法
1. 第一步:先把需求写成问题,不急着确认解决方案
高质量需求描述应当让团队理解用户遇到什么障碍,而不是直接规定要开发哪个按钮。建议使用以下结构:目标用户、触发场景、当前做法、具体障碍、造成的影响、期望结果和现有证据。
例如,“增加批量导出功能”是解决方案;“财务人员每周需要逐条导出近 300 条记录,整理报表平均耗时两小时,月末还会出现漏项”更接近问题描述。前者会把讨论锁定在某个功能,后者允许团队比较批量导出、定时报告或接口同步等不同方案。
(1)入口必填信息
- 需求发起人和主要业务负责人。
- 目标用户及其使用场景,避免只写部门名称。
- 当前问题、发生频率和影响范围。
- 希望改善的业务结果及其衡量方式。
- 是否存在合同、法规、安全或公开承诺的时间约束。
- 已有证据、尚未确认的假设和可接受的替代方案。
缺少信息不应导致需求永远停留在“待补充”。入口负责人需要指定补充人和期限,到期后进入暂缓或关闭状态,并保留重新开启的条件。否则需求池会被大量没有后续动作的条目占满。
2. 第二步:去重并归并到用户问题,而不是复制粘贴需求标题
同一个问题可能以不同功能名出现。销售提交“客户专属字段”,客服提交“工单信息补全”,运营提交“表单增加属性”,背后也许都是“现有信息无法支持团队间交接”。若不归并,多个部门会以为各自都在争抢资源,团队则重复分析。
去重时不要只比较文字相似度,要比较用户、场景、受影响流程和预期结果。相似标题但用户不同,可能确实是两类问题;标题完全不同但目标一致,也可能应该归入同一问题族。
3. 第三步:先过硬门槛,再评估普通价值
门槛用于识别不能用常规分数决定的事项。比如严重生产故障、明确的法律或安全时限、已经签订的交付义务,都可以进入专项决策通道。门槛必须定义触发条件和授权人,否则任何需求都可能被包装成“战略级”或“客户紧急”。
我建议门槛数量保持克制,并规定证据要求。触发门槛不代表自动无限占用资源,而是代表优先进入相应决策流程;其影响范围、解决方案、完成期限仍需评估。
4. 第四步:用统一维度评估,保留证据和置信度
对于普通需求,可以使用影响、战略对齐、时效、成本、风险和置信度六个维度。每个维度不必都转成同一条公式,但必须说明其口径。影响关注受益用户和结果规模,战略对齐关注与已批准目标的关系,时效关注延迟后果,成本关注全链路投入。
| 维度 | 建议问题 | 可接受证据示例 | 常见误判 |
|---|---|---|---|
| 影响 | 改善谁的什么结果,覆盖多少用户或流程? | 使用日志、工单数量、转化或人工耗时 | 把提出部门级别当作影响规模 |
| 战略对齐 | 对应哪项已确认目标,贡献路径是什么? | 目标负责人确认、指标树、计划中的关键结果 | 只因为管理层提过就算战略需求 |
| 时效 | 延迟一个周期会造成什么损失? | 合同日期、活动窗口、风险评估、依赖截止点 | 把“尽快”当作明确时限 |
| 成本 | 需要哪些角色、系统和持续维护投入? | 研发评估、测试范围、迁移与运维预估 | 只估开发工时,不计验证和维护 |
| 置信度 | 判断基于事实、样本还是未经验证的假设? | 数据来源、访谈记录、实验结果 | 把观点写成已验证需求 |
| 风险 | 不做或做错分别有什么后果? | 安全审查、事故记录、回滚与依赖分析 | 只算实施风险,不算不作为风险 |
证据强度可以分为高、中、低三级。高表示有系统数据或明确承诺;中表示有多个独立来源支持;低表示主要是单方判断或尚未验证的假设。团队也可以给置信度设置独立标签,而不是混进总分,避免高价值但低置信度的事项被误认为必须立即开发。
5. 第五步:在容量约束下排序,不把分数当作排期
分数只提供比较线索,真正的排期还要看团队容量、技能匹配、系统依赖、测试窗口和工作并行度。两个需求分数相近时,依赖已满足、能够独立交付的事项可能更适合先做;但不能因此把复杂而关键的基础工作无限后延。
可以先按主题划分可用容量,再在主题内部排优先级。例如,将一部分容量用于稳定性与合规,一部分用于明确的业务目标,剩余部分用于探索和技术改进。比例应根据组织风险和战略调整,不存在适用于所有团队的固定配方。
一个便于讨论的简化公式是:
参考优先级 =(影响 × 战略对齐 × 时效系数 × 置信系数)÷ 估算投入
这不是通用定律。若乘法模型让低置信度需求被压到看不见,可以把置信度用于标记而非直接乘算;若合规风险有硬性时限,则应由门槛规则处理,不应依赖公式争论。模型是否有效,要看它能不能让团队作出更一致的决定。
6. 第六步:形成决定、记录理由、设定复核点
一次评审结束后,每条重要需求都应有明确结果:进入验证、候选排期、已承诺、暂缓或关闭。暂缓不是模糊状态,至少要说明缺少什么证据、由谁补充、何时复核;关闭也要说明不再继续的原因和重新开启条件。
决策记录应包含排序变化前后、影响事项、负责人、时间范围和决策者。若之后改变排序,新增一条变更记录,而不是覆盖旧结论。这样管理层才能区分正常调整、信息更新和临时干预。

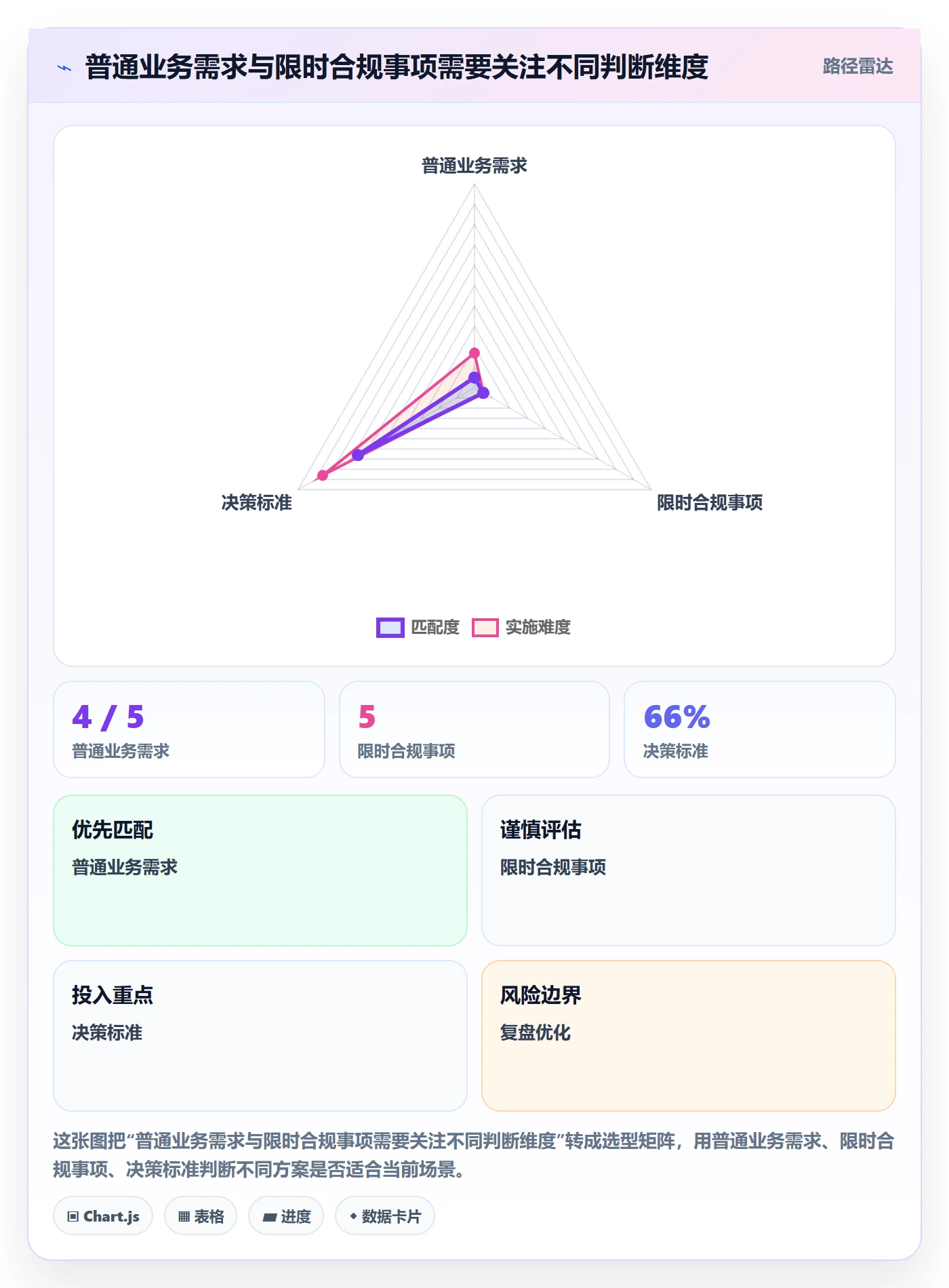

下图中的维度权重仅为情景模拟,适合演示如何让团队讨论资源分配,不能直接视为行业基准。真正上线时,应根据组织目标和历史决策结果校准。

五、具体案例:把一场争论转成可复核的排期决定
1. 案例背景:同一个迭代窗口,四项需求争资源
下面用一家假设的企业软件团队演示完整过程。案例中的数字是样本推演,不代表真实客户数据或行业统计。团队有 8 名研发人员、2 名测试人员,当前迭代可用于新需求的有效容量约为 40 人日,已预留部分时间处理线上维护。
待评估事项包括:客户要求增加审批记录导出;多个用户反馈权限配置复杂;销售建议增加一项自动化规则;研发提出替换一段故障率较高的基础组件。管理层希望在一小时内确认下一迭代安排,产品负责人则担心仅按客户催促顺序排会牺牲平台可靠性。
2. 先补事实:四项需求的证据并不处在同一水平
团队先暂停打分,要求每项需求说明问题、证据、时间窗口、替代方案和投入。补充后发现,导出需求对应一项明确的客户验收节点,但现有报表可通过人工方式暂时满足;权限问题来自 18 个账户的支持记录,其中 11 个账户重复遇到配置错误;自动化规则目前只有两家客户表达兴趣,尚无使用频率数据;组件替换已有近三个月的故障记录,且未来功能都依赖该组件。
这一轮补充改变了会议性质。争论不再是“销售的需求和研发的技术债谁更重要”,而是四件可讨论的事:合同窗口是否允许人工替代、权限问题是否具有共性、自动化规则是否先做验证、组件风险是否达到专项门槛。
| 事项 | 价值与影响证据 | 时效或风险 | 投入估算 | 初步决策 |
|---|---|---|---|---|
| 审批记录导出 | 一项客户验收需求,已有人工替代方案 | 约 6 周后验收,需确认合同口径 | 8 人日 | 先核实验收边界,保留候选名额 |
| 权限配置简化 | 18 个账户反馈,11 个重复出现配置错误 | 错误可能影响日常操作,暂无硬性日期 | 12 人日 | 优先进入计划,控制首版范围 |
| 自动化规则 | 两家客户表达兴趣,尚无稳定使用证据 | 没有明确窗口 | 16 人日 | 先做访谈或原型验证,不立即承诺开发 |
| 基础组件替换 | 已有故障记录,且多个后续能力依赖 | 存在持续稳定性风险 | 14 人日 | 评估风险等级,分阶段安排 |
3. 再看组合:单项排序不等于最优计划
若简单按估算分数从高到低填满 40 人日,团队可能把权限简化、组件替换和客户导出全部塞进本轮,总量超过容量,还没有给回归测试和突发问题留余量。真正的计划需要同时回答:哪些事情本轮做、哪些事情用更低成本降低不确定性、哪些工作必须留出缓冲。
案例团队最终将权限简化作为本轮主要交付,把导出需求的合同边界在一周内确认;若验收要求确实不能用现有方案满足,再用预留容量调整。自动化规则先完成客户访谈和轻量原型测试;基础组件则先处理高风险路径,并把完整替换拆成两个阶段。
这个结论不意味着“客户需求一定排在技术债之前”或“技术债应该优先”。判断依据是窗口明确度、可替代方案、风险证据、依赖范围和切分可能性。将完整需求拆开后,团队可以同时降低近期风险并保留验证选项。
4. 记录取舍:明确被推迟事项的代价
管理层批准后,团队在决策记录中写明:本轮暂不开发完整自动化规则,原因是需求证据不足且没有明确时效;客户导出暂列候选,待合同负责人确认验收条款;组件替换先覆盖故障风险最高的路径;权限简化首版只调整最常用的配置流程。
同时约定复核日期和触发条件。若合同核查发现必须在验收前提供专用导出,则重新评估容量,并指出将被推迟的具体事项;若自动化规则访谈显示多个客户愿意持续使用且现有流程成本显著,再进入正式开发评审。
这种记录比“优先级 1、2、3、4”更有用,因为它保留了决策前提。当前提变化时,团队知道该重算哪一部分,而不是把全部讨论重新来一遍。

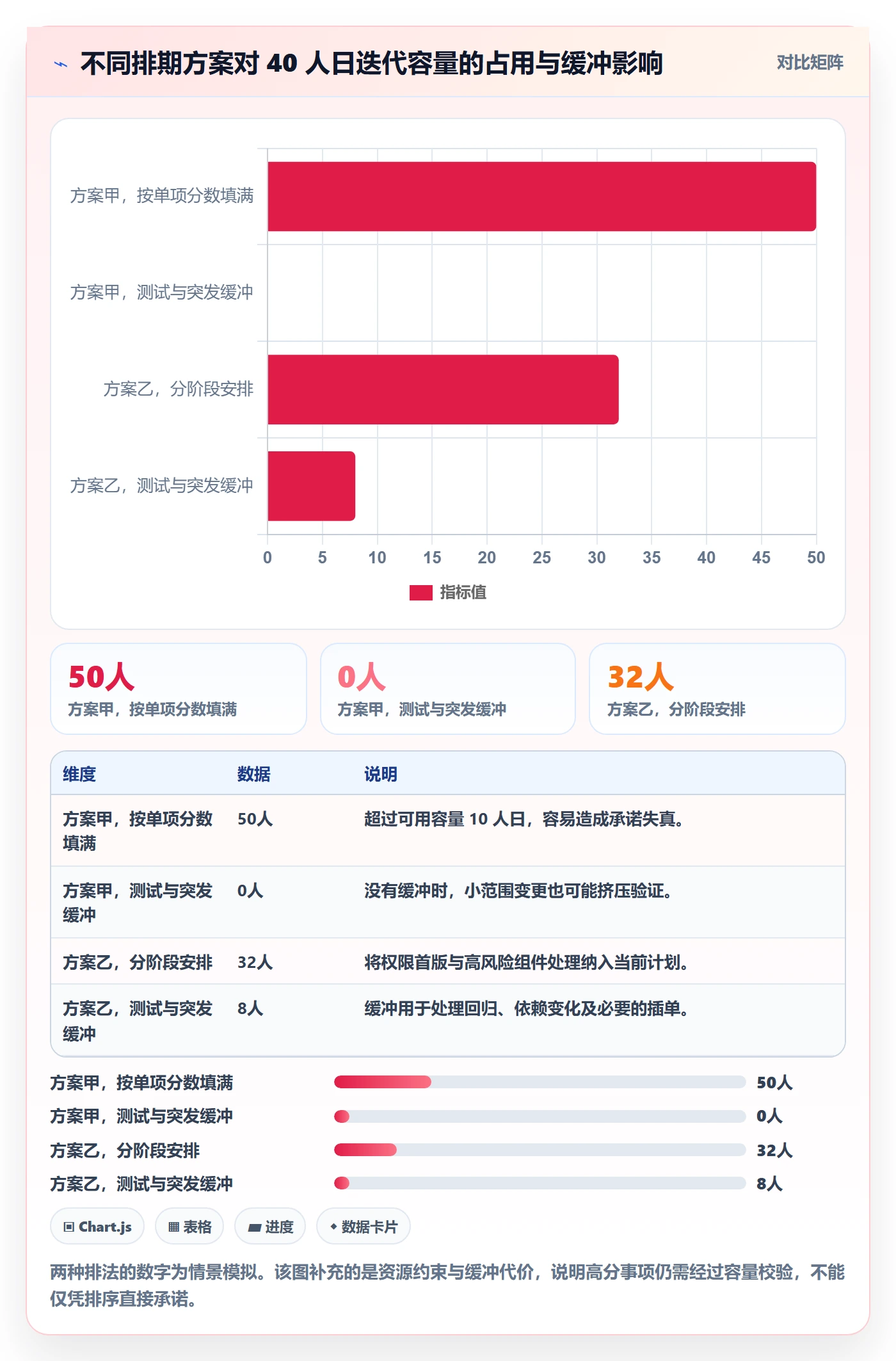

以下为该案例的容量分配情景推演,展示不同安排的风险,不应被解读为真实团队的效率数据。

5. 案例复盘:真正节省的是重复争论,不只是会议时间
假设团队在实施前,类似评审平均需要三轮会议;采用需求入口字段、会前补证和分流规则后,目标是将大多数普通需求压缩到一轮评审。这个“目标”需要通过实际记录验证,不能直接作为成效宣传。
复盘时至少比较三组指标:平均决策等待时间、决策后范围变更率、紧急插单造成的延期人日。若会议变短但范围变更上升,说明团队可能只是把讨论推迟;若等待时间下降且撤回率稳定,才更接近有效改善。
六、行动建议:按组织成熟度选择合适做法
1. 小团队:先统一入口和责任人,不要先搭复杂评分表
如果产品和研发团队规模较小,需求量可控,管理层可以从一张共享清单开始。关键字段只保留问题描述、目标用户、影响证据、预计投入、负责人、状态和下次复核时间。每周固定短会处理真正有冲突的事项,常规低风险需求由授权负责人直接决定。
小团队的重点是防止同一事项被重复讨论,以及防止口头承诺漂移。评分模型一开始可以非常轻量,甚至先用高、中、低三级。等团队积累了足够的历史决策记录,再判断是否需要增加维度。
2. 100人以上组织:建立分层决策和跨团队可见性
中大型组织的核心问题往往不是缺少需求,而是决策权分散、信息流断裂和跨团队依赖不可见。管理层应明确哪些事项由业务负责人决定,哪些需要产品委员会协调,哪些触发安全、合规或架构评审;同一条需求不能因为跨部门而出现多个互相矛盾的排序。
当团队已经使用协作平台时,可把提交、去重、评审、依赖、计划和变更记录连成一条可追踪链路。以 PingCode 为例,可将需求与项目执行过程放在同一工作流中,让不同角色看到相同状态,减少重复询问。上线前应先定义字段口径与权限边界,避免把原有混乱流程原样搬进系统。
管理层要定期检查的不是每条需求的分数,而是系统级信号:哪些团队持续被紧急事项打断、哪些需求类型经常延期、哪些依赖反复卡住、哪些目标没有对应的执行容量。这些信号能帮助组织调整机制,而不只是催促团队。
3. 创新探索团队:把“开发排序”改成“学习排序”
探索阶段的需求常常没有可靠的收益预测。此时直接用预估营收排序,容易奖励讲故事能力强的提案,而不是最值得验证的问题。更合适的做法是评估假设的重要性、失败风险、验证成本、学习周期和下一步可选路径。
优先做的未必是最容易成功的实验,而可能是成本低、能快速排除关键假设的实验。原型、访谈、人工服务测试和数据回溯都可能比完整开发更适合。探索项目应设定停止条件,避免“已经投入不少”成为继续投入的唯一理由。
4. 销售驱动团队:把商业承诺与产品路线分开管理
面向客户的组织很容易把客户承诺直接变成开发排期。建议建立承诺前置检查:谁有权代表产品承诺时间?是否经过成本和依赖确认?定制能力是否能沉淀为通用方案?若不能按期交付,如何提前沟通并提供替代路径?
对重点客户需求,不要只记录“客户要求”。还要记录预计收入、续约节点、适用客户范围、交付和维护成本,以及不交付的风险。若业务必须作出商业承诺,应同步记录资源来源和被替换事项,避免将商业决策的成本全部留给执行团队。
5. 高风险或强监管场景:优先验证责任链和可审计性
金融、医疗、公共服务等高风险环境中,需求的影响不仅是功能效果,也包括访问控制、数据留存、审计、验证和回滚。此类组织应让安全、合规和业务风险负责人参与门槛定义,并在决策记录中保存适用依据。
不要把“合规”当作无需论证的万能标签。应明确具体条款、适用范围、责任人和期限;若要求存在解释空间,先由有权部门确认。这样既避免误把普通偏好包装成强制要求,也避免真正的监管义务被排进普通需求池。
七、取舍方法:不同情况下该快、该稳,还是该暂缓
1. 证据强、影响广、窗口明确:快速进入资源确认
当用户问题有数据支撑、影响范围清楚、延迟后果明确,且方案成本大致可控时,应减少不必要的重复评审。团队可以快速确认负责人、交付范围、依赖和容量,再进入计划。提高效率并不意味着跳过风险检查,而是避免反复确认已经明确的事实。
2. 潜在价值高、证据不足:先买信息,不先买完整开发
若潜在收益很大,但用户行为和商业结果尚未验证,完整开发可能不是最佳下一步。可以通过小样本访谈、可用性测试、人工流程、原型或数据分析降低不确定性。评审应给验证工作设定预算上限、成功标准和停止条件。
这种取舍有时会让业务方觉得“没有马上做产品”,但实际上是在用较小成本购买更有价值的信息。关键是验证结果必须能影响后续决策,而不是为了延后承诺而增加形式化工作。
3. 客户价值高、维护成本也高:讨论产品边界而非只讨论单次交付
如果需求只服务一个客户,却要求长期维护特殊逻辑,管理层要比较一次性收入和全生命周期成本。成本至少包括开发、测试、文档、升级兼容、支持培训和未来迁移。若客户价值确实足以覆盖成本,可以选择隔离配置、可插拔扩展或有偿定制等方式控制影响。
反之,若定制会污染公共产品、增加不可控分支,应该明确说明拒绝或改造需求的依据,并提供替代方案。尊重客户不等于无条件把局部需求变成全体用户的长期负担。
4. 延迟成本高、方案尚不确定:先做止损动作,再补完整方案
线上风险、数据质量问题或临近的业务窗口,可能要求团队先降低暴露面。例如临时关闭高风险入口、增加监控、提供人工替代流程,再安排永久修复。止损方案需要有责任人、有效期限和退出条件,不能让“临时办法”无限期存在。
这类情况适合将短期风险控制与长期方案分开排期。短期动作追求降低损失,长期动作追求根因解决。若只用一个需求卡片表达,容易出现临时方案被误认为已彻底解决。
5. 多项需求分数接近:优先考虑可逆性、依赖和组合收益
当评分差异不足以支持明确排序时,不要制造虚假的精确名次。可以比较方案可逆性、先做一项能否解锁其他工作、是否存在共享组件,以及不同组合的总风险。先做依赖底座有时看起来短期产出较少,却能减少后续重复建设。
反过来,若基础建设范围过大、收益遥远,也应切分为能验证价值的小阶段。项目组合判断不是“基础工作永远优先”,而是看当前阶段最有价值的风险降低和能力释放是什么。
6. 管理层临时改变排序:允许改变,但必须显示机会成本
业务环境会变化,管理层调整优先级本身不是错误。错误在于只宣布新优先级,不说明原计划怎样变化。每次改变都要明确新的目标、替换对象、受影响团队、可能延期和下一次复核时间。
当组织频繁改变排序,应统计变化原因,而不是要求团队“适应变化”。如果大部分变化来自外部政策、市场窗口或新客户信息,说明计划需要更灵活;若主要来自高层临时偏好,可能需要改善决策纪律和信息传递。
八、可复制模板:让需求评审有材料、有结论、有后续
1. 需求提交模板:先讲问题,再讲希望的结果
下面的模板可以直接改造成表单。团队不必一次填满所有字段,但应明确哪些字段是进入评审的必填项,哪些由产品或技术人员后续补充。
| 字段 | 填写提示 |
|---|---|
| 需求名称 | 用“用户问题或业务结果”命名,避免只写功能名。 |
| 发起人与业务负责人 | 区分提交人和能够确认业务目标的人。 |
| 目标用户与场景 | 说明谁在什么情况下遇到问题。 |
| 当前做法与障碍 | 记录用户现在如何完成任务、哪里受阻。 |
| 影响范围 | 填写用户数、发生频率、流程范围或损失口径。 |
| 期望结果 | 描述希望改变的结果,不强行指定唯一实现方案。 |
| 时限与后果 | 写清日期来源、错过窗口的影响和可接受替代方案。 |
| 证据与假设 | 区分系统数据、访谈、合同材料和未经验证的判断。 |
| 依赖与风险 | 填写相关团队、系统、权限、数据和安全约束。 |
| 复核人及复核日期 | 对待补充或暂缓需求设定明确的下一步。 |
2. 评审决策模板:把“同意”变成可执行的决定
评审记录不应只写“通过”或“暂缓”。决策结果必须让没有参加会议的人也能知道接下来谁做什么、何时完成、什么变化会触发重新讨论。
- 需求类别:故障与风险、合规与承诺、增长与体验、战略探索或内部效率。
- 核心问题:用一至两句话说明用户问题及其证据。
- 关键判断:记录影响、时效、成本、风险和置信度。
- 本次结论:验证、候选排期、已承诺、暂缓或关闭。
- 范围边界:写明本次包括和不包括的内容。
- 资源与依赖:明确负责人、角色投入和跨团队依赖。
- 取舍说明:说明由此推迟、缩减或取消的事项。
- 触发条件:说明哪些新证据会导致重新评估。
- 复核时间:设置下一次检查日期,避免事项无限悬置。
3. 周会模板:用固定议程保护真正的决策时间
周会不需要逐条朗读所有需求。会前由负责人更新状态,会议只讨论需要跨部门协商或授权的事项。一个 60 分钟的会议可以预留 10 分钟回顾上周决定,30 分钟讨论冲突事项,10 分钟处理容量和依赖,最后 10 分钟确认决策与责任人。这是可调整的建议结构,不是固定标准。
对信息完整、没有争议、处于授权范围内的事项,允许异步决策。对紧急插单、资源冲突、客户承诺或重大风险事项,安排专门决策。会议记录应在会后及时发布,避免参会者各自转述不同版本。
4. 决策日志模板:让优先级变化可解释
| 记录项 | 说明 |
|---|---|
| 变更时间 | 记录排序变化发生的日期和会议或审批来源。 |
| 原决策与新决策 | 保留变更前后状态,不覆盖历史记录。 |
| 新增证据 | 说明是什么事实或风险变化推动调整。 |
| 授权人 | 记录谁有权作出本次调整。 |
| 资源影响 | 列出被推迟、缩小或取消的事项。 |
| 执行负责人 | 明确后续工作的责任主体。 |
| 复核条件 | 说明何时检查调整是否仍然有效。 |
九、如何衡量效率:不要用“开会少了”代替排期改善
1. 衡量决策速度,也衡量决策质量
建议先建立基线,再设置改善目标。基线可以取最近一个季度的同类需求,统计从提交到初次决策的中位时间,而不仅看平均值。少数超长事项会明显拉高平均数;中位数和高分位数更容易展示大多数需求的体验以及长尾问题。
决策质量可通过决策后撤回率、排期后重大范围变更率、交付后目标达成率和需求重开率观察。任何单一指标都可能被人为优化,因此最好把速度、质量和稳定性一起看。
2. 用过程指标找瓶颈,而不是只盯最终交付
可以把流程拆为提交、补充、初筛、评审、排期、开发和验证,分别记录等待时间与实际处理时间。若需求在产品初筛环节排队,应该改善分流能力;若大量时间耗在跨部门确认,应该优化责任链;若已排期项目频繁等待外部依赖,继续缩短评审时间不会带来整体收益。
团队还可以按需求来源、类别和复杂度分组比较。对故障、合规、探索和常规功能使用同一平均值,通常会掩盖真正的问题。分组时要避免把样本太少的类别误解为稳定规律,并在报表中标注样本量和统计周期。
3. 建立仪表盘前先统一指标定义
同一个“决策周期”,有人从提交开始算,有人从材料齐全开始算;同一个“延期率”,有人按任务数量计算,有人按人日计算。若定义不一致,图表再漂亮也无法支持管理判断。
每个指标应说明起止点、排除条件、统计频率、数据责任人和异常处理方法。建议先用少量核心指标跑一个季度,再决定是否增加复杂的综合评分或团队排名。仪表盘的目标是暴露系统瓶颈,而不是给团队制造新的填报负担。
4. 改善前后对比要控制口径,不夸大偶然变化
如果团队只比较改革前一个月和改革后一个月,季节性、人员变动、需求结构变化都可能影响结果。条件允许时,可以比较相近业务线、相同类别需求或多个连续周期,并同时检查样本量和流程变化。
无法进行严谨对照时,应诚实使用“观察到的变化”而非“机制带来的确定提升”。例如,报告“材料完整的常规需求中位决策时间下降,期间需求量和人员配置也发生变化”,比单独宣布效率提高更可信。
十、落地路线:先跑一个周期,再决定要不要扩展
1. 第一个阶段:盘点现状,找出最贵的等待
先抽取一段时间内的需求记录,挑选不同类别和不同结果的样本。不要只复盘延期项目,也要看按期完成、被取消和反复插单的事项。记录需求来源、信息完整度、决策轮次、等待环节、范围变化和最终结果。
盘点的目标不是追责,而是找出系统性浪费。例如,需求反复退回可能来自入口问题;频繁重排可能来自容量管理;项目进入开发后仍不断改变范围,可能是决策时把假设误当成事实。不同成因需要不同动作。
2. 第二个阶段:只选少数规则试行,避免一次改造全流程
试行时可先确定需求分类、必填字段、门槛事项、普通需求的比较维度和插单记录方式。不要同时引入复杂权限、多个委员会、精细打分和大量状态,否则团队难以判断哪项变化产生了效果。
挑一个具有代表性的团队或业务域运行一个完整周期,明确负责人和反馈渠道。试点期间允许记录规则不适用的场景,但例外必须写理由,避免试点变成无规则的过渡期。
3. 第三个阶段:对照基线复盘,决定保留、调整或撤销
周期结束后,回看决策等待、需求退回、范围变更、插单和结果达成情况。听取提交人、产品、研发、测试和业务负责人的反馈,重点关注规则是否让正确的人更早拿到信息,还是增加了审批环节。
如果某个字段长期无人填写,先问它是否影响决策,而不是继续要求填报;如果某条门槛几乎所有事项都能触发,说明标准过宽;若团队普遍依赖会外沟通改变排序,说明正式决策渠道不够有效。
4. 第四个阶段:扩展工具和治理,不要把工具上线当作终点
流程稳定后,再把表单、状态、审批、需求关系和执行计划放入协作工具。上线时同时准备字段说明、角色职责、操作培训和数据迁移规则。工具中的每个状态都应对应真实的业务含义,避免出现“已评审”“已确认”“已排期”彼此无法区分的情况。
平台价值应通过信息复用和流程可见性体现,例如管理层能看到需求为何变化,产品能追踪来源,研发能看到依赖和范围,业务能查询当前状态。若使用者仍需要维护多份互不一致的表格,应先检查流程整合是否真正完成。
十一、最后的判断:效率来自少做无效比较,而非更快地争论
1. 需求优先级的核心产物,是可解释的取舍
管理层提升需求排期效率,不应把目标定成“让每条需求都有分数”,而应让团队更快区分必须响应、值得投资、需要验证和暂不处理的事项。能解释为什么做、为什么现在做、做它会推迟什么,优先级才真正服务于资源决策。
一套成熟机制不会消灭分歧。它会让分歧落在证据、目标、风险和容量上,而不是落在谁在会议里说得更响。意见不同并不可怕,无法复盘的临时决定才会让组织不断重复争论。
2. 下一步怎么做:从一批真实需求开始,而不是从公式开始
本周可以抽取最近 20 至 30 条需求,按类别归档,检查每条需求是否说明用户问题、影响证据、延迟后果、投入和置信度。再标记从提交到决策的实际耗时、发生过几次范围变化,以及有没有插单挤占计划。
随后选出最常见的三个瓶颈,只为它们设计规则。例如,若主要问题是信息不全,就先改提交模板;若主要问题是插单无代价,就建立变更日志;若主要问题是跨部门依赖,就明确责任人和确认时限。一个周期后用同口径数据复查。
3. 最值得坚持的原则:任何优先级都要带着前提
一个需求今天排第一,不代表它在任何情况下都排第一。它可能依赖某个客户窗口、某个风险判断或某项业务目标。把这些前提记录下来,信息变化时才能有根据地调整,而不必把调整误解为失信或偏袒。
实操中最有效的效率提升,不是把决策压缩到几分钟,而是让不该进入长会的事项提前分流,让真正需要管理层取舍的事项带着证据、成本和替代方案进入会议。先从需求入口和决策记录做起,再逐步校准模型;当团队能够解释每一次排序变化,排期效率才会从个人经验变成组织能力。
常见问题解答(FAQ)
1. 需求优先级怎么排,才能避免管理层凭感觉拍板?
我开需求会时,经常听到“这个客户很重要”或“老板比较关注”,但会后还是说不清为什么某项需求排在前面。我想找一个能让不同部门按同一套依据讨论的方法,而不是把声音最大的需求当成最高优先级。
先把“重要”拆成可核对的判断项,不要直接让参会者给需求打一个总分。可用四项各按1,5分评估:业务影响、受影响用户范围、时间紧迫度、证据可信度;再单独记录实施成本和依赖项。一个实用的初筛分数是业务影响×用户范围×紧迫度×证据可信度,之后用成本和依赖项校正排序。
比如需求甲四项得分为4、4、3、4,初筛为192;需求乙为5、2、5、2,初筛为100。甲的证据更扎实、覆盖面也更大,通常值得先进入排期讨论,但若乙涉及明确的合规期限,就应标记为硬约束,而不是靠总分压过去。分数用于暴露判断依据,不是自动替管理层做决定。
2. 需求优先级评分表应该包含哪些字段?
我试过只在表格里放需求名称、负责人和优先级,结果评审时大家还得临时补背景,很多需求因此反复讨论。我不确定怎样设计字段,才能让表格既能支持决策,又不会变成没人愿意维护的填报表。
建议保留能改变决策的字段:需求描述、目标用户、要解决的问题、预期业务结果、影响范围、证据来源、期望时间及原因、估算工作量、依赖项、风险、评分人和复核日期。每个字段都应有填写规则,例如“影响范围”填受影响用户数或业务环节,不写“很多用户”;
“证据来源”注明访谈、工单、数据分析或客户承诺,并附链接或编号。一个团队可以先用一张表试运行两轮评审:如果某字段连续两次没有影响排序,就考虑删除;如果评审总因缺少某类信息停顿,就补充字段。字段少不等于简单,关键是让每列都能减少争论或支持后续复盘。
3. 高层临时插入的需求,应该直接排到最前面吗?
我遇到过排期已经确认后,管理层又提出紧急事项,团队只能把原计划往后推。我担心拒绝会错过机会,但直接插队又可能让团队每周都在改计划,应该怎么判断这次插入是否合理?
不要把“高层提出”本身当作紧急理由,先核实是否存在不可逆的时间窗口、明确的业务损失、合规或安全风险,以及延迟一周会造成什么具体后果。若确认必须插入,要同步说明它替换了哪项工作、影响哪些交付日期、由谁承担沟通责任。
例如新增事项预计占用8个工程日,就应明确从当前迭代移出一项工作,或公开说明交付延期,而不是把8天工作隐形加给团队。还可以设置插队门槛:只有达到约定的风险等级或损失阈值才触发重排,并记录决策人和理由。这样既保留管理层处理突发事件的权力,也让优先级变化有成本、有记录。
4. 需求分数接近时,管理层该用什么规则决定先后?
我发现两项需求评分相差不大时,会议很容易重新回到立场之争,最后由职位高的人决定。我想知道有没有一套简单的平局处理方式,既能尊重业务判断,也能避免每次都重新开一轮长会。
先检查分数差异是否来自信息质量,而不是业务价值:若一项需求缺少用户证据或成本估算,应先补证,不要用更精细的小数假装判断准确。证据和约束都相近时,可依次比较不可逆的截止时间、单位投入带来的预期收益、能否解除其他团队的阻塞,以及是否能通过小实验降低不确定性。
比如两项需求都估为5人日,A有明确期限,B只是内部体验优化,可先安排A;如果B的收益不确定但原型验证只需1天,则先验证,再决定是否投入完整的5人日。把平局规则提前写进评审模板,比临场争论更能稳定排期。
核心关键词
文章包含AI辅助创作:需求优先级实操方法:管理层提升需求排期效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/506074
读者评论
我们最近也在拆分故障、合规和常规需求,确实比放在一张榜上更容易讨论。不过分类边界还是会有争议,最好提前明确由谁判定,避免每次评审重新争论。
文中提到记录插单时被推迟的事项,这点很实用。实际执行中,业务方有时只接受新增、不愿确认延期对象,可能还需要管理层明确资源有限时的取舍规则。
用提交到可决策的等待时间定位瓶颈,比单看评审时长更有参考价值。我们遇到的情况是需求材料齐了,但跨部门依赖没人负责跟进;如果能给依赖项也设负责人和期限,会更容易落地。
