需求排期怎么做?管理层实操方法:需求排期从0到1

需求排期最常见的失误,不是团队估不准工期,而是把“谁提得急”误当成“谁应该先做”。管理层如果只收集需求、排个先后、再把日期写进计划表,得到的往往不是排期,而是一份把不确定性藏起来的承诺。需求排期从0到1,真正要建立的是一套可解释、可调整、能暴露取舍的决策机制:每个需求为什么做、由谁批准、占用多少容量、可能挤掉什么,以及什么条件变化时必须重新排。

一、先讲核心结论:排期不是排队,而是分配稀缺容量

1. 管理层首先要决定“做什么”,再讨论“什么时候做”

我通常把需求排期拆成两个不同的问题。第一个问题是价值判断:这件事是否值得做,是否比其他候选事项更重要。第二个问题是交付判断:在现有人员、依赖和风险约束下,什么时候可以交付。两者混在一起,常见结果就是优先级高的需求自动获得一个看似确定的日期,但没人核实团队是否有能力兑现。

因此,排期会议不应从“下个月能不能做”开始,而应先回答:“如果这件事进入计划,我们愿意让什么事情延后?”如果没有明确的替代项,所谓优先级通常只是口头排序。真正的管理决策一定有机会成本。

2. 一张可执行的排期表,至少要同时呈现五类信息

一份管理层能用的排期表,不是需求名称加预计上线日期。它需要让决策者看见价值、容量、依赖、置信度和变更条件。缺少其中任何一项,表格都可能制造虚假的确定感。

  • 价值:解决什么业务问题,影响哪些用户或指标,价值证据来自哪里。
  • 投入:需要哪些角色、多少人天,以及关键岗位是否可用。
  • 依赖:是否等待数据、合规、安全、供应商或其他团队交付。
  • 置信度:估算基于已验证方案,还是仅有初步判断。
  • 变更条件:哪些事实发生变化时,需要重新评审日期或范围。

管理层不必替团队拆每一项技术任务,但必须让这些信息进入同一张决策视图。否则,高层看到的是“本季度能做十项”,执行团队看到的却是十项需求同时争夺同一位架构师、测试负责人或数据分析师。

3. 从0到1的目标不是一次排准,而是形成可重复的校准机制

首次建立排期机制时,团队不可能立刻准确预测所有交付日期。更现实的目标是先做到三件事:需求有统一入口,决策有记录,预测误差能够复盘。初期的排期质量,应该用“是否更早发现冲突”来衡量,而不是只看承诺日期是否漂亮。

我建议把排期视为滚动预测,而非年度许愿。近周期承诺可以相对具体,远周期只表达优先顺序、容量区间和关键假设。越远的时间越应该容纳不确定性,而不是写出更多小数点。

需求排期怎么做?管理层实操方法:需求排期从0到1

二、为什么排期容易失真:真实场景中的管理难题

1. 需求不断进入,团队容量却不会同步增加

许多组织的需求入口分散在客户会议、销售群、管理层邮件、内部工单和临时口头安排里。每个提出者都能说明自己的事项紧急,但团队的设计、开发、测试和发布能力是有限的。入口越多,越容易发生“每个需求都已答应、没有一个需求真正获得资源”的状态。

例如,一个面向中大型企业、超过100人协作组织的项目管理平台,可能同时接到客户定制、内部流程改造、数据报表优化和安全合规要求。它们看起来属于不同部门,实际却可能共同占用产品经理、架构师、测试和交付人员。只按提出部门分别承诺日期,最终会在共享岗位处形成隐形拥堵。

2. 排期冲突经常藏在共享角色,而不是总人天

管理者常问团队“这个季度还有多少人天”,但总人天并不能说明关键岗位是否有余量。假设一个迭代有120人天可用,听上去可以容纳多个需求;如果其中所有需求都需要同一位数据工程师,而该工程师每个迭代只有8人天可投入,真实瓶颈就不是120人天,而是8人天。

我会要求团队同时看总容量和瓶颈角色容量。对跨职能项目而言,产品、设计、开发、测试、数据、安全和业务验收都可能成为关键路径的一环。只把工程师工作量加总,等于把交付链条里最脆弱的节点从模型中删除。

3. “高优先级”被用来表达情绪,而不是决策

如果每项需求都被标成最高优先级,标签就失去区分能力。更糟的是,团队可能把优先级理解为“立即开始”,管理层却以为它只是“重要”。排期规则如果不说明标签对应的资源和动作,同一个词在不同部门会产生不同含义。

我建议把优先级与明确动作绑定。例如,最高等级意味着本周期必须进入,且需要由指定决策人说明它将挤出哪项工作;中等级意味着进入候选池,容量释放时才启动;低等级意味着暂不进入排期,但可以继续收集证据。优先级从形容词变成了资源规则,才真正有管理价值。

4. 一个用于校准流程的情景样本

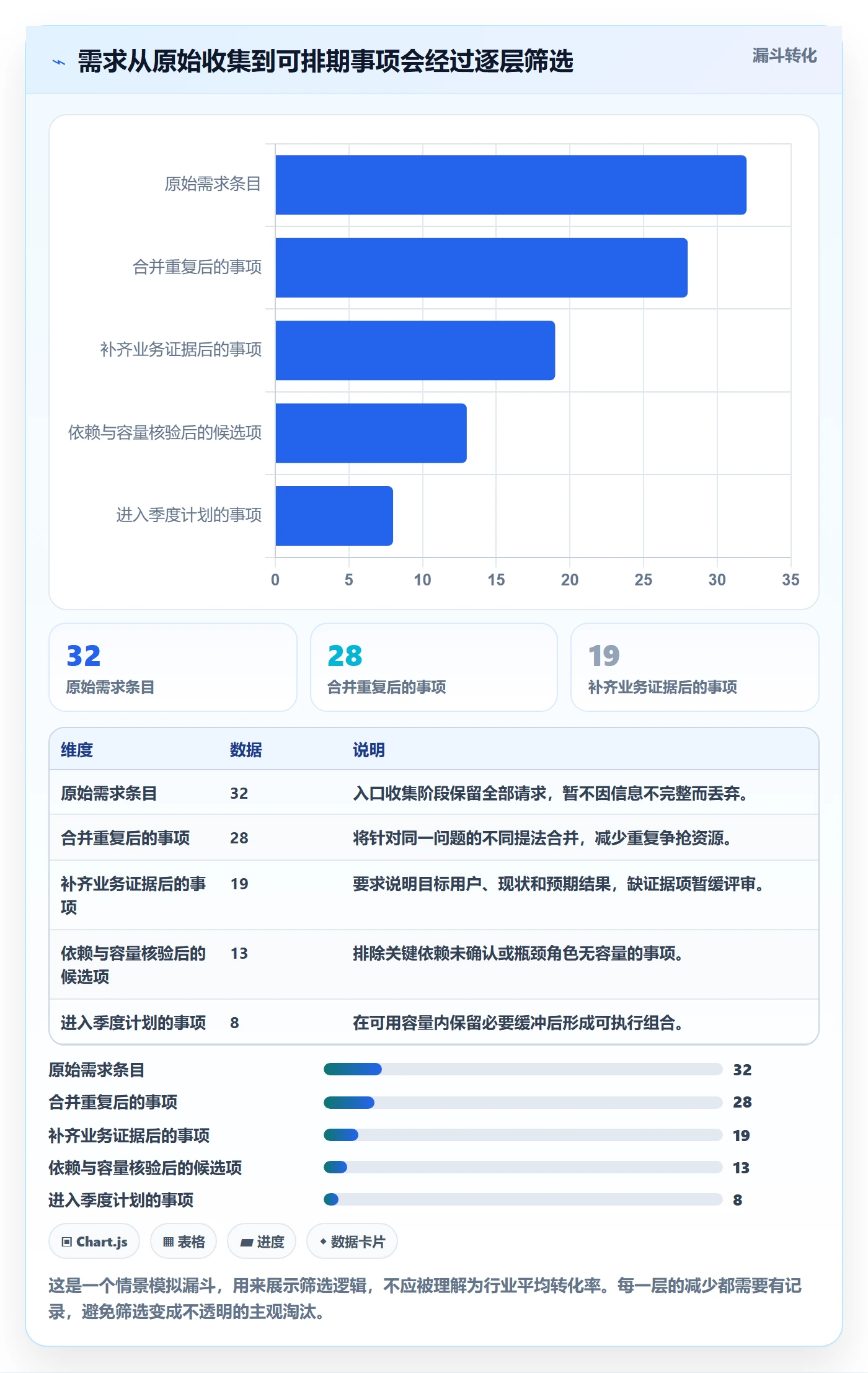

以下案例是我用于说明排期设计的情景模拟,不代表某家企业的实际经营数据。某B2B软件团队有产品、研发、测试和数据分析等角色,季度内收到32项需求。第一次评审后,团队发现其中9项缺少明确业务结果,6项依赖外部团队,另有4项实际上是同一业务问题的不同解决方案。

如果按原始条目直接投票,需求提出者容易各自争取资源,团队也难以判断投入产出。该团队先合并重复需求,要求高优先级事项提交证据,再检查共享角色容量,最终得到一份规模更小、依赖更清楚的候选组合。变化的重点不是“少做了几件事”,而是把有限容量放到了有明确结果和可验证假设的事项上。

需求排期怎么做?管理层实操方法:需求排期从0到1

三、常见误区:看似有流程,实际没有形成决策

1. 把需求池当作排期计划

需求池的作用是保存候选事项,不代表团队已承诺交付。只要所有未完成需求都放在同一张表里,并且每项都有一个日期,管理者就可能把“待评估”“待开发”和“已承诺”混为一谈。

我会至少区分候选池、已评审、已承诺、执行中和已交付五种状态。处于候选池的事项不应该获得确定日期;已承诺事项则必须有负责人、容量确认和验收条件。状态清晰,能减少跨部门把“讨论过”误读成“已经答应”的情况。

2. 用需求数量衡量团队产能

“上季度做了20项,这季度也做20项”不是可靠的容量估算。需求大小、复杂度、依赖和风险差异极大。一个涉及权限模型、数据迁移和多端兼容的事项,可能比多个小型界面调整消耗更多关键岗位资源。

在没有历史数据时,可以先用相对估算或人天区间建立基线,但不要过早把估算包装成精确承诺。积累几个迭代后,再比较计划投入与实际投入,识别偏差来自范围膨胀、返工、等待还是估算方法。团队的估算数据越成熟,才越适合做更细的容量规划。

3. 把“团队忙”误认为“团队有效”

高利用率看起来像资源管理做得好,但团队如果没有处理缺陷、突发合规事项和线上问题的余量,任何新信息都可能打乱计划。对知识工作而言,任务切换和等待成本也不会因为日历被填满而消失。

从管理角度看,留出缓冲不是浪费,而是对不确定性的定价。缓冲大小不应靠拍脑袋,而应参考过去若干周期的突发工作量、缺陷处理时长和依赖等待时间。若团队每个周期都被紧急事项占用约15%的容量,却仍按100%可用来排期,延误不是意外,而是模型已经预设的结果。

4. 将优先级评分当成自动决策机器

评分模型可以让讨论更一致,但它不会替管理层承担判断。假设需求价值、紧急性、风险降低和投入成本分别打分,如果输入证据不可靠,分数只是把主观意见换成数字。评分相差1分,不代表业务上存在稳定的优先顺序。

我更愿意把评分作为“讨论导航”,而不是机械排序器。高价值、低成本的事项通常值得优先验证;高价值、高风险的事项可能需要拆成探索和交付两段;低价值、高投入的事项则需要明确搁置理由。数字帮助发现争议,决策仍要由有权限的人做出并留痕。

5. 只排功能,不排验证和上线工作

需求进入开发计划后,团队可能只估算编码时间,却漏掉设计评审、数据迁移、兼容性测试、文档、灰度发布、客户通知和效果验证。结果是“功能做完了”,但无法安全上线,或上线后没有证据判断是否解决问题。

一个需求的交付定义应覆盖从问题确认到结果复盘的链条。尤其是企业软件,权限、审计、数据隔离、客户配置和部署方式可能决定交付成本。排期时把这些工作显性化,虽然会让计划看起来更长,却能减少最后阶段的临时插队。

四、专业判断逻辑:如何从需求判断到可执行排期

1. 先定义容量,而不是先装满计划

容量估算的起点,是弄清楚团队在一个周期内真正能投入多少工作。不要直接用编制人数乘以工作日。要扣除休假、会议、值班、支持工作、培训和已承诺的项目,再考虑关键角色的可用比例。

例如,6名工程师在两周内理论上有60个工作日,但若合计有8天休假、6天值班支持、10天固定协作会议和8天既有承诺,且还需保留10%的不确定性缓冲,真正可用于新需求的容量远低于60人天。这个计算不用追求小数点精度,关键是让隐性占用变成公开假设。

容量应按角色拆分,而不是只有团队总量。若一个需求需要产品、设计、后端、前端、测试、数据和安全审查,计划就应分别核对这些角色的可用量。只有总量充足、关键角色也有余量,才算具备排入条件。

2. 统一需求说明,避免在评审会上临时猜题

需求提交时,至少要回答“谁遇到了什么问题、当前如何解决、造成什么影响、希望改变什么、如何判断改变有效”。提交者不一定马上知道技术方案,但必须尽量提供业务证据。没有问题定义的功能建议,不能仅凭描述完整就获得优先权。

我建议需求卡片采用短模板,而不是长篇立项书。模板如果太重,员工会绕过流程;如果太轻,评审会被用来补基本信息。可以先要求所有需求填写问题、用户、影响范围、紧迫原因、成功指标、预期时间和依赖方,高风险事项再补充成本收益或合规说明。

(1)把业务结果与交付物分开

“增加批量导出按钮”是交付物,“减少客户每周整理报表的时间”才是结果。前者说明要做什么,后者说明为什么做。两者都要写,管理层才能判断是否存在更便宜的替代方案,例如优化现有报表、开放接口或改进权限配置。

(2)让需求提出方提供证据,而不是只提供结论

证据可以是客户访谈、工单频次、人工处理耗时、流失原因、合规要求或实验结果。证据不必一开始就完美,但必须说明来源和局限。例如“销售认为客户都需要”与“近三个月有12家目标客户在采购评审中提出该能力”不是同等强度的判断。

(3)用可验证的成功指标限制范围漂移

成功指标不是为了写漂亮目标,而是为了让团队知道什么情况下可以停止扩展。例如,把“提升效率”改成“试点客户完成一份月度报表的中位耗时从40分钟降到25分钟”。如果数据难以获取,应在排期前安排测量方案,而不是上线后才发现没有基线。

3. 价值、紧迫性、风险和成本分开判断

我不会把所有因素压成一个看似客观的总分。实际决策至少要区分四个维度:业务价值、时间紧迫性、风险降低和投入成本。价值高但不紧急的事项,可能适合进入中期计划;合规截止日明确的事项,紧迫性会显著改变顺序;成本高的事项则需要拆分或进一步验证。

一种便于讨论的排序方法,是先给价值、紧迫性和风险降低分别打1至5分,再用投入分为低、中、高三个区间。这个分数只用于形成候选顺序。遇到重大客户承诺、监管期限或长期战略投资时,管理层可以推翻机械排序,但必须记录推翻理由和被挤出的事项。

如果组织习惯使用WSJF、价值成本比或其他优先级模型,也应先统一口径和数据来源。不同团队的“高价值”如果含义不同,跨团队排名就没有可比性。模型可以简单,标准必须一致。

需求排期怎么做?管理层实操方法:需求排期从0到1

4. 将需求按确定性分层,不要强迫所有事项使用同一种承诺方式

同一季度计划中,通常既有定义清晰、依赖已确认的交付事项,也有需要探索的高风险项目。前者可以承诺交付范围和窗口,后者更适合承诺验证目标、投入上限和决策日期。把探索任务直接写成“某日上线”,容易让团队为了兑现日期而隐藏未知问题。

我常用三层表达:已承诺、候选和探索。已承诺事项要有明确验收范围及角色容量;候选事项按优先级排序,容量释放后再进入;探索事项只承诺一段有限时间内回答关键问题,例如验证技术可行性、客户需求强度或数据质量。

5. 检查依赖和关键路径,识别日期背后的前提

需求的预计完成时间,常常不是团队内部工作量简单相加。它可能被接口提供方、客户验收、数据迁移窗口、第三方审核或发布周期所决定。每个外部依赖都要有责任人、预计确认时间和失败后的替代方案,否则排期只是把外部不确定性转移到项目末尾。

关键路径可以用简单的依赖清单开始,不必一上来就搭建复杂进度模型。先识别哪些工作必须按顺序完成,哪些工作可以并行,哪些节点一旦延迟会整体推迟。管理层由此可以优先协调瓶颈,而不是等到最后一周才追问进展。

6. 给日期附上置信度和假设

排期不是只能输出一个日期。可以将交付窗口与置信度一起表达,例如“预计在第8至第9周交付,当前置信度中等;前提是数据接口在第3周前完成”。这比写“第8周上线”更诚实,也更有管理价值,因为它明确了可控行动和外部前提。

置信度应由证据决定,而不是由汇报者的自信程度决定。需求拆解完成、技术方案验证过、依赖方已承诺,置信度自然更高;需求还在讨论、数据质量未知、关键岗位没有安排,置信度就应降低。低置信度不是失败标签,而是提示管理层需要减少承诺、增加验证或准备备选方案。

需求排期怎么做?管理层实操方法:需求排期从0到1

五、具体案例:用一轮季度排期把“争资源”改成“做取舍”

1. 案例设定:先把问题和约束写清楚

下面仍以一个情景模拟为例:一家B2B产品团队服务多家中大型客户,季度候选事项包括权限审计、报表导出、客户自助配置、移动端体验、技术升级和内部运营工具改造。团队共有18名跨职能成员,但设计、安全和数据岗位由多个项目共享,不能把18人简单当成完整可用容量。

排期小组先把每项需求的价值证据、粗略投入、关键依赖、最迟时间和验收指标补齐。针对权限审计,证据是目标客户采购评审中的合规要求;针对报表导出,证据是客户人工整理耗时;针对移动端体验,现有证据主要是定性反馈,量化影响较弱。

2. 先做一张简单的候选对比表

候选事项 主要价值证据 投入区间 关键约束 建议处理方式
权限审计能力 多个目标客户采购评审提出,涉及准入要求 6至9人周 需要安全评审和审计日志方案 优先拆分最小合规范围并确认截止时间
报表导出优化 客户每月重复整理数据,存在可观察耗时 3至5人周 依赖数据字段口径统一 先确认基线,再评估批量导出与模板方案
客户自助配置 可降低交付人员重复配置工作 8至12人周 涉及权限、配置校验和历史客户迁移 先做技术与客户试点验证,不直接承诺全面上线
移动端体验改进 有用户反馈,但缺少使用频率和流失证据 4至7人周 设计资源与其他项目共享 补充行为数据,按问题拆成小范围改进
技术升级 降低维护风险,改善后续迭代效率 5至8人周 需确认兼容性与回滚策略 与近期业务需求比较机会成本,安排分阶段迁移

表格里没有一个“自动正确”的答案。它的作用是把争论转化为可检查的问题:权限审计是否有明确期限?报表优化的痛点是否足够普遍?自助配置的投入是否可以通过试点缩小?技术升级延迟一个季度会增加什么风险?当这些问题写在同一张表里,管理层更容易识别哪些分歧来自事实,哪些来自部门偏好。

3. 容量核验后,形成分阶段组合

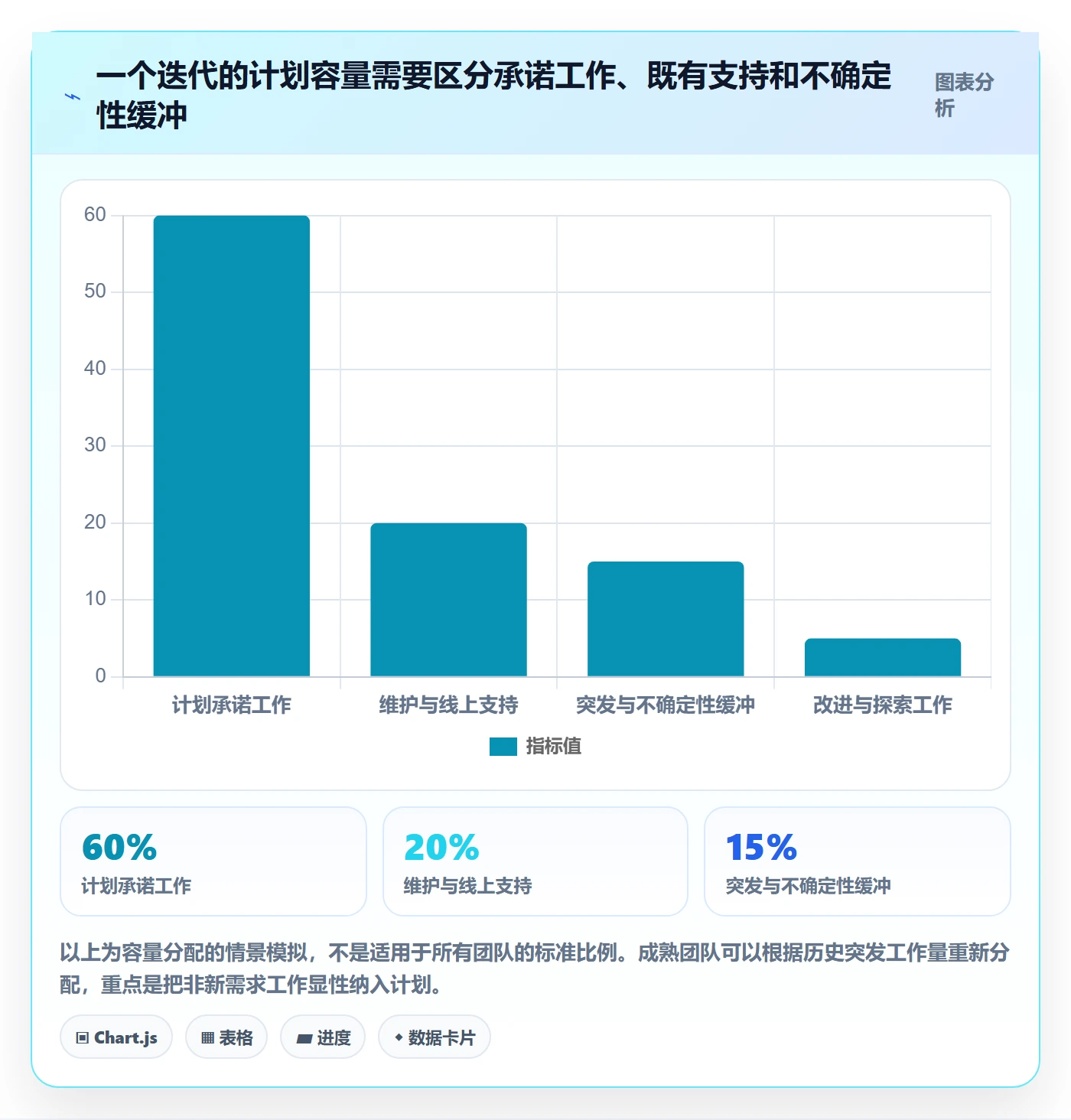

假设该团队季度可用于新增事项的容量为60个角色调整后的人周,并已为维护、缺陷和突发事项保留空间。排期小组没有把60人周全部填满,而是先安排权限审计的最小合规范围、报表优化的基线测量与第一阶段改造,再为自助配置预留一段验证投入。移动端体验则暂不进入完整开发承诺,先补充行为数据。

这种组合不意味着移动端不重要,也不意味着自助配置一定会做。它体现的是不同证据水平对应不同承诺方式:合规事项优先解决最低必要范围;数据较清楚的效率问题进入交付;价值可能较大但投入不确定的事项先购买信息;证据不足的事项不占用完整交付容量。

4. 用一项需求说明怎样拆分范围

以客户自助配置为例,如果直接承诺“所有客户都能配置全部流程”,需求范围可能包括权限设计、字段校验、版本兼容、迁移、审计和管理界面。更稳妥的第一步,是识别最频繁、最可逆、风险最低的配置场景,在少量试点客户中验证配置成功率、人工支持耗时和错误率。

若试点证明客户能独立完成常见配置,且支持工单明显减少,再扩大字段和客户范围;若试点发现客户需要专业人员协助,则可能应优先改进交付工具,而不是把全部能力开放给客户。排期从“做完一大包功能”变成“分阶段购买证据”,能够降低一次性押注风险。

5. 案例中如何处理变更

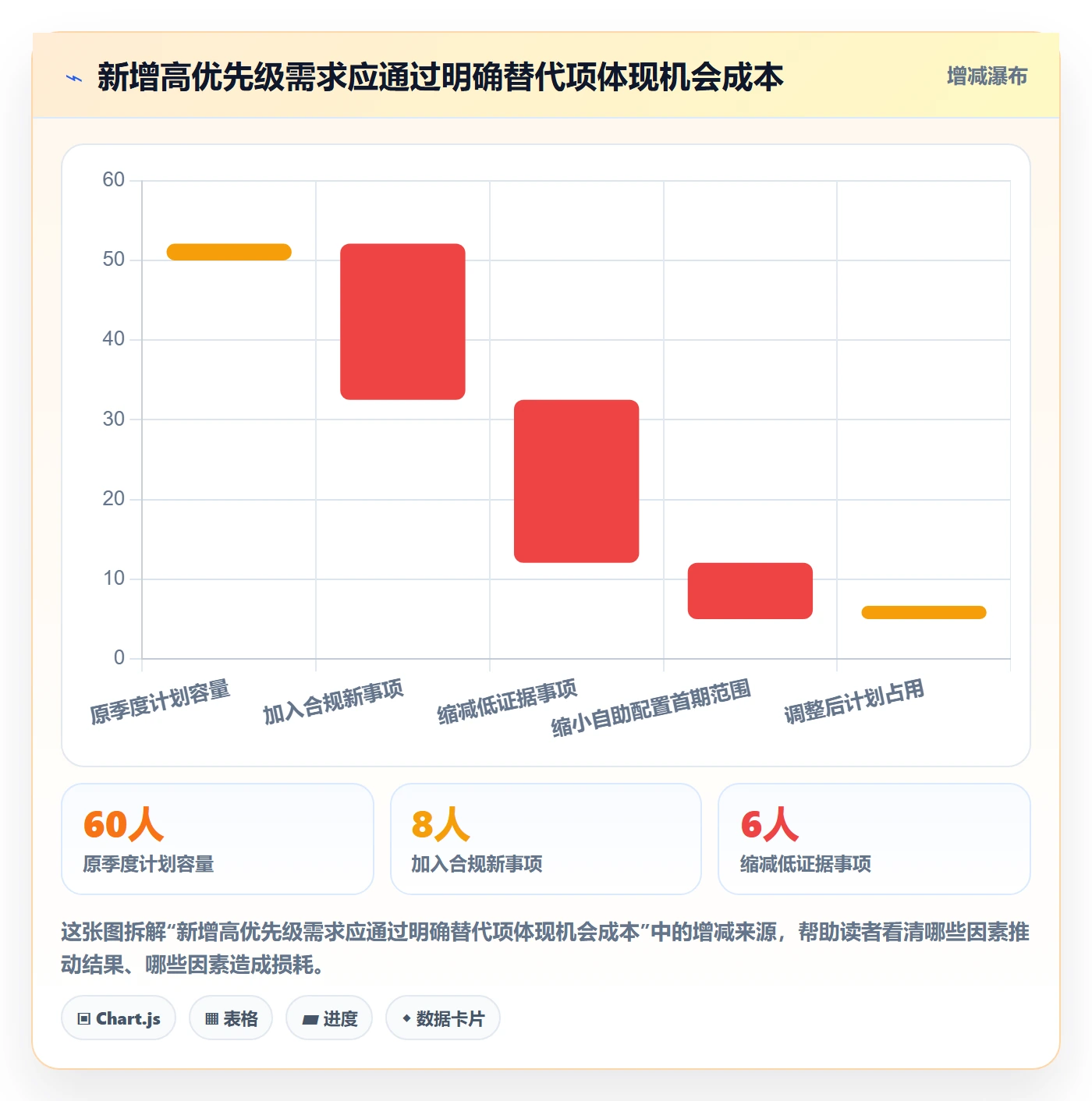

季度中途如果出现新的高优先级事项,不应简单叠加到计划上。评审人需要回答四个问题:新事项的证据是否强于现有承诺?是否存在明确的时间窗口?需要哪些瓶颈角色?它将替代哪个现有事项?如果没有替代项,就要明确说明需要增加资源、缩小范围或接受日期变化,而不是默认团队可以同时完成全部工作。

该团队可以设定触发条件:监管要求变化、关键客户合同条款确认、关键依赖延迟超过约定窗口,或实际工作量连续两个周期显著高于估算时,启动重新排期。触发条件比“有变化就开会”更清晰,也能避免每个普通进展都打断团队执行。

需求排期怎么做?管理层实操方法:需求排期从0到1

六、从0到1的落地步骤:先跑通闭环,再逐步增加精度

1. 第一步:指定决策权与流程边界

启动排期机制前,先明确谁可以提交需求、谁负责补充信息、谁评估投入、谁批准优先级、谁确认容量,以及谁能批准计划变更。职责不清时,会议经常变成所有人都有意见、没有人承担决策。

常见做法是由业务负责人提出价值判断,产品负责人组织需求澄清,交付团队评估投入和依赖,管理层在容量冲突或跨部门事项上做最终取舍。小团队可以由同一个人承担多个角色,但应明确区分“提出需求”和“批准占用资源”这两种权力。

2. 第二步:建立统一入口和最低信息标准

所有新需求进入统一入口,不要求第一天就建设复杂系统。初期用共享表格或现有协作平台也可以,但字段、状态和决策记录必须一致。口头请求可以先登记为待补充事项,不能因为来自高层就绕过记录。

建议先设置简洁的最低信息:问题描述、目标用户、影响范围、业务证据、成功指标、紧迫原因、申请时间、提出人、依赖方和预期投入。信息不足的需求可以保留,但要标记缺项及补充责任人,不进入正式排期决策。

3. 第三步:建立滚动评审节奏

排期不是一次季度大会。可以每周处理新需求和依赖变化,每个迭代检查承诺事项的风险,每月或每个关键业务周期调整中期优先级。组织越大,越需要把例行更新与重大取舍会议分开,以免每次会议都从头讨论所有事项。

评审前由提交方补齐证据,产品或项目负责人整理冲突,交付团队核对角色容量。会议只处理需要决策的问题,例如高价值需求之间的取舍、跨团队资源冲突和承诺日期变化。资料准备充分时,会议时间才会花在判断上,而非现场补作业。

4. 第四步:用不同粒度管理不同时间范围

未来一至两周适合管理已拆解的交付工作;未来一至两个月适合管理主要里程碑、关键依赖和角色容量;更远的时间则适合管理方向、候选事项和资金或人力边界。时间越远,承诺粒度越粗,这是对预测能力的诚实表达,不是管理松懈。

建议采用“近期承诺、中期预测、远期情景”的分层方式。近期计划关注是否可执行,中期预测关注冲突与风险,远期情景关注能力缺口和投资方向。不要把远期候选项目的日期直接传播为对客户或销售的确定承诺。

5. 第五步:记录计划版本和变更原因

每次排期调整都应保留原计划、调整日期、变化原因、批准人和被挤出的事项。没有版本记录,团队就很难判断是估算失准、需求变更、资源调整还是外部等待造成延期。管理者也会误以为团队“总在改计划”,而看不到计划是因为什么事实而变化。

记录不需要写成正式报告。关键是把变更原因分类,例如范围变化、依赖延迟、突发支持、技术风险、资源变动、估算偏差和优先级重排。几轮之后,团队就能发现延期的主要来源,并决定应该改需求质量、依赖管理还是容量假设。

6. 第六步:交付后复盘预测质量和业务结果

复盘不应只问“按时了吗”。至少要检查原定范围是否完成、实际投入与估算差异、关键依赖是否兑现、质量是否达标,以及预期业务结果是否出现。一个按时交付却没人使用的功能,不应被视为排期机制成功。

可以观察三类指标:预测质量,如计划与实际交付窗口偏差;流程稳定性,如中途插入比例和等待时间;业务有效性,如目标指标变化或用户采用情况。指标要用于改进模型,而不是直接作为个人绩效排名,否则团队会有动机压低估算、隐瞒风险或挑选容易完成的需求。

7. 第七步:根据规模选择支持工具

少量团队、低依赖、需求变化较少时,共享表格可能足够。团队人数增多、跨部门依赖增加、需求来源分散后,手工维护状态和容量会越来越容易出错。此时可考虑使用支持需求池、评审流程、工作项关联、计划视图、权限管理和历史追踪的项目管理平台。

对于超过100人的组织,工具选择不应只看界面是否直观,还要验证跨项目资源视图、角色权限、审计记录、数据隔离、报表口径、部署方式和与现有研发流程的衔接。PingCode可作为此类组织评估项目管理平台时的一个候选示例;实际适配度仍应通过业务场景验证,而不是仅凭功能清单或演示环境判断。

工具上线前,可以先选一个跨部门团队试点,观察需求入口是否统一、变更是否可追溯、管理层是否能看到容量冲突、执行者是否减少重复录入。若只是把原有表格搬进新系统,却没有统一状态定义和决策责任,工具不会自动改善排期。

七、不同情况下的行动建议:先看瓶颈,再选方法

1. 需求很少、团队规模较小

若团队人数较少、需求来源集中、依赖简单,不必先引入复杂评分模型。用一张候选清单、一套优先级定义和每周一次短评审,先把需求状态、负责人和下一步动作管理起来。

重点观察是否出现任务过多、频繁插队和重要事项遗忘。小团队的风险通常不是缺少仪表盘,而是关键决策只存在于某个人的记忆里。简洁记录往往比精细流程更重要。

2. 部门多、需求冲突明显

如果多个业务部门都在争夺同一批产品和研发资源,应建立跨部门决策机制。部门负责人不能只为本部门排序,还要能够说明全局收益、共享资源占用和被替代事项。

可以把评审分成两个层级:业务侧先形成候选优先级,跨部门管理层再处理资源冲突。对没有形成共识的事项,明确由谁拥有最终决策权,并记录被否决或延后的理由。避免每个部门各自维护一份“最高优先级列表”。

3. 客户交付和产品研发共用团队

服务型团队或企业软件团队经常同时承担产品演进、客户定制、线上支持和实施任务。此时必须把维护与客户支持容量单独列出,否则产品排期会持续被真实存在但未入表的工作打断。

若客户需求具备明显共性,先判断是否应进入标准产品;若只是单一客户特殊流程,要比较定制收入、维护成本、后续版本兼容和对其他客户的影响。不要仅凭客户规模决定优先级,合同价值、复用可能性、交付成本和长期支持义务都应一起评估。

4. 合规或安全事项存在明确期限

明确截止日期的合规事项通常不能只与一般需求按同一套价值评分竞争,但也不能因此忽略范围和风险。应先明确最低合规要求、责任边界、审计证据和验收方,再确认完成窗口及外部审查依赖。

如果期限与现有计划冲突,管理层应尽早决定缩减其他事项、增加资源或调整承诺。把合规工作默认塞进团队夜间加班,并不等于解决了排期问题,只是把资源冲突转化成质量和人员风险。

5. 需求高度不确定、技术路径未知

当团队还不知道方案是否可行、用户是否愿意采用,或者数据是否可用时,不要按完整交付估算直接承诺上线时间。先设计有边界的探索任务,规定时间上限、要回答的问题和何时做继续或停止的决定。

探索结束后,可能出现三种结果:假设成立,进入交付排期;部分成立,调整目标或范围;假设不成立,停止投入。把“停止”也写成合格结果,可以减少团队为了证明前期投入合理而不断追加资源。

6. 管理层需要向客户或董事会给出预测

对外预测需要区分已确认、目标窗口和候选计划。没有完成依赖核验的事项,不宜给出精确到日的日期。若必须对外承诺,应把范围、前提、验收条件和变更机制一并说明。

预测不是越具体越专业。对于尚未验证的事项,给出可信区间和关键风险,通常比给出单一日期后反复改口更有信誉。管理层要保护团队如实报告不确定性的空间,否则所有预测最终都会变成政治承诺。

八、不同情况下的取舍:排期没有无代价的选择

1. 速度与确定性之间的取舍

快速排期能让团队尽早行动,但如果需求定义和依赖不清,返工概率也会上升;等待信息更完整可以提高确定性,却可能错过市场窗口。判断标准不是“要不要做调研”,而是信息价值是否足以改变决策。

如果一个小型、可逆的改动成本低,可以先做有限试验;如果改动涉及数据迁移、权限、客户合同或长期架构,先验证再承诺通常更划算。错误越难撤销,前置验证的价值越高。

2. 利用率与韧性之间的取舍

把团队排到满负荷,短期看上去产出最大,却可能让任何突发问题都导致整体延期。保留容量会减少纸面上的新需求数量,但能提升对故障、依赖变化和客户问题的响应能力。

缓冲不应被每个部门当成闲置资源随意占用。管理层应明确它用于什么类型的风险,并定期根据实际消耗校准。如果缓冲长期没有用到,可以逐步降低;如果每个周期都被突破,就要调整计划容量,而不是把突破当成例外。

3. 大项目集中投入与小批量交付之间的取舍

大项目集中投入有利于减少切换和重复协调,但也会增加一次性投资风险,且更晚得到用户反馈。小批量交付更早验证价值,代价是需要设计清晰的阶段边界,避免每阶段都留下无法维护的半成品。

当业务价值可以被独立切分、技术方案允许渐进上线时,分阶段通常更容易控制风险;当工作有强耦合、法规要求必须整体满足,或迁移过程不可拆分时,集中规划可能更合适。不要把“敏捷”简单等同于拆得越碎越好。

4. 战略投入与短期客户需求之间的取舍

短期客户需求有明确的收入和关系压力,战略投入则可能要经过较长时间才体现收益。管理层不能期待团队在不改变容量的情况下同时最大化两者。较可行的做法是明确战略容量边界,并定期复核其假设,而不是每次有短期请求就悄悄挪走战略工作。

战略事项也不能成为免于验证的特权。它需要说明预期能力、阶段性里程碑和停止条件。若连续多个周期没有形成可验证进展,就应复盘投资假设,而非仅凭最初的战略标签继续占用资源。

5. 自制、外采与暂缓之间的取舍

当团队容量不足时,外部采购、合作交付或暂缓都是可能选项。外采可能缩短交付时间,但会带来集成、安全、数据治理、供应商锁定和持续费用;自制则能掌握控制权,但需要承担建设和维护成本。

决策时应比较全生命周期成本,而非只比较首期报价。对非核心、成熟且可替换的能力,采购可能更合理;对构成差异化、涉及敏感数据或需要深度集成的能力,自建可能更适合。若短期收益不足以覆盖任何路径的成本,暂缓并不等于管理失败。

九、管理者每月应检查的信号:不要只看红黄绿状态

1. 看插入率,判断计划是否被持续打断

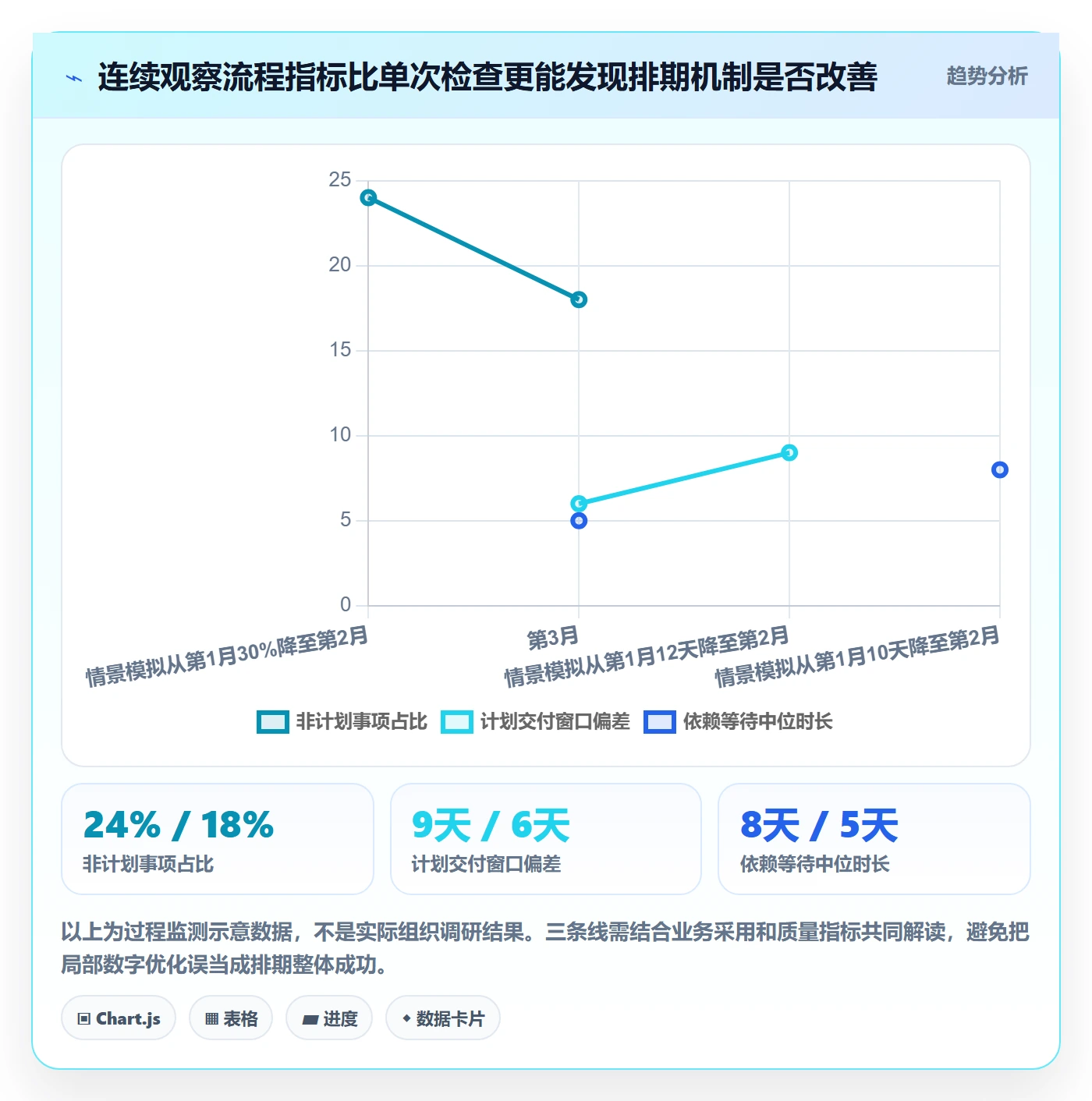

插入率可以定义为一个周期内新增并进入执行的非计划事项占全部执行事项的比例。比例持续偏高,可能说明需求入口失控、优先级规则无效、线上支持容量估算不足,或管理层频繁越级改变顺序。

不要只要求团队降低插入率。要按来源拆分:来自客户故障、合规要求、销售承诺、管理层临时指令,还是前期遗漏。只有知道来源,才能决定是增加支持容量、完善需求评审,还是调整跨部门承诺机制。

2. 看等待时间,判断瓶颈是否在团队之外

从需求进入到开始、从开发完成到测试、从测试完成到客户验收,各阶段等待时间能揭示流程中的隐藏约束。若工作本身只需几天,等待审批或依赖却持续数周,增加开发人员未必有帮助。

对跨组织项目,建议记录依赖提出时间、确认时间和实际交付时间。连续观察几轮后,就能看出某个审批、数据团队或客户验收是否形成系统性瓶颈。管理层可以据此协调规则和服务窗口,而不是只催执行人员“再快一点”。

3. 看估算偏差,但不要把准确度变成惩罚工具

估算偏差应按需求类型和团队阶段分析。例如,新业务探索与成熟维护需求的预测难度不同,不能用同一标准要求。偏差大的事项需要复盘范围变化、等待、返工和估算依据,而不是简单追究某个人“为什么没算准”。

如果团队因为偏差被惩罚,就可能倾向于高估工期、压低目标或隐藏风险。管理层应关注一段时间内的趋势:估算误差是否逐步缩小,主要误差来源是否减少,承诺范围是否更稳定。模型改进比单次日期问责更有长期价值。

4. 看交付后的采用和结果,防止只优化“按时上线”

需求交付后,应跟踪用户是否采用、问题是否减少、目标指标是否变化。若一个需求按时上线,却没有用户使用或未产生预期结果,可能是问题定义错误、方案不匹配、推广不足或指标设定不当。

排期机制的最终价值不是让表格更新得更快,而是提高组织把资源投入到有效工作的概率。交付后的证据应反馈到下一轮优先级判断中:哪些类型的需求价值被高估,哪些能力产生了更广泛的复用,哪些团队依赖经常低估。

需求排期怎么做?管理层实操方法:需求排期从0到1

十、排期机制的工具化:先统一语言,再自动化流程

1. 不要把工具上线当作流程设计的替代品

常见的工具化误区,是先采购系统,再让各部门各自配置字段和状态。最后同一张管理报表里,“已排期”可能在一个部门代表正式承诺,在另一个部门代表只是进入候选池。系统能自动汇总不一致的数据,却不能自动消除定义冲突。

更稳妥的顺序是先统一需求类型、状态定义、优先级含义、容量口径和决策角色,再配置工具。先挑一个代表性团队跑通闭环,确认流程不会制造过多重复录入,再扩大到更多部门。

2. 选择工具时,验证真实场景而不是展示功能清单

管理层评估项目管理平台时,可以拿真实需求做现场演练:从提交、补充证据、评审、排入计划,到变更、依赖跟踪和交付复盘。观察不同角色是否能看到需要的信息,权限是否合适,修改历史是否可追溯,管理报表是否和团队实际工作一致。

对于中大型组织,还应重点测试多个团队并行、跨项目依赖、组织权限、审计、部署和数据治理。工具对管理层的价值,是降低查找和协调成本;对执行团队的价值,是减少重复登记并让上下游状态透明。如果两者都没有改善,功能再丰富也不代表选型成功。

3. 采用分阶段投入,避免一次性迁移全组织

可以先选一个需求量大、跨部门协作明显、负责人愿意参与的团队作为试点。试点期间只验证有限目标,例如需求状态能否统一、变更能否追踪、角色容量是否可见、管理报表是否可信。不要同时迁移所有历史数据、重构所有流程和培训所有人员。

试点结束后,比较使用前后的手工维护时间、需求信息完整率、变更可追溯率和团队满意度。若结果不理想,先调整字段、权限和流程;若有效,再逐步扩展。工具导入也需要排期,尤其要给数据整理、流程配置和用户培训预留真实投入。

十一、FAQ:管理层最常问的排期问题

1. 需求排期和项目排期有什么区别?

需求排期侧重多个候选需求之间的优先级、容量分配和进入时间;项目排期侧重某个已选定项目内部的任务、依赖、里程碑和交付路径。两者有关联,但不应混为一谈。前者决定做不做、先做什么,后者决定选定事项如何落地。

2. 高层临时提出的需求应该直接插队吗?

不应因为提出者职位高就自动插队,也不应为了流程形式拒绝真正紧急的事项。先检查价值证据、时间窗口、风险和所需角色,再由有权限的人决定是否替代现有工作。关键是公开被挤出的事项和影响,让插队成为明确决策,而不是隐性加班。

3. 需求优先级应该多久调整一次?

日常候选顺序可以每周更新,执行中的承诺通常按迭代或里程碑检查,中长期方向则按月或业务周期复核。任何变化都不意味着全盘重排。只有价值、截止时间、依赖、容量或风险发生实质变化时,才需要重新评估相关事项。

4. 需求估算不准,应该如何处理?

先区分估算偏差与范围变化。如果实际工作量高于估算,检查是否有未识别依赖、返工、技术未知或验收标准变化。记录一段时间的数据后,按不同类型校准估算。避免把单次偏差直接变成个人责任判断,否则会破坏团队诚实报告风险的意愿。

5. 需求很多、资源不足,是否应该全部排上优先级?

可以为候选需求排序,但不等于全部进入执行计划。优先级表示相对价值,排期还必须通过容量和依赖核验。若没有容量,应明确哪些进入本周期、哪些进入候选、哪些暂缓,并说明恢复评审的条件。

6. 需求没有量化收益,是否就不能排期?

不是所有价值都能直接换算成收入。合规、安全、稳定性和长期能力建设可以使用风险降低、事件频次、服务水平、客户准入或维护成本等证据。关键是说明判断依据、预期影响和验证方式,不要把“无法精确量化”变成无需论证。

7. 应该给每个需求都承诺具体日期吗?

不应该。已完成拆解、关键依赖已确认、角色容量明确的事项,可以提供相对具体的交付窗口;还在探索或依赖未定的事项,应提供目标窗口、置信度和前提。过早承诺单日日期,通常只是把不确定性转移到后续汇报。

8. 小团队需要使用复杂的项目管理平台吗?

不一定。若需求规模小、协作关系简单,共享表格和固定评审可能足够。只有当状态追踪、权限、跨项目依赖和容量管理的手工成本已经明显上升时,才值得评估更完整的平台。选择工具的标准应是解决具体问题,而不是追求功能最多。

十二、总结:好的排期不是承诺更多,而是让取舍更诚实

需求排期从0到1,最重要的变化不是增加一套表格,而是让组织从“谁声音大就先做”转向“基于证据、容量和机会成本做选择”。排期需要说明价值,也要暴露投入;需要给出时间,也要说明置信度;需要响应变化,也要承认每次新增工作都会挤占其他事项。

我建议管理层下一步先做一件具体的事:选取最近一个周期的真实需求,把它们按候选、已评审、已承诺、执行中和已交付重新分类;补上价值证据、关键角色、依赖、实际投入和变更原因。不要先追求复杂评分,也不要先要求团队报出更精确的日期。先找到需求为何进入、容量为何被占用、承诺为何变化的事实。

当这些事实能被持续记录,团队就能逐步校准预测,管理层也能看清每一次优先级调整的代价。成熟的需求排期,不是保证永远不变,而是让变化有依据、承诺有边界、资源有去向,最终把有限容量交给最值得做的工作。

常见问题解答(FAQ)

1. 需求排期从0到1,第一步应该做什么?

我手上有一批销售、客服和产品团队提来的需求,大家都说自己的最急,但我不知道该先排优先级,还是先估工期。有没有一套能从混乱需求走到可执行排期的起步方法?

先别急着给需求排日期,先把需求变成可比较、可估算的工作项。实践中可按“目标与验收标准,业务价值,紧急程度,工作量,依赖关系”补齐信息;缺少验收标准或关键依赖不清的需求,先进入澄清队列,不应直接承诺上线时间。随后把工作拆到团队能估算的粒度,例如一个开发周期内可完成并验证的任务。

建议用统一字段建表:需求负责人、目标指标、最晚需要时间、估算人日、依赖项、验收人。这样做的判断依据是:排期最容易失真的地方,通常不是计算日期,而是把尚未说清楚的愿望当成确定工作量。

2. 需求优先级怎么排,才能避免谁声音大就先做谁的?

我发现会上最急的需求往往来自表达最强势的人,排完之后又有人拿客户投诉或领导要求来改顺序。我想让优先级有依据,但又不希望变成复杂的打分游戏,应该怎么做?

用少量、可解释的维度做排序,比堆很多指标更可靠。可以先按业务影响、时效性、战略匹配度和投入成本做相对评分,并把“必须在某日期前完成”的合规、合同或事故修复类事项单独标记为硬约束,而不是让它们和普通优化需求混在一个总分里。举例来说,团队可用1至5分评估影响和时效,再把工作量分成小、中、大;

评分只用于形成讨论顺序,不能自动决定排期。评审时要求提出人说明受影响对象、损失或收益依据,以及延后一个周期的后果。若无法说明,先列为待验证,而不是因为“很急”直接插队。

3. 团队产能有限,需求排期时应该留多少缓冲?

我以前按每个人可用工作日把需求塞满,结果一有线上问题、评审返工或临时支持,计划就整体延期。我想知道缓冲应该怎么估,才不会既过度乐观,也把太多时间空出来?

不要用名义工时当可承诺产能。先查看最近几个周期实际用于需求交付的时间,并扣除会议、值班、缺陷处理和休假等固定占用;如果没有历史数据,可以先用一个周期试运行,再按实际完成量校准。比如团队名义上有100人日,但近期约有20人日用于支持与维护,那么排期基数应接近80人日,而不是100人日;

此外还要为高不确定性任务预留空间。缓冲不宜凭感觉统一设定,可把任务分成已验证、部分验证和探索性三类,对后两类安排估算区间或先做短期验证。若连续几个周期都大量延期,优先检查估算偏差、依赖等待和临时插单,而不是简单要求团队加快速度。

4. 排期过程中新增需求或依赖延期,应该怎么调整计划?

我最头疼的是排期刚发布就不断变化:销售带来新承诺,另一个团队的接口也迟迟没好,最后所有需求都被标成进行中。我想知道怎样调整才既能响应变化,又能让团队和管理层知道哪些承诺受影响?

先设定变更规则,再讨论每个新需求。新需求进入时,记录提出原因、目标日期、影响范围和所需工作量,并明确它是替换当前计划中的哪一项,还是接受整体交付日期后移;不要默认新增工作可以无成本插入。对于跨团队依赖,排期中写明依赖负责人、交付物和确认日期,并设置检查点;

依赖未确认时,将相关需求标注为有风险,而不是给出看似确定的上线日。每次变更后同步更新范围、负责人、日期和风险,并保留变更记录。管理层需要看到的不是一张永远不变的日期表,而是“发生了什么变化、影响了什么承诺、有哪些可选取舍”。

核心关键词

读者评论

江
江一凡

我们之前也试过按总人天排需求,后来发现测试和数据岗位总被多个项目同时占用。把共享角色单独列出来后,冲突确实更早暴露,不过临时支持工作怎么估容量,还是挺难统一。

贾
贾若宁

把候选、已承诺和执行中分开很有用。我遇到过需求只是会上讨论过,业务方就当成已经答应了。状态之外,最好也记录谁批准、什么情况下重新评估,否则日期一变还是容易说不清。

覃
覃景行

我比较认同远期用区间预测,但业务方常需要一个日期做客户沟通。实际操作中,我们会给外部一个窗口,同时明确依赖和更新时间;如果只给区间、不说明何时收窄,反而会让人觉得排期没有结论。

文章包含AI辅助创作:需求排期怎么做?管理层实操方法:需求排期从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/506055
