研发团队排期表上写着“下个迭代可投入 80 人天”,上线前却发现其中 25 人天被线上故障、跨团队评审和临时需求吃掉。资源评估最容易犯的错,不是算术错误,而是把“理论上可用的人力”误当成“能够交付需求的产能”。要让需求排期可信,必须把需求规模、人员技能、非项目工作、依赖关系和不确定性放进同一套判断逻辑里,再用实际交付结果持续校准。
一、先讲核心结论:资源评估不是把工时填进日历
1. 评估对象应是可交付产能,而不是名义人力
我做需求排期复盘时,第一步通常不是问“团队有几个人”,而是问“这些人在这个周期内,能对哪些需求投入多少连续、有效的时间”。同样是 10 名研发人员,若其中 2 人承担值班、1 人长期支援其他团队,实际可投入一个版本的产能可能只有 6 至 7 人的工作量。
因此,资源评估至少要区分三种容量:合同或编制意义上的名义容量、扣除休假和固定事务后的可用容量,以及考虑上下文切换、依赖等待和返工之后的有效交付容量。排期应该以有效交付容量为边界,而不是以名义容量为承诺。
2. 用交付区间替代单点承诺
需求估算很少能精确到一个确定数字。一个需求写成 8 人天,不代表它一定在 8 天内完成;它可能因为接口定义不清变成 13 人天,也可能因已有组件复用缩短到 5 人天。把单点估算当承诺,会隐藏风险;把它当作区间中的中位判断,才适合做资源决策。
对于需求排期,我更倾向于记录基准估算、乐观估算和悲观估算,并标记三者差距。差距越大,说明需求越不确定,越不应在没有澄清和技术验证的情况下被排进刚性发布日期。
3. 排期质量要看预测误差,不只看是否按时上线
一个版本按时上线,不一定意味着资源评估准确。如果团队通过延期其他需求、持续加班或压缩测试时间才守住日期,计划表面成功,系统性风险却被转移到了下个周期。相反,及时识别风险并主动调整范围,可能比勉强按原计划上线更体现管理质量。
我会同时观察计划完成率、估算偏差、需求中途变更率、未计划工作占比和关键技能负载。单一的“按期率”无法说明团队是否稳定,也无法解释为什么计划反复失准。
| 观察维度 | 要回答的问题 | 不宜单独得出的结论 |
|---|---|---|
| 容量利用 | 计划产能是否超过可用产能? | 利用率高就代表效率高 |
| 估算偏差 | 哪些类型的需求经常低估? | 偏差大就是个人估算能力差 |
| 未计划工作 | 计划外事务如何侵蚀承诺? | 所有插单都应该拒绝 |
| 技能负载 | 关键岗位是否形成单点瓶颈? | 团队总人天充足就一定能交付 |
二、背景和真实场景:为什么“人不少,需求还是排不进去”
1. 资源评估的单位错了,团队人数无法直接相加
一个有 12 名工程师的团队,不等于拥有 12 倍的交付能力。前端、服务端、测试、数据、运维等角色之间存在工作边界;即便总人天充足,某个关键环节只有一名熟悉系统的人,也可能让多个需求排队等候。
例如,一个版本预计需要 30 人天服务端开发、18 人天前端开发和 12 人天测试。团队账面上有 8 名开发和 3 名测试,但如果服务端只有两人能改核心模块,且其中一人还负责值班,那么服务端的关键路径可能比总量更早触顶。资源瓶颈通常出现在角色、技能或依赖节点,而不一定出现在团队总人数。
2. 研发时间并非全部属于项目时间
研发团队的工作通常混合着需求开发、代码评审、故障处理、技术债治理、招聘面试、跨团队支持和日常沟通。若排期模型默认每个人每周 40 小时都能投入需求,误差就会在周期开始后逐步显现。
我建议先从实际日历和工单中识别固定占用,再用最近几个周期的工作记录估算剩余的随机占用。值班团队、平台团队和频繁参与客户问题处理的团队,随机占用通常更高;稳定维护成熟产品的团队,波动可能相对小一些。不能把某个团队的缓冲率直接复制给另一个团队。
3. 需求排期本质上是多个约束的交集
一项需求能否进入某个版本,至少要同时满足四个条件:容量足够、关键技能可用、依赖能够按时完成、需求本身具备可执行的信息。缺少其中任何一项,都可能出现“看起来已排期,实际无法启动”的情况。
因此,排期会既不是需求列表的排序会,也不是把负责人名字填进任务的会议。它应该产出一组可以解释的选择:为什么先做这些需求,哪些需求被延后,延后是因为容量、风险、依赖还是业务优先级,以及新的信息出现后如何调整。
4. 适用于中大型组织的协作场景
在 100 人以上的组织里,需求常常跨越多个研发小组、测试团队、产品线和平台能力团队。某个团队的排期准确,并不自动意味着端到端交付准确,因为团队之间的接口定义、评审窗口和发布节奏同样占用时间。
以 PingCode 为例,中大型组织可将需求、迭代、任务、缺陷和交付记录放在可关联的工作流中,便于对照计划与实际进展。但工具能提供记录和视图,不能替代需求边界澄清、容量假设校准和管理者对优先级冲突的裁决。管理平台解决的是信息可见性问题,排期质量仍取决于团队如何定义和使用数据。
三、常见误区:数字看起来精细,不代表预测可靠
1. 误区一:把人数乘以工作日当作可承诺产能
常见算法是“团队人数 × 工作日 × 每天工时”,然后把结果分给需求。这种算法简单,但把会议、休假、值班、评审和跨团队等待都当成了零。它适合做非常粗略的上限测算,不适合直接变成版本承诺。
更可靠的做法是从日历容量开始,再扣除已知占用和历史上反复出现的非项目工作。对随机事务,不要假装能逐项准确预测,可以使用历史区间或缓冲比例表达不确定性,并在周期结束后核对缓冲是否被合理消耗。
2. 误区二:用加班填补计划缺口
如果需求总量超过有效产能,默认通过加班补齐,本质上是在把风险藏进团队的时间里。短期看,部分任务可能提前完成;连续几个周期后,疲劳、缺陷、交接成本和人员流失风险会反过来降低产能。
我会把加班看作异常信号,而不是固定的容量来源。若某个版本必须依赖加班才能按期完成,应明确写出加班的范围、时长、原因和后续恢复安排,并同时讨论缩减范围、延后日期或增加替代方案。
3. 误区三:把历史速度当成下个周期的保证
历史交付量是有价值的预测依据,但不是对未来的硬性承诺。若团队上个周期交付了 50 个相对独立的小任务,下个周期却集中处理一个跨服务迁移项目,直接沿用“50 个任务”的容量没有意义。
比较历史表现时,至少要检查需求类型、团队成员、技术复杂度、依赖数量和中途变更是否接近。历史数据适合校准预期,不适合脱离上下文充当目标配额。
4. 误区四:把估算颗粒度做得越细,排期就越准
把需求拆成数十个小时级任务,看起来精确,却可能把讨论成本推高,也制造一种“数字精确等于结果确定”的错觉。需求边界还在变化时,过早细化只会让估算很快过期。
我通常采用分层估算:远期需求先按规模和风险粗估;临近进入迭代时再拆到可以安排和验收的任务;一旦发现未知技术点,先安排短时验证,再更新估算。细化的目的,是支持决策和执行,不是展示计算过程有多复杂。
5. 误区五:只统计已完成需求,忽略被打断和未完成工作
只看最终完成的需求,会漏掉被插单打断、等待依赖、返工和周期末遗留的工作。团队因此可能误判“剩余容量充足”,并继续承接需求,直到多个任务同时卡在半成品状态。
对于跨周期任务,我会同时观察进入工作状态的数量、完成数量和在制品停留时间。若一个周期内开启的需求很多,但完成量没有同步增加,问题往往不是人不够努力,而是工作被切得过散、依赖没有解除,或者关键技能被多条工作流争抢。
6. 误区六:把全员利用率拉满当成最佳资源配置
日历排到 100% 并不等于效率最大化。研发工作有探索和反馈属性,团队需要留出处理故障、澄清需求和完成评审的空间。如果每个人都被固定安排满,任何小变化都会把后续计划推迟。
管理者更该关心的是交付流动是否稳定,而不是每个人是否每小时都有任务。适度空闲并非浪费,它是处理不确定性的弹性;但如果长期空闲来自输入不足、决策等待或职责不清,就应另行诊断,不能一概称为缓冲。
7. 误区七:把估算偏差归咎于个人
一个需求实际耗时远超估算,可能来自产品范围变化、测试环境不可用、技术债、外部接口延迟、评审排队,也可能来自确实漏算了实现复杂度。若只追问“谁估错了”,团队会倾向于报更大的数字自我保护,估算数据也会逐渐失去判断价值。
偏差复盘应先找原因分类,再决定动作。例如,若主要问题是需求变更,就完善变更记录和范围控制;若是接口依赖,就把依赖确认提前;若是未知技术风险,就把验证任务从正式开发任务中区分出来。
四、专业判断逻辑:从需求输入到版本承诺的六个步骤
1. 先定义需求边界和完成口径
资源评估前,先明确需求要解决的问题、用户范围、关键验收条件、明确不做的内容以及依赖方。若需求还无法回答“什么结果算完成”,估算就只能表达不确定性,而不能支撑可靠承诺。
我会把“待澄清”与“已可估算”分开管理。待澄清需求可以进入机会池或预研池,但不应因为有一个大致人天数字,就被误认为已经具备执行条件。
2. 分别估算工作量、周期和风险
人天描述投入量,日历时间描述从开始到完成所经历的时间,两者不是一回事。一个需要 5 人天的需求,可能因为评审、测试环境或外部接口等待,历时两周才结束。排期时必须同时讨论投入、等待和关键依赖。
对复杂需求,我会把开发、测试、数据迁移、发布和验证分别拆开估算;对不确定部分,则说明估算依据和主要假设。任何估算数字都应能回答“它包含什么、不包含什么、哪些情况会让它变化”。
3. 先算团队容量,再按角色和技能拆分
一种实用的周期容量计算方式是:可用人天等于周期工作日减去休假、固定职责、已知会议与支援占用;有效需求容量再根据该团队的历史未计划工作和交付损耗进行调整。调整系数应来自团队自己的观察,不能把经验比例伪装成行业标准。
例如,某团队一个两周周期有 10 名成员,每人按 10 个工作日计算,共 100 人天。扣除休假 6 人天、值班及固定运维 14 人天、已承诺的跨团队工作 10 人天,剩余 70 人天。若历史上随机故障和需求澄清平均再占用约 10% 至 15%,本周期可以用于新需求的规划容量大约是 60 至 63 人天,而不是 100 人天。
这仍然只是总容量。下一步要拆到技能角色:前端、服务端、测试、数据、基础设施等分别核对。如果测试角色只剩 8 人天,而拟排需求需要 15 人天测试,增加服务端开发人员不能解决这个瓶颈。
4. 找出依赖、关键路径和单点技能
把需求拆分成可以识别先后关系的工作包,标出外部依赖、评审节点、环境准备和发布窗口。若多个需求都依赖同一位工程师、同一个数据团队或同一套测试环境,排期应显式显示这个共享约束。
关键路径上的延误会直接影响交付日期,而非关键路径上的局部延误可能有缓冲空间。评估时应避免把所有任务按人天简单相加后就推导发布日期,而要考虑任务之间能否并行、谁在等待谁,以及等待期间是否能转做其他工作。
5. 用概率区间管理不确定性
对成熟、重复且边界稳定的需求,可以采用较窄的估算区间;对首次接触的架构改造、外部系统集成或数据治理任务,则应使用更宽的区间。区间不是为了显得谨慎,而是为了让业务方理解不同承诺水平对应的取舍。
若组织已有足够历史数据,可以按需求类型和团队计算估算误差分布,回答“类似需求中有多少比例在某个范围内完成”。数据不足时,不应声称拥有精确概率,可以用低、中、高三种情景做敏感性分析,并标明这是当前假设下的推演。
6. 在排期会上处理范围、日期和风险,而非只讨论谁来做
排期的最后一步不是把任务分派出去,而是讨论在容量限制下如何选择。可选动作包括缩小范围、拆分交付、调整日期、增加资源、先做技术验证、解除依赖或降低并行数量。每个动作都有成本,应让相关决策者看见。
我会要求会议结束时留下四类信息:已承诺的需求、暂缓的需求、主要假设和触发重新评估的条件。比如外部接口若在某日之前没有稳定版本,就把相关需求移出当前发布范围,而不是等到临近上线再解释计划失效。
五、案例和数据观察:一个两周迭代如何从“排满”变为“可解释”
1. 先说明案例口径:以下为情景模拟
以下案例是用于演示分析方法的情景模拟,不是对某家企业或某个产品的真实业绩披露。假设一个 10 人研发小组采用两周迭代,成员包括 6 名开发、2 名测试、1 名产品和 1 名技术负责人,团队同时承担线上支持和跨组接口协作。
团队最初按 10 人 × 10 个工作日,得到 100 人天容量;再把候选需求估算为 96 人天,认为“还有 4 人天余量”。上一周期实际完成了 68 人天,剩余工作跨到下个周期,团队由此开始争论是估算不准,还是执行效率低。
2. 先分解容量损耗,而不是直接指责交付不足
复盘日历和工作记录后,团队发现两周内 6 人天用于休假,14 人天用于值班与线上问题,10 人天用于既有跨组承诺,另有约 8 人天分散在评审、环境等待和临时需求处理中。可用于规划新需求的容量约为 62 人天,与 96 人天的计划总量相差 34 人天。
这组数字改变了讨论方向:不是“大家为什么只做了 68 人天”,而是“为什么排期时把明显存在的固定占用和随机占用当成了零”。团队进一步检查任务构成,发现需求计划还过度集中在两名服务端工程师身上,测试工作则被压到迭代最后几天。
3. 把总人天改为角色容量后,瓶颈更加清楚
容量拆分后,团队得到如下模拟规划值。这里的“需求可用容量”已经扣除已知固定事务,并预留了适度的随机工作缓冲;数字用于展示计算思路,不应直接作为其他团队的标准。

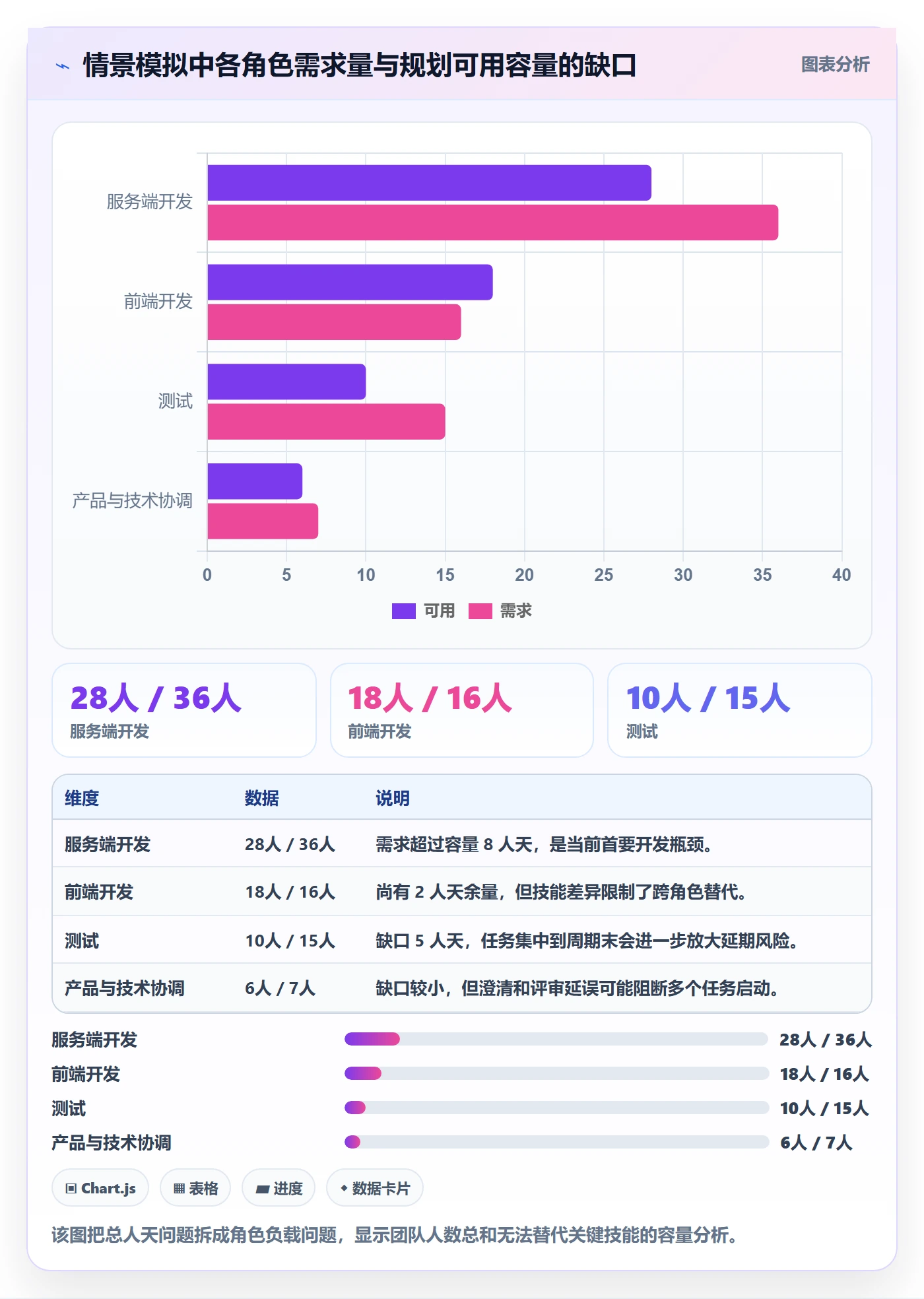

| 角色 | 规划可用容量 | 候选需求需要量 | 差额判断 |
|---|---|---|---|
| 服务端开发 | 28 人天 | 36 人天 | 超出 8 人天,需拆分或调整范围 |
| 前端开发 | 18 人天 | 16 人天 | 有 2 人天余量,但不能直接转成服务端产能 |
| 测试 | 10 人天 | 15 人天 | 超出 5 人天,测试排队风险高 |
| 产品与技术协调 | 6 人天 | 7 人天 | 评审与澄清可能延迟任务启动 |
总量上,候选需求约为 74 人天,已高于团队 62 人天的规划容量;分角色看,服务端与测试又分别超载。即使团队总人天看似接近,人员不能无限互换,仍然无法安全承诺全部需求。
4. 调整范围后,计划变得可解释
团队把需求分成三个层次:必须交付的核心能力、可独立拆出的增强项、存在外部依赖的扩展项。第一轮计划保留 54 人天的核心交付,为测试返工、线上问题和需求澄清留出空间;另外约 20 人天进入候选池,只有在依赖按期完成且容量仍然充足时才启动。
这个决定并没有让所有人都“满负荷”,但它减少了同时开工的需求数量,也避免把测试任务集中到周期末。最终更重要的变化不是计划数量减少,而是每项承诺都有边界,延期条件也提前公开。
5. 观察哪些数据能验证模型是否有效
周期结束后,不应只检查核心需求是否完成,还要将计划和实际按相同口径对比:哪些工作属于计划内,哪些是新增插单;需求从开始到完成用了多久;各角色是否发生排队;缓冲被哪些事项消耗;估算偏差来自技术、范围还是等待。
例如,若连续三个周期都出现“服务端容量够、测试积压”的情况,优先动作可能是调整测试参与时点、缩小并行工作量或改善自动化,而非继续增加服务端需求。若计划内工作总能完成,但临时工作持续挤占大量容量,则应单独设定支持容量或改变值班机制。


六、把数据变成可复用的资源评估机制
1. 先统一数据定义,避免同名指标各算各的
同一个“完成率”,可能有人按需求数计算,有人按工时计算,还有人把完成代码但未测试的任务也算作完成。口径不统一,趋势图再漂亮也不能支持决策。团队应先明确周期边界、需求完成定义、计划变更记录方式和工作量单位。
我建议至少区分需求项、工作项和投入工时三个层次。需求项体现用户价值和范围,工作项体现执行进度,工时用于容量观察。不要把需求点数、人天、任务数混成一个指标,更不要用一个数字同时解释规模、效率和价值。
2. 建立最小但有用的指标集
初期不必建设复杂的管理仪表盘。选取能回答关键问题的少量指标,连续记录几个周期,比一次性收集大量没人使用的数据更有价值。
- 计划完成率:统计周期开始时承诺且按定义完成的工作占比,同时保留范围变更记录。
- 需求估算偏差:比较估算投入与实际投入,按需求类型、复杂度和团队切分观察。
- 未计划工作占比:记录插单、故障、紧急支持等工作占总投入的比例。
- 在制品数量:观察同时处于开发、评审、测试状态的工作项,识别过度并行。
- 周期时间:观察工作从进入执行到完成的历时,并区分实际处理与等待时间。
- 角色负载差异:比较各关键角色需求量和可用容量,识别单点瓶颈。
3. 用滚动预测替代一次排期后不再调整

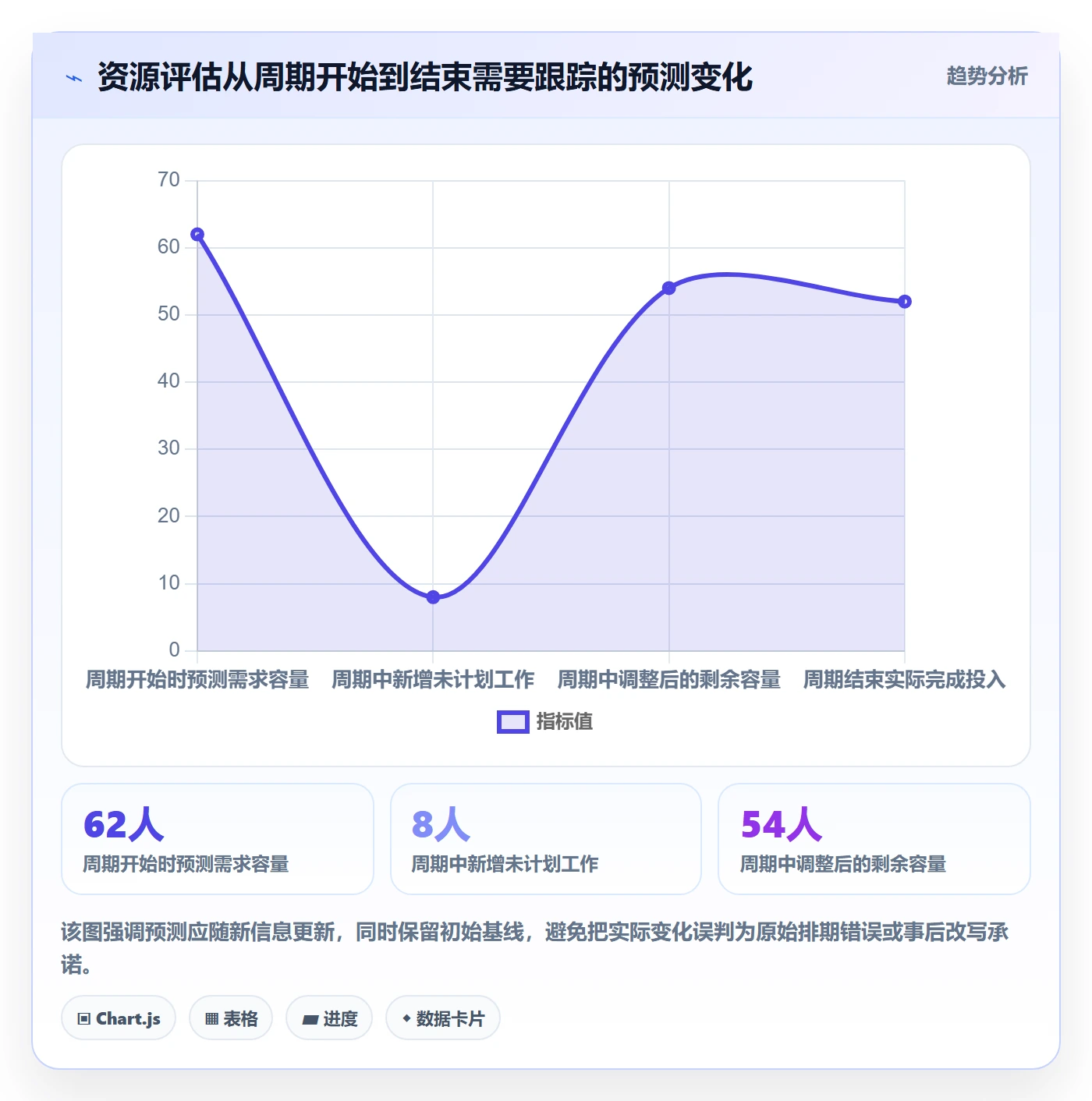

需求范围、人员可用性和外部依赖都会变化,排期应当是滚动预测,而不是周期开始后禁止更新的静态合同。更新不代表承诺可以随意变动;相反,只有记录变化原因、影响范围和决策人,滚动预测才不会沦为随时改数字。
适合的节奏是:远期做粗粒度容量与风险判断;临近迭代时更新依赖和技能负载;周期中关注新出现的风险和未计划工作;周期末对照预测与实际,校准下一轮。调整计划时要留下版本差异,而不是覆盖旧记录。
4. 让估算复盘聚焦模型,不做个人排名
如果团队用估算数据评定个人快慢,成员会倾向于低报工作量、拆分任务或选择容易完成的工作,数据就不再反映真实情况。资源评估的目标是改善团队预测能力和交付流,而不是建立一套看似客观的个人绩效排名。
复盘时可按原因分类:范围变化、技术未知、外部依赖、环境等待、返工、人员切换、估算遗漏。对每一类问题,确认它是否重复发生、能否提前暴露、由谁采取什么改进动作,并在后续周期验证动作是否降低了偏差。
5. 在管理平台中建立可追溯关系
当需求、任务、缺陷、迭代和实际状态分散在多个表格或沟通渠道,管理者很难还原“当时为什么这样排、之后发生了什么”。在 PingCode 等管理平台中建立需求到任务、缺陷和迭代的关联,有助于追踪计划变更和交付过程;前提是团队采用稳定的数据口径,并及时维护状态。
工具选择时,我更关注能否关联需求和执行记录、能否保留状态变化、能否按团队或周期筛选、权限是否适配组织治理,以及数据导出和集成是否满足现有流程。自动汇总能减少重复统计,但如果输入数据不完整,仪表盘只会更快地放大错误。

七、不同情况下的行动建议与取舍
1. 新团队或历史数据不足:先做小范围校准
新组建团队、刚完成重组或技术栈发生明显变化时,历史速度的参考价值有限。不要为了显得成熟而直接套用其他团队的产能数字。先选择边界清晰、依赖较少的工作,记录估算、实际投入、等待时间和变更原因。
前几个周期的目标是建立可比较的观察基线,而不是追求预测精度。可以采用低、中、高三种情景,并明确哪些假设最可能改变结果。待积累足够相似样本后,再逐渐缩小估算区间。
2. 维护与故障工作占比较高:把随机工作作为独立容量池
线上支持频繁的团队,不适合把故障工作埋在每个需求的估算里。可将支持工作单独记录,按滚动周期观察其占比和波动范围,再据此为值班、故障处理或紧急请求预留容量。
这种做法的取舍是:预留过多会降低可承诺的新需求量,预留过少则会频繁打断计划。可先根据近期实际数据设置试行缓冲,连续几个周期检查空置和超额情况,再调整比例。缓冲不是固定福利,而是对波动的显式定价。
3. 关键技能只有一两个人掌握:优先治理单点瓶颈
若所有核心服务端任务都依赖一名专家,继续向需求池添加工作不会增加交付能力。短期可以调整需求顺序、拆分非关键部分或安排结对;中长期可通过文档、代码评审、轮岗和模块共管降低知识集中度。
培养替补需要时间,也可能降低当前周期的短期产出。团队应在“马上交付更多需求”和“降低未来单点风险”之间做明确取舍,避免一边要求专家持续救火,一边期待团队能力自然扩散。
4. 日期不可移动:优先管理范围和风险
有些发布窗口受法规、市场活动或外部合作约束,日期确实很难调整。这时应优先明确最低可交付范围,把增强项、低优先级体验优化和高不确定内容拆出去,并为关键依赖设置最晚决策日期。
固定日期不等于固定范围。若业务方既要求日期不变,又要求范围不减,还拒绝增加资源或接受风险,那么团队需要把不可兼得的约束摆到桌面上,由决策者确认风险承担方,而不是让执行团队用隐性加班填平所有缺口。
5. 需求价值尚不清楚:先验证价值,再购买完整产能
当用户问题、业务目标或成功指标还不明确时,直接安排大规模开发可能造成资源投入与实际价值脱节。可以先安排访谈、原型测试、数据分析或短期技术验证,以较小成本减少需求不确定性。
这类前置探索同样占用资源,但它的作用是避免在错误方向上投入更多人天。若验证结果不能支持原假设,应允许团队停止或调整需求,而不是因为已经排了计划就继续推进。
6. 跨团队依赖多:把等待时间作为计划输入
依赖团队的工作并非本团队可以完全控制。排期时应确认对方的交付物、负责人、最晚提供时间、接口验收方式和异常升级路径。若对方只能给出模糊承诺,应把这种不确定性反映到当前版本的范围或日期判断中。
跨团队协作的取舍通常不是“要不要依赖”,而是选择降低依赖、提前集成、并行开发模拟接口,还是接受等待。不同方案有不同成本,模拟接口可能带来后续适配工作,提前集成则会占用更多协调时间。
八、常见问题
1. 研发团队资源评估应该按人天还是故事点?
两者都可以作为团队内部的规划辅助,但不能混用,也不能把它们直接转换成个人产能。人天更接近投入时间,故事点通常表达相对规模和复杂度。若团队已稳定使用故事点,可用历史交付量做团队级预测;若需要核对实际资源占用,则应另行记录时间或角色容量。
2. 一个需求估算多少人天才算合理?
没有脱离需求边界、技术环境和团队熟悉度的通用标准。一个数字只有在说明工作范围、验收条件、依赖假设和风险之后才有意义。对于不确定性较高的需求,给出估算区间并说明验证动作,通常比提供一个看似精确的单点数字更有帮助。
3. 团队排期时应该预留多少缓冲?
不建议直接采用固定比例作为普遍规则。缓冲应结合团队近期的值班、插单、休假、需求变更和等待情况确定,并区分已知固定占用与随机波动。新团队可以先试行一个保守范围,再根据连续几个周期的实际消耗调整。
4. 如何判断是资源不足,还是需求估算偏差?
先对比需求估算与实际投入,再检查未计划工作、角色负载、依赖等待和范围变化。如果实际投入接近估算,但未计划工作持续挤占时间,问题更可能是容量假设失真;如果同类需求反复超出估算,应检查需求拆分、技术未知和估算样本;如果任务长时间等待特定角色,则应调查瓶颈和并行限制。
5. 资源评估能否用来评价个人效率?
不宜把估算准确率、任务数量或工时利用率直接用作个人效率排名。这些数据受任务难度、依赖、协作和知识分布影响,很容易被误读。更适合用来观察团队交付系统是否稳定、瓶颈在哪里,以及改进措施是否有效。
6. 已经排进迭代的需求可以中途调整吗?
可以,但应保留调整记录并说明原因、影响和决策人。重大故障、监管变化或关键依赖失败,都可能使原计划不再合理。维护原始基线不是为了限制变化,而是为了区分“计划变化”和“计划执行偏差”,从而正确复盘。
九、结尾:让排期成为可检验的判断,而不是漂亮的承诺
资源评估的价值,不在于把未来算得毫无误差,而在于更早暴露哪些条件可能让承诺失效。团队需要知道可用容量从何而来、需求估算包含什么、关键技能是否过载、外部依赖何时可能阻塞,以及出现变化时可以牺牲什么。
我更看重一种朴素但可持续的做法:用团队自己的数据建立基线,按角色和依赖拆解容量,把不确定性说清楚,在周期中滚动更新,并在结束后追问偏差的系统原因。一个能解释为何调整、如何调整、调整后承担什么代价的排期,通常比一个看起来精确却不允许变化的排期更可信。
下一步可以先选最近三个周期,统一完成口径,回看计划投入、实际投入、未计划工作、角色等待和范围变化;找出最常出现的一类偏差,只针对它做一个改进实验。先让一个瓶颈变得可见,再扩大数据范围,比一开始建设复杂模型更容易得到可靠结果。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:资源评估最佳实践:研发团队需求排期数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/505114
读者评论
我们团队以前也按“人数×工作日”排期,后来发现测试环境和发布窗口才是主要瓶颈。现在会单独记录等待时间,但这类数据刚开始很难统计,想知道有没有更简单的落地方式。
区间估算对跨团队项目确实更实用,不过业务方常常只接受一个明确日期。实际沟通时,除了给出乐观和悲观结果,最好同步说明触发调整的条件,否则区间容易被理解成推诿。
文章提到区分人天和日历周期很关键。我遇到过开发工作量不大,却因接口负责人排期和安全评审拖了两周的情况。建议复盘时把等待责任和等待原因也纳入统计,才能找到真正的改进点。
