需求排期如何做好开发周期?实施团队流程优化与操作步骤

需求排期最容易失真的地方,不是团队估时不准,而是把“需求已排进迭代”误当成“开发周期已可承诺”。我做排期评审时,会先追问三个问题:需求边界是否稳定、关键依赖是否有负责人、团队是否扣除了评审与返工时间。只要其中一项没有答案,排期表上的日期就只是愿望,不是可执行计划。本文给出一套从需求准入、容量测算到滚动校准的流程,并用明确标注的情景模拟说明怎样把周期估得更可靠。

一、先讲结论:排期不是填日期,而是控制不确定性

1. 先把“开发周期”拆成可管理的组成部分

业务方常说“这个功能两周能不能上线”,但“两周”可能指编码时间、从需求提出到上线的日历时间,也可能指团队承诺的交付窗口。三者不是一回事。若不先统一口径,团队会用工作日估开发,业务却按自然日理解交付,冲突往往在发布日期临近时才暴露。

我建议把需求周期拆成五段:等待澄清、方案与评审、开发、验证与修复、发布准备。对每段记录开始条件和结束条件,特别要区分“正在处理”和“等待别人输入”。例如,开发已经完成但测试环境未就绪,不能继续算作开发阶段;这段等待仍会影响用户实际拿到功能的时间。

核心判断是:排期要管理从需求进入到价值可用的端到端周期,而不只管理编码工时。开发工时是容量测算的一项输入,交付周期还受排队、依赖、返工、并行任务和发布窗口影响。

2. 采用“入口筛选、容量承诺、区间预测、滚动校准”四步法

一套靠谱流程不需要复杂公式,但要有稳定的决策顺序。先判断需求是否具备排期条件,再看团队真实可用容量,随后以区间表达预测,最后根据每周实际进展调整风险,而不是到了延期才修改日期。

  1. 入口筛选:确认目标、验收标准、范围边界、责任人和依赖条件。关键信息缺失的需求进入澄清池,不进入承诺排期。
  2. 容量承诺:从团队可用工作日扣除会议、支持、休假、维护和已承诺事项,再安排新需求。
  3. 区间预测:用乐观、常规、保守三种情景表达不确定性,同时标注最可能改变日期的风险。
  4. 滚动校准:在固定节奏检查剩余工作、阻塞和范围变化,更新预测并留下变更原因。

这四步的价值在于把“猜一个日期”转换成“说明日期成立的条件”。业务方因此能判断该日期是否可以对外承诺,团队也能在依赖变化时及时调整,不必把原计划硬撑到最后。

3. 先区分承诺、预测与目标日期

需求负责人提出的日期往往是业务目标,例如活动前必须上线;团队通过容量和依赖评估得到的是预测日期;双方在范围和资源确认后形成的才是交付承诺。三者可以一致,也可以不一致。把目标日期直接写成承诺,是许多排期争议的起点。

我会在排期表里分别保留“业务目标日”“当前预测区间”和“承诺日”,并记录是谁、基于什么条件确认承诺。若三者不一致,评审重点不是逼开发团队给一个更早日期,而是讨论缩小范围、拆阶段、增加资源是否有效,以及代价是什么。

日期口径 由谁提出 主要用途 不能代表什么
业务目标日 业务或产品负责人 表达市场窗口或经营诉求 不能证明团队有容量
预测区间 团队基于现有信息估算 呈现不确定性与风险 不是无条件承诺
交付承诺日 跨职能负责人共同确认 用于协作与对外沟通 不应忽略范围和依赖变化

二、背景和真实场景:为什么需求一排就容易延期

1. 需求从提出到交付,常常经过多条等待队列

在跨职能团队里,需求通常要经过业务确认、产品拆解、设计评审、技术方案、开发、测试、验收和发布。每一环节都有自己的队列。如果一个需求只要六天实际处理时间,却分别等了两天产品确认、三天设计排期、两天环境准备,它的端到端周期已经远超编码估时。

因此我不会只问“开发要几天”,还会问“开始开发前还缺什么”“开发完成后谁接手”“发布是否需要固定窗口”。这类问题看起来不属于开发排期,却能解释为什么工时不大、交付周期却很长。

图表中的数值为情景模拟,用于演示时间构成,不代表行业统计。若团队实际数据不同,应以自己的需求流转记录替换。

需求排期如何做好开发周期?实施团队流程优化与操作步骤

2. 需求变化不是单一事件,而是不断改变计划的输入

需求变更有轻有重。补充一个文案、调整一个校验规则,可能只影响单个任务;改变权限模型、数据口径或接口契约,则可能影响设计、数据库、前后端和测试范围。排期管理不应把所有变更都视作“插一句话”,而要判断它是否改变验收标准、工作量、依赖关系或发布风险。

我会要求变更记录至少包含四项:变更内容、提出时间、影响对象、决策结果。团队可以接受变更,但不能让变更悄悄进入任务,却仍保留旧日期。计划之所以可信,不是因为需求永不变化,而是因为变化发生时能明确谁决定、影响什么。

3. 团队看起来很忙,不代表交付速度很快

并行任务过多会让团队持续切换上下文。一个工程师同时承担三个“紧急”需求,表面上三件事都在推进,实际却可能都无法完成。排期时只看每个人的任务列表,容易忽略等待代码评审、环境、产品答复和测试反馈造成的停顿。

我更关注进行中的工作数量、阻塞时长和完成节奏。若新需求不断进入,而已开始的任务迟迟无法结束,首先应限制新工作进入,清除阻塞,再讨论是否增加承诺。增加并行度不一定增加吞吐量,尤其在跨团队依赖密集时更是如此。

三、常见误区:看似精细,实际让计划更脆弱

1. 把工时加总当成周期预测

假设需求拆成前端四人日、后端五人日、测试三人日,简单相加是十二人日,但这不代表十二个工作日内可以交付。如果前端必须等接口、测试必须等联调,任务不能完全并行;如果评审和验收只能在固定会议日进行,日历周期还会增加。

人日衡量的是投入,不是日历时间。测算时应先画清关键依赖和可并行部分,再估算关键路径。把任务总人日直接除以团队人数,尤其容易低估周期,因为成员技能并不完全可互换,协作成本也不会随人数增加而消失。

2. 用“百分之百占满”证明团队效率

团队排期排满看起来很有掌控感,实际会把正常波动变成延期。线上问题、临时支持、评审返工、人员休假都可能发生。若计划没有预留容量,团队只能通过加班吸收波动,或者不断挤压质量验证,最后将短期偏差变成线上风险。

缓冲不是随意加一个百分比,而是依据工作类型和历史波动设置。成熟、低依赖、验收清楚的常规需求,可以使用较小缓冲;涉及新技术、外部接口或高风险数据迁移的工作,应给出更宽的预测区间,并设立验证节点。

3. 把点估算伪装成确定日期

“需要八天”通常只是一个单点判断,却容易被转述成保证八天完成。对工作量小、路径清晰、重复度高的任务,单点估算可能足够;对跨团队、需求未定或技术未知的任务,区间更诚实也更有用。

可以把估算写成“常规情景九至十一天,若接口确认延迟则可能到十四天”,并说明区间由什么因素驱动。这里的目的不是为延期预留借口,而是让管理者能把关键风险前置解决。

4. 只追踪完成百分比,不追踪剩余不确定性

“已经完成百分之八十”不一定意味着只剩百分之二十的工作。复杂任务中,前期可能是容易的界面和基础代码,后期才暴露权限、异常路径、性能和数据兼容问题。完成比例容易产生虚假的安全感,特别是团队没有明确“完成”的验收条件时。

与其追问百分比,不如逐项确认剩余工作、未验证假设、阻塞和验收证据。对高风险任务,还要明确哪些假设一旦不成立就需要重新评估日期。排期透明度来自可验证状态,而不是更频繁地报进度。

5. 发生延期后,只增加人手或要求提速

如果延期原因是等待业务确认,增加开发人数不会缩短等待;如果问题是测试环境不稳定,要求工程师加班也无法消除环境故障。资源调整只有在工作可以拆分、成员能力匹配、协作成本可控时才有效。

复盘延期时,我会先按原因分类:范围变化、估算偏差、外部依赖、质量返工、资源中断、决策等待。只有识别出主导因素,才能选对措施。把所有延期都归结为“执行不力”,既不能改善流程,也会削弱团队主动暴露风险的意愿。

四、专业判断逻辑:从准入条件到日期可信度

1. 用需求准入清单拦住“信息不足的排期”

需求是否值得做,与需求是否已经能排期,是两个不同问题。业务价值高但方案未清楚的需求,可以进入优先澄清;验收标准缺失、关键依赖无负责人、范围仍在变化的需求,不宜直接进入承诺窗口。

  • 目标:谁遇到什么问题,期望改变哪个业务结果。
  • 范围:本次做什么、不做什么,是否包含历史数据、权限、迁移和运营配置。
  • 验收:用可验证的行为、数据结果或边界条件说明完成标准。
  • 依赖:接口、数据、供应方、其他团队和环境的责任人及确认日期。
  • 风险:未知技术点、合规要求、兼容性、性能和回滚方案。

清单不是为了制造审批文书,而是让团队尽早暴露缺口。小需求可以用简化模板;涉及多个系统、合规或数据迁移的需求,则需要更完整的方案评审。流程应随风险加严,而不是所有需求一刀切。

2. 用历史吞吐量估容量,不用理论满负荷容量

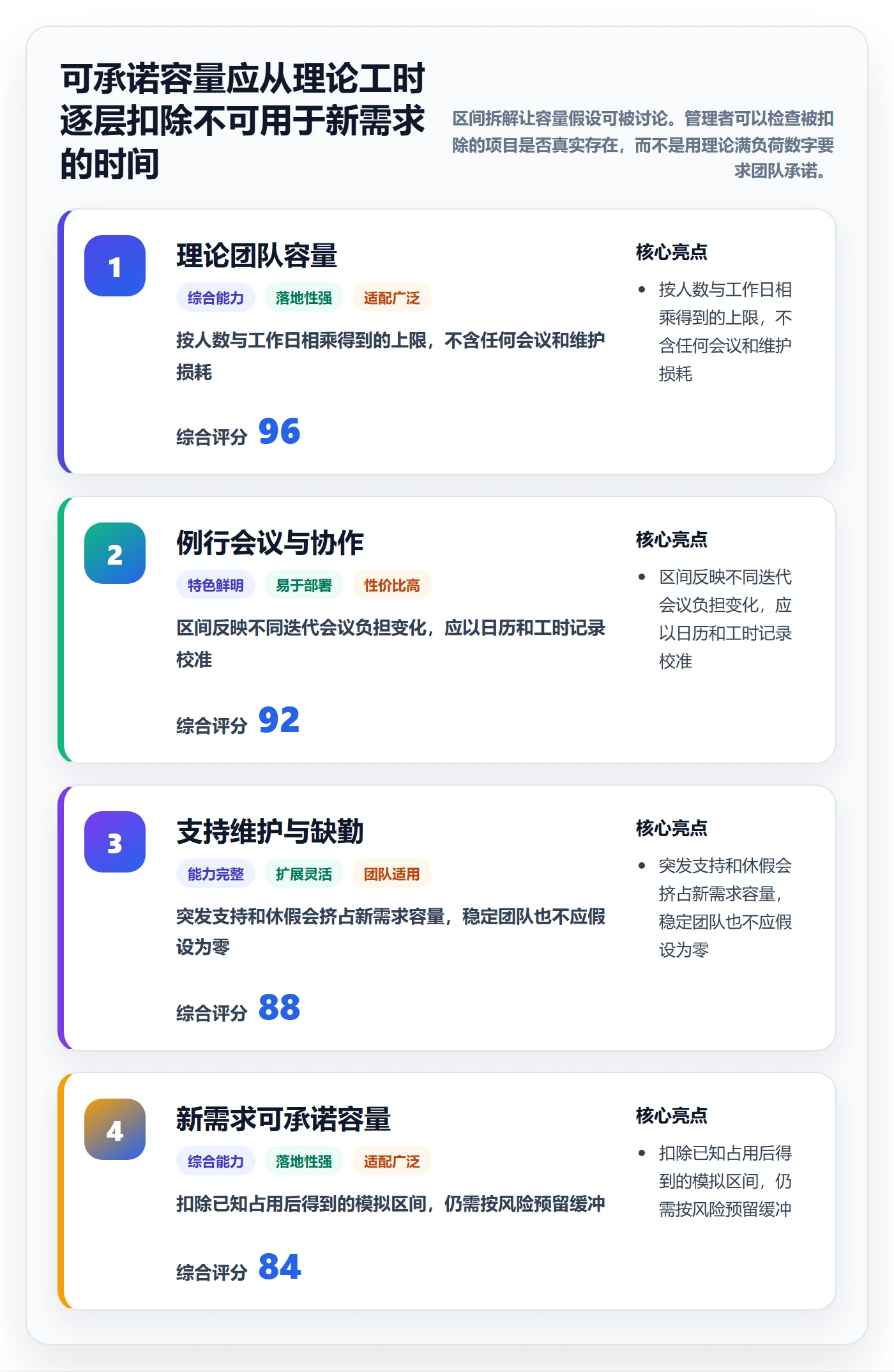

容量测算的起点不是“团队有几个人”,而是“在类似工作条件下,团队通常能完成多少”。可以按迭代统计已完成的需求数、故事点或工作项,但要保持口径稳定。若任务大小差异明显,只看需求数量会失真;若估算尺度不断变化,故事点也无法横向比较。

建议至少回看最近六至八个迭代,观察完成量的中位数和波动范围,并单独记录支持工作、缺勤、重大故障和跨团队等待。历史数据不是承诺未来,而是为容量提供基线。新团队或流程刚调整时,可先用较宽区间,积累数据后再收窄。

下面的数字是情景模拟,不是行业基准。它展示为什么按理论工时排满会高估可用容量。

需求排期如何做好开发周期?实施团队流程优化与操作步骤

3. 用关键路径而不是任务总和估日历周期

先识别必须按顺序完成的任务,再确定可并行的工作。比如数据模型确认后,后端开发与部分界面设计可以并行;但联调依赖接口稳定,正式验收依赖测试环境和测试数据。最长的依赖链通常决定最早可交付时间。

关键路径分析不必一开始就使用复杂工具。团队可以在需求拆解会上用依赖图标出前置条件、负责人和最晚完成日期。对每个关键节点再问:“若这里晚两天,是否会推迟最终上线?”如果答案是会,就需要设定检查点或准备替代方案。

小团队可以用看板和依赖清单管理;大型项目、多个团队并行且发布窗口固定时,适合使用能够关联需求、任务、风险和版本的管理平台。比如在适用的组织场景中,可用 PingCode 等项目管理平台维护工作项和依赖关系;工具只能帮助呈现状态,不能替团队解决模糊的验收标准或无人负责的外部依赖。

4. 区分可控工作量与外部等待时间

开发、测试和评审的处理时间,团队通常可以通过拆分、自动化和减少返工逐步改善;外部审批、供应方交付、业务决策等等待,则需要明确责任人与响应时限。把两者混在一起,只会让团队背负无法控制的日期风险。

我会在排期评审中同时写“预计处理时间”和“预计等待时间”。如果等待时间不可预测,就把它列为日期风险,不用隐藏在一个总工时里。对于关键依赖,可以设定最晚确认日:超过该日,自动触发范围收缩、替代方案或重新预测。

5. 用预测区间表达信心,而不是用小数点表达精确

精确到小时的排期并不天然更专业。只有工作标准化、路径稳定、数据积累充分时,细粒度估算才有参考价值。新领域或高不确定性工作,把日期写成“六月十二日十七时”通常只是制造确定感。

更有效的表达是说明范围和条件,例如:“在接口字段本周确认、测试环境下周可用的前提下,预计十至十二个工作日完成;若接口延后超过三天,将切换为只交付核心流程。”这类表述把风险、条件和决策点同时交代清楚。

五、具体操作步骤:把一次需求排期评审做实

1. 会前完成输入整理

产品负责人在评审前准备需求目标、用户场景、范围边界和验收标准;技术负责人标注架构影响、外部依赖和未知项;测试负责人补充测试范围、数据与环境要求。会前准备的目标不是要求每个人提前给出准确日期,而是让评审时间用于解决分歧。

如果需求在会上才首次出现,团队既没有拆解也没有做依赖调查,就不应要求现场给出承诺日期。可以当场决定进入澄清、安排技术预研,或在资料补齐后重新评审。拒绝给出虚假精确值,是排期治理的一部分。

2. 把需求拆到可独立验证的工作项

拆分的标准不是任务越小越好,而是每个工作项都能说明负责人、完成条件和依赖。一个工作项若跨多个角色、跨多周且中途无法验证,风险通常被埋在任务内部;可以按端到端场景或可交付能力切分,而非机械地按“前端、后端、测试”分成几个大包。

拆分时要避免把测试、发布和数据准备漏掉。常见的漏项包括权限配置、监控告警、日志埋点、历史数据兼容、灰度策略、回滚验证和运营文案。它们未必都由开发完成,但都可能决定功能能否安全交付。

3. 估算工作量并标记估算依据

团队可以使用人日、相对规模或历史同类需求对比,但要明确使用哪一种。对每项工作记录估算范围、主要假设和信心等级。例如,接口开发估三至五人日,假设数据字段已确认;若字段未确认,则先安排半天技术澄清,不把未知部分塞进开发估算。

估算时可邀请实际执行者参与,避免只有负责人单方面给出数字。分歧很大时,不必取平均数;先找出差异来自范围理解、技术方案还是经验差异。平均两个不一致的判断,可能只是把不确定性掩盖起来。

4. 排定顺序,明确优先级和取舍

优先级不能只有“高、中、低”,还要说明排序依据。可结合用户影响、经营窗口、风险降低、依赖解锁和实现成本进行判断。高价值并不自动意味着当前迭代必须做;如果需求准备度低、成本高且窗口不紧,先澄清可能比仓促开发更划算。

当容量不足时,排期评审要做明确取舍:哪些必须进入、哪些推迟、哪些缩小范围、哪些改为分阶段交付。不要把所有需求都标成“本期优先”,再让开发团队自行承担冲突。

5. 编制版本计划并留下决策记录

版本计划至少应包含需求、负责人、目标窗口、依赖、预测范围、当前风险和验收状态。评审纪要记录关键决定,例如“首期不包含批量导入”“接口字段由某团队在周三前确认”。这些记录不是为了追责,而是方便变更发生时判断计划为什么需要调整。

若团队使用项目管理工具,应将状态定义保持一致。一个工作项标记为“完成”,必须对应可验证的完成条件;不能有人以代码提交为完成,有人以测试通过为完成。工具中的流程字段越多不一定越好,关键是每个状态都能帮助协作或决策。

6. 每周滚动更新,不等到迭代结束才发现偏差

固定检查三个信号:关键路径是否变化、阻塞是否超过约定时限、剩余工作是否仍落在原预测区间。若某项工作已超过预期但原因尚未查明,先识别原因再改日期;若依赖已确定延误,则及时发布新预测,不必等待所有人都确认“确实会延期”。

更新时保留旧预测和变更原因。这样团队可以区分是估算模型需要校准,还是输入条件发生变化。反复覆盖旧日期会让复盘失去证据,下一次排期仍然只能靠印象。

7. 完成后做轻量复盘,校准下一轮估算

复盘不需要长篇报告。对偏差较大的需求,记录计划周期、实际周期、主要等待、返工原因和可改进动作。若实际时间短于预测,也要问清是否因为范围删减、测试不足或任务遗漏,而不能直接把下一次估算压低。

我会优先复盘系统性偏差:某类需求是否持续低估、某个依赖是否经常延迟、评审是否总在临近开发时补充范围。对单次偶发事件不必过度调整模型,但重复出现的问题应进入流程改进清单。

六、案例与数据观察:一个迭代团队怎样修正排期方式

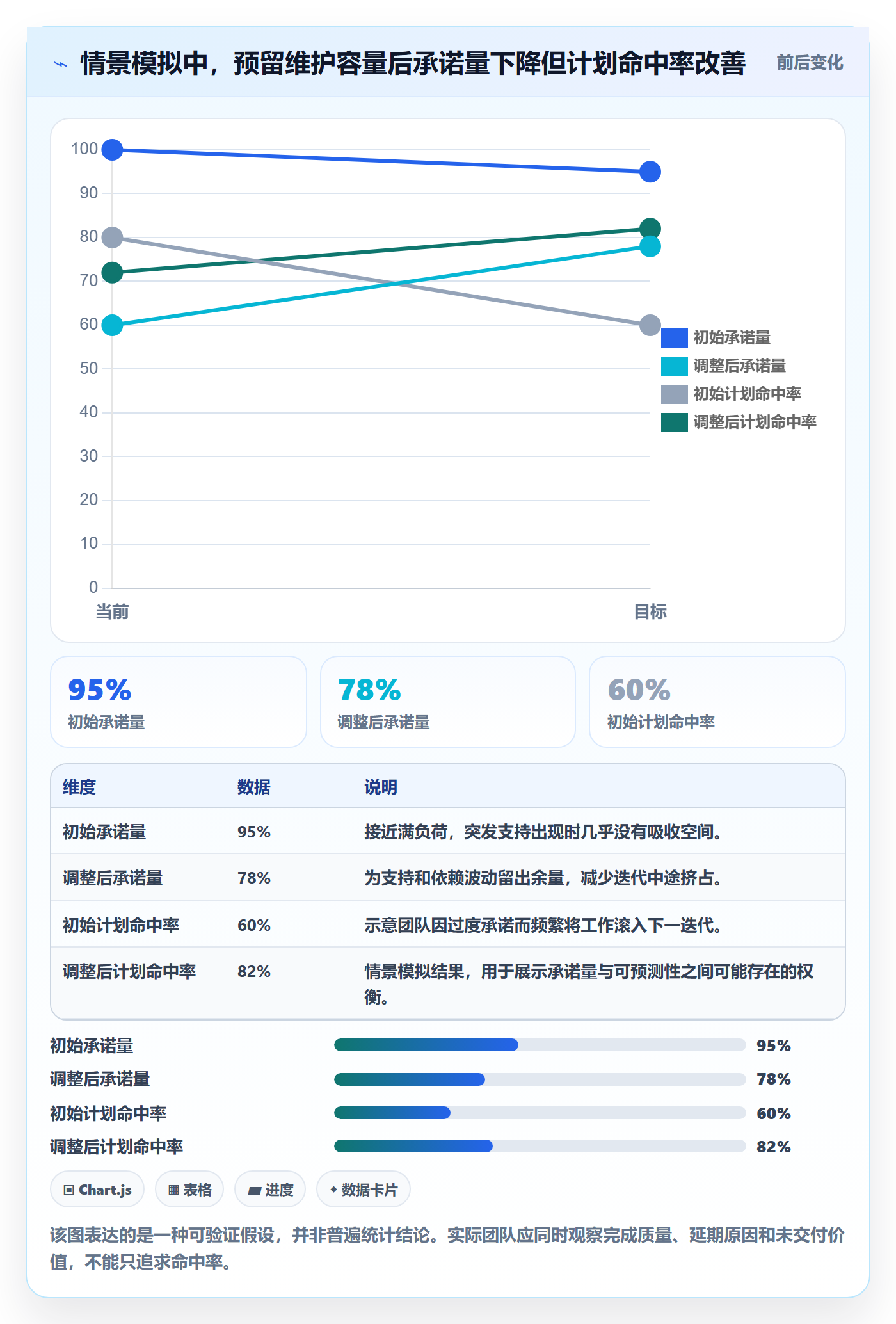

1. 情景说明:六人团队,四类工作互相争夺容量

下面是用于说明方法的匿名情景模拟,不是某家企业的真实经营数据。团队由产品、设计、前后端开发和测试等角色组成,计划一个两周迭代。初始排期按六名成员的理论工作日总和安排,几乎没有为支持任务和等待时间留出空间。

第一次复盘时,团队发现主要偏差并非开发估算全部错误:临时线上支持占用了容量,接口字段确认较晚,测试数据准备也在开发结束后才启动。团队由此把排期方式改成“先锁定维护容量,再确认需求入口,最后按依赖顺序排核心工作”。

2. 改进重点不是多做任务,而是降低计划偏差

在这个模拟案例中,团队将单次迭代承诺量从理论容量的百分之百降至约百分之七十至八十,并为未确认依赖设置最晚决策日。需求没有被全部删掉,而是拆成核心路径与增强能力:核心路径先交付,低优先级的批量操作和边界优化进入后续窗口。

这里的百分比是情景设定,不是适用于所有团队的固定规则。线上支持频繁、跨团队依赖多的团队需要留更多余量;流程成熟、需求稳定且维护负担较低的团队可以逐步提高承诺比例,但必须用连续迭代的数据验证,而不是一次成功就永久调高。

需求排期如何做好开发周期?实施团队流程优化与操作步骤

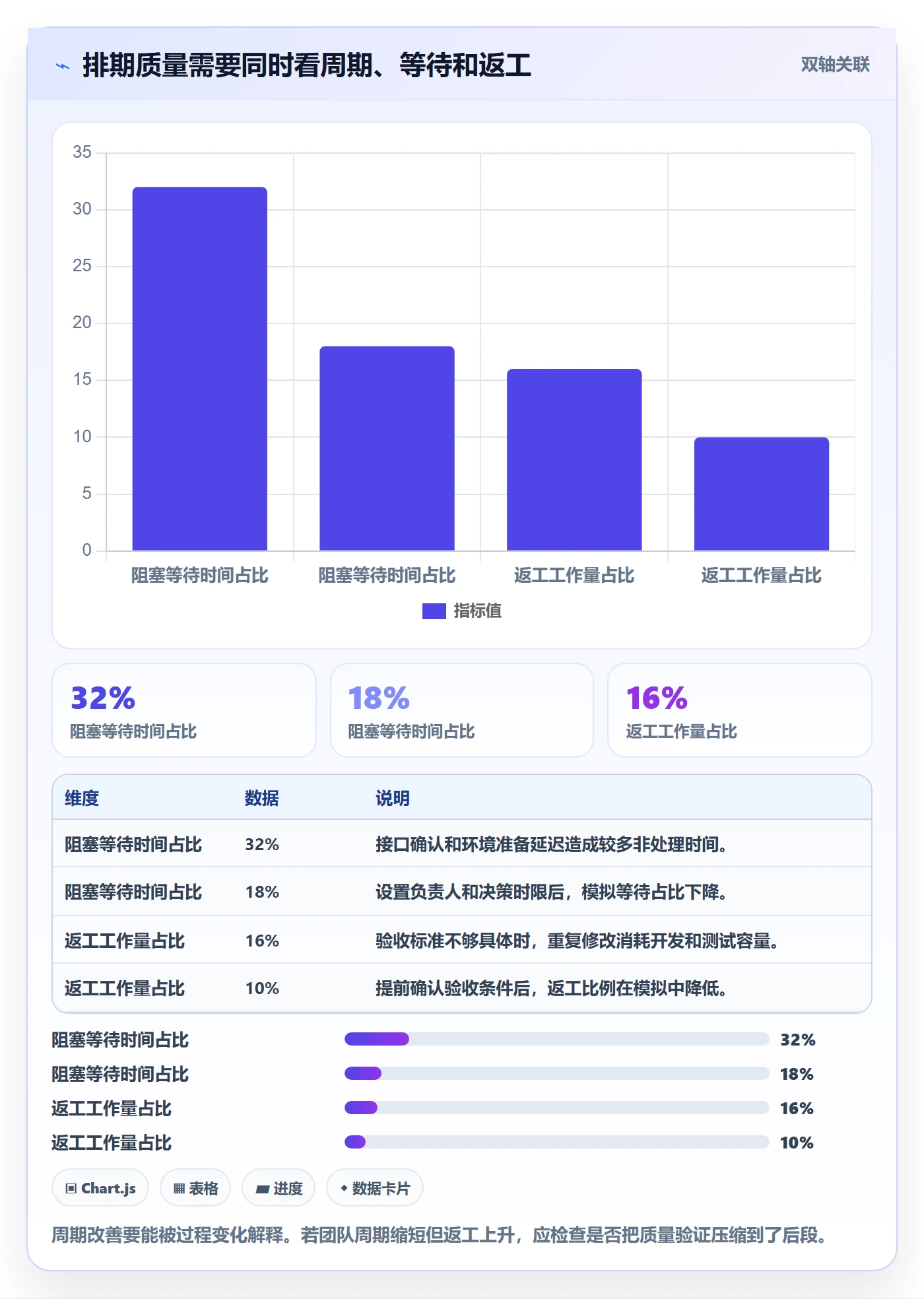

3. 用过程指标解释结果,而不只看是否按时

如果只看计划命中率,团队可能通过少承诺来获得漂亮数字,却没有改善用户价值交付。因此还要观察端到端周期、等待时间、返工比例和关键功能实际使用情况。指标之间需要互相制约:命中率上升但交付量持续下降,说明团队可能过度保守;交付量上升但缺陷和返工增加,则可能是质量成本后移。

下面的过程数据同样是情景模拟,用于说明排期复盘的观察框架,不应被引用为真实行业基准。

需求排期如何做好开发周期?实施团队流程优化与操作步骤

4. 如何用自己的数据复现这类分析

不用一开始就搭建复杂数据仓库。先为每个需求记录进入时间、开始处理时间、开发完成时间、测试通过时间、发布或验收时间,以及阻塞开始和结束时间。数据口径必须一致,尤其要明确“完成”指代码完成、测试通过还是用户可用。

至少积累数个迭代后,再按需求类型、团队和依赖复杂度分组。把所有需求混成一个平均数,可能掩盖小修复快、大型跨系统需求慢的事实。中位数可以减少极端值影响,分位区间则能帮助团队表达多数情况下的周期范围。

七、不同情况下的行动建议:先识别约束,再选择流程强度

1. 小团队、需求简单、沟通路径短

小团队不必复制大型组织的审批链。可以用一页需求说明、简短拆解会和共享看板完成排期。重点是统一完成定义、标出阻塞、限制同时进行的工作。若需求当天可讲清、当天可验证,过度文档化只会增加协调成本。

小团队更应保护连续工作时间。负责人可以在每周固定窗口集中收集需求,减少每天插入任务造成的切换。紧急事项需要明确替换哪项已承诺工作,而不是让新任务无声叠加。

2. 中大型组织、多个团队共同交付

跨团队协作时,排期难点通常从任务估算转向依赖协调。应建立统一的需求标识、接口责任人、依赖确认日和版本窗口。各团队可以保留本地估算方式,但需要对齐关键节点定义,例如接口可用、联调完成、验收通过和生产发布。

对一百人以上的组织,工具化追踪通常能减少信息分散,但工具并不能替代治理规则。可以使用 PingCode 等项目管理平台关联需求、任务、迭代和依赖,重点是让状态更新可追溯、风险能被相关人看到。若团队各自定义状态、重复录入信息,平台反而会变成额外负担。

3. 需求目标明确,但技术路径未知

这类需求不要直接把全部不确定性估成一个大任务。先安排时间盒预研,产出可验证的技术结论:关键假设是否成立、主要方案是什么、性能或兼容性边界在哪里。预研结束后再更新工作拆分和周期预测。

时间盒要有停止条件。例如两天内完成接口可行性验证,若无法确认则选择备用方案或升级决策。没有停止条件的预研容易持续延长,最终既没有交付功能,也没有形成明确结论。

4. 发布日期固定,范围可以调整

当市场活动、合同节点或监管窗口使发布日期不可移动,排期决策应优先管理范围与风险。先定义最小可交付能力,把必须上线的场景与可延后的增强项分开;同时提前设立质量门槛和回滚方案,不能为了守日期取消关键验证。

如果核心能力本身无法在日期前完成,必须尽早讨论降级路径,例如人工处理短期兜底、分批开放或调整服务对象。延期与降级各有成本,应由业务、产品、技术和风险负责人共同决定,而不是由开发团队在最后一周自行承担。

5. 需求不断插入,团队长期无法完成计划

先统计插入需求的来源、数量、处理时长和被挤出的工作。若插入工作属于稳定运营负担,应为其设置固定容量或轮值机制;若来自偶发事故,则建立严重级别和升级规则;若只是缺少统一入口,应由产品或业务负责人进行优先级治理。

不要把所有插入都称为“紧急”。紧急定义应包含业务影响、时间敏感性和不处理后果。未达到标准的需求进入下一次评审;达到标准的需求进入后,必须同步记录被替换或延期的任务。

6. 团队刚组建,缺少历史数据

新团队不应假装拥有准确的容量模型。前几个周期以建立工作口径为主:记录任务大小、实际开始与结束时间、阻塞原因和返工情况。初始预测范围宁可宽一些,并明确这是暂定基线。

当团队成员、技术栈或流程发生重大变化时,旧数据的参考价值会下降。不要为了保持表面连续性而沿用不适用的历史均值,应标注变化点,并在新条件下重新积累样本。

八、不同情况下的取舍:没有一种排期方式适合所有需求

1. 固定迭代与持续流动,按工作稳定性选择

排期方式 适用条件 主要收益 主要代价
固定迭代 需求可提前准备,团队节奏稳定 便于跨职能同步和阶段复盘 临时任务可能打断迭代目标
持续流动 支持请求较多,工作到达时间不稳定 能快速处理紧急事项并限制在制品 长期规划与版本沟通需要额外机制
混合模式 产品开发与运营支持并存 把计划工作和突发工作分开管理 需要清晰的容量划分和优先级规则

迭代不是目的,减少协调摩擦才是目的。业务需求相对稳定的团队,可以用固定迭代承诺一组目标;持续收到支持请求的团队,则更需要限制在制品和明确服务优先级。混合模式常常更现实,但必须让支持容量透明,避免两套工作相互挤占却无人负责。

2. 追求高计划命中率,还是追求高价值响应速度

计划命中率高,表示计划内容更容易完成;但如果市场变化快,团队可能需要频繁调整优先级。反过来,快速响应也可能带来上下文切换和长期事项被挤压。评估团队时应先确定业务最重视的是稳定窗口、快速试验、风险控制还是持续支持,再选择平衡方式。

对强依赖发布窗口的业务,稳定性更重要;对需要验证新产品假设的团队,短周期试验和快速学习可能更重要。两类团队都不应只追求单一数字,而要同时观察用户结果、质量和交付可预测性。

3. 增加人手,还是缩小范围

增加人手适合工作可拆分、交接成本低、关键知识可以快速传递的情况。若任务依赖单一专家、架构尚未稳定或主要瓶颈是审批等待,新成员可能增加沟通负担。短期加人还要考虑环境权限、代码熟悉和评审投入。

缩小范围适合发布日期固定、功能可分阶段交付的情况,但必须保证首期仍能解决核心用户问题。不能只删掉测试、监控或安全要求来换取表面日期。范围调整应说明用户影响、后续补齐计划和可能的运营成本。

4. 精确估算,还是快速给出可用区间

成熟、重复、低风险的工作适合精细估算;探索性、跨系统、输入不确定的工作适合先给区间,再通过预研和阶段检查收窄。估算投入本身也有成本。对于一个只需半天完成的小改动,花数小时制作复杂计划并不经济。

我的判断原则是:估算精度不应高于输入信息的精度。范围未定时,先解决范围;依赖未确认时,先确认依赖;技术路径未知时,先做有限预研。不要用更细的表格去填补尚未消除的不确定性。

九、排期工具与治理:让状态透明,而不是让流程更重

1. 工具要服务于决策,而不是增加录入负担

团队选择管理工具时,应先明确需要解决的问题:是否需要跨团队依赖追踪、版本计划、工作流权限、需求与缺陷关联、审计记录或管理视图。若只需协作看板,轻量方案足够;若要管理多团队交付和复杂依赖,才需要更系统的配置。

工具上线前应统一字段定义,例如“已完成”是否意味着测试通过,“阻塞”是否要求填写阻塞责任人。字段越多不代表治理越成熟。每个必填项都应对应真实决策或风险控制需要,否则使用者会用无意义内容应付。

2. 建立最小可用的排期看板

建议看板至少能回答:需求处于什么阶段、谁负责下一步、是否被阻塞、预计何时完成、日期基于哪些条件。管理者无需每天要求团队汇报相同信息;出现异常时,再针对风险展开讨论。

  • 待澄清:目标或验收标准仍不明确。
  • 待排期:准入信息基本齐全,但容量或依赖尚未确认。
  • 已承诺:范围、责任人与交付窗口已经共同确认。
  • 进行中:存在实际处理活动,并能识别下一步。
  • 待验证:实现完成,等待测试、验收或发布条件满足。
  • 已交付:达到约定完成定义,用户或业务方可以使用。

3. 用少量指标建立持续校准机制

排期治理不需要堆叠几十个指标。初期可观察四项:端到端周期、完成量、阻塞时间、返工或缺陷。随后根据问题增加相应指标,例如需求变更频率、计划外工作占比或预测区间覆盖情况。

指标必须有明确口径、数据来源和使用边界。若把指标用于简单排名,团队可能倾向于拆小任务、推迟难题或降低质量门槛。指标的正确用途是发现流程约束和改善趋势,不是替代专业判断或进行脱离上下文的绩效比较。

十、结尾:下一步从一次真实排期复盘开始

1. 用一张表检查当前排期是否可信

下一次排期评审前,选一个即将进入开发的需求,逐项检查:目标和验收标准是否清楚,关键依赖是否有人负责,团队容量是否扣除了既有工作,日期是否区分目标与预测,范围变化是否有记录,发布与验证是否纳入周期。

如果答案有三项以上不明确,先不要急着补一个日期。把未知项变成澄清任务、预研任务或有责任人的依赖节点,再重新评估。排期流程的价值,不是让每个需求都看起来已经准备好,而是让团队知道哪些需求还不能承诺。

2. 用连续数据判断流程是否真的改善

未来数个迭代,持续记录端到端周期、阻塞时间、计划外工作和返工情况。复盘时既看交付结果,也看造成结果的过程。如果日期更稳定但用户价值下降,或者周期缩短但缺陷增加,就需要修正优化方向。

需求排期的专业度,不体现在日期写得多精确,而体现在团队能否说明日期的依据、条件和风险,并在条件变化时及时作出取舍。先从一个需求开始,建立共同口径,再逐步扩大到团队和跨团队流程;比一次性引入复杂制度,更容易得到可持续的改进。

常见问题解答(FAQ)

1. 需求排期如何避免开发周期被反复拖长?

我以前参与过一个迭代周期原本计划为两周、实际拖到五周的项目。团队一开始以为问题在开发速度,后来复盘发现,真正拖慢进度的是需求进入排期前没有完成边界确认,开发过程中又不断插入临时需求,导致每个任务都在等待前置决策。

先把排期拆成需求澄清、技术评估、开发、联调、验收和发布六个阶段,不要只给出一个从开始到上线的总天数。我的经验是,需求排期最容易低估的是澄清和验收环节:一个看似三天的功能,如果包含权限、异常处理、历史数据兼容和多端适配,实际开发可能只占总周期的40%到60%。

建议在排期前为每条需求补齐四项内容:业务目标、验收条件、依赖项和不做范围。再使用容量倒推,而不是用愿望倒推,例如团队每周可用于新开发的有效工时只有120小时,就不要把估算总量为135小时的需求硬塞进同一周期。

排期表中还应设置缓冲,通常预留有效开发容量的15%到20%,用于处理线上问题、技术风险和必要沟通。真正可靠的周期不是把日期排得很满,而是让每个日期背后都有明确的完成条件。

2. 实施团队应该按照什么流程优化需求到上线的协作?

我测试过两种实施流程:一种是产品、开发、测试和交付人员在群里接力处理问题,另一种是用统一任务流管理状态。前一种方式在项目少时看起来很快,但当并行需求超过十个后,经常出现负责人不清、信息散落和重复确认,平均每个问题要花十几分钟重新找上下文。

实施团队可以采用“入口统一、状态有限、责任到人、节点验收”的流程。入口统一,是指所有需求先进入同一个需求池,不能通过私聊直接改变开发优先级;状态有限,是指只保留待澄清、待评估、待开发、开发中、待验证、待发布和已完成等关键状态,避免状态名称过多导致团队只改标签、不解决问题;

责任到人,是指每条需求同时明确业务负责人、技术负责人和验收负责人;节点验收,是指每次状态流转都必须满足条件,例如从待澄清进入待评估,必须已有可验证的业务规则,从开发中进入待验证,必须提交测试说明和变更范围。

对于实施项目,我建议每天只同步三类信息:今天必须完成的阻塞项、已经超期的任务、需要客户或管理者决策的事项。这样能把会议从逐条念进度,变成集中处理影响周期的事项。

3. 需求优先级怎么排,才能减少开发周期中的临时插单?

我见过一个团队把所有需求都标成“高优先级”,结果开发人员每天都在切换任务。统计两周后发现,真正影响合同交付的需求只有6项,但团队同时维护了20多项所谓的紧急任务,频繁切换让实际产出下降了约20%,返工时间也明显增加。

优先级不能只看提出人的职位或声音大小,而应至少同时评估业务影响、交付紧迫性、实现成本和依赖风险。可以采用一个简单的评分表:业务影响占40%,交付紧迫性占30%,用户覆盖范围占20%,实现成本占10%,其中成本分数应反向计算。

评分后还要增加一个硬性规则:同一开发周期内,进入开发状态的高优先级需求不超过团队可用容量的70%,剩余容量用于缺陷、风险和突发事项。临时插单必须明确替代关系,例如新增一个紧急需求,就要同步说明延期哪一项原定需求,而不是把它直接叠加到当前周期。

我的判断是,插单本身不一定会破坏排期,真正破坏排期的是插单没有价格。让每次插单都显式承担延期、减少范围或增加资源中的一种成本,团队才会逐渐形成可控的优先级机制。

4. 没有专职项目经理时,如何用某项目管理工具做好开发周期跟踪?

我在小型实施团队中试过让技术负责人兼任排期管理,最初只记录任务名称和截止日期,结果到了交付前才发现大量任务虽然显示“进行中”,但已经连续多天没有实际更新。后来增加了负责人、预计剩余工时、阻塞原因和下一步动作四个字段,团队每周的延期任务数量从11项降到4项。

没有专职项目经理时,某项目管理工具的重点不是记录更多信息,而是建立一套能自动暴露风险的最小管理规则。每条任务至少要有唯一负责人、预计完成日期、当前状态、剩余工作量和验收标准;任务连续两个工作日没有更新,或剩余工作量没有下降,就应自动进入风险列表。

跟踪周期时不要只看完成百分比,因为“完成80%”可能意味着核心功能已完成,也可能意味着只完成了页面,后者对上线没有实际价值。建议同时查看三个指标:计划完成率,即按期完成的任务数占计划任务数的比例;周期偏差,即实际耗时减去原计划耗时;阻塞时长,即任务处于等待状态的累计时间。

对于实施团队,阻塞时长往往比开发工时更能解释为什么周期失控。工具只是承载流程,真正有效的做法是每周固定一次排期校准:删除已经取消的任务,拆分超过三天的任务,重新评估延期任务,并把所有没有明确下一步动作的任务列为风险项。

核心关键词

读者评论

郑
郑俊杰

我们以前也只统计开发人日,后来把需求澄清、环境等待和验收时间单独记下来,才发现不少延期并非写代码慢。前提是阶段起止口径要统一,不然数据很难比较。

石
石启航

区分目标日、预测区间和承诺日挺实用。不过跨部门协作时,外部依赖的负责人未必能接受明确时限,最好再约定超期后的升级和调整方式。

韩
韩启航

限制并行任务对小团队确实有帮助,但线上支持经常打断计划,历史吞吐量也会被故障周拉低。我会把常规迭代和高支持负荷时段分开看,避免直接拿一个平均数排期。

文章包含AI辅助创作:需求排期如何做好开发周期?实施团队流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/505535

赞 (0)
飞飞飞飞
版本规划管理方法大全:实施团队需求排期制度设计落地清单
上一篇 50分钟前
需求排期迭代规划教程:实施团队流程优化,避坑指南
下一篇 45分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
