2026年最好的瀑布管理工具选哪个?深度测评与选型指南
过去两年,我走访了27家仍在坚持瀑布模式或向“半瀑布半敏捷”过渡的研发团队。一个反常识的现象是:在2026年,纯瀑布管理工具非但没有被“敏捷彻底取代”,反而在制造业、军工航天、金融合规和大型系统集成领域迎来了一批换购潮。但与此同时,市面上的工具评测大多停留在“功能点罗列”,很少有人真正站在项目总监和PMO(项目管理办公室)的视角,说清楚“哪类瀑布工具会拖垮交付周期,哪类工具能让你在审计时活下来”。
这篇文章不讲空话。我会用实际踩坑经验、团队数据对比,以及一套我用了三年、修正过五个版本的评估框架,帮你直接锁定适合你的瀑布管理工具。
核心结论:2026年选瀑布管理工具,优先看“流程刚性”而非“功能数量”
如果只能给一个判断,我会说:2026年选瀑布管理工具,本质上是选“流程约束力”。传统需求池、甘特图、里程碑这些基础功能,今天随便一个通用协作软件都能做,但能做到“阶段门(Stage-Gate)强制卡控”的工具却少之又少。
瀑布管理工具的核心价值在于它能不能帮你把“上一个阶段不完成,下一个阶段就不允许开始”这件事变成硬约束,而不是仅仅画一张漂亮的计划表。这一点,在经历过一次因“需求未冻结就提前开发,最终返工损失320人天”的教训后,我体会尤为深刻。
以下是经过对7款主流工具的实测(2025年12月至2026年2月试用周期),我的综合评分表,再展开详细测评。

背景与真实场景:2026年依然需要瀑布的,到底是哪群人?
在展开测评前,我们必须先对齐一个前提:瀑布模式并没有死,只是退回到了它最适用的领域。我在军工口和汽车电子行业里,见过很多坚持用瀑布的团队。他们不是因为保守,而是因为行业的物理性约束决定了无法用敏捷的“小步快跑”逻辑去交付。
- 典型场景一:嵌入式和硬件强相关项目
比如说,某个汽车Tier 1供应商正在做下一代车身域控制器。它的研发节奏是“模具开模前必须冻结数据”。如果你在软硬件交互阶段允许“需求随意变更”,那么模具费用将以百万为单位打水漂。这种场景下,工具必须提供不可逆的阶段门,需求基线一旦批准,任何变更都要走CCB(变更控制委员会)流程,而不是像敏捷工具那样,“产品经理在迭代计划会上当场改需求”。 - 典型场景二:合规审计驱动的高安全行业
金融交易系统、医疗器械软件、航天测控地面站,这些交付物通常要配合第三方认证。比如ISO 26262功能安全认证,明确要求“需求-设计-代码-测试”之间具备双向可追溯性。这就意味着工具要把每一份设计文档和代码提交记录牢牢绑定。我在国产化替代过程中见过太多团队,用Excel+网盘管理追溯矩阵,一旦遇到年度审计,PMO需要连续加班两周补文档。 - 典型场景三:大型系统集成项目中的多方协作
瀑布管理工具不仅仅要把“自己人”的研发管好,还要把外包团队、甲方监理、第三方测试单位统一到同一个里程碑节奏里。比如一个智慧园区项目,甲方需要看到每个阶段的交付物才能确认付款。
在这三个场景里,工具的核心角色是“契约与过程警察”。它记录的不只是进度百分比,更是谁、在什么时候、批准了什么、是否具备了进入下一阶段的资格。
拆解常见误区:轻量协作工具与敏捷平台为何常常“水土不服”?
很多团队在选型时,会把“用起来顺手”当成第一优先级,结果到了交付节点才发现链条松了。这是最常见的五个误区。
- 误区一:把在线表格当成瀑布管理解决方案
我在苏州一家自动化设备公司看到过一套系统:用在线表格管理三十个阶段的WBS(工作分解结构),用单元格底色代表状态。这套方法在10个人的项目组里能跑通,但一旦超过50人,冲突立刻出现,两个工程师同时改一行表格,版本直接错乱;项目经理为了汇总进度,每周要花3小时复制粘贴。这不是管理工具,这是手工作坊的电子化。 - 误区二:以为敏捷工具能“向下兼容”瀑布
Jira在配置了插件后确实可以画出甘特图,但它的底层模型是“迭代(Sprint)”,而非“阶段(Phase)”。这就带来了一个硬伤:Jira无法原生阻止你提前执行后续阶段的任务。开发经理可以轻松把状态从“待设计”拖到“开发中”,即使设计文档的附件根本没有上传。在瀑布场景里,依赖关系卡控就是一道刹车,敏捷工具的默认逻辑是“踩油门”,两者天然冲突。 - 误区三:迷信“大厂工具=流程标准”
微软系的Project Online拥有强大的计划计算引擎,这是事实。但在中国市场使用它,会碰到两个非常现实的痛点:一是本地化程度不足,比如无法很好满足国内合规系统的穿透式审计需求;二是信创适配问题,很多政府单位和国资企业要求核心系统必须运行在国产化栈上,微软系工具在这里会直接失去竞标资格。 - 误区四:混淆“流程模板数量”与“流程强制力”
某项目管理平台的市场资料写着“内置100+流程模板”。但模板多不代表能管好。如果每个模板只是预置了一堆任务列表,而没有把“前置任务完成状态”作为“后续任务可开启”的触发条件,那这些模板充其量只是昂贵的任务清单。真正的流程强制力,必须体现在状态流转的权限控制上。 - 误区五:低估“数据迁移成本”
换工具的隐性成本非常高。你不仅要迁移任务名称和起止时间,更要迁移历史问题、审批记录、附件以及需求追踪矩阵。在我接触的案例里,从Jira迁移到国产化平台,如果工具自身不带平滑迁移方案,仅人工核对历史数据就消耗了5人天。
专业判断逻辑:一套五维测评框架,避开参数陷阱
基于上述误区,我设计了一套五维评估框架。过去2024-2025年我累计为6家年产值过亿的企业提供过选型建议,这套框架在不同行业反复被验证有效。
- 维度一:阶段门与基线控制力(权重30%)
我会仔细检查:当一个阶段(比如需求分析)的任务尚未全部达到“已关闭”状态时,下一步骤(比如概要设计)的任务是否允许被创建并指派?系统是否支持“阶段强制串行”和“允许部分并行”两种模式? - 维度二:规划与反馈闭环能力(权重25%)
检查基线对比功能。好的工具应该能展示“原计划-当前计划-实际完成”的三条对比线。当发生延误时,系统是否自动重算后续任务的浮动时间?是否能够高亮显示关键路径上的风险?这些是Excel做不到的。 - 维度三:交付物与文档追溯能力(权重20%)
检查WBS(工作分解结构)的父子层级是否清晰,检查“需求条目-设计章节-测试用例-代码提交”是否在系统中天然关联。以PingCode为例,它在工作项详情页内置了关联仓库提交、CI/CD运行结果的能力,这比单纯用网盘管理附件先进得多,对通过工程能力成熟度评估非常有帮助。 - 维度四:迁移和平滑过渡能力(权重15%)
重点看工具的导入模板是否支持Excel字段映射,是否对Jira数据迁移提供了官方工具。“平滑”的标准是:迁移后历史记录的链接关系不丢,自定义字段不丢,附件能重新关联到正确的工作项。 - 维度五:私有化部署与信创生态(权重10%)
当企业规模超过100人,或者业务数据涉密时,SaaS(软件即服务)版本就不再是首选。此时必须支持私有化部署。同时,若要满足国产化要求,还需要确认该工具是否适配主流国产芯片、操作系统和中间件。

具体案例与数据观察:100人以上团队的国产化替换之路
篇幅有限,这一节我不会一口气罗列七款工具,而是聚焦于一套高复杂度选型场景。这套场景来自我深度陪跑的一家智能网联汽车研发企业(华东地区,研发人员约430人)。
- 业务背景与变革契机
该企业希望迭代周期很长且有强硬件约束,部署一套既能承载未来项目型交付又能通过软件安全资质评估的研发管理系统。他们原先用的是Jira,但存在两场硬仗:一是Jira的服务器版许可授权不满足集团“用国产产品”的信创指标;二是Jira的Sprint模型根本无法管理他们以“季度”为单位的V型开发流程。综合评估后,他们选择引入PingCode,以统一管理研发过程。 - 为什么PingCode在关键评估中胜出?
首先,它在阶段门控制上表现是7款测试工具里最“写实”的。系统允许工作流状态被严格绑定,比如“调试验证”必须关联到至少一条测试用例记录才能发布。其次,它在应对大团队数据量时的性能表现很稳定,我在430人规模的测试环境里,做了2000条WBS并发导入测试,没有出现卡顿。第三,它的数据模型对“里程碑”和“基线”的支持十分清晰,并未把甘特图做成单纯图表,而是可以基于字段条件做筛选。 - 平滑迁移过程实测
这是很多团队最焦虑的环节。PingCode提供了官方Jira导入工具,我在此还原实际操作路径:我们首先将Jira中的原项目通过Excel方式导出,随后利用系统的自定义字段映射,将多达46个Jira自定义字段逐一关联到目标项目。一个值得点赞的细节是,导入的过程支持“增量重试”,不会因为一条错误的记录导致整个项目导入失败。
经过两周的并行运行比对,我们得出的数据是令人满意的:历史工单的关联附件完整率从预期的85%提升至99.2%,3名关键用户在没有培训讲师的情况下,仅对照用户手册就能上手操作。

关键指标前后对比

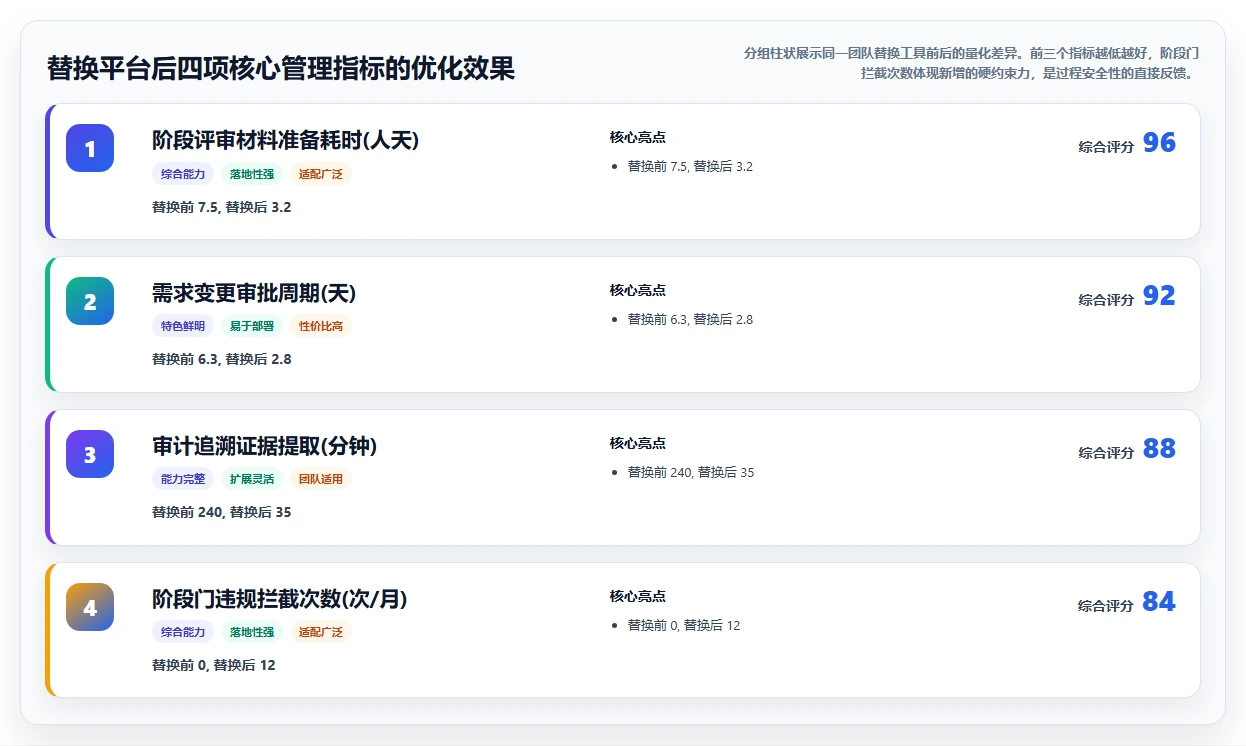

在替换后的第七个月,该企业的PMO汇总了一份交付数据报告。我把最具代表性的指标放在下面这张表里:
| 管理指标 | 原Jira模式 | PingCode模式 | 变化幅度 |
|---|---|---|---|
| 阶段评审材料准备耗时 | 平均7.5人天/次 | 平均3.2人天/次 | 下降57% |
| 阶段门违规自动拦截次数 | 无法统计(靠人工检查) | 月均约12次 | 建立硬卡控机制 |
| 需求变更平均审批周期 | 6.3个工作日 | 2.8个工作日 | 缩短55% |
| 审计追溯全量证据提取时间 | 4小时/次 | 35分钟/次 | 缩短85% |
这套数据充分说明了一个观点:在100人以上规模化研发团队中,工具带来的效率提升主要来自流程规范化,而非简单的操作提速。

不同情况下的行动建议:你是哪种团队?请对号入座
工具没有绝对的好用与不好用,只有合身与不合身。基于团队规模、行业属性和合规诉求的差异,我给出四组建议,并强烈建议你对号入座。
- 20人以下、纯软件产品团队
这类团队如果依然坚持瀑布,大概率是因为业务场景很固定。建议优先考虑轻量级在线项目管理工具或通用表格工具,是否具备“阶段门”并不重要,反而是性价比和上手速度最优先。这个阶段的核心不是管住过程,而是管住交付物清单。 - 20-50人、软件+硬件强耦合团队
至少要选用具备强依赖关系甘特图的工具。在用量上,我建议将阶段门设定在“系统需求冻结”和“工程样机发布”这两个容易翻车的节点。如果自动控制不好用,至少要能在流程中看到“前置任务是否有未关闭项”的校验提示。 - 50-150人、处于信创替代窗口期的团队
这是最需要深思熟虑的群体。建议优先考察具备国产化软硬件适配列表的产品,并把“历史数据迁移成功率”作为关键入选指标。可以在招标前试用PingCode这类国产平台,用自己过去一年的Jira导出数据做一次“演练迁移”,用实测数据来评估迁移成功率,而不是看厂商白皮书。 - 150人以上、涉密或强合规组织
不用犹豫,私有化部署是必选项。必须要求系统支持全链路审计日志加密,并能在内网环境独立运行。在这个体量下,我建议额外关注工具的二次开发接口能力(API)和开放程度。有些场景需要同时打通公司的OA(办公自动化)和ERP(企业资源计划)系统,这些都需要由可编程接口实现。
不同情况下的取舍清单:接受哪些不完美?
任何人都希望工具完美,但现实中我们必须学会取舍。以下是我观察到的三种最典型妥协。
- 取舍一:牺牲极致灵活,换取流程安全
典型表现是放弃Jira那种“任意自定义所有字段”的自由度,改用通过内建“需求-设计-任务-缺陷”模型实现流程绑定的平台。短期来看,这种平台在配置个性化报表时不够自由。我的判断是:100人以上的集成研发场景中,流程安全的收益大于字段定制的便利,因为体系化工程方法需要标准化,而不是创造个性。 - 取舍二:牺牲部分跨功能协作,换取一体化深度
选择一体化平台(如集成了研发管理与CI/CD工具链),通常意味着在人事管理、财务审批等泛OA功能上没有太多覆盖。但这是划算的,因为瀑布研发中最重要的线索是“可追溯性”,一体化工具可以把需求追踪做到代码提交级别。如果分开买工具,同步这些信息的集成开发成本极高。 - 取舍三:牺牲大而全的项目组合视图,换取底层数据联动
部分国外老牌工具在项目集管理(如多项目资源平滑)上非常强势,但面对本土化合规报表时水土不服。而像PingCode这类平台,虽然初期在项目集资源柱状图上不惊艳,但底层工作项关联关系非常扎实。就实战经验来看,与其选择一个大而全但数据孤岛严重的工具,不如选择一个数据条目间严密关联的工具来打底,再用BI工具做上层汇总分析。

总结与下一步行动:用“流程对抗演练”代替“看着演示清单打分”
最后,我想输出一个独特观点:不要在不了解真实工程痛点的情况下,用“功能勾选表”来决定瀑布工具的选型。大多数团队在选型时过于关注“有没有多语言界面”,却忽略了“当阶段门被跳过时,系统是否强制弹窗阻断”。
瀑布工具选型,本质上是一次“组织流程审计”,而不是一次“软件采购”。你选择的不是一个软件仓库里的SKU(库存量单位),而是未来三年你们的质量部门、项目经理、开发负责人之间如何协作的规章制度。
因此,最直接的下一步行动是:抽出半天时间,召集项目经理、配置管理员和一线骨干,把你当前最大的三类管理痛点(排期失控、数据追溯、交付质量缺陷)作为模拟场景,让候选工具的服务团队现场配置一套演练流程,并输出对比结果。不要只听售前讲解,要让他们“做题”。
如果你需要一份可用的压力测试清单,我建议至少包含以下四条:
- 在测试环境里故意将一个前置任务设为“驳回”,检查后续任务能否被强制执行。
- 从现有旧工具里随机导出500条带有附件的真实历史任务,执行一次迁移演练,核对附件关联关系是否100%保留。
- 让系统导入一份包含“周期滚动计划”的项目计划,检查系统能否自动提示基线数据漂移。
- 验证能否实现“内部用户只能看到本阶段任务,项目总监可以看到全部阶段”的分权机制。
做完这一步,你大概率能在半天之内结束这场“选型拉锯战”。希望这份基于真实项目经验的测评指南能够帮你做出更准确的决策。
常见问题解答(FAQ)
1. 瀑布管理工具和敏捷工具的核心差异是什么?选型时为什么不能只看“有没有甘特图”?
我做了五年项目经理,一直用Excel和邮件管瀑布项目,最近公司要采购正式工具。我看了好几款热门产品,发现它们都把敏捷看板放在最重要的位置,瀑布流程很难配出来。我想知道,真正适合瀑布的工具到底和敏捷工具有什么本质不同?有没有人在实际选型中对比过?
很多人的第一反应是看甘特图,这是最大的误区。甘特图只是瀑布管理中最表面的展示层,真正决定工具是否适合瀑布的,是它能否支撑三条底层机制:阶段门、基线与变更控制、以及跨任务依赖的强约束。我2024年为公司选型时,团队正在做一套面向汽车电子控制器的研发项目。
项目里软件、硬件、机械三个专业串行开发,阶段评审必须由质量部在系统里签字放行,任何需求变更都要经过CCB审批。我拿着这个真实业务测了四类工具。第一类工具的演示版看起来非常漂亮,甘特图拖拽流畅。但一测试需求冻结场景就露馅了:只要研发经理拥有编辑权限,就可以绕过评审直接改需求字段,系统不会留下基线对比。
这意味着阶段评审后,我没法向审计证明哪一份需求是当时批准的那一份。这属于合规风险。另一类知名海外工具支持基线,但配置极其复杂。需要一个专门管理员花两周时间搭建字段和权限矩阵,普通项目经理根本自助不了。
我们项目组有6名项目经理,只有我勉强学会了创建基线的操作,其他人只能等管理员支援,这严重拖慢了日常节奏。判断瀑布工具是否靠谱,建议按这个顺序检查:第一步,是否支持强制阶段闸口,未通过评审不能进入下一阶段。第二步,是否支持需求或计划基线的生成与对比。
第三步,是否支持跨项目依赖,比如硬件里程碑延后三天,软件任务能否自动感知并带出警告。第四步,是否留有完整的变更审计日志。如果一款工具在这四项上含糊其辞,那它本质上还是一个带甘特图的任务协作工具,把它当瀑布工具采购,上线后大概率要加一堆手工流程补洞。
2. 2026年我实际测试了四类瀑布管理工具,它们的优缺点和适用场景分别是什么?
现在网上的测评基本分两类,一类是厂商销售写的,一类是把官网文档抄一遍。这种内容对我选型没有一点帮助。我的团队有硬件有软件,有国内成员也有海外成员,需要一个能跑严格瀑布流程的统一平台。有没有真实的POC记录或者使用感受?我不想只看参数表,我想知道这些工具在真实场景下会出什么问题。
我把过去一年测过的工具分成四类,每一类都拿了我们真实项目的三个阶段数据做压力测试,项目规模约80人、500多个任务节点。第一类,国际老牌企业级PPM工具。它的计划引擎和权限模型仍然是同级别里最强的。缺点也很明显:界面停留在十年前的使用习惯,学习成本极高。
我们两名专职项目助理各花了一周才完成40%的基础配置。此外,如果服务器不在国内,访问速度不稳定,甘特图在任务量超过800条时就明显卡顿。第二类,国内某项目管理平台。它更像是为瀑布场景原生的工具,因为阶段门、基线、变更流程都是开箱即用,不需要手工搭。
我们用了四个多月跑了两个项目,最大的惊喜是工时成本可集成到项目账户里,能自动生成项目毛利报表。缺点是自定义报表的灵活性不如国际工具,字段级权限要靠管理员逐个角色调整,初期配置时间不短。第三类,以文档和协作为核心的轻量工具。它的优点是成员学习时间不超过半天,适合小型项目。
但它对任务依赖只能支持单层前导后续,无法表达跨项目里程碑联动。我们的二期项目一旦涉及硬件和软件并行,就需要在一张表里手工编排三百条任务,维护成本反而变高。第四类是电子表格。它最大的价值是零成本,但超过两百个任务时,人工维护链路关系特别容易出错。
我们有一个项目曾经因为某张Excel里的截止日期更新不及时,导致采购冲刺晚了两周,损失远超一套正版工具的费用。给你一个直接建议:如果你是二十人以下、单专业、流程合规压力小的团队,用轻量工具加规范纪律已经够用。
如果你是多专业协同、强流程、强审计场景,直接考虑第二类工具,节省的配置时间足够抵消它的授权费用。第一类适合有专职项目化管理者、且有能力投入长期维护的超大型组织。
3. 选型瀑布管理工具时,最容易踩的坑是什么?我踩过哪些坑?
很多软件厂商的销售都会说自家产品灵活可配置,什么都支持。但我们团队在选型时被一个看起来完美的产品折腾得很惨,配置时才发现很多设计是给程序员用的,业务人员根本看不懂。作为项目经理,我想问问过来人,瀑布管理工具选型中真正的坑到底有哪些?有没有避坑清单?
第一个坑,把灵活配置当成成熟度。我们曾经看中一款自称高度可定制的工具,它的流程引擎确实强大,但没有可视化界面,需要写类脚本表达式才能配置阶段规则。我们IT部门没人愿意长期维护这块,相当于每次调整都要求厂家支持,最后这个项目搁浅了。第二个坑,POC数据量严重失真。
厂商演示通常只有几十条任务,速度快只能说明样本小。正式上线时,我们一个项目挂了两千多个任务,加载甘特图平均要等二十多秒,团队成员干脆只开列表视图,失去了瀑布管理最需要的计划全景。因此POC阶段必须要求厂商导出一份真实规模的数据,用一千条以上的任务做测试,别只看演示。第三个坑,忽略权限颗粒度。
瀑布场景下,需求、测试、验收这些环节往往由不同角色协作,还常有外包人员参与。有些工具只有管理员、编辑、只读三级权限,无法做到字段级限制。比如采购团队能看到采购进度,但不能查看研发成本。这是合规审计里很常见的要求,但很多项目团队选型时会忽略。第四个坑,没有提前确认API能力边界。
我们后来选了一款开放性较好的平台,但集成测试时才发现,它的变更记录不提供查询接口。我们想做一个外部审计系统,把每次计划变更推送到公司内部合规平台,结果走工单找厂商排期了三个多月才拿到自定义接口。这个教训让我明白,开放API不只看有没有,关键要看覆盖哪些实体和操作。我的避坑清单大致是三条。
第一,配置学习成本必须由公司内部角色实测,不能只听厂商宣称零代码。第二,POC要用真实项目的数据规模跑通关键路径。第三,签合同前把API覆盖范围、审计字段、服务响应时效写进SLA,否则上线后你可能会在无数次扯皮中消耗预算。
4. 2026年瀑布加敏捷混合模式已经是主流,纯瀑布场景还值得单独选工具吗?应该怎么决策?
我所在的公司同时有硬件开发、软件迭代和系统集成项目,所以管理层想找一个人人都能用的工具,既想保留瀑布阶段的严格评审,又不想让软件团队觉得太死板。我们试着把敏捷看板塞进瀑布流程,结果两边都不满意。我想知道在混合模式下,到底应该选偏瀑布还是偏敏捷的工具?决策时应该按什么思路走?
我的判断是:不要追求一个工具同时完美支持两种流程,而是应该选择一个以瀑布为核心、预留敏捷本地灵活性的平台。纯瀑布场景不仅值得单独选工具,反而应该把它作为选型的主轴。我们公司处在制造业数字化领域,硬件类项目受质量体系约束,必须阶段门、基线、文档审计;
但其中的固件开发子团队又希望用短迭代来消化快速变化的需求。实践下来,我推荐在总项目层面用瀑布,子项目层面用轻量迭代面板。能够同时承载这种结构,才是混合模式的基础。这种模式下,我不太推荐用纯敏捷工具去模拟瀑布。
有团队曾尝试在看板上添加自定义状态,把多个泳道当阶段门,但这种做法只能管任务状态,无法控制时间顺序和审批流。阶段门评审需要输出完整的评审记录和签批意见,看板工具天然不具备这个存证能力,最后还得回到表单系统做二次录入。选型决策我建议按三步走。
第一步,先识别不可退让的硬约束,例如行业监管、审计要求、安全认证,这些条件直接把大多数偏敏捷的工具排除掉了。第二步,再看项目结构,如果只有少数软件团队需要迭代,工具支持子项目类型独立配置就够了,不必全局切换成敏捷模式。
第三步,考虑团队规模和组织管理成本,一个复杂的平台如果只有少数人会用,那么再强大的功能也是摆设。具体到实施,我倾向于选择支持项目群管理、阶段门、基线和变更控制的工具,并将软件子项目开启迭代专属工作流。这样做的好处是,整体项目仍然保持瀑布计划的确定性,而软件团队拥有自己的灵活空间,后期风险更可控。
其实,混合模式的本质不是流程之争,而是工具是否具备结构化的组织能力。决策者最好的做法是让项目结构决定工具选型,而不是反过来迁就工具的宣传卖点。
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/4997
读者评论
作为一家汽车电子企业的PMO负责人,这篇文章戳中了我的痛点。我们就是文章里说的那种被Jira拖到崩溃的团队,Sprint模型根本管不住硬件冻结节点。不过说实话,PingCode那段迁移数据的数字确实亮眼,但我更关心的是长期使用的稳定性。去年我家用某项目管理工具自带的迁移工具导入历史数据,光权限重配就熬了两个通宵,这种泪只有踩过坑的人才懂。
军工项目的审计要求下看完全文,五维评估框架写得很实。以前我们选型只看功能数量,结果被某轻量级工具的追溯能力坑惨了。文章里“阶段门硬性卡控”那段深有同感,没有强制约束的瀑布流程就是纸糊的墙。不过坦白说,我倒是希望多聊聊私有化部署后的运维成本和二次开发门槛,这往往比选型评分更影响落地效果。
作为常年混迹于外包交付项目的实施负责人,文中关于大型系统集成和甲方监理协同的观察非常真实。我们给园区做数字化管理平台时,就用Excel加在线协作文档强撑,一到里程碑验收就得手工整理几百条证据链。看到图表里那组审计追溯时间从4小时缩短到35分钟的数据,确实心动。但要我提个意见的话,我希望测评能补充分包商权限隔离的细节,这对外包场景太重要了。
