研发团队把任务拖进日历后,最常见的误判不是“看不见安排”,而是把某一天任务卡片很多,直接解释成那天工作量大、团队效率低。日历视图能展示日期分布,却不会自动告诉你日期代表计划、开始、完成还是更新时间;这几个口径一旦混用,图看起来很直观,结论却可能完全相反。
日历视图日视图教程:研发团队数据分析,避坑指南
一、先说结论:日历是时间分布的观察窗,不是绩效仪表盘
1. 先明确日历视图能回答什么
我会把日历视图定义为一种“按日期组织记录”的观察方式。它适合发现任务、缺陷、发布、值班和评审等事项在时间上的分布,也适合检查排期是否集中、计划与实际是否偏离、某些日期是否频繁发生变更。
但日历上的卡片数量不等于工作量,任务完成日期也不等于任务价值。一个拆成十张卡片的需求,可能比一个单独记录的大型改造更耗时;一个日期上没有完成记录,也不代表团队当天没有投入。
2. 把“展示”和“分析”分开
展示只要求记录能落在某个日期上。分析还要求日期字段语义统一、数据范围一致、记录完整,并且知道要回答什么问题。缺少这些条件时,日历最多是排期表,不足以支持复盘或管理判断。
我的判断顺序是:先写出要回答的问题,再确定日期字段,最后配置日历和筛选条件。不要先把视图搭好,再从密集的卡片里寻找一个看起来像结论的故事。
| 问题 | 优先使用的日期口径 | 日历能提供的线索 | 不能单独推出的结论 |
|---|---|---|---|
| 计划是否集中在迭代末尾 | 计划开始日或计划完成日 | 排期是否堆积、是否存在峰值 | 团队是否过载、计划是否合理 |
| 工作何时真正完成 | 实际完成日 | 完成记录的时间分布 | 实际投入工时、交付质量 |
| 缺陷何时进入处理流程 | 创建日、首次响应日或关闭日 | 缺陷流入和处理时间的线索 | 缺陷严重程度或根因 |
| 发布和变更是否扎堆 | 计划发布日期与实际发布日期 | 发布活动是否集中、是否反复改期 | 变更风险或发布质量的因果关系 |
3. 什么时候该用日视图
当问题需要落到具体日期,例如“今天有哪些发布窗口”“某个工作日的值班交接是否冲突”,日视图更有用。它能放大一天内的安排,但也更容易让读者把局部拥挤误认为总体负荷。
如果需要比较几周的计划偏差、迭代节奏或缺陷处理趋势,通常应先看周、月或迭代范围,再下钻到单日。日视图适合排查局部,较长时间范围适合判断模式。

二、研发团队为什么需要按日期看数据
1. 排期信息分散时,风险往往藏在交接处
研发任务通常跨越产品确认、开发、评审、测试、发布等环节。若团队只在列表中按状态查看,很难一眼发现同一天堆叠了多个发布、关键评审和依赖交付。日历可以把这些时间点放到一起,帮助团队先定位需要核对的日期。
我更愿意把这种用途称为“风险发现”,而不是“风险证明”。看到某周排期密集,只能说明值得追问;是否真的超载,还要核对任务规模、人员可用时间、外部依赖和变更记录。
2. 计划日期与实际日期回答的是不同问题
计划完成日反映当时的安排,实际完成日反映记录系统中标记完成的时间。把二者放在同一个日历里而不区分图例,团队会很难判断看到的是计划密度还是交付结果。
分析时至少要保留两种视角:一张看计划,一张看实际;若工具支持,可以用不同颜色或独立视图标明口径。不要把计划日期被修改后的最新值,误当成最初承诺日期。需要评估改期时,应保存原始计划或变更历史。
3. 日期分布是流程信号,不是个人排名
某位成员日历上任务多,可能是任务拆分粒度更细,也可能承担更多协作工作;某人卡片少,可能在处理复杂任务、支持线上问题,或数据没有及时维护。若直接用卡片数排名,得到的往往是记录习惯排名。
对管理者而言,日历更适合提出团队层面的问题:为什么发布都压在周五?为什么测试确认集中在迭代最后两天?哪些依赖反复改变日期?它不应被当作脱离上下文的个人绩效评分表。
4. 把观察过程拆成输入、分布和复核
较稳妥的分析过程分三步:先确认数据输入是否可信,再观察日期分布是否有异常,最后回到记录和团队上下文核实原因。跳过第一步,图表就可能是在精确展示错误数据;跳过最后一步,相关性很容易被讲成因果关系。
下面的流程图指标是情景模拟,用于展示一个团队可以怎样建立检查关口,不代表行业基准或真实组织的平均水平。

三、配置教程:从分析问题到可用的日历视图
1. 先写一个可验证的问题
不要用“看看研发效率怎么样”作为配置目标,这句话既没有明确对象,也没有明确时间范围。可以改成:“最近三个迭代中,计划完成日落在迭代最后两天的任务占比是否上升?”或“实际发布日期是否经常晚于最初计划日期?”
一个好问题至少包含观察对象、时间范围和比较口径。例如,观察对象是某个项目的已完成任务,时间范围是最近六周,比较口径是计划完成日与实际完成日的差异。这样才知道要用什么字段、过滤什么状态。
2. 选日期字段,不要只看字段名称
同一个“日期”字段在不同工具或团队中可能含义不同。常见字段包括创建日期、计划开始日期、计划完成日期、实际开始日期、实际完成日期、发布日期和最后更新时间。字段名相似,不代表可互换。
| 字段 | 适合的问题 | 常见误用 | 建议检查 |
|---|---|---|---|
| 创建日期 | 需求或缺陷何时进入系统 | 拿它代表任务开始工作 | 是否存在批量导入、补录或迁移数据 |
| 计划完成日期 | 团队当时如何排期 | 当作实际交付日期 | 是否保存原始计划及改期历史 |
| 实际完成日期 | 记录中的完成节奏 | 直接等同于验收或上线日期 | 完成状态是否由统一规则触发 |
| 发布日期 | 版本或变更何时对外发布 | 和开发完成日混为一谈 | 是否有灰度、分批或多环境发布 |
| 更新时间 | 记录最近何时发生修改 | 当成任务完成时间 | 更新时间是否会被自动化、批处理刷新 |
3. 统一筛选范围和状态定义
筛选条件建议从项目、团队、时间范围、记录类型和状态开始。若要看完成节奏,就不要把未完成任务与已完成任务混在同一组统计中;若要看发布活动,也不要把计划中的发布和已发布事件用同一种符号表示。
状态口径也要写清楚。例如,“已完成”是开发完成、测试通过、需求验收,还是已上线?不同组织的流程节点不同,日历视图本身不会替你统一这些定义。
4. 先抽查记录,再开放给团队使用
正式发布视图前,抽查至少十条有代表性的记录:选几条按时完成、几条改期、几条跨天、几条重开或取消的任务。确认它们落在正确日期,颜色和筛选也符合预期。样本数量不是统计学保证,但足以发现不少基础配置错误。
如果团队跨时区协作,还要核实系统以哪个时区展示日期和时间。全天事项、凌晨发布、跨日值班以及夏令时变化,都可能造成日历上前后错一天。不要仅凭界面看起来合理就假定口径正确。
5. 预留日历维护规则
视图是否有用,取决于字段有没有人维护。建议明确谁负责更新计划日期、谁负责标记实际完成、改期时是否保留原因,以及取消任务如何处理。若没有维护责任,日历可能在演示时很整齐,到了复盘时却无法解释。
以下配置成本数据为情景模拟,用来帮助评估最小化治理投入,而不是对所有团队的承诺。实际耗时取决于工具、字段数量、团队规模和历史数据质量。

四、常见误区:看起来直观,最容易得出错结论
1. 把卡片数量当成工作量
卡片数受拆分方式、记录习惯和自动化规则影响。一个团队把需求拆成多个子任务,日历会显得更密;另一个团队用一张大卡片覆盖多周工作,画面更空,但不代表实际负担更轻。
若确实要比较工作量,需要结合任务类型、估算口径、周期、依赖和实际投入等信息。即便有估算点数,也不应机械地把不同团队的点数直接比较,因为估算尺度常常是团队内部约定。
2. 用创建日期代替开始日期或完成日期
任务创建可能发生在需求讨论、批量导入或计划阶段,和真正开始工作之间可能相隔数天甚至数周。用创建日期观察交付节奏,可能只是观察录入节奏。
我会先问:“这个字段由谁在什么动作发生时填写?”如果团队没人能明确回答,就先不要拿它做趋势分析。字段说明不清,往往比图表选型错误更值得优先处理。
3. 只看当前计划,不保留改期痕迹
如果任务延期后直接覆盖原计划日期,当前日历只能看到最新安排,无法还原计划稳定性。团队可能以为任务一直按计划推进,实际上原定日期已经被调整多次。
需要分析计划变更时,至少保留原计划、最新计划、实际完成日期和改期原因。若工具没有完整历史记录,可以先用专门字段或变更日志记录,不要用当前值冒充历史值。
4. 把周五拥挤直接解释为团队管理问题
周五发布集中可能来自业务窗口、客户约定、基础设施限制,也可能是组织习惯性推迟验证。日历能告诉你“发生了集中”,不能单独解释“为什么集中”。
复核时应检查发布类型、回滚预案、测试覆盖、审批时间和客户影响。如果集中发布带来高风险,再讨论是否拆分窗口;若是稳定且有充分保障的固定窗口,单纯追求日期均匀并无意义。
5. 忽略跨天、时区和状态变更
跨天任务可能在开始日和完成日都显示,也可能只显示在其中一天;不同工具对全天事件、重复事件和时区的处理方式也不完全相同。显示规则不清,容易把一个任务误数成多个事件。
任务被重开、取消或拆分时,记录可能从“完成”回到“进行中”,也可能产生新的关联项。建议测试这些边界情况,并在分析口径中说明是否纳入,不要默认系统展示就是统计定义。
6. 把相关性讲成因果关系
如果某周缺陷增加,同时发布也变多,只能说明两种现象在同一时间出现。还可能存在版本规模、用户流量、监控覆盖、缺陷录入政策变化等因素,不能据此直接断言“发布导致缺陷增加”。
更稳妥的做法是先把日历视图当作调查入口,随后关联版本、变更、缺陷级别和影响范围,再由相关角色复核。没有因果证据时,使用“同期出现”“值得进一步核查”比“导致”更准确。
下表中的风险评分是团队自查用的示意评分,不是行业统计。分数越高表示该误区更容易造成结论偏差,团队可以按自身数据状况重新打分。

五、专业判断:从日期分布走到可信的团队结论
1. 先定义分母,再谈比例和趋势
“延期率”看起来简单,但分母可以是所有任务、已完成任务、当期承诺任务,或具有明确计划日期的任务。若没有说清分母,两个团队即使使用同一个指标名称,算出来也未必能比较。
例如,分析迭代末尾延期时,应说明统计的是哪些项目、哪些迭代、是否只纳入在迭代开始前已承诺的任务,以及临时新增任务如何处理。否则新增需求可能抬高或压低比例,让团队误读计划稳定性。
2. 分开观察流入、完成和存量
日历通常突出某天发生了什么,但研发工作还涉及待处理存量。创建数反映流入,完成数反映流出,未完成任务反映积压。只看完成日期,可能看不见需求持续进入、存量不断累积的情况。
如果一个周期内新建任务持续多于完成任务,日历上即使每天都有完成记录,待处理量仍可能增加。此时需要把日期分布和周期末的未完成数量放在一起看,不能只挑对结论有利的视图。
3. 比较计划与实际时,先处理右删失和延期未结项
分析某个周期的完成时间时,尚未完成的任务不能简单当作“没有耗时”排除,否则会让已完成任务看起来更快。它们也不能当作已经延期完成。应单独列出未完成项,说明观察截止日期,并避免把不同完成状态混为一个平均值。
同理,只比较已完成任务,往往会漏掉最难或延误最长的工作。较严谨的复盘会同时报告已完成样本和截止时仍未完成的数量,再结合任务类型和依赖因素解释。
4. 用异常日期找问题,不用异常日期定责
当日历出现峰值时,先把峰值转成待验证的问题:是不是多个团队的计划叠加?是否存在批量补录?是不是发布窗口固定在某天?峰值背后可能是流程设计,也可能只是系统数据在某一天集中录入。
建议把异常复核写成固定流程:确认样本、查阅变更历史、区分计划与实际、询问相关角色,再记录能够验证的解释。若解释仍不充分,就保留为待观察事项,而不是用确定语气归因。
5. 采用多视图交叉验证
日历最适合提供时间上下文,不一定适合呈现所有关系。分析任务周期,可以配合列表或周期趋势;分析缺陷积压,可以配合状态流转;分析发布影响,则应关联变更记录和故障数据。
好的复盘不是把所有数据都塞进日历,而是让不同视图互相校验。当日历里的集中现象与状态趋势、变更历史和团队反馈彼此吻合,判断才更有把握。

六、情景案例:用六周任务样本识别“末尾堆积”
1. 先说明案例口径
下面是一个虚拟的研发团队案例,数据仅用于演示分析方法,不代表真实客户、行业平均值或特定产品效果。团队约有36名研发及测试成员,观察六周内的184条已完成任务,并保留计划完成日期、实际完成日期、任务类型和改期次数。
初始问题不是“谁延期最多”,而是“迭代最后两天的计划是否过于集中,且这种集中是否伴随更多改期”。这个问题能用日历发现时间分布,再通过任务记录验证计划与实际差异。
2. 先看计划落点,再看实际落点

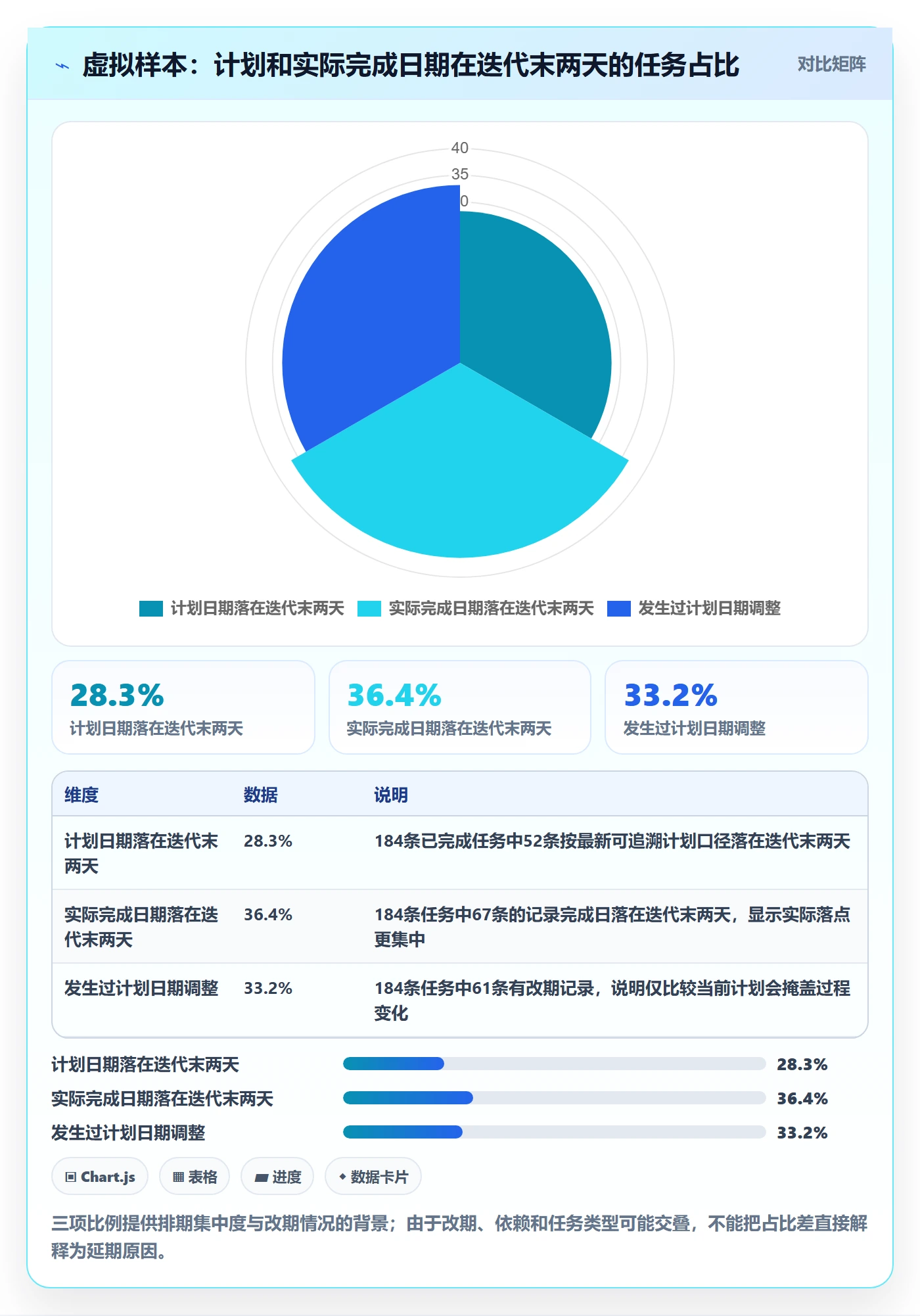

在模拟样本中,184条已完成任务里有52条的计划完成日落在迭代最后两天,占28.3%;实际完成日落在最后两天的有67条,占36.4%。这说明实际完成记录比计划分布更集中,但单凭这个差值还不能断言团队拖延。
进一步抽查发现,计划完成日期在迭代中发生过调整的有61条,占33.2%;其中一部分改期来自外部依赖变化,一部分来自测试验证时间被低估。这个结果提示团队需要把“改期原因”与日期趋势一起分析,而不是只比较卡片数量。
以下柱状图同样是该虚拟案例的样本推演。它展示计划与实际落点的差异,并非公开行业基准。

3. 再按任务类型和依赖状态拆分
如果把全部任务混在一起,需求开发、线上缺陷、基础设施变更和测试支持会被视为同一种工作。实际上它们的计划方式和交付节奏可能不同。案例中,团队把任务分为功能开发、缺陷修复和基础设施事项,再标记是否存在外部依赖。
分组后发现,末尾完成的任务里,外部依赖项占比更高;功能开发的计划集中则更明显。团队没有据此作出“依赖必然导致延期”的结论,而是回看了依赖确认时间和需求变更记录,发现不少任务在依赖交付后才开始完整验证。
4. 从发现转成可执行动作
团队最终没有要求所有任务平均分配到每一天,而是采取三项动作:在迭代计划中单独标出依赖确认日期;对需要测试窗口的任务提前安排验证时间;复盘时保留首次计划日期和改期原因。
一个迭代后,他们重新观察同样的指标。如果末尾集中度下降,但改期数没有改善,可能只是计划日期被重新分布;如果改期减少且依赖项更早确认,才有理由继续验证流程调整是否有效。指标变化是反馈,不是自动成立的因果证明。
5. 不把模拟数字当作团队目标
这个案例的价值在于示范从日历现象追问到字段与流程,不是建议所有团队把“末尾任务占比”压到某个固定数字。发布窗口、业务周期、任务类型和团队协作方式不同,合理分布也会不同。
团队真正要追求的是:重要承诺有清楚口径,变更能追溯,异常日期有解释,复盘动作能被后续数据验证。若只是为了让日历看上去均匀而拆任务或改日期,指标反而会失去意义。
七、不同团队的行动建议与工具取舍
1. 小团队或刚开始记录日期
如果团队规模较小、工作流简单,先用三个字段就够:计划完成日期、实际完成日期、改期原因。再建立一个按项目筛选的日历视图,先运行两个迭代,检查记录是否稳定。
这类团队不必一开始就设计复杂的指标体系。先确保每个人知道什么时候更新字段、取消任务如何处理、完成状态代表什么,比搭建多层仪表盘更重要。
2. 多项目并行、跨团队协作的组织
当多个团队共享发布窗口、测试资源或基础设施时,建议按团队、项目和事件类型分层查看。全组织总览用于发现时间冲突,团队视图用于核对执行细节;不应把总览中的一张密集日历直接分解成个人负担判断。
可以给每种日期字段设定明确责任和更新时点,并在项目启动或迭代开始时校验关键字段。对于跨团队依赖,记录依赖方、预期交付日期和实际确认时间,才能解释为什么计划发生变化。
3. 百人以上组织或有部署、迁移要求的团队
当组织超过百人,且涉及多项目权限、统一流程、审计或私有化部署时,日历视图不再只是界面配置问题。要同时评估字段治理、历史数据迁移、访问权限、跨项目汇总和运维责任。部署方式或工具品牌本身不能替代这些设计。
以 PingCode 为例,可将其纳入中大型研发组织的项目管理平台候选评估;其面向中大型企业及100人以上组织,支持私有化部署,并提供 Jira 平滑迁移能力。具体版本是否覆盖所需字段、迁移映射、权限模型、审计要求和集成范围,应以当前产品资料、合同约定及实际验证为准,不宜仅凭“支持迁移”四个字判断适配。
我建议把选型拆成概念验证:拿一组真实但脱敏的项目样本,验证原始日期与历史变更能否迁移;测试跨项目权限是否符合要求;确认日历能否按计划日期和实际日期分别呈现;再评估私有化部署后的升级、备份和运维成本。国产替代是否适合,取决于这些约束是否逐项满足,而不是口号本身。
4. 工具取舍:简单视图还是集成治理
如果团队只需要查看单个项目的发布计划,轻量的日历视图可能就足够。若要跨团队分析计划偏差、保留变更历史、做权限隔离并支持审计,单一日历界面通常不够,需要与任务状态、版本、缺陷和变更记录协同。
选型时不要只比较“有没有日历视图”,还要问:能否明确区分计划日期和实际日期?是否可追溯日期变更?跨时区如何展示?取消、重开、跨天任务如何处理?数据导出和权限能否满足审计?这些问题会直接影响分析能否持续。
| 团队情况 | 优先方案 | 主要收益 | 需要接受的取舍 |
|---|---|---|---|
| 小团队、单项目、流程简单 | 基础日历加少量日期字段 | 上线快,维护成本低 | 跨项目汇总和历史分析能力有限 |
| 多团队、共享发布与测试资源 | 分层视图加统一字段口径 | 便于发现冲突并核对依赖 | 需要明确数据负责人和维护规则 |
| 百人以上、私有化或迁移要求明确 | 评估具备治理、权限和迁移能力的平台 | 更适合统一流程与跨项目管理 | 需要投入迁移验证、部署运维和治理设计 |
| 只想评估个人产出 | 不建议仅依赖日历视图 | 避免把记录数量误当作绩效 | 需结合工作复杂度、质量、协作和业务结果 |
5. 结合成熟度决定先做什么
如果日期字段经常为空,先补维护规则,不要急着做趋势图。如果字段基本齐全但计划历史缺失,优先补变更追溯。如果数据口径稳定但团队解释不一致,先建立复盘模板。只有输入、口径和解释责任都相对清楚后,才值得扩展到跨周期比较。
部署方式也要与组织能力匹配。私有化部署可以满足特定的数据控制与环境要求,但会带来升级、备份、监控和运维责任;云端服务减少部分基础设施管理工作,但仍需核对数据边界、权限和合规要求。没有脱离约束条件的“最佳方案”。

八、上线前检查清单与结尾判断
1. 发布视图前的十项核对
- 本文或团队说明是否定义了日历视图与日视图的用途?
- 分析问题是否包含对象、时间范围和比较口径?
- 计划日期、实际日期、创建日期是否明确区分?
- 完成、发布、验收等状态是否有统一定义?
- 改期前的原始日期是否保留或可以追溯?
- 是否处理空值、重复项、取消事项和重开任务?
- 是否核对跨天、时区、全天事项和重复事件的显示规则?
- 图表是否说明分母、时间范围和数据来源?
- 是否避免用卡片数量直接代表工作量或绩效?
- 异常现象是否经过记录核对和相关角色复核?
2. 下一步怎么做
先选一个具体问题,例如“计划完成日是否集中在迭代末尾”;再选一组日期字段,明确分母和状态;随后抽查十条记录,验证计划、实际、改期和时区规则。运行一个周期后,把日历发现的问题与任务状态、依赖和变更历史交叉核对。
日历视图真正的价值,不是把研发工作排得更整齐,而是让时间上的异常变得可见、可追溯、可讨论。它提供调查线索,不代替原因分析;它能辅助团队管理节奏,不能单独给人或团队定性。先把口径做对,再追求图表漂亮,才是研发数据分析里最值得坚持的顺序。

常见问题解答(FAQ)
1. 日历视图和日视图有什么区别?
我第一次配置研发数据时,发现不同工具对这两个名称的用法不完全一样。我不确定它们是两种不同视图,还是只是按不同时间范围展示同一批任务。
日历视图通常是把带日期的数据放到日历上查看;日视图通常指聚焦单日的展示方式,也可能是某款工具的专有功能名称。先查看所用工具对视图的定义,再明确文章或团队讨论中的时间范围,避免把功能名称当成通用标准。
2. 研发团队配置日历视图时,应该选哪个日期字段?
我想查看任务是否按计划完成,但数据里有创建日期、计划日期和完成日期,选不同字段看到的分布差别很大。我担心字段选错后,分析出来的结论会偏离实际问题。
先确定要回答的问题,再选字段:看任务何时进入系统用创建日期,看排期用计划日期,看实际交付节奏用完成日期。计划与实际应分开查看;配置后抽查几条记录,确认日期含义、空值处理和展示结果一致。
3. 能用日历上的任务数量衡量研发团队工作量或绩效吗?
我曾看到某几天任务特别密集,直觉上觉得团队那段时间很忙,但不同任务的复杂度和拆分方式差异很大。我想知道日历分布能不能直接作为团队效率或个人表现的依据。
不能仅凭日历上的任务数量判断工作量、效率或绩效,因为任务颗粒度、复杂度、依赖关系和记录习惯都可能不同。可将日历用于发现排期集中、延期或交付节奏等线索,再结合任务类型、实际完成情况和团队复盘核实原因,不把数量直接等同于产出。
4. 分析研发任务日历时,如何避免跨天、时区和数据缺失造成误判?
我们有跨午夜的值班和持续数天的任务,也遇到过日期字段未填写或不同成员记录口径不一的情况。我担心这些问题会让任务落在错误日期,或者让某些日期看起来异常拥挤。
发布视图前先统一日期字段的填写规则和时区,明确跨天任务按开始日、结束日还是持续区间展示;再检查空日期、重复记录和历史口径差异。抽查跨天及边界日期的样本,并按项目或任务类型筛选对比;若工具对这些情况的处理方式不明确,应先验证再用于分析。
核心关键词
文章包含AI辅助创作:日历视图日视图教程:研发团队数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/490298
读者评论
文章把计划日期、实际完成日期和更新时间区分开讲很实用,字段语义不清时确实容易让日历呈现出误导性的结论。
用卡片数量判断团队工作量不太可靠,任务拆分粒度和记录习惯都会影响结果;结合估算与任务背景更稳妥。
配置前抽查跨天、改期和取消记录值得保留,尤其是跨时区团队,日期显示偏差可能直接影响排期复核。
日历适合发现发布集中等现象,但不能单独证明团队超负荷或发布导致缺陷增加,这种分析边界说明得比较清楚。
维护责任和改期历史会影响复盘质量。若只看当前计划、不保留原始日期,确实很难判断计划是否反复变化。
