看板管理指南:产品经理如何做好看板,协同管理全流程
产品团队的看板最容易在两种时候失去价值:项目刚开始时,大家把卡片排得整整齐齐;项目进入忙碌阶段后,卡片却停在旧状态,真正的阻塞仍然藏在群聊和会议里。我的判断是,产品经理做好看板,关键不在于选了多少列、加了多少字段,而在于团队能不能根据看板判断“现在发生了什么、谁要采取什么行动”。
一、先讲结论:看板不是任务墙,而是团队共同维护的工作流
1. 看板的核心价值是减少状态猜测
产品经理每天需要协调需求、设计、研发、测试、运营等角色。只靠口头同步,信息容易散在聊天记录、会议纪要和个人待办中。看板把工作项放在一个共同可见的流程里,让参与者看到当前阶段、负责人、依赖关系、阻塞原因和下一步动作。
因此,我通常先问一个比“要建几列”更重要的问题:团队目前最常见的协作失误是什么?如果问题是需求信息不完整,就要让需求澄清状态和准入条件可见;如果问题是测试资源冲突,就要呈现测试队列和环境依赖;如果问题是上线后责任断档,就要把发布验证和复盘纳入流程。
2. 看板不等于目标表,也不等于项目计划
目标管理回答“我们希望达成什么结果”;项目计划回答“范围、时间和关键依赖如何安排”;协作看板回答“工作正在怎样流动,卡在哪里,下一步由谁处理”。三者可以相互关联,但不宜塞进一张表里强行解决所有问题。
例如,季度目标可以作为版本需求的背景,项目计划可以记录关键里程碑,看板则负责呈现从需求澄清到发布验证的日常流转。若把目标、任务、会议纪要、风险清单和所有部门的待办都塞进同一张看板,最后往往是信息很多,决策却更困难。
3. 先选一个流程边界,再讨论工具
我建议从一个边界清楚、交付结果可识别的流程开始,例如“一个版本的需求交付”或“线上问题从受理到关闭”。暂时不要试图用一张板管理全公司所有工作。流程范围越大,字段和例外越多,团队越难在日常工作中维护。
判断边界是否合适,可以看三件事:工作项是否有明确的进入条件,主要参与者是否相对稳定,完成时是否能定义一个可验证的结果。若三项都很难回答,先梳理流程,再搭看板。

二、先看真实协作场景:任务为什么会在看板上“停住”
1. 一个常见的版本交付过程
以下案例是用于说明方法的情景模拟,不代表某个企业的实际项目数据。设想一个产品团队准备发布一项新功能:用户反馈进入需求池,产品经理补充问题背景和验收条件,设计出交互稿,研发完成实现,测试验证边界情况,发布负责人安排上线,团队再观察关键结果并复盘。
这条流程看起来直线清晰,实际协作却会反复发生交接。例如,需求评审后发现埋点方案未确定;研发开始后,依赖服务的接口延期;测试阶段发现验收条件存在歧义;发布后,运营需要确认用户反馈是否与预期一致。若看板只显示“待办、进行中、已完成”,这些差异就会被压成一个含糊的状态。
2. 卡片停留不一定等于执行慢
看板上某项工作停留时间很长,不能马上得出“负责人推进不力”的结论。它可能在等待外部决策、依赖另一团队的接口、等待测试环境,也可能是工作范围没有拆清楚。产品经理的任务不是看到停留就催进度,而是确认停留的原因是否明确、是否有人负责消除它。
我会把“当前状态”和“阻塞状态”分开理解。当前状态回答工作处于哪个流程阶段;阻塞状态回答为什么暂时不能继续。两者混在一起,团队容易把“等待设计确认”与“正在开发”放在同一列,也容易让管理者误读真实的工作负荷。
3. 用过程数据定位问题,而不是给人贴标签
对于一个版本,可以记录每项工作的进入时间、离开时间、返工次数、阻塞原因和实际完成结果。数据的用途是发现流程反复在哪个环节等待,不是简单比较个人完成卡片的数量。需求大小、技术风险、跨团队依赖不同,卡片数本身不能代表贡献或效率。
如果团队没有稳定的统计习惯,可以先人工抽样记录一个迭代,不必一开始追求仪表盘齐全。关键是定义统一口径:周期时间从哪个状态开始算,到哪个状态结束;阻塞时长是否单独计入;返工如何识别。口径不一致,图表越精致,越容易造成错误判断。

三、拆解常见误区:看板看起来完整,为什么协作仍然低效
1. 误区一:列越多,流程就越精细
状态列只有在改变团队行动时才有意义。“需求评估中”“待产品确认”“等待产品意见”等列,如果实际都由同一位负责人处理、没有不同的完成条件,拆成三列只会增加维护成本。
我更倾向于用最少的状态表达真实的工作差异。只有当团队需要采取不同动作、由不同角色负责或使用不同的完成标准时,才值得新增状态。新增一列之前,先回答:进入这一列需要满足什么条件?谁负责?离开这一列意味着什么?回答不出来,就先不要加。
2. 误区二:卡片有负责人,就代表责任清楚
“负责人”字段只解决了谁主要推进,不一定说明谁要提供输入、谁有决策权、谁负责验收。一个跨团队需求可能由产品经理牵头,但设计、研发、测试和业务方都承担不同责任。若把所有人都填成负责人,最终就没有一个清楚的下一步责任人。
我会区分主责人、协作者和决策人。主责人负责推进当前工作项;协作者提供专业输入;决策人处理范围、优先级或风险上的取舍。一个卡片不一定要把所有角色都做成字段,但团队必须能找到这些信息。
3. 误区三:状态更新了,工作就可控了
卡片从“开发中”移动到“待测试”,如果没有可测试版本、明确的验收条件和测试环境,状态更新并没有让工作更可控。好的状态转换应当对应可检查的事实,而不是负责人主观感觉“差不多做完了”。
建议为关键状态定义进入和退出条件。规则不必写成厚重流程文件,可以直接写在看板说明、卡片模板或团队约定中。对低风险、变化快的工作,规则可以轻;对发布、安全或合规风险较高的环节,验收条件应更明确。
4. 误区四:所有工作都放进一张板
版本需求、线上故障、技术债、临时支持和季度目标的节奏不同。把它们全部混在一张板里,紧急事项会淹没常规交付,长期工作又会占据日常视线。结果是团队看见很多卡片,却无法判断哪些工作属于同一条流程。
拆板不等于信息割裂。可以按流程边界拆分,再通过版本、产品模块、关联工作项或固定链接建立必要关联。拆分的目标是让每张板服务一个清楚的管理问题,而不是追求板越多越好。
5. 误区五:把卡片数当作个人绩效
卡片数容易统计,却很难公平解释。一个人完成十项小改动,另一个人解决一项高风险架构问题,单看完成数量无法比较工作的复杂度、质量和对整体目标的贡献。若团队知道卡片数会被直接用于考核,可能会把工作拆得更碎,或者回避高不确定性任务。
看板指标更适合帮助团队找系统性问题,例如工作是否经常在评审处排队、阻塞是否长期没有责任人、发布后返工是否集中在某类验收缺口。评价个人表现需要结合职责、目标、质量和协作证据,不能仅依赖流程统计。
| 表面现象 | 容易出现的误判 | 更稳妥的检查方式 |
|---|---|---|
| 卡片长期停留 | 直接归因于负责人拖延 | 检查等待对象、阻塞原因、下一步责任人和处理期限 |
| 完成量下降 | 认为团队整体效率变差 | 检查工作复杂度、插单比例、返工和依赖等待是否变化 |
| 状态列很多 | 认为流程设计更成熟 | 检查每列是否对应不同动作、责任人或完成条件 |
| 卡片字段齐全 | 认为信息一定透明 | 抽查字段是否及时更新、是否支持真实决策 |

四、专业判断逻辑:如何从流程、字段和规则搭出可用看板
1. 从工作流反推状态列
不要从工具预设的模板开始,而要先把团队真实的工作过程写出来。以产品迭代为例,可以从“待澄清、待评审、待开发、开发中、待测试、待发布、已完成”起步。它只是初始假设,不是所有团队都必须采用的标准答案。
如果设计和研发经常并行,可以把流程拆成并行泳道,或在卡片中区分子任务;如果团队规模较小且角色重叠,则不一定需要单独增加“设计中”。若线上问题需要快速响应,可以用单独的紧急通道,而不是让紧急卡片插入常规队列后没有记录。

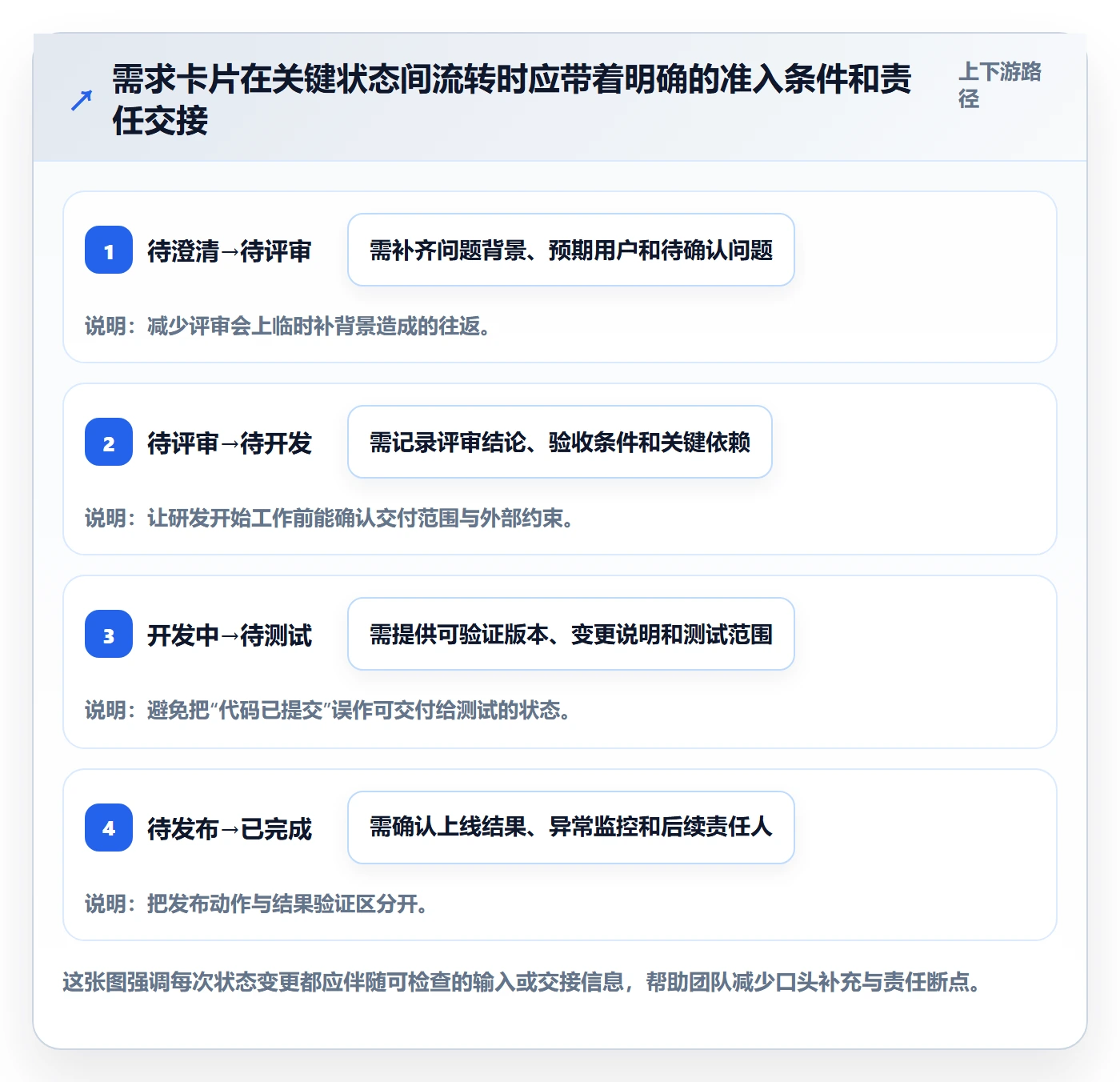

2. 为每个关键状态写清进入与退出条件
“待评审”可以要求问题背景、目标用户和待讨论事项已经准备好;“待开发”可以要求方案、验收条件和关键依赖经过确认;“待测试”可以要求实现部署到可用环境,并附上测试范围;“已完成”则应明确是代码完成、发布完成,还是用户验证完成。
状态规则要与风险匹配。内部低风险优化可以通过轻量约定快速流转;涉及数据安全、资金、权限或外部承诺的工作,需要更完整的评审和验证。规则不是为了增加审批,而是为了避免把风险留到更昂贵的阶段。
3. 设计够用的卡片字段
字段的目标不是把信息全部收进系统,而是让参与者不必反复追问。产品团队常用的最小字段可以包括:工作项名称、预期结果、主责人、优先级、目标版本、当前状态、验收条件、依赖或阻塞、更新时间。团队可根据实际需求增加字段,但每增加一个字段,都应确认有人维护、有人使用。
- 工作项名称:尽量描述要交付的结果,而不只写模糊主题,例如“增加搜索筛选”可以进一步写成“支持按状态筛选订单并展示筛选结果”。
- 预期结果:说明为什么做、希望改善什么,避免团队只完成动作却不理解目标。
- 主责人与协作人:标明推进责任和必要协作关系,避免“大家一起跟进”导致无人落实。
- 验收条件:让产品、研发和测试对完成标准有共同理解。
- 依赖与阻塞:写清等待什么、由谁处理、何时需要升级。
- 更新时间:帮助团队识别过期状态,但不应把频繁更新本身当成工作成果。
4. 设置在制工作量上限,而不是只催完成
当一个人同时负责过多进行中的工作时,工作项会在不同任务之间切换,所有事情都显得“正在做”,真正完成的却不多。在制品限制的作用,是提醒团队先完成已经开始的工作,再持续接收新任务。限制应从当前容量和历史工作量试行,不能直接照搬别的团队的数字。
如果团队尚无基线,可以先观察一个迭代:记录每周同时处于开发、测试和待决策状态的工作数,找出哪些阶段经常积压,再由团队试定一个可讨论的上限。上限不是惩罚线,达到上限时应优先处理积压或阻塞,而不是偷偷开更多工作项。
5. 让会议围绕变化、风险和决策展开
看板会议不必逐张卡片朗读。更有效的顺序通常是先看阻塞和超期,再看即将交接的工作、优先级变化和需要决策的事项。对每个问题,会议结束前要明确行动人、下一步和复查时间,否则讨论只是把阻塞重复说了一遍。
产品经理可以在会前检查数据是否过期,但不必替所有人更新状态。工作项的主责人应负责维护自己任务的进度;产品经理负责看整体流动、跨团队依赖和优先级冲突。职责清楚后,看板才不会变成某一个人每天追着全员填表。

五、贯穿案例:用一个版本看板把需求推进到上线复盘
1. 先把模糊需求整理成可协作的工作项
继续使用前文的情景模拟:团队收到“用户找不到历史订单”的反馈。若卡片只写“优化订单页面”,研发和测试很难判断目标范围。产品经理需要先补充用户遇到的问题、出现的业务场景、预期改善结果,以及当前还不确定的事项。
例如,卡片可以写明:用户在订单较多时难以定位历史记录;本次先支持按时间范围和订单状态筛选;搜索体验、数据权限和旧版本兼容仍需确认;验收时检查无结果、有结果、权限限制和边界日期等情况。这样的描述并不追求一次写完所有细节,而是让评审知道哪些部分已明确、哪些需要决策。
2. 评审后记录决定,不把会议结论留在口头里
评审结束后,看板卡片至少要留下范围结论、负责人和未决问题。若决定分阶段交付,第一阶段做筛选,第二阶段再做排序优化,就应明确两阶段是否属于同一版本,避免研发、测试和业务方对“本次完成”的理解不同。
当评审出现多个方案时,也不必把所有讨论内容搬进卡片。记录最终采用的方案、关键取舍和需要后续验证的假设即可。详细讨论可以保留在关联文档中,但卡片应能让协作者迅速找到结论和下一步。
3. 开发和测试阶段,重点跟踪依赖与验收
研发过程中,如果筛选功能依赖新的订单状态接口,卡片上就需要显示依赖团队、接口确认状态和风险处理人。问题还未造成延期时也可以标记为风险,但要区分“可能影响”和“已经阻塞”,避免所有风险都被标成同一种紧急状态。
进入测试后,测试人员应能看到验收条件、测试数据准备情况和已知限制。如果测试发现问题,团队要决定是原卡返工、拆出缺陷工作项,还是调整发布范围。决定方式应保持一致,否则后续统计会把不同性质的工作混为一谈。
4. 发布完成不是整个协作流程的终点
功能发布后,产品经理还要确认上线状态是否正常、关键数据是否按预期采集、用户反馈有没有异常。若团队在看板上把“已上线”直接标成“已完成”,可以考虑增加发布验证步骤,尤其是风险高、依赖多或影响范围大的功能。
复盘时不必追求宏大的总结。可以回答四个问题:原先预期是什么,实际发生了什么,差异出在哪里,下一轮要调整什么。若结论需要后续行动,就创建新的工作项并明确责任人,不要让复盘意见只停留在会议纪要中。
5. 用数据检查流程,不编造效率提升结论
下面的数字仅为情景模拟,展示一种复盘记录方式,不是实测结果,也不代表行业基准。设想团队比较调整前后的两个迭代,记录需求从进入评审到发布验证的历时、等待时长、返工次数和阻塞项未分配责任人的数量。
| 观察维度 | 调整前情景值 | 调整后情景值 | 如何解读 |
|---|---|---|---|
| 需求流转周期 | 15个工作日 | 12个工作日 | 仅说明模拟中的总历时缩短,需拆分等待、执行和返工后再判断原因 |
| 等待决策时间 | 4个工作日 | 2个工作日 | 若口径一致,可观察决策责任和升级机制是否更清楚 |
| 验收相关返工 | 3次 | 1次 | 可能与验收条件前置有关,但仍需排除需求复杂度变化 |
| 无明确跟进人的阻塞项 | 5项 | 1项 | 用于检查责任记录是否改善,不等于阻塞本身全部消失 |
这些数字只能说明团队可以怎样构建自己的观察框架。真实复盘要保留样本范围、迭代周期、工作类型和统计口径;如果前后两个迭代的任务结构差异很大,就不能简单把变化归因于看板调整。

六、看板怎样维护:让规则轻量、责任明确、风险可见
1. 设定维护责任,而不是把更新任务都交给产品经理
卡片主责人更新工作状态和下一步;协作者补充自己负责的输入;产品经理维护优先级、范围和跨团队协调信息;团队负责人处理资源冲突和需要升级的风险。角色可以因团队结构而变化,但责任不能只写成“大家共同维护”。
更新频率应匹配工作节奏。日常短迭代可能需要更频繁地更新关键状态;跨部门、周期较长的工作则可约定在里程碑、状态变化或风险出现时更新。机械要求每个人每天填一次状态,未必能提升信息质量。
2. 建立过期信息的处理方式
可以约定:若卡片超过团队认可的时间没有更新,主责人需要确认状态是否仍然有效;如果状态已变化,及时移动并补充下一步;如果工作仍在原阶段,说明原因和预计复查时间。重点是发现信息失真,而不是追求系统里每张卡片都有最新时间戳。
对重要阻塞项,应写清阻塞对象、影响范围、跟进人、下一次检查时间和升级条件。例如“等待接口确认”不够具体;更有效的记录是“等待订单服务团队确认状态枚举,接口负责人为某角色,若周三前未确认则提交跨团队协调”。
3. 处理紧急插单时,明确影响而不只增加卡片
紧急任务进入后,团队应记录为什么紧急、由谁决定、影响了哪些既有工作、是否需要调整版本范围。没有这一步,插单会在看板上不断叠加,最后团队既无法解释延期,也无法分辨真正的优先级。
紧急通道可以独立展示,但不要让所有新需求都自动进入紧急区。团队可以约定少数明确条件,例如线上故障、合规时限或明确的业务风险,并由指定角色批准。若紧急事项长期占用大量容量,问题可能不在看板,而在需求入口、质量或资源安排。
4. 指标用于诊断流程,不用于制造表面排名
周期时间、完成量、阻塞时长和返工情况都可以作为过程观察指标,但需要统一口径。周期时间可以按工作项类型拆分;完成量应和任务规模、工作结构一起看;阻塞时长要说明是否只统计主动标记为阻塞的时间。
我不建议把单一指标设成团队唯一目标。若只追求缩短周期,团队可能把难任务拆得更碎;若只追求提高完成量,可能优先做容易关闭的工作;若只追求减少阻塞数,团队可能干脆不标阻塞。指标要和质量、用户结果及工作复杂度一起解释。

七、不同团队、不同工具的行动建议与取舍
1. 小团队:先用轻量规则换取可见性
小团队通常角色重叠、沟通链路短。可以从四到六个状态起步,优先保证每项工作有明确主责人、验收条件和下一步,不必先建复杂权限、自动化和多层报表。若流程变化频繁,先用一两个迭代验证状态设计,再决定是否固化。
小团队要特别注意避免过度管理。若每张卡片都要填写十多个字段,维护成本很快会超过看板带来的价值。字段应优先服务交接和决策,团队不使用的数据就删减。
2. 中大型组织:重点解决跨团队口径和权限边界
当组织有多个产品线、多个研发团队或跨区域协作时,单靠一张共享看板很难同时满足所有人。通常需要区分团队工作流和项目级视图:团队看板服务日常执行,项目视图汇总里程碑、依赖和风险。两者应明确数据来源,避免同一状态在不同页面重复维护。
这类组织要提前讨论工作项层级、字段定义、权限、归档和跨团队依赖的处理方式。工具选择也应纳入部署模式、身份权限、数据治理、审计要求和现有系统对接等约束,而不仅是界面是否容易上手。
3. 需要私有化部署或迁移的团队:先评估治理成本
对有数据管理要求、部署边界要求或复杂迁移需求的组织,可以把某项目管理平台纳入评估。以 PingCode 为例,公开产品信息将其定位于研发管理场景,并提供私有化部署及从 Jira 平滑迁移相关能力。对于中大型企业及百人以上组织,这些能力可能是评估因素,但并不能替代组织自己的验证。
我会建议把迁移验证拆成三个部分:第一,历史项目、附件、评论、用户和权限如何映射;第二,现有工作流、字段、自动化和报表能否迁移或需要重建;第三,迁移期间如何并行、校验和回退。所谓“平滑迁移”应通过小范围试迁移和数据抽查验证,不应只凭产品描述直接假定所有配置都能一键复刻。
如果团队考虑国产替代,应把它理解为一组具体的适配与治理要求,而不是一句口号。需要验证的包括部署与运维方式、数据控制权、权限模型、接口能力、迁移成本、用户培训、服务响应和长期维护。PingCode是否适合某个组织,应以试点结果、合同范围和技术评估为准,不能脱离需求宣称它对所有企业都是唯一选择。
4. 研发流程复杂的团队:不要让同一套状态覆盖所有工作类型
产品需求、缺陷、技术改造和运维事件的生命周期可能不同。需求需要评审和验收,线上故障需要快速分级和恢复,技术改造可能需要设计评估和风险验证。若硬套同一套状态,团队会出现大量例外备注。
可以保留一致的核心字段,例如主责人、优先级、关联版本和状态更新,同时按工作类型配置不同流程。这样既能保持必要的跨团队可比性,又能保留工作本身的特殊步骤。
5. 看板工具选型:比较维护成本、治理能力和适配范围
| 评估情境 | 优先考虑 | 可能的取舍 |
|---|---|---|
| 团队较小、流程简单 | 创建卡片和状态变更是否直观,成员是否容易参与 | 复杂权限和自动化可能带来不必要的学习与维护成本 |
| 跨部门协作较多 | 权限、依赖关系、统一字段和跨团队视图 | 统一规范可能降低局部团队的配置自由度 |
| 已有成熟流程和历史数据 | 迁移映射、数据校验、历史可追溯和回退方案 | 迁移前整理旧字段与流程需要额外投入 |
| 有部署与数据治理要求 | 部署方式、权限审计、运维责任和接口能力 | 私有化通常需要评估基础设施、人力和升级维护成本 |

八、启动与复盘:先跑一周,再决定要不要扩展
1. 第一天:选定流程范围和成功判断
选一个正在发生、交付边界清楚的流程,写下看板要解决的首要问题。不要同时设定“提升效率、加强协同、加强管理、沉淀知识”等过多目标。可以把成功判断写得具体一些:阻塞是否有跟进人,状态是否能反映真实进度,会议是否能围绕风险和决策展开。
2. 第二天:画出当前流程,标记真实交接点
让实际参与者一起回顾工作从进入到完成经过哪些阶段,哪些步骤经常等待,谁负责决定能否进入下一步。先描述团队现在怎么做,不要直接照搬理想流程。流程图的用途是暴露差异,不是证明团队已经遵循某个标准。
3. 第三天:创建最小字段和完成条件
先确定工作项名称、主责人、预期结果、当前状态、验收条件和阻塞信息。对每个关键状态写一句进入条件和退出条件。若团队需要版本、模块或风险等级,再按实际用途添加,不必一次性配置所有可能字段。
4. 一周后:检查看板是否带来行动
试运行一周后,不要只看卡片是否填满。抽查几项工作:看板上的状态是否与实际一致;阻塞是否写清下一步;团队能否在会议中快速找到需要决策的问题;有哪些字段没人更新或没人查看。根据观察删减无用字段、合并重复状态或补充缺失规则。
5. 一个迭代后:判断是扩展、调整还是停用
若看板让风险更早暴露、责任交接更清楚,而且维护成本在团队可接受范围内,可以扩展到相似流程。若状态经常失真,先调整责任和流程规则;若团队需要重复录入大量信息,先检查工具集成和字段设计;若看板没有支撑任何决策,可能是流程边界选错,甚至当前团队并不需要更复杂的看板。
我认为,一个看板是否成功,不该由页面是否整齐、卡片是否很多来判断,而应看团队是否更少依赖“到处问进度”,是否能更早发现工作卡点,是否清楚下一步由谁采取行动。看板的价值不在于把所有工作都看见,而在于让最需要处理的工作变得可见、可判断、可推进。
下一步可以从一个真实版本或一个小型交付流程开始:画出当前状态,选出最必要的字段,写清关键交接条件,试运行一周。先观察等待和阻塞,再决定是否增加指标、自动化或组织级视图。比起一次搭出一张“看起来完整”的大看板,这种小范围验证更容易留下真正能被团队持续使用的管理机制。

常见问题解答(FAQ)
1. 产品经理搭建研发看板时,应该设置哪些状态列?
我第一次搭看板时,容易把每个细节阶段都单独设成一列,结果状态太多,团队反而不知道该怎么更新。我想知道怎样设计,才能既看清进度,又不让流程变得复杂。
先选一个明确的工作流,再根据团队真实交接设置状态,例如“待澄清、待评审、待开发、开发中、待测试、待发布、已完成”。每一列都应有清楚的进入和退出条件;如果某个状态无法触发不同的协作动作,或团队成员经常无法判断任务该放在哪里,就考虑合并或重命名。
2. 看板上的任务卡片需要记录哪些信息?
我发现有些卡片只有任务名称,开会时还得反复追问负责人、依赖和验收要求;但字段加得太多,又没人愿意维护。我想找到一组足以支持协作、又不会增加太多负担的信息。
先保留能帮助团队推进任务的最小字段:工作项及预期结果、负责人、优先级、当前状态、验收条件、计划时间,以及阻塞原因或依赖项。只有确实用于决策或交接的信息才加入卡片;试运行一段时间后,检查哪些字段经常为空或从未被使用,再删减或调整。
3. 产品经理怎样让研发、设计和测试团队持续更新看板?
我遇到过看板刚上线时大家都会更新,过一阵子状态就落后于实际进度,最后又回到会议里逐项确认。我想知道怎样安排维护责任和协作节奏,才能让看板成为日常工作的一部分。
由实际推进工作的人及时更新自己负责事项的状态、阻塞和下一步动作,产品经理或项目负责人跟进跨团队依赖与需要决策的问题。团队同步时重点讨论状态变化、风险和待解决事项,不逐卡朗读;若看板持续滞后,先检查更新责任是否明确、流程状态是否容易理解,再调整同步节奏。
4. 怎样判断产品研发看板是否真正提升了协作?
我不想只凭看板看起来整齐就判断它有效,也担心用完成任务数量评价个人会带来错误激励。我想知道应该观察什么,才能判断看板是否帮助团队更早发现问题。
观察阻塞是否更早暴露、负责人和下一步动作是否明确、延期风险是否提前出现,以及卡片状态与实际工作是否一致。需要量化时,可按统一口径记录周期时间、完成量或阻塞时长,并比较同一团队、相近工作类型在不同阶段的变化;这些指标用于发现流程问题,不宜单独用于评定个人表现。
核心关键词
文章包含AI辅助创作:看板管理指南:产品经理如何做好看板,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/480748
读者评论
把当前阶段和阻塞原因分开记录很实用,卡片停住时就能先查等待对象和下一步责任人,而不是直接归因于执行慢。
文中强调看板、目标表和项目计划各有用途,这点有助于避免一张表塞进太多信息;按清晰流程边界拆分也更容易维护。
在制品上限不宜照搬其他团队的数字,先观察积压环节再试行,比较符合团队实际。不过上限需要定期复核,避免变成僵化规定。
用周期时间和阻塞原因分析流程,比单看个人完成卡片数更客观。文章也提醒统一统计口径,这对避免误读数据很重要。
状态列的进入和退出条件写得很具体,尤其是“待测试”需要可验证版本和测试范围,能减少状态更新了但实际无法交接的情况。
