看板里“进行中”从 18 项涨到 31 项,并不自动意味着团队效率下降:可能是需求涌入,也可能是状态定义太宽、任务长期无人更新,或者工作真的卡在某个交接点。产品经理设计自定义状态时,真正要管理的不是标签数量,而是业务事实能否被一致记录、过程能否被分析、异常能否触发行动。
本文讨论的是产品、项目和运营看板中的业务流程状态,不是软件开发中的前端状态管理。我的核心判断是:先定义管理决策,再设计状态;先统一统计口径,再制作图表;只有当状态变化能带来判断或行动时,增加一个状态才有价值。文中的案例和数值均为情景模拟,用来演示判断方法,不代表行业基准或真实企业结果。
一、先把状态管理的目标说清楚
1. 状态不是装饰,而是流程事实的编码
状态字段通常回答“这项工作现在处于什么阶段”,但不同团队会把同一个词用出不同含义。例如,“处理中”可能表示负责人已经开始工作,也可能表示工作项刚被接手,甚至只是尚未被归档。若团队成员对词义理解不一致,系统就会整齐地存下错误数据。
我判断一个状态是否有用,不先看名称是否完整,而看它能否被旁观者复核:看到这条记录,是否可以根据证据判断它属于该状态?如果必须询问经办人才知道“处理中”到底是什么意思,这个状态对分析的帮助就很有限。
因此,状态设计至少要描述业务阶段、进入条件、退出条件和必要责任。比如“待评审”不能只表示“还没评审”,还应说明进入该状态前资料已经齐备、谁负责安排评审、评审结论记录在哪里。
2. 状态管理最终要服务一项具体决策
同一条业务流程可以服务不同决策。产品经理可能想知道需求是否及时进入评审;项目负责人关心开发过程是否有拥堵;团队管理者需要识别等待和阻塞。若这些问题没有区分,状态就容易被设计成一张“看上去覆盖全面”的词汇表,而非分析工具。
在动手配置前,我建议先写下看板要帮助团队做出的三个决定。例如:本周是否需要调整评审资源?哪些工作项等待外部确认?哪些需求应从当前周期移出?每个问题都要对应一组能被观察的数据,而不只是一个状态名称。
状态字段也不应该承担所有信息。业务阶段、责任团队、优先级、阻塞原因是不同维度。把“开发中-高优先级-等待设计”拼成一个状态,会让筛选和统计互相牵制。更稳妥的做法是:状态记录流程位置,其他字段分别记录类别、责任、风险和原因。
3. 先明确讨论边界,避免把两类“状态管理”混为一谈
“自定义状态管理”有时指看板里的业务工作流,有时指应用程序内部的数据状态和代码架构。本文关注前者:工作项从提出到完成的业务流转、变化记录和看板分析。若目标是设计前端组件状态或客户端数据缓存,评估维度和实施方法会完全不同。
对业务看板而言,“状态”通常属于工作项生命周期的一部分;“状态变更事件”则记录工作项何时、由谁、因何从一个状态转到另一个状态。只存当前状态,可以回答“现在有多少项未完成”;保留状态历史,才有机会回答“它们在哪个环节等了多久”。

二、从真实流程出发,避免“先列状态再找用途”
1. 先画工作项的实际路径
状态设计前,我会先选一种工作项,例如产品需求、缺陷或运营事项,然后沿着真实处理过程追踪一次。不要从会议室里想象“理想流程”,而要问:它由谁提出?什么条件下才算可以开始?谁接手?什么时候需要交接?发生返工时会回到哪里?什么证据能证明已完成?
一个实用做法是抽取近期已完成、未完成和反复退回的工作项各几条,逐条还原实际路径。抽样不是为了声称获得了统计代表性,而是帮助发现流程图中遗漏的分支。例如,主路径可能是“提出,评审,开发,验证,发布”,真实过程却经常出现补资料、等待业务确认、重新打开等情况。
如果流程里存在明显不同的工作类型,不要为“看起来统一”而强行使用完全相同的状态。缺陷处理可能需要“待复现”和“待验证”,需求评审可能需要“补充信息”和“待排期”。共同阶段可以尽量共用,确有不同业务事实时再分支。
2. 按可观察边界拆分状态
两个阶段是否要拆开,不能只凭它们名字不同来判断。我会用三个问题检查:第一,团队是否能稳定判断工作项属于哪一边?第二,拆开之后能否解释一个不同的管理问题?第三,团队是否愿意并能够持续维护这项区分?如果三个问题都答不上来,新增状态大概率只会增加录入负担。
例如,把“开发中”拆成“待开发”和“开发中”,可能有价值,因为前者代表等待容量,后者代表已开始执行,管理动作不同。若再按每个细小开发步骤拆成多个状态,但团队既不按步骤更新,也不根据这些阶段做决策,细分只会制造更多过期数据。
状态数量不存在适用于所有团队的统一最佳值。真正的边界是可维护性:状态越细,能够提出的问题可能越具体,但更新成本、培训成本和口径歧义也会上升。是否拆分,要用持续使用后的数据质量来验证。
3. 区分阶段、责任、风险和结果
“等待外部反馈”通常描述的是当前阻塞原因,不一定是主流程阶段;“高优先级”是排序属性,不是流程位置;“已延期”描述的是计划结果或风险,也未必代表新的阶段。将这些概念都做成状态,会让状态变化无法解释真实流程。
更易维护的结构是:状态表示业务阶段,负责人或负责团队表示责任归属,阻塞原因记录等待或依赖因素,优先级表示排序规则,计划日期与实际日期用于分析交付偏差。如果工具能力有限,可以从最必要的字段开始,但要明确牺牲了哪些分析能力。
尤其要谨慎处理“暂停”“搁置”与“已取消”。暂停通常还可能恢复;搁置可能意味着没有明确重启时间;取消则是结束该工作项。将三者合成“关闭”,会让完成量看起来增加,却无法解释工作为何没有交付。
4. 用定义表固定进入、退出和异常规则
每个状态建议形成一份短定义,而不是只维护一列名称。定义表可以由产品经理起草、实际处理工作项的人校准,再由数据负责人检查能否统计。它既是配置依据,也是新人理解流程的材料。
| 定义项 | 填写要点 | 示例:待评审 |
|---|---|---|
| 业务含义 | 用可观察事实说明现在发生了什么 | 需求资料齐备,等待评审结论 |
| 进入条件 | 进入之前必须满足的条件 | 背景、目标、范围和验收要点已提交 |
| 退出条件 | 离开时需要留下什么结果 | 评审结论与后续处理方式已记录 |
| 责任角色 | 谁维护状态、谁承担下一步 | 需求负责人跟进,评审人给出结论 |
| 异常处理 | 退回、取消、重开如何记录 | 退回补充时填写原因,不覆盖原评审记录 |
| 时间记录 | 需要保存哪些状态变更时间 | 进入时间、离开时间、操作人 |
这张表的目的不是追求文档齐全,而是让不同人员能够做出一致判断。若某个状态定义写了几轮仍无法讲清,就应该考虑合并、改名,或把它从状态改为其他字段。

三、常见误区:为什么看板有数据却不可信
1. 把“处理中”当作万能状态
“处理中”之所以常见,是因为它容易配置,也不要求团队立即明确细分阶段。但它往往把已经开始的工作、排队等待、外部依赖和暂时阻塞都装在一起。看板显示处理中数量持续增加时,管理者无法判断要补充执行容量,还是要解决依赖问题。
如果短期内不能拆分,可以先保留主状态,再增加一个轻量的阻塞原因或等待原因字段,并明确何时填写。不要为了追求精细而一次加很多状态;先观察团队能否稳定区分,再决定是否将其中某个高频分支升级为正式阶段。
2. 只保存当前状态,却分析过程耗时
只保留当前状态可以支持当前工作量盘点,却不足以可靠还原历史路径。假设一项需求今天显示为“待发布”,但系统没有记录何时进入开发、何时开始验证,就不能从今天的状态推算各环节耗时。
要计算阶段等待时间,至少要保留状态变更前后值、变更时间和工作项标识。视分析需求,还可以保存操作者、原因、团队、工作项类型等字段。记录越多并非越好;新增字段之前应先明确它将回答什么问题,以及谁负责维护。
3. 把状态平均停留时间直接解释为团队效率
某阶段平均停留时间变长,可能是工作变复杂、样本结构变化、流程入口增加,也可能是少数异常项拖长平均值。只看一个均值容易掩盖分布差异。例如,多数需求很快通过评审,但少数需求等待数周,平均值会被拉高,却看不出团队究竟是普遍变慢还是尾部变长。
解释周期数据时,至少要同时看样本数量、时间范围、工作项类型和分布位置。中位数可以减少极端值对“典型耗时”的影响,但它也不能替代尾部分析。对于管理者,最有行动价值的往往是最长等待项及其共同原因,而不是一个孤立的平均数。
4. 将流程、优先级和异常混成一个状态字段
当“高优先级”“待业务确认”“已延期”都成为主状态时,团队会遇到多个维度互相排斥的问题:一项工作既处于开发阶段,又可能高优先级,还可能等待外部确认,却只能选择一个状态。统计结果因此无法同时反映流程位置与风险。
若系统确实只能提供有限字段,应先保住最重要的分析维度,并用清楚的手工规则记录其他信息。不要把不同概念混在同一个词里,再期望通过图表自动拆解。
5. 认为图表越多,管理越精细
看板上每增加一张图,都增加了读者理解、数据口径解释和维护成本。若图表没有对应的管理问题,团队可能只是在例会上浏览趋势,没有人知道什么变化需要处理。图表数量不是成熟度指标,能够稳定支持判断的少数视图,通常比一屏没人维护的数字更有用。
我会要求每张核心图回答三个问题:它统计什么对象?什么变化算异常?谁在什么时点采取什么动作?若无法回答,可以先取消该图,或补齐口径和责任机制后再上线。

四、从状态变化建立可信的数据口径
1. 当前状态与状态历史各自回答不同问题
当前状态是一个时点快照,适合回答“今天有多少项待评审”或“当前有多少项阻塞”。状态历史是过程记录,适合回答“从提交到评审用了多久”“工作项被退回几次”“哪个环节等待时间最长”。不能因为报表需要过程指标,就假定现有数据已经包含足够的历史。
系统最小事件记录可以包括:工作项编号、原状态、新状态、变更时间、操作者。若要分析返工,应保留退回原因或结果类型;若要按团队比较,应留存变更发生时的团队归属,或制定统一的归属规则。字段定义必须与实际流程匹配。
2. 指标要明确对象、边界和时间口径
“完成量”听起来明确,实际上需要说明统计对象是需求、任务还是缺陷;完成节点是开发完成、验证通过还是正式发布;按创建日期、完成日期还是所属周期归档。不同口径都可能合理,但不能在同一张趋势图里无提示地混用。
“周期时长”也必须说明起点和终点。以需求进入评审为起点,衡量的是评审后交付过程;以需求首次创建为起点,则会把等待补充资料的时间也纳入。两种指标回答不同问题,图表标题或口径说明应明确表达。
| 指标 | 需要写清的口径 | 常见误读 | 可能触发的动作 |
|---|---|---|---|
| 在制品数量 | 纳入哪些状态、工作项类型和团队 | 数量增加就等于执行变慢 | 检查入口节奏、工作负载和阻塞项 |
| 完成量 | 完成节点、统计日期和工作项单位 | 不同类型的数量可以直接横向比较 | 核对口径变化,确认交付范围 |
| 阶段等待时长 | 进入、离开事件及异常回退规则 | 平均值代表每个工作项的典型体验 | 查看分位数和长时间未流转项 |
| 阻塞项数量 | 阻塞定义、原因字段和更新时间 | 所有停留时间长的工作项都是阻塞 | 分原因检查外部依赖或内部决策 |
| 重新打开率 | 哪些关闭后重新进入工作流算重开 | 重开一定意味着交付质量差 | 结合重开原因识别验收或需求问题 |
3. 为状态回退、重开和取消制定可追溯规则
真实工作流不会总是单向推进。评审退回补资料、验证失败回到开发、已完成事项被重新打开,都是业务事件,不应该通过覆盖旧记录来“修正得好看”。保留历史变化,才能知道回退是偶发纠错还是流程中的常态。
取消也要和完成分开统计。取消可能因为需求不再成立、资源不足、重复建设或策略变化,原因不同,管理含义也不同。若把取消全部算作完成,会让交付量失真;若把取消全部当作失败,也可能鼓励团队保留已经不值得做的工作。
4. 用版本化规则保护前后周期的可比性
流程上线后,状态定义难免变化。新状态加入、完成节点调整、工作项类型合并,都可能改变图表的统计结果。每次口径变更应记录生效时间、变更内容、负责人和影响范围,避免团队把规则变化误认为业务表现突然改善或恶化。
对历史数据有两种常见处理:按新口径回算,或保留旧口径并标注断点。能否回算取决于底层事件字段是否充足。如果旧系统只留当前状态,没有历史事件,就不应假装能够准确重建过去的阶段耗时。

五、贯穿案例:把状态设计、数据和行动接起来
1. 案例边界与模拟流程
下面用一个模拟的企业产品团队说明落地过程。假设团队每月处理需求、缺陷和内部改进事项,当前把大多数工作统一放在“未开始、处理中、已完成”三个状态中。团队发现“处理中”长期积压,却无法判断卡点是在评审、开发、验证还是外部确认。
这组数字是为了演示分析路径而设定的情景数据,不来自真实企业,也不是行业平均值。正式使用时,应从团队自己的系统导出状态变更记录,按实际口径重新计算,不能直接把示例阈值当成考核目标。
团队先抽查近期已结束与未结束的工作项,发现“处理中”实际上混合了等待评审、排期、执行、验证和外部确认。经过讨论,他们决定把主流程试点为“待澄清、待评审、待排期、执行中、待验证、已完成”,另设阻塞原因与工作项类型字段。新增状态数量不是目标,目标是让不同管理动作有可辨认的入口。
2. 定义状态转换和必须记录的信息
试点方案规定:需求只有在目标、范围和验收要点齐备后,才可进入待评审;评审结论记录后,进入待排期或退回补充;进入执行中时记录负责人和开始时间;待验证必须关联验证结果;完成需要满足团队约定的交付条件。
对于验证不通过的工作项,系统保留原有状态变更记录并回到执行中,同时填写失败原因。若外部依赖导致暂停,主状态仍保留当前阶段,另填阻塞原因和责任方。这样的设计可以区分“正在做”和“处于某阶段但被阻塞”,也避免为了一个等待原因额外复制整套状态。
在有条件的协作系统中,团队可以评估是否支持状态变更历史、字段权限、自动提醒、跨团队报表和数据导出。以 PingCode 为例,团队可把产品方介绍的私有化部署和 Jira 迁移能力纳入候选评估,但不能把产品介绍直接当成适配结论;应结合现有流程、数据迁移范围、权限模型和合同版本进行演示验证与验收。
选型时我会安排一条真实但非敏感的工作流做迁移演练:先抽取少量工作项,核对状态映射、历史记录、附件、用户权限和报表口径,再由一线成员实际操作。若历史事件无法迁移,就提前标注可比性断点;若自定义状态迁移后需要人工补录,也要把时间和责任纳入实施计划。
3. 用试点数据查出“总量背后的原因”
假设试点前的模拟观察显示,30 项未完成工作中有 12 项被统称为“处理中”,其中 5 项等待评审,3 项等待外部确认,4 项实际在执行。完成状态拆分和字段补录后,团队并没有宣称效率立刻提高,而是开始辨别问题来自哪里:评审等待要看评审容量,外部确认要看依赖责任,执行中的项目才适合讨论工作负载。
两周后,假设看板显示待评审项中有几项超过团队自定的跟进时限。负责人抽查记录,发现部分事项缺少评审材料,另一些是评审资源安排不清。团队于是分别处理材料检查和评审排期,而不是笼统要求“大家加快速度”。这才是状态数据的价值:把一个模糊的总量问题拆成可以验证、可以分工的问题。
试点的判断不以某个百分比改善作为唯一成功标准。更值得检查的是:成员对状态定义的理解是否趋同,关键状态是否及时更新,异常项能否找到责任人,图表能否支持一次具体决策。如果这些条件没有建立,即使报表数字暂时变好,也无法说明流程变得更可靠。
4. 一组模拟数据如何解释,而不是如何宣传
假设团队在试点期间观察到:从进入待评审到评审结论记录的中位等待时间由 5 天降到 3 天;同一时点的待评审项由 10 项降到 7 项;被退回补充的比例仍维持在相近水平。可能的解释是排期更清楚了,但资料质量没有明显变化。由于样本小、周期短,不能据此断言长期交付效率提升。
下一步应检查样本数、工作类型结构、节假日影响和定义变更。如果试点前后统计的需求类型不同,等待时间下降也可能是样本变简单;如果期间增加了评审人,变化可能来自资源而非状态设计。产品经理要把解释写在图表旁边,而不是把一个结果归因到单一改动。

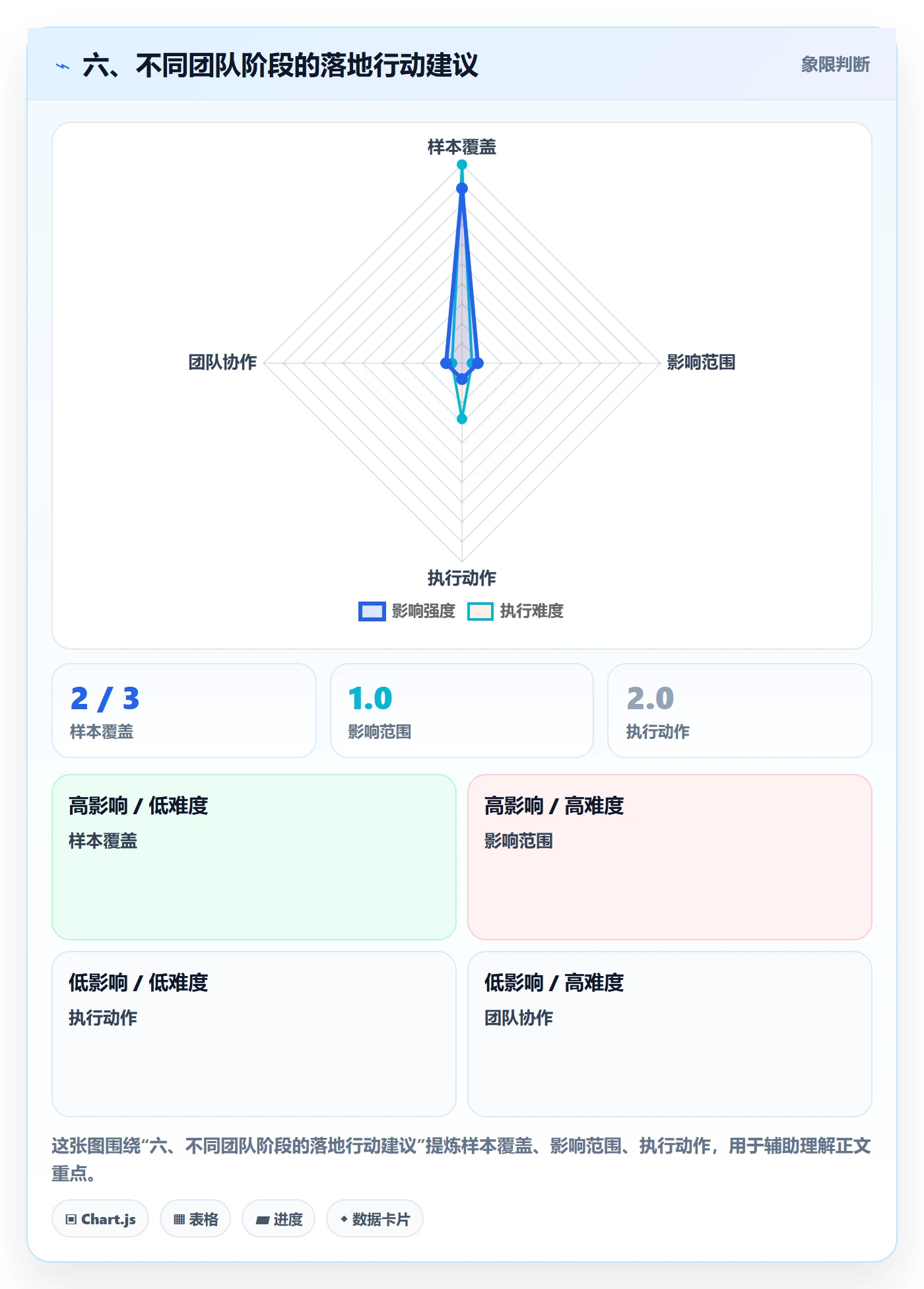

六、不同团队阶段的落地行动建议
1. 刚开始搭建看板:先做最小可用流程
如果团队没有稳定的工作流,不要一开始就配置复杂分支。先选一个高频工作类型,定义少量能够区分关键交接的状态,并把进入条件、退出条件、负责人和完成定义写清楚。试点周期可以按团队节奏设定,例如先运行几个周会周期,再检查状态使用是否一致。
第一阶段优先保证基础字段和事件记录:工作项类型、负责人、创建时间、当前状态、状态变更时间、完成时间。阻塞原因可以先使用少量固定选项并允许补充说明。字段太多会增加填报阻力,字段太少则难以解释异常,应从当前最需要的管理问题反推。
不要以“状态配置完成”作为上线完成。至少安排一次真实工作项演练:从创建到关闭走完主路径,再演练退回、暂停、取消和重新打开。让成员边操作边指出定义不清的地方,比仅在文档里审阅更能暴露设计问题。
2. 已有看板但数据混乱:先治理口径,不急着重做流程
如果团队已经使用看板,先抽查工作项,确认哪些状态长期不更新、哪些词被不同人员解释成不同意思、哪些报表把不同工作类型混在一起。把问题按影响排序,优先修复会直接误导管理决策的口径,而不是一次性更换所有状态。
可以选一张争议最大的图表做“口径复核”:写出统计对象、筛选条件、时间范围、状态映射和异常处理方式,再与一线人员逐项核对。若同一指标存在多个合理定义,保留一个适用于当前决策的主口径,并把其他口径明确命名,避免同名不同义。
对于无法补回的历史数据,应划定数据断点。可以从某个日期开始用新口径建立可信趋势,同时在报表中标明此前数据不可直接比较。承认数据限制,比拼接出一条看似连续却含义不同的趋势更专业。
3. 多团队协作:统一数据契约,不强求流程完全相同
多个团队通常需要共用一部分分析口径,例如什么算完成、如何识别取消、工作项编号如何关联;但各团队不一定要有完全相同的流程阶段。统一基础数据契约,保留必要的团队扩展,比把所有差异压进一套状态更容易维护。
跨团队报告可以建立“本地状态到共享阶段”的映射。例如,各团队保留自己的评审或执行细节,但将其映射到“等待决策、执行、验证、结束”等共享层级。映射规则要经过实际样本验证,尤其要检查一个本地状态是否同时包含多个共享阶段。
治理职责也要明确:业务负责人确认流程含义,产品经理维护字段和看板体验,数据负责人校验统计口径,系统管理员管理权限与配置。若所有人都能随意改状态,却没有变更记录,跨团队数据迟早失去可比性。
4. 迁移到新系统:先验证数据可迁移,再做全面推广
选择新平台时,别只比较状态数量和看板外观。应验证状态历史能否导出与导入、权限能否映射、附件与评论如何处理、旧报表口径是否能复现、自定义字段是否支持必填和校验,以及私有化部署、身份认证、审计和备份是否满足组织要求。
对于从既有协作工具迁移的团队,建议先形成字段映射表:旧字段、目标字段、转换规则、无法迁移内容、验收方式。抽取不同工作类型和不同状态的样本做演练,检查状态回退、关闭后重开、已删除记录和跨项目关联等边界情况。只验证一条顺畅的主路径,容易漏掉最影响历史分析的异常路径。
迁移决策还要考虑组织规模。中大型企业或 100 人以上组织,通常更需要评估权限分层、项目空间治理、组织级报表、部署方式、系统集成和管理员运维负担。小团队则可能更看重快速配置和低维护成本。功能清单相同,优先级并不相同。

七、不同情况下的取舍:精细度、成本与可比性
1. 什么时候拆分状态,什么时候保留合并
当两个阶段的责任人、退出条件或管理动作不同,而且团队能够稳定区分时,拆分通常值得尝试。若唯一差异只是描述更细,却没有不同的动作,也没有可靠的更新机制,保留合并状态通常更经济。
还要考虑工作量和风险。高频、影响交付、经常发生等待的阶段,值得精细记录;低频且对当前决策无影响的步骤,可以用事件备注或其他字段记录。不要为了理论上的完整流程,把日常看板变成繁琐的流程审批系统。
2. 什么时候采集状态历史,什么时候只看快照
如果团队只需要盘点当前任务分布,当前状态快照可能足够;如果要分析环节等待、返工次数和流转周期,就需要状态变更历史。采集历史有存储、权限、隐私和维护成本,应根据业务问题决定颗粒度,而不是因为系统能记录就全部收集。
当团队规模较小、流程高度灵活时,过细的事件采集可能带来不成比例的治理负担。反过来,在多团队交接、合规审计或长期交付分析中,只保存当前状态可能无法满足追溯要求。此时要将留存周期、访问权限与数据用途一起纳入设计。
3. 什么时候建立统一状态,什么时候允许本地差异
跨团队需要统一的,优先是指标的基本含义、完成边界、关键事件和数据关联规则;团队如何安排内部工作步骤,可以留出空间。完全统一看似便于汇总,但若团队实际流程不同,统一状态可能迫使大家把真实工作塞进不准确的分类。
允许差异也不是任意发挥。每个本地状态都应说明如何映射到共享口径,未能映射的状态要定期审查。若一个共享指标需要大量人工解释才能汇总,应优先修订映射与定义,而不是再增加一层报表计算。
4. 什么时候用自动化,什么时候保留人工确认
当进入条件可以由系统字段明确判断、错误后果较低且规则稳定时,可以考虑自动流转。例如,必填信息齐全后提醒负责人进入下一阶段。若状态变化涉及业务判断、风险批准或责任交接,自动化不应替代必要确认。
自动化规则本身也需要版本、责任人和异常监测。上线后要检查自动更新是否造成大量状态瞬间变化、是否绕过人工审核、是否让历史数据失去可解释性。自动化减少的是重复操作,不应该消除对业务事实的确认。

八、产品经理的落地清单与复盘节奏
1. 配置前:确认问题、对象和边界
- 写出看板要支持的具体决策,而不是先罗列状态名称。
- 明确分析对象是需求、任务、缺陷还是其他工作项,避免口径混用。
- 抽查真实工作项路径,覆盖已完成、未完成、退回和取消等情况。
- 区分流程状态、责任归属、优先级、阻塞原因和结果字段。
- 为每个候选状态写出业务含义、进入条件、退出条件和责任角色。
- 确认哪些问题需要状态历史,哪些只需当前快照。
2. 试点中:检查是否有人能正确使用
- 选一个工作类型和一个团队先试点,不同时改动太多变量。
- 让一线成员实际操作主流程,并演练退回、阻塞、取消和重开。
- 抽查记录,确认状态更新是否及时、定义是否被一致理解。
- 复核图表中的统计对象、日期口径、筛选条件和异常处理规则。
- 为每个核心指标指定解释人和异常后的下一步动作。
- 标注模拟数据、缺失字段和历史口径断点,不把估算写成事实。
3. 上线后:按数据质量调整,不因报表不好看随意改口径
上线后的复盘不应只问“看板有没有人看”,还要观察数据是否足以支撑判断。建议定期抽样检查状态定义遵循度、长时间未更新记录比例、关键变更字段完整度、异常原因可解释程度,以及团队是否实际使用图表做过决策。
如果一个状态长期无人使用,先查它是否对应真实流程、是否有进入规则、是否由系统自动覆盖;不要仅凭使用次数低就删除。若删改会影响历史统计,应保留变更记录,并说明新旧口径从何时开始生效。
复盘时也要主动寻找反例:数据看起来改善,但一线人员是否仍在系统外等待?完成量上升是否伴随取消量增加?平均耗时下降是否因为困难工作被移出统计?反例能帮助团队识别指标被误读或被优化成“好看数字”的风险。
4. 一页式验收表
| 检查主题 | 验收问题 | 不通过时的处理 |
|---|---|---|
| 状态定义 | 不同成员能否依据同一证据判断状态 | 重写定义、调整字段,或合并模糊状态 |
| 流转规则 | 进入、退出、退回、取消和重开是否可解释 | 补充转换规则与原因记录 |
| 事件数据 | 关键状态变化是否保留时间和责任信息 | 缩小分析承诺,补齐事件采集能力 |
| 指标口径 | 统计对象、起止点、筛选条件是否明确 | 修订口径说明并重算可重算的数据 |
| 行动闭环 | 异常出现后是否有人负责检查与处理 | 指定责任人、复核时点和升级路径 |
| 变更治理 | 状态和口径变化是否留档并标记生效时间 | 建立配置变更审批与历史说明 |

九、结论:管理状态,最终是在管理可解释性
自定义状态管理最容易走偏的地方,是把“状态更多”误当成“流程更清楚”。状态细分只有在团队能一致判断、系统能准确记录、数据能回答问题、异常能触发行动时,才真正产生价值。否则,它只是把原有的混乱切成更多标签。
我建议下一步从一个高频工作流开始:挑出最常被误解的状态,写清进入和退出条件;再确认当前看板是否保存状态变更历史;最后选一项最影响决策的指标,补齐对象、时间口径和异常动作。先跑通一个闭环,再决定是否扩展到其他团队和工作类型。
最值得坚持的原则是:状态记录事实,指标解释事实,团队行动检验解释。当三者能够对上,产品经理才不只是把看板配置得更完整,而是在建立一套可以被团队共同理解、复核和改进的工作语言。
常见问题解答(FAQ)
1. 看板状态应该怎么设计才便于团队协作?
我在搭建需求看板时,发现同一个“处理中”有人理解为正在开发,有人理解为等待评审。状态设置得太细又会增加维护负担,我想知道怎样找到合适的颗粒度。
先从看板要支持的决策出发,再梳理工作项的关键流转节点。每个状态都应写清进入条件、退出条件和责任角色;只有当某个阶段会影响协作、交接或管理决策时,才值得单独设为状态。若两个状态的处理规则和后续动作相同,可以考虑合并。
2. 只记录当前状态,够不够做看板数据分析?
我能在看板上看到每个需求现在处于什么状态,但很难解释它经历了哪些环节、在哪个阶段等待最久。团队想分析流程耗时,却不确定还需要记录哪些信息。
如果只分析当前工作量,当前状态通常可以满足基本需求;如果要分析流转路径和阶段耗时,还需要记录每次状态变更的时间、原状态、新状态及必要的操作人或变更原因。设计前先确认分析问题,并检查所用系统能否保留状态历史;无法记录历史时,不应仅凭当前状态推断过去的流程耗时。
3. 看板上的完成量和周期时长应该怎么统一统计口径?
我和团队成员看到的完成量经常对不上,有人按任务关闭日期统计,有人按需求上线日期统计。周期时长也会因为起点、终点不同而得出不同结果。
先明确统计对象、起止节点、时间范围和排除规则,并将口径写在看板说明中。完成量可按团队认可的完成节点及其发生日期统计;周期时长则要明确从哪个状态或事件开始、到哪个节点结束,以及取消、重开等情况如何处理。统计口径发生变化时,应记录变更时间,避免直接比较不同口径的数据。
4. 如何判断看板数据异常是流程问题还是状态维护不及时?
我看到某个阶段的工作项数量持续增加,但不确定这是需求涌入、处理能力不足,还是大家忘了更新状态。若直接调整流程,可能会把数据录入问题误当成团队效率问题。
先抽查异常工作项的实际进展与系统状态是否一致,再检查状态更新时间、长期未更新项、重复记录和频繁回退等情况。若记录与实际一致,再按工作项类型、阶段和时间范围拆分数量及停留情况,寻找积压位置;若记录不一致,应先明确更新责任、设置提醒或定期核查,再判断流程是否需要调整。
核心关键词
文章包含AI辅助创作:自定义状态管理方法大全:产品经理看板数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/480741
读者评论
把状态和阻塞原因、优先级分开记录很实用。否则一项工作只能选一个状态,确实难以同时看清流程位置和风险。
文中强调保存状态变更时间很关键。只有当前状态时,无法准确还原各环节等待多久,做周期分析前也应先确认历史数据是否完整。
用平均停留时间判断效率容易误读,样本类型和少数超长等待项都会影响结果。结合中位数、样本量和异常项原因,结论会更稳妥。
增加状态前先确认谁负责更新、状态变化触发什么动作,这个检查很有操作性。否则状态拆得再细,也可能只是增加维护负担。
