自定义状态管理指南:项目经理如何做好看板,协同管理全流程

项目看板最常见的失灵,不是卡片太少,而是同一张卡片写着“进行中”,执行人觉得还在等需求,项目经理却以为已经开工,验收人甚至不知道自己何时需要介入。自定义状态管理的关键,不是把看板列名改得更丰富,而是让每一次状态变化都能回答三个问题:工作现在处于什么阶段、下一步由谁采取什么行动、遇到阻塞后怎样恢复流转。

一、先给结论:状态是协作约定,不是进度装饰

1. 一套好状态,要能推动下一步行动

我判断一套状态体系是否有效,不先看列数,而是看团队能不能据此行动。比如,“待评审”如果没有评审人、进入条件和处理时限,它只是一个等待区;“待评审”如果明确了资料要求、责任角色和退回路径,才真正成为流程节点。

每个状态至少要说清四件事:它代表什么、什么条件下进入、谁负责当前动作、完成后流向哪里。若一个状态只能回答“卡片在哪里”,却回答不了“接下来谁做什么”,它对协作的价值就有限。

我的核心判断是:看板状态的最小有效单位,不是一个列名,而是“状态定义+进入条件+责任角色+下一步动作”。先把这四项说清,再讨论颜色、自动化提醒和统计报表,顺序不能颠倒。

2. 不追求状态多,而追求信息刚好够用

状态太少,任务会被压缩成“未开始、进行中、完成”,项目经理看不出工作正在评估、执行、验证还是等待外部依赖;状态太多,团队又会花精力辨别卡片该放哪一列,甚至为了符合流程而频繁移动状态。

因此,状态数量不存在适用于所有团队的标准答案。一个需要安全审查、法务审批和多轮验收的交付流程,可能确实需要更清晰的节点;一个两三个人快速验证想法的短周期任务,则可能用更精简的状态就足够。判断依据不是“看起来专业”,而是状态是否改变了责任、动作或决策。

3. 先设计协作规则,再配置工具

我建议先在白板、文档或工作坊中把流程谈清楚,再将定义配置到项目管理工具里。工具可以承载规则、提醒负责人、汇总任务状态,但不能代替团队决定谁评审、什么算完成、被退回后回到哪里。

如果流程规则尚未达成共识,先配置一套复杂工作流,通常只是把分歧固化在软件里。之后每个人仍按自己的理解操作,项目经理看到的是形式统一、含义不统一的看板。

自定义状态管理指南:项目经理如何做好看板,协同管理全流程

二、为什么看板看得见,协同仍然容易断

1. 一张“进行中”可能藏着四种真实情况

设想一个跨职能交付项目:产品人员已经完成需求说明,设计人员在等业务确认,研发人员手里有开发任务,测试人员则还没有拿到可验收版本。若所有工作都放在“进行中”,看板表面上没有空档,实际却无法区分正在执行、等待输入、尚未开始和已具备验收条件。

这类问题常被误判成“成员没有及时更新”。但我会先检查状态定义:团队是否约定什么情况下算开始?等待外部答复是否仍算执行中?任务暂停后由谁更新?如果这些问题没人有统一答案,单纯催更新只能短暂增加操作频率,不能提升信息准确度。

2. 跨团队交接是状态管理最容易暴露问题的地方

任务在同一个小组内部流转时,口头沟通可能暂时弥补看板缺陷;一旦交接到另一个团队,缺少信息就会变成真实等待。需求方以为提交了任务,接收方却不知道材料是否齐全;执行方以为已交付,验收方却不知道验收标准和截止时间。

因此,设计状态时要重点检查交接节点,而不是只把本部门内部步骤列得很细。对于每次交接,我会追问:发送方需要提供什么、接收方何时确认接手、资料不全怎样退回、超过预期仍未处理时如何提醒。

3. 等待和阻塞必须有可见的处理方式

“等待”并不总是问题。有些任务必须等客户反馈、审批结果或外部供应商交付;问题在于,等待事项若没有原因、跟进人和下一次检查时间,团队很难区分正常等待与已经失控的停滞。

阻塞信息可以用独立状态、标签、风险字段或卡片备注呈现。选择哪种方式,取决于工具是否支持清晰筛选、团队是否能持续维护,以及阻塞是否需要触发不同的管理动作。不要为了让看板“有一列阻塞”就设置一个无人负责清理的状态。

自定义状态管理指南:项目经理如何做好看板,协同管理全流程

三、常见误区:状态越复杂,未必管理越精细

1. 把优先级、部门和任务类型塞进状态

“高优先级”“设计组”“缺陷”“客户反馈”这些信息可能都很重要,但它们通常回答的不是“工作进行到哪一步”。把它们混进流程状态,会导致同一张卡片同时需要表达多个维度,状态列变成无法解释的标签集合。

更清楚的做法是分开管理:流程阶段用状态表达,紧急程度用优先级表达,负责团队用团队或负责人字段表达,任务类别用类型或标签表达。这样,团队既可以按状态看流程,也能按优先级或职能筛选,不必为每种组合额外造一个状态。

2. 为每个小动作都单独创建一个状态

有些团队把“准备资料、填写表单、发起申请、通知审批人、等待审批、补充说明”全部变成看板列。看起来步骤完整,却未必能帮助项目经理判断是否需要干预。若两个相邻状态之间没有不同的责任人、决策条件或管理动作,拆开它们只会增加更新成本。

我会用一个问题筛掉过细的状态:如果不单独显示这一阶段,谁会失去哪项重要信息,或者哪项决策会因此变慢?如果答不出来,就先考虑把它保留为任务清单、子任务或备注,而不是独立状态。

3. 把“已完成”当成所有工作都结束

在不少项目中,执行完成、验收通过、正式发布和后续观察并不是同一件事。若团队把代码提交、文档交付或方案完成立即记为“已完成”,看板可能提前关闭任务,掩盖尚未完成的验证、审批或上线准备。

反过来,也不需要把每个项目都拆出冗长的尾声。关键是先定义“完成”的边界:对这个工作对象而言,完成意味着执行结束,还是意味着交付方确认、验收方签收或结果正式可用?不同项目可以有不同答案,但同一个看板中的定义必须可理解。

4. 用颜色代替规则,用催促代替治理

红色卡片不一定代表风险,绿色卡片也不一定代表真正完成。颜色只有在团队知道其含义、使用方式一致时才有价值。若颜色由个人随意选择,项目经理会得到更多视觉信息,却不一定得到更可靠的判断依据。

同样,状态更新不及时也不应直接被归因为成员不负责。还要检查工具是否容易使用、更新责任是否明确、更新频率是否合理,以及状态变化是否会影响相关人的下一步工作。管理规则设计得越含糊,越容易把流程问题变成对个人的指责。

自定义状态管理指南:项目经理如何做好看板,协同管理全流程

四、专业判断逻辑:从真实工作反推状态体系

1. 先界定看板管理的对象

同一个项目可能同时包含需求、风险、审批、缺陷和发布事项。它们的生命周期未必相同,不一定适合放在同一套状态里。创建看板前,我会先明确这块看板管理的是交付任务、客户请求、产品需求,还是问题处理事项。

如果不同工作对象的流转规则差别很大,可以考虑分开看板或使用不同工作流;如果它们共用大部分流程,只在少数环节不同,则可使用公共主流程加少量类型规则。不要只因为“都属于一个项目”就强行共享状态。

2. 把现有流程画出来,而不是直接套模板

团队可以回看最近完成的若干项真实工作,记录从提出到交付中实际发生的节点。重点不是复盘每个人做过的所有操作,而是找出会改变责任、产生交接、触发决策或影响风险的阶段。

例如,某项需求可能经历提出、澄清、评估、排期、执行、验证和交付。另一个团队可能在澄清之后还要经过安全评审。此时应判断安全评审是否需要单独承担责任、形成记录或影响计划;若有管理意义,就值得显式呈现。若只是一次普通的内部检查,则未必需要增加独立状态。

3. 用四个问题筛选每一个候选状态

  1. 含义是否唯一?团队成员看到状态名,是否会理解成相近的阶段,而不是各自猜测?

  2. 进入条件是否可观察?能否根据材料齐备、任务提交、评审结果或责任人确认等事实判断,而不是凭感觉移动?

  3. 是否对应明确责任?该阶段当前由谁推动?项目经理、执行人、审核人和决策人是否被混为一谈?

  4. 离开条件是否清楚?状态结束后进入哪里?若不通过、资料不足或被取消,是否有合适的回退或关闭路径?

如果一个候选状态无法通过其中两项以上的检查,我通常会先修改名称或定义,而不是立刻加进看板。状态含义越模糊,后续统计就越难解释;一列名称本身不能产生管理准确性。

4. 区分状态、等待、风险和结束状态

状态负责表达当前流程位置;等待原因说明为什么暂时没有进展;风险描述未来可能发生的影响;结束结果则区分完成、取消或不再处理。将它们拆开之后,项目经理可以更准确地判断任务到底停在哪里、为什么停、需不需要升级。

例如,“待验收”是流程状态,“等待客户确认”是等待原因,“可能影响发布日期”是风险,“不再实施”是结束结果。它们可以同时出现在一张卡片上,却不必全部做成状态列。

管理信息 要回答的问题 示例 常见误用
状态 任务目前处于哪个流程阶段? 待评估、执行中、待验证 用“紧急”表示流程位置
等待原因 为什么当前无法继续? 等业务确认、等外部接口 只有“阻塞”二字,没有跟进人和日期
优先级 与其他工作相比,先处理什么? 高、中、低或团队自定义等级 将优先级变化当作任务流程变化
完成结果 工作以什么方式结束? 交付完成、取消、合并处理 把所有关闭原因都统计为成功交付

自定义状态管理指南:项目经理如何做好看板,协同管理全流程

五、具体案例:把“需求从提出到交付”变成可执行流程

1. 案例边界与流程设计

下面以一个跨职能需求交付项目作说明。为避免把示例包装成真实客户成效,项目规模、耗时和对比数字均为情景模拟,用于展示怎样定义状态和观察运行信号,不代表行业平均值,也不构成效率承诺。

团队由业务提出需求,产品负责澄清,设计和研发参与评估,测试负责验证,业务代表最终确认交付。这个案例的核心难点不是卡片数量,而是需求信息经常不完整、执行与验收边界不清,以及外部确认没有明确跟进人。

状态 进入条件 当前责任角色 离开条件与下一步
待澄清 提出人提交目标、背景和期望结果 产品负责人 关键信息齐备后进入待评估;不受理时记录原因并关闭
待评估 需求边界和预期结果已能理解 产品与技术评估角色 形成范围、依赖与初步安排后进入待排期或退回补充
待排期 方案可执行,所需决策已完成 项目负责人及相关团队负责人 确认负责人和计划后进入执行中;资源不具备时保留待排期并说明原因
执行中 负责人已接手,工作实际开始 任务执行人 达到交付检查条件后进入待验证;遇到依赖问题时标记阻塞并安排跟进
待验证 执行方提交可检查的交付物 测试或业务验收角色 通过后进入已完成;不通过时记录缺陷并退回执行中
已完成 验收条件满足,交付结果有记录 项目负责人确认闭环 归档交付记录,必要时进入后续观察流程

2. “待评估”与“待排期”为什么不合并

在这个模拟流程里,我把“待评估”和“待排期”分开,不是因为每个团队都必须设置两列,而是因为两者对应不同的问题。“待评估”要决定工作是否可行、范围是否清楚;“待排期”则表示工作已具备执行条件,但还没有获得明确的时间和资源安排。

如果团队规模小、所有评估和排期在同一次会议中完成,可以考虑合并;如果跨团队资源协调经常导致需求长期等候,把这两个阶段分开则能让项目经理看到瓶颈是在判断方案,还是在协调资源。是否拆分,应由需要做出的管理判断决定,而不是由流程图看起来是否完整决定。

3. 阻塞卡片需要留下四项信息

当任务因外部依赖无法继续时,不能只把卡片移进“阻塞”列就结束。至少应留下阻塞原因、当前跟进人、下一次检查日期和恢复条件。这样,项目经理可以区分正在等待合理答复的任务与已经无人跟进的任务。

  • 阻塞原因:写清等什么,例如接口文档、审批决定、客户样例或环境权限。

  • 跟进责任:指定实际负责推动依赖的人,不默认由项目经理承担所有跟进。

  • 检查时间:约定何时重新确认,避免任务进入无期限等待。

  • 恢复条件:说明收到什么信息或满足什么条件后,任务可以回到正常流程。

4. 用指标找问题,不用指标替代判断

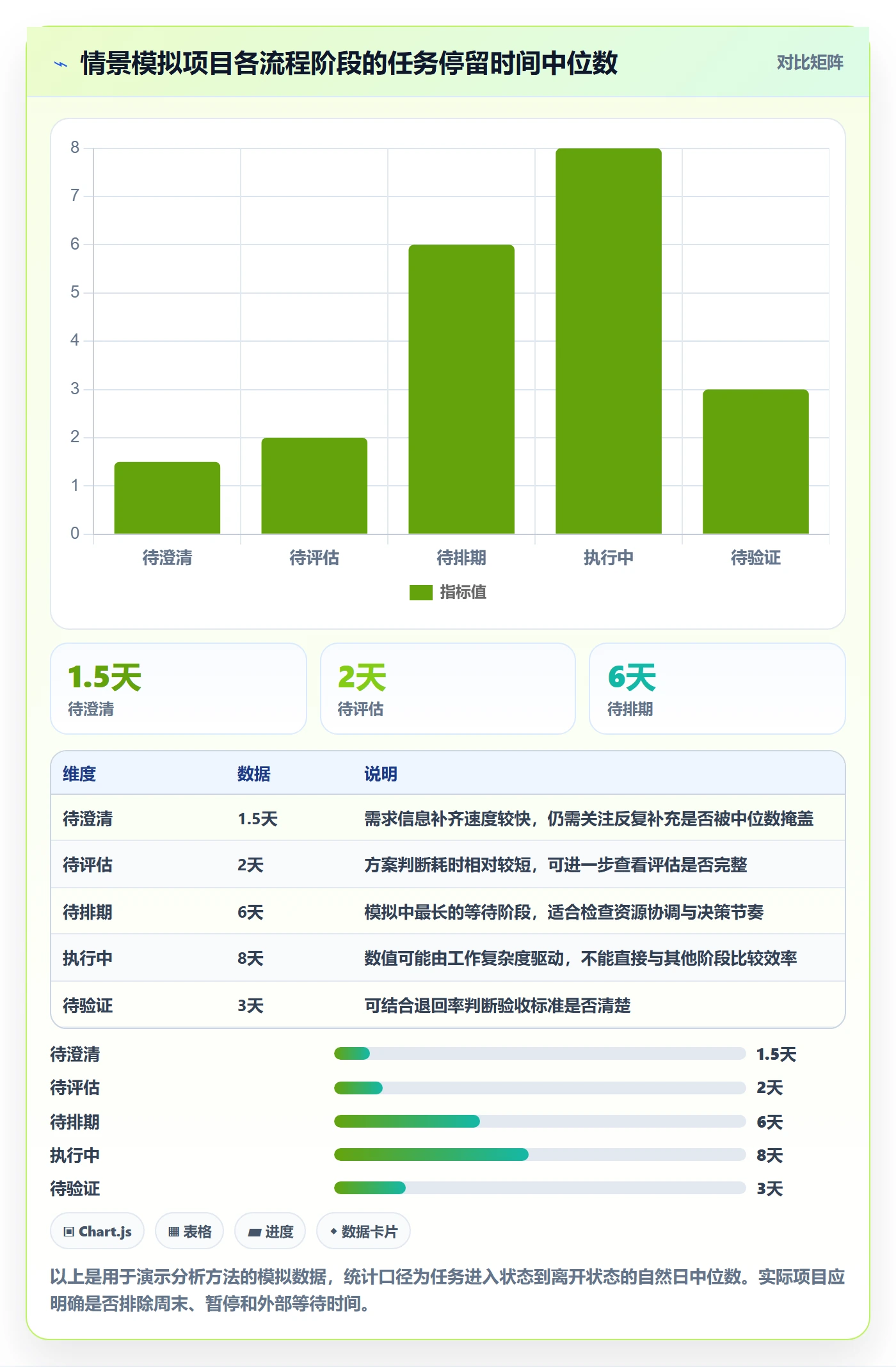

模拟运行四周后,团队记录任务在各阶段的停留时间、退回次数和阻塞原因。假设一批任务的待评估停留时间中位数为 2 天,待排期为 6 天,执行中为 8 天,待验证为 3 天。这个结果提示资源安排可能比方案评估更值得检查,但不能仅凭停留时间就断定排期团队效率低。

还需查看待排期的工作是否集中在同一专业角色、是否被更高优先级事项打断、任务复杂度是否相近,以及时间计算是否把周末和等待时间纳入。指标用于指出“值得去哪里查”,不应被直接当作人员绩效结论。

自定义状态管理指南:项目经理如何做好看板,协同管理全流程

5. 把趋势和原因放在一起看

若待排期停留时间持续偏长,下一步不应直接增加提醒,而应把任务按团队、工作类型和依赖原因分组。若时间主要耗在等待管理层确认,问题更可能是决策机制;若集中在某个专业角色,可能是资源供给;若每周都因范围变化重新排期,则要回到需求入口检查。

同理,待验证退回多,不必马上要求执行人员“提高质量”。先抽查退回原因:验收条件是否在开始前明确、需求是否中途变化、验证环境是否稳定、提交物是否缺少必要说明。看板的价值,是让这些线索聚到同一处,方便团队继续追因。

自定义状态管理指南:项目经理如何做好看板,协同管理全流程

六、不同团队阶段的行动建议与取舍

1. 小团队或短周期试验:优先轻量,不要过度建模

如果团队人数少、任务周期短、成员之间沟通频繁,可以先从“待开始、进行中、待确认、已完成”这类简化流程起步,再用标签或字段表示优先级与阻塞原因。即便某个节点尚未单独建列,也要确保团队知道谁负责推进。

这种做法牺牲了一部分阶段可视性,换取较低的维护成本。适合工作类型相近、审批层级少、流程仍在探索中的团队。若任务经常卡在特定交接点,或管理者无法判断“进行中”中哪些工作在等人,就该考虑把对应节点拆出来。

2. 跨职能团队:优先设计交接规则

当业务、产品、设计、研发、测试或运营共同参与一项交付时,应优先画清团队交接节点。每个交接状态要写明发送方提交什么、接收方何时确认、资料不全如何处理,以及超出约定时间后由谁发起沟通。

这种设计会增加一些状态定义和维护要求,但可以减少“我以为你已经接手”的责任真空。要避免的取舍错误,是只强化项目经理的催办职责,却不明确实际执行和验收角色。

3. 强治理或受审计约束的项目:把证据和权限纳入设计

若项目涉及审批留痕、合规检查、客户验收或严格发布控制,状态变化可能对应正式决策。此时需要确认工具能否记录操作者、时间、审批结果、附件和权限边界;必要时区分“执行完成”和“正式批准”,避免任务提前关闭。

流程越受约束,状态配置越应与实际制度一致。但状态列不应替代正式审批记录,也不能因为系统里有“已批准”选项,就默认完成了组织要求的审批。应由业务、合规和工具管理员共同确认规则。

4. 规模较大的组织:治理一致性与团队弹性要平衡

当多个部门、项目群或业务线共同使用平台时,完全自由配置容易造成报表口径不一;完全统一又可能让特殊流程被迫绕行。较实用的做法是定义组织级的通用阶段和字段规范,同时允许团队在明确边界内增加本地步骤。

评估工具时,可以把适用规模、权限管理、部署要求、历史数据迁移、报表口径和团队自定义能力放在同一张检查表中。比如,PingCode面向中大型企业及百人以上组织提供项目管理能力,并支持私有化部署及Jira迁移场景;如果企业正在评估国产化替代,可以将其纳入候选清单,但应通过实际流程验证迁移范围、字段映射、历史数据完整性、权限差异和用户培训成本。是否适合,不能只凭“支持迁移”或“支持私有部署”作结论。

对工具能力的核验,应以当前产品文档、部署方案和迁移演练为准。尤其要确认自定义状态、审批记录、自动化规则、报表口径和权限模型能否覆盖团队实际需求,而不是只检查演示环境里是否出现对应按钮。

团队情形 优先配置重点 应接受的取舍 需要升级设计的信号
小团队快速验证 少量状态、明确负责人、简单阻塞标记 阶段细节较少,依赖成员直接沟通 任务频繁停滞,团队无法分辨等待和执行
跨职能交付 交接条件、验收责任、退回路径 维护规则增加,但责任边界更清楚 同一类交接问题反复出现或责任经常争议
审计或强审批项目 记录留痕、权限、审批与关闭条件 流程可能更慢,但可追溯性更强 状态与正式制度不一致,或证据散落在多个系统
大型多团队组织 共用口径、局部扩展、迁移和报表治理 统一性与团队自主性需要持续协调 跨项目指标无法比较,或团队大量绕过标准流程

自定义状态管理指南:项目经理如何做好看板,协同管理全流程

5. 工具选择:先验证治理场景,再比较功能清单

项目管理工具选型时,我建议拿真实的复杂任务做演练,而不是只看产品介绍。选取一个包含需求变更、跨团队交接、退回验收和外部阻塞的任务,检查状态能否设置、责任能否变更、过程能否追溯、报表是否能正确解释。

如果需要私有化部署或从既有系统迁移,还要在试点阶段核验数据字段映射、附件和评论迁移、用户权限转换、历史状态记录以及自动化规则重建。迁移“可以启动”不等于迁移“无损完成”;关键业务数据必须抽样核对,并准备回滚和并行运行方案。

七、上线与复盘:让状态体系在使用中变得更准

1. 先选一个代表性项目试运行

不要一开始就把新状态推广到所有项目。挑选一个流程清楚、参与角色齐全、但复杂度可控的项目,先由项目经理和核心成员共同确认定义,再邀请实际执行者使用。试点阶段的目标不是证明方案正确,而是发现定义中哪些地方会被误解。

试运行前可记录一组基线:任务进入和离开各状态的时间、退回原因、等待原因、状态更新完整度。数据不必多,但统计口径要写清楚。若没有基线,后续即使出现变化,也很难判断变化来自新规则、任务难度还是项目阶段不同。

2. 用行为信号判断规则是否有效

我更关注能推动改进的过程指标,而不是单一的“任务完成数”。可按团队实际挑选少数信号,例如状态更新及时率、交接确认时间、待验收任务退回率、阻塞事项超期比例和阶段停留时间分布。

每项指标都应定义口径。例如,更新及时率是指状态变化后多长时间内完成记录;阻塞超期比例是超过约定跟进日期的阻塞任务占比;退回率是按任务数还是按验收次数计算。口径不统一时,数字看起来精确,实际无法比较。

3. 不要把阶段停留时间直接变成员工排名

某个任务停留时间较长,可能因为它复杂、等待外部决策、被更高优先级工作打断,也可能因为状态没有及时更新。把停留时间直接用于个人排名,会诱导成员提前移动状态、拆分任务或回避难题,反而降低数据可信度。

更稳妥的用法是把数据作为团队复盘线索:哪些阶段的等待反复发生?哪些类型的任务更容易退回?阻塞是否集中在同一种依赖?最终讨论流程、资源和决策机制,再决定是否调整状态或规则。

4. 复盘时先删除噪声,再增加管理要求

如果团队不愿更新某一列,先问它是否有明确用途,而不是立刻增加检查要求。若某个状态长期没有卡片,可能是流程节点已经过时,也可能只是项目类型不同;应查看实际案例后再处理,不应仅凭空列就删除。

每次调整最好只改变少数规则,并记录调整原因、适用范围和观察期限。这样团队能分辨改动是否有效,也能在效果不佳时恢复旧方案。状态体系不是一次性设计物,而是一套需要维护的协作协议。

自定义状态管理指南:项目经理如何做好看板,协同管理全流程

八、项目经理可以直接使用的状态盘点清单

1. 配置前:检查状态是否真的需要存在

  • 这张看板管理的工作对象是否明确?不同对象是否需要完全不同的流程?

  • 每个状态是否只表达一个主要阶段,而不是把优先级、团队和风险混在一起?

  • 每个状态是否对应真实的责任变化、交接、决策或风险判断?

  • 团队是否能用可观察的事实判断任务何时进入该状态?

2. 使用中:检查任务是否能顺利流转

  • 每张活动任务是否有明确的当前负责人和下一步动作?

  • 阻塞事项是否写清原因、跟进人、检查日期和恢复条件?

  • 任务被退回、取消或暂停时,是否有一致的处理路径?

  • 看板更新责任和更新节奏是否适合团队,而非依赖项目经理逐张催办?

3. 复盘时:检查数据是否支持改进

  • 停留时间、退回率和更新及时率是否有明确统计口径?

  • 分析是否区分任务复杂度、等待依赖和团队工作类型?

  • 数据是否用于发现流程瓶颈,而非直接推断个人表现?

  • 每次调整是否有负责人、验证方法和复查时间?

4. 下一步行动:用一周完成最小可行改进

第一天,挑选最近完成的几项真实工作,画出实际流转路径;第二天,标出责任发生变化、需要决策或容易等待的节点;第三天,写清候选状态的定义、进入条件和退出规则;随后由执行、验收和项目管理角色共同走查,删除重复或无法解释的状态。

接下来选择一个项目试运行,观察任务是否能被准确放置、责任是否明确、阻塞是否及时暴露。复盘时不要急着增加更多列,先找出最常见的误解和等待原因。若现有状态已经足以支撑下一步行动,保持简单本身就是一种成熟的设计。

看板做得好,不是让每个人都更频繁地拖动卡片,而是让团队更少猜测、更早发现等待、更清楚地完成交接。项目经理下一步可以先盘点一张正在使用的看板:挑出最模糊的一个状态,补上定义、责任人和离开条件,再用一个真实任务验证规则是否说得通。先修复一个真实的协作断点,通常比一次性重做整套流程更有效。

八、项目经理可以直接使用的状态盘点清单

常见问题解答(FAQ)

1. 项目看板的自定义状态应该怎么设计?

我第一次搭项目看板时,容易直接照搬现成模板,后来发现不同团队的任务流转并不一样。我想知道,怎样设计状态才能让成员看清任务进度和下一步动作?

先梳理任务从提出到交付的真实流程,再为每个状态写清含义、进入条件、责任角色和下一步动作。把流程阶段与优先级、任务类型、部门等信息分开管理;如果一个状态无法帮助团队判断任务在哪、谁该行动或是否需要协调,就考虑合并或删除。

2. 看板状态设置多少个比较合适?

我担心状态太少会看不出任务卡在哪里,也担心状态太多让团队花时间维护。尤其是跨部门项目,每个环节似乎都想单独设一列,该怎么判断是否有必要?

没有适用于所有项目的固定数量。逐个检查候选状态:如果它代表一个真实阶段,且需要不同的责任人、流转规则或管理动作,可以单独设置;如果只是优先级、部门归属或风险信息,优先用独立字段或标记。试运行后观察成员是否能准确使用、任务是否频繁停滞在含义模糊的状态,再决定增删。

3. 任务受阻时,应该单独设置一个状态吗?

我在项目协作中经常遇到外部依赖未到、审批等待或需求不明确的情况,任务看起来还在原状态,但实际已经无法推进。我想知道,怎样让这类问题被及时发现,又不让看板变得复杂?

如果受阻会改变任务的推进方式,或项目经理需要据此安排协调动作,可以设置独立的受阻状态;如果只是短暂等待,也可用阻塞标记、原因备注和提醒呈现。无论采用哪种方式,都要记录阻塞原因、跟进责任人、下一步动作和复查时间,并区分等待外部输入、资源不足和需求待确认等情况。

4. 项目经理如何判断看板状态管理是否有效?

我负责的项目看板每天都有成员更新,但任务还是会延期,有些卡片还会在几个状态之间反复移动。我该看哪些信号,才能判断问题出在状态设计、交接规则还是资源安排?

定期检查任务在各状态的停留情况、反复退回或改状态的情况,以及状态更新与实际工作的偏差。这些信号用于定位问题,不应单独作为个人绩效结论;还要结合任务复杂度、依赖等待、验收标准和人员负荷核实原因。复盘后明确要调整的状态定义、流转条件或责任分工,并在后续项目中验证调整是否减少了模糊交接和无效等待。

核心关键词

读者评论

秦
秦云舟

文章把状态定义拆成含义、进入条件、责任人和下一步动作,尤其适合解决“进行中”含义不一致的问题。

李
李安

跨团队交接部分很实用。等待事项若没有跟进人和复查时间,即使单独设了状态,也可能只是换了个名字继续滞留。

侯
侯宇轩

区分流程状态、优先级、责任团队和任务类型的思路清晰。不过实际落地时还要控制字段维护成本,避免规则太细反而增加更新负担。

文章包含AI辅助创作:自定义状态管理指南:项目经理如何做好看板,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/478976

赞 (0)
飞飞飞飞
已完成怎么做?项目经理协同管理:看板从0到1
上一篇 2小时前
看板Kanban全流程:项目经理协同管理与一文讲清
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
