看板如何做好拖拽?实施团队效率提升与操作步骤
看板上最容易被低估的,不是列怎么命名,而是卡片被拖到下一列之后,团队是否真的知道发生了什么:任务状态变了没有,负责人是否接手,验收条件是否齐全,误操作能不能恢复。拖拽只是一个动作;如果动作没有对应的规则、反馈和责任,它只会让卡片移动得更快,不会让工作流转得更顺。
一、先讲结论:拖拽设计的好坏,要看状态是否可信
1. 拖拽不是搬卡片,而是提交一次状态变更
我判断一套看板拖拽是否设计得好,不先看动画是否流畅,而是追问四件事:谁可以移动、什么条件下可以移动、移动后哪些信息随之更新、出错后如何恢复。四个问题都能得到明确答案,拖拽才是在承载流程;否则,它只是一个方便但容易制造误解的界面动作。
例如,执行人员把卡片拖到“待验收”,这不应只改变一条状态文字。团队还需要知道工作是否已经交付、验收人是谁、验收材料在哪里,以及验收未通过时任务回到哪一步。系统可以自动记录操作时间或触发通知,但自动化只能承载已经谈清楚的规则,不能代替团队制定规则。
核心判断:卡片移动的结果,应当与团队对任务状态的共同理解一致。如果看板显示“已完成”,实际工作却还在等审核,那么问题不是成员拖得不够勤,而是“已完成”这个状态定义不完整。
2. 好的拖拽要同时满足四个条件
- 可理解:成员看得懂每一列的含义,以及任务进入、离开该列的条件。
- 可预测:拖动前,成员知道这次操作会改变什么,不会因为一次移动意外清空负责人或跳过必要流程。
- 可恢复:误拖、网络延迟或操作失败时,系统给出明确反馈,并提供撤销、恢复或记录查询方式。
- 可追踪:重要状态变化能找到操作者、时间和必要的交接信息,团队不必靠聊天记录猜测发生了什么。
这四个条件里,“可预测”和“可恢复”经常被忽略。许多团队只检查成员能不能把卡片拖过去,却没有测试拖错列、权限不足、两人同时修改、网络中断等场景。真正影响信任的往往不是正常操作,而是这些少见但高代价的异常。

二、背景和真实场景:卡片移动了,工作却可能没有交接
1. 一个常见的交付团队场景
下面用一个情景模拟说明问题,不代表某个组织的真实统计。设想一家实施团队有12名成员,工作包括需求确认、配置、联调、客户验收和问题修复。团队把任务分成“待处理、处理中、待验收、已完成”四列,也允许成员直接拖动卡片改变状态。
上线初期,成员觉得操作很直观。但几周后,项目负责人发现“待验收”列里有些任务缺少测试结果,有些卡片没有验收责任人,还有些任务虽然被拖到“已完成”,客户侧的问题仍未关闭。看板看起来更新得很勤,团队却还是要在群里重复确认:“这个到底交了没有?”
我会把这类问题拆成三个不同层次,而不是简单归结为“大家不更新看板”。第一层是状态语义不明确;第二层是移动时缺少必要信息或规则校验;第三层是团队没有约定谁负责在什么时点更新。只有区分原因,后续改动才不会变成不停加字段、加列,最后让看板更难用。
2. 看板上至少有三种不同的“移动”
第一种是状态流转。例如从“处理中”到“待验收”,表达工作已经达到某个交付条件。它通常需要明确进入门槛,也可能需要补充交付说明。
第二种是排序调整。卡片仍在同一列,只是优先顺序发生变化。它可能意味着团队要先做另一项任务,但并不等于任务状态改变。界面和团队规范应当避免把“换了位置”误读成“进度发生变化”。
第三种是跨泳道或跨项目移动。这可能改变任务的归属、负责人或权限范围。若移动后卡片进入另一团队的流程,通常不应被当作普通的列间拖动处理,还要考虑交接、通知和记录。
这三种操作看起来都是拖动,业务含义却不一样。实施时要分别说明“移动改变了什么”,否则成员很容易把视觉位置当作真实进度,管理者也可能把卡片排列误当作承诺。
3. 看板适合揭示流动,不会自动消除等待
看板能让工作状态更容易被观察,但“看得见”不等于“问题已经解决”。如果任务长期停在“待验收”,看板首先揭示的是等待堆积;团队还需要追问验收人是否有时间、验收材料是否齐全、验收规则是否过于模糊。单纯把列名改成更积极的说法,不能缩短等待时间。
实施时我建议把两类信息分开看:一类是任务当前处于什么状态,另一类是它为什么停在这里。状态用于表达位置,阻塞原因用于表达障碍。若团队把两者混为一谈,就可能出现“阻塞”既是一列、又是一种标签、又是口头描述,最后没人知道哪些任务需要优先处理。

三、常见误区:把界面顺手当成流程有效
1. 误区一:列越多,流程越清楚
团队常从“待办,进行中,已完成”起步,随后不断增加“待开发、开发中、待测试、测试中、待发布、已发布”等列。拆分确实可能提高可见度,但每增加一列,也增加了成员判断和维护状态的成本。
是否拆列,取决于这个状态能否带来独立的管理动作。如果某个阶段有不同责任人、明显等待时间或特定的交付条件,拆出来可能有价值;如果只是把一个人的连续工作切成几个名字相近的列,却没有不同的处理规则,通常只会增加拖动次数。
2. 误区二:拖过去就等于交接完成
“待验收”不是一句交接说明。执行人若没有补充验收范围、测试结果或风险提示,验收人仍要重新询问上下文。结果是看板上多了一次状态变化,实际沟通成本却没有减少。
我更倾向于把交接信息设计成“够用即可”:进入下一状态时,只要求补充下一个角色完成工作所必需的内容。不要为了追求信息完整,把所有字段都设成必填。字段过多会让人为了完成拖动而随意填写,最终降低数据可信度。
3. 误区三:实时更新就等于协作更好
状态更新快有价值,但团队协作的目标不是追求每次鼠标操作都立刻出现在所有人的屏幕上,而是让关键状态变化及时、准确、可追踪。若成员不得不一边拖卡片、一边手动修改多个重复字段,所谓实时反而会增加操作负担。
还要注意“操作即时”和“数据已保存”并不是同一件事。工具应清楚区分拖动中的视觉反馈与服务端确认结果。若网络异常时卡片看起来已经移动,刷新后却回到原处,成员很快就会不再相信看板。
4. 误区四:只靠培训解决误操作
培训能帮助成员理解规则,但不能替代界面约束。若某列只有满足特定条件才允许进入,工具支持时应通过字段校验或明确提示减少误操作;若暂时不支持,也要有清楚的人工检查和纠正办法。
同样,权限不足时不应只让拖拽动作无声失败。成员需要知道是权限不够、必填信息缺失,还是目标状态不允许直接进入。错误提示的质量,直接影响团队能不能自助解决问题。
5. 误区五:用拖动次数证明效率提升
拖动次数只能说明操作发生过,无法证明任务更快交付。次数增加可能是成员在频繁更新,也可能是卡片被反复退回、状态定义不清,甚至是同一任务被拆得过细。评估时应关注状态更新延迟、等待时间、退回率、重复追问和任务完成质量等结果。
| 观察信号 | 可能的解释 | 下一步核查 |
|---|---|---|
| 卡片移动次数增加 | 可能是更新及时,也可能是状态反复 | 抽查任务是否频繁回退、重复进入同一状态 |
| 待验收任务堆积 | 验收资源不足或进入条件不完整 | 对比等待时长、验收人负荷和材料缺失情况 |
| 群内状态追问减少 | 看板可能替代了部分重复确认 | 访谈成员,并检查关键任务是否仍在线下更新 |

四、专业判断逻辑:先定义流程,再设计拖拽反馈
1. 先问清楚看板要解决什么问题
不要从“要不要开启拖拽”开始,而应先说明看板的工作目标。常见目标包括:更快发现交付阻塞、减少跨角色交接遗漏、限制并行任务、缩短从开始处理到验收的周期,或让负责人更准确地掌握工作状态。
目标不同,拖拽规则也不同。若重点是交接,进入下一列时就要让接手人看见必要信息;若重点是控制并行工作,团队需要关注进行中任务数量,而不是让成员随意把新任务拖入处理中;若重点是追踪审批,就要明确谁有权完成审批状态变化。
2. 给每个状态写出进入条件和退出条件
状态名称最好配一条可判断的定义。例如,“处理中”表示责任人已开始实际工作,而不只是任务已经分配;“待验收”表示交付物已准备好、验收所需信息已补齐,而不是执行人暂时不做了。
我常建议把状态说明写成简短的“进入条件,退出条件,责任角色”三项,而不是写一段流程制度。说明必须短到成员在操作时能迅速回想起来,也必须具体到两名成员面对同一任务时大致会作出相同判断。
| 状态示例 | 进入条件 | 退出条件 | 主要责任 |
|---|---|---|---|
| 待处理 | 需求已登记,优先级或处理顺序可判断 | 责任人开始实际工作 | 负责人或派单角色 |
| 处理中 | 责任人已接手,工作范围清楚 | 交付物达到约定标准 | 执行人 |
| 待验收 | 交付物和必要说明已准备齐全 | 验收通过,或明确退回原因 | 验收人 |
| 已完成 | 验收条件已满足,后续动作已确认 | 若出现新问题,按约定重开或新建任务 | 验收人或流程负责人 |
3. 为每类移动设计清楚的反馈
拖拽规则不只是“允许”或“禁止”,还包括移动过程中的反馈。目标列应能让人看出是否接受卡片;松开鼠标后,系统应说明操作已保存、正在提交,还是因为条件不满足而未生效。失败时尽量保留卡片原位置,避免让人误以为工作流已改变。
对于跨状态移动,建议逐项判断是否需要以下处理:自动更新状态时间、保留原负责人、指派下一责任人、提醒接手角色、要求补充验收结果、记录操作历史。每一项都不应因为“工具能配置”就默认启用。只有能减少遗漏、并且团队愿意维护的数据,才值得自动化。
4. 将权限、撤销和并发视为正式需求
多人协作时,任务可能被两人同时修改。实施前应测试:一个人移动卡片后,另一人的页面如何刷新;权限不足的成员拖动时会看到什么;操作失败是否会留下误导性的视觉状态;管理者能否找到修改记录。
撤销机制也要分清范围。有的场景只需允许短时间撤销最近一次移动;有的场景则需要保留操作记录,由有权限的人恢复状态。若恢复动作会影响通知、审批或自动化流程,不能只做视觉上的“回退”,还需要验证相关数据是否一起恢复。
5. 用“最小必要规则”平衡秩序与操作成本
规则过少,状态会失真;规则过多,成员会绕开看板。我的判断方式是:每增加一条必填信息或一次确认,都要指出它能避免哪种真实错误,以及错误的代价有多大。
例如,交付给客户前必须指定验收人,通常值得设置为必要条件,因为遗漏会造成明确的交接风险。每次从“处理中”移动到另一列都要求填写一段长说明,未必值得,因为它可能让成员形成复制粘贴或敷衍填写的习惯。

五、具体案例与数据观察:用小范围试运行验证规则
1. 先说明案例数字的性质
以下数据是用于说明实施方法的情景模拟,不是行业基准,也不是某个产品的实测承诺。设定一个12人交付小组,连续观察两周;团队选择约30张在试运行期内流转的任务卡,记录状态更新时间、验收等待、退回原因和群内重复追问。
模拟中的基线阶段,团队没有明确“待验收”的进入条件;试运行阶段增加了进入条件、验收责任人和简短交接说明,并约定执行人完成交付后及时更新状态。我们比较的是同一类流程的前后变化,不把结果外推为所有团队都能达到的提升幅度。
2. 观察指标要能对应具体改动
假设试运行观察到:任务实际进入下一状态后,平均约3.2小时才更新看板;设置更新约定后,模拟值降到约0.9小时。待验收阶段的平均等待从2.4个工作日降至1.6个工作日;验收退回率从约30%降至约17%。这些数字的价值不在于好看,而在于能追问改动是否真的影响了流程。
例如,状态更新时间变短,可能是约定更清楚,也可能只是成员集中补录;验收退回率下降,可能是交接信息更齐全,也可能是验收标准放宽。因此,记录指标时要同时留意样本量、观察周期和流程范围,并抽查任务记录,而不能只看汇总数字。

3. 把指标拆成“操作质量”和“工作结果”
状态更新延迟属于操作质量指标,它回答看板是否及时反映实际工作;验收等待时间和退回率更接近工作结果,它们能帮助判断流程是否减少了等待或返工。若只看前者,团队可能把“更新很勤”误判为“交付变快”。
我还会记录一个很实用的定性信号:成员是否仍需要频繁在群里询问“谁接手、缺什么、卡在哪里”。这类反馈不适合伪装成精确的效率百分比,但能指出看板是否真的承接了协作信息。抽样检查具体任务,往往比单看一次满意度评分更容易找到问题。
4. 控制试运行范围,避免一次改动太多
为了知道哪项规则产生了影响,试运行时不要同时重做列结构、权限体系、通知策略和绩效口径。先挑一条稳定、常见且影响明确的流程,针对最明显的交接缺口做小改动,再观察一到两个工作周期。
如果同时修改很多规则,即使结果变好,也很难知道哪项改动有效;如果结果变差,也难以定位是字段变多、权限限制不合理,还是成员尚未理解状态含义。小范围试运行的价值,是降低归因难度,而不是把正式实施拖成长期试验。

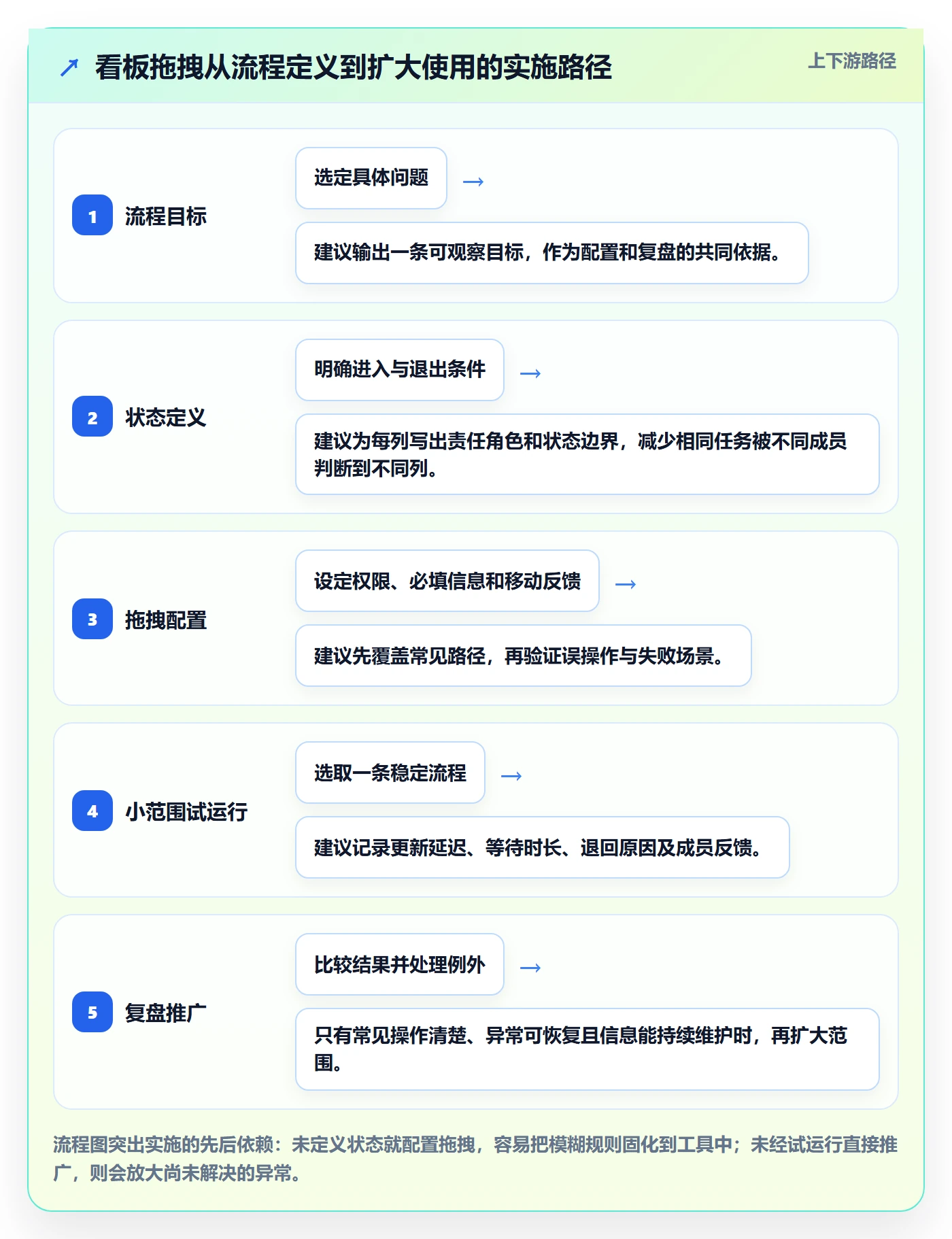

六、看板拖拽的操作步骤:从配置到上线复盘
1. 第一步:选择一个明确的流程和观察目标
先选一条任务流转相对稳定的工作,例如客户问题处理、内容审核、产品需求评审或项目交付。目标用可观察的话表达,比如“减少交接时缺少验收信息的情况”,不要只写“提高效率”。目标越具体,越容易决定该配置哪些状态和字段。
2. 第二步:画出真实工作过程,而不是理想流程
与实际执行、接收和验收任务的人一起,列出工作从进入到结束经过的步骤。把等待、退回、阻塞和跨团队交接一并标出来。不要只请管理者在会议室里画流程,因为实际操作中经常存在“流程图上没有、成员每天都在处理”的隐性环节。
流程图不用一开始就复杂。可以先用简短的文字说明状态如何前进、什么情况会退回、阻塞时由谁跟进,再决定哪些节点值得作为看板列。若一个环节没有明确责任人,也没有需要观察的停留时间,就要谨慎判断是否有必要单独成列。
3. 第三步:定义任务卡的最小信息集
字段只保留推进工作和完成交接必需的信息。常见基础字段包括任务名称、责任人、优先级、截止时间和简短说明;特定流程可能还需要验收人、验收材料或阻塞原因。每个字段都应能回答“谁会用它、在什么时候用、缺失会造成什么后果”。
如果字段只为汇报而存在,却没有人用它来决定下一步动作,就不应轻易设为必填。强制填写无用信息会形成形式化维护,让成员把看板当作额外报表,而不是工作过程的一部分。
4. 第四步:逐列配置移动条件和结果
为每个目标列写明进入条件、允许的角色和必要字段,再确认移动后是否要更新状态时间、通知责任人或写入操作记录。涉及审批、客户承诺或安全要求的状态,不要假设所有成员都能随意移动;涉及简单协作的状态,也不要设置没有必要的审批关卡。
配置完成后,至少用真实任务走一遍完整路径:从创建、认领、执行、交付、验收到关闭。再专门模拟一次不符合条件的移动,确认系统是否说明原因。测试不能只走“顺利完成”的标准路径,因为团队真正容易卡住的地方,通常在退回和异常处理上。
5. 第五步:约定更新时点和交接责任
团队需要明确由谁更新状态、在什么时点更新。一个可执行的约定可以是:实际工作进入新阶段后,由当前责任人更新卡片;进入待验收前,由执行人补齐最小交付信息;验收完成后,由验收人确认结果并关闭任务。
这不意味着每次操作都必须立即打断手头工作。团队可根据业务风险约定合理更新窗口,但需要区分低风险批量整理和高风险状态变化。涉及客户承诺、资源安排或审批结果的状态,延迟更新可能造成实际决策错误,更新要求就应更严格。
6. 第六步:小范围培训并观察真实操作
培训重点不是演示鼠标怎么拖,而是让成员练习判断:任务何时可以移动、移动后谁接手、哪些信息必须补充、移动失败怎么办。用团队自己的任务做练习,比展示一套抽象的演示板更容易暴露术语歧义。
试运行时观察成员如何完成任务,尤其留意他们是否绕过看板、是否把卡片拖回原位、是否重复填写相同信息,以及在错误提示出现时是否知道下一步。若需要成员反复询问规则,优先检查状态定义和界面提示是否够清楚,不要先认定是成员不认真。
7. 第七步:复盘指标和异常,再决定是否推广
试运行结束后,把“做了什么改动”“观察了什么指标”“发现了哪些例外”分开记录。若状态更新变快但返工增多,可能是成员为了及时移动卡片而过早推进;若验收等待下降但群内追问不变,说明看板里的信息可能仍不足以支持协作。
推广之前至少确认三件事:普通成员能独立完成常见操作;异常状态有清楚的处理方式;团队能持续维护必需信息。只要其中一项不成立,就先修规则,不要把问题扩大到更多项目和成员。

七、不同团队的行动建议与取舍
1. 小团队:优先选择简单规则,避免过度配置
人数较少、任务类型相对一致的团队,通常先用少量状态列和清楚的责任约定就能开展试运行。重点是让成员知道什么叫开始、什么叫完成、谁负责更新。若每个环节都设置审批和必填字段,维护成本可能超过带来的管理价值。
小团队的取舍重点是“少一些机制,换取更低的操作负担”。但如果任务涉及客户交接、合规审批或不可逆操作,即使团队人数少,也不能省略必要的权限和记录要求。
2. 多角色或大型组织:优先治理交接、权限和记录
多个部门共用流程时,状态定义必须能跨角色理解。实施团队需要确认不同角色对同一列的解释是否一致,也要检查跨组移动是否改变任务归属、可见范围或通知对象。权限规则应以最小必要为原则:成员能完成自己职责内的操作,同时关键变更可以追踪。
规模越大,越不能假定所有团队都应使用完全相同的列和字段。建议统一核心状态术语和关键治理原则,再允许不同流程按业务需要保留少量差异。统一过度会让特殊流程绕开系统,差异过度则会让管理层无法比较和协同。
3. 高风险流程:优先保证可审计和可恢复
涉及审批、客户承诺、费用、发布或其他高风险动作时,拖拽不宜成为唯一的确认方式。关键状态可以要求指定角色确认、补充必要记录或通过专门的审批步骤完成。若移动会触发外部通知或实际资源变化,要明确误操作的补救流程。
这里的取舍不是追求“操作越简单越好”,而是比较错误代价与操作成本。一次多余确认可能增加几秒操作,但一次错误的对外承诺可能造成更大的损失。反过来,低风险的日常状态若处处要求二次确认,则会拖慢流程并诱发绕行。
4. 远程或移动办公团队:关注触控和非鼠标操作
远程团队可能在不同设备上更新任务。实施时应实际测试触控拖动是否准确、卡片拖动时页面是否容易误滚动,以及网络较差时状态是否能明确反馈。不能只在桌面端完成配置验收,就认定所有成员都能顺利操作。
同时要考虑不能或不便使用拖拽的成员。界面若提供菜单操作、键盘方式或明确的状态选择入口,能够降低操作门槛。拖拽是交互方式之一,不应成为更新状态的唯一通道。
5. 任务类型复杂:用泳道或分类解决差异,不要无限加列
如果不同任务有不同负责人、优先级或服务时限,可以评估使用泳道、标签或过滤视图。若差异体现在流程节点本身,再考虑是否需要不同看板或流程。先问差异究竟属于“任务属性不同”还是“工作步骤不同”,能避免把每种任务都拆成一套列结构。
越复杂的分类,越需要验证成员能否在几秒内找到正确位置。若任务经常被放错泳道,或同一列的含义在不同项目中完全不同,应该回头简化,而不是继续添加说明文字掩盖结构问题。

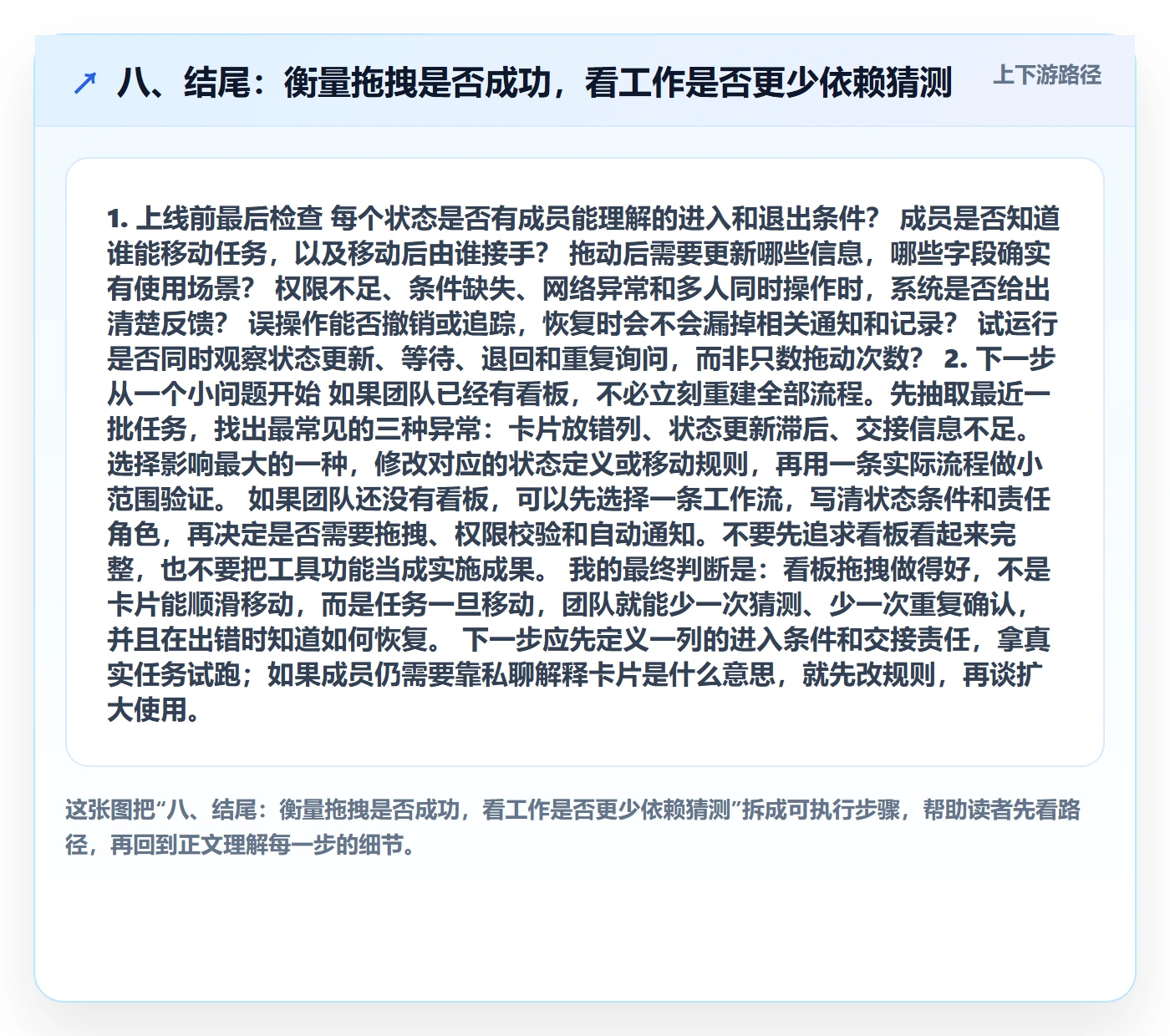

八、结尾:衡量拖拽是否成功,看工作是否更少依赖猜测
1. 上线前最后检查
- 每个状态是否有成员能理解的进入和退出条件?
- 成员是否知道谁能移动任务,以及移动后由谁接手?
- 拖动后需要更新哪些信息,哪些字段确实有使用场景?
- 权限不足、条件缺失、网络异常和多人同时操作时,系统是否给出清楚反馈?
- 误操作能否撤销或追踪,恢复时会不会漏掉相关通知和记录?
- 试运行是否同时观察状态更新、等待、退回和重复询问,而非只数拖动次数?
2. 下一步从一个小问题开始
如果团队已经有看板,不必立刻重建全部流程。先抽取最近一批任务,找出最常见的三种异常:卡片放错列、状态更新滞后、交接信息不足。选择影响最大的一种,修改对应的状态定义或移动规则,再用一条实际流程做小范围验证。
如果团队还没有看板,可以先选择一条工作流,写清状态条件和责任角色,再决定是否需要拖拽、权限校验和自动通知。不要先追求看板看起来完整,也不要把工具功能当成实施成果。
我的最终判断是:看板拖拽做得好,不是卡片能顺滑移动,而是任务一旦移动,团队就能少一次猜测、少一次重复确认,并且在出错时知道如何恢复。下一步应先定义一列的进入条件和交接责任,拿真实任务试跑;如果成员仍需要靠私聊解释卡片是什么意思,就先改规则,再谈扩大使用。

常见问题解答(FAQ)
1. 看板拖拽前,应该先设置哪些状态列?
我第一次搭看板时,直觉上想直接用“待办、进行中、已完成”,但团队实际还有评审和验收环节。我担心状态列设少了看不出卡点,设多了又增加维护负担。
先按真实工作流程列出任务经过的环节,再为每列写清进入条件、退出条件和负责人。例如任务通过自测后才能拖到“待验收”,验收通过才能进入“已完成”。试运行一到两周,观察是否经常需要跳列、退回或长期停留,再合并或调整状态;不要仅为显示细节而增加列。
2. 看板上的任务应该由谁拖动更新?
我们团队有时是执行人更新任务,有时是项目负责人代为调整,结果同一张卡片的状态和实际进展对不上。我想知道,拖动权限和更新责任怎么分配才不容易产生误会。
通常由最了解任务进展的执行人负责更新状态,并在任务实际进入新阶段时及时拖动;需要审批的环节,由指定审核人确认后再移动。团队应明确哪些角色可以移动任务、哪些状态变更需要备注或审核,并定期抽查看板状态与实际工作是否一致。
3. 任务拖错列、移动失败或多人同时操作时怎么处理?
我遇到过卡片拖动后看起来已经换列,但刷新页面又回到了原处,也碰到过同事同时修改一张任务卡。我担心状态错误会影响交接,所以想提前定好异常处理办法。
先确认工具是否提供撤销、操作记录、权限提示和冲突处理;这些能力因工具而异,不能默认都有。移动失败时以系统最终保存的状态为准,重新加载或查看操作记录后再确认;误拖后及时恢复并补充说明,多人协作时约定由任务负责人核对最终状态,必要时在任务备注中记录变更原因。
4. 怎么判断看板拖拽是否真的提升了团队效率?
卡片拖动次数变多,并不一定说明工作更快;我们仍会在群里反复询问进度,也常发现任务卡片没有及时更新。我想用一些实际指标判断拖拽规则是否有效,而不是只凭感觉。
可以在试运行前后按相同周期比较三类口径:实际状态变化到看板更新的时间、误拖或退回次数、因进度不清产生的重复追问次数。再结合任务逾期情况和成员反馈判断效果;若更新更及时、异常与追问减少,且没有明显增加维护时间,说明规则可能有效,否则应检查状态定义、责任分工和必填信息。
核心关键词
文章包含AI辅助创作:看板如何做好拖拽?实施团队效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/482407
