实际时间流程与规范:跨部门团队甘特图落地方案关键指标

跨部门团队的甘特图最容易制造一种错觉:每项任务都有日期、每个部门都有颜色,项目似乎已经可控;但只要“完成”的定义不一致、实际进度没有证据、改期没有留痕,这张图就只是把不同部门的判断并排展示,并没有让团队形成共同计划。要让甘特图真正落地,关键不是画出时间线,而是统一基线、责任、依赖、实际时间和偏差处置规则。

一、先讲核心结论:甘特图落地不是绘图问题,而是计划治理问题

1. 一张可执行的甘特图要连通四件事

我判断一张甘特图能不能用于跨部门协作,通常不先看颜色、视图或任务数量,而是检查它能否把四件事连起来:最初承诺是什么,当前预测是什么,实际发生了什么,出现偏差后谁采取什么动作。

如果图上只有任务名称和起止日期,项目经理能看到排期,却未必能知道“进度为什么变了”。如果再补上负责人但没有验收条件,团队仍会对任务是否完成产生分歧。如果记录了实际完成时间,却允许随意覆盖原计划,复盘时又无法还原当初的承诺。

因此,甘特图不是自动解决协作问题的工具,而是承载协作规则的界面。先约定数据口径、更新节奏和变更权限,再决定用表格、项目管理工具还是可视化甘特图呈现,顺序不能倒过来。

2. 先区分基线、预测与实际

我建议至少保留三个时间视角。基线计划代表经确认的承诺;当前预测代表团队根据最新情况判断的预计结果;实际时间记录任务真实开始、完成或阻塞发生的日期。

这三者不能互相替代。预测时间可以随情况更新,基线不应被悄悄覆盖,实际时间更不能为了让图表看起来正常而事后改写。正式批准的基线变更也要保留原始版本,以便分清“原计划未兑现”和“交付范围或条件正式变化”。

3. 指标要帮助决策,而不是制造漂亮分数

按期率并非越高越能说明项目管理成熟。若团队反复调整计划日期,最终按新日期计算的按期率可能很好看,但原始承诺已经无法评估。反过来,风险提前暴露、按流程批准调整,也不应自动被解读为治理失败。

我更看重两类指标是否同时存在:一类衡量交付结果,例如里程碑按期完成率、关键依赖逾期数;另一类衡量管理过程是否可信,例如进度更新及时率、预测准确度、基线变更记录完整率。只有结果、没有过程,团队难以解释偏差;只有过程、没有结果,管理容易变成填表。

管理对象 建议留存的信息 要回答的问题
基线计划 批准版本、计划起止日期、批准人、生效时间 最初或当前正式承诺是什么?
当前预测 预计完成时间、剩余工作、风险原因 照当前情况,任务预计何时完成?
实际进度 实际开始、实际完成、验收结果、阻塞记录 真实发生了什么,凭什么判断?
偏差处置 影响评估、备选方案、决策人、变更记录 谁做了什么决定,项目因此发生什么变化?
一、先讲核心结论:甘特图落地不是绘图问题,而是计划治理问题

二、为什么跨部门项目容易出现“图上正常,交付失控”

1. 部门之间使用了不同的完成定义

产品团队说需求文档已定稿,研发团队可能认为接口和异常规则还未冻结;研发说代码已提交,测试团队可能认为可测版本尚未部署;采购说物料已下单,生产团队关心的却是物料是否到厂并通过检验。这些状态都可能被填成“完成”,但对应的交付条件并不相同。

甘特图只能呈现团队输入的状态,不能替团队判断状态是否真实。若“完成”没有对应的交付物、验收人和证据,进度百分比看似精确,实际只是个人感觉的数字化。

2. 依赖关系被写成了日期,而没有写成责任承诺

“研发任务结束后开始测试”表达的是逻辑关系,不是协作约定。测试团队需要知道交付的是哪个版本、何时可用、质量门槛是什么;研发团队也要知道版本延迟会影响哪个验收节点。

我会把依赖至少拆成三项:前置交付物、交付责任人、最迟可接受日期。若依赖没有责任人,风险容易在部门之间漂移;若没有交付物,双方会以为对方已经完成;若没有最迟日期,问题常常直到下游开工才暴露。

3. 更新行为和项目结果被混为一谈

按时更新进度,说明数据维护符合约定,不等于项目一定按时交付。任务延期,也不必然说明负责人没有管理好;延期可能来自需求变化、外部审批、供货不确定性或前置交付质量不足。

因此,更新及时率应被看作信息质量指标,不宜单独用作个人绩效排名。如果把“报风险”变成扣分信号,团队很可能选择延后披露,图表会更平滑,决策窗口却更小。

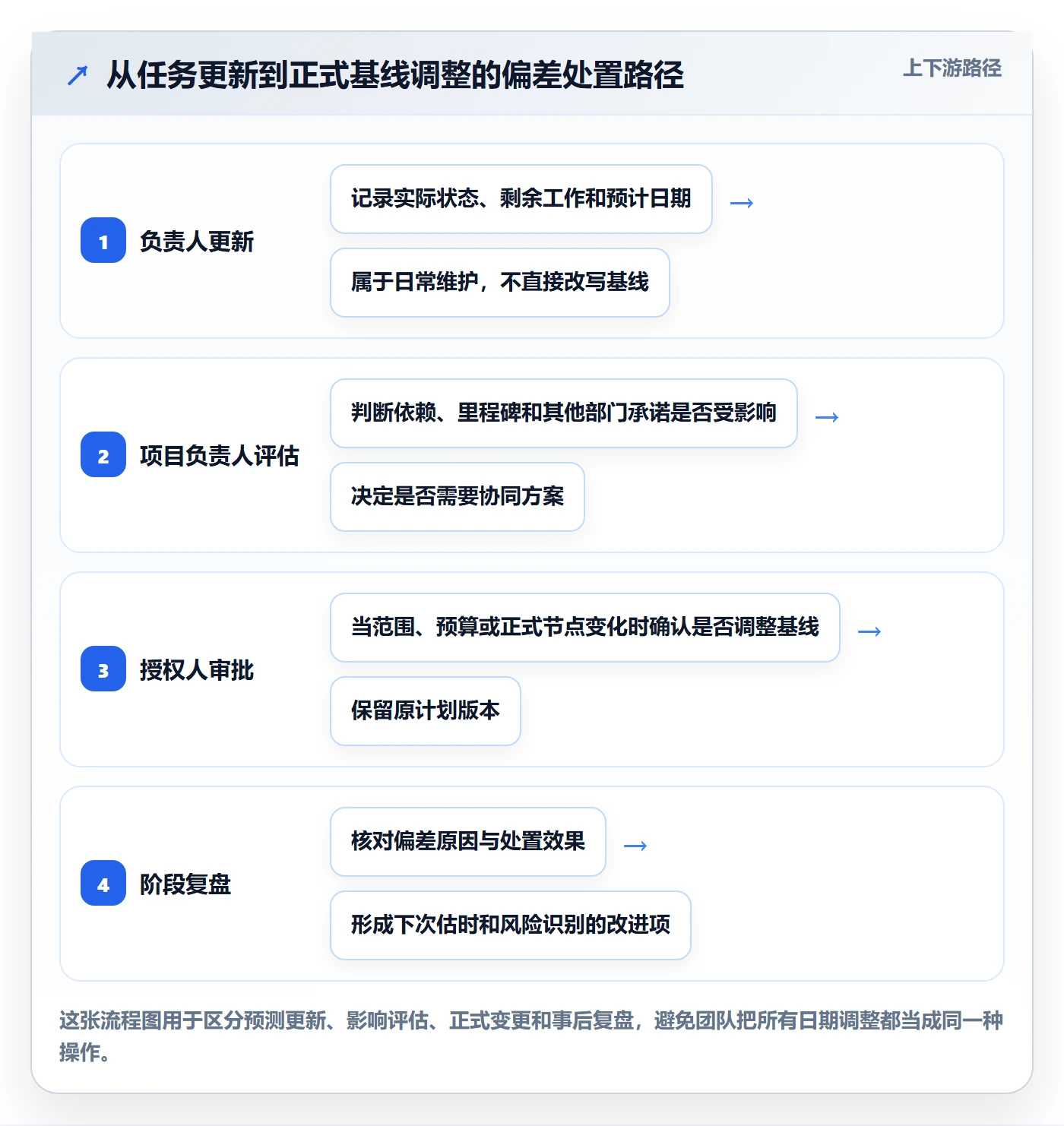

4. 把计划变更当成日常状态更新

预计完成日期向后移动,是一次预测变化;基线日期被批准修改,是一次计划变更。两者都可能发生,但管理含义不同。若每次预测变化都不留痕,团队看不见风险累积;若每次微小变化都走重量级审批,流程成本又可能高于风险本身。

更可行的做法是设立变更等级:一般预测更新由任务负责人维护;影响里程碑、预算、范围或其他部门承诺的变更,由项目负责人组织评估;涉及正式基线调整的变更,按授权规则审批并留存历史版本。

二、为什么跨部门项目容易出现“图上正常,交付失控”

三、先定规范,再排计划:一套跨部门甘特图建立流程

1. 从交付物和里程碑开始拆解

我不建议一开始就把所有部门的待办事项抄进甘特图。先从项目最终交付物倒推:交付物如何验收,验收前必须完成哪些里程碑,里程碑依赖哪些跨部门工作。这样可以先看清任务网络,再决定任务拆分到什么粒度。

任务粒度的实用判断不是“每个任务必须几天”,而是负责人能否在一个更新周期内说明进展、剩余工作和风险。任务跨度太大,进度容易长期停留在“进行中”;任务切得太碎,负责人会把大量时间花在维护记录上。

2. 为任务补齐最小必要字段

跨部门计划不需要一开始就追求字段齐全,但每项关键任务至少应能回答:谁负责、谁协作、交付什么、何时交付、依赖什么、如何验收、出现偏差找谁决策。

字段 填写要求 容易漏掉的风险
唯一责任人 每项任务指定一位对结果负责的负责人,可另列协作者 多人共同负责,最后无人推动
交付物与验收条件 写清文件、版本、样品、审批结果等可检查产物 状态显示完成,接收方仍无法开工
计划起止时间 标明使用的基线版本和日期口径 团队讨论的是不同版本的承诺
前置依赖 注明交付对象、依赖责任人和最迟日期 下游任务按期开始,但输入条件尚未满足
实际与预测 分开记录已发生日期与当前预计日期 预测被误认为事实,或实际时间被覆盖
验收责任人 明确谁确认交付物达到完成标准 交付方认为结束,接收方认为仍未完成

3. 先确认依赖,再确认工期和资源

项目经理可以提出初版排期,但不能把草拟日期直接当成部门承诺。涉及关键路径的任务,应由责任人确认工作量、可用资源、外部条件与前置输入。如果部门负责人尚未确认资源,图上的日期应标为待确认,而不是用确定语气展示。

我会特别关注“有日期、无资源”的任务。它在排期视图里很完整,却可能没有实际执行能力。对关键依赖还要约定替代方案:若交付晚于某个日期,是否能并行准备、缩小范围、调整测试顺序,还是必须升级决策。

4. 设立计划版本和变更权限

启动前先建立已确认的计划版本,并明确基线生效日期。正式调整至少记录变更原因、受影响任务、里程碑影响、备选方案、批准人和生效时间。这样既避免计划被冻结,也避免通过频繁改期抹掉偏差。

工具可以帮助保存版本、呈现依赖和记录更新,但决定谁能修改基线、哪些变化需要审批,仍然是组织规则。选工具前先把规则讲清楚,通常比先购买功能更多的平台更重要。

三、先定规范,再排计划:一套 跨部门甘特图 建立流程

四、实际时间流程:把更新、预警、调整和复盘连成闭环

1. 按项目节奏设定更新频率

更新频率没有适用于所有项目的固定答案。开发周期较长、变化较少的工作,按周滚动更新可能足够;临近发布、依赖密集或外部风险较高的阶段,可以增加到每日短更新。频率应跟风险和决策需要走,不应为了表面实时而要求所有项目逐小时维护。

更重要的是约定更新时间点。例如每周二中午前由任务负责人更新,项目经理在当日下午检查关键偏差,跨部门例会只讨论需要决策的风险。若团队只说“及时更新”,不同成员对及时的理解往往不一致。

2. 每次更新都回答三个问题

实际进度更新不应只有一个完成百分比。负责人至少要说明:截至更新时间已完成什么,剩余工作还需要什么条件,预计完成日期是否变化。若预计日期后移,还要记录原因类别和可能影响。

对于验收型任务,完成状态应以验收结果为准,而不是以提交动作代替。例如“提交测试包”不等于“测试通过”;“审批已发起”不等于“审批完成”。是否采用百分比,要看任务是否存在可验证的阶段产物,不能把主观估算包装成精确进度。

3. 用触发条件决定是否升级

所有偏差都拉高到项目负责人,组织会被告警淹没;所有偏差都留在部门内部,跨部门影响又可能迟迟无人处理。我建议把升级条件与影响挂钩,而不是只看晚了几天。

  • 任务层处理:单项任务有轻微预测变化,但不影响后续里程碑,由负责人更新预测并说明恢复措施。
  • 项目层处理:关键依赖可能错过下游最迟开工日,或多个部门需要调整顺序,由项目负责人组织影响评估。
  • 治理层决策:涉及范围、预算、正式里程碑或对外承诺变化,由有授权的负责人批准,并决定是否更新基线。

4. 复盘偏差时追原因,不只追责任

项目阶段结束后,我会把偏差拆成可行动的原因:估时依据不足、需求变化、依赖交付晚、验收条件不清、资源冲突、外部审批延迟、风险发现过晚。只有知道主要偏差来自哪一环,下一轮排期才有改进依据。

复盘还应区分“不可控事件”和“可改进流程”。外部条件不可控,不代表无需改进;团队可能仍能通过提前识别、设置缓冲、准备替代方案减少影响。反过来,某次按期完成也不一定说明估算准确,可能只是额外投入了未计划的资源。

实际时间流程与规范:跨部门团队甘特图落地方案关键指标

五、关键指标怎么选:既看交付结果,也看进度信息质量

1. 里程碑按期完成率

计算方式可以是:统计周期内按选定基线日期完成的里程碑数,除以该周期内应完成的里程碑总数。团队必须说明采用原始基线还是当前批准基线;建议两种口径分开保留,不能挑较好看的一个对外展示。

按期率适合看阶段性交付,但不能单独解释原因。若一个关键里程碑延期,其他十个低影响里程碑按期,也可能让整体比例看起来不错。因此,关键节点应单独呈现,并补充延期影响和处理状态。

2. 关键依赖逾期数

统计已超过承诺交付日、且仍未满足下游使用条件的关键依赖项。这个数字比普通逾期任务数更能帮助项目经理定位跨部门瓶颈,但必须定义“关键依赖”,避免把所有等待都算进去。

可以同时记录依赖逾期时长、受影响任务数和恢复方案。若逾期项很多但下游有可行替代路径,风险不一定立即致命;若只有一项依赖逾期,却卡住关键路径,也可能需要优先升级。

3. 进度更新及时率与证据完整率

进度更新及时率可以按“在约定截止时间前完成更新的应更新任务数 ÷ 应更新任务总数”计算。证据完整率则可以统计拥有交付物、验收结果或可追溯说明的已完成任务比例。

两者衡量数据是否能用于管理,不等于衡量工作质量。若更新及时率下降,先检查更新频率是否过密、字段是否过多、责任人是否清晰,而不是马上把问题归因于个人态度。

4. 预测准确度

预测准确度需要固定观察窗口,例如在预计完成日前两周记录一次预测,再比较该预测日期与最终实际完成日期的偏差。若每个任务都在临近完成时才更新预测,准确度自然会显得很高,却失去了提前决策的价值。

可以按任务类别、依赖复杂度或项目阶段分组分析,不建议立即把不同类型任务混在一起排名。新产品研发、采购交付和内部审批的可预测性条件不同,混合平均值容易掩盖真正的问题。

5. 基线变更率与延期预警提前量

基线变更率能提示计划稳定性,但不能直接当成管理好坏分数。需求被正式扩展、监管要求变化或外部供应受限,都可能合理地触发基线调整。评估时要看变更理由是否清楚、决策是否及时、影响是否被同步,而不只看次数。

延期预警提前量可以观察风险首次被记录的日期与原计划交付日之间的间隔。它反映团队发现问题后还剩多少决策时间。提前预警并不保证不延期,但通常能增加调整范围、资源或交付顺序的空间。

6. 指标口径表应与甘特图一起发布

指标 建议口径 适合回答的问题 不应被误读为
里程碑按期完成率 按明确指定的基线版本统计 关键节点兑现情况如何? 项目整体质量的唯一分数
关键依赖逾期数 只统计影响下游开工或验收的依赖 跨部门阻塞集中在哪里? 所有等待事项的总和
进度更新及时率 按约定更新截止时间计算 进度数据是否足够新? 个人绩效或交付质量
预测准确度 固定观察时点比较预测与实际日期 预测是否为决策留出时间? 所有项目都应达到的通用行业标准
基线变更率 统计正式批准变更,并记录原因 计划稳定性和变化来源如何? 变更越少,管理必然越好

我不建议在没有组织历史数据时直接设定“行业标准值”。先连续收集几个更新周期的数据,确认分母、排除项和实际用途,再由团队设定适合本项目的预警线。预警线是管理触发器,不是普遍适用的绩效基准。

五、关键指标怎么选:既看交付结果,也看进度信息质量

六、一个示例项目:日期看似完整,风险其实藏在依赖里

1. 示例设定与数据边界

以下是用于演示计算方法的情景模拟,不代表真实企业案例或行业平均值。假设某团队推进一项新产品上线,涉及产品、研发、测试、采购、运营和市场六个职能,共拆分28项任务,设置7个关键里程碑。

项目启动时,团队确认了第一版计划。运行到中期,采购到货预测后移,研发版本交付条件也出现变化。若只看甘特图的任务条,可能会觉得只是两项任务晚了;但如果它们都是测试开工的前置条件,影响就会沿依赖关系传递到发布节点。

2. 运行中发现的问题与计算方式

在某次周度更新中,28项任务里有24项按约定时间完成状态更新,更新及时率为24÷28,约为85.7%。另有5项关键依赖超过承诺日期,其中4项直接影响下游任务;项目负责人因此要求相关团队提交恢复方案,而不是只把日期往后移动。

7个里程碑中,按原始基线核对有5个按期完成,原始基线按期率为5÷7,约为71.4%。之后因经批准的范围调整,当前正式基线发生变化;按当前基线核对有6个按期完成,按期率为6÷7,约为85.7%。两个数字都应保留,因为它们回答的是不同问题:原承诺兑现得怎样,批准调整后的计划执行得怎样。

这个例子说明,按当前基线计算的结果不能替代原始基线表现;原始基线表现也不能单独说明所有延迟都由执行不力造成。团队还要解释变更原因、批准过程、依赖影响,以及风险首次被发现的时间。

观察项 示例数值 解读 下一步动作
任务更新及时率 24/28,约85.7% 仍有4项任务缺少按时更新,风险信息可能不完整 确认责任人、更新提醒和任务字段是否过重
关键依赖逾期数 5项 其中4项影响下游,优先级应高于一般逾期任务 逐项确认交付日期、替代路径和升级责任人
原始基线里程碑按期率 5/7,约71.4% 体现最初承诺的兑现情况 分析原始估算、需求变化和依赖延迟
当前基线里程碑按期率 6/7,约85.7% 体现经批准调整后的执行情况 结合变更原因和批准记录解释结果

3. 用指标决定动作,不用指标代替判断

如果更新及时率偏低,但关键依赖状态清楚,问题可能在维护流程;如果更新率很高、关键依赖却持续被晚报,问题更可能是风险披露机制。如果原始基线按期率下降但变更记录完整,管理重点应放在变更原因和估时依据;如果按期率很高但基线频繁重置,则需要检查是否存在计划被动追随实际的情况。

指标的价值不在于给项目贴“好”或“差”的标签,而在于缩短从异常到决策的时间。每个指标都应对应一个可能动作;如果连续观察一个季度后,某项数字从未改变任何决策,就要考虑它是否值得继续采集。

实际时间流程与规范:跨部门团队甘特图落地方案关键指标

七、不同团队规模与项目状态下,落地方式要有所取舍

1. 团队规模较小、项目依赖较少

小型团队可以先用轻量甘特图或共享表格,不必一开始就建立复杂审批链。优先保证唯一责任人、任务验收条件、计划日期、实际日期和依赖关系可见,再用固定周会处理少数异常。

这类团队的主要风险通常不是系统功能不足,而是任务定义含糊和更新没人负责。若新增大量字段,却没有人用这些字段做决定,维护成本会迅速超过协作收益。

2. 百人以上、多部门并行的组织

当团队超过百人、多个项目共享资源或跨越研发、交付、采购与运营时,单靠个人维护的表格容易出现版本分散、权限不清和口径不一致。此时需要更明确的项目治理:角色权限、统一状态、基线版本、依赖追踪、变更记录和可按项目汇总的视图。

以 PingCode 为例,可以把它放在中大型团队的项目管理工具评估场景中,重点验证是否适配组织已有流程、权限要求和数据治理方式。按其产品定位,面向中大型企业及100人以上组织;若组织要求系统私有化部署,或需要从 Jira 平滑迁移,也应将部署条件、迁移范围、历史数据映射和试运行计划纳入评估。

“支持私有化部署”或“支持迁移”并不等于上线后无需治理。评估时要明确需要迁移哪些项目、任务、附件、权限和历史记录,哪些字段需要重映射,哪些旧流程应停止沿用。把国产替代当作目标,也应同时检查实际功能覆盖、数据安全要求、实施资源和迁移成本,而不是只看产品名称或宣传口号。

3. 项目已经进入关键路径风险期

如果项目距离发布不远,关键依赖已经逾期,不宜先花数周重做整套甘特图模板。先拉出剩余关键路径,确认每个节点的当前预测、责任人、阻塞和可选方案;把影响决策的任务单独提出来,按风险等级设置更短的更新节奏。

这个阶段的取舍是:减少非关键字段和例行汇报,把精力集中在依赖恢复、范围选择和决策时限。等项目恢复稳定后,再补齐规范,不要让流程建设反过来拖慢关键交付。

4. 项目需求仍在快速变化

需求频繁变化的项目,不适合把每次调整都当成排期失败。团队应区分探索性工作与承诺型工作:探索阶段关注假设、验证节点和决策期限;进入交付承诺后,再对范围、基线和跨部门依赖采用更严格的变更规则。

若项目的外部条件变化很大,可以采用滚动式规划:近阶段任务细化到负责人和日期,远期工作保留区间或待确认状态。精确到某一天的远期日期并不一定更专业,无法验证的精确往往只是制造虚假的确定感。

七、不同团队规模与项目状态下,落地方式要有所取舍

八、落地前检查与下一步行动

1. 先做五项上线检查

  • 每项关键任务是否有唯一责任人,协作者与决策人是否分开标明?
  • 交付物和验收条件是否能让上下游对“完成”形成一致理解?
  • 关键依赖是否写明交付责任人、最迟日期和未按期时的处理路径?
  • 计划基线、当前预测和实际时间是否分开记录,并能查看历史版本?
  • 每个关键指标是否有定义、分母、数据来源、统计周期和对应动作?

2. 用一个小范围试运行,而不是一次性铺满全组织

我建议先选择一个跨三个以上职能、周期适中、确有依赖关系的项目做试点。运行两到三个更新周期后,检查任务粒度是否合适、状态口径是否一致、谁在维护数据、哪些指标真正触发了决策。

试点结束后,先删掉无人使用的字段和重复汇报,再决定是否推广到更多项目。若采用某项目管理工具或某项目管理平台,可以在试点中验证权限、视图、版本留存、迁移和部署要求;不要把产品演示中的理想流程直接当成组织的实际流程。

3. 下一步先统一一张口径表

如果团队目前只有一张排期表,我建议先不要急着换工具。先用一页纸写明基线版本规则、状态定义、更新频率、延期升级条件和指标算法,然后选一个真实项目按这套规则运行。能够连续几个周期稳定执行后,再决定是否需要更强的自动化和汇总能力。

跨部门甘特图的核心价值,不是让每个人看到同一张图,而是让每个人基于同一套事实采取行动。一张图可以展示时间,却无法替团队承担承诺、解释变化或批准取舍。把这些责任和规则补齐,甘特图才从排期表变成项目治理的共同语言。

八、落地前检查与下一步行动

常见问题解答(FAQ)

1. 跨部门甘特图应该以哪个计划版本作为进度考核基准?

我发现项目计划经常随着需求和资源变化而调整,团队对“按期完成”的判断也因此不一致。尤其项目复盘时,我不确定应该对照最初承诺,还是最新排期。

保留最初批准的计划作为原始基线,用于复盘最初承诺与实际结果的差异;当前执行则使用经过授权的最新基线。每次正式变更都记录原因、影响范围、批准人和生效日期,并分别报告相对原始基线和当前基线的偏差,避免通过反复改期掩盖延期。

2. 跨部门项目的实际进度应该多久更新一次,更新哪些信息?

我在项目中遇到过周会上大家都说“进展正常”,但临近交付才发现关键任务已经受阻的情况。更新太频繁增加负担,更新太少又可能错过处理风险的时机。

按项目节奏设定固定更新频率,例如周更,关键里程碑临近时可增加滚动检查;频率应由交付周期和风险决定,不必所有项目统一。每次至少更新实际开始或完成时间、剩余工作、预计完成日期、阻塞原因及所需协助;“已完成”应以约定的交付物和验收条件为依据,而不是只填主观百分比。

3. 跨部门甘特图落地后,哪些指标最能判断计划是否有效?

我不想只看任务完成率,因为计划可能被不断改期,最后看起来按期完成,实际却偏离了最初承诺。项目负责人还需要知道问题出在依赖、预测,还是进度信息没有及时维护。

可优先跟踪里程碑按期完成率、关键依赖逾期数、进度更新及时率和预测准确度。按期率需注明对照原始基线还是当前基线;预测准确度可比较指定检查日的预计完成日期与最终实际完成日期;每项指标还应定义统计范围、分母、数据来源和周期。目标值应结合团队历史数据设定,不要直接套用未经验证的行业阈值。

4. 发现任务可能延期时,跨部门团队应按什么流程处理?

我经常遇到上游任务延误后,下游部门仍按旧日期安排资源,直到交付节点才发现整体时间线需要调整。此时我不确定应该先改甘特图日期,还是先确认影响和责任。

先由任务负责人更新预计完成日期、阻塞原因和可行方案,再由项目负责人评估对后续依赖、里程碑及关键路径的影响。需要其他部门或管理者决策时,明确所需支持和决策时限;只有获得授权后才正式调整计划基线,并保留变更记录。日常预测可以及时更新,但不要把预测变化直接当作已批准的计划变更。

核心关键词

读者评论

潘
潘泽宇

把基线、预测和实际时间分开记录很有必要,尤其是保留原始计划版本,否则复盘时容易把改期后的结果误当成最初承诺。

曹
曹景行

文中关于“完成”的例子很贴近跨部门协作:提交测试包不等于测试通过。把交付物和验收人写清楚,确实能减少状态判断分歧。

秦
秦嘉禾

更新及时率更适合作为信息质量指标,而不是个人绩效分数。若报风险会被扣分,团队可能拖延披露,反而错过处理窗口。

雷
雷启航

指标设计比较实用,既看里程碑和关键依赖,也看预测准确度与变更记录。不过预测准确度需要固定观察窗口,才便于横向比较。

文章包含AI辅助创作:实际时间流程与规范:跨部门团队甘特图落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/477283

赞 (0)
飞飞飞飞
里程碑最佳实践:跨部门团队甘特图落地方案,常见问题
上一篇 1小时前
基线对比落地方案:跨部门团队开展甘特图的落地方案案例解析
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
