跨部门项目的甘特图,最常见的失败不是任务排得不够细,而是每个部门都按时完成了自己的工作,项目整体却仍然延期:设计交付了,研发没有确认输入;研发完成了,测试环境还没准备好;上线日期写在图上,却没有人能说清谁有权调整它。要让甘特图真正落地,关键不是画出更多横条,而是让里程碑、依赖、责任、变更和决策形成一套共同维护的规则。
里程碑最佳实践:跨部门团队甘特图落地方案,常见问题
一、先讲结论:甘特图不是排期图,而是协作约定
1. 先把项目的关键约定写清楚
我判断一张跨部门甘特图是否能落地,通常先看四件事:里程碑是否对应可核验的结果,任务是否有明确主责人,跨部门依赖是否经过双方确认,计划发生变化时是否知道由谁判断和通知。四件事缺一,甘特图就很容易退化为一张看起来完整、实际上没人负责维护的时间表。
因此,建议把“项目计划”理解为一种协作约定,而不只是项目经理制作的图表。计划中的日期意味着团队愿意按照某个前提投入工作;如果前提变化,团队需要知道谁来确认影响、谁来批准调整、哪些人必须收到变更信息。
2. 里程碑要标记决策点,不要标记所有重要任务
普通任务描述一项工作,例如“完成接口开发”;里程碑则标记一个阶段结果或决策节点,例如“接口验收通过,联调条件具备”。二者都重要,但用途不同。任务用于分派与跟进,里程碑用于判断项目是否具备进入下一阶段的条件。
实用判断:如果一个节点完成后,不会改变项目的阶段判断、资源安排、后续工作启动条件或管理决策,它通常不需要成为里程碑。把每项工作都标成里程碑,会让真正需要关注的节点失去辨识度。
3. 工具呈现不了的事情,必须由管理规则补上
甘特图可以呈现任务时间、进度和依赖,但不能自动替团队解决资源冲突、优先级争议、责任模糊或审批延迟。把计划放进工具,不等于形成了协作机制;工具只是让约定可见、可追踪,实际决策仍要由相关负责人完成。
跨部门项目的目标也不应是追求“零延期”。更有价值的目标是尽早发现偏差,解释偏差会影响什么,并在仍有选择时做出调整。计划越能暴露不确定性,越能支持决策;把所有日期填得很精确,却不说明假设,反而会制造虚假的确定感。

二、背景和真实场景:为什么各部门都没错,项目还是会延期
1. 部门计划正确,不代表整体计划成立
在产品发布、系统上线、营销活动等项目中,通常有多个团队分别提供计划。研发按自己的工作量估算,测试按收到版本的时间安排,市场按发布窗口倒排,运营则依赖培训材料和流程确认。每个团队给出的日期单独看都合理,拼在一起后却可能出现输入未交付、资源被重复占用或验收时间不足。
问题往往不在于某个部门“没有配合”,而在于计划只汇总了日期,没有呈现日期之间的条件关系。比如测试开始日期依赖可测版本交付,发布公告依赖上线审批通过,培训排期又依赖最终流程冻结。如果这些条件没有放到同一张计划里,团队就只能在事情发生后才发现顺序不成立。
2. 计划失真的常见链条
我会把跨部门计划失真拆成一条链来看:交付物没有定义清楚,导致任务完成标准不同;完成标准不一致,导致交接时反复确认;交接不顺,造成下游任务等待;等待没有及时反映在计划中,最终让管理层看到的仍是旧日期。
这也是为什么单纯增加状态更新频率,未必能解决问题。如果团队每天更新“进行中”,但没有说明阻塞原因、等待谁的输入、预计何时解除,计划只是更频繁地记录模糊状态。有效更新应能改变判断:哪些节点仍可守住,哪些依赖正在恶化,是否需要重新分配资源或调整范围。

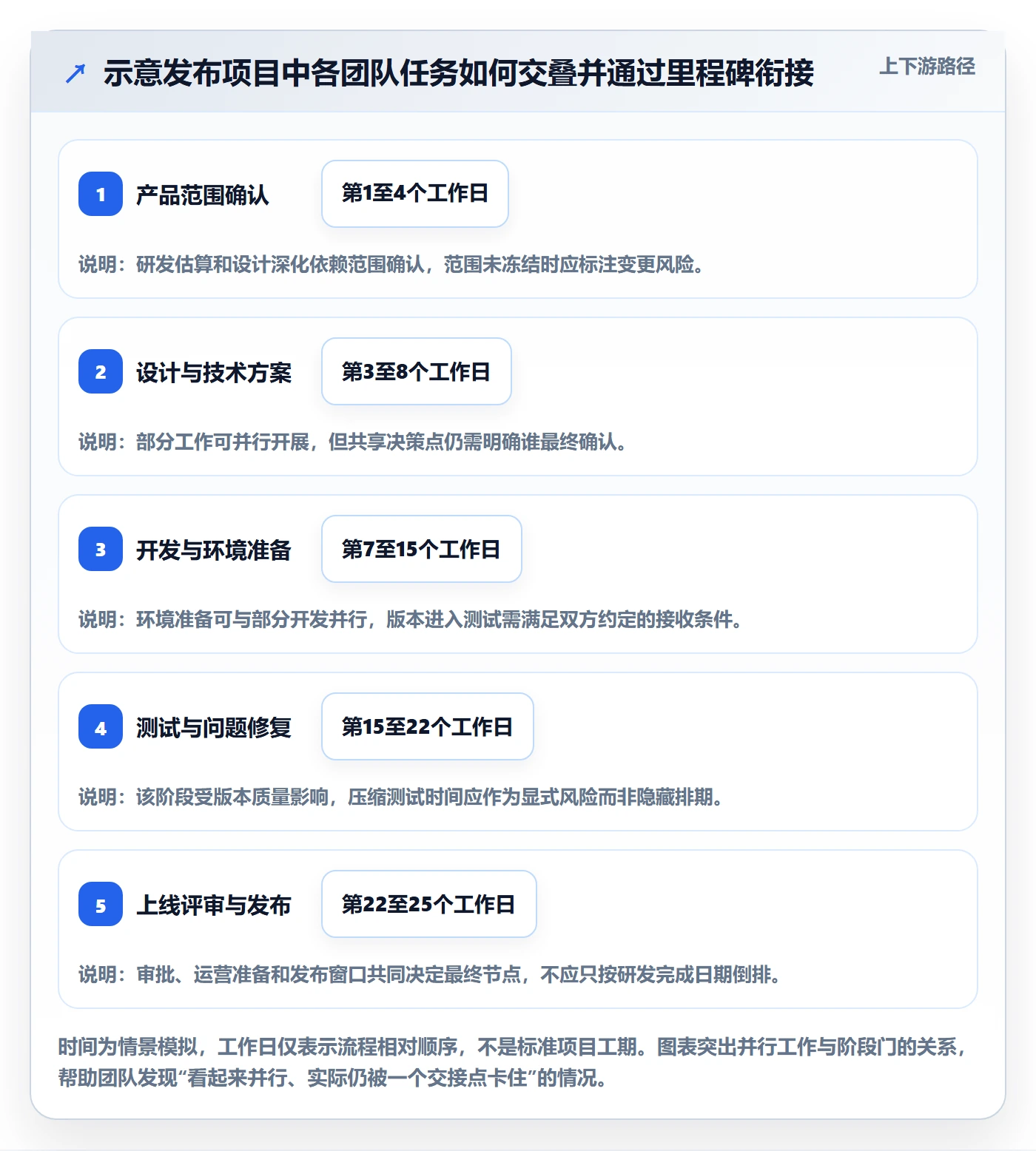

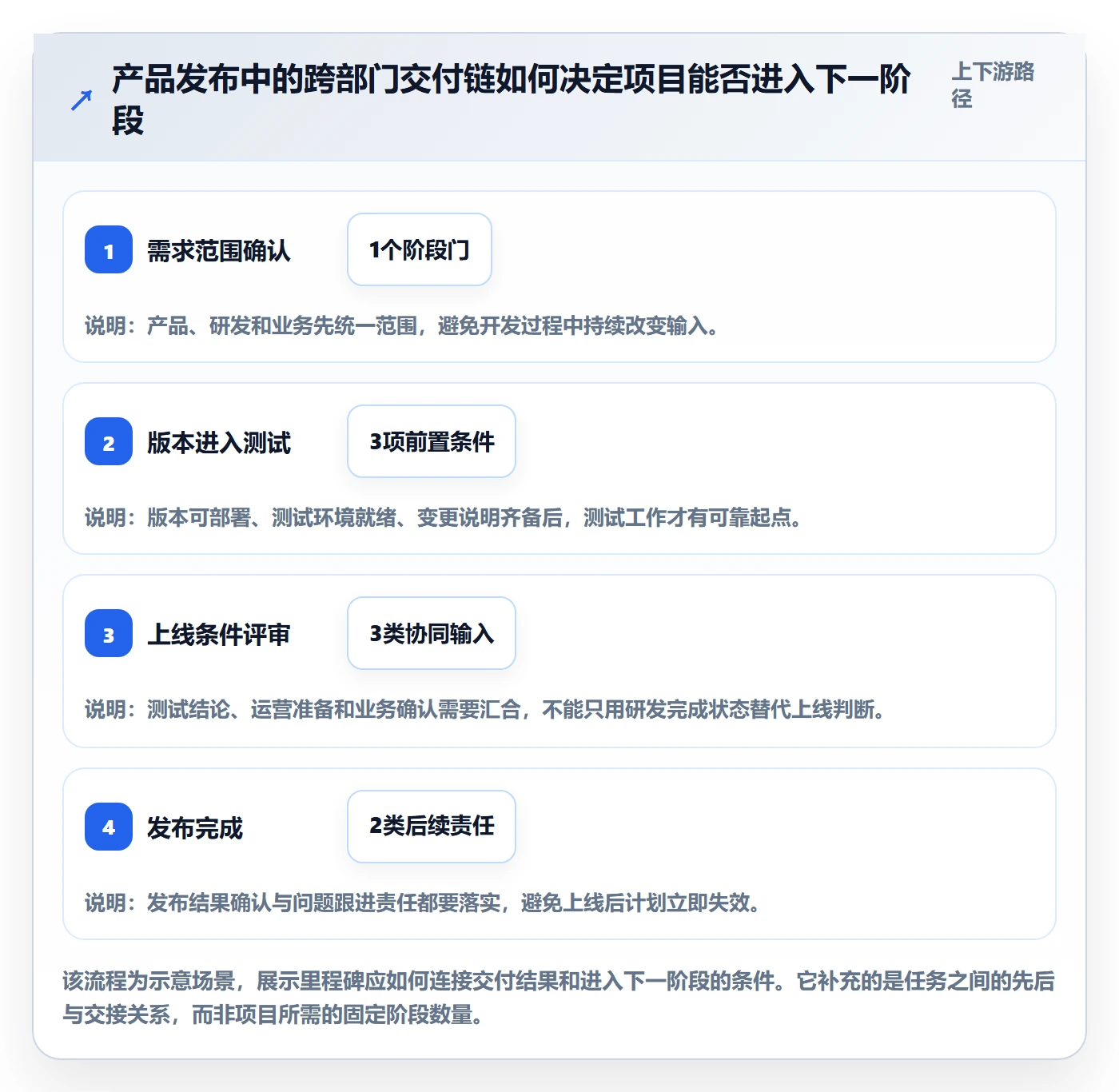

3. 一个典型的发布项目情景
下面使用一个明确标注的示意项目说明问题,不代表真实客户案例或行业统计。某产品发布涉及产品、设计、研发、测试、市场和运营六个团队。最初计划只列出“需求、开发、测试、发布”四个阶段,表面上清楚,执行时却发现“需求完成”没有统一验收口径,“开发完成”不代表可测,“发布准备”也没有区分内容准备和上线审批。
把任务拆开后,团队发现测试不是单纯等待研发结束,而是需要版本可部署、测试数据准备完成、关键需求冻结;市场发布内容需要产品确认信息,运营培训则需要最终操作流程。真正影响日期的不是任务列表本身,而是几个跨部门交接点。
| 阶段节点 | 交付结果示例 | 需确认的前置条件 | 建议确认方 |
|---|---|---|---|
| 需求范围确认 | 范围清单和验收口径获相关方确认 | 待定需求已标识,关键决策已记录 | 产品主责,研发与业务确认 |
| 版本进入测试 | 可部署版本及变更说明可供测试 | 环境、测试数据、接口说明准备就绪 | 研发交付,测试确认接收 |
| 上线条件评审 | 未解决问题、回退安排和审批结论清楚 | 测试结论、运营准备、业务确认齐备 | 项目负责人组织相关决策人 |
| 发布完成 | 发布结果确认,问题处理责任明确 | 发布窗口、通知对象和监控安排确认 | 发布主责与业务负责人共同确认 |

三、常见误区:甘特图为什么越做越复杂,越没人愿意看
1. 把所有工作都拆成最细颗粒度
任务过粗会看不出责任和依赖,任务过细则让维护成本急剧上升。比如把每个小时的操作都列成任务,负责人每天要花很多时间更新状态,管理者却更难判断关键节点是否危险。拆解的目标不是让任务数量最大化,而是让工作足够清晰,能分派、能验收、能暴露依赖。
一个简单的颗粒度检查是:这项工作能否明确指定主责人,能否给出可判断的完成条件,是否需要单独跟踪风险?如果都不能,可能需要重新定义;如果一项任务横跨多个团队、包含多个交付物且持续时间很长,则通常应进一步拆分。
2. 把日期当承诺,却不写估算前提
“周五完成”只有在团队理解相同的前提下才有意义。这个日期可能建立在需求不再变化、审批能按时完成、关键人员可用或外部供应商按约交付等假设之上。若假设没有记录,出现偏差时,团队容易陷入“谁给的日期不准”的争论,而不是及时评估计划受到了什么影响。
建议对不确定任务保留“待确认”或“估算依据”信息。日期暂时不确定并不是管理失败;把未确认的日期伪装成承诺,才会让下游团队在错误信息上安排资源。
3. 只连任务顺序,不确认依赖含义
甘特图里的连线应表达真实的工作关系,而不是为了图面完整而连接。比如“设计完成后开发开始”并不总是准确:开发可能先基于已确认部分并行启动,也可能必须等待整套交互方案通过评审。依赖类型和范围不同,会直接影响排期与风险判断。
每条关键依赖至少要回答三个问题:前置任务交付什么,后续任务何时可以开始,谁确认交接完成。没有交接标准的依赖线,只是视觉上的连接,不是团队之间可执行的约定。
4. 把任务负责人写成多人
跨部门任务当然需要多人参与,但“产品、研发、测试共同负责”无法告诉团队谁推动任务、谁交付、谁验收。多人协作不应等于多人共同承担同一个模糊责任。更清晰的做法是标明一个主责人,再列出协作方、交付方和确认方。
- 主责人:负责推动任务完成、同步状态和提出阻塞。
- 交付方:负责提供具体输入或交付物,可能与主责人相同,也可能不同。
- 确认方:负责判断交付是否满足约定标准。
5. 更新状态,却不更新影响
把任务从“进行中”改成“延期”,还不足以支持决策。至少要继续说明:延期原因是什么,影响哪个里程碑,是否存在恢复方案,是否需要管理层做取舍。若延期不影响关键路径,也不需要同等强度的升级;若它卡住多个团队,则必须尽早提示影响范围。
同理,项目计划不应只显示进度百分比。对跨部门协作来说,等待输入、资源冲突、待审批和外部依赖往往比“完成了百分之多少”更能解释风险。

四、专业判断逻辑:怎样做出一张可维护的跨部门甘特图
1. 从结果倒推阶段,不要从会议纪要堆任务
建立计划时,先写项目要达成的结果、范围边界和关键交付物,再倒推必须经过的阶段门。会议纪要可以帮助发现工作项,却不适合直接充当项目计划:其中常有讨论事项、临时想法、待确认问题和真正的交付任务混在一起。
我建议先用一句话描述每个阶段的“完成状态”,再列出支撑它的任务。例如,“进入测试”不是一句口号,而是需要明确版本、环境、测试数据和变更说明是否具备。状态定义越具体,团队越容易判断什么时候可以开始下游工作。
2. 用里程碑筛选问题,而不是装饰时间轴
一个值得设置的里程碑,通常至少符合以下一项:它代表阶段交付被确认;它决定下游任务能否启动;它需要跨部门或管理层做出判断;它会影响资源、范围或发布时间。若一个节点只是某个团队内部的普通进度点,可以保留为任务,不必提升为项目级里程碑。
里程碑的名称应尽量描述结果,而不是动作。例如,“评审会议”描述的是一次活动,“方案评审通过”才描述可判断的状态。团队也可以为每个里程碑记录验收材料、确认人和未通过时的处理方式,避免会议结束了却不知道节点是否真正达成。
3. 先确认依赖,再讨论日期

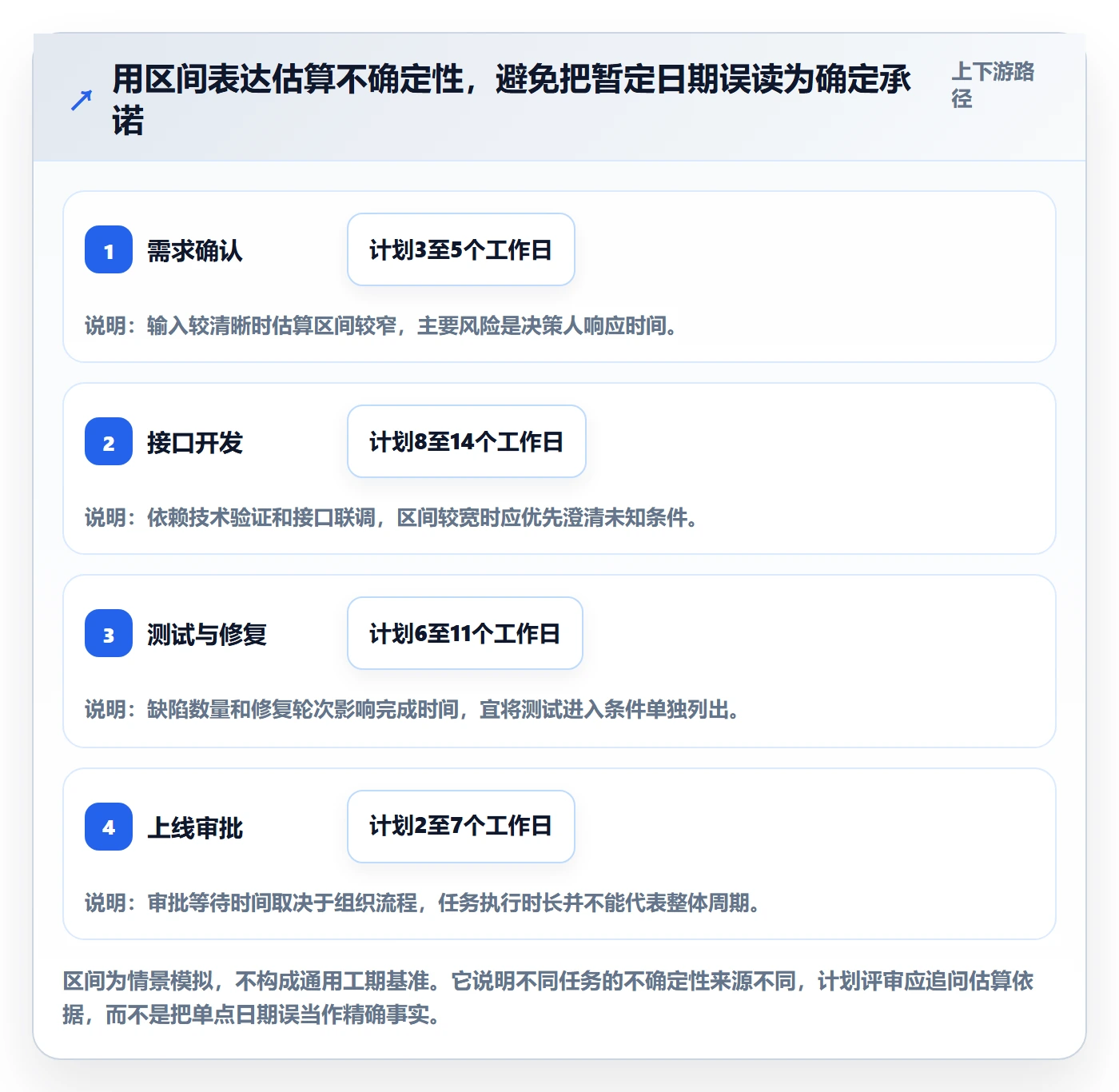

日期看似容易比较,依赖却更能揭示计划是否成立。对每项跨部门任务,先确认前置输入、交付接口和接收方,再讨论需要多长时间。如果下游团队还不知道收到什么内容才能开工,那么给出的日期通常只是暂定估算,不宜直接当作确定承诺。
对于高不确定性工作,可以记录估算区间或待确认条件,而不是强行填一个精确日期。项目负责人需要区分“团队承诺日期”“当前预测日期”和“待确认目标日期”,并根据组织使用的计划方法选择合适字段。关键是让日期的含义一致,而不是让字段名称越多越好。
4. 按影响程度管理关键路径与缓冲
并非所有延期都会推迟项目结束日期。若某项任务有可用浮动时间,轻微延迟可能不会影响关键里程碑;如果它处于关键依赖链上,几天的偏差也可能使多个团队重新排期。因此,项目经理应关注“偏差对交付结果的影响”,而不仅是“任务是否晚于计划日期”。
缓冲也没有适用于所有项目的固定比例。变化频繁、外部依赖多或技术方案尚未验证的项目,需要更认真地讨论不确定性;成熟重复的工作则可以依据历史估算。与其宣称“所有任务都加百分之十缓冲”,不如记录估算依据、风险来源和触发重新评估的条件。
5. 让评审会议做出确认,而不是逐行读图
计划评审的目标不是让所有人一起看一张图,而是让关键负责人确认任务、依赖、日期和例外处理。会议可以围绕几个决策问题展开:里程碑结果是否可验收;跨部门输入是否有交付人;关键资源是否冲突;未确认假设是否影响目标日期;哪些风险需要升级。
会上不必逐项朗读所有任务。建议会前由各团队检查本部门工作,会议只聚焦跨部门接口、重要节点和需决策事项。这样能把讨论从“这个日期谁填的”转向“当前计划基于什么条件成立”。
6. 让更新频率匹配项目变化速度
计划更新频率不必机械统一。发布窗口临近、依赖变化快的项目可能需要更短的同步周期;工作稳定、阶段较长的项目可以采用更低频的正式评审,并在重大变化发生时即时更新。团队要明确状态更新的截止时间、维护人和变更通知对象,避免各部门手里的计划版本不同。
需要特别区分“记录进度”和“批准计划变化”。任务负责人可以报告实际进展,但关键里程碑日期、范围或资源调整是否需要批准,应由组织的项目治理规则决定。把二者混在一起,会造成要么任何人都能改承诺,要么所有小变化都要层层审批。

五、具体落地案例:用一个发布项目拆出责任、依赖和里程碑
1. 先写清项目边界和判断标准
继续使用前文的示意发布项目。假设目标是在约定窗口内发布一项新功能,涉及产品、设计、研发、测试、市场和运营。第一步不是立即填日期,而是先确定本次发布包含什么、不包含什么,哪些事项必须在上线前完成,哪些可以进入后续迭代。
如果范围边界没有确认,项目团队就很难判断新增需求是必要变更还是普通优化。计划表中可以保留待定事项,但应标明负责人、最晚决策时间和未决时对范围或日期的影响。否则,待定事项会在执行过程中悄悄变成默认承诺。
2. 把阶段结果转换为里程碑
该示意项目可以先设置四个项目级里程碑:需求范围确认、版本可测试、上线条件通过、发布结果确认。每个里程碑都对应一个可核验结果,并由相关团队共同确认。里程碑数量不是越多越好,项目内部还可以有团队级检查点,但不必全部放到管理视图中。
接下来再拆分任务。例如,需求范围确认之前需要完成需求梳理、技术可行性检查和业务确认;版本可测试之前需要完成开发、部署、环境准备和测试数据校验;上线条件通过之前则需要完成测试结论、运营准备和上线审批。每个任务应能找到主责人和完成条件。
3. 用接口表补足甘特图看不见的交接信息
甘特图适合看时间和关系,交接要求通常更适合用配套字段或接口清单补充。项目计划中可以加入“输入物、输出物、接收方、确认人、阻塞时升级对象”等字段,让任务完成不再只是负责人自报状态。
| 任务接口 | 交付方 | 接收方 | 完成判断 | 阻塞处理 |
|---|---|---|---|---|
| 需求说明交给研发 | 产品 | 研发 | 范围、规则和待定项可识别 | 产品主责人与项目负责人确认影响 |
| 版本交给测试 | 研发 | 测试 | 版本可部署且有变更说明 | 研发说明修复计划,测试评估重排 |
| 测试结论交给上线评审 | 测试 | 项目决策人及业务方 | 遗留问题和风险有明确结论 | 按风险等级决定修复、接受或延期 |
| 最终流程交给运营 | 产品或业务主责 | 运营 | 操作流程和支持口径已确认 | 标注未决项,判断是否阻止上线 |
4. 用模拟数据演示如何判断偏差
下面的数字是情景模拟,只用于展示分析方法,不是客户数据或行业基准。假设计划中“版本可测试”原定第15个工作日完成,实际预测可能延到第18个工作日。项目负责人不应只更新一个新日期,而应检查延迟是否消耗了测试时间、是否挤压上线评审,以及市场和运营工作能否并行。
如果测试时间仍有调整空间,且关键风险可以通过分阶段验收控制,团队可能不必立即调整发布窗口;如果版本延迟会压缩必要测试、影响安全或业务验收,则应优先保护质量,重新评估范围或发布时间。判断依据不是“日期必须守住”,而是风险与收益是否能被接受。

5. 将模拟偏差转化为可执行决策
当预测日期变化时,项目负责人可以按顺序处理:先确认事实与原因,再计算对后续节点的影响;随后比较恢复计划、范围调整、资源协调和日期调整等选项;最后明确决策人、决策期限和通知范围。每次变更都应保留原计划与当前预测之间的区别,便于团队理解偏差是如何形成的。
若组织使用项目管理平台,可以把任务、负责人、依赖和状态放在同一处维护,并建立适合不同角色的视图。面向中大型企业或百人以上组织,工具选择还要考虑权限、跨团队视图、审计要求、部署方式和迁移成本。以 PingCode 为例,若团队正在评估私有化部署或从 Jira 迁移,可以把数据迁移验证、权限映射、流程适配和用户培训纳入独立实施计划;是否适合仍应通过实际需求核对和试点验证,不宜只凭功能清单或“替代”标签做决定。
六、不同情况下怎么做:把建议落到团队的实际条件里
1. 团队规模小、项目周期短
小团队不一定需要复杂的项目治理。可以用一张精简甘特图保留关键任务、里程碑、主责人、前置依赖和状态更新时间。重点是让成员知道自己等待谁的输入、何时需要交付,而不是搭建层层审批的流程。
如果项目只有少量团队、变化频率高,建议把里程碑控制在真正需要确认的节点,将普通任务放在执行视图中。团队可以采用短周期检查,但要避免为了更新工具而重复开会。
2. 百人以上、多部门并行的组织
团队规模扩大后,单靠项目经理私下催办很难维持信息一致。此时应明确统一的计划字段、责任角色、变更规则和汇报视图,并确保不同团队能在共同口径下维护任务信息。管理层需要看到阶段、风险与待决策事项,执行人员则需要看到任务、依赖和交付要求。
如果采用项目管理平台,应在试点中验证权限分层、跨团队计划展示、通知策略、历史变更追踪和数据治理要求。平台是否支持私有化部署、旧系统迁移或特定集成,需要依据供应商当前产品资料、合同范围和实际环境逐项核实;不要把尚未验证的功能假设写进项目承诺。
3. 交付物经常变、需求尚未稳定
需求变化频繁时,不要试图把未来几个月的每个任务日期都固定下来。可以把近阶段计划细化,把远期工作保留为阶段目标或待确认区间;每当范围变化时,评估对里程碑、资源和下游团队的影响,再决定是否更新基线或目标日期。
这种情况下,甘特图仍然有价值,但价值不在于精确预测每一天,而在于展示依赖和选择空间。团队应明确哪些范围可以调整、哪些节点必须守住、哪些质量门槛不能通过压缩时间来绕过。
4. 监管、质量或安全要求较高
当项目涉及严格审批、质量验证或安全评审时,计划中需要把审核、留痕和问题关闭纳入正式任务,而不是把它们当成“上线前再处理”的附属事项。每个关键门槛应明确需要的材料、审核角色、未通过后的处理路径和重新提交时间。
这类项目不能只看总体进度百分比。即使大部分研发任务已经完成,只要关键审查没有通过,项目就不应被描述为具备上线条件。计划应优先保护必要验证流程,而不是为了维持原定发布日期隐藏未关闭风险。
5. 正在从表格或旧平台迁移
迁移时不建议一次性把所有历史任务、字段和流程原样搬入新系统。先识别仍在执行的项目、必须保留的审计信息、当前依赖关系和实际会继续使用的字段,再对数据清理和映射方案做小范围验证。
如果从其他项目工具迁移,建议将“数据迁移验收”作为一个里程碑:抽样核对任务、负责人、状态、附件、权限和历史记录,并由业务方确认关键工作流仍然可用。Jira 平滑迁移等能力应结合目标平台支持范围、源数据结构和试迁移结果确认,不能只把“导入成功”当作迁移完成。

七、怎么取舍:可视化程度、维护成本与治理力度之间的平衡
1. 任务拆得越细,透明度不一定越高
细颗粒度能让责任更具体,也会增加维护工作。若团队更新负担过大,数据很快会过期,过细的计划反而比简洁计划更不可信。应把拆解深度集中在跨部门接口、关键路径、风险较高的工作和需要独立验收的交付物上。
2. 统一标准与团队灵活性要分层处理
组织可以统一关键字段、里程碑命名原则、变更记录和风险升级机制,但不必要求所有项目使用完全相同的任务颗粒度、更新频率和审批链。重复性较高的项目可以标准化更多;探索性较强的项目则要给计划调整留出空间。
3. 计划承诺与预测信息要分开表达
管理层希望知道目标日期,执行团队则需要表达当前预测及其不确定性。将目标、基线和预测混成一个日期,容易造成“预测变了就是承诺失败”的误解。建议在流程允许的范围内分开记录,并明确谁有权调整正式承诺。
| 管理需求 | 更合适的做法 | 主要代价 |
|---|---|---|
| 快速试运行 | 少字段、少审批,先验证接口与责任 | 后续可能需要补充治理和历史数据 |
| 多团队统一管理 | 统一关键字段与节点确认规则,保留团队执行视图 | 需要跨部门投入时间建立共同口径 |
| 高审计要求 | 记录变更、确认人、审批结果和交付证据 | 更新和留痕成本较高 |
| 高不确定项目 | 近期细化、远期区间化,定期重估假设 | 不适合对远期日期作过度精确承诺 |

4. 选工具时先看工作方式,再看功能清单
选型时可以先问:项目计划由谁维护,谁需要跨团队查看,哪些数据需要权限隔离,是否需要追踪计划变化,迁移旧数据的范围有多大。之后再验证具体工具能否支持这些实际场景。功能项多不等于适配度高,尤其要避免为了使用某个功能,反过来改变团队并不需要的流程。
对于中大型组织,可以用一个真实项目做试点,覆盖计划建立、依赖确认、状态更新、变更通知和项目复盘。评估时记录配置与培训投入、更新完成率、未确认依赖数量、计划维护耗时和用户反馈。试点数据应注明项目范围和统计周期,不能直接外推为所有团队都会获得相同结果。

八、上线前检查清单与常见问题
1. 甘特图发布前检查
- 项目目标、范围边界和阶段交付物是否清楚?
- 关键里程碑是否对应可验证的结果,而不是只有会议或活动名称?
- 每项重要任务是否有明确主责人、完成标准和交付对象?
- 跨部门依赖是否由前置任务交付方和接收方共同确认?
- 日期是承诺、预测还是待确认目标,团队是否使用同一口径?
- 关键假设、资源冲突、外部输入和审批等待是否显式记录?
- 谁维护计划、何时更新、哪些变化需要升级,是否已经约定?
- 不同角色能否看到与自己决策相关的信息,而不被无关任务淹没?
2. 里程碑应该设置多少个
没有适用于所有项目的固定数量。应按阶段交付、关键决策和下游启动条件设置,而不是按周数或部门数机械分配。若管理层无法快速看出项目处于什么阶段,可能需要更清晰的阶段门;若每个小任务都成了里程碑,则应重新区分项目节点与团队任务。
3. 谁负责维护甘特图
通常需要一个明确的计划维护角色,但这不意味着项目经理要替所有部门更新任务。各任务主责人应负责提供真实状态和风险信息,计划维护人负责检查口径、汇总变化和提示冲突,项目决策人则负责处理超出团队权限的取舍。三种职责可以由不同的人承担。
4. 项目延期时应该先改日期还是先开会
先确认影响,再决定是否调整正式日期。若只是任务状态晚于原计划,但没有影响关键节点,及时记录即可;若可能影响多个部门、发布窗口或质量门槛,应尽快组织相关责任人评估恢复计划、范围调整、资源协调和延期选项。先改日期再找原因,会掩盖问题;只讨论原因不形成决策,也无法帮助团队行动。
5. 甘特图和看板能不能同时使用
可以,但要明确二者解决的问题不同。甘特图适合呈现时间关系、阶段节点和跨团队依赖;看板适合呈现工作流状态和任务流转。若两者同时维护,应确定哪个视图是状态来源,避免同一任务在多个地方更新却互不一致。
6. 是否需要每天更新
不一定。更新频率应取决于任务变化速度、依赖风险和决策需要。关键阶段可以更频繁地更新,稳定阶段则可以采用约定周期;发生重大依赖变化时,不应等到例行会议才同步。最重要的是更新信息能否帮助团队及时做判断,而不是追求日更本身。

九、总结:先让里程碑成为共同语言,再让甘特图成为管理工具
1. 把下一步收敛到一个可验证的动作
跨部门甘特图的价值,不在于它能画出多少任务,而在于它能否提前暴露交接条件、资源冲突和关键决策。里程碑不是装饰时间轴的图标,而是团队共同确认“结果已经具备,可以进入下一阶段”的语言。
如果你正准备启动一个跨部门项目,可以先选一个真实项目做小范围试点:明确三到五个关键阶段结果,给重要任务指定主责人,和依赖双方确认交付条件,再约定计划更新和变更处理方式。这个范围只是试点建议,不是通用标准;项目复杂度不同,节点数量也应调整。
2. 用复盘验证计划机制是否有效
项目结束后,不只复盘哪些任务延期,还要复盘计划是否及时暴露了风险:里程碑验收是否清楚,依赖是否过晚确认,状态更新是否可信,变更是否通知到受影响团队,哪些假设反复失效。把这些观察转化为下一次计划的规则,甘特图才会从静态排期表变成组织可复用的协作能力。
最终判断标准很简单:任何一位关键协作方能否从计划中看懂自己要交付什么、依赖谁、何时确认、发生变化找谁决策。如果答案是否定的,先改协作约定,再调整图表样式;如果答案是肯定的,工具才真正开始发挥作用。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:里程碑最佳实践:跨部门团队甘特图落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/477278
