一个跨部门项目延期,表面上常是某项任务晚了几天,真正的问题却可能早在甘特图排期时就埋下:上游交付没有验收标准,下游没有确认接收人,变更发生后也没人负责更新计划。依赖关系管理的重点不是把任务连线画得更密,而是让每条关键连线都对应明确的交付、责任、检查和例外处理规则。
一、先讲核心结论:甘特图呈现关系,制度让承诺兑现
1. 管理层要管的是规则,不是每一条连线
我判断一套依赖管理制度是否有效,通常先看四件事:关键依赖有没有双方责任人,交付条件能不能被验收,变化是否会传导到下游计划,异常出现后有没有明确的决策路径。四项里缺一项,甘特图上的日期就可能只是单方面填进去的愿望。
管理层不需要逐项催问所有任务,而要决定哪些依赖必须被看见、哪些变化需要升级、谁有权调整里程碑,以及项目团队用什么信息证明计划仍然可信。项目团队负责日常跟踪,管理层负责规则、资源冲突和重大取舍。
核心判断可以概括为:甘特图是一张计划关系图,不是组织承诺本身。连线可以说明任务之间存在顺序或交接,但不会自动产生责任归属、交付标准、接收确认和变更审批。这些必须通过制度补齐。
2. 先治理关键依赖,不追求连线数量
并非每个任务关系都需要进入管理层视野。若一条依赖只影响同一小组内的日常安排,团队负责人能够自行协调,就没有必要占用管理层会议时间。真正需要重点治理的,通常是跨部门交付、影响关键里程碑、涉及外部供应方、缺少替代方案,或一旦延误会造成较大范围返工的事项。
因此,制度不应以“计划里有多少条连线”衡量成熟度,而应看关键依赖是否清晰、风险是否提前暴露、异常是否及时形成决策。把所有关系都升级成审批事项,容易让管理流程变重;完全不设筛选,又会让关键风险淹没在大量细节里。

二、背景和真实场景:延期常从交接定义不清开始
1. 一个典型的跨部门交接场景
设想一个企业要在季度末上线新的客户服务流程。业务团队负责确认流程规则,研发团队据此配置系统,数据团队准备报表,运营团队编写培训材料。甘特图上,流程确认完成后,研发启动配置;系统配置完成后,数据团队联调;联调通过后,运营组织培训。
如果计划只写“业务方案完成”“系统开发完成”,每个团队都可能认为自己已经交付。业务团队交出了一份方案草稿,研发认为规则还不完整;研发把功能部署到测试环境,运营却以为可以直接培训;数据团队等不到字段定义,最后只能临时补表。每项任务都可能有负责人,但上下游之间仍没有共同确认的交付条件。
这类场景的关键不是谁不努力,而是计划把“任务结束”误当成了“下游可使用”。我会要求把交接拆成三个问题:上游交什么、下游凭什么验收、发生变化时谁来重新确认日期。只写完成日期,不回答这三个问题,依赖关系就还没有管理到位。
2. 甘特图能暴露时间关系,却不总能展示交接质量
甘特图适合显示任务时间、先后关系、里程碑和计划变动,但交付物的质量、验收意见、风险原因和决策记录,未必能在一张图上表达清楚。若把这些内容全部塞进任务名称,图表会变得难读;若完全不记录,管理者又只能从会议口头汇报中拼凑事实。
更稳妥的做法是建立信息分工:甘特图呈现计划与关键关系,依赖台账保存交付约定和责任信息,变更记录保存日期调整原因与影响,会议纪要记录需要裁决的事项。工具可以承载信息,但制度要说明哪类信息在哪个位置维护、谁负责更新。
3. 用小样本复盘检验制度,而非先相信模板
制度上线初期,我更关注记录是否帮助团队更早发现问题,而不是字段是否填得整齐。可以先选一个跨部门项目,连续观察四到六周:有多少关键依赖按约定交付,有多少出现“已完成但不可接收”,风险从首次发现到明确责任人花了多久,以及变更是否同步通知下游。
这些数字是组织自己的运行证据,不需要假装成行业基准。项目类型、团队成熟度和外部约束不同,适合的更新频率也不同。先建立可重复的统计口径,再决定要不要调整制度,比直接套用一个看起来精确的外部比例更可靠。

三、常见误区:为什么连线画得越多,计划未必越可靠
1. 把依赖关系当作甘特图上的一条线
连线只表达某种计划关系,并不回答谁要交付、下游如何验收、延期后谁协调。若一条跨部门依赖只有前后任务和日期,没有交付物及责任双方,它更像图上的提示符,而不是可执行的协作约定。
改进方式不是给每条线附上一大段说明,而是为关键依赖设置最少必要字段。常规关系保持简洁,重要交接补充验收和风险信息;这样既能追踪责任,也不会把甘特图变成拥挤的说明书。
2. 只设置一个“负责人”,却混淆不同责任
一个任务负责人不一定是依赖交付人,也不一定有权协调两个部门的优先级。把所有责任压给一个名字,常会导致执行人被要求承担自己无法控制的资源或决策问题。
至少要区分三种角色:交付责任人负责提供约定内容,接收责任人负责确认是否满足条件,协调责任人负责处理跨团队阻塞。重大资源冲突或范围取舍还需要决策人。小型项目可以由同一人兼任多种角色,但记录时仍要分清其承担的责任。
3. 把“按期完成”当作交付标准
日期只是交付承诺的一部分,不是交付质量的定义。上游准时提交了文件,但缺少字段、格式不兼容、未经审批或没有测试数据,下游仍然无法启动。若双方对“完成”的理解不同,准时也可能只是把争议推迟到下一环节。
每项关键交付至少要写明交付物、接收方和验收条件。验收条件不必复杂,可以是明确的清单、字段要求、审批状态、测试结果或样例。判断标准应能回答“接收方依据什么说可以开始下一步”,而不是只写“质量合格”。
4. 所有变化都审批,或所有变化都不留痕
把任何日期微调都提交管理层审批,会拖慢日常执行;完全不记录变化,则会让基线失去意义,也无法追查下游计划为什么变了。更合理的是按影响程度分层:团队内局部调整由负责人处理,影响跨部门承诺的变化由项目负责人协调,影响关键里程碑、预算、范围或外部承诺的事项再交管理层裁决。
变更记录不需要写成长篇报告,但要保留原日期、新日期、变化原因、受影响任务、批准或确认人,以及下一次检查时间。这样,项目复盘时才能区分合理调整、前期估算偏差和执行过程中的风险漏报。
5. 把每一条关系都当成同等重要
依赖数量多,不必然意味着项目失控;一条没有替代路径且卡住关键里程碑的依赖,可能比几十条团队内部顺序关系更值得关注。单纯按连线数预警,会制造噪声,让管理层逐渐忽略真正的风险。
我建议至少结合影响范围、时间敏感度、可替代性和责任清晰度判断风险。风险等级的作用是决定跟踪强度和升级路径,不是给团队贴标签,也不应被用来替代具体原因分析。

四、专业判断逻辑:从一条连线走到一套治理规则
1. 先判断依赖是什么,再决定记录在哪里
排期讨论中经常出现“等某部门”“等审批”“等供应商”这样的描述,但它们未必是同一种依赖。至少要区分任务顺序、跨团队交付、资源竞争、外部约束和决策等待。原因不同,处理动作也不同:顺序关系需要排期,交付关系需要双方承诺,资源竞争需要优先级决策,外部约束需要缓冲或替代方案,决策等待则需要明确决策人和期限。
如果把所有阻塞都标为“依赖”,管理者只能看到红色状态,却不知道该调资源、补信息、改顺序还是升级裁决。分类的价值在于选择正确的处理机制,不在于增加术语。
2. 关系类型要服务于真实工作逻辑
常见的任务关系包括完成后开始、开始后开始、完成后完成,以及开始后完成等类型。多数排期先用“前一任务完成后,后一任务开始”的关系较容易理解。其他关系只有在工作逻辑确实如此时才采用,并且要说明为何成立,避免为了让计划看起来紧凑而设置复杂约束。
例如,培训材料可以在系统配置尚未全部完成时先起草,但正式培训可能仍需等待关键功能验收。此时可以把“起草材料”和“开始培训”拆成不同任务,而不是用一个含混的关系同时表达并行准备和正式启动。拆分任务通常比让依赖关系变得难以解释更清楚。
3. 用“影响,可控性,可替代性”决定治理级别
我常用三个问题筛选管理层需要关注的事项:它影响哪些结果,团队是否能自行控制相关资源或决策,有没有成本可接受的替代路径。影响越大、团队控制力越弱、替代方案越少,就越需要提前设检查点和升级机制。
这不是一个要追求小数点精度的风险公式,而是一套帮助管理者避免只看状态颜色的判断框架。若组织希望量化,可分别用低、中、高等级打分,并保留每项判断的理由;不要把评分本身当成结论。
4. 关键依赖的最小信息集
制度设计要追求“足以行动”,而不是“字段齐全”。对一条关键依赖,建议最少记录:上游任务、下游任务、关系类型、交付物、验收条件、交付责任人、接收责任人、协调责任人、承诺日期、当前状态、风险说明和最近更新时间。
若依赖可能影响多个里程碑,再补充影响范围、替代方案、缓冲时间和升级状态。若只是团队内部的低风险顺序关系,可以只记录任务关系和负责人。字段应随风险增加,不应让低风险事项承担高风险事项的全部记录成本。
| 信息项 | 要回答的问题 | 建议填写方式 | 常见缺陷 |
|---|---|---|---|
| 上游与下游任务 | 谁的工作会影响谁? | 写清任务名称或唯一编号 | 只写部门名称,无法定位具体交付 |
| 交付物与验收条件 | 交什么,怎样算可接收? | 写文件、数据、审批、测试结果或样例要求 | 只写“完成”“合格”等不可核验词语 |
| 责任角色 | 谁交付、谁接收、谁协调? | 分别指定责任人,必要时列决策人 | 默认任务负责人承担所有协调和决策责任 |
| 承诺日期与状态 | 何时交付,当前是否仍可信? | 记录计划日期、状态及最后更新时间 | 日期被修改,却没有变化原因和影响说明 |
| 风险与升级信息 | 出现偏差后如何处理? | 记录影响、替代方案、升级层级和下次检查时间 | 只有红黄绿状态,没有可执行的下一步 |
5. 让管理层会议从“报进度”转向“做决策”
管理层审视甘特图时,不应要求每个负责人轮流念完成百分比。会议应该集中处理无法由团队自行解决的事项:关键依赖是否仍有把握,逾期交付影响哪些节点,是否需要调配资源、缩减范围、接受日期变化或启用替代路径。
一项事项进入管理层会议前,项目团队最好准备四个信息:事实是什么、影响是什么、可选方案有哪些、希望管理层决定什么。没有明确请求的风险汇报,容易变成信息堆积;没有备选方案的升级,也会把判断成本全部推给管理者。

五、案例与数据观察:用一组模拟项目看制度如何改变处置路径
1. 情景设定:把“系统完成”拆成可接收的交付
以下是为了说明制度设计而构造的情景模拟,不是某家企业的真实项目数据。假设一个六个月的客户服务系统改造项目,涉及业务、研发、数据和运营四个团队。试运行前,项目计划只记录任务名称、负责人和计划日期;试运行后,团队为关键交接增加交付物、验收条件、双方责任人和变化记录。
试运行前,业务团队把“流程方案完成”设为研发启动条件,但没有定义方案必须包含哪些例外规则。研发按已有信息完成配置后,运营在培训准备时发现一类特殊客户流程没有覆盖,项目不得不回头补充设计。这里的核心损失不是某一任务多花了几天,而是下游工作已经基于不完整输入启动。
试运行后,团队把业务交付拆成流程主线、例外规则、审批矩阵和样例数据,并由研发代表确认接收。研发配置到测试环境后,数据团队先核对字段映射,运营再依据经过确认的流程编写培训材料。任何字段定义变化,都需要说明影响到哪些下游任务。

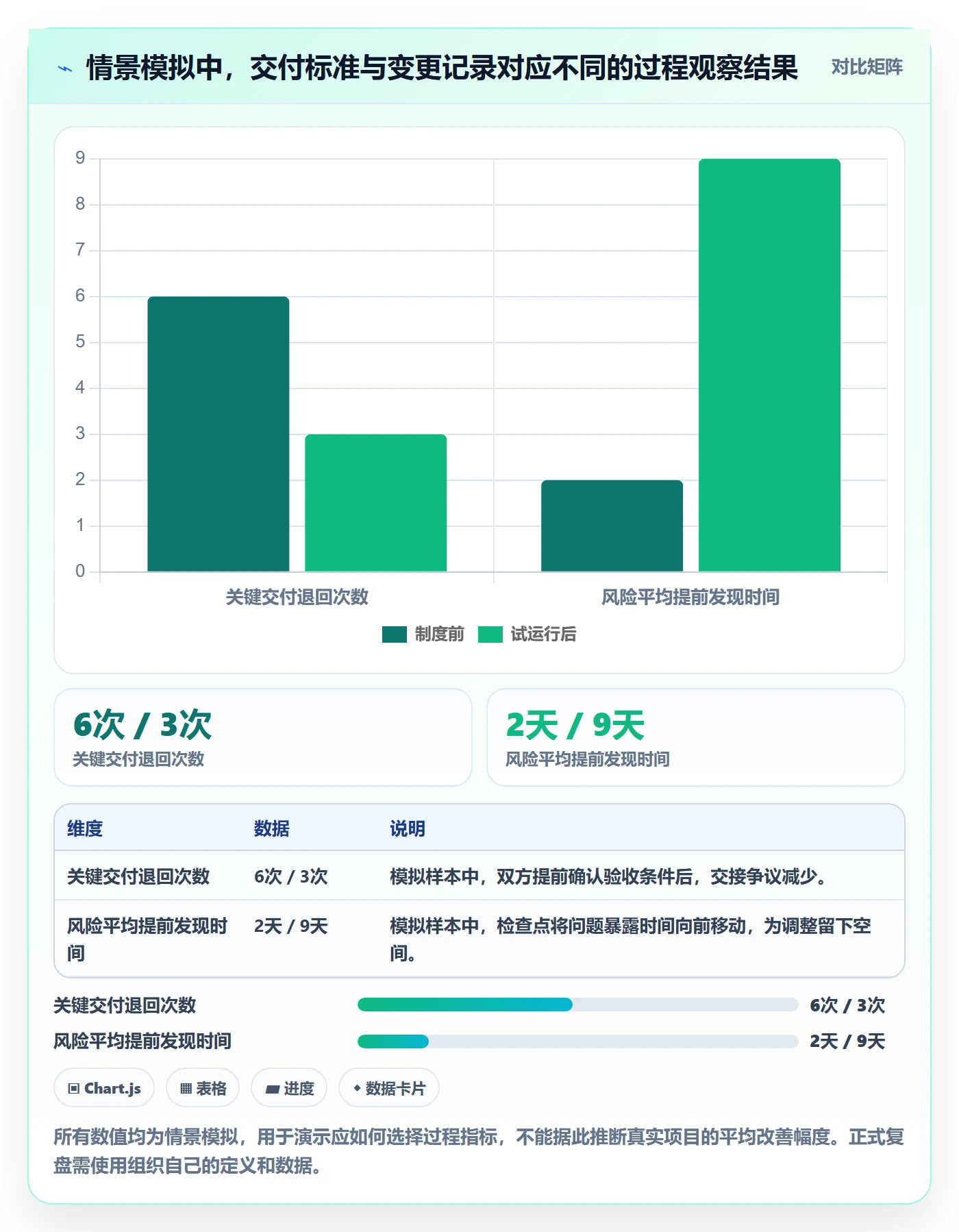

2. 对比重点:不是把延期归零,而是减少“到点才发现”
制度的效果不宜只看项目最终是否延期,因为外部审批、范围调整和资源变化都可能造成合理延期。更值得观察的是问题发现时间、交付返工次数、关键依赖逾期后的决策等待时间,以及变更是否同步到下游计划。
下表中的数据是情景模拟,用来展示可能的观察方式,不代表真实企业的效果保证。正式使用时,应先固定口径,例如把“返工”定义为已被接收方退回并要求重新提交,把“风险发现提前量”定义为首次登记风险日至原承诺交付日的间隔。
| 观察项 | 仅用任务名称跟踪 | 关键依赖制度试运行后 | 如何解释 |
|---|---|---|---|
| 关键交付退回次数 | 情景模拟:6次 | 情景模拟:3次 | 验收条件提前确认后,因格式、字段或范围不一致造成的退回可能减少。 |
| 风险平均提前发现时间 | 情景模拟:2天 | 情景模拟:9天 | 增加检查点后,问题有机会在承诺日期前暴露,团队仍有协商或调整空间。 |
| 变更后未同步下游的事项 | 情景模拟:4项 | 情景模拟:1项 | 设置变更影响记录后,下游计划更新更容易被纳入同一流程检查。 |
| 管理层处理事项 | 情景模拟:10项 | 情景模拟:4项 | 分级规则将一般协调留给项目团队,管理层会议集中处理需要裁决的事项。 |
3. 复盘时必须排除的误判
如果试运行后退回次数下降,不能立即断定全部改善都来自新制度。可能同时发生了团队人员变化、项目范围缩小、供应方更稳定或交付周期变长。至少要记录项目规模、关键依赖数量、参与团队、外部约束和统计周期,再与前后相近的工作阶段比较。
同样,风险提前发现的数字变大,未必说明项目变差;有时只是团队更愿意登记风险。管理层应同时查看风险数量、风险关闭时间、逾期事项和实际影响,避免用“红色事项少”作为唯一绩效目标。若大家因担心被追责而不愿报风险,仪表盘再绿也不代表计划可信。

六、不同情况下的行动建议:先让制度适配项目,再要求项目适配制度
1. 单团队、小型项目:保留轻量记录
如果依赖基本发生在同一团队内部,团队成员能够快速沟通,且延误不会影响外部承诺,就不必引入复杂审批。记录前后任务、责任人、日期和阻塞原因,按团队节奏检查即可。必要时,在里程碑前增加一次交接确认。
这类项目最容易犯的错,是照搬大型项目模板,把大量风险字段变成必填项。结果是大家花时间维护表格,却没有更早发现问题。轻量不等于没有管理,而是只保留会改变行动的信息。
2. 多部门项目:先让交付双方共同确认
涉及多个部门时,应把依赖确认安排在计划基线确定之前。上游确认交付内容和日期,下游确认接收条件和最晚需要时间;无法确认的事项应标成待决策或风险,不要为了让计划完整就填一个没有承诺基础的日期。
项目负责人每次检查时,重点问三个问题:上游承诺是否变化,下游是否仍能按当前输入开展工作,双方是否需要调整范围或顺序。若只收集状态,不核对上下游是否仍保持一致,依赖台账很快会变成过期信息。
3. 关键路径或外部依赖项目:把预案与升级条件提前写明
如果某项依赖卡在关键节点,或受供应商、审批机构、客户输入等外部因素影响,就要在基线阶段明确检查点、最迟决策时间和替代方案。替代方案不一定意味着另找供应商,也可以是先交付部分范围、调整顺序、启用备用数据或把非关键能力延后。
升级条件应尽量可判断,例如“预测交付日期晚于可用缓冲”“验收条件存在未解决分歧”“到某个检查点仍未获得外部确认”。比起写“有风险时升级”,明确触发条件更容易执行,也更少依赖个人判断。
4. 已经使用项目管理平台:把数据责任嵌入工作流程
如果组织已有甘特图或项目管理平台,不必为了依赖治理另建一套重复台账。更重要的是确认关键字段由谁维护、状态何时更新、日期变化是否提示下游,以及管理层看板是否能区分一般延误和关键依赖风险。
若系统暂时不能表达复杂的验收信息,可以让甘特图保留日期和关系,另用受控的依赖清单记录交付标准与变更历史。关键是两处信息有统一编号或稳定关联,避免团队分别维护两份互不一致的计划。
- 先选一个试点项目:优先选择跨部门、有明确阶段节点且范围相对稳定的项目。
- 梳理关键依赖:只筛选影响里程碑、跨团队交付或外部承诺的事项。
- 双方确认定义:明确交付物、验收条件、责任角色和承诺日期。
- 设定运行节奏:按项目周期安排更新频率,规定逾期预警和升级触发条件。
- 运行后复盘:检查漏报、误报、无效审批和重复录入,再决定字段是否增减。

七、不同情况下的取舍:透明度、速度与控制强度要平衡
1. 快速推进还是严格确认
当项目变更频繁、试验周期短时,要求每个细节都在启动前冻结,可能压制探索,也会让计划迅速过期。此时可以确认短周期内必须稳定的输入,将更远期依赖标为预测,并在阶段评审时重新确认。反过来,若项目涉及外部合同、监管审批或不可逆的上线窗口,交付确认和变更记录就应更严格。
取舍的核心不是“要不要计划”,而是哪些承诺可以先暂定,哪些承诺一旦变化就会造成高昂代价。计划越靠近执行阶段、影响越不可逆,越需要较强的确认和留痕。
2. 详细记录还是降低维护负担
记录越详细,越有利于追溯交接和解释变化;但字段越多,更新成本越高,过时信息也越可能误导决策。可采用分层模板:一般关系使用基础字段,跨部门关系增加接收标准,关键依赖再增加影响分析和替代方案。
如果某字段连续多个周期都没有改变行动或帮助复盘,可以考虑删减。如果缺少某字段曾导致无法判断责任、影响或决策,则应把它加入对应风险等级的模板,而不是要求所有项目都填写。
3. 管理层控制还是团队自主
控制过少,关键风险可能等到节点失守才被发现;控制过多,团队会等待审批,甚至把每个局部调整都变成向上汇报。较好的边界是:团队有权处理局部、可逆、影响范围小的变化;项目负责人协调跨部门影响;管理层只裁决资源冲突、重大范围取舍、关键里程碑和组织级优先级。
这条边界应写进制度,并通过案例校准。若管理层会议仍在讨论大量可由项目团队解决的日常问题,说明升级门槛太低;若重要资源冲突反复拖延,说明升级路径或决策权限不清。
4. 设固定检查频率还是依据风险动态调整
固定周会便于形成节奏,但对于稳定项目可能过密,对于临近关键交付的项目又可能太疏。可以把固定更新作为底线,再为高风险依赖增加临时检查点。例如,普通依赖按项目例会更新,距离关键交付较近或出现预警时,改为更短周期的联合确认。
检查频率不应只由管理者偏好决定。可观察风险变化速度、交付周期、外部输入稳定性和修正所需时间。若风险从出现到失去调整空间只需几天,月度检查显然不够;若关系长期稳定,过密更新只会产生噪声。

八、管理层落地清单:把制度写成日常动作
1. 发布制度前:先定范围和责任
- 明确哪些项目必须建立依赖记录,哪些项目可以采用轻量管理。
- 定义关键依赖筛选条件,例如跨部门、影响里程碑、外部输入或缺少替代路径。
- 区分交付责任人、接收责任人、协调责任人和重大事项决策人。
- 规定甘特图、依赖清单、变更记录和会议纪要各自承载什么信息。
- 确认计划基线由谁批准,什么变化需要重新评估基线。
2. 试运行期间:盯住信息是否带来行动
试点阶段不要先考核团队“字段填写率”,而要检查字段是否能帮助项目采取行动。每周抽查几条关键依赖:责任双方是否都确认,验收条件是否可判断,状态是否有最近更新时间,日期变化是否同步给下游,异常是否形成责任人和下次检查时间。
如果多数记录都只有“进行中”“有风险”,但没有原因、影响和下一步,说明制度还停留在状态汇报层。管理者可以追问:“要解决这个风险,谁需要在什么时候做什么决定?”这通常比要求再填一个颜色更有效。
3. 每次项目复盘:把漏项转成制度改进
复盘时可按原因分类,而不是把所有延期都归给执行不力。常见类别包括输入不完整、责任不清、验收标准缺失、资源冲突、外部等待、决策延迟、范围变化未传导和估算偏差。每项原因都要追问制度是否有机会提前发现,以及团队当时是否有权采取行动。
如果一个问题重复出现,先修复规则或协作接口,再讨论个体表现。例如多个项目都发生“已完成但下游拒收”,通常需要检查验收定义,而不应只要求项目经理加强催办。
4. 管理层每次审视:用五个问题替代逐项报数
- 当前最可能影响关键里程碑的依赖是什么?
- 交付方和接收方是否对内容、标准与日期达成一致?
- 哪些变化尚未同步到下游任务、资源安排或外部承诺?
- 项目团队已经尝试哪些处理方案,仍缺少什么决策?
- 如果现有承诺无法兑现,何时启动替代方案或范围取舍?
回答这五个问题后,管理层应留下决策、责任人和下一次检查时间。没有行动项的风险讨论,只是把信息从一张图搬到了会议室。

九、结语:让甘特图可信,靠的是更早的确认和更清楚的例外规则
依赖关系管理不是把所有任务连接起来,也不是把每次变化都交给管理层审批。它的真正价值,是让关键交接在计划阶段就被双方理解,让风险在还来得及调整时暴露,让需要组织级取舍的事项及时进入决策。
如果你准备把这套方法落地,不必从全公司统一模板开始。先选一个跨部门试点,筛出少数关键依赖,为每条依赖补齐交付物、验收条件、责任双方、承诺日期和异常路径;运行数周后,用实际漏报、返工和决策等待案例调整字段与规则。
管理层评估甘特图时,最该问的不是“为什么完成率还不够高”,而是“这份计划里哪些承诺已经被上下游共同确认,哪些风险仍没有负责人和处理路径”。当这个问题能被稳定回答,甘特图才从展示进度的图,变成支持跨部门协同的管理制度。
常见问题解答(FAQ)
1. 管理层应该把哪些依赖关系纳入甘特图重点管理?
我负责多个部门共同参与的项目,甘特图里连线很多,但管理层会议时间有限,不可能逐条讨论。我想知道哪些依赖需要升级到管理层视野,哪些由项目团队日常处理就够了。
优先纳入跨部门、影响关键里程碑、涉及外部供应方、缺少明确责任人或没有可行替代方案的依赖。其余依赖可由项目团队跟踪;具体筛选阈值应结合项目规模、风险承受度和组织决策权限设定,并定期复核。
2. 甘特图中的一条依赖关系至少要记录哪些信息?
我见过计划里只画了任务之间的连线,到了交接时,上游说已经完成,下游却认为交付物不能用。我想知道怎样补充信息,才能让依赖关系既看得懂也能验收。
每条重点依赖至少记录前置任务、后续任务、关系类型、交付物、验收标准、交付方、接收方、协调责任人、承诺日期、状态和变更记录。交付标准应具体到范围、格式或验收条件,避免只写“完成交付”;执行人、交付责任人和协调人也应分别明确。
3. 依赖延期或变更时,应该按什么路径升级处理?
我在跨部门项目中遇到过上游日期反复调整,影响了下游排期,但团队不知道该由谁拍板。我想建立一套能及时解决问题、又不会让每个小改动都层层审批的规则。

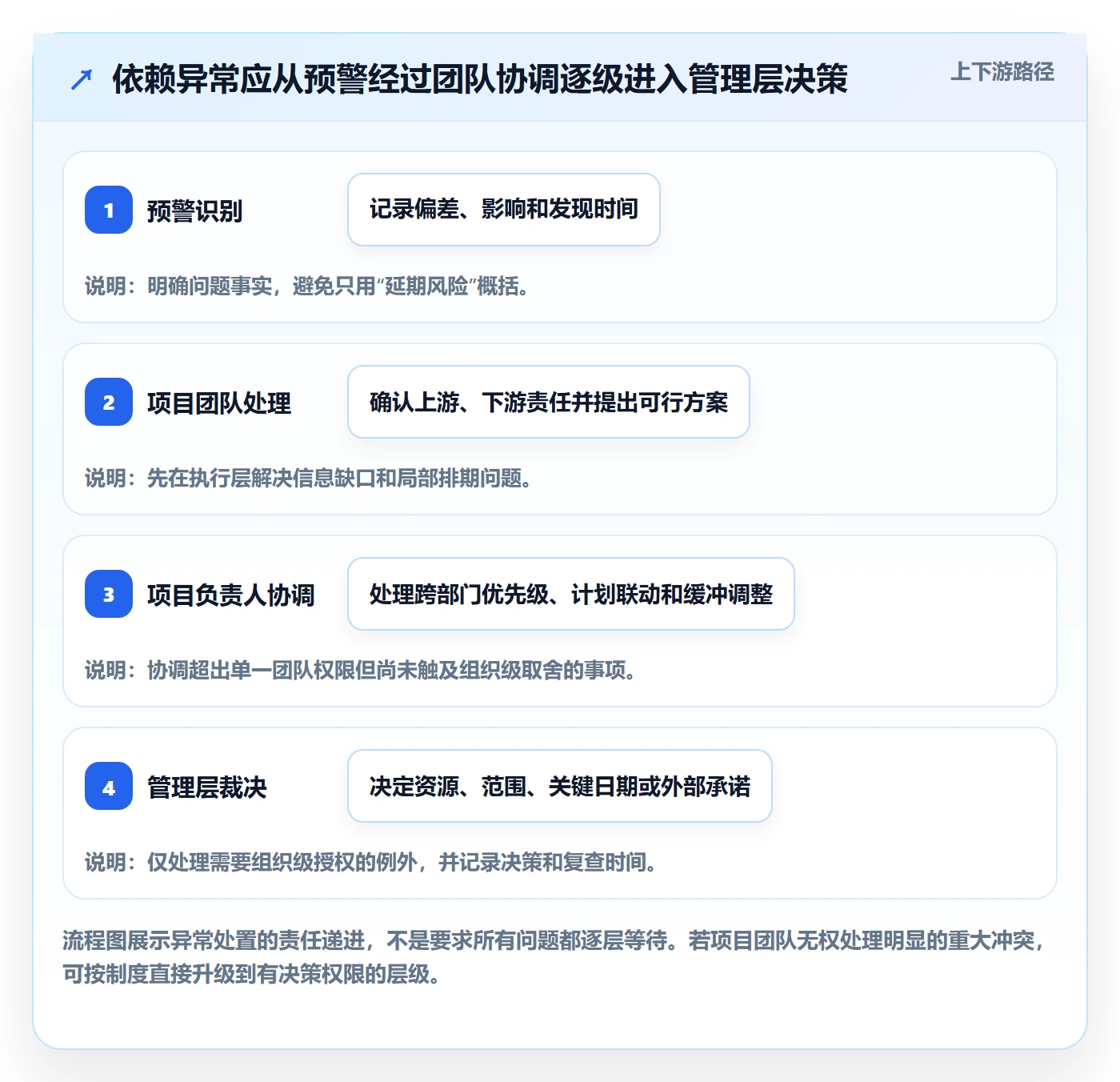

可设置三级处理:双方先在项目团队内协商;影响多个团队或关键节点时,由项目负责人协调;涉及里程碑、资源优先级或对外承诺变化时,提交管理层决策。每次升级都记录影响范围、备选方案、决策人、处理期限和下一次检查时间;局部且不影响关键节点的调整,可授权团队按规则处理并留痕。
4. 管理层应多久检查一次依赖关系,重点看什么?
我发现有些项目每周汇报完成率,却直到里程碑临近才暴露交付风险。我想知道管理层该按什么节奏查看甘特图,才能更早发现问题,而不是只增加汇报负担。
检查频率应匹配项目节奏和风险:关键依赖变化快的项目可每周检查,稳定项目可结合双周或里程碑评审。重点查看高风险或逾期依赖、无人认领事项、交付验收是否明确、变更是否传递到下游,以及预警后是否形成决策和责任人;复盘时比较逾期依赖数量、预警提前量和重复发生的问题,并说明统计周期与口径。
核心关键词
文章包含AI辅助创作:依赖关系管理方法大全:管理层甘特图制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/474064
读者评论
文中把甘特图与依赖台账、变更记录分开管理的思路比较实用,能避免计划图承担过多信息。
交付责任人、接收责任人和协调责任人分开定义,确实有助于减少跨部门交接时的责任模糊。
按影响程度决定是否升级,比所有日期变化都审批更灵活;不过具体阈值仍需结合项目特点制定。
用小样本观察交付和风险发现情况,再调整制度,比直接套用通用比例更可靠。
文章强调验收条件不能只写“完成”,这一点很关键;如果接收标准无法核验,准时交付也未必能推动下游工作。
