计划时间落地方案:项目成员开展甘特图的最佳实践案例解析

计划时间落地方案:项目成员开展甘特图的最佳实践案例解析

甘特图上每个任务都有负责人和日期,项目却仍可能延期:开发等需求、测试等环境、审批等关键人,而成员直到周会上才说出阻塞。问题往往不在图画得不够漂亮,而在任务定义、依赖关系和更新机制没有变成团队共同遵守的工作方式。本文用一个明确标注为情景模拟的项目案例,拆解如何把计划从时间条转化为成员每天能执行、遇到变化能调整的协作机制。

一、先讲核心结论:甘特图落地靠协作规则,不靠图表本身

1. 先让每项任务能被执行和验收

我判断一张甘特图能不能用,通常不会先看颜色、视图或排版,而是抽查任务:成员能不能说清楚要交付什么、谁来完成、完成到什么程度算通过、开始前需要谁提供什么。如果任务只有“推进开发”“跟进上线”这类宽泛描述,日期再精确也只是给不确定工作贴上了日历标签。

一项可执行任务至少要有五类信息:交付物、负责人、计划起止时间、前置条件、完成标准。协作者和验收人可以作为补充字段。缺少其中任何一项,都可能让计划在执行时出现歧义:负责人不知道该先做什么,协作者以为对方会推进,验收人则在交付时才发现标准没有提前约定。

2. 把甘特图当作团队共同维护的“计划基线”

项目启动时建立的计划,是团队对范围、工期、责任和依赖的一次共同确认,不是不可更改的承诺书。实际执行中发生需求调整、资源变化或外部等待,负责人需要评估影响并更新计划,同时留下变更原因。只改日期、不改依赖和里程碑,会让图表看起来始终准时,却失去管理价值。

真正的落地标准不是“图已建立”,而是成员能据此开展工作、发现风险、提出调整,并且团队能追溯调整前后的依据。工具可以让信息更容易看见,但不会替团队确认需求、解决资源冲突或催促外部审批。

3. 先把更新责任说清楚,再决定更新频率

更新频率应该与项目节奏和风险匹配。短周期、高依赖的交付,状态可能需要每日同步;阶段较长、变化较少的工作,按周检查也可能足够。没有必要给所有项目规定同一种频率。更重要的是明确谁更新、更新哪些字段、出现何种情况必须立刻报告。

例如,成员不应只填写“完成度 60%”,还应说明已完成什么、剩余工作是什么、是否存在阻塞、预计影响哪个节点。这样的更新才有助于负责人判断后续安排。

一、先讲核心结论:甘特图落地靠协作规则,不靠图表本身

二、背景与场景:计划为什么常常停在表格里

1. 常见现场:每个人都在忙,但项目链条没有向前走

在跨职能项目中,延期经常不是某个成员完全没有工作,而是工作之间存在等待关系。设计方案没有确认,开发就只能先做不依赖方案的部分;测试环境尚未准备,测试人员即使空出时间也无法开始;上线审批人没有看到完整材料,发布节点便会顺延。

这类问题容易被“任务完成百分比”掩盖。每个人都能报告自己正在推进,项目整体却可能卡在一项前置任务上。甘特图的价值,是把这些依赖、等待和节点放到同一条时间线上,让团队看到局部进展如何影响整体交付。

2. 案例边界:用一次线上服务功能上线演示

下文采用一个情景模拟案例,不是某家企业的真实项目数据。假设一个跨职能小组要在六周左右完成一项线上服务功能上线,参与角色包括项目负责人、业务代表、设计、开发、测试和运维。目标是交付经过验收、可以正式使用的功能,而不是单纯完成代码。

示例工期、人数和节点只用于演示计划方法,不代表行业平均值,也不构成效果承诺。真实项目应结合工作范围、人员可用时间、历史交付记录、外部审批时长和风险水平估算。特别是审批、供应商响应、环境准备等环节,不能默认它们会在理想日期准时完成。

3. 从交付结果倒推阶段和里程碑

这个示例项目可以先定义五个里程碑:需求确认、方案评审通过、功能开发完成、测试验收通过、正式上线。里程碑描述的是一个可验证的结果,而不是“进入某阶段”或“开始某活动”。例如,“测试验收通过”应对应测试结论、遗留问题处理约定和相关人员确认,而不是仅仅表示测试任务已经开始。

阶段划分之后,再把每个里程碑拆为有明确产出的任务。团队不要一开始就把所有工作拆到极细;先确保交付链完整,再根据风险和协作复杂度决定细化程度。拆分的目的不是让任务数量变多,而是让责任、依赖和进度能够被有效管理。

阶段或任务 交付物与完成标准 主要责任角色 前置条件 计划说明
需求确认 相关方确认的需求清单与验收条件 业务代表 目标用户与范围讨论完成 范围未确认前,不将开发日期视为稳定基线
方案评审 评审通过的设计方案及待决事项记录 设计负责人 需求确认 未决事项需标注责任人与解决期限
功能开发 约定范围内的功能实现并提交测试 开发负责人 方案评审通过 外部接口或数据条件需单独标注
测试验收 测试结论、问题清单和验收确认 测试负责人 测试版本可用、环境就绪 预留问题修复和复测空间
上线准备 上线检查项、回退方案和相关审批记录 运维负责人 测试通过、发布材料齐备 上线窗口需与相关方确认

这张表先回答“做什么、由谁负责、什么条件下能开始、什么状态算完成”,然后才进入排期。若团队先填日期、后补交付标准,往往会把讨论变成争论:有人认为工作已经完成,另一些人却认为验收材料仍然缺失。

二、背景与场景:计划为什么常常停在表格里

三、常见误区:看起来有计划,实际无法协同

1. 把阶段名称当作任务

“设计阶段”“开发阶段”“测试阶段”更像工作分组,不是可以直接交办的任务。阶段内部通常包含多个交付物和责任角色,写成一条长任务后,负责人很难判断当前进展,也不容易定位延迟发生在哪里。

纠偏时不必机械地把每项工作拆成一天以内。可以先问:是否存在不同负责人、不同验收人、明显的前后依赖,或者一个中间成果需要单独评审?如果答案为是,就值得考虑拆分。反之,若拆出的子任务没有独立交付意义,只会增加填报成本。

2. 把任务负责人误认为任务的全部协作关系

单一负责人有助于确定推进责任,但不代表任务只由一个人完成。设计、业务、开发和测试之间,可能同时存在执行、提供输入、评审和验收等不同角色。若这些关系没有写清,任务负责人就可能把“等反馈”当成不可控等待,协作者则以为自己尚未被正式请求。

可以在任务中明确负责人、协作者、验收人和外部依赖方。对于跨团队事项,还应记录请求发出时间、预期回复时间和升级联系人。这样一来,延期发生时团队能够区分是估算偏差、执行问题,还是等待外部输入,而不是笼统地把责任归给“沟通不足”。

3. 只填完成比例,不报阻塞和影响

完成比例容易制造精确感,却未必能回答管理者最关心的问题。一项任务报“完成 80%”,剩余 20% 可能是简单收尾,也可能是最难的集成验证。比例若没有统一定义,团队成员之间也无法比较。

我更建议把状态更新写成四句话:已完成的可检查成果、当前正在做的工作、阻塞或待确认事项、对后续节点的预计影响。若确实需要百分比,应配合明确的阶段定义,例如“已提交评审”“已通过验收”,而不是只靠主观估计。

4. 延期后只改当前任务日期,不重算后续关系

任务日期向后挪,不代表项目计划已被调整。它可能影响后续测试、审批窗口、人员安排和外部承诺。若一个前置任务延迟两天,后续任务有可能通过并行准备吸收一部分影响,也可能因严格依赖而整体后移。需要检查链路,而不是只改一格日期。

调整时至少重新查看:受影响的后续任务、里程碑日期、可并行的工作、相关人员可用时间、外部约束,以及是否需要向项目发起人升级风险。计划变更还要保留原计划或变更记录,才能在复盘时区分估算偏差与范围变化。

5. 把计划排得越满,误认为控制越精细

没有缓冲的计划看似高效,实则很脆弱。尤其是评审、外部审批、测试修复和环境配置等工作,存在等待和返工的不确定性。把所有任务首尾相接地排满,一次小变化就可能推迟多个节点。

缓冲不是随意增加工期,而是让不确定性显性化。团队可以对高风险任务标注估算假设、待确认条件或备用安排,并针对关键里程碑判断需要预留多少弹性。缓冲应当与风险对应,不能被当作隐形的随意延期空间。

三、常见误区:看起来有计划,实际无法协同

四、专业判断逻辑:先判断适不适合,再决定怎么排

1. 判断项目是否适合用甘特图管理

甘特图特别适合任务有先后顺序、多个角色共同交付、关键节点需要协调的项目。它能帮助团队识别时间安排和依赖关系,尤其适合项目负责人需要横向查看多个工作流的场景。

如果工作内容每天都在变化、交付项难以提前定义,或团队的主要问题是需求持续探索而非节点协调,单独依赖甘特图可能带来大量维护工作。此时可以将甘特图用于阶段目标和外部依赖,同时用更短周期的任务板管理日常变动,而不是要求所有不确定工作都提前排到固定日期。

2. 用任务颗粒度判断是否需要继续拆分

一项任务值得拆分,通常是因为它跨越了多个交付节点、涉及多个负责人,或包含一个重要的中间验收点。若任务执行期间需要频繁同步状态,但团队无法判断具体卡在哪里,也说明颗粒度可能过粗。

反过来,如果拆出的工作只是“打开文档”“发出一封邮件”等没有独立管理价值的动作,且不影响依赖关系,就不必放进甘特图。拆分的判断标准不是任务有多小,而是拆开之后能否改善责任清晰度、风险识别或决策速度。

3. 估算工期时区分工作量、等待时间和可用时间

工期不等于纯粹的工作小时数。一个评审任务可能只需要半天准备,却需要等待相关人员空档;一个开发任务的编码工作量不大,也可能受接口权限、测试数据或环境准备影响。排期时应分别考虑执行时间、等待时间和资源可用性。

估算时可以记录依据:类似任务历史耗时、工作范围、参与人数、评审轮次、外部依赖和风险假设。缺少历史数据时,先给出基于当前信息的估算,并标注不确定因素;随着实际执行获得新信息,再修订预测。不要把一次估算包装成精确承诺。

4. 识别关键依赖,而非只关注“关键路径”这个术语

对多数团队而言,先把依赖关系画准确,比急于使用复杂术语更重要。需要确认哪些任务必须等待前项完成、哪些能并行、哪些只需要一个输入即可开始,以及哪些依赖来自团队之外。

例如,测试用例编写可能在开发期间并行推进,但正式执行测试需要可用版本和环境;上线材料可以提前准备,但发布审批需要测试结论。如果把所有任务都设成严格串行,计划会虚高;如果把所有任务都视作并行,又会掩盖真实等待关系。

5. 设定计划偏差的升级条件

并非任何晚一天的任务都需要立即调整整个项目。团队可以根据关键节点、风险等级和可用缓冲设定升级条件。例如,非关键任务发生轻微偏差且不影响后续工作,可由任务负责人处理;若偏差会触发里程碑变化、外部承诺变化或关键资源冲突,则应由项目负责人组织评估。

阈值不宜照搬某个固定天数。项目周期短、发布窗口固定、依赖链紧密时,即使小幅偏差也可能重要;项目周期长、任务可并行且有充足弹性时,同样的偏差未必需要升级。判断应以影响为中心,而不是以“延期几天”作为唯一标准。

四、专业判断逻辑:先判断适不适合,再决定怎么排

五、案例拆解:从任务清单到可维护的时间计划

1. 先建立任务表,再生成时间线

在情景模拟项目中,项目负责人先与各角色确认范围和交付标准,再将需求、方案、开发、测试、上线准备等工作拆成具体任务。下表中的工期是情景模拟值,只用于说明依赖设计,不是实际项目绩效数据。

任务 模拟工期 负责人 前置关系 完成标志
确认需求与验收条件 3 个工作日 业务代表 无 需求清单和验收条件获确认
完成方案并组织评审 4 个工作日 设计负责人 需求确认 评审结论和待决事项均有记录
准备测试数据与环境 5 个工作日 测试与运维协作 需求初步确认后可并行准备 环境可用,测试数据满足约定范围
实现约定功能 8 个工作日 开发负责人 方案评审通过 功能提交测试并附变更说明
执行测试与修复问题 6 个工作日 测试与开发协作 可测试版本与环境就绪 测试结论完成,遗留问题有处理决定
上线检查与发布 2 个工作日 运维负责人 测试验收通过 发布完成,检查与回退记录齐备

这份计划里,测试环境准备没有被放到开发全部完成之后才启动。它可以在需求阶段获得必要信息后提前准备,从而减少纯等待时间。但提前准备不等于可以不检查兼容性;若方案评审后环境要求发生变化,仍需要更新任务和风险。

2. 通过依赖关系区分并行工作和串行工作

将任务放进甘特图时,重点不是把每项任务排出漂亮的横条,而是把“何时可以开始”说清楚。需求确认后,方案设计可以推进;测试准备可以提前开展部分工作;正式测试则需要可用版本和环境。这样表达能帮助负责人发现可并行空间,同时避免把尚不具备条件的任务误排为已经可以开始。

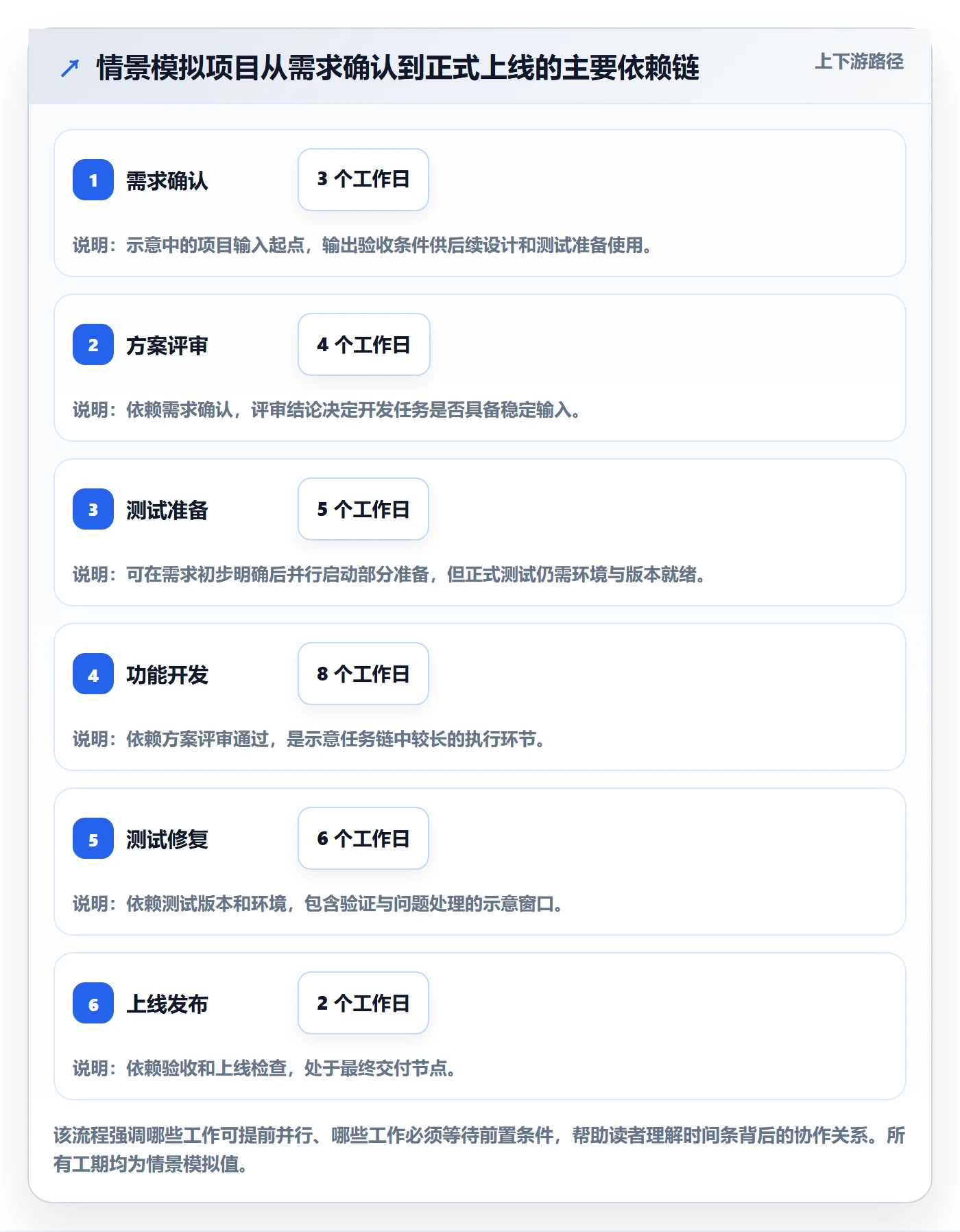

下图使用模拟工期展示任务链的相对关系。它不代表某个真实项目的工期,也不表示所有团队都应按同样比例安排。实际排期需要结合人员负荷、工作日历和外部节点重新核算。

计划时间落地方案:项目成员开展甘特图的最佳实践案例解析

3. 用“状态事实”替代含糊的进度百分比

假设开发负责人在周中反馈:“功能完成约 70%,接口联调还没开始。”这条消息仍不足以判断风险。项目负责人需要追问:已完成的功能范围是什么,接口联调由谁提供条件,预计何时具备条件,是否影响测试启动。

更可执行的汇报可以写成:“已完成用户信息展示和基础校验;接口联调等待测试凭证;预计周四前由接口方提供;若周四未获得,测试准备仍可继续,但集成验证可能受影响;需要项目负责人协助确认接口响应时间。”这段信息直接连接了成果、阻塞、后续影响和所需支持。

4. 用具体延误情景检验计划是否能调整

继续使用模拟案例:如果测试环境比计划晚两天准备,团队不应立刻把所有后续任务整体顺延。先确认开发是否仍能按时交付可测版本,测试人员是否可以提前完成用例准备,环境延迟是否影响集成验证,以及上线窗口是否固定。

若测试用例可以并行完成,且环境延迟没有压缩关键验证时间,项目可能只需调整测试执行安排;若环境延迟导致关键验证时间不足,则应比较几种方案:争取环境资源、缩小首发范围、增加并行测试资源,或调整上线日期。每种方案都有成本,不应只把“赶工”当成默认答案。

计划时间落地方案:项目成员开展甘特图的最佳实践案例解析

5. 让计划调整留下可以复盘的痕迹

调整计划时,记录原日期、新日期、变更原因、影响任务、决策人和后续动作。不要为了让计划看起来“仍然准时”而覆盖旧日期,也不要把未解决的风险藏在备注里。保留变化轨迹,才能判断偏差来自估算、执行、需求变更还是外部条件。

复盘时不必把延期简单归咎于个人。更有用的问题是:前置条件是否过晚确认?任务是否拆分不足?外部响应是否被低估?状态更新是否没有在风险出现时触发?这些问题能帮助团队改进下一次的计划方法。

六、团队如何运行:负责人、成员和协作者各自要做什么

1. 项目负责人:维护整体逻辑,而不是替所有人填状态

项目负责人负责统一项目目标、里程碑、任务依赖和变更规则,但不应成为唯一的进度录入者。若所有状态都由负责人代填,图表看似整齐,信息却可能滞后或失真。成员应对自己负责的任务状态负责,负责人则检查跨任务影响和整体风险。

负责人在启动阶段要确认:哪些任务必须按顺序完成,哪些可以并行;哪些风险来自团队外部;什么情况下需要调整范围、资源或节点。执行期间重点关注偏差是否影响关键交付,而不是逐条催问所有任务的完成百分比。

2. 项目成员:报告可验证进展,尽早提出阻塞

成员更新任务时,要尽量使用可验证事实,而不是只给状态标签。比如“测试用例已覆盖三类核心流程,剩余异常流程待业务确认”,比“测试进行中”更有帮助。对于尚未完成的事项,说明下一步动作和预期完成条件。

发现阻塞时,尽早说明原因、影响范围和所需支持。报告风险不是承认失败,而是让团队有机会在节点受影响前做选择。若等到截止日期当天才反馈,负责人可选的方案通常已经变少。

3. 协作者与验收人:把响应责任纳入计划

协作者需要明确自己要提供什么输入、最晚什么时候提供;验收人需要知道评审材料、验收条件和可用时间。若评审等待是关键依赖,就应把评审任务和响应时间纳入计划,而不是把它当作任务之外的“沟通事项”。

跨部门工作尤其需要明确请求路径。仅在任务备注中写“等待业务确认”不够,还应知道由谁发起、对方何时接收、超出预期后由谁跟进。把等待过程变得可见,才能区分计划遗漏和执行延迟。

4. 选择适合项目的更新节奏

更新节奏可以围绕风险来设计。节点密集、外部依赖多的阶段,适合更频繁地检查状态;稳定执行阶段,可以减少不必要的同步。无论采用每日、每周还是按里程碑更新,都要规定阻塞事项和关键变化不必等待例会,应及时触发沟通。

项目情况 建议的检查重点 更新方式参考 不宜采用的做法
发布窗口固定、依赖紧密 阻塞、关键节点、测试与审批条件 短周期状态同步,异常即时升级 等到周会才报告关键依赖失效
阶段较长、任务相对稳定 里程碑偏差、资源变化、范围调整 按阶段或约定周期检查 每天重复填报但没有决策用途
探索性工作较多、需求变化快 阶段目标、决策点、可交付成果 短周期规划与阶段性时间线结合 把所有不确定事项都强行排成固定日期
多个团队共同交付 交接条件、外部响应、验收责任 明确接口人并跟踪依赖状态 只看本团队任务,不维护跨团队关系
六、团队如何运行:负责人、成员和协作者各自要做什么

七、工具与平台选择:先检查管理能力,再看功能清单

1. 选工具前先问:团队缺的是可视化,还是管理规则

如果团队已经能说清任务、责任和依赖,只是需要更直观地查看时间安排,轻量工具可能足够。如果任务分散在多个团队、权限和审计要求较高、需要统一查看里程碑或管理迁移数据,就应评估更完整的平台能力。

我建议先列出必须解决的管理问题,再做工具演示。比如:任务之间能否建立依赖,计划变更是否可追溯,成员是否容易更新状态,跨项目汇总是否满足管理需要,部署和数据管理是否符合组织要求。功能越多不一定越好;若团队用不上,维护成本也会增加。

2. 面向中大型组织时,重点评估治理与落地成本

对于 100 人以上的组织,项目协作通常不止是绘制单张甘特图。还要考虑多团队权限、工作流程差异、项目模板、数据可见范围、系统集成、管理员投入和培训成本。工具能否承载组织的管理方式,往往比单个视图是否美观更重要。

如果组织需要私有化部署或从既有系统迁移,可以将 PingCode 纳入候选评估范围。产品方案中包含私有化部署和 Jira 迁移路径等能力方向,但采购前仍应按实际版本、迁移对象和合同范围逐项确认。尤其要用真实项目数据做迁移演练,检查字段、附件、权限、历史记录和工作流是否按预期保留,不应只凭功能宣传认定迁移已经“无缝”。

3. 用小范围试点验证,不要一次性推广全组织

试点项目最好具备真实协作问题,同时范围可控。先选一个存在明确里程碑、跨角色依赖不太复杂的项目,验证任务模板、状态定义、权限和更新流程。试点期间记录成员更新所需时间、计划变更处理方式、管理者获取信息所需步骤,以及哪些字段没人使用。

如果试点发现大量信息只能靠线下补充,或者维护成本高于计划管理收益,应先调整流程或缩小工具使用范围,而不是继续扩大部署。工具选型不是功能比拼,而是验证组织能否用它形成稳定的计划维护机制。

计划时间落地方案:项目成员开展甘特图的最佳实践案例解析

4. 把工具能力和工作方法分开验证

工具可以提供甘特图、依赖关系、通知、权限和报表,但团队仍需定义任务标准、更新规则和变更审批方式。试点评估应区分“功能是否具备”和“成员是否愿意按流程使用”这两件事。前者看产品配置,后者要看实际项目中的操作负担和协作效果。

同样,工具能否支持私有化部署、数据迁移或特定集成,需要结合组织当前版本、技术架构和安全要求核实。不能把产品能力描述直接等同于项目实施结果;真实迁移通常还需要字段映射、数据清洗、权限校验和用户培训。

八、不同情况下怎么行动:按项目类型做取舍

1. 项目小、成员少、依赖简单

优先用轻量字段建立可执行计划:任务、负责人、开始和结束日期、依赖、交付标准。不要过早引入复杂审批、过多状态或层级模板。若团队规模小、工作变化快,维护一张简明时间线比建立庞大的管理体系更实际。

这类项目仍要保留变更规则。哪怕只用一张表,也要让成员知道谁能修改日期,什么变化需要同步,以及延期是否会影响对外承诺。工具简单,不等于管理责任可以省略。

2. 项目跨多个职能团队

把跨团队交接、评审和外部输入作为正式计划内容。每个交接点都要说明提供方、接收方、交付物和确认方式。项目负责人应关注团队之间的接口,而不是只汇总各组给出的完成比例。

在这种情况下,甘特图的主要价值是揭示依赖和时间冲突。若不同团队有各自的工作节奏,可以在统一里程碑下保留局部计划,不要求每个团队用完全相同的任务颗粒度。

3. 项目范围仍在探索或变化频繁

不要过早把每项工作锁定为精确日期。先规划近阶段的验证目标、决策节点和必要依赖,将远期内容作为粗略窗口。每次获得新信息,再滚动更新后续计划。这样既能保持方向可见,也不至于用大量时间维护尚未确定的任务细节。

当变更影响范围时,先明确是新增需求、替换需求还是修正原有理解,再讨论时间、资源和质量之间的取舍。不要把范围变化悄悄塞进原计划,却仍要求团队按原日期交付。

4. 组织有较强安全、部署或迁移要求

先把数据安全、权限边界、部署方式、系统集成、历史记录迁移和审计要求列为选型门槛。任何平台试用都应使用经过批准的数据范围,并安排技术与业务共同验证。若计划从既有平台迁移,还要明确哪些历史信息必须保留、哪些可以归档、哪些字段需要重映射。

平台支持某项能力,不代表组织已经具备上线条件。需要同时评估实施周期、数据准备、管理员投入、培训安排和回滚策略。若这些条件没有落实,工具更换可能在项目最忙的时候增加协作风险。

5. 按问题类型选择计划管理侧重点

当前主要问题 优先补强的计划能力 行动建议 需要接受的取舍
任务没人真正负责 责任归属与完成标准 每项任务设置唯一推进负责人,并明确协作者和验收人 需要花时间厘清角色,启动阶段讨论会变长
跨团队等待频繁 依赖关系与响应时限 把外部输入和交接点加入计划,明确接口人 计划会更详细,维护者需要持续追踪外部状态
计划变更多但影响不透明 变更评估与版本记录 修改日期时同步检查后续任务、里程碑和资源 变更不能再靠口头处理,需要保留决策记录
成员觉得填报负担重 字段精简与更新价值 删除没人用于决策的字段,保留阻塞、交付和影响信息 管理者可能失去部分细粒度统计数据
远期需求高度不确定 滚动规划与阶段性目标 近程细化、远期保留范围和决策窗口 无法获得看似精确的长期日期承诺
八、不同情况下怎么行动:按项目类型做取舍

九、下一步检查清单:先用一个项目验证方法

1. 项目负责人启动前检查

  • 项目目标是否能用可验收结果描述,而非只写“完成某阶段”?
  • 每项关键任务是否有推进负责人、交付物和完成标准?
  • 依赖关系是否区分了严格前置、可并行准备和外部等待?
  • 工期估算是否写明了工作范围、资源条件和主要不确定因素?
  • 是否定义了进度更新方式、风险上报条件和变更记录要求?

2. 项目成员执行中检查

  • 我是否清楚任务交付物以及谁负责验收?
  • 开始工作所需的输入、权限、环境和协作者是否到位?
  • 当前状态是否反映了可验证成果,而不仅是主观完成比例?
  • 若存在阻塞,我是否说明了影响、需要的支持和下一步动作?
  • 计划发生变化后,相关后续任务和接口人是否已经收到通知?

3. 复盘时检查计划质量,而不只检查结果

项目结束后,可以对照基准计划,检查哪些任务估算偏差最大、哪些依赖被遗漏、哪些等待可以提前暴露、哪些字段没有实际决策价值。若团队有历史记录,可以逐步积累同类任务的实际工期和常见风险;样本不足时,不要急于用少量项目推导行业规律。

数据观察要保持口径一致。例如,任务工期应区分日历时间与工作日,等待时间应说明是否包含审批周期,延期应区分任务延期和里程碑延期。没有统一口径的数字,容易造成看似精确、实则不可比较的结论。

如果团队想快速开始,可以选一个近期项目,先只建立五个字段:任务、负责人、交付物、工期、依赖。经过一次状态检查后,再决定是否增加风险、验收人、变更原因或资源字段。先让少量信息真正被维护,再逐步增加管理精度,比一开始建立复杂模板更容易落地。

十、结语:计划不是日期集合,而是团队处理不确定性的约定

1. 甘特图的价值来自持续对齐

一张图不能保证项目按期完成,但它能让团队更早发现:谁在等待谁、哪个交付物还没有被确认、一次变化会影响哪些节点。做到这一点,甘特图就从汇报工具变成了协作工具。

我的核心判断是:计划越不确定,越要清楚表达假设;依赖越复杂,越要明确交接责任;变化越频繁,越要让变更留下痕迹。不要用更多颜色和更细日期掩盖问题,应该让图表呈现团队真实的工作关系。

2. 从一个近期项目开始验证

下一步可以选一个范围可控、确实存在多人协作的项目,先明确目标、交付物、负责人、依赖和更新规则,再建立第一版时间线。运行一个检查周期后,观察成员是否能据此开展工作、阻塞是否更早暴露、调整是否能同步到后续任务。

若这些问题仍然答不清楚,先改任务定义和协作流程;若信息已经明确但汇总、权限或迁移管理仍成为瓶颈,再评估是否需要更完整的项目管理平台。先让计划能被团队共同执行,再讨论用什么工具把它做得更快、更稳。

常见问题解答(FAQ)

1. 项目成员使用甘特图时,任务拆分到什么程度才合适?

我在做项目计划时,常常纠结要不要把任务继续拆细。任务太粗看不出进展,拆得太细又很难维护。

以能明确负责人、交付物和完成标准为判断依据。若一项任务需要多人分别交付、存在不同前置条件,或无法在约定周期内判断进度,就应继续拆分;若拆分后只是增加记录负担、没有改善跟踪和协作,则可以合并。

2. 甘特图中的任务工期应该怎么估算?

我担心计划日期写得过于乐观,最后影响后续任务和项目节点。尤其遇到评审、外部审批或资源排队时,不确定这些等待时间是否也要算进工期。

先估算实际工作时间,再单独识别评审、等待和外部依赖造成的日历时间影响,并注明估算假设。优先参考相似任务的历史记录;缺少历史数据时,由执行者与相关协作者共同评估,并标出不确定项,后续用实际耗时校准估算。

3. 项目成员应该多久更新一次甘特图进度?

我参与的项目有时每天都在变化,有时一周也没有明显进展,所以不确定固定每天更新是不是更有效。遇到阻塞时,我也想知道是否应该等到例行更新再反馈。

更新频率应匹配项目节奏、任务变化速度和延期风险,而不是所有项目都采用同一周期。可约定在每次例会前更新,或在关键任务状态变化时及时更新;阻塞、依赖变化和预计延期应立即反馈,并写明已完成事项、当前问题、影响范围和需要的支持。

4. 任务延期后,项目负责人应该怎样调整甘特图?

我遇到过任务日期被改了,但后续安排没有一起调整的情况,结果到临近交付时才发现节点冲突。想知道延期后应该先检查什么,才能判断是否需要改整体计划。

先确认延期原因和新的预计完成时间,再检查依赖任务、关键里程碑、人员资源及外部承诺是否受影响。若影响后续节点,应评估调整任务顺序、资源或范围的可行性;更新计划时保留变更原因和影响说明,并通知相关负责人,不要只改日期而不检查关联任务。

核心关键词

读者评论

欧
欧阳欣然

文章把甘特图落地重点放在交付标准、负责人和前置条件上,比单纯讨论图表排版更实用。

雷
雷启航

测试环境可提前准备、正式测试仍需等待版本就绪,这个并行与串行的区分很具体。

夏
夏嘉宁

用完成成果、当前工作、阻塞事项和节点影响来更新进度,能减少单报百分比造成的误判。

张
张安琪

延期后重新检查后续任务和里程碑,而不是只改一个日期,这一点有助于避免计划表失真。

韩
韩文博

文中注明案例为情景模拟,也提醒工期需结合资源和外部等待估算,避免把示例数字当成通用标准。

文章包含AI辅助创作:计划时间落地方案:项目成员开展甘特图的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/476474
