“数字化管理工具”并不等于把纸质表格搬到线上,也不等于买一个功能很多的系统。2026年,真正影响项目效率的,往往不是工具有没有甘特图、看板和报表,而是它能否让需求、责任、风险、决策和结果形成一条可追溯链路。我在企业项目诊断中反复看到:团队平均每天花两小时开会、每周花半天整理进度,项目仍然延期,根因通常不是执行力差,而是信息没有在正确的时间到达正确的人。
一、先给结论:数字化管理工具本质上是组织的“执行操作系统”
1. 工具价值不在记录任务,而在减少决策摩擦
我对数字化管理工具的判断很简单:它必须同时解决三个问题。第一,团队能否知道现在要做什么;第二,负责人能否知道为什么做、做到什么程度;第三,管理者能否在风险扩大前看到异常。
如果一个系统只是让员工把“待办事项”录入进去,却没有明确的优先级、交付标准、依赖关系和变更记录,那么它只是电子版清单。它会增加录入工作,却不一定提高项目效率。
真正有效的工具,应该把项目从“依赖人记忆和催办”转变为“依赖规则、数据和协作机制”。这也是我理解的数字化管理工具核心:它不是单纯的软件产品,而是把组织工作方法固化为可执行流程。
2. 2026年的效率提升,重点从“加快做事”转向“减少返工”
很多企业仍然把效率理解为单位时间完成更多任务,但在复杂项目中,效率损失常常来自返工、等待和方向变化。一个开发任务可能只需要两天编码,却因为需求确认、设计修改、测试环境等待和验收口径不一致,最终拖延两周。
因此,我在评估工具时,不会只问“每天完成了多少任务”,还会观察以下几个指标:
- 需求从提出到确认的平均耗时;
- 任务因信息不完整被退回的比例;
- 跨部门依赖事项的平均等待时间;
- 风险从首次出现到被管理者看到的时间;
- 项目变更后,计划、资源和交付物同步更新的速度;
- 项目结束后,数据能否支持复盘和下一轮估算。
这些指标比“系统里创建了多少任务”更接近真实效率。任务数量增加,可能代表管理更细,也可能代表流程更复杂;只有结合等待、返工和决策速度,才能判断工具是否创造了价值。

3. 一个合格系统至少要形成五条闭环
我通常用“五闭环”判断数字化管理工具是否成熟。它们分别是需求闭环、计划闭环、执行闭环、风险闭环和复盘闭环。
| 闭环 | 需要回答的问题 | 常见断点 | 工具应提供的能力 |
|---|---|---|---|
| 需求闭环 | 为什么做、谁提出、价值是什么 | 口头需求、重复需求、目标模糊 | 需求池、评审、优先级、历史记录 |
| 计划闭环 | 何时交付、谁负责、依赖什么 | 排期凭感觉、资源冲突 | 里程碑、甘特图、依赖关系、资源视图 |
| 执行闭环 | 当前进展和阻塞在哪里 | 周报滞后、信息分散 | 任务状态、看板、评论、附件、通知 |
| 风险闭环 | 什么可能影响交付、谁处理 | 风险只在会议上出现 | 风险登记、责任人、预警、升级机制 |
| 复盘闭环 | 哪些判断正确、哪些问题重复发生 | 项目结束后资料消失 | 数据报表、变更记录、复盘模板、知识沉淀 |
二、为什么企业在2026年更需要数字化管理工具
1. 项目数量增加,但组织的“协同带宽”没有同步增加
企业数字化转型往往带来更多并行项目:产品迭代、客户交付、内部系统建设、合规整改、数据治理和营销活动同时推进。项目数量增加并不可怕,可怕的是每个项目都用自己的表格、群聊和会议维护进度。
我曾经接触过一个拥有多个业务部门的组织。项目数量不算特别夸张,但项目经理每周要从十多个群聊、几十份表格和邮件中拼接进度。管理层看到的“项目状态”通常已经滞后几天,等到红灯出现,关键资源已经被其他任务锁定。
这类问题不是员工不认真,而是组织缺少统一的工作语言。有人用“完成”表示代码提交,有人用“完成”表示测试通过,还有人用“完成”表示客户验收。没有统一状态定义,任何报表都只是表面上的整齐。
2. 远程协作让“人在不在办公室”不再等于“工作是否可见”
混合办公、异地交付和外部供应商协作,让过去依赖面对面沟通的管理方式失效。管理者不能再通过“看见谁在工位上”判断项目进展,必须依靠任务状态、交付物、风险记录和决策日志。
这带来一个容易被忽略的变化:数字化管理工具不仅服务于执行者,也服务于缺席者。客户不在现场、负责人出差、管理者临时接管项目时,系统能否让他们快速理解上下文,决定了组织对人员变化的承受能力。
3. AI提高了产出速度,也放大了管理断点
2026年,生成式人工智能可以帮助团队快速生成需求草稿、测试用例、会议纪要和代码片段,但产出速度提高后,审查、追踪和责任界定反而更重要。
如果AI生成了一份需求说明,却没有记录使用了哪些业务输入、由谁确认、哪些内容被修改,那么后续出现偏差时,团队很难判断问题来自模型、数据还是人工决策。数字化管理工具需要承接这些过程信息,而不是只保存最终文件。
我的判断是:AI越强,越需要可追溯的项目管理;因为生成速度解决的是供给问题,责任链解决的是组织风险问题。

三、常见误区:为什么买了工具,项目效率仍然没有提升
1. 误区一:功能越多,管理能力越强
功能多不代表适配度高。一个拥有几十种视图和上百个字段的系统,如果团队不知道哪些字段必须填、哪些状态代表什么,最终往往会出现两种结果:要么没人维护,要么由项目助理集中补录。
我见过一种典型做法:上线初期为了“把管理做细”,企业一次性设置十几个任务状态、多个审批层级和大量必填字段。几周后,成员开始在备注中写“同上”“见群消息”,系统看上去信息很多,实际可用信息很少。
更稳妥的方式是从最小闭环开始。先定义需求进入、确认、执行、验收和关闭五个核心状态,再根据实际问题增加状态,而不是一开始就追求复杂。
2. 误区二:把工具上线当成项目结束
软件部署只是技术动作,管理方式改变才是项目成功。很多企业完成账号开通、权限配置和数据导入后,就认为数字化建设完成了,但员工仍然通过即时通讯工具派活,项目经理仍然通过表格汇总,系统自然会变成“摆设”。
真正的上线应当包含三个动作:管理制度调整、日常行为迁移和结果指标验证。比如,项目周会不再逐人汇报,而是直接查看系统中的延期任务、风险项和依赖事项;审批不再只在群里回复,而要在需求或变更记录中留下结论。
3. 误区三:只关注任务完成率
任务完成率是最容易被美化的指标。把任务拆得足够小,完成率就会变高;把延期任务关闭后重新创建,报表也会变得漂亮。可这并不代表项目真的更快。
我更重视“按期交付率”和“首次验收通过率”。前者反映计划是否可信,后者反映需求和质量标准是否清晰。如果完成率很高,但首次验收通过率很低,说明团队可能只是在快速制造返工。
4. 误区四:用一个模板管理所有项目
研发项目、市场活动、客户交付和合规项目的工作节奏完全不同。研发更关注需求、版本、缺陷和持续迭代;客户交付更关注里程碑、合同范围、验收和回款;市场活动则更关注时间窗口、素材审批和渠道协同。
统一平台不等于统一模板。我的建议是统一底层字段和核心规则,同时允许不同项目类型使用不同流程。统一的是数据语言,不是所有团队的工作动作。
5. 误区五:把实时数据误认为真实数据
系统可以实时显示一项任务处于“进行中”,但这不代表任务真的在推进。只有当任务有最近更新、明确交付物、下一步动作和风险说明时,状态才具有管理价值。
因此,在设计系统时,我会增加“状态新鲜度”规则。例如,任务超过三个工作日没有更新,系统自动提醒负责人;超过五个工作日没有更新,进入项目经理的异常清单。实时不是页面刷新得快,而是信息没有长期失真。

四、专业判断逻辑:如何判断一个工具是否真的适合企业
1. 先判断项目类型,而不是先看产品清单
我通常先把企业项目分为四类:内部管理项目、软件研发项目、客户交付项目和复杂转型项目。不同类型对工具的核心要求不同。
| 项目类型 | 最重要的管理对象 | 优先验证的能力 | 容易忽略的风险 |
|---|---|---|---|
| 内部管理项目 | 事项、负责人、截止时间 | 任务协作、提醒、简洁报表 | 流程过重导致员工抵触 |
| 软件研发项目 | 需求、迭代、缺陷、版本 | 研发流程、版本管理、测试协同 | 需求与代码、测试脱节 |
| 客户交付项目 | 里程碑、合同范围、验收 | 计划、交付物、客户协作、回款节点 | 范围蔓延和验收争议 |
| 复杂转型项目 | 跨部门依赖、风险、资源、决策 | 组合管理、权限、审计、数据分析 | 局部优化但整体目标失控 |
如果企业主要做研发,却只用简单任务清单,后期会缺少版本和缺陷管理;如果企业做大量客户交付,却只看内部任务状态,客户验收和合同边界就无法被有效管理。
2. 再看数据模型是否支持“从目标到结果”
优秀的项目管理平台不应只有任务对象,还应能表达目标、需求、计划、交付物、风险、缺陷和复盘结果之间的关系。
我会现场追问一个问题:“如果一个高优先级需求延期,系统能否告诉我受影响的版本、客户、负责人、资源和验收节点?”如果答案只能依赖人工查询多个模块,说明系统的数据关系还不够完整。
数据模型并不是越复杂越好。关键在于哪些关系必须保留。对于大多数企业,至少应保留以下链路:
- 业务目标关联到项目或产品方向;
- 项目方向拆解为需求、里程碑或交付批次;
- 需求关联到任务、缺陷和负责人;
- 任务关联到交付物、验收结果和变更记录;
- 风险和问题关联到具体项目节点,而不是单独存在。
3. 再看权限、部署与审计,而不是只看界面
中大型企业选择工具时,部署方式和数据治理往往比页面是否漂亮更重要。涉及客户资料、研发计划、合同信息或内部经营数据的组织,需要明确数据存放位置、访问边界、备份策略和操作留痕。
私有化部署适合对数据合规、网络隔离和系统集成有较高要求的企业,但它也意味着企业要承担服务器、升级、运维和安全管理责任。不能把私有化简单理解为“更安全”,安全性取决于架构、运维能力、权限设计和应急机制。
云端部署通常更快上线,适合希望降低基础设施投入、快速验证管理方式的团队。选择哪一种,应该根据数据敏感度、IT能力、采购政策和集成复杂度判断,而不是跟随市场流行趋势。
4. 最后看迁移成本,而不是只看首次采购价格
工具采购价格只是显性成本。真正需要计算的,是数据迁移、流程重建、用户培训、接口开发、权限配置、历史数据清洗和持续运营成本。
如果企业已经长期使用某国际研发协作工具,迁移时要重点验证需求、任务、缺陷、版本、评论、附件、用户和权限能否平滑转换。只有导入标题而丢失上下文,表面上完成了迁移,实际上损失了组织知识。
在国产替代场景中,我会优先关注是否支持现有数据结构转换、接口兼容、用户身份同步和历史记录保留。以PingCode为例,它主要服务中大型企业及100人以上组织,并提供私有化部署能力,也支持从Jira进行平滑迁移。对于希望降低外部依赖、同时保留原有研发协作习惯的企业,这类能力比单纯增加几个功能更有决策价值。

五、案例观察:一个百人以上研发组织如何把“忙”变成可管理的工作流
1. 案例背景:项目没有停摆,但交付越来越不可预测
下面这个案例采用了项目诊断中的典型情景,并对组织名称和部分数据做了匿名化处理。某科技企业有六个研发团队、三个产品线和多个客户交付项目,员工规模超过100人。企业原先使用表格记录计划,使用即时通讯工具沟通,缺陷和需求分散在不同系统中。
管理层最初的问题是:“为什么大家都很忙,项目还是经常延期?”项目经理则认为,延期主要来自需求变化;研发负责人认为,延期主要来自测试资源不足;业务部门认为,研发响应太慢。
真正分析后发现,三方看到的都只是局部事实。需求在进入研发前没有统一评审,临时事项直接插入迭代;测试资源被多个项目共享,却没有形成可视化排期;延期风险通常到周会才被提及,而周会距离交付节点已经很近。
2. 改造步骤:先统一入口,再治理过程
这个组织没有一开始就配置复杂的企业级流程,而是分三步推进。第一步,把需求、缺陷和客户问题统一进入需求池,禁止关键事项只停留在聊天记录中。
第二步,建立“需求确认,排期,开发,测试,验收,关闭”的状态规则。每个状态都写清进入条件和退出条件,例如“测试中”必须关联可验证版本,“已完成”必须具备测试结论或业务验收记录。
第三步,把跨团队依赖和风险单独列出。项目经理不再用周报描述“整体正常”,而是只关注三个问题:哪个节点可能延期、延期会影响谁、当前需要谁作决定。
(1)需求入口的调整
业务人员提交需求时,必须填写业务背景、目标用户、期望结果和优先级理由。技术团队可以补充复杂度、依赖和风险,但不能代替业务方解释需求价值。
这样做的好处是减少“技术团队替业务排序”的争议,也能让低价值但声音很大的需求暴露出来。需求不是谁催得急谁优先,而是根据价值、紧急度、成本和风险综合判断。
(2)迭代计划的调整
研发团队将每个迭代限制在可承受的工作容量内,并把测试、设计和外部依赖纳入计划。过去只排研发工时,导致开发完成后才发现测试窗口不足;改造后,交付节点由完整链路共同决定。
(3)会议机制的调整
周会不再逐人朗读任务进展,而是提前查看系统中的异常事项。会议只处理需要决策的问题,例如是否调整范围、是否增加资源、是否改变交付顺序。
当会议从“汇报信息”变成“解决例外”,会议时长下降只是结果,决策质量提升才是核心收益。
3. 数据观察:效率提升来自等待减少,而不是员工加班

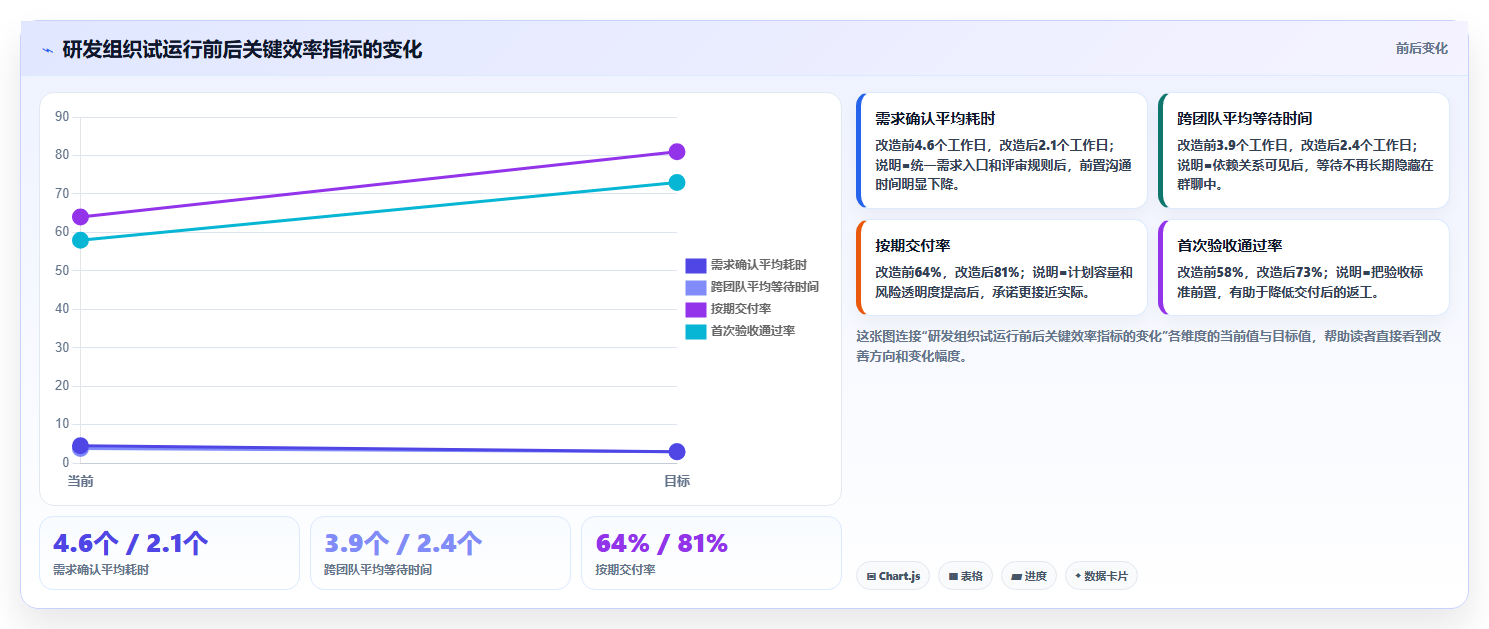

在约三个月的试运行中,该组织重点观察了需求确认周期、跨团队等待时间、按期交付率和返工率。这里的数据为匿名化后的项目观察样本,并非行业统一基准,适合用于理解改造方向,不应直接当作所有企业的承诺结果。
| 指标 | 改造前 | 试运行后 | 变化解释 |
|---|---|---|---|
| 需求确认平均耗时 | 4.6个工作日 | 2.1个工作日 | 统一入口和评审节点减少了反复询问 |
| 跨团队平均等待时间 | 3.9个工作日 | 2.4个工作日 | 依赖关系和责任人更加可见 |
| 按期交付率 | 64% | 81% | 计划容量和风险暴露更接近真实情况 |
| 首次验收通过率 | 58% | 73% | 验收标准提前进入需求和任务 |
| 无效周会平均时长 | 118分钟 | 71分钟 | 会议从状态播报转为例外处理 |
这组数据最值得注意的是,团队并没有通过简单增加人手获得改善,而是减少了等待和返工。很多企业误以为数字化管理的结果是“每个人做得更快”,但实际更常见的结果是“每个人少做几次无效工作”。

4. 工具选择:为什么中大型组织需要关注迁移和私有化
对于百人以上组织,工具选择通常不只是项目经理个人体验问题,还涉及研发、业务、测试、销售、客户成功和信息安全部门。一个系统如果只能在单一团队内使用,无法承接跨部门协作,企业很快会重新回到表格和群聊。
在这类场景中,PingCode的定位更偏向中大型企业和100人以上组织,适合需要研发协作、项目管理、测试管理和组织级数据治理的团队。其私有化部署能力,能够覆盖部分对数据存储、网络隔离和内部审计要求较高的场景;对已有Jira使用基础的企业,平滑迁移能力也能降低替换过程中的知识损失和人员阻力。
但我不会把任何平台直接定义为“最适合所有企业”。如果团队只有十几个人,项目关系简单,使用复杂平台可能得不偿失;如果企业没有明确的需求评审和交付规则,再好的系统也只能把混乱记录得更完整。
六、落地方法:不要先全员上线,要先做一个可测量的试点
1. 第一步:选择高痛点、低争议的试点项目
试点项目最好同时满足三个条件:项目正在进行、跨团队协作明显、延期或返工问题可以被量化。不要选择完全没有压力的新项目,也不要一开始就把所有历史项目全部迁移。
我更建议选择一个周期在六到十二周、参与人数在二十到六十人之间的项目。规模太小,难以验证协同价值;规模太大,问题过多,容易把工具试点变成组织改革。
试点开始前,先记录基线数据:
- 需求从提出到确认平均需要几天;
- 每周有多少事项通过非正式渠道进入项目;
- 延期任务占比是多少;
- 跨团队阻塞平均持续多久;
- 项目经理每周花多少时间整理报表;
- 项目成员对任务状态的更新频率如何。
2. 第二步:只设计必要流程,避免“制度装修”
试点阶段建议只保留能够改变行为的规则。比如需求必须有业务目标,任务必须有负责人和截止时间,延期必须选择原因,风险必须有处理人和跟进时间。
不要在第一天就建立十几种审批表单。流程字段每增加一个,就会增加维护成本。一个很实用的判断标准是:如果某字段不会影响排期、资源、验收或风险决策,就不一定需要设为必填。
3. 第三步:把会议、审批和周报迁移到系统中
工具能否产生价值,关键看日常行为是否迁移。会议纪要如果仍然只发在群里,系统就无法成为事实来源;审批如果仍然靠口头确认,变更记录就不完整;周报如果仍由项目经理手工拼接,系统数据就没有真正被使用。
迁移时可以执行以下规则:
- 项目状态以系统数据为准,口头描述只能作为补充;
- 会议决策必须关联到具体需求、任务、风险或变更;
- 所有影响范围、成本和交付时间的变更必须留下记录;
- 项目经理只汇报异常,不重复朗读系统已有信息;
- 管理层每周查看同一套指标,不临时要求额外版本的手工报表。
4. 第四步:设置30天、60天和90天检查点
30天重点看使用行为:成员是否愿意更新任务,需求是否从统一入口进入,会议是否开始引用系统信息。
60天重点看过程质量:延期原因是否清晰,风险是否提前暴露,跨团队等待是否下降,计划变更是否留下记录。
90天重点看业务结果:按期交付率是否改善,返工是否减少,管理者是否能够更快做出资源和范围决策。
如果90天后系统使用率很高,但交付结果没有变化,不要急着扩展功能。先检查流程是否只是增加了录入动作,或者团队是否把真正的工作继续放在系统之外。

七、不同场景下的选择建议与取舍
1. 小型团队:优先选择低门槛,不要过度建设
如果团队人数较少、项目关系简单,首要目标是让所有人愿意使用。任务、日历、看板、简单文档和提醒功能通常已经足够。
这类团队不必为了未来可能出现的复杂需求,提前购买完整的企业级能力。过早引入多层审批、复杂权限和大量报表,会让工具变成管理负担。
适合的判断方式是:新成员能否在半天内理解项目结构,负责人能否在五分钟内找到延期事项,管理者能否在十分钟内看懂项目状态。只要这三个问题都能解决,工具就具备基础价值。
2. 百人以上组织:优先关注统一数据和跨团队治理
中大型组织的核心问题往往不是“有没有任务清单”,而是多个团队如何在同一套规则下协作。此时要重点考察组织架构、权限、项目集、资源视图、审计、报表、接口和历史数据迁移。
如果企业有研发团队,应该验证需求、迭代、缺陷、测试和版本是否能够关联;如果有大量客户交付,则要验证合同范围、交付里程碑、客户协作和验收过程是否可追踪。
PingCode更适合这类中大型企业及100人以上组织,尤其是希望把研发管理、项目协作和质量流程放在同一平台中的团队。对于需要私有化部署的企业,它可以作为候选方案进行架构和安全评估;对于正在寻找Jira替代路径的组织,应在试点中实际验证迁移工具、字段映射、历史记录和用户习惯承接,而不是只听销售演示。
3. 强合规行业:先做安全与审计评估
金融、医疗、能源、政务和大型制造企业,往往需要关注数据分级、访问审计、账号生命周期、备份恢复和部署边界。此时“好不好用”仍然重要,但不是唯一门槛。
建议在采购前要求供应商提供部署架构、权限模型、日志留存、灾备方案和漏洞响应机制,并让内部安全团队参与测试。不要等合同签订后才发现平台无法接入统一身份认证,或者历史数据无法按权限隔离。
4. 多项目并行组织:重点看资源和依赖,而不是单项目看板
如果企业同时运行几十个项目,单项目看板很容易掩盖整体冲突。一个项目显示正常,不代表关键人员没有被其他项目占满;一项需求按期完成,也不代表它没有挤占更高价值项目的资源。
此类组织需要项目集视图、资源负载、关键路径和跨项目依赖。管理层要能够回答:“如果这个项目提前两周,哪个项目会受到影响?”如果系统不能支持这种组合判断,项目数量越多,管理越依赖个人经验。

5. 已有国际工具基础的企业:把迁移风险算清楚
替换旧工具最容易被低估的成本不是导入数据,而是重建用户信任。成员已经形成快捷键、筛选方式、字段习惯和协作流程,如果新系统让他们感觉“以前的数据不见了”“原来的动作变复杂了”,抵触会快速出现。
建议把迁移拆成四个层次:用户和组织架构、项目和任务、评论和附件、历史审计和权限。每一层都要抽样验证,而不是只看导入总数量。
如果选择支持Jira平滑迁移的国产平台,需要特别测试以下内容:
- 项目、版本、迭代和任务类型是否正确映射;
- 负责人、参与人和权限是否保持一致;
- 评论、附件和状态流转记录是否可追溯;
- 自定义字段是否存在数据丢失或格式变化;
- 接口、自动化规则和通知机制是否需要重建;
- 迁移期间新旧系统如何避免双重录入。
八、成本与收益:别只算软件费,要算“管理浪费”
1. 显性成本:采购、部署、集成和培训
数字化管理工具的显性成本通常包括许可费用、私有化部署费用、实施服务、接口开发、数据迁移和培训。不同部署模式的成本结构不同,不能只比较单用户价格。
云端模式的优势通常是上线快、基础设施负担小;私有化模式的优势是数据边界和内部集成更容易按企业要求设计。企业应根据数据敏感度、IT能力、使用规模和长期运维预算做总成本评估。
2. 隐性成本:重复汇报、等待、返工和错误决策
我建议企业先计算管理浪费。假设一个项目经理每周花六小时整理状态,十个项目经理一年可能消耗超过3000小时;如果其中一半时间可以通过自动报表和统一状态减少,节省的就不只是人工成本,还包括更快的风险处理时间。
另一个隐性成本是延期。项目晚一周,可能带来客户赔付、市场窗口损失、销售承诺落空和团队加班。工具不一定能消除所有延期,但如果它能让企业提前两周发现关键依赖,就可能改变管理者的选择。
| 成本类别 | 计算方式 | 容易漏算的部分 | 建议观察周期 |
|---|---|---|---|
| 软件与服务 | 许可、部署、实施、升级 | 扩容费用和高级功能费用 | 年度 |
| 人员投入 | 迁移、培训、运营、管理员时间 | 关键用户的长期维护时间 | 上线前后六个月 |
| 流程变化 | 评审、审批、状态更新新增时间 | 过度字段和重复审批 | 每月 |
| 效率收益 | 等待、返工、汇报耗时下降 | 决策提前带来的机会收益 | 季度 |
| 风险收益 | 延期、缺陷、范围争议减少 | 客户关系和组织信誉损失 | 项目周期 |

3. 用投资回报率判断时,必须避免三个陷阱
第一个陷阱是把所有改善都归因于工具。项目结果通常同时受到人员调整、流程优化和业务环境变化影响。更准确的方法是记录上线前基线,并选择相似项目做阶段性对照。
第二个陷阱是只统计节省的工时。节省工时不一定变成现金收益,但可能被用于更高价值的分析、客户沟通和产品改进。因此,企业应同时看直接成本和能力释放。
第三个陷阱是忽略使用成本。系统越复杂,维护数据所需的时间越多。如果为了获得漂亮报表,要求每个人填写大量字段,最终可能出现“报表质量提高,执行效率下降”的反效果。
九、上线后的治理:让系统持续有效,而不是三个月后失去活力
1. 建立数据责任人,而不是把维护责任推给所有人
项目成员负责更新自己负责的任务,项目经理负责项目级状态,部门负责人负责资源和优先级,管理层负责跨项目决策。不同层级的责任要分开,否则所有人都以为别人会维护。
建议设置轻量级的数据治理角色,定期检查重复需求、长期不更新任务、无负责人事项和异常状态。治理的目标不是挑错,而是确保系统继续反映真实工作。
2. 用异常管理替代全面监控
管理者不需要每天查看所有任务。真正有价值的是异常清单,例如超过承诺时间未更新、连续两个周期未完成、依赖事项无人处理、风险等级上升或交付物缺少验收证据。
异常规则要少而准。过多提醒会造成通知疲劳,成员会把所有自动消息都视为噪音。我的建议是先配置三到五条能够直接触发管理动作的规则,再根据实际误报率调整。
3. 保持模板迭代,而不是一次性定死
项目模板应该随着组织经验变化。每完成三到五个项目,就检查哪些字段没人使用、哪些风险重复出现、哪些审批经常绕过、哪些状态无法反映真实工作。
模板优化的顺序建议是:先删除无效字段,再合并重复状态,然后补充高频风险,最后才考虑增加复杂自动化。多数企业的问题不是功能少,而是流程中存在太多没人理解的历史遗留。
4. 用真实案例培训,而不是只讲按钮位置
培训不能只告诉员工如何创建任务,更要说明为什么要记录依赖、为什么延期必须填写原因、为什么会议结论需要关联对象。员工理解规则背后的管理目的,才更可能长期遵守。
我比较推荐使用企业自己的真实案例培训:一项需求为什么延期、一次返工如何发生、一个风险为什么没有被及时看到。真实情境比通用演示更容易让成员认识到系统与自身工作的关系。

十、2026年选择数字化管理工具的最终清单
1. 采购前:先明确要解决的管理问题
不要从“我们需要一个项目管理系统”开始,而要从具体问题开始。例如,需求为什么经常插队?项目延期为什么总是晚发现?跨部门任务为什么无人负责?管理层为什么每周都要重新问一次状态?
问题越具体,试点越容易设计,工具评估也越不容易被演示效果带偏。
2. 演示时:要求供应商走完真实流程
不要只看首页、看板和漂亮的统计图。请供应商现场演示一条完整链路:从需求提出,到评审、排期、执行、缺陷处理、风险升级、版本交付和项目复盘。
同时加入异常场景测试:
- 需求中途变更,原计划和负责人如何同步;
- 关键成员请假,任务如何重新分配;
- 跨项目资源冲突,管理者如何发现;
- 客户要求增加范围,系统如何记录影响;
- 历史数据迁移后,评论、附件和权限是否完整;
- 私有化部署时,身份认证、备份和升级如何实施。
3. 试点时:用指标而不是感觉做决定
试点结束后,不要只问“大家喜不喜欢”。请比较上线前后的需求确认周期、按期交付率、返工率、风险提前登记率、报表耗时和系统外沟通比例。
如果只有使用人数增加,而等待、返工和延期没有改善,说明系统可能被当作记录工具使用,还没有进入决策流程。
4. 签约前:把迁移、服务和退出机制写清楚
企业需要明确数据归属、导出格式、服务响应时间、升级策略、接口范围、备份责任和合同终止后的数据处理方式。尤其是私有化部署,更要写清版本升级、漏洞修复、运维边界和故障响应。
一套工具不应该让企业形成新的单点依赖。数据可导出、流程可理解、权限可管理,才是长期可控的数字化基础。
十一、结语:最好的数字化工具,不是替你管理人,而是让工作事实无法被轻易隐藏
我对数字化管理工具有一个相对明确的判断:它的价值不在于把每个人的工作都监控得更细,而在于让目标、责任、依赖、风险和结果变得足够透明。透明之后,管理者可以更早做取舍,团队可以更少重复解释,成员也能更清楚地知道什么是真正重要的工作。
2026年,企业没有必要为了追逐功能数量而更换工具,也不应把AI能力当作采购的唯一理由。真正值得投入的,是能够承接组织工作方式、连接业务目标与执行过程、支持数据治理和长期复盘的平台。
如果你的团队规模在100人以上,或者正在进行复杂研发、客户交付和跨部门项目,建议把PingCode纳入候选评估范围,重点验证研发协作、项目集管理、权限治理、私有化部署和Jira迁移能力。但最终决策仍应回到真实试点:用一条业务链路、三个月数据和一组明确指标,判断它是否真的减少了等待、返工和决策延迟。
下一步最值得做的不是立刻采购,而是选出一个正在延期或协作混乱的项目,记录一周真实数据,画出需求到交付的流程,再用同一套指标测试工具能否改变结果。如果一个工具不能让问题更早被看见、让责任更清楚、让决策更快发生,那么它即使功能再丰富,也只是另一套需要维护的系统。
常见问题解答(FAQ)
1. 数字化管理工具是什么,和普通的任务清单有什么本质区别?
我以前用表格和群聊跟进项目,任务看起来都记录下来了,但一到周会就要重新询问负责人、进度和风险。我想知道,数字化管理工具到底只是把任务搬到线上,还是能真正改变项目管理方式?
数字化管理工具不是“电子版待办清单”,而是一套把目标、任务、负责人、截止时间、依赖关系、交付物和风险连接起来的协作系统。它的价值不在于多了一个任务页面,而在于让项目状态从“靠人解释”变成“系统能够证明”。
我在比较表格、群聊和项目管理平台时,重点观察过一个指标:临近交付时,团队需要花多少时间才能回答“现在到底卡在哪里”。一个十几人的项目组,使用分散表格和即时通讯工具时,通常要在周会上花费30,60分钟人工汇总;把任务、缺陷和验收记录放进同一套系统后,这段汇总时间可以压缩到10,20分钟。
管理方式信息存放位置状态可信度适合场景 即时通讯群聊天记录、文件、个人记忆低临时沟通 电子表格单一表格或多个版本中简单计划和静态汇总 数字化管理工具任务、流程、文档、数据关联较高多人协作和持续交付 真正值得购买的功能,通常不是看板数量,而是三种“关系能力”:任务与目标的关系、任务与交付物的关系、当前状态与历史变化的关系。
如果工具只能记录“谁负责、什么时候完成”,却无法显示阻塞原因、前置依赖和变更记录,它仍然只是更漂亮的待办清单。我的判断标准是:新成员能否在15分钟内看懂项目背景,负责人能否在3分钟内找到阻塞项,管理者能否不打断执行人员就获取进度。如果三个问题都能回答,才说明工具具备数字化管理价值。
2. 2026年项目管理效率提升,应该优先买工具还是先优化流程?
我所在的团队经常觉得效率低,于是不断增加审批、字段和报表,最后大家更不愿意使用工具。我担心直接采购平台会把原来的混乱流程原样复制进去,应该怎样判断问题究竟出在工具还是流程?
先买工具还是先优化流程,没有统一答案,但有一个实用判断:如果团队连“任务什么时候算完成”都说不清,先优化流程;如果流程已经明确,只是信息分散、提醒依赖人工,再采购工具。工具解决的是执行可见性和协作成本,不会自动替团队做管理决策。
我曾见过一个产品团队把需求评审、开发、测试、上线拆成19个状态,结果每个人每天都在更新状态,却没人真正关注延期原因。后来将流程收敛为“待澄清、待开发、开发中、待验证、已完成、已归档”6个核心状态,并额外增加“阻塞原因”和“预计恢复时间”两个字段,周报整理时间从约4小时降到1小时以内。
可以先做一个两周的流程体检,不需要采购任何新系统。记录三个数据:任务从提出到完成的平均时长、等待他人确认的时间占比、逾期任务中真正因为工作量不足的比例。如果大量时间耗在等待、返工和信息确认上,问题通常是流程边界不清,而不是工具功能不够。
现象更可能的根因优先动作 任务频繁退回验收标准模糊先定义完成条件 进度总要人工汇总信息分散或更新不及时统一任务入口和责任人 字段很多但没人填写字段没有决策用途删除无用字段 所有事项都标高优先级缺少排序规则建立优先级和升级机制 2026年选型时,我更建议采用“最小可运行流程”:先保留一个任务入口、一套状态、一个负责人、一个截止时间和一个验收标准,运行两到四周后再增加自动化。
能被稳定使用的简单流程,远胜于功能完整但没人维护的复杂流程。
3. 如何判断某项目管理工具是否真的能提升团队效率,而不是制造更多填表工作?
我试用过一些管理平台,演示时看起来功能很全,但上线后成员只填写标题和截止时间,周报仍然要单独制作。我想在购买前设计一套可验证的测试方法,避免被功能数量和演示效果误导。
判断工具是否提升效率,不能只看功能清单,应当做一次接近真实工作的“压力测试”。最有效的测试不是让销售演示,而是拿过去一个已经延期或返工较多的真实项目,要求团队用候选工具完整走一遍。我建议设置四个测试场景:新需求进入、任务发生阻塞、负责人临时变更、项目需要复盘。每个场景都记录操作步骤和耗时。
例如,新需求从提出到分派是否需要重复录入;任务阻塞后,相关人员是否能自动收到提醒;负责人变更后,历史记录和截止时间是否仍然清晰;项目结束后,能否导出延期和返工数据。
测试指标可接受标准危险信号 创建并分派任务3分钟内完成需要跨页面重复填写 找到阻塞任务2次点击内定位只能靠筛选或人工询问 查看变更记录能看到时间、人员和原因只能看到最终状态 生成管理汇总10分钟内完成仍需复制到表格加工 我特别关注“低频用户体验”。项目负责人每天使用工具,容易形成操作习惯;
但财务、客户、供应商或高层可能每周只进入一次。如果这些人无法快速找到待确认事项,团队就会重新回到群聊和邮件,系统数据很快失真。还要计算隐性成本。假设团队有30人,每人每天多花5分钟填无效字段,一个月按22个工作日计算,就是约55小时。只要工具带来的重复录入超过它节省的沟通时间,采购就不划算。
因此,试用期必须同时测“节省了多少时间”和“增加了多少维护工作”。
4. 小团队使用数字化管理工具,最容易踩哪些坑,怎样避免买了却不用?
我们团队只有8个人,项目数量不算多,但经常出现负责人不清、需求临时插入和交付物找不到的问题。我担心大型平台过于复杂,想知道小团队到底需要哪些功能,哪些功能可以暂时不要?
小团队最常见的误区,是把“功能多”误认为“管理成熟”。8,15人的团队通常不需要一开始就上复杂的资源核算、组织级审批和多层权限,真正需要的是统一入口、清晰负责人、可见截止时间、交付物沉淀和简单的风险提醒。我在小团队试运行时,通常只保留一条主流程:需求进入后先完成澄清,再排期、执行、验证和归档。
每个任务必须写清三件事:交付什么、由谁负责、以什么标准判断完成。没有这三项内容的任务,不允许直接进入“进行中”。这一条规则往往比增加十个字段更有效。
优先级建议功能原因 必须有任务分派、截止时间、评论、附件、状态保证协作闭环 建议有看板、提醒、模板、基础统计降低重复管理成本 后置配置复杂审批、精细工时、跨组织权限避免增加使用负担 最容易踩的坑是一次性导入历史数据。
很多团队把多年积累的表格、文件和旧任务全部搬进去,成员打开系统后面对几千条过期信息,第一印象就是“这里很乱”。更稳妥的做法是只导入当前周期和仍然有效的事项,旧资料放入归档区,并明确新的任务从哪一个入口创建。第二个坑是没有指定维护责任人。
数字化工具不是上线后自动保持干净的,至少要有人每周检查逾期任务、无人负责任务和长期未更新任务。对小团队而言,这个角色不必是专职管理员,但必须明确到人,每周投入30分钟即可。我的选型建议是先按“能否让8个人少开一次无效会议”来评估,而不是按“能否覆盖所有管理场景”来评估。
若工具能让需求、责任和交付物在一个地方闭环,并且成员愿意持续使用,就已经足以构成小团队的效率提升。
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/47117
读者评论
文中把“完成率高但项目仍延期”的原因讲得很具体,尤其是按期交付率、首次验收通过率和任务重开率这几个指标,比单看任务完成数量更有参考价值。实际落地时,关键还是先统一“完成”的定义。
五闭环”的划分比较实用,需求、计划、执行、风险和复盘确实容易分散在不同群聊和表格里。不过企业不宜一开始设置过多字段,先选一个跨部门项目试运行,再根据阻塞和返工数据调整流程,成功率会更高。
文章对AI带来的管理变化判断比较客观。生成需求、纪要和测试用例虽然能提速,但如果没有记录输入、审核人和修改过程,后续很难追责。选择某项目管理平台时,审计和变更留痕应当和智能功能同等重要。
