取消落地方案:实施团队开展任务执行的制度设计案例解析

2023 年我参与过一家公司的渠道取消项目。决定是周五下午做出的,通知是当天 18:40 发出去的,之后三个月里,财务发现有 11 份合同没走终止流程,客户成功团队发现有 9 个客户还在使用已经"取消"的服务,法务收到两封律师函。复盘会上大家争论的焦点是"这个决定是不是太急了",但我的判断是:取消落地失败,几乎从来不是因为取消这个决定错了,而是因为没人把它当成一个需要制度设计的项目。

这篇内容不讨论"该不该取消"。它讨论的是更少人愿意认真写的那一段:决定已经作出,实施团队如何把"取消"拆成可派发、可跟踪、可例外、可验收、可留痕的任务体系。我会给出核心结论、真实场景、误区拆解、七模块制度框架、T0,T+90 执行节奏、一个脱敏复合案例,以及三套不同情况下的行动建议与取舍逻辑。

一、核心结论:取消落地的成败,取决于制度密度而不是执行力度

我跟踪过、参与过或复盘过的取消类项目大约二十个,涵盖业务线关停、渠道政策取消、内部制度废止、活动终止、合作项目叫停。这些项目的结局分布很不均匀:有三成左右在计划周期内干净收尾,四成左右超期 1,3 个月完成但留了尾巴,剩下三成不同程度烂尾,遗留合同、未处置数据、客户纠纷、员工仲裁,某几个甚至两年后还在被追溯。

把这三类结局摊开对比,你会发现一个反常识的现象:决定拍得快的项目,和决定拍得慢的项目,最终结局没有显著差异;真正拉开差距的是"决定作出后 7 天内,实施团队手里有没有一套制度化的任务执行框架"。

我把这个判断压缩成三条结论,后面所有章节都在展开它们。

  1. 取消不是一个动作,而是一次收尾型变革项目。它同时触发合同、财务、人力、数据、客户关系、合规六条线,任何一条线没人负责,都会在 30,90 天后以纠纷、审计问题或重复返工的形式爆出来。
  2. 制度要先于任务下发。先定"谁有权宣布取消、谁批准例外、谁承担最终验收",再派任务;顺序反了,实施团队会在第一个例外出现时集体停摆。
  3. 例外通道不是妥协,而是控制手段。没有公开的例外通道,例外不会消失,只会转入私下协商,最终导致执行口径分裂,这是我见过最贵的失败模式。

取消落地方案:实施团队开展任务执行的制度设计案例解析

二、先把"取消"定义清楚:它不是通知,是一次有边界的收尾工程

我发现大量执行混乱的根源,不在执行层,而在定义层。管理层嘴里的"取消"往往指"不再投入资源",一线理解的"取消"是"立刻停止一切动作",客户理解的"取消"是"你违约了",法务理解的"取消"是"合同还没解除"。同一个词,四个含义,四套动作,冲突是必然的。

1. 我给"取消落地方案"下的定义

取消落地方案,是把"停止某项业务、政策、合作或制度的决策"转化为一组有编号、有责任人、有截止时间、有验收标准、有留痕要求的收尾任务,并明确例外如何申请、由谁批准、如何补偿。

这个定义里有两个关键词容易被忽略。第一个是"有编号",散落在群聊里的口头任务无法统计关闭率,也就无法判断项目是否真的在收尾。第二个是"例外",任何一次真实的取消都会产生例外,制度不是用来消灭例外的,而是用来让例外可被看见、可被定价、可被批复。

2. 四类常见取消场景,风险结构完全不同

很多人拿一套模板套所有取消,这是第二个高频错误。四类场景的风险重心差异极大,制度设计必须跟着调。

(1)业务线或产品取消。核心风险是存量客户与存量数据的处置,以及团队安置。难点在于"存量客户还愿意付钱",要不要继续服务会成为长期争议点。

(2)政策或活动取消。核心风险是外部承诺已经发出去了,撤回成本高,且往往涉及宣传口径与合规。这类取消周期短、舆论压力集中。

(3)渠道或合作取消。核心风险是合同解除条款、尾款结算与关系维护。这是法律和财务风险最集中的一类,也是我最常见到烂尾的一类。

(4)内部项目或制度取消。核心风险是流程残留与责任真空。表面上最容易,实际上最容易出现"系统还在跑、表单还在收、没人敢删"的僵尸流程。

取消落地方案:实施团队开展任务执行的制度设计案例解析

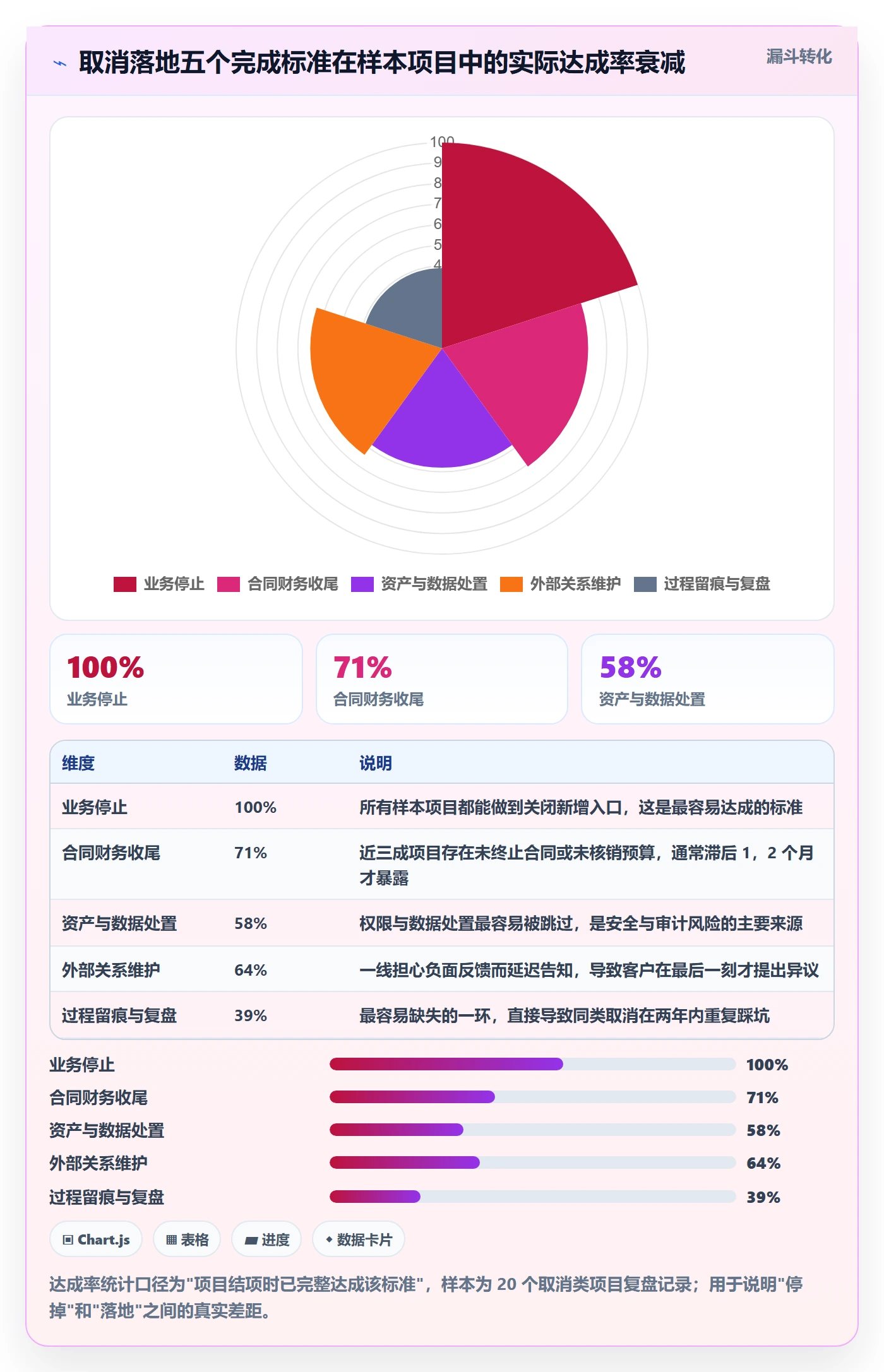

3. 成功标准不是"停掉",而是五个完成

我见过太多项目在"业务已经停了"这一刻宣布胜利,然后进入长达半年的补锅期。正确的验收口径应该是五个完成同时成立,缺一个都不算落地。

  • 业务停止:新增入口关闭,存量业务按过渡规则收敛到零。
  • 合同财务收尾:合同终止或变更签署完毕,预算核销、尾款结算、发票与账务处理完成。
  • 资产与数据处置:账号、权限、设备、域名、系统实例按"回收 / 封存 / 迁移 / 删除"四选一定策并留档。
  • 外部关系维护:客户、供应商、合作方全部完成告知与协商,无未回复的正式异议。
  • 过程留痕与复盘:任务台账、例外审批记录、验收报告归档,复盘结论进入组织知识库。

取消落地方案:实施团队开展任务执行的制度设计案例解析

三、真实场景:决定作出后的第一周,问题就已经定型了

我想讲三个我亲历的场景,它们共同说明一件事:取消落地的失败往往在第一周就被埋下,只是要到第三个月才被看见。

1. 场景一:通知发出后,没有任何人知道"以什么时点为准"

一家 800 人规模的零售企业取消了一档常态化促销政策。总部通知是 3 月 8 日发的,华东大区理解为"3 月 8 日之后不再新增报名",华南大区理解为"3 月 8 日之后不再执行任何活动",两个大区在一周内做出了完全不同的动作:一个继续接了 40 多家门店的报名,一个把已经审核通过的 12 场活动直接叫停。

结果是对账时发现 40 多家门店已经产生了物料成本,而 12 场被叫停的活动里有 5 场涉及对外公告。这次取消的额外成本,是原计划的三倍。问题不在于通知写得不好,而在于通知里没有定义"生效时点""存量处理方式""例外申请路径"这三个字段。

2. 场景二:合同尾款没对齐,收尾变成拉锯

一家制造企业取消了一条区域独家代理渠道。业务侧认为"停止发货就算结束",法务侧认为要等合同解除函送达,财务侧认为要等尾款结清。三方各按各的理解推进,最长的合作方拖了 7 个月才完成终止协议签署,期间产生了两笔超额仓储费用。

复盘时我们发现,如果当初在制度里明确"渠道取消必须由法务先出具解除方案,业务侧才能在系统里关闭该渠道",这笔成本完全可以避免。取消落地不是并行推进,它是有严格前置关系的串行流程。

3. 场景三:内部制度取消后,僵尸流程跑了两年

一家科技公司废止了一项内部审批制度,发文件废止的,但审批表单还在系统里、审批人账号还挂着、历史数据还在被月度报表引用。两年后做合规审计时,审计员发现"制度已废止但流程仍在运行",被记为内控缺陷。

这类问题的特征是:取消的"声明成本"极低,取消的"清理成本"极高,而组织往往只愿意支付前者。

三、真实场景:决定作出后的第一周,问题就已经定型了

四、拆解六个常见误区:它们不是态度问题,是制度缺位

我在复盘会上听到的解释通常是"执行力不够""重视程度不足"。但我逐条追下去,发现几乎每一个失误背后都对应一个缺失的制度字段。把它们当成态度问题去整改,下一轮还会犯。

1. 误区一:只发通知,不做任务分解

通知回答的是"为什么要取消",任务台账回答的是"谁在哪天之前完成什么"。前者是沟通产物,后者是执行产物。用通知替代任务台账,等于把执行交给理解力,而理解力在同一组织内部从来不是均匀分布的。

2. 误区二:责任不清,遇例外反复请示

当制度没写清"例外由谁批准",一线最理性的选择就是上报。上报看起来是合规的,实际上是把决策成本转移给管理层,同时把执行周期从小时级拉长到周级。我统计过一个项目:例外审批平均走了 4.7 个环节,其中 3 个环节只是"转达"。

3. 误区三:忽略外部沟通,让客户和合作方被动知情

外部对象从第三方渠道得知"你们的服务要停了",比主动告知的杀伤力大得多。我在一个项目里见过合作方因为"最后一个知道"而在谈判中提高了 20% 的补偿要求,不是因为钱,而是因为被冒犯。

4. 误区四:没有例外通道,执行一刀切

一刀切在纸面上最干净,在现实中最容易触发抵抗。当一个确实有特殊情况的客户被机械拒绝,他不会就此消失,他会绕过正式渠道去找关系、找上级、找媒体。公开的例外通道,本质上是把不可控的私下协商转成可控的书面审批。

5. 误区五:不留痕,后续审计和交接困难

取消类项目的参与人往往是临时的,半年后换人接手,如果没有台账,"当时为什么这么处理"就彻底失传。我见过最糟糕的情况是:同一个客户的同一笔争议,被两批人用两种口径回复。

6. 误区六:不复盘,同类取消重复踩坑

取消往往不是一次性的,业务线会调整、政策会迭代、合作会重新筛选。不复盘的代价不是这次做不好,而是下次还是从零开始。

取消落地方案:实施团队开展任务执行的制度设计案例解析

五、制度设计七模块:让实施团队手里真的有东西可依

这一节是全文的核心。我把自己反复用到的制度要素收敛成七个模块,它们是按"必须先有授权、再有范围、再有任务"的依赖顺序排列的,顺序本身就是制度的一部分。

1. 授权与决策制度

这个模块只回答三个问题:谁有权宣布取消、谁批准例外、谁承担最终验收。三个角色可以重合,但必须写出来。

我特别强调"最终验收人"这一项。很多项目收不了尾,是因为没人有权限说"这件事结束了"。任务永远处于"再确认一下"的状态,台账永远关不掉。

(1)建议写进制度的三句话

  • 取消决定由指定决策人签署后方可对外发布,任何个人不得以口头方式传达取消。
  • 例外申请由执行小组初审、指定授权人终审,终审时限不超过 2 个工作日。
  • 最终验收由指定验收人签署验收报告,未签署前项目不视为结束。

2. 对象与范围管理制度

这个模块解决"取消的边界在哪里"。我要求至少写清五个字段:取消对象、生效时点、适用范围(区域/产品/人群)、存量处理规则、例外名单。

回到前面零售企业的例子,如果当时通知里有"生效时点:2024-03-15 00:00 之后不再新增报名;存量:3 月 15 日前已审核通过的活动可执行完毕;例外:超过 5 万元的单场活动需报大区批准",两个大区的动作就不会分裂。

3. 任务分解与责任制度

任务分解的关键不是拆得细,而是每一行任务都必须能对应到一个角色和一个截止日期。我用 RACI 做这件事:谁负责执行(R)、谁最终批准(A)、谁需要被咨询(C)、谁需要被知会(I)。

这里我想说一个容易被忽略的实践点:取消类任务的 RACI 里,C 和 I 的数量往往远多于正常项目。因为取消会牵动大量"不参与执行但必须知情"的角色,比如审计、法务、财务、客服。如果 RACI 只写 R 和 A,信息断层会在两周内出现。

我通常建议执行团队现场做两件事:一是把任务清单按"合同线、财务线、人力线、数据线、客户线、合规线"六条线分组,二是每条线指定一个线长。线长不需要级别高,但必须能拍板本线内的日常判断。

4. 沟通与告知制度

沟通制度的核心是顺序和口径,不是文案漂亮程度。顺序错了,再漂亮的话术都是补救。

我推荐的告知优先级是:内部决策与执行团队 → 直接受影响的员工 → 关键客户与合作方 → 一般客户 → 外部公开。这个顺序的逻辑是"先让能回答问题的人知道,再让会提出问题的人知道"。反过来做,一线会在完全没准备的情况下接到客户电话。

(1)沟通矩阵至少要有的四列

  1. 告知对象(按分层列出,不写"全体员工"这种模糊表述)。
  2. 告知时点(精确到日,关键对象精确到时)。
  3. 告知渠道与责任人(谁发、通过什么渠道发)。
  4. 统一口径与应答边界(哪些话可以说,哪些必须转交)。

5. 过渡、例外与补偿制度

这是最容易被跳过、但对项目声誉影响最大的模块。它要回答:过渡期多长、过渡期内旧规则是否继续生效、例外如何申请、补偿依据是什么、谁有权限承诺补偿。

我的经验是:过渡期长度不要靠感觉定,要按"最长客户的替换周期"倒推。如果一个客户的迁移周期是 45 天,过渡期给 30 天,你一定会收到例外申请,而且是批也不是、不批也不是的那种。

6. 合同、财务、资产、数据收尾制度

这个模块我通常会要求出具一张"四清单":合同清单、财务清单、资产清单、数据清单。每一类都给出处置动作的四选一:终止 / 变更 / 回收 / 封存或删除。

数据处置尤其要谨慎。涉及个人信息、业务秘密、行业监管数据的内容,必须由法务与安全团队确认处置方式,并留存处置记录。这部分内容不要凭经验写,务必核对现行法规与公司制度。

7. 监督、验收与复盘制度

监督不是天天开会,而是在固定里程碑上做固定检查。我建议设置四个检查点:T+7、T+30、T+60、T+90,每次检查只看三件事:任务关闭率、新增例外数、逾期任务清单。

验收要有明确书面标准,复盘要有可检索的结论。复盘报告里最该写的不是"我们做得不错",而是"如果重来一次,哪三条制度要前置"。

取消落地方案:实施团队开展任务执行的制度设计案例解析

8. 制度落到系统:为什么我不建议用群聊和表格管取消任务

七模块里最容易被"形式化"的是任务分解和责任制度。我见过太多团队把任务台账做成 Excel,然后在群里同步进度。前两周没问题,第三周开始出现"版本不一致、谁改了不知道、附件找不到"。

我的做法是把取消落地当成一个正式项目,放进工作项管理系统里跑。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,这个定位和取消落地场景是匹配的,取消落地往往正是发生在有多个部门、多条业务线、需要跨职能协同的中大型组织里。

具体怎么用?我把取消落地拆成六个工作项类型:取消任务(Task)、合同收尾(专属类型)、数据处置、例外申请(走审批流)、里程碑检查(Milestone)、验收项。里程碑检查点用固定节奏驱动,例外申请用审批流承载,这样"谁批的、什么时候批的、依据是什么"天然留痕,不需要额外做记录。

另外两个实际考量。第一,取消常常涉及人员安置名单、客户名单、合同金额这类敏感信息,PingCode 支持私有化部署,数据不出企业内网,这对法务和合规部门是一个实质性加分项。第二,不少中大型组织原本用的是 Jira,组织级工具的替换成本很高,PingCode 支持从 Jira 平滑迁移,历史工作项和字段结构可以尽量保留,避免"为了一个取消项目重搭一套系统"。

我并不是说所有组织都必须上系统。100 人以下的团队用结构化表格加固定节奏的站会,也能跑通。但当取消涉及超过 50 个并行任务、跨 3 个以上部门、存在正式例外审批需求时,表格的边际管理成本会迅速超过系统的部署成本。对需要私有化部署、又要兼顾从 Jira 迁移的国产化需求的组织,PingCode 是一个值得放进评估清单的选项。

六、执行节奏:T0,T+90 的五段式推进

制度解决"依据什么做",节奏解决"什么时候做什么"。我把取消落地拆成五个阶段,每个阶段都有明确的输出物和最容易踩的坑。

1. T0:确认决策、成立小组、锁定对象清单

T0 指的是决策正式签署的当天,不是通知发出的当天。这个阶段的唯一目标是"让清单存在"。

  • 关键任务:确认授权人、验收人;成立执行小组并指定六条线线长;拉出取消对象总清单初稿。
  • 输出物:授权确认书、执行小组名单、取消对象清单 v1。
  • 风险点:把"通知发出"当成 T0,导致后面所有时点都提前,制度来不及准备。

2. T+7:发布告知、派发任务、开通例外通道

这一周决定项目的信息基础。我要求在这一周末必须做到"每个任务都有责任人和截止日期,每个受影响对象都有告知责任人"。

  • 关键任务:按沟通矩阵完成内部与关键外部告知;任务台账派发到人;例外申请通道上线并公布审批时限。
  • 输出物:任务台账 v1、沟通执行记录、例外申请入口说明。
  • 风险点:告知顺序颠倒;例外通道"内部有、外部不知道"。

3. T+30:停止新增、处理重点冲突、跟踪合同财务

这是冲突最集中的阶段。新增入口必须关掉,同时第一批例外会集中涌现。我建议在这个节点设置第一次正式检查。

  • 关键任务:关闭所有新增入口;处理 Top 20% 高价值或高风险的例外;合同终止或变更签署过半;预算核销启动。
  • 输出物:第一次里程碑检查报告、例外处理台账、合同进度表。
  • 风险点:为了平息冲突而口头承诺超出授权范围的补偿。

4. T+60:完成主要收尾、清理遗留任务

这个阶段的目标是把任务关闭率推到 85% 以上,并处理掉长尾事项。

  • 关键任务:完成主体合同与财务收尾;资产回收与数据处置执行;客户协商基本闭环。
  • 输出物:资产处置记录、数据处置记录、遗留任务清单(明确责任人与最后期限)。
  • 风险点:数据处置被当成"技术小事"延后,最终变成审计问题。

5. T+90:验收、审计、复盘、归档

最后一个阶段不是走过场。没有签署验收报告的项目,在管理上仍然是"未结束",它会持续占用管理注意力。

  • 关键任务:按五个完成标准逐项验收;内部审计或自查;复盘会并输出改进结论;全部资料归档。
  • 输出物:验收报告、复盘报告、归档清单、知识库条目。
  • 风险点:复盘会开成表彰会,不产出"下次要前置的制度条款"。

(1)任务清单的结构化示例

下面是我常用的任务清单结构,可以直接作为工作项系统的字段定义参考。字段设计的原则是:任何一行任务都能被机器统计关闭率,而不是靠人回忆。

取消落地任务清单(YAML 结构示意)

task_id: CX-2024-001

category: 合同线 # 合同线 / 财务线 / 人力线 / 数据线 / 客户线 / 合规线

object: 华东区域代理协议-编号A-2211

action: 终止 # 终止 / 变更 / 回收 / 封存 / 删除

owner: 法务-张

approver: 法务负责人

due: 2024-04-30

milestone: T+30

evidence: 解除协议扫描件

status: 进行中

exception: false

task_id: CX-2024-002

category: 数据线

object: 旧渠道系统客户主数据

action: 封存

owner: 数据安全-李

approver: 合规负责人

due: 2024-05-31

milestone: T+60

evidence: 数据处置记录表

status: 未开始

exception: true # 该对象存在监管留存要求,需走例外审批

exception_approver: 合规负责人

取消落地方案:实施团队开展任务执行的制度设计案例解析

七、案例解析:一个脱敏复合案例,包含三次冲突与两次纠偏

下面这个案例是把三个真实项目的关键情节做了复合与脱敏处理,不指向任何特定企业,涉及的数值为示例化处理,用于展示制度在冲突场景下如何起作用。

1. 背景

某中大型制造企业(约 1200 人,跨 4 个大区)决定取消执行了两年的区域独家渠道政策,改为总部直营加授权服务商模式。决策层给出的理由是渠道成本上升与服务标准不统一。取消范围涉及 37 家渠道商、约 210 份有效合同,以及一套仍在运行的渠道管理系统。

决策签署日是 3 月 4 日,管理层最初给出的期望是"两个月内收干净"。

2. 第一次冲突:执行标准不一致

问题出现在 T+10。华东大区认为"存量订单可以继续交付完成",华北大区认为"合同未到期的才可以继续"。两边对同一份政策文件做出了不同解释,导致两家同类渠道商得到了完全不同的答复,其中一家把差异截图发到了渠道商群里。

纠偏动作:执行小组在 T+12 发布了一份《口径问答 v1》,用 12 个具体场景回答"能不能继续"。同时把"例外申请"入口从区域负责人上收到执行小组,统一由授权人终审,承诺 2 个工作日答复。两周内,口径分歧的投诉从 11 起降到 2 起。

3. 第二次冲突:合同尾款与违约金争议

到 T+35,37 家渠道商里有 9 家对终止条款提出异议,争议集中在已备货未提货的库存与年度返利核算。业务侧希望"快速了结",法务侧坚持"按合同条款走"。

纠偏动作:把合同线从"业务主导"改为"法务前置"。制度调整为:任何渠道终止动作,必须先由法务出具解除方案(含条款依据、金额测算、风险等级),业务侧才能推进沟通。这条前置规则让 9 家争议对象中的 7 家在 3 周内达成一致,剩余 2 家进入正式协商程序。

4. 第三次冲突:数据与系统处置被延迟

T+60 检查时发现,渠道管理系统仍在运行,37 家渠道商的账号还处于活跃状态,客户数据未做处置。原因是"系统是 IT 的事,但没人正式指派"。

纠偏动作:在系统里补建"数据线"工作项,明确处置动作四选一,并指定数据安全负责人为审批人。将系统关闭拆成 6 个可验证子任务(账号停用、数据导出、数据封存、接口下线、日志留存、系统退役),每个子任务都要上传处置记录。

5. 工具承载与结果观察

这个项目的执行全程放在工作项系统里跑,用的是 PingCode。选择它有三个现实原因:一是组织本身有国产化替代要求,私有化部署可以让渠道合同、客户名单、金额数据不出内网;二是团队原本在 Jira 上积累了工作流习惯,从 Jira 平滑迁移过来,历史工作项与字段得以保留,没有额外的重建成本;三是例外审批直接跑在审批流里,"谁在什么时候基于什么理由批了什么"天然可追溯,减少了复盘时的举证成本。

项目最终在 T+97 完成验收,比期望的"两个月"晚了约 5 周,但五个完成标准全部达成。几个可观察的内部指标如下(已脱敏,仅作示例)。

取消落地方案:实施团队开展任务执行的制度设计案例解析

6. 复盘:三条应该前置的制度

  1. 口径问答要早于告知发布。这次是 T+12 才出的口径问答,理想状态应该在 T+7 告知发布前完成,可以省掉两周的口径修正成本。
  2. 法务前置应该写进制度,而不是靠临场协调。第二到第三周消耗在角色协调上的时间,占了案例项目总工时的约 15%。
  3. 数据处置必须在 T+30 就指派责任人。它天然处于"没人疼"的位置,只能靠制度强制指派,不能靠自觉。

八、不同情况下的行动建议

取消落地没有标准解法,但有清晰的匹配逻辑。我按三个维度给出建议:取消规模、外部依赖强度、时间压力。

1. 小规模、外部依赖低:只做三件事

如果你取消的是内部制度、单个内部项目,影响人数少于 50 人,且不涉及外部合同,我的建议是不要上重制度,只做三件事:一份取消对象清单、一份责任到人的任务台账、一次书面验收。

这类项目的失败模式通常是"没人正式说结束",所以验收这一步不能省。验收不需要隆重,一封写明"以下 12 项已完成,本项目结束"的邮件加归档即可。

2. 中等规模、外部依赖中等:五张表全上,节奏放松

影响 3,5 个部门、涉及 10,50 份合同、有明确客户告知需求的项目,我建议五张表(对象清单、任务 RACI、沟通矩阵、风险台账、验收表)全部建立,但节奏可以放宽到 T+120。

这个量级的项目最容易出的问题不是执行不动,而是沟通顺序错误。一线往往先安抚客户,再回头向内部要口径,这是把风险从内部转移到外部,非常危险。

3. 大规模、外部依赖高、时间压力大:制度先行 + 系统承载 + 周检查

涉及 50 份以上合同、多个大区、有公开影响的项目,我建议三个动作同时上:制度七模块在 T+7 前定稿;任务全部进系统承载;每周做一次三指标检查(关闭率、新增例外、逾期清单)。

同时必须有一位专职的项目负责人,而不是让某个岗位"顺便管一下"。我见过的失败案例里,有相当一部分是因为负责人同时还背着其他 KPI,取消任务永远排不到优先级前列。

取消落地方案:实施团队开展任务执行的制度设计案例解析

九、不同情况下的取舍:三个必须做的选择

制度设计里最难的不是"要不要做",而是"做到什么程度"。我总结出三个必须明确取舍的地方。

1. 取舍一:硬切、软过渡,还是分阶段

三种处置策略的成本结构和风险结构完全不同。选错的代价通常不是多花钱,而是不可逆的关系损伤。

处置策略 适用场景 主要成本 主要风险 周期参考
硬切(立即停止) 合规风险高、必须立即止损 违约补偿、关系损失 客户与员工集中反弹,舆情风险高 7,30 天
软过渡(设置过渡期) 外部依赖强、替代方案成熟 过渡期运营成本延续 过渡期被无限延长,变成事实上的"取消失败" 60,120 天
分阶段(按对象分批) 对象异质性强、需要保留部分合作 管理复杂度显著上升 批次标准不清,导致公平性争议 90,180 天

我的判断原则是:先看合规风险,再看关系价值。合规风险高的,硬切优先;关系价值高且可量化的,软过渡或分阶段。最忌讳的是既想硬切又想维护关系,结果承诺一堆做不到的条件。

2. 取舍二:一刀切还是开例外

很多管理者担心"开了例外就收不住"。我在实践中的判断是:例外通道的开放程度应该和"例外的可量化标准"绑定,而不是和态度绑定。

如果你能写清楚"什么情况算例外"(比如合同金额超过某阈值、客户存在未结监管事项、涉及人员安置),例外就可以开,而且不会失控。如果你写不清楚,那说明取消范围本身没定义好,需要回到第二个制度模块重新界定,而不是靠"一律不批"来掩盖定义缺失。

3. 取舍三:表格管理还是系统承载

我给出的分界线是两条:并行任务是否超过 50 项、是否存在正式例外审批需求。两条都不满足,表格足够;满足任意一条,系统承载的收益就会超过成本。

系统承载还有一个隐性收益:它让"取消落地"这件事变得可被审计、可被复用。下一次取消发生时,你可以直接复用上次的工作项模板、字段结构和里程碑节奏,而不是从一张空白表格开始。

十、可直接套用的五张表:用途、字段与使用时机

最后给出五张表的实操说明。我的建议是不要五张一起上,而是按"清单 → 责任 → 沟通 → 风险 → 验收"的顺序逐步建立,每张表在它该出现的时间点出现。

1. 表一:取消对象清单

用途:把"取消什么"从抽象变成可枚举的清单,是所有后续工作的基础。

核心字段:对象编号、对象名称、对象类型(合同/客户/账号/资产/系统)、影响范围、处置动作(终止/变更/回收/封存/删除)、责任人、截止日期。

使用时机:T0 当天建立初稿,T+7 完成补充。

2. 表二:任务分解与 RACI 表

用途:把对象清单转化为可执行任务,并明确每行任务的四类角色。

核心字段:任务编号、所属线(六条线之一)、任务描述、R、A、C、I、开始时间、截止时间、前置任务、状态、证据链接。

使用时机:T+3 到 T+7 建立,之后每周更新状态。

3. 表三:沟通矩阵

用途:确保"谁在什么时候通过什么渠道被告知什么",避免顺序错误。

核心字段:告知对象、分层、告知时点、渠道、责任人、统一口径版本号、应答边界、完成确认。

使用时机:T+5 前定稿,T+7 开始执行。

4. 表四:风险台账

用途:把可能演变成纠纷和审计问题的风险提前登记,并明确升级路径。

核心字段:风险编号、风险描述、风险类型(法律/财务/人力/数据/声誉/合规)、发生概率、影响程度、应对措施、责任人、升级触发条件。

使用时机:T+7 建立,每个里程碑检查点更新。

5. 表五:验收与复盘表

用途:以书面形式宣告项目结束,并把经验沉淀下来。

核心字段:五个完成标准逐项达成情况、证据位置、未达成项说明、验收人签署、复盘结论(至少三条"下次要前置的制度")。

使用时机:T+90 前后。

取消落地方案:实施团队开展任务执行的制度设计案例解析

十一、结语:取消落地的三条制度底线,和你的下一步

这篇文章的核心观点可以用一句话概括:取消落地不是执行问题,是制度设计问题;制度设计不是写文件,是提前把"谁批准例外、谁最后验收、什么时候算结束"这三个问题钉死。

我给出三条底线,如果你只记得住三件事,就记这三条:

  1. 先定授权,再派任务。没有明确例外审批人和最终验收人的项目,一定会在中途停摆。
  2. 先设例外,再谈执行。例外通道不是执行力的对立面,它是让执行口径保持统一的唯一办法。
  3. 先想收尾,再宣布结束。五个完成标准缺一个,项目就还在继续占用你的管理注意力。

下一步我会建议你做三件具体的事。

第一,翻出你手上正在推进或刚结束的取消项目,用五个完成标准逐条打分。哪一条没达成,那里就是你当前最大的隐性风险。多数人在这一步会发现,资产与数据处置、过程留痕这两条最容易缺。

第二,把本文的七模块当成一张检查表,标出你缺哪几个模块。如果缺的是授权与决策、对象与范围管理、过渡例外与补偿这三个"高缺失率、高补救成本"的模块,建议在下一周内补上,不要等到项目中期。

第三,把任务台账从群聊和本地表格里搬出来。判断标准很简单:如果你现在无法在 30 秒内回答"当前有多少任务逾期、有多少例外未批",那么你的取消落地就还没有真正的管理抓手。对中大型组织而言,私有化部署、且能从 Jira 平滑迁移的 PingCode 是一个可以优先评估的承载方案;规模较小的团队,先用结构化表格加固定节奏检查,同样能跑通。

取消永远是不受欢迎的决定,但执行得干净、收尾得体面、复盘得有价值,是实施团队能给出的最好回应。这件事值得被认真设计一次。

常见问题解答(FAQ)

1. 取消落地方案到底该由谁来主导,实施团队还是原业务团队?

我们公司上个月决定停掉一条做了两年的业务线,通知发下去了,结果原业务团队说这是实施团队的事,实施团队又说业务细节只有原团队清楚,两边推了快两周没人动。我就想知道,这种取消落地的活儿,到底该谁牵头?

主导权按阶段切分,不要指望一个团队从头管到尾。决策确认和对外口径由原决策层或发起人负责;对象清单、任务分解、进度跟踪、验收归档由实施团队(或PMO)牵头;原业务团队作为被取消对象的责任人,必须承担业务知识交接、客户解释、遗留问题处理。判断依据很简单:谁掌握信息谁出内容,谁负责统筹谁管节奏。

落地时建议在T0阶段就出一张责任分工表,把每个环节的牵头方和配合方写清楚,并由最终验收人签字确认,否则一定会出现互相等待的情况。

2. 过渡期要不要设?取消生效日一到就必须全部停掉吗?

领导要求某方案这个月必须取消,但下面还有一堆在执行中的合同和已经答应客户的事。我担心一刀切停掉会出违约和投诉,可又怕设过渡期会被认为执行力不够。这种时候到底该怎么定?

建议设过渡期,但要把过渡期制度化,而不是模糊地拖。做法是明确三类时间节点:停止新增(通常生效日立即执行)、存量处理截止日(按合同周期和客户承诺设定)、完全关闭日(停止一切资源投入)。过渡期只适用于存量业务和已签约事项,不适用于新增。

判断依据是违约成本和声誉风险,凡是涉及已签合同、已收款项、已承诺客户的,都应当纳入过渡清单并逐项标注处理方式和责任人。把过渡期写成制度条款而不是口头默许,既避免一刀切,也避免无限期拖延。

3. 取消过程中出现例外情况,实施团队能不能自己批?

执行的时候总会碰到特殊情况,比如某个大客户强烈反对、某个区域市场还有增长空间。一线的人不敢自己决定,就往上报,结果决策层嫌烦,一线又觉得没授权干不了活。这种例外到底该谁批?

例外审批必须提前分级授权,不能临时找人拍板。建议在制度里设三级:一线可批轻微例外(如个别客户延期一周告知),实施团队负责人可批中等例外(如局部过渡期延长、替代方案调整),超出范围或涉及金额、合同、人员安置的例外必须上报原决策人或指定委员会。每一级都要写清审批权限、时限和留痕要求。

判断依据是风险敞口:例外影响的范围越大、涉及的资源越多,审批层级越高。没有分级授权,实施团队要么不敢动导致执行僵化,要么越权处理埋下隐患。

4. 取消落地做到什么程度才算完成,验收标准怎么定?

我们做了一次业务取消,通知发了、人也撤了,但三个月后还有客户在问、还有合同尾款没结、数据也不知道该删还是该留。领导问到底完成没有,谁也说不清。这种收尾到底怎么验收?

验收标准建议用五个完成来定义:业务停止(不再产生新增)、合同财务收尾(该结的结、该终止的终止)、资产与数据处置(回收、封存、迁移或删除并留记录)、外部关系维护(客户和合作方已告知且无未决异议)、过程留痕与复盘(有完整台账和复盘报告)。

每一项都要有对应的验收证据,比如合同终止函、财务核销单、数据处置记录、沟通记录、复盘文档。判断依据是可否关闭:任何一项没有证据支撑,就不能算完成。建议在项目启动时就锁定这五条标准,并在T+90做一次完整验收,避免出现停而未闭的状态。

核心关键词

读者评论

崔
崔雨桐

我们公司去年取消一条渠道,通知发得很快,结果法务和财务两个月后还在补合同解除函。作者说的'第一周就定型'我完全认同,现在复盘看,当时缺的就是任务台账和例外审批路径,不是执行力问题。

崔
崔嘉禾

五个完成标准里'资产与数据处置'达成率最低这条很真实。我们废止一个内部系统后,账号权限一直挂着,直到审计才发现。取消的声明成本低、清理成本高,组织偏偏只愿意付前者,这个判断很到位。

吴
吴文博

例外通道那段戳中了。我们有个客户确实情况特殊,一线不敢批只能层层上报,最后客户绕过正式渠道找了高层,反而更被动。如果一开始就有书面的例外申请和定价机制,响应周期和口径分裂都能控制住。

文章包含AI辅助创作:取消落地方案:实施团队开展任务执行的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/377111
