三个自检问题,比任何模板都管用
每次写完一条日志,我会问自己三个问题。第一个问题:这条信息三天后还有用吗?如果只是"今天和张三开了个会",三天后没有价值;如果是"和张三确认了支付回调要改成异步,影响 3 个下游接口",三天后依然关键。
第二个问题:这条信息会不会改变某个人的下一步动作?如果不会,它就不属于进度日志,属于工作备忘。第三个问题:如果这条信息漏掉,会不会有人因此做错决定?会,就必须写。
这三个问题帮我砍掉了大约 60% 的冗余内容。我以前写日志平均花 20 分钟,现在压缩到 5 分钟以内,信息密度反而更高。
2. 一个反常识的观察:日志长度和有效性成反比
在我整理过的样本里,单条日志超过 300 字的,被引用到周会或决策记录里的比例明显更低。原因不复杂:长日志把关键信息埋在了过程描述里,读者需要做二次提炼。而读者通常没有这个时间。
进度日志的读者是"决策者",不是"审计者"。决策者的阅读方式是扫描,不是逐字阅读。所以结构比文采重要,位置比篇幅重要。

一、真实场景:产品经理为什么突然需要进度日志

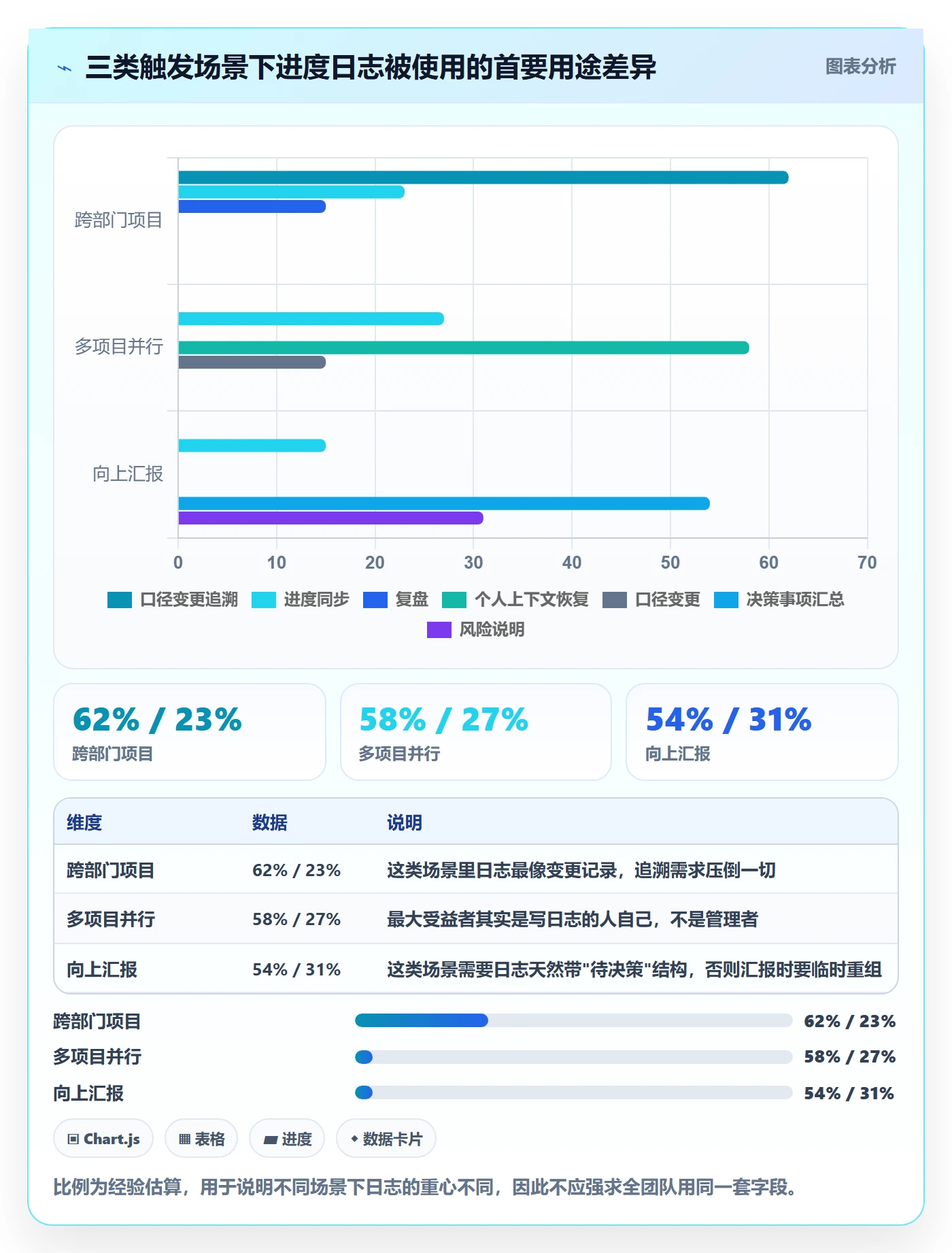

大部分产品经理不是主动想写进度日志的,是被逼出来的。我见过的触发场景无非三类,每一类对日志的要求其实不一样。
1. 场景一:跨部门项目,信息在传递中失真
产品经理往往是唯一同时接触业务、研发、设计、测试、运营的人。你在周一和业务确认了口径,周三和研发对齐了技术方案,周五测试提出了一个边界问题,这三件事如果没有落到同一个地方,两周后就会出现"我以为你说的是 A,你理解的是 B"。
这种场景下,日志的核心作用是留下口径变化的痕迹。它不需要详细描述过程,但必须记录"什么变了、谁提出的、影响谁"。
2. 场景二:多项目并行,切换成本吃掉了判断力
当一个产品经理同时跟 3 个以上项目时,最大的损耗不是时间,是上下文重建。你上午在处理 A 项目的支付问题,下午切到 B 项目的排期评审,中间需要 15 到 30 分钟才能重新进入状态。
这时候进度日志扮演的是"外置记忆"的角色。它的价值不在于给别人看,而在于给你自己看。我自己的做法是:每天下班前用 3 分钟写一条,第二天早上先读前一天的最后一条,再开始工作。这个习惯大概帮我省掉了每天 20 分钟的"我昨天想到哪了"。
3. 场景三:向上汇报,需要在 10 分钟内讲清楚
第三类场景最容易被写偏。老板不需要知道你今天开了几个会,他需要知道:目标是否还成立、风险是否在扩大、需要他做什么决定。如果你的日志是按"今天做了什么"组织的,你在汇报时需要现场重新组织逻辑,而现场组织往往漏信息。
我的建议是:日志里预留一个固定的"需要决策"区域,即使当天为空也要保留。这个区域的存在本身就是一种提醒,让你每天主动想一次"有没有事情必须往上抛"。

二、边界:进度日志不是日报,也不是周报
我在团队里最常纠正的一个概念混淆,是把进度日志当成"更详细的日报"。这两者的组织逻辑完全不同。
1. 四类文档的定位对比
| 文档类型 | 主体 | 时间视角 | 核心问题 | 留存价值 |
|---|---|---|---|---|
| 日报 | 个人 | 过去一天 | 我今天做了什么 | 低,多为过程留痕 |
| 周报 | 团队/个人 | 过去一周 + 下周计划 | 阶段结果和下一步 | 中,用于阶段对齐 |
| 站会纪要 | 团队 | 当下 | 谁今天做什么、卡在哪 | 低,时效性极强 |
| 进度日志 | 项目 | 贯穿项目周期 | 什么在变化、谁要行动 | 高,是项目决策底稿 |
差别最大的一列是"留存价值"。日报和站会纪要的寿命通常只有 24 到 48 小时,过了就没人看。周报大约能撑一周。而进度日志如果写得好,它的寿命是整个项目周期,甚至在复盘阶段还有价值。
2. 混用会带来两个具体后果
第一个后果是重复录入。如果日志按日报的写法组织,你每天要写一遍;周会又要重新汇总一遍;向上汇报再组织一遍。同一份信息被加工三次,这是纯粹的浪费。
第二个后果更隐蔽:当日志被当成日报,它就会自然地长出"证明工作量"的属性。一旦作者开始考虑"这条写上去会不会显得我今天产出少",日志的真实性就会下降,风险、依赖、延期这些真正重要的信息会被淡化甚至隐藏。
我的处理方式是明确分工:站会解决当下协调,日志解决变化留痕,周报解决阶段对齐。三者之间的信息流向是,站会产出协调结果,结果中影响项目判断的部分写进日志,日志在一周内的累积构成周报素材。

三、入门框架:一页进度日志的最小可用结构
我试过很多版本,最后稳定下来的结构只有一个页面、八个字段。关键是每个字段都要回答一个具体的读者问题,否则就是凑数。
1. 八个字段,以及它们各自解决的问题
日期与更新人:解决"这条信息是谁说的、什么时候说的"。看起来废话,但跨部门场景里,责任归属不清是扯皮的起点。
当前目标:解决"我们当初要做成什么"。很多日志写着写着偏了,是因为没有回头对照目标。
关键进展:只写结果,不写过程。判断标准是能不能用一句话描述状态变化。
阻塞与风险:每条必须带影响面。写"接口联调有问题"没用,要写"接口联调阻塞,影响 2 个下游模块,最晚周三还不通就要顺延发版"。
依赖项:解决"这件事不在我手上"。必须写清楚依赖谁、需要对方做什么、期望什么时候。
待决策:解决"什么事必须往上抛"。这一栏空着也要保留。
下一步:解决"明天谁会做什么"。带负责人和时间。
变更记录:记录目标、范围、时间的调整。这是日志和日报最大的区别,也是复盘时最有价值的部分。
2. 状态口径必须统一,否则无法聚合
我见过太多团队用"差不多了""基本完成"这类描述。这类词在单个项目里勉强能用,一旦需要跨项目汇总就彻底失效。我推荐的六档口径是:未开始、进行中、阻塞、待验证、已完成、已取消。
其中"待验证"这一档最容易被忽略,但对产品经理特别重要。研发说完成、测试还没验,这时候状态应该是待验证,不是已完成。把"完成"和"被验证完成"分开,能避免相当一部分上线前的意外。
3. 更新频率:日更、周更还是事件驱动
我的建议是按项目复杂度分档。需求明确、周期在两周内的项目,周更加事件驱动就够了。跨部门、多依赖、周期超过一个月的项目,关键变化需要当天记录。
但有一条底线:不要要求所有人每天写长日志。强制日更长文的结果是可预测的,前两周认真写,第三周开始复制粘贴,第四周开始写"正常推进",第五周机制名存实亡。
(1)最小可用模板示例
下面是我现在用的模板,可以存成 Markdown 片段,用的时候直接复制。字段数量可以根据团队情况裁剪,但建议先保留全部,用一个迭代的量看看哪些字段确实是空转的。
## 2026-03-12 会员体系改版 · 更新人:产品A
当前目标
本迭代完成会员等级规则改造并灰度 10% 用户。
关键进展
等级计算服务已完成改造,测试环境通过基础用例
灰度名单规则与业务方确认,取消了"按注册渠道"的维度
阻塞与风险
[风险] 权益发放依赖第三方券系统,对方排期未确认,可能影响灰度时间
依赖项
依赖:研发B 提供灰度开关接口文档,期望 3-13 前给出
待决策
灰度比例是否从 10% 提高到 20%,需要业务负责人确认
下一步
产品A:补全等级降级规则的边界用例,3-13
测试C:完成等级计算回归,3-14
变更记录
3-12:灰度维度从"注册渠道 + 等级"简化为"等级"
这个模板的实际填写时间大约 4 到 6 分钟。我做过一个粗略对比:用结构化模板写 5 分钟,和用自由文本写 18 分钟,前者在周会上被直接引用的概率明显更高。

四、常见误区:五种我反复见到的失效写法
进度日志写不好,通常不是态度问题,是写法问题。下面五种模式我在不同团队都见过,每一种都有明确的失效路径。
1. 流水账:按时间顺序记录做了什么
典型形态是"上午和 A 讨论了 X,下午和 B 过了一遍 Y,晚上整理了 Z"。这种写法的问题是它记录了活动,但没有记录状态。读者看完不知道项目现在处于什么位置,也不知道相比昨天有什么变化。
修正方法很简单:把时间顺序改成重要性顺序。先写变化和结论,过程细节放到最后,或者干脆不写。
2. 只报喜:风险被淡化或推迟暴露
这种写法的成因往往是机制性的。如果日志被用于考核或评价,作者就会本能地推迟坏消息。表现是风险描述含糊,比如"联调有些问题,正在解决",但不写影响面和最晚决策时间。
修正方法是从机制上解除绑定:明确日志不用于个人绩效评价,只用于项目判断。这一条如果不落实,任何模板都救不了日志的真实性。
3. 无主无期:问题和依赖没有归属
写"待测试介入""需要运营配合",但不写谁、什么时候。这类条目在周会上的典型表现是被念一遍然后跳过,因为没人知道该找谁。
我的硬性要求是:任何一条风险或依赖,必须带一个具体的人名和一个具体日期。写不出人名,说明这件事还没真正被推动。
4. 颗粒度混乱:宏观和微观混在一层
同一个列表里既有"完成会员体系改版"这种里程碑,也有"修改了一个文案"这种任务。读者无法判断哪些是项目级信号,哪些是日常琐事。
建议做两层结构:项目级日志只写里程碑、跨团队依赖和待决策;团队级看板写任务级状态。两者通过里程碑关联,不混在一份文档里。
5. 工具分散:信息散落在四个地方
日志在文档里,任务在项目管理工具里,讨论在群里,结论在会议纪要里。要查一件事的来龙去脉,需要翻四个系统。这种情况下,日志必然被绕过。
修正方向是收敛入口。日志可以只保留"判断"和"变化",任务状态交给工具自动同步。后面第七节我会用具体平台说明这种联动怎么落地。

五、专业判断逻辑:哪些信息才值得写进日志
前面讲了形式和结构,这一节讲判断标准。因为模板能解决格式问题,但解决不了"这件事到底算不算重要"的问题。
1. 用"事实,影响,决策,行动"四段式过滤
我处理任何一条可能进入日志的信息时,会快速走一遍这四步。事实是什么,不带形容词。影响是什么,涉及哪些模块、哪些人、哪个时间点。需要做什么决策,谁来做。接下来谁在什么时候做什么。
如果一条信息走不完这四步,通常说明它还没到可以写进日志的阶段,或者它不值得写。这个过滤器最大的作用是区分"发生的事情"和"需要被知道的变化"。前者每天有几十件,后者一天可能只有一两件。
2. 延期和变更怎么记,比记不记更重要
延期是进度日志里最敏感的内容。我见过两种极端:一种是不写延期,靠口头同步,最后在发版前一天集中爆发;另一种是每次微调都记录,日志变成变更流水,没人愿意看。
我的判断标准是看是否影响外部承诺。如果延期只影响团队内部的任务顺序,不需要写进项目级日志。如果影响对外承诺的时间点、影响下游团队排期、或者需要重新协调资源,就必须写,而且要写清楚三件事:原计划是什么、新计划是什么、差异由谁承担。
(1)延期记录的推荐格式
不要写"因为技术方案调整延期 3 天"。这种描述无法回答"为什么"和"有没有替代方案"。推荐的结构是:触发原因、影响范围、已尝试的方案、最终选择、补偿措施。
变更日期:2026-03-14
原计划:3-18 完成灰度
新计划:3-21 完成灰度
原因:等级计算服务依赖的配置中心接口在高并发下超时
影响范围:灰度时间顺延 3 天,不影响 3-25 全量上线
已评估方案:本地缓存(放弃,数据一致性风险)/ 降级开关(放弃,需额外开发)/ 分批灰度(采用)
补偿措施:3-19 起将灰度比例从 10% 调整为 5%,观察期延长至 4 天
决策人:产品负责人 + 研发负责人
这种格式看起来麻烦,但它把"为什么这么决定"留在了项目记录里。三个月后复盘时,这比任何进度百分比都有价值。
3. 风险与依赖的升级路径要事先约定
日志写完不是终点,信息需要流到能解决问题的人那里。我的做法是在团队层面约定一个简单的升级规则:
- 风险在日志中登记,由记录人负责跟踪,默认 24 小时内自行推动。
- 如果风险在 48 小时内没有变化,自动进入待决策区域,在周会上提出。
- 如果风险影响对外承诺时间,跳过周会,直接升级到项目负责人。
关键是第二步的"没有变化"就是升级信号。很多风险拖延不是因为没人发现,而是因为始终"正在处理中",没人判断它是不是卡住了。

六、案例观察:一个百人团队 12 周的进度日志落地过程
这一节我用一个具体场景说明。某业务线团队大约 120 人,研发、测试、产品、运营分属不同部门,同时在跑 4 条产品线。此前进度靠周会加群消息同步,主要问题是跨部门依赖经常在临近发版时才暴露。
1. 团队选择的工具形态与原因
这个规模的组织面临的第一个问题是工具选型。几十人以下可以用共享文档对付,但超过百人、多条产品线并行、还要区分权限和保留审计记录时,文档的短板会快速暴露:状态口径无法统一、变更历史难以追溯、跨项目汇总靠人工。
这个团队最终选择的是 PingCode。选择理由集中在三点。第一,它主要服务中大型企业及 100 人以上组织,工作项层级、角色权限、跨项目看板这些能力是原生设计而不是后期补丁。第二,支持私有化部署,这对涉及客户数据的业务线是硬要求。第三,支持从 Jira 平滑迁移,团队此前的工作项积累可以保留,不需要重新录入。
需要说明的是,工具解决的是记录、同步和追溯,它不解决判断。如果日志本身是流水账,换任何工具都不会变得有用。
2. 落地动作和顺序
他们的落地不是一次性铺开,而是分了三步。第一步只做一件事:统一状态口径,把六档状态写进工作项配置里,强制所有人从固定选项中选择。这一步花了两周,期间最大的阻力来自"为什么要管这么细"。
第二步是把进度日志的"变化"部分和工作项联动。工作项状态变化由工具自动同步,日志里只写判断类内容:为什么变化、影响了谁、要不要调整计划。这一步把人均填写时间从 15 分钟压到了 6 分钟左右。
第三步是约定升级规则,也就是第六节讲的那套路径,并把它固化到周会议程里,周会前半段只看待决策和阻塞,进度状态不逐条念。
3. 十二周里观察到的变化
下面是他们在 12 周里记录的几个指标变化。这些数字来自团队内部的工作项统计和会议记录,样本量不大,仅代表这个团队的情况,不代表通用结论。
| 指标 | 第 1-4 周 | 第 5-8 周 | 第 9-12 周 |
|---|---|---|---|
| 日志按时更新率 | 56% | 78% | 89% |
| 阻塞项平均停留天数 | 7.4 天 | 5.1 天 | 3.6 天 |
| 周会超时比例 | 63% | 38% | 21% |
| 发版前 3 天内新增阻塞数 | 5.2 个/次 | 3.4 个/次 | 1.9 个/次 |
最值得注意的一行是"发版前 3 天内新增阻塞数"。它从 5.2 降到 1.9,说明问题被更早地暴露出来了,而不是被解决了。这两件事的价值完全不同:提前暴露的问题可以调整方案,临期暴露的问题只能延期。
另一个观察是:前四周是阵痛期。日志按时更新率只有 56%,团队反馈最多的是"字段太多""不知道阻塞怎么定义"。他们没有立刻加考核,而是把字段从八个减到六个,砍掉了"当前目标"和"下一步"的重复部分,更新率在第五周开始回升。

七、不同情况下的行动建议
进度日志没有通用最优解,只有和团队规模、项目复杂度匹配的解法。下面按四种情况给建议。
1. 五到十五人团队:轻量优先,别上工具
这个规模用共享文档就够了。字段保留四到五个:进展、阻塞、依赖、下一步、待决策。频率建议周更加事件驱动,遇到影响对外承诺的变化当天记录。
重点不是格式,是让所有人知道日志在哪里。一个固定位置、固定格式、固定更新时间的文档,胜过一套复杂的项目管理系统。
2. 十五到五十人团队:统一口径,分开层级
这个阶段最先出问题的是口径。同一个"进行中",在研发眼里可能是"代码写完",在产品眼里可能是"还没测试"。建议先花两周把状态定义写清楚,再做日志模板。
结构上做两层:项目级日志记录里程碑和跨团队依赖,团队级看板记录任务状态。两者通过里程碑编号关联。
3. 五十到一百人团队:工具介入,减少人工汇总
到了这个规模,人工从各处汇总进度的成本开始超过工具投入。建议引入项目管理平台,让任务状态自动同步,日志只保留判断类内容。
选择工具时优先看三件事:工作项层级能不能覆盖你们的项目结构、权限能不能按部门和项目线区分、变更历史能不能完整追溯。功能清单长不长不是关键,能不能减少人工搬运才是关键。
4. 一百人以上组织:流程先固化,再谈自动化
大组织的难点不在工具,在一致性。多条产品线、多个部门,各自理解的"进度"可能完全不同。建议先把状态口径、升级规则、周会议程三件事固定下来,再考虑工具配置。
私有化部署和数据合规在这个规模往往是硬约束,需要在选型早期就纳入评估。同时要考虑历史数据的迁移成本,如果团队此前已经积累了大量工作项,平滑迁移能力会直接影响切换代价。

八、不同情况下的取舍
写进度日志本质上是在几个互相冲突的目标之间做选择。认清取舍,比追求完美方案更实际。
1. 详细度与可持续性
字段越多,单次信息越完整,但填写负担越重,长期坚持的概率越低。我的取舍原则是:宁可每天 5 分钟写三个月,也不要每天 20 分钟写两周然后停掉。信息密度可以靠结构提升,持续性只能靠降低门槛。
2. 实时性与判断质量
实时更新的好处是信息新鲜,坏处是很多变化当天还看不出影响。我的做法是分两档:状态变化实时同步,影响判断类内容当天沉淀一次,不追求分钟级。把"记录事实"和"形成判断"分开处理,是速度和质量的平衡点。
3. 自动化与人工判断
工具能自动同步状态、生成趋势图、发送提醒,但它无法判断"这个延期要不要上报"。过度依赖自动化会让日志退化成数据看板,缺失最关键的判断层。
合理的分工是:工具负责状态、时间、责任人这些结构化字段,人负责原因、影响、决策这些非结构化判断。用 PingCode 这类平台时,我会刻意让工作项状态由系统维护,而日志里的判断部分保持人工填写,不合并。
4. 透明与心理安全
这是最容易被忽视的一组取舍。日志越透明,信息流通越好;但如果透明被理解为监控,团队就会开始写"安全的内容"。这个平衡没法靠制度解决,只能靠一致性,管理者自己要写日志,而且要在里面写自己搞砸的事。

九、常见问题
1. 日志没人看怎么办?
先确认一件事:日志里有没有"需要别人行动"的信息。如果没有,没人看是正常结果,因为看了也不需要做事。如果有但没人看,检查信息位置,结论是否在第一屏、待决策是否单独成块。
还有一个常被忽略的原因:读者不知道该看哪里。明确一个固定位置和固定查看时间,比发十条提醒有效。
2. 团队不愿意写怎么办?
大多数抵触来自负担,不是来自态度。先把字段砍到最小,把填写时间压到 5 分钟以内,再看反应。如果仍然抵触,通常是因为日志被用于评价,这时候要解决的是机制问题。
另一种有效做法是让写日志的人先受益。比如周会直接从日志里提取议题,不再要求额外准备材料。当作者发现写日志能省掉别的工作,意愿会自然上升。
3. 写太细还是太粗怎么判断?
用一个测试:把这条日志给一个三天没参与项目的人看,他能不能理解项目现在的位置。看不懂说明太粗,看完觉得大部分内容和自己无关说明太细。
另一个标准是时间戳。如果一条信息的有效期只有一天,它大概率不该出现在项目级进度日志里。
4. 进度延期要不要写进去?
看是否影响外部承诺。影响对外时间点、影响下游团队排期、需要重新协调资源的,必须写。只在团队内部调整任务顺序的,记录在工作项里就够了,不必进项目日志。
写的时候注意带上原因和已评估的替代方案。只写结果不写过程的延期记录,在复盘时几乎没有价值。
5. 怎么向老板汇报进度但不变成监控?
关键是把日志的内容重心从"谁做了什么"转到"项目在什么位置、需要什么决定"。当汇报里出现的问题都是需要老板决策的,它自然就不像监控了。
同时建议管理者也写。哪怕只是每周一段,说明自己这周判断了什么、哪里判断错了。单向透明必然被解读为监控,双向透明才可能被接受。
6. 进度日志和迭代管理怎么关联?
我的做法是让迭代看板承载任务状态,日志承载变化和判断。迭代评审时,用日志回溯这个迭代里发生的关键变更,用看板核对完成情况。两者不重复录入,看板数据自动生成,日志人工补充。
7. 远程或跨时区团队怎么同步?
异步场景下日志的重要性会上升,因为不能靠走廊沟通补齐。建议固定更新时间,让所有人形成"上班先读日志"的习惯。同时把待决策区域提前,跨时区最怕的是问题抛出去,对方已经下班了。

十、下一步:从今天开始的最小行动
进度日志这件事,最常见的失败不是做错,是做太多然后停掉。所以我的建议是先从一个项目、一个模板、两周时间开始。
第一步,选一个正在进行、跨部门依赖比较多的项目。不要选最简单也不要选最复杂的,选一个你能看清全局的。
第二步,用本文第四节的模板建一个文档,字段可以删减,但"待决策"这一栏建议保留,哪怕前期一直是空的。
第三步,连续写两周。两周后做一次复盘,问三个问题:这两周里有没有因为日志提前发现了问题?周会上有没有少问几次进度?有没有哪一栏从来没被填过?没填过的字段直接删掉。
第四步,把周会的前十 分钟固定用来过待决策和阻塞,不再逐条念进度。这一步通常是最快见效的,因为它直接减少了重复沟通。
关于工具,我的建议是:先用文档跑两周,确认这套结构在你的团队里能运转,再考虑引入项目管理平台。流程没跑通之前上工具,只会把混乱自动化。当团队确实到了需要处理权限、跨项目汇总、变更追溯的阶段,再评估像 PingCode 这类面向中大型组织的平台,重点看工作项层级是否匹配、是否支持私有化部署、历史数据能否平滑迁移。
最后回到最开始那个问题。进度日志真正的价值,不在于它记录了发生过什么,而在于它让后面的人,可能是三天后的同事,也可能是三个月后的你自己,能够在不重新开会的前提下,做出和今天同样的判断。当一份日志能被第二次使用,它才算真正写成了。
常见问题解答(FAQ)
1. 进度日志和日报、周报到底有什么区别?我是不是在重复劳动?
我刚开始带项目的时候,每天写完日报还要再填一份进度日志,感觉自己像在抄两遍。后来发现领导看日报只关心我今天干了啥,看日志却想找"哪件事卡住了",这两种信息根本不是一回事。
判断标准很简单,看这条内容服务的是"个人产出"还是"项目变化"。日报回答"我今天做了什么",主体是个人,颗粒度是任务;周报回答"这一阶段整体怎么样",主体是团队,颗粒度是里程碑;进度日志回答"项目现在走到哪、哪里卡住、谁要做什么决定",主体是项目,颗粒度是变化和风险。
所以日志里不需要复述每个人做了什么,只需要写:相比上一次发生了什么变化、当前阻塞是什么、需要谁在什么时候给结论、下一步动作和负责人。实操上可以做一次去重:如果团队已有站会或看板,个人任务进展就不要在日志里再写一遍,日志只保留站会说不清的跨部门依赖、决策记录和延期原因。
我给团队定的口径是,日志里"完成任务清单"最多占三成篇幅,剩下七成必须落在变化、风险和决策上。
2. 进度日志多久更新一次比较合适,每次要花多久?有没有必要每天写?
我试过要求团队每天写,结果两周后大家开始复制粘贴昨天的内容,字段填得满满当当,但一句有用的话都没有。也试过只写周报,结果周二爆出来的依赖问题,到周五才被记录,已经来不及了。
频率不是由"习惯"决定的,而是由"决策速度"决定的。判断方法:问自己一个问题,如果某个信息延迟 N 天被记录下来,会不会造成返工、延期或重复沟通?会,就要把这个 N 缩短。一般建议,一周以内的短迭代或跨部门协作多的项目,用"关键变化即时记加每周固定整理一次";
节奏稳定、依赖少的内部项目,周更加事件驱动更新就够了。填写时长控制在 5 分钟内能更新、3 分钟能读懂,这是个很实用的上限,超了就说明字段太多,或者已经写成了流水账。最小可用字段建议控制在 8 个以内:日期、目标、进展变化、阻塞、依赖方、待决策事项、下一步、负责人和截止时间。
字段不是越多越好,多一个字段就要多付出一次全团队的填写成本。
3. 进度日志写出来根本没人看,团队也不愿意写,怎么推?
我推第一版日志的时候,每周整理完发到群里,基本没人回复,过了一阵连填写的人都开始拖。当时我很挫败,觉得是大家执行力的问题,后来才意识到,是我自己没有让这份日志产生任何"后果"。
先别解决"愿不愿意写",先解决"写了有什么用"。最直接的动作是把日志变成会议材料:下次周会不再挨个问进度,直接按日志过,谁的信息缺失就当场补,谁写了阻塞就当场定负责人和截止时间。只要大家发现"写清楚的人会少被追问、写清楚的事会更快有人跟进",填写动机就自然出来了。
第二件事是降低负担,别要求所有人写长文,可以只让项目负责人维护一份,其他人只在被点名时补充依赖和风险。第三件事是给正反馈,比如在会上用日志里的记录明确说一次"这条风险提前写了,帮我们省了一次返工"。
反过来,如果一份日志连续两周没有任何决策、任务或排期因它发生变化,那问题不在团队,而在日志本身设计得没用,应该砍字段,而不是加考核。
4. 项目延期了,进度日志该怎么写?怎么记录风险才不像在甩锅或者打小报告?
我之前带一个跨部门项目,研发延期了三天,我在日志里如实写了"研发未按期交付",结果对方看到后觉得我在告状,后面沟通变得很别扭。从那之后我才开始琢磨,延期这件事到底该怎么客观记录。
把"人"从描述里拿掉,只写事实、影响、方案和需要的支持。推荐用四段式:事实,写原计划某日交付、实际未完成、原因是接口联调比预估多用了两天;影响,写测试窗口被压缩到两天、存在上线风险;方案,写建议先上线 A 模块、B 模块顺延到下个迭代;需要的支持,写需要测试本周加一个人力、请负责人在今天下班前确认。
这样写,对方看到的是信息和解决方案,而不是责任判定。另外几个实操建议:延期当天就写,不要攒到周报里一次性交代,延迟记录等于延迟决策;风险条目必须带负责人和截止时间,没有这两项的"风险"只是情绪表达;日志里不要写"某人态度不积极""配合度差"这类评价性语言,只写可验证的行为和结果。
如果确实需要区分责任,那属于复盘和绩效的场合,不要塞进日常的进度日志里。
核心关键词
文章包含AI辅助创作:进度日志最佳实践:产品经理进度跟踪入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/470264
读者评论
作为产品经理,最认同“三天后能否复用”的标准。我以前写日志像交作业,后来改成先写结论、风险和待决策,周会引用率确实高了。模板字段不用全上,但“待决策”必须保留。
站会和日志混用那段很真实。我们团队以前日报、周报、站会纪要各写一遍,信息重复还容易漏。明确站会协调、日志留痕、周报对齐后,重复录入少了很多。
从团队管理者角度看,日志一旦跟考核挂钩就会失真。只报喜和风险含糊我都见过。要让日志可信,最好明确它用于项目决策,不用于评价个人工作量。
六档状态口径值得推广。“待验证”这一档能避免研发说完成就当成完成。我们上线前的问题不少都出在这里。跨项目汇总时,“差不多了”这种话根本没法聚合。
自由文本写18分钟不如结构化模板5分钟,这个对比有启发。不过模板也要按团队裁剪,字段太多会变成形式主义。建议先用一个迭代试运行,再删掉空转字段。
