2024 年下半年,我以外部顾问身份介入了一家做智能硬件的中型公司的交付项目群。项目计划周期 14 周、团队 46 人、横跨硬件、结构、嵌入式、测试、供应链五个部门。第 12 周末的周报上,所有模块依然是绿色,项目经理给我的口头判断是"能按期交付"。最终项目延期 23 天,客户扣了 8% 的尾款。复盘时我们发现,第一次真实偏差早在第 5 周就已经出现,只是在系统里被三层汇报连续过滤,最后变成了"正常波动"四个字。
这次复盘彻底改变了我对"进度跟踪"的理解。它不是把任务状态从"进行中"拖到"已完成",也不是每周拉所有人开一场两小时的会。进度跟踪的本质,是一套以尽可能低的管理成本,把"真实状态"从执行层尽早传递到决策层的机制。这篇文章不复述定义,讲的是我在多个项目里验证过的落地方案:基线怎么定、颗粒度怎么切、升级规则怎么写、工具怎么把机制固化,以及在不同团队规模下该怎么取舍。
一、先给结论:关于进度跟踪的五个判断
在展开案例前,我先把这几年反复验证、且最反常识的五条判断放在前面。如果你手上的项目正在延期,先拿这五条自查,大概率能找到症结所在。
1. 跟踪的第一目标是"尽早发现偏差",不是"汇报进度"
大多数团队把跟踪做成了一件向上汇报的事:周报、月报、汇报 PPT。但汇报是结果,不是目的。跟踪真正要回答的问题是:偏差最早能在哪一周被发现?发现之后多久能形成决策?如果这两个数字都在恶化,报表再漂亮也没意义。
我见过一个极端案例:某团队做了非常精细的周报,每项任务都标了完成百分比,PMO 每个月汇总一次。但项目群 9 个月里没有任何一次会议专门讨论"偏差应对",所有会议都在确认状态。结果是偏差被完整记录、完整汇报、完整忽略。
2. 没有基线,跟踪会退化成情绪判断
基线的意思是:在某个时间点被正式确认、之后变更需要走流程的那份范围、时间与成本口径。没有它,"进度慢了"和"进度正常"就只是一种感觉。
我见过最典型的场景是范围蔓延。项目启动时说要"做一个数据看板",第 6 周变成"支持多租户",第 9 周变成"还要有移动端"。团队每周都在满负荷干活,每个人都很累,但基线从未更新,于是所有人都觉得自己在赶一个赶不上的工期,却说不出落后了多少。
3. 跟踪的颗粒度是"可验证成果",不是"任务百分比"
"接口开发完成 80%"这句话几乎不携带任何信息。80% 是谁判定的?剩下 20% 是什么?是联调、是异常处理,还是文档?如果剩下 20% 里藏着最难的部分,那 80% 反而是一种误导。
我现在的做法是:把跟踪单位换成可验证的交付物,比如"接口联调通过并输出一份可复现的测试记录""结构件通过跌落测试并出报告"。这类成果有一个共同点,完成与否可以被第三方验证,不需要靠汇报者的自我判断。
4. 跟踪必须闭环到决策记录,否则只是信息噪音
发现偏差只是中间态,不是终点。偏差出现后只有四种可能:追加资源、调整范围、调整时间、接受风险并记录。这四件事必须在一次明确的会议上被选出来,并留下"谁、在什么时间点、做什么"的记录。
没有这一步,跟踪就变成了一种消耗:大家每周花两小时同步坏消息,然后什么也不变,下一周继续同步同样的坏消息。三次之后,团队就会开始隐瞒,因为他们已经学会了"报坏消息没有用,只会被追问"。
5. 跟踪成本必须显性化,否则会用团队信任付费
跟踪是有成本的:会议时长、状态更新工时、管理者的注意力。很多团队不愿意算这笔账,于是用过高的频率去覆盖低风险的任务,最后团队成员把状态更新当成填表任务,敷衍了事,数据质量反而下降。
我的经验值是:一个成熟项目里,团队每周花在状态同步上的时间不应该超过总工时的 3%-5%。超过 8%,通常意味着跟踪颗粒度切错了,或者是把跟踪当成了考核。

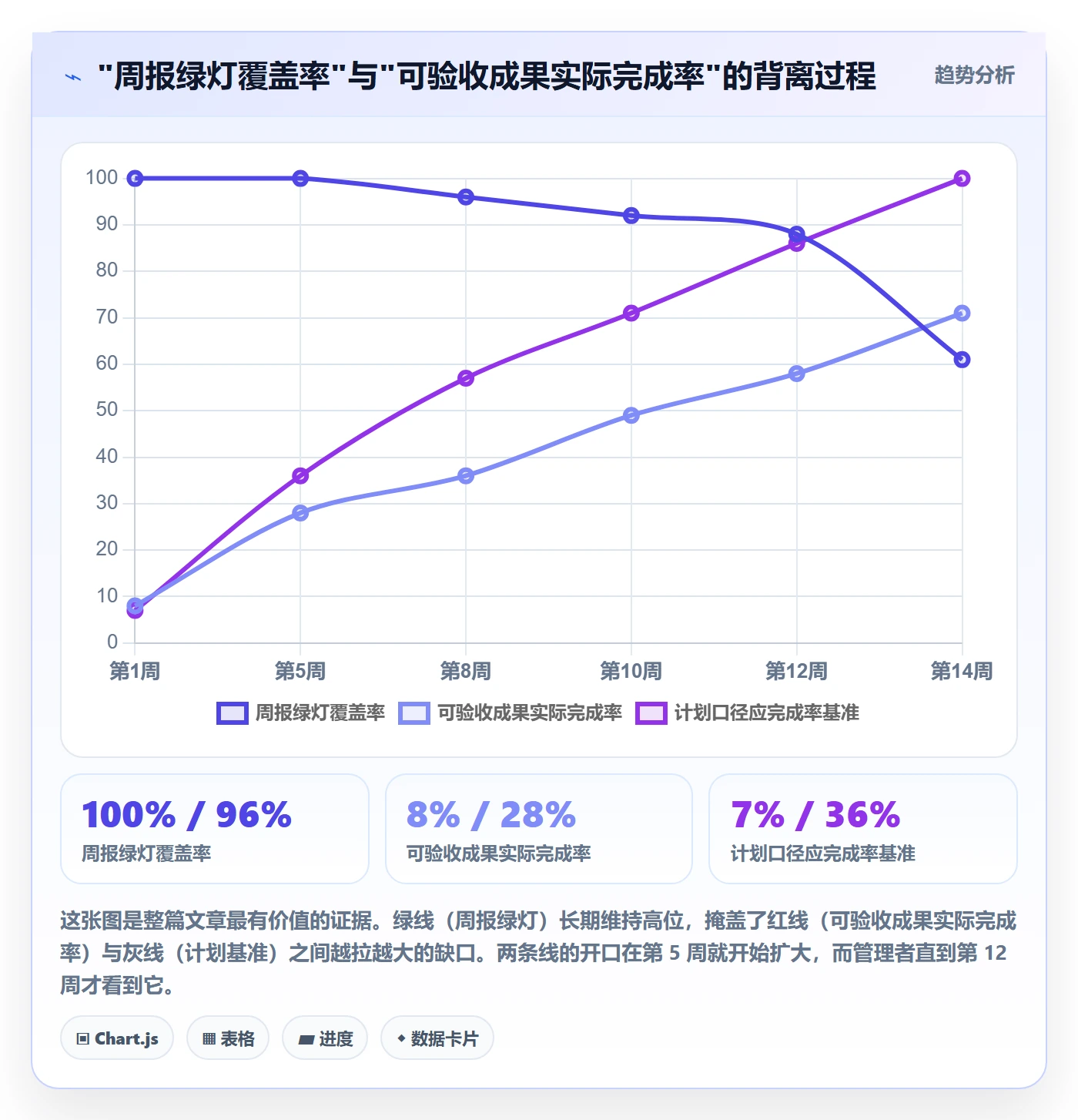

二、背景还原:一次"周报全绿"却延期 23 天的项目
下面这个案例是我在开头提到的那次顾问经历。数据做了脱敏处理,但结构、时间点和偏差成因是真实的。
1. 项目基本盘
项目是为一款工业检测设备做新一代控制系统,合同周期 14 周,团队峰值 46 人,跨 5 个部门,交付物包括硬件样机 3 台、嵌入式固件、上位机软件和一套测试报告。项目采用两周一个迭代的节奏,项目经理有 6 年经验,属于执行力很强、但偏"推动型"的管理风格。
立项时团队做了一份 137 行的任务计划表,用了甘特图,标了里程碑。看起来该有的都有。问题在于,这份计划从未被当作基线使用,它只是启动会上的一份展示材料。
2. 六周"全绿"是怎么形成的
项目的汇报链条是:一线工程师 → 模块负责人 → 部门负责人 → 项目经理。每一层都会做一次"信息加工"。
工程师在系统里更新状态时,倾向于把"卡住了"写成"进行中",因为写卡住意味着要解释原因、可能被追问。模块负责人汇总时会把风险归纳成"需要关注但可控",因为在他的视角里,这确实是可控的。部门负责人再往上一层的汇报里,通常会省略细节,只保留"某模块有轻微延迟风险"。
到项目经理手里时,这句话已经变成了"整体正常,一处小风险已关注"。我后来把这套链路称为进度信息的逐层衰减:越往上,信息越模糊,但语气越确定。
3. 偏差真正出现的时间点
回溯系统记录后我们发现,第一次真实偏差出现在第 5 周:一个供应商的关键传感器件交期从 4 周延长到 9 周。这条信息在系统里留下了痕迹,工程师在任务评论里写了一句"器件可能要等",但没有任何字段被标记为风险,也没有触发任何通知。
第 8 周,器件到货延迟开始传导到硬件联调;第 10 周,联调延迟传导到固件适配;第 12 周,固件适配延迟传导到测试。此时周报仍然是绿色,因为每一层的负责人都在用自己的方式"消化"延迟,指望下一周能追回来。
4. 事后的三个关键数据
- 偏差发现延迟 7 周:真实偏差第 5 周出现,第 12 周才进入项目经理的决策视野。
- 延期 23 天,其中 16 天可归因于发现延迟:如果第 5 周就启动供应商替代方案,理论延期可以压缩到 7 天左右。
- 周会时长 2.5 小时/周,实际产生决策的比例约 8%:整场会议 90% 的时间在同步状态,只有极少数议题进入了决策环节。

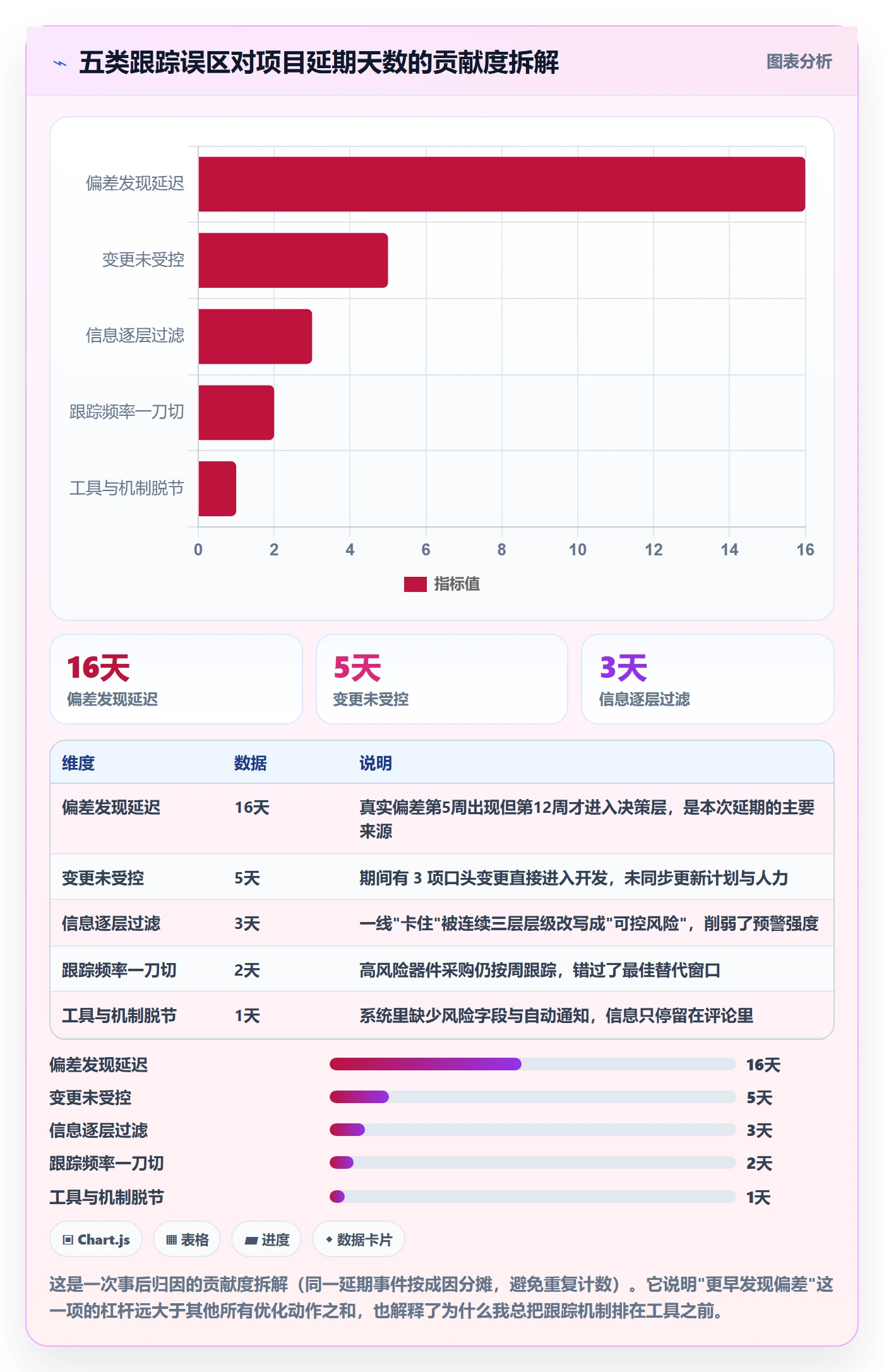

三、拆解五个高频误区
这个项目踩的坑不是个例。我把这几年在十几个项目里反复见到的跟踪误区归纳成五类,每一类都会直接吃掉项目的缓冲时间。
1. 把跟踪等同于催办
最常见的场景是:项目经理每周在群里问一遍"这个做完了吗""那个什么时候好"。这不是跟踪,这是催办。催办只解决"谁没动",不解决"动得对不对"。
区别在于,跟踪关注的是状态与基线之间的差值以及这个差值的变化趋势,催办关注的是个体的响应速度。一个团队可能每个人都在飞快响应,但整体方向已经偏离基线三周,催办是发现不了这件事的。
2. 用百分比表达进度
百分比进度最大的问题是它不可验证,且天然向上乐观。我做过一个小范围统计:在同一个模块里,让 5 位工程师各自独立评估"完成进度",得到的数值区间是 55%-85%,而按可验收成果清单计算的真实值是 42%。
这不是工程师不诚实,而是百分比本身没有锚点。换成"三个可验收成果里完成了几个",分歧会立刻收窄到接近零。
3. 所有任务用同一频率跟踪
用日报覆盖所有任务是另一种常见浪费。关键路径上的任务值得日跟踪,一个已经进入稳定维护期的模块用周跟踪就够了。一刀切的日跟踪会导致两个后果:低风险任务产生大量噪音更新,高风险任务的关键信号被淹没在噪音里。
4. 只跟踪不控变更
这是我见过最具破坏性的误区。团队很认真地每周跟踪,但新增需求、范围调整从不走变更流程,直接口头确认后进入开发。
结果是基线被持续侵蚀,跟踪出来的"偏差"其实不是执行不力,而是基线本身已经变了。只跟踪不控变更,等于用一把不断缩短的尺子量同一根木头,然后责怪木头变长了。
5. 用工具替代机制
我见过团队花两个月选型、部署、配置一套看起来很专业的项目管理平台,看板漂亮、报表齐全,但三个月后使用率跌到 30% 以下。原因很简单:他们买的是工具,没有配套定义"谁对哪个字段负责""什么偏差触发什么动作"。
工具能降低机制的执行成本,但不能替代机制本身。这个顺序不能反。
| 误区 | 典型表现 | 直接后果 | 替代做法 |
|---|---|---|---|
| 跟踪=催办 | 每周群里问"完成了吗" | 方向性偏差长期不可见 | 对比基线与实际,看趋势而非单点 |
| 百分比进度 | "完成了 80%" | 状态不可验证、普遍乐观偏差 | 改为可验收成果清单计数 |
| 统一频率 | 全员日报 | 噪音淹没信号、团队反感 | 按关键路径与风险分级设定频率 |
| 只跟踪不控变更 | 口头加需求直接开发 | 基线失效、责任无法判定 | 变更必须走流程并同步更新基线 |
| 工具替代机制 | 平台上线但无人定义规则 | 三个月后使用率崩塌 | 先定规则与责任人,再选型配置 |

四、专业判断逻辑:基线、颗粒度、频率与升级规则
前面讲的是问题,这一节讲我的判断标准。整套逻辑可以概括成一句话:先定基线,再切颗粒度,然后按风险定频率,最后用升级规则把偏差接到决策上。
1. 基线三件套:范围、时间、责任
(1)范围基线:可交付成果清单
把项目拆到"能被第三方验证"的粒度,形成一份带编号的交付物清单。这份清单要经过客户或发起人确认,并作为后续所有进度对比的锚点。经验值是:一个 3 个月的项目,交付物清单在 40-120 条之间比较合适,少于 30 条说明切得太粗,多于 200 条说明切得太细、维护成本会失控。
(2)时间基线:关键路径与里程碑
不需要把所有任务都排进甘特图,但必须明确哪些任务在关键路径上。我的做法是只维护两条线:一条是里程碑线(通常 4-8 个),一条是关键路径上的浮动时间(每个关键任务还剩多少缓冲)。
浮动时间比完成率有用得多。一个任务完成 60% 但浮动时间从 5 天降到 0.5 天,这才是真正需要报警的信号。
(3)责任基线:谁对哪个数据负责
这是最容易被忽略的一条。每一个状态字段都要有明确的责任人:谁负责更新、谁负责校验、多久必须更新一次。如果某个字段没人负责,它在两周内一定会变成过期数据。
2. 颗粒度怎么定:三个判断标准
我通常用三个问题来判断一个跟踪单位是否合适:它能被第三方验证吗?它的周期不超过一周吗?它的失败会独立影响交付吗?三个都答"是",就是合适的颗粒度。
反过来说,如果一个任务需要三周才能验证一次,就应该拆开;如果它只是三周任务里的一个子步骤,且不影响交付节点,就不必单独跟踪。
3. 频率怎么定:按关键路径与风险分级

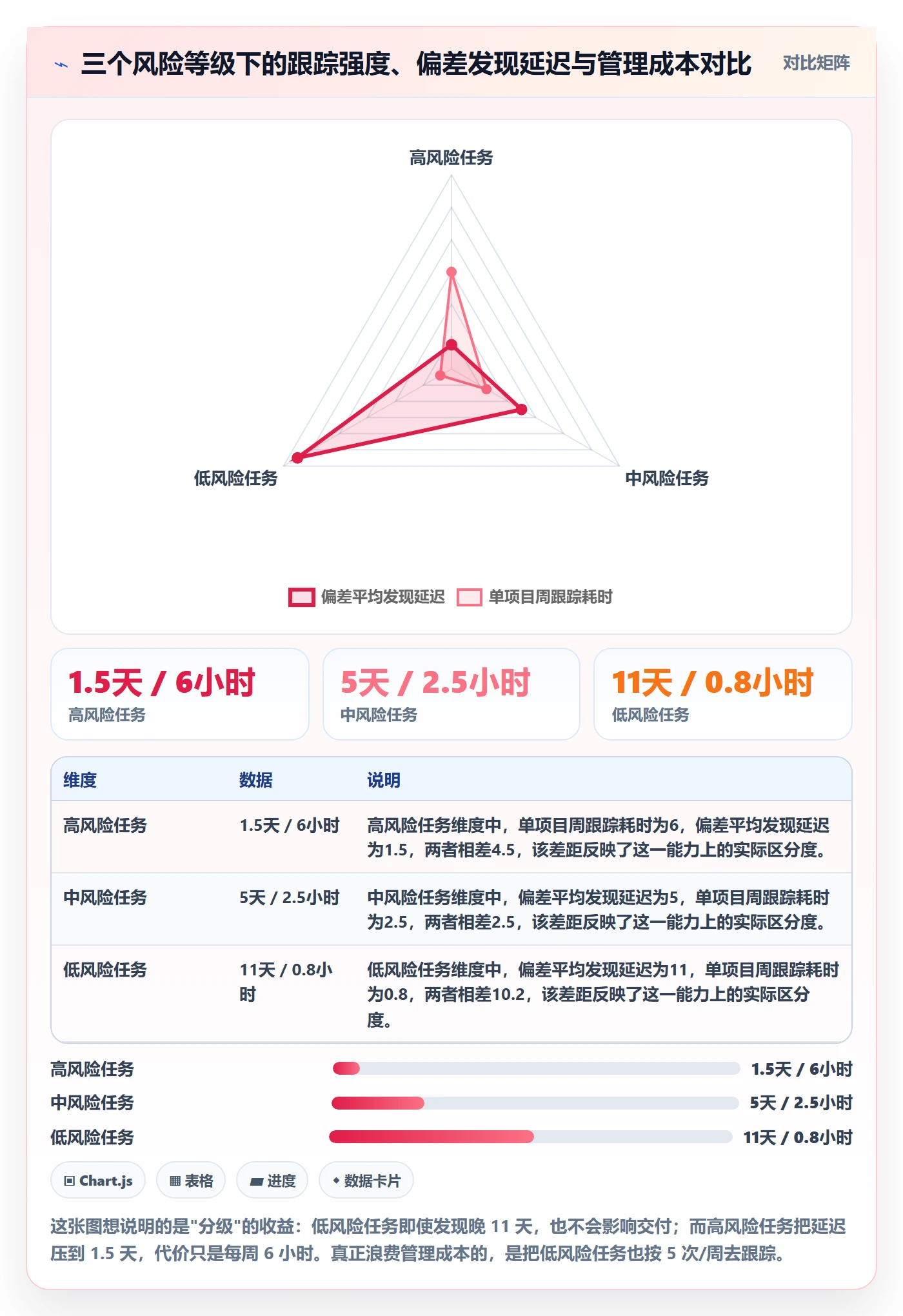

我的分层规则大致如下:关键路径上的任务或高风险阶段用日跟踪,非关键路径但影响里程碑的用周跟踪,稳定维护型任务用双周或按里程碑跟踪。这个规则要在项目启动时就和团队讲清楚,避免执行阶段临时加码引发抵触。
4. 升级规则:偏差触发什么动作
升级规则要写清楚三件事:触发条件、上报对象、决策时限。我常用的模板是:浮动时间低于 2 天或关键交付物延期超过 2 天,则在 24 小时内由模块负责人上报项目经理,项目经理在 48 小时内组织一次不超过 30 分钟的决策会。
规则的价值在于它把"要不要打扰上级"这个尴尬判断,变成了一个客观的阈值判断,团队不必为此承担人际压力。
| 风险等级 | 典型特征 | 跟踪频率 | 汇报形式 | 升级时限 |
|---|---|---|---|---|
| 高 | 关键路径、外部依赖、首次使用的技术 | 每日 | 异步更新 + 15 分钟站会 | 偏差出现后 24 小时内上报 |
| 中 | 非关键路径但影响里程碑 | 每周 | 看板更新 + 周会确认 | 偏差连续两周未收敛则升级 |
| 低 | 稳定模块、维护型任务、内部优化 | 双周或按里程碑 | 仅在里程碑节点确认 | 不影响交付则不升级,只记录 |

5. 与变更管理联动:让基线活着
基线不是刻在石头上的。正确的做法是:基线可以被修改,但每一次修改都要走流程并留下记录。允许变更、记录变更、同步更新基线,比"禁止变更但私下变更"健康得多。
我的判断标准很简单:如果一次变更会影响关键路径或已承诺的交付日期,它就必须走变更流程;如果只是在已确认范围内的技术方案调整,记录即可,不必升级。
五、落地方案与数据观察:用 PingCode 把机制固化下来
前面讲的都是机制。机制要长期跑下去,必须落到工具上,否则它会随着人员变动和忙碌程度自然衰减。这一节我以 PingCode 为例,讲我们是怎么把这套跟踪机制固化下来的。
1. 为什么这类项目适合 PingCode
PingCode 主要服务中大型企业及 100 人以上的组织,这一点和我们当时面对的场景是匹配的:46 人的项目组、五个部门、外加需要向客户提交审计记录。团队规模小到 10 人的时候,机制靠口头和一张共享表格就能维持;一旦跨过 50 人、涉及多个项目并行,就必须要有一个统一的状态源。
另外两个关键点对我们影响很大。第一,PingCode 支持私有化部署,硬件类客户的图纸、结构参数、供应链信息不适合放在公有云上,私有化是硬性要求。第二,PingCode 支持从 Jira 平滑迁移,我们此前的工作项、迭代记录和自定义字段可以带过来,不用从零重建历史数据,这一点在实际落地时省掉了大约两周的梳理工作。
从国产替代的角度看,对于需要数据自主可控、又不想牺牲研发管理完整度的中大型团队,PingCode 是一个值得认真评估的选择;但我要强调,工具只是载体,下面这几个步骤才是机制本身。
2. 落地第一步:把基线写进系统
我们把 137 行的任务计划表拆成了"可验收成果清单",最终收敛到 78 条交付物,每一条都绑定到对应的迭代与里程碑。这一步花了两天,是整次改造里最费时间也最值钱的两天。
同时我们做了两件事:一是把交付物清单提交客户确认,形成范围基线并锁定版本;二是把关键路径单独打上标记,只有关键路径上的工作项才会触发日跟踪通知。
3. 落地第二步:把跟踪颗粒度绑定到可验收成果
我们在系统里弱化了"完成百分比"这个字段,改为用工作项状态加验收标记来表达进度。一个工作项要进入"已完成",必须满足两个条件:关联的验收条件被勾选,且至少有一份可验证的产出(测试记录、报告、评审结论)被挂载。
这条规则刚推的时候有阻力,工程师觉得多了一步操作。但两周后反馈明显好转,因为大家发现"不用再解释 80% 是什么了",写清楚产出比解释百分比省事。
4. 落地第三步:用自动化规则替代人工催办
这是我最推荐中大型团队做的一步。我们把升级规则直接写成了系统里的自动化逻辑,用规则代替项目经理每天在群里问。下面是规则结构的示意配置,字段名按我们项目的实际情况做了简化。
# 进度跟踪自动化规则(结构示意,非产品官方配置样例)
rules:
name: 关键路径浮动时间预警
trigger:
field: 浮动时间
operator: "<="
value: 2 # 单位:天
scope:
work_item_type: [需求, 任务]
tag: [关键路径]
action:
set_field: 风险等级 = 高
notify: [模块负责人, 项目经理]
create_issue: 风险应对任务
name: 交付物逾期未验收
trigger:
field: 计划验收日期
operator: "overdue_by"
value: 2 # 单位:天
scope:
work_item_type: [交付物]
action:
notify: [项目经理, 质量负责人]
require: 填写偏差说明与追赶方案
escalate_after: 48 # 小时,未处理则升级至项目群例会
name: 高风险任务状态停滞
trigger:
condition: 状态连续 3 个工作日未变更
scope:
tag: [高风险]
action:
notify: [任务责任人]
comment_template: "请更新当前进展、阻塞点与预计恢复时间"
规则上线后,最先消失的不是偏差,而是项目经理每天在群里发的"XX 这个做完了吗"。这类消息在改造前三周平均每天 11 条,改造后降到 1-2 条,且基本都是例外情况。
5. 落地第四步:偏差到决策的闭环
我们在系统里给风险和工作项之间建了关联关系:任何一个被标记为高风险的工作项,必须关联一条风险记录;任何一条风险记录,必须有一个明确的"处理结论"字段,取值只能是四种,追加资源、调整范围、调整时间、接受并记录。
这个约束看起来很形式化,但它解决了前面提到的"开会同步坏消息但什么也不变"的问题。当"没有结论"无法关闭一条风险记录时,决策就会自然发生。

6. 12 周后的数据观察
改造在第二个项目上完整跑了一个周期(12 周)。我记录了几个前后可比的指标,下面是实际观察到的变化,数据来自系统导出和团队工时统计(关键信息已脱敏)。
- 偏差平均发现延迟:从 17 天降到 4 天。主要来自浮动时间预警与交付物逾期提醒。

- 周会时长:从 2.5 小时降到 55 分钟。因为状态同步被系统替代,会议只保留决策议题。
- 状态字段准确率:从约 62% 提升到 91%(抽样核对 40 个工作项)。验收条件与产出挂载的强制要求起了主要作用。
- 返工工时:从每周约 34 人时降到 12 人时。提前发现偏差减少了后期返工。
- 团队每周状态更新耗时:从 4.2 小时/人降到 1.6 小时/人。跟踪变少,但信息质量反而提升。
- 项目准时交付率:同一项目群内,从 3/8 提升到 6/8。样本偏小,仅作趋势参考。

六、不同情况下的行动建议
同一套机制,在 8 人团队和 200 人组织里的落地方式完全不同。下面按规模和项目类型分别给建议。
1. 10 人以下小团队
不要上重型工具。这个阶段最有价值的三件事是:一份 15-25 条的可验收成果清单、每周一次 30 分钟的状态+决策合并会、以及一个共享的任务看板。
关键路径要靠口头确认加白板标记,不必做成甘特图。这个阶段最容易犯的错是过早引入复杂工具,把管理成本变成团队负担。
2. 10-50 人单一项目
这个规模需要开始做机制化。建议配置:可验收成果清单(40-100 条)、关键路径与里程碑双线跟踪、按风险分级的跟踪频率、明确的升级阈值。
工具层面,此时用通用看板工具加少量自动化就能覆盖。要注意的是把"谁负责哪个字段"写清楚,这是这个规模最容易漏掉的一环。
3. 50-200 人多项目并行
这是 PingCode 这类平台价值最明显的区间。多项目并行时,真正的难点不是单个项目的跟踪,而是跨项目的人力冲突和依赖关系,同一个人被三个项目同时排满,任何一个项目出问题都会连锁反应。
建议做法:统一工作项类型与状态定义;建立跨项目依赖字段;资源分配视图按人而不是按项目看;把所有升级规则写进自动化。PingCode 主要服务中大型企业及 100 人以上组织,在这个规模上它的多项目视图和权限体系是能派上用场的。
4. 200 人以上或强合规场景
这个规模下,跟踪要解决的不只是进度,还有审计与追溯:谁在什么时间改了什么、依据是什么。同时数据出域往往是硬约束。

这类场景建议优先考虑支持私有化部署的平台。PingCode 支持私有化部署,也支持从 Jira 平滑迁移,对于既有存量数据要保留、又有数据自主可控要求的组织,迁移风险相对可控。但要说清楚一点:私有化解决的是数据主权问题,不解决机制问题,两者要分开评估。
5. 客户交付型 vs 内部产品型
客户交付型项目的跟踪要额外向前延伸:外部依赖(供应商、客户接口人、第三方认证)必须作为一等公民纳入跟踪范围。前面帕累托图显示外部供应商交付延迟占偏差来源的 34%,这类偏差的特点是发现晚、可控性低,必须提前 4-6 周设置预警点。
内部产品型项目的跟踪重点则不同,更多在需求变更和版本节奏上。这类项目适合用双周迭代加版本里程碑的方式跟踪,不必过度细到日。
| 组织规模 | 跟踪核心目标 | 建议频率 | 工具要求 | 最大风险 |
|---|---|---|---|---|
| 10 人以下 | 方向不错、缓冲够用 | 周跟踪 | 共享看板即可 | 管理动作过重,压垮团队 |
| 10-50 人 | 偏差早发现、责任清晰 | 按风险分级,日/周混合 | 看板 + 基础自动化 | 字段无人负责,数据过期 |
| 50-200 人 | 多项目资源冲突与依赖 | 日/周/双周三级 | 统一平台、跨项目视图 | 人力超配、连锁延期 |
| 200 人以上 | 可追溯、可审计、数据可控 | 分级 + 例外管理 | 私有化部署、权限体系 | 流程过重导致执行层绕行 |

七、不同情况下的取舍
没有一套跟踪方案是普适的。下面这几组取舍是我在实际项目里反复要面对的,给出我的判断供你参考。
1. 跟踪成本 vs 风险敞口
我的算法很朴素:把它当成一笔保险。如果一次跟踪动作的成本,低于它所能避免的延期损失的期望值,就值得做。
举例来说,一个关键路径任务还剩 3 天浮动时间,延期一天的违约成本是 8000 元,那么每天花 15 分钟跟踪,显然是划算的。反过来,一个内部工具优化任务即使晚两周也不影响交付,就没有必要日跟踪。
2. 数据实时性 vs 团队心理安全
这是一个被严重低估的取舍。跟踪越密集、数据越实时,团队的"被监视感"就越强,越倾向于报喜不报忧。我见过团队为了不让风险字段变红,故意不把任务标记为高风险。
我的做法是明确区分"状态可视"和"个人考核":进度数据只用于项目决策,不进入个人绩效评价。这条规则要在项目启动时公开声明,并且真的做到。一旦有人因为报风险被追责,整套跟踪机制会在两周内失效。
3. 流程刚性 vs 执行灵活性
流程太松,数据不可信;流程太紧,团队会绕开系统工作。我的经验是:只在少数几个关键字段上强制,其余字段保持可选。
比如"可验收成果挂载""风险处理结论"这两个字段是强制的,不填就无法流转状态;但"工时估算""备注"这类字段保持可选。强制字段超过 5 个,执行成本会明显上升。
4. 自建/开源 vs 商用平台

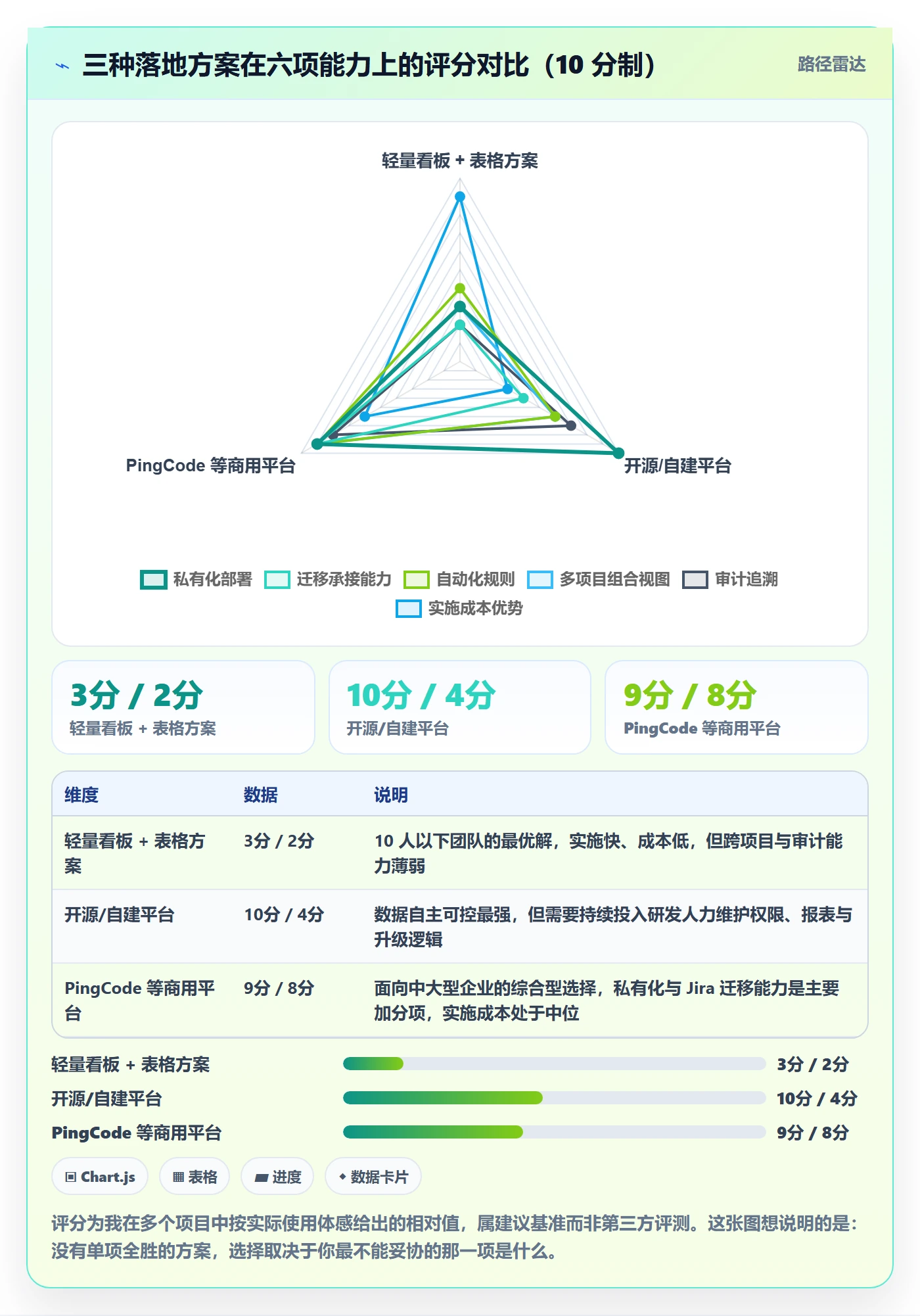

这三个选项我都在不同项目里用过,判断标准是团队规模与合规要求。
10 人以下用开源或轻量工具完全够用,成本最低。50 人以上、需要多项目视图和完整追溯链时,自建的成本会急剧上升,因为你要自己维护权限模型、审计日志、自动化和报表体系,隐性人力成本常常超过商用平台费用。
这个区间里,PingCode 这类面向中大型企业、支持私有化部署、且能承接 Jira 历史数据的平台,是性价比相对可控的选择。但如果你只有 15 个人、没有任何合规要求,我反而不建议上这类平台,因为它带来的配置成本会超过收益。
5. 跟踪深度 vs 项目经理的带宽
最后一个取舍是最现实的:项目经理一个人能管的跟踪深度是有限的。经验值是一个人同时深度跟踪的项目不超过 2 个,超过之后必然转向"看报表"。
这时候唯一的解法是把跟踪下沉到模块负责人层,项目经理只接收升级信号。这也是为什么升级规则必须写清楚,它是项目经理带宽的放大器。
| 取舍维度 | 偏左选择 | 偏右选择 | 我的倾向 |
|---|---|---|---|
| 跟踪成本 vs 风险敞口 | 全覆盖高频跟踪 | 只跟关键路径 | 按期望损失定频率,不做全覆盖 |
| 实时性 vs 心理安全 | 数据全公开、全员可见 | 数据仅项目经理可见 | 项目内透明,与考核严格隔离 |
| 流程刚性 vs 灵活性 | 字段全强制 | 全部可选 | 强制字段控制在 3-5 个以内 |
| 自建 vs 商用平台 | 自建/开源 | 商用平台 | 50 人以下自建,50 人以上评估商用 |
| 跟踪深度 vs 项目经理带宽 | 项目经理直接跟踪所有任务 | 完全依赖模块负责人 | 跟踪下沉,只接收升级信号 |

八、收尾:一份可以直接用的跟踪自查清单
回到最开始那个延期 23 天的项目。它真正的问题不是团队不努力,也不是工具不好用,而是信息从执行层流向决策层的过程中,缺少了几道必要的关卡:没有基线,所以看不出偏差;没有可验证颗粒度,所以偏差被平滑掉;没有升级规则,所以偏差停在半路;没有决策闭环,所以偏差被反复讨论却从未被处理。
这套机制的独特之处在于,它把"跟踪"从一个汇报动作,重新定义成了一条从偏差信号到决策记录的传输管道。管道的每一段都有明确的责任人和通过条件,而不是靠项目经理一个人往回找信息。
下面这 8 个问题,可以直接拿去自查你手上的项目。如果其中超过 3 个答不上来,说明跟踪机制存在结构性缺口。
- 你的项目有经过确认的范围基线吗?它最后一次更新是什么时候?
- 你能说清楚当前关键路径上有哪些任务、每个任务还剩多少浮动时间吗?
- 你们的进度是用可验收成果表达的,还是用完成百分比表达的?
- 每一个状态字段都有明确的责任人吗?多久必须更新一次?
- 偏差出现后,团队知道"多少天内、上报给谁、多久内必须决策"吗?
- 最近一个月,有多少条偏差形成了明确的处理结论(追加资源/调范围/调时间/接受)?
- 团队每周花在状态同步上的时间占比是多少?超过 8% 了吗?
- 如果有人主动上报风险,他会被追问责任,还是会被当作机制正常运转?
下一步建议你这样开始:不要一次性改造所有环节。先做最容易见效的一件事,把当前项目拆成一份 40 条以内的可验收成果清单,并标出关键路径。这一件事通常需要一到两天,但它能立刻让你看到此前被百分比掩盖的真实缺口在哪里。
做完这一步,再引入升级规则和决策闭环,最后才考虑工具配置。如果你的团队已经在 50 人以上、多项目并行,或者需要私有化部署与历史数据迁移,那么 PingCode 这类面向中大型企业的平台值得纳入评估范围;如果团队规模还小,先用一两个强制字段和一张共享看板把机制跑通,比急着选型更有价值。

常见问题解答(FAQ)
1. 进度跟踪的频率到底怎么定,是不是每天都开站会才叫跟得紧?
我之前带一个跨部门的系统对接项目,一开始听人说进度要天天盯,就安排每天早上站会,结果开了两周团队就开始敷衍,报的都是‘按计划进行’。后来我又改成一周一次,结果里程碑前一周才发现接口联调卡住了。我现在特别纠结,跟踪太密团队烦,太松又怕爆雷,到底有没有一个可判断的标准?
频率不该由个人习惯决定,而应该按风险分级。可操作的做法是先把工作包分成三级:高风险指关键路径上的任务、有外部依赖、采用新技术或首次合作的第三方,这类任务用每日 10 分钟站会加每周一次实物确认;中风险用每周一次书面更新加双周一次交付物抽样;低风险只在里程碑节点确认。
判断依据是跟踪成本要可控,粗略算一下,8 人团队每天多开 20 分钟站会,一周就是 13 个小时以上的人力消耗,如果这个阶段本身的延期概率不到 15%,这笔投入并不划算。
另外一个容易忽略的口径是,频率应该跟着‘不确定性’走而不是跟着‘项目重要程度’走,同一个项目在不同阶段的跟踪密度本来就该不一样,比如设计阶段周跟踪,上线前的联调阶段就该切到日跟踪。建议你在项目计划里直接写明每个阶段的跟踪频率,让团队提前知道规则,而不是靠你临时加会。
2. 进度跟踪应该跟到任务完成百分比,还是跟到具体交付物?
我们团队用工具里的任务进度条,大家自己拖到 60%、80%,看着挺整齐。但每次到了要交付的时候,才发现那些标着 80% 的任务其实还差一大截,有的甚至连方案都没定。我就很疑惑,百分比这种口径看起来最直观,为什么反而最不准?那到底该跟踪什么才靠谱?
百分比的最大问题是它没有验证标准,人对‘完成 80%’的估计偏差极大,一个任务从 80% 到 100% 往往还剩一半工作量,尤其是设计、开发、文档这类脑力工作。更靠谱的口径是三件事一起报:本周期内已经产出且能被别人看到的东西、剩余工作量、当前阻塞项。
产出要写成名词而不是动词,比如‘接口文档已评审通过’‘测试用例已提交到用例库’,而不是‘接口开发中’。剩余工作量用剩余人天或剩余任务数,不要用百分比,因为人天可以累加、可以对比,百分比不能。判断依据很简单,如果这个任务明天换一个人接手,他能不能只看记录就知道还剩多少活,如果不能,说明跟踪口径不合格。
落地时可以把工具的进度字段改成只允许填剩余人天和阻塞项,完成状态由验收人确认,汇报人自己不能直接把任务置为完成。
3. 周报上所有任务都是绿的,可项目还是延期了,怎么在设计跟踪机制时就防止这种信息失真?
我遇到过一次特别典型的翻车,连续四周周报全绿,结果里程碑前一周突然告诉我第三方接口没到位,整个联调要往后推十天。事后我问具体负责人,他说早就知道有风险,但觉得还没到要说的程度。这件事让我意识到问题不在团队不努力,而在我这套跟踪机制本身就是靠大家自觉上报。我该怎么改?
信息失真的根源通常是汇报链条太长加上没有交叉验证。可执行的做法是在机制里加三类硬校验。第一,每个里程碑必须绑定一个第三方可检验的凭据,比如评审记录、签字确认文档、测试报告、上线记录,没有凭据就不能标记完成。
第二,关键任务设置独立的客观数据源,比如代码提交记录、流水线构建结果、客户侧的确认邮件,用机器产生或外部产生的数据去校准人工汇报,凡是人工数据和客观数据对不上的任务,自动进入复核清单。
第三,缩短汇报链,让任务的直接负责人对数据负责,而不是由小组长汇总后再往上交,汇总环节每多一层,坏消息被过滤的概率就明显上升。另外可以定一条规则,凡是已识别到的风险,不管当前影响大小都要进风险登记表并每周更新状态,这样‘还没到说的程度’就没有借口了,说不说由规则定,不由个人判断。
4. 发现进度偏差以后,项目经理具体该做什么?升级和决策的规则怎么设才不流于形式?
我经常遇到的情况是,偏差报了、会也开了,大家讨论半天,最后结论是‘再观察一周’,然后一周后还是老样子。我作为项目经理,感觉自己在中间更像一个传话的,而不是做决策的人。到底偏差到了什么程度必须升级,升级之后要产出什么,才能让跟踪真正闭环?
关键是把‘跟踪’直接接到‘决策’上,而不是接到‘下次再看’。升级门槛可以量化:偏差影响到关键路径上任意一个里程碑超过 3 天,或者已经消耗掉该任务总浮动时间的 50%,就必须升级,不受个人心情影响。
升级之后要求 24 小时内做出四选一的决策,只有这四种选项:调配资源、调整实现方案或缩减范围、正式变更基线并书面确认对时间和成本的影响、接受延期并把它登记为已知风险。选完之后必须留下决策记录,写清楚决策内容、决策人、生效时间和后续验证节点。
判断机制有没有失效很简单,如果一次偏差讨论完,没有人名、没有日期、没有对基线的影响说明,那这次跟踪等于没发生。还有一个细节值得坚持,决策记录要公开给所有相关方,尤其是‘接受延期’这个选项,必须让发起人也知道,否则延期最后会变成项目经理一个人的责任。
项目结束后复盘时,不要只看结果,要把每一次偏差从发现到决策的记录拉出来看,哪些偏差是反复出现的、哪些升级规则从来没被触发过,这两类信息比最终是否按期交付更能说明你的跟踪机制是不是真的在运转。
核心关键词
文章包含AI辅助创作:追踪落地方案:项目经理开展进度跟踪的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/469184
读者评论
作为项目经理,最扎心的是“逐层衰减”那段。我们也是工程师不敢报卡点,模块负责人习惯说“可控”,到我这儿全成了绿灯。文章把基线、可验收成果和升级规则串起来,比单纯强调日报有用。但真落地时,怎么让一线敢报坏消息,可能比工具选型更难。
从PMO角度看,那张绿线与实际完成率背离的图很有说服力。不过6个项目回溯、事后归因,样本和口径都有限,图表更像推演而非严谨定量。框架值得借鉴,尤其“跟踪必须闭环到决策记录”,但别把贡献天数当成精确结论。
作为执行层,我支持把跟踪单位换成可验收成果,也认同每周填表别超总工时5%。但现实中很多公司把状态更新直接挂考核,越精细越变成填表表演。若不能承诺“报风险不被追责”,再好的机制也会被数据美化抵消。
