进度更新怎么做?项目负责人风险控制:进度管理从0到1

2024 年 Q2,我带过一个 120 人规模、跨 5 个团队的交付项目。连续三周周报全绿,里程碑完成率写着 92%,结果第四周客户发来一封措辞很客气的邮件:验收推迟六周,理由是"核心链路的联调环境一直没准备好"。问题不在团队不努力,问题在于我们的进度更新机制从头到尾只回答了一个问题,"做完了多少",却从来没有回答"哪里会做不完"。

那次复盘之后,我把进度更新彻底重做了一遍。从原来一张 Excel 周报,改成了三层对象、四类信号、一条闭环的结构,并且把风险控制直接嵌进更新表里。这套方法后来在 9 个项目上跑过,累计 214 次进度更新记录,里程碑准时率从 61% 提到 88%,风险提前发现率从不到 30% 提到 74%。

这篇文章不讲"进度更新模板大全",而是从风险控制的角度反推进度更新应该怎么设计。如果你是需要向老板、客户汇报进度,又不想只写"完成 80%"的项目负责人,下面的内容可以直接拿去用。

一、先给结论:进度更新是风险控制机制,不是汇报仪式

我先把最重要的判断放在最前面:进度更新不是为了告诉别人你干了多少活,而是为了让偏差在还能挽回的时候被发现。这两件事的差别,决定了你的更新表里到底该填什么字段。

1. 一份合格的进度更新必须回答四个问题

我把这四个问题贴在每个项目的更新表首行,作为填写是否合格的判定标准。少答任何一个,这份更新在风险控制上就是无效的。

  • 现在实际在哪?不是完成百分比,而是可验证的产出:哪些交付物已通过验收、哪些里程碑已关闭、哪些任务已进入待验收状态。
  • 应该在哪?对照基线,本来今天应该关闭几个里程碑、应该消耗多少人天。
  • 差距是多少、为什么?偏差要量化到天数和人天,原因要落到具体环节,而不是"需求变更较多"这种无主语描述。
  • 谁需要在什么时候做什么决策?每次更新必须产出行动项,明确责任人、截止时间、验证方式。

前三个问题决定了你能否识别风险,第四个问题决定了风险能否被处理。很多团队的更新只做到第一个问题,所以永远在"发现问题时已经来不及"的循环里打转。

2. 三种更新方式的实际效果差异

下面这组数据来自我自己经手的 9 个项目,按更新方式分成三组做的横向对比。同一批人、类似的业务复杂度,唯一变量是进度更新机制。样本量不大,但趋势非常稳定。

进度更新怎么做?项目负责人风险控制:进度管理从0到1

值得说明的是,"百分比+偏差原因"这一组已经比纯百分比组好很多了,但它仍然缺一个关键动作:把风险信号写成可升级的条目,而不是写在备注里。真正拉开差距的是第三组。

3. 判断进度更新是否有效的三个结果指标

不要用"周报有没有按时交"来评价进度更新质量,那是动作指标。真正该看的是下面三个结果指标,我在每个项目里都按周记录。

  1. 风险提前发现率:在风险实际发生前至少一个更新周期被记录的比例。低于 50% 说明你的更新是事后记录,不是预警。
  2. 行动项按期关闭率:更新里承诺的行动项,在截止日期前完成并验证的比例。低于 70% 说明更新没有权威性,开了会等于没开。
  3. 基线变更可控率:范围、时间、资源的变更是否都经过影响评估和审批。这个指标低,说明延期是"悄悄"发生的。

二、为什么周报全绿,项目还是会延期

很多项目负责人会经历一个非常困惑的阶段:每周都在更新,团队成员也都按时填了,但项目还是在最后关头崩掉。我观察下来,原因几乎都集中在四个地方。

1. 报的是完成率,掩盖的是剩余工作

"完成 90%"是项目管理里最危险的数字。它把剩下 10% 的工作量完全隐藏了。一个接口开发"完成 90%",剩下的 10% 可能包括联调、异常分支、性能压测、文档,实际工作量可能是前面 90% 的一半以上。

更麻烦的是,百分比是主观估计,而剩余工作是客观清单。我在项目里推的一条硬规则是:不允许用百分比汇报任务进度,只能报"剩余任务清单 + 每项的预计完成时间"。这个改动一开始被团队抱怨麻烦,但两周后没人愿意改回去,因为它把不确定性摊开了。

2. 依赖逾期没人报,因为"不是我这边的问题"

依赖是进度管理里最容易被系统性忽略的一环。A 团队在等 B 团队的接口,B 团队在等 C 团队的数据权限,C 团队的人在等审批。每一环都"不是自己的问题",所以每一环都不会出现在自己的更新里。

结果就是,等到 A 团队发现自己做不完的时候,整条链路已经耽误了三周。我的做法是在更新表里强制增加一个字段:本周被我阻塞的下游团队 / 本周阻塞我的上游团队。这个字段一加,跨团队问题从"没人提"变成"每周都会出现在三个团队的更新里"。

3. 变更没记录,延期就成了无主事件

我在一个项目里做过一次回溯,把 5 次延期逐一追溯到源头,发现其中 4 次的起因都是"小变更":加一个导出功能、多支持一个角色权限、改一下审批流程。每次变更单独立看都不大,团队也就顺手做了,没人记录,没人评估对工期的影响。

半年后这些变更累积成了 23 天的工期缺口,但因为没有任何一条记录,责任和决策都无从谈起。变更控制的本质不是限制变更,而是让变更的成本可见。

4. 偏差没有阈值,所有人都在凭感觉判断严重程度

什么叫"进度正常"?如果团队里没有统一答案,那么每个人心里的标准都不一样。技术负责人觉得延期两天很正常,项目经理觉得延期两天就要预警,老板觉得延期两天根本不算事。三种标准混在一起,升级机制就永远启动不了。

下面这张帕累托图是我统计 9 个项目、共 47 次延期事件的原因分布。前四类原因贡献了接近八成的延期天数,而它们几乎全部可以通过更新机制的改进提前识别。

进度更新怎么做?项目负责人风险控制:进度管理从0到1

三、拆解:进度更新最常见的七个误区

这一节我按"误区,后果,改法"的结构列出七个高频问题。它们几乎覆盖了我见过的所有"更新做了但没用"的场景。

1. 误区一:把进度更新等同于写周报

周报是沟通载体,进度更新是管理机制。周报可以一周一份,但进度更新的频率应该跟着项目阶段走。关键路径上的任务需要每天看,里程碑承诺需要每周看,经营层面的资源投入需要每月看。

把两者混为一谈的后果是:该高频看的东西看得太晚,该低频看的东西浪费太多时间。我见过团队每天早上花 30 分钟开站会,却一个月才更新一次里程碑状态,结果就是天天盯着树叶,看不见树在倒。

2. 误区二:只报已经发生的事,不报可能会发生的事

这是"事后记录"型更新的典型特征。更新内容全是完成清单,风险一栏永远写"无"。这种更新在风险控制上的价值接近零,因为它只在事情已经无法挽回时提供信息。

改法是给风险字段设下限。我的做法是:只要项目处于执行期,风险栏不允许为空,至少要有 1 条"目前尚不确定但可能影响工期"的事项。逼着团队去想,比等着团队主动想有效得多。

3. 误区三:风险登记册填完就放在那里

我见过太多项目的风险登记册,第一次评审时认真填了 20 条,之后再也没打开过。没有 owner、没有跟进日期、没有状态流转的风险登记册,本质就是一份文档。

正确的做法是把风险登记册和进度更新绑定:每周更新时,风险条目必须更新状态(未变/升级/降级/关闭),超过两周状态未变的风险要标注复查原因。这一条规则能让风险登记册真正活起来。

4. 误区四:没有基线,凭感觉判断延期

基线的意义不是"计划不能改",而是"判断偏差要有参照"。如果每次汇报时计划都是最新版本,那么你永远无法判断自己偏了多少。

我的做法是维护两条线:基线计划(变更需审批)和当前计划(日常调整可同步)。更新时同时展示两条线之间的差距,这个差距本身就是最重要的进度信号。

5. 误区五:一份报告发给所有人

团队需要看到任务级细节,管理层需要看到趋势和风险,客户需要看到承诺和变更。同一份报告同时发给这三类人,结果就是团队嫌啰嗦、管理层看不到重点、客户被细节吓到。

分层沟通不是政治操作,而是信息效率问题。我通常准备三个版本:任务看板、周度风险摘要、里程碑与变更说明。内容同源,颗粒度和表达方式不同。

6. 误区六:更新频率一刀切

有人觉得更新越频繁越好,于是要求所有人每天更新所有任务。结果是一周后大家开始敷衍填写,数据质量崩塌,比不更新还糟糕。

下面这张散点图是我按项目复杂度和更新频率做的分组观察。更新频率和风险提前发现率不是线性关系,而是有明显的倒 U 型。找到自己项目的最优点,比盲目提高频率更有价值。

进度更新怎么做?项目负责人风险控制:进度管理从0到1

7. 误区七:以为买了工具就管好了进度

工具解决的是"信息如何存储和呈现",解决不了"谁来更新、更新什么、偏差如何处理"。我见过组织花大价钱上了专业平台,字段还是那几个:任务名、负责人、状态、完成百分比。工具换了三代,管理水平原地踏步。

正确的顺序是先定字段和规则,再选工具。字段体系是管理思想的载体,工具只是把它固化下来。顺序反了,就是让工具反过来决定你的管理方式。

四、专业判断逻辑:三层对象、五种信号、一条闭环

这一节是全文的核心方法论。我在实践中把它压缩成一句话:用三层对象组织信息,用五种信号识别风险,用一条闭环确保动作落地。

1. 三层对象:任务层、里程碑层、项目层

很多团队的进度信息是扁平的,几百个任务平铺在一起,看不出层次。结果就是任务完成率 85%,但没人知道项目整体健不健康。正确做法是分层管理,每层关注不同的信息。

层级 关注对象 核心问题 更新频率 典型字段
任务层 具体工作项 今天做完了什么、卡在哪 每日 状态、阻塞项、剩余工作、负责人
里程碑层 阶段交付承诺 承诺能不能按时兑现、依赖是否到位 每周 基线日期、预计日期、偏差天数、依赖方
项目层 整体趋势与资源 风险多大、要不要升级、要不要变更基线 每月 / 里程碑节点 整体状态、风险敞口、变更记录、资源占用

三层之间不是简单的汇总关系。任务层 100% 完成,不代表里程碑能按时关闭,因为里程碑还依赖验收、联调、外部审批。这一点想清楚了,你就不会再用任务完成率来汇报项目进度了。

下面这张漏斗图展示的是从原始数据到决策行动的信息衰减过程。大多数团队的问题在于,信息在第三层(偏差分析)就已经断掉了,后面三层全部缺失。

进度更新怎么做?项目负责人风险控制:进度管理从0到1

2. 五种信号:把风险写成可判定的条目

风险描述写得好不好,直接决定它能不能被升级处理。"需求可能有变化"这种描述没人能行动,"客户方新增导出功能,预计增加 6 人天,影响 M3 里程碑 3 天"才是可判定的条目。

我把进度更新中需要捕捉的风险归纳为五类信号,每类都有明确的触发条件:

  1. 偏差信号:里程碑预计完成日期相对基线偏移超过设定阈值(例如 3 个工作日)。
  2. 依赖信号:任一外部依赖项逾期超过 2 个工作日仍未交付,或依赖方未给出明确新日期。
  3. 资源信号:关键路径上的成员被其他项目占用超过其可用工时的 20%,或关键角色出现空缺。
  4. 变更信号:任何影响范围、验收标准、交付时间的变更请求,无论大小。
  5. 质量信号:同一交付物返工超过 2 次,或测试缺陷密度较前一阶段上升 50% 以上。

这五类信号的好处是它们都可以用规则判定,而不是靠感觉。我甚至把它们写成了更新表单的自动校验规则,字段不满足条件就不允许提交。下面是一段简化后的规则定义,你可以直接改成自己工具里的校验逻辑。

update_rules:

id: deviation_threshold

when: milestone.forecast_date – milestone.baseline_date >= 3 days

then: status = "yellow", require: reason, owner, recovery_plan

id: dependency_overdue

when: dependency.due_date 20%

and member.on_critical_path == true

then: require: resource_decision, decision_owner

id: change_without_record

when: scope_item.new == true and change_log.entry == null

then: block_acceptance = true, require: impact_assessment

id: rework_signal

when: deliverable.rework_count >= 2

then: require: root_cause, quality_owner

3. 红黄绿阈值:让"严重"变成所有人一致的理解

红黄绿最大的问题是它常常变成装饰。要让它真正起作用,必须提前约定每个颜色对应的行动,而不是颜色本身。

我在项目启动会上就把下面这张阈值表确认下来,写进项目章程,所有干系人签字。这样后续就不用每次争论"这算不算严重"。

进度更新怎么做?项目负责人风险控制:进度管理从0到1

4. 里程碑趋势图:比百分比更早暴露系统性延期

如果只能保留一个进度图表,我会选里程碑趋势图。做法很简单:横轴是更新周期,纵轴是里程碑的预计完成日期,每次更新时把每个未关闭里程碑的预计日期画一个点。

关键在于看斜率。单个里程碑的日期在往后漂,说明这个环节有问题;所有里程碑的日期都以相近的斜率往后漂,说明整个项目的估算体系或资源投入有系统性问题。后者用百分比是永远看不出来的,因为百分比可以一直是 85%。

进度更新怎么做?项目负责人风险控制:进度管理从0到1

这张图里 M3 的斜率一直很稳定,说明它不是某个环节的偶发问题,而是从项目一开始估算就过于乐观。这类问题必须在中期就触发基线重评,而不是等到交付前两周才承认。

5. 一条闭环:更新的产出必须是可验证的承诺

这是最容易被忽略的一环。开了两小时会,讨论很充分,结论是"大家再努努力""加强协作"。这种结论在风险控制上等于零。

我的要求是每次进度更新的输出必须包含行动项清单,每条行动项必须回答四个问题:谁做、做什么、什么时候做完、怎么验证完成。缺任何一项,这条行动项就不算成立,下次更新时会被重新打回。

验证方式这一项最容易被跳过,但恰恰最重要。"完成联调"不是可验证的,"M2 联调环境中 12 个核心接口全部返回 200 且压测通过"才是可验证的。有了验证标准,下次更新就不需要争论"到底算不算完成"。

五、从0到1:30/60/90 天落地路线

如果你所在的团队目前还停留在"周报写百分比"的阶段,不要一次性推全套机制。我用下面这条 90 天路线在三个不同组织里落地过,每次都能跑通,关键在于每一步只改一件事。

1. 第一个 30 天:统一口径和模板

这个阶段的目标不是提升风险控制能力,而是让所有人对"进度"这个词有一致理解。具体动作有三件:

  • 定义完成(Definition of Done):对每一类交付物明确"完成"的标准。以代码任务为例,完成 = 代码合并 + 单元测试通过 + 集成环境验证通过 + 文档更新。没有这个定义,90% 陷阱就无法避免。
  • 建立里程碑清单:把项目拆成 5-9 个可验收的里程碑,每个里程碑必须有明确的验收人和验收标准。
  • 统一更新模板:把下面这张表的字段固定下来,所有人用同一套字段填写。
字段分组 字段名称 填写要求
状态 整体状态 / 里程碑状态 红黄绿,必须对应阈值表,不允许主观判断
实际 已完成交付物、已关闭里程碑 只写已通过验证的产出,不写"基本完成"
偏差 基线日期、预计日期、偏差天数 偏差必须折算天数与人天,不接受"略有延期"
原因 偏差原因分类 从固定分类中选,不允许自由填写
风险 风险 / 问题 / 依赖 / 变更 四类分开填,缺项写"无"必须给理由
行动 行动项、责任人、截止日、验证方式 四项齐全才算有效行动项
支持 需要的决策或资源 明确升级对象和期望决策时间

2. 第二个 30 天:建立基线与风险阈值

这个阶段做三件事:把基线固化下来、把阈值定下来、把升级路径打通。

基线方面,我建议至少固化三个维度:范围基线(交付物清单)、进度基线(里程碑日期)、资源基线(人力投入)。基线一旦确认,任何变更都要走评估流程。这听起来很重,但实际操作中可以简化,关键是"变更必须留痕"。

阈值方面,直接用上一节的区间表,结合自己项目的容错空间微调即可。我一般会问团队一个问题来定阈值:如果这个里程碑晚多久,你就必须告诉老板?那个数字往往就是红灯阈值。

升级路径方面,要明确三件事:谁有权决定加资源、谁有权决定改交付日期、超过多少天必须上升到哪个层级。这三件事不定清楚,风险识别出来也没人能处理。

3. 第三个 30 天:闭环与复盘

这个阶段开始产生真正的管理收益。每周复盘三个指标:风险提前发现率、行动项按期关闭率、基线变更可控率。

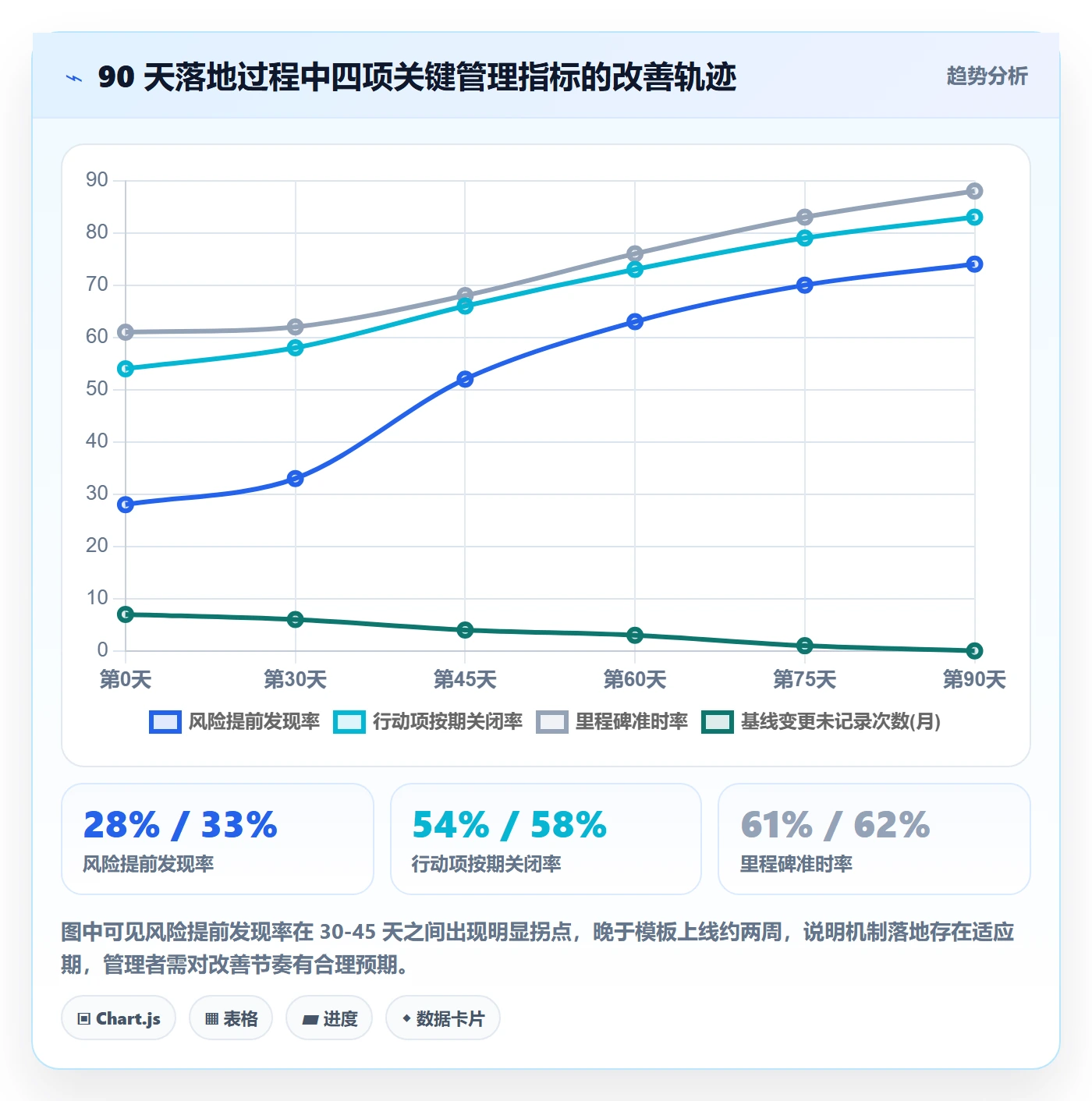

我在实际项目里观察到的改善节奏是这样的:前 30 天几乎没有指标变化,因为大家在适应新模板;第 45 天左右风险提前发现率开始明显上升;第 60 天之后行动项关闭率和里程碑准时率才跟上。这个滞后是正常的,不要因为前一个月没效果就放弃。

进度更新怎么做?项目负责人风险控制:进度管理从0到1

六、工具怎么选:表格、看板、专业平台的取舍

我不太愿意直接推荐某个工具,因为工具选择高度依赖组织规模、合规要求和现有系统。但判断标准是通用的,我一般从五个维度打分,得分最高的不一定最贵,而是最匹配当前机制的。

1. 五个判断维度

  1. 字段可配置性:能不能自定义风险、依赖、变更、验证方式这些字段,而不是只有状态和完成率。
  2. 数据源唯一性:任务、风险、变更是否在同一套数据里,避免三份表互相打架。
  3. 权限与审计:能否记录基线变更历史、谁在什么时候改了什么,这对合规场景是硬要求。
  4. 迁移成本:现有数据能不能平滑迁移,团队学习成本有多高。
  5. 自动化能力:能否根据阈值自动标红、自动升级、自动提醒行动项到期。

很多团队卡在第五点。如果阈值判定还要靠人肉盯表,这套机制通常在三个月内就会荒废。自动化不是锦上添花,而是机制能不能长期存活的关键。

进度更新怎么做?项目负责人风险控制:进度管理从0到1

2. 中大型组织与复杂项目:什么情况下值得上专业平台

当项目满足下面任意两条时,我认为就值得考虑专业项目管理平台:团队规模超过 100 人、跨 5 个以上团队协作、存在合规或审计要求、需要长期沉淀项目数据做经营分析。

以 PingCode 为例,它的定位是中大型企业及 100 人以上组织,覆盖需求、迭代、测试、缺陷、项目集等完整链路,进度更新所需的字段体系可以在同一套数据里配置完成,不需要再靠 Excel 二次加工。这一点对风险控制的直接价值是:风险、依赖、变更、行动项都能挂在同一条任务或里程碑上,更新时不需要在多个表之间对账。

另外两个实践层面的考量:一是它支持私有化部署,适合数据不能出内网的场景;二是它提供了从 Jira 迁移的能力,对于本来就在用 Jira、但因为成本或合规原因需要国产替代的团队,迁移过程可以做到历史数据保留、工作流映射,不需要推倒重来。这两点在选型时经常被低估,但真到了落地阶段往往是决定性的。

3. 什么情况下不要上重型工具

反过来说,如果你团队在 20 人以内、项目周期三个月以内、没有外部合规要求,我的建议是先用一张结构化的表格,把字段和阈值跑顺。工具越轻,机制越容易被真正执行。

我见过太多团队在机制还没成型时先上了工具,结果是把"填表"这件苦差事做得更精致而已。工具是机制的放大器,机制不对,它只会把错误放大。

七、案例:一个 120 人协作项目的进度修复

下面这个案例来自我参与过的一个多团队交付项目,具体名称和部分数据做了脱敏处理,但机制和节奏是真实的。

1. 背景与症状

项目规模 120 人,跨 5 个团队,计划周期 9 个月。接手时项目已经进行了 4 个月,症状是:周报显示整体进度 88%,但三个里程碑的实际交付全部晚于基线,且没有任何一份记录说明原因。

更麻烦的是,团队普遍认为"进度是正常的",因为每个人都在满负荷工作。

2. 诊断:三个具体问题

  • 没有基线:每次汇报用的都是最新计划,偏差无法量化,所有人对"延期"的感知不同。
  • 依赖完全不可见:跨团队接口交付延期 3 周,但上游和下游团队的更新里都没有提这件事。
  • 变更没有记录:4 个月里累积了 11 项未评估的变更,事后回溯累计吃掉了 23 天缓冲期。

下面这张瀑布图是我事后做的变更影响还原,能清楚看到 23 天是怎么被一步步吃掉的。

进度更新怎么做?项目负责人风险控制:进度管理从0到1

3. 干预:四项动作

  1. 重建基线:用一周时间把范围、里程碑、资源三个基线重新确认,并向全部干系人公示。这一步让"偏差"第一次变得可量化。
  2. 上线新版更新表:把风险、依赖、变更、行动项四类字段固定下来,任何字段为空必须写明理由。
  3. 设置阈值与升级路径:偏差 3 天黄灯、6 天橙灯、10 天红灯,橙灯以上必须由项目发起人参与决策。
  4. 周度风险例会:只讨论偏差、风险、依赖、决策四件事,不汇报已完成工作。

第四条是改动最大、也最有效的一条。以前例会用 80% 时间讲做完了什么,现在只讲三件事:哪里偏了、谁会受影响、需要谁决策。会议时长从 90 分钟压缩到 40 分钟,但产出的行动项数量翻了一倍。

4. 结果

干预后第 6 周,风险提前发现率从 26% 提升到 68%,行动项按期关闭率从 51% 到 79%。最终的交付日期相比干预前预期提前了 3 周,更重要的是,管理层对项目状态的判断第一次和团队一致了。

需要说明的是,这个结果不是单靠改表格达成的,而是"模板 + 阈值 + 会议节奏 + 升级权限"四件事一起改的结果。只改其中一件,通常看不到效果。

八、不同场景下的行动建议与取舍

方法论的难点从来不是"知不知道",而是"我这个情况该怎么办"。下面按四种典型场景给出具体取舍建议。

1. 小团队(20 人以内、周期 3 个月以内)

建议做减法。保留三样东西就够了:里程碑清单、每周一次的风险与依赖同步、行动项闭环。任务看板可以很轻,甚至不设完成百分比字段。

这个阶段最该避免的是引入复杂工具和重流程。20 人的项目靠一次 30 分钟的周会加上一张结构化表格就能管得很好,把精力花在交付上更划算。

2. 中大型组织(100 人以上、多团队并行)

必须做加法。核心是三件事:统一字段体系、分层更新节奏、明确升级路径。没有统一字段,跨团队数据无法聚合;没有分层节奏,管理层会被细节淹没;没有升级路径,风险永远停在原地。

这个规模下,专业平台的价值开始显现。像 PingCode 这类面向中大型组织的平台,优势不在于功能多,而在于能把字段、权限、自动化规则固化下来,让机制不依赖某个人的自觉。

3. 强合规或数据不出内网的场景

选型时把私有化部署能力和审计日志放在第一位,功能丰富度反而可以往后放。基线变更历史、权限变更记录、操作留痕这些能力,在验收争议或外部审计时会直接决定你能不能说清楚"这个延期是怎么来的"。

取舍上,这类场景通常需要接受更高的部署和维护成本,以及相对慢的版本更新节奏。这是必要代价,不要为了省事选择数据出境的方案。

4. 从 Jira 迁移的场景

如果团队原本用 Jira,迁移时要重点关注三件事:历史数据的保留范围、工作流能否映射、自动化规则能否平移。迁移不是把数据搬过去就完了,真正的风险是原有的自动化规则失效后没人发现,导致阈值预警静默失能。

我的建议是迁移后先跑两周双轨,把两边的红黄绿状态做一次逐项比对,确认一致后再停用旧系统。这两周的额外成本,能避免迁移后一个季度的管理盲区。

5. 取舍速查表

场景 优先做什么 可以暂时不做 主要风险
20 人以内小团队 里程碑清单 + 周度风险同步 复杂工具、多级审批、详细工时 过度流程化拖慢交付节奏
100 人以上多团队 统一字段 + 分层节奏 + 升级路径 人工汇总报表 数据口径不一致导致判断失真
强合规 / 私有化 私有化部署 + 审计日志 + 变更留痕 花哨的可视化与集成生态 为省成本牺牲合规可追溯性
从 Jira 迁移 数据迁移 + 工作流映射 + 双轨比对 一次性切换所有项目 自动化规则静默失效
需求频繁变更的业务 变更评估流程 + 影响量化 冻结全部变更 变更不可见导致缓冲期被悄悄吃掉
八、不同场景下的行动建议与取舍

结语:进度更新的终点,是让风险在还能挽回的时候被看见

回到最开始那个问题:为什么周报全绿,项目还是延期?因为大多数团队的进度更新机制,本质上是在记录已经发生的事,而不是在预测可能会发生的事。前者是台账,后者才是管理。

我在这篇文章里反复强调一个判断:进度更新的质量不取决于你填了多少字段,而取决于有多少风险在发生之前就已经出现在表里。从这个角度看,一份只有 10 个字段但每条风险都有 owner 和决策时间的更新表,价值远高于一份 30 个字段但没有升级路径的漂亮报表。

下一步我建议你按这个顺序做三件事:

  1. 本周内:把你当前使用的更新表拿出来,对照第一节的四个问题检查一遍,看看哪几个问题现在答不出来。
  2. 两周内:建立里程碑基线和阈值表,找项目发起人确认一遍阈值,让"严重"这件事有统一标准。
  3. 一个月内:把风险、依赖、变更、行动项四类字段固化进更新流程,并把第一次周度风险例会开起来。

做完这三步,你的进度更新就不再是一份交差的文档,而会变成一套真正能提前发现风险的仪表盘。剩下的,就是在每一次更新的细节里持续打磨。

如果你在落地过程中遇到具体的取舍难题,比如阈值该定几天、工具该不该换、迁移要不要双轨,欢迎把你的项目场景写下来,我们可以一起拆解。

常见问题解答(FAQ)

1. 进度更新到底该写什么?为什么我周报写得很勤,项目还是延期?

我每周都按时发周报,把每条任务的完成百分比列得清清楚楚,老板看着也觉得挺顺。结果临近里程碑才发现关键路径上的依赖已经卡了两周,我被问“为什么之前没提”,可我明明每周都在更新。

进度更新至少要包含四类信息:对照基线的实际进度(必须量化偏差,而不是主观百分比)、偏差原因、风险与问题与依赖与变更、下一步行动项。行动项要写清谁做、做什么、何时完成、如何验证。判断一份更新是否有效,只看一个标准:管理层看完能不能回答“现在哪里偏、偏了多少、影响哪条关键路径、需要谁做什么决策”。

做不到,这份更新就只是状态播报。做法上,在模板里固定“偏差”和“需支持”两栏,偏差必须写成“接口联调原定3月8日完成,实际3月15日,关键路径整体后移5个工作日,影响4月2日上线评审”,而不是“联调略有延迟”。每次更新开头先回看上期行动项的关闭率,长期低于80%说明机制只是仪式。

2. 从0到1搭进度管理,第一步该做什么?先买工具还是先定流程?

团队第一次正经做项目管理,我第一反应是找个项目管理工具把任务全录进去,结果录完发现大家各写各的,连“完成”的标准都不一样,有人代码写完算完成,有人要等测试通过才算,进度表根本没法和现实对上。

第一步不是工具,是口径和基线,按顺序做三件事。第一,定义“完成”的标准(DoD):每个任务和里程碑都写清交付物、验收条件、谁验收,这一步能消掉大部分扯皮。第二,拆到可估算的颗粒度:单个任务建议不超过3到5个工作日,且有唯一责任人,超过就继续拆,否则进度只能靠感觉。

第三,建立基线:范围、里程碑时间、关键路径、资源投入确认一次并存档,之后所有“进度”都是相对基线的偏差,而不是相对上周口头承诺的偏差。工具只是载体,选表格、看板还是某项目管理平台,判断依据是“谁在什么时候更新哪几个字段、数据源在哪、行动项怎么闭环”,而不是功能列表谁更长。

基线和口径没定之前上任何工具,大概率只是把混乱搬到线上。

3. 风险控制怎么嵌进进度更新?红黄绿和升级路径具体怎么设?

老板总说“有风险要提前说”,可真到要报风险的时候我又怕小题大做:报多了显得团队能力不行,报少了又怕最后背锅。到底什么程度该标黄、什么程度该升级,我心里没底。

把“报风险”从个人判断变成规则触发,问题就解决了。先约定偏差阈值,比如里程碑延误超过3个工作日、关键路径任务逾期、依赖方承诺逾期、资源被抽走超过20%、需求变更加入当前迭代,任一触发即自动标黄;影响最终交付日期或验收标准的标红。

再固定更新里的风险字段:风险描述、发生概率、影响范围(影响哪个里程碑、几天)、应对动作、owner、截止时间、需要谁决策。升级路径提前写死:黄灯由项目负责人在周更新中提出并附应对方案,红灯在24小时内升级到项目发起人或管理层,附一页以内的判断材料,包含现状、影响、可选方案和你的建议。

这样报风险就不再等于“我能力不行”,而是机制在正常工作,管理层也能用统一阈值横向比较不同项目的健康度。风险登记册填完不跟踪等于没填,每周更新必须回看上期风险的关闭率和状态变化。

4. 任务都显示完成90%了,项目为什么还是延期?进度到底该用什么口径衡量?

我见过一个任务挂在“90%”上挂了整整三周,问就是“就差联调了”,最后发现剩下的收尾活比前面干的还多。从那以后我就怀疑,百分比到底能不能反映真实进度。

百分比是自评数据,反映的是“已完成的工作量”,不是“剩余工作量”,越接近尾声剩余部分越难估,所以最容易骗人。更可靠的做法是用三个口径交叉验证:里程碑达成率,即按计划到期里程碑按时完成的比例,按月统计;关键路径偏差,即关键路径上任务的累计延误天数,这是最直接的交付预测指标;

完成定义达成情况,即交付物是“代码提交”还是“通过验收”,必须写清楚。具体操作上,把任务状态从百分比改成离散状态:未开始、进行中、待验收、已完成、阻塞,其中“待验收”必须由验收人确认才能转“已完成”。进入收尾的任务强制填写“剩余工作清单”和预计完成日期,而不是填百分比。

重点盯“阻塞”和“依赖”两类状态,它们才是延期的主要来源,一个任务在阻塞状态停留超过3天,就应该按阈值触发风险上报,而不是让它在周报里继续显示“进行中”。

核心关键词

读者评论

侯
侯一凡

我们团队也踩过报完成百分比的坑,一个接口写完90%,剩下联调和异常分支拖了三周。改成只报剩余任务清单后,进度反而更真实了,这个方法值得试试。

郝
郝欣然

三层对象加风险信号这套逻辑我认同,但落地难点在跨团队依赖字段,尤其是外部供应商不受你管,填了也没人跟进。作者有没有处理过这类边界情况?

苏
苏禾

文章把延期原因做了帕累托分析,前四类确实能靠字段化提前捕捉,比笼统说加强沟通有用。不过更新频率那块我持保留态度,天天更新对一线挺消耗的。

文章包含AI辅助创作:进度更新怎么做?项目负责人风险控制:进度管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/467672
