去年下半年我接手了一个跨五个部门的系统迁移项目,项目经理是我,但五个部门的成员没有一个向我汇报。项目启动第三周,财务侧的票据模块开发卡住了,我以为是技术问题,追了两天才发现:财务和研发对"接口联调完成"这件事的理解根本不是一回事,研发认为代码提交、单测通过就算完成,财务认为要跑通真实票据、对完账才算完成。就这一个定义的偏差,让整个里程碑延期了六天,而六天里没有任何一个人主动预警,因为所有人都在自己的标准里"按时完成了任务"。
这件事之后我把项目复盘做了整整两天,最后得出一个反常识的结论:跨部门项目延期,绝大多数不是执行力问题,而是流程缺节点、规范缺定义、指标缺口径这三件事叠加的结果。项目经理没有汇报权,这是无法改变的约束条件,能改变的只有流程、规范和指标。这篇文章不讲什么是项目进度管理,只讲在没有汇报权的前提下,怎么把跨部门的进度真正管住。
一、核心结论:没有汇报权,就用流程、规范、指标三件套替代权力
先把结论摆在最前面,后面所有内容都是围绕这三句话展开。
第一,流程解决"谁在什么节点做什么事",它替代的是指挥权。你没有权力命令跨部门成员加班,但你可以通过流程约定"每周三下午四点前必须更新进度状态",让动作变成制度而非人情。
第二,规范解决"做到什么程度算合格",它替代的是验收权。你没有权力判定别人的工作是否达标,但你可以通过规范事先定义"什么叫完成",让达标标准白纸黑字、可追溯。
第三,指标解决"进度是否健康",它替代的是考核权。你没有权力扣别人的绩效,但你可以让进度偏差、延期率这些数字说话,把"我觉得慢了"变成"SPI连续两周低于0.9"。
这三件套的逻辑关系是:流程是骨架,规范是肌肉,指标是体温计。缺任何一件,项目都会在某个环节失控。下面这张图是我对三个要素缺失后果的量化观察,数据来自我过去三年参与或复盘的11个跨部门项目(样本有限,仅为经验性观察,不是行业统计)。

二、背景与真实场景:跨部门进度为什么天然比单部门难管
1. 跨部门项目的三个结构性难题
先说清楚难在哪里,才能对症下药。
难题一:激励目标不一致。研发部门的考核可能是代码质量和技术债,业务部门的考核可能是业务指标,财务部门的考核可能是合规。一个跨部门项目对每个部门的优先级完全不同。你希望所有人把项目排第一,但现实是项目在别人那里可能排第三。
难题二:信息不同步。每个部门有自己的例会、自己的看板、自己的周报格式。你在研发的周报里看到的"进展顺利",可能意味着业务侧已经三天没收到联调环境了。
难题三:责任边界模糊。跨部门项目的任务往往是"协作型任务",比如"完成接口联调",这句话里研发和业务各占一半责任,但没人能说清到底谁该为联调延期负责。
2. 一个我亲历的典型场景
回到开头那个票据模块的例子。项目启动时我们开了一次对齐会,会上大家口头确认了里程碑,但没有落到书面。第三周联调卡住后,我做了三件事:把联调任务拆成"研发提交接口代码"和"业务方用真实票据验证"两个子任务;给每个子任务定义了完成标准;指定了联调环境的负责人。改完之后,同样的联调环节后续三个模块平均只延期0.5天。
关键不是我做得多聪明,而是我把模糊的协作任务拆成了可判定完成的原子任务。这就是流程和规范的具体价值。

三、常见误区:90%的团队把流程和规范混着用
这是我最想纠正的一个认知错误。流程和规范是两件事,混在一起用会导致两种后果都做不到。
1. 误区一:把流程当成规范
很多团队的项目管理文档写的是:"每周五提交周报"。这是流程,它规定了动作和时间。但它没有规定周报要写到什么程度算合格。结果是周报交上来了,内容是"本周进展顺利,下周继续推进",流程执行了,但信息价值为零。
2. 误区二:把规范当成流程
反过来,也有团队规定"接口文档必须包含字段说明、错误码、示例请求"。这是规范,它定义了质量标准。但它没规定谁在什么时候写、什么时候评审、评审不通过怎么办。结果是规范写得很漂亮,但没人知道该在哪个节点交付。
3. 误区三:以为流程越细越好
还有一种团队走向另一个极端,把流程做成几十页的操作手册,每个动作都要审批。跨部门成员本来就没有义务配合你,流程越重,配合意愿越低。流程的价值在于减少沟通成本,而不是增加审批负担。
下面这张表把流程和规范的差异拆开,方便对照自查。
| 维度 | 流程 | 规范 |
|---|---|---|
| 回答的问题 | 谁在何时做什么 | 做到什么程度算合格 |
| 核心构成 | 节点、角色、时限、触发条件 | 标准、格式、验收口径、示例 |
| 缺失后果 | 动作没人做、同步靠催 | 做了也不合格、反复返工 |
| 典型载体 | 里程碑表、例会机制、升级路径 | 交付物模板、完成定义、评审清单 |
| 验证方式 | 看动作是否按时发生 | 看产出是否达到约定标准 |
| 主要责任方 | 项目经理主导设计 | 各专业角色共同定义 |

四、专业判断逻辑:跨部门进度流程的四个关键节点
流程不需要面面俱到,但必须覆盖四个节点。这四个节点是我在多个项目里反复验证过的最小充分集。
1. 启动对齐:目标、责任人、交付物三统一
启动会不能只讲项目背景和意义,那是最没用的部分。对齐会必须产出三样东西并落到书面:
- 目标:项目要达成什么可验证的结果,避免"提升效率"这种无法验收的表述
- 责任人:每个模块的第一责任人是谁,注意是单一责任人而非"某某团队"
- 交付物:每个模块要交付什么,以及交付物的验收标准是什么
我在实操中会要求每个模块责任人当场确认自己的交付物和时间,而不是项目经理替他们确认。这个动作看起来小,但它把"项目组的要求"变成了"本人的承诺",后续追进度时的心理阻力会小很多。
2. 计划拆解:里程碑与任务颗粒度怎么定
里程碑不要太密也不要太疏。我的经验是每个里程碑的间隔在1到2周之间,太密会让团队疲于汇报,太疏则失去预警意义。
任务颗粒度有个实用的判断标准:一个任务如果无法在3天内判定是否完成,就说明它拆得不够细。回到票据模块的例子,"完成接口联调"拆成两个子任务后,每个子任务都能在1天内判断完成与否。
3. 过程同步:例会、周报、看板的取舍
很多人纠结用哪种同步方式,我的判断是先看项目阶段:
- 启动和攻坚阶段:每日站会,控制在15分钟内,只讲阻塞
- 平稳推进阶段:周报加统一看板,减少会议
- 交付验收阶段:恢复高频同步,重点盯风险项
关键是同步渠道只能有一个权威版本。如果例会讲一套、周报写一套、看板更新另一套,信息必然混乱。我的做法是让看板成为唯一权威源,例会和周报都只是围绕看板的沟通动作。

4. 异常升级:什么情况必须上报,向谁上报
升级机制是跨部门流程里最容易被忽略、但最关键的一环。因为项目经理没有汇报权,升级是你唯一能借力的手段。
我的做法是在启动时就约定升级触发条件,常见的有三类:
- 时间触发:任务延期超过约定阈值(比如2个工作日)
- 依赖触发:关键依赖方未按时交付,影响下游
- 范围触发:需求变更影响里程碑或资源投入超阈值
触发后向谁升级也要提前定好。一般是先向双方直接负责人升级,48小时未解决则升级到双方部门负责人。这个路径写进启动文档,后续执行时就不需要临时找人说情。
五、进度规范:让协作有据可依的四类标准
规范是这篇文章最想补足的部分,因为市面上的内容普遍重方法轻规范。规范的核心价值是把"我以为"变成"大家约定"。
1. 交付物规范:什么叫"完成"
这是最重要的一条。每个交付物都要有明确的完成定义。我的方法是用一句话回答:"如果这个交付物交给下游,下游能直接开始工作吗?"
比如开发任务的完成定义可以写成:代码合并到主干、通过CI、接口文档更新、下游可调用测试环境验证。而不是简单一句"开发完成"。
2. 沟通规范:响应时效与信息格式
跨部门协作里,等待是最隐形的成本。规范要明确:
- 日常沟通的响应时效(比如工作时间内4小时)
- 阻塞问题的上报时效(比如发现后当天上报)
- 进度更新的格式(状态、完成度、阻塞项、下一步、预计完成时间)
格式统一后,你作为项目经理扫一眼就能判断项目健康度,不需要逐条追问。
3. 变更规范:需求和排期变更怎么走
跨部门项目最怕的是"悄悄变更"。业务方口头跟研发说加个功能,研发默默做了,结果排期全乱。变更规范要规定:任何影响里程碑的变更必须书面提出,评估影响后由项目经理确认,再更新计划。
4. 一份简化的规范清单示例
下面是我在项目中实际使用的一份精简规范清单,供参考调整,不必照搬:
| 类别 | 规范要点 | 达标口径 |
|---|---|---|
| 任务完成 | 代码合并、CI通过、文档更新、下游可验证 | 下游确认可开始工作 |
| 进度更新 | 状态+完成度+阻塞项+下一步+预计完成 | 五项齐全,无空缺 |
| 阻塞上报 | 发现当天上报,附影响范围 | 24小时内进入升级流程 |
| 需求变更 | 书面提出,评估工时与里程碑影响 | 有评估结论和更新后的计划 |
| 交付评审 | 按约定清单逐项检查 | 检查项全部通过才算交付 |

六、关键指标:怎么判断进度是否健康
指标的作用不是考核,而是预警。下面几个指标是我实际用得最多、也最能说明问题的。
1. 里程碑达成率
最直观的指标:按计划时间达成的里程碑数除以总里程碑数。我的经验阈值是低于80%就要警惕,说明计划制定或执行环节存在问题。但要注意看趋势,单个里程碑延期可能是偶然,连续两个延期就是系统性问题。
2. 任务延期率与延期分布
延期率看的是数量,延期分布看的是结构。如果延期集中在某个部门或某类任务上,那问题不在执行者,而在流程设计或资源分配。我习惯按周统计延期任务数,并标注延期原因分类。
3. 进度偏差与进度绩效指数
进度偏差是"实际完成的工作量减去计划完成的工作量",进度绩效指数是"实际完成工作量除以计划完成工作量"。用大白话说:进度绩效指数等于1表示正好按计划,低于1表示落后,高于1表示超前。
不需要记公式,只需要记住低于0.9就要介入。我在项目里每周算一次,连续两周低于0.9就启动复盘。
4. 阻塞时长与平均解决周期
这个指标衡量的是"问题从出现到解决"的时长。跨部门项目里,阻塞往往不是因为问题本身难,而是因为找不到责任人或者推不动。我的观察是,平均阻塞解决周期超过3天的项目,延期风险显著上升。

5. 指标怎么用:看趋势而非看单点
这是我想强调的判断原则。很多人拿到一个指标数值就下结论,比如看到本周延期率20%就慌。正确的做法是把指标放在时间轴上观察趋势:连续三周上升,才是需要干预的信号。单点波动可能只是正常的执行噪音。
七、具体案例:一个中大型团队的落地观察
说一个我深度参与过的案例。这是一家三百人规模的制造企业,同时推进三个跨部门项目,涉及研发、生产、供应链、销售四个部门。他们之前的问题很典型:项目延期频繁,但没人说得清到底卡在哪。
1. 他们使用的工具
这家企业后来选了 PingCode 作为项目管理平台。PingCode 主要服务中大型企业及100人以上组织,支持私有化部署,支持从 Jira 平滑迁移,对需要国产化替代的团队来说是个不二选择。他们的选型理由很直接:四个部门都需要接入、数据要在内网、且已有 Jira 的历史数据需要保留。
2. 落地过程中的三个动作
工具只是载体,真正起作用的是配套动作。
第一个动作是把任务拆解规则固化到平台里。他们在平台上设置了任务拆分检查项,任何任务如果预估超过3天就必须拆分,系统会提示。这个约束让任务颗粒度问题在源头上被控制住。
第二个动作是把完成定义写进任务模板。每个任务创建时都要填写验收标准字段,不填不能创建。这看起来是小事,但让"完成"这件事第一次有了统一口径。
第三个动作是用仪表盘替代人工催办。四个部门负责人都有各自的数据视图,进度偏差、阻塞项、延期任务自动汇总。项目经理不再需要逐个追问,而是基于数据发起沟通。

3. 三个月后的观察

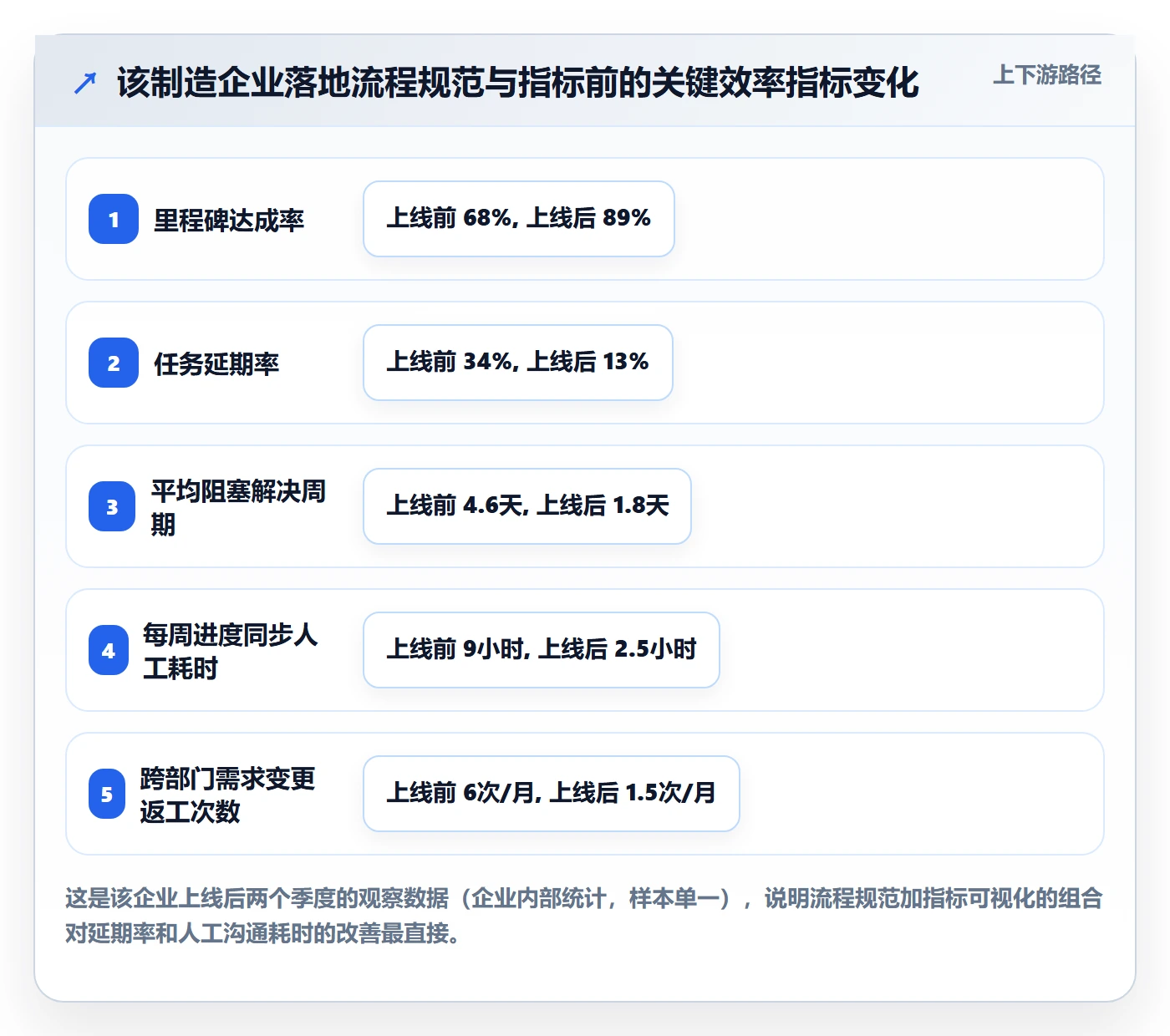

上线后第一个季度,三个项目的里程碑达成率从之前的68%提升到89%,任务延期率从34%降到13%,每周用于进度同步的人工耗时从平均9小时降到2.5小时。这些数据来自企业内部统计,样本有限,仅供参考,但趋势是清楚的。
更重要的变化是协作氛围:跨部门成员开始主动更新状态,因为他们知道数据是公开的、口径是统一的,藏着掖着反而更麻烦。
八、不同情况下的行动建议
不同团队起点不同,动作优先级也应该不同。
1. 如果你刚接手一个跨部门项目
先做启动对齐,把目标、责任人、交付物三件事落到书面。不要急着上工具,先把对齐文档做出来。启动阶段花3小时对齐,能省掉后面30小时的扯皮。
2. 如果项目已经在中途,问题频发
优先补"完成定义"。找一个当前最容易扯皮的环节,召集相关方把完成标准书面化,先解决一个点,再逐步推广。不要试图一次性重塑所有流程。
3. 如果团队规模超过100人、多个项目并行
这时候人工同步已经不可行,需要工具支撑。选型时重点看三点:能否支持多项目视图、能否自定义流程和字段、数据安全是否满足要求。对于有国产化需求的团队,PingCode 这类支持私有化部署、能承接 Jira 历史数据的平台可以纳入评估。
4. 如果团队已有工具但效果不好
先别换工具,检查是不是"规范没定义"或"指标没人看"。我见过太多团队换了三套工具,问题依旧,因为根因不在工具。工具是放大器,机制对了它放大效率,机制错了它放大混乱。

九、不同情况下的取舍
管理动作都有成本,以下是我在实操中反复权衡的几组取舍。
1. 流程精细度:够用即可,不要追求完备
流程越细,执行成本越高。跨部门成员没有配合义务,流程太重会直接降低配合意愿。我的原则是只对影响里程碑的关键动作做流程约束,其余动作留给团队自主。
2. 同步频率:高频有成本,低频有风险
每日站会能及时暴露问题,但会占用所有人时间。我的取舍是:只在攻坚阶段用高频同步,平稳期用周报加看板。具体阈值可以根据项目风险等级调整。
3. 指标数量:少而准优于多而全
指标太多会导致形式主义,团队为了填数据而填数据。我建议核心指标控制在3到5个,其余作为辅助观察。
4. 工具投入:先看机制成熟度,再看工具
如果团队连完成定义都没统一,上来就买工具,大概率是浪费。工具应该在机制基本成型后引入,用来承载和放大机制。反之,如果机制已经成熟、项目数量多到人工管不过来,工具投入就是必要的。
| 取舍场景 | 倾向精细/高频/多指标 | 倾向精简/低频/少指标 |
|---|---|---|
| 流程精细度 | 高风险、强合规项目 | 探索型、快速迭代项目 |
| 同步频率 | 攻坚期、交付期 | 平稳期、长周期项目 |
| 指标数量 | 多项目并行、需要横向对比 | 单项目、团队规模小 |
| 工具投入 | 100人以上、多项目并行 | 小团队、单项目 |
十、总结与下一步行动
回到最初的那个判断:跨部门项目难管,根源不是执行力,而是流程缺节点、规范缺定义、指标缺口径。项目经理没有汇报权这件事改变不了,但用流程替代指挥权、用规范替代验收权、用指标替代考核权,是完全可以做到的。
我自己的体会是,这套方法最难的不是设计,而是坚持。流程和规范刚建立时,总会有人觉得麻烦、觉得没必要,这时候需要的不是妥协,而是用数据证明它有效,当里程碑达成率上升、返工减少、沟通耗时下降,质疑自然会消失。
如果你正准备开始,我建议的下一步很简单:今天就做一件事,挑一个当前最容易扯皮的环节,把它的完成定义写下来,发给相关方确认。不用多,一个就够。这一个定义统一了,你就会看到协作方式的改变,然后再推广到第二个、第三个。
管理的进步从来不是靠一套完美体系,而是靠一个又一个被明确定义的小事累积起来的。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:项目进度流程与规范:跨部门团队进度管理实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/466432
读者评论
把流程、规范、指标比作骨架、肌肉、体温计,这个类比很直观。跨部门没有汇报权确实是常态,作者提到的'完成定义'偏差问题我也遇到过,研发和业务对同一个词理解不同,导致返工。文章给的原子任务拆解法比较实用,但落地时还是要看团队配合意愿。
我做过类似跨部门项目,最头疼的就是激励目标不一致。项目经理没有考核权,只能靠升级机制借力。不过文中说的'升级到部门负责人'在实际中不一定顺畅,有时反而会把关系搞僵。指标那部分SPI低于0.9的预警思路可以借鉴,但小团队数据量少,统计意义有限。
文章对流程和规范的区分讲得很清楚,很多团队确实把两者混着用。周报只写'进展顺利'就是典型把流程当规范。四类规范清单挺接地气,尤其'下游能直接开始工作吗'这个判定标准,比一堆模板好用。但规范太多也可能增加负担,需要平衡。
作者强调用流程、规范、指标替代权力,方向对,但执行起来对项目经理的推动力要求很高。启动会让责任人当场确认交付物这点很关键,把要求变成承诺。不过图表里的数据样本只有11个,只能当经验参考,不能当行业结论。整体内容偏实操,适合有跨部门协作痛点的人看。
