下午四点半,我在一个四十多人的项目群里发了句"各位,明天客户要看阶段进展,今天下班前把进度更新一下"。两个小时后,我收到十二条回复:九条是"正常推进",两条是"差不多了",一条是"我这边有点情况,晚点跟你说"。第二天汇报会上,客户问了三件事,支付模块的联调走到哪一步了、第三方接口的资质审核卡在哪、如果延期两周会影响哪几个下游功能,我一个都没答上来。
那个项目最后延期了十九天。复盘的时候,团队里一个做了六年开发的老同事说了一句话,我记到现在:"不是我们不愿意更新,是更新完之后,没人知道该拿它干什么。"
这篇文章不是方法论罗列。我想讲的是:进度更新这件事,怎么在一条真实的时间线上,从零开始长成一个团队愿意主动维护的机制。我会给出我观察到的数据、踩过的坑、以及不同团队规模下完全不同的取舍方式。
一、先给结论:进度更新失效,绝大多数时候不是态度问题
我先把我最核心的判断放在最前面,后面的所有内容都是围绕它展开的。
进度更新做不好,根因通常不是"成员不配合",而是"更新这件事从一开始就被设计成了一份额外负担"。它没有回报、没有反馈、没有人在上面做决策,于是它自然退化成走形式。你越是把它当成绩效考核项,它退化的速度越快。
1. 进度更新本质上是"三次翻译",每一次都必然失真
很多人以为进度更新是"把事实记录下来"。不是。它是一条信息转换链:开发者脑子里的真实状态,转换成他愿意写出来的文字;他写出来的文字,转换成负责人理解的项目状态;负责人理解的版本,转换成向上汇报或对客户的口径。三次转换,三次衰减。
我曾经做过一次不太严谨但足够说明问题的小样本记录。在一个 14 人的项目组里,我连续三周把同一批任务做三种记录:一是每天和三名核心成员各聊十分钟拿到的"口头真实状态",二是他们自己在协作工具里填写的更新,三是我向上汇报时写的内容。结果差异比我预期的大得多。

2. 判断更新机制是否健康,看三个信号就够了
我后来总结出一套快速体检法,不需要看流程文档,只要观察三件事:
- 信号一:更新里有没有"我不确定"这四个字。如果一个团队的所有更新都是肯定的、"正常推进"的,说明成员在规避风险表达,机制已经失灵。
- 信号二:上一次有人因为更新内容而改变了计划,是什么时候。如果超过两周没有人因为一条更新而调整排期、加派人手或变更范围,那更新就只是噪音。
- 信号三:更新是"写完就结束"还是"写完有人回"。没有回应的更新,第二次的认真程度会下降一半,第三次基本就是复制粘贴。
这三个信号里,第二个最关键。它衡量的是进度更新有没有真正进入决策回路。
3. 把"更新"重新定义,问题就少了一半
我后来在所有带过的团队里都改了一个说法:不叫"汇报进度",叫"同步状态"。听起来像文字游戏,但它改变了三件事,更新给谁看、要写什么、写完会发生什么。
| 维度 | 汇报思维 | 同步思维 |
|---|---|---|
| 更新对象 | 上级、客户 | 所有依赖这个任务的人 |
| 核心内容 | 完成了多少、什么时候完成 | 现在的状态、卡在哪、下一步、需要谁配合 |
| 不写会怎样 | 被批评 | 别人无法开始下一步工作 |
| 写完之后 | 归档 | 有人回应、有人调整 |
| 失败表现 | 遗漏、迟交 | 依赖方基于错误假设开工 |
这两种思维带来的行为差异,在我跟踪过的一个团队里非常直观。

二、真实场景:我在三种团队里见过的"更新现场"
抽象的方法论讲多了没用。我用三个我亲身待过的团队场景,还原进度更新是怎么一步步失效的。这三个场景你大概率能在自己的工作里找到对应。
1. 场景一:交差式更新,"已完成"三个字
第一个团队是做企业内部系统的,二十来人。周报在每周五下午四点前交,形成了一条不成文的时间线:三点半开始有人陆续交,四点前集中交一波,四点十分负责人开始催最后两三个人。
我统计过连续八周的周报内容。全部 176 条任务更新里,写成"已完成"或"进行中"两三个字的,占 62%。带有具体进展描述的占 21%。带有阻塞信息或不确定性说明的,只有 9 条,占比 5%。
更值得说的是,那 9 条带阻塞信息的更新里,有 7 条是同一个成员写的。也就是说,整个团队的风险感知能力,其实是由一个人的习惯撑起来的。这不是团队问题,这是机制没有把"写阻塞"变成一件安全且被奖励的事。
在这个团队里,写"我卡住了"意味着什么?意味着你可能会被追问细节、被要求加班、被记上一笔。理性选择当然是不写。
2. 场景二:百分比式更新,"80% 陷阱"
第二个团队引入了一个很有仪式感的规则:所有任务必须填写完成百分比。听上去很科学。
实际操作起来是这样:任务一开始是 0%,开工第一天大家填 10%,第一周结束基本都在 30% 到 50% 之间。关键在于,进度条走到 80% 之后,几乎就停住了。我观察到一个很典型的现象:一个原本预计五天完成的任务,前三天走到 70%,然后卡在 85% 整整两周。
原因不复杂。剩下的 15% 往往是联调、边界处理、文档、评审这些没有产出的"隐形工作",而填 90% 会被问"那什么时候到 100%",填 100% 就意味着立刻要进入验收。中间那段最难受的区域,成员会本能地停留。
这不是道德问题,是百分比本身作为一个信息载体,天然具有自利解释空间。它把"还有多少工作"这个客观问题,转成了"我觉得还剩多少"这个主观判断。
3. 场景三:单向式更新,更新了,但没人在听
第三个团队反而最有意思。他们有工具、有模板、有固定的日更节奏,成员写得也很认真。问题在于:负责人从来不回。
我统计了连续两周的更新记录,一共 213 条成员更新,负责人在下面留言或做出回应的有 6 条,回应率 2.8%。而这 6 条回应里,有 5 条是同一个任务的反复追问。
第三周开始,更新质量肉眼可见地下滑。第四周,有成员直接在群里说:"反正写了也没人看,我就在系统里点一下状态。"这是最糟糕的状态,机制还在,人还在,但更新已经变成了纯粹的表演。
4. 三个场景的共同点
把这三个场景放在一起,共同点非常清楚:更新都指向"记录",而不是指向"决策"。成员完成的动作是"提交信息",但没有任何后续力量把这条信息转化成行动。信息一旦不产生行动,它的生产成本再低,也会被生产者和消费者同时抛弃。

三、误区拆解:五种看起来在做、实际上无效的更新方式
1. 误区一:更新频率越高越好
很多管理者的第一反应是"既然更新不到位,那就改成日更"。我做过一个不太愉快的实验:在一个原本周更的 9 人团队里改成每日站会加日报,坚持了四周。
第一周,更新完整度确实提升了。第二周开始回落。到第四周,日报内容和我做基线统计时的周报内容,信息量几乎没有差别,只是把同样几句话拆成了五份。频率提高并不会提高信息质量,它只会提高信息噪音。
原因是:一天的时间里,任务状态的变化幅度往往小于记录成本。当记录成本大于信息增量时,成员会自动降级填写内容。
2. 误区二:进度百分比可以反映真实状态
前面已经讲过 80% 陷阱。补充一个更技术性的判断:百分比适用于"工作量均匀、边界清晰"的任务,比如数据录入、批量迁移。它不适用于探索性任务、联调任务和跨团队依赖任务。
一个用来做技术选型的任务,你没法说它完成了 60%。它可能前两周一无所获,第三周某个方案突然跑通,一天之内从 20% 跳到 100%。把这类任务塞进百分比框架,等于强迫成员编数字。
3. 误区三:有了工具就等于有了机制
这是最贵的一个误区,因为它花钱。我见过不少团队把预算花在工具采购和流程配置上,上线三个月后,工具里躺着 4000 条状态记录,却依然回答不了"这个项目还有几天能交付"。
工具解决的是记录、检索、可视化。它不解决三件事:成员愿不愿意写、写什么、写完之后谁看。这三件事都是机制问题,而机制的载体是人,不是软件。
正确的顺序是:先跑通机制(哪怕用共享表格),确认它有效,再用工具放大它。反过来做,通常的结果是用工具的高门槛把机制扼杀在起步阶段。
4. 误区四:更新是成员对负责人的单向义务
只要这条隐规则存在,更新就一定会退化成交差。健康的更新关系应该是双向的:成员提供状态,负责人提供反馈、资源协调和优先级调整。
我常问管理者一个问题:你的团队上周提交的更新里,有哪一条是因为你看了之后改变了你的安排?如果答不上来,说明更新在你这里也只是走个流程,你没有资格要求别人认真。
5. 误区五:项目快结束了才需要频繁更新
实际情况恰恰相反。项目前三分之一的关键是对齐理解,中间三分之一的关键是发现偏差,后三分之一才是压缩风险。如果在前期就把频率拉到最高,成员会把高频更新理解成"被监控",从而更倾向于隐藏问题。
更合理的做法是让频率跟着不确定性走:需求模糊、依赖多、外部接口多的阶段,频率高一些;进入稳定的开发和测试阶段,可以降低。

四、专业判断逻辑:更新机制的四个设计变量
上面讲的是"不该怎么做"。现在我给出正面框架。我认为一个可用的进度更新机制,只需要把四个变量定清楚,其他都是细节。
1. 变量一:频率,匹配项目节奏,而不是匹配管理欲望
频率的核心判断依据是"一个信息从产生到影响决策的最短时间"。如果一条阻塞信息今天不处理,明天就要多花两天返工,那这个项目就该日更。如果一条信息这周不处理,下周处理也来得及,周更就够。
| 更新频率 | 适用项目特征 | 平均风险提前发现量 | 成员日均记录耗时 | 主要副作用 |
|---|---|---|---|---|
| 每日站会 + 即时更新 | 短周期迭代、强依赖、需求不稳定 | 约 1 天 | 18-25 分钟 | 容易变成流水账,仪式感疲劳 |
| 每周固定更新 | 周期 2-6 个月、模块划分清晰 | 约 4 天 | 6-10 分钟 | 跨团队依赖容易漏掉 |
| 双周更新 | 长周期、低耦合、外部依赖少 | 约 9 天 | 4-8 分钟 | 偏差发现滞后,调整成本高 |
| 仅里程碑更新 | 探索型、研究型、需求高度不确定 | 不可控 | 2-4 分钟 | 几乎丧失预警能力,只适合极短项目 |

2. 变量二:粒度,里程碑、任务、状态各有各的用途
我见过最常见的错误是"所有层级都要求同样的粒度"。结果是项目层看到的是一堆任务碎片,任务层被要求写项目级总结,两头都不好用。
我的建议是分层设计:
- 里程碑层:面向管理者和外部干系人,只回答"是否按期、是否变更范围、是否影响下游"。更新周期可以长,但一次也不能漏。
- 任务层:面向执行成员和直接协作者,回答"现在做到哪、卡在哪、下一步做什么、需要谁的配合"。这是更新的主体。
- 状态层:面向系统自动统计,比如任务的开始、完成、阻塞标记。这一层应该尽量自动化,不要让成员手工维护。
补充一个判断标准:如果一条信息需要读的人做二次推断才能用,说明粒度不对。"接口开发完成 70%"就是一个需要推断的表述;"登录接口已完成,支付接口等待第三方商户号,预计周四前拿不到"才是可以直接用的表述。
3. 变量三:闭环,没有反馈的更新等于没更新
这是我认为最被低估的一个变量。反馈不一定要长,但必须存在,而且要快到能被感知。
我在团队里推行的最小反馈规则很简单:任何带阻塞信息的更新,负责人在 24 小时内必须给出至少一句话的回应。这句话可以是"我看到了,明天找 XX 协调",也可以是"这个先搁置,优先级降到下周"。关键不是解决问题,而是让成员知道"写出来是有用的"。
也有一个反面情况要注意:如果负责人每次都立刻给出解决方案,成员会逐渐把更新变成"等指令"。所以反馈的定位应该是确认 + 决策,而不是代替执行。
4. 变量四:载体,在哪里更新决定了更新成本
很多团队的更新成本高,不是因为要写的内容多,而是因为要写的地方多:群里说一遍、表格填一遍、周会上再讲一遍。同一份信息三次录入,任何理性的人都会开始敷衍。
原则很简单:一条信息只在一个地方产生,其他场景复用而不是重写。周会的内容应该来自系统里的更新,而不是让成员重新组织一遍。
五、从 0 到 1:前三次更新决定机制生死
前面四节讲的是判断逻辑。这一节讲落地。我给这一节起了一个很实在的标题,因为机制能否存活,几乎全部取决于最开始的三次更新。这是我反复验证过的观察。
1. 第一次:负责人亲自示范,而不是发一份模板
大多数团队启动进度更新的方式是:发一份模板、开一次会、宣布从下周一开始执行。这个做法失败率高得惊人。
我后来改成:第一次更新,我自己写,写得比任何人要求的都详细,并且在群里公开贴出来。内容包括五个部分,已经做完的、正在做的、卡住的、下一步计划、需要的支持。特别是"卡住的"和"需要的支持"这两栏,一定要由负责人先写,而且要写得足够具体。
为什么这一步不能省?因为成员会观察:写"我卡住了"会发生什么。如果负责人自己都不写卡点,成员就绝对不会写。
下面是我现在常用的更新模板结构,用结构化文本表示,放在协作工具或文档里都能直接用:
任务/模块:
本周完成:
具体交付物1(含验证方式,如"已通过XX环境测试")
具体交付物2
当前状态:(进行中 / 阻塞 / 待验证 / 已完成待验收)
阻塞与风险:
卡点描述(具体到人、系统或流程)
已尝试的处理方式
如果两周内不解决,会影响什么
下一步(未来3-5个工作日):
计划动作1(含预期产出)
需要支持:
需要谁、在什么时间前、提供什么
变更说明(如有):
原计划是什么,为什么变,影响范围
2. 第二次:成员试填,负责人在 24 小时内给回应
第二次更新,让成员按模板试填。这里的关键不是内容质量,而是负责人的响应速度。我在这一步会强迫自己做到一件事:24 小时内,每一条更新下面至少要有一条我的回复。
回复的内容也有讲究。我一般分三类:
- 确认类:"收到,这个优先级不变,继续。",用于一切正常、不需要调整的任务。
- 决策类:"XX 的依赖我来协调,你在周三前不用管这块。",用于有阻塞的任务。
- 澄清类:"你说'接口基本完成',是指单元测试过了,还是联调过了?",用于描述模糊的情况。
第三类要慎用。如果第一次试填就被追问三次以上,成员会觉得"写得多错得多"。我在实践中控制在每人最多一条澄清,其他模糊的地方先记下来,下次示范时统一说明。
3. 第三次:固化节奏,并兑现一次"更新带来的改变"
第三次更新,一是确定频率和载体,二是做一件很关键的事:公开指出一条更新改变了什么。
比如:"上周张三在更新里提到资质审核卡在第三方,我周二联系了对方的对接人,昨天已经拿到回执,这块风险解除。"这句话的信息量,比十页流程文档都大。它明确告诉所有人:写出来的东西,真的会变成行动。
4. 一个 11 人团队的真实观察数据

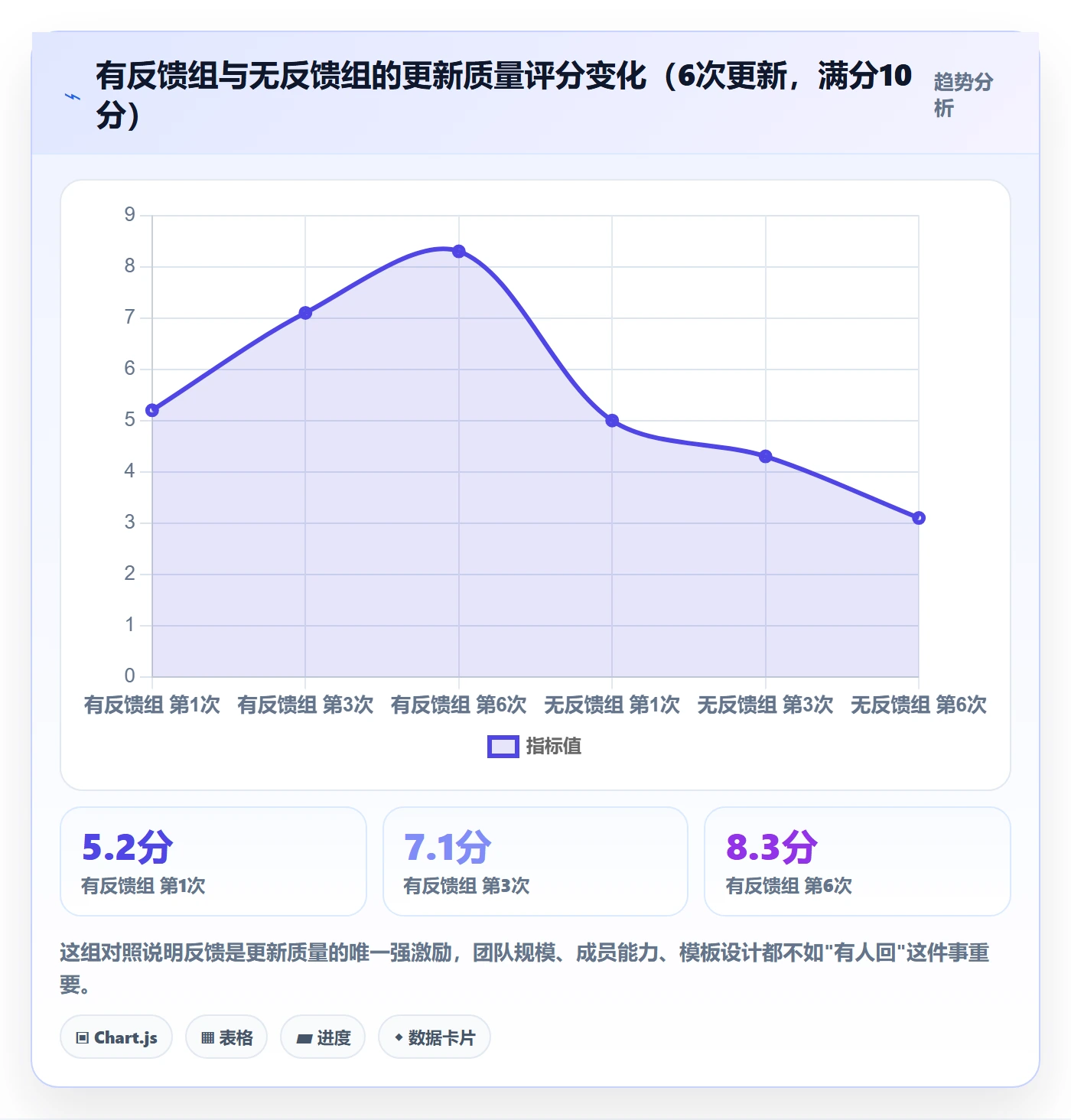

我在一支 11 人的团队上完整记录了六次更新的质量变化,质量评分由三个维度加权:信息完整度(是否包含阻塞与依赖)、具体程度(是否包含可验证的交付物描述)、时间准确度(预估与实际的偏差)。满分 10 分。
团队被分成了两组:A 组的更新,负责人每次都给了回应;B 组的更新,负责人只是标记已读。其他条件完全相同。

5. 100 人以上的组织,为什么"前三次"更难做
上面的方法在十几人、几十人的团队里很容易落地。但当组织规模到了 100 人以上、多个项目并行、跨部门依赖密集的时候,问题会换一种形态出现:不是没人反馈,而是反馈链路太长。
我参与过一次规模较大的机制重建。当时的状况是:项目经理在群里催更新,成员填在一个表格里,表格汇总后再转发给各条线的负责人,等负责人看完,往往已经是三天后。风险信息的实际处理延迟,比我们想象的严重得多。
这类场景下,前三次更新的示范效应必须由项目层负责人完成,同时需要一个能承载多项目、多层级、并支持权限隔离的载体。轻量表格在这个阶段会迅速失效,不是表格不好用,而是它无法同时满足"成员只填一次"和"不同角色看不同视图"这两个要求。
我在这种规模的项目里,用过某项目管理平台做过对比测试。当时比较关注的是三件事:更新入口是否唯一、更新能否自动汇总到里程碑视图、以及跨团队的依赖关系能不能可视化。其中一个比较典型的方案是 PingCode,它主要服务中大型企业及 100 人以上组织,在这类多项目并行的场景里,把需求、任务、缺陷、测试串成一条链的能力相对完整,进度更新填一次就能在多个视图里复用,省掉了跨表格搬运的成本。
对已经有既定流程、又希望保留数据主权的组织来说,它支持私有化部署这一点也比较关键;另外它支持从 Jira 平滑迁移,对于正在做工具替换的团队,迁移成本是需要提前评估的重点。
但我要强调一句:工具能把反馈链路的延迟从三天压到三小时,但它不能替你写出第一份示范更新。如果项目层负责人自己不在系统里认真写一次更新,再好的平台也只是多了一个数据坟场。

六、不同情况下的行动建议
前面讲的是通用逻辑。现实中每个团队的条件不一样,我给几套可以直接照做的方案。
1. 5 人以下小团队、项目周期 1 个月内
不要搞机制,搞约定。三件事就够:
- 每天固定 10 分钟站立同步,内容是"昨天完成、今天计划、有没有卡住的"。
- 卡住的事情当场记在一个共享文档里,不用分类,就一行字。
- 负责人当天必须处理或明确回复每一条卡点,哪怕是"这个先不管"。
这个规模下最大的浪费是过度设计。我见过三个人做一个两周的小项目,配了五级任务层级和自动化工时统计,结果光是维护这些结构就占掉了三分之一的时间。
2. 10 到 30 人、跨职能项目
这个区间是最需要正式机制的。建议动作:
- 建立统一更新模板,明确五个字段:完成、状态、阻塞、下一步、需支持。
- 固定每周一次正式更新,时间点选在周中而不是周五,因为周五写的更新往往没人处理。
- 负责人承担 24 小时反馈义务,这是不可协商的。
- 建立跨职能的依赖清单,把"谁在等谁"显式写出来。
- 每两周复盘一次更新本身的质量,而不是只复盘项目进度。
第 5 条经常被忽略。机制也是需要被迭代的,如果没人检查更新的有效性,它会自然退化。
3. 100 人以上、多项目并行
这个规模下,靠人盯已经不可能。我的建议顺序是:
- 先统一"更新的最小信息集",把标准写进流程,而不是写进培训材料。
- 再把更新入口收敛到一个地方,严禁在群聊里并行维护进度。
- 然后明确"谁负责回应哪一类更新",做成一张责任矩阵贴在项目空间里。
- 最后再引入能承载多项目视图和权限隔离的管理平台,让数据自动向上汇总。
顺序不能颠倒。先上平台再定机制,通常的结果是流程配置越来越复杂,实际使用率越来越低。这个规模下,像 PingCode 这类面向中大型组织的项目管理平台,价值主要在于把"填一次、多处复用"这件事做成默认行为,以及让跨项目的依赖关系有一个统一的观察面。私有化部署的能力则在数据合规要求较高的组织里成为前置条件。
4. 分布式或远程团队
远程环境下,进度更新承担了办公室闲聊里那部分"隐性信息交换"的功能,所以要求反而应该更明确,而不是更宽松。
- 文字更新必须比线下团队更结构化,因为缺少了语气和表情的补充。
- 阻塞信息要写得比线下更早,不能等到确认了再写。
- 反馈必须显式,线下一个点头能解决的事,远程必须打字说出来。

七、不同情况下的取舍
任何机制都是取舍的结果。这一节我把几组最容易纠结的选择摊开讲,并给出我的倾向。
1. 取舍一:实时更新 vs 固定节奏更新
实时更新的好处是信息最新,坏处是没有人能持续消费流式信息,最终大家都不看。固定节奏的好处是形成预期,坏处是紧急信息可能被压到下个周期。
我的做法是混合:日常状态走固定节奏,但明确规定"阻塞类信息不受节奏限制,随时可发,且必须得到 24 小时内回应"。这样既保住了节奏的可预期性,又给高风险信息开了一条快车道。
2. 取舍二:任务级粒度 vs 里程碑级粒度
任务级信息更真实但更嘈杂,里程碑级更清晰但更滞后。我一般建议按读者分层而不是按项目分层:执行者看任务级,管理层看里程碑级,两个视图由同一份底层数据生成。
需要付出的代价是:底层数据必须结构化,不能是自由文本。这也是为什么在中等以上规模的组织里,纯文档式的更新记录会在半年内失效,它没办法生成不同层级的视图。
3. 取舍三:轻量工具 vs 专业平台
| 对比维度 | 轻量工具(共享表格、文档) | 专业项目管理平台 |
|---|---|---|
| 上手成本 | 极低,几乎为零 | 中等,需要配置与培训 |
| 适用规模 | 15 人以下的单项目 | 30 人以上或多项目并行 |
| 多层级视图 | 需要手工维护,容易不一致 | 同一份数据自动生成多视图 |
| 依赖关系可视化 | 基本靠文字描述 | 可结构化表达与追溯 |
| 数据合规与部署 | 依赖文档平台本身 | 部分方案支持私有化部署 |
| 主要风险 | 规模一上来就崩溃 | 配置过度,成员抵触 |
我的倾向是:先用轻量方式跑通机制,再根据规模换平台。判断换的时机有一个简单标准,当你发现自己每周要花两小时以上做人工汇总时,就该换了。
4. 取舍四:强制更新 vs 自愿更新
强制的好处是覆盖率有保证,坏处是内容质量会下降,因为成员会写"合规但不真实"的内容。自愿的好处是内容更真实,坏处是容易漏掉那些不想写的人。
我倾向于结构强制、内容自愿:字段必须填(比如阻塞一栏不能空,可以填"无",但"无"是一个明确的声明),至于填多详细由成员自己决定。这样既保证了下限,又不制造"凑字数"的压力。
还有一个更细的取舍:要不要把更新质量与绩效挂钩。我的建议是不要直接挂钩。一旦挂钩,成员的第一反应是优化表达而不是暴露风险,而暴露风险恰恰是进度更新最重要的价值。可以用"团队整体更新有效性"作为复盘指标,但不落到个人考核上。

八、把更新变成"下一次的起点"
写到这里,我想回到最开始那个下午四点半的群消息。
那时候我犯的最大错误,是把进度更新当成了一个汇报终点,成员写完,任务完成,我拿着这些内容去应付客户。整个链条上,没有人真正消费这些信息。所以十二个人敷衍,是再合理不过的结果。
我后来改了一件事,只改了一件事:每次更新里必须包含"下一步"和"需要支持"两栏。就这两栏,让整个团队的行为发生了变化。因为"下一步"意味着更新写完之后还有事情要继续,"需要支持"意味着负责人必须给出回应。更新从一个句号,变成了一个逗号。
如果你现在就想动手,我建议按这个顺序来:
- 今天下班前,你自己写一份完整的示范更新,包含阻塞和需要支持,公开贴出来。
- 本周内,要求团队按同样的结构填一次,不要一次要求太多字段。
- 24 小时内,给每一条更新至少一句回应,其中至少一条必须是决策类的。
- 下周同一天,指出一条"因为你的更新而改变的事情",公开说出来。
- 根据这两次的实际情况,再决定频率定在日、周还是双周。
不要一开始就设计完美流程。进度更新这件事,前面三次做对了,后面省心的时间会远超你的预期;前面三次做敷衍了,后面花十倍力气也掰不回来。
最后留一个问题给你:你们团队上一次有人因为一条进度更新而调整了安排,是什么时候?如果想不起来,那就是该动手的信号。

常见问题解答(FAQ)
1. 项目进度多久更新一次比较合适?
我们团队十几个人,项目经理要求每天在群里报进度,但大家手上都是长周期的开发任务,一天根本看不出变化,报来报去都是"还在做"。我自己也觉得这种日报没什么意义,可又不敢说不报,怕显得不积极。到底多久更新一次才合理?
更新频率应该匹配任务的"可见变化周期",而不是匹配管理者的焦虑。判断标准很简单:如果两次更新之间任务状态不可能发生实质性变化,那这个频率就是无效的。具体做法是按任务颗粒度分两层:里程碑或关键交付物用周更,因为它需要几天才能推进一个节点;
具体执行任务用"状态变更触发式更新",即任务从进行中转为阻塞、或从阻塞转为完成时才更新,而不是固定每天打卡。经验上,周期在两周以内的敏捷迭代适合日更(15分钟站会形式),周期在一个月以上的项目适合周更,跨季度项目可以双周更加关键节点即时同步。
你可以先记录两周内团队实际产生状态变化的次数,如果平均每个任务每三天才变一次,那日报就是纯噪音,应该改成周更加异常即时上报。
2. 进度更新里到底应该写什么内容?
我每次被要求更新进度都不知道该写啥,写"已完成70%"吧,感觉是废话,写多了又像流水账。有次领导直接回我"你这70%是怎么算出来的",我当场就答不上来。到底一份合格的进度更新应该包含哪几个要素?
一份能用的进度更新必须包含五个要素:当前进展(对应哪个里程碑或交付物)、偏差(和原计划比是超前还是滞后,滞后多少天)、原因(偏差的客观归因)、下一步(接下来要做的具体动作和时间点)、需要什么支持(阻塞点或依赖)。
关键是把"百分比"换成"可验证的交付物状态",比如不要写"完成了70%",而是写"接口联调已完成,剩余3个边界场景待测,预计周四完成"。这样写的好处是别人能判断真实情况,而不是靠你的主观估算。
如果必须用百分比,建议用"已完成工作量除以总工作量"的客观口径,并说明分母是怎么拆的,比如按任务项数量还是按人天。实践中,前三次更新由负责人亲自示范这个模板,成员照着填,两周内就能形成习惯。
3. 团队成员不愿意主动更新进度怎么办?
我们组一共8个人,每次都要我在群里挨个@才有人回,催了还显得我烦。有人说太忙没空写,有人觉得自己做的事没必要汇报。我试过定规矩说迟到要罚,结果气氛更僵了。这到底是态度问题还是方法问题?
先别急着定性为态度问题,八成是机制问题。成员不更新的三个真实原因:更新成本太高(要填的字段太多、要登录好几个系统)、更新没有反馈(写了没人看、没人回应)、更新和任何结果不挂钩。解决办法分三步:第一,把更新字段压缩到核心几项,控制在两分钟内能填完;
第二,负责人必须在24小时内对每次更新给出至少一句回应,哪怕只是"收到,这个阻塞我来协调",让成员看到更新是有用的;第三,把更新质量和具体决策挂钩,比如排期调整、资源申请优先处理更新清晰的人。至于惩罚机制,通常适得其反,因为它把同步变成了对抗。
你可以先做一次匿名调查,问成员"不更新的最主要原因是什么",如果多数人选"不知道写给谁看"或"填起来太麻烦",那就是设计问题,不是态度问题。
4. 小团队没有专业工具,怎么用最轻的方式做进度管理从0到1?
我们是一个六个人的创业小团队,没有预算买专业项目管理软件,现在全靠微信群和一张共享表格。但表格更新不及时,群里消息又被刷掉,经常出现两个人做重了或者都以为对方在做。想问问有没有不花钱又靠谱的轻量做法?
小团队从0到1做进度管理,核心不是工具,而是建立"单一信息源"和"固定更新节奏"。具体做法:用一张共享表格作为唯一的进度台账,字段只保留任务名、负责人、状态(未开始/进行中/阻塞/已完成)、预计完成日、阻塞说明这五列,不要加更多,加了没人维护。状态只有四种,不允许写百分比,避免主观估算。
节奏上每周固定一个时间点(比如周一上午)全员更新一次,负责人当天汇总并标出阻塞项。日常沟通仍然可以在群里,但凡是状态变化必须回到表格里改,群聊不作为进度依据。这样做的成本几乎为零,而且能立刻暴露出"谁的任务卡住了""哪些依赖没对齐"。
等团队超过十人或者并行项目超过三个,再考虑引入某项目管理平台,但机制要先跑通,否则换什么工具都一样。
核心关键词
文章包含AI辅助创作:进度更新怎么做?项目成员最佳实践:进度管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/466229
读者评论
文章里“不是不愿意更新,是更新完没人知道该拿它干什么”这句话太到位了。我们团队就是这样,周报写完就归档,从来没人基于它做决策,慢慢就变成了复制粘贴。
%陷阱的分析很真实,我做过一个联调任务,进度条卡在85%整整两周,其实是在处理边界和文档,但每次填90%就被追问什么时候到100%,最后只能硬着头皮填100%然后加班。
三个信号里“上一次有人因为更新改变计划是什么时候”这个判断标准很实用。我回去查了一下我们组,最近两周确实没有任何排期因为更新内容调整过,说明更新已经变成噪音了。
从汇报思维切换到同步思维这个提法很有意思。以前写更新总想着怎么显得进展顺利,现在试着写清楚卡在哪、需要谁配合,发现反而更容易获得资源和支持。
工具不等于机制这个观点深有同感。我们花了不少钱买了某项目管理平台,结果里面堆了几千条状态记录,但项目延期了还是没人能提前预警,问题还是出在没人看和没人回上。
