一个接口开发比计划多花了两天,你打算什么时候告诉项目经理?这是我在做研发交付辅导时问过最多的一个问题,也是我在真实项目里见过分歧最大的地方。绝大多数人的默认答案是"等我把进度补回来再说",而真实结果往往是补不回来,等到站会上被问出来的时候,下游三个任务已经被塞进了同一个交付窗口。
进度偏差管理的核心从来不是"赶进度",而是让偏差尽早可见,让决策方还有时间余量可用。这篇文章不打算把 PMBOK 的目录复述一遍,我想把过去几年在中大型研发交付团队里踩过的坑、用过的判断标准和说过的话术完整拆开,写成一份普通项目成员当天就能用起来的全流程手册。
一、先说结论:成员级的进度偏差管理,管的是"可预测性"
在展开细节之前,先把我的核心判断放在前面。如果你只记住三句话,那应该是这三句:偏差的发现时间比偏差的大小重要一个量级;成员不需要背挣值公式,但必须能随时说出三个数;进度管理的产出不是"快",而是"别人敢依赖你"。
1. 结论一:发现时间决定纠偏成本,而不是延迟天数
我带过的一个 12 人交付小组做过一次内部统计:同一个迭代里,如果偏差在发生当天就被识别,平均只需要 0.5 个人天就能消化;如果拖到迭代结束前两天才暴露,平均需要 4.8 个人天,而且会连带影响约 3.8 个下游任务。
更关键的是,这两者之间不是线性的。偏差在早期是一个"技术问题",一旦跨过某个时点就会变成"协调问题",你要说服的不再是自己加个班,而是让测试、运维、客户成功同时调整排期。
下面这组数据来自我们三个迭代的内部记录,属于小样本经验基准,不是行业统计,请当作参考量级而不是精确结论。

2. 结论二:成员只要三个数,不需要一整套挣值体系
很多进度管理文章一上来就讲 BCWP、BCWS、ACWP,然后推导 SV 和 SPI。这套东西对项目经理有价值,对执行成员基本是负担。你真正需要随时能答出来的是三个数:原计划什么时候完成、现在还剩多少工作量、你对这个剩余量有多确信。
只要能稳定回答这三个数,进度偏差对你来说就是可描述、可比较、可上报的;答不出来,讨论就会退化成"快了快了"和"我觉得有点悬"。
3. 结论三:进度管理的产出是"信用",不是"速度"
我观察过一个很稳定的现象:团队里被赋予最多关键任务的人,往往不是技术最强的人,而是进度承诺最稳定的人。他们的共同点不是从不延期,而是延期一定会提前说出来。
反过来,一个技术很强但进度长期"黑箱"的成员,会逐渐被安排到低依赖、低协同的任务上,不是因为他能力差,而是因为团队无法围绕他做计划。
4. 成员视角和项目经理视角,差别比你想的大
市面上大多数进度偏差内容是从管理者视角写的,这导致普通成员读完之后知道"应该管进度",但不知道该动哪一步。下表是我对两个视角差异的总结,你可以对照看看自己目前被要求的是哪一种。
| 对比维度 | 项目经理视角 | 项目成员视角 |
|---|---|---|
| 关注对象 | 整体基线与里程碑 | 自己手上的任务与依赖 |
| 时间尺度 | 周、迭代、月 | 半天、天、本轮联调 |
| 主要手段 | 重排计划、调资源、控范围 | 拆解、同步、上报、纠偏 |
| 数据来源 | 燃尽图、里程碑看板、SPI | 剩余工作量、卡点、置信度 |
| 失败代价 | 交付里程碑失守 | 被下游追责、个人信用受损 |
| 对外输出 | 状态报告、风险清单 | 一句话结论 + 事实 + 影响 |
二、背景与真实场景:偏差从来不是"突然"发生的
偏差在报表上看起来是突然出现的,但在执行成员的体感里,它几乎总有一条清晰的时间线。问题在于这条时间线通常只存在于你的脑子里,没有被翻译成别人能接住的信息。
1. 一个接口开发多花两天的完整时间线
我把常见的过程还原一下,你可以对照自己最近一次延期的经历看看像不像。
- 第一天下午四点:你开始写接口,发现上游给的字段定义和文档不一致,有两个字段类型对不上。你判断"问一下就好",打算明天一起问。
- 第二天上午十点:你在群里问了上游,对方说"我确认下再回你"。你切去做另一个不依赖它的任务。
- 第二天下午三点:上游回复了,但顺带提了一句"这个字段后面可能还要改"。你心里一沉,但决定先把能写的写完。
- 第二天下午六点:你发现实际工作量比预估多了大概一半,原计划一天的任务至少要一天半。你想"加个班应该能赶上"。
- 第三天上午站会:项目经理问进度,你说"差不多快了"。此时下游的联调任务已经在系统里排到了明天。
- 第三天下午:你确认赶不上,提出来。项目经理只能临时抽人补位,测试窗口被压缩,或者下游任务整体后移一天。
整个过程中,真正的"偏差信号"出现在第二天下午三点,那时你就已经知道大概要延后了。但直到第三天才说,中间损失的是一整天的协调时间。
2. 偏差的六类真实来源,估算问题只排第三

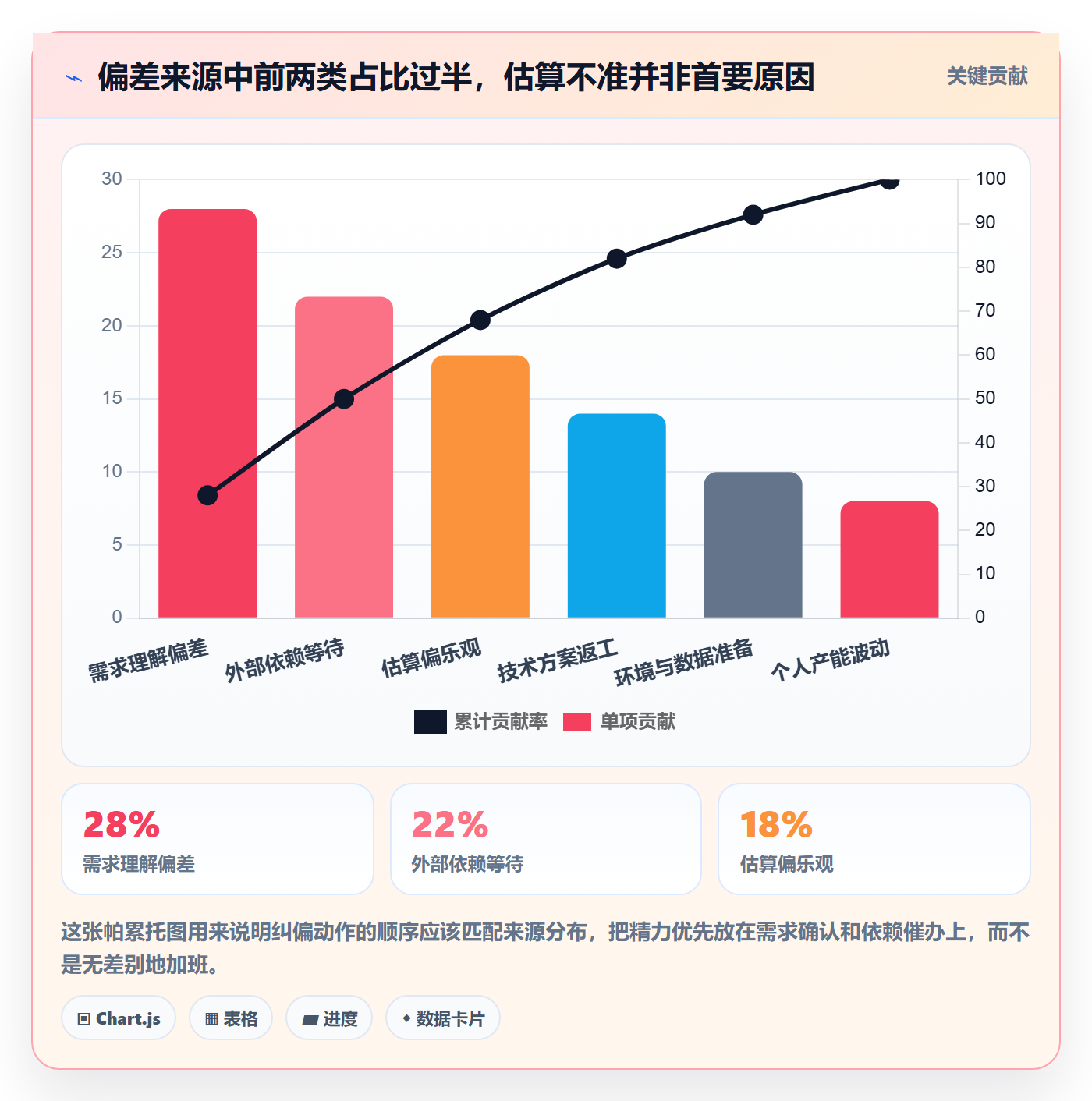

很多人把偏差等同于"我自己估错了"。我在统计了大约两百条个人偏差记录后发现,估算偏乐观只占第三位,排在前两位的是需求理解偏差和外部依赖等待。
这个结论很重要,因为它直接影响你的纠偏动作:如果偏差主要来自外部依赖,那你的第一动作应该是催依赖、找替代路径,而不是加班补工时。

3. 为什么"成员视角"的内容这么少
我的判断是内容供给结构的问题。写进度管理的人多半是项目经理、咨询顾问或工具厂商,他们服务的读者是"要管控项目的人",而不是"被管控的人"。工具厂商尤其如此,因为采购决策权在管理者手里。
结果就是一个奇怪的现象:所有关于进度偏差的文章都假设你有权重排计划,而绝大多数读者其实没有这个权限。你只能做的是让问题更早被看见。
三、拆解常见误区:成员在进度管理上的六个错觉
下面六个误区,我在不同团队里反复见到,几乎每个新成员至少会中两个。先看整体对照,再逐条拆。
| 误区 | 表面逻辑 | 实际代价 | 建议做法 |
|---|---|---|---|
| 偏差等于能力不足 | 承认延期会显得我不行 | 问题被掩盖,代价转移给团队 | 把偏差当事实陈述,不当自我评价 |
| 最终交付了就行 | 结果导向,过程不重要 | 下游无法预判,形成连锁调整 | 过程可预测本身就是交付物的一部分 |
| 上报等于甩锅 | 说出去就是把责任推给别人 | 错过最佳纠偏窗口 | 上报需同时带方案,方案是责任证明 |
| 加班是唯一纠偏手段 | 多花时间就能补回来 | 质量下降、后续偏差概率上升 | 先做范围裁剪和依赖催办 |
| 更新了状态就是同步了 | 系统里改了就是通知了 | 关键人根本没看到,信息没到位 | 状态更新 + 定向一句话 |
| SPI 是管理者的事 | 我又不管整体进度 | 失去判断自己紧迫程度的参照 | 用方向感替代精确计算 |

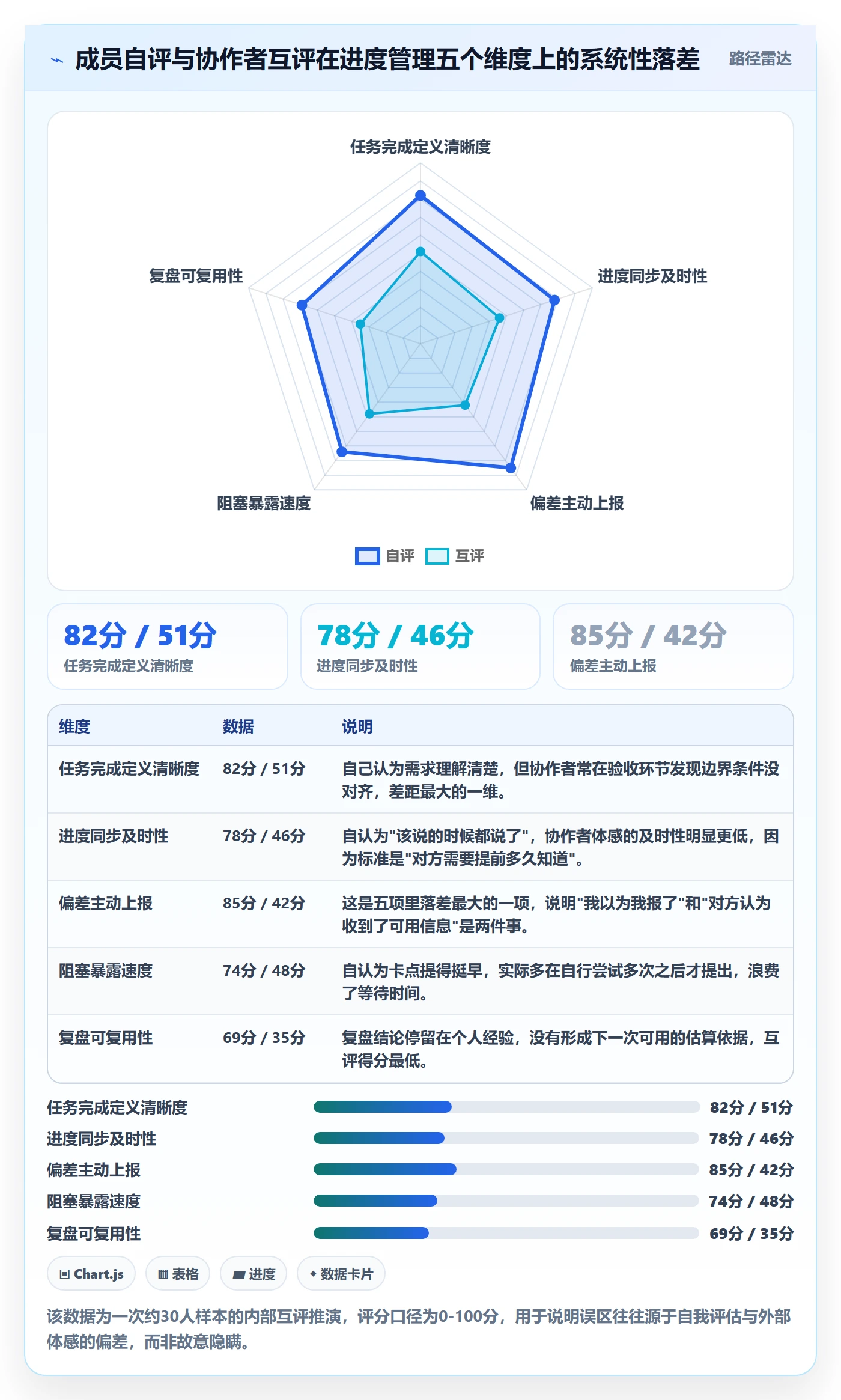

有意思的是,绝大多数人对自己的进度管理能力评价都明显高于同事对他的评价。我做过一次小范围互评,让成员先自评五个维度,再让直接协作者匿名打分,差距非常稳定。

1. 误区一:偏差是能力问题
这个误区最隐蔽,因为它来自"不想显得不专业"。但延期本身不损伤信用,延期被隐瞒才损伤信用。前者是一次估算失误,后者是让团队失去了提前应对的机会。
我通常会给新成员一个说法:"我不需要你永远准时,我需要你在我还来得及的时候告诉我。"
2. 误区二:只要最终交付了,过程中的偏差不重要
这个误区在小团队里尤其常见。但项目不是一个接一个的独立任务,而是一张依赖网。你晚一天交付,如果没有任何人知道,那一天就是所有人的静默成本。
换句话说,可预测的中等速度,通常比不可预测的高速更有价值。
3. 误区三:上报等于甩锅
区别非常清楚:只描述问题、把决定推给别人的,叫抛问题;描述问题同时给出方案和偏好的,叫上报。前者会消耗信任,后者会积累信任。
判断标准也很简单,如果你的消息里出现了"这个怎么办",说明你还在抛问题阶段,再往前走一步。
4. 误区四:加班是唯一的纠偏手段
我见过的纠偏手段至少有五种,加班的性价比通常排在第四或第五位。优先顺序大致是:先确认范围能不能削,再确认依赖能不能催,然后看能不能并行,再看能不能换人,最后才是延长工作时间。
加班之所以被高估,是因为它只需要你一个人的决定,不需要任何协调。方便,但代价转移到未来的质量和状态上。
5. 误区五:在系统里更新状态就等于同步了
这是一个纯工具化的误区。你在看板上把任务从"进行中"拖到"延期",系统里有了记录,但真正需要知道的人可能一天都不会打开那个视图。
可靠的做法是系统留痕 + 定向通知两件事都做。系统里的是事实源,定向的一句话是注意力触发器。
6. 误区六:SPI 是管理者才需要看的东西
你确实不需要每天算 SPI,但你需要一个方向感。当你的实际完成速度长期低于承诺速度时,你就应该预判自己未来的任务普遍会延期,从而在接任务时主动报出更保守的时间。
这不是能力问题,这是对自己历史数据的诚实。
四、专业判断逻辑:偏差到什么程度该上报
这是整篇里我最想讲清楚的一节,因为"不知道多大偏差算严重"是成员最真实的痛点。我的答案是:用影响半径判断,而不是用延迟天数判断。
1. 成员版的三数模型
在展开阈值之前,先确认你手里有三个数。它们替代了那套你不需要背的挣值体系。
- 计划完成时间:不是"大概这个迭代",而是具体到你能不能说出"按当前状态应该是周三中午"。
- 剩余工作量:用小时或人天表达,不用"差不多了""还剩一点"。说不出来,就说明任务拆得不够细。
- 置信度:高 / 中 / 低三档即可。它的价值在于让对方知道该留多少余量,而不是知道你还剩多少活。
这三个数合起来,就足以让你在任何一次站会上给出一个别人可以据此排期的答案。
2. 用"影响半径"替代"延迟天数"
延迟一天要不要上报?这个问题本身问错了。真正决定紧迫程度的是:这个延迟会波及谁,波及得多快。

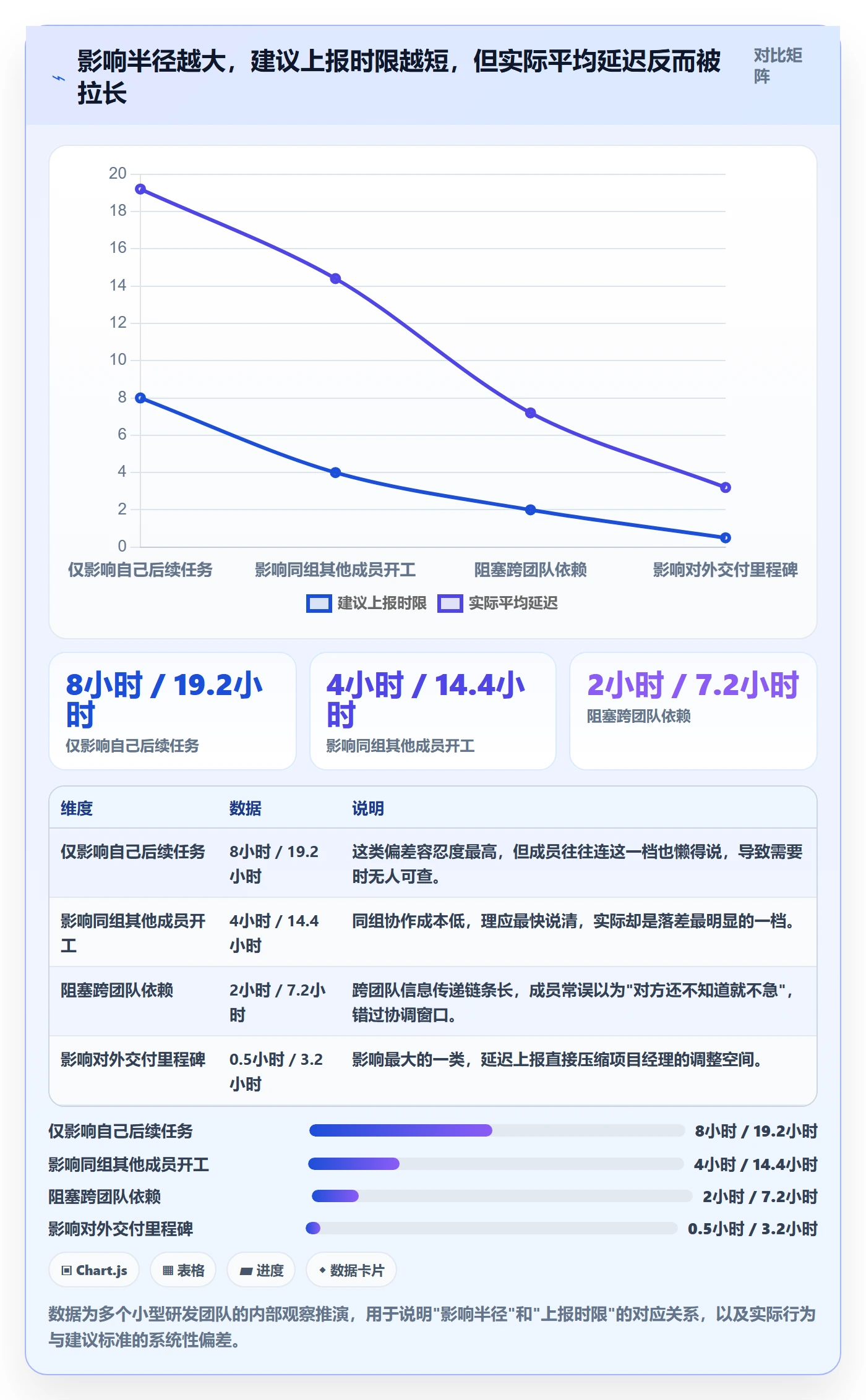

只影响你自己的后续任务,缓冲一天完全合理;挡住同组另一个人的开工,就必须当天说;阻塞跨团队依赖,应该按小时计;影响对外承诺的里程碑,基本是越早知道越好,哪怕只是"可能"。我在几个团队里对比过"建议上报时限"和"实际平均上报延迟",差距最大的恰恰是影响最快的两类。

3. SV 和 SPI 在成员层面怎么用
你不需要手算,但需要知道方向。SV 表达的是"实际完成的工作量"和"计划完成的工作量"之间的差,负数意味着落后;SPI 表达的是这两者的比值,小于 1 意味着实际速度低于计划速度。
对成员而言,它的实际用法只有一句:如果某个任务的指标长期偏离,说明估算基线本身有问题,需要修的是估算,不是执行力。把它当作一个人的绩效评分是典型的误用,因为进度指标受任务类型、依赖数量、需求变更次数影响极大,跨人比较几乎没有意义。
至于"SPI 低于多少算预警",我没有找到可以直接引用的权威统一阈值。不同组织、不同任务类型的容忍度差别很大,更可靠的做法是用自己团队的历史数据算一条基线。如果你需要一个起点,0.9 常被当作经验参考,但它只是参考,不是标准。
4. 一张可以贴在工位上的判断表
把上面的逻辑落到可执行的程度,就是下面这张表。它解决的问题是"我现在到底该不该说话"。
| 影响半径 | 典型场景 | 建议上报时限 | 上报对象 | 必须带的信息 |
|---|---|---|---|---|
| 仅影响自己 | 自己的第二个任务顺延 | 一个工作日内 | 项目经理或组长 | 剩余工作量、预计新完成时间 |
| 同组协作者 | 同事等你交付后才能开工 | 四小时内 | 同事 + 项目经理 | 卡点、可选替代方案、新时间 |
| 跨团队依赖 | 测试、运维、外部接口方被卡 | 两小时内 | 依赖方负责人 + 项目经理 | 需要谁在什么时间做什么 |
| 对外里程碑 | 客户交付、上线窗口 | 立即 | 项目经理 + 相关负责人 | 事实、影响范围、两个以上的备选方案 |
五、案例与数据观察:一个 120 人研发组织怎么让偏差"变早"
前面讲的都是方法,这一节讲一次相对完整的实践。这些数据来自我参与过的一家做企业级软件的中大型研发组织,研发人员在 120 人左右。它是内部观测样本,不是行业统计,引用时请注意口径。
1. 改造前的状态:数据都有,但没人用
改造前他们不是没有数据,而是数据分散。需求在协作平台里,工时在表格里,阻塞情况在聊天记录里,进度判断在每个人的脑子里。结果就是每次迭代回顾,大家讨论的都是"感觉这次协作不太顺"。

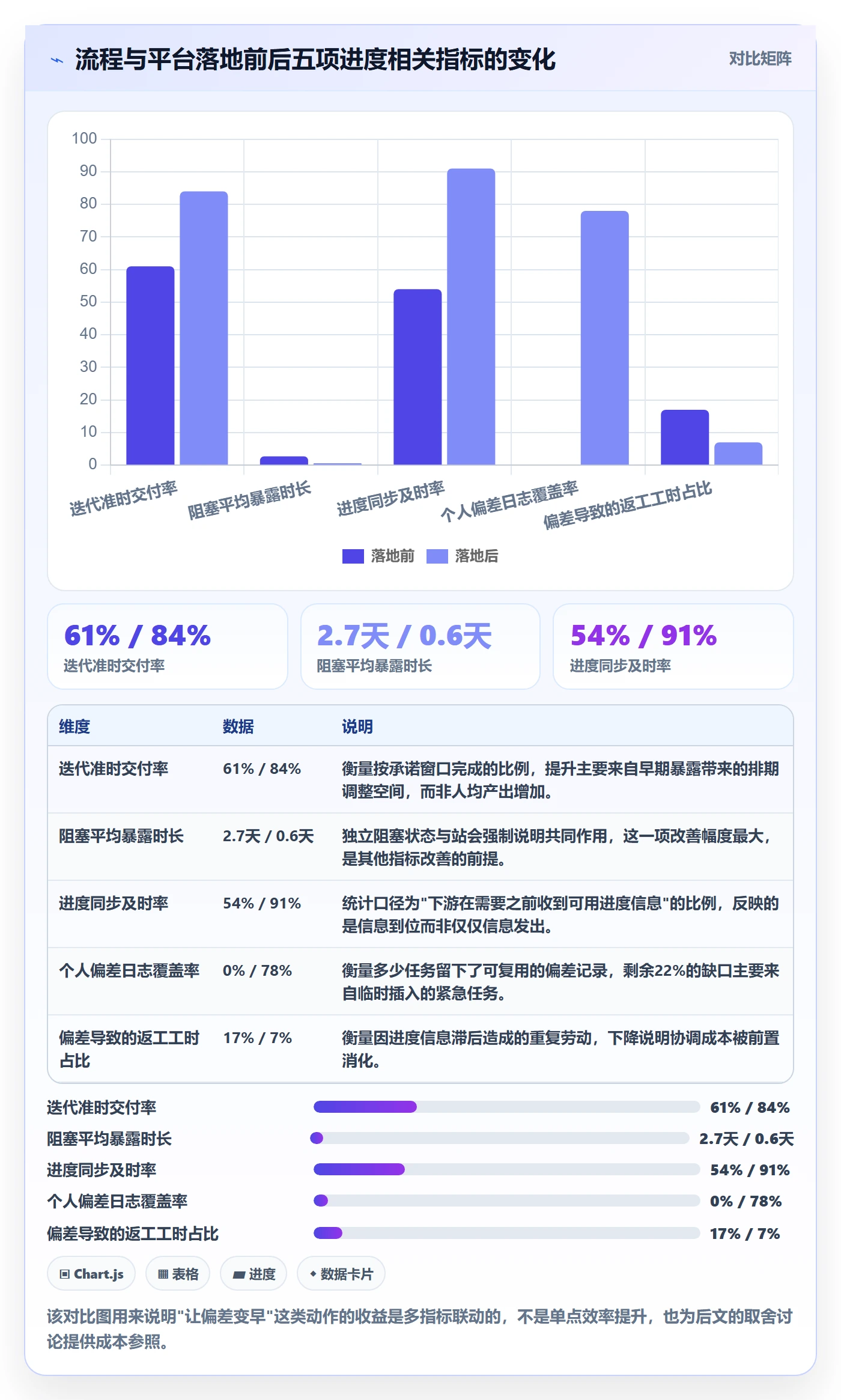

具体表现有三个:阻塞平均要 2.7 天才被正式记录;迭代准时交付率长期在 61% 附近;复盘会上能说清楚的延期原因不到三成。
2. 三个动作:基线可视化、阻塞显性化、偏差日志
(1)基线可视化:把所有在建任务的完成定义、计划完成时间、依赖关系写进同一张视图,接受任务时必须补齐这三个字段,缺字段不允许进入迭代。
(2)阻塞显性化:设立一个独立的"阻塞"状态,任何任务进入该状态都会自动出现在团队看板顶部,并且要求当天在站会上口头说明。这个动作把暴露时间从按天计压缩到按小时计。
(3)偏差日志:每个成员对自己负责的任务记录计划工时、实际工时、偏差性质。注意是记录,不是考核,这点必须在一开始就讲清楚,否则数据会立刻失真。
3. 工具侧的选择与迁移
这家组织在选型时评估了包括 PingCode 在内的几款平台。他们的判断逻辑比较务实:研发人员超过一百人,组织架构、权限体系和跨团队依赖管理是刚需,同时因为行业客户对数据存放位置有要求,私有化部署是硬性条件。
他们原本的需求与迭代管理跑在 Jira 上,迁移的顾虑主要是历史数据和工作流配置。PingCode 在这方面的定位比较明确:主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,这是他们最终选择它作为国产替代方案的主要理由。
需要说清楚边界:这套组合的代价是配置成本不低。任务类型、状态流、权限角色都需要有人认真设计,前期大概花了三周做流程梳理。如果团队只有十来人,这种平台的组织与流程能力反而会显得重,用轻量看板加一张共享表可能更划算。
4. 观测到的数据变化
改造运行了大约四个迭代后,几项指标出现了比较稳定的变化。需要强调,这些变化是"流程 + 工具 + 管理关注度"共同作用的结果,不能单独归因给任何一个因素。

5. 一个反直觉的发现:燃尽线的形状比终点更重要

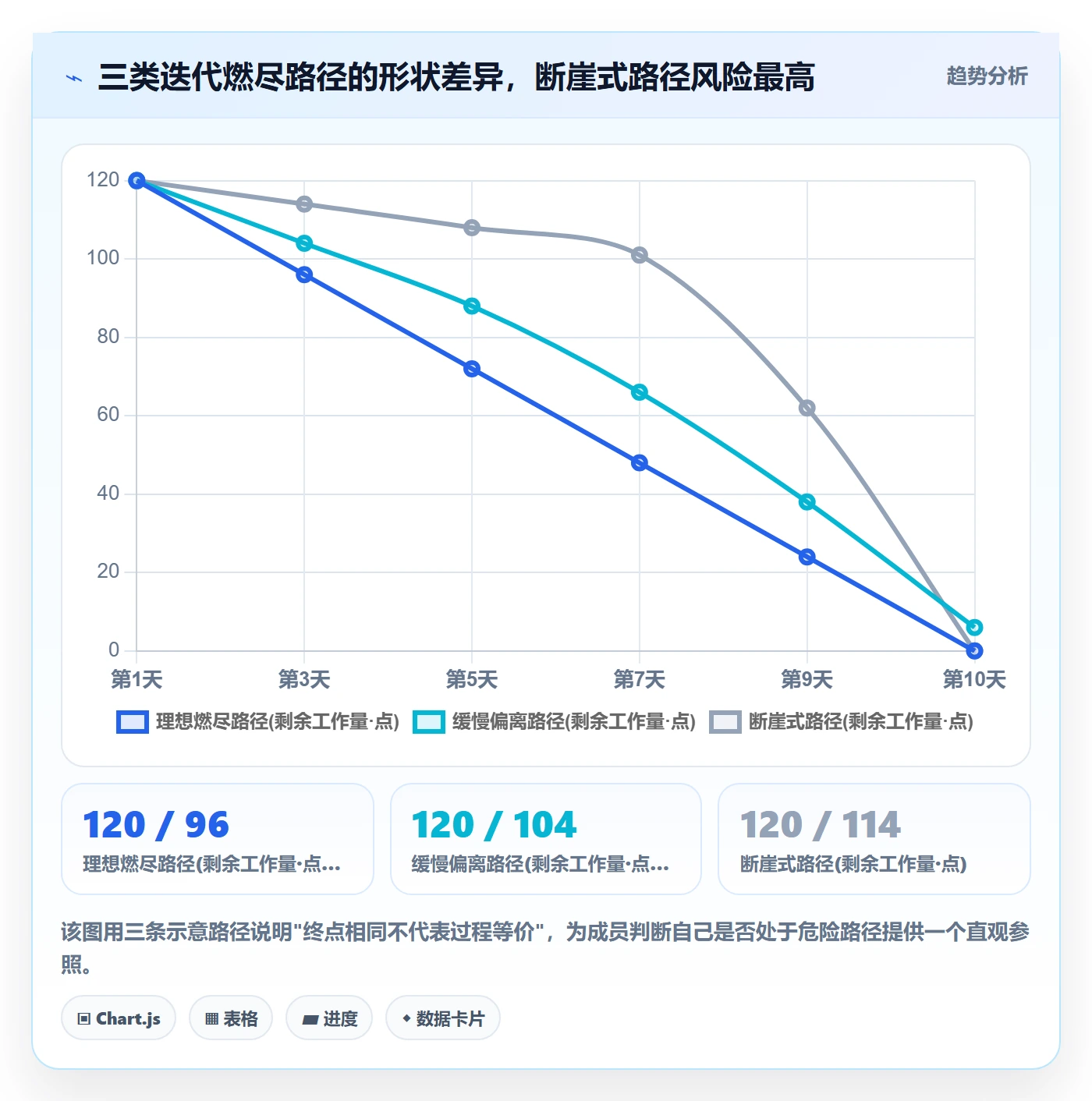

四个迭代的数据里,最让我意外的不是交付率提升,而是燃尽线的形状。断崖式下跌(也就是最后一两天集中完成大量任务)的迭代,几乎必然伴随质量问题和后续返工,即使最终准时交付了。
而缓慢偏离的迭代反而更健康,因为偏离段本身就是可读的信号,它告诉你从第几天开始就有问题了。真正危险的是那条看起来很漂亮的直线,一直到最后突然掉下去。

六、不同情况下的行动建议
下面按四种最常见的处境给具体动作。每一种我都尽量给出可以直接照做的第一步,而不是原则性建议。
1. 你是执行者,任务卡在自己手上
第一步是判断卡点性质:是"不会做",还是"做不完",还是"做不对"。
不会做,立刻找人问,不要自己查两个小时。设置一个 30 分钟的自查上限,超时就提问,并把问题描述成"我已经试了 A 和 B,现在卡在 C"。
做不完,当天就要报出新的剩余工作量和预计完成时间,同时给出至少一个范围裁剪的选项。
做不对,也就是说你对完成定义有疑问。这种情况最危险,因为它不会表现为卡住,而会表现为"做完了但对方不认"。此时应该立刻把理解写成三句话发给需求方确认,而不是继续埋头做。
2. 你在等上游依赖
等待是最容易被低估的偏差来源。因为它不是你慢,所以你会默认"责任不在我";但从排期角度看,结果是一样的。
第一步动作是把等待变成有截止时间的请求。不要发"这个字段什么时候能给我",而要发"我需要在明天中午前拿到字段定义,否则我这一侧要顺延一天,请确认能否在这个时间点前给到"。
同时准备好 Plan B:在等待期间先做不依赖它的部分。这样即使对方延迟,你的净损失也被压缩了一半以上。
3. 别人在等你
这种情况你的第一责任是让等待方拥有确定的预期,而不是尽最大努力赶上。
具体做法是:只要出现可能延期的迹象,不管概率多低,都先发一条预警,明确说出"当前判断是可能延后 X 小时,我会在明天中午前给一次确定结论"。这一条消息的成本约三十秒,换回的是对方可以提前安排其他工作。
4. 你是新加入项目的成员
新人的偏差率天然更高,这是信息不对称决定的,不需要为此焦虑。但你需要主动设置预期。
接前三个任务时,主动说明"我对这类任务的估算经验不足,置信度标为中,建议在计划里留半天缓冲"。这句话说出来几乎不会被为难,反而会让对方觉得你懂风险管理。真正会出问题的是用新人的经验给出老手的时间承诺。
5. 偏差已经影响到对外交付
这种情况超出个人可以独立处理的范围,必须升级。你需要提供的是三样东西:事实(当前实际状态)、影响(对外承诺的哪个节点会被影响)、选项(至少两个方案,分别写清代价)。
不要自己决定"多加点班应该能补上",因为对外承诺的调整往往还涉及合同、客户沟通和版本范围,这些都不在你手里。

七、不同情况下的取舍
方法讲完了,但真实场景里最难的从来不是"该怎么做",而是"两个都不好,选哪个"。这一节讲四种典型取舍,我给的是判断依据,不是标准答案。
1. 上报还是自己扛
判断依据是影响半径和你的信息优势。如果偏差只影响你自己,而且你有明确的、成本可控的补救计划,自己扛是合理的,因为上报本身也有成本。
但只要影响半径超过你自己,或者你的补救计划依赖于"其他事情不再出问题",那就应该上报。后一种情况是最容易误判的,因为它看起来有方案,实际上是把风险叠在了运气上。
2. 保质量还是保进度
这个问题几乎没有普适答案,但有一个可以用的判断顺序:先问这个质量缺口会不会在两周内以更高成本回来。
如果会(比如技术债会阻塞后续迭代、缺陷会流向客户),那保质量;如果不会(比如内部文档的完整度、非关键的界面细节),那可以保进度并留下明确的技术债记录。最糟的选择是既不记录也不处理,让缺口变成沉默的隐患。
3. 加班补还是重排计划
短期看,加班更快;把时间轴拉到两个迭代,两者的差别会非常明显。加班的代价不只是疲劳,而是它掩盖了估算基线本身的问题,加班补上了,系统就不会被修正。
我的经验阈值是:如果单次偏差可以通过一天以内的加班解决,且不涉及质量妥协,加班是合理选项;超过一天,就应该走重排,因为那已经不是执行问题而是估算问题。
4. 工具重还是工具轻
这一条对团队的影响比对个人更大。我的判断依据是组织规模与跨团队依赖数量,而不是工具的先进程度。

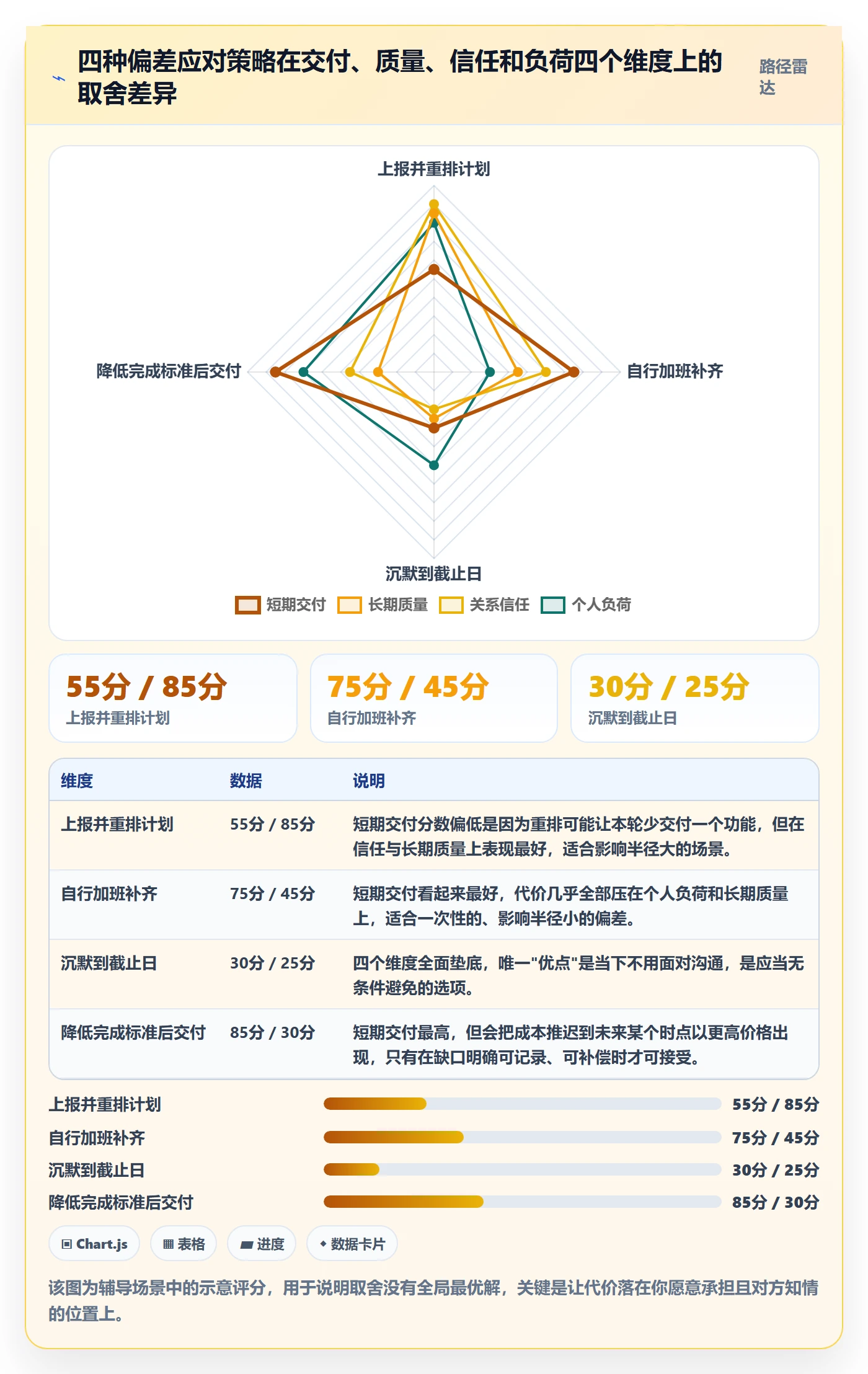

当依赖主要发生在同一个小组内、信息靠口头同步就能闭环时,轻量看板配合一张共享表就足够。当依赖跨部门、跨团队、需要权限隔离和审计、甚至对数据存放位置有要求时,轻量的成本会以另一种方式回来,你会花更多时间在协调而不是交付上。这也是为什么面向中大型组织的平台会把私有化部署和迁移能力当作重点。
下面这张图是我在辅导中常用的取舍评分,评分口径为 0 到 100 分,分数越高代表该项表现越好,可以看到没有一种策略在所有维度上都占优。

八、一套可复制的全流程:从接任务到复盘
把前面的方法压缩成一条完整链路,就是下面五步。每一步我都给了可直接使用的模板,你可以按自己的项目改字段名。
1. 接任务时:确认完成定义
这一步花五分钟,能省掉后面百分之三十的返工。做法是把理解写下来发给需求方确认,而不是口头点头。
任务名:
完成定义(DoD):
交付物是什么:
怎么算做完:
谁来验收:
计划完成时间(具体到半天):
我的置信度(高 / 中 / 低):
我依赖谁(依赖什么、什么时候需要):
谁依赖我(他什么时候需要):
我现在不确定的三件事:
最后一行是这份清单里最有价值的部分。把不确定的事情写出来,等于提前把风险摆到台面上。
2. 拆解时:颗粒度标准
判断颗粒度够不够,我用一个简单的尺子:每个子任务能不能用半天到两天说清楚。超过两天,说明还需要拆;小于半天,说明拆过头了,维护成本比收益高。
另一个标准是每个子任务都应该有独立的可验证结果。如果拆出来的子任务没办法单独验收,它就不是任务,只是步骤。
3. 同步时:三个可以直接抄的话术模板
很多人不敢上报,是因为不知道怎么说。下面三个模板可以直接改名字用。
【正常同步】
昨天完成:___;今天计划:___;
剩余工作量:约___小时;置信度:高。
【预警同步】(发现可能延后,但还没确定)
任务:___;原计划:___ 完成;
当前判断:大概率延后 ___(小时 / 天);
原因:___(只写事实,不写评价);
影响:会挡住 ___ 和 ___;
方案 A:___,代价是 ___;
方案 B:___,代价是 ___;
我倾向 A,需要你确认的是 ___。
【阻塞上报】(已经卡住,需要别人动作)
卡点:___;
我已经尝试:___;
需要谁在什么时间前做什么:___;
如果不解决的后果:___;
等待期间我可以先做:___。
三个模板的共同点是:先说结论,再说事实,最后给选项。这个顺序能让对方在十秒内知道该不该紧张。
4. 纠偏时:五个动作按顺序做
- 确认范围:这个任务的哪一部分是必须的,哪一部分可以放到下一轮。这是成本最低的纠偏。
- 催依赖:如果卡点在别人手里,立刻把请求变成带截止时间的明确要求。
- 找并行:把不依赖卡点的部分先做完,压缩净损失。
- 评估换人:如果是能力或经验缺口,让更合适的人接手可能比硬扛更省时间。
- 延长工作时间:放在最后,并且明确这是短期手段,不进入常态化。
这五步的顺序不要颠倒,因为它们的代价是递增的,而很多人一上来就跳到第五步。
5. 复盘时:个人偏差日志
这是最被低估的一步。没有偏差日志,你每一次估算都是从零开始,偏差会重复发生但永远不会被修正。字段不需要多,够用就行。
日期 | 任务 | 计划工时 | 实际工时 | 偏差(小时) |
偏差性质(估算 / 执行 / 依赖 / 需求 / 环境 / 个人) |
第一次感觉不对的时点 | 当时为什么没说 |
下次估算修正系数(如 1.3) | 备注
其中"第一次感觉不对的时点"和"当时为什么没说"这两列最关键,它们记录的不是结果,而是你识别偏差的延迟。坚持记录两三个迭代,你会发现自己的卡点高度集中在某一两类原因上。

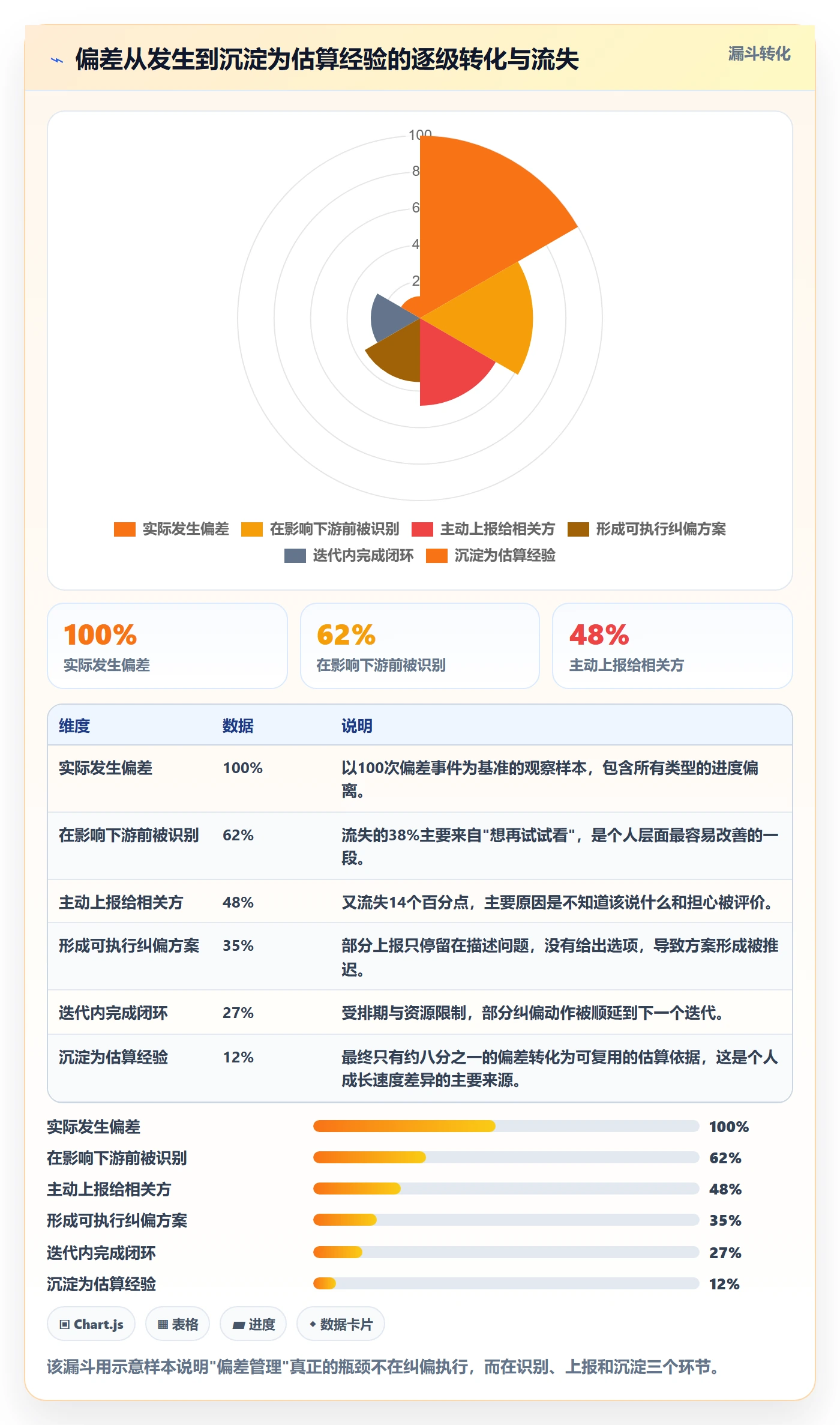

下面是这条链路在实际团队中的转化情况。可以看到从偏差发生到真正沉淀为经验,衰减非常明显,而衰减最大的两个环节是"识别"和"沉淀"。

九、常见问题:成员问得最多的五个问题
1. 偏差多大才需要上报,有没有一个明确数字
没有通用数字,但有一个通用判断:当偏差开始影响到你控制范围之外的人时,就必须上报。如果只是你自己的后续任务顺延,一个工作日内说明即可;一旦涉及同事的开工时间,按小时计。
如果你所在的团队没有明确标准,可以主动提一个:影响半径 + 建议时限的对照表,让大家在同一条线上讨论。
2. 每次都说延期,会不会被认为能力不行
会,但前提是你的上报方式只描述问题。如果你每次都带着可选项和明确的新时间承诺,长期下来得到的是"这个人靠谱、可协作"的评价。
真正会影响评价的是另一种行为:承诺时不加缓冲、延期时不提前说、被问到时给模糊答案。这三件事叠加,才构成对专业度的怀疑。
3. 团队没有进度管理流程,我一个人做有用吗
有用,但收益有限。个人层面可以立刻做的是三件事:接任务时确认完成定义、每天更新剩余工作量和置信度、建立自己的偏差日志。这三件事不需要任何流程支持。
更进一步的做法是把你的日志变成提案:连续记录两三个迭代后,你手上有真实数据说明某类任务普遍低估了多少,这个说服力远大于"我们该加强进度管理了"。
4. 燃尽图对我的日常任务有用吗
有用,但要正确理解。看图时不要只看终点是否归零,要看形状。持续缓慢偏离是健康信号,因为它可读;到最后两天突然陡降才是危险信号,通常意味着任务在最后时刻才被真正完成,质量风险集中爆发。
5. 工具里的数据和真实情况不一致怎么办
以真实情况为准,同时立刻修数据,并说明为什么之前的数据不准。工具数据的价值在于被信任,一个没人信的状态字段比没有状态字段更糟,因为它会误导决策。
如果你所在的组织依赖协作平台做基线管理和燃尽分析,那么"更新及时"本身就应该是团队约定的一部分,而不是可选动作。
十、结语:进度管理是成员最被低估的职业资产
写到这里,我想回到最初的那个问题。一个接口多花了两天,你什么时候告诉项目经理?我现在的答案通常是这样一句话:在我第一次感觉到不对的时候,哪怕我还没有解决方案。
这听起来像是把不确定性甩给别人,其实恰恰相反。你提供的是你对自己状态的诚实观测,而对方需要的是尽可能早的信号。项目管理的本质是在不确定中做决策,你能提供的最大价值,就是让不确定性更早进入决策视野。
所以我的独特判断是:进度偏差管理的核心不是追求不延期,而是建立一种"你的进度对别人是可读的"的状态。可读的慢,比不可读的快更有价值;提前说出的偏差,比准时交付的沉默更值得信任。
如果你只想从今天开始做一件事,我建议是这个:下一次接到任务时,把完成定义写下来发给对方确认,并标上你的置信度。这一动作大概花五分钟,但它同时解决了后面最容易出问题的两个环节,理解偏差和预期管理。
如果还有余力,再加一件事:建一个只有四列的表格,记录任务、计划工时、实际工时、偏差原因。坚持两个迭代,你就会拥有别人没有的东西,关于你自己的一手数据。
常见问题解答(FAQ)
1. 我不是项目经理,为什么也要懂进度偏差管理?
我在团队里就是个执行岗,每天写代码、做设计、跑测试。每次开例会PM盯着进度表问‘你这块怎么样了’,我其实答不上来具体偏了多少,只能说‘快了快了’。我就不明白,进度偏差不是PM该管的事吗?我一个小兵学这个有什么用?
进度偏差不是PM的专属指标,它本质是你个人交付信用的量化体现。PM管的是全局偏差,你管的是自己那一段任务的偏差,两者的动作完全不同。你不需要会算SPI,但必须掌握三个数:你承诺的完成时间、当前实际进度百分比、剩余工作量。
当你能在PM开口前主动说出‘这个任务原计划周三完成,现在完成70%,剩余部分因为接口联调阻塞,预计延后1天’,你就从被动被追问变成了主动同步信息。这种成员在团队里的信任度远高于‘快了快了’型选手,而且当资源需要重新分配时,PM更愿意优先保你的部分,因为你让他放心。
2. 延迟多久算‘偏差’,多久算‘正常波动’?总不可能晚半天就上报吧?
我特别纠结这个度。有时候一个任务晚个半天一天,我觉得自己加个班能追回来,上报了反而显得小题大做。但上次我憋着没说,结果拖了三天,PM后面排期全乱了,我被批了一顿。到底晚多少、什么情况下我必须开口?
判断标准不是‘晚了多久’,而是‘是否影响下游或是否超出你自行消化的能力’。给你两条可执行的红线:第一,如果你的延迟会导致任何一个下游任务无法按原计划启动,无论延迟多短,立即上报;第二,如果你评估后认为靠自己加班或调整优先级也无法在承诺时间内追回,不管还剩几天,立即上报。
反过来,如果延迟在半天以内、不影响任何人、你自己确定当天能追平,可以不上报,但要在下一次站会主动说一句‘昨天有个小卡点已解决,进度正常’。核心原则是:你上报的不是‘我晚了’,而是‘我可能影响到别人了’。前者是告状,后者是预警,性质完全不同。
3. 发现进度要延迟了,找PM汇报时到底该说什么?每次开口都像在认错。
我一发现自己要延期就特别慌,去找PM的时候脑子一片空白,只会说‘这个可能做不完’。PM脸色马上就变了,然后追问一堆我也答不上来的问题。我不想每次都搞得像犯错一样,但又不知道这种沟通应该怎么组织语言。
把汇报结构固定成三段式:事实、影响、方案。事实部分只讲客观数据,比如‘这个模块原计划今天完成,目前完成60%,剩余部分需要联调,联调环境明天才能就绪’,不要加‘我尽力了’‘我已经很努力了’这类情绪词。影响部分讲清楚对谁有影响,比如‘会影响前端周三的接入测试’。
方案部分最重要,至少带一个建议,比如‘我建议把联调拆成两步,先用手工mock数据让前端启动,不阻塞他们,真实联调后天补上’。如果你实在没有方案,就说‘我需要你帮我判断优先级,是保这个任务的完成度还是保时间点’。这样PM收到的是一份决策简报,而不是一个坏消息。
你会发现,带着方案去的人,在PM眼里是来解决问题的,不是来认错的。
4. 同样是延迟,怎么区分是我估算不准还是执行出了问题?
复盘的时候我经常分不清到底是当时估的时间就不对,还是我自己中间摸鱼了。如果是估算问题,那下次怎么估才能更准?如果是执行问题,那我到底卡在哪了?总感觉每次复盘都是‘下次注意’,但下次还是这样。
用‘第一次实际动手的时间点’来区分。任务开始后,你第一次真正投入执行是在计划启动日当天,还是在截止日前两天才动手?如果是前者,且你每天都投入了合理工时但仍然完不成,那是估算偏差,你低估了任务复杂度或高估了自己的单位产出。如果是后者,无论你执行效率多高,根因都是启动延迟。
区分清楚之后,应对方式完全不同:估算偏差的解法是建立个人估算基准,比如记录‘接口开发类任务我平均需要实际工时是预估的1.4倍’,下次直接乘系数;启动延迟的解法是检查你的任务切换成本,是不是同时被太多事打断,导致重要任务总是被推到最后一刻才做。
建议你建一个简单的个人偏差日志,每次延迟记两列:延迟天数、根因分类。积累十次以后,你会看到自己的高频卡点到底在哪一类,比‘下次注意’有用一百倍。
核心关键词
文章包含AI辅助创作:进度偏差管理指南:项目成员如何做好进度管理,最佳实践全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/466224
读者评论
文章把'偏差发现时间'作为核心变量很有说服力,但小样本内部数据容易误导读者。实际项目中纠偏成本还受团队规模、技术栈耦合度影响,不能简单套用0.5人天到4.8人天的曲线。
从成员视角切入确实是稀缺角度。不过'三个数'说起来简单,实际执行时最难的是对剩余工作量的置信度评估,这需要个人有历史偏差记录习惯,否则仍是拍脑袋。
误区部分击中痛点,尤其'上报等于甩锅'和'系统更新等于同步'这两条。我所在团队就经常出现看板状态和实际进展脱节,定向通知这一步确实不能省。
帕累托图把需求理解偏差排在首位很真实。但文章偏重个人层面,对团队流程缺陷比如需求评审走过场、环境准备无人负责,着墨太少,这些问题个人很难独自解决。
