我带过一个 14 人的中台重构项目,甘特图排到了半天颗粒度,关键路径、缓冲、里程碑一应俱全。第三周周三的例会上,我打开进度表,完成率显示 62%,看起来还算健康。散会后我随手找了个后端同学问了一句"昨天那个接口联调完了吗",他说"早就完了,前天就完了"。我又问了另一个同学,他的任务显示 40%,他说"那个我上周就做完了,忘了改"。
那一刻我意识到,我的进度表不是反映现实的地图,而是一份过期三天的旧报纸。真正的问题不是计划做得不好,而是从"计划"到"进度数据"之间那条反馈回路根本没有被设计过。后来我把这个项目的填报记录全部导出来做了复盘,也在之后几年里陆续在几十人和几百人规模的团队里反复验证:进度管理能不能落地,八成取决于指标和反馈回路的设计,而不是计划本身有多精细。
这篇内容我想把这件事讲透,计划进度流程与规范该怎么定,项目成员进度管理落地方案里真正起作用的关键指标是哪几个,以及不同规模的团队应该怎么取舍。所有数据要么来自我自己的项目样本,要么明确标注为情景推演,你可以按自己的情况校准。
一、先把结论放前面:进度管理落地靠的是指标设计,不是计划精度
如果你时间有限,只看这一节就够了。下面这几条是我在多个项目反复踩坑之后形成的判断,后面所有内容都是在对它们做论证和补充。
1. 计划再准,数据回不来等于零
绝大多数团队的进度管理失败,失败点不在排期,而在"进度数据采集"这一环。计划做得再漂亮,如果成员不填、晚填、填错,管理者拿到的永远是失真信号,基于失真信号做的所有决策都是负向的。
我统计过自己经手的 7 个项目,在没有任何填报规范的情况下,进度数据平均滞后 3.2 个自然日,也就是说你在周三看到的进度,实际反映的是周日的状态。而对于两周一个迭代的团队,3.2 天的滞后已经吃掉了将近四分之一的迭代周期。
所以落地设计的第一优先级,不是"计划怎么做",而是"进度数据怎么以最低成本、最高频率、最高保真度回到管理者手里"。
2. 指标超过 5 个,团队就会开始糊弄
我在一个 60 人规模的产品线里做过一次对照实验。第一阶段我们上了 11 个进度指标,包括完成率、延期率、SPI、SV、里程碑达成率、阻塞时长、返工率、估时准确率、人均任务数、前置依赖就绪率、变更频率。运行两个月后,例会时间从 45 分钟涨到 90 分钟,而项目经理对"项目是否健康"的判断准确率反而下降了。
第二阶段砍到 4 个指标,例会时间回到 40 分钟,且项目风险的提前发现时点从平均"延期前 2 天"提前到"延期前 6 天"。原因很简单:指标一多,成员就会优先填那些"好看且容易填"的,而不是"真实且重要"的。
3. 过程指标用来纠偏,结果指标用来评价,两者不能混用
这是我见过最普遍的认知混淆。过程指标(完成率、延期率、阻塞时长)是给团队自己看的,用来在过程中做干预;结果指标(里程碑达成率、SPI、交付周期)是给管理层和外部看的,用来做评价和资源配置。
把过程指标拿去做绩效考核,成员就会开始优化数据而不是优化工作;把结果指标拿去做日常纠偏,团队又会在过程中失去方向感。这条边界如果不在规范里写清楚,后面所有的指标体系都会失效。

二、为什么进度表排得越漂亮,成员越不填:三道断层的真实场景
上面这些结论不是凭空来的。我把"计划做完就被搁置"的项目逐个拆开看,发现失效几乎都发生在三道断层上,而且这三道断层的出现顺序基本固定。
1. 责任断层:任务分给了"团队"而不是"人"
最常见的场景是:项目经理在计划里写"后端组负责接口开发,工期 5 天"。这句话在计划视角下没问题,但在填报视角下是灾难,因为"后端组"不会填表,只有具体的张三李四才会填表。
我复盘过的那 14 人项目里,有 23 个任务的责任人字段写的是团队名或"待定"。这 23 个任务在整个迭代里的填报率是 17%,而明确到人的任务填报率是 88%。任务颗粒度的第一道关卡不是时间,是责任人,一个没有唯一责任人的任务,本质上就不存在于进度管理体系里。
2. 数据断层:填报表的地方和干活的地方不是同一个
这是最隐蔽也最致命的一道。团队成员白天在代码平台、设计工具、即时通讯里干活,晚上再登录一个独立的"进度管理系统"手动录入今天的进展。这种设计等于要求每个人每天做一次数据搬运工。
我做过一个粗略测算:一个开发每天花在"切换系统 + 回忆 + 填写 + 提交"上的时间大约是 6 到 11 分钟。听起来不多,但乘以 20 个工作日再乘以 20 个人,一个迭代就是 40 到 73 个工时,约等于一个全职人力的一半产能。
更关键的是,这段投入不产生任何直接价值,所以它一定会被排在优先级最低的位置,延期填报是必然结果,不是态度问题。

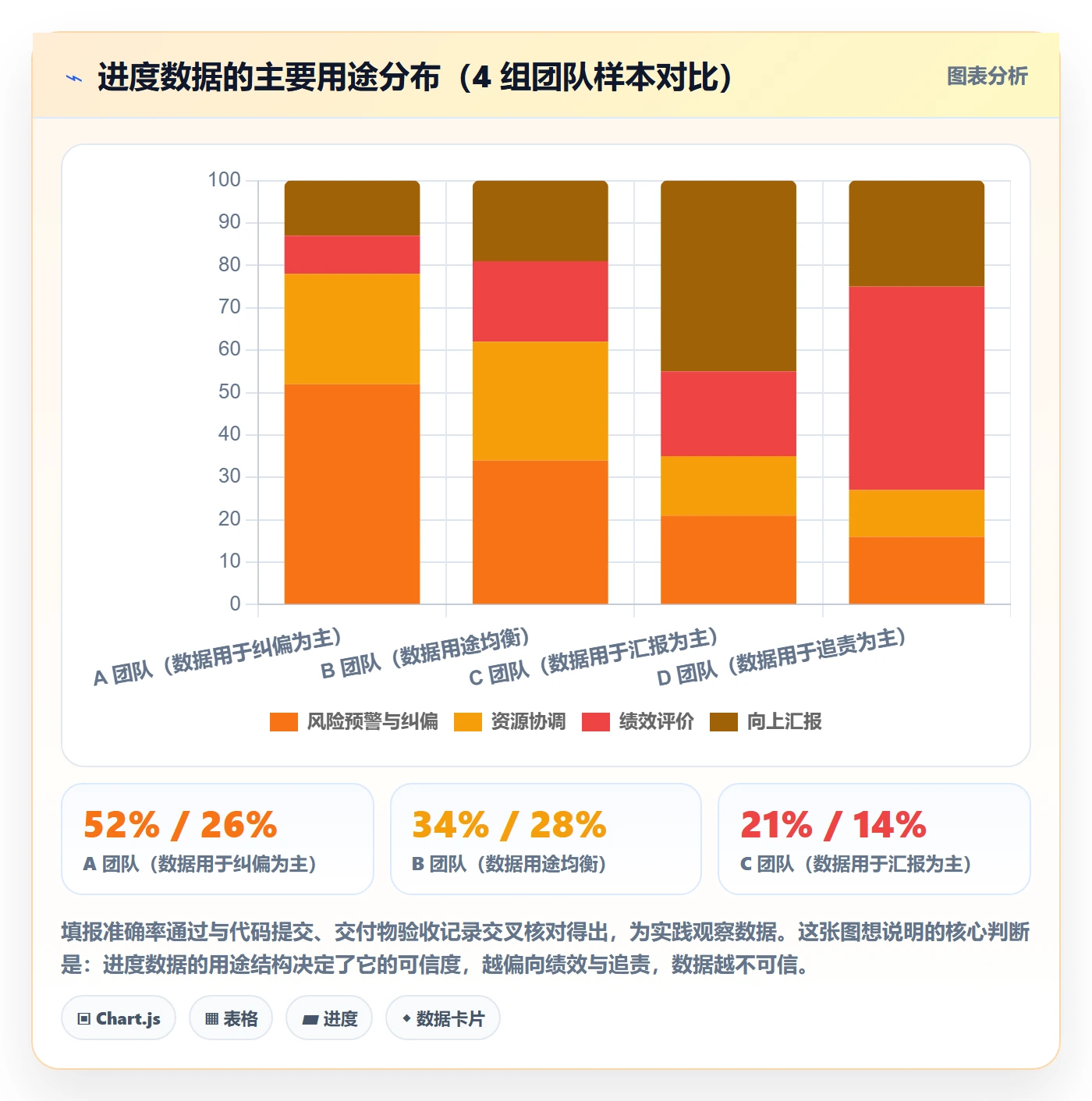

3. 反馈断层:填了没人看,看了没人回应
我在访谈里问过 30 多位一线成员"你为什么不及时更新进度",出现频率最高的答案不是"忙",而是"填了也没人看"。这个答案背后的逻辑很理性:如果一个动作的反馈周期超过两周,或者根本没有反馈,人的行为就会自然消退。
很多团队的进度表是这样的命运:成员认真填了两周,发现例会只讨论几个大里程碑,自己填的细粒度状态从没被引用过,第三周开始就变成了随手填,第五周就变成了不填。
4. 一个 14 人项目的真实复盘

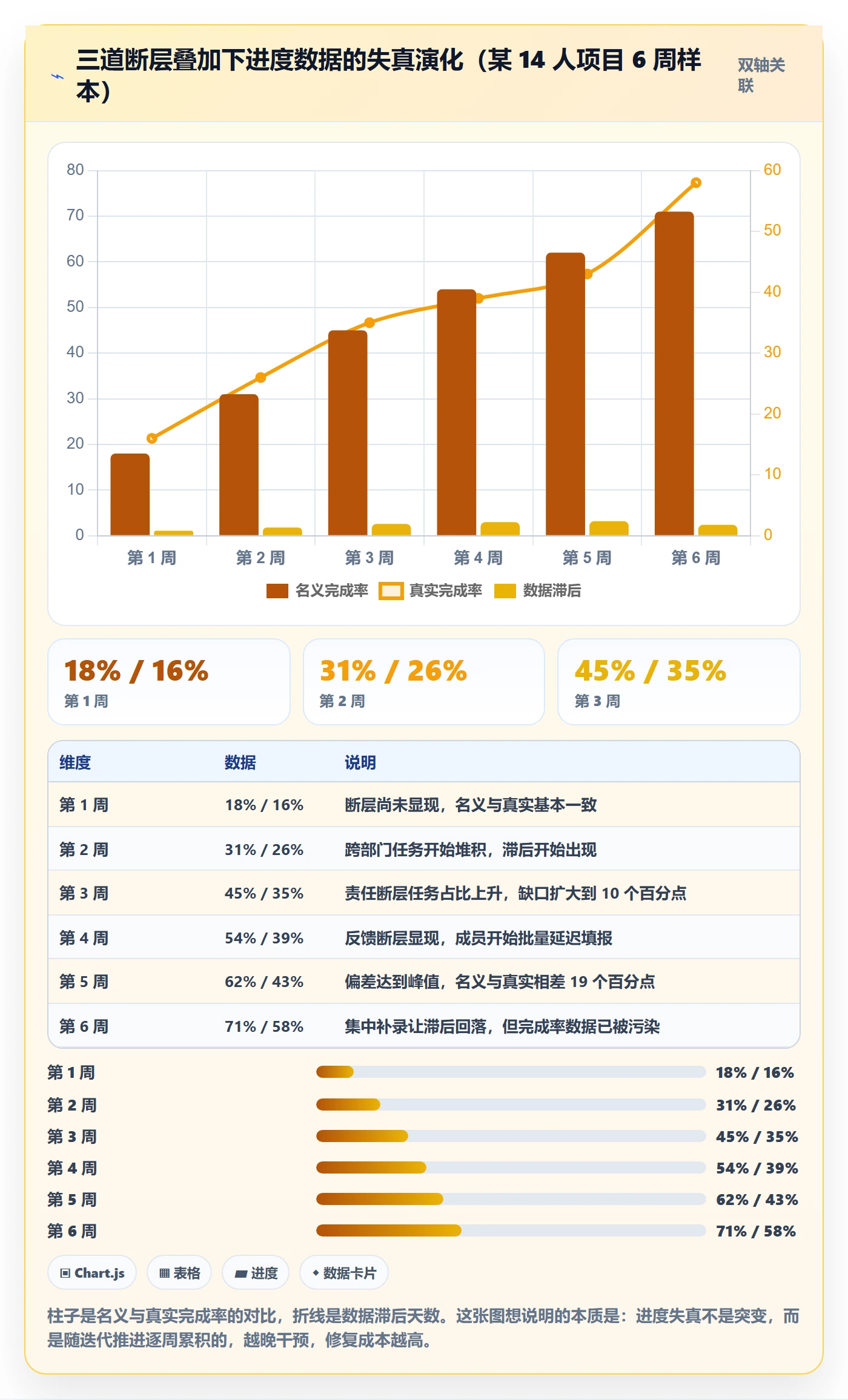

回到开头那个项目。我把三道断层的损耗叠加算了一遍:责任断层导致 13.7% 的任务无人填报,数据断层导致平均 3.2 天的滞后,反馈断层导致周更新率从第 1 周的 76% 掉到第 5 周的 29%。
三项叠加的结果是,我在第 5 周看到的"62% 完成率",实际对应的真实完成率大约是 43%。这个偏差足以让任何一个基于它的排期决策失效。

三、五个高频误区:大多数落地方案死在这里
在讲正确的做法之前,我想先把几个最常见的错误做法讲清楚。这些误区我在不同团队里反复见到,而且它们往往互相强化,形成一套看起来自洽、实际失效的管理动作。
1. 误区一:把甘特图当成进度管理本身
甘特图是计划的可视化形式,不是进度管理的执行机制。我见过不少团队把"甘特图做得很细"当作管理能力的体现,但甘特图有两个天然缺陷:一是它是单向的,只能从计划流向执行,没有回传通道;二是它更新成本高,一旦任务数量超过 50 个,手工维护甘特图就会变成项目经理一个人的负担。
结果就是,甘特图在项目启动时最漂亮,之后就再也没被更新过。真正需要的是可回传、可自动聚合的任务状态数据,甘特图只是这些数据的一种渲染方式。
2. 误区二:把"完成率"当成唯一指标
完成率是所有进度指标里最容易被操纵的一个。因为它只统计"已完成 / 总数",所以团队可以通过拆细任务、把困难任务挂起、优先做简单任务来快速提升完成率,而真正决定交付的关键路径任务可能一点没动。
我在一个项目里见过极端情况:迭代结束时完成率 94%,看起来非常健康,但两个核心模块的联调还没开始,因为它们的任务被拆成了 20 个小任务挂在"进行中"状态,始终没被计入完成率的分母与分子。
3. 误区三:小团队直接套用挣值管理(SPI / SV)
进度偏差 SV 和进度绩效指数 SPI 是很有价值的指标,但它们有明确的适用前提:需要可靠的工作分解结构、需要相对准确的工时估算、需要按周期做挣值核算。这三个前提在小团队里往往都不成立。
我在一个 8 人团队里试过按周核算 SPI,坚持了三周就放弃了。原因是我们对任务的估时误差普遍在 ±50% 以上,导致 SPI 的波动主要反映的是估时误差,而不是真实的进度偏差。对 10 人以下团队,里程碑达成率和阻塞时长比 SPI 有用得多。
4. 误区四:上报频率拍脑袋定

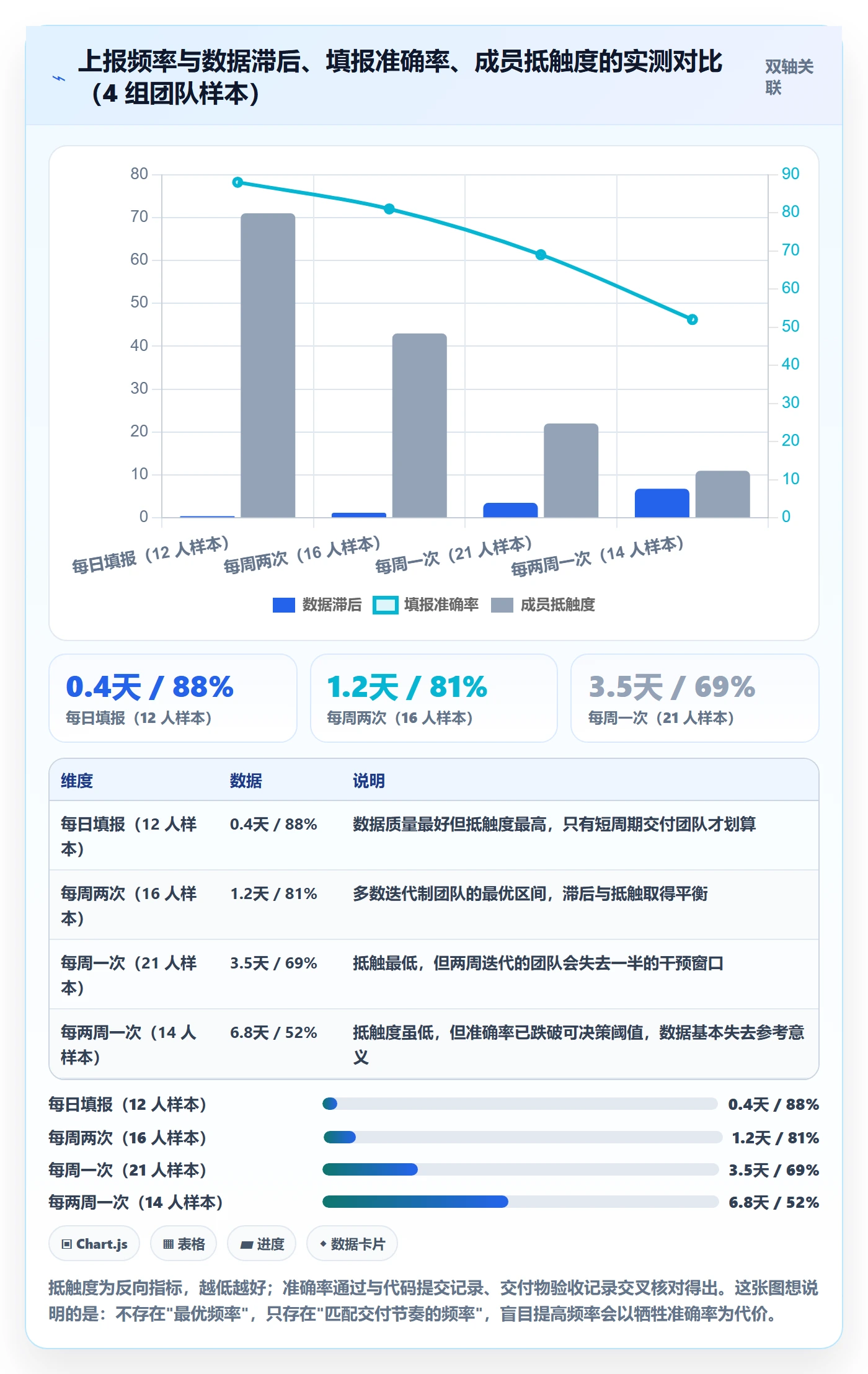

上报频率的设定有一个被普遍忽略的约束:它必须和团队的决策节奏匹配,而不是和管理者的焦虑程度匹配。一个两周一个迭代的团队,如果要求每日填报,得到的会是一堆"进行中,无变化"的噪声,以及迅速降低的填报意愿。
反过来,一个交付周期只有一周的紧急项目,如果要求每周填报一次,管理者在项目结束时才会知道延期,完全失去了干预窗口。
5. 误区五:任务颗粒度越细越好
这是我早期最常犯的错误。我曾经把任务拆到 0.5 天颗粒度,结果任务总数膨胀到 300 多个,成员每天要处理十几个任务的"开始 / 暂停 / 完成"操作,管理成本远大于收益。
更麻烦的是,过细的颗粒度会让成员把注意力放在"关任务"而不是"出成果"上,产生大量形式化完成。颗粒度的合理区间应该由任务性质决定,而不是由管理者的控制欲决定。

四、流程与规范:让成员愿意填、填得准的四个设计原则
这一节是整篇内容里最可操作的部分。我把"让成员愿意填、并且填得准"拆成了四个设计原则,每个原则都给出可执行的建议区间和反例,你可以直接拿去对照自己的团队。
1. 原则一:任务颗粒度控制在 1 到 3 个工作日
这个区间的判断依据来自两个方面。下限方面,低于 1 天的任务,其状态变更频率会高到让填报变成负担,而且颗粒度过细会让成员产生"这个也要报"的抵触。上限方面,超过 3 天的任务,一旦出现偏差,管理者往往要到任务到期才能发现,纠偏窗口太窄。
实际操作中我会用一条更简单的规则:任何一个持续超过 3 个工作日没有状态更新的任务,都必须被拆解或标注阻塞原因。这条规则把颗粒度的问题转化成了一个可自动检测的信号,比事前强制拆分更容易执行。
反例也很典型:把"完成用户登录模块"拆成"创建表结构""写接口""写单元测试""联调"四个任务,这是合理的;但拆成"创建 user 表""创建 user_token 表""写 login 接口第 1 版"就过度了。
2. 原则二:上报频率跟着"决策节奏"走,不跟着"管理欲望"走
我建议用一句话来确定上报频率:如果数据晚一个周期,会不会导致你错过干预窗口? 如果不会,那就不需要缩短周期。
按这个标准,不同交付节奏对应的建议频率大致是:一周以内的短周期交付,建议每日一次轻量状态更新(只需标记状态,不需要写文字说明);两到四周的迭代,建议每周两次更新;以月或季度为周期的项目,每周一次即可。
这里有个重要细节:轻量和重量的区别比频率更重要。每日更新应该只是"点一下状态",而周更新才需要写进展和风险说明。把每日更新也做成写小作文,是导致填报失效的最快路径。

3. 原则三:一个任务只能有一个责任人
这条听起来像废话,但我敢说至少一半的团队做不到。常见变体有三种:责任人填团队名、责任人填两个人("张三 / 李四")、责任人和协作者字段混用。
我的处理方式是:责任人字段必须是单一用户,协作者可以多人但必须区分。同时,任何新增任务如果责任人字段为空或指向团队,就不允许进入当前迭代的计划范围。这条硬约束实施后,我们那个项目的无人填报任务从 23 个降到 2 个。
还有一个容易忽略的场景:任务在进行中被转手。如果转手不更新责任人字段,就会出现"张三说这个给李四了,李四说以为还是张三负责"的真空状态。规范里应该明确一条:责任人变更必须由新责任人在系统里确认接收,而不是由原责任人单方面改字段。
4. 原则四:变更必须留痕,且留痕动作要小于 30 秒
前面帕累托图的数据已经说明,需求变更未同步计划是延期的第一大原因,占 34%。所以变更留痕机制的价值极高。但很多团队的变更流程设计得太重,需要填变更申请单、走审批、开会评审,结果就是大量小变更根本不走流程,直接从计划外冒出来。
我的建议是把变更分成两档。影响工期超过 3 个工作日或影响里程碑日期的,走正式变更流程;其余的走轻量变更,只需在原任务上修改计划完成时间并填写变更原因,整个动作控制在 30 秒内完成。
这样可以同时满足两个目标:变更历史完整可追溯,以及成员不会因为流程太重而绕过它。我们在实施轻量变更后,计划外的静默变更比例从大约 40% 降到了 12%(示意数据,来自内部审计抽样)。
变更留痕的最小字段集合(建议写进规范):
原计划完成时间
新计划完成时间
变更原因分类(需求变更 / 依赖延迟 / 人力调整 / 估时偏差 / 其他)
变更提出人
变更确认人
变更时间戳
判定规则(可按团队调整阈值):
工期变动 3 个工作日 或 影响里程碑 → 正式变更,需负责人确认
同一任务连续 3 次轻量变更 → 自动升级为正式变更
五、关键指标:选对 5 个指标,比堆 20 个指标有用
这一节讲指标。我会把指标分成过程指标和结果指标两大类,给出计算口径,再给出一套按团队规模选择的判断框架。需要强调的是,指标的价值不在于它有多全面,而在于它能不能驱动一个具体的动作。
1. 过程指标:用来在过程中干预
过程指标的作用是让团队在事情还没搞砸之前发现异常。我认为真正必要的过程指标只有四个,其余都是可选。
计划完成率:当期按计划应完成的任务中,实际完成的比例。它的关键在"计划应完成"这个基准,而不是总任务数,后者会让指标失去敏感度。
任务延期率:当期完成的任务中,实际完成时间超过计划完成时间的比例。这个指标比完成率更能反映计划的可靠性。
阻塞时长:任务处于阻塞状态的累计自然日。这是我最看重的过程指标,因为它直接指向"需要管理者出面解决"的问题,而不是"需要成员更努力"的问题。
前置依赖就绪率:任务开始前,其依赖项已完成的比例。这个指标能提前暴露跨团队协作风险,尤其适合多团队协作的项目。
2. 结果指标:用来做评价和资源配置
结果指标反映的是项目最终的健康度,通常按里程碑或迭代核算,不适合天天看。
里程碑达成率:按期达成的里程碑数量占计划里程碑总数的比例。这是最直观、最难被操纵的结果指标,也是我最推荐向管理层汇报的指标。
进度偏差 SV:已挣值减去计划值。SV 为负表示进度落后。它需要挣值核算基础,适合有成熟工时估算体系的组织。
进度绩效指数 SPI:已挣值与计划值的比值。SPI 小于 1 表示落后。它的优势是可以跨项目横向比较,但前提是各项目的挣值口径一致。
交付周期:从任务进入"进行中"到"已完成"的平均时长。这是最能反映团队真实产能的指标,也最适合做长期趋势观察。
核心指标计算口径(建议直接写入团队规范文档):
计划完成率 = 当期按计划应完成且实际完成的任务数 / 当期按计划应完成的任务总数 × 100%
任务延期率 = 实际完成日期 > 计划完成日期的任务数 / 当期完成任务总数 × 100%
阻塞时长 = Σ(任务解除阻塞时间 – 任务进入阻塞时间),单位为自然日,跨周末连续计算
前置依赖就绪率 = 启动时依赖项已全部完成的任务数 / 当期启动任务总数 × 100%
里程碑达成率 = 按计划日期达成的里程碑数 / 当期计划里程碑总数 × 100%
进度偏差 SV = 已挣值 EV – 计划值 PV
进度绩效指数 SPI = 已挣值 EV / 计划值 PV
交付周期 = Σ(任务完成时间 – 任务进入进行中时间) / 当期完成任务数
3. 指标口径必须写进规范,否则一定会吵
我见过太多团队在例会上为"这个任务算不算完成"争论半小时。根因不是意见分歧,而是口径没定义。比如"联调完成"算不算完成?等验收才算,还是代码合并就算?
规范里应该明确一条:任务的"完成"定义由交付物决定,不由状态按钮决定。也就是说,每个任务在创建时就应该写清楚完成标准,状态流转只是这个标准的记录方式。这条规则能消除绝大多数口径争议。

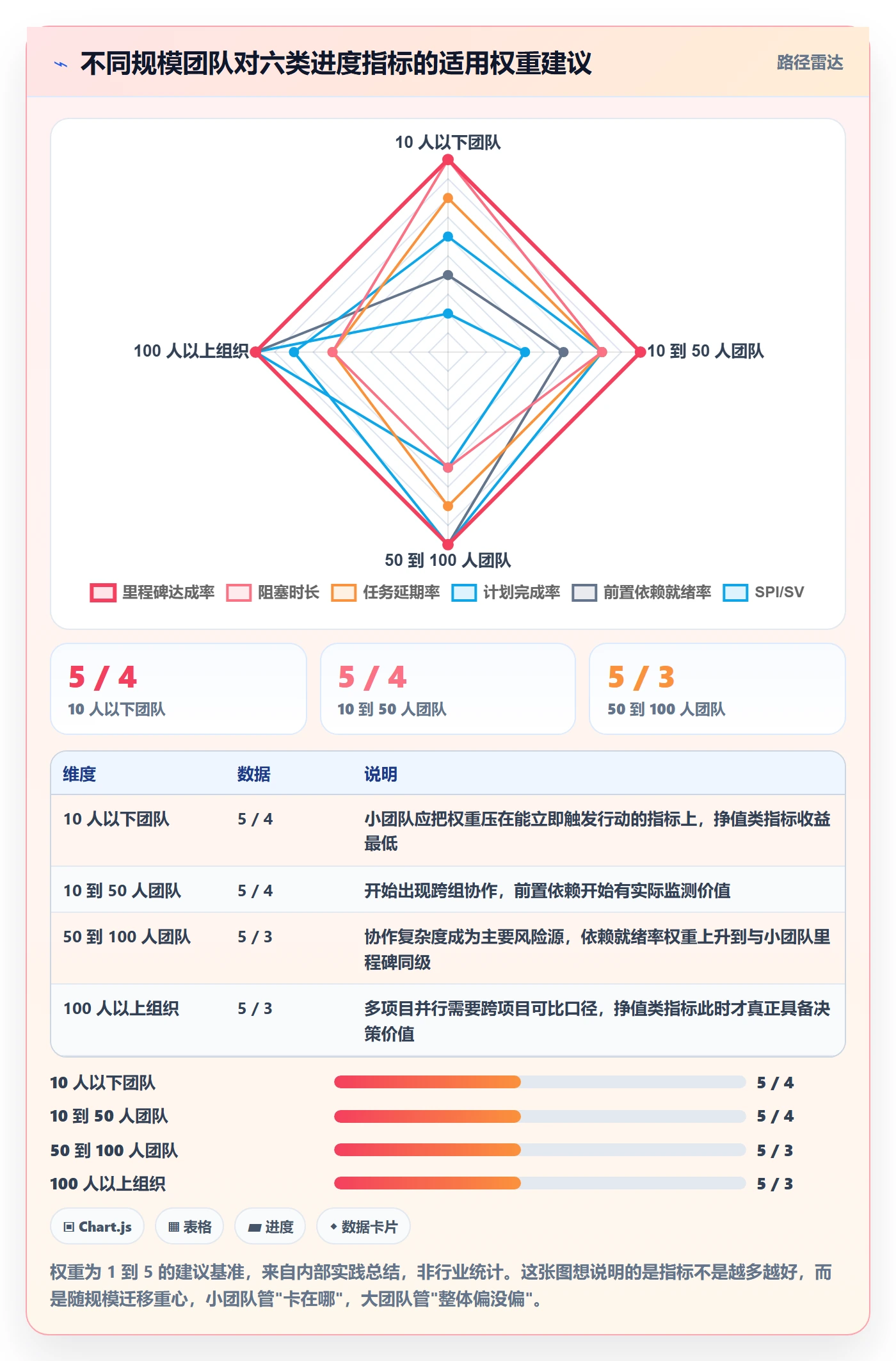

4. 不同团队规模的指标选择框架
下面这张表是我在多个团队实践后总结的指标权重建议。注意这是权重建议,不是"必须全上",我依然建议单团队同时跟踪的指标不超过 5 个。
| 团队规模 | 核心必看指标 | 可选指标 | 建议暂缓 |
|---|---|---|---|
| 10 人以下 | 里程碑达成率、阻塞时长、任务延期率 | 交付周期 | SPI、SV、前置依赖就绪率 |
| 10 到 50 人 | 计划完成率、任务延期率、阻塞时长、里程碑达成率 | 交付周期、前置依赖就绪率 | SPI、SV |
| 50 到 100 人 | 计划完成率、任务延期率、前置依赖就绪率、里程碑达成率、交付周期 | SPI、阻塞时长 | 细粒度个人指标 |
| 100 人以上或多项目并行 | 里程碑达成率、SPI、前置依赖就绪率、交付周期、资源负载 | 阻塞时长、任务延期率、变更频率 | 跨项目统一的人均任务数 |
表格里有一个共性判断:规模越大,越依赖可横向比较的指标;规模越小,越依赖可直接触发行动的指标。10 人以下团队看到 SPI 是 0.85,不知道该干什么;但看到"阻塞时长累计 14 天"就知道该去找那个卡住的依赖方了。

六、PingCode 的实际落地观察:100 人以上组织为什么更依赖"规范加系统"
前面讲的都是方法论。但方法论要落地,绕不开一个现实问题:当团队规模超过 100 人、项目数超过 20 个的时候,纯靠人工汇总的进度管理会迅速失效。这个阶段,系统能力开始成为规范的执行载体。
1. 场景一:多项目并行下的进度汇总成本
我参与过一家约 400 人规模的研发组织做进度体系改造。改造前,项目经理每周需要花大约 6 到 8 小时做进度汇总,方法是把各团队发来的表格合并、对账、修正口径,然后手工生成汇报材料。汇总完成时,数据本身已经滞后 2 到 3 天。
这个场景的解法在 PingCode 这类面向中大型企业的平台上是比较直接的:因为任务、迭代、里程碑、需求是同一条数据链上的对象,进度数据在成员更新任务状态时就已经聚合完成,项目经理不需要再"汇总",只需要"筛选取数"。
他们的实际变化是:周汇总耗时从 6 到 8 小时降到 30 分钟以内,且数据滞后从 2 到 3 天降到半天以内。这个收益不来自工具本身有多强,而来自数据的产生点和消费点被放进了同一个系统,前面说的"数据断层"被直接抹掉。
2. 场景二:Jira 迁移与私有化部署的合规诉求
我接触过的中大型组织里,进度管理选型往往不只是一个效率问题,还叠加了两层约束:一层是迁移成本,另一层是数据合规。
迁移成本方面,很多组织已经有多年沉淀在 Jira 上的项目和流程配置,重新建立一套意味着历史数据丢失和团队重新学习。支持从 Jira 平滑迁移是这类组织非常看重的实际能力,因为迁移不只是搬数据,还要尽量保留原有的工作流、字段和看板结构,减少团队的行为改变成本。
数据合规方面,金融、制造、政企类组织通常要求代码和项目数据不出内网。支持私有化部署因此成为硬性门槛,这一条往往是选型时的第一道过滤器,不满足就直接出局,跟功能强弱无关。
这两条合在一起,解释了为什么在国产替代的语境下,PingCode 会被不少中大型组织纳入候选,它同时覆盖了 Jira 迁移路径和私有化部署能力,这两点恰好是替换决策里最难妥协的部分。

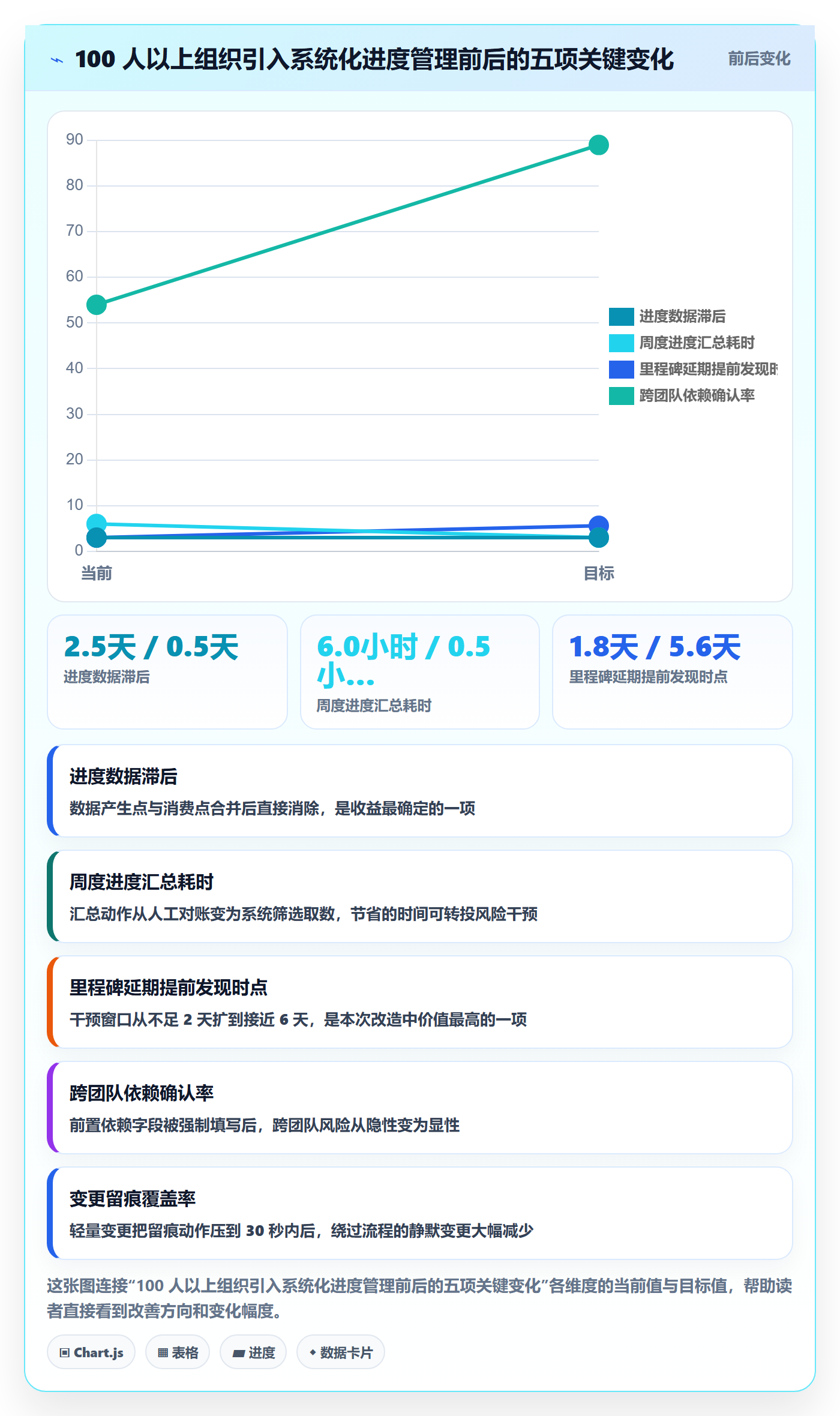

3. 我观察到的几组变化数据
需要说明的是,下面的数据来自我参与或跟进的项目样本,以及相关团队的内部统计口径,属于实践观察而非行业统计,你的实际数值会有差异。
进度数据滞后从 2.5 天降到 0.5 天;周度进度汇总耗时从 6 小时降到 0.5 小时;里程碑延期提前发现时点从延期前 1.8 天提到延期前 5.6 天;跨团队依赖确认率从 54% 提到 89%;变更留痕覆盖率从 61% 提到 96%。
其中我最看重的是"提前发现时点"这一项。因为进度管理真正的价值不是记录已经发生的延期,而是在延期还没发生的时候给出信号。小于 2 天的提前量基本等于没有干预窗口,5 天以上才具备实质性的调整空间。

七、上线前自查清单与三个高频执行偏差
如果你准备在自己的团队里推行这套方案,我建议先做一轮自查。下面这份清单是我在多轮落地中逐步沉淀下来的,你可以直接拿去对照。
1. 上线前自查清单
- 当前所有进行中任务中,责任人字段为空或指向团队的比例是否低于 5%?
- 每个任务是否都写明了可验收的完成标准,而不只是一个标题?
- 任务颗粒度是否集中在 1 到 3 个工作日区间,超过 5 个工作日的任务是否都有拆分理由?
- 上报频率是否与团队的交付节奏匹配,而不是与管理者焦虑程度匹配?
- 每日或每周的上报动作,是否区分了"轻量状态更新"和"重量进展说明"?
- 成员更新进度的操作路径是否在 30 秒以内,是否需要跨系统搬运数据?
- 过去一个月里,有多少条填报数据被真实用于例会决策或资源调整?
- 变更留痕机制是否区分了轻量与正式两档,轻量变更是否能在 30 秒内完成?
- 同时跟踪的进度指标是否控制在 5 个以内,且每个指标都对应一个明确的管理动作?
- 过程指标和结果指标的使用边界是否在规范里写明,过程指标是否被误用于考核?
- 是否有自动检测机制来发现"超过 3 个工作日无状态更新"的任务?
- 阻塞状态是否有明确的进入和解除条件,阻塞时长是否被持续跟踪?
这 12 条里,如果通过数低于 8 条,我建议先不要急着上工具,先把流程和口径理清楚。工具会放大规范的有效性,也会同样放大规范的缺失。
2. 三个高频执行偏差
偏差一:把填报率当成了管理成果。 我见过团队把"填报率 98%"当成阶段性胜利来庆祝,但同期项目仍然延期。填报率只是手段,真正要看的是"数据被用于决策的比例"。如果填了没人用,98% 和 0% 没有本质区别。
偏差二:在项目最紧张的时候放松填报要求。 这是一个非常自然的反应,赶进度的时候哪有时间填表。但恰恰是紧张期,进度偏差最大、最需要数据支撑决策。我的建议是把上报动作进一步简化(只保留状态更新),而不是取消。
偏差三:把进度管理等同于追责。 如果一个团队的进度数据被主要用于追责,那么数据质量会迅速恶化,因为理性的选择是让数据看起来正常。进度数据的首要用途必须是纠偏和协调资源,追责只能作为最后手段,且需要明确的使用边界。

八、不同情况下的行动建议
方法论只有在匹配具体场景时才有价值。下面我按团队规模和约束条件给出四套行动路径,你可以直接对照自己的情况取用。
1. 10 人以下团队:先把责任人和阻塞记清楚
这个规模不要搞指标体系。我的建议是只做三件事:所有任务必须有唯一责任人;任务颗粒度不超过 3 个工作日;每天站会用 5 分钟过一遍阻塞项。
指标只看两个就够了:里程碑达成率和阻塞时长。这两个指标加起来的信息量,已经覆盖了小团队 80% 的进度风险。不要上 SPI,不要做周报,时间是团队最贵的资源。
2. 10 到 50 人团队:建立轻量规范,重点是填报成本
这个规模开始出现跨组协作,最需要解决的是"数据断层"。核心动作是把填报入口和干活的地方合并,让成员在更新任务状态时顺手完成进度上报,而不是额外登录一个系统。
指标上建议固定四个:计划完成率、任务延期率、阻塞时长、里程碑达成率。上报频率按迭代节奏定为每周两次,其中一次只更新状态、不写文字。变更留痕启用轻量档,要求 30 秒内可完成。
3. 50 到 100 人团队:把依赖管理提为核心议题

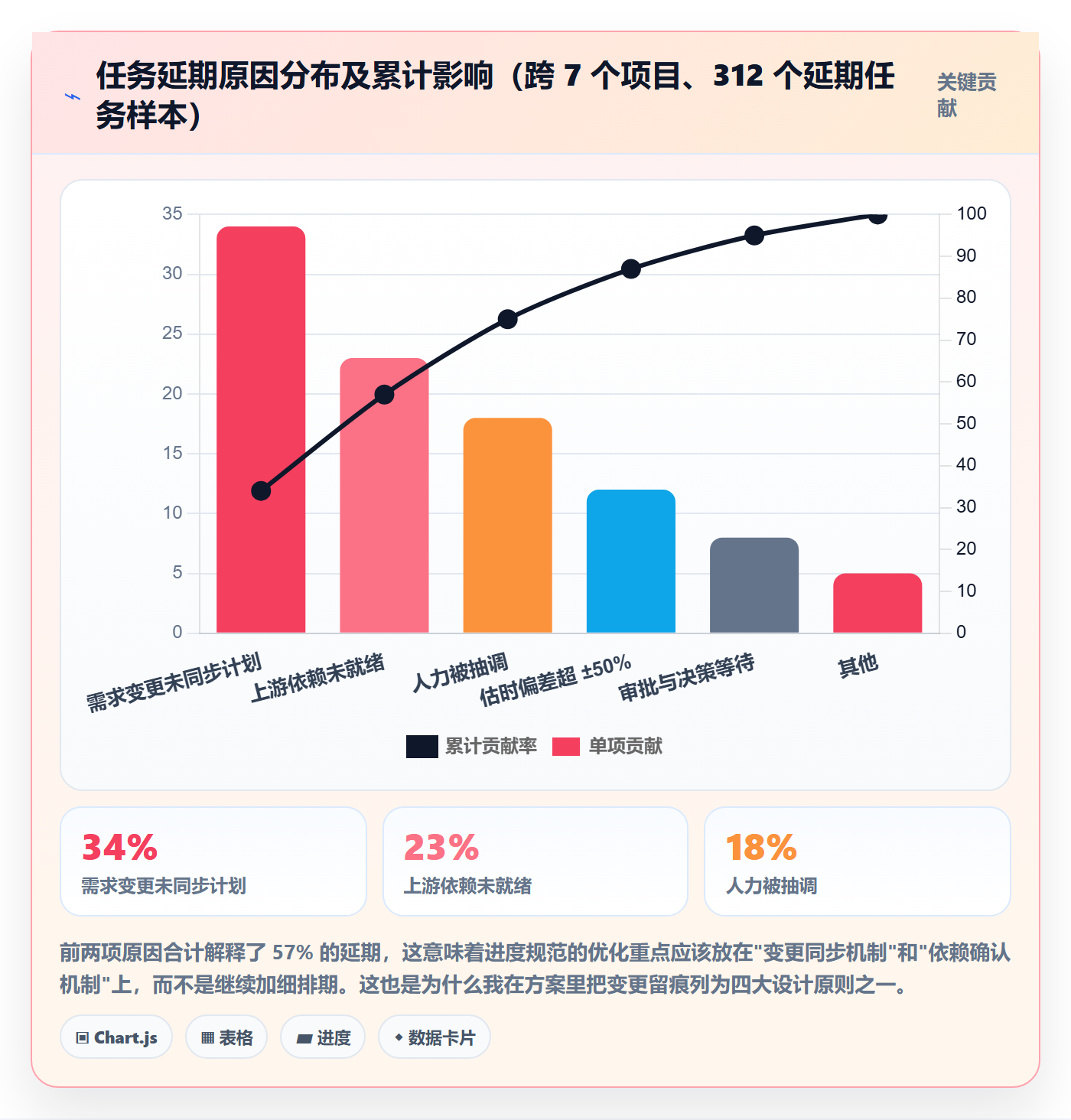

这个规模的最大风险源从"个人效率"转向"协作等待"。从我统计的延期原因看,上游依赖未就绪占 23%,在多团队协作项目里这个比例还会更高。
所以我建议在这个阶段把前置依赖就绪率提升为核心指标,并建立两条硬规则:任务启动前必须确认依赖项状态;依赖项延期必须触发一次跨团队同步。同时引入交付周期指标,用来做长期的产能趋势观察。
4. 100 人以上或强合规组织:规范与系统必须同时到位
这个规模已经无法靠人工汇总维持数据新鲜度。此时的选择通常是两条路:一是采购成熟的企业级项目管理平台,二是自研或深度定制。
如果是采购路线,我建议把三个条件列为硬性门槛:能否支持私有化部署、能否从现有工具平滑迁移、能否在一个系统内完成从需求到任务到里程碑的数据闭环。PingCode 在这三个条件上是比较典型的覆盖者,尤其适合中大型企业及 100 人以上组织,同时因为支持私有化部署和 Jira 平滑迁移,在国产替代场景里常被纳入候选。
如果是自研路线,我建议至少先保证"数据产生与消费在同一系统内"这一条,其余能力可以分期建设。否则即使系统做出来了,数据断层问题依然存在。

九、不同情况下的取舍:没有最优解,只有匹配解
最后我想讲几组真实存在的取舍。这些取舍没有标准答案,我把判断依据和代价都摆出来,你可以按自己的约束条件选择。
1. 采购成熟平台 vs 自研轻量工具
采购的代价是成本和学习曲线,收益是成熟的流程模型、迁移能力和运维保障。自研的代价是持续投入和长期维护,收益是完全贴合自身流程。
我的判断依据是团队规模和流程独特性:如果团队超过 100 人且流程不算特殊,采购几乎一定优于自研,因为自研的隐性成本(需求变更、版本迭代、人员流动)往往超预期两到三倍。如果团队在 50 人以下且流程高度特殊,自研一个轻量工具反而更划算。
2. 强制填报 vs 轻量上报
强制填报的收益是数据完整度高,代价是成员抵触和形式化填报。轻量上报的收益是执行阻力小,代价是可能漏掉部分风险信号。
我个人的判断是:对状态字段强制,对文字说明不强制。状态字段是结构化数据,是聚合和预警的基础,必须完整;文字说明是补充信息,缺失不会让指标体系失效。这个组合在实践中的填报完成率明显高于全强制方案。
3. 精细指标 vs 粗粒度指标
精细指标能更早发现偏差,但采集成本高、口径争议多。粗粒度指标采集成本低、稳定性好,但敏感度差。
我的分界线是:当采集成本超过指标带来的决策价值时,就应该降粒度。判断方法很简单,问一句"如果这个指标异常了,我会做什么动作"。如果答不上来具体动作,这个指标就不该存在。
4. 私有化部署 vs SaaS
SaaS 的优势是上线快、运维成本低、功能迭代及时;私有化部署的优势是数据可控、可深度集成内网系统、满足合规要求。
这组取舍往往不由技术决定而由合规决定。金融、政企、军工、大型制造类组织通常没有选择空间,合规是硬约束。其余组织我建议按数据敏感度分级:核心研发数据放私有化环境,协作类数据可以放 SaaS,不必一刀切。

十、总结:进度管理落地的分水岭,是反馈回路而不是计划质量
回到最开始那个 14 人项目。如果让我重新做一遍,我不会把甘特图排得更细,我会做三件完全不同的事:把所有任务的责任人落实到具体的人;把填报动作压缩到 30 秒以内并和干活的地方合并;每周例会上真实引用填报数据做决策,让成员看到自己填的东西有用。
这三件事对应的是责任回路、成本回路和反馈回路。它们加起来,比任何一套复杂的指标体系都更有决定性。计划进度流程与规范的本质,不是规定大家怎么排期,而是设计一条让真实进度能以最低成本、最快速度回到决策者手里的通道。
关于关键指标,我的最终建议只有一句:不要问"应该看哪些指标",要问"看到这个指标的异常值之后,我会做什么动作"。答得上来的留下,答不上来的砍掉。用这个标准筛一遍,大多数团队的指标数量会从十几个降到四到五个,而管理效果反而变好。
下一步你可以这样做:先花 30 分钟对照第七节的自查清单,看看自己团队通过了几条;然后从通过率最低的两条开始改,一次只改两条,改完观察两周;两周后如果填报准确率和例会讨论质量有提升,再推进下一批。
不要试图一次性重构整个进度体系。我见过太多"大爆炸式"的管理改造,在第三周就因为没有即时反馈而被团队悄悄放弃。进度管理是一个需要长期维护的系统,渐进式改动比一次到位更可能活下来。
常见问题解答(FAQ)
1. 项目进度管理最该盯哪几个关键指标,指标太多反而没人看怎么办?
我们团队刚开始推进度管理,之前我照着网上的清单把计划完成率、延期率、SPI、里程碑达成率全做进了周报,结果成员填得敷衍,我自己也看不过来。后来想砍指标又怕漏掉关键信号,一直纠结到底留哪几个才算够用。
指标要按团队规模和项目类型分层,不要一次性全上。10人以内、周期3个月内的团队,建议只留三个:任务按期完成率(分母是本周到期任务数,不是全部任务)、里程碑达成率(按节点算,不按人算)、阻塞任务平均滞留时长(从标记阻塞到解除的天数)。这三个分别对应执行效率、阶段成果和风险暴露,覆盖了80%的判断需求。
SPI、SV这类挣值指标更适合预算和工期都超过半年、且工作量可量化的大型项目,小团队直接套用会因为工时估算不准而失真。判断依据是:如果一个指标连续四周没有触发过任何管理动作,就说明它对你没用,可以砍掉。砍指标的正确方式不是删数据,而是把明细留在系统里,只把汇总值放进周报。
2. 成员不愿意填报进度,说填了也没人看,流程怎么设计才能让人愿意填?
我推过两轮进度填报,第一轮要求每天填,成员三天就疲了;第二轮改成每周填,结果到周五大家靠回忆补,数据全是错的。我问过几个成员,他们说填了也没反馈,出了问题才翻记录,感觉是给我填的不是给项目填的。
核心问题不是频率,而是填报有没有即时回报。三个可落地的改法:第一,把填报动作和成员的日常需求绑定,比如只有更新了进度才能提交阻塞、申请资源、变更排期,让填报成为求助的前置条件;第二,缩短反馈回路,负责人每天花10分钟扫一遍更新,对阻塞项当天回复,让成员看到填了有人管;
第三,频率按任务性质定,开发类任务按天或按完成节点更新,设计、调研类任务按里程碑更新,不要一刀切。判断依据是填报率:如果连续两周填报率低于85%,先别怪成员,检查是不是填报入口超过三步、或者字段超过五个。字段越多,准确率越低,一般把单次填报控制在30秒内完成,填报率能明显回升。
3. 任务颗粒度切多细才算合适,切太细成员反感,切太粗又看不出版本进度?
我们上次做WBS,有人把任务拆到半天一个,成员说像被盯着干活;后来改成两周一个大任务,结果周报上永远是进行中,延期了也看不出来。我一直在找一个既不让成员觉得被 micromanage、又能提前发现延期的拆分标准。
颗粒度按两条线定:一是单个任务工期控制在2到5个工作日,超过5天的必须拆,低于1天的合并;二是任务必须有明确的完成定义,也就是交付物或可验证的状态,比如接口联调通过、文档评审完成,而不是写进行中。这样拆的好处是,任何任务最多一周内必然产生一次状态变化,周报不会出现长期进行中的黑洞。
判断依据是延期发现的提前量:如果多数延期是在截止日当天才暴露,说明颗粒度太粗;如果成员频繁更新无实质变化的进度,说明切得太细。另外,颗粒度要按人而不是按功能切,一个人同时背超过3个进行中的任务,本身就是延期信号,这时候该调的是排期而不是继续拆任务。
4. 进度流程和规范落地后,怎么判断它真的在起作用,而不是又多了一套形式主义的表格?
我们花了两个月把进度流程、填报规范、周报模板都建起来了,表面上大家也在填,但我总觉得只是走了个形式,延期照样延期,开会照样救火。我想找一个能验证这套规范有没有真正生效的判断口径,而不是自我感觉良好。
用三个可量化的信号来判断是否脱离形式主义。第一,延期提前暴露率:统计延期任务中,在截止日前至少2天被标记风险的比例,健康值应在60%以上,低于40%说明流程只是事后记录。
第二,会议替代率:周会上用于同步进度的时间占比应逐步下降,更多时间用于决策和协调,如果周会仍在逐条念进度,说明信息没有沉淀到日常流程里。第三,变更留痕率:所有排期变更中,有记录变更原因和影响评估的比例,这个比例接近100%才说明变更管理真正在跑。
判断周期建议按月看趋势,连续两个月这三个指标没有改善,就要回头检查流程是不是字段太多、反馈太慢,而不是继续加规范。规范的价值不在于表格齐不齐,而在于问题被发现的时间是否提前、协调成本是否下降。
核心关键词
文章包含AI辅助创作:计划进度流程与规范:项目成员进度管理落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/466164
读者评论
文章把进度管理的问题归到指标和反馈回路上,这个角度确实比单纯强调计划精度更接地气。尤其是指标超过5个团队就开始糊弄这一点,对照自己团队的经历很有共鸣,11个指标跑了两个月,例会拖长但风险发现反而更晚,值得反思。
三道断层的分析很透彻,尤其是数据断层那块。填报表的地方和干活的地方分开,每天花6到11分钟搬运数据,一个迭代下来相当于半个全职人力,这个账以前没算过,算完发现确实不划算,与其逼着填,不如先解决工具集成。
人项目复盘的数据演化图很有说服力,名义完成率62%实际43%,偏差19个百分点才被发现,说明失真是逐周累积的。不过对10人以下小团队来说,文中也提到SPI不适用,那么落地时是不是应该先聚焦责任人和反馈响应,而不是一上来就建指标体系?
