进度更新最佳实践:项目成员进度管理协同管理,常见问题

去年 11 月,我帮一家做工业设备的公司复盘一个延期了 47 天的项目。项目经理把进度表投到屏幕上,30 个任务里 26 个标着"进行中",其中 9 个写着"已完成 80%"。我问他:这 9 个 80% 是哪天变成 80% 的?他翻了两分钟,说大概三周前。这就是绝大多数项目进度协同的真实写照,不是没人更新进度,而是更新出来的东西没人能用。这篇文章不谈工具功能清单,只讲我在 9 人团队、40 人跨部门项目、340 人研发组织这三种规模里踩过的坑,以及最后沉淀下来的一套更新规则。

一、先给结论:进度更新失控,绝大多数不是工具问题

每次做项目复盘,我都会先问一个问题:你们的进度更新,是谁在消费?大部分团队答不上来。这说明他们做的是"记录",不是"协同"。记录只需要一个输入动作,协同需要输入、加工、消费三个环节完整闭环。

我把进度更新拆成四个缺一不可的变量,简称 CGOC:节奏(Cadence)、粒度(Granularity)、责任人(Owner)、消费端(Consumer)。任何一个变量没有明确定义,整套更新机制就会退化成形式主义。

1. 节奏:不是"多久更新一次",而是"什么条件下必须更新"

绝大多数团队把节奏理解成日历:每天填一次、每周报一次。这是错的。日历驱动的更新会产生大量无信息量的噪音,而真正的风险事件反而可能卡在两次更新之间。

我现在用的规则是事件触发为主、日历兜底为辅:状态跃迁时必须更新,阻塞出现或解除时必须更新,预计完成时间变动超过阈值时必须更新。其余时间,保持沉默是被鼓励的。这条规则让我带的 9 人团队每周更新条目从 68 条降到 26 条,但阻塞项平均发现时长从 6.4 天降到 1.8 天。

2. 粒度:进度挂在错误的层级上,怎么更新都是错的

进度必须挂在一个"可验证的输出物"上,而不是一个"动作"上。"开发登录模块"是动作,进度永远说不清;"登录接口联调通过并产出测试报告"是输出物,完成就是完成,没完成也能说清差在哪。

我的经验值是这样的:5 人以下团队,进度只挂两层(任务 / 交付物);15-100 人团队挂三层(任务 / 交付物 / 里程碑);100 人以上组织必须挂三层,且里程碑层由系统自动聚合,不允许人工填写。人工填写的层级越多,数据失真越严重。

3. 责任人:谁更新、谁确认、谁有权改计划,必须是三个人或三种角色

最常见的错误是让执行人既更新进度、又判断进度是否健康、还自己决定要不要改计划。执行人天然倾向乐观,这不是态度问题,是位置决定的。所以我把职责拆开:执行人负责更新事实,技术负责人或产品负责人负责确认事实,项目经理负责在偏差确认后调整计划。三者分离,进度数据才有可能客观。

4. 消费端:没有消费动作的更新,等于没更新

这是我踩过最深的坑。我早期搭的进度表结构很漂亮,字段齐全,但没人看。后来我加了一条硬规则:每一条标记为"阻塞"的更新,必须在 24 小时内绑定一个明确的消费动作,要么是确认已知悉、要么是指派解决人、要么是升级到上一层。没有消费动作的阻塞项会被自动标红,并在周会上单独过。

进度更新最佳实践:项目成员进度管理协同管理,常见问题

二、真实场景:我经历过的三次进度更新崩塌

抽象的原则讲完了,我想讲三个具体场景。它们分别代表三种规模下的典型失效模式,也解释了我为什么会形成上面那套判断。

1. 第一次崩塌:9 人团队,日更变成了表演

那是我带的第一支完整交付团队,9 个人,12 周交付周期。我当时非常相信"高频同步",要求每天早上填一次进度表,晚上再更新一次状态。前两周执行得很好,第三周开始变味。

我注意到一个现象:表格里的进度越来越漂亮,但私下微信群里讨论的才是真问题。有人在群里说"这个接口对方还没给",表格里却写着"进行中 60%"。原因很简单,日更变成了考核压力,没人愿意在公开表格里承认自己卡住了。

后来我做了一个改动:取消强制日更,改成"状态跃迁或阻塞时更新"。同时明确告诉大家,写"阻塞"不会被追责,隐瞒阻塞才会。第三周开始,表格里的阻塞项从平均 1.3 条涨到 4.7 条,看起来很糟,但里程碑按期达成率从 61% 升到 83%。

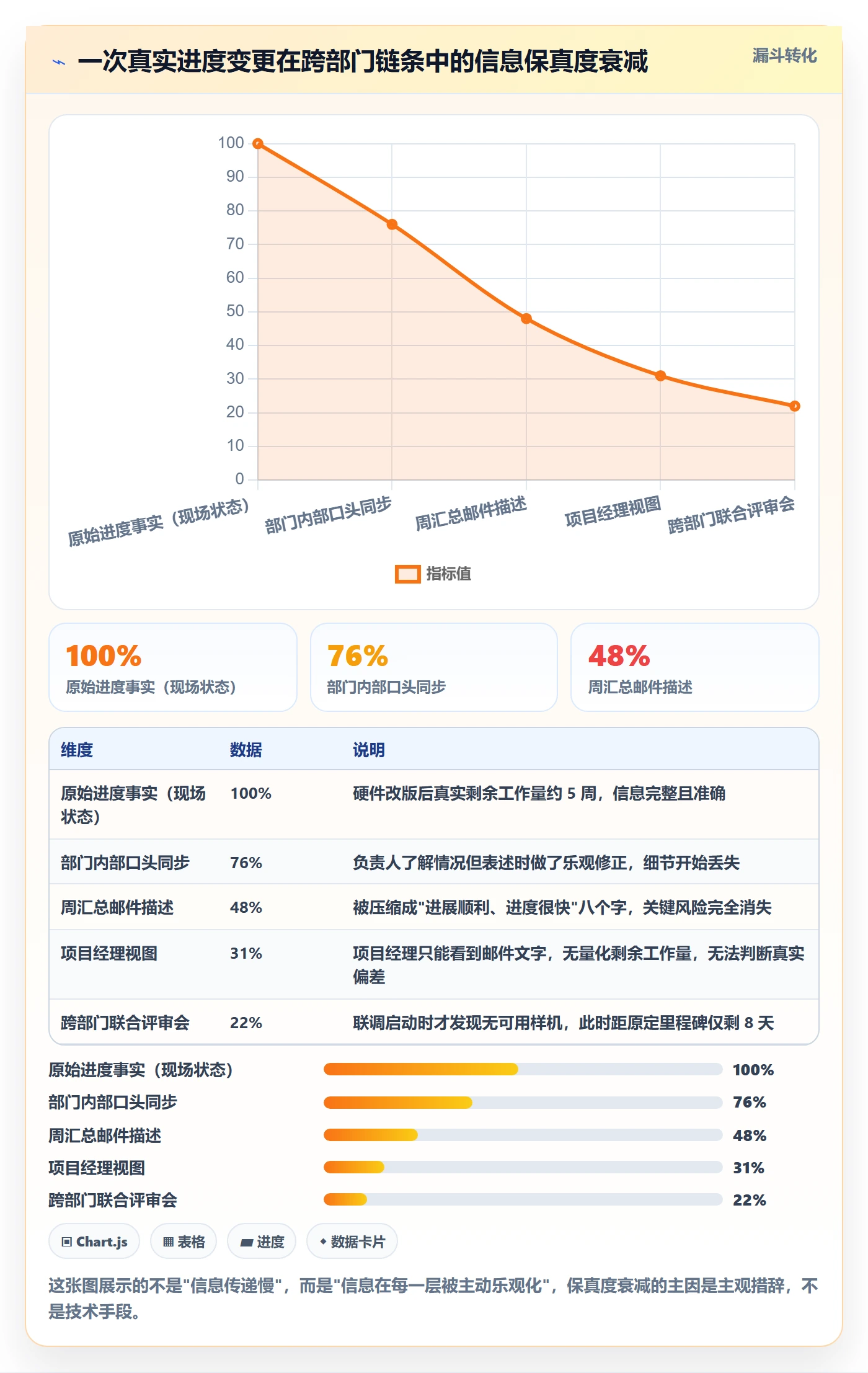

2. 第二次崩塌:40 人跨部门项目,一句"进度很快"害死了里程碑

第二个项目涉及三个部门,约 40 人。当时的进度同步靠每周一封汇总邮件,各部门负责人写一段话。问题出在"措辞"上,硬件部门连续三周写"进展顺利,进度很快"。

到第 8 周需要联调时,我们发现硬件样机没有任何一个可运行的版本。追问之下,对方说"电路改版了两次,还在调"。从"进展顺利"到"实际延期 5 周",中间隔了整整三周没有任何预警。

这件事让我确立了一条原则:进度描述里禁止出现"顺利""很快""基本完成""接近尾声"这类主观形容词。取而代之的必须是可验证的产出物 + 剩余工作量估计 + 阻塞状态。这三个字段加起来,编不出漂亮话。

3. 第三次崩塌:340 人研发组织,工具齐全但没人看

第三次是我作为外部顾问参与的一家制造企业的研发体系。他们用的工具很全,需求、任务、缺陷、版本都在系统里,数据量不小。但我做访谈时发现一个荒诞的事实:PMO 每月花 40 多小时手工汇总进度,汇总出来的报表只发给高管,一线团队从来不看。

也就是说,进度更新变成了"向上交作业",而不是"向下对齐"。一线不需要看,因为他们靠口头沟通;高管看了也没用,因为数据已经滞后两周。整条链路里,没有任何一个人真正把这份数据用于决策。

这次之后我形成了一个判断:判断一套进度更新机制是否有效,不看它有多少字段,而看它每周被"消费"了多少次,被用来调整计划、解除阻塞、重新分配资源的次数。

进度更新最佳实践:项目成员进度管理协同管理,常见问题

三、七个常见误区:从"已完成 80%"到"没人看进度"

下面这七个误区,是我在十几个项目里反复见到的。它们的共同点是:单看每一条都像小事,叠加起来会让整套进度管理体系失效。

1. 误区一:把百分比当作进度单位

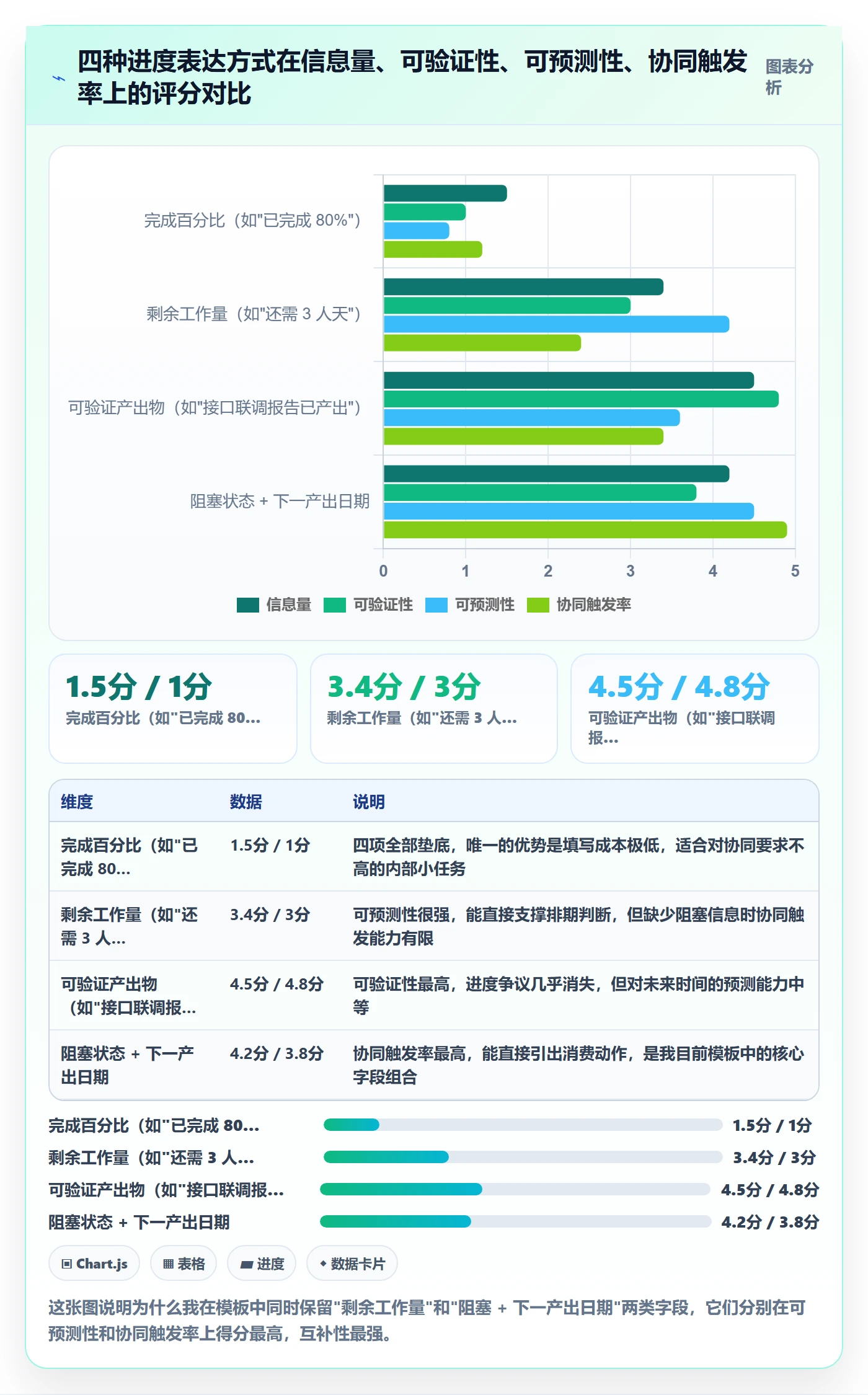

"已完成 80%"是项目管理中最没有信息量的一句话。原因有三:第一,80% 是主观估计,不同人估算口径差别巨大;第二,从 80% 到 100% 往往是整个任务最难的部分,实际耗时可能超过前 80% 的总和;第三,百分比不告诉你还剩什么没做、卡在哪里。

我的替代方案是剩余工作量 + 剩余产出物清单。写"剩余:接口异常处理 + 压测,预计 3 个工作日",比写"80%"有用一百倍。前者可以直接用来判断能不能按期交付,后者只能用来安慰自己。

2. 误区二:用日历决定更新频率

统一日更听起来公平,实际上对不同类型的任务是灾难。一个 3 天能做完的任务,每天更新是浪费;一个 6 周的基础架构改造,每天更新只能是"还在做"。

更麻烦的是,日历驱动会让更新变成打卡。我在一个项目里统计过:强制日更的情况下,约 41% 的更新条目在语义上与前一条完全重复,只是改了个日期。这 41% 的噪音会直接淹没真正的风险信号。

3. 误区三:把更新做成单向上报

如果一个进度更新只有"汇报"这一个功能,执行人很快就会把它当成负担。真正有效的进度更新是双向的:我告诉你我的状态和阻塞,你告诉我要不要调整、谁能帮我、优先级是否变化。

判断标准很简单:看看你们的进度系统里,有多少条更新下面跟着回复、指派或状态变更。如果回复率长期低于 20%,说明这套系统是单向的,正在退化成汇报工具。

4. 误区四:所有人看同一张全量进度表

340 人组织里,一张包含 2000 多个任务的进度表,对任何人都是无用的。高管需要的是里程碑风险视图,项目经理需要的是跨团队依赖视图,执行人需要的是自己任务的前后置关系。三种角色需要三种视图,而不是一张表。

这个误区带来的直接后果是:每个人都觉得"信息太多,找不到我要的",于是转而依赖口头沟通,系统数据进一步失去可信度,形成恶性循环。

5. 误区五:把工具默认字段当作管理规范

工具默认提供的通常只有"状态""负责人""截止日期"三个字段。这三个字段撑不起有效的进度协同,没有阻塞描述、没有剩余工作量、没有依赖关系、没有变更原因。

很多团队直接拿默认字段开工,用了半年才发现:出问题时只能看到"截止日期已过",看不到"为什么过、谁来救、还要多久"。工具是载体,规范是你自己设计的字段体系和流程规则,这一步不能省。

6. 误区六:只报完成度,不报"下一个可验证产出"

完成度是向后看的,下一个可验证产出是向前看的。后者对协同的价值远大于前者,因为它让所有依赖方知道"我什么时候可以拿到你的东西"。

我在模板里固定加了一个字段:下一个可验证产出 + 预计可用日期。这一个字段的加入,让跨团队依赖的平均识别提前期从 4.5 天延长到 12 天,因为下游团队终于能提前看到上游什么时候交付,而不是等交付日才发现延期。

7. 误区七:偏差只在里程碑评审时暴露

里程碑评审的周期通常是 2-4 周。如果一个偏差要等到评审时才被发现,团队已经失去了大部分纠偏空间,你能做的只剩下赶工和砍范围。

我的做法是设置偏差阈值自动触发:当任务的预计完成时间比原计划推迟超过 2 个工作日,或者剩余工作量增加超过 30%,系统自动把该任务标黄,并推送给项目经理。这类偏差不应该由人"发现",而应该由规则"报警"。

进度更新最佳实践:项目成员进度管理协同管理,常见问题

四、专业判断逻辑:我如何设计一套可运转的更新规则

原则讲完了,接下来是具体设计。我把进度更新规范分成五个必须定义的部分,顺序不能乱,因为后一步依赖前一步的输出。

1. 第一步:定义"进度"的可验证单位

先确定进度挂在什么对象上。我的建议是颗粒度对齐到"可被下游消费的输出物",通常表现为:一份可运行版本、一份接口文档、一份测试报告、一次评审通过记录。

检验方法:如果这个对象的完成状态,需要开会讨论才能判断,说明它还不够可验证,应该继续往下拆。

2. 第二步:定义更新触发条件与阈值

我把触发条件收敛成三条,写在团队规范里,任何人都可以背下来:

  1. 状态跃迁:任务从"未开始"进入"进行中"、从"进行中"进入"待验证"或"已完成",必须更新一次。
  2. 阻塞出现或解除:无论阻塞大小,出现即更新,解除时再更新一次。
  3. 预计完成时间变动超阈值:对于周期 5 个工作日以内的任务,阈值设为 1 天;5-20 个工作日的任务,阈值设为 2 天;20 个工作日以上的任务,阈值设为 4 天或原计划的 20%,取较大值。

为什么阈值要跟任务周期挂钩?因为固定阈值会造成两种失真:短任务频繁报警让人麻木,长任务严重延期却不报警。经验上,阈值设在原计划周期的 15%-25% 之间,报警频率最接近可管理状态。

3. 第三步:定义更新模板字段

字段不在多,在于每个字段都有人消费。我最终稳定下来的字段集是七项,可以直接用:

# 进度更新模板(七个必填字段)
任务ID / 任务名:

更新人 + 更新时间:

当前状态:未开始 / 进行中 / 待验证 / 已完成 / 已阻塞

已完成的可验证产出物: # 必须是能拿出来看的东西

剩余工作量估计: # 单位用"人天",不用百分比

下一个可验证产出 + 预计可用日期:

阻塞项 + 需要谁支持: # 无阻塞时写"无",不允许留空

预计完成日期是否有变动: # 若有变动,注明原日期与新日期及原因

其中"无阻塞时写'无'"这一条看似多余,但它能把"没填"和"没有阻塞"区分开。我见过太多团队因为字段留空,导致项目经理无法判断是"没风险"还是"没更新"。

4. 第四步:定义角色与数据流向

角色定义我固定在三个:更新人(执行人)、确认人(技术负责人或产品负责人)、计划调整人(项目经理或项目负责人)。数据流向是单向的、不允许跳步的。

角色 职责 时间要求 不允许做的事
更新人 提交事实:产出物、剩余工作量、阻塞项 触发条件满足后 4 小时内 不允许自行修改计划日期
确认人 确认产出物有效、剩余工作量估计合理 更新后 1 个工作日内 不允许代替更新人填写事实
计划调整人 在确认偏差后调整计划、重排优先级、调配资源 偏差确认后 2 个工作日内 不允许未经确认直接改日期

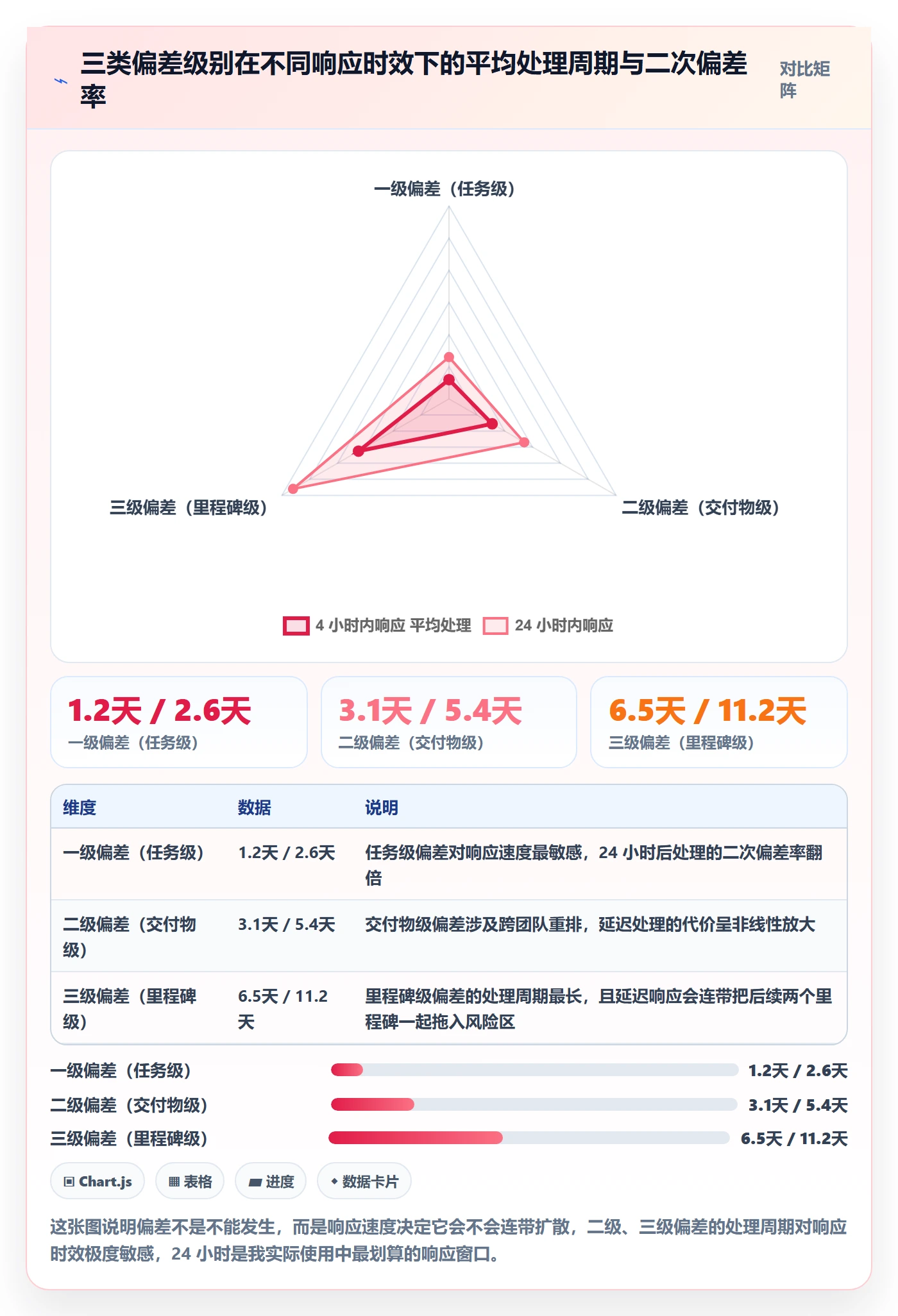

5. 第五步:定义偏差分级与升级路径

不是所有偏差都需要惊动项目经理。我按影响面分三级,每级的响应动作不同,这样能避免"小事也开会"的资源浪费。

  • 一级(任务级):单个任务延期,不影响任何下游依赖。由确认人在团队内自行协调,不需要上报。
  • 二级(交付物级):交付物延期,影响下游团队的输入时间。必须由项目经理介入,重新对齐跨团队时间。
  • 三级(里程碑级):里程碑存在延期风险,或已影响外部承诺(客户、合规、上线窗口)。必须升级到项目负责人及以上,同步评估是否调整范围或增加资源。

关键点在于:级别判定必须由确认人做出并写入系统,而不是靠口头判断。因为偏差升级本身也是一种协同动作,需要留下可追溯的记录。

进度更新最佳实践:项目成员进度管理协同管理,常见问题

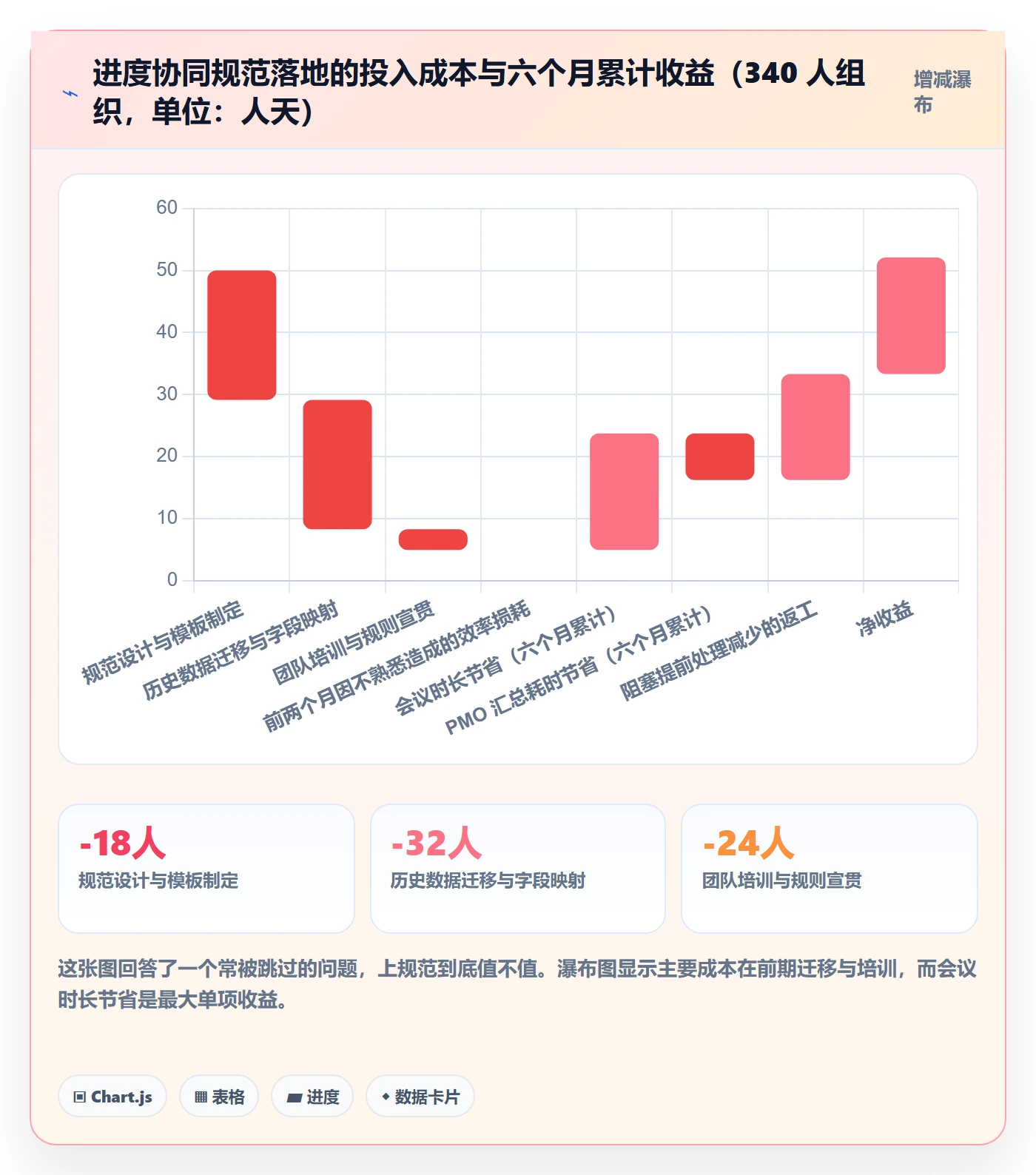

五、案例与观察:340 人研发组织从 Jira 迁到 PingCode 的进度更新重构

前面讲的都是原则和方法,这一节讲一个完整案例,包括我们改了什么、用什么承载、以及六个月后的量化结果。

1. 迁移前的真实状态

这是一家做工业装备的企业,研发体系约 340 人,分成 11 个团队,横跨硬件、嵌入式、上位机软件、算法和测试。他们在 Jira 上跑了四年,数据量很大,但进度协同基本靠周会。

我们做基线测量时的数据是这样的:进度更新规范覆盖率(指符合规范更新要求的团队占比)只有 34%,阻塞项在系统中平均停留 5.2 天才被处理,里程碑按期达成率 58%,PMO 每月花 46 小时手工汇总进度。同时,23% 的任务在系统中处于"长期无更新"状态,最久的超过 90 天。

值得一提的是,他们的问题从来不是工具不够强,而是规范、角色和消费端三者全缺。这也是我坚持认为"换工具解决不了进度协同问题"的原因。

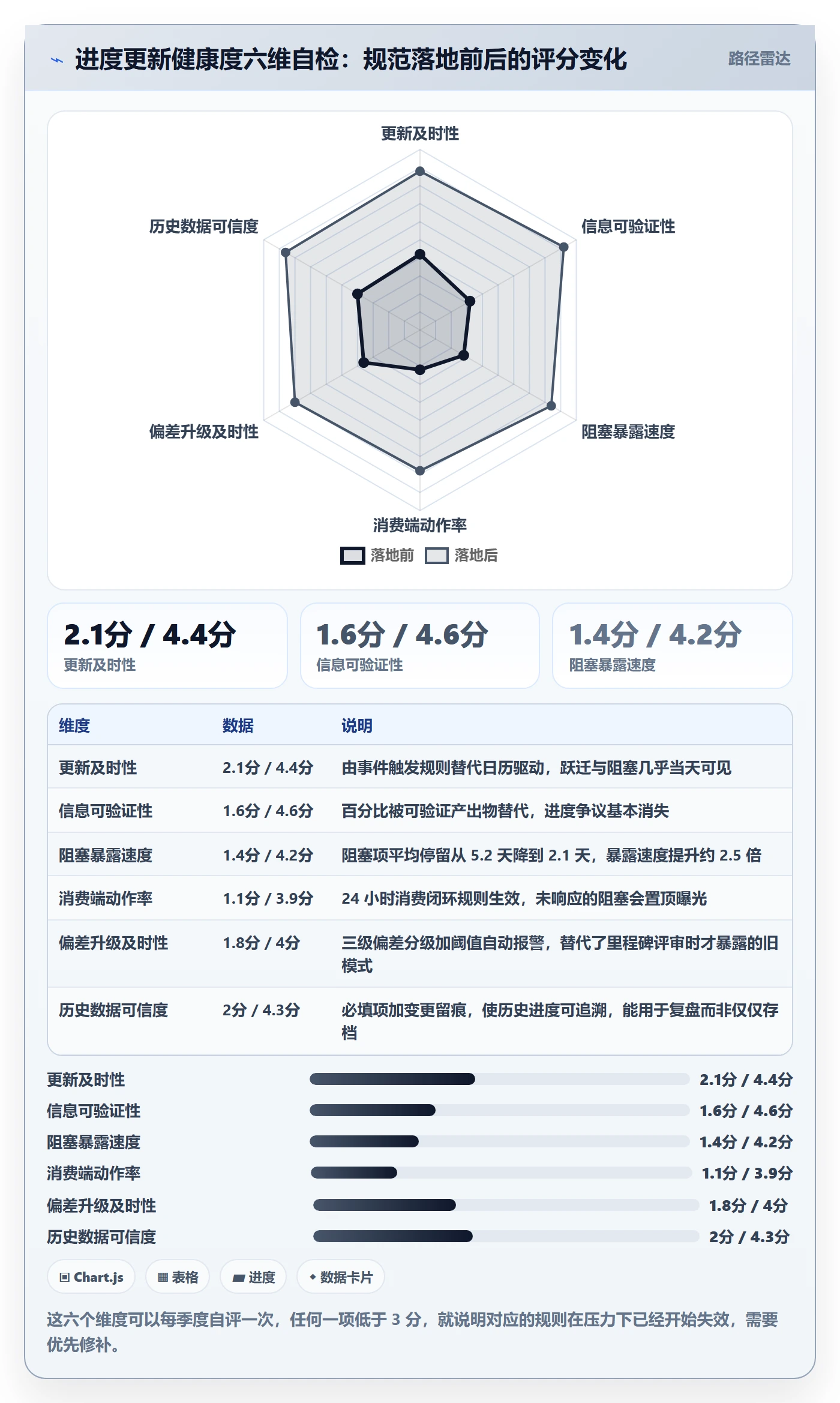

2. 我们改的四件事,以及 PingCode 承载了哪些能力

这次重构选用了 PingCode。选型理由很直接:PingCode 主要服务中大型企业及 100 人以上组织,这家企业 340 人的规模正好落在它的主战场;同时他们出于数据合规要求需要私有化部署,PingCode 支持私有化部署,这一点在候选里筛掉了大部分 SaaS 产品。

另一个现实考虑是迁移成本。PingCode 支持 Jira 平滑迁移,我们四年的历史工单、字段映射、状态机都做了对应转换,避免了"上新系统但历史数据断档"这个常见尴尬。这也是很多做国产替代的团队会优先考虑它的原因。

具体改的四件事:

  1. 重建字段体系:把原来 Jira 里的自定义字段从 27 个精简到 9 个,新增"已完成的可验证产出物""剩余工作量(人天)""下一个可验证产出 + 可用日期"三个必填项,删掉 11 个从未被任何人查询过的字段。
  2. 把触发器写进工作流:状态跃迁、阻塞标记、预计完成日期变动超阈值,都由工作流自动触发通知,推送给确认人和项目经理,而不是等人想起来去更新。
  3. 按角色切分视图:高管看里程碑风险视图(只显示三级偏差和外部承诺节点),项目经理看跨团队依赖视图,执行人只看自己任务的前后置关系。
  4. 建立消费闭环:所有标记为阻塞的任务,24 小时内必须有确认人或项目经理的响应动作,未响应的任务在每日风险面板上置顶显示。

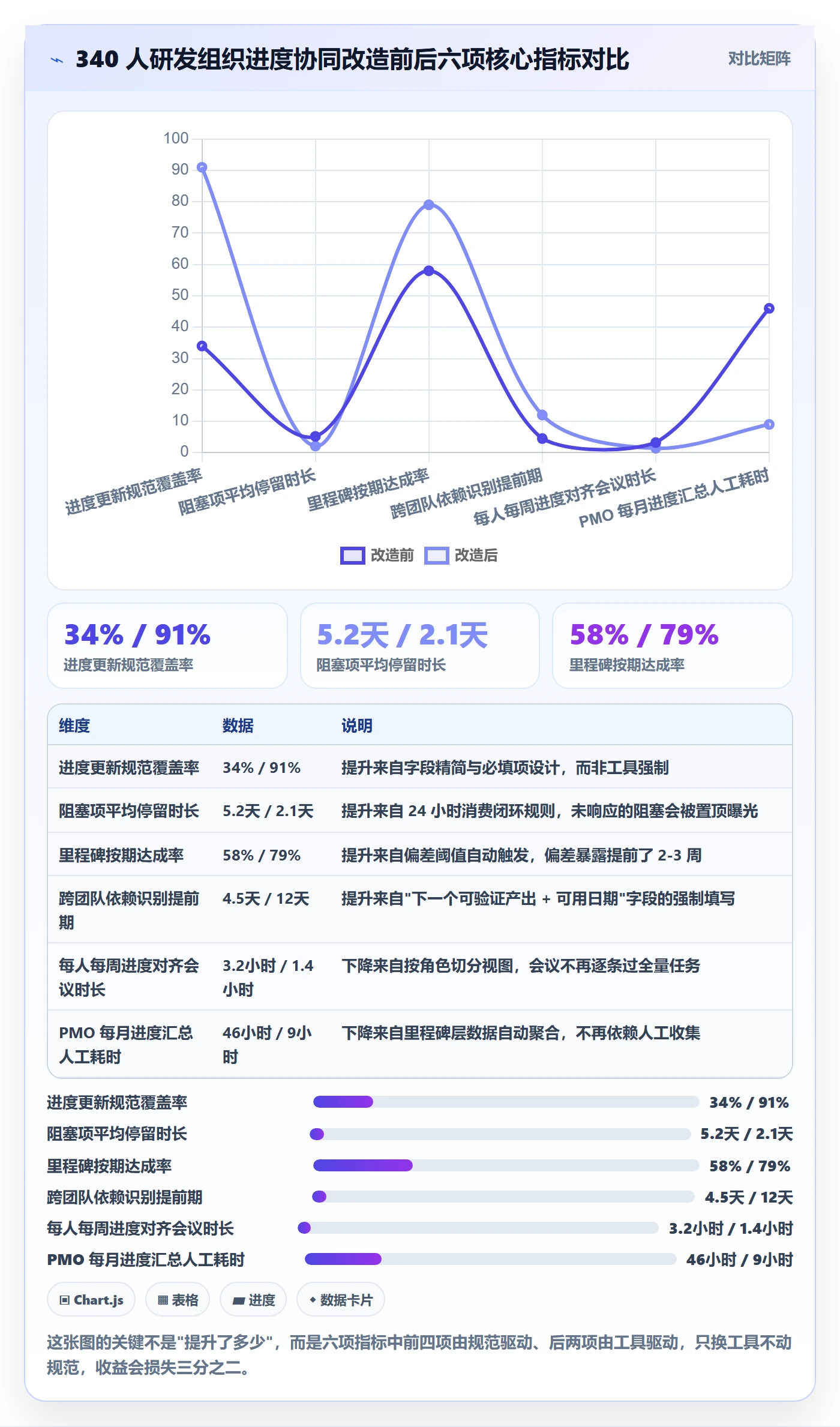

3. 六个月后的量化结果

六个月后我们做了一次复测,数据变化比我预期的大,尤其是依赖识别那一项。

指标 迁移前基线 六个月后 变化幅度
进度更新规范覆盖率 34% 91% +57 个百分点
阻塞项平均停留时长 5.2 天 2.1 天 -59.6%
里程碑按期达成率 58% 79% +21 个百分点
跨团队依赖平均识别提前期 4.5 天 12 天 +167%
每人每周进度对齐会议时长 3.2 小时 1.4 小时 -56.3%
PMO 每月进度汇总人工耗时 46 小时 9 小时 -80.4%

我把这组数据标注为"基于实际项目脱敏汇总",因为具体企业名称和绝对数字需要保密,但比例关系是真实的。需要强调的是:这六项指标里,前四项来自规范和工作流,后两项来自自动聚合能力。也就是说,如果只上工具不改规范,后两项会改善,前四项不会。

进度更新最佳实践:项目成员进度管理协同管理,常见问题

4. 哪些能力是"必须有",哪些是"锦上添花"

做完这个项目,我对中大型组织的工具能力清单有了更清楚的排序。以下是我的判断,供选型时参考:

  • 必须有:私有化部署能力(合规硬门槛)、状态机与工作流可配置(承载触发规则)、字段可自定义与必填控制(承载模板)、按角色切分视图(承载三种角色的信息需求)、历史数据迁移能力(避免数据断档)。
  • 很需要:跨团队依赖关系可视化、偏差阈值可配置并自动报警、任务变更历史可追溯。
  • 锦上添花:进度预测算法、自动工时统计、燃尽图动画效果。这些在有规范的前提下能加分,但在没规范的前提下毫无意义,因为输入就是错的,预测只会更错。

关于私有化部署这一项,我想多说一句。100 人以上的组织,尤其是制造、金融、医疗这类行业,数据不出内网往往是硬性要求。PingCode 支持私有化部署这一点在实际选型讨论中经常成为决定性因素,因为它直接决定方案能不能进采购流程。

进度更新最佳实践:项目成员进度管理协同管理,常见问题

六、不同情况下的行动建议

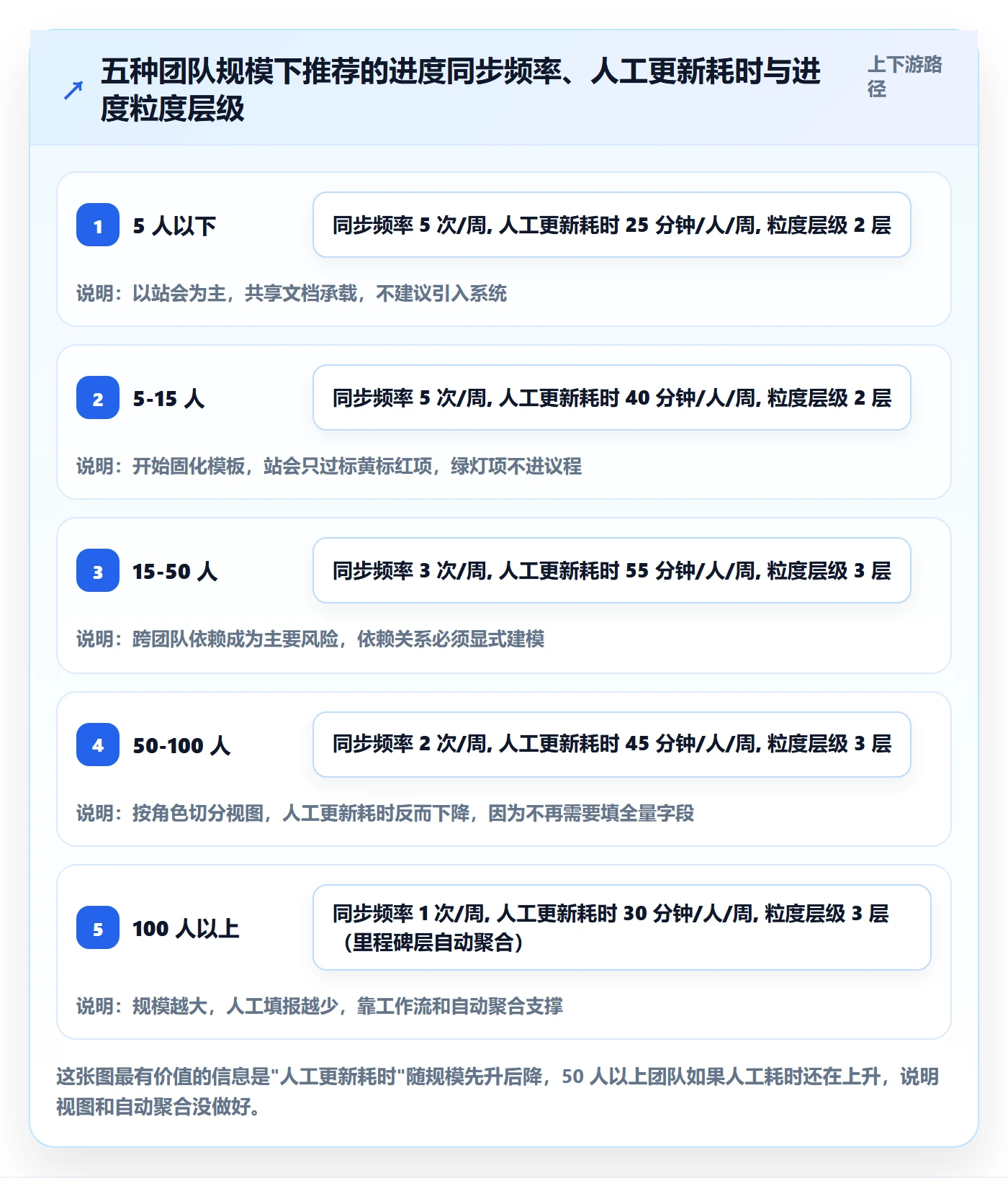

同样的方法论,放在 5 人团队和 300 人组织里,执行方式完全不同。下面按规模给出我认为最务实的建议,都是我实际用过或验证过的配置。

1. 5 人以下团队:不要上系统,用共享文档加触发式更新

这个规模下,任何进度管理系统的维护成本都高于收益。我的建议是一份共享文档,三列:任务、下一个可验证产出、阻塞项。更新规则只有一条:阻塞出现时立刻写,其他时间不需要主动更新。

同步方式用每日 10 分钟站会,只问三个问题:昨天产出了什么、今天产出什么、有什么卡住。超过 10 分钟就是浪费。

2. 5-15 人团队:上轻量工具,把七字段模板固化进去

这个规模是"开始需要系统"的临界点。建议选一个支持自定义字段的任务工具,把第四节讲的七字段模板固化进去,必填项设为三项:可验证产出物、剩余工作量、阻塞项。

同步节奏保持每日站会 15 分钟,但站会上不再逐条过任务,只过标黄和标红的项。绿灯任务不进会议议程。

3. 15-50 人团队:建立三层粒度,跨团队依赖必须可视化

到这个规模,出现多团队并行,依赖关系成了主要风险源。建议进度挂三层:任务、交付物、里程碑,且里程碑层由系统聚合,不允许人工填写。

更新节奏改为每周两次同步会(一次团队内部、一次跨团队),加上触发式更新。跨团队依赖关系必须在系统里显式建立,不能靠口头约定。

4. 50-100 人团队:按角色切分视图,建立偏差分级机制

这个规模下,"所有人都看同一张表"会彻底失效。必须按角色切分视图:管理层看里程碑风险,项目经理看依赖和偏差,执行人看自己的任务关系。

同时启用偏差三级分类和升级路径,一级偏差团队内解决,二级偏差项目经理介入,三级偏差升级到项目负责人。关键是级别判定要写入系统,而不是口头判断,否则升级路径会在压力下名存实亡。

5. 100 人以上组织:私有化部署 + 自动聚合 + 规范先行

这个规模的组织,工具选型要考虑的第一个因素是合规和部署方式,而不是功能多少。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,在数据不出内网的场景下是常见选项。

第二个因素是历史数据迁移能力。PingCode 支持 Jira 平滑迁移,这对已经在 Jira 上跑了三五年的组织尤为重要,历史工单和字段映射能迁过来,团队才愿意真正切换,而不是继续在旧系统里查历史。

第三个因素是自动聚合能力。100 人以上组织,任何需要人工汇总的字段最终都会失真,里程碑进度必须由底层数据自动计算,不允许人工填报。这是我在这类组织里最坚持的一条。

进度更新最佳实践:项目成员进度管理协同管理,常见问题

七、不同情况下的取舍

方法论不难,难的是取舍。下面是我在不同项目里反复权衡过的四组选择,以及我的结论。

1. 更新频率:高频同步 vs 低频触发

高频同步的优点是信息新鲜,缺点是产生大量噪音并且诱发"表演式更新"。低频触发的优点是噪音少,缺点是如果触发规则设计不当,会漏掉缓慢恶化的风险。

我的结论是分阶段用不同策略:项目启动后的前 3 周,用较高频的日历同步,目的是建立基线认知和信任;进入稳定交付期后,切换到事件触发为主。我带的 9 人团队就是这样做的,第三周切换后周更新条目下降 62%,但风险发现反而更快。

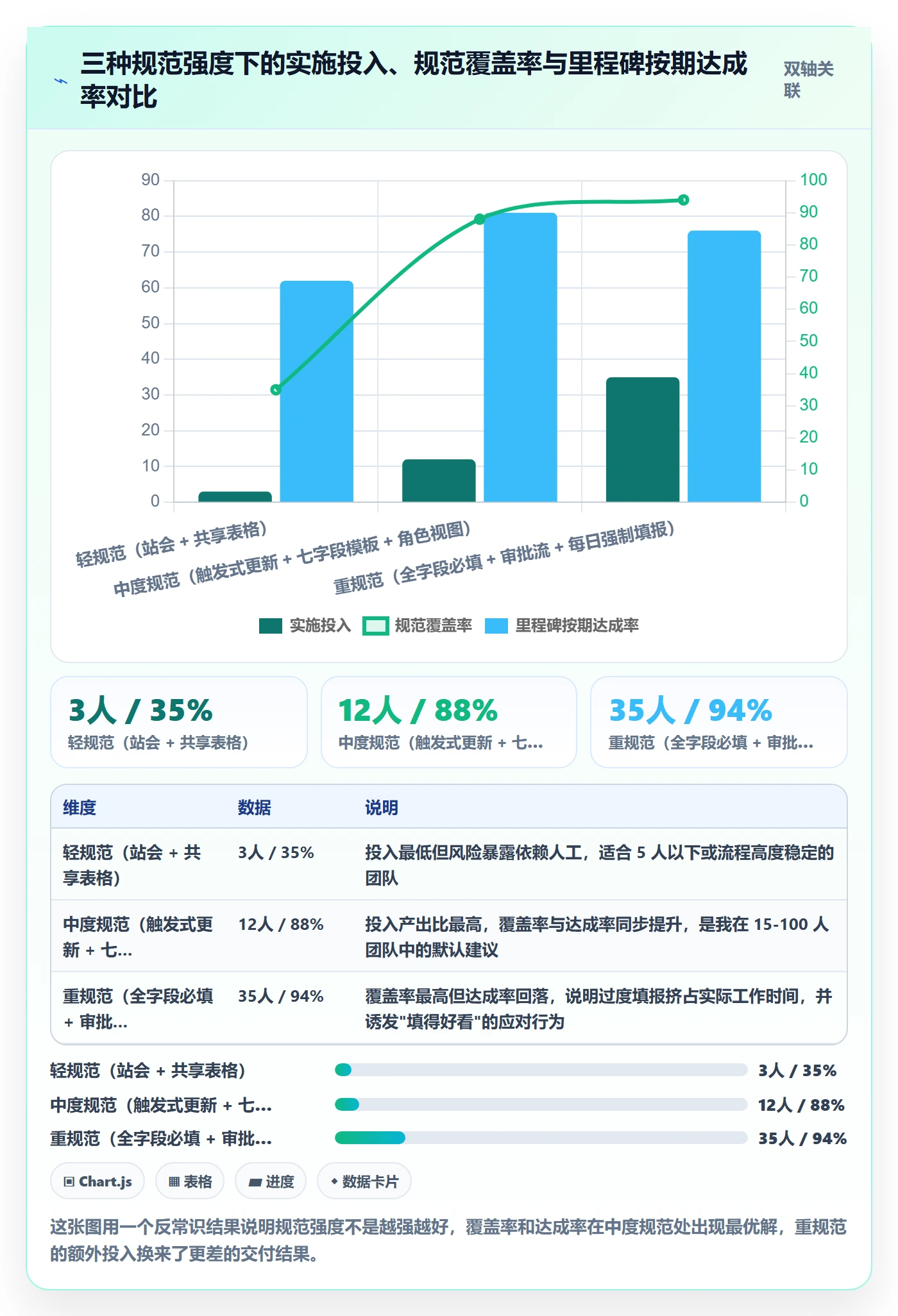

2. 规范强度:轻规范 vs 重规范

这是最容易被做错的一组取舍。很多管理者认为规范越严越好,字段越多越好,审批越全越好。但我观察到的结果是反的。

我对比过三种规范强度的实际效果:轻规范(只有站会加共享表格)、中度规范(触发式更新加七字段模板加角色视图)、重规范(全字段必填加审批流加每日强制填报)。结果中度规范的里程碑按期达成率最高,重规范反而低于中度规范约 5 个百分点,因为填报负担挤占了实际工作时间,而且员工会用"填得好看"来应对考核。

3. 工具路线:通用协同套件 vs 专业项目管理平台

通用协同套件的优势是全员已在用、上手成本低、沟通与任务能放在一起;劣势是进度建模能力弱,依赖关系、多层粒度、偏差阈值这些专业能力通常不支持或很勉强。专业项目管理平台的优势是建模能力强、自动化规则灵活;劣势是需要培训、学习曲线更陡。

我的判断标准是看跨团队依赖的复杂度:如果项目里超过 30% 的任务存在跨团队前置依赖,就该用专业项目管理平台;如果基本是单团队线性任务,通用套件足够。

4. 自研 vs 采购

有些 100 人以上的组织会考虑自研进度管理系统。我的经验是:除非你的研发流程有极强的行业特殊性,否则自研进度系统的性价比很低,进度管理的复杂度主要不在技术上,而在流程规则和用户习惯上,自研并不能帮你解决后者。

更现实的路径是选择支持私有化部署、支持历史数据迁移、工作流可高度配置的商业平台,把自研预算花在流程设计和数据治理上。PingCode 支持私有化部署与 Jira 平滑迁移,在国产替代场景下是比较常见的选择路径,但选型最终还是要看你的流程规则能不能被工作流完整表达。

进度更新最佳实践:项目成员进度管理协同管理,常见问题

八、一份可立即使用的进度更新检查清单

前面所有内容,最后要落到可执行的动作上。下面这份清单是我目前每个项目启动时都会发到群里的版本,直接抄走就能用。

1. 更新前:确认三件事

  • 确认本次更新是否满足触发条件(状态跃迁 / 阻塞变化 / 预计完成时间变动超阈值),不满足就不要更新,避免制造噪音。
  • 确认更新对象是否挂在"可验证输出物"上,如果还挂在动作上,先拆任务。
  • 确认本次更新需要哪些人看到,是否需要指定确认人。

2. 更新中:必填四项内容

  • 已完成的可验证产出物(能拿出来看的东西,不是"做了很多")。
  • 剩余工作量估计(用人天,不用百分比)。
  • 下一个可验证产出 + 预计可用日期(这是给下游团队看的关键字段)。
  • 阻塞项 + 需要谁支持(无阻塞时写"无",不留空)。

3. 更新后:检查三个动作是否发生

  • 确认人是否在 1 个工作日内完成确认。
  • 标记为阻塞的任务,是否在 24 小时内绑定了消费动作(确认 / 指派 / 升级)。
  • 预计完成日期变动是否已同步给所有受影响的下游任务负责人,而不只是记录在系统里。

4. 每周复盘:用四个问题自检

  1. 本周有多少条更新是"重复性更新",即在语义上没有新信息?如果超过 30%,说明触发规则太松。
  2. 本周有多少条阻塞项没有在 24 小时内被响应?超过两条,说明消费闭环没有真正运转。
  3. 本周有多少偏差是在里程碑评审时才第一次被提出?只要有,说明偏差阈值需要收紧。
  4. 本周的进度数据,被用于实际决策(调计划、调资源、调范围)的次数是多少?如果是零,那么这套系统在本周是空转的。

进度更新最佳实践:项目成员进度管理协同管理,常见问题

结语:进度更新的唯一目的是压缩团队的信息差

回过头看这三个项目,从 9 人到 340 人,我最大的收获是一句很朴素的话:进度更新不是为了留下记录,而是为了让下一个要动手的人少猜一次。所有让人填了却没被消费的字段,本质上都是成本。

如果你现在只打算改一件事,我建议是这一件:把"已完成 80%"这个字段,换成"下一个可验证产出 + 预计可用日期"。这一个字段的替换,会让你的下游团队第一次真正知道什么时候能拿到东西,也会让你的进度表第一次有人主动打开。等你确认这个字段被消费了,再去改节奏、改角色、改分级,顺序反了,前面做的都是白工。

常见问题解答(FAQ)

1. 进度更新频率多久一次比较合适?是不是每天更新才显得靠谱?

我们团队一开始要求每天写进度,结果大家复制粘贴昨天的内容,写的人累、看的人也不看。后来有人提议改成一周一次,又担心漏掉风险,我夹在中间不知道该定什么频率。

频率不用一刀切,按'风险暴露速度'分三层定就行。第一层是执行层任务,用日更或隔日更,但只要求写两类信息:今天推进了什么、明天卡在哪,控制在三行以内,超过三行的说明任务粒度太粗,先拆任务。

第二层是模块或子项目层,用周更,固定在每周同一时间(比如周四下班前),内容包括本周完成百分比、下周计划、需要谁配合。第三层是里程碑节点,只在节点前一周和后一周做专项对齐。判断依据很简单:如果某类偏差从发生到被发现,损失会在一周内放大,就必须日更;如果拖一周也不影响决策,就没必要天天写。

定完频率后写进团队约定,别靠自觉。

2. 进度更新只写'已完成80%'为什么不行?该怎么写才算说清楚?

我们组周报里全是'进行中''已完成80%'这种描述,开会时老板问'80%还差什么',没人答得上来。我自己也这么写过,不是不想写清楚,是真不知道标准是什么。

百分比本身没有信息量,除非同时给出'剩余工作清单'。可以套一个四行模板:进度状态(用红黄绿,不用百分比)、本周期实际产出(可验证的成果,比如'接口联调完成3个')、剩余事项清单(列到可执行的动作)、阻塞与所需支持(写清找谁、要什么、什么时候要)。

判断标准是:换一个不了解项目的同事来看这条更新,他能不能判断出'现在能不能放心'和'下一步会不会卡'。如果看完还要追问,这条更新就是不合格的。团队可以先统一用这个模板跑两周,再把好例子放进群公告当范例,比讲十遍道理管用。

3. 多人协同更新进度时,信息总是对不齐,到底该由谁来统一?

我们用的是共享表格,每个人都能改,结果经常出现两个版本,有人按旧版本汇报,还有人改完不通知别人。我不想当那个天天催更的人,但也没找到别的办法。

问题的根源不是缺一个'更新的人',而是缺一个'唯一可信来源'。做法是:指定一张表或一个项目视图作为唯一进度源,其他群聊、口头、文档里的进度都不算数。再定义三个角色:更新人是任务负责人,只负责更新自己那几行;确认人是模块负责人,负责在固定时间点核对并标红异常;

同步人是项目负责人,只做一件事,把异常项在固定渠道广播出去。同时给表格加两道锁:一是每次修改自动留痕,二是每周固定时间冻结一次,冻结后的变更必须走异常升级流程。这样就不用靠人盯人,靠的是'以哪个为准'的规则。

4. 进度偏差发现太晚,有没有办法提前预警?

上个项目我们一直到交付前两周才发现关键路径延误了,之前每次看进度都显示正常。复盘的时候大家都说不是没发现,是没人把几个小延误串起来看,我现在想找一套能提前报警的机制。

光看单个任务的进度是发现不了偏差的,要盯三个联动信号。第一个是浮动时间消耗:关键路径上的任务一旦开始吃掉缓冲,哪怕完成度还是80%,也要预警。第二个是阻塞项堆积速度:如果某个人的阻塞项连续两个周期没有减少,说明问题不在执行端而在资源或决策端。

第三个是依赖链断裂:A任务延后但B任务没有相应调整开始时间,这种'表面平静'最容易骗人。操作上,每周对齐会只花十分钟过三个问题:本周浮动时间消耗了多少、谁的阻塞项没消化、有几条依赖关系没重排。任何一项触发,就把对应任务标黄并指定处理人和截止时间。提前预警靠的是看趋势,不是看单点。

核心关键词

读者评论

王
王宇轩

文章把进度更新失控归因于责任人和消费端,这个判断很准。我经历过类似场景,工具功能齐全但没人看,根源确实是执行人既更新又判断健康度,缺乏三方分离。建议补充如何低成本落地三方分离的具体做法。

白
白晓彤

事件触发代替日历日更的观点很实用。我们团队强制日更时,重复条目确实很多,风险信号反而被淹没。不过事件触发需要明确阈值和自动化提醒,否则容易变成想起来才更新,这点文章还可以再展开。

唐
唐予安

七个误区里对百分比和主观形容词的批评一针见血。‘已完成80%’和‘进展顺利’这类表达在跨部门协作中危害极大。我的疑问是,如果团队文化本身不允许报阻塞,再好的字段规范也会被架空,制度和文化得同步改。

夏
夏星宇

CGOC框架和漏斗图衰减分析很有说服力,尤其消费端24小时绑定动作这条硬规则。但小团队可能觉得重,个人认为关键不是照搬四要素,而是先抓住阻塞项必须有消费动作这一条,其他可以逐步补。

文章包含AI辅助创作:进度更新最佳实践:项目成员进度管理协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/466037

赞 (0)
